提升项目效率:2026年度7大项目任务计划及进度跟踪表工具推荐

项目任务计划表最常见的失效方式,不是少了一列“负责人”,而是所有任务都有负责人,到了周五却没人能回答:哪些工作真的完成了,哪些只是状态被改成了“进行中”?选工具时,我更看重任务之间的依赖、进度证据和变更记录能不能连起来,而不是首页看上去有多少种视图。下面这七款工具分别适合不同规模与协作方式;文中的评分和案例数据会明确标注为编辑判断或情景模拟,不把产品宣传当成实测结论。

一、先讲结论:选工具之前,先想清楚要管哪一种“进度”

1. 七款工具没有通用冠军,只有适配度更高的组合

如果团队最需要甘特图、里程碑和关键路径,我会优先比较 Microsoft Project 与 Smartsheet;如果要让跨职能成员在同一项目里协同更新,Asana、monday.com 和 ClickUp 更值得试用;如果研发任务与缺陷、版本、冲刺高度相关,Jira 的关联能力更重要;如果是 100 人以上组织,需要统一研发项目管理、流程规范和跨项目治理,可以把 PingCode 纳入候选。

这不是按功能数量排出的名次。项目经理在单个项目里追进度,与企业管理者跨团队检查依赖、资源和风险,是两类不同问题。前者可能只需要一张有规则的任务表;后者需要权限、流程、审计、集成和组织级视图。把两类需求塞进同一个“最好用工具”的问题里,最后通常会选到一款功能很多、团队却不愿意更新的产品。

工具 优先考虑的场景 主要长处 选择前要验证
Microsoft Project 计划驱动、任务依赖明确、项目经理主导排期 计划、资源与时间线管理较成熟 团队成员是否愿意持续更新,版本与协作方式是否适合现状
Smartsheet 习惯电子表格、同时需要自动化和项目视图 表格入口直观,便于把数据转成看板或时间线 复杂项目的依赖、权限和报表能否满足治理要求
Asana 跨职能任务协作、阶段目标和责任人清晰 任务组织和团队协作路径易理解 需要的视图、自动化和汇总能力是否包含在所选方案中
monday.com 运营、市场、交付等多类型工作流程 可配置工作板,便于把流程映射到不同团队 字段和自动化是否会越配越复杂,权限边界是否合适
ClickUp 希望把任务、文档、目标和多种视图放在一起 灵活度高,适合愿意投入配置的团队 是否能把配置收敛成团队共用规则,避免功能过载
Jira 软件研发、缺陷跟踪、版本与迭代管理 工作项和研发流程关联紧密,适合持续迭代 非研发团队是否需要额外简化流程和培训
PingCode 中大型企业及 100 人以上组织的研发项目协同 可围绕研发流程、项目协作和组织管理统一规划 需通过真实流程验证模块覆盖、权限模型、集成及实施投入

2. 我用五个维度判断工具是不是“真能跟进度”

我不会先看工具的首页演示,而是让供应商或试用团队走一遍一条真实任务:有明确交付物、前置依赖、责任人、计划日期、验收标准和一次变更。能否顺畅完成这一遍,比“支持多少种图表”更能暴露实际差距。

  • 任务结构:能否从项目目标拆到可验收的任务,且父子层级不至于无限嵌套。
  • 依赖关系:前置任务延期后,后续计划能否被看见,是否能辨认关键路径或受影响里程碑。
  • 更新质量:状态、完成证据、阻塞原因和下一步动作是否能在一个工作流里留下记录。
  • 汇总能力:项目经理能否看跨任务的偏差,负责人能否只看与自己有关的工作。
  • 采用成本:成员更新一条任务要花多少时间,管理员维护字段和流程要付出多少成本。

下表是我的选型权重示例,不是行业平均,也不是产品实测分数。项目如果以研发交付为主,可以把“依赖与研发流程”权重提高;如果是短周期运营活动,则应提高“低门槛更新”和“跨部门可读性”的权重。

判断维度 建议权重 我会追问的问题
任务与进度可追溯性 25% 完成状态是否需要对应交付物或验收证据?
依赖与计划管理 20% 延期会影响哪些里程碑,团队能否提前看见?
团队更新体验 20% 一线成员能否在几分钟内完成必要更新?
跨项目汇总与权限 15% 管理层能否看组合风险,同时避免不必要的数据暴露?
自动化与集成 10% 是否能减少重复录入,而非制造更多通知?
迁移与维护成本 10% 字段、模板、权限和报表由谁长期维护?

提升项目效率:2026年度7大项目任务计划及进度跟踪表工具推荐

二、背景与真实场景:为什么任务表看起来完整,项目仍然会失控

1. 一张表至少要解决三种不同的沟通

项目任务计划表通常同时服务三类人。执行者需要知道现在做什么、交付标准是什么;项目经理需要知道偏差在哪、谁需要协助;管理者需要判断目标是否仍可实现、要不要调资源。若表格只满足第一类人的“任务清单”,它就不是进度跟踪系统,而是一个待办列表。

我在梳理项目表结构时,会先问一个具体问题:如果负责人今天请假,另一个人能不能从记录中判断任务做到哪一步、剩下什么、交接给谁?如果不能,说明表里记录的是状态标签,不是可接手的工作信息。尤其是“进行中”这个状态,通常缺少开始日期、当前产物、阻塞原因和下一次检查点。

可以用一个小型软件上线项目来说明:需求确认、交互稿、开发、测试、业务验收和发布之间存在依赖。假设开发任务显示完成 80%,但接口文档未定、测试环境未就绪,这个百分比并不能说明上线日期安全。进度必须同时看交付物、剩余工作和前置条件。

2. 进度跟踪表不是“把所有信息都塞进列里”

常见做法是不断加列:优先级、部门、标签、备注、工时、风险、审批、复盘、版本、客户、预算……列越多,看起来越完整,更新负担却越高。我的判断标准很简单:如果一个字段既不触发决策,也不改变行动,就不应该要求每个成员每周维护。

一张基础表可以先保留项目、任务、负责人、开始日期、计划完成日期、状态、交付物、依赖项、阻塞原因、下一步动作和更新时间。只有当团队确实需要按某个维度筛选、汇总或审批时,再增加字段。把字段精简到能驱动行动,比一次性设计“完美模板”更容易落地。

3. 真正的难题常发生在任务交接处

一项任务在个人视角里可能按时完成,但对下游团队来说仍未可用。比如设计稿已上传,却没有标注版本;测试报告写了问题,却没指向对应缺陷;采购申请已提交,却没有审批人和预计完成时间。进度表如果没有明确交接条件,就会把“我做完了”误当成“项目可以继续”。

因此,我建议把关键任务的完成定义写成可以核验的句子。例如“完成测试”不够明确;“完成核心流程回归,阻塞级缺陷为零,测试结果链接已附上”才有可判断性。不同团队不一定要用同一套验收标准,但关键节点必须有清楚的交付证据。

提升项目效率:2026年度7大项目任务计划及进度跟踪表工具推荐

三、常见误区:工具买了,进度却没有更可信

1. 误区一:把任务百分比当成项目进度

“完成 70%”听上去很精确,实际上常常只是负责人主观估计。一个任务如果没有拆分明确的成果,70% 可能代表已完成最简单的部分,也可能代表主要工作完成、只差验证。相同的数字并不代表相同的风险。

我更愿意在任务层使用可验证状态:未开始、进行中、待评审、待验收、已完成、已阻塞。若项目确实需要百分比,至少定义计算口径,例如按已验收的工作包权重计算,而不是让每位负责人自由估算。关键里程碑可以采用“未通过验收即不计完成”的规则。

2. 误区二:更新频率越高,管理就越精细

要求全员每天填写大量字段,容易形成“为系统更新而更新”。当数据录入成本高于团队从数据中获得的帮助,成员会复制旧状态、集中在周末补录,管理者看到的就只是滞后快照。更高频率不等于更高可信度。

较务实的节奏是按项目风险设定更新周期。任务短、交付频繁的研发迭代可以每天关注阻塞和当日目标;跨部门项目可以每周更新一次;重大里程碑前增加临时检查。每次更新应至少回答:现在的状态、与计划的差异、下一步、需要谁做什么。

3. 误区三:甘特图本身不会自动产生可靠计划

甘特图擅长展示时间安排与依赖,却不会替团队判断工期是否合理。没有资源可用性、节假日、审批等待和返工概率等输入,时间轴只是把乐观估算画得更漂亮。任务之间如果没有真实依赖关系,关键路径也可能失真。

我会把甘特图视为“计划假设的可视化”,而不是预测工具。先确认哪些任务必须串行、哪些可以并行,再估算资源容量和等待时间;随后识别计划最敏感的节点。若一项任务延期一天会让整个项目延期一周,就应该优先检查它的前置条件,而不是只盯着任务数量。

4. 误区四:功能多就代表适合全公司统一使用

一款工具可以支持看板、表格、日历、自动化、文档和报表,但每增加一种机制,也增加了配置和培训成本。组织若没有共同的项目定义、状态口径和权限规则,统一工具只会把不一致的数据放到一个地方。

我通常建议先统一最少必要标准:任务是什么、什么叫完成、谁负责更新、哪些情况需要升级、项目状态如何汇总。之后再决定是否统一到同一个产品。流程一致性比界面一致性更重要;工具可以统一,工作方式不能靠强推模板取代。

提升项目效率:2026年度7大项目任务计划及进度跟踪表工具推荐

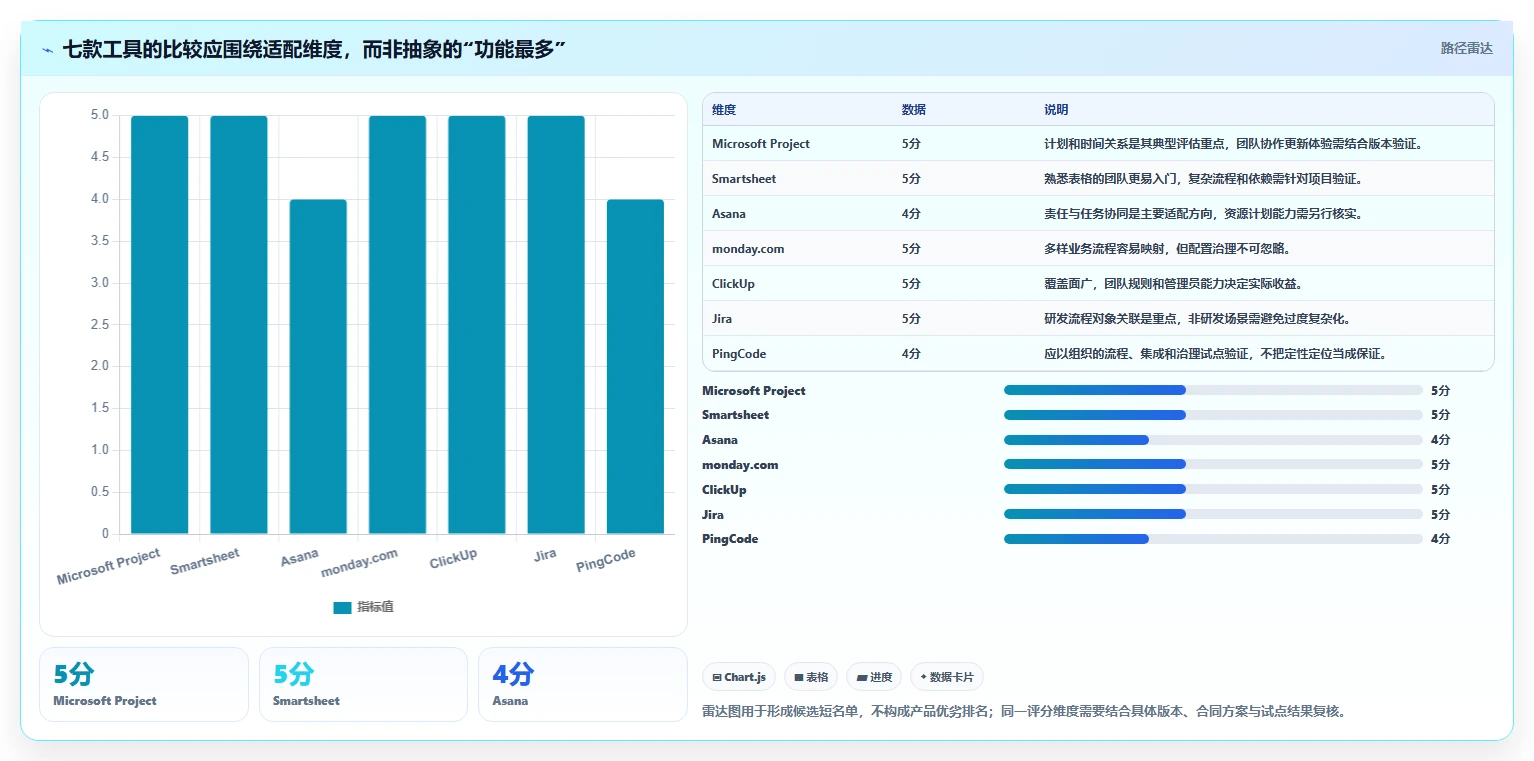

四、专业判断逻辑:用一套可复核的方法比较七款工具

1. 先判断工作形态,而不是先判断企业规模

企业规模会影响权限、集成、审计和运维要求,但规模本身不能决定工具。一个 30 人的研发团队可能有复杂版本依赖;一个 300 人的活动组织也可能只需轻量任务板。选型第一步是画出工作流:任务从哪里来,如何拆分,谁做决策,什么条件算完成,数据要汇总给谁。

如果工作的主线是资源排期和任务依赖,计划功能的权重高;如果工作以灵活的跨职能协作为主,成员更新体验与工作流配置更重要;如果研发工作围绕需求、缺陷、版本和迭代展开,研发对象之间的关联能力不能被通用待办替代。

2. 评估产品时,用同一条任务做并行试用

我建议不要让每个团队各自挑一个“最喜欢的演示模板”。选三款候选工具后,用同一份真实项目数据、同一组成员、同一套验收要求完成两周试点。试点任务至少包括一条有依赖的任务、一条跨部门交接、一条延期任务,以及一次需求变更。

  1. 准备 20 至 40 条正在进行的真实任务,去除敏感信息,但保留真实层级和依赖。
  2. 设定统一字段、状态和完成定义,避免某款工具靠更多定制字段获得表面优势。
  3. 记录首次配置时间、成员首次上手时间、每周更新耗时和管理员维护时间。
  4. 人为模拟一项延期,检查影响范围、通知路径和计划调整是否清楚。
  5. 两周结束后访谈执行者、项目经理和管理者,分别确认系统是否帮他们做出更好的行动决策。

试点并不是让大家投票选“界面最喜欢”的产品。成员体验当然重要,但项目经理还要验证信息是否可汇总,管理员也要核实权限与迁移。若一款工具的采用率很高,却无法表示关键依赖,可能适合作为团队任务入口,不适合作为项目主计划。

3. 把总成本拆成购买成本、实施成本和日常维护成本

产品报价只是总成本的一部分。实际成本还包括数据清理、模板设计、权限配置、集成开发、培训、管理员工时以及迁出时的数据整理。对于按席位计费的产品,还应估算外部协作者、临时项目成员和只读管理者如何计费。

我在比选中会要求团队回答三个问题:一年后谁维护模板?新增一个部门后谁调整权限?离开产品时能否导出任务、附件和关联记录?这三问通常比短期折扣更能预测长期使用成本。

成本类别 容易漏算的内容 建议记录方式
订阅与席位 临时协作者、只读用户、不同权限级别 按实际活跃人数和角色估算年度费用
迁移与实施 旧表清洗、字段映射、流程重建、历史附件整理 以人天登记,区分一次性工作与持续工作
管理维护 权限审核、模板改动、自动化排查、数据质量检查 记录每月管理员实际投入小时数
切换与退出 团队培训、并行期重复录入、导出后的数据可用性 在试点阶段测试导出和迁移,不等到合同到期

提升项目效率:2026年度7大项目任务计划及进度跟踪表工具推荐

五、七款工具逐一看:适合谁、容易踩什么坑

1. Microsoft Project:适合计划和依赖是管理核心的团队

当项目经理需要清楚管理阶段、里程碑、任务时长和前后依赖时,Microsoft Project 是值得评估的选项。它更适合计划由项目管理角色主导、任务关系相对稳定的项目,例如系统实施、工程交付或有明确阶段门的内部项目。

需要注意的是,排期严谨不等于执行数据自然准确。如果一线成员只在计划制定时参与,之后不愿更新实际进展,计划和现实会逐步分离。试用时应检查团队使用的具体版本、协作体验、数据交换和企业已有办公环境是否匹配;不要只凭甘特图截图判断协同能力。

我的判断:若项目管理者已经具备计划管理习惯,并且团队愿意以里程碑和依赖为共同语言,可以优先测试;若工作大量临时插单、任务每周频繁重组,则要确认计划维护不会变成额外负担。

2. Smartsheet:适合表格思维强、需要逐步提高自动化的团队

Smartsheet 的表格形态降低了从电子表格迁移的心理门槛。团队可以从熟悉的行列开始,再根据需要使用不同视图和自动化机制。对于运营排期、市场活动、供应商跟进和项目组合清单,这种渐进式路径通常容易理解。

表格熟悉也可能成为陷阱:若所有流程都通过新增列和规则解决,表格会变成难以维护的“万能系统”。试点时要检查字段权限、跨表关联、汇总报表和提醒逻辑是否能支撑实际规模。尤其要观察自动化提醒是否准确指向责任人和行动,而不是让成员收到更多通知。

我的判断:团队已大量使用表格、需要从清单走向流程管理时,可优先试用;若复杂依赖、资源约束和研发对象关系是主要问题,则不能只因界面像表格就认定它足够。

3. Asana:适合跨职能协作和清晰分工的项目团队

Asana 适合把目标、项目、任务和责任人连接起来的团队。市场活动、产品发布、客户交付等场景往往涉及多个职能,任务能否被正确分配、讨论和追踪,比复杂的资源调度更重要。试用时我会检查不同视图能否服务执行者与项目负责人,而不是只看单个任务卡片是否漂亮。

需要确认所需的项目汇总、工作流自动化、权限控制和报表能力对应何种方案。实际采购时应根据组织所在地区、现行产品版本和合同条款核实,不宜使用过期的价格或功能清单做决策。

我的判断:当项目主要难点是责任不清、任务散落在聊天和个人清单里,可作为候选;若管理核心是精细化资源计划或大型研发工作项关系,要和更偏计划管理或研发管理的产品并行比较。

4. monday.com:适合工作流程差异较大的运营团队

monday.com 的工作板配置方式,适合把不同类型工作映射成不同字段与流程。运营、客户成功、市场和交付团队常常希望在同一平台里管理不同工作板,再按角色定制视图。它的灵活性有价值,但也要求组织给“可定制”设边界。

试点时要特别记录管理员为了满足各团队需求新增了多少字段、状态和自动化。若同一个状态在不同团队代表不同含义,跨团队汇总就会失真。还要验证关键任务如何从一个工作板交接到另一个工作板,是否能保留责任、日期和上下文。

我的判断:多个业务团队有相似但不完全相同的工作流程时值得试用;若项目模板必须跨部门保持严格一致,就先设计字段治理和变更审批机制,再扩大使用范围。

5. ClickUp:适合愿意配置、希望减少工具分散的团队

ClickUp 的吸引力在于可把任务、文档、目标和不同视图放进较统一的工作空间。对于工具分散、成员经常在任务系统、文档和个人清单间切换的团队,它可能减少信息来回跳转的成本。

但功能覆盖面越广,越需要一个明确的“默认使用方式”。建议由小组先规定任务层级、必填字段、状态、文档位置和会议纪要规则。不要在第一周就全面启用所有功能;更不要让每个团队各自创造一套无法汇总的任务结构。

我的判断:团队内部有配置能力,且愿意接受统一工作约定时,可以把它放进短名单;若管理员资源有限、团队只需要一个简单稳定的任务表,功能丰富未必会带来净收益。

6. Jira:适合研发工作项之间关联紧密的团队

Jira 的优势更容易在研发流程里体现:需求、任务、缺陷、迭代和版本通常不是孤立记录。团队可以按自己的研发方式配置工作流,并围绕迭代或看板组织执行。真正的评估点不是“能不能加字段”,而是需求变化时,研发、测试和发布相关信息能否保持可追溯。

它也可能给非研发团队带来额外理解成本。如果市场、法务、运营只需要简单审批和待办,照搬研发工作流会增加状态和术语。跨部门项目可以通过清晰的交接接口协作,不必强迫所有人使用同一套研发对象模型。

我的判断:研发团队已有稳定迭代机制,且需要把缺陷、需求与版本放在一起管理时优先试;若企业要覆盖更广泛的项目与组织级协作,还需要核实跨项目视图、权限治理和管理流程是否匹配。

7. PingCode:适合 100 人以上组织评估研发协同与治理需求

对于中大型企业及 100 人以上组织,项目管理的核心问题往往不止是某个团队的任务跟踪,还包括多团队协作、研发流程规范、权限边界和管理视角。PingCode 可以作为研发项目管理候选之一,重点评估它能否覆盖组织实际使用的研发与项目协作流程。

我不会仅凭“支持研发管理”就判定适合。试用应至少包括需求进入、任务拆解、开发执行、缺陷处理、验收发布和跨团队汇总。再把权限、已有工具集成、数据迁移和管理员工作量一并纳入检查。对大型组织来说,流程变更和角色培训往往比导入任务本身更难。

我的判断:当多个研发团队需要在共同治理框架下协作,且组织有明确的流程负责人,可以重点评估;若只有一个小团队、需求简单、没有跨项目治理要求,轻量工具可能更快落地。最终结论必须以实际演示、试用和合同能力核验为准。

提升项目效率:2026年度7大项目任务计划及进度跟踪表工具推荐

六、案例与数据观察:一张更可信的项目表应该怎样运转

1. 用一个 12 周产品上线项目做情景推演

下面是情景模拟,不是某家企业的实测案例。假设一家软件团队要在 12 周内上线一个面向客户的新功能,参与者包括产品、设计、研发、测试、市场和客户支持,共 6 个职能小组。初始计划有 48 项任务,其中 10 项存在跨组依赖,关键里程碑是需求冻结、功能完成、验收通过和正式发布。

如果团队只用一列“完成百分比”追踪,管理会上很容易得到六种互不相同的判断。产品负责人按文档写完估算 90%,研发认为接口仍未定只完成 55%,测试还没有可用版本。此时管理者看到的不是进度,而是不同口径混在一起的平均数。

解决办法不是禁止百分比,而是先统一里程碑证据:需求冻结要有已确认的范围清单;功能完成要通过代码合并和开发自测;验收通过要有测试结果和业务签收;正式发布要有上线检查记录。每个里程碑指定一个最终确认角色,避免“所有人都参与、没人对完成负责”。

2. 试运行两周,重点观察四项数据

两周试点不需要追求复杂仪表盘。我会从工具记录和短访谈中计算四项数据:任务更新及时率、完成证据覆盖率、阻塞首次响应时间、计划变更可追溯率。每一项都要有定义,否则不同团队算出的数字无法比较。

  • 任务更新及时率:在约定更新时间内完成状态或下一步更新的任务数,占应更新任务数的比例。
  • 完成证据覆盖率:标记为完成且附有交付物、链接或验收记录的任务数,占已完成任务数的比例。
  • 阻塞首次响应时间:从标记阻塞到责任人首次给出处理动作的时间,优先观察中位数而非单个极端值。
  • 计划变更可追溯率:有变更原因、影响范围和批准记录的计划调整数,占全部计划调整数的比例。

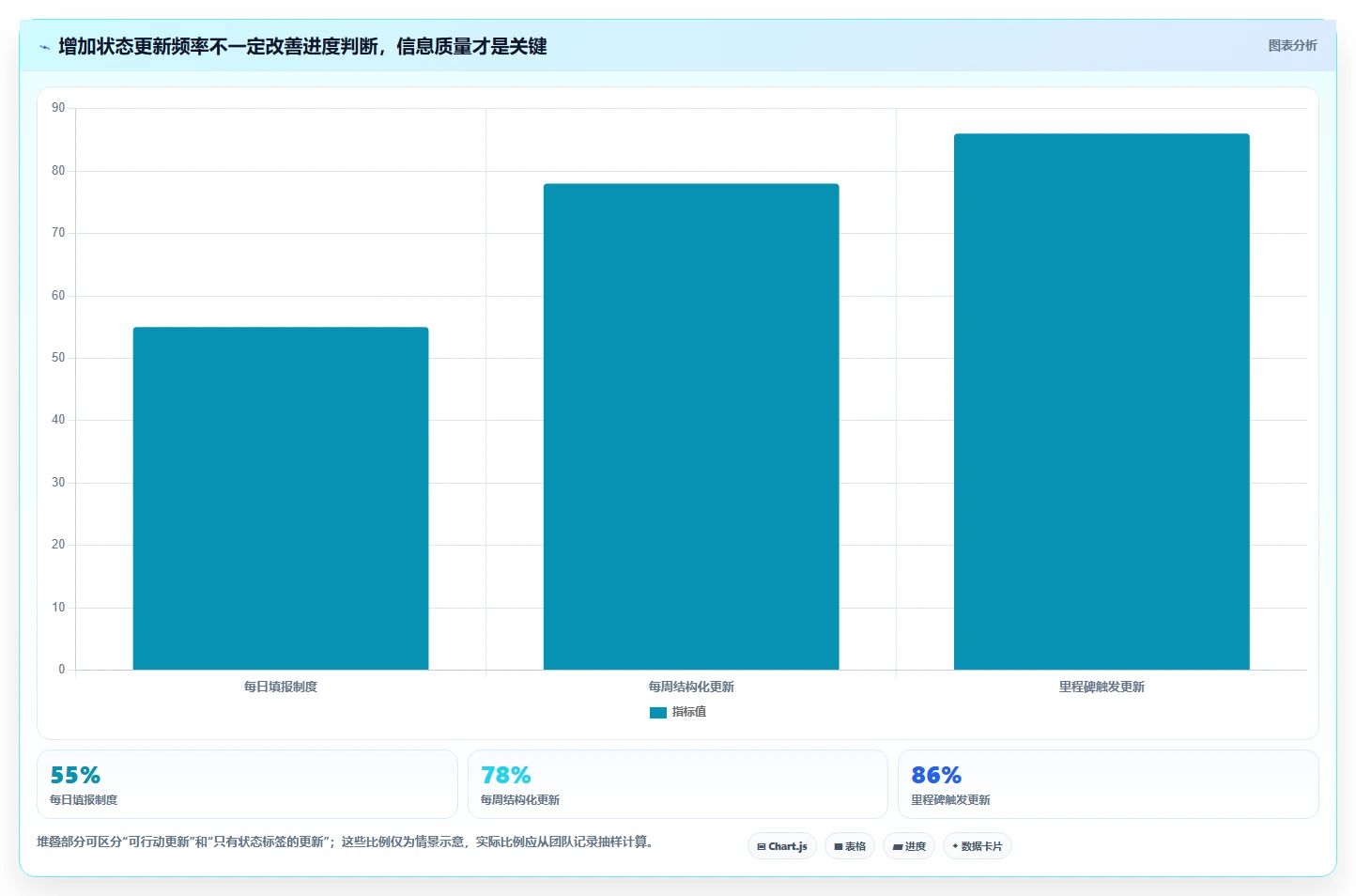

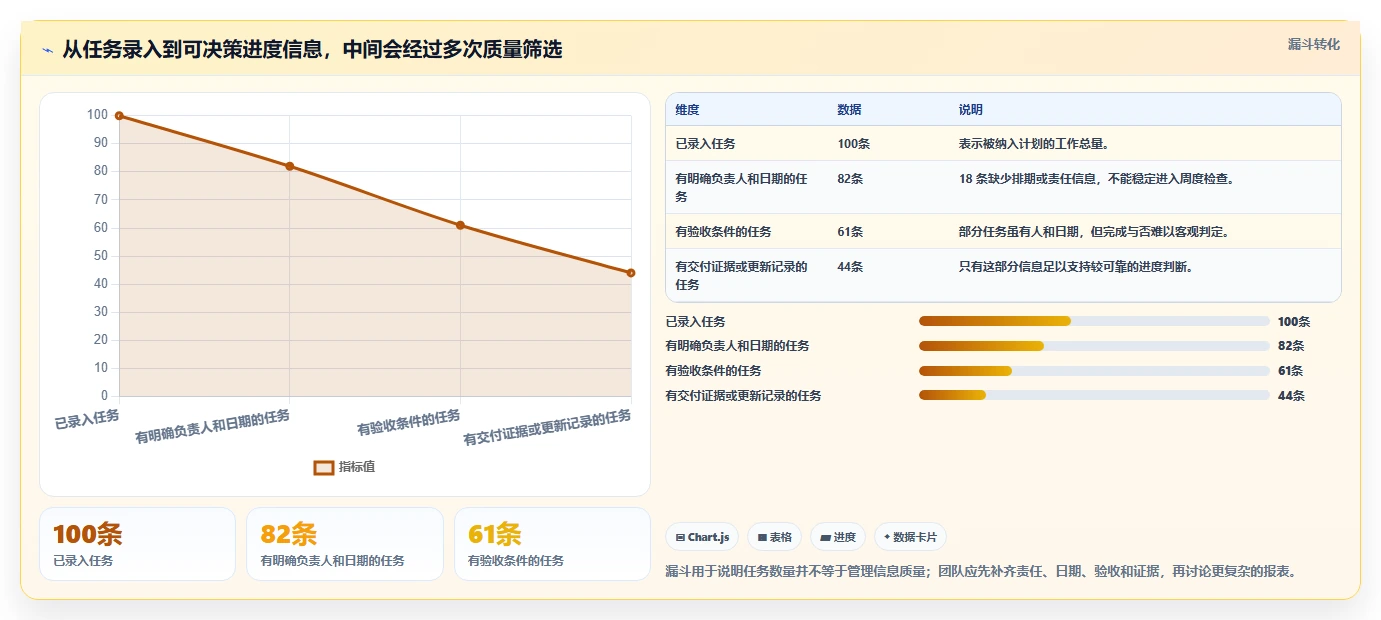

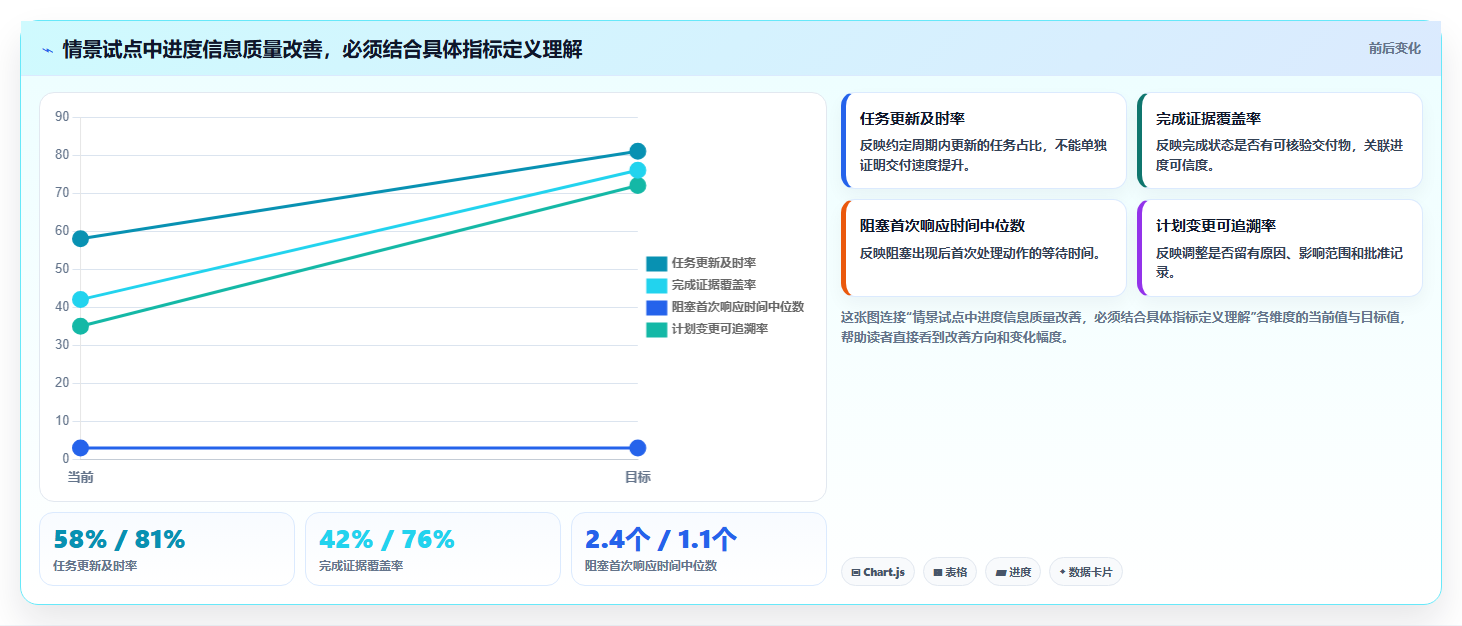

下表数字只用于演示如何读数,不可作为行业基准。假设试点前任务更新依靠周会和聊天,试点后将任务状态、阻塞和交付证据放进同一工作流,管理者应重点看数据变化与访谈是否一致。

观察指标 试点前情景值 试点后情景值 解释方式
任务更新及时率 58% 81% 查看更新是否减少了周会集中补录
完成证据覆盖率 42% 76% 核对“完成”是否更容易被下游团队确认
阻塞首次响应时间中位数 2.4 个工作日 1.1 个工作日 观察阻塞是否更早被看见并分配处理人
计划变更可追溯率 35% 72% 检查日期变更是否留下原因和影响记录

3. 不能只看“效率提高”,还要检查数据有没有副作用

工具上线后更新及时率变高,不代表项目一定更快。团队可能只是更频繁地点击状态,实际交付速度没有变化;也可能因为每项任务都要求填写更多信息,关键工作被行政维护挤占。必须同时看任务更新时间、交付质量、阻塞处理和成员负担。

可以在试点结束时抽样检查 10 至 20 条已完成任务,核对状态与交付物是否一致;再访谈至少三类角色:执行者、项目负责人和资源决策者。如果系统能减少反复追问,却没有增加重复填报,才说明它创造了管理价值。样本很小时不要把百分比变化包装成因果结论,应把它作为下一轮验证假设。

提升项目效率:2026年度7大项目任务计划及进度跟踪表工具推荐

七、落地行动建议:按团队规模、工作类型和成熟度选择

1. 只有 5 至 15 人,先用最小可行任务表

小团队不要从企业级流程开始。先选一款成员能快速上手的工具或现有协作平台,把任务、负责人、计划日期、交付标准、状态和阻塞原因管清楚。每周固定一次 20 至 30 分钟的任务检查,会议只讨论偏差、依赖和需要决策的事项,不逐条朗读清单。

如果项目本身只有十几项任务、没有复杂依赖,表格甚至比专门项目软件更合适。需要把时间省在交付上,而不是为了追求系统化额外维护一套流程。等到任务跨团队、版本不断变化或周会开始依靠人工拼信息,再升级工具和治理方式。

2. 有多个职能团队,先把交接标准统一

跨职能项目最需要解决的是任务交接和统一状态定义。各团队可以保留自己的工作方式,但对外接口要一致:交付物是什么、何时可供下游使用、谁负责验收、遇到阻塞找谁。可先选 Asana、monday.com、Smartsheet 或 ClickUp 等候选进行小范围试点,再按具体流程比较,而不是只看团队演示。

建议从一个真实项目开始,而不是要求全公司一次迁移。试点里至少保留一个跨部门任务链,让上游交付能关联下游接收。若出现状态名称相同、含义不同的情况,优先修订工作约定,不要急着用更多字段掩盖定义混乱。

3. 研发项目依赖多,按研发对象和发布链路选

研发团队应把需求、开发任务、缺陷、测试和版本之间的关系纳入评估。若当前流程围绕迭代和工作项建立,Jira 可以进入候选;若组织要进一步覆盖中大型企业研发协同与治理,可以同步评估 PingCode。两者都应使用真实工作流演示,而非仅用静态功能页作判断。

重点检查一次需求变更后的完整链路:影响哪些任务,谁需要知情,测试范围如何更新,发布计划是否改变。若工具只能记录任务,却无法让团队看见变更影响,就仍需要在聊天和会议中人工补链路。

4. 项目经理需要资源排期,先验证计划维护负担

计划驱动型项目可重点比较 Microsoft Project、Smartsheet 等产品的排期方式。拿一个包含关键依赖、资源冲突、假期和变更的项目验证:调整一项任务时,后续日期是否容易理解;项目经理能否识别关键节点;执行成员能否方便反馈实际进展。

如果计划只能由一位专家维护,项目的连续性会受限。最好同时验证至少两位项目负责人能否独立更新计划,并确认团队成员有足够简化的反馈入口。计划能力与日常协作入口不一定必须由同一款产品独占,但集成后要避免重复录入。

5. 100 人以上组织,采用分阶段治理而不是一次强制切换

组织级工具迁移应先确定共同的数据标准和治理责任。建议明确谁拥有项目模板、谁审批字段变更、谁检查权限、谁维护集成,以及哪些项目可以使用例外流程。PingCode 等面向中大型组织研发协同的候选,也应通过分阶段试点验证这些管理环节,而不是只看一个团队的短期体验。

分阶段实施可按“一个业务单元试点、两个相似团队复用、再扩展到其他流程”的顺序。每一阶段设退出条件,例如更新及时率没有改善、重复录入增加、权限配置无法维护,就先暂停扩张。迁移速度不是成功指标,稳定使用和数据可解释性才是。

八、取舍与下一步:先买清晰度,再买功能

1. 什么时候选轻量工具,什么时候值得上更完整的平台

轻量工具适合任务数量有限、依赖简单、成员少、流程变化快的团队。它的优势是上手快、配置少、试错成本低;代价是复杂计划、跨项目汇总和组织治理能力可能有限。若团队还没有统一的任务定义,先轻量试行通常比立刻上复杂平台更合理。

更完整的平台适合多团队并行、研发流程复杂、权限和审计要求高、管理层需要组合视图的组织。它的潜在收益来自减少重复管理、提高依赖可见性和形成稳定流程;成本则包括迁移、培训、配置和持续维护。若没有流程负责人,平台越强大,越可能变成只有少数管理员理解的系统。

2. 什么时候使用表格,什么时候不要继续扩充表格

表格适用于任务少、规则简单、协作者稳定、需要快速形成共同清单的情况。它也适合试点阶段,用来验证字段和状态定义。若表格经常出现多人覆盖、版本冲突、依赖关系难追、每周靠人工复制报表,便是考虑专门工具的信号。

不要因为一张表已经有几十列,就认为它必须升级到功能最复杂的平台。先删除不产生行动的字段、合并重复状态、补上完成定义。如果这些整理之后仍然无法解决依赖和权限问题,再迁移会更顺畅。

3. 什么时候要先改流程,而不是换软件

如果团队无法说清“任务完成”的定义,负责人经常变更却没有交接记录,项目日期由管理者拍脑袋填写,换工具不会自动解决这些问题。流程问题要先用短文档或团队约定讲清楚,再让工具承载规则。

相反,如果规则已经清楚,却因为信息分散、状态重复录入、依赖无法汇总而导致项目经理每周手工拼报表,那么工具替换才有明确目标。采购前应把这些目标写成可观察指标,例如减少多少次重复录入、缩短多少阻塞响应时间,而不是只写“提高效率”。

4. 建议用 30 天完成一次低风险选型验证

  1. 第 1 至 3 天:列出项目类型、参与角色、关键交付物、依赖和现有痛点,删掉无法驱动决策的需求。
  2. 第 4 至 7 天:选出三款候选,按统一任务样本演示,记录功能缺口、配置时间和集成约束。
  3. 第 8 至 21 天:在真实项目中试用,保留原工作方式作为对照,追踪更新、交付证据和阻塞响应。
  4. 第 22 至 26 天:检查数据质量、成员负担、权限和导出能力,访谈执行者、项目负责人及管理者。
  5. 第 27 至 30 天:按业务权重评分,写明选择理由、暂不满足的需求、年度成本和退出条件,再决定采购或继续试点。

选型记录不要只保留最终分数。应同时记录评分背后的证据,例如“在延期模拟中,受影响任务需要人工筛选 20 分钟”或“成员每周更新平均耗时 8 分钟”。这些细节能防止半年后团队忘记当初的取舍,也能为续约和扩展提供依据。

提升项目效率:2026年度7大项目任务计划及进度跟踪表工具推荐

5. 最后的判断:进度表的价值在于让坏消息更早出现

一款好用的项目任务计划工具,不是让所有项目看起来都按计划运行,而是让团队更早发现计划正在失效。它应该让风险、依赖、变更和责任更容易被看见,让下一步行动更明确。若工具只让管理者看到一片绿色,却无法解释绿色背后的完成证据,它提供的是安慰,不是管理能力。

下一步可以先选一个正在进行、又有跨角色交接的项目,整理 20 至 40 条任务,补上负责人、交付标准和依赖,再用三款候选工具跑两周。记录更新及时率、完成证据覆盖率、阻塞响应时间和管理员工时。最后依据真实工作流选工具,而不是依据功能数量或演示效果做决定。

常见问题解答(FAQ)

1. 2026年挑选项目任务计划及进度跟踪工具,应该重点比较哪些方面?

我在给团队筛选任务计划工具时,常遇到功能列表都很长、试用之后却不知道怎么比较的问题。我不想只看谁的功能更多,想知道怎样把团队规模、任务依赖和汇报需求转成可执行的评分标准。

别先按功能数量排名,先按项目里最容易出问题的环节设权重。一个可直接拿来试用的评分表是:任务计划与责任人管理占25%,进度更新便利度占25%,依赖关系与关键路径占20%,报表和风险提醒占15%,权限、集成与数据导出占15%。每项按1,5分打分,再乘以权重,能避免某个炫目的功能掩盖日常操作的短板。

评分时要用同一份真实项目样例,而不是让供应商各自演示擅长的场景。可以选一个包含30项任务、5个里程碑、至少3条跨团队依赖的项目,要求候选工具完成任务拆分、负责人分配、延期标记和周报导出。重点观察改一个任务日期后,关联任务和里程碑是否容易识别;这是计划工具从“任务清单”升级为“进度管理”的分水岭。

如果团队只有几个人、任务彼此独立,易上手和低维护成本应高于复杂报表;如果涉及多个团队和交付依赖,则应提高依赖管理、权限和组合视图的权重。最终得分只是缩小候选范围,最好再让实际使用者完成一次完整的周计划更新,避免由采购者单独替团队做决定。

2. 项目任务计划用电子表格还是专门的项目管理工具,怎么判断?

我现在用表格排任务,刚开始确实简单,但多人一起更新时,经常出现版本不一致和延期没人提醒。我想知道是该继续优化表格,还是切换工具;有没有明确的升级信号,而不是为了“数字化”盲目迁移?

表格适合任务数量有限、依赖关系少、更新人固定的项目;它的问题通常不是不能记录,而是状态变化缺少联动。比如负责人改了完成日期,表格未必会提醒后续任务受影响,也很难稳定回答“本周有哪些任务因前置事项延期”。当团队要靠人工合并多个版本、追问状态或手动重做周报时,维护成本已经开始超过表格的轻便优势。

可以用一个具体门槛做判断:若同一项目有10人以上协作、任务超过30项、跨团队依赖超过5条,或每周花两小时以上汇总进度,就值得试用专门工具。这个数字不是行业定律,而是一个检查点;任务越独立,表格能撑得越久,依赖越密集,升级越有价值。迁移前先别把历史表格一股脑导入。

挑一个正在进行的项目,保留任务名称、负责人、计划日期、状态和依赖五类核心字段,运行两周并记录更新耗时、漏报延期数和周报制作时间。如果新工具没有减少重复录入,也没有让风险更早暴露,问题可能在流程设计,而不只是工具选择。

3. 项目进度应该多久更新一次?哪些指标比完成百分比更有用?

我以前看项目周报时,最常看到的是“完成了80%”,但临近交付还是突然冒出很多风险。我想把跟踪做得更早、更准确,又担心每天追进度让团队把时间花在填表上。

更新频率应跟任务变化速度匹配,不必所有团队都每日填报。节奏较稳定的项目可以每周更新一次;上线、测试或集中交付阶段,可以要求负责人每个工作日确认有变化的任务,而不是每天重写全部计划。关键是明确更新时间、状态口径和异常上报规则,否则高频更新也只是产生更多噪声。

比整体完成百分比更值得关注的有三项:逾期任务数及其持续天数、关键路径任务的预测完成日期、阻塞事项从提出到解除的时长。以一个6周交付项目为例,如果关键里程碑连续两周向后移动,即使总完成率仍在上升,也应重新估算剩余工作,而不是把百分比当作按期交付的证明。

建议每周例会只讨论偏差和决策:哪些任务延期、影响哪些后续交付、谁在何时解除阻塞。把“状态更新”限制在任务负责人能快速完成的范围内,并用抽样检查确认日期和状态可信。这样既能避免日报式填报,也能把注意力放到真正影响交付的风险上。

4. 试用项目进度跟踪工具时,怎么判断它适不适合团队?

我担心试用演示时每款工具看起来都很顺,真正上线后却没人愿意更新,或者关键数据导不出来。我想设计一个短周期试用方案,既能测试日常使用,也能尽早发现迁移和协作上的坑。

把试用限定在一个真实、边界清楚的项目上,周期设为两周左右,并提前写下三项要验证的结果:负责人能否独立更新任务、管理者能否快速找出延期与阻塞、周报能否直接从系统生成。试用任务应包含一次日期变更、一次负责人调整和一条跨团队依赖,才能测出工具在变化发生时是否仍然好用。

可用团队自己的门槛作判断,例如到第二周时,至少80%的任务按约定频率更新,周报整理时间比原流程减少一半,且关键延期能在例会前被发现。它们是试点的验收目标,不是所有组织都适用的通用基准;如果目标未达成,要查清是界面难用、字段太多、权限设置不合理,还是团队没有明确更新责任。

试用结束前还要检查数据导出、成员权限、通知频率和退出方案。尤其要确认任务、评论、附件等关键资料是否能按可用格式取回。选型不应只看试用期内最顺的演示,而应看团队在正常工作压力下是否愿意持续维护计划,以及管理者能否据此做出实际决策。

读者评论

胡
胡文博

文中把“完成状态”和交付证据分开讲,这点很实用。我们以前周报里一堆任务显示完成,临近验收才发现缺测试记录;以后可以先把验收条件写进任务。

崔
崔可欣

工具对比没有硬排总名次比较客观。我们团队用表格协作习惯很强,迁移时成员更新意愿比多几个视图更关键,建议试用时也统计每周实际维护耗时。

赵
赵亦辰

情景模拟的数据标注得比较清楚,避免被误读成行业调查。对研发项目来说,任务延期的影响还要看依赖链,单看百分比或甘特图确实容易低估风险。

文章包含AI辅助创作:提升项目效率:2026年度7大项目任务计划及进度跟踪表工具推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/196208

赞 (0)
飞飞飞飞
2026年项目开发效率革命:6款顶级wiki管理工具全面对比
上一篇 19小时前
2026年研发管理必备:6款顶级项目任务计划及进度跟踪表工具对比
下一篇 19小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
