如何选择最适合你的项目开发工作表?关键不是先找一张“看起来专业”的模板,而是先问:团队现在最常丢失的决策信息是什么?我见过不少项目把任务、负责人、日期都填得很完整,到了上线前却仍说不清需求变更是谁批准的、测试风险由谁接手、延期会影响哪一项业务结果。选错工作表,问题不在表格不够漂亮,而在它记录了活动,却没有支持决策。
一、先讲结论:工作表要匹配风险,不要追求字段齐全
1. 先把“项目开发工作表”说清楚
本文所说的项目开发工作表,不只是一张电子表格。它可以是共享表格、项目管理工具中的视图、需求评审清单、迭代计划,或用于研发协作的轻量记录页。它们共同承担一件事:把项目中的目标、工作、责任、状态和风险,转化成团队能持续更新、能据此行动的信息。
如果把它理解成“任务清单”,选型就容易偏向字段数量和视觉布局;如果把它看成“协作规则的载体”,判断标准就会变成信息是否可追溯、变更是否有记录、阻塞是否能被看见,以及管理动作能否落到责任人和时间点上。
2. 我给团队的核心判断顺序
我的选型顺序通常是:先看项目不确定性,再看协作复杂度,接着看交付节奏,最后才看工具外观和自动化。原因很简单:一个字段再漂亮,如果团队不愿意更新,或者更新后没人据此做决定,它就只是额外负担。
- 小团队、短周期、低依赖:优先选择字段少、更新快、容易共享的工作表。
- 多角色、需求变化频繁:优先选择能保留需求变更、评审结论和责任人的方案。
- 多项目并行、跨团队依赖明显:优先考虑权限、关联关系、汇总视图和状态追踪。
- 涉及合规、客户数据或审计:先评估权限、留痕、数据存储和导出能力,再讨论易用性。
可以用一个简单的过滤顺序减少无效比较:先排除无法满足安全和协作底线的方案;再确认核心工作流能否跑通;最后才按使用成本、扩展能力和价格做取舍。这样比逐项罗列几十个功能更快,因为选型首先是找不适合的,不是找功能最多的。
| 项目特征 | 工作表应优先解决的问题 | 不应优先追求的东西 | 初步方向 |
|---|---|---|---|
| 3,8人、单一产品、周期短 | 任务负责人、截止时间、阻塞状态 | 复杂权限、跨项目组合报表 | 轻量任务表或简单看板 |
| 多个职能共同交付 | 需求来源、验收标准、依赖和变更 | 只看个人任务数量 | 带需求追踪与评审记录的协作表 |
| 100人以上、多项目并行 | 统一口径、权限、项目关联和汇总 | 每个团队各自维护互不相通的表格 | 具备治理与集成能力的平台 |
表中人数只用于说明协作规模,不是硬性门槛。一个只有十几人的组织,如果项目受到严格审计或包含多个外部合作方,也可能需要更强的权限和留痕能力;反过来,人员较多但工作流高度独立的团队,也未必需要把所有细节塞进一个系统。

3. 不要从模板市场开始选
模板市场很容易让人陷入“看起来什么都覆盖”的错觉。我更建议先找出过去三个月里最常见的三个失控场景:例如需求口径反复、跨团队等待、上线风险到最后一周才暴露。再倒推工作表必须捕捉哪些信息。模板不是从空白开始的捷径,而是把某种工作假设预先写进了团队流程。
二、背景与真实场景:同一张表为什么在不同团队效果相反
1. 工作表管理的是协作边界,不只是事项
项目开发的任务通常跨越产品、设计、研发、测试、运维和业务方。每个人看到的“完成”并不相同:产品可能认为需求已交付,研发可能认为代码已合并,测试可能认为缺陷已关闭,业务方则可能还没确认结果。工作表如果只记录一个“完成”状态,就会掩盖这些交接差异。
因此,我会先问清楚状态字段表达什么。它是在描述任务进度,还是代表某个角色完成了验收?一个状态如果同时承担“工作做完”和“交接已确认”两种含义,团队很快就会各自解释。问题并不一定要靠增加更多状态解决,而是要拆开责任和验收条件。
2. 三种常见场景需要三种不同的记录重点
(1)早期探索型项目
探索型项目的主要风险不是排期不够细,而是关键假设未验证。工作表要记录假设、验证方法、观察结果和下一步决策。把所有探索任务都写成确定工期的开发事项,会制造虚假的确定性;比起承诺精确日期,更重要的是标出决策节点和失败后的调整选项。
(2)稳定迭代型项目
对已经形成稳定节奏的团队,重点往往是需求准备、迭代容量、代码交付、测试反馈和发布结果。工作表要帮助团队发现“本次承诺和实际完成之间的差距”,而不是要求每个人每天填一份重复日报。迭代计划、阻塞原因和交付反馈最好可以连起来看。
(3)多团队交付型项目
多团队项目的核心风险常常在依赖关系:上游接口晚交、测试环境未准备、外部审批未完成,都会让单个团队的任务看似按期,整体结果却延期。此时工作表应显式记录依赖对象、被依赖事项、承诺日期、影响范围和升级路径,而不是只在备注里写“等待对方”。
| 场景 | 最重要的输入 | 最重要的输出 | 不合适的设计 |
|---|---|---|---|
| 早期探索 | 待验证假设、实验负责人、观察窗口 | 继续、调整或停止的决策 | 把探索工作强行拆成精确工时承诺 |
| 稳定迭代 | 就绪需求、团队容量、依赖事项 | 可验收的迭代结果及偏差原因 | 每日重复填报多个相同进度字段 |
| 多团队交付 | 上下游责任人、日期、交接标准 | 依赖风险、升级动作、整体里程碑 | 只统计各团队任务完成率 |
如果组织正在评估项目管理平台,可以把上述三类场景分别做成试点,不要只挑最顺利的项目。对中大型企业及100人以上的组织,例如评估 PingCode 这类平台时,我会要求候选方案用实际项目演示需求到交付的衔接、跨团队可见范围、变更追溯和汇总方式,而不是只看销售演示里的功能清单。具体能力、权限模型和集成范围仍应以当前产品文档与实际试用结果为准。
3. 工作表最容易失效的地方,是交接而不是录入
很多团队已经有任务列表,但仍然需要在会议里口头确认“这个需求到底谁验收”“改动有没有通知测试”。这通常说明工作表记录了事项,却没有覆盖交接事件。每一个跨角色交接,至少要能回答:交给谁、交付什么、如何判断完成、接收方何时确认。
在设计字段时,我会优先明确交接条件,再决定状态名称。例如,“待测试”本身不够清楚;如果没有可测试构建、测试范围和验收标准,状态只是把不完整的工作推给了下一个角色。状态应当有可观察的进入条件,而不是靠个人感觉切换。

三、常见误区:字段越多、流程越严,不等于管理越好
1. 误区一:字段多,信息就更完整
字段的成本不止是填写时间,还包括理解、维护、纠错和解释。一个团队若要更新十几个彼此重叠的状态字段,最后往往会出现漏填、复制旧值和统一在周会上补数据的现象。字段数量并不能代表信息质量,关键要看每个字段是否支持一个明确的决策。
我会把字段分成三类:推进工作必需字段、风险判断字段和汇总分析字段。必需字段应尽量精简;风险字段只在特定类型工作中出现;分析字段则要确认有人会定期使用。如果某个字段在连续两轮项目复盘中都没有影响行动,就要考虑删掉、自动获取或改为按需填写。
2. 误区二:所有团队共用一张完全相同的工作表
统一口径确实有价值,但把不同团队的差异压成一张巨型表格,常常会让每个角色都看到大量无关字段。更可行的做法是统一关键定义和汇总维度,同时允许不同项目类型使用不同的局部字段。统一的是“状态是什么意思”和“什么算完成”,不是所有团队必须采用完全相同的页面布局。
例如,探索型项目可能要记录实验假设,维护型项目更关心缺陷影响范围和修复版本,平台工程团队则需要记录服务依赖和变更窗口。可以通过共用的项目标识、负责人、风险等级和里程碑建立管理视图,而不是强制每类项目填一模一样的字段。
3. 误区三:甘特图能解决所有排期问题
甘特图适合展示时间关系和里程碑,却不自动揭示估算质量、资源冲突和需求变更。计划看起来排得很整齐,不代表计划的前提成立。若任务持续被打断、上游交付日期不可靠,甘特图只会把不确定性画得更清楚,并不会让不确定性消失。
当工作之间依赖强、截止日期刚性时,时间线视图很有价值;当团队工作以持续流动为主、任务大小差异很大时,限制进行中工作数量、观察等待时间可能更有用。选择视图要看团队要回答的问题,不能把“有时间轴”当作成熟度指标。
4. 误区四:任务完成率可以代表项目健康度
任务完成率是一个局部进度信号,不是项目价值、质量或交付可靠性的替代指标。团队可能完成了大量低优先级任务,但关键验收条件仍未满足;也可能任务完成率暂时偏低,却已经消除了最大的技术风险。单独追逐完成率,容易诱导团队拆小任务、提前报完或回避复杂工作。
评估交付表现时,可以参考 DORA 研究中使用的交付绩效指标,例如变更前置时间、部署频率、变更失败率和恢复时间。它们衡量的是软件交付系统的不同侧面,不能简单压缩成个人排名,也不应被当作所有团队必须达到的统一目标。对工作表选型而言,更重要的是确认数据能否以一致口径获得,以及团队是否有能力解释变化原因。
5. 误区五:自动化越多,管理成本越低
自动化适合处理规则明确、重复频率高、错误成本可衡量的动作,比如提醒逾期、同步状态或根据条件通知相关人。但如果流程本身没有共识,自动化只会更快地传播错误状态。先验证规则,再自动化;先明确谁负责处理异常,再增加提醒,通常比一开始配置大量机器人更稳妥。
我也会警惕“为了自动化而自动化”的情形:提醒发出后无人处理,或者同一个变化触发多个重复通知。判断自动化是否值得,应该看它是否减少了人工等待、重复录入或漏通知,而不是看规则数量、集成数量和自动化流程截图有多丰富。
| 看似合理的做法 | 隐藏成本 | 更稳妥的替代判断 |
|---|---|---|
| 增加字段,保证信息齐全 | 填报时间上升,字段含义容易分歧 | 每个字段绑定一个决策或责任动作 |
| 强制全员使用同一模板 | 特殊项目大量写备注,标准数据失真 | 统一核心定义,按项目类型扩展局部字段 |
| 按完成率评价项目 | 忽略价值、质量、依赖和风险 | 结合验收结果、阻塞、变更和交付反馈 |
| 尽早自动化所有流程 | 未验证的流程错误被规模化 | 先跑通人工流程,再自动化高频稳定动作 |

四、专业判断逻辑:用一套可复核的选型框架缩小范围
1. 第一步:写出工作表必须回答的五个问题
在比较模板或产品前,我会先让项目负责人和实际使用者分别回答五个问题:我们要交付什么?当前处于什么状态?谁对下一步负责?什么会阻塞交付?怎样证明结果达到预期?答案若还不一致,先不要采购,也不要花时间做复杂定制。工作表无法替团队补上尚未达成的业务共识。
- 目标:项目要产生什么可观察的业务或用户结果?
- 范围:哪些内容属于本次交付,哪些明确不属于?
- 责任:当前任务的执行者、决策者和验收者分别是谁?
- 风险:最可能导致延期或返工的依赖是什么?
- 验收:由谁根据什么证据确认完成?
五个问题能得到清楚回答,团队通常已经知道工作表最小需要包含什么。如果只能回答“我们需要管理进度”,就还太抽象。进度是结果描述,不能告诉团队究竟要通过计划、依赖、验收还是风险信息来改善它。
2. 第二步:按门槛筛选,不要只做总分排名
选型常见的打分陷阱,是把安全、易用、价格、功能、集成等因素加权相加,最后用一个高分掩盖某个不可接受的短板。我的做法是先设硬门槛,再评分。硬门槛不满足,方案直接淘汰;通过门槛后,才讨论哪种方案更适合团队的日常工作。
| 筛选层 | 检查问题 | 不通过时的处理 | 通过后的比较方式 |
|---|---|---|---|
| 安全与治理 | 权限、审计、数据存储和外部共享是否符合要求? | 停止评估,不以易用性抵消风险 | 比较管理方式与运维成本 |
| 核心流程 | 需求、开发、测试、验收能否按团队现有规则衔接? | 记录缺口,确认是工具限制还是流程未定义 | 观察是否需要大量定制 |
| 使用体验 | 日常执行者能否快速找到并更新关键事项? | 延长试点或更换流程设计 | 对比完成一次典型工作的操作成本 |
| 扩展能力 | 项目增加后能否统一汇总,并保留团队差异? | 确认未来迁移和数据导出代价 | 比较集成、权限和报表的适配程度 |
3. 第三步:让候选方案完成同一项真实任务
演示最好不要用供应商准备的示例数据,而应拿一项正在进行的真实工作做测试。例如,一个需求从提出、澄清、评审、开发、测试到验收,过程中发生一次范围变更和一次延期。请候选方案完整展示谁会收到信息、变更如何记录、受影响任务如何找到、管理者怎样查看进展。
这个测试能揭示界面演示无法回答的问题:变更是否会覆盖旧结论、状态是否能对应真实流程、关联事项是否容易追踪、普通成员是否能在几步内完成更新。若只能靠演示人员口头解释“实际使用时可以另外配置”,要把这个配置成本、维护责任和后续风险写进评估记录。
4. 第四步:区分表格、看板、时间线和平台
工作表的载体应由使用场景决定,不是先选工具再找场景。单表更适合结构简单、数据量有限、参与者熟悉表格的工作;看板更便于观察状态流动和在制工作;时间线适合里程碑和依赖关系;项目管理平台则更适合多项目、权限治理、关系追踪与汇总需求较高的组织。
| 载体 | 强项 | 边界 | 适用信号 |
|---|---|---|---|
| 共享表格 | 上手快、灵活、低成本试错 | 关联关系和权限容易变复杂,重复录入较多 | 单团队、项目数量少、流程稳定 |
| 看板 | 状态透明,便于讨论阻塞和工作流 | 跨项目汇总和复杂排期能力有限 | 团队关注持续流动和在制工作 |
| 时间线 | 适合里程碑、日期和前后依赖呈现 | 更新不及时会产生过时计划的错觉 | 有刚性上线窗口或跨团队交付依赖 |
| 项目管理平台 | 支持关联、权限、留痕和多项目视图 | 需要治理、培训和迁移规划 | 组织规模、风险或协作复杂度持续上升 |
如果团队已经有表格,但开始重复维护需求、缺陷和发布信息,问题可能不是“表格不够专业”,而是信息之间缺少稳定关联。此时应先计算重复录入和核对成本,再判断是否需要升级到平台;不要因为某个功能看起来先进,就提前承担迁移和治理成本。
5. 第五步:把决策口径留在工作表之外也留在工作表之内
规则可以写在项目手册里,但关键规则也应在工作表的使用位置上可见。例如“阻塞”状态怎样判定、需求到什么条件算就绪、延期后由谁重新确认计划。如果规则只存在某位项目经理的记忆里,换人或跨团队协作时就很容易失效。
我建议把解释写在字段说明、状态定义或简短操作指南中,避免把整套流程文档塞进每一行记录。记录负责保留事实和决策,指南负责解释共同规则;两者都要有明确的维护责任人。

五、案例与数据观察:用一个虚拟研发项目验证选型是否有效
1. 案例设定:不是看板更漂亮,而是交接信息更完整
下面用一个明确标注的情景案例说明验证方法。某产品团队有12名成员,计划用六周开发一个面向现有客户的功能模块,角色包括产品、设计、研发、测试和客户成功。团队过去用共享表格记录任务,但需求变更散落在聊天消息里,测试经常在开发完成后才发现验收口径不一致。
这个团队最初提出的目标是“看清项目进度”。我会把它改写成可验证的问题:需求变更是否能定位到提出人和决策时间?测试开始前是否具备验收标准?阻塞超过一天是否会被项目负责人看到?发布后是否能回到原始需求检查交付结果?这样,工作表评估就不再停留在主观感受。
2. 试点设计:用同一批事项,比较操作和结果
试点可以采用两周时间,选取相似类型的事项,分别用原有工作表和候选方案记录。这里不是严格的随机对照实验,因此不能把所有差异归因于工具;但可以比较录入耗时、漏填情况、变更追踪和阻塞暴露时间,为是否扩大试点提供更可靠的依据。
- 选取一组真实需求,统一定义“需求就绪”“开发完成”和“验收通过”。
- 记录每项需求从提出到进入开发的时间,以及关键交接是否有明确负责人。
- 在试点期间登记新增字段、重复录入、信息查询和状态纠正所花的时间。
- 每周复盘一次:哪些字段实际改变了决策,哪些只是增加填写动作?
- 试点结束后,对比结果、维护成本和用户反馈,再决定保留、调整或终止。

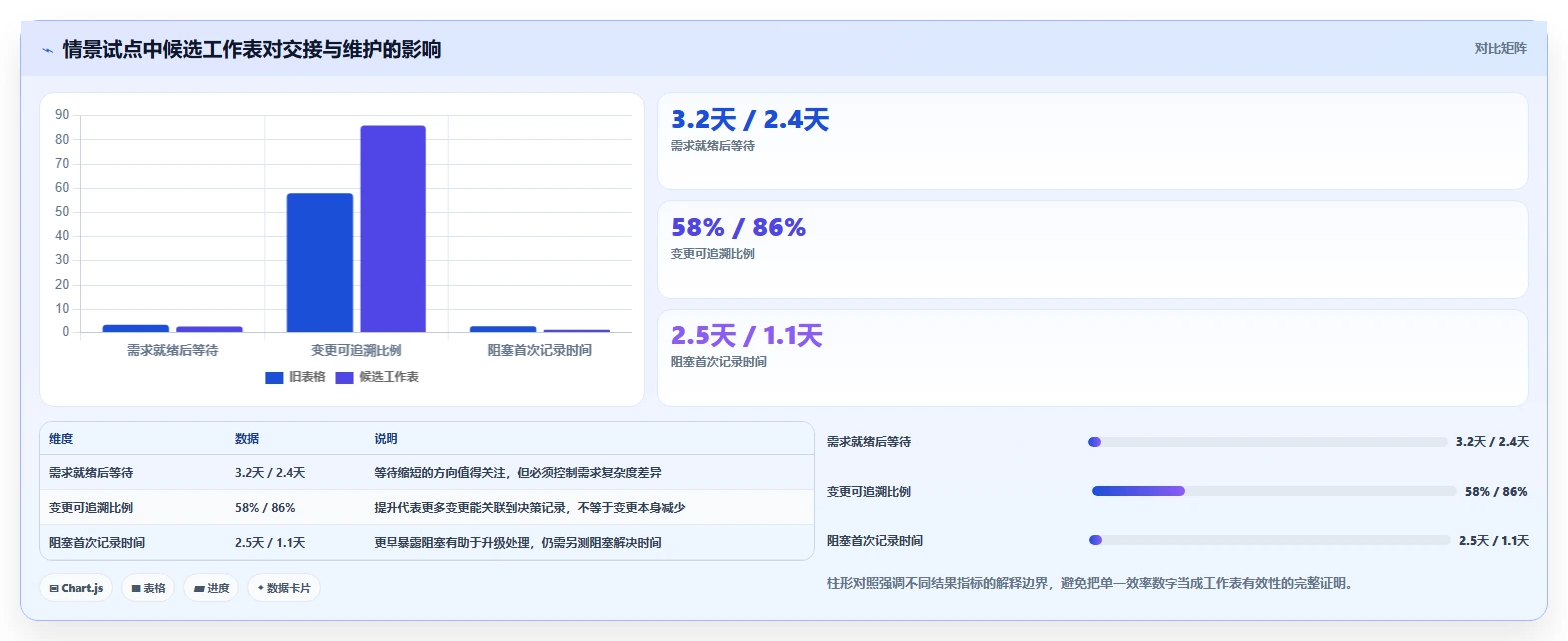

以下数据是情景模拟,不是某个企业的真实生产数据。它们展示的是试点记录方式:假设团队比较了旧表格与结构化候选工作表,观察需求交接、变更追踪和周度维护耗时。正式评估时,应将这些数值全部替换为团队自己的时间记录和项目样本。
| 观察项 | 旧表格情景值 | 候选工作表情景值 | 解释 |
|---|---|---|---|
| 需求就绪后进入开发的中位等待时间 | 3.2天 | 2.4天 | 若缩短,需核实是不是交接信息更完整,而非样本难度不同 |
| 能追溯到决策记录的变更比例 | 58% | 86% | 增加的记录应能说明谁批准了变化及其影响 |
| 每人每周用于状态维护的时间 | 34分钟 | 25分钟 | 要同时检查是否有工作被转移到其他维护环节 |
| 跨职能阻塞首次被记录的中位时间 | 2.5天 | 1.1天 | 记录变早不必然代表解决变快,应继续观察处理周期 |
3. 解读试点时,别把相关变化误当因果
如果候选工作表上线后,延期减少了,也不能马上宣布工具提高了交付效率。项目范围、人员经验、需求难度、发布窗口和团队关注度都会影响结果。要提高结论可信度,至少保留项目背景、样本数量、观察周期和同期发生的流程变化,并尽可能比较相似项目或同一团队前后的多个周期。
数据也要看分布,而非只看平均数。少数特别复杂的需求可能拉长平均等待时间;一个中位数只能反映中间位置,无法说明极端拖延情况。对重要指标,我会同时看中位数、较慢的一段样本和延期原因,避免只用单个数字来决定是否扩展工具。

4. 最终判断:看信号是否改变行动
试点的关键不是所有数字都变好,而是团队是否更早得到可信信号,并据此采取了行动。若阻塞被更早记录,却无人负责升级,那只是更快看见问题;若变更记录增加,却让需求确认时间变得过长,就需要重新设计审批范围。工作表的价值来自“信息,判断,行动”的闭环,而不是字段被填满。
这个案例也说明,小团队未必需要立即换成大型平台。若一张结构清晰的共享表格已经能完成需求追踪、责任确认和交接记录,先优化定义和使用规则通常成本更低。只有当关联、权限、汇总或历史追溯开始超出表格承载能力时,再评估平台迁移更合适。
六、不同情况下的行动建议:从最小可用工作表开始
1. 如果你是个人开发者或两三人团队
先使用一个简单列表即可,保留目标、任务、负责人、优先级、截止日期、状态和验收说明。不要为了模拟大型组织流程而增加审批层级。此阶段最重要的是让承诺和实际进展透明,避免遗漏工作和反复切换优先级。
- 每项任务只指定一个主要负责人,协作者写在关联信息中。
- 把“完成”定义成可检查的结果,不要只写“做完”。
- 每周检查一次未完成事项,说明是继续、拆分、延期还是取消。
- 当任务频繁相互等待时,再增加依赖字段或改用看板视图。
这类团队通常不需要复杂的审批、组合报表或多级权限,但要避免把个人待办误当作团队计划。项目目标和关键里程碑应让所有参与者可见,否则每个人都可能按自己的优先级忙碌,却没有共同的交付判断。
2. 如果你是敏捷研发团队
建议围绕待办项、就绪条件、迭代承诺、阻塞和验收结果设计工作表。不要把速度、完成事项数直接用作个人绩效指标,因为这些指标容易受到任务拆分方式和需求复杂度影响。团队可以用它们观察自身变化,但要结合质量、反馈和交付稳定性解释。
若采用 Scrum,工作表应服务于产品待办、冲刺目标和增量验收等实践,而不是用一堆状态替代 Scrum 事件和团队协作。Scrum Guide 2020 对框架、角色责任与事件有明确描述;工作表是支持透明度的工具,不是流程本身。团队可以根据实际情况精简字段,但不能让工具配置取代共同检查和调整。
3. 如果你负责跨职能或跨团队项目
优先维护依赖登记和变更记录。每一项关键依赖都应有提供方、接收方、交付物、预期日期和升级条件。不要只写“依赖某团队”,因为这既不能提醒具体责任人,也无法判断延迟会影响哪个里程碑。
在此类项目中,最好有两层视图:执行层看任务和阻塞,管理层看里程碑、关键依赖和需要决策的事项。管理层视图不应只是把执行层所有字段搬上来,而应筛选出需要协调资源、调整范围或做出取舍的信息。
4. 如果你管理100人以上的研发组织
组织规模上升后,核心挑战通常从“有没有任务表”转向“数据定义是否一致、项目之间能否关联、权限是否合理、报表能否复用”。可评估 PingCode 这类面向中大型企业及100人以上组织的项目管理平台,但应以真实工作流试点验证适用性,不要只因团队人数达到某个数字就认定必须采购。
试点时建议同时邀请项目负责人、研发成员、测试和管理者。普通成员负责验证更新成本,项目负责人检查依赖和风险视图,管理者检查汇总口径,安全与运维人员则评估权限、数据治理、集成和导出。若只有管理者参与,工具容易变成汇报系统;若只有执行者参与,跨项目治理需求又可能未被发现。
5. 如果项目涉及安全、合规或客户敏感信息
不要先把敏感数据复制到候选工具里再讨论权限。应先确认哪些信息可以存储、哪些角色可以访问、外部协作者如何管理、数据保留和导出有什么要求。必要时与安全、法务或信息技术团队共同制定试点范围,用脱敏样本验证权限行为。
特别要检查权限的实际操作结果,而不仅是设置页面上的选项。例如,用户能否通过搜索、导出、通知邮件或关联页面看到不应访问的内容?权限边界越复杂,越需要用不同角色账号实测,而不是仅依赖管理员口头确认。

七、取舍怎么做:速度、可追溯、灵活性和治理不可能同时免费
1. 速度与可追溯之间
越轻量的工作表,通常越容易快速启动;越细的变更记录和审批机制,越能支持回溯,但也会增加操作步骤。两者不必二选一,可以按风险分层:普通内部任务采用轻量记录,涉及客户承诺、安全变更或关键发布的事项,要求更严格的评审和留痕。
判断是否需要加强留痕时,不要只问“有没有审计要求”,还要看错误发生后需要还原什么:谁提出变化、谁批准、哪些任务受影响、交付是否重新验收。若这些问题对事故复盘、客户承诺或合规审查很关键,就不应只依赖聊天记录。
2. 灵活性与标准化之间
过度标准化会让特殊项目绕开系统,过度灵活又会使报表失去可比性。解决办法通常是“少量强制公共字段,加上有限的类型化扩展”:公共字段保证核心汇总,项目类型字段承载差异。团队要定期检查扩展字段是否重复、是否已经成为新的公共需求。
字段治理也要有退出机制。每次新增字段时记录目的、负责人和复查日期;如果字段没有持续产生决策价值,就删掉或合并。没有删除机制的模板往往只会越长越复杂,最后没人敢改,也没人完全理解。
3. 易用性与治理能力之间
越容易自由创建空间、字段和流程,越适合快速试验;但对大型组织而言,完全开放也可能造成数据结构碎片化。越集中治理,越容易统一报表和权限,但流程审批可能变慢。较好的折中是划分治理边界:核心字段和权限规则由组织维护,团队可以在边界内调整视图和轻量流程。
不要把治理理解成“所有配置都由总部批准”。真正有效的治理是让关键口径稳定,同时让低风险的局部优化可以快速发生。若团队为了新增一个普通视图也必须排队审批,治理成本可能高于它带来的数据一致性收益。
4. 购买能力与实际使用之间
采购时要计算的不只是订阅费用,还包括迁移、配置、培训、管理员投入、集成维护和用户切换成本。一个报价较低但需要大量人工清理数据的方案,未必总成本更低;一个功能丰富但只有少数成员会用的方案,也未必带来更高价值。
建议用至少一个完整交付周期观察采用情况。统计活跃更新比例、关键字段完整度、重复录入次数和成员反馈,而不是只看账号开通数。团队上线初期的使用热度不能代表长期习惯,项目经理持续催填也不能等同于工具自然融入工作。
| 取舍维度 | 偏向一侧的收益 | 对应代价 | 适合的控制方式 |
|---|---|---|---|
| 速度与留痕 | 少步骤、启动快 | 事后还原困难 | 按风险等级设置记录要求 |
| 灵活与统一 | 适配团队本地流程 | 汇总口径容易分裂 | 少量公共字段加项目类型扩展 |
| 开放与治理 | 快速试验和配置 | 权限与数据结构失控 | 核心规则集中维护,视图适度开放 |
| 功能与采用 | 覆盖更多管理场景 | 培训、维护和切换成本上升 | 以真实流程试点决定功能范围 |
八、下一步怎么做:七天内完成一轮低风险选型
1. 第一天:梳理失控场景
找项目负责人和一线成员各聊一轮,列出过去三个月最常发生的三类问题。避免只问“你想要什么功能”,改问“上次因为信息不清导致了什么延误、返工或误解”。问题越贴近真实事件,越容易区分必需字段和理想化需求。
2. 第二天:定义最小字段集
从目标、任务、负责人、状态、截止日期、依赖、风险、验收和变更记录中筛选真正需要的内容。每个字段写一句用途说明,并明确谁负责更新、在哪个节点更新、谁会据此做决定。暂时无法说清用途的字段先不加入。
3. 第三天:设定不可妥协的门槛
把安全、权限、数据导出、关键流程和预算边界列为硬门槛。若组织涉及敏感信息,应由相关治理角色参与确认。门槛一旦确定,不要为了某个看起来便利的功能临时降低标准,否则评估结论会被短期体验左右。
4. 第四天:用真实事项做任务演练
选择一项包含需求澄清、开发、测试、变更和验收的真实工作,让候选方案完成完整流程。记录每个角色分别用了多少操作步骤,信息在哪里重复录入,发生变更后是否能快速找到受影响事项。试演结果应形成书面记录,而不只是会议上的“感觉不错”。
5. 第五天:建立基线
测量现状中的维护时间、状态过期率、变更追溯率、阻塞暴露时间和查询成本。只选与主要问题有关的少数指标,不要为了显得严谨而建立大而全的指标体系。口径、样本范围和计时方法要先写清楚,之后的对比才有意义。
6. 第六天:讨论成本与退出方案
估算配置、数据整理、培训、集成、管理员和日常维护成本,并说明如果试点失败,如何导出数据、恢复旧流程或改用其他方案。退出方案不是悲观预设,而是避免团队因为已经投入大量迁移成本,就被迫继续使用不合适的工作方式。
7. 第七天:做出有限承诺
选定一个项目或一类工作进行短周期试点,确定试点负责人、复盘日期、成功条件和停止条件。不要在还没验证采用成本前要求全组织迁移。试点结束后,依据事实决定扩大、调整或退回原方案,并把决策理由记录下来。
最后,我判断项目开发工作表是否选对,不看它能不能承载所有信息,而看它能不能让团队更早看见关键偏差,并明确下一步由谁采取什么行动。最好的工作表往往不是最复杂、最全面的那一张,而是团队愿意持续维护、决策者真正会使用,并且在项目变复杂时仍能清楚说明责任与变化的一套工作方式。
现在就可以开始:找一个正在进行的项目,列出最近一次延期或返工的真实原因,追踪当时缺失的信息,再用一周时间测试一份最小工作表。先验证它能否减少误解、缩短等待或改善交接,再决定是否需要更复杂的模板或平台。选型的第一步不是采购,而是看清楚团队究竟需要更好地记录什么、判断什么,以及改变什么。
常见问题解答(FAQ)
1. 项目开发工作表该选电子表格、任务看板,还是一体化研发平台?
我在挑项目开发工作表时,最纠结的是功能越多是不是越稳妥。团队现在用电子表格也能跟进任务,但需求变更后经常要手动同步;我想知道什么时候该升级,又怎么避免买了复杂工具反而没人用。
先看工作流,而不是先数功能。若项目只有少量任务、单一负责人,且每周更新一次,电子表格通常够用;若任务有状态流转、多人协作和频繁变更,任务看板更容易让阻塞显现;若需求、缺陷、代码发布需要关联追踪,再评估一体化研发平台。
一个实用判断是抽查最近两周的协作记录:如果同一任务在两个以上地方重复录入,或每周花超过两小时核对“谁在做、做到哪、卡在哪里”,表格的维护成本可能已高于迁移成本。这个两小时是团队内部的决策阈值,不是行业定律,建议先记录实际耗时再决定。
2. 选项目开发工作表时,应该用哪些指标做对比?
我看工具介绍时,几乎每家都说自己功能完整、协作顺畅,光看功能清单很难分辨差异。我想要一套能落到试用过程里的评分方法,尤其想知道哪些指标比界面好不好看更重要。
我会用真实项目试跑,而不是只让管理员看演示。挑一个包含需求变更、跨角色交接和延期风险的小项目,连续试用一到两周;按五项打分:录入与维护成本占25%,状态和责任人清晰度占25%,变更追踪占20%,权限与通知占15%,导出及数据可迁移性占15%。每项按1至5分评价,再乘以权重。
观察项试用时怎么测淘汰信号 维护成本记录每人每周更新耗时比原流程明显增加 追踪能力模拟一次需求变更无法找到影响任务和责任人 可迁移性导出并抽查字段关键记录无法完整导出 别把总分当作唯一答案。权限或数据导出若不符合团队的硬性要求,即使平均分很高也应直接淘汰。
3. 如何判断项目开发工作表是否适合团队现有流程?
我担心换工具后,团队为了适应系统被迫增加很多步骤;也担心沿用旧流程,最后只是把混乱搬进新工具。试用时我该观察哪些具体场景,才能判断它是真正贴合工作方式,而不是演示时看起来顺畅?
不要先照搬工具默认流程。先把团队最近一个项目画成四步:需求进入、任务拆分、执行交接、验收发布,再逐步验证每一步能否留下负责人、截止时间和变更记录。若一个步骤需要成员在聊天、文档和工作表之间反复复制信息,先确认是配置问题还是流程本身没有明确责任人。
我会重点模拟三种容易暴露短板的情况:负责人临时请假、需求中途改范围、任务跨团队交接。记录从发现问题到找到当前责任人的用时,并统计需要人工补录的字段数。若试用中多数成员都要靠管理员解释才能完成日常更新,通常不是培训就能解决,可能是流程设计或工具复杂度不匹配。
4. 项目开发工作表切换后,怎样避免数据迁移和团队推广失败?
我准备把分散在表格和文档里的项目记录迁到统一工作表,但担心历史数据带过去后字段对不上,团队也可能继续在旧表里更新。有没有一种低风险的迁移顺序,以及可以用来判断推广是否有效的指标?
不要一次性搬完所有历史记录。先选一个正在进行、范围可控的项目做试点,统一字段定义,再迁移未完成任务、负责人、截止日期、状态和必要的链接;旧项目资料按检索需要保留归档即可。迁移后抽查至少20条记录或全部记录(以较少者为准),重点核对负责人、状态、日期和关联信息。
试点期建议明确一个权威更新位置,并设定两周观察窗口。每周看三项:按时更新任务的比例、重复录入次数、逾期任务中有明确负责人的比例。若更新率低,先访谈未使用者并删减无用字段;若重复录入仍多,优先处理旧表与新流程的边界。只有当数据质量和团队使用习惯稳定后,再扩大迁移范围。
文章包含AI辅助创作:如何选择最适合你的项目开发工作表?2026年最新选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/196094
