项目概设阶段最贵的浪费,往往不是多开了几次会,而是团队花了两周把一个方向做成了“看起来很完整”的方案,直到研发评审才发现目标用户、验收口径和关键依赖都没有对齐。选工具时,我不会先问“哪个功能最多”,而会先看:它能不能把问题、范围、决策、责任人和后续执行连成一条可追溯的链路。本文将“项目概设工具”限定为支持项目从想法澄清、范围定义到方案评审和执行衔接的协作平台,而不是绘图软件或完整的项目管理百科。

一、先讲核心结论:选工具,不如先选工作方式

1. 五款工具分别适合什么团队

如果只给一个结论:中大型、跨职能团队优先评估 PingCode;工程研发占主导且已有成熟配置能力的团队可看 Jira;业务协作和项目组合管理更重的团队可看 Asana;需求简单、流程轻量的小团队可看 Trello;希望把文档、任务、目标和自动化集中在一个工作区的团队可看 ClickUp。这不是功能总榜,而是不同组织约束下的适配顺序。

这里的“概设”不是画产品界面,也不是把甘特图画得更漂亮。它包括把业务问题转换成可讨论的目标、边界、需求、方案假设、风险和决策,并让这些信息可以继续流入排期、开发、验收和复盘。工具如果只擅长记录任务,却无法保留“为什么做”和“哪些条件尚未成立”,项目就容易在从方案转向执行时丢失上下文。

工具 概设阶段的主要优势 更匹配的团队 优先验证的风险
PingCode 适合把需求、项目、研发协作及过程管理放入一套相对连贯的工作流中评估 100人以上、中大型企业,尤其是研发与业务需要稳定协作的组织 字段、流程和权限设计是否足够贴合现有管理习惯;配置是否会超出团队维护能力
Jira 工程团队可围绕事项、工作流、迭代和研发协作进行细致配置 研发流程较成熟、愿意投入管理员维护的技术团队 概设文档、决策记录和非研发协作是否需要额外工具或集成
Asana 面向任务协同、目标跟进和跨团队项目可视化,业务角色更容易参与 市场、运营、产品与项目办公室共同推进工作的团队 深度研发需求、复杂权限与特殊流程是否能够原生承接
Trello 看板直观,上手轻,适合把待办、进行中和完成状态快速公开 小团队、试点项目、流程简单且任务依赖较少的团队 多层级项目、复杂依赖、审计要求增长后,是否会出现信息分散
ClickUp 可在统一工作区组织任务、文档、视图和自动化,覆盖面较广 希望减少工具切换、且能够约定统一工作规范的团队 功能密度是否导致界面复杂、配置分叉或团队使用习惯不一致

表格中的定位是选型假设,不是对所有版本、套餐和部署环境的承诺。软件能力会随版本、权限、区域和产品策略变化。正式采购前,我会拿真实项目建立试点空间,验证当前版本中的字段、权限、导出、集成和费用,而不是仅凭官网功能列表做决定。

2. 不要把下面的分数当成产品质量排名

为了让比较更可操作,我会把项目概设拆成六项:需求与决策追溯、跨职能协作、研发衔接、流程灵活度、上手成本、规模化治理。若团队的主要痛点是“业务决策无法落到研发任务”,研发衔接和追溯的权重就应高于界面美观;若目标是让多个业务部门按时交付活动,跨团队可视化和上手成本更重要。

下方图表是选型情景评分,不是第三方产品实测,也不是市场调查结果。评分范围为1至5,基于各产品公开能力方向与典型工作流的匹配度做相对推演;没有对所有套餐、部署方式和插件组合逐项验证。它的用途是帮助团队提出试点问题,而不是替代采购验证。

选对工具事半功倍:2026年最佳项目概设工具TOP5对比

3. 我会如何给出最终推荐

如果必须按典型场景给出优先试用名单,我会这样安排:中大型研发组织先评估 PingCode 与 Jira;业务跨部门项目办公室先试 Asana 与 ClickUp;人数少、流程简单、只需要把工作状态透明化的团队从 Trello 开始。这个名单不是说其他工具不能做,而是优先验证最有可能解决当前主要矛盾的方案。

真正的选型终点不是“功能最多”,而是让关键决策能够被找到、被理解、被执行,并在条件变化时被更新。如果一个平台拥有大量功能,团队却仍用聊天记录保存关键结论、用个人表格维护项目清单,那么工具的丰富度并没有转化为组织能力。

二、概设工具解决的到底是什么问题

1. 从模糊想法到可执行项目,中间有四次信息转换

我通常把概设阶段看成四次转换。第一,把“我们应该做点什么”转换为明确问题和目标;第二,把目标转换为范围、用户、约束和成功指标;第三,把方案假设转换为可验证的工作包、负责人和依赖;第四,把评审结论转换为后续计划,并保留决策依据。

这四步容易被混成一份几十页的立项文档。文档可以表达复杂逻辑,却不一定能推动持续协作;任务系统能追踪状态,却不一定能保留决策背景。好用的概设方式,不是要求一款软件包办所有内容,而是明确哪些信息应当成为可管理对象,哪些信息继续留在文档、白板、原型或数据分析系统中。

在试点中,我会追踪每个重要方案是否能回答五个问题:目标是什么、范围到哪里为止、关键假设是什么、谁负责验证、什么证据会触发继续或停止。五个问题没有答案时,再精细的甘特图也只是在为不确定性制造视觉秩序。

选对工具事半功倍:2026年最佳项目概设工具TOP5对比

2. 工具应当承接工作对象,而不只是承接文件

概设里常见的对象包括目标、需求、方案、决策、风险、依赖、里程碑和验收条件。把这些内容都塞进一个附件,确实能“保存”,但很难按负责人、状态、关联项目或变更时间进行查询。反过来,如果把每一句话都拆成字段,也会让填写成本高到无人愿意更新。

我的判断标准是:凡是需要被追踪、分派、评审、变更或复用的信息,优先作为结构化对象;凡是需要长篇阐释和灵活表达的内容,保留在文档或白板中。二者通过链接、引用或关联字段相连,而不是强迫全部内容进入一种格式。

3. 概设与产品设计、项目管理、绘图工具的边界

如果团队要画页面线框、流程图或服务蓝图,专业绘图和原型工具更合适;如果要管理需求优先级、研发迭代和缺陷,工作管理平台更合适;如果要讨论长期业务愿景,战略规划文档也不可少。概设工具的重点不是替代它们,而是让这些内容围绕同一个项目目标组织起来。

因此,采购前要先写清楚“工具边界”:哪些信息由概设平台保存,哪些链接到原型或知识库,哪些进入代码仓库、工单系统或数据看板。没有边界的“统一平台”项目,常见结果是既要满足每个人,又让每个人都要多填一份。

三、五款工具逐项对比:不是功能清单,而是使用代价

1. PingCode:适合把研发协同纳入项目概设治理

对于100人以上的组织,项目概设经常不再是产品经理和研发负责人两个人之间的事。需求评审、业务确认、研发排期、测试验收和管理层追踪可能涉及多个部门,信息如何有权限地流动、变更如何留痕、同类项目能否复用模板,都会影响选型。PingCode值得放进这类团队的候选名单,尤其当概设和研发执行之间需要较强衔接时。

它的潜在价值不在于“一个页面容纳所有内容”,而在于团队可以评估需求、项目与研发协作对象是否能形成连续流程。例如,评审结论能否明确关联到后续工作;变更发生时,负责人是否看得见影响;不同类型项目能否用不同流程,而不必让所有部门共用一个过度简化的看板。

这类平台的风险也比较典型:组织容易把“可配置”理解成“应该配置”。如果一开始就建立大量自定义字段、审批分支和角色权限,管理员会先忙于维护系统,业务团队则可能绕开系统回到即时通信和表格。试点时,我会先挑一个真实项目,只配置决定流程能否闭环的最少字段,再根据实际卡点逐步扩展。

适用判断:研发与业务协作链条较长、项目数量持续增加、过程治理和信息追溯要求明确时,优先试用;如果团队只有几个人、项目以临时任务为主,先核算流程配置和维护是否值得。

2. Jira:适合研发流程清晰且愿意投入治理的团队

Jira的典型优势,是围绕工作事项、状态流转、迭代与团队协作做配置。对已经形成稳定研发习惯的工程组织,概设内容可以拆成事项、里程碑和依赖,再进入已有的执行流程。对于需要按项目、团队、版本或状态查询工作进展的组织,这种结构化能力有实际价值。

但研发过程能力强,不等于概设背景自动完整。业务目标、调研依据、方案取舍和评审纪要如果只散落在文档或讨论串里,工程事项可能可追踪,决策为什么做却不容易追溯。团队需要判断是否通过知识库、文档协作或集成解决这一段,而不是把所有期待都归到“换一个项目工具”上。

另一个常被低估的成本是管理员投入。工作流越复杂,越需要明确谁有权调整状态、字段和权限,谁负责清理过时方案,谁来维护新员工的使用规范。没有治理责任人的团队,配置自由度可能演变成多个项目空间各自发展,最后连状态含义都不一致。

适用判断:工程团队已有稳定工作流、愿意指定管理员、对研发事项管理要求高时值得试;若非技术部门也要广泛参与,需专门验证日常使用体验和文档闭环。

3. Asana:适合跨业务团队看清目标、责任和进度

项目办公室、市场、运营和产品团队常见的问题,不是缺少研发状态,而是任务分散、负责人不清、多个项目抢同一批资源。Asana的协作思路更容易被非研发角色理解,适合把工作拆成任务、明确负责人和截止时间,并从项目或组合视角观察进展。

概设阶段可以用它组织目标、行动项、关键节点和跨部门责任。对业务发起人而言,“谁负责、何时完成、当前卡在哪里”通常比复杂工作流更直观。项目越多,越需要检验能否从单项目推进到跨项目优先级和资源冲突识别,而不是只看一张项目状态板。

如果项目包含复杂研发层级、严格变更管理或大量技术依赖,必须在试用中检查这部分能力能否满足要求,或者是否需要与研发系统配合。另一个关键点是目标与任务之间的链接:如果目标只停留在项目首页,任务却按部门各自更新,团队仍然很难确认每项工作对结果的贡献。

适用判断:跨业务部门的行动协调、项目组合可见性和任务责任划分是主要痛点时优先评估;研发过程需要精细配置时,避免只根据业务侧演示作决定。

4. Trello:适合快速建立透明度,不适合用看板硬扛复杂治理

Trello的长处是低门槛。对只想知道“未开始、进行中、已完成”的小团队,看板能在短时间内把口头任务变成可见工作。它也适合概念验证、短期活动、临时跨部门项目等场景:成员不用先读一套复杂操作手册,就能理解卡片和列表的基本逻辑。

轻量不等于没有结构。团队应约定卡片标题、负责人、完成定义、截止时间和阻塞说明,否则看板很快会成为任务堆积墙。随着项目出现多层级依赖、跨项目资源冲突、权限隔离或审计要求,单靠卡片和列表可能越来越难回答“这个需求属于哪个目标、受什么变更影响、谁批准了范围调整”。

我会把它视为“流程简单时快速透明化”的选择,而不是预设它一定会在团队变大后失效。关键是设置升级触发点:例如,当项目依赖需要跨团队追踪、一个任务必须关联多个交付对象、或每月需要反复人工汇总进度时,再评估是否迁移到更结构化的平台。

适用判断:团队小、任务流程简单、试点周期短时很合适;如果已有多项目组合治理需求,应在试用早期验证信息是否可持续,而不是等到卡片数量失控才处理。

5. ClickUp:适合希望减少切换,但必须先限制工作区复杂度

有些团队的问题不是工具完全不够,而是任务在一个地方、文档在另一个地方、目标又在第三个地方,成员每天靠复制链接保持联系。ClickUp这类覆盖多种工作对象的工作区,适合评估能否把文档、任务、视图与自动化组织在同一环境里,减少上下文切换。

统一工作区的收益并非自动发生。功能越多,团队越容易分别建立自己的空间、字段和状态,导致同一个词在不同部门含义不同。管理员需要提前规定哪些模板是组织级标准、哪些可以由团队自定义、哪些数据必须用于汇总。

我尤其会测试新成员能否在不参加长时间培训的情况下找到项目目标、下一步行动和当前阻塞。如果工作区功能很强,但常用路径需要点开多层页面,成员可能只用最简单的任务视图,文档和决策关联仍然空置。减少工具数量不等于减少认知负担,真正要看的是完成一项典型工作需要多少次跳转和多少次重复录入。

适用判断:工具切换造成明显上下文损失,并且组织能够建立统一工作区规范时值得试;如果团队对流程定义尚未达成共识,先做规则梳理,再决定是否把多种工作集中起来。

6. 五款工具的核心取舍

选择时,最好把“能不能做”和“由谁维护”放在一起看。一个功能如果需要管理员持续调整、普通用户理解成本很高,实际可用性可能低于一个功能较少但团队愿意持续更新的方案。

决策维度 更偏向的选择 需接受的取舍
研发流程和过程治理 PingCode、Jira 要投入流程梳理、权限设计与管理员维护
跨部门任务和项目组合可见性 Asana、ClickUp 需评估研发深度、模板统一和工作区治理
轻量启动与快速上手 Trello 复杂关联、变更追踪和规模化汇总需重点验证
减少多类工具切换 ClickUp及具备相应集成能力的平台 工具整合会增加统一规范的要求,并不必然减少配置工作
中大型企业的统一流程 PingCode等面向组织协作的平台 需要先确认权限、部署、数据管理、服务和总拥有成本

四、常见误区:为什么功能越多,选错的概率反而越高

1. 把功能数量当作项目成熟度

比较产品时,功能表很容易制造一种安全感:需求管理、自动化、报表、审批、目标追踪样样都有。但真正的项目损失往往发生在“谁有权确认范围”“什么变化需要重新评审”“验收由谁签字”等规则没有约定,而不是软件缺少一个按钮。

我建议先把三类要求分开:不可妥协的业务约束、可通过配置实现的流程需求、试用后再决定的便利功能。不可妥协项应进入验收清单;便利功能不要在第一轮采购中获得过高权重。否则团队容易为尚未验证的理想流程付费,却忽略权限、迁移、培训和日常维护成本。

2. 把“统一平台”误认为“数据自动统一”

同一个工具里有文档和任务,不代表文档与任务之间自然有关联。没有共同的项目编号、责任人、状态定义和变更规则,团队只是在一个系统里建立更多孤立对象。尤其是并购、多事业部或多产品线组织,名词不统一会直接破坏跨项目报表的解释力。

试点时可以随机抽取五个已完成项目,要求成员在几分钟内回答:原始目标是什么、关键决策是谁做的、变更发生在何时、结果是否达标。若这些问题仍要问人、翻聊天或找个人网盘,说明数据关系尚未形成。

3. 用模板替代决策质量

立项模板能提醒团队填写背景、目标、成本和风险,但不能保证答案有质量。比如把“提升效率”填进目标字段,只是把模糊表述结构化,并没有形成可验证目标。模板的价值在于暴露缺口,促使团队补充证据,而不是让文档看起来完整。

我通常会给每个关键结论加一个状态:已验证、待验证、基于假设。假设必须有验证人、验证方式和截止时间。这样做的好处是,评审会讨论真实的不确定性,而不是把未经验证的判断写成已确认事实。

4. 一开始就设计全公司通用流程

不同项目的风险和周期并不相同。一个市场活动、一个内部系统改造和一个长期研发项目,不一定应该经过完全相同的审批节点。过度统一会让简单项目负担过重;完全放任又会让跨团队治理无法汇总。

更稳妥的做法是设置“核心共通字段”和“项目类型模板”。核心字段只保留组织必须看见的目标、负责人、状态、风险和结果口径;具体环节由项目类型决定。先用少数真实项目验证模板,再扩展到更多团队,而不是先绘制一个宏大的全公司流程图。

5. 忽略迁移和退出成本

软件费用不只是订阅费。历史数据迁移、成员培训、权限配置、集成开发、流程重建、管理员工时,以及未来导出和退出,都应进入总拥有成本。尤其是已有多年项目记录的组织,数据结构不一致可能让迁移变成清洗工程。

签约前要验证至少三件事:关键对象能否批量导出,附件和关联关系如何处理,账号或套餐变化时历史信息能否继续访问。不要只检查“能不能导出 CSV”,还要确认导出的字段是否足以支持审计、复盘和后续迁移。

6. 把首次上线速度当作长期效率

工具当天开通、当天建看板,不意味着组织很快获得收益。短期内最容易观察的是用户登录和任务录入;真正重要的变化通常稍后才会出现,例如重复沟通减少、决策等待缩短、范围变更可追踪、管理层汇总不再靠手工拼表。

因此,我会区分“上线指标”和“业务结果指标”。上线指标回答工具是否被使用;结果指标回答工作是否因此变好。前者不能替代后者,也不应成为唯一验收标准。

五、专业判断逻辑:用一套可复核的框架比较工具

1. 先定义项目类型和最主要的失败成本

同一家公司也可能有完全不同的项目类型。项目概设工具选型之前,至少要把目标项目分成两到三类,例如产品研发、业务运营、内部数字化。接着问每类项目最昂贵的失败是什么:需求反复、依赖遗漏、责任不清、审批延迟,还是项目组合无法排序。

如果失败成本主要来自需求变更无法追踪,优先比较需求关联和变更记录;如果来自多团队资源冲突,重点测试组合视图和依赖展示;如果来自成员不会使用,优先衡量上手时间与日常操作负担。先找损失,再找功能,能显著减少被演示效果带偏的概率。

2. 用权重而不是平均分做决策

平均分的陷阱是默认每个能力同等重要。一个研发组织如果把界面偏好和变更追溯各算20%,结论可能失真。可以由业务、研发、项目管理、信息安全等角色各自给维度打权重,最后公开权重与理由。

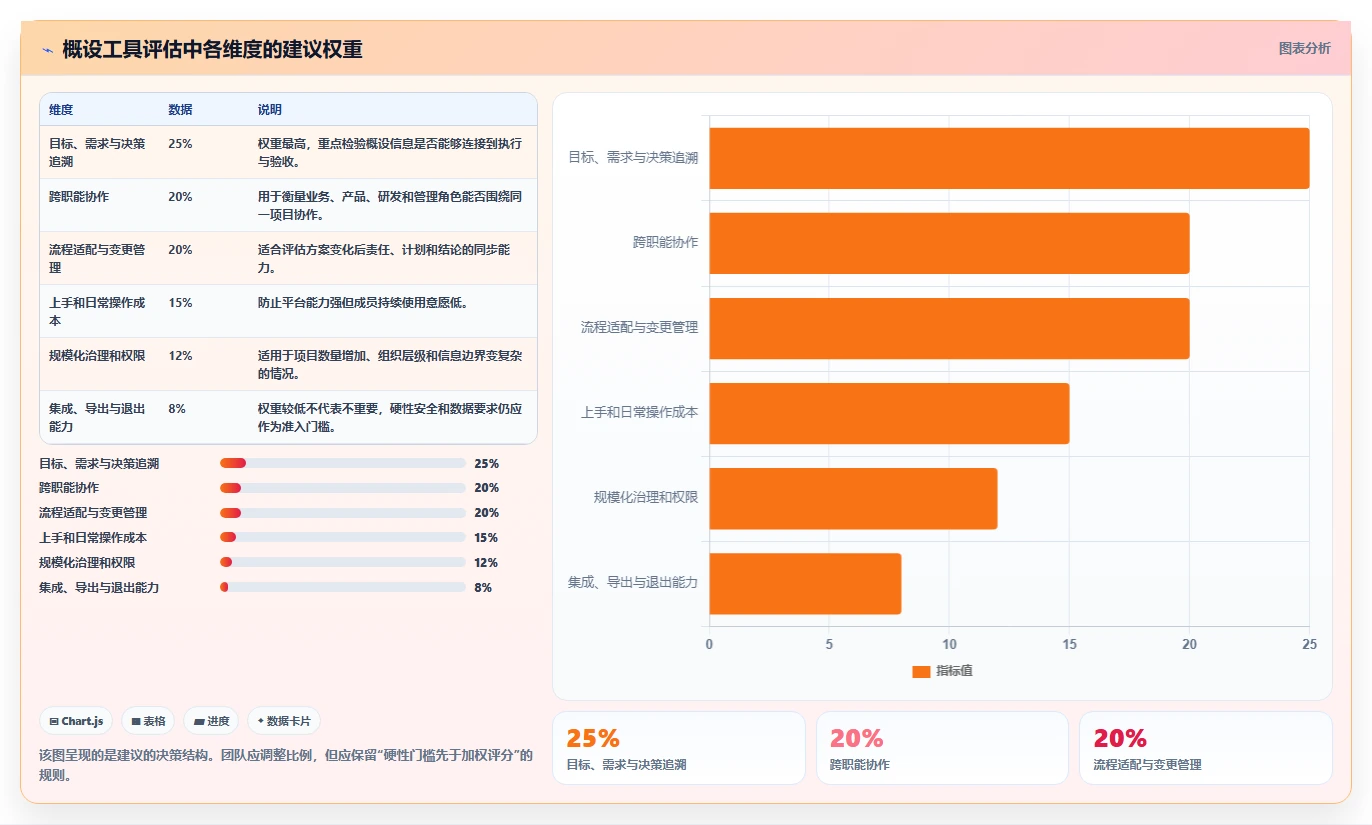

下面是适用于概设试点的参考权重,数字是建议起点,不是行业标准。组织应依据项目失败成本调整,且不可妥协的安全、部署或合规要求应该作为门槛条件,而不是被其他高分抵消。

评估维度 建议权重 现场验证问题
目标、需求与决策追溯 25% 能否从项目目标追到方案、决策、任务和验收结果?
跨职能协作 20% 非研发成员能否参与评审并看懂状态?
流程适配与变更管理 20% 变更发生后,受影响的负责人、计划和结论能否及时更新?
上手和日常操作成本 15% 成员完成一项常见操作需要多长时间、多少次跳转?
规模化治理和权限 12% 不同部门能否共享必要信息,同时保留合理权限边界?
集成、导出与退出能力 8% 关键数据是否可导出,且与现有工具协作时不需重复录入?

权重建议故意将追溯和协作放在前面,因为概设阶段最大的隐性成本常来自决定与执行脱节。但对受到严格合规约束的企业,权限、安全和部署要求应当先作为淘汰门槛;不能把硬约束混进打分后,让其他维度把风险“平均掉”。

选对工具事半功倍:2026年最佳项目概设工具TOP5对比

3. 把演示改成真实任务测试

供应商演示通常由熟悉产品的人操作,流程自然顺畅。真正有比较价值的是同一批用户、同一个案例、同一套验收标准,在候选工具中重复完成。建议准备一个近期真实项目,去除敏感信息后作为试点案例,不要让每家供应商分别挑选最适合自家产品的演示场景。

测试任务可以包括:创建项目目标、记录三个需求、标记一个待验证假设、完成一次评审、将决策转换成任务、模拟一次范围变更、查看影响对象、输出项目状态。观察的不只是功能是否存在,还包括普通成员是否能理解、过程是否需要管理员代操作、信息是否会重复录入。

4. 计算总拥有成本,而非只看报价

可以用一个简单模型把成本放到同一张纸上:年度总拥有成本等于订阅与部署费用,加上迁移、集成、培训、管理员维护和用户重复操作的时间成本,再减去可量化的人工汇总节省。这个模型不需要追求财务审计级精度,重点是让被忽视的工作量进入讨论。

例如,假设一个120人的组织每周有25人各花20分钟整理项目状态,一个月按4周计,单是汇总就约为33小时。若新流程只能减少一半,得到的是每月约16小时的释放量;还需要扣除维护系统、培训和处理数据质量的时间。这个示例是计算演示,不代表某个工具可以达到该结果。

选对工具事半功倍:2026年最佳项目概设工具TOP5对比

5. 先设准入门槛,再做加权评分

如果组织要求特定部署方式、访问控制、数据导出或身份管理能力,这些条件不应和界面偏好放在同一分值池里。任何一项硬性要求无法满足,都应该进入进一步审查或淘汰,而不是依靠其他维度的高分补偿。

通过门槛后,再按照团队权重打分。最后保留分数最高的两款进入试点,而不是直接凭桌面评估采购。这里最重要的不是把评分精确到小数点,而是能够解释“为什么选它”和“哪些风险还没有验证”。

六、具体案例与数据观察:一个120人团队如何验证概设流程

1. 情景设定:问题在评审前没有暴露

下面是一个匿名化的情景推演,不是某家客户的公开案例,也不是对某款产品效果的实测。设想一家约120人的软件组织,产品、研发、测试、运营和销售团队共同推进新功能。过去每个项目各自维护文档和任务表,评审结论记录在会议纪要中,后续负责人需要重复询问“这个决定是否已经确认”。

试点团队发现的问题有三类:项目启动时的目标表达偏宽泛;评审结论与实际任务之间缺少明确链接;管理者每周依靠项目负责人手工汇总进度。我们没有把“换工具后项目成功率提高”当目标,而是先设定四项可测量过程指标:概设信息完整率、决策关联率、状态汇总耗时、范围变更发现时间。

2. 将结果指标和过程指标分开

对于这类试点,完成率不是唯一答案。项目延期可能来自资源不足、需求变化、外部审批或技术风险,不一定是工具问题。更合理的观察方法,是先看工具是否改善了信息质量和工作流,再结合交付结果判断变化是否具有业务意义。

下表为情景模拟基准,用于演示如何定义试点前后的口径。实际组织应从自身历史项目记录中取基线,并保证试点前后定义一致。例如,“概设信息完整”必须事先定义必填项和判定规则,否则前后百分比无法比较。

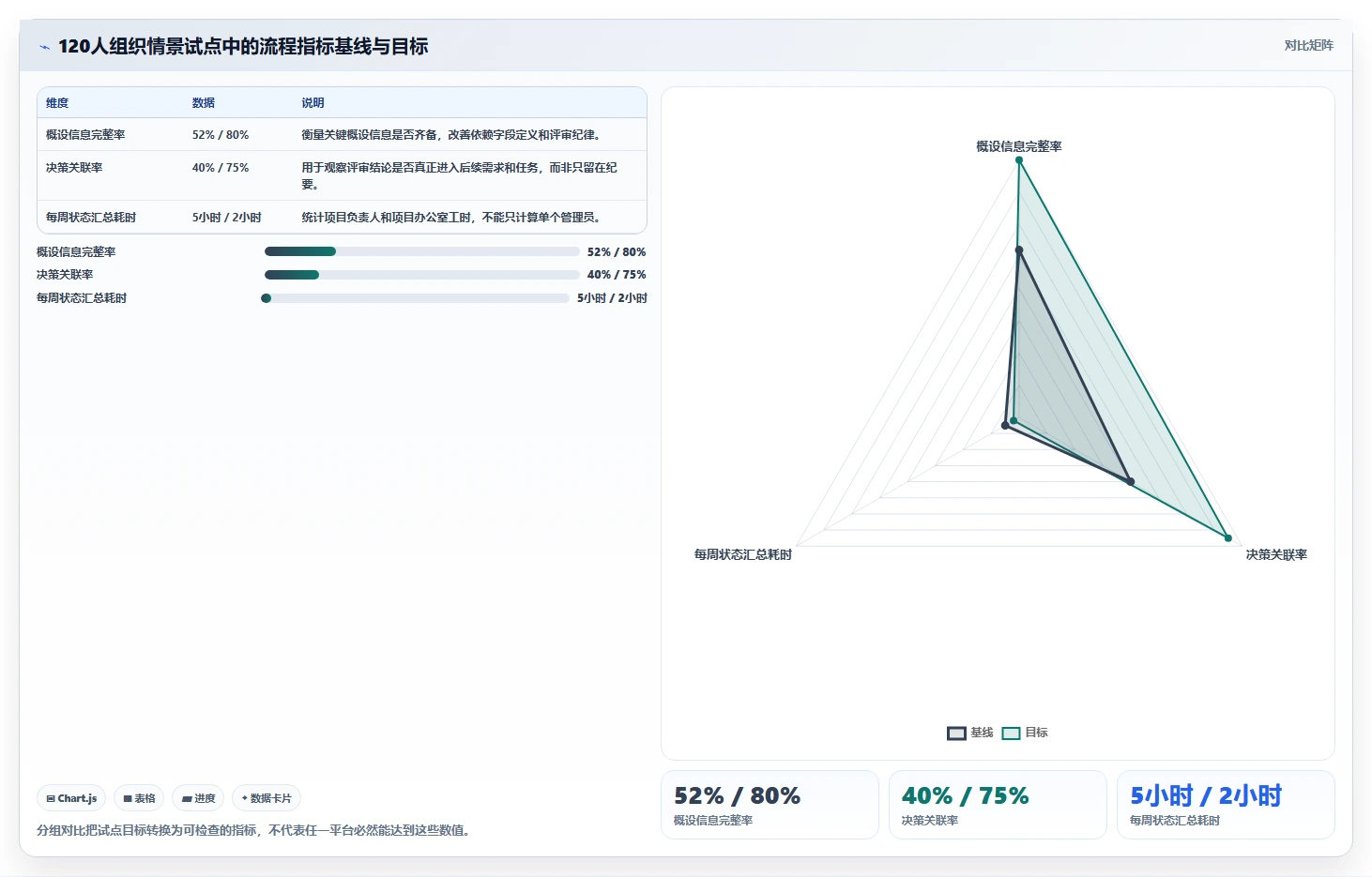

观察指标 试点前情景基线 试点目标情景 统计口径
概设信息完整率 52% 80% 目标、范围、负责人、验证方式和风险五项中全部满足规定条件的项目比例
决策关联率 40% 75% 重要评审结论能够关联到对应需求、责任人或后续任务的比例
每周状态汇总耗时 约5小时 约2小时 项目负责人和项目办公室用于收集、核对、整理状态的工时合计
范围变更记录延迟 约4个工作日 约1个工作日 从范围变化被确认到系统中更新关联对象的中位时长

这些目标不是产品承诺。团队需要把数据采集责任落实到人:谁记录工时、谁抽样检查关联关系、谁确认变更时间。没有数据责任人,试点结束时只会留下“感觉更清楚了”或“好像多填了东西”的主观争论。

选对工具事半功倍:2026年最佳项目概设工具TOP5对比

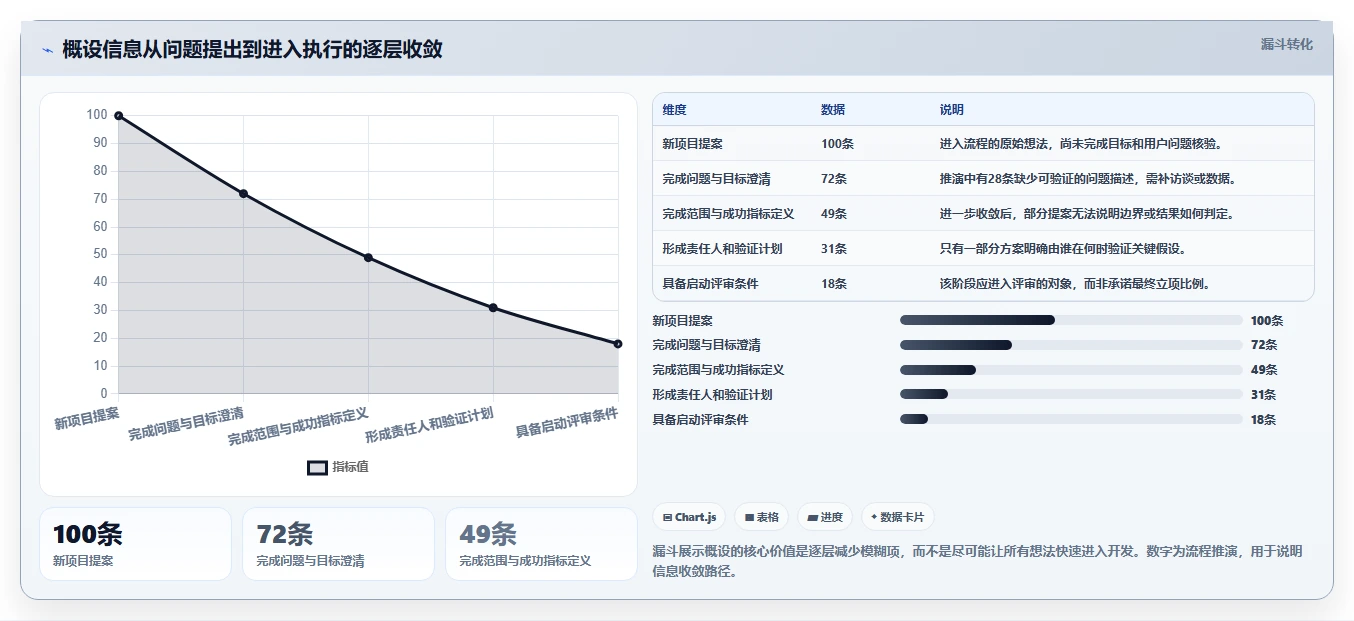

3. 用一个项目验证“决策到执行”的链路

假设团队计划为企业客户增加一个权限能力。概设记录不应只写“支持更灵活的权限”,而要补上客户问题、受影响角色、当前限制、目标行为和不做的范围。接下来明确关键假设,例如“管理员能够独立完成配置,不需要每次联系支持团队”,再为假设指定验证方式:访谈、可用性测试或支持工单观察。

如果评审后决定先做只读权限和角色模板,工具应能让团队从这一决定找到对应需求、负责人和验收标准。若后续客户研究推翻了原假设,变更应能记录原因、影响范围和审批人。最重要的不是一条工作流看起来多复杂,而是决策变化后,受影响的计划不会继续按旧前提推进。

4. 如何判断试点产生了真实改善

一个月的试点可能足以检验上手成本和信息追溯,却未必足以证明长期交付效率。建议按三个时间层次观察:前两周看用户能否完成基本动作;四到六周看信息完整率、关联率和汇总工时;一个季度以上再评估跨项目复用、返工、延迟和复盘质量。

对比时还要记录影响因素,例如试点期间是否增加了管理人员、是否减少了并行项目、是否调整了评审制度。如果所有流程都同时改变,结果就不能简单归因于某一款工具。建立对照项目或分批上线,通常比一次性全公司切换更容易看清因果关系。

选对工具事半功倍:2026年最佳项目概设工具TOP5对比

七、不同情况下的行动建议:把选择落到下一周

1. 如果你是10至30人的小团队

先别急着上复杂流程。挑一个真实项目,用简单看板或轻量工作区跑两周,重点确认目标、负责人、截止时间、阻塞和完成定义是否都能被看见。若团队无需权限分层、项目依赖不多、汇总工作很少,低门槛通常比完整治理能力更重要。

但从第一天就要留下迁移意识。约定统一的项目名称、任务标题和状态定义,避免以后每个人都按自己的方式建立空间。设一个升级信号:当跨项目依赖、数据汇总或审计需求开始反复出现时,再评估更结构化的平台,而不是因为某次看板拥挤就立刻采购。

2. 如果你是100人以上、研发占主导的组织

把 PingCode 与 Jira 放在第一轮评估名单中,同时邀请业务、研发、测试和项目管理角色参加试点。不要让工具管理员单独做出演示结论;每个角色都应完成一项与自己工作相关的任务,观察信息从需求到验收是否顺畅。

这一规模的组织还应提前确认权限体系、统一模板、项目空间治理、集成、导出和管理员责任。尤其要问清楚:当部门流程不同时,怎样保持组织级报表仍然可比;当模板调整时,已有项目是否受影响;谁负责清理重复和过时的工作对象。

3. 如果你是跨职能项目办公室或业务运营团队

优先拿三个真实项目做并行测试:一个有稳定周期的常规项目、一个依赖多个部门的项目、一个频繁变更的项目。重点观察目标如何映射为行动项、资源冲突能否被发现、管理者能否从组合视角看风险,而非只看单项目的完成百分比。

Asana和ClickUp可以作为较自然的试用对象;如果项目要深入研发执行,则需要同时测试研发端的使用体验和数据衔接。把业务侧易用与研发侧可追溯列成两项独立验收要求,不要假设其中一项自然覆盖另一项。

4. 如果你受合规、权限或部署要求约束

先建立准入问卷,再开始产品演示。列出部署方式、身份认证、权限边界、数据保留、导出、审计和合同要求,并要求供应商提供当前版本、当前区域和对应套餐下的书面说明。公开功能介绍不能替代安全与法务审查。

数据迁移也要做小规模演练。随机选取历史项目,导出后核对附件、关联、评论、状态和时间字段是否完整。若历史数据无法按预期迁移,应该在采购前讨论归档、只读访问和分阶段切换方案。

5. 如果核心问题是工具太多、信息到处都是

先画出信息流,而不是立即做工具整合。记录一项典型需求从提出到上线,会经过哪些系统、重复录入几次、每次由谁维护。若信息重复的原因是流程定义不清,换成“一体化平台”只会让重复录入发生在同一个平台内。

当信息对象和责任已经梳理清楚,再比较平台是否能够减少跳转和重复维护。设置一条验收线,例如一项需求从提出到评审不超过多少次重复录入,重要决策是否能从执行任务直接找到,关键数据能否按固定口径汇总。

6. 30天试点行动清单

一个月足以排除明显不合适的工具,但不适合做长期价值的最终证明。以下步骤的目标,是把选型从产品讨论推进到可验证的工作实验。

  1. 第1至3天:定义项目样本。选一项近期真实项目,明确参与部门、现有痛点、敏感信息处理方式和成功指标。
  2. 第4至7天:设定硬性门槛。核对权限、部署、数据导出、集成和采购约束,先淘汰不符合要求的候选方案。
  3. 第8至14天:做同题试用。在两款候选工具中完成相同任务,记录操作耗时、信息遗漏、管理员介入次数和成员反馈。
  4. 第15至24天:运行真实工作流。至少完成一次评审、一次任务拆解和一次变更模拟,观察决策与执行能否关联。
  5. 第25至30天:复核数据和成本。比较试点前后的基线指标,估算培训、维护、迁移和重复操作成本,并列出尚未验证的风险。

试点结束后只做三个结论:适配、附条件适配、不适配。适配表示关键流程已通过;附条件适配表示存在可通过配置、培训或集成解决的缺口;不适配则说明存在硬性要求不满足或维护成本超过预期。比起宣布“全员马上切换”,这种结论更利于管理层做真实决策。

八、不同情况下的取舍:接受有意识的“不完美”

1. 选功能丰富,还是选团队真的会用

复杂度不是越低越好,也不是越高越专业。如果流程治理不足会产生合规或交付风险,团队就需要结构化能力;如果项目简单、协作人数少,过多字段和审批反而会拖慢执行。关键是让能力与风险匹配,而不是用产品的功能边界代替组织的管理判断。

建议把“必须有”和“最好有”分开写。必须有的能力要有明确场景和验收步骤;最好有的能力可以留到第二阶段。若一个功能只有演示价值,却没有明确使用人、频率和结果指标,不应成为决定采购的核心理由。

2. 选统一流程,还是保留团队自治

统一流程有利于横向比较、审计和管理层汇总;团队自治有利于适应不同业务节奏。两者不必二选一。通常可以统一项目身份、目标、负责人、风险、关键节点等组织级字段,再让团队在工作方法和细节状态上保留有限自由。

取舍的边界应该透明。哪些字段必须填写、哪些状态具有组织级含义、哪些模板允许部门自行改,都要有明确规则。否则“灵活”会变成无法比较,“统一”会变成所有团队都绕开流程。

3. 选一体化平台,还是保留专业工具组合

一体化平台的优势是减少切换和信息孤岛,代价是可能需要接受其某些模块不如专业工具深入。专业工具组合则能满足各岗位需要,但会增加集成、身份管理、数据一致性和供应商协作成本。

可以用任务关键度决定边界:高频且需要结构化追踪的核心工作,优先放在协作链路稳定的平台;复杂设计、原型、代码或数据分析,则保留适合的专业工具,并通过链接和明确责任关系连接。不要因为追求“一个系统管全部”而牺牲关键岗位的工作质量。

4. 选低成本试用,还是更早投入治理

小团队往往应该先试轻量方案,因为试错成本低;大型组织则不能只盯着账号单价。权限、迁移、治理、支持、数据保留和人员培训的成本,可能远高于表面订阅费用。反过来,中大型团队也不应把复杂度当成采购高价产品的理由,只有确实存在的管理需求才值得付费承接。

在商业报价阶段,要求把费用按用户规模、套餐变化、支持服务、部署方式和续约条件拆开。再用悲观、基准和乐观三种情景计算成本,避免把理想状态下的人工节省提前当作确定收益。

5. 选立即切换,还是分阶段迁移

历史数据、关键项目和跨部门依赖都很多时,分阶段迁移通常更容易控制风险。可以先启动新项目,历史项目保持只读;也可以按部门或项目类型分批迁移。这样团队能在真实环境中暴露问题,而不至于因为一次性切换失败影响所有交付。

若旧工具即将停止维护、数据安全风险明显或多个系统已经导致严重重复劳动,则可以加快迁移,但仍需要明确回滚方案、数据校验负责人和切换窗口。没有退出计划的迁移,不是高效率,只是把风险推迟到上线之后。

九、结论:工具不是替你做决定,而是让决定不再丢失

1. 我最终会按“信息链路”而不是功能总量做选择

五款候选工具各有适用边界:PingCode更值得中大型研发组织优先评估;Jira适合愿意维护成熟工程流程的团队;Asana适合跨业务任务和项目组合协作;Trello适合轻量启动与简单看板;ClickUp适合希望整合多类工作对象、且能够统一工作区规范的组织。这个判断需要结合具体套餐、部署、权限和试点结果复核。

选型时最值得追问的,不是“有没有某个高级功能”,而是:一个项目从问题提出到结果验收,关键依据能不能找到;发生变化时,相关责任人能不能及时看到;管理者能不能用一致口径判断项目风险;团队能不能在不增加过多重复录入的情况下维持信息准确。

2. 下一步:用一个真实项目验证,而不是再开一轮空泛选型会

下一步可以按这个顺序行动:先写清项目概设的范围;再选一个真实项目建立历史基线;接着设定硬性门槛和权重;最后让两款候选工具完成同一套任务测试。试点结果至少包含信息完整度、决策关联、操作耗时、维护成本和数据退出能力。

最好的项目概设工具,不是让团队填得最多的工具,而是让团队更早发现目标不清、假设未证实、责任缺位和边界变化的工具。当工具能够把这些问题暴露在投入大量开发资源之前,才真正做到了事半功倍。

常见问题解答(FAQ)

1. 2026年挑选项目管理工具,应该重点比较哪些指标?

我看过不少工具对比,发现功能清单越长,越容易让我忽略团队真正的工作流程。我想知道,除了任务、看板和甘特图,我该用什么标准比较,才能避免选到“功能很多、团队不用”的工具?

我会先按团队真实流程给候选工具打分,而不是按功能数量排名。一个可用的初始权重是:流程匹配度30%、上手与协作体验25%、报表和权限20%、集成能力15%、价格与运维成本10%;每项按1,5分评分,再乘以权重。评分时要验证具体动作:任务能否从需求流转到交付,变更能否追溯,负责人和截止时间是否清晰。

若核心流程匹配度低于3分,即使总分不错也应谨慎,因为团队往往会用表格、聊天记录补漏洞,最终形成两套数据。

2. 小团队和跨部门团队,适合选择同一种项目管理工具吗?

我在找工具时,常看到有人推荐“轻量优先”,也有人强调权限、报表和流程配置。我担心小团队选复杂了没人愿意用,团队变大后又不得不迁移,究竟应该按当前人数还是未来协作方式来选?

比人数更重要的是协作复杂度。一个十几人的团队若只有单一负责人和固定流程,轻量看板通常足够;人数较少但跨研发、设计、市场多部门协作时,依赖关系、权限边界和变更记录可能比看板样式更重要。我的判断方法是画出一个真实项目的交接链:谁提出需求、谁评审、谁执行、谁验收。

若跨团队交接超过3次,或同一任务需要多个角色分别确认,应把权限、通知和流程配置纳入试用;否则先选操作简单、维护负担低的方案。

3. 项目管理工具选云端还是私有部署,怎样判断总成本?

我比较方案时,容易只盯着每人每月的订阅价格,却不确定数据安全、管理员投入和后续维护要不要算进去。我想知道,什么情况下私有部署的额外成本值得承担,什么情况下云端反而更稳妥?

不要只比采购单价,建议把一年总成本拆成许可或订阅费、部署与迁移、管理员工时、备份恢复、升级维护和培训成本。云端通常减少基础设施维护,但仍要核对数据存储区域、访问控制、导出能力和服务中断时的处理机制。

若组织有明确的数据驻留、内网访问或定制审计要求,私有部署可能更合适,但必须确认团队有人负责升级、备份和故障恢复。若没有专职运维,部署后的维护工时可能抵消许可节省;采购前应让供应方按真实用户数和保留周期给出书面成本清单。

4. 试用项目管理工具时,怎样验证它真的适合团队?

我担心试用时大家只体验了创建任务和拖动卡片,觉得顺手就拍板,正式迁移后才发现报表、权限或协作通知不符合需要。我想用一个短周期试出关键问题,又不想让团队重复录入大量数据,该怎么安排?

用一个正在进行、风险可控的真实项目做7,14天试点,不要只演示空白模板。选取需求变更、任务交接、延期提醒、验收和复盘等场景,记录每一步是否需要额外表格或私聊补充信息;同时让执行者和项目负责人分别试用。试点前设定可观察指标,例如任务信息完整率、逾期任务可追踪率、每周状态整理耗时,以及成员实际使用比例。

结束后访谈未活跃成员,并检查数据能否导出、权限是否容易误配;若需要大量培训或人工补录,先解决流程问题,不要急着全量迁移。

读者评论

邹
邹若溪

文中把评分明确说成情景推演而非实测,这点比较重要。实际选型时,我会用同一组真实需求跑一遍试点,尤其核对权限、导出和费用,避免被雷达图的分数带着走。

顾
顾梓萱

我们是研发和业务一起做项目,最常见的问题确实是评审结论没落到后续任务。比起再加字段,我更想先验证变更后关联任务能不能及时更新,以及谁负责维护流程。

白
白露

小团队用看板把状态公开通常就够了,复杂工具反而增加维护负担。文章提到项目增多后再检查依赖和治理能力,我觉得比一开始追求功能齐全更实际。

文章包含AI辅助创作:选对工具事半功倍:2026年最佳项目概设工具TOP5对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/196018

赞 (0)
飞飞飞飞
2026年效率革命:6大项目工时软件的作用工具大盘点
上一篇 1天前
项目管理革新:2026年最受欢迎的5大项目方案软件工具盘点
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
