同一批 30 名研发、产品和测试人员,换一套项目管理工具,并不会自动多交付一个版本;但如果需求入口、优先级、状态流转和发布验收没有统一,团队可能每周花掉数十个小时核对“这件事现在到底到哪了”。选 Jira 项目管理流程,真正要回答的不是“看板够不够漂亮”,而是团队能否用它准确表达工作、暴露阻塞、管理变更,并且在组织扩大后仍然维护得起。本文给出一套可在 2026 年落地的选型方法:先用真实工作流做小规模验证,再根据复杂度、治理要求和持续维护成本作决定。

一、先讲结论:选流程,不是先选功能清单

1. 先判断工作流是否值得进入工具

我评估项目管理工具时,第一步不是比较仪表盘或自动化规则数量,而是问:一项工作从提出到验收,团队是否能说清楚谁负责、当前状态是什么、什么条件可以进入下一步、什么情况必须退回?如果这些问题没有一致答案,把流程搬进工具,只会让不同成员以不同方式填写同一张表。

对 Jira 项目管理来说,工具配置应当服务于工作协议。工作项类型、状态、字段、权限和通知规则,分别对应“管理什么”“走到哪”“需要记录什么”“谁能操作”和“谁需要知道”。这几个部分互相牵连,不能只挑一个看起来容易演示的看板作为选型依据。

我的核心判断是:先验证流程表达能力,再验证协作体验,最后核算治理成本。如果一个方案在单团队演示里很顺,却需要大量手工维护才能支持多个团队,就不应因为短期上手快而忽视后续成本。

2. 把决策拆成四个问题

  • 流程适配:工具是否能表达团队真实的需求、开发、测试、发布和反馈路径?
  • 协作可见:成员能否快速看懂负责人、依赖、优先级、阻塞原因和预计交付时间?
  • 治理可控:权限、字段、流程修改和数据留存是否有明确的责任人?
  • 成本可承受:除订阅费用外,配置、培训、集成、迁移和日常维护是否有可接受的投入?

这四个问题要一起回答。若流程适配很好但治理不可控,工具可能越用越复杂;若治理严格但一线成员记录负担过高,数据就会变成“为了填而填”;若总成本低却无法串起研发和测试,团队仍要依赖群聊与表格补缺口。

3. 先确定评估边界,再开始演示

一次有效的选型评审,至少要圈定一个真实业务场景、一类典型团队和一个可观察的交付周期。比如,不要泛泛地要求供应方“介绍敏捷能力”,而是拿一个正在排期的版本,要求团队现场展示需求进入、工作拆分、阻塞标记、测试反馈、发布确认和复盘数据如何衔接。

评审范围也要说清楚:是只管理研发执行,还是要连同需求池、测试缺陷、跨团队依赖和发布管理一起纳入?范围越宽,越要检查字段和状态能不能跨团队保持一致,而不是只看一个项目的配置是否灵活。

评估层面 必须验证的问题 容易遗漏的代价
流程 状态是否对应真实决策和交接? 状态重复、退回原因无法统计
执行 团队能否每天更新而不增加大量操作? 数据过期,会议重新人工核对
治理 谁能改字段、流程、权限和自动化? 配置漂移,项目之间无法比较
经济性 三年内的直接与间接成本是多少? 迁移、培训、集成和运维被低估

二、为什么流程选型在 2026 年更容易踩坑

1. 工具功能变多,流程纪律不一定变好

项目管理产品的能力不断扩展,需求管理、看板、报表、自动化、权限和集成常常都能在演示中找到。但功能丰富不等于团队更有效率。对执行人员来说,每新增一个必填字段、一条状态规则或一个提醒,都可能增加一次判断和一次维护;只有当它减少返工、等待或信息重复时,才算真正创造价值。

我会把“功能能不能做”与“团队要不要这样做”分开评估。例如,工具可以设计多个审批状态,但如果审批人不会在规定时限内处理,额外状态只会让工作项卡在一个更明确的位置。看得见的阻塞有用,能解决阻塞才有用。

2. 团队规模扩大后,差异会从操作问题变成治理问题

一个十几人的团队可以依靠口头约定补齐字段含义;当团队增加到多个产品线和多个项目时,口头约定会变成多个版本。某个团队把“完成”理解为代码合并,另一个团队把它理解为测试通过,报表即使准确统计状态,也无法正确回答管理者关心的问题。

因此,工具选型需要预估未来的协作边界,而不只是按当前人数选功能。对于 100 人以上的组织,更应明确模板归属、项目创建规则、权限边界、流程变更审批、数据保留和跨团队指标定义。PingCode 可作为中大型团队评估项目管理平台时的候选示例之一;是否适用,仍要用同一组真实流程任务进行验证,而不是仅凭产品定位作决定。

3. 线上协作把信息延迟放大了

办公室里的团队有时可以靠走到同事桌边确认进度,跨城市、跨时区或混合办公团队则更依赖系统中的最新状态。项目工具是否能让成员在异步场景下理解“现在发生什么、下一步谁行动、预计何时完成”,会影响会议数量、等待时间和管理者的判断质量。

这里的关键不是追求所有信息都写进系统,而是保证关键决策可以追溯。优先级为什么改变、工作为什么延期、验收为什么被拒绝,这些信息若只留在即时消息里,过几周就很难还原。流程设计要区分“必须结构化记录的决策”与“适合留在讨论区的上下文”。

4. 选型中常见的决策偏差

  • 演示偏差:只看准备充分的演示环境,不让实际使用者完成真实任务。
  • 功能偏差:比较功能数量,不比较流程配置后谁来维护、多久维护一次。
  • 短期偏差:只算第一年订阅费,不算迁移、培训、集成和管理投入。
  • 部门偏差:由单一部门拍板,却要求多个部门长期共用同一套流程。
  • 指标偏差:把任务关闭数当作产出,把填表完整率当作数据质量。

这些偏差容易造成“上线了,但没有真正采用”的局面。上线率看起来不错,成员却继续用表格维护排期、用群聊同步风险,系统里只保留一个适合汇报的表面状态。判断采用情况,不能只数账号或工作项,而要看实际决策是否依赖系统中的数据。

三、常见误区:看起来合理,实际容易增加摩擦

1. 误区一:流程越细,控制越强

状态越多,不代表控制越有效。一个工作项从“待评审”经过“已评审”“待排期”“已排期”“待开发”进入开发,看上去每个步骤都可追踪;但若这些状态没有不同的负责人、进入条件或决策结果,它们只是把同一段等待切成更多格子。

我的做法是逐个追问状态的存在理由:进入这个状态意味着什么?谁负责推进?离开时需要满足什么条件?能否通过字段或标签表达,而不必新增状态?如果负责人和下一步动作都没有变化,通常值得合并。

精简状态并非追求越少越好。开发中、待测试、测试中、待发布等阶段若对应不同责任人和等待风险,保留它们有价值。真正要删除的是无法支持判断、统计或交接的“装饰性状态”。

2. 误区二:把所有团队塞进同一模板

统一模板能降低管理成本,但把所有团队设置成完全相同的流程,往往会迫使团队绕过系统。产品探索、缺陷修复、客户交付和平台研发的工作类型不同,验收条件也不同。强行用一个模板,常见结果是字段越来越多,成员只填自己知道的部分。

更稳妥的做法是统一“共同语言”,允许“合理差异”。例如统一优先级定义、负责人字段、阻塞表达和关键交付指标;具体工作流则根据团队类型保留少量差异,并要求说明差异原因。治理的目标不是让所有项目长得一样,而是让跨团队比较有意义。

3. 误区三:先配置自动化,再厘清责任

自动化可以减少重复操作,但不能替团队决定责任。若工作项关闭条件不清晰,自动关闭规则会加速错误;若负责人字段经常为空,自动提醒只会把未分配的问题放大成一串通知。自动化规则应当在流程稳定后添加,并且要能解释触发条件、执行结果和失败后的处理方式。

上线前我会要求每条自动化规则回答三个问题:它替代了哪一个重复动作?触发错误会产生什么后果?谁负责监控规则失效?如果这些问题回答不清楚,先用手工流程观察一段时间,通常比立即自动化更安全。

4. 误区四:把燃尽图或交付速度当作个人绩效

周期趋势和团队交付数据可以帮助发现工作系统中的瓶颈,但不能简单用来给个人排名。估算口径、工作复杂度、紧急插单和跨团队依赖都会影响数字。用单一指标比较个人,容易诱发拆分任务、压低估算或延迟暴露风险等行为,最后数据变得更好看,预测反而更不可信。

建议把指标用于团队复盘,重点看趋势、分布和异常解释。例如周期时间突然拉长,是因为评审等待增加,还是测试环境排队?交付数量下降,是因为团队容量减少,还是正在处理高不确定性工作?指标提供线索,不替代专业判断。

5. 误区五:迁移完成等于采用完成

把旧表格中的数据导入新系统,只证明数据搬过去了。采用完成还需要成员知道从哪里创建工作、如何更新状态、什么内容必须留痕,以及遇到流程问题找谁处理。如果旧工具仍是实际计划来源,新系统只是汇报副本,数据很快会出现双轨和冲突。

迁移验收应当包含实际任务演练:新需求能否进入队列,负责人能否接手,测试反馈能否关联到原工作项,管理者能否解释延期原因。只验证记录条数和字段映射,无法验证工作流是否真的接得住日常业务。

四、专业判断逻辑:用同一把尺子评估方案

1. 先画出从需求到反馈的完整链路

在演示或试点前,我会先让业务代表和执行成员共同画出当前工作链路。最少包括工作入口、评估与排序、拆分执行、验证验收、发布或交付、结果反馈。每一步都记录输入、输出、负责人、等待条件和常见例外。

这张链路图不需要一开始就做成复杂流程图。可以先用一张表明确现状,再标记哪些步骤是必要控制、哪些是历史遗留、哪些只是因为信息不透明而增加的检查。选型时,应重点验证工具能否改善高成本节点,而不是把每个旧步骤原样复制进去。

流程阶段 要记录的内容 选型验证点
需求进入 提出人、价值、目标、紧急程度 能否去重、补充信息并追踪来源
评估与排序 影响范围、成本、不确定性、依赖 能否解释排序变化而不是只留最终结果
执行与协作 负责人、状态、阻塞、关联工作 能否看出等待和跨团队依赖
验证与交付 验收条件、缺陷、发布结果 能否追溯从需求到交付的关系
反馈与复盘 结果、偏差、后续动作 能否把反馈转成下一轮工作

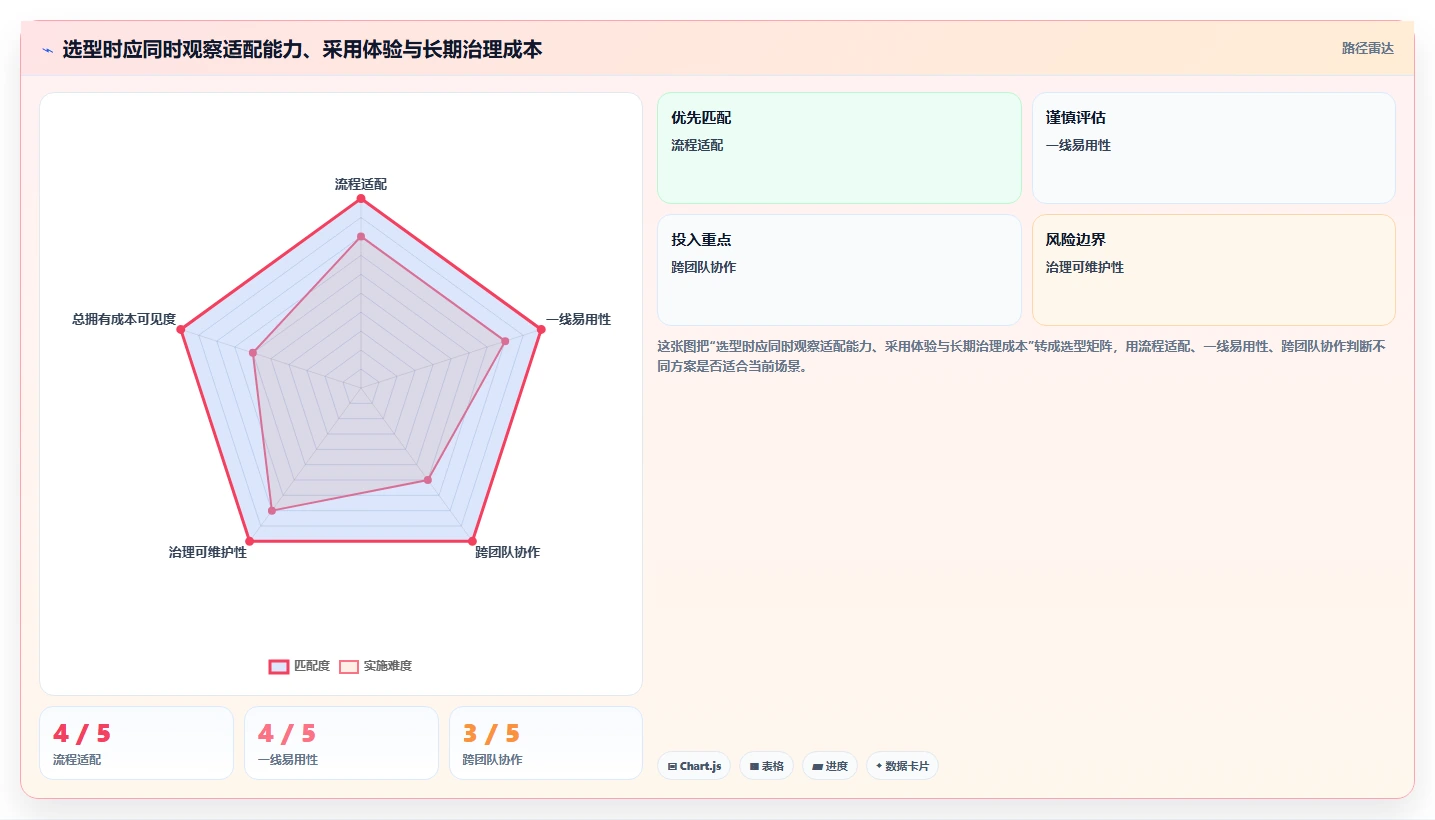

2. 用六个维度给候选方案评分

为了减少评审时“谁表达得更有说服力谁赢”的情况,我建议采用加权评分,但把分数当作讨论起点,而不是自动决策。每个维度都要配一条可观察的验收标准,避免单纯凭印象打分。

  • 流程适配,权重 25%:能否表达关键状态、交接、退回和例外路径。
  • 易用与采用,权重 20%:一线成员完成典型操作需要几步,字段是否易懂。
  • 跨团队协作,权重 15%:依赖、共享视图和统一指标是否足够清楚。
  • 治理与安全,权重 15%:权限、配置变更、审计和数据管理是否满足要求。
  • 集成与迁移,权重 15%:现有研发、测试、身份认证及数据接口能否衔接。
  • 全周期成本,权重 10%:订阅、配置、培训、运维和退出成本是否可估算。

权重应根据组织风险调整。受合规与审计约束的企业,应提高治理、安全和数据管理比重;正从轻量协作转向规范交付的团队,可提高易用性和流程适配比重。权重本身也要公开,否则评分表只会让主观偏好看起来更精确。

在小型试点中,可以把每个维度按 1 至 5 分评分,再计算加权总分。但如果某一关键条件不达标,例如数据无法按要求导出或权限模型不满足内部规定,就应设为淘汰条件,而不是让其他高分抵消风险。

3. 把流程复杂度与治理能力一起看

流程复杂度不只是状态数量,也包括工作类型、角色数量、例外路径、跨团队依赖和变更频率。治理能力则体现在模板、权限、审计、配置负责人和变更机制上。复杂流程如果没有治理,迟早会出现项目之间各自为政;治理过重但流程简单,又可能把团队时间消耗在审批和维护上。

实践中,我会要求候选方案同时完成两类任务:第一类是让普通成员在两三分钟内完成一项常见工作;第二类是让管理员解释某条规则为什么存在、影响哪些项目,以及修改后如何回滚。前者检验一线体验,后者检验长期可维护性。

在 Jira 环境中,评估时可把工作项、工作流、字段、权限、自动化、过滤器和报表作为一组整体检查。不要只看某一个项目是否配置成功,还要看新增团队时是否能复用规范、例外是否有登记方式、废弃配置如何清理。具体能力和限制会随产品版本及订阅方案变化,应以当前官方文档和实际租户验证为准。

4. 用总拥有成本,而非单项价格比较

项目管理工具的真实成本,通常远大于合同上的订阅价格。常被忽视的投入包括:旧数据清理、字段映射、接口开发、管理员培训、流程咨询、成员学习、权限审查、报表维护和退出迁移。若这些成本没有计入,第一年便宜的选择可能在第二年变得昂贵。

可以先用一个简化公式估算三年总拥有成本:三年订阅与基础设施费用,加上初始配置和迁移人天,再加年度运维、培训与集成成本,最后预留退出或二次迁移成本。这个估算未必精确,但比只比单价更适合做管理决策。

成本项 估算方法 常见漏项
订阅与基础设施 按计划使用人数和周期核算 测试环境、访客或扩容需求
初始化与迁移 清理、映射、导入、验收的人天 历史数据去重和关联关系修复
运营维护 管理员月度投入乘以周期 权限检查、流程变更和报表维护
培训与采用 培训时长加上新成员上手成本 部门差异化培训与支持工时
退出成本 数据导出、转换、归档和替换工时 附件、评论、关系和审计记录

5. 采用“门槛项加评分项”,避免平均分掩盖硬伤

有些条件适合评分,有些条件必须过线。界面熟悉程度、报表灵活度可以做相对比较;合规要求、关键数据可导出性、必要权限控制和核心集成可用性,则适合设为门槛项。若门槛项不通过,不能靠漂亮的看板或较低报价补回来。

评审记录要保留证据,而不仅是分数。例如,流程适配得 4 分,依据应写明哪些真实任务已成功完成、哪些例外仍需人工绕行。后续团队规模或产品版本发生变化时,决策者才能知道当时的结论基于什么条件。

五、案例与数据观察:让同一条流程接受真实压力测试

1. 一个用于选型演练的模拟场景

以下案例是为展示评估方法而构造的情景模拟,不代表某家企业的实测结果。设定为一家 140 人的产品研发组织,包含 6 个跨职能团队,正在管理产品需求、研发任务、测试缺陷和版本发布。当前需求散落在在线表格、会议记录和聊天消息中,项目经理每周需要手工汇总进度。

这个场景的主要问题不是缺少任务列表,而是同一项需求在不同地方有不同状态:产品说已经排期,研发说尚未拆分,测试却不知道是否属于当前版本。管理层想要的是可信的版本风险视图,团队想要的是减少重复录入和反复确认。两类需求都应纳入试点评估。

2. 先设基线,才知道试点有没有价值

在模拟项目中,我会先抽取连续四周的数据,记录需求从提出到评审、进入开发、完成验证的等待时间,统计每周重复确认进度的工时,以及因缺少验收条件而退回的工作项比例。以下数字是示意数据,用于说明如何建立比较口径,不应被解读为行业平均水平。

这一步的价值在于把“感觉变快了”改成“哪个环节变了”。如果平均周期缩短,但返工率上升,改进可能只是把检查推迟;如果会议减少而延期风险更早暴露,说明系统可能改善了信息透明度,但还要进一步确认交付质量没有下降。

选对工具事半功倍:2026年jira项目管理流程选型指南

3. 设计能区分方案优劣的试点任务

我不会只让团队创建项目、添加成员和拖动卡片,因为几乎所有工具都能完成这些基础动作。更有效的试点任务应该覆盖日常路径和异常路径:新增需求、退回补信息、拆分子任务、关联缺陷、标注跨团队依赖、处理优先级变化、确认版本范围、记录验收失败并重新进入处理。

每个任务都要记录完成时间、出错点、需要管理员介入的次数,以及成员是否能独立解释当前状态。若任务必须靠试点负责人现场指挥才能完成,就不能把演示成功当作采用成功。

  1. 选取 10 至 20 个真实但不敏感的工作项,覆盖常规、紧急和跨团队情况。
  2. 让产品、研发、测试和项目管理角色分别完成各自步骤,不由管理员代操作。
  3. 记录每个任务从进入工具到完成交接的耗时,并标注重复录入与等待。
  4. 对流程例外进行压力测试,检查优先级变化、返工和负责人调整能否留痕。
  5. 试点结束后抽查数据,确认报表与实际执行情况一致。

试点周期不必很长,但必须包含一个完整的工作循环。对每周发布的团队,可以观察两到四周;对发布周期较长的团队,应至少覆盖一次需求评审、执行、验收和发布确认,不能只看首周的新鲜感。

4. 比较的不是“谁更快”,而是快在哪里、代价是什么

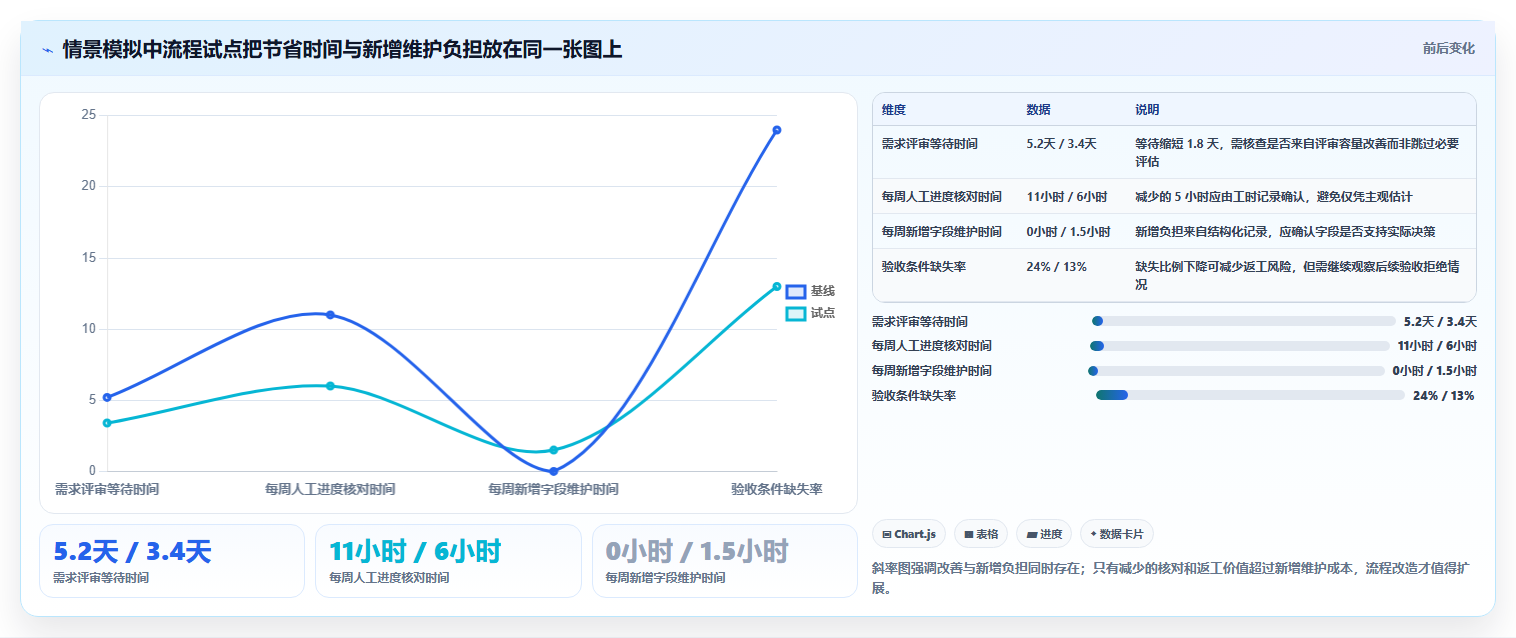

假设试点后需求信息更完整,评审等待从 5.2 天降至 3.4 天,人工核对从每周 11 小时降至 6 小时,而成员每周需要额外维护字段的时间增加了 1.5 小时。这样的结果不能直接说“效率提升了 45%”;要看节省的时间是否来自重复核对减少,新增记录是否产生了更好的决策质量,以及返工有没有同步下降。

试点结论最好同时看过程指标和结果指标。过程指标包括状态更新时间、等待时间、信息补齐次数和自动化失败数;结果指标包括按期交付率、返工比例、紧急插单影响和团队满意度。不同组织的周期和口径不同,建议将试点前后数据按相同方法采集,不拿不同团队的绝对数字硬比。

选对工具事半功倍:2026年jira项目管理流程选型指南

5. 用指标链追踪“改善是否真的传导到交付”

一个流程改造的逻辑通常是:入口信息更完整,评审等待下降,开发中途澄清减少,测试返工下降,交付预测更稳定。评估时应检查链条中的中间环节,而不是只盯最终的按期率。按期率可能因为范围缩小而提高,也可能因为团队降低承诺标准而改善。

在上述情景模拟中,可以把试点指标分为领先指标与结果指标。领先指标包括评审等待、补充信息次数、阻塞暴露时间;结果指标包括返工率、周期时间分布和版本目标达成情况。若领先指标改善而结果指标没有变化,可能是观察周期不够,也可能说明流程改善没有解决主要瓶颈。

选对工具事半功倍:2026年jira项目管理流程选型指南

6. 对比 Jira 与替代方案时,测试迁移和可退出性

选择 Jira 项目管理流程时,评估对象不应只是某个产品品牌,而应包括现有配置能否清理、关联数据能否迁移、团队能否建立统一规则,以及未来退出时能否带走关键记录。若组织正在使用 Jira,可先盘点工作项类型、状态、字段、权限方案、自动化规则和报表,确认哪些仍在使用,哪些只是历史遗留。

若同时评估其他项目管理平台,应使用完全相同的试点任务、数据样本和评分标准。特别要检查评论、附件、关系、历史状态和审计信息的处理方式。单看工作项是否能导入,容易低估迁移之后的上下文缺失;无法带走的历史关联,可能影响问题追溯和合规审计。

迁移对象 验收方法 失败时的影响
工作项与字段 抽样核对必填值、日期、负责人和状态映射 报表口径断裂,工作上下文不完整
评论与附件 验证权限、时间顺序和关联对象 决策依据与验收证据难以追溯
依赖与层级关系 检查父子项、关联缺陷和版本关系 跨团队影响分析失真
历史与审计记录 确认保留范围、访问权限和导出方式 无法解释变更过程或满足内部要求

六、从选型到上线:用分阶段行动降低返工

1. 阶段一:梳理现状,不急着设计理想流程

先收集现有流程、表格、会议节奏和关键报表,访谈真正使用这些信息的人。管理者通常关心整体进度、风险和预测;执行成员更关心任务边界、优先级和阻塞;测试人员需要明确版本范围、验收条件和缺陷关联。若只听单一角色描述,设计出的流程很可能对另一类成员不友好。

访谈时不要只问“现在有什么问题”,还要追问最近一次具体事件:需求为何延期?谁在何时知道?哪个信息缺失?团队采取了什么补救动作?具体事件比抽象评价更容易发现真实流程断点。

2. 阶段二:定义最小可用流程

第一版流程应覆盖必要的入口、评审、执行、验证和关闭条件。每个字段都要说明填写时机、责任人和用途;每个状态都要有进入条件与离开条件;每条自动化都要有负责人和失效检查方式。没有这些定义,工具配置再精细也容易变成“只有管理员懂”。

最小可用流程并不是功能最少,而是能够完成关键工作、处理高频例外并生成必要数据。先让流程稳定运行,再根据真实使用情况扩展字段和自动化,比上线前一次性设计大量规则更可控。

3. 阶段三:开展有边界的试点

试点最好选择有代表性、愿意投入、但不会因为单点失败造成重大业务风险的团队。既不要只挑最熟悉工具的团队,也不要一上来把所有部门纳入试点。明确试点目标、范围、周期、支持方式和退出条件,让团队知道这是流程验证,不是对个人绩效的考核。

试点期间每周复核一次数据和反馈,重点检查字段是否被正确理解、状态是否及时更新、报表是否能回答实际问题。发现问题时先判断是流程设计、培训、权限还是工具能力造成,不要把所有问题都归为“用户不配合”。

4. 阶段四:迁移之前先做数据分层

历史数据不应不加筛选地全部迁移。可以按活跃工作、已完成但仍需追溯的记录、长期归档记录和重复或无效数据分层。活跃工作要确保关联关系完整;历史记录要明确搜索和访问需求;低价值数据可考虑归档或保留在只读位置。

迁移前要冻结字段定义和映射规则,先做小批量试迁移,核对工作项数量、关键字段、负责人、日期、附件及关联关系。迁移后安排业务代表进行抽样验收,并保留原系统只读访问窗口,直到关键数据确认无误。

5. 阶段五:上线后设立轻量治理机制

工具上线后至少应明确三类责任:业务负责人决定流程规则,平台管理员维护配置与权限,团队代表反馈实际使用问题。规模较大的组织还应设立模板和指标口径的评审机制,防止每个项目自行增加字段、修改状态,最后无法进行跨团队分析。

治理机制不需要变成层层审批。可以规定哪些修改团队可自行完成,哪些会影响共享模板或报表口径,必须经过评审。每季度清理长期未用字段、失效自动化和重复过滤器,把配置维护纳入日常运营,而不是等系统变得难以理解后才集中整顿。

6. 以可量化的停止条件控制试点风险

开始试点前应同时设定成功条件和停止条件。成功条件可以包括关键工作流覆盖率、状态更新及时率、重复核对工时减少幅度和成员任务完成时间;停止条件则可以包括关键数据无法迁移、权限边界不满足要求、工作项维护负担明显增加或流程规则无法由指定人员维护。

目标值应从组织基线和业务容忍度推导,不必追求看起来漂亮的统一数字。对管理层而言,最重要的是能解释设定目标的理由,并且使用同一口径复测。若试点没达到目标,也要保留失败原因和改进条件,避免把一次试点失败误判成某个工具绝对不可用。

七、不同团队怎么选:按复杂度与治理需求取舍

1. 小团队:优先减少维护负担

小团队的常见挑战不是复杂权限,而是成员身兼多职、流程还在变化。此时优先看创建任务是否简单、看板是否直观、需求和缺陷能否关联、数据能否方便导出。若项目管理工具需要专职管理员才能维持,成本可能超过团队实际收益。

小团队可以从少量状态和少量必填字段起步,但要保留清楚的验收定义。不要因为团队小就完全依靠记忆和聊天记录:人员休假、成员变动或工作优先级调整时,缺少可追溯信息会迅速变成交付风险。

2. 多团队组织:优先统一指标和配置边界

当组织拥有多个产品线或多个研发团队,最重要的不是把每个团队的流程完全统一,而是确定跨团队协作所需的公共字段和度量口径。团队可以保留适合自身的执行步骤,但工作项类型、优先级含义、阻塞标记和版本关系应尽可能可解释。

这类组织应把管理员容量计入选型。谁负责创建模板、批准共享配置变更、检查数据质量、处理跨团队权限问题?如果答案是“大家都可以改”,最终通常变成没人负责;如果所有小改动都要中心团队审批,中心团队又会成为新的瓶颈。

3. 受合规或审计要求约束的组织:先查硬门槛

涉及敏感数据、审计、客户交付或特定监管要求的组织,应把身份认证、权限分层、审计记录、数据保留、备份、导出和供应方责任纳入前期评估。不要等到试点结束后才让安全或法务团队审查,因为关键限制可能直接改变可选方案。

这里要区分功能存在与满足组织要求。产品文档里有权限或日志功能,不等于具体订阅计划、部署方式和配置已经满足内部控制标准。应由责任团队依据当前官方资料、合同条款和实际测试结果逐项确认,并保存证据。

4. 已使用 Jira 的团队:先整理,再决定扩展或替换

如果团队已经在使用 Jira,不一定要立刻换工具。先检查目前的工作项类型、状态、字段、权限、自动化和报表,统计重复配置与无人维护的规则。很多时候,真正的问题是历史配置累积、责任边界不明或指标口径不一致,而不是工具本身无法支持流程。

若核心流程能够支持,只是配置变得难维护,可以先做精简和治理;若多项关键需求需要大量绕行、数据无法满足管理或合规要求,再将替换纳入评估。替换决策也要把数据迁移、培训、业务中断和后续维护纳入成本,不能仅比较界面或当前功能。

5. 评估其他项目管理平台的团队:用任务验证而不是品牌替代

如果组织正在比较 Jira 与其他项目管理平台,候选产品应使用同一批场景和同一套验收标准。PingCode 可以作为 100 人以上组织评估项目管理平台时的候选对象之一,但不能仅依据产品定位推断它必然适合某个团队。应实际验证团队的需求流转、跨部门协作、权限管理、报表和数据迁移。

同一场评审中,应让不同候选方案都完成相同任务,记录执行时间、操作步骤、配置依赖、异常处理和后续维护人天。这样才能看出差异究竟来自产品能力、流程设计、人员熟悉度,还是试点条件不一致。

团队情境 优先检查 通常可以接受的取舍
小型产品团队 上手速度、任务清晰度、日常维护量 接受较少的跨团队治理能力,换取简单易用
多团队研发组织 共享指标、权限边界、模板复用、依赖追踪 接受前期治理投入,换取长期一致性
高合规组织 审计、数据保留、身份管理、导出和合同责任 接受更严格的流程控制,避免关键风险不可追溯
已有 Jira 环境 配置债务、数据质量、实际使用率、迁移必要性 先治理现有流程,再判断是否替换

八、最终取舍:别追求最强工具,追求可持续的工作系统

1. 效率与控制之间,要找到可解释的边界

流程控制越多,通常越容易留下记录,但也可能增加等待和维护;流程越轻,成员越容易开始使用,却可能降低跨团队一致性。取舍的关键不是选一个极端,而是把控制放在高风险决策点,把日常执行保持简单。

例如,需求优先级调整、版本范围变更和发布验收可以有明确记录;普通任务的内部协作则不一定需要多层审批。对每项控制都要回答:它减少了什么风险?出现错误时能否及时发现?它增加多少时间?如果无法解释收益,控制就有可能只是流程惯性。

2. 灵活度与标准化之间,要管理差异而非消灭差异

灵活配置有利于团队贴合自身工作方式,也会增加治理难度;统一标准有利于报表与协作,也可能压平重要的业务差异。好的治理不是把所有项目变成同一张模板,而是规定哪些差异可以存在、谁批准、如何说明、何时复核。

建议建立“公共核心加有限扩展”的原则:公共核心包含跨团队协作所需的状态含义、关键字段和指标口径;扩展部分由团队根据真实工作需要增加,并注明用途和负责人。这样可以避免一刀切,也避免配置无边界地膨胀。

3. 自动化与人工判断之间,要优先自动化稳定规则

重复、低风险、条件明确的动作适合自动化;涉及价值判断、范围取舍和复杂例外的环节,通常仍需要人工决策。自动化的价值不在于规则数量,而在于减少机械劳动且不掩盖关键判断。

可以从提醒、字段同步和明确条件下的状态更新开始,逐步观察误触发和维护成本。对影响发布、权限或数据删除的自动化,要设置更严格的测试、审批和回滚机制。规则运行结果也需要定期抽查,否则自动化可能只是更快地制造错误。

4. 统一工具与多工具协作之间,要算清整合成本

统一到一个平台能减少切换与重复维护,但并不保证每个专业场景都能被同等良好地支持;多工具组合可以保留专业能力,却会增加身份管理、数据同步、报表整合和流程断点。比较时,要看端到端信息是否连续,而不是只看某一部门的局部体验。

若采用多工具,应明确哪一个系统是需求、任务、缺陷和发布信息的权威来源,避免同一数据在多个地方各自更新。接口失败、同步延迟和权限不一致也要进入风险评估,不能只把集成视为一次性开发任务。

5. 速度与可追溯性之间,要依业务风险分层

低风险的内部工作可以追求轻量和快速,高风险的发布、客户承诺或敏感数据变更则需要更完整的验收与审计。所有工作套用同一强度的流程,既可能拖慢低风险事项,也可能让高风险事项控制不足。

因此,工作类型、影响范围和风险等级可以决定流程强度。关键不是给每件事加更多字段,而是让高风险工作在进入下一阶段前满足必要条件,并保留足够证据供事后复核。

6. 用可观测指标判断何时扩展或停止

试点结束后,不要只问团队“喜不喜欢”。还要看关键工作项覆盖率、信息完整度、状态更新时间、人工核对工时、等待时间、返工和维护投入。如果结果改善但管理员工作量持续增长,说明流程可能不可持续;如果操作更简单但关键数据缺失,也说明需要调整而非直接铺开。

扩展之前可以设一个复核周期,确认试点成果不是由少数积极成员或临时项目经理推动出来的。扩展后按团队和工作类型观察分布,不要只看组织平均值;平均值可能掩盖某些团队的高维护成本或某类工作流的持续失败。

选对工具事半功倍:2026年jira项目管理流程选型指南

7. 下一步行动:两周内可以完成的选型准备

如果你正在启动选型,不必先写一份几十页的需求规格。先选一个有代表性的业务流程,邀请产品、研发、测试和管理角色一起完成以下准备,再决定是否进入正式试点。

  1. 选出最近发生的 10 个真实工作项,覆盖普通需求、紧急事项、返工和跨团队依赖。
  2. 记录它们从提出到交付的实际步骤,标明等待时间、信息缺口和重复录入。
  3. 定义 5 至 8 个必须解决的选型问题,并标出不可妥协的安全或合规门槛。
  4. 用相同的任务和数据样本评估所有候选方案,不接受只展示预设演示流程。
  5. 设定试点的成功条件、停止条件、数据采集人和复核日期。
  6. 试点结束后把分数、证据、未解决风险和三年成本放在同一份决策记录中。

我的最终建议是:不要先问“哪个工具功能最多”,先问“我们最贵的流程损耗发生在哪里”。如果损耗来自需求信息不完整,就先修入口;如果来自跨团队等待,就验证依赖与责任是否透明;如果来自配置失控,就先建立治理机制。工具只有在改变了这些具体环节,并且收益大于维护成本时,才算真正选对。

下一步不是马上全员上线,而是拿一个真实版本做小范围、可测量、可退出的流程试点。用同一条业务链验证工具、流程和团队协作,再决定扩展、调整或停止。这样选出的不是一套看上去先进的软件,而是一套团队愿意持续使用、管理者能够信任、组织也维护得起的工作系统。

常见问题解答(FAQ)

1. 2026年选 Jira 项目管理流程,先看哪些条件?

我在评估 Jira 时,最纠结的不是功能够不够多,而是团队是否真的需要这么多流程配置。我们有多个小组,工作方式不一样;如果强行统一,最后会不会变成填字段、等审批,比做事还费时间?

先确认流程是否复杂到值得配置,而不是从功能清单开始打勾。若团队只需待办、负责人、截止日期和简单看板,轻量工具通常更省维护成本;若存在跨团队依赖、缺陷追踪、版本发布或审计要求,Jira 的工作流、权限和字段配置才更可能发挥价值。

我建议用三项指标做初筛:参与协作的团队数、跨团队交接次数、必须留存的审批或变更记录。可以先取最近两周的 20 个真实事项,标记每项经历的状态、交接人和阻塞原因。若多数事项只经过两三个状态,且没有明确审计需求,复杂工作流很可能是过度设计。

2. Jira 工作流应该统一,还是按团队分别配置?

我担心全公司只用一套流程会让研发、运营和市场都觉得不顺手,但每个团队各建一套又会让跨部门统计失真。有没有一种办法既保留团队差异,又不把项目管理变成流程配置工程?

更稳妥的做法通常是统一状态语义,而不是强迫所有团队使用完全相同的状态。比如统一“待处理、进行中、已完成”这类统计口径,再允许研发增加“代码评审”,运营增加“待发布”等团队专属环节。这样管理层能比较整体进度,执行团队也不必为不适用的节点绕路。

评审时可用一个小型试点验证:选两个协作频繁但工作类型不同的团队,运行两周,统计状态停留时间、跨团队交接次数和因字段不清造成的返工。若新增状态没有对应负责人、动作或决策,就先不要加;状态越多不等于管理越精细,常见结果只是看板更难维护。

3. 怎么判断 Jira 对团队来说是合适的,还是功能过剩?

我正在比较 Jira 和更简单的项目管理方式,最怕被演示里的自动化、报表和看板吸引,买完后却只有少数人会配置。选型时有没有办法衡量长期维护成本,而不只看上线当天能不能跑起来?

不要只比较功能,应比较“完成一件常见工作的总操作成本”。挑选 10 个真实任务,让一线成员分别在候选方案中完成创建、分派、更新状态、关联阻塞项和汇报进度,记录平均操作时间、漏填率与管理员介入次数。若系统功能更丰富,却让普通成员每项多花 2 分钟、每周新增 30 项任务,就要把额外投入计入成本。

一个可复用的试算例子:团队 25 人,每人每周多花 20 分钟维护字段,一年按 46 个工作周计算,约消耗 383 小时。这个数字不是产品实测结果,而是选型时应代入本团队数据的成本模型。若高级配置能减少重复协调或漏交付,再比较收益;否则优先选成员能独立上手的方案。

4. 迁移到 Jira 前,怎样降低流程、数据和权限方面的风险?

我打算把旧项目数据迁到 Jira,但担心历史字段对不上、权限配置过宽,也担心团队上线后继续用表格记录关键进度。迁移前应该先验证什么,才能避免一次性导入成功、实际协作却没有改善?

先别急着全量导入。抽取一个项目、三类事项和一段近期数据做试迁移,逐项核对负责人、状态、优先级、附件、关联关系和权限;尤其检查旧状态是否能映射到新流程。无法准确映射的字段,宁可明确归档或清洗,也不要把含义不清的数据原样搬过去。

试点验收应同时看数据和行为:关键记录抽查准确率达到团队约定标准,普通成员能独立完成核心更新,管理员能解释谁可查看、编辑和导出数据。再观察两周,统计系统外重复登记比例、逾期事项和交接等待时间。若只是旧流程换了界面,重复表格没有减少,就应先修流程,再扩大迁移范围。

读者评论

韦
韦景行

状态越多不等于管理越细”这点很实用。我们之前把评审、排期都拆成独立状态,最后没人说得清卡在哪;按负责人和下一步动作检查,确实更容易发现哪些状态可以合并。

白
白诗涵

六个维度的评分框架适合拿来做评审,但权重最好由研发、测试和管理者一起定。否则流程适配分再高,也可能掩盖一线成员每天多填字段的负担。

郝
郝清越

迁移验收不该只看数据条数,文中提到用真实任务演练很有必要。尤其要确认测试反馈、延期原因和发布结果能关联回需求,否则新旧表格并行一段时间后很容易出现两套进度。

文章包含AI辅助创作:选对工具事半功倍:2026年jira项目管理流程选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/195069

赞 (0)
飞飞飞飞
高效研发管理:2026年最值得尝试的5大jone项目管理工具
上一篇 5小时前
研发团队福音:2026年7款顶级ione需求管理平台工具盘点
下一篇 5小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
