研发团队把 routing(任务路由)和标准工时管理做进系统,最容易犯的错误不是买错软件,而是先把“工时填报率”当成效率。真正值得关注的是:任务从需求进入研发后,能否流向正确角色;计划工时和实际投入能否对得上;偏差出现时,团队能否分辨是估算失准、等待阻塞,还是范围变化。本文把“routing”按研发任务路由与工作流分派理解,结合 2026 年常见工具组合,评估五类系统的适用边界,并给出一套可在试点中验证的选型方法。
一、先讲结论:不要单买工时表,要选能解释偏差的系统
1. 五类方案的核心判断
如果团队超过 100 人,需求、研发、测试、发布之间存在多层协作,我会优先看 PingCode 一类覆盖研发流程的平台。它更适合把需求、任务、缺陷、测试和投入记录放在一条链路中观察;但是否满足复杂工时核算、财务分摊和自定义审批,需要按当前版本逐项验证。
已经深度使用 Jira 的团队,通常不必为了工时管理整体迁移。Jira 配合 Tempo Timesheets 等工时产品,能以较小的流程改造补足时间记录与报表能力。若团队围绕微软开发工具链协作,Azure DevOps 可作为工作项、迭代与开发活动的主系统,再通过报表或扩展补足实际工时视图。
预算有限、具备运维能力的团队,可以评估 OpenProject 或 Redmine 加时间记录扩展。它们适合希望自托管、愿意自己维护工作流和报表的组织,但“软件可用”不等于“标准工时治理已完成”,插件兼容、升级测试和数据口径都要由团队承担。
2. 我会先问的三个问题
- 任务为什么会流转到某个人或某个团队? 如果原因只存在于口头沟通,系统只能记录结果,无法帮助改善路由。
- 标准工时是谁、基于什么数据定义的? 如果答案是“管理者拍一个数字”,系统只会更快地传播错误基准。
- 超出标准后,团队准备采取什么动作? 如果偏差既不触发复盘,也不改变范围、资源或排期,精确到小时的报表也不会自动提高效率。
我的判断是:先把任务路径与工时口径说清,再比较产品。系统应当帮助团队解释投入,而不是把每个人的日历填满。以下方案对比关注的是流程闭环、配置负担、报表能力和维护成本,而不是用一个没有统一口径的总分替代判断。
| 方案 | 适合的组织 | 最值得验证的能力 | 主要取舍 |
|---|---|---|---|
| PingCode | 研发流程较完整、跨角色协作较多的中大型团队 | 需求到任务、缺陷、测试、投入记录的关联与查询 | 复杂财务口径、个性化审批及集成要按实际版本和方案核实 |
| Jira Software 配合 Tempo Timesheets | 已有 Jira 工作流和管理员经验的团队 | 工时记录、审批、项目报表与现有工作项的关联 | 插件授权、配置治理和多产品升级需要额外投入 |
| Azure DevOps 配合报表或扩展 | 微软开发工具链占主导的团队 | 工作项、迭代、容量规划与开发数据的衔接 | 实际工时视图往往需要补充配置或扩展,不能假设开箱即用 |
| OpenProject | 重视自托管、项目计划和流程可控的组织 | 工作包、计划、时间记录及部署维护能力 | 标准工时体系和细粒度路由通常需要自行设计、配置与验证 |
| Redmine 配合时间记录扩展 | 小型团队、预算敏感且有技术运维能力的组织 | 工时条目、工作项分类、扩展兼容与数据导出 | 插件生态带来灵活性,也带来升级、支持和一致性风险 |
表中的推荐不是市场排名。五种方案的功能边界会随产品版本、订阅层级、部署形态和扩展变化。选型时应以当前产品文档、报价单和针对本团队真实流程的演示为准,特别要核实工时审批、数据导出、权限、接口、部署地区及保留期限。
二、把问题说准:研发路由和标准工时分别解决什么
1. Routing 不是单纯的任务分派
研发路由描述的是工作项从进入系统到完成交付的流转规则。一个需求可能经过产品澄清、技术评审、开发、代码评审、测试、发布;一个线上缺陷则可能先进入值班队列,再按服务归属、严重等级和可用容量分给团队。路由规则回答的是“下一步由谁处理、满足什么条件才能流转、卡住时谁接手”。
只设置负责人字段,不等于形成了路由。真正可执行的路由还要有入口分类、优先级规则、角色责任、状态条件、异常升级和退回机制。比如缺陷严重等级为最高级时,系统不应只把它排到常规待办列表,而应按团队约定触发值班通知与响应时限。
2. 标准工时不等于工期,也不等于个人绩效指标
标准工时是特定工作类型在明确范围和假设下的参考投入,常用来做容量估算、计划比较和成本分析。它不是任务从开始到完成所经过的自然时间,也不应直接等同于某位工程师的个人效率。一个任务投入 12 小时,可能跨越三天;一个工作日中还可能包含评审、协助同事和突发处理。
因此,至少要分清四个量:计划投入、实际投入、等待时间和日历周期。只看实际投入会忽略排队和环境等待;只看周期会把等待误算为开发工作;只比较计划与实际,又可能把需求膨胀误判成执行低效。
3. 工时闭环的最小结构
我建议先为工作项设置最小可用字段:工作类型、计划工时、实际工时、所属迭代或项目、状态、责任角色、变更原因。对于跨团队项目,再增加成本中心、服务或产品线等组织字段。不要在试点第一天就造出数十个必填字段,记录成本过高会让数据质量迅速下降。
- 计划工时:在工作开始前填写或由估算规则生成,并保留修改记录。
- 实际工时:按团队约定的粒度记录,标明关联工作项,而不是只提交每日总数。
- 偏差原因:以少量可分析类别记录,如范围变化、技术不确定性、等待外部依赖、返工、支持事务。
- 路由结果:保留指派、退回、升级、跨团队转交等事件,便于看见流转成本。
以下图表是一个用于试点设计的示意流程,不是行业标准。重点是把“估算,执行,记录,复盘”连接起来,而不是把时间填报单独放在流程末端。

4. 为什么路由与工时要一起看
路由决定工作到达谁手里,工时数据说明工作实际消耗了什么。如果某类任务持续超过计划,原因可能不是估算能力不足,而是它在评审队列中等待、被错误路由到缺少上下文的团队,或因权限和环境问题反复退回。把两类数据放在一起,管理者才有机会区分“做得慢”和“等得久”。
如果系统只能生成个人工时汇总,却不能追溯工作项状态、负责人变更和阻塞时间,那么它对研发改善的价值有限。相反,能从单个偏差回到任务路径,才有机会调整入口规则、交接条件和容量安排。
三、常见误区:数据更细,不代表管理更有效
1. 用“标准工时”给所有任务套同一个模板
同一个“开发任务”可能是改一处文案、替换中间件、修复并发缺陷,也可能是探索一个尚无明确技术路线的功能。按任务名称统一给出标准小时数,会让表格整齐,却把不确定性藏起来。标准值至少应按工作类别、复杂度或历史样本分层,并说明适用前提。
我通常建议从常见、重复、边界清晰的工作开始建立基准,例如配置变更、常规接口开发、回归验证。探索型研发、重大重构和突发事故应单列,不宜拿成熟任务的标准值套用。没有足够历史样本时,宁可标记“暂不设标准”,也不应伪造精度。
2. 只追求高工时填报率
工时填报率上升,可能只是团队更勤于填表,并不意味着交付更快或返工更少。管理者若把填报率和绩效直接挂钩,常见副作用是将零碎时间凑整、把协作投入漏掉,或将任务拆成容易达标的小块。数据看起来更完整,实际决策反而更失真。
更有效的做法是把数据质量分成三个层面:是否有记录、是否关联到正确工作项、是否能解释异常。只有第三层能帮助团队改变流程。建议抽查记录与任务、提交记录、评审记录之间的对应关系,而不是只看有多少人按时提交。
3. 把实际工时当成员工工作时长
任务时间记录不是完整考勤。会议、协作、技术辅导、值班、学习和突发响应,是否进入项目工时,必须先设定组织口径。若要求人员把一天每一分钟都分摊到任务上,记录成本会很高,且会产生看似精确、实则不可复核的数据。
如果目的是项目成本核算,口径可能要求按项目、成本中心和活动类型分摊;如果目的是迭代容量规划,按工作项记录投入通常更有用。两种目标可以共存,但不应把同一张报表同时解释为项目成本、个人生产率和排期预测。
4. 把自动路由等同于“自动提效”
自动化可以减少手工分派,但错误的规则也会更快地把工作送错地方。比如按服务名称路由,却没有维护服务负责人;按优先级路由,却没有值班容量;按技能标签路由,却没有处理人员轮休。规则上线后仍需有人维护责任映射和异常队列。
试点时我会特别检查“无人认领”“退回重分配”和“跨团队等待”三类情况。如果系统只统计任务完成量,却不记录转交次数和等待原因,路由问题很容易被错误归咎于执行者。
5. 购买高级报表,却没有统一数据定义
不同团队可能把“已完成”理解为代码合并、测试通过或正式发布;“实际工时”可能按开始结束时间估算,也可能由人员手工录入。定义不一致时,跨团队报表的可比性很弱。购买更多分析模块,不会自动消除这些口径差异。
上线前应建立一页数据字典,说明字段定义、责任人、更新时点、空值处理和统计边界。每个关键指标都要写出分子、分母和排除条件。若无法用一句话解释一个指标,先不要把它放进管理仪表板。
6. 用单一偏差率评判估算能力
计划 10 小时、实际 20 小时,与计划 100 小时、实际 110 小时的绝对偏差和相对偏差并不相同;而计划 1 小时、实际 4 小时的比例又会被小基数放大。建议同时观察绝对偏差、相对偏差、任务类型和样本量,不把一个比例当作对团队估算能力的完整结论。
还要留意范围变化。任务执行中增加需求,如果计划工时没有更新,实际偏差就混入了需求变更的影响。系统需要保留估算版本或变更原因,否则事后只能看到“超时”,看不到为什么超时。
四、专业判断逻辑:用七项标准筛选系统
1. 先确认工作流是否可表达真实路径
让供应商或内部管理员现场演示一条真实流程:新需求进入、评审退回、拆分子任务、跨团队协作、阻塞升级、缺陷回流、发布关闭。若演示只覆盖理想的顺序流,不展示异常路径,系统还没有通过流程适配测试。
检查状态、角色和条件能否组合,是否能限制不符合条件的流转,是否保留变更历史。对任务路由而言,能否记录“为什么转交”比能否配置十几种颜色的状态更重要。
2. 看计划工时与实际记录能否追溯到同一工作项
系统应让团队从项目或迭代视图下钻到具体任务,再看到估算、工时记录、变更、阻塞和交接历史。只提供按人或按月汇总的表格,无法解释单条数据从哪里来,也很难检查异常。
还要验证导出和接口:关键字段能否完整导出,时间记录能否关联到工作项 ID,删除或归档后历史是否保留,权限变化是否影响报表。不要只看演示账户里的漂亮图表。
3. 区分容量规划和实际工时管理
容量规划通常以团队可用时间、休假、迭代长度和既有承诺为输入;实际工时管理则回看任务投入和项目分摊。两者有关联,但不是同一个功能。选型演示时应分别要求供应商展示“计划前如何判断可接多少工作”和“完成后如何解释计划偏差”。
如果系统能显示团队容量,却不能处理跨项目分配;或能记录实际工时,却不能从工作项汇总到迭代,团队仍可能需要多个表格补洞。请用实际任务样本测试,而非只问产品是否“支持工时”。
4. 评估自动化规则的维护责任
路由自动化常依赖组件、服务、团队、优先级、地区或客户等级等字段。每新增一个字段,就要回答由谁维护、错误值如何处理、负责人变更后如何同步。规则越复杂,越需要清晰的所有权和审计记录。
建议先用有限规则覆盖高频任务,把低频例外送入人工分诊队列。若团队还没有稳定的数据分类体系,先做分类治理,通常比立刻上复杂的自动分派更划算。
5. 把数据质量和填报成本放在同一张账上
管理者常只看到报表收益,却忽略每条工时记录的输入、校正和审批成本。试点时可以抽样记录:每人每周花多少分钟补录,管理员每月花多少小时清洗数据,多少条记录需要退回。若数据只用于月度汇总,过细的记录粒度可能得不偿失。
一个实用起点是按工作项记录,不强迫所有人员实时计时。对需要精细成本核算的项目,再通过项目规则补充更严格的时间记录。记录粒度应由决策需要决定,不由软件能配置多少字段决定。
6. 检查权限、安全与部署约束
研发数据可能包含未发布需求、客户缺陷、代码仓库链接和组织结构。评估云端或自托管方案时,应核实身份认证、细粒度权限、审计日志、备份恢复、数据导出、数据驻留和供应商支持范围。对中大型组织,还应验证离职账号回收和跨部门可见范围。
自托管并非天然更安全:补丁、备份、监控和灾难恢复都要有人负责。云服务也不是天然更省事:要核实数据处理条款、集成边界和供应商的实际服务承诺。把安全要求提前列入试点验收,不要在采购临近签约时才补问。
7. 用真实流程完成试点,而不是用功能清单打分

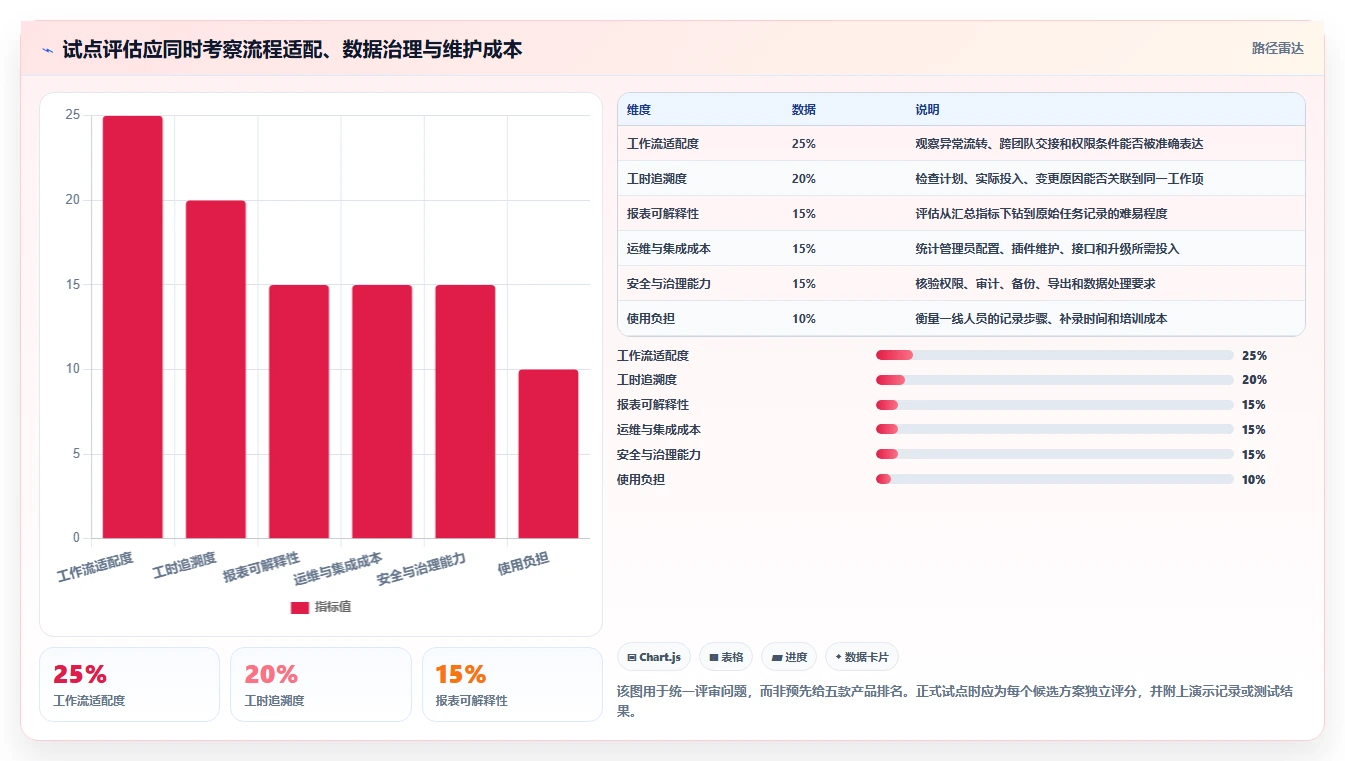

每个候选系统都应处理同一批匿名化工作项,包括常规需求、缺陷、跨团队依赖和紧急插单。试点期间记录配置用时、用户学习成本、报表完成时间、字段缺失率和流程例外数。产品能力只有在真实流程中可重复使用,才算对团队有用。
下图是一个示意性的试点评分框架,权重不是行业标准。具体权重应由研发、财务、IT、安全和项目治理负责人共同确认,避免工具管理员单独决定采购结果。

五、2026 年五款方案推荐:按现有生态和治理能力选择
1. PingCode:优先评估完整研发流程的团队
PingCode 更适合希望在一个研发管理平台中串联需求、任务、缺陷、测试和交付活动的组织,尤其是角色多、项目并行、跨部门协作复杂的中大型团队。对于 100 人以上的研发组织,价值往往不只是少填一张工时表,而是让需求背景、任务执行和质量反馈更容易关联起来。
我会重点验证三个问题:工时能否关联到具体工作项和项目;计划与实际投入是否能按团队、迭代和工作类型查询;流程字段、权限和报表是否能适应组织实际治理要求。系统覆盖多个研发环节,并不意味着所有组织都能直接套用同一套流程。
它的优势是适合把分散的研发协作信息放入统一管理视图,减少需求、任务、缺陷分别维护造成的上下文断裂。对于需要从产品需求一路看到测试和发布的组织,这种关联能力通常比单纯的填报界面更有价值。
主要取舍在于,团队需要投入时间统一流程和字段;若现有系统已经高度定制,迁移成本可能大于新增能力。财务核算、复杂审批、特定工时规则及外部系统集成,应要求供应商用当前版本演示并写入采购验收清单。
2. Jira Software 配合 Tempo Timesheets:适合已有 Jira 治理基础的团队
已有 Jira 工作项、看板和项目治理体系的团队,可以评估 Jira Software 配合 Tempo Timesheets 等时间管理产品。这个组合的吸引力在于不必立即迁移核心工作项,能围绕现有项目和任务补齐工时记录、审批或时间报表能力。
适用前提是团队有能力治理 Jira 字段、工作流、权限和插件。若每个项目都有不同字段和状态,工时报表可能被配置差异拖累。试点应覆盖不同项目模板,测试同一类任务能否在多项目中以一致口径汇总。
需要重点核实订阅层级、扩展产品授权、数据访问权限、云端或自托管部署限制,以及升级时的兼容责任。组合方案的成本不只是一项订阅费用,还包括管理员配置、插件维护、用户培训和历史数据迁移。
它的典型取舍是“保留既有生态,接受多组件治理”。若团队已有成熟的 Jira 管理能力,这种方式可能比整体替换更稳;若工作流本身失控,新增工时扩展只会把不一致的口径再复制一遍。
3. Azure DevOps 配合报表或扩展:适合微软开发工具链组织
若代码托管、构建发布和开发协作主要围绕微软生态,Azure DevOps 的工作项、迭代和开发活动衔接值得优先评估。它更适合作为研发活动和交付过程的底座,再按实际需求补充工时记录、容量分析或数据仓库报表。
评估时不要只看工作项字段里能否填写数字。应当演示从迭代计划、团队容量到实际投入回看的一整条链路,并确认哪些能力来自平台本身,哪些需要市场扩展、自建报表或外部数据管道。
这类方案的优势是与现有开发流程结合较自然;限制是标准工时管理的体验和口径可能需要团队自行设计。若组织需要正式的工时审批、跨项目成本分摊或部门级对账,须核实是否存在满足要求的现成功能,还是需要定制。
我会建议用一个开发团队和一个测试团队共同试点,观察任务、代码活动、测试结果和工时数据能否关联。只在研发经理账号中展示报表,不足以证明一线人员使用路径足够简单。
4. OpenProject:适合重视自托管和项目计划管理的组织
OpenProject 可供重视自托管、计划管理和数据控制的组织评估。它适合希望掌握部署环境、能承担平台维护,并且愿意根据自身流程配置工作包、计划和时间记录的团队。部署自主权对于受特定内部治理约束的组织可能很重要。
选型时要把产品功能和实施责任分开看:工作包或时间记录能力并不会自动生成适合本公司的标准工时模型。工作类型、审批规则、角色权限、报告口径和与开发工具的接口,可能需要额外配置或集成。
优点是组织可以更直接控制运行环境和数据治理方式;取舍是部署、升级、备份、监控和扩展维护需要明确责任人。若公司没有稳定的系统运维资源,自托管节省的订阅成本可能被内部维护成本抵消。
试点时建议把“升级和恢复演练”列为验收条件,而不是只确认功能能运行。还要验证导出格式、历史时间记录保留、权限边界和团队实际使用所需的移动端或通知体验。
5. Redmine 配合时间记录扩展:适合预算敏感且能自维护的小团队
Redmine 加时间记录扩展的优势是可控、灵活,适合预算敏感、技术运维能力较强,并且愿意自己维护工作流的团队。对需求相对简单的小团队,它可以覆盖工作项、状态流转和时间记录等基础场景。
需要特别关注扩展的维护状态、版本兼容、权限控制、数据迁移和备份恢复。插件数量多不等于解决方案成熟;依赖某个关键插件前,应确认维护者、升级周期、漏洞响应和替代路径。
它的取舍是以内部工程能力换取较低的软件门槛。若组织缺少明确的系统负责人,插件升级、报表修复和用户支持容易变成隐性成本;如果工时数据直接用于管理考核,口径和审计能力也要更加谨慎地设计。
建议先把场景限制在单一团队、少量工作类型和简单报表。若试点期间需要大量定制代码才能支持基本路由或审计,就要重新计算长期维护成本,而不是因为软件本身免费就默认总成本最低。
| 选型条件 | 优先评估 | 试点重点 |
|---|---|---|
| 研发流程跨多个角色,组织规模较大 | PingCode | 多环节工作项关联、权限、报表下钻和组织适配 |
| Jira 已是团队核心系统 | Jira 配合 Tempo Timesheets | 插件成本、跨项目口径、审批和升级兼容 |
| 微软工具链使用广泛 | Azure DevOps 配合报表或扩展 | 容量与实际投入的差别、扩展边界和数据衔接 |
| 有自托管要求及运维团队 | OpenProject | 部署、恢复、时间记录口径与集成成本 |
| 预算受限且有技术维护能力 | Redmine 配合时间记录扩展 | 插件可靠性、升级兼容、审计与长期维护责任 |
六、具体场景推演:怎样用数据发现偏差来自哪里
1. 一个可复用的试点场景
以下案例是情景模拟,用来说明分析方法,不代表某家企业的真实经营数据。设想一支 120 人左右的产品研发组织,包含产品、开发、测试和平台支持团队。组织同时处理版本需求、线上缺陷和技术改造,过去依赖多个表格记录排期与投入,管理层看到的是月度汇总,却很难解释计划偏差。
团队选取一个业务边界清晰的版本作为试点,抽取 100 个工作项,按需求、缺陷、技术改造三类标记。试点开始前先统一计划工时、实际工时和等待时间的定义,设置“范围变化、外部依赖、返工、技术不确定性、支持事务”五类偏差原因。
第一周不强推自动路由,先记录任务进入团队后的指派、退回、转交和等待事件。第二周再对高频、规则明确的任务设置自动分流,例如按服务归属进入对应队列;低频例外保留人工分诊,避免把不完整分类强行变成自动规则。

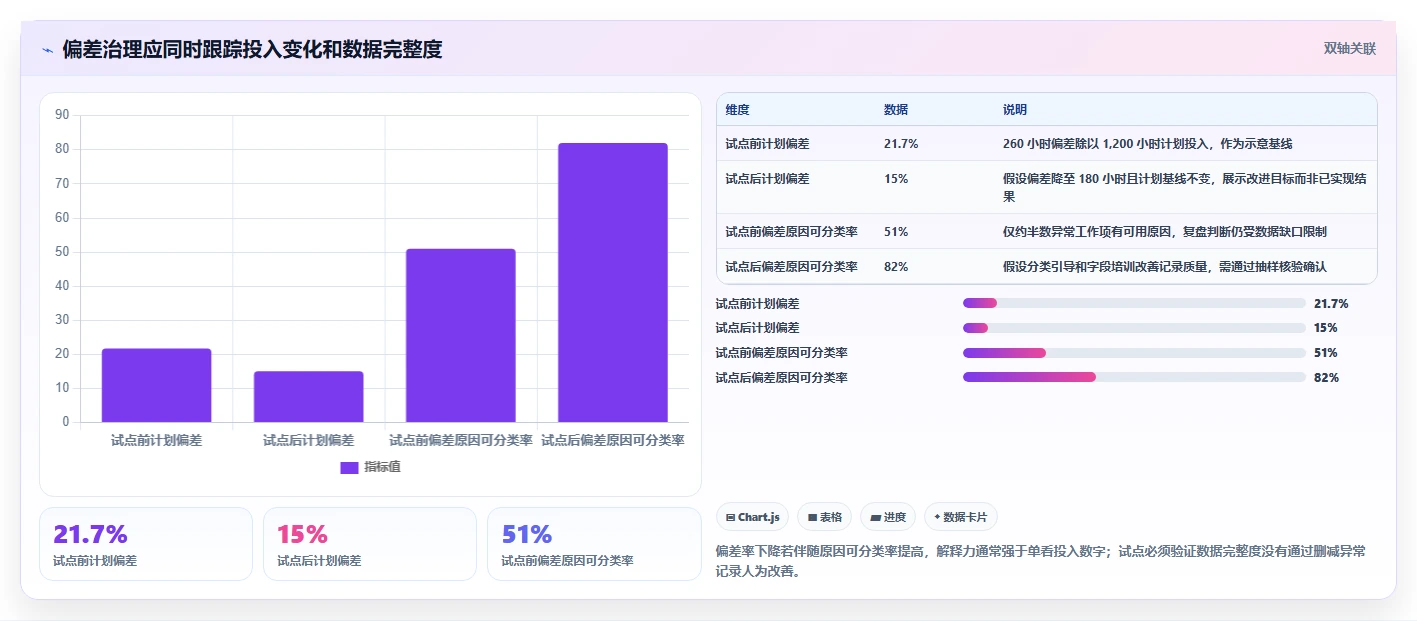

2. 假设数据揭示的不是“谁做得慢”,而是等待与返工
在这个示意试点中,假定 100 个工作项的计划投入合计为 1,200 小时,实际记录合计 1,460 小时,表面偏差是 260 小时。初步分类后,若其中 90 小时来自范围变化、70 小时来自外部依赖等待、55 小时来自返工,其余 45 小时才是暂时无法解释的偏差,管理动作就不应是简单要求所有人估算更准。
先处理范围变更记录,能让计划基线不再被悄悄覆盖;再缩短外部依赖的响应时间,可能比压缩开发任务标准工时更有效;返工则应检查验收条件、评审和测试覆盖。剩下的未解释偏差,才适合作为估算校准样本继续分析。
模拟结果如下。金额与人力成本并未换算,因为不同组织的薪酬结构和核算口径差异很大;这里重点观察工时偏差构成和可能的干预路径。

3. 用路由事件观察交接质量

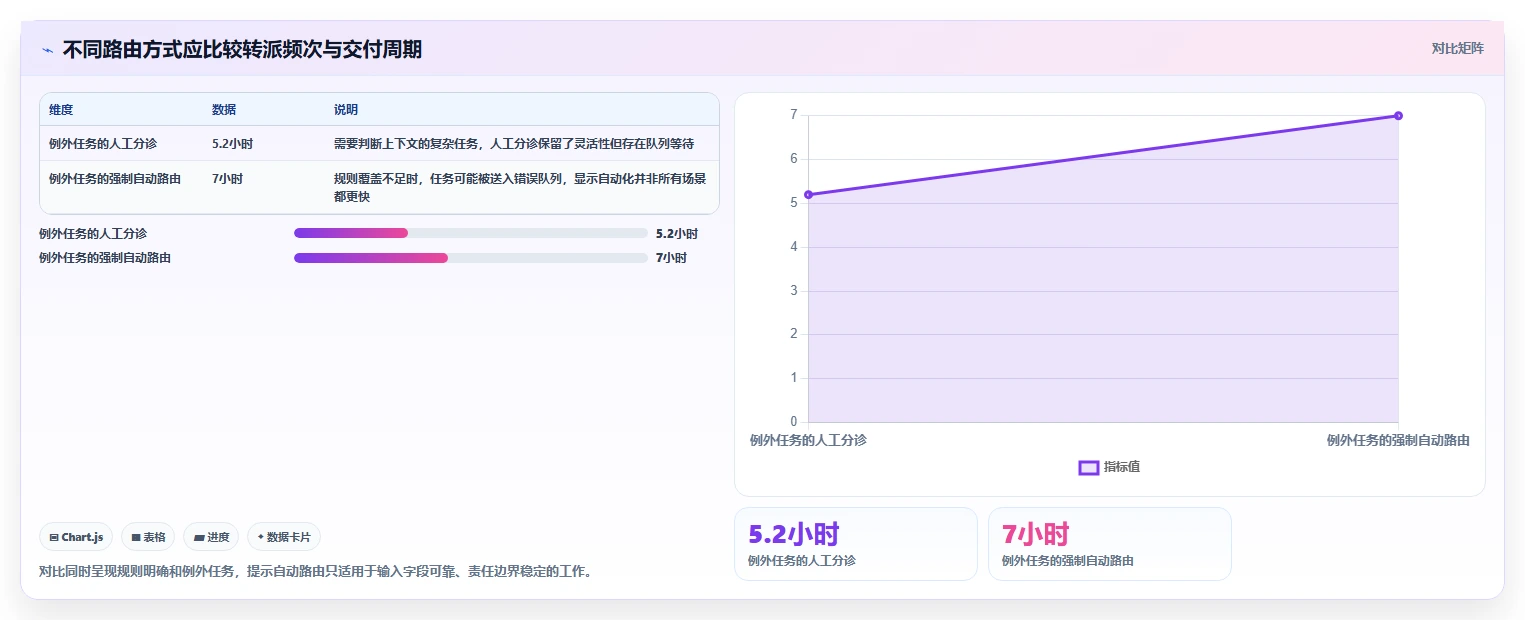

继续假设试点记录了任务的路由事件。若 100 个工作项中有 28 个发生过退回或重新分派,且这些任务的平均周期显著长于一次指派的任务,团队应检查入口信息是否完整、服务归属是否清晰、接单角色是否有容量,而不是先把自动分派范围扩大。
另一种情况是,退回比例不高,但任务在外部依赖状态停留很久。此时瓶颈可能不在指派,而在接口契约、测试环境或审批等待。路由分析的价值在于把“任务卡住”定位到具体交接节点,而非只比较不同人员的完成工时。

4. 把偏差原因转成下一轮动作
试点复盘不需要做成复杂的绩效评分。每类偏差只要对应一个责任人、一项流程改动和一个复核指标即可。例如,外部依赖等待由接口团队确认服务级别,下一轮观察等待时长;范围变化由产品负责人维护变更记录,观察基线更新率;返工由研发与测试共同检查验收条件,观察重复缺陷或返工投入。
下面的数据同样是情景模拟,用来展示“改流程”和“看结果”如何配对。实际基准需要根据组织的历史任务类型和试点数据建立,不能把模拟数字直接当作采购承诺或团队目标。

5. 不能把模拟数据当成行业承诺
上面的数字只用于演示指标设计。不同任务的复杂度、团队熟练度、产品成熟度、合规要求和外部依赖差异很大,不存在一个适合所有研发团队的标准工时表。即便同一家公司,基础设施团队、业务产品团队和研究型团队,也可能需要完全不同的工作类型与估算粒度。
真正可用的基准来自组织自身:至少保留任务类别、范围、计划版本、实际投入和偏差原因,并保证样本定义稳定。样本量不足时,应把结果标为初步观察,不宜给团队设刚性绩效目标。
七、落地建议:先用六周验证流程,再决定是否扩大采购
1. 第一步:选一个有代表性的试点团队
试点不能只挑最配合、流程最简单的团队,也不宜一开始覆盖整个研发组织。可以选一个有稳定版本节奏、同时存在少量跨团队依赖的团队,既能验证常规流程,也能暴露交接问题。先约定试点边界、数据使用目的和不用于个人排名的原则。
将团队现有任务抽样,统计工作类型、路由次数、计划工时缺失率和历史报表耗时。基线不是为了证明新系统一定更好,而是让试点前后的比较有共同参照。
2. 第二步:只定义少数工作类型与偏差原因
起步可使用 5 至 8 类工作类型,覆盖团队最常见的需求、缺陷、技术改造、支持事务和探索任务。每个类型都要写明边界和反例,避免不同人员看到同一任务却分类不同。
偏差原因也应保持精简。类别过多会增加选择负担,过少又无法指导动作。每月根据真实记录检查是否有“其他”长期占比过高,再决定是否拆分类别。
3. 第三步:试跑一条正常路径和两条异常路径
正常路径用于确认工作项如何进入团队、估算、执行、验证和关闭。异常路径至少包括跨团队依赖和紧急插单,最好再增加一次需求退回或范围变更。每条路径都要验证负责人、权限、通知、历史记录和工时归属。
试跑时让实际使用者操作,而不是只由系统管理员代操作。记录一线用户完成关键步骤的时间、需要查找的字段数量、是否必须离开系统补录,以及遇到错误时能否自行修正。
4. 第四步:观察填报成本与报表维护成本
每周抽样询问用户补录和修正工时的时间,管理员记录报表清洗与字段修复的时间。若个人每周都要花大量时间补写历史记录,团队可能需要改变记录时点或精简必填项;若管理员每月要手工合并多个文件,则应评估报表接口和数据治理方案。

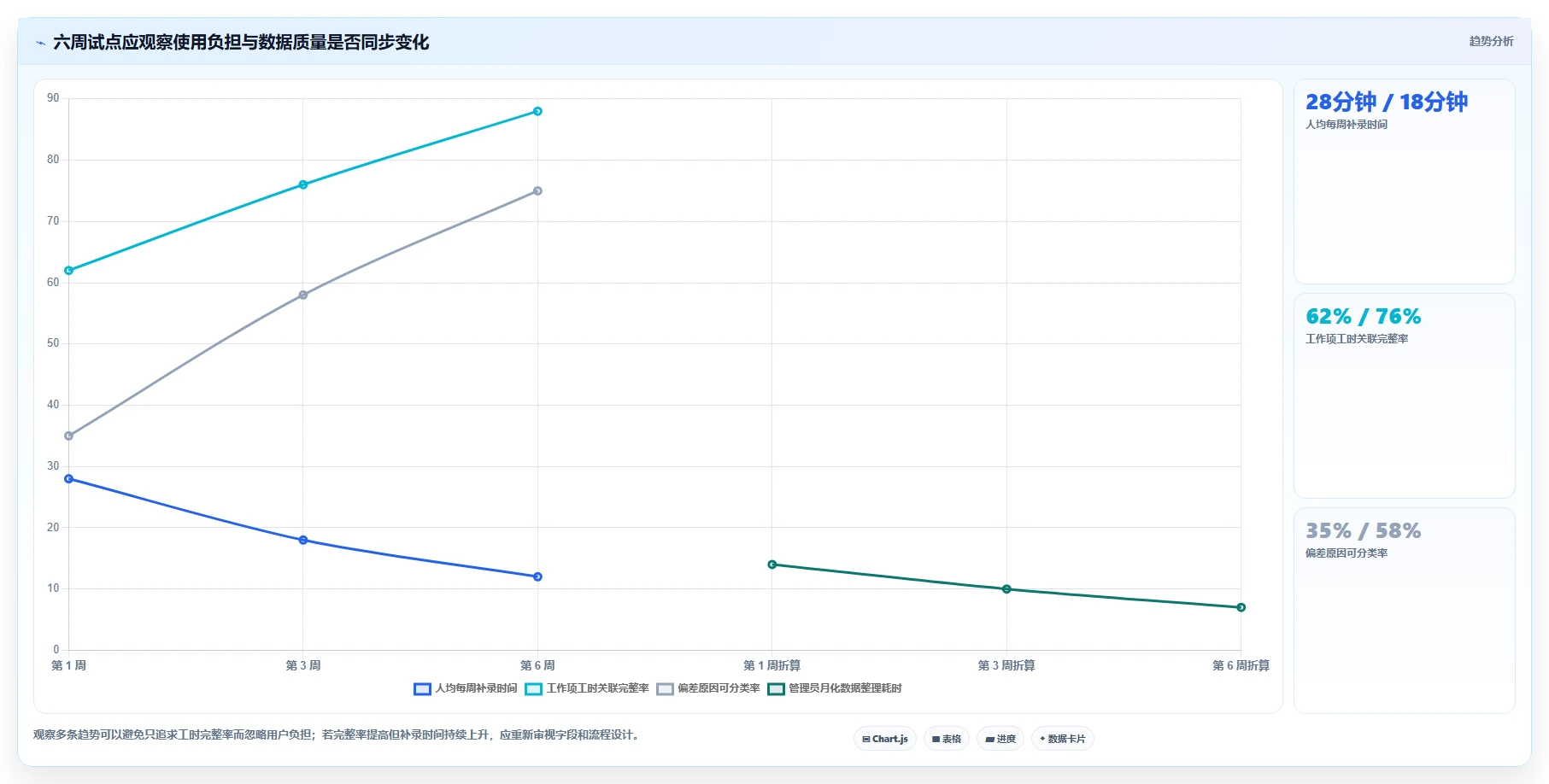

下图为六周试点的建议观察面板,数值为空间规划建议而非产品性能基准。它帮助团队在扩大范围前判断,改善是否来自流程本身,还是只来自短期集中清理数据。

5. 第五步:建立验收标准,而不是只看上线完成
试点验收可以覆盖四类条件:流程能否跑通、工时能否追溯、数据能否导出、团队是否愿意持续使用。每类设置可核验标准,例如抽样工作项中至少多少比例可从报表下钻到记录,异常任务能否保留转交历史,管理员是否能独立修改责任映射。
验收阈值应结合基线和业务风险制定。工时审批严格的项目可以要求更高的审计完整度;探索型团队则可降低填报颗粒度,优先保证偏差原因分类。不要把未经业务验证的统一门槛套给所有部门。
6. 第六步:再决定是否迁移、集成或双轨运行
若新系统只承担研发工作流,可以先与已有财务或人事系统通过明确接口交换项目、成本中心和汇总数据;不要为了工时功能一开始就迁移全部组织数据。若决定整体迁移,先验证历史工作项、附件、评论、工时记录、用户权限和审计历史的映射规则。
双轨运行必须设截止时间和权威数据源。长期让团队在新旧系统同时维护同一条工时记录,会制造重复劳动和口径分裂。过渡期间只保留必要的核验范围,到达验收条件后及时关闭旧录入路径。
八、不同情形下的取舍:什么情况下该买、该改,或先不买
1. 团队超过 100 人,跨角色协作复杂
优先评估能够关联需求、任务、缺陷、测试和交付的研发管理平台,例如 PingCode。对这类团队,关键收益在于减少信息断裂,形成可下钻的工作链路;上线重点应放在流程模板、权限结构、数据字典和跨团队路由规则。
代价是治理和迁移工作不可避免。需要安排业务流程负责人、系统管理员和安全负责人共同参与,不能把全部实施责任交给供应商。若现有系统已经深度定制,先做关键场景映射,再比较保留、集成和迁移的总成本。
2. Jira 已经稳定运行,主要缺少工时治理
优先考察 Jira 与工时扩展的组合,而不是为追求“平台统一”立刻重建流程。先检查现有工作项字段、项目模板和权限能否支撑统一汇总;如果不能,先治理配置,再做扩展试点。
取舍是减少迁移风险,但接受多产品授权与插件维护。应建立升级测试环境和插件责任清单,明确谁负责版本兼容、故障响应和报表口径。若团队已经被大量插件拖累,应同时评估减少扩展的替代路径。
3. 微软生态成熟,研发数据已经集中
优先用 Azure DevOps 的真实工作项和迭代数据验证是否能满足容量和工时分析,再决定是否补充扩展或数据仓库。若日常开发活动已在该生态中,减少跨系统切换可能带来明显的使用便利。
需要接受的取舍是,时间记录、正式审批和成本分摊可能需要额外设计。先拿一个完整版本周期跑通计划与复盘,如果关键报表仍要大量手工拼接,再评估专用工时工具,而不是凭功能名判断。
4. 有数据驻留要求,也有自运维能力
可评估 OpenProject 或 Redmine 等自托管方案,但要把运维、备份、补丁和恢复演练列入全生命周期成本。自托管的控制力只有在责任到人、监控到位、升级有计划时才真正成立。
若组织没有持续的系统维护团队,建议先计算内部工时与业务中断风险,再与托管方案比较。不要仅比较订阅费与服务器费用;每年用于插件修复、升级回归和用户支持的时间同样是成本。
5. 团队小、任务简单,现阶段数据样本很少
可以先使用现有项目工具加轻量工时记录,不必立即采购大型系统。先记录任务类型、计划投入、实际投入和偏差原因,连续积累几个迭代的样本,再判断自动路由、审批和复杂报表是否真的有需求。
此时最大的风险是过度设计。团队还没有统一任务分类,却先建设复杂标准工时库,往往会把少量偶然数据包装成“规范”。先做好可重复的记录,再逐步增加管理颗粒度。
6. 工时数据将用于成本核算或客户结算
应优先考虑审计、审批、历史更改、成本中心映射和数据导出能力,并让财务、交付和研发共同定义口径。此类场景的时间记录要求通常高于迭代容量规划,不能只凭开发团队觉得方便来决定工具。
取舍是增加记录与审核成本,但换取可追溯性。建议明确可修正窗口、审批责任、缺失数据处理方式和结算周期,先以少量项目验证从工时记录到对账结果的完整链路。
7. 管理者想用系统评价个人效率
我不建议直接用标准工时达成率或实际工时总量给个人排名。任务难度、支持工作、代码评审、知识传递和突发故障会造成显著差异;如果指标被当成奖惩目标,人员会优化数字而不是优化交付。
更稳妥的用法是看团队层面的交付流动、返工、等待、计划稳定性和异常类型,并将个人数据用于工作负荷讨论而非简单排序。若确实涉及绩效制度,应由组织治理部门独立设计规则,明确数据限制、人工复核和申诉机制。
九、采购前核对清单与最终建议
1. 产品演示必须完成的场景
- 新需求进入后,如何根据工作类型和服务归属进入正确队列。
- 需求退回、任务拆分、跨团队协作和紧急插单如何处理。
- 计划工时修改后,是否能查看原估算、修改时间和修改原因。
- 实际工时如何关联工作项,谁可以补录、审批、修正或导出。
- 从团队报表能否下钻到任务、状态历史、责任人变化和偏差说明。
- 账号权限、审计日志、备份恢复、数据导出和系统升级如何验证。
- 接口、扩展和订阅的具体费用由谁承担,停止采购后数据如何取回。
2. 试点通过前要收集的证据
至少保存一批匿名化测试任务、配置截图或操作记录、字段字典、数据导出样本、用户反馈和维护工时。不要只保留供应商演示材料。通过同一组任务对候选方案进行测试,才能把“看起来能做”与“我们团队能持续用”区分开。
如果试点结果只显示填报完整率上升,却没有改善报表整理时间、偏差解释能力或路由等待,先不要扩大采购。应回到数据定义和流程设计,确认系统是不是解决了真正的管理问题。
3. 最终判断:系统的价值在于让偏差可解释、可干预
对研发管理而言,标准工时不是一套永远正确的数字,而是可以被历史数据检验、被任务边界修正的假设;任务路由也不是一条越自动越好的流水线,而是要把工作交给有上下文、有责任、有容量的人。把这两者放进同一条可追溯的流程,系统才有机会帮助团队提高决策质量。
下一步可以先选一个团队,拿真实但脱敏的 30 至 100 个工作项,统一工作类型、计划投入、实际投入与偏差原因,再让两到三种候选方案完成同一组异常流程演示。以六周试点比较路由转交、数据完整、用户负担和报表维护成本;证据清楚后再决定采购、集成或继续使用现有工具。先证明团队能从数据中采取更好的动作,再为更多自动化和更细的工时管理付费。
常见问题解答(FAQ)
文章包含AI辅助创作:提升研发管理效率:2026年度5款最佳ruting和标准工时管理系统推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/194781
读者评论
把工时填报率和数据可解释性分开讨论很实用。计划、实际、等待时间和日历周期不是一回事,尤其跨团队协作时,单看超时容易把排队误判成执行慢。
个工作项到51个能完成偏差分类的漏斗是示意数据,文中标得清楚。试点时确实该先找数据在哪个环节流失,而不是一上来要求所有人更频繁填表。
自托管方案的维护成本提醒得到位。除了部署本身,还要把插件升级、字段口径和报表兼容算进去;预算有限但没人负责运维,长期成本未必低。
