产品经理项目管理表最常见的失败,不是字段少,而是每个人都在维护自己的“正确版本”:需求表写着本周上线,研发看板显示还在开发,周报里却已经算作完成。选工具之前,我更愿意先问一个不太讨喜的问题:团队究竟是缺一张表,还是缺一套能让状态、责任人与决策同步的工作方式?下面盘点 Excel、Notion、Jira、Asana、Trello 和 PingCode 六种常见选择,并用可复用的评估方法说明不同规模、流程和协作复杂度下怎么选。
一、先讲核心结论:先选工作机制,再选工具
1. 六款工具没有绝对的“效率第一”
把六款工具放在一起比较,最容易得到一个错误结论:谁的功能最多,谁就最好。项目管理效率并不由功能数量直接决定。对小团队来说,建表门槛低、字段可理解、当天能开始用,可能比复杂的工作流配置重要;对跨部门团队来说,权限、依赖关系、历史记录和统一口径,可能比一张漂亮的看板更关键。
因此,我把选型问题拆成三层:第一层是任务是否能被清楚表达;第二层是状态变化能否被相关角色看见;第三层是项目出现延误、范围变更或资源冲突时,团队是否能沿着同一条记录追溯原因。工具先解决前两层,才有机会支撑第三层。
| 工具 | 更适合的起点 | 明显优势 | 需要提前考虑的边界 |
|---|---|---|---|
| Excel 或在线表格 | 单团队、字段简单、需要快速试行 | 上手快、计算和汇总灵活、格式熟悉 | 多人并行编辑、变更追踪和关系管理容易变复杂 |
| Notion | 文档、需求说明和轻量项目记录需要放在一起 | 页面与数据库组合灵活,适合沉淀上下文 | 高度定制后容易出现字段口径不统一 |
| Jira | 软件研发团队需要细化工作项和研发流程 | 工作流、迭代和缺陷管理较成熟 | 配置项多,新成员需要理解团队自己的流程 |
| Asana | 跨职能团队关注负责人、时间线与任务协作 | 任务、项目视图与协作安排比较直观 | 复杂研发流程需要评估是否满足团队的细分要求 |
| Trello | 小型项目需要可视化任务流转 | 看板概念简单,建立和阅读成本低 | 任务关系、复杂权限与多项目治理能力需要验证 |
| PingCode | 中大型研发组织,尤其是 100 人以上团队 | 适合把产品、研发和测试协作纳入统一管理视角 | 需要投入时间设计项目规则、权限和指标口径 |
表格中的“适合”是工作场景判断,不是功能完整性的排名。每款产品的计划、版本与功能会变化,正式采购前应以供应商当前公开文档、演示环境和实际试用结果为准。我建议把试用重点放在团队每天会走的流程,而不是只看产品介绍页上的功能清单。
2. 一句话选型建议
- 临时项目或 5 至 8 人的小组:先用 Excel、在线表格或 Trello 验证字段和流程,不要一开始就做复杂配置。
- 文档密集、需求背景经常变化的团队:优先验证 Notion 能否让需求说明与执行任务保持关联。
- 研发迭代、缺陷和工作项管理要求高的团队:重点比较 Jira 与 PingCode 的流程表达和跨角色协作方式。
- 营销、产品、设计等跨职能项目:可以评估 Asana 与 Trello,重点看负责人、截止日期、依赖关系和汇报视图。
- 100 人以上或多个产品线并行的组织:优先做权限、工作流、跨项目汇总、审计追踪和迁移成本验证,而不是只比较个人界面。
若必须只记住一个判断,我会选这个:当团队主要痛点是“记录不完整”,先优化模板;当痛点是“记录很多但互相不一致”,再评估平台化管理。工具升级不能替代流程设计,却能让一套已经想清楚的流程更稳定地运行。

二、背景和真实场景:项目管理表解决的是协作断点
1. 表格为什么会变成“第二份工作”
我在拆解项目管理流程时,常用一个简单检查法:随机抽取一个正在进行的需求,要求产品、研发、测试和业务负责人分别说出它的负责人、当前状态、目标日期、阻塞原因和验收条件。如果五个人给出的答案不一致,问题通常不在于团队“没认真更新”,而在于这些信息散落在不同文档、聊天记录和个人记忆里。
这时,管理表会出现两种不健康的增长。第一种是字段越来越多,没人知道哪些是必填;第二种是同一信息重复录入,例如需求日期既在排期表里,又在周报、会议纪要和个人看板里。重复维护看似增加了透明度,实际增加的是版本冲突的概率。
我会先区分“信息源”和“展示视图”。项目状态、负责人、优先级、计划日期应尽可能只有一个权威记录;周报、路线图和风险清单则可以从这个记录整理出来。即便团队暂时用的是普通表格,也要先做到“信息只维护一次,视图按角色呈现”。
2. 产品经理需要的不是一张万能表
产品经理的工作横跨方向判断、需求拆解、排期协商、上线验收与复盘。把这些内容都塞进一个宽到需要横向滚动的表格,往往会让每一类任务都变得难读。更实用的做法,是按管理对象拆成几类表,再用统一的需求编号或项目编号建立关联。
- 需求池:记录问题来源、目标用户、预期价值、优先级、评审状态和决策依据。
- 项目计划:记录阶段、任务负责人、开始与结束日期、依赖项、里程碑和当前状态。
- 风险与决策日志:记录风险描述、影响范围、应对人、决策时间和后续动作。
- 上线检查表:记录验收条件、数据埋点、灰度计划、回滚条件、客服与运营准备情况。
- 复盘记录:将计划与实际结果放在一起,说明偏差原因和后续改进责任人。
这几张表不必一开始都建成数据库。关键在于每张表回答一个明确问题,并且关键对象可以互相追溯。例如,复盘里提到的延期,能够回到具体项目、任务和决策记录,而不是只留下一句“沟通不足”。
3. 一个常见的跨职能场景
以一项会员续费流程改版为例,产品经理要同时跟进业务规则、客户端开发、服务端接口、数据埋点、法务审核、客服话术和灰度验证。只用一列“状态”很难解释项目进度,因为客户端开发完成并不代表法务审核通过,更不代表数据验收已经结束。
这类项目至少需要两个视角:面向执行团队的任务视图,和面向决策者的里程碑视图。前者回答“谁在做什么、卡在哪里”;后者回答“目标日期是否受影响、当前最大的风险是什么”。把两种问题混成一个百分比,容易让管理者误以为项目整体可控。

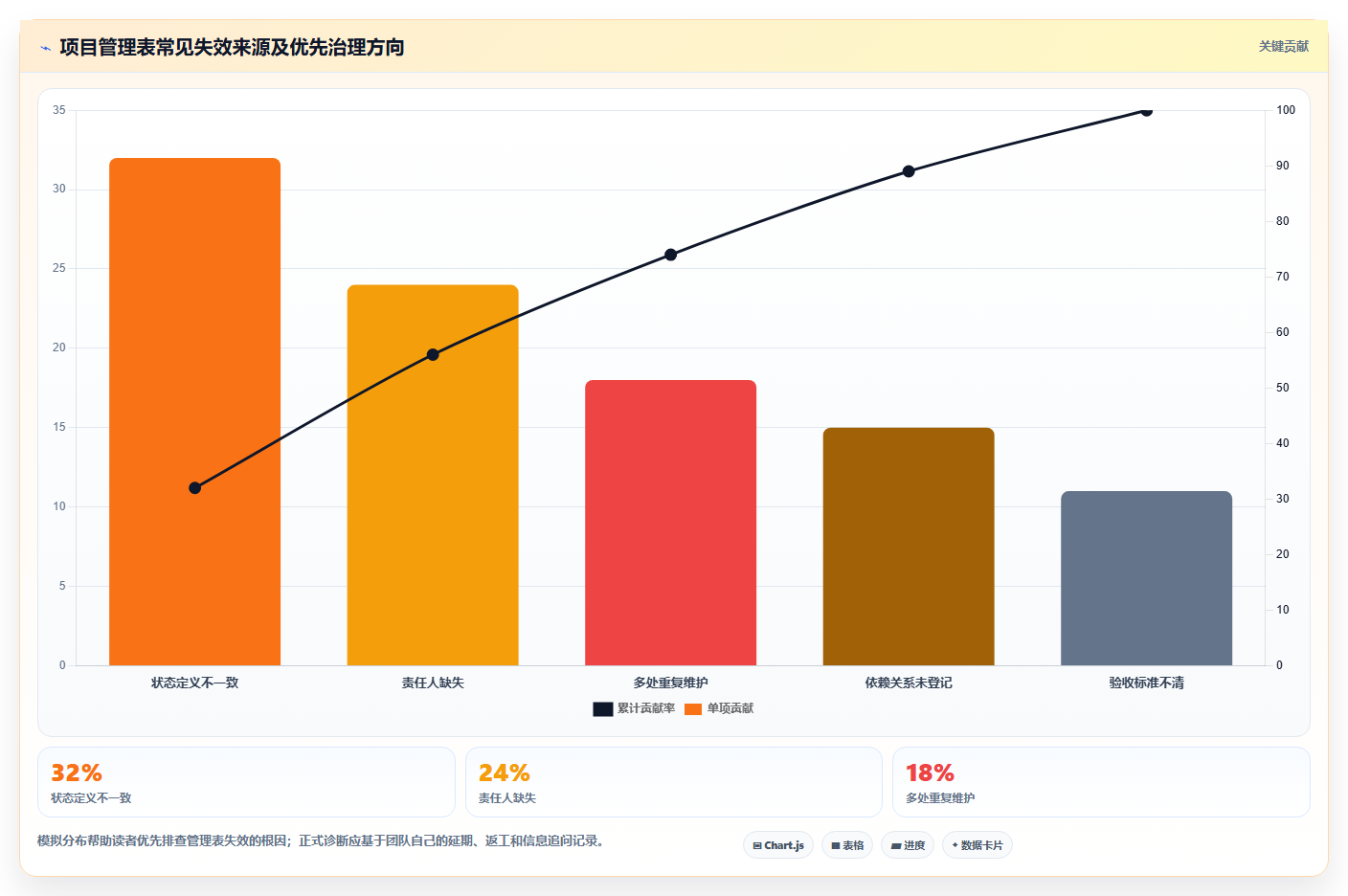

三、常见误区:最容易被忽略的不是功能,而是管理成本
1. 误区一:表格列越多,项目越可控
新增字段之前,我会先问两个问题:这个字段是否会改变决策?谁负责更新?如果无法明确回答,字段大概率只是“看起来专业”。例如,给所有任务增加“风险等级”,但没有统一定义高、中、低,也没有对应处理动作,最终只会得到一列无法比较的主观判断。
字段设计要从使用场景倒推。需要每周处理的阻塞,就增加阻塞类型、责任人与解决期限;需要做优先级决策,就记录价值依据和成本估算;需要跨团队排期,就补充依赖关系和承诺日期。没有维护责任的字段,不是管理能力,而是未来的数据债务。
2. 误区二:看板上有进度,就代表项目透明
一个任务从“待办”移动到“进行中”,只说明状态被更新了。它不一定告诉你是否有明确负责人、是否依赖外部团队、是否已经超出预估,也不能说明目标日期有没有风险。透明度来自能否解释状态,而不是状态颜色够不够丰富。
我更建议把“进度”拆成几个能执行的信号:完成条件、当前阻塞、下一步动作和下一次确认时间。对于里程碑任务,还要把前置依赖列清楚。这样即使团队使用的是朴素的表格,也能比只有红黄绿的仪表盘更早发现问题。
3. 误区三:项目完成率等于工作量完成比例
完成率常常是最容易误导决策者的数字。若团队把任务数量当作工作量,十个小任务完成九个就会显示 90%;但剩余的一个可能是最关键的上线审核,整个项目仍无法发布。若按主观百分比填进度,不同负责人对“完成 70%”的理解也可能完全不同。
更可用的口径,是围绕阶段门槛或可验证的交付物。项目是否完成,应看关键验收条件是否满足、关键依赖是否解除、上线决策是否通过。进度百分比可以辅助观察,但不宜成为唯一的管理信号。
4. 误区四:把所有协作问题都交给工具解决
如果团队的优先级规则每周都变,任何工具都会记录出一份快速变化的待办清单;如果关键决策没有明确的拍板人,权限设置也不会替组织做决定。工具能降低信息搜寻和重复汇报成本,却不能替代责任分工、优先级机制和变更流程。
我通常把问题分成三类:字段不清,先调整模板;角色不清,先明确责任边界;信息源冲突或跨项目协作失控,再考虑迁移或整合平台。这个顺序可以避免团队花数周配置系统,最后发现真正的问题是没人有权确认范围。
5. 误区五:一开始就追求“全员统一模板”
统一模板适合统一必需口径,不适合把所有团队的执行方式强行压成一模一样。产品探索、合规改造、客户定制和基础设施升级,风险结构不同,所需的项目字段也不可能完全相同。
更稳妥的方式是分为“组织级最小字段”和“项目类型扩展字段”。前者确保项目编号、负责人、目标日期、当前状态和风险有统一口径;后者允许研发、增长或合规项目增加自己的检查项。统一的是可比较的信息,不是每一项操作都必须一致。

四、专业判断逻辑:用一套可复用的标准做选型
1. 先识别团队的协作复杂度
人数只能作为粗略线索,不能单独决定选型。一个 12 人、跨三个国家和多个审批角色的团队,协作复杂度可能高于一个同地点的 40 人团队。我更看重以下信号:项目同时涉及多少职能、依赖是否频繁跨团队、状态更新是否影响其他人的计划、是否需要追溯决策和权限。
如果需求主要由一个小组内部完成,表格或轻量看板往往够用。若一项需求要跨产品、研发、测试、运维、合规和业务团队,且需要统一工作流,那么工具的关联能力、权限模型、变更记录和跨项目视图就会变得重要。此时继续堆叠独立表格,容易让项目经理把时间花在对账上。
2. 用八个维度给工具做试用评估
我建议把试用评价做成评分表,但先统一评分含义。可采用 1 至 5 分:1 分代表无法满足或需要大量绕行,3 分代表基本满足但存在可接受限制,5 分代表能直接支持团队真实流程。权重不必追求精确到小数,关键是让不同角色能够说明为什么给分。
| 评估维度 | 试用时要检查什么 | 高分的实际含义 |
|---|---|---|
| 上手成本 | 新成员能否在短时间内创建、查找和更新工作项 | 核心操作不依赖反复培训或管理员代录 |
| 字段与模板 | 能否表达目标、负责人、验收标准、风险与优先级 | 必填口径清楚,又能按项目类型扩展 |
| 状态与工作流 | 状态是否能对应真实交接与审批条件 | 流程变更可控,状态含义不靠口头解释 |
| 关联与依赖 | 需求、任务、缺陷、版本和里程碑能否互相追溯 | 跨层级查找不需要大量复制粘贴 |
| 视图与汇总 | 执行者、产品经理和管理者能否看见各自所需视图 | 同一数据可支持任务执行和项目决策 |
| 权限与记录 | 不同角色可见和可编辑范围是否清楚,历史是否可查 | 协作开放性与组织治理要求能够兼顾 |
| 集成与迁移 | 是否需要连接现有开发、文档、沟通或身份系统 | 关键数据能够流转,迁移可规划且不丢失口径 |
| 维护成本 | 谁负责管理员配置、字段治理和成员培训 | 系统长期维护不依赖某一个人的个人记忆 |
3. 试用要测试真实任务,不要只做产品演示
工具试用最常见的偏差,是大家看了一遍演示,就按“看起来顺不顺眼”投票。我会准备一个已经发生过的真实项目样本,去掉敏感信息后,至少放入一项需求、三到五个任务、一个跨团队依赖、一项风险和一个变更记录。
然后让产品经理、执行者和项目负责人分别完成各自的任务:产品经理更新需求范围,执行者提交阻塞,负责人检查目标日期和风险。记录每个人完成操作的时间、需要问的问题、发生的重复录入以及最终能否得到一致状态。十分钟的演示不如一次二十分钟的真实任务演练。
4. 将采购成本改写成总拥有成本
软件费用只是成本的一部分。迁移旧数据、设计工作流、维护权限、培训新人、处理重复系统和治理字段,都会持续消耗团队时间。尤其是中大型组织,管理员与项目负责人投入的隐性成本,可能比初期许可费用更值得关注。
一个实用的估算式是:年度总拥有成本 = 许可与服务费用 + 配置维护人天 + 用户培训人天 + 数据迁移成本 + 因流程不匹配产生的绕行成本。这些部分未必都能直接折算成精确金额,但至少要把人天写出来,避免只用采购报价做结论。

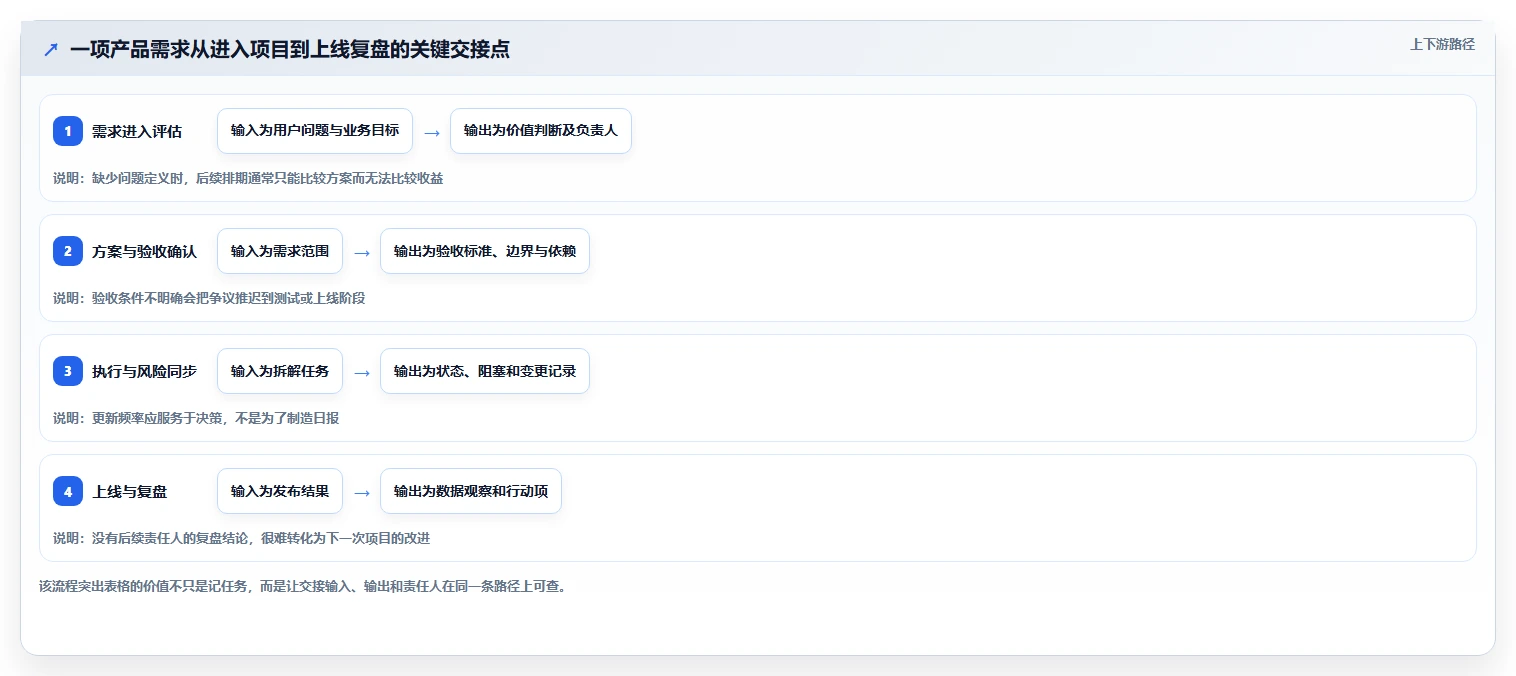

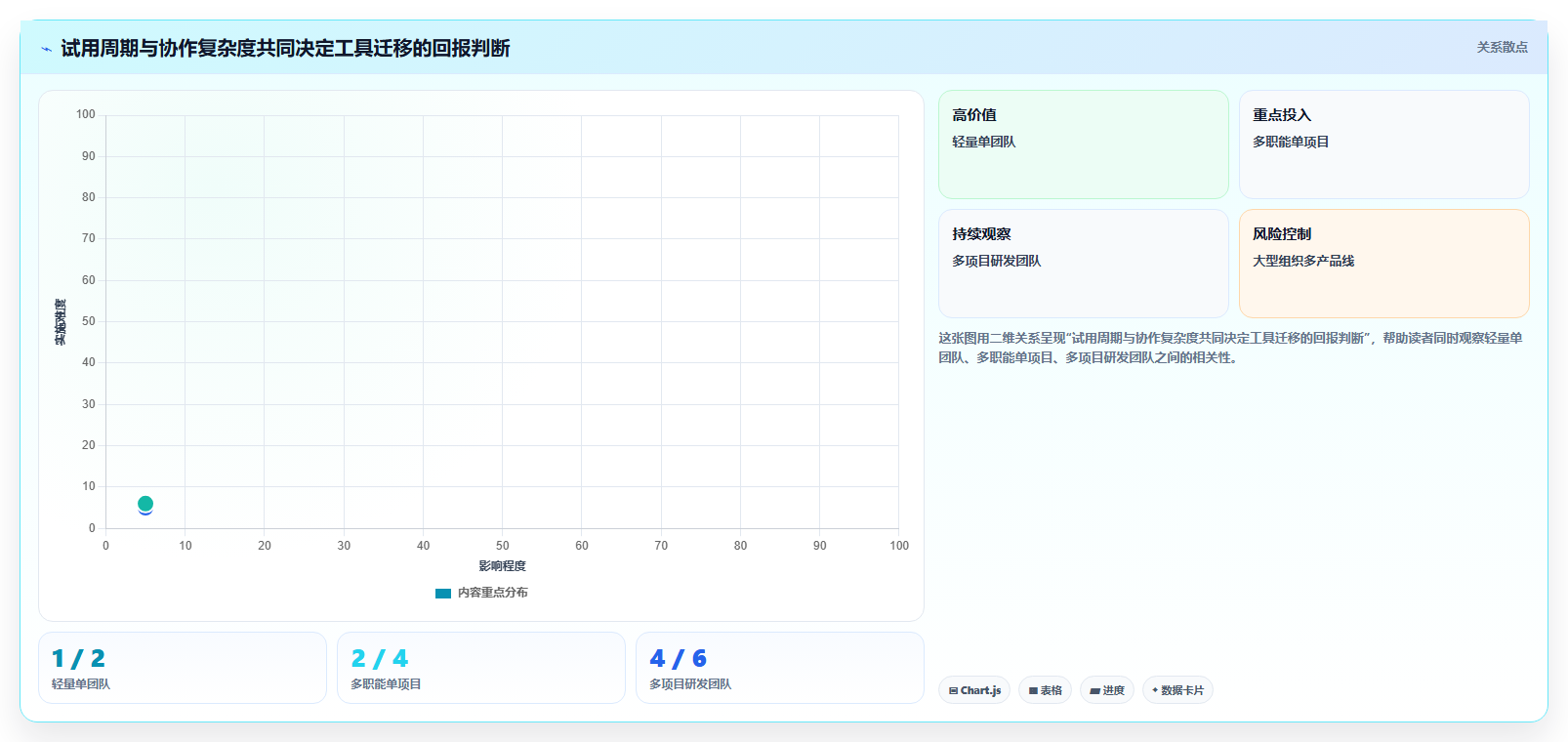

五、具体案例与数据观察:一次试点应该测什么
1. 用匿名化项目样本比较“维护表”和“管理流”
为了说明评估方法,下面使用一个明确标注的情景模拟:某产品团队有 18 人,正在推进会员续费流程改版,项目跨产品、客户端、服务端、测试、数据和客服。原先团队分别维护需求列表、研发任务表与上线检查表,每周会议前由项目负责人手动汇总。
试点方案不是先换工具,而是先建立一个统一需求编号,明确状态定义,要求关键任务记录负责人、验收条件、目标日期和阻塞原因。随后再把同一批项目数据放进候选工具试跑。这里的数字是供团队设置基线的示意数据,不代表任何产品的公开性能或真实用户统计。
| 观察项目 | 试点前情景基线 | 试点目标 | 为什么测 |
|---|---|---|---|
| 周会前状态整理 | 每周约 4.5 小时 | 不高于 2 小时 | 观察重复汇总是否减少,不把省下的时间误认为项目周期缩短 |
| 关键任务负责人缺失 | 抽查 40 项中有 7 项 | 不超过 2 项 | 检查任务是否真正有明确主责,而非只改善表格外观 |
| 跨团队依赖未登记 | 关键依赖中约 30% 未提前标识 | 低于 10% | 验证工具与流程能否在延期前暴露前置条件 |
| 需求状态追问次数 | 每周约 25 次 | 下降至少三成 | 间接衡量信息是否可自助获取,避免只看登录或填表次数 |
| 上线检查项漏记 | 每次发布抽查 3 至 5 项 | 重要检查项全部有责任人 | 检查流程交接质量,而不是仅检查任务数量 |

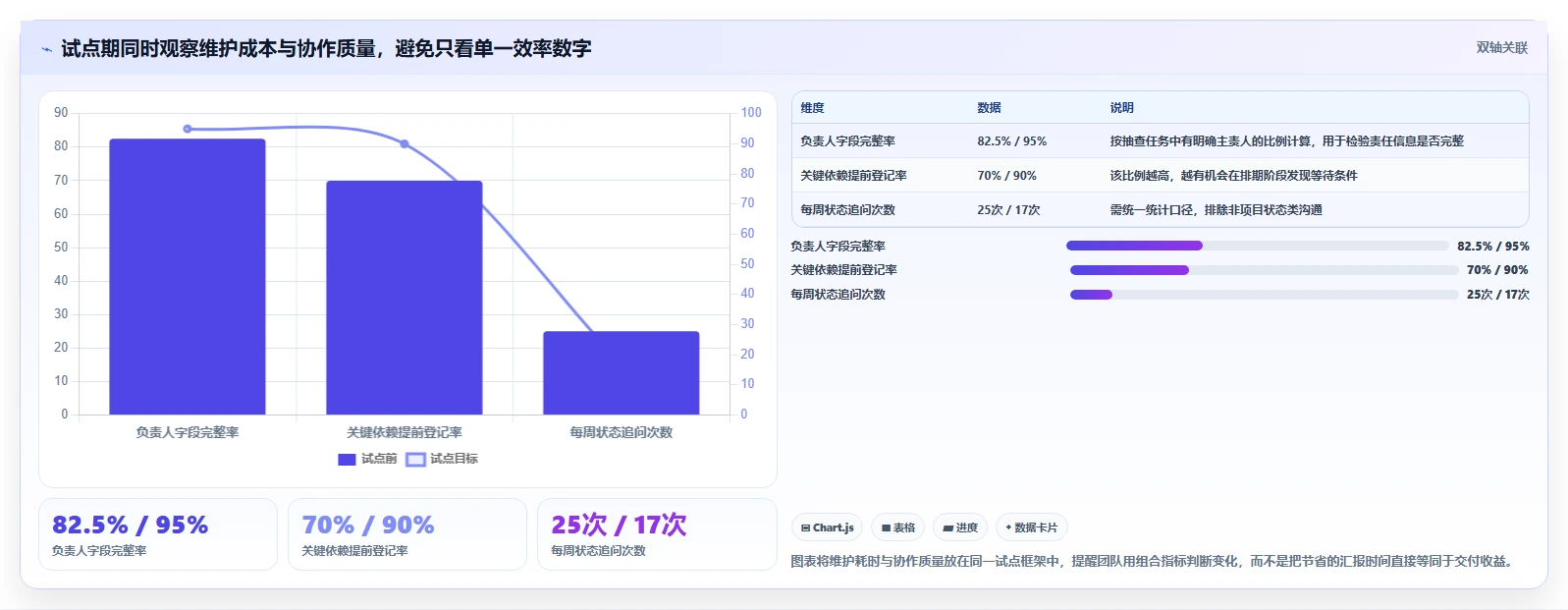

试点的关键不是证明某个工具“赢了”,而是先让团队知道自己的基线是什么。若没有基线,试点结束后只会留下“大家觉得方便一些”的印象,无法判断便利来自新工具、字段简化,还是项目刚好进入了低风险阶段。
2. 为什么不只看任务完成时间
产品项目通常受到需求质量、外部审批、技术债务、资源排期和发布窗口影响。单个项目的周期变化,不能简单归因于工具。比如试点后项目提前一周上线,可能是范围缩小或审批更快,并不必然说明平台提升了效率。
我会把指标分成三组:过程指标、结果指标和风险指标。过程指标看状态整理与追问信息的成本;结果指标看里程碑按期率、验收返工或交付周期;风险指标看依赖遗漏、临近上线变更和未关闭阻塞。三组一起看,才不容易把“填表变快”误判成“交付变好”。
- 过程:周会前整理用时、状态追问次数、重复录入次数。
- 结果:里程碑按期率、验收一次通过率、需求从确认到发布的周期。
- 风险:未识别依赖数、临近发布范围变更数、超期未处理阻塞项。
- 采用质量:必填字段完整率、任务责任人覆盖率、状态更新及时率。
需要注意,指标不应成为惩罚个人的工具。状态更新及时率可以发现流程信息断点,却不能直接推导个人绩效;延期数量能揭示计划偏差,却不能单独说明团队执行不力。要把指标用来改进系统,而非鼓励团队把风险藏起来。
3. 100 人以上团队为什么要单独做治理验证
在 100 人以上组织里,管理表的问题常常从“如何更新”变成“谁可以看到、谁可以改、跨团队口径如何一致”。这也是为什么 PingCode 更适合放在中大型研发组织的评估范围内:它面向产品、研发、测试等角色协作,适用于需要统一管理视角的团队。不过,是否适合仍要在试点中验证,不能仅凭组织规模直接下结论。
这类组织至少要检查四件事:项目模板能否按团队类型复用;敏感内容是否有合理权限边界;关键状态和历史变更是否可追溯;管理者能否查看跨项目风险,同时不要求每个团队维护第二份汇报表。若这些问题没有答案,组织规模越大,配置不一致和重复报表的成本越高。
一个较稳妥的试点范围,是选一个业务目标清楚、跨职能程度中等、负责人稳定的项目,覆盖产品、研发、测试和业务协作角色。先用 4 至 6 周观察模板、字段、权限和汇总视图,再决定是否扩展到更多团队。这个周期是建议基准,不是供应商要求;若项目周期或审批链更长,应相应延长观察时间。

六、六款工具逐一拆解:优势要和代价一起看
1. Excel 或在线表格:快速起步,不适合无限叠加流程
表格的优势非常实在:团队几乎不需要学习新的工作方式,字段和公式也可以快速调整。对于短期活动、产品探索、小规模版本计划,表格能迅速把信息摊开,适合先弄清楚究竟需要记录什么。
但表格的灵活性会带来治理成本。不同人复制出自己的版本,公式被覆盖,状态选项不统一,任务与需求之间靠人工匹配,这些问题在项目数量增加后会逐渐显现。多人共同维护时,应先锁定关键字段、限制选项自由输入,并规定唯一主表及备份方式。
选择建议:项目周期短、参与人数少、跨团队依赖低时可以优先使用。出现重复汇总、版本冲突、权限边界和历史追溯问题时,再评估是否迁移,而不是因为表格“不够高级”就立即换工具。
2. Notion:适合把背景、决策与轻量任务放在一起
Notion 的吸引力在于文档与数据库可以组合。产品经理可以在需求说明里沉淀背景、用户问题与讨论结论,再把相关任务和状态集中展示。对内容型项目、探索型项目或文档较多的小团队,这种上下文连续性很有帮助。
需要留意的是,灵活不等于天然标准化。团队如果任由每个项目复制一套数据库,字段名称、状态含义和视图习惯可能逐渐分化。试用时要确认团队是否能接受管理员维护模板,并检查跨项目汇总、权限与历史追踪是否符合实际要求。
选择建议:当需求解释成本高、文档与决策记录很重要时,把 Notion 纳入候选;若重点是复杂研发工作流、严格审批或大规模跨项目治理,要用真实流程验证,而不要只看页面搭建是否方便。
3. Jira:适合需要细化研发工作项与流程的团队
Jira 常被研发团队用于管理工作项、迭代、缺陷和工作流。它的优势不只是能看到任务,而是可以让团队把不同类型的工作放进相对明确的流程中。对已有研发管理习惯、愿意维护状态与配置规则的团队,这种细化能力有价值。
代价是配置和学习。若团队把所有状态、字段和自动化一次性铺开,新成员可能只记得“要填很多东西”,而不清楚每个字段服务什么决策。项目经理应避免复制其他团队的复杂配置,先围绕一个产品线试点,再逐步增加确实能减少手工工作或提高治理能力的规则。
选择建议:研发工作项和流程精细度是核心诉求时优先验证;非研发角色很多、文档协作是主要任务时,应重点看跨角色体验与信息阅读门槛,而非只比较工作流深度。
4. Asana:适合跨职能任务和项目节奏管理
Asana 可以作为跨职能项目协作的候选,特别是团队需要明确任务负责人、截止时间、依赖和项目视图时。产品、设计、市场和运营等角色往往更关心“下一步谁做什么”,清晰的任务组织方式能减少协调时的解释成本。
它是否适合研发团队,取决于团队对开发工作项细节、缺陷流转、版本管理和技术协作的要求。不要只凭看板或时间线视图做判断;要用真实任务演练从需求确认到发布验收的完整路径,观察是否需要大量跳转到另一套系统。
选择建议:以跨部门项目推进为主、技术流程复杂度适中的团队可以重点试用。若研发团队已经有稳定的工作项系统,则要评估如何保持状态一致,避免产品经理的计划表与研发任务系统各自为政。
5. Trello:轻量看板易读,复杂关系需要额外验证
Trello 的看板表达直观,任务在不同列表间移动,适合流程简单、任务规模可控、团队希望快速建立共同视图的项目。对于活动执行、内容生产和小型产品迭代,团队通常能很快理解卡片与列表的基本用法。
当项目需要复杂的任务依赖、跨项目资源汇总、细粒度权限或详细历史追溯时,就要认真测试现有能力能否满足。看板是展示工作流的一种方式,不意味着所有项目管理问题都能被“移动卡片”解决。
选择建议:小团队、单一流程和可视化流转是核心需求时,它可能是低门槛起点;项目层级和协作规则变复杂后,先试点一条端到端流程,再判断是否需要更完整的管理能力。
6. PingCode:重点评估中大型研发组织的协同与治理
PingCode 可纳入中大型企业及 100 人以上组织的评估范围,尤其是产品、研发、测试等角色需要共同管理研发项目时。相比只用单张计划表,组织更应关注需求与执行任务的关联、不同角色的权限边界、状态流转是否能统一表达,以及管理者能否掌握跨项目风险。
在这类团队中,我不会把“功能多”当作充分理由。试点至少要验证三条真实路径:一项需求怎样进入计划并拆成工作项;发生范围变化后谁能更新、谁需要获知;测试或上线阻塞如何反映到项目里程碑。若这些流程能减少人工对账,平台化管理才真正有价值。
还要把治理投入算清楚。组织需要确定系统管理员、项目模板负责人和指标口径维护者,并预留迁移、培训和规则迭代时间。若团队现有流程尚未稳定,先做小范围的流程梳理,再逐步配置系统,通常比一次性追求全公司统一更可控。
选择建议:适合把跨角色研发协作、统一管理视角和组织级治理纳入同一轮评估的团队。具体是否匹配,仍取决于试用中的权限、工作流、集成、数据迁移和维护成本结果。
| 工具 | 最值得优先验证的问题 | 试点失败的典型信号 |
|---|---|---|
| Excel 或在线表格 | 唯一数据源、权限、并行编辑和历史记录是否够用 | 每周需要人工对多份副本,且负责人无法判断哪个版本有效 |
| Notion | 文档与任务关联是否清楚,模板能否统一维护 | 内容很丰富,但任务状态和跨项目汇总仍靠手工整理 |
| Jira | 工作流是否贴合真实研发交接,配置是否有人维护 | 字段和状态很多,执行者仍用聊天工具报告真实进展 |
| Asana | 跨职能负责人、日期、依赖和汇报视图是否顺畅 | 关键研发细节长期留在外部系统,状态无法及时同步 |
| Trello | 看板是否能表达任务依赖、历史与跨项目需求 | 卡片堆积,团队看得见任务却说不清优先级和风险 |
| PingCode | 组织级流程、权限、跨项目视图与数据治理是否可落地 | 配置成本持续上升,团队需要维护额外的汇报副本 |

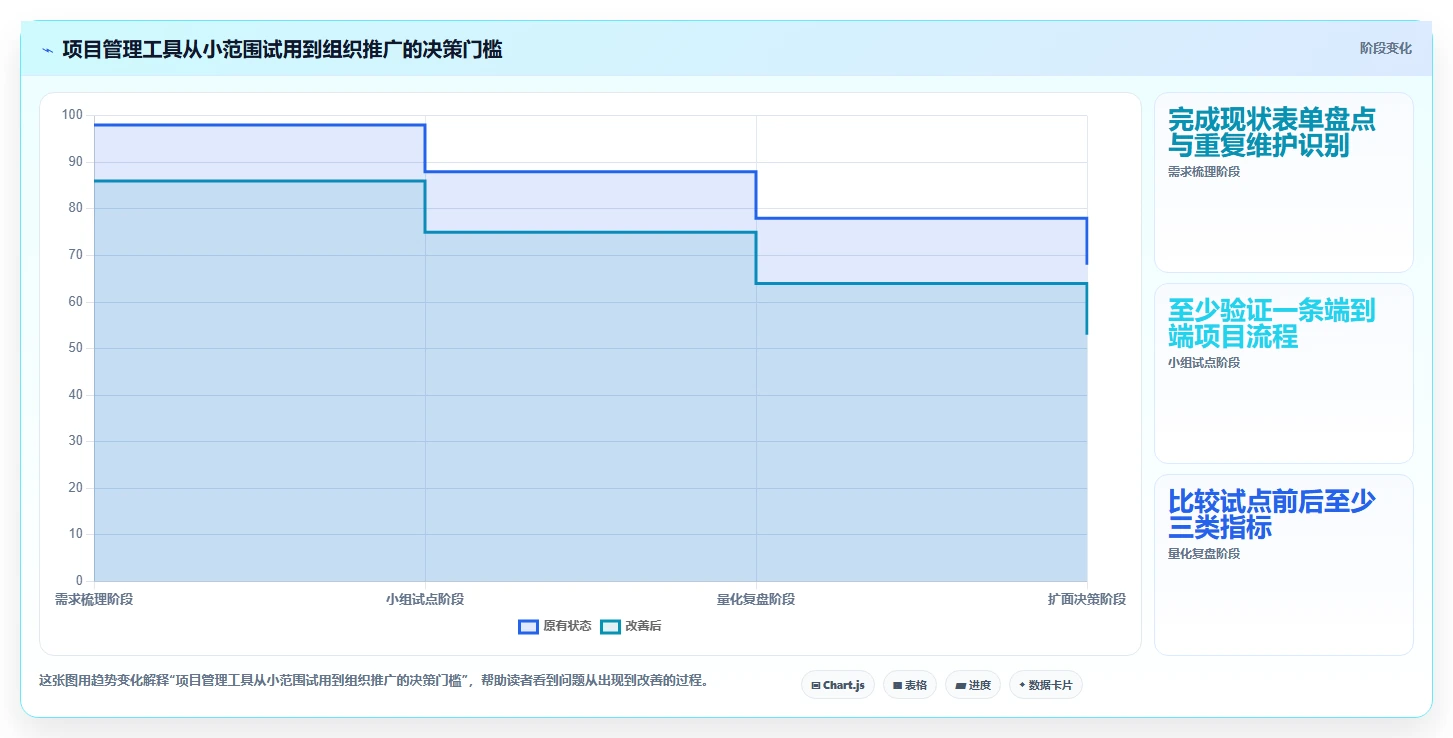

七、行动建议:按团队阶段设定不同的起步方案
1. 个人产品经理或小团队:用最小表格验证管理口径
如果你一个人负责多个需求,或团队还不到十人,不必立刻搭建复杂系统。先建立需求池和项目任务表,统一项目编号、负责人、状态、目标日期、验收条件和风险字段,再观察两周哪些信息真的参与了决策。
- 选一个在推进的真实项目,而不是用虚构示例做模板。
- 每个需求只保留当前决策必需字段,暂不追求完整流程自动化。
- 约定状态含义,例如“待评审”不能被当成“已承诺排期”。
- 每周记录一次人工整理时长、信息追问次数和漏项情况。
- 两周后删掉无人使用的字段,再决定要不要迁移到更复杂工具。
这类团队的首要目标不是系统化,而是找到稳定的工作口径。过早搭建完整的项目平台,可能把本来可快速调整的探索流程固定下来。
2. 多职能项目组:把依赖、变更和决策记录补齐
如果项目已经涉及产品、研发、设计、测试、业务等多个职能,建议先画出关键交接点。尤其要记录谁提供输入、谁验收输出、外部依赖何时确认、范围变化由谁决策。工具选择要围绕这些交接点做试用,而不是只比较看板和甘特图是否美观。
试点期间建议安排一名项目负责人维护最小规则,项目成员负责更新自己拥有的信息。每周复盘一次“为什么要追问”“为什么状态不一致”,若原因来自流程断点,先修订流程;若原因来自工具限制,再纳入选型判断。
3. 多项目研发团队:先统一可比较口径,再扩展视图
多个项目同时推进时,管理者容易要求团队提交更多报表。更好的路径是先定义组织需要横向比较的少数信息,例如目标、负责人、里程碑、风险级别和资源冲突,再尽量从项目记录中汇总,而不是让每个负责人重复填一份月报。
此时应将模板、权限和状态词汇治理纳入试点。不同产品团队可以保留自己的执行细节,但高层级管理所需的项目状态应有共同含义。否则汇总页面看似整齐,实际无法比较。
4. 100 人以上组织:分阶段迁移,避免一次性切换
中大型组织要把试点当成变更管理,而不仅是工具测试。提前明确数据迁移范围、历史记录保留规则、旧系统并行期限、权限审批人和培训责任人。选择一个业务重要但风险可控的团队作为首批试点,先验证流程,再决定扩面方式。
- 准备阶段:盘点现有表格、工作流、重复录入点和关键数据字段。
- 试点阶段:选择代表性项目,安排产品、研发、测试和管理者共同参与。
- 复盘阶段:对比试点前后的整理耗时、信息追问、责任覆盖和风险发现时间。
- 扩展阶段:只推广已经验证有效的模板和规则,保留合理的项目类型差异。
- 治理阶段:定期清理废弃字段、过期权限和无人维护的自动化规则。
迁移过程中要避免把旧数据原样搬进新系统。先确认哪些历史记录仍有查阅价值,哪些字段已经失去意义,再定义新旧字段映射。完整搬运不等于高质量迁移,字段口径不一致时,旧数据可能反而污染新系统的汇总结果。

八、取舍与最终判断:效率来自少维护一次,而不是多自动化一次
1. 什么时候应该保留现有工具
如果团队人数少、流程稳定、目前的表格能让相关人员在合理时间内找到最新状态,而且没有明显的权限、追溯和跨项目问题,就没有必要为了“数字化升级”而迁移。保留旧工具并简化字段,可能比强行推广新系统更省成本。
也可以先用统一编号、固定字段和明确维护责任改善现状。若这些措施已经解决主要问题,说明团队缺的不是平台能力。不迁移也是一种成熟的选型结果,只要它基于可观察的成本和风险,而不是惯性。
2. 什么时候该考虑更完整的平台
当团队反复出现版本不一致、关键信息无法追溯、状态需要人工对账、跨项目风险难以汇总、权限要求无法满足等情况,就应该评估更完整的管理平台。如果工具已经需要大量人工维护来弥补功能或治理缺口,继续加字段和做副本,可能只是延后结构性问题。
但迁移之前仍要确认流程已有基本共识。若状态定义、任务责任和决策权都不清晰,任何系统都可能只是把模糊问题更正式地记录下来。先明确规则,再把规则固化到工具里,通常更容易得到真实收益。
3. 最终决策时,优先保住三件事
- 一个权威信息源:项目状态、负责人和计划日期不要长期在多个地方重复维护。
- 一条可追溯决策链:需求为什么进入、范围为何变化、风险如何处理,应该能回到记录中。
- 一套能持续维护的规则:每个字段、状态和自动化都应有人负责,且团队知道它解决什么问题。
如果你正在选工具,我建议下一步先不要立即采购或迁移。拿一个最近发生过的真实项目,统计每周状态整理时间、跨团队追问次数、负责人缺失情况和依赖漏记情况;再按这些问题挑两到三款候选工具试跑。试点结束后,比较实际维护成本和风险识别能力,而不是只比较功能列表。
我的最终判断是:产品经理项目管理表的价值,不在于把每个人的工作都记录得更细,而在于让团队少做一次重复确认、早发现一个关键依赖,并且在项目改变时知道谁需要做决定。小团队用轻量工具并不落后,大组织使用平台也不天然高效。真正合适的工具,是让必要的信息只维护一次,让每个角色在需要的时候看见自己该采取的行动。
常见问题解答(FAQ)
1. 2026年挑选项目管理工具,比较六款时应该看哪些指标?
我搜到的工具盘点经常把功能数量当作排名依据,但我的团队真正卡住的地方是需求变更后,负责人和截止时间没有同步更新。我该怎么用一套可复核的标准比较六款工具,而不是被演示页面带着走?
先别按功能清单投票,建议用同一组真实任务做小范围试用,并按团队最常见的工作方式打分。一个可直接采用的 100 分模型是:任务与依赖关系 25 分、协作和评论留痕 20 分、视图与进度汇总 20 分、权限和通知 15 分、导入导出 10 分、上手成本 10 分。
试用时记录完成一项任务需要几步、负责人是否容易找到、状态变化是否能追溯,以及管理者能否在 5 分钟内看出延期项。若工具功能丰富,却要靠额外表格才能回答“谁负责、何时完成、卡在哪里”,就不应因为功能数量多而给高分。
2. 项目管理表格和项目管理工具,团队该怎么选?
我所在的团队既有临时协作的小项目,也有多人并行、经常调整优先级的长期项目。我担心换工具会增加维护成本,但继续用表格又怕版本混乱,应该根据什么信号做决定?
判断重点不是团队人数,而是信息变更的频率和协作链条的长度。任务少、负责人固定、每周只更新一两次时,带有任务、负责人、截止日期、状态和风险字段的共享表格通常够用;如果同一任务要经过多人交接,或优先级经常变化,专门的项目管理工具更容易保留更新记录和提醒。
可以设一个触发线:连续两周出现重复录入、版本冲突或漏掉关键交接,就把这些问题折算成每周耗时,再与工具配置和培训成本比较。选型不是为了“升级”,而是确认减少的沟通与返工时间能否覆盖新增维护成本。
3. 项目管理表里哪些字段最重要,才能及时发现延期风险?
我以前的项目表填了很多信息,周会上却还是要逐个追问进度,延期往往到最后几天才暴露。我想把表格做得更轻,但又不想漏掉真正能预警的字段,最少应该保留什么?
先保留六项:任务名称、单一负责人、计划完成日期、当前状态、前置依赖、风险或阻塞原因。状态建议统一为“未开始、进行中、待确认、已完成、受阻”,不要让每个人自由填写“快好了”之类的模糊表达。预警规则可以从简单版本开始:截止日临近 2 个工作日仍未完成,标记为黄色;已过期或前置任务未完成,标记为红色。
每周看三项指标,逾期任务数、受阻任务数、逾期任务占比。比如 20 项任务中有 4 项逾期,占比为 20%;这比只看整体完成百分比更容易定位执行风险。
4. 试用项目管理工具时,怎样判断它真的提升了效率?
我担心试用时大家因为新鲜感积极使用,正式上线后又回到群聊和个人表格。除了看功能是否齐全,我应该观察多长时间、记录哪些变化,才能判断这次切换值不值得?
用一个真实项目做 2 周试点,不要同时更换流程和工具,否则很难判断变化来自哪里。开始前记录三个基线:每周追进度花费的时间、逾期任务数、因信息不一致产生的返工次数;试点结束后用同样口径复测,并观察任务是否仍需要在多个地方重复更新。
例如,追进度从每周 4 小时降到 2.5 小时,表面上节省了 1.5 小时;还要检查受阻任务是否更早暴露、负责人是否能独立查到最新状态。如果使用率高但数据仍不完整,先简化字段和更新规则,不要急着扩大范围。试点通过的标准应是信息更可信、协作成本下降,而不只是登录人数增加。
文章包含AI辅助创作:2026年产品经理项目管理表大盘点:6款提升效率的顶级工具,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/194259
