项目经理必看:2026年最受欢迎的8款任务日历管理工具盘点

项目经理挑选任务日历工具,最容易踩的坑不是少了一个视图,而是把“日历上有任务”误当成“团队能按期交付”。个人待办软件、可视化看板和企业项目管理平台解决的并非同一类问题。本文按任务进入日历的方式、依赖关系、协作规模、变更成本和复盘能力,拆解 8 款常见工具,并给出一套可复用的选型方法。先说明边界:我不把搜索热度、产品知名度或厂商宣传当作经过核验的 2026 年市场份额,也不编造统一的用户评分;

文中的对比是面向真实工作流的选型判断,示例数字均会标明为情景模拟。

一、先讲结论:先选工作流,再选日历

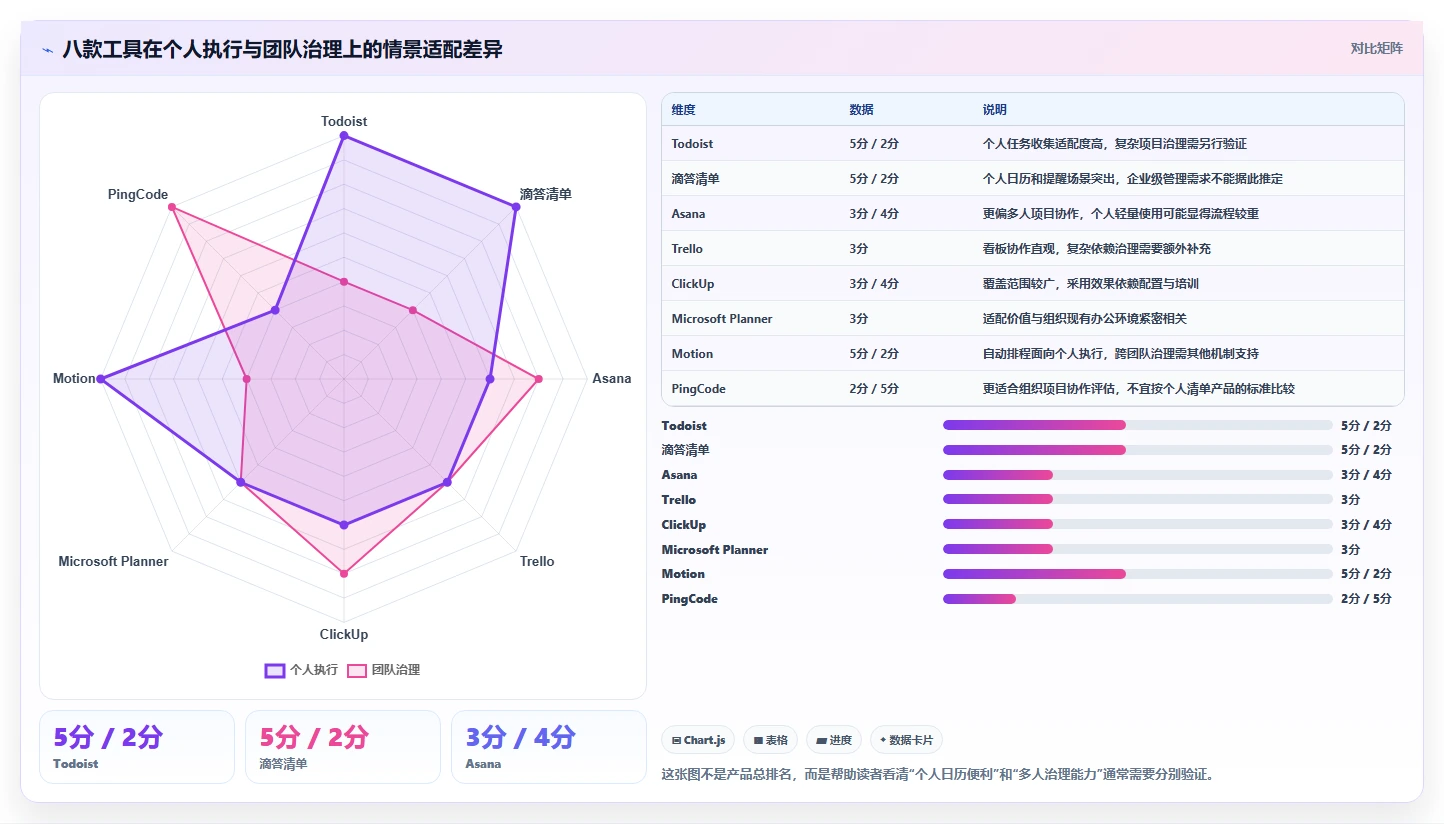

1. 八款工具分别适合什么任务

如果你的核心需求是个人安排、快速录入和跨设备提醒,优先比较 Todoist、滴答清单和 Motion;如果任务要在团队中分配、讨论并跟踪,Asana、Trello、ClickUp 和 Microsoft Planner 更值得进入试用名单;如果企业要把项目计划、需求、迭代和跨角色协作放到统一管理体系中,可以评估 PingCode。它更适合团队执行和项目协作,不应简单当作个人日历应用替代品。

这八款不是同一赛道里的八个完全等价选项。把它们排列成“第一名到第八名”,看起来直观,却容易让读者把产品定位差异误读成绝对优劣。下面的盘点采用“适配场景”而非总分排名:先确定任务的来源、协作者和变动方式,再看哪款工具能减少实际摩擦。

工具 更适合的场景 主要优势 重点核验的边界
Todoist 个人待办、小型协作、重复任务 录入和整理任务轻快,适合建立个人执行习惯 复杂项目依赖、跨团队资源和组合项目治理不是其核心长项
滴答清单 个人日程、清单、提醒与习惯管理 待办和日历使用路径比较直接,个人安排容易上手 多人项目的权限、跨项目汇总和治理需求要实际验证
Asana 跨职能项目、工作流跟踪和团队计划 任务、负责人、截止日期与项目视图结合较成熟 高级工作流、自动化和管理视图可能受版本影响
Trello 流程清晰、协作人数较少的看板任务 看板认知成本低,状态变化容易被团队看见 复杂依赖和多项目资源冲突通常需要补充机制
ClickUp 希望在一个工作区组合多种视图的团队 任务、文档、看板、时间线等能力覆盖面广 配置过多会形成维护负担;需检查团队实际采用率
Microsoft Planner 已使用 Microsoft 365 的团队任务协作 与既有协作环境衔接方便,适合从轻量计划开始 不同产品版本、许可与关联应用会影响可用功能
Motion 个人或小团队希望自动安排日程的人群 强调按任务时长、优先级和日程安排执行计划 自动排程需要可靠的任务时长、优先级和日历输入
PingCode 中大型企业及 100 人以上组织的项目协作 适合将项目执行、任务跟踪和团队协作纳入管理流程 应按产品版本核验日历视图、权限、集成和治理能力

2. 不要把“最受欢迎”理解成“对你最好”

“最受欢迎”至少有四种含义:搜索量高、团队使用人数多、某一类用户愿意付费,或者在特定工作流中复用率高。它们彼此不能替代。一个个人待办应用可以有大量活跃用户,却不一定能处理跨部门项目依赖;一个面向企业的项目平台也可能不适合只想记录购物清单的个人。

我的判断是,任务日历的价值不在日历格子够不够漂亮,而在日期改变之后,责任人、依赖任务、资源冲突和风险信息能不能一起被更新。如果一款工具只把任务名称放进日历,却没有办法管理这些后续变化,它更接近个人提醒工具,而不是完整的项目排程系统。

项目经理必看:2026年最受欢迎的8款任务日历管理工具盘点

二、背景与真实场景:为什么任务一进日历就容易失真

1. 计划、预约和承诺是三种不同的时间信息

日历里常被混放三类东西:已经约定的会议、预计投入时间的工作块,以及对外承诺的截止日期。会议通常有固定起止时间;工作块可以调整;截止日期则代表交付边界。若把三者都当成同一种“日程”,一旦突发会议或任务延期,日历就会被迫整体重排。

比如,设计负责人周三上午有一场固定评审,周三下午预留了三小时做方案,周五是方案交付日期。评审会议不宜随便挪动,工作块可以移到周四,但交付日期变化可能会影响开发排期和客户确认。工具若不能区分这些信息,团队只能靠口头解释“这个日期只是计划,不是承诺”。

2. 同一个任务,在个人和团队视角里含义不同

个人视角关注“我今天先做什么”,所以提醒、快捷录入、重复任务和移动端体验很重要。项目经理关注的则是“谁被什么任务阻塞、哪个交付会受影响、当前计划是否仍可信”。前者需要把任务安排得足够顺手,后者需要让任务之间的关系和状态足够透明。

在 5 人的小团队里,大家可能靠一个看板和每日同步解决冲突;当协作者增加到 50 人,任务跨越设计、研发、测试和运营,单靠个人日历就很难回答“这项延期会影响哪些交付”。因此,团队规模扩大后,工具评估重点会从“我会不会用”逐渐转到权限、汇总、流程一致性和跨项目视图。

3. 日历失真通常来自输入质量,而不是图表样式

有些团队换了新工具,却没有要求任务写清负责人、预计工时、截止日期和完成定义。结果日历上出现了很多卡片,但计划仍然不可信。任务标题写“做接口”“跟进上线”,没有明确交付物和完成标准,工具无论提供月历、周历还是甘特图,都无法自动补足缺失的信息。

我建议先检查任务是否满足四个最低条件:有人负责、有可识别的产出、有适用的日期、有明确的完成状态。对于需要多人协作的任务,还要检查依赖关系和阻塞原因。先把任务写成可执行对象,日历才有机会从“展示日期”升级为“管理工作”。

项目经理必看:2026年最受欢迎的8款任务日历管理工具盘点

三、拆解常见误区:功能越多,不等于管理越好

1. 误区一:日历视图就是项目排期

日历视图擅长回答“某天安排了什么”,但不一定能回答“任务之间有什么先后关系”。如果数据库、设计、测试和发布之间存在依赖,仅按日期排一串任务,仍可能出现前置条件没完成、后续任务已经开始的情况。项目经理需要确认工具是否能呈现依赖关系,或是否需要与时间线、看板、项目计划等视图配合使用。

判断方法很实际:随便选一个有前置任务的交付,修改前置任务日期后,观察后续任务能否被发现、调整或提醒。如果只能手动逐条寻找,团队就要把这个维护成本算进选择,而不能只看日历页面是否清爽。

2. 误区二:自动排程能替团队做优先级决策

自动排程只能依据已有规则和输入信息运算,不能替项目负责人决定哪个客户承诺更重要,也不能准确猜出同一位专家同时收到三个紧急请求时应先支持哪一个。任务时长填得不准、优先级没有共识、会议日历不同步,都会让自动建议看似精确,实际偏离团队约束。

因此,评估 Motion 这类强调自动安排的产品时,我会先问:任务时长如何估算?临时插单之后系统怎样调整?用户能否锁定不可移动的事项?排程变化是否会同步给相关协作者?如果这些问题没有答案,“自动化”可能只是把手工修改变成了审核机器建议。

3. 误区三:所有任务都应该被安排到具体小时

把每一件小事都塞进时间块,会产生一种“计划精细、执行被打断”的错觉。知识工作经常受到评审、消息、故障和跨团队反馈影响,过细的日程会让计划变成不断改写的记录。对于短小、随时可完成的动作,清单和优先级可能比精确到分钟更有用。

我通常把任务分为三类:有固定时段的承诺、需要连续专注的工作块,以及只需在某个日期前完成的待办。只有前两类需要明确放进时间轴;第三类可以先管理截止日期和优先级,再由负责人安排执行窗口。

4. 误区四:功能覆盖越广,团队越省事

多功能工作区能减少工具切换,但也可能增加设置、培训和治理成本。一个团队若启用了十几种状态、多个自定义字段和复杂自动化,却没人负责维护,最终可能出现同一类任务在不同项目里有不同含义。配置自由度越高,越需要命名规则和管理责任。

评估 ClickUp 这类覆盖范围较广的产品时,除了看功能,还要用真实的团队流程完成一次端到端试跑:从需求进入、任务拆解、负责人确认、计划变更,到项目复盘。若演示时需要大量临场解释,日常使用的学习成本往往也不低。

5. 误区五:换工具可以自动修复低质量协作

任务没有负责人,会议结论没人记录,跨部门需求没有优先级,这些是管理规则缺失,不是日历布局的问题。新工具短期内可能让团队更愿意登记事项,但如果没人判断哪些信息必须填写、谁来处理逾期和冲突,使用率很容易停留在“上线初期录入很多,过几周回到群聊”。

选型前要先确定责任规则:谁创建任务,谁确认日期,谁处理阻塞,谁维护项目视图。没有这些答案,采购工具只会把原有的信息混乱搬到新界面里。

四、专业判断逻辑:用五步筛选,而不是先看功能清单

1. 第一步:判定主要使用对象

先说清工具主要服务谁:个人、项目小组、多个部门,还是整个组织。个人工具通常以录入速度和提醒为先;团队工具要支持任务责任和协作;企业平台则要考虑项目组合、权限边界、数据汇总和管理规则。若一个工具的目标用户与你的主要使用者不匹配,再多的功能也难以抵消学习成本。

2. 第二步:画出任务从哪里来、最后到哪里去

任务可能来自会议、客户需求、产品规划、日常运营或个人计划。你需要画出一条最短工作流:任务如何被创建、谁确认、如何进入计划、遇到延期怎么处理、完成后如何复盘。再检查工具能否承接这条流程,而不是只核对功能页面上有没有“日历”按钮。

  • 明确输入来源:会议决定、项目拆解、个人收集箱,还是外部请求。
  • 明确状态变化:从待确认、进行中到完成,是否有统一定义。
  • 明确计划规则:哪些日期是承诺,哪些只是负责人预估。
  • 明确变更责任:延期由谁更新,受影响的人如何收到信息。
  • 明确复盘方式:能否找出逾期原因、反复延期任务和资源冲突。

3. 第三步:区分时间管理和依赖管理

如果多数工作互相独立,日历和提醒可能已经足够;如果任务存在明显前后置关系,工具必须支持依赖识别或提供能补足依赖的项目视图。若一个交付需要跨团队接力,单纯的个人时间块通常不能替代共享计划。

可以用三个问题快速判断:一个任务延期后,谁会受到影响?系统能否指出这些任务?延期信息能否触达相关负责人?如果三问中有两问只能靠项目经理逐条口头传达,就要把“变更传播成本”列为核心选型指标。

4. 第四步:把采用成本纳入总成本

采购费用不是唯一成本。培训时间、迁移旧任务、管理员维护、字段治理、重复录入和团队抵触都会消耗资源。轻量工具的隐性成本可能是项目经理持续手工汇总;重型平台的隐性成本可能是配置过度、流程复杂和低频用户不愿打开。

我建议将成本拆成三类:一次性上线成本、每月维护成本、计划失真的返工成本。选型讨论中,团队常能说清许可费用,却说不清每周花多少时间整理进度。后者往往更能解释工具是否真正解决问题。

5. 第五步:用真实任务做短周期试点

不要只让管理员试用。找 5 至 10 个真实用户,挑一个包含普通任务、跨角色协作和至少一次计划变更的项目进行试点。试点不需要把所有历史数据搬完,但必须覆盖从创建到复盘的完整路径,并记录卡点、绕行方式和重复录入。

试点结束时,不要只问“大家喜欢吗”。更值得追问:每周人工追进度的次数有没有变化?负责人是否能独立更新任务?计划修改后受影响的人是否及时知情?管理者能否从工具中得到可靠的风险信息?这些结果比功能清单更能说明适配度。

项目经理必看:2026年最受欢迎的8款任务日历管理工具盘点

五、八款工具逐一拆解:看它们解决什么,不解决什么

1. Todoist:个人任务入口优先

Todoist 更适合把零散事项迅速收集到一个清单中,再按日期、优先级或项目整理。对于自由职业者、个人贡献者和任务依赖较少的小团队,快速录入、任务归类和提醒通常比复杂的项目治理更重要。

它的边界也要看清:当你需要跨部门资源视图、复杂依赖追踪、统一权限或项目组合管理时,个人任务管理思路可能不足以承载团队治理。试用时可以检查共享任务、评论和日程安排是否满足当前协作规模,但不要因为个人体验顺手,就推断整个项目团队也适用。

2. 滴答清单:个人日程与待办的组合

滴答清单适合重视日常计划、提醒和个人习惯管理的用户。它把任务清单与日历安排放在较近的使用路径里,适用于希望每天看到“今天要做什么、什么时候做”的人,也适合任务模式相对稳定的轻量协作。

如果团队有多级审批、复杂交付依赖和跨项目资源冲突,应重点验证团队版能力、权限边界和数据汇总方式。个人端好用与企业端可治理是两个不同的判断,不要仅凭一名成员的体验完成采购决策。

3. Asana:跨职能项目任务协作

Asana 常被用于组织多人任务、负责人和项目进度,适合市场活动、产品发布、运营计划等需要多角色配合的工作。对项目经理而言,重点是确认任务、截止日期、负责人和项目视图能否形成统一工作语言,而不是只关注某一种视图是否漂亮。

正式试用时,建议模拟一个有多个团队、多个里程碑和一次延期的项目,检查任务变更是否容易被相关角色发现。不同计划和配置的功能可能存在差异,因此自动化、报表、权限和高级视图都要按实际许可核验。

4. Trello:看板流程简单直观

Trello 的看板表达非常容易理解。若团队工作流能清楚划分为待办、进行中、待审核和完成,卡片移动就能让协作状态一目了然。它适合轻量项目、内容计划、小型活动执行和流程相对稳定的任务协作。

看板的简洁也可能成为边界:卡片很多时,跨项目资源分配、复杂依赖和时间冲突不容易仅靠看板解决。试点时要观察团队是否开始用卡片备注代替结构化信息,是否出现同一事项在多个看板重复创建;这些通常比看板列数更值得关注。

5. ClickUp:多视图组合的工作区

ClickUp 适合希望在同一工作区中整合任务、文档和多种项目视图的团队。对已有工作流较多、愿意投入配置和管理的组织,它的覆盖面可能有价值;对只需要共享待办的小团队,功能宽度未必能带来相应收益。

试用时我会刻意限制配置:先用少量状态、必填字段和自动化跑通一条流程,再看是否真的需要增加复杂度。如果团队频繁问“该用哪个视图”“这个字段要填什么”,说明工具功能并未自动变成工作效率,治理设计需要同步简化。

6. Microsoft Planner:既有办公套件内的任务协作

Microsoft Planner 对已在 Microsoft 365 环境中协作的团队有现实吸引力,尤其适合希望减少额外账号和工具切换的组织。日常计划与现有会议、文件和团队沟通环境衔接得是否顺畅,往往比单独比较任务页面更重要。

产品能力可能随版本、许可和相关应用组合变化。购买或部署前要核验团队当前订阅实际包含什么、任务是否能与现有流程互通、管理者能否拿到所需汇总信息。若组织没有统一办公套件策略,所谓“原生衔接”未必是决定性优势。

7. Motion:自动安排强调输入质量

Motion 适合愿意把任务优先级、预计时长和可用日历时间交给系统辅助安排的个人或小团队。对会议频繁、任务经常挤压的工作者,自动重排可能帮助快速看见计划变化后的影响,但前提是输入信息足够真实。

它不应被视为项目经理的替代品。跨团队优先级冲突、对客户的承诺和人力资源分配,需要管理者确认规则。试用中应模拟临时插入高优先级任务,观察原有工作块如何变化、哪些人会收到通知、日程是否过度碎片化。

8. PingCode:中大型组织的项目协作评估项

PingCode 更适合中大型企业及 100 人以上组织评估项目协同需求,重点在于项目执行、任务跟踪和团队协作是否能够进入相对统一的管理流程。它并非个人待办软件的简单替代;如果目标只是给个人安排每天的几个工作块,可能需要先比较轻量工具的上手成本。

在企业试点中,应根据实际版本检查任务计划、项目视图、权限、通知、集成和数据汇总能力。还要确认团队是否能将现有需求流转、项目规则和执行责任映射进去。不要只在演示环境里判断它“功能齐不齐”,而要用一个真实项目验证计划变更是否能被责任人和相关协作方共同看见。

项目经理必看:2026年最受欢迎的8款任务日历管理工具盘点

六、案例与数据观察:用 30 人试点暴露真正的摩擦

1. 案例设定:跨职能团队每周都在重新排期

下面是一个情景模拟,不代表某家公司的实际客户数据。假设一家软件团队有 30 名成员,产品、设计、研发、测试和运营共同参与一次季度功能发布。项目经理原先使用共享表格记录截止日期,再通过会议和即时消息追进度。表格能显示任务,却很难及时呈现负责人变化、依赖阻塞和日期调整后的影响。

团队准备评估个人日历工具、看板工具和项目协作平台。最初的需求描述是“需要一个能把任务放进日历的软件”,但访谈后发现真正的问题有三项:任务日期未经负责人确认、延期信息没有稳定传播路径、项目经理每周需要反复整理状态。

2. 先测基线,不要先承诺效率提升

在试点前,团队记录两周的基线:每周追进度消息数量、计划变更后补通知所需时间、逾期任务数、任务字段完整率,以及项目经理整理周报的用时。这里的数字应来自团队自己的记录;如果试点前没有基线,试点后的“效率提升”就容易变成凭感觉归因。

示例中的数据只用于展示计算方法:假设原来每周要发出 42 次单独追问,周报整理耗时 6 小时,已确认负责人和日期的任务占 58%。试用 4 周后,团队再用相同定义计数。如果追问减少,但逾期任务没有变化,还要判断是计划质量改善、任务量下降,还是负责人更新习惯改变。

3. 让试点包含一次真实变更

有价值的试点不能只验证正常流程。项目经理应人为挑选一项真实可能延期的工作,按既定规则调整日期,观察上下游任务、负责人和管理视图发生了什么。这里不是为了制造混乱,而是看系统能否帮助团队发现影响范围,而不是让项目经理靠记忆逐个人工通知。

试点也应保留失败记录:哪些任务仍然在聊天工具里单独更新,谁不愿维护日历,哪类字段被反复跳过,哪些视图只有管理员看得懂。试点的目的不是证明工具好,而是尽早发现“流程与产品不匹配”的成本。

4. 用过程指标而非单一速度评价工具

至少要看三类指标。输入质量看负责人、日期和交付物是否完整;过程效率看追进度次数、变更传播时间和周报整理时长;结果质量看关键交付是否按承诺完成、延期是否更早暴露。只看任务完成数可能误导,因为任务拆得越碎,计数就越高,却不一定意味着交付更快。

如果项目经理的汇总时间下降,但团队成员需要多花很多时间维护字段,效率未必改善。也要记录团队采用率:每周仍在工具之外维护同一份计划的人数,以及重复录入的频率。一个管理平台只有进入日常工作流,数据才有机会用于判断。

项目经理必看:2026年最受欢迎的8款任务日历管理工具盘点

七、不同情况下的行动建议与取舍

1. 个人用户:选低摩擦,不为团队治理付费

如果你主要管理个人任务,优先试用 Todoist 或滴答清单,重点观察录入速度、重复任务、提醒方式、跨设备同步和日历安排是否符合习惯。若你每天需要根据会议变化动态调整工作块,再评估 Motion 的自动安排方式是否适合自己。

个人用户的取舍通常是“功能广度”与“坚持使用”之间的取舍。功能再多,如果每次新增任务都要填很多字段,最后仍可能回到纸笔或聊天收藏。建议连续使用两周,记录忘记任务、重复录入和重新排程的次数,再决定是否升级或迁移。

2. 5 至 20 人团队:优先让状态人人看得懂

小团队可先从 Trello、Asana 或 Microsoft Planner 中挑一款,按实际流程完成一次项目试点。若流程简单、状态固定,看板可能足够;若跨职能任务较多,需要更明确的负责人、日期和项目视图,就要验证协作流程的完整性。已有统一办公套件的团队,也应把使用环境的衔接成本纳入比较。

不要一开始就复制所有旧项目。先选一个周期明确、参与角色完整、风险可控的项目,约定谁更新任务、多久更新一次、何时处理逾期。若团队连这些约定都无法达成,换软件通常不会让信息自然变完整。

3. 20 至 100 人组织:评估多项目冲突和管理视图

团队扩大后,经理人可能同时管理多个项目,核心问题会从“任务在哪里”转向“资源是否冲突、优先级是否一致、延期是否影响其他交付”。此时可以试用 Asana 或 ClickUp 等团队工作平台,也可以根据现有办公环境评估 Microsoft Planner。试用必须包含跨项目汇总和权限检查,而不是只让一个小组使用单一看板。

取舍重点是标准化和灵活性。统一字段有利于汇总,过度统一则可能让不同团队的实际工作被迫套用同一流程。可以先规定少数共同字段,再允许项目团队保留必要的局部信息,避免把所有团队差异都塞进一个巨型模板。

4. 100 人以上组织:把平台选型与治理设计一起做

中大型组织评估 PingCode 等项目协作平台时,应让业务负责人、项目管理者、管理员和一线成员共同参与。首先确认项目类型、权限边界、审批路径和汇总口径,再核验产品版本能否承接;涉及现有系统集成、数据迁移、身份管理或审计要求时,应通过正式的技术与采购评审确认,不应只听销售演示。

企业级部署的主要取舍在于长期治理成本。统一平台能提升跨团队可见性,但如果分类、状态和字段设计缺少负责团队,数据质量会逐渐下滑。上线前明确平台管理员、流程负责人、项目负责人各自的职责,通常比一次性建立大量自动化规则更稳妥。

5. 会议频繁、计划常变:先处理变更,再增加排程

如果团队每天都有临时会议和客户插单,工具功能再强,也无法让一天拥有更多小时。优先定义哪些安排不能移动,哪些工作块可调整,哪些截止日期必须重新协商。Motion 等自动排程方式可以帮助个人处理日历拥挤,但团队仍需约定如何修改优先级、如何对外更新承诺。

如果任务时长和优先级长期没有共识,不建议立即要求所有人使用自动排程。可以先对一小类稳定工作建立估算规则,例如例行审核或固定发布任务,再逐渐扩大。否则系统会精确地处理不准确的输入,产生“看起来很合理”的错误日程。

6. 预算有限:比较隐性工时,不要只看免费方案

预算有限时,先看现有工具能否满足基本需求,再评估是否需要新增产品。免费或低价方案可能足以支持小团队,但需要核验用户数、自动化次数、存储、权限和报表限制。若项目经理每周仍花数小时人工整理状态,显性节省未必等于总成本更低。

我建议给试点设定一个明确的停止条件:例如连续四周都没有改善任务信息完整率,成员重复维护两套计划,或者管理员维护成本明显超出预期,就暂停扩展并复盘。及时停止一个不适合的试点,也是选型能力的一部分。

项目经理必看:2026年最受欢迎的8款任务日历管理工具盘点

八、下一步怎么做:把选择变成可验证的小实验

1. 用一页纸写清选型需求

在联系厂商或开始注册前,先写一页需求说明:工具主要服务哪些角色、当前最浪费时间的环节是什么、任务从哪里来、哪些日期不可移动、团队规模和项目数量大约是多少。把需求分成“没有就无法工作”“有了更方便”“暂时不需要”三档,可以防止评估过程被演示功能带着走。

2. 用同一套任务验证候选工具

为每个候选工具准备同一组测试任务:一个个人待办、一个重复任务、一个跨角色交付、一个前后依赖任务和一个临时延期任务。让同一批试用者完成相同操作,记录所需时间、出错位置、是否需要管理员帮忙以及计划改变后的通知效果。

  1. 从会议或需求中创建任务,并补齐负责人、交付物和日期。
  2. 把任务安排到日历、看板或项目视图,检查不同角色看到的信息是否一致。
  3. 改变一个前置任务的日期,观察后续影响是否容易发现。
  4. 插入紧急事项,记录原计划如何调整以及通知是否到位。
  5. 完成任务后查看汇总和复盘信息,确认数据是否能回答管理问题。

3. 设置可停止、可通过的试点标准

试点开始前,先约定通过条件和停止条件。通过条件不必追求夸张的效率数字,可以是任务责任信息更完整、每周追进度的次数下降、延期更早暴露,或成员不再维护重复表格。停止条件则包括:核心流程必须长期绕行、数据无法导出或汇总、维护负担超过预期。

每周安排一次短复盘,把问题分成三类:产品能力缺口、团队规则缺口、培训和习惯问题。只有第一类问题适合直接用功能或供应商方案解决;第二类要由管理者定规则,第三类则需要降低使用门槛并给成员实际练习机会。

4. 最后的选择原则

如果你只记住一个判断方法,我建议记住这句话:先选最能承接团队关键变更的工具,再优化日历展示。按个人优先级和习惯挑轻量待办,按协作状态挑看板或团队任务工具,按项目依赖与组织治理需求评估企业平台;日历视图只是入口,任务信息质量和变更传播才决定计划是否可信。

下一步不必立刻采购或迁移全部项目。先选一个真实项目,按统一口径记录两周基线,再用同一批任务试用两到三款候选工具。对比负责人确认率、追进度次数、变更传播时间和维护成本,然后决定扩展、调整或停止。真正适合的任务日历工具,不是功能最多的那一款,而是团队愿意持续维护、管理者能据此采取行动的那一款。

常见问题解答(FAQ)

1. 2026年挑选任务日历管理工具,最应该比较哪些指标?

我看这类盘点时,常会被功能数量和界面截图带着走,但真正决定团队会不会持续使用的,似乎是任务能否顺利进入日历。我想知道,除了价格和功能清单,还有哪些指标值得实际验证?

先别数功能按钮,建议用同一组真实任务做横向测试:能否从任务直接排期、延期后是否自动调整、负责人和截止时间是否清晰、多人改动是否留痕。任务日历不是把待办事项换个视图,而是要让团队看见“谁在何时被什么工作占用”。

可以用以下验收口径做试用评分,分数是团队自定的测试标准,不是市场排名数据: 测试项建议检查方式参考权重 排期与延期处理创建任务、改期,观察提醒和日历是否同步30% 协作与权限让成员、负责人、管理员分别修改任务25% 日历可读性同时查看个人、团队与项目视图20% 集成与数据导出验证现有日历同步及退出时的数据可取回性15% 上手成本观察新成员能否独立完成排期10% 我的判断是,排期变更和权限应优先于花哨视图:日历一旦显示过期或不准确,成员很快就会回到聊天记录和个人表格里。

2. 任务日历管理工具和普通日历软件有什么区别?

我现在用普通日历安排会议,也用任务清单记工作,但两边经常对不上:任务改了日期,日历里还留着旧安排。我想弄清楚,什么时候有必要换成任务日历管理工具,而不是继续把两个软件拼起来用?

普通日历的核心对象通常是“某个时间段发生的事件”,任务管理的核心对象则是“需要完成、可以指派、可能延期的工作”。如果团队只需约会和会议,普通日历往往够用;如果还要追踪负责人、优先级、状态和依赖关系,就需要验证工具能否把这些信息与排期关联起来。

可以做一个小测试:创建一项有负责人和截止日期的任务,把截止日期改到下周,再检查日历视图、提醒和任务状态是否一致。若成员仍需手动改多个地方,所谓集成可能只是显示同步,并没有解决维护成本。要特别区分“截止日期”和“实际工作时段”。一个任务周五到期,不代表团队已经为它预留了周四下午;

适合项目协作的工具应让团队看见排期冲突,而不是只把截止日期铺在日历上。

3. 小团队和大型项目组选择任务日历工具时,侧重点有什么不同?

我所在的团队规模不大,大家觉得建流程太麻烦;但项目一多,负责人和时间安排又容易撞车。我担心照搬大型团队的复杂配置会增加负担,想知道不同规模的团队该怎样判断合适的管理深度。

小团队优先验证“少配置也能跑起来”:成员能否快速创建任务、明确负责人和日期,并在改期后让相关人看见变化。若每项任务都要填大量字段、经过多层审批,工具可能很完整,却未必适合当前协作习惯。大型项目组则要重点检查权限分层、跨项目视图、重复任务、依赖关系和变更记录。

尤其当多个项目共用同一批人员时,单个项目的日历看起来合理,不代表资源总览没有冲突。建议先选一个正在进行的项目试跑两周,不要一开始就迁移所有历史任务。记录每周因撞期、漏提醒或重复录入造成的返工次数;若问题没有下降,先检查任务字段和更新责任是否明确,再决定是否需要更复杂的功能。

4. 从表格或旧系统迁移到任务日历工具,怎样降低团队弃用风险?

我过去参与过工具切换,最难的不是导入任务,而是有人继续维护旧表格、有人只看新日历,最后信息分成两套。我想知道,迁移时怎样安排步骤,才能尽早发现这个问题,而不是上线后才发现大家不愿意用?

不要把“数据导入成功”当成迁移完成。上线前先统一任务名称、负责人、状态和日期格式,并抽取一小批任务核对;负责人为空、已过期但仍显示进行中的记录,通常比导入报错更容易造成信任问题。试点阶段应指定唯一的任务更新入口,并明确谁负责维护排期。

连续两周观察三个信号:任务信息是否重复录入、延期后是否及时更新、成员是否仍依赖旧表格确认进度。可把每周新增的重复记录数和漏更新数记下来,作为是否扩大迁移范围的依据。若团队不愿使用,先别急着归因于“培训不足”。常见根因是新增操作比旧方法更费时、提醒太多,或日历展示的内容与成员实际负责的工作不相关。

先修正字段和通知规则,再决定是否继续推广;历史记录则应保留可检索副本,避免试点失败时无法回退。

读者评论

孟
孟知夏

把“日期变更后谁会受影响”作为试用问题很实用。我们团队以前只看日历是否清楚,后来才发现依赖任务还是靠项目经理逐个通知,维护成本不低。

魏
魏若宁

个人待办和多人项目确实不该放在同一套标准里评。小团队用看板可能够用,但协作者和跨部门流程增加后,权限、汇总和变更通知就得重点验证。

钟
钟雨桐

漏斗里的数字注明是情景模拟,这点比较客观。任务有日期不代表日期可靠,负责人和交付物没确认前,日历排得再满也未必能反映真实进度。

文章包含AI辅助创作:项目经理必看:2026年最受欢迎的8款任务日历管理工具盘点,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/194123

赞 (0)
飞飞飞飞
提升团队协作:2026年最受欢迎的5大任务清单管理系统推荐
上一篇 35分钟前
提升团队协作:2026年不可错过的7款任务分配管理软件推荐
下一篇 34分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
