任务表软件选错,团队最先损失的通常不是“少了一个看板”,而是同一项工作在聊天、表格和个人清单里重复登记,最后没人能说清谁负责、何时交付、卡在哪里。评测《打造高效团队:2026年7款优质任务表软件深度评测》时,我更关心一个实际问题:工具能否让任务从提出、分派、协作到验收形成闭环,而不是功能页上有多少个按钮。本文按同一组团队任务场景比较七款软件,并把产品适配判断与模拟数据分开说明。
一、先看结论:没有“最好用”的任务表,只有最适合的工作方式
1. 快速结论:先确定团队的任务复杂度
如果团队主要需要把事项列出来、分给具体的人并追踪截止日期,Todoist、Trello或Microsoft Planner通常更容易上手。如果任务跨部门、要经过多次交接,Asana和monday.com在流程呈现与协作管理方面更值得试用。ClickUp适合愿意花时间搭建统一工作空间的团队;Notion则适合任务与文档、知识库紧密相连,但需要有人维护结构。
这不是一份按功能数量排出来的榜单。我把工具放进同一个判断框架:任务能否被清楚描述,负责人能否唯一确定,进度能否被团队看见,变更是否留痕,管理者能否发现阻塞,团队是否愿意持续更新。在日常协作中,稳定的任务更新习惯通常比更复杂的自动化更有价值。
2. 七款工具的适配速览
| 软件 | 更适合的团队 | 明显优势 | 主要取舍 | 我的初步判断 |
|---|---|---|---|---|
| Asana | 跨职能项目团队 | 任务、项目、时间线及团队协作关系较清晰 | 复杂配置、部分管理能力可能受方案限制 | 适合任务链较长、需要项目可视化的团队 |
| Trello | 小团队、轻流程团队 | 看板直观,开始使用的学习成本较低 | 任务关系和多项目汇总能力需要额外规划 | 适合“卡片流动”就是主要工作方式的团队 |
| ClickUp | 希望集中管理多类工作的团队 | 可配置的视图、字段和工作空间较丰富 | 配置选项多,容易把时间花在搭系统上 | 适合有明确管理员与流程标准的团队 |
| monday.com | 需要状态化流程和管理看板的团队 | 表格、流程、自动化和汇总视图较直观 | 不同方案的能力与费用需逐项核对 | 适合需要让工作状态一眼可见的团队 |
| Notion | 任务与文档、知识沉淀耦合的团队 | 页面、数据库与说明材料可放在同一工作空间 | 要靠团队自行设计规范,结构不当会变乱 | 适合重视上下文和知识沉淀的团队 |
| Microsoft Planner | 已大量使用Microsoft 365的团队 | 与微软协作环境衔接自然,任务板易理解 | 复杂项目管理需求要确认具体版本和能力 | 适合从现有协作套件中平滑开始管理任务 |
| Todoist | 个人、职能小组与轻量待办场景 | 捕捉和整理待办较轻快,个人执行感强 | 复杂依赖、跨项目治理和资源视图不是强项 | 适合个人执行,不宜单独承担复杂项目治理 |
表格里的判断是基于产品公开定位、常见功能结构与团队任务场景的适配评估,不代表统一设备、统一网络条件下的实验室性能测试。软件功能、价格和套餐权限会随地区与时间调整,采购前应以供应商当前产品说明和合同为准。

3. 我的核心判断:软件只是流程的容器
选型时,我会优先问三个问题:团队每天从哪里接收新任务?任务完成的标准由谁确认?延期或需求变化发生时,其他人如何得知?如果这三件事没有明确答案,换一个功能更丰富的产品,往往只是把原来的混乱搬进新系统。
因此,本文的建议不是“所有团队都选某一款”,而是把软件看成工作流程的承载层。先选能自然贴合团队现有节奏的产品,再逐步提高流程标准化程度;不要先搭一套理想系统,再要求团队迁就它。
二、评测怎么做:用同一项任务检验七种工作方式
1. 我采用的任务样本:从需求提出走到交付验收
为了避免把软件评成一串功能清单,我用一个常见的内容运营项目作为比较样本:团队要在四周内完成一份产品发布计划。工作包含需求收集、资料核实、内容撰写、设计制作、审核修改和最终发布;参与者包括项目负责人、内容编辑、设计师、审核人和业务接口人。
在这个样本里,一项任务不是简单的“写文章”,而应能看见负责人、截止时间、背景链接、交付物、验收人和当前状态。遇到审核意见时,还要知道谁负责修改、修改是否覆盖原问题,以及发布时间是否因此改变。这个流程对七款工具都成立,也足以暴露“看着很清楚,实际接不住交接”的设计差异。
2. 评分维度:把易用、协作与治理分开看

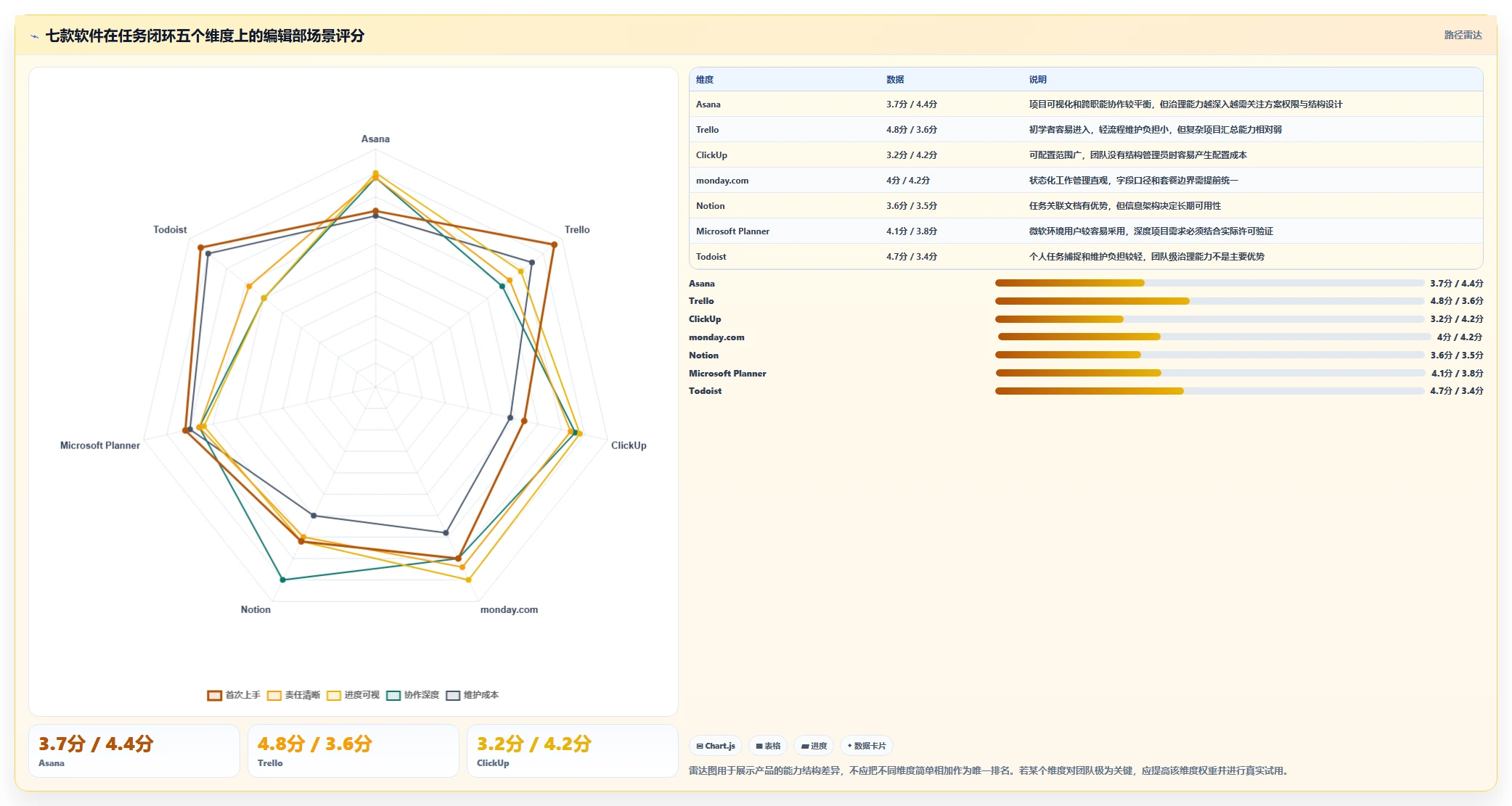

我使用五个维度进行场景评分,满分均为5分:首次上手、任务责任清晰度、进度与阻塞可视性、跨团队协作能力、维护成本。首次上手关注普通成员能否不经培训完成建任务和更新状态;维护成本则关注字段、自动化、权限和视图是否需要持续投入人力管理。
这里没有把“功能越多”作为加分项。一个功能只有在团队确实使用、能降低某类遗漏或等待,才算有效价值。比如自动化可以减少重复通知,但如果每条任务都要先填十几个字段,团队可能更快地选择绕过系统。
| 评测维度 | 观察问题 | 低分常见表现 | 高分所代表的实际价值 |
|---|---|---|---|
| 首次上手 | 新成员能否快速建立和更新任务 | 必须先学大量术语、视图和配置 | 可较快完成团队最常见的操作 |
| 责任清晰度 | 任务是否有明确负责人、期限和完成标准 | 任务分散在评论或聊天中 | 交接时少猜测,少重复确认 |
| 进度可视性 | 能否发现逾期、等待和集中拥堵 | 只能看到任务标题或个人清单 | 管理者更容易识别阻塞位置 |
| 协作深度 | 评论、文件、关联任务及跨组协作是否连贯 | 上下文仍要去多个工具拼接 | 任务讨论能与执行记录关联 |
| 维护成本 | 规则、字段和权限需要多少持续治理 | 管理员经常修复失效流程 | 系统足够灵活,同时不依赖过度配置 |
3. 证据边界:哪些是产品事实,哪些是模拟推演
本文对产品能力的描述依据各产品公开介绍、帮助文档中常见的功能结构及其工作方式定位;评分属于编辑部场景匹配判断。由于无法把各家的付费权限、企业配置、地区版本和后台数据统一到同一环境中,本文不把“打开页面的速度”“服务稳定率”或“用户满意度”伪装成实测结论。
文中涉及团队工时、延误率和试点目标时,会明确标注为情景模拟或建议基准。它们的作用是帮助读者估算选型逻辑,而不是声称某产品已经为某个真实客户带来特定收益。采购前应安排真实成员进行试点,尤其要验证权限、通知、导入导出、移动端体验、自动化额度和数据留存要求。

三、七款任务表软件逐一评测:优势要连同代价一起看
1. Asana:适合需要看清项目关系的跨职能团队
Asana的优势不只是把任务放进清单,而是能够以不同方式观察同一组工作。对于有明确项目边界、需要协调多个职能的团队,列表、看板或时间线等视图可以帮助成员从个人任务切换到项目整体。它更像一套项目协作系统,而不是只有“今天要做什么”的个人待办本。
在内容发布样本里,我会把“主题确认,初稿,审核,设计,发布”拆成阶段任务,并将交付关系与责任人对应起来。项目负责人能从整体视图识别某一步是否集中堆积,执行者则仍然可以从自己的任务列表处理日常工作。它的价值在于让个人执行与项目状态之间少一层人工汇总。
需要留意的是,团队越想依靠规则、组合视图和权限控制来实现复杂治理,越应先确认当前订阅层级是否支持所需能力。还要避免把每个小动作都变成独立任务,否则项目视图会被大量微任务淹没。适合它的团队通常已有基本项目负责人制度,而不是指望软件自动替团队决定优先级。
- 优先考虑:跨职能项目、任务依赖明显、需要管理者查看进度全貌。
- 试点重点:项目模板、依赖关系、组合项目视图、权限和通知规则。
- 谨慎情形:团队只需个人待办,或组织没有人负责维护项目结构。
2. Trello:用看板快速建立共同的工作语言
Trello最容易理解的工作方式是卡片在不同列表之间移动。对第一次使用任务管理软件的小团队来说,这种界面能快速回答“有哪些事、每件事到哪一步”。当流程稳定且阶段有限时,看板本身就是一种轻量的团队约定,学习成本通常比先建立复杂项目模型低。
例如,设计需求可以按“待评估、待制作、待反馈、已交付”流转。成员打开看板就能看到积压位置,负责人也能通过卡片上的成员、日期、清单和评论补充执行信息。对于短周期、重复性强的工作,卡片流动往往比一张包含很多列的表格更容易被团队持续使用。
它的边界也很清楚:当一个项目需要多层级任务、跨项目资源安排、复杂依赖和管理层汇总时,单靠看板会增加维护负担。团队可能开始复制卡片、重复填写信息或用颜色代替规则。Trello并非不能扩展,但使用者要评估附加功能、自动化和套餐限制是否会让原本轻量的流程变复杂。
- 优先考虑:小团队、固定流程、任务阶段一眼可辨的工作。
- 试点重点:卡片字段是否过多、跨看板任务如何汇总、自动化是否稳定。
- 谨慎情形:任务依赖链长、管理者需要多个项目之间的资源和风险视图。
3. ClickUp:可配置空间大,治理责任也更大
ClickUp适合希望在一个工作空间里管理多种任务形态的团队。它的可配置性意味着团队可以使用不同层级、视图和字段来表达项目、部门和日常工作。对流程多、协作对象多的组织,这种弹性很有吸引力;对小团队而言,弹性也可能变成需要持续选择和维护的负担。
我会用一个简单标准判断它是否适合:团队能否先用有限字段跑通一个真实项目,再决定是否增加配置。如果试点第一周就开始设计大量自定义状态、仪表盘和自动化,成员还不清楚什么时候更新任务,那么系统建设可能已经超过实际需求。多视图带来的不是自动秩序,秩序来自同一任务在不同视图中仍然指向一致的信息。
使用前,建议指定一位工作空间管理员,明确哪些字段是全团队标准、哪些只属于某类项目,并设定变更流程。否则,不同小组会各自创建相似但含义不同的状态,后续报表就难以横向比较。配置功能强的工具尤其需要约束“谁可以改结构”,否则灵活性会侵蚀数据一致性。
- 优先考虑:任务类型多、希望统一工作空间、愿意配置并治理系统的团队。
- 试点重点:层级结构、字段标准、通知噪声、工作区管理员职责。
- 谨慎情形:没有系统负责人,或当前需求只是一个简单待办看板。
4. monday.com:适合以状态和流程管理工作
monday.com的工作方式适合把业务事项放进结构化板块,通过字段、状态和汇总视图观察进展。对于需要追踪多个客户请求、营销活动、内部运营事项的团队,状态字段有助于把“现在进行到哪一步”变成可见信息。它的吸引力常常来自管理视角直观,而不只是单个成员的任务清单。
在发布计划中,可以把每条内容作为一行事项,记录负责人、截止日期、内容类型、审核状态和风险提示。负责人能按状态筛选工作,也能用自动化处理部分重复提醒。采用这种方式时,我会把状态数量控制在团队真正需要区分的范围内。七八种含义接近的状态,看上去精细,实际可能让成员不知道选哪一个。
采购前要逐条确认套餐中的自动化次数、视图、权限、集成和访客协作能力,尤其是多个部门共同使用时。还应评估板块是否会逐渐膨胀:如果同一工作在多个板块重复录入,管理者看到的“整齐”不一定代表数据可靠。它的价值取决于团队是否能把工作模型统一,而非仅仅把表格搬进系统。
- 优先考虑:运营流程、请求管理、状态汇总及管理看板需求明显的团队。
- 试点重点:状态定义、自动化额度、板块间数据复用和权限边界。
- 谨慎情形:每个部门都坚持完全不同的字段体系,且没有统一数据口径。
5. Notion:任务与知识上下文相连时更有价值
Notion的差异点在于任务数据库可以与说明文档、会议记录、项目页面和团队知识放在一个空间。对内容、研究、产品运营等需要反复查找背景资料的团队,这种关联能减少“任务有了,但不知道为什么做”的情况。它不只记录待办,也能承载任务背后的决策与材料。
例如,发布任务可以关联产品说明、用户访谈摘要和审核规范,接手的人不必在多个应用中搜索背景。数据库视图可以按照负责人、状态或日期展示同一批任务。不过,这种自由度要求团队先规定模板和字段。不同成员若随意创建数据库和页面,信息可能重复,任务也容易被埋在知识空间里。
我会把Notion视为“知识与执行的连接层”,而不是默认把它当成项目组合管理工具。若组织需要强制审批、复杂资源规划、细粒度权限或大量自动化,应核对具体版本及集成方案能否满足。试点中还要检查手机端更新是否方便、提醒是否符合团队节奏,以及页面权限是否会阻碍协作者查看任务背景。
- 优先考虑:任务离不开文档、研究资料、会议决策和知识沉淀的团队。
- 试点重点:数据库模板、页面权限、任务提醒、知识与任务的关联方式。
- 谨慎情形:流程治理要求强、需要严密依赖管理,或没人维护信息架构。
6. Microsoft Planner:微软协作环境中的轻量任务入口
如果团队日常已经依赖Microsoft 365及相关协作工具,Microsoft Planner的优势首先是环境衔接。成员可以在熟悉的工作体系中查看任务、按计划组织事项,并与团队协作流程配合。对原本把任务散落在邮件、会议记录和表格中的团队,它可以作为开始集中管理工作的相对自然入口。
它适合从“把事项写清楚并分给人”开始,而不是一上来就重构整个项目治理体系。比如每周例会中产生的行动项,可以进入对应计划,明确负责人和日期,会议结束后成员查看各自待办。团队若已使用其他微软应用,还可以考察任务与消息、文件和日历等实际工作路径是否顺畅。
复杂项目的能力应按当前产品版本、许可和组织配置仔细核实。不同计划可能在视图、报表或高级管理能力上有差异,不能仅凭“微软生态兼容”就认定满足所有需求。若项目包含大量依赖关系、跨部门资源冲突和组合进度管理,应先拿真实项目跑通,再决定它是主系统还是轻任务入口。
- 优先考虑:已使用微软协作套件、以团队计划和行动项为主的组织。
- 试点重点:许可权限、团队协作入口、提醒方式、报表和高级计划能力。
- 谨慎情形:需要超出当前方案范围的复杂项目治理,或工具之间仍存在大量重复录入。
7. Todoist:个人执行轻快,不等于团队项目治理完整
Todoist适合快速捕捉待办并安排个人执行。对于销售、运营、管理者等每天需要处理大量零散事项的人,低摩擦的记录和整理体验有现实价值。个人不用等待项目管理员搭好复杂结构,就能把“今天要完成什么”从脑中移到可信的清单里。
它也可以用于小组共享事项,但团队应区分“共享待办”和“项目协作系统”。当工作只需要责任人、截止时间和简单状态时,轻量工具可能足够;当工作涉及复杂交接、文件审批、跨团队依赖、项目风险汇总和资源调度时,团队需要评估是否要通过外部流程补齐这些能力。
常见误用是让每位成员拥有自己的任务清单,却没有共同的项目视图。管理者看不到任务之间的关联,员工也可能在个人清单和团队清单之间重复记录。若以Todoist作为团队工具,应明确哪些事项必须共享,谁负责检查逾期,以及项目完成的验收信息放在哪里。
- 优先考虑:个人待办、轻量团队行动项和简单重复任务。
- 试点重点:共享事项边界、项目进度汇总、任务交接及文件上下文。
- 谨慎情形:组织希望一套工具承担完整的跨部门项目控制。

四、模拟团队案例:工具如何影响任务闭环,而不只是让看板变漂亮
1. 场景设定:12人内容团队,四周完成一次产品发布
为了说明如何比较,我构造一个可复用的试点场景:团队共12人,包含项目负责人、编辑、设计、审核与业务接口人,一个月并行推进约30项内容任务。现状是假设任务分散在聊天、表格和个人清单里;每周需要负责人手工询问进度,再把零散回复整理成汇总。这些是模拟条件,不是某个客户的真实数据。
试点目标不是要求所有人把历史资料搬进软件,而是让新产生的任务从入口开始统一。每项工作至少记录负责人、截止日期、当前状态、交付物链接和验收人。遇到变更时,负责人在任务内更新截止日期与原因,并通知相关协作者;任务完成后,验收人确认产出,而不是仅由执行者把状态改成完成。
2. 比较的是流程摩擦,而不是软件截图

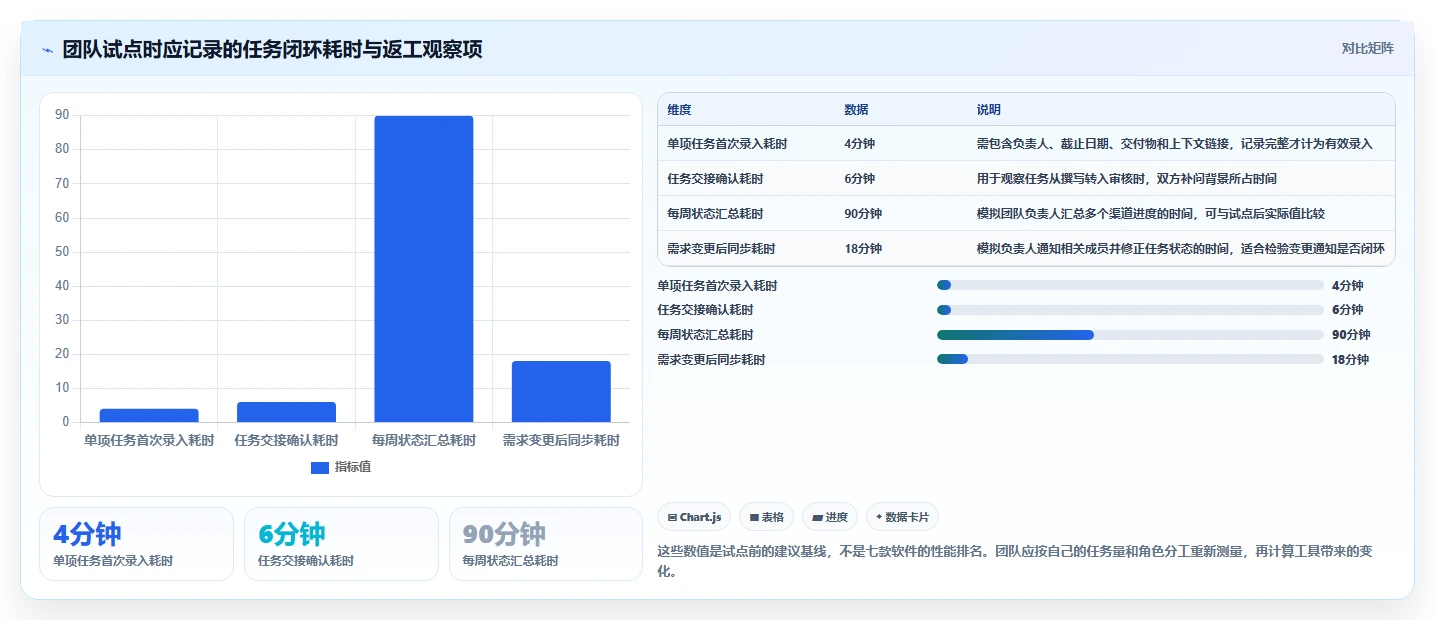

同一个团队可分别用候选软件跑一周的小范围试点,每周选择相似类型的任务。记录新任务建立耗时、等待补充信息的次数、状态汇总耗时、逾期任务比例、成员主动更新率和重复录入次数。为了避免“刚开始新鲜所以更新勤快”,最好把试点延长到两至四周,并至少覆盖一次需求变更和一次跨角色审核。
以下数据是用于展示计算方法的情景模拟,不是七款软件的实测结果。假设现行流程每周汇总需要90分钟,任务交接平均等待6分钟,每周出现12次重复确认;统一入口和模板后,团队把目标设为汇总不超过45分钟、交接等待不超过4分钟、重复确认不超过6次。若工具试点达不到目标,原因可能是产品不合适,也可能是负责人、字段或更新时间约定没有落地。

3. 结果要拆成过程指标和业务指标

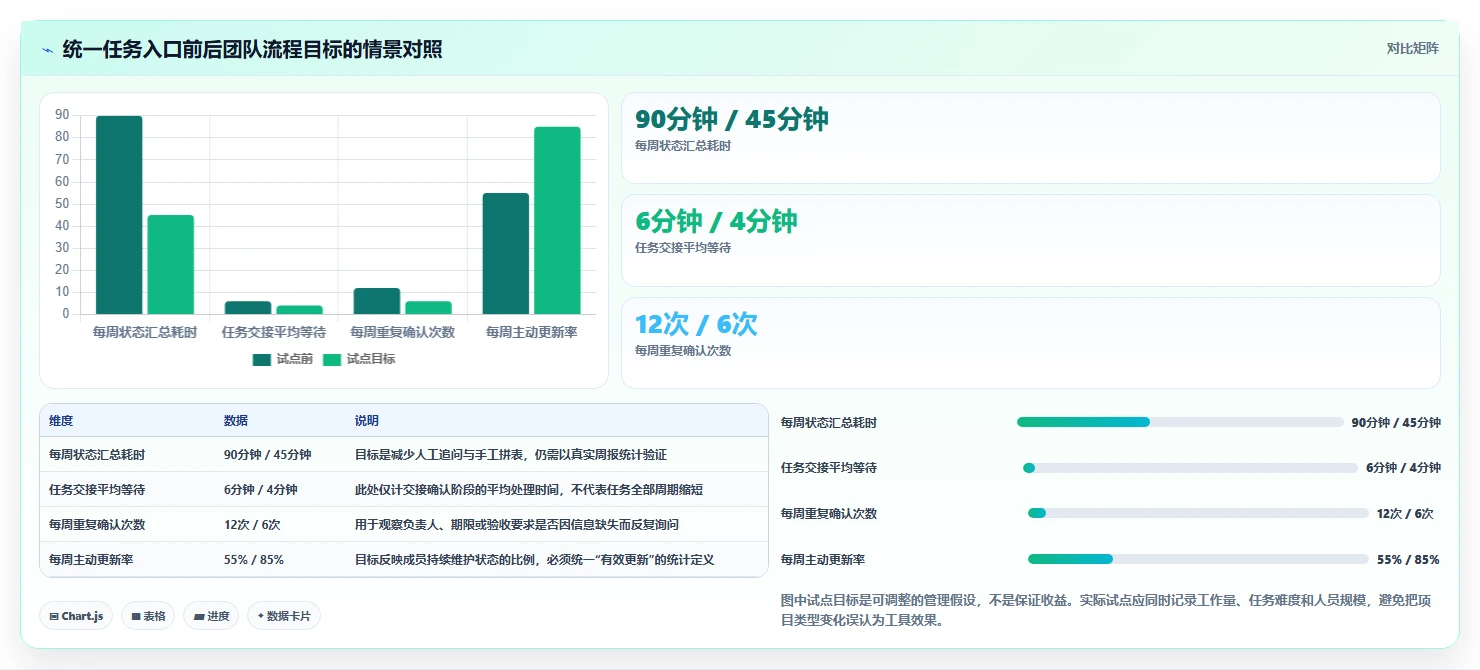

如果试点后汇总耗时降低,但延期交付率没有变化,系统可能只减少了管理者整理信息的时间,没有解决任务估时或资源冲突。若更新率提高但成员抱怨通知过多,则需要检查提醒策略,而不是继续增加自动化。真正有用的观察是把“信息更容易看见”与“工作更快交付”分开衡量。
我建议每周把数据分成三层:输入层看任务信息完整率;过程层看交接等待、阻塞时长和变更响应时间;结果层看按期交付率、返工率及验收一次通过率。这样能判断工具究竟改善了哪里。只有结果指标变化、且任务类型和人员配置大体可比时,团队才有理由把收益归因于新流程。

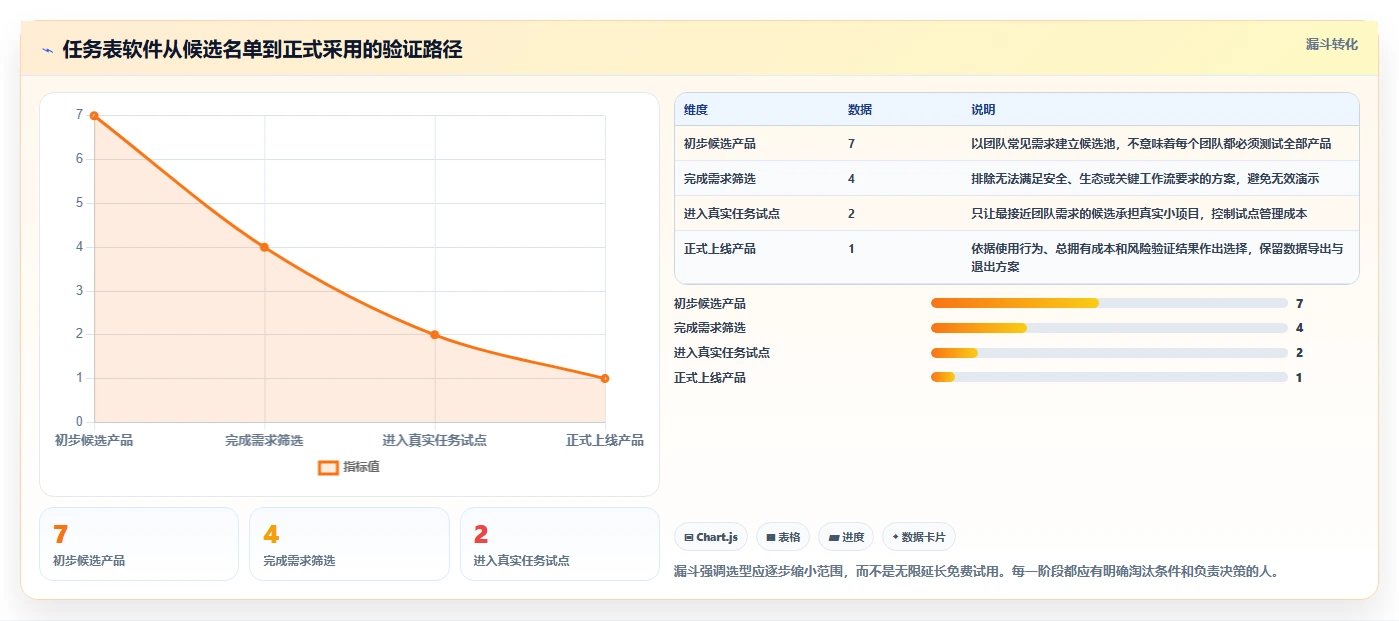

4. 让试点可复现:三周足以发现多数采用问题
- 第一周先标准化输入:只定义必要字段和任务创建入口,不导入大量历史数据。
- 第二周观察协作:记录任务交接、评论、文件引用和需求变更是否发生在同一任务上下文中。
- 第三周检查治理:核对逾期、重复任务、失效提醒、权限问题和成员主动更新率。
- 试点结束做复盘:让执行者、负责人和管理者分别指出一个减少的摩擦点和一个新增负担。
若三周后仍需要在聊天中重复宣布任务负责人,说明工具没有成为可信入口;若大家更新任务但管理者仍手工重建整张报表,说明视图或字段设计需要修正;若成员不愿意记录任务上下文,则要检查录入成本是否过高。判断试点成败时,这些具体行为比“大家觉得界面好不好看”更有决策价值。
五、常见误区:任务表越复杂,效率不一定越高
1. 误区一:功能最多,就能覆盖最多需求
功能广度并不等于团队价值。一个团队可能只需要任务负责人、截止日期和两个状态,却为自定义字段、仪表盘和自动化付出大量设置与培训成本。选型时应先列出必须完成的工作,再检查候选产品是否以最低摩擦支持这些工作,而不是从功能目录里挑出所有“看起来以后也许用得上”的能力。
我会将功能分成三类:当前阻塞交付的必需项、可能在半年内出现的成长项、暂时没有业务场景的可选项。只有必需项能通过真实任务验证后,才应讨论成长项。否则,团队容易因为过度设计而延后上线,最后继续用旧方式工作。
2. 误区二:所有工作都应该拆成最小颗粒任务
任务拆得过粗,负责人无法安排;拆得过细,成员会把时间花在更新状态上。合适的颗粒度取决于谁需要接手、是否存在独立截止时间、是否能单独验收。比如“完成发布”太粗,而“把一个小修改拆成三条无人协作的任务”又可能太细。
判断一项工作是否应该单独建任务,我通常看三个条件:是否有独立负责人、是否需要单独跟踪时间、是否存在明确交付物或交接。如果三项都不成立,它可能只是任务描述中的一个步骤,而不需要独立占用看板空间。
3. 误区三:装了软件,任务就会自然更新
系统不会自动消除“更新状态没有收益”的感受。成员如果不知道谁会看数据、数据会影响什么决策,也不知道什么时候更新,任务板很快就会变成陈旧的档案。团队需要约定更新触发点,例如开始工作、进入等待、发生延期、完成交付,而不是要求员工全天候维护每个字段。
通知也要遵循同一原则。默认把所有变更都推给所有人,短期看似透明,长期会训练成员忽略通知。更合理的做法是区分负责人通知、关注者订阅和管理层汇总,并通过试点观察哪些提醒真的促成了行动。
4. 误区四:用任务数量衡量个人生产力
任务数量没有统一难度口径。一名员工一天关闭十个小修订,另一名员工推进一个跨部门方案,两者不能直接比较。若组织把任务关闭数当成绩效指标,成员会倾向于拆碎工作、回避高不确定任务,最终让数据更漂亮、协作质量更差。
任务系统适合帮助团队观察承诺、阻塞和交付,不适合单独承担员工价值评价。管理者应结合工作难度、交付质量、协作贡献和外部依赖看结果。尤其要把等待外部反馈与执行者自身延误区分开,否则数据会惩罚承担复杂协作的人。
5. 误区五:迁移全部历史任务,才算正式上线
把多年积累的历史任务一次性迁移,容易带入过期数据、重复事项和没人维护的字段。新系统上线后,成员看到的第一印象可能不是“信息更清楚”,而是“又多了几百条不知道该不该处理的旧任务”。迁移工作应围绕当前仍在执行的项目、必要的历史决策和合规留存要求展开。
更稳妥的做法是先界定迁移边界:进行中的任务必须迁移,已完成任务按检索价值和合规要求决定,重复或失效事项先归档。迁移后抽样核对负责人、日期、文件链接和权限,不要只检查记录数量是否对得上。

六、专业选型逻辑:先筛工作模式,再看功能与价格
1. 第一步:判断任务是个人型、流程型还是项目型
个人型工作以“我接下来要做什么”为核心,任务短、依赖少,选择Todoist等轻量工具的合理性较高。流程型工作有固定阶段和大量重复事项,重点是状态定义、自动提醒和汇总能力,Trello或monday.com可能更容易形成共同流程。项目型工作包含依赖、多个职能和不确定变更,更需要Asana、ClickUp等产品提供的项目视图与协作关系。
这三类并非互斥。团队可能用项目管理系统承载跨组交付,同时让个人使用待办清单处理执行细节。关键是确定哪一层是权威记录:如果同一任务在两个地方都能改变截止日期和负责人,就必须有同步机制或明确的更新规则,否则团队会遇到“哪个版本才是真的”。
2. 第二步:确认任务信息的最低标准
在演示候选软件前,我会先写出一张团队通用的任务卡片。至少包括任务名称、负责人、截止日期、交付物或完成标准、当前状态和必要上下文。若任务需要审核,再加审核人或验收人;如果经常等待外部输入,再增加阻塞原因或依赖对象。字段只应覆盖真实决策需要。
每增加一个字段,都要回答“谁填、何时填、谁使用”。若团队无法回答,字段就可能只是看起来专业。尤其要谨慎增加优先级、风险等级和百分比进度等字段,因为若没有统一定义,不同人会用同一个选项表达不同意思,最后报表看似完整,实际上不可比较。
3. 第三步:用权重而非平均分做决策
如果团队最痛的是任务交接遗漏,就提高责任清晰度和通知能力的权重;如果管理者每周花很多时间汇总进度,就提高跨项目视图和报表的权重;如果成员拒绝更新系统,就把易用性与维护成本放在优先位置。不同团队的需求权重不同,简单平均分可能掩盖关键短板。
一个可操作的打分方法,是对每个维度给出1,5分,再乘以重要性权重。权重总和为100%。例如,跨部门项目团队可把进度可视性设为25%、协作深度25%、责任清晰度25%、易用性15%、维护成本10%;个人执行型团队则可能把易用性和维护成本权重调高。评分应让实际使用者参与,而不是只由采购或管理者决定。
| 选型维度 | 建议追问 | 需要验证的操作 |
|---|---|---|
| 工作流匹配 | 任务实际如何进入、交接与验收? | 从新任务创建走到最终完成 |
| 团队采用 | 普通成员每天需要做哪些更新? | 让非管理员成员独立执行一次日常操作 |
| 信息连续性 | 背景、文件和决策能否随任务交接? | 由未参与前期工作的成员接手任务 |
| 治理能力 | 谁能修改字段、模板、权限和自动化? | 模拟人员调岗、项目结束和权限变更 |
| 总拥有成本 | 费用之外是否需要实施、培训和维护? | 估算管理员与成员每月投入的人时 |
| 数据可迁移 | 项目结束后如何导出记录和文件链接? | 试做一次导出并检查字段完整性 |
4. 第四步:把价格比较转换成总拥有成本

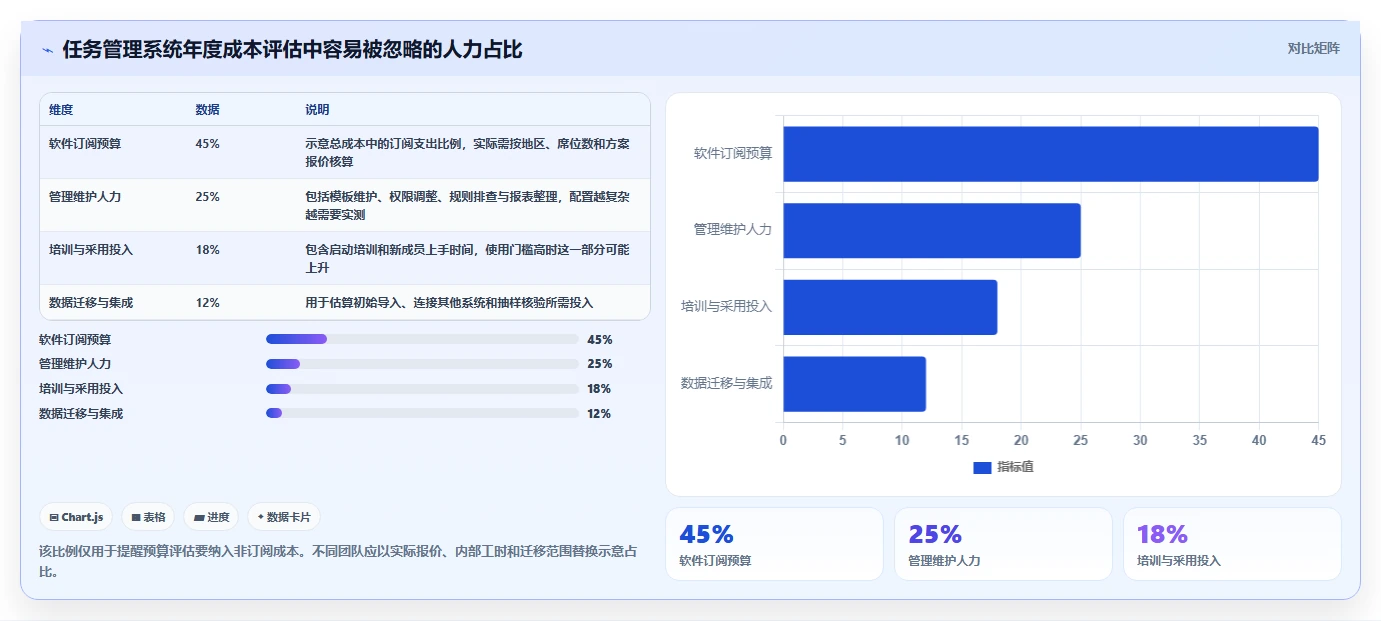

只比较每个席位的月费会漏掉真实成本。团队还要计算实施时间、管理员维护、成员培训、集成配置、数据迁移和因权限限制产生的额外方案费用。便宜但需要每周大量手工汇总的系统,不一定比高一些的订阅费更省;功能昂贵但团队只用到待办清单,也可能是过度采购。
我建议以一年为周期估算总拥有成本:订阅费加上管理员维护时数、成员培训时数、迁移投入和仍留在旧系统中的重复工作。对时薪的估算不必追求会计精度,关键是把隐藏的人力成本摆到桌面上。采购前还要核对席位计费、访客权限、自动化额度、存储、数据保留及续费条款。

七、不同团队的行动建议:从小试点开始,而不是一次性全员切换
1. 个人与三至五人的小组:先减轻记录摩擦
个人或极小团队通常没有必要先引入复杂项目层级。可以从Todoist或Trello开始,明确任务标题、负责人、截止日期和完成标准。若工作依赖文档和会议记录,Notion也值得试用,但先建一个简单数据库,避免在尚未形成使用习惯前就搭建完整知识门户。
建议先试两周,只观察三个指标:新任务是否能及时记录、每周是否能清掉过期事项、团队是否还在聊天里重复问负责人。若这些基础问题仍未改善,不要急着增加自动化。先确定唯一任务入口和每周复盘节奏,工具本身才能发挥作用。
2. 运营与内容团队:优先设计重复流程和状态规则
运营、内容、市场等团队通常既有重复任务,也有临时项目。此时可以重点比较Trello、monday.com、Asana和Notion:看板是否能表达固定阶段,项目视图是否能呈现发布日程,内容说明和素材是否容易关联。判断标准不是能否做出一张漂亮看板,而是临时变更发生后,负责人能否更新状态并让相关人及时知道。
先挑一个重复率高、周期明确的流程试点,比如月度内容发布或营销活动执行。只设定必要字段,并明确“待审核”与“等待外部反馈”的区别。若团队常常把外部等待误记为执行中,报表就会失真;状态设计应该帮助团队定位阻塞,而不是增加一个颜色标签。
3. 跨部门项目团队:验证依赖、权限与汇总能力
跨部门项目应优先核对任务依赖、整体时间线、项目组合视图、权限和文件关联。Asana、ClickUp、monday.com可列入比较范围,Microsoft Planner则适合评估已采用微软生态的组织。演示时不要只看标准模板,要求供应商或试用成员按团队真实流程完成一次跨部门交接。
试点要包含至少一次变更:关键任务延迟、负责人调整或需求范围改变。观察其他任务是否需要同步更新,负责人能否发现影响,管理者能否区分当前风险与普通逾期。若变更只能靠项目经理逐条通知,工具带来的项目控制价值可能有限。
4. 大型组织:先明确治理边界和数据责任
大型组织不能只让一个部门决定全公司的字段和流程。应先确定哪些信息可以局部配置,哪些数据需要统一口径,谁拥有模板和权限的审批权,以及项目结束后数据如何归档。集中治理过强会让业务团队绕开系统;完全放任则会让不同部门无法共享和比较信息。
对于有合规或安全要求的组织,还要审查身份认证、访问控制、审计记录、数据存储与导出、第三方集成及供应商支持条款。邀请信息安全、法务、采购和实际业务成员共同参加试点,通常比上线后再补权限设计更省成本。此类评估必须以当前合同和供应商正式文件为准。
5. 迁移上线:保留旧系统的退出条件
切换时应设定明确的旧系统退出条件,例如连续四周所有新任务都从新入口创建、关键项目负责人都按约定更新、周报不再依赖手工复制任务状态。没有退出日期,团队容易长期双轨运行,成员重复录入,管理者也不知道该信任哪一套数据。
同时保留回退与导出方案。试点期间先不删除旧资料,确认新系统能导出所需字段、保留关键附件链接,再逐步关闭旧入口。对流程不适配的团队,不必把试点失败解释为员工不配合;及时识别配置成本、功能边界和流程本身的问题,才是一次有效试点的产出。

八、最后的取舍:先买团队会持续使用的秩序
1. 该选轻量工具,还是功能完整的平台
轻量工具的优势是开始快、规则少、维护成本低,适合任务依赖有限、团队规模小、工作方式相对稳定的场景。它的代价是复杂项目可能需要多个工具补齐能力。功能完整的平台则能承载更多视图与协作关系,但带来配置、培训和治理成本。选择时要比较当前真实问题,不要用尚未发生的复杂需求为今天买单。
如果团队的主要损失来自信息找不到,先改善任务上下文与知识关联;如果主要损失来自交接遗漏,优先看负责人、状态和通知;如果主要损失来自跨项目冲突,才需要重点考察资源视图和组合管理。把问题对应到能力,比把产品按“高级、基础”分级更实用。
2. 七款产品的最终适用边界
- 选Asana:需要协调跨职能任务,并希望在个人执行之外看见项目整体进度。
- 选Trello:流程简单、成员希望快速理解任务阶段,团队更看重轻量上手。
- 选ClickUp:任务形态多、愿意进行工作空间配置,并有明确系统管理员。
- 选monday.com:团队以状态化流程推进工作,管理者需要直观的状态汇总。
- 选Notion:任务与文档、知识、会议决策高度相关,团队愿意维护信息结构。
- 选Microsoft Planner:团队已处于微软协作环境,希望以较低迁移阻力管理计划和行动项。
- 选Todoist:重点是个人执行或轻量待办,不要求一套工具承担复杂项目治理。
3. 下一步怎么做:用一个真实项目完成最后选择
如果你正准备选型,下一步不必先约七场产品演示。先找一个两至四周内要交付、参与者不超过十余人、结果可以验收的小项目;整理当前任务入口、角色、交接点和最常见的延期原因;再从七款工具中挑出最匹配的两款进行试点。
试点前写下成功条件,例如主动更新率、周报耗时、重复确认次数、交接等待时长和成员满意度,并提前定义这些数字如何统计。试点结束时,不只问“大家喜不喜欢”,还要问任务是否更容易接手、管理者是否少做手工汇总、成员是否少在多个地方重复录入。
我对任务表软件的独特判断是:最值得购买的不是功能最多的系统,而是能让团队少依赖记忆、少依赖追问,并且愿意长期维护真实状态的系统。把最小流程跑通,再逐步加上自动化、报表和治理规则,往往比一开始追求完整平台更稳妥。先做一次可测量的小试点,团队就能用自己的工作证据,而不是宣传页上的功能清单,完成最后的选择。
常见问题解答(FAQ)
1. 评测7款任务表软件时,应该优先比较哪些指标?
我看到不少评测只罗列功能和价格,却没说团队实际用起来差别在哪。我想给一个10人团队选工具,应该怎样设计对比,才不会被功能数量和宣传页带偏?
我会先用同一组真实工作任务做横向试用,而不是按功能清单打分:设定任务负责人、截止日期、依赖关系、每周复盘和一次临时变更,观察成员能否顺手完成更新。建议按任务录入与更新效率30%、视图和筛选能力20%、提醒与协作20%、权限和审计15%、导出及迁移成本15%计分;权重应随团队流程调整。
尤其要记录“改一次任务要几步、负责人是否容易漏填、管理者能否快速找到逾期项”。这些指标比单纯比较看板、甘特图数量更能预测长期使用效果。
2. 任务表软件和完整项目管理工具,团队该怎么选?
我现在主要用表格追踪每个人手上的事项,偶尔也要看项目进度,但不确定是否需要更复杂的平台。我担心换工具后流程变重,想知道出现哪些问题时,升级才真的值得?
如果团队的主要痛点是任务分散、负责人不清或截止日期容易遗漏,结构清楚的任务表通常足够;当任务之间存在大量依赖、跨团队审批、版本追溯或资源冲突时,才更需要完整的项目管理能力。工具越复杂,配置和维护成本也越高,不应把功能多等同于管理更好。
可以用一个两周试点判断:若成员仍需在聊天、表格和平台之间重复录入同一信息,或管理者无法从任务状态推断真实进度,再评估更完整的流程能力。
3. 选择免费版还是付费版任务表软件,应该看什么?
我想先用免费方案控制成本,但又担心团队习惯后才发现权限、自动化或导出受限。除了每月单价,我还应该提前确认哪些成本和限制,避免试用结束后被动迁移?
不要只比较账号单价,应先核对免费方案的成员上限、历史记录保留、权限粒度、自动化额度、附件空间和数据导出方式。对任务表工具来说,无法批量导出或无法保留字段结构,往往比少几个高级视图更容易造成迁移成本。试用前准备一份包含自定义字段、附件和已完成任务的样例数据,实际导出并检查能否继续使用。
若关键功能只有付费方案提供,就把预计成员数和年度总价写进选型记录,避免只按当前小团队规模估算。
4. 任务表软件上线后,怎样判断团队是不是真的用起来了?
我以前遇到过工具上线时大家都说方便,几周后却又回到群聊里派活,表格里的状态也不更新。我不想只看登录次数,想知道该追踪什么信号,以及发现没人维护时应先改工具还是改流程?
我会看三个更接近工作结果的信号:任务是否有明确负责人和截止日期、状态更新是否及时、逾期任务是否能在例会前被发现。试点期间每周抽查固定数量的任务,记录缺字段比例、过期未更新数量和重复录入次数;先建立基线,再观察变化,不要把登录频率当成采用效果。
若问题集中在字段太多或更新步骤繁琐,先删减必填项并明确谁负责维护;若信息已经完整但协作仍靠私聊,才进一步检查提醒、权限和视图设置。先修流程,再考虑换工具。
文章包含AI辅助创作:打造高效团队:2026年7款优质任务表软件深度评测,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/194027
读者评论
把“场景适配度”与实测性能区分开这点比较重要,尤其文中的耗时只是模拟基线,不能直接当成软件效果。团队试用时最好按自己的任务量重新记录。
我们主要是跨部门交接,最常见的问题是审核意见没人跟进。文章提到负责人、验收人和变更留痕,确实比单看看板样式更能帮助选型。
ClickUp和Notion这类可配置工具看起来灵活,但维护成本容易被低估。建议先用少量字段跑一个真实项目,确认成员愿意持续更新,再考虑扩展规则。
