选对工具事半功倍:2026年全星设计开发相关管理软件选型指南

选设计开发管理软件时,最容易买错的,不是功能少的工具,而是看起来什么都能做、实际却让团队多维护一套流程的工具。到了 2026 年,设计稿、需求、代码、测试、发布和反馈之间的连接,比单独多几个看板或 AI 按钮更影响效率。我的判断是:先找出工作在哪些交接点断掉,再按真实流程选工具;别先看功能列表,也别把“全栈”误解成“所有团队都必须用同一套系统”。

选对工具事半功倍:2026年全星设计开发相关管理软件选型指南

一、先讲结论:选工具的目标不是统一界面,而是减少工作断点

1. 先判断问题发生在流程,还是发生在工具

设计开发团队常见的低效,不一定是缺一套管理软件。需求散落在会议纪要和聊天记录里,设计稿改了但开发仍按旧版本实现,测试问题没有关联到需求,发布后反馈又回不到路线图,这些才是典型的流程断点。此时再增加一个功能丰富的平台,只会让团队多一个需要维护的信息入口。

我建议先问一个更具体的问题:一个工作项从提出到上线,团队需要在哪些系统之间复制信息?如果一次需求要在文档、原型、任务管理、代码仓库、测试记录和发布公告之间反复搬运,那么选型重点应放在对象关联、自动同步和责任追踪,而不是功能数量。

选型的核心目标,应是让需求、设计、开发、测试与发布形成可追溯的工作链路,并且不牺牲团队原有的专业工具。设计师继续用适合协作与产出设计稿的工具,开发继续使用代码仓库和集成流水线;管理平台负责连接上下文、责任人、状态和决策,不必取代所有专业软件。

2. 采用“流程适配优先,功能覆盖其次”的筛选顺序

我的选型顺序通常是:先画出当前工作流,再确定必须连接的系统,然后核验权限、审计和数据迁移要求,最后才比较看板、报表、自动化规则等功能。顺序反过来,很容易被演示环境里的丰富功能吸引,却忽视上线后最费钱的配置、培训和流程维护。

早期筛选可把候选工具分为三层:能否承载团队的核心工作对象,能否与现有工具形成可靠的关联,能否满足组织治理要求。任一层存在硬性缺口,就不应靠销售承诺或后续定制来补足,除非企业已经准备承担相应的实施成本。

判断层 要回答的问题 不通过的典型后果
工作对象 需求、任务、缺陷、版本等对象能否按团队实际方式管理? 员工在线下表格和聊天工具中维护“影子系统”
连接能力 设计、代码、测试和发布信息能否关联、同步或被可靠引用? 状态靠人工转述,变更容易漏传
组织治理 权限、审计、数据保存和运维方式是否符合组织要求? 上线后因合规或权限问题返工

3. 把“全流程”定义为可追溯,而不是所有东西放在一起

有些团队把全流程理解为“所有数据和文件都存进同一个平台”。这种做法看似统一,实际可能造成专业工具能力下降、数据重复存储和权限边界模糊。我更认可另一种定义:关键对象有稳定标识,关键决策可追溯,跨系统状态能被团队理解,必要时可以回到数据源查看原始内容。

例如,需求卡片可以关联设计稿地址、代码提交、测试记录和发布版本;但设计稿本身不必因此迁入项目管理平台。平台要回答的是“这项工作现在到哪一步、谁在处理、依据是什么”,而不是什么都亲自保存。

选对工具事半功倍:2026年全星设计开发相关管理软件选型指南

二、理解真实场景:设计与开发的管理难点藏在交接处

1. 需求进入团队时,最先丢失的往往是背景

需求可能来自客户反馈、业务运营、产品规划或线上故障。提出时通常带着背景、目标和限制条件,但进入排期后,常常只剩一句标题和几条验收标准。设计师拿到的任务缺少用户场景,开发看到的任务缺少边界,测试则在临近发布时才发现关键规则没有明确。

选型时要检查的不只是需求字段够不够多,而是团队是否能把“为什么做、为谁做、如何判断完成”保存为可检索的上下文。字段过少,信息遗漏;字段过多,填写负担加重。可以先选三至五个决定优先级和验收的必要信息,运行试点后再增加字段,而不是把一套完整模板强加给每个团队。

一个实用做法是抽取最近 20 个已完成需求,统计其中有多少能够回答三个问题:用户或业务对象是谁、预期改变是什么、验收依据在哪里。若回答不清晰,瓶颈可能首先在需求治理,而不是软件本身。此时先统一需求入口和最小必填信息,再评估工具的结构化能力。

2. 设计到开发的断点,通常不是“没有链接”这么简单

把设计稿链接贴进任务卡片,只能解决“去哪里看”的问题,未必解决“看的是否是当前版本”。设计方案可能在评审后调整,组件规范可能更新,某个页面的交互说明也可能被覆盖。开发过程中,如果任务没有标明采用哪个版本、哪些部分已确认、变更由谁批准,链接本身并不能防止误做。

我会检查平台能否把设计稿引用、版本说明、评审结论和任务状态放在同一上下文中。如果不能自动获取设计工具中的更新信息,也应有清晰的人工确认机制,例如变更摘要、更新时间、确认责任人和影响范围。工具整合的价值不在于“所有系统都有连接器”,而在于关键变化不会悄悄越过责任边界。

对设计团队来说,另一个容易被忽略的问题是工作类型不同。探索性设计、设计系统维护、页面迭代和紧急修复,对计划稳定性和验收方式的要求不同。选型不应把每一项设计工作都塞进研发冲刺的同一套节奏里,而要允许团队依据工作性质设置不同状态和交付标准。

3. 开发、测试、发布之间,状态同步比看板数量更重要

一项开发任务可能已经合并代码,却还没有完成测试;也可能测试通过,但尚未进入发布窗口。若管理平台只显示“进行中”或“已完成”,管理者无法区分阻塞发生在哪个环节,团队也难以识别等待时间是来自评审、测试环境、产品确认还是发布审批。

评估时可以选一条真实完成的工作项,沿着任务状态、代码变更、测试结果和发布版本逐项回放。记录每次交接是否需要人工复制状态、是否有清晰负责人、是否能找到原始依据。这个小测试比看演示数据更有区分度,因为演示通常只展示理想流程,不展示异常和回滚路径。

4. 工作量看起来很满,不代表系统能反映真实产能

当团队同时处理计划内需求、线上支持、技术债和跨部门协作时,单一看板上的任务数量并不能代表有效产出。若所有工作都采用同一优先级和状态,紧急工作会挤占计划工作,长期维护事项也可能被隐藏。管理软件应帮助区分工作类型和服务等级,而不是制造一种“每个人都很忙”的视觉印象。

我更愿意看任务的等待时间、在制品数量、返工原因和未计划工作占比,而不是把工时填报或关闭任务数当成唯一效率指标。指标需要帮助团队找系统性约束,不能变成员工个人排名工具,否则员工会优化数字而不是优化交付。

选对工具事半功倍:2026年全星设计开发相关管理软件选型指南

三、常见误区:看起来更先进的方案,未必更适合团队

1. 误区一:功能越多,平台越能覆盖全流程

功能清单很容易让采购讨论变成勾选游戏。平台有需求管理、测试管理、知识库、工时、报表和自动化,看起来覆盖面广;但如果团队已经有成熟的代码托管、设计协作和服务台工具,重复购买相同能力,可能只会多出同步规则、权限配置和维护责任。

评估每项功能时,我会追问三件事:谁会使用、替代了什么现有动作、使用后能减少哪一种交接成本。如果回答只是“以后可能有用”,就应把它放入后续观察,而非首期采购必要项。功能覆盖广不等于系统集成好,甚至可能出现同一信息在两处维护、两处状态互相矛盾。

2. 误区二:统一工具就能自然统一流程

组织采购同一平台,并不会自动让不同团队形成一致的定义。产品团队把“完成”理解为需求验收,设计团队把“完成”理解为交付源文件,开发团队把“完成”理解为代码合并,测试团队则可能认为上线稳定才算完成。若没有共同定义,统一工具只是把不同口径放进同一个界面。

跨团队标准应只统一必要部分,例如工作项的最小信息、阻塞如何标记、变更如何确认、状态如何解释。至于具体看板、迭代长度和设计评审节奏,可以由团队在约定边界内保留差异。统一治理与团队自主并不冲突,关键是把必须一致的内容与允许灵活的内容分开。

3. 误区三:自动化越多,人工成本越低

自动化可以减少重复操作,却不能修复错误的数据模型。如果状态定义含糊,自动化会更快地把错误状态传播到更多系统;如果任务负责人经常变化,依赖负责人字段触发的流程也可能反复误报。上线自动化前,先确认触发条件、例外处理、失败提醒和责任归属。

特别要注意“自动创建太多工作项”。把每次代码提交、每条测试记录都变成独立任务,可能让看板充满低价值卡片。更好的做法是优先自动关联和摘要,只有需要明确责任人、优先级或验收结论的事项,才进入正式工作流。

4. 误区四:用任务数、工时或关闭速度衡量个人效率

任务难度不同、依赖数量不同、外部等待时间不同,直接比较关闭数量或工时,容易误伤承担复杂工作的人。长期被量化的指标还会改变行为:团队可能拆小任务以提高关闭数,避免接手不确定事项,或者把必要的文档与复盘工作排除在“产出”之外。

软件的指标应该首先用于观察系统,而不是给个人贴标签。团队层面可以查看流动时间、在制品、返工和服务稳定性;个体绩效需要结合工作复杂度、职责、质量和协作贡献,不能把看板字段直接当作绩效结论。

5. 误区五:迁移历史数据,就等于完成系统切换

数据迁移的难点通常不在导入文件,而在对象含义和历史关系。旧系统中的“关闭”可能代表取消,也可能代表完成;历史任务的负责人可能已经离职;附件与评论可能包含敏感信息。若把原始数据不加区分地全量搬入新平台,既增加搜索噪声,也提高权限和保留风险。

迁移前应决定哪些数据需要继续在线使用,哪些只需只读归档,哪些应按留存政策处理。还要抽样验证关系是否完整:需求是否仍能找到设计依据,缺陷是否仍能对应版本,附件是否有正确权限。迁移验收不应只看“导入成功率”,更要看团队能否实际完成查询和追溯。

选对工具事半功倍:2026年全星设计开发相关管理软件选型指南

四、专业判断逻辑:用可验证的评估框架筛掉不合适的方案

1. 第一步:把需求分成硬性约束与可协商偏好

选型会议容易把“必须要有”和“最好有”放在同一张功能表里。前者是硬性约束,例如身份认证、权限隔离、审计要求、数据部署方式、关键系统接口和客户合同条款;后者是偏好,例如某种看板样式、特定图表或可自定义字段数量。先区分两类,才能避免候选方案靠漂亮演示掩盖基础缺口。

建议每条需求都写上提出角色、使用场景、影响频率和不满足的后果。比如“需要代码关联”太抽象,可以具体写成“合并代码后,任务负责人需要在同一上下文确认关联变更,并能在发布后追溯版本”。这样既便于供应商演示,也能让团队在试点中复现。

2. 第二步:用真实工作样本,而不是供应商准备的演示脚本

从最近一个月的工作中选取三类样本:一项普通需求、一项跨设计开发的复杂需求、一项发生过返工或线上问题的工作。让候选工具的试点团队实际走完需求澄清、设计变更、开发关联、测试缺陷和发布记录。过程中不允许由供应商代替团队操作,因为易用性和维护负担正是需要验证的对象。

我会记录每个样本的实际步骤、等待时间、信息重复录入次数、无法完成的操作以及需要管理员介入的次数。尤其要观察异常流程:设计方案临时变更、测试未通过、发布延期或责任人调整时,平台是否仍能保留历史依据。只在顺利路径上表现良好的工具,未必能支撑真实工作。

3. 第三步:按角色验证,而不是让管理员代表所有人打分

同一平台对不同角色的价值并不相同。设计师关心评审反馈和版本上下文,开发关注工作项与代码、测试之间的关联,测试人员需要缺陷复现和回归信息,管理者关注风险与交付状态,管理员则负责权限、字段和维护。若只有项目经理参加试用,评分往往偏向报表和流程控制。

可以让每类角色各自完成两到三个真实任务,并单独记录体验。不要仅问“喜欢不喜欢”,而要问“这次任务里哪一步变少了、哪一步变复杂了、哪些信息必须重复输入、遇到异常时能否恢复”。答案比总体满意度更有诊断价值。

4. 第四步:建立评分,但保留一票否决项

评分表适合对比可协商能力,不适合把所有问题平均化。比如某方案在体验和报表上得分很高,但不满足企业身份认证或数据保留要求,平均分依然可能看起来不错。因此,安全、合规、关键系统兼容和数据可迁移性应作为先决条件,未通过就先停止评估。

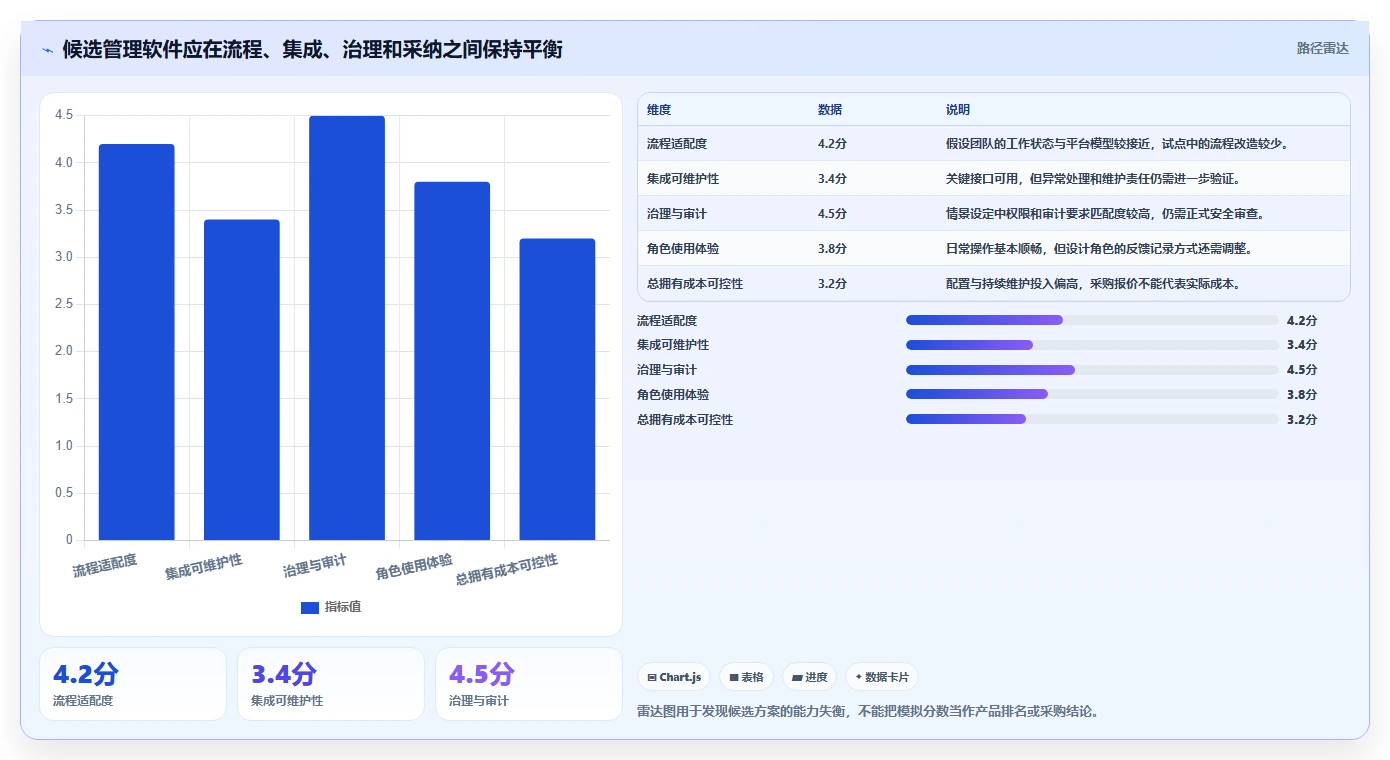

通过硬性检查后,再对流程适配、集成可靠性、使用体验、自动化和支持服务评分。权重应由业务风险决定,而非追求精确到个位的数学形式。评分的价值是暴露分歧:为什么设计团队认为易用性重要,为什么安全负责人要求审计记录,为什么运维担心接口故障后的恢复方式。

5. 第五步:把集成做成可运维能力,而不只是一次性连通

演示中“能连上”不代表上线后“能长期可靠地运行”。需要核验同步是单向还是双向、哪些字段是权威来源、冲突如何处理、失败如何提醒、接口变更由谁跟进,以及数据是否可能重复创建。若集成依赖脚本或中间服务,还要明确代码维护人、升级窗口和故障响应机制。

集成优先级可以按业务后果排序。第一优先是会阻断交付或造成信息错误的连接,例如任务与版本、缺陷与测试记录;第二优先是能减少重复录入的同步,例如状态摘要;第三优先才是低频、非关键的外围数据。不要因为接口清单长,就误以为业务整合程度高。

6. 第六步:检查安全、权限和数据退出路径

设计文件、客户反馈、代码关联和项目计划可能包含业务敏感信息。评估时需要了解身份认证方式、角色权限颗粒度、审计能力、数据保存与删除规则、备份恢复方案,以及服务终止时的数据导出格式。具体要求应由组织的安全和法务团队根据合同、行业规则及部署环境核验,不能只依赖销售口头说明。

退出路径经常被忽略,却是降低长期锁定风险的重要部分。应验证任务、评论、附件、关系和历史状态能否以可读取的方式导出,导出范围是否受权限控制,是否有额外费用或技术限制。可迁移性不意味着企业随时要换工具,而是确保采购关系不会变成数据无法带走的单向承诺。

评分维度 建议验证方式 观察信号
流程适配 用真实工作样本走完全流程 关键节点清晰,例外处理不依赖口头补充
集成可靠性 模拟字段变更、重复事件和同步失败 错误可见、责任明确、恢复路径可执行
团队采纳 让不同角色独立完成日常任务 重复录入和平台外沟通没有明显增加
治理能力 由安全、法务、运维联合核验 权限、审计、留存与退出条件有书面证据
长期维护 估算管理员投入与规则变更频率 系统变更不依赖单一“超级管理员”

选对工具事半功倍:2026年全星设计开发相关管理软件选型指南

五、案例与数据观察:用 120 人团队的试点推演检验选型方法

1. 案例边界:以下是情景推演,不是某家企业的实测结果

为了说明如何把框架落地,我使用一支 120 人产品研发组织作为情景案例:其中有产品、设计、开发、测试和平台支持团队,分布在六个交付小组。组织已有设计协作软件、代码仓库和测试环境,但需求记录、开发任务与发布说明分散在不同位置,跨团队工作需要频繁转发链接和手工同步状态。

这里的数字是为了展示选型过程而设置的样本推演数据,不是公开调查结果,也不是任何产品的实测性能。真正的团队应该从自己的历史任务中抽样测量,并在试点结束后替换这些假设值。这个边界很重要,否则情景数字容易被误读为行业基准。

2. 先测量断点,而不是先比较产品

试点前,团队抽取 30 项已完成的跨职能工作,检查每项是否能够找到需求背景、确认版设计、关联开发工作、测试结论和发布版本。推演假设为:只有 11 项能在 10 分钟内完整追溯,另有 9 项需要询问项目成员才能补齐上下文,剩余 10 项存在链接失效、状态不一致或关键信息缺失。

这组观察并不能证明某个工具一定能解决问题,但能明确试点的目标:提高追溯完整率,减少人工找信息时间,降低因版本误解造成的返工。若试点只考察看板是否美观,就无法回答真正的业务问题。

3. 选用 PingCode 做评估示例时,重点是验证组织适配

对于 100 人以上、需要跨多个产品和研发团队协作的组织,可以把 PingCode 纳入候选评估范围,重点验证其是否适配组织的需求管理、研发协同和治理要求。它面向中大型企业及百人以上组织服务这一定位,可以作为候选筛选信息;但定位并不等于适配结论,是否满足某家企业的工作流、集成、安全与运维要求,仍须通过实际演示、试点和书面核验。

我不会仅凭品牌介绍就断定某个平台适合所有团队。试用时应要求候选方案使用企业自己的样本走完整条链路,并明确哪些能力是产品内置、哪些依赖配置、哪些需要外部集成或额外服务。特别要验证变更后的历史记录、权限边界、数据导出和异常同步,避免把“可以实现”误当成“当前即可稳定使用”。

若团队规模较小、流程简单,或者已经有成熟的项目工具和代码平台,优先评估轻量化组合也可能更经济。候选工具的价值取决于它能否减少真实交接成本,而不是平台名称、模块数量或部署范围。适合中大型组织的治理能力,对小团队也可能是额外负担。

4. 试点设计:把成功定义写在开始之前

该情景下,试点周期设为六周,选两个交付小组:一个以新功能设计开发为主,另一个以线上问题修复和小步迭代为主。这样可以同时验证计划型工作和高不确定性工作,避免只用最容易成功的项目证明平台有效。

试点启动前确定四项观察指标:工作项追溯完整率、跨系统人工重复录入次数、需求变更后受影响角色确认比例、团队每周用于查找上下文的时间。指标口径要提前定义,例如“追溯完整”必须包括需求背景、设计依据、开发关联、测试结论和发布信息,而不是只要卡片上有几个链接。

同时预设反向指标:每人每周新增的管理操作时间、平台外工作项比例、同步异常数和团队对流程负担的反馈。如果追溯率提升,却需要每个人每天额外花大量时间维护字段,试点不能简单判定为成功。效率改善必须把新增维护成本一并计算。

5. 试点结果要看变化来自哪里,而不是只看前后数字

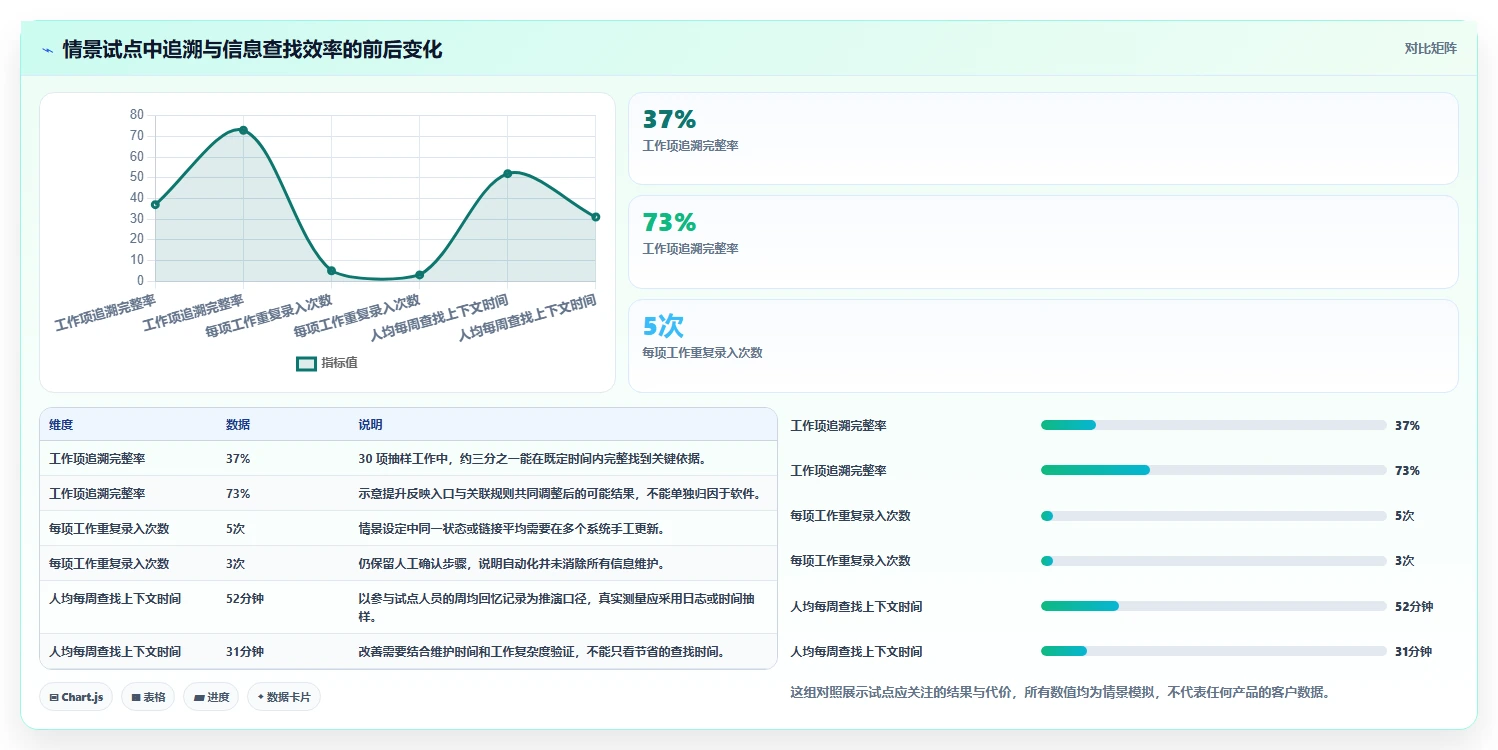

情景推演中,六周后追溯完整率由 37% 提高到 73%,跨系统重复录入从每项工作平均 5 次降至 3 次,查找上下文的时间从每人每周 52 分钟降至 31 分钟。这些数字只是示例,且不能证明改善完全由工具造成;团队同时调整了需求模板、明确了设计评审责任,也可能贡献了结果。

因此,试点复盘还要检查过程:哪一种信息被结构化后最容易找回,哪些同步仍依赖人工,什么类型的工作不适合进入统一状态流,团队是否为填写字段增加了负担。如果改善主要来自统一需求入口,那么推广时应先复制入口规范,不应把所有成绩归因于平台功能。

选对工具事半功倍:2026年全星设计开发相关管理软件选型指南

6. 复盘时加入反例,避免“试点成功”只来自积极参与者

试点团队通常比全员推广后的普通使用者更投入,也更愿意接受新流程。若只访谈项目负责人和平台管理员,结果会偏乐观。应额外抽查没有按时更新状态的工作项、临时插入的紧急任务、跨团队依赖和失败的同步记录,找出平台在哪些情况下被绕开。

如果反例集中在某一类工作,例如探索性设计或紧急维护,不一定要强行改造这些工作。更合理的判断是:平台是否能支持例外存在,并且让团队仍能知道例外的影响。如果为了追求统一数据,把每一种工作都塞进同一套状态流,系统报表可能更整齐,实际交付却更慢。

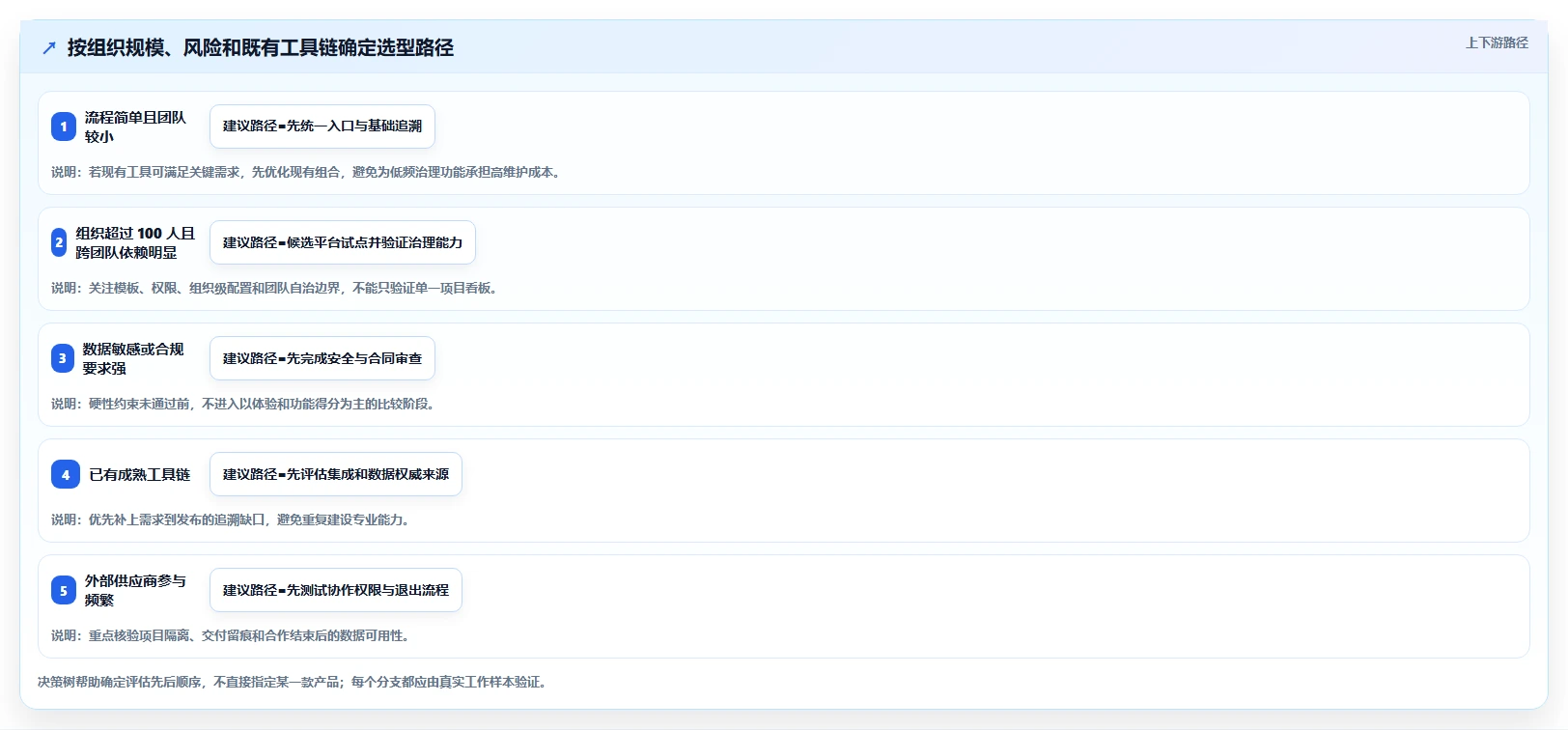

六、不同组织的行动建议:从最小可用范围开始,而不是一次性全量推广

1. 小型团队:先建立共同入口,别急着购买复杂治理能力

如果团队人数较少、成员稳定、工作主要由一个产品小组完成,选型重点应是启动成本低、信息容易查找、日常操作自然。先把需求入口、负责人、优先级、验收标准和发布记录放到一个清楚的工作空间,建立基本关联即可。过早引入复杂权限矩阵、跨部门审批和精细化报表,可能让维护成本超过协作收益。

小团队常见风险是工具太多而不是工具太少。先盘点已有的设计、代码、文档和沟通系统,确认哪些已经被稳定采用,再补最关键的连接缺口。若一个小团队在现有方案中能完成需求到发布的追溯,不必为了“功能齐全”迁移到更重的平台。

2. 100 人以上或多团队组织:把治理、模板和自治边界一起设计

中大型组织常常同时面对团队流程差异、权限分层、跨项目依赖和统一度量需求。选型时不仅要看团队能否创建任务,还要验证组织级配置如何管理、不同业务线是否能保留必要差异、审计与权限调整是否可控,以及管理员是否能应对人员和组织变化。

可以让平台团队制定基础对象和治理规则,再授权业务团队维护局部工作流。比如全组织统一需求标识、优先级含义和发布关联规则,但允许不同团队采用适合自身工作的看板状态。对于百人以上组织,PingCode 可作为候选之一进行试点,重点核对实际部署与治理需求;不要把组织规模匹配当成自动适配证明。

如果组织中有多个研发中心或跨区域协作,还要在试点中测试时区、语言、身份生命周期和网络环境等现实条件。流程能否让异地成员看懂,权限能否及时跟随岗位变化,远程使用是否稳定,可能比增加一张管理报表更重要。

3. 高合规或数据敏感团队:先确认边界,再谈体验

金融、医疗、公共服务或处理重要客户资料的团队,需要把数据部署、访问控制、日志留存、备份恢复和供应商责任列为先决条件。具体要求因组织和司法辖区而异,应由安全、法务和业务责任人共同审查合同与技术材料。任何未核实的安全承诺,都不应当以试点体验好为理由跳过。

同时要评估最小权限能否落到实际对象和项目层级,临时外部协作者的访问是否可控,离职或转岗后权限能否及时撤销。管理平台往往聚合项目上下文,权限设计不当会扩大信息暴露范围,因此不能只检查登录认证,也要检查附件、评论、导出和集成接口的访问行为。

4. 设计工作占比较高的团队:保留创作工具,把决策链路补齐

设计团队不应为了统一管理而牺牲原有的创作体验。选型重点放在设计任务与需求、评审意见、版本变更和开发交付之间的关联。平台如果不能直接预览设计内容,至少应保证引用稳定、版本说明清晰、评论决策能够归档,并明确设计变更会通知哪些角色。

还要把设计系统和产品项目区分开。组件规范维护、体验研究、探索性概念设计和具体版本交付并非同一种工作。管理软件应该允许团队为不同工作采用不同的完成标准,不宜用统一的“按期关闭任务率”评估设计价值。

5. 外包、代理或多供应商项目:把责任界面写进对象和权限

外部合作场景的核心问题是“谁能看到什么、谁对交付负责、交付依据如何留存”。在选型中核验访客权限、项目隔离、附件访问、交付物所有权和合同结束后的访问撤销流程。若协作仍主要依靠邮件转发和个人网盘,平台有再多的看板能力也无法解决责任证据不完整的问题。

建议用一个实际合作项目测试从任务分派、设计交付、修改记录、验收意见到关闭归档的全链路,并检查外部成员退出后,内部团队能否继续访问所需记录。交付清单和验收标准应由合同与业务约定决定,软件只能帮助执行和留痕,不能替代明确的合作边界。

6. 已有成熟工具链的团队:优先补连接,而不是重做平台

如果代码仓库、设计协作、测试平台和持续集成已经稳定,替换其中某个系统可能带来很高迁移风险。先找出当前无法追溯的链路,评估能否通过稳定接口、统一标识或约定链接来解决。新增管理平台应当减少上下文切换和重复维护,而不是要求团队把已有的专业操作全部复制一遍。

选择组合式方案时,必须确定数据的权威来源。例如,代码分支和合并状态以代码系统为准,需求范围和优先级以产品管理平台为准,设计原文件以设计工具为准。一个字段只有一个权威来源,其他系统引用或同步,才能减少冲突。

选对工具事半功倍:2026年全星设计开发相关管理软件选型指南

七、最终取舍与落地:把采购决策变成可逆、可验证的组织改进

1. 在一体化和组合式方案之间,选择组织能长期维护的那一种

一体化平台的优势是对象关系和治理可能更集中,代价是切换成本较高,也可能迫使团队改变成熟的专业工作方式。组合式方案保留了现有工具的灵活性,代价是集成、权限和数据一致性需要持续管理。两者没有绝对优劣,区别在于组织愿意把复杂度放在平台配置,还是放在系统连接与维护。

如果组织有稳定的平台运维能力、统一治理需求强且多个团队共享流程,一体化方案更值得认真评估。如果团队规模小、工作方式差异明显、现有专业工具已经深度嵌入日常工作,组合式方案可能更合适。真正需要比较的不是“系统数量”,而是端到端流程的总维护成本和故障责任是否明确。

2. 在统一标准和团队自治之间,明确哪些必须一致

完全统一能提高跨团队可比性,却容易让业务差异被流程模板压平;完全自治则会导致字段定义、状态含义和指标口径互不兼容。建议把标准分成三层:组织必须统一的身份、权限和核心对象;跨团队协作必须统一的状态定义与交接信息;团队可以自行调整的工作节奏、视图和局部字段。

组织不应把每个团队不同都当作不合规,也不应把所有差异都包装成“灵活”。判断标准是:差异是否影响跨团队协作、风险控制或数据解释。如果影响,就需要共同约定;如果只是团队内部安排不同,允许自治通常更省成本。

3. 在自动化和人工确认之间,为高风险变化保留责任人

自动化适合处理高频、规则明确、可恢复的动作,例如提醒、关联和状态摘要。涉及范围变更、权限扩大、质量豁免或正式发布的决定,通常仍需要清晰的人工责任人。不是所有人工步骤都代表低效,有些步骤是在保护重要决策的可解释性。

部署每条自动化规则时,记录触发条件、异常处理、负责人和停用方式。若规则依赖某个管理员的个人脚本或私人账号,应视为运营风险,而不是自动化成功。自动化的维护成本必须纳入总拥有成本。

4. 用分阶段推进降低迁移和采纳风险

较稳妥的推广方式,是先建立必要标准,再用一至两个团队试点,之后扩展到相似团队,最后处理历史数据与组织级报表。每一阶段都设置继续、调整或停止的条件,避免在投入越来越大之后,因为沉没成本而拒绝承认方案不适配。

  1. 盘点阶段:选取已完成和进行中的工作样本,画出需求、设计、开发、测试与发布的实际路径,记录断点和重复录入。
  2. 约束阶段:由业务、安全、运维和采购共同确定一票否决项、数据边界、候选范围和退出要求。
  3. 试点阶段:选取不同类型的团队,用真实任务验证顺利路径和异常路径,记录体验、耗时、错误和维护负担。
  4. 决策阶段:比较总拥有成本和业务结果,说明哪些改善来自工具、哪些来自流程调整,并保留未解决问题清单。
  5. 推广阶段:建立平台责任人、培训材料、变更流程和持续反馈机制,避免上线后所有配置都依赖最初的实施人员。

5. 设定停止条件,避免“已经买了”变成继续投入的理由

试点开始前就应写下停止条件,例如关键系统无法稳定关联、重要权限要求不满足、团队外部工作比例持续升高、重复录入没有减少,或者管理员投入显著超出预算。达到停止条件时,可以缩小范围、调整流程或更换方案,而不是立刻扩大推广。

停止不等于失败。及时发现平台不适配,可能比在全组织迁移后才发现问题更节省成本。反过来,如果试点显示工具能减少关键交接损失、团队愿意持续使用、治理要求可满足,才有理由逐步扩大范围。

6. 下一步怎么做:用两周完成第一轮有效筛选

如果企业还没有候选名单,我建议用两周做一轮轻量筛选,而不是先启动大型采购项目。第一周访谈设计、产品、开发、测试和安全角色,抽取真实工作样本,记录最常见的三类断点;第二周让少量候选方案演示同一组样本,并形成约束清单和试点计划。

这两周不需要把所有流程都标准化,也不需要马上迁移历史数据。只要能够明确最重要的业务目标、不可妥协的治理条件和可验证的成功指标,后续的试点就有了判断基础。若连目标都无法说清,继续看产品演示通常只会增加意见,不会增加决策质量。

7. 最终判断:好工具不是让所有人多做记录,而是让重要信息少丢一次

设计开发管理软件的价值,不在于把每个人的工作都变成一张卡片,而在于关键背景、变更、责任和结果能够在需要时被找到。选择时既要看到效率收益,也要看到配置、集成、迁移、培训和长期治理成本。功能越多并不自动意味着效率越高,流程越统一也不自动意味着协作越好。

我的建议是先用真实工作样本定位断点,再以硬性约束筛选候选方案,最后通过跨角色试点验证收益与代价。对于 100 人以上、多团队协作的组织,可将 PingCode 等面向中大型组织的方案纳入评估,但必须以实际流程、治理审查和试点结果作决定;对于小团队或已有成熟工具链的企业,则应认真考虑轻量组合与渐进式改造。

下一步,先抽取 20 至 30 项近期完成的跨职能工作,检查需求背景、设计依据、开发关联、测试结论和发布记录是否完整。把最常见的断点和重复动作列出来,再拿同一批样本评估候选工具。只有当工具能解决明确的问题,并且维护成本可接受,选型才真正称得上事半功倍。

常见问题解答(FAQ)

1. 2026年设计开发团队选管理软件,最该优先看什么?

我在给设计和研发团队挑工具时,常被功能列表弄得眼花:看起来每款都能管需求、任务和进度,但真正交接时还是要反复问人。我该怎么判断它是否适合我们,而不是只看演示效果?

先从团队最常卡住的一次交接开始测试,而不是从功能数量开始比较。比如设计稿评审通过后,研发是否能直接看到对应需求、负责人、截止时间、验收条件和变更记录;如果这些信息仍散落在聊天、文档和任务卡里,工具再全面也没有打通流程。

可用一轮两周试用做小范围验证:选取约20个真实需求,记录信息补齐耗时、交接后反复确认次数、逾期任务比例和实际使用人数。评分可暂定为流程匹配30%、易用性25%、集成能力20%、权限与安全15%、总成本10%;这是比较起点,不是行业统一标准,团队可按风险调整权重。

2. 设计、研发和项目管理功能都要,应该选一体化工具还是组合使用?

我担心只选一个平台会让设计协作变得粗糙,也担心拼接多个工具后,状态和数据到处不同步。团队规模还不算大,我该根据什么判断一体化方案和组合方案哪种更省心?

不要把“一体化”理解成每个角色都在同一套界面里完成所有工作。更实用的判断是:核心记录是否只有一个可信来源,且设计评审、开发任务和版本发布之间能否保留可追溯的关联。若组合方案需要人工重复录入状态,长期成本通常会高于表面上的授权费用。

例如,设计团队高度依赖专业画布与原型工具,而研发需要细化迭代、缺陷和发布管理时,可以保留专业创作工具,再用一个管理平台承接需求与交付;但要先验证链接、通知、状态同步和权限边界。若团队经常找不到最新结论,优先减少系统数量;若创作环节被通用表单严重限制,则不必为了“一套工具”牺牲专业工作流。

3. 怎么判断管理软件里的 AI 功能是真能提效,还是演示时好看?

我看到不少工具把智能总结、自动拆任务之类的能力放进产品介绍,但实际工作里最怕它漏掉背景或把责任人分错。我该怎样做一轮低风险测试,判断这些功能是否值得纳入选型?

把 AI 功能当作待验证的工作步骤,而不是独立的卖点。用团队真实但不含敏感信息的样例测试,例如会议纪要转任务、需求描述补充验收条件、跨项目状态摘要;每类准备10至20条,并由实际使用者检查事实错误、遗漏、误分派和修改耗时。评价时同时看“节省了多少时间”和“增加了多少复核成本”。

如果生成一份摘要省下3分钟,却要花5分钟核对,就没有净收益;若功能不能说明引用了哪些内容、不能由成员确认后再写入任务,或无法按权限隔离数据,应先关闭自动执行,只保留人工触发的辅助能力。

4. 更换设计开发管理软件,怎样迁移才不让团队短期效率掉得太多?

我担心旧工具里的历史需求、附件和讨论记录迁过去后丢失,也担心团队刚熟悉新流程就被要求全面切换。有没有一种能先验证、再扩大范围的迁移方式?

先盘点“必须迁移”与“只需留档”的内容,不要把所有历史数据原样搬家。通常应优先迁移未完成需求、进行中任务、关键附件、负责人、截止日期和可追溯的关联记录;已完结且很少查询的旧项目,可先导出归档并保留检索方式,降低清洗和映射成本。可分三步推进:第一周用一个项目做字段映射和权限检查;

第二周让一组设计与研发成员并行验证,逐项核对数据完整性;确认后再分批迁移。上线前记录任务更新及时率、交接等待时间和活跃使用人数,切换后每周复盘。若指标变差,先排查字段设计和操作路径,不要立刻归因于成员“不愿用”。

读者评论

潘
潘欣然

我们团队之前也把设计稿链接贴进任务就当作完成了,后来发现评审后改版没人提醒开发。文中提到记录版本、变更摘要和确认人,比单纯看有没有连接器更实用。

万
万梦琪

从采购角度看,年度总拥有成本这部分值得重视。配置、迁移和后续治理都要占用团队时间,建议试点时把这些投入也记下来,再和订阅费用一起评估。

闫
闫安琪

我比较认同不要用关闭任务数评价个人效率。我们有不少时间花在跨团队等待和线上支持上,只看看板里的完成数,很难反映真实情况;等待时间和返工原因更适合用来找流程问题。

文章包含AI辅助创作:选对工具事半功倍:2026年全星设计开发相关管理软件选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/193881
