《2026年效率神器:6大协作管理软件助力企业腾飞》真正要解决的,不是“哪款软件功能最多”,而是企业每天有多少任务因为找不到负责人、信息散落在聊天里、审批卡住或目标反复变更而延误。协作工具的价值,不在于把所有人拉进同一个应用,而在于让重要工作从提出、分派、执行到复盘都能留下清晰记录。
我判断协作管理软件时,会先看组织的主要损耗发生在哪里:是沟通上下文断裂,是项目交付不可控,是跨部门审批缓慢,还是研发需求与缺陷难以追踪。本文选取六类常见方案作对照,并把“产品定位”与“适用边界”分开讨论。文中的流程耗时和效果数字均标注为情景模拟或建议基准,不代表任何厂商的实测成绩。
一、先讲结论:没有万能软件,只有更匹配的工作系统
1. 按主要问题选,而不是按功能清单选
如果团队最常见的问题是“消息很多,但决策找不到”,优先评估飞书、企业微信或钉钉这类沟通与组织协作入口;如果项目目标、任务依赖、版本进度长期失控,应重点看 PingCode、Asana 一类项目管理方案;如果企业已有成熟的 Microsoft 365 工作环境,Microsoft Teams 通常值得先纳入评估。
这不是简单的产品排名。办公套件擅长把沟通、日历、文档或会议放在一起;项目管理工具擅长把工作拆成可追踪的任务、里程碑和责任关系。两类产品看起来都能“协作”,解决的却可能是完全不同的问题。把它们放进一张不分场景的总分表,往往会让选型变成比功能数量。
2. 六类方案分别适合什么情况
| 软件 | 主要协作入口 | 更适合的场景 | 评估时要特别关注 |
|---|---|---|---|
| PingCode | 研发与产品项目管理 | 中大型企业、100人以上组织,需要管理需求、迭代、测试、缺陷和交付过程 | 流程配置、权限治理、历史数据迁移和研发团队实际使用率 |
| 飞书 | 即时沟通、文档与协同办公 | 希望减少沟通和文档切换、重视在线协同的团队 | 知识沉淀方式、组织习惯迁移、外部协作与数据治理要求 |
| 钉钉 | 组织沟通、审批与管理入口 | 审批、通知、考勤及组织管理流程较多的企业 | 流程是否过度复杂、员工能否分辨通知优先级 |
| 企业微信 | 企业沟通与客户联系 | 内部沟通与客户服务、外部联系协同紧密的组织 | 客户信息边界、员工离职交接和内外部协作规范 |
| Microsoft Teams | 团队沟通与 Microsoft 365 协同 | 已使用 Microsoft 365、需要会议、团队频道与办公应用联动的企业 | 许可范围、跨组织协作体验、账号与安全策略 |
| Asana | 任务、项目与工作流管理 | 跨部门计划、营销活动、运营项目和里程碑追踪 | 任务模型与现有管理习惯是否匹配、本地化及合规要求 |
表格用于初筛,不替代实际验证。不同版本、套餐、地区和企业配置可能影响具体能力。进入采购前,应以厂商最新产品文档、合同条款、安全资料和试用环境为准,而不是只依据产品名称或宣传页。
3. 先定义结果,再讨论“效率提升”
我建议企业把效率拆成三个可观察的结果:等待时间是否减少、返工次数是否下降、工作状态是否更容易被准确理解。单纯统计登录次数、消息数或创建任务数,容易把“更忙”误认为“更高效”。工具上线后的指标,必须与一个具体业务流程绑定。
核心结论是:先找出一个高频、高损耗、边界清晰的流程,再选能把这个流程跑通的软件。与其试图一次替换所有办公系统,不如先让一个项目从目标到交付可追溯,再决定是否扩展到其他部门。

二、为什么企业买了协作软件,效率仍可能没有变化
1. 任务散落在聊天记录里,状态没有唯一来源
典型场景是:会上有人提出一项工作,群聊里确认了大致时间,私聊中补充了细节,几天后又在另一个群里问进度。每个人都觉得自己“已经说过”,但团队没有一个可靠位置能回答负责人是谁、什么时间交付、依赖谁、目前卡在哪里。
如果任务状态只存在于聊天里,组织就会依赖员工记忆和反复追问。人数增加后,这种做法的代价不仅是沟通次数变多,还包括新成员很难理解历史决策、管理者无法及时识别风险,以及交付日期在多个版本之间漂移。
2. 部门各自有流程,跨部门交接没有定义
销售、产品、研发、交付和客服可能各自使用熟悉的工具,但“谁在什么条件下把工作交给谁”常常没有约定。表面上每个部门都能完成本部门任务,真正的延误却出现在交接点:需求缺验收标准、审批材料不完整、客户反馈没有关联到版本。
我会把跨部门协作理解为一连串“接力棒交接”,而不是几个部门同时打开同一款软件。评估工具时,必须追问它能否承载交接条件、责任归属、状态变更和异常升级;如果这些规则没有先说清楚,换软件只会把原来的混乱搬到新界面里。
3. 企业用“统一平台”误解了统一管理
统一入口有价值,但统一入口不等于所有工作都应该采用同一套任务模型。研发需求、法务审批、市场活动和客户服务的生命周期并不相同。强行统一到一张任务表,常见结果是字段越来越多、状态越来越复杂,员工为了完成记录而重复填写。
真正该统一的是关键定义与数据边界,而不是每个部门的全部操作。例如,统一项目编号、客户标识、风险等级和责任人字段;同时允许研发团队使用迭代和缺陷流程,运营团队使用活动计划和审批流程。
4. 上线只培训按钮,没有改变管理动作
培训教会员工如何创建任务,不代表管理者会在评审会上检查任务状态;教会员工如何上传文件,也不代表团队决定以哪个版本为准。软件有了,但原来的口头催办、线下表格和私聊汇报仍然保留,员工只好维护两套甚至三套记录。
上线计划必须说明哪些旧做法停止、哪些新动作开始、谁负责维护规则,以及遇到例外时如何处理。没有这些管理约定,软件部署完成只是技术项目结束,不是协作机制建立完成。
5. 通知增加,不等于信息变得有效
协作工具可以让提醒更及时,也可能把所有状态变更都推送给所有人。通知过多时,员工会静音、忽略或在多个频道重复确认,真正重要的风险反而被淹没。因而,通知策略本身就是效率设计的一部分。
较稳妥的做法是把通知分为必须立即处理、需要当天关注和仅供查阅三类,并让触发条件与责任人对应。比如负责人变更应通知直接参与者,普通评论不必触达整个部门,逾期风险则应按升级规则通知项目负责人。

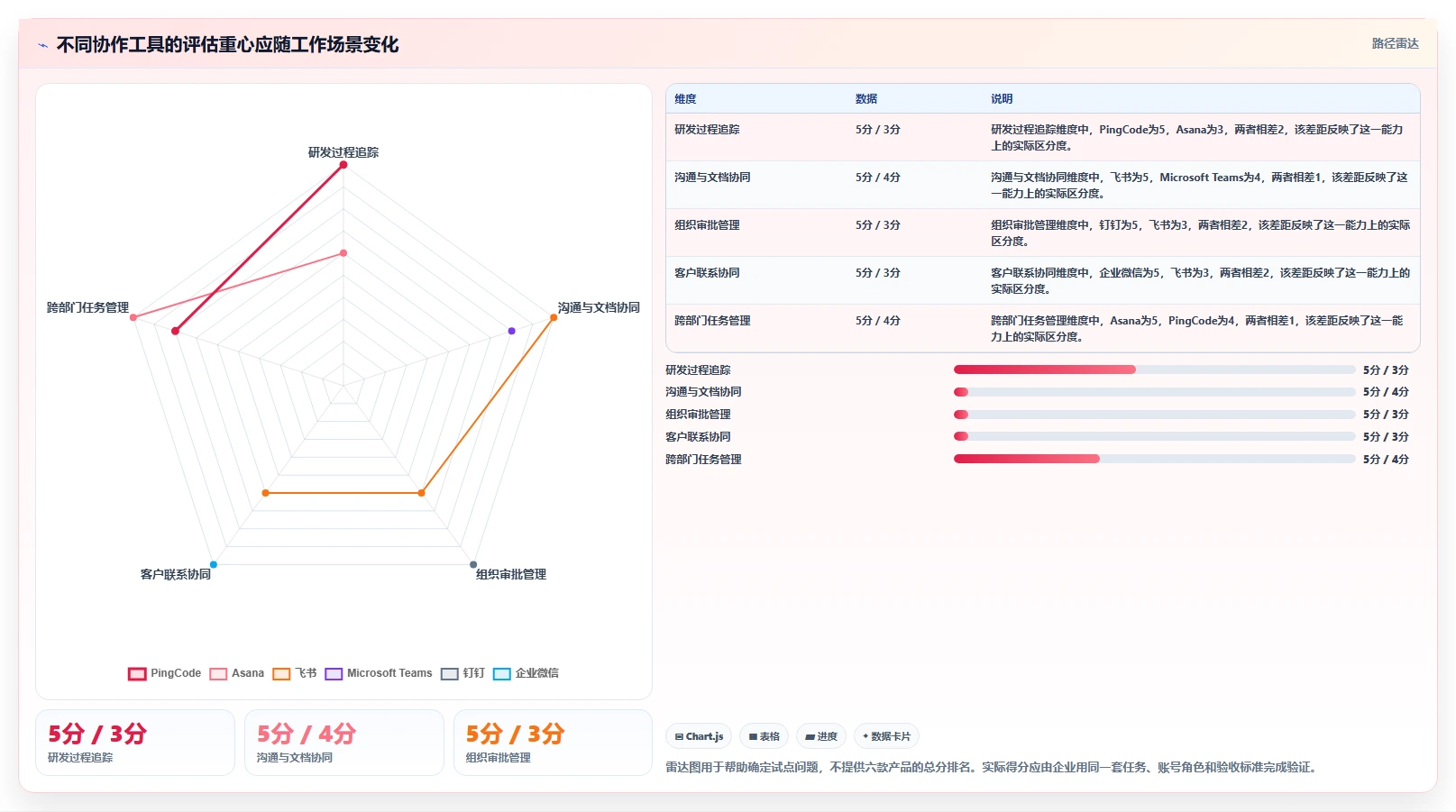

三、六款软件逐一看:功能之外,更要看边界
1. PingCode:适合把研发工作从需求追到交付
PingCode的评估重点,是它能否覆盖中大型研发组织的关键工作链路,例如需求管理、迭代规划、测试和缺陷跟踪等。对于100人以上、存在多个研发团队或并行项目的组织,工具的价值不只是记录任务,而是帮助团队看清需求如何进入计划、如何被验证,以及延期风险在哪里出现。
我会特别检查同一项工作能否从需求关联到迭代、测试结果和交付版本,而不是让团队在多个模块中重复录入。若一个需求的讨论、执行和验证没有关联,管理者仍需要人工拼接信息,软件再完整也难形成有效的项目视图。
这类工具不一定适合所有员工成为日常入口。采购前要验证项目负责人、产品、研发、测试等角色的真实流程是否匹配,也要确认权限、历史数据迁移、报表口径和系统集成方案。对小团队而言,较重的流程设计可能带来不必要的维护成本;对规模化研发组织而言,流程一致性和追溯能力则可能更重要。
2. 飞书:适合沟通、文档和协同办公关联紧密的团队
飞书常被放在协同办公入口的候选中评估。它适合关注在线沟通、文档协作和日常工作连接的团队,尤其是希望减少会议后“纪要在一个地方、任务在另一个地方、资料又在个人电脑”的分散状况。
评估时,我会要求团队演练一个完整场景:讨论如何沉淀为决策记录,决策如何转成责任清晰的工作项,工作项如何回链到资料,最后谁能看到完成结果。若团队只迁移聊天,而没有建立文档命名、权限、归档和决策记录习惯,过一段时间仍会出现“文档很多,却找不到最新版本”。
需留意的边界包括:员工是否愿意改变沟通习惯、外部伙伴是否容易参与、知识空间如何分类,以及敏感信息如何授权。企业也要确认不同套餐和配置对应的能力,不能仅凭演示环境判断长期运营成本。
3. 钉钉:适合重视组织管理与审批执行的企业
对审批、管理通知、考勤或组织运行有大量日常需求的企业,可以把钉钉列入候选。评估时不应只看能否配置流程,还要看流程是否真正符合业务责任关系,以及员工能否明确知道“当前需要我做什么”。
审批流程的常见陷阱,是把每个历史例外都变成一个新分支,最终形成只有少数管理员看得懂的流程图。流程越复杂,变更维护越困难,员工也可能转向线下找人处理。因此,试点之前先梳理现有审批的频率、平均等待环节和例外比例,再决定哪些应标准化、哪些必须保留人工判断。
通知的管理也要纳入设计。企业可以为安全事件、截止日期和普通公告设定不同级别,明确发送范围和处理时限。若每项日常动作都产生强提醒,员工对真正紧急的事项会逐渐失去敏感度。
4. 企业微信:适合内部协作与客户联系相互连接的场景
当员工既要进行内部协作,也要处理客户沟通与服务衔接时,企业微信值得进入试点。它的评估不能只停留在“客户能否联系到员工”,还要关注客户信息如何归属、服务过程如何交接、员工离职或岗位变更时如何保持连续性。
企业需要把客户协作规则写清楚:哪些沟通信息可以沉淀,哪些客户资料仅限特定角色访问,服务记录由谁维护,问题升级到哪个部门。若这些规则缺失,工具虽然让联系更便利,却可能使关键客户关系过度依赖个人账号和个人记忆。
对以内部研发项目管理为主的组织,企业微信本身并不替代完整的需求、版本和测试管理流程。它可以承担沟通入口,却未必适合充当所有业务工作状态的唯一来源,必要时应与专门的项目系统分工协作。
5. Microsoft Teams:适合已有 Microsoft 365 基础的组织
如果企业已经使用 Microsoft 365,Teams通常应优先按“现有工作环境的延伸”来评估,而不是孤立地和所有办公软件比功能。会议、团队沟通和办公应用之间的连接是否符合员工习惯,是比单个功能清单更值得验证的问题。
试点时要测试跨组织会议、外部参与者、文件权限、团队频道生命周期和账号管理。特别是企业已有复杂的目录、安全或许可策略时,采购前必须核对实际订阅范围与管理要求,避免上线后才发现预期功能受许可或配置限制。
如果企业主要需求是高度定制的研发流程或项目组合治理,也要判断现有生态是否足够承载这些流程,还是需要专门的项目管理系统补位。强行把所有流程塞进沟通平台,容易导致状态记录不完整或数据口径难以统一。
6. Asana:适合跨部门项目和工作计划追踪
Asana可以作为跨部门项目、营销活动、运营计划和任务推进的候选方案。评估时重点不是任务卡片看起来是否直观,而是团队能否稳定使用项目、里程碑、负责人和依赖关系表达真实工作。
企业应拿一项正在进行的跨部门工作做试点,例如产品发布、客户活动或年度计划拆解,检查成员是否能快速看懂自己的任务与前置依赖,负责人是否能识别逾期风险,管理者能否汇总多个项目的状态。试点也应确认现有系统、权限、导入导出与数据合规需求。
对于以中文本地流程、复杂研发追踪或特定地区合规为重点的组织,不要默认通用任务管理工具一定能覆盖全部需求。先列出必须满足的流程和数据要求,再核对当前版本的具体能力、支持范围及服务条件。

四、选型时的专业判断逻辑:把需求变成可验证的标准
1. 先找流程瓶颈,再写采购需求
选型开始时,不要先把各部门提出的功能愿望复制到需求清单。先选一个真实流程,记录它从开始到结束经过哪些角色、使用哪些系统、在哪里等待、哪些信息反复补充。这个过程能够把“我们想要自动化”转换为可验证的业务问题。
例如,不要只写“项目要透明”,而应明确项目经理每周花多少时间汇总状态、延期问题通常在什么节点才被发现、负责人变更后谁能同步获得信息。只有当现状有可观察的基线,试点结束才能判断变化是不是来自软件。
2. 统一必需条件、加分项与禁止项
我通常建议把选型条件分成三层。必需条件是缺少便无法运行的能力,如权限、安全、关键流程和数据导出;加分项是能减少人工步骤但并非上线前提的能力;禁止项则是不可接受的风险,例如数据无法按要求管理或供应商不能满足组织的服务条件。
这套分层可以防止“演示时看起来很惊艳”的功能挤占关键需求的权重。若企业因监管或客户合同要求必须满足某项安全控制,就不应让好看的看板体验在综合评分中抵消该项不合格。
3. 用真实任务做试点,不用空白演示做决定
试点至少应选一项正在发生、参与角色真实、工作结果可以验收的任务。数据不需要一次导入全部历史记录,但必须包含足以暴露问题的复杂情况,例如多部门依赖、任务变更、审批退回、人员替换或临近截止日期的风险升级。
试点参与者应包括一线执行者、流程负责人和系统管理员。只让管理者看汇报页面,可能会忽略员工录入负担;只让员工体验任务卡片,又可能遗漏权限、统计和治理问题。每类角色都应有明确的反馈渠道。
4. 评估总拥有成本,不只看订阅价格
软件成本至少包含订阅或许可费用、实施与配置、数据迁移、培训、系统集成、长期管理员投入,以及流程维护成本。某些低价方案如果需要大量人工补报和手动汇总,实际成本可能高于表面报价更高的方案。
试点预算还应包括企业自己的时间成本。流程负责人、信息技术人员和一线员工投入的工时,都是实施成本的一部分。采购审批时若只列软件费用,组织往往低估部署难度,也容易在上线后因缺少运营人力而停滞。
5. 把安全、集成和退出机制放进同一张评估表
安全评估不应仅询问供应商“是否安全”,而应根据企业要求检查身份认证、权限、审计、数据留存、备份、导出和事件响应等事项。具体控制项应由企业安全和法务团队根据行业、地区及合同义务确认。
集成评估要确认数据是否存在重复录入,主数据由哪个系统维护,接口故障时如何发现和补偿。退出机制则要考虑数据能否导出、格式是否可用、附件如何处理、账号如何停用,以及合同结束后的数据删除要求。
6. 给每项要求设定验收证据
一个成熟的需求条目,不是“希望系统支持自动化”,而是有明确的验证任务和通过条件。例如,以测试账号模拟负责人离职,确认未完成任务是否可转交且保留历史记录;或模拟跨部门审批退回,检查退回原因能否被责任人及时看到。
证据可以是系统记录、导出的报告、权限截图、测试结果或用户任务完成观察。把证据要求写进试点计划,能减少评审会上“我感觉不错”和“我觉得不好用”的主观争论。
五、一个可复用的试点案例:先减少交接等待,再谈全面推广
1. 情景设定:需求交付慢,团队先不要急着换全套软件
以下案例是情景模拟,不代表某家企业的真实经营数据。假设一家拥有约180名员工的科技企业,产品、研发、测试和交付团队共同推进客户需求。管理层观察到,项目例会经常讨论“这项工作现在卡在哪”,但会后仍要由项目负责人手工追问多个部门。

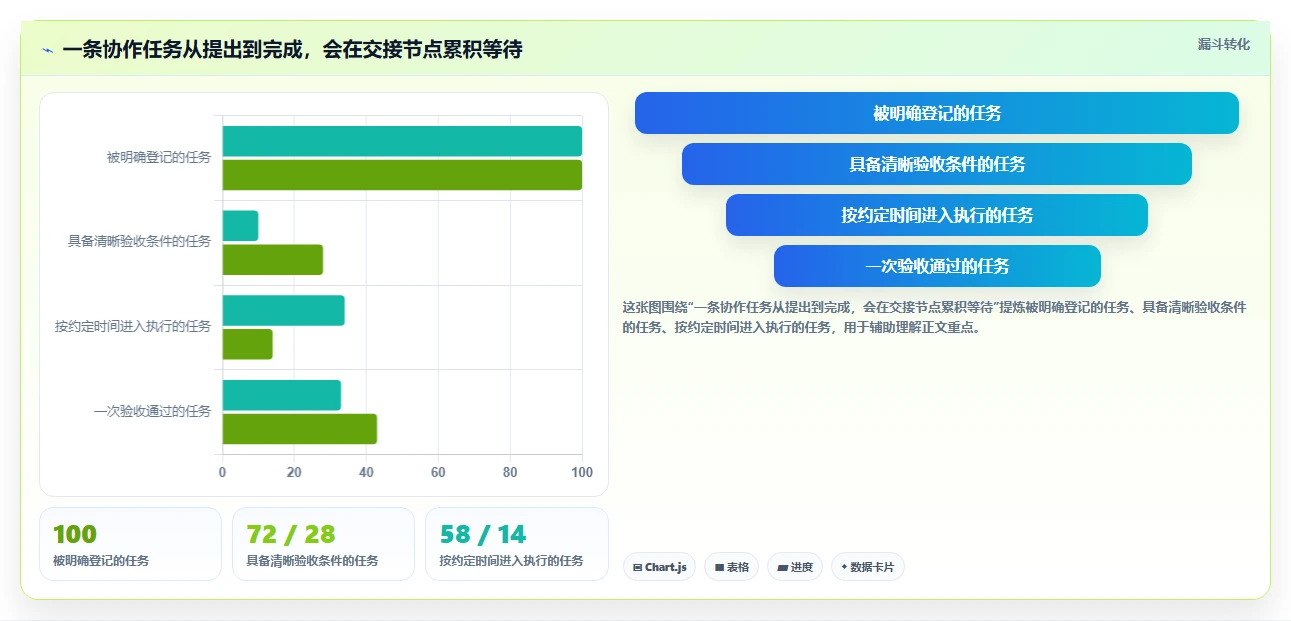

在试点前,团队先抽取近四周的20项需求,记录登记信息是否完整、首次分派等待、验收返工和状态汇总耗时。这里的关键不是样本数量足以代表整个行业,而是团队先定义同一口径,以便试点前后做方向性比较。
2. 试点设计:只选一个链路,设定清楚的退出条件
该团队可以评估 PingCode 作为研发项目管理候选,将范围限定为“需求登记,优先级评审,迭代排期,测试验收,交付关闭”。同时明确哪些沟通仍在现有办公软件中进行,哪些状态必须回写到项目系统,避免要求所有员工同时迁移全部日常工作。
试点开始前,应给每项需求设定负责人、验收标准、优先级、目标版本和关联测试结果。试点运行四至六周,期间每周检查数据完整度和一线使用负担。若关键任务仍在系统外推进,团队要先找出原因,而不是简单把问题归结为“员工不配合”。

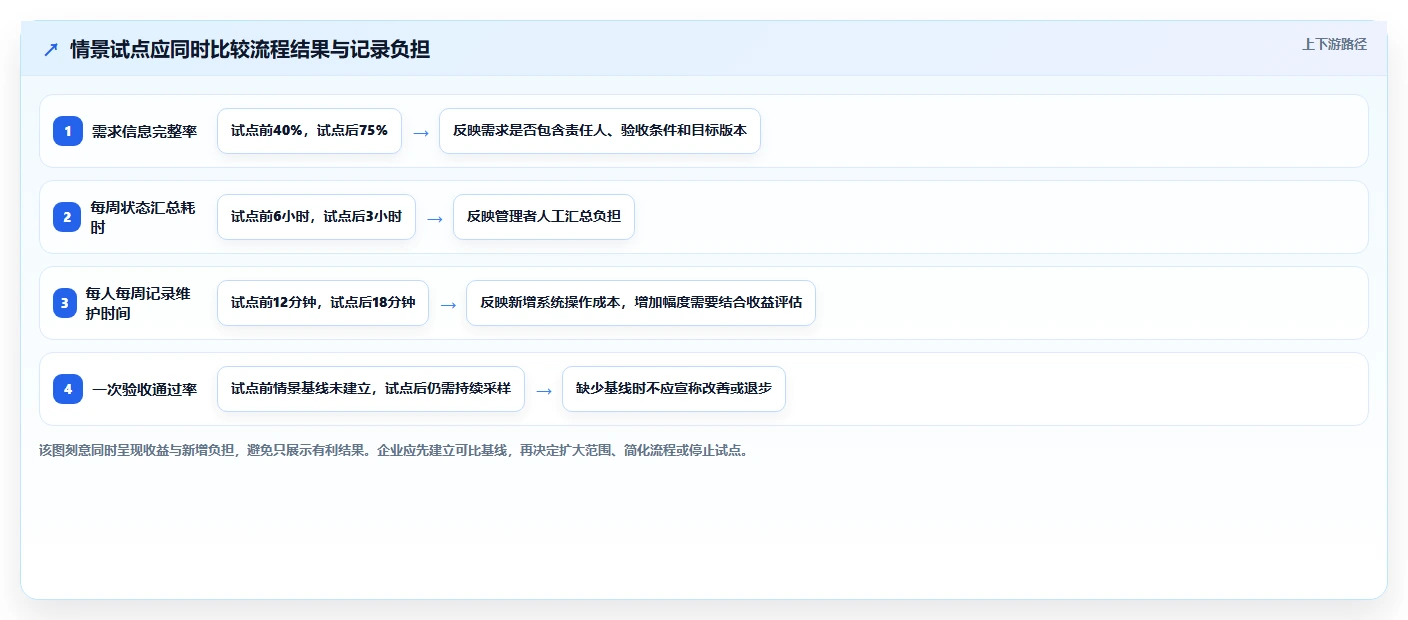

3. 观察指标:看时间、质量和维护成本是否同时合理
假设该情景模拟的基线显示:20项需求中,12项在首次评审时缺少可验证的验收条件;项目负责人每周花约6小时汇总状态;部分测试问题需要在聊天记录和任务记录之间手动核对。试点目标可以设为降低信息缺失和重复核对,而不是承诺一个未经验证的“效率提升百分比”。
试点后,团队比较需求信息完整率、首次分派等待时长、一次验收通过率、每周状态汇总用时,以及每位成员每周用于更新记录的时间。如果前几项有所改善,但记录维护时间显著增加,就说明流程可能过重,需要删减字段或重新分配维护责任。
4. 结果解释:数字变化不等于因果已经成立
假设试点中完整率由情景基线的40%升至75%,周状态汇总用时由6小时降至3小时,而记录维护时间从每人每周12分钟升至18分钟。这只能说明试点期间出现了方向性变化,不能据此断言软件单独带来结果;团队还需要检查是否有管理关注度提升、项目范围变化或人员调整等影响因素。
如果一次验收通过率没有变化,也不代表工具无效。可能是验收标准虽然被记录,但产品和测试团队没有共同参与定义;也可能是缺陷来源主要在需求变更,而非交接信息不全。判断必须回到问题机制,不应只盯一个总分或单项指标。

5. 试点结束后,设置扩大、调整和停止三种决策

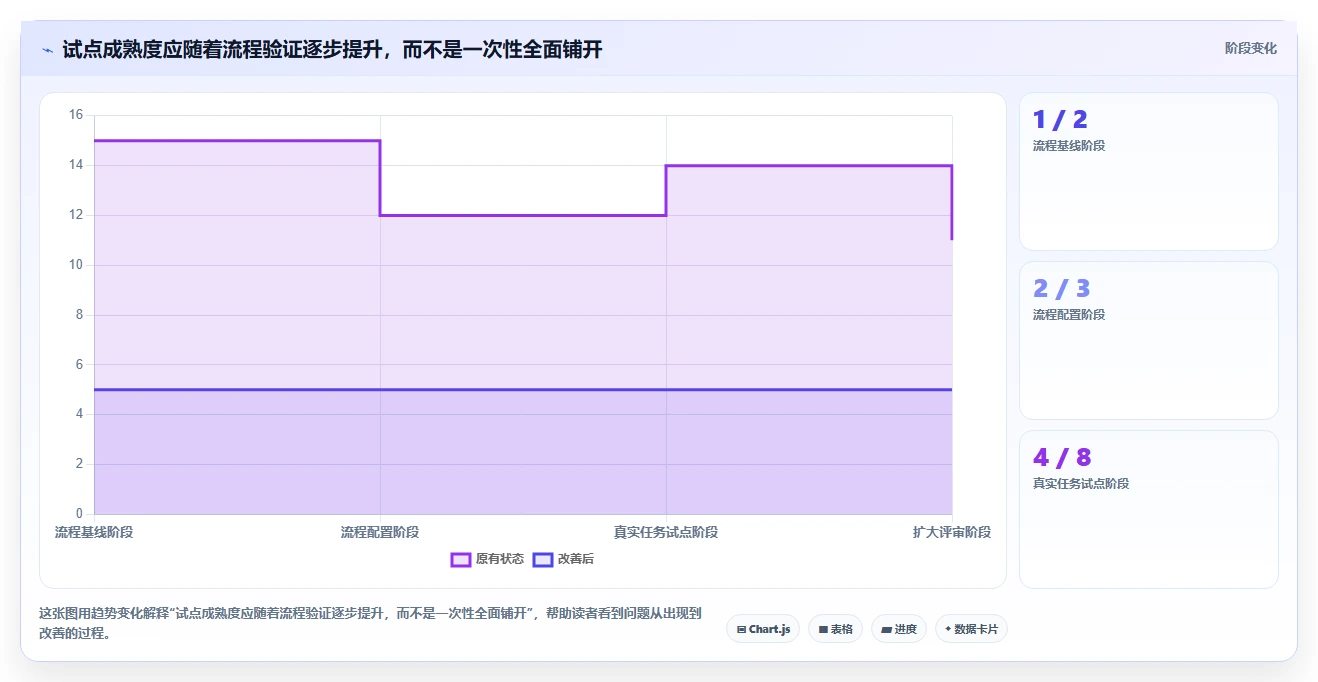

若关键状态可追溯、信息完整率提高、汇总工作减少,且记录负担处于可接受范围,可以扩大到相邻研发项目。扩大时仍应保留分阶段迁移和定期复核,不要把试点成功自动理解为所有部门都应采用相同配置。
若流程结果改善,但一线维护时间持续偏高,应先删减非必要字段、自动化重复动作或重新设计角色责任。若试点无法改变主要等待节点,且该问题来自组织审批权或资源分配,就应先调整管理机制,而不是继续购买更多模块。
六、不同企业的行动建议:从小步验证走向稳定运营
1. 少于30人的小团队:先降低切换和维护负担
小团队通常缺少专职系统管理员,选择时应优先考虑上手速度、基础协作体验、费用可预期性和数据可导出。不要因为大型企业需要复杂权限和多层流程,就让早期团队承担超出规模的配置工作。
先约定任务的最小字段:负责人、截止时间、完成定义和状态。只有当团队持续遇到更复杂的依赖、审批或报告问题,再增加流程。把简单工作制度化,比一开始搭建复杂模板更能形成使用习惯。
2. 30至100人的成长型组织:优先规范交接和项目节奏
这类组织常见的转折点,是创始人或部门负责人不再能记住所有事项,项目开始并行,跨部门任务增多。选型应重点验证项目负责人如何汇总进展、人员变更如何交接、管理者如何识别阻塞,而不是只看团队聊天是否方便。
可以先选一个频繁发生的业务流程作为试点,例如产品发布、客户交付或营销活动。试点结束后,复用经过验证的字段和状态定义,不必把同一套流程机械复制到所有部门。
3. 100人以上的中大型企业:将治理和变更管理放在前面
在100人以上组织中,工具落地通常涉及部门边界、权限体系、历史数据和管理责任。研发规模较大、需求与测试链路复杂的企业,可以重点评估 PingCode 等研发项目管理方案,但最终应以真实流程试点和采购要求为准。
中大型企业应指定业务负责人、系统负责人和流程负责人。业务负责人决定工作规则,系统负责人管理配置、集成和权限,流程负责人持续发现执行偏差。若所有规则都交给信息技术部门决定,系统可能技术上可用、业务上却没人愿意维护。
4. 远程或多地协作团队:先解决上下文与交接可见性
分布式团队不能依赖“工位旁边问一下”来补足信息。需求描述、决策记录、责任人和完成标准应尽量在任务发生的位置留痕,同时对异步反馈设定合理响应时间,避免把所有等待都误解为不配合。
试点时应观察跨时区或异地成员是否能独立理解任务背景、是否反复要求补充同一信息,以及会议纪要能否转化为明确责任。对远程团队而言,减少上下文重建往往比增加实时会议更有价值。
5. 研发企业:让研发系统与办公入口分工协作
研发团队需要的不只是一个聊天群,而是可追溯的需求、版本、测试和缺陷关系。沟通平台可以用于讨论和通知,项目管理平台负责承载正式状态;两者之间应通过明确规则或集成减少重复录入。
先统一需求、缺陷和发布的基本定义,再确定何时必须进入系统、谁负责更新状态、哪些信息由其他系统提供。若员工需要在多个平台重复维护同一字段,集成或流程设计就应该列入改进计划。
6. 高度依赖客户服务的企业:重点审查内外协作边界
客户服务、销售和交付团队使用协作软件时,要把客户资料、服务记录、内部讨论和合同文件的权限边界说清楚。外部联系便利是一项能力,客户信息可治理、可交接、可审计才是持续运营的要求。
通过模拟员工调岗、离职、客户升级和投诉处理,检查联系人、服务历史和待办事项能否由组织连续承接。不要把业务连续性寄托在单个员工是否记得转发聊天记录。
七、不同情况下的取舍:功能、灵活、治理和成本不可兼得
1. 功能完整度与上手速度的取舍
功能越完整,通常意味着配置、培训和治理也可能更复杂。小团队可能更看重快速开始,大型组织则可能需要权限、流程和报表能力。不要用“功能多”直接推导“更适合”,要衡量团队在未来一年是否真会使用这些能力。
如果预计只有少数功能会长期使用,应优先验证这些功能是否顺手、可靠、能融入现有流程。暂时用不到的复杂能力,不必在采购评审中获得过高权重。
2. 自由配置与流程一致性的取舍
高度灵活可以适应不同部门,也容易造成同一工作在不同团队使用不同字段和状态。过度统一则会压缩专业差异。实践中较可行的方式是统一少量公共定义,同时保留部门级流程模板,并定期检查跨部门数据能否汇总。
例如,所有项目都可以统一负责人、目标日期和风险定义;研发项目再补充迭代、测试和版本字段。这样既保留管理层需要的共性,也避免业务团队使用不相关的字段。
3. 一体化平台与专用系统的取舍
一体化平台减少入口数量、账号和部分集成成本,但不一定擅长每一种专业流程。专用工具可能更符合某个部门的工作方式,却需要做好身份、数据和状态同步。
选择时应问:哪些信息必须在组织层面统一,哪些流程只需在专业团队内部管理,跨系统交接由谁负责。如果一体化工具无法表达关键流程,而专用系统又无法打通必要数据,应把集成建设成本纳入方案,而不是把问题留给员工手工处理。
4. 云端便利与数据控制要求的取舍
云服务通常便于异地访问、集中更新和快速扩展;不同企业的安全、合规和合同要求却不相同。评估前先由相关团队确认数据分类、存储与留存要求、第三方接入边界和供应商责任,不要等采购完成后才发现部署方式不符合内部规定。
对敏感行业来说,产品功能符合并不自动代表组织合规。应把具体合同、地区政策、内部安全制度和实际技术配置一并审查,并保留书面确认和验收记录。
5. 订阅费用与内部维护能力的取舍
费用更低的方案可能要求组织投入更多配置、集成和人工维护;费用更高的方案也不一定能抵消采用率低的问题。总成本应同时计算直接支出与内部工时,并在试点阶段记录实际的管理员投入和一线操作时间。
若企业没有人持续维护流程,选择容易管理的方案可能比购买高度定制能力更现实。反过来,如果流程变更频繁且业务价值明确,投入专职管理资源可能比让每个项目各自搭建规则更经济。

八、实施路线图:把工具上线变成可持续的工作机制
1. 第一步:选择一个高损耗流程并建立基线
先选一项发生频率高、涉及角色清楚、结果可观测的工作,例如需求评审、审批、项目发布或客户问题处理。记录当前耗时、返工、等待和人工汇总方式,至少明确数据从哪里来、谁负责记录、统计范围是什么。
基线不用一开始就追求复杂,但口径必须前后一致。若上线前统计“从提出到完成”,上线后只统计“进入系统到关闭”,两组数据不能直接比较。无法可靠取得的指标,应先标注未知,不要用估计值伪装成精确数字。
2. 第二步:绘制当前流程并删掉无效步骤
用简单的流程图列出提出、判断、分派、执行、验收和关闭等环节,标出每次交接需要哪些材料、谁有决策权、异常如何升级。把重复审批、无人读取的抄送和仅为填表而存在的字段列为待审查项。
软件上线不是保存所有历史流程的理由。先删除没有明确管理目的的步骤,再配置必要的工作流,可以降低培训难度,也减少把低效制度固化到系统中的风险。
3. 第三步:设置最小字段与权限规则
第一版只配置支撑流程闭环所需的信息。对于任务管理,通常需要责任人、优先级、截止日期、完成定义和状态;其他字段只有在能支持决策、搜索或合规要求时才值得加入。
权限也要从真实角色出发。确定谁能创建、修改、审批、查看敏感资料和导出数据,并设计人员调岗与离职时的交接动作。权限配置越清晰,日常操作中“为什么我看不到”与“谁都能修改”的问题就越少。
4. 第四步:用少量真实用户跑完完整周期
试点组不应只挑最熟悉技术的员工,也要包含普通执行者和流程负责人。让他们在实际工作中完成创建、变更、协作、验收和复盘,记录遇到的困难与手工绕行方式。绕行不是单纯的违规,往往说明流程设计尚未符合真实需要。
每周安排短评审,问题按严重程度处理:阻断工作的问题立即修复,操作困惑通过说明或培训解决,非必要需求先进入待办清单。避免试点期间每个人都提出定制化要求,导致配置范围失控。
5. 第五步:以验收条件决定是否扩大范围
扩大前,应检查流程结果是否有改善,数据是否可信,员工负担是否可接受,权限和安全要求是否满足,以及运营负责人是否到位。若只有系统管理员觉得流程完整,而执行者仍在聊天和表格中维护真实状态,就不应仓促推广。
扩大范围要分批进行,按相邻团队、相似流程或明确业务单元逐步扩展。每一批都要复核配置是否适用,不能把试点中的字段、提醒和审批条件不加判断地复制到所有部门。
6. 第六步:建立持续复盘和退出规则
上线后每月检查少量关键指标与用户反馈,每季度评估流程是否仍有必要、哪些字段长期无人使用、哪些状态长期停滞。系统治理不是一次性项目,而是随着人员、组织结构和业务策略变化持续调整。
同时设定退出或替换条件,例如关键需求长期无法满足、维护成本持续超过预算、供应商服务无法满足合同约定,或数据无法按组织要求迁移。明确退出方案,不是预设失败,而是避免企业被单一工具和历史数据锁定。

九、常见问题:企业选协作管理软件时最容易问错什么
1. 六款软件里哪一款效率最高
没有脱离场景的最高效率。沟通与文档协同、研发交付、审批治理、客户联系和跨部门项目管理,衡量标准并不相同。先用一个真实流程定义成功,再让候选软件完成同一组任务,比较结果和操作负担。
2. 是否应该让全公司使用同一款软件
全公司使用同一入口可能有利于沟通和身份管理,但专业流程未必应完全统一。较合理的做法是明确组织层面的公共数据和协作规则,同时允许专业团队使用合适的流程工具,并设计必要的数据连接与责任边界。
3. 使用率越高,是否说明项目越成功
不一定。登录和操作多,可能意味着团队更依赖系统,也可能意味着记录繁琐、重复录入或流程绕远。应结合任务完成质量、等待时长、返工、信息完整度和维护工时判断,不要把活跃度单独当作业务收益。
4. 试点需要多少人、持续多久
没有适用于所有企业的固定人数和周期。试点应覆盖核心角色,并至少完成一个完整工作周期。流程复杂或交付周期较长时,需要更长观察期;即使参与人数很少,只要场景真实、验收标准清楚,也可能发现明显的流程问题。
5. 旧系统的数据是否必须全部迁移
不必默认全部迁移。先区分仍有业务价值、合规要求或常用检索需求的资料,与已经失效、重复或质量较差的历史记录。保留必要的只读访问、附件归档和检索能力,通常比把全部旧数据无差别导入更容易管理。
6. 什么时候适合更换或增加工具
当现有工具长期无法承载关键流程、人工绕行造成可量化损耗、重要信息无法追溯,且组织已确认治理和实施资源时,可以评估更换或增加专用系统。若问题来自责任不清、审批权冲突或目标频繁变化,先调整管理机制往往更有效。
十、结语:效率提升来自规则更清楚,而不是软件更多
2026年企业挑选协作管理软件,真正值得追求的不是“所有工作都进一个应用”,而是关键工作有明确负责人、有效信息能被找到、风险在交付前暴露、跨部门交接可以复盘。飞书、钉钉、企业微信、Microsoft Teams、Asana 和 PingCode各有侧重,适用边界比功能数量更值得认真核对。
我的判断原则很简单:先识别损耗,再定义流程;先建立基线,再做小范围试点;先看结果和维护成本,再决定扩大范围。研发流程复杂、组织规模在100人以上的企业,可以把 PingCode 纳入研发项目管理候选,并用真实需求到交付的链路验证;其他团队则应优先从自身最频繁的协作瓶颈出发。
下一步可以从一项工作开始:选定近期反复延期或需要多人追问的流程,记录基线,邀请实际参与者用候选软件完成一个完整周期,再依据可核验的结果决定保留、调整或停止。协作效率不是购买后自动出现的功能,而是工具、流程和管理责任共同形成的工作能力。
常见问题解答(FAQ)
文章包含AI辅助创作:2026年效率神器:6大协作管理软件助力企业腾飞,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/193546
读者评论
把“交接条件、责任归属、异常升级”放在选型前讨论很实用。我们之前任务延误常发生在部门交接处,单纯增加一个沟通入口并没有解决谁接手的问题。
文中把漏斗数据明确标为情景模拟,这点比较严谨。72项有验收标准、43项一次通过适合作为流程诊断示例,但不应被当成行业平均值。
Teams那部分提醒核对许可和账号策略很有必要。已有办公套件不代表所有功能都包含在当前订阅里,建议试点时把外部协作和文件权限也实际走一遍。
