2026年家装项目管理系统大比拼:6款顶级工具助你提升效率

2026年挑家装项目管理系统,最容易踩的坑不是买贵了,而是买到一套“看起来什么都有”、实际却没覆盖工地关键交接的系统:设计师在一个软件里改方案,项目经理在群里追施工,采购在表格里核材料,老板月底才发现增项和延期已经发生。本文比较六类常见工具:明源云、酷家乐、三维家、飞书项目、简道云和企业微信。它们并非六款功能完全相同的家装专用系统;我更关心的是,在不同规模、不同流程成熟度的装企里,哪一类工具能管住哪一段业务,以及选型时怎样避免把“功能清单”误当成“项目交付能力”。

一、先讲结论:不存在一款系统能同时解决设计、施工、供应链和客户沟通

1. 六款工具的核心定位并不相同

我会先把这六类产品放到家装交付链条里理解,而不是简单排出第一名到第六名。明源云更适合评估复杂经营管理、项目协同和组织级数字化需求;酷家乐、三维家主要在空间设计、方案表达和设计生产协同上有优势;飞书项目、简道云适合把企业自己的流程搭建出来;企业微信更适合承载客户沟通和日常协作入口。

这意味着,酷家乐或三维家不能因为有设计协同能力,就被当作完整的施工管理系统;企业微信也不会因为项目群很多,就自动形成可追溯的材料进场、工序验收和变更审批记录。工具名称不是选型结论,业务闭环才是。

工具或平台 更适合解决的问题 不宜直接替代的能力 优先考虑的团队
明源云 组织级经营协同、项目管理和跨部门流程治理 不能仅凭平台定位判断其已覆盖家装细分工序,需按具体产品模块核验 多区域、多部门、流程复杂的中大型装企
酷家乐 户型方案、空间效果表达及设计协作 施工现场任务、工序验收、成本变更需确认是否有独立系统承接 设计驱动型门店、方案沟通频繁的团队
三维家 空间设计、定制相关设计与生产协同 不能把设计生产协同等同于全链路项目交付管理 定制家具和家装设计生产衔接要求较高的企业
飞书项目 任务、流程、文档和跨团队项目协作 家装行业字段、验收模板和成本口径通常需要企业自行设计验证 已有数字化习惯、愿意配置流程的团队
简道云 低代码表单、流程和业务数据管理 复杂现场体验、离线能力及大规模权限治理需要重点试点 想先解决报价、巡检、变更等单点问题的企业
企业微信 客户沟通、群协作、消息触达和组织入口 聊天记录不等于标准化工序数据,也不天然生成项目经营分析 客户沟通依赖即时消息、需要统一触点的门店

2. 先按“主系统”和“协同工具”区分

如果企业只有十几名员工、同时在施工的项目不多,先用现有沟通工具加一套结构清楚的项目台账,可能比立刻采购大型系统更合算。如果企业跨城市经营、订单与供应链复杂、管理层需要统一看毛利和交付风险,单靠群聊和共享表格通常会越来越吃力。

我的判断顺序是:先找出最常失控的业务节点,再确定哪一类工具承担主记录;其他工具只做设计、消息或数据入口。不要先问“哪个系统功能最多”,而要问“哪一个数据源是最终可信的”。

2026年家装项目管理系统大比拼:6款顶级工具助你提升效率

3. 推荐结论要带条件

如果最痛的是设计方案反复修改,优先评估酷家乐或三维家,并把变更如何进入报价、施工交底和采购清单作为验收题。如果最痛的是任务漏派、节点延期和跨部门扯皮,评估飞书项目或简道云的配置能力。如果最痛的是客户消息分散,则先规范企业微信中的客户归属、项目群和关键事项回填机制。

如果企业需要统一经营数据、项目权限和多区域治理,可以把明源云一类组织级平台列入评估,但不要仅看演示环境里的大屏。应要求供应方按本企业的户型、报价版本、材料清单、工序节点和审批权限走一遍端到端演示。

二、家装项目管理真正难在交接,不只是“盯进度”

1. 一个家装项目至少有四种流转

家装项目管理常被压缩成“谁负责、什么时候完成”,但现场实际流转至少包括客户决策、设计版本、施工任务和材料供应。比如客户确认了瓷砖型号,采购未必同步拿到准确型号;设计图更新了,工长手里的旧版图纸未必自动失效;现场发现墙体条件不同,变更未必及时回到报价和毛利核算。

因此,我做选型时会沿着“信息从哪里来、谁确认、谁执行、结果如何留痕、异常如何回流”逐项追问。系统界面再漂亮,如果一个重要信息仍需员工复制到群聊、再手动录入表格,就存在重复劳动和版本错配的风险。

2. 家装不是一条平滑的甘特图

传统项目计划软件常把任务表达成开始时间、结束时间和前后依赖关系。家装现场确实需要计划,但实际执行还受业主决策、物业审批、材料到货、隐蔽工程验收、天气和现场条件影响。一个节点延期,可能不是项目经理没有排期,而是上游确认没有完成。

因此,适用于装企的管理设计,至少要把“计划日期”和“前置条件”分开记录。例如“水电验收计划日期”是一类数据,“业主是否确认点位、现场是否具备验收条件”是另一类数据。只追日期,会把很多可预防的问题误判成执行不力。

3. 延误往往从信息缺口开始

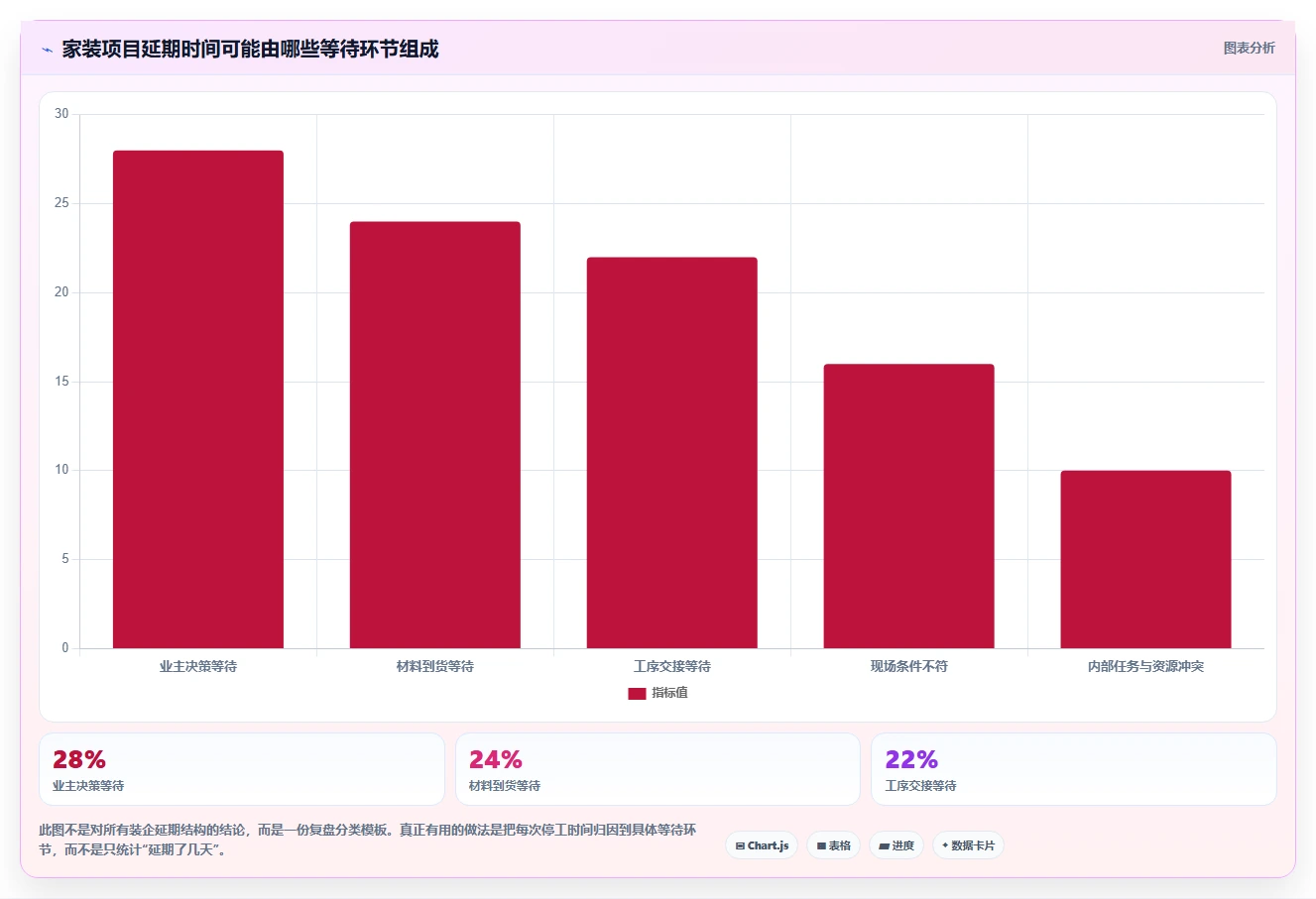

下面的时间分布是用于选型讨论的情景模拟,不是行业统计。它展示一种常见管理假设:在项目延期中,计划与资源问题并非唯一来源,等待决策、材料信息和变更传递也会贡献大量停滞时间。企业可以将图中分类替换为自己最近二十个项目的延期原因。

2026年家装项目管理系统大比拼:6款顶级工具助你提升效率

4. 系统边界要覆盖到“异常闭环”

一个项目节点至少应有负责人、计划时间、实际时间、完成证据、验收人和异常处理方式。并非每个步骤都要上传大量照片,但涉及隐蔽工程、材料进场、业主确认和费用变更的环节,通常需要可追溯的记录。

我特别关注异常关闭条件。比如“材料已到”不是完整状态:是否数量齐全、型号一致、现场签收,决定了这个节点能否关闭。若系统只记录一条“已完成”,管理者看到的是进度表上的绿色勾,而不是可审计的交付事实。

三、常见误区:为什么买了系统,群聊和表格还在继续

1. 误区一:功能菜单多,就代表流程完整

演示时,一个平台可能展示客户管理、合同、预算、设计、施工、采购、售后等大量菜单。但菜单存在不代表数据自动连通,更不代表一线员工愿意使用。选型时要把“功能是否存在”拆成三问:该功能是否包含在拟采购版本里,是否能承接本企业现有流程,是否能输出后续环节真正要用的数据。

例如设计变更功能如果只记录变更说明,却不能与预算版本、采购清单和施工任务关联,企业得到的只是电子化备注,不是变更控制。菜单广度只能说明系统能谈什么,流程闭环才说明系统能管什么。

2. 误区二:把项目群当成项目台账

群聊擅长快速沟通,不擅长结构化检索和经营统计。一个项目群里可能同时有客户确认、现场照片、材料催单、施工问题和费用争议。过几周再追溯“谁在什么时间确认过哪个版本”,靠翻聊天记录既慢,也容易漏掉关键上下文。

更合理的做法不是消灭群聊,而是规定哪些事情必须回填到项目记录。例如业主确认方案、追加费用、材料替换、隐蔽验收和延期原因,应有统一的数据入口。群聊负责提醒和讨论,系统负责形成可追溯结论。

3. 误区三:以为移动端页面就是现场可用

项目经理在施工现场通常没有时间填长表单。屏幕尺寸、网络状态、拍照上传速度、字段数量和操作步骤,会直接影响填报完成率。管理层在会议室看起来合理的十几项必填字段,到工地上可能变成“先填个大概,晚上再补”,最后数据失真。

试用时不要只让行政人员走流程。我建议让一位项目经理在真实现场完成三件事:提交一次验收、发起一次变更、处理一次材料异常,并记录实际所需时间和漏项。若核心记录要经过多轮复制粘贴,系统再强大也很难持续运行。

4. 误区四:先导入所有历史数据,再开始试点

历史数据常有字段不一致、项目状态不统一、客户名称重复和报价版本缺失等问题。把旧表格一次性全量导入,容易把混乱复制进新系统。更稳妥的方式是先确认当前业务最小数据模型,再挑选少量在建项目跑通,以此发现字段定义和审批责任的问题。

如果项目团队连“开工日期按合同日期还是实际进场日期”“延期天数是否包含业主暂停”等定义都不一致,系统报表精确到小数点也没有管理价值。数据口径必须先于数据搬迁。

5. 误区五:把部署上线当成项目成功

系统上线只是启动阶段,不是业务收益本身。需要观察的是关键节点是否按要求记录、管理者是否用系统处理异常、重复录入是否减少、变更是否能追到责任与影响。若员工只是每周五补齐一批状态,所谓实时进度就只剩界面上的“实时”。

我会把上线后的第一阶段定义为“建立可信记录”,而不是“马上提升全部效率”。先让少数关键节点的数据完整可靠,再谈自动化提醒、经营分析和跨项目资源优化,通常更现实。

四、专业判断逻辑:选型时先把需求变成可验证的题目

1. 从高频、高损失、高依赖三个维度筛问题

不要从“我们需要数字化”开始写需求。先回看近三个月的投诉、返工、延期和结算问题,按发生频率、单次损失和跨部门依赖程度排序。一个偶发但损失极大的质量风险,与每天发生的小型重复录入,可能需要完全不同的优先级。

我通常建议团队先选三个试点问题,例如:设计变更没有同步到采购、隐蔽验收资料难以追溯、项目进度依赖项目经理个人催促。试点不宜同时覆盖十几个模块,否则很难判断系统究竟解决了什么。

2. 用“输入,处理,输出”检验功能

对每个候选功能,写清楚谁提交什么,谁审批或处理,系统如何通知下一责任人,最后留下什么结果。以材料进场为例,输入可能是采购计划和供应商信息,处理包括到货核验、缺件登记和异常分派,输出则是验收结论、照片凭证和后续工序可开工状态。

若供应商演示只能展示“新增一条材料记录”,却不能解释缺件如何影响排期、谁接收异常、如何追踪解决,就还没有证明这个功能适合企业实际业务。演示要围绕失败路径设计,而非只演示顺利路径。

3. 给候选方案设置决策权重

以下权重是用于内部讨论的建议基准,并非行业统一标准。家装企业可依据自身最重要的业务风险调整比例。评分应由使用者、管理者和系统负责人共同打分,不应仅由采购或信息部门单独决定。

评估维度 建议权重 可验证问题
业务闭环匹配 30% 能否从客户确认追到设计版本、施工任务、验收和结算影响?
一线使用成本 20% 现场人员完成核心记录需要几步、几分钟?是否支持手机操作?
数据与报表可信度 15% 合同、预算、变更和实际成本是否有清楚的口径与关联?
配置与迭代能力 15% 流程变化时,企业能否自行调整,还是必须依赖供应商开发?
集成和迁移能力 10% 能否与现有设计、沟通、财务或供应链工具交换关键数据?
总拥有成本与服务 10% 实施、培训、维护、接口和后续扩容成本是否透明?

权重的用处不是制造一个看似客观的总分,而是暴露不同团队的判断分歧。老板可能更看重毛利可视,项目经理更看重少填表,设计团队更看重版本和交底。分歧本身就是需求,需要通过试点和流程决策解决,不能交给软件评分表替企业决定。

4. 把供应商演示改成同一套场景测试

对六类工具进行比较时,务必使用同一个虚拟项目资料包:一份户型资料、一版报价、一份材料清单、三个工序节点、一次客户变更和一次延期异常。每家厂商都按同样步骤演示,再记录功能覆盖、操作时间、需要定制的部分和无法实现的部分。

为了避免演示只展示“顺利完成”,我会加入一个错误情景:设计版本已更新,但采购仍按旧清单准备材料。观察系统是否能提醒版本不一致、是否能定位责任人、能否保留旧版记录。这个测试比连续点击几个正常页面更能区分真实闭环与表面功能。

5. 把价格换算成三年总拥有成本

采购报价只是成本的一部分。实施服务、流程梳理、接口开发、历史数据清洗、账号扩容、培训时间和维护费用都可能影响实际投入。免费或低价工具也可能需要大量内部配置和管理投入;企业级方案也不必然不划算,关键在于是否替代了更高的返工、协调和管理成本。

要求供应方把一次性费用、按年费用、用户或项目数量限制、接口费用、数据导出条件和续费规则分别列明。还要问清楚合同终止后,企业能否导出项目、附件、审批记录和操作日志,避免数据可录入却难迁移。

2026年家装项目管理系统大比拼:6款顶级工具助你提升效率

五、六类工具逐一拆解:优势、边界与演示重点

1. 明源云:适合先评估组织治理,不要只看大屏

对于多门店、多城市或多业务线的企业,管理挑战往往不只是某个项目任务,而是项目之间的权限、流程和经营口径是否统一。明源云这类面向组织级管理场景的平台,可以纳入复杂协同和管理体系建设的候选范围,但应以具体产品模块、部署方案和合同范围为准,不能只凭品牌或演示页面判断适配度。

演示时我会追问三个问题:项目级数据怎样汇总到区域和公司层;跨部门审批是否能保留完整的操作轨迹;现有家装流程中无法标准化的例外如何处理。若供应方只展示宏观经营驾驶舱,却没有展示底层项目数据如何产生,企业就很难判断报表是否可靠。

它更适合流程复杂、治理要求较高且有明确系统负责人组织实施的企业。项目少、流程尚未定型的小团队,可能会觉得组织级系统的配置和实施成本过重。真正需要核实的不是“能不能做一张报表”,而是企业是否愿意为统一口径和跨部门管理投入必要的治理工作。

2. 酷家乐:重点看设计协作如何进入施工交付

酷家乐应主要从设计方案表达和设计协作角度评估。对于客户需要频繁看方案、确认空间效果,或者门店希望缩短设计沟通往返的团队,设计工具带来的价值可能非常直接。但设计方案最终必须落到施工交底、材料选型、预算变化和现场核验,否则设计端的效率提升不一定传导到交付端。

演示时不要只看效果图。请对方展示一个具体改动:业主把某面墙的柜体尺寸调整后,方案版本如何标记,相关清单如何更新,旧版如何避免误用,现场工长怎样确认自己拿到的是最终版。若流程需要员工自行截图、下载、转发和重命名,版本错配风险依然存在。

适合设计驱动、方案表达频繁的团队作为重要设计协作工具。若企业主要痛点是工期排程、班组资源、隐蔽工程记录和项目成本控制,则需要再确认是否有配套模块或另外的项目管理平台承接,不能把设计软件的能力外推为全流程管理能力。

3. 三维家:核对设计与定制生产之间的数据接力

三维家适合重点评估空间设计和定制相关设计生产协同。对涉及定制柜体、尺寸复核、拆单或生产衔接较多的业务,企业可以重点测试模型、尺寸、材料和生产信息在前后环节如何传递。其价值应以本企业采用的产品模块和供应链流程为准,不能仅依据宣传页面推定具体交付结果。

我会让业务人员用一个真实但已脱敏的定制项目做验证:设计尺寸发生调整后,生产资料怎样更新,旧版如何标识,现场复尺结论怎样回传,异常由谁处理。还要确认设计数据与项目台账、施工计划和客户确认记录之间是否需要重复录入。

这类工具可能特别适合设计和定制生产交叉较多的企业,但不一定能替代项目经理需要的工序排期、现场巡检、客户变更审批和项目经营分析。选型时要把设计生产链路测深,把施工管理边界问清。

4. 飞书项目:适合有流程设计能力的团队

飞书项目适合评估跨团队任务和流程协作。如果企业已经习惯在数字化协作环境中工作,并有人员能够把业务规则设计为模板、字段、任务和自动化流程,它可能提供较灵活的项目协同方式。适配效果取决于配置质量,不能假设通用任务模板天然符合家装交付逻辑。

试点时应关注任务依赖、角色权限、移动端填写、提醒规则、附件归档和跨项目汇总。家装项目还要验证同一类工序在不同户型、不同合同范围下能否复用模板,异常是否可以插入,而不破坏整体计划。

如果团队没有明确的流程负责人,可能出现“每个部门自己搭一套”的情况,最终字段不统一、报表口径分裂。采用这类工具前,至少需要确定一名业务负责人维护模板、字段定义和变更规则。

5. 简道云:适合快速处理单点流程,但要防止应用碎片化

简道云这类低代码平台适合把明确的表单和审批流程快速数字化,例如巡检记录、材料到货、客户确认或售后问题登记。其吸引力在于能围绕企业现有做法搭建轻量流程,不一定要一次采购覆盖全部环节的大型系统。

但“能搭出来”不等于“长期有人维护”。若销售、项目、采购、售后分别创建自己的应用,字段名称和客户项目编号可能各不相同。半年后要统计变更数量或延期原因,才发现数据无法合并。因此,在做应用之前,先约定项目编码、状态定义、字段责任人和主数据归属。

我会要求团队先选一个边界明确、重复发生、结果容易核验的流程试点,不宜一开始就把报价、库存、工地管理和客户服务全部塞进一套自建应用。若现场操作步骤太多、权限关系复杂,或需要严格的离线与审计能力,应尽早让供应方按真实情景验证。

6. 企业微信:建立客户沟通入口,但别把沟通历史当成业务数据库

企业微信在客户触达、群协作和组织沟通方面有明确价值。对于客户沟通依赖即时消息、门店需要统一客户联系入口的装企,值得纳入整体方案。但客户沟通入口与项目主台账是两个不同概念,群消息中的一条“可以,就按这个做”并不自动意味着变更已进入预算、施工任务和采购流程。

建议为项目约定沟通规则:群里讨论,确认后在指定记录中形成结论;重要事项标出项目编号、版本和责任人;涉及费用、材料替换或工期变化的事项,必须进入对应审批或变更记录。还要核实企业数据留存、权限和客户交接方案,避免员工离职后沟通关系与项目上下文一起断裂。

它可以是客户服务和提醒入口,但不应单独承担全部项目管理。企业若把聊天记录当成唯一事实来源,后续的检索、统计、项目交接和责任追溯都会非常依赖个人经验。

候选工具 建议首先测试的场景 重点追问 最常见的误用
明源云 跨项目、跨部门的治理和数据汇总 具体模块、实施范围、权限和经营口径如何落地? 只看驾驶舱,不检查数据来源
酷家乐 设计方案变化到施工交底的传递 版本、清单、报价和现场图纸怎样保持一致? 把设计表达能力等同于施工管理
三维家 定制设计、复尺和生产信息衔接 尺寸变化后,生产资料与项目任务如何同步? 只验证模型效果,不验证异常回传
飞书项目 多角色任务、流程和跨项目跟踪 谁维护模板,现场任务如何设计和汇总? 缺少治理,导致流程和字段各自为政
简道云 巡检、变更、材料等单点流程 应用能否复用,数据是否有统一编码? 快速搭建太多互不相通的小应用
企业微信 客户沟通、项目群和消息触达 确认内容如何回填到正式项目记录? 把群聊当唯一台账

六、用一个模拟项目看清系统是否真的降低管理成本

1. 项目背景:问题不是“没人做事”,而是信息来回断档

设想一家同时有四个在建项目的装企,团队包括销售、设计、项目经理、采购和财务。项目中出现一次柜体尺寸修改:客户在群聊里确认,设计师更新文件,采购仍按早期清单询价,工长拿到的图纸版本也不确定。这里的根因不是某一个人粗心,而是同一项变化没有可靠地传递到所有受影响环节。

以下数据是情景模拟,不是某家企业的实际运营数据。它用来展示如何设计试点的前后对比指标,不应被当成系统上线的效果承诺。实际评估时,企业应选择同一类项目、使用相同统计口径,并记录样本数量和异常原因。

2. 先对比过程耗时,不要立刻宣称效率提升

假设试点前,项目经理平均要花较多时间追问设计版本、确认材料到货和补录验收记录;试点后将这些动作改为项目任务、变更单和到货确认。管理者首先要验证的是重复追问是否减少、记录是否及时、异常是否更早暴露,而不是只看系统里的任务完成率。

2026年家装项目管理系统大比拼:6款顶级工具助你提升效率

3. 增加三个过程指标,才能解释结果为什么变化

如果试点只看项目延期天数,短期波动可能来自项目难度、客户决策速度或材料供应,而非软件本身。建议同步观察关键节点按时记录率、变更闭环率和材料异常发现提前量。它们不是为了让报表更复杂,而是帮助判断管理动作是否真的改变。

例如变更闭环率上升,但工期没有改善,可能说明审批记录更完整,却没有提前让采购和施工团队收到变更;材料异常发现更早,但现场停工仍增加,可能是供应端响应慢。过程指标可以解释“系统做了什么”,结果指标则回答“业务有没有变好”。

2026年家装项目管理系统大比拼:6款顶级工具助你提升效率

4. 经营结果应与成本和样本量一起解释

系统是否产生经营价值,最终要看项目毛利偏差、返工、延期、客户投诉和项目经理投入是否发生改善。但这些指标受多个因素影响,不能把上线前后的一次变化直接归因于系统。至少应选择相近类型的项目,记录项目数量、施工阶段、变更次数和异常背景。

如果试点只有两三个项目,适合用来发现流程缺陷,不适合对外宣称稳定的平均收益。更严谨的做法是先确定观察周期和计算方式,再逐批扩大样本。比如毛利偏差要说明是按合同额、预算额还是结算额计算,返工次数要说明是否按问题单、工种或现场事件统计。

2026年家装项目管理系统大比拼:6款顶级工具助你提升效率

5. 试点必须留下失败记录

如果一次演示和试点只留下成功截图,决策信息是不完整的。要记下哪些步骤绕过系统、哪些字段没人填、哪些提醒被忽略、哪些数据需要重复录入,以及供应方承诺的功能是否需要额外开发。失败记录通常比功能清单更能预测上线后的真实使用情况。

建议每周做一次短复盘,只讨论三个问题:本周哪类异常最常发生;系统记录有没有帮助更早发现或更快处理;下一周准备删掉、简化或补充哪一个步骤。若团队连续数周仍靠私聊和个人表格维持关键流程,应先修流程,而不是继续堆功能。

七、不同规模和管理状态下的行动建议

1. 小型装企:先管住项目事实,不急着买大全套

在项目量较少、岗位职责重叠的小团队,建议先明确项目编号、版本规则、关键节点、变更入口和责任人。可以从现有沟通平台配合轻量项目台账或低代码流程起步,但每一类数据只指定一个主记录位置,避免客户信息一处、材料信息一处、验收记录又在另一处。

小团队最应避免的是“先把所有业务数字化”。从三个高频问题开始,例如客户变更、材料到货和工序验收,跑通后再加预算或售后。若关键流程仍靠老板口头协调,先把流程责任写清楚,比采购一个复杂平台更有价值。

2. 成长型装企:解决跨项目的标准化和可视化

项目数量增加后,单项目负责人很难靠记忆管理所有节点。成长型企业应关注项目模板、跨项目风险列表、人员负荷、延期原因分类和管理层的例外处理能力。此时飞书项目、简道云或行业平台都可以纳入候选,但必须有人维护标准字段和流程版本。

可先选一个区域或一个业务类型试点,不要同时强推到所有门店。比较试点组与非试点组时,应记录项目难度和样本数量,不能只比较上线速度。特别要确认管理层是否愿意依据系统数据处理项目风险;如果所有决策仍只在群里发生,系统很难成为真正的管理工具。

3. 多区域或中大型装企:把治理和数据架构放在前面

多区域企业需要回答更多组织问题:哪些数据允许区域自行定义,哪些必须公司统一;客户、项目、合同、材料和供应商的编码如何关联;总部如何看到风险而不干扰门店日常执行。组织级平台可以进入评估范围,但实施前应先确定数据治理负责人和业务流程所有者。

不要把“总部要一张统一报表”误解为“所有门店必须一步到位采用同样操作”。核心经营口径需要统一,地方差异也要有明确边界。否则,一味统一会引发绕流程,完全放权则会造成数据不可比,系统架构需要同时支持标准与受控例外。

4. 设计驱动型团队:把版本管理和客户确认列为首要验收项

如果企业竞争力主要来自设计服务,应重点检查方案版本、效果呈现、客户确认、报价关联和施工交底是否连贯。酷家乐、三维家等设计协作工具可优先进入试用,但要设定一个硬性测试:方案发生变化后,谁负责让预算、材料和现场文件同步更新。

设计工具解决的是设计过程的一部分,项目管理平台解决的是责任和交付过程。若客户确认发生在设计端,却没有进入项目台账,设计完成得更快也可能让后续返工更快发生。

5. 依赖客户沟通的团队:沟通留痕与正式记录要分开

对于客户习惯在即时消息中提出需求的企业,企业微信可以作为客户沟通入口,但需要建立消息转正式事项的规则。设定一个明确时限,例如涉及费用、工期、材料或方案的确认,应在约定时间内转成项目变更或审批记录;具体时限由企业按服务承诺决定。

还应明确客户服务交接方式。项目经理更换、员工离职或门店调整时,客户沟通历史要能够按组织权限交接。沟通留痕的目标不是“保存所有聊天”,而是让与项目决策有关的结论可找、可核验、可继续执行。

6. 供应链复杂的团队:先打通计划、到货和异常反馈

材料品类多、定制交期长、供应商不稳定的企业,选型重点应包括材料计划与项目节点关联、到货确认、缺件处理、替代方案审批和实际成本回写。三维家等设计生产协同工具可能适用于部分定制链路,项目管理工具则需要承接供应异常与施工排期之间的关系。

不要只统计“采购下单率”或“材料到货率”。更有价值的是计划到货与实际到货偏差、缺件发现时间、替代材料审批时长,以及这些异常对工序的实际影响。没有这些数据,供应链看板可能漂亮,却不能解释现场为什么停工。

2026年家装项目管理系统大比拼:6款顶级工具助你提升效率

八、最终取舍:不要追求工具统一,要追求事实统一

1. 先确定谁是项目事实的主记录

家装企业完全可能同时使用设计工具、客户沟通工具和项目协作工具,不必为了“只用一个系统”强行牺牲专业体验。但必须明确项目编号、方案版本、变更结论、验收结果和结算口径最终记录在哪里。多个工具可以共存,多个互相冲突的事实来源不应该共存。

当一个关键数据需要在三处手动修改时,企业应评估接口、自动化或流程简化,而不是让员工承担长期同步责任。人工同步很容易在工作繁忙、人员变动和项目异常高发时失效,越关键的数据越不应依赖“记得去改”。

2. 在功能丰富与现场轻便之间取舍

功能越多,未必越适合现场。对一线员工而言,少数关键动作顺手完成,往往比在手机里打开复杂的多级菜单更重要。管理层需要充分的数据,也要接受数据采集存在成本;若采集方式让项目人员大量耗时,最后可能得到一套内容齐全但不及时的数据。

可以采用分层录入:现场人员只提交必需事实和证据,项目经理补充异常分类,管理人员查看跨项目汇总。角色不同,操作界面和责任也应不同,不必要求每个人都填写所有字段。

3. 在标准化和个性化之间设置边界

完全定制能贴合当前流程,却可能让后续升级、维护和跨门店推广更难;完全采用标准模板,可能又无法覆盖定制业务、老房改造或特定地区的现场要求。较稳妥的原则是先统一项目主数据、关键状态、审批责任和报表口径,再允许工艺、模板和非核心步骤在有限范围内配置。

企业需要写下“哪些能改、谁批准、改动后是否影响报表”。没有边界的配置自由容易形成系统碎片;没有弹性的标准化则会让员工绕过系统。取舍不是二选一,而是把差异纳入可管理的规则。

4. 采购前核对合同、服务与退出条件

功能之外,还要确认实施边界、培训次数、响应时效、数据备份、接口费用、版本升级、账号或项目数限制和续费规则。若系统需要供应商协助配置,合同应说明哪些内容属于标准服务、哪些需要额外付费,验收标准也要对应到企业的真实流程。

数据退出条件同样重要。询问项目基本信息、附件、审批记录、操作日志和报表能否按可读格式导出,离开平台后能否继续核验历史项目。系统不是短期活动工具,数据可迁移能力关系到企业未来的谈判空间和经营连续性。

5. 用九十天试点验证,而不是靠采购会上表态

一套适合多数企业的试点节奏可以分为三段:前两周确认流程与口径,接下来四到六周在少量真实项目里运行,最后两到三周复盘数据、异常和成本。九十天只是建议周期,不是硬性标准;若项目周期更长,应以关键工序完整覆盖为准。

  1. 准备阶段:选出三类高价值问题,定义项目编码、字段口径、责任人和试点项目。
  2. 运行阶段:记录现场操作耗时、节点按时记录率、变更闭环率、延期原因和员工反馈。
  3. 复盘阶段:抽查数据真实性,区分功能不足、流程不清、培训不到位和执行责任缺失。
  4. 决策阶段:保留有效流程,删除低价值字段,核算实施和维护成本,再决定扩大、调整或停止。

试点结束后,不要只问员工“喜欢不喜欢”。还要问:最重要的项目事实是否更容易找到;异常是否更早暴露;谁的工作减少、谁的工作增加;管理层是否真的依据记录做决策。若系统只让填表的人更忙、却没有让处理问题的人更快行动,就应继续调整。

6. 一张最终决策表,帮助不同团队做取舍

你的首要问题 优先评估方向 不能忽略的边界
设计方案沟通慢、版本常混乱 优先验证酷家乐或三维家的设计协作流程 检查报价、采购和施工端是否收到最终版本
定制设计与生产衔接不顺 重点验证三维家相关设计生产链路及企业现有系统接口 核实现场复尺、生产异常和项目工期如何回传
任务经常漏派、跨部门难追责 评估飞书项目或简道云的流程与权限配置 必须指定流程负责人,避免各部门自建不兼容流程
客户沟通分散、员工变动后难交接 规范企业微信客户触点和正式事项回填机制 聊天记录不是成本、施工和验收的完整台账
多区域、多项目、经营口径不统一 评估明源云等组织级平台的治理能力 看清具体模块、实施成本和数据来源,不能只看大屏
团队很小、流程尚未稳定 先用轻量台账或单点流程做小范围验证 先统一数据口径,不要过早堆叠工具和自定义应用

九、结语:系统不是替你管工地,而是让问题更早被看见

1. 用“交接质量”替代“功能数量”判断价值

家装项目管理系统的大比拼,表面上是在比功能、界面和价格,真正要比的是信息能不能跨角色完整交接:客户确认能否变成明确版本,版本能否进入施工交底,材料异常能否及时影响排期,现场验收能否留下可信记录,最后这些事实能否支持成本和客户服务决策。

六类工具各有所长,但没有任何一种工具可以替企业自动建立责任、定义数据口径或解决流程冲突。设计工具可以让方案更清楚,协作平台可以让任务更可见,低代码工具可以让表单更贴近业务,组织级平台可以支撑跨部门治理,客户沟通工具可以让触达更连续。价值能否发生,取决于企业是否把关键交接设计清楚。

2. 下一步:先拿真实项目做一次小规模验证

我的建议不是马上买系统,而是选最近一个有过变更、延期或材料异常的真实项目,整理方案版本、报价、施工节点、采购记录和沟通结论。再用同一套资料让两到三类候选工具完成演示与试点,重点观察异常如何流转、记录是否可追溯、现场操作是否现实。

选型最有价值的产出,不是找到一款“功能最全”的系统,而是让企业知道哪些事实必须被记录、由谁负责、怎样验证记录可信。先把事实统一,再谈工具整合;先跑通一条交付链,再决定扩大范围。这比一次性买齐所有模块,更可能带来持续的效率改善。

常见问题解答(FAQ)

1. 家装项目管理系统应该按哪些标准选,而不是只看功能多少?

我准备给一套新房装修找管理系统,看到的功能清单都很长,但不知道哪些是真正影响交付的。我最担心的是施工进度、变更和付款各管各的,最后系统里数据很多,现场还是靠群聊催人;选型时究竟该怎么排优先级?

先从项目里最容易造成返工和扯皮的环节倒推功能,而不是按功能数量打分。以一套约90平方米、工期约120天、同时涉及8类工种的装修为例,可以把排期与任务设为30分、问题整改与验收设为25分、预算和变更设为20分、移动端易用性设为15分、报表设为10分。这是一个选型评分示例,不是对具体产品的实测排名。

演示时不要只看首页和报表,拿一条真实流程现场试:水电验收发现问题后,能否拍照、标记位置、指派责任人、设定期限,再由验收人确认关闭?如果这条流程需要跳转多个模块或重复录入,功能再多也可能增加一线负担。建议把“现场人员能否在一分钟内提交问题”“变更是否保留审批记录”“付款能否关联验收节点”设为硬性门槛。

三项里有一项做不到,就先别被界面美观或功能清单说服。

2. 标题里提到的六类家装项目管理工具,分别适合什么场景?

我看到市面上有不少项目管理产品,也有专门做预算、巡检或排期的工具,名字和宣传说法很容易让人混淆。我想知道,如果不先看品牌,只按实际能力拆成六类,哪一类适合业主自装,哪一类更适合同时管理多个工地的装修团队?

可以把常见方案按能力分成六类来比,而不是把六类都当成同一种产品:通用协作工具擅长任务和沟通;家装垂直系统通常围绕工序、验收和材料管理;甘特图工具适合看依赖关系与关键路径;现场巡检工具强调照片、整改和复验;预算或经营系统擅长合同、采购、成本核算;低代码平台则适合有专人搭建流程的团队。

单套自住房装修,优先看任务、变更、验收是否能连起来,未必需要复杂经营报表。装修公司若并行管理多个工地,则要重点核对项目模板、跨项目资源视图、权限和成本汇总能力;只会管理单个任务清单的工具,往往难以回答“哪个工地正在拖期、原因是什么”。

比较六类方案时,建议用同一条水电整改流程逐个演示,并记录完成它需要几步、几次重复录入、谁能看到责任和期限。这个小测试通常比对比宣传页上的功能数量更有区分度。

3. 家装项目的进度、预算和付款,怎样在系统里真正关联起来?

我担心进度表看起来正常,实际采购和施工却已经超支;也担心付款到了节点,验收问题还没解决。我想弄清楚系统里应该记录哪些数据,才能及时发现偏差,而不是等到结算时才发现预算失控。

先给每个施工阶段建立三类记录:计划完成日期、验收条件、对应付款比例。例如把水电阶段拆成管线施工、隐蔽验收和问题复验,只有验收通过并留有记录,才进入相应付款确认。具体比例应以合同约定为准,不应把示例比例直接当成通用付款建议。预算则至少分成合同内项目、业主变更、现场签证和已采购未安装四栏。

每次变更记录原因、金额、确认人和影响工期;比较“已发生金额+已承诺采购金额”与对应预算,而不只看已经付款的数字,否则容易低估真实支出。可以设置一个管理提醒阈值,例如某分项预测超预算5%时先复核数量、单价和变更依据。5%只是便于启动检查的示例值,团队应根据项目规模和合同管理方式调整;

关键是预警要能定位到具体分项和责任记录,而不是只弹出一个总额告警。

4. 家装项目管理系统上线后,为什么工人和业主仍然回到微信群?

我最怕买了系统,最后变成管理者录数据、施工人员照旧在群里发照片,业主也不知道该看哪里。我想知道这通常是培训不到位,还是流程设计有问题,以及上线前应该怎样小范围验证,避免花钱后没人用。

很多时候问题不只是培训,而是录入动作没有替代原有工作:现场人员在系统填一次、群里再发一次,当然会回到群聊。试运行时先挑一个工地和一个完整工序,让照片、责任人、截止日期、复验结果都在同一条整改记录里,并约定群聊只发通知、不作为最终验收依据。

上线前可以做一周小范围试点,每天观察三个指标:现场问题从发现到录入的中位时间、按期关闭比例、重复记录数量。比如发现问题后十分钟内录入、整改关闭率达到约85%,可以作为团队讨论的起点,而不是行业通用标准;如果录入时间很长,先删字段、简化步骤,再谈增加培训。

还要确认现场网络不稳定时能否暂存照片和记录、外部施工人员是否能用合适权限提交任务,以及业主能否只查看进度和待确认事项。真正适合家装现场的方案,不是让每个人学会所有模块,而是让每个人只需完成与自己职责相关的最短动作。

读者评论

卢
卢若溪

把延期原因比例明确标成情景模拟,这点比较严谨。我们复盘时也发现,很多延误不是施工慢,而是业主确认和材料到货没接上。

雷
雷晓彤

我更关注文中让项目经理现场试填的建议。系统演示顺畅不代表工地好用,验收和变更如果要反复录入,最后很可能还是回到群里沟通。

雷
雷浩然

六类工具按用途区分,比单纯排排名实用。尤其设计软件不等于施工管理系统,选型时确实应该拿自家项目流程做端到端验证。

文章包含AI辅助创作:2026年家装项目管理系统大比拼:6款顶级工具助你提升效率,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/193483
