远程办公新时代:2026年6大团队协作通讯软件选型指南

远程团队买协作软件,最贵的错误往往不是选错套餐,而是把“消息能发出去”误当成“工作能协同完成”。《远程办公新时代:2026年6大团队协作通讯软件选型指南》不做脱离场景的功能排行榜,而是把六类常见选择放进同一条工作链:员工在哪里沟通、决策如何留下记录、任务如何有人承接、管理者怎样控制权限,以及团队在试用后是否真的少开会、少追问、少重复录入。

一、先讲结论:选工具之前,先确定要修复哪段协作链

1. 不存在适合所有团队的“第一名”

如果团队主要在中国境内办公,沟通对象包含客户、供应商或微信生态用户,通常先比较飞书、钉钉和企业微信的组织协同与外部连接方式;如果企业已经深度使用 Microsoft 365,应把 Microsoft Teams 放进优先试用名单;如果团队跨国、跨时区,且大量协作依赖频道、集成与异步讨论,可以评估 Slack;如果最棘手的问题是远程会议、线上培训和客户演示,则应单独验证 Zoom Workplace 的会议工作流。

这些是缩小候选范围的起点,不是产品排名。某个平台功能再多,如果员工仍在群聊里找决策、在会议结束后手动抄任务、在多个地方重复更新状态,它就没有真正解决协作问题。反过来,工具组合看起来不够“全”,但如果每个环节有明确入口、信息能被检索、负责人能被追踪,也可能更适合团队。

2. 把“通讯软件”拆成四类能力

选型时,我会把团队协作通讯软件拆成四类能力:即时消息、会议沟通、工作资料协作、任务与项目跟进。产品可能覆盖其中一类,也可能把几类能力装进同一套平台。关键不是产品菜单有多少项,而是团队高频工作是否能够顺畅走完“提出问题,形成决定,分配责任,检查结果”的闭环。

这也解释了为什么只比聊天、视频会议、文件容量和单人价格,往往会做出错误判断。一个团队每天开会很多,不代表它最需要更强的会议功能;也可能是决策没有记录,导致同一个议题反复讨论。一个团队消息很多,也不一定需要更多群聊;也可能是事项没有负责人,成员只好不断追问进度。

团队首先要解决的问题 优先检查的能力 试用时要验证的结果
信息散落在多人、多群、多端 搜索、频道或群组治理、消息留存、权限 新成员能否在合理时间找到项目背景和最新决定
线上会议多,但会后事情仍靠人工追 会议纪要、任务承接、日历与项目工具连接 会议决定是否能关联负责人、截止时间和后续检查
与客户、供应商的沟通反复切换 外部协作、身份管理、客户触达与内部归档 外部沟通是否方便,同时不扩大内部资料的访问范围
跨国团队等待回复时间长 异步沟通、线程、通知控制、跨时区协作 成员不在线时,其他人能否依据上下文继续推进

3. 六款候选产品各有“主战场”

本文选择飞书、钉钉、企业微信、Microsoft Teams、Slack 和 Zoom Workplace 作为六类常见候选。选择它们不是在声称它们覆盖全部市场,也不意味着所有产品在同一维度完全可比;而是因为它们分别代表了综合办公套件、组织管理与移动协同、企业内外连接、办公套件整合、频道式异步沟通和会议中心型协作等不同取向。

候选产品 优先考察的方向 选型时最需要确认
飞书 消息、文档、会议及组织协同的连贯性 团队现有流程能否迁入,管理能力与实际套餐是否匹配
钉钉 组织管理、移动办公及审批等日常流程 审批和管理能力是否符合本组织的治理方式,员工是否愿意使用
企业微信 企业内部协作与外部客户连接 内部工作信息如何归档,外部身份和数据权限如何管理
Microsoft Teams 与 Microsoft 365 办公环境的配合 现有账号、许可、管理策略及会议需求之间是否匹配
Slack 频道化沟通、异步讨论和应用集成 跨地域使用、合规要求、套餐边界及员工信息治理
Zoom Workplace 远程会议、线上协作与会议相关工作流 聊天、文件、任务是否需要另配工具,会议外信息如何沉淀

产品版本、套餐、功能开放范围和地区可用性会变化。上表是选型方向,不是功能承诺。正式采购前,应以对应地区的官方产品说明、报价和合同为准,并让实际使用岗位完成测试,而不是只由采购或管理员浏览演示页面。

一、先讲结论:选工具之前,先确定要修复哪段协作链

二、真实场景:工具越多,协作未必越顺

1. 一个常见的远程协作断点

设想一家 120 人的产品服务公司:销售通过企业微信联系客户,内部跨部门讨论在另一个聊天平台,需求与缺陷放在项目系统,会议用独立的视频工具,资料则散落在云盘和个人电脑。每套工具单看都能工作,但一次客户需求变更会穿过好几个入口。

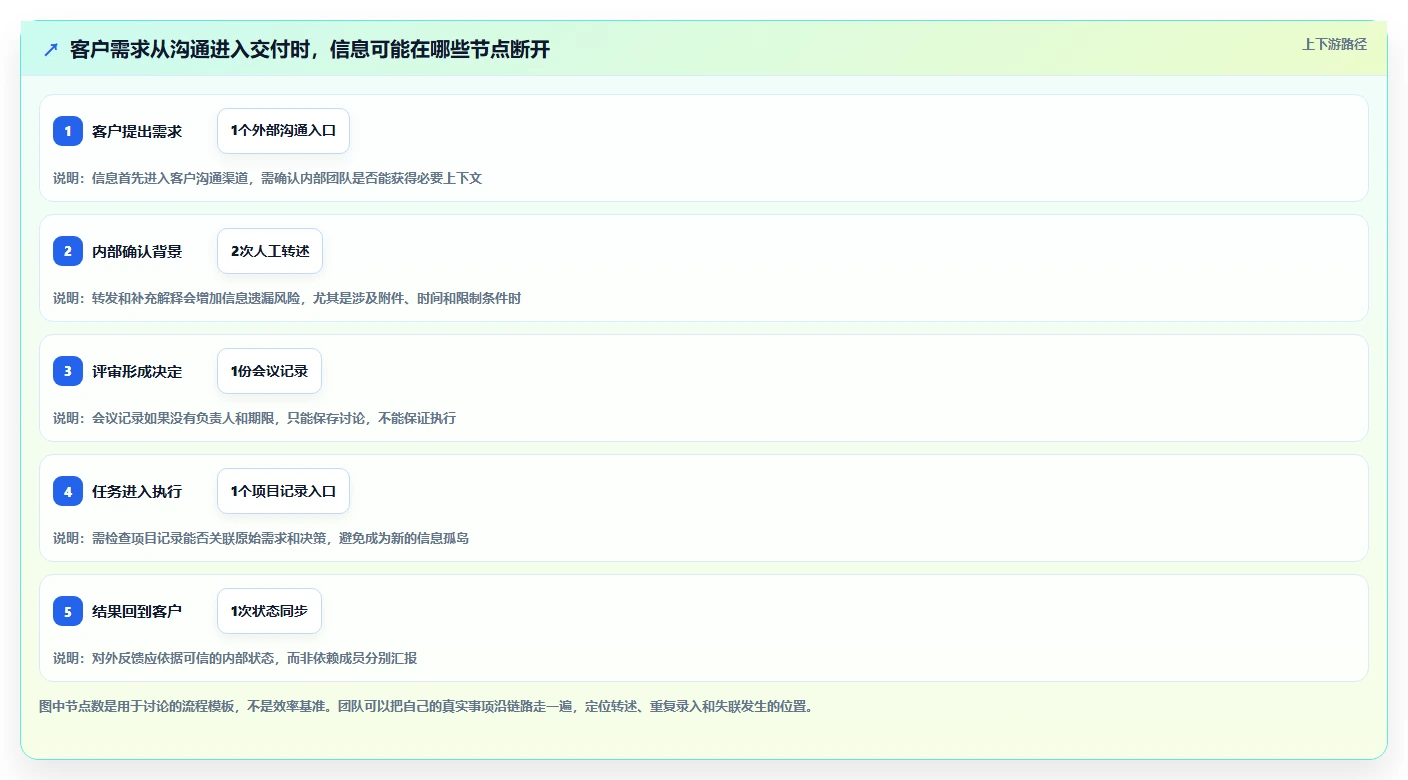

产品经理在客户群里看到要求,复制到内部群;开发者问上下文,产品经理再翻聊天记录;评审会上定了方案,会后有人把结论写进文档,但没有明确负责人;项目管理者第二天再追问进度,团队才发现不同成员理解的截止时间并不相同。此时团队缺的可能不是另一个聊天应用,而是能让关键决定从对话中脱离出来、进入可追踪工作流的机制。

我在做选型判断时,会把这一段流程画成“信息入口,决定记录,任务承接,结果回看”四个节点。只要其中一个节点依靠某个人记得、转发或手动复制,规模扩大后就容易产生隐形工作量。工具能否减少这些人工交接,比功能列表上的勾选数量更接近实际价值。

远程办公新时代:2026年6大团队协作通讯软件选型指南

2. 为什么“一套平台全包”也可能失败

把多个工具合并进一个平台,可以减少入口,但并不会自动解决职责不清和流程过度复杂的问题。如果团队把每次闲聊都转成任务、把所有资料都塞进同一空间,平台很快会变成新的噪声源。系统越集中,权限、命名、归档和通知规则越重要。

另一个常见情况是,管理者先配置出一套理想工作流,却没有验证一线员工是否愿意按它操作。员工为了赶进度,可能继续用熟悉的群聊、个人文档或临时会议;管理端则看到系统里只有部分工作。结果不是“员工不配合”这么简单,而是工具的操作路径可能比原来的习惯更长。

因此,整合的目标不是把所有协作都塞进一个应用,而是让关键工作的上下文能被找到、决定能被追踪、权限能被控制。如果某个工具只承担会议沟通,就要清楚它与任务、文档和对外沟通系统如何衔接;如果希望一个平台覆盖更多环节,就要同时评估治理成本。

3. 远程团队要单独计算“等待成本”

办公室里,成员可以走到同事身边补充一句背景;远程团队则依赖文字、通知和可检索的历史信息。短短一句“这个按上次方案做”在同一办公室也许有上下文,跨时区团队里却可能让任务停上一整天。远程办公的核心成本,不只是会议时长,还包括由于上下文不足导致的等待、返工和重复确认。

这也是为什么试用不能只测通话清晰度。团队还要测试:不在线的人是否能从线程、文档和决定记录中接续工作;新成员是否能找到项目当前状态;通知是否能区分需要立刻处理的事项与仅供知会的信息。

三、常见误区:看起来像比较,实际没有回答选型问题

1. 误区一:功能越多,协作能力越强

功能数量是产品目录的属性,不是团队协作结果。真正重要的是某个功能是否嵌入成员每天已经发生的工作流。一个团队如果习惯在会议中达成决定,却不愿意在会后维护文档,那么再完善的文档功能也可能闲置。反过来,一个简单的频道与清晰的任务流,只要使用规则一致,也可能显著减少反复确认。

试用时应选真实事项,而不是按产品演示路线走一遍。比如从一次跨部门问题出发,观察员工能不能在同一流程里找到讨论背景、共享材料、记录决定、指派负责人并回看进度。功能如果需要额外跳转、重复输入或管理员代操作,都要记入实施成本。

2. 误区二:先比较单价,再估算总成本

订阅报价只是总拥有成本的一部分。团队还要考虑账号管理、权限配置、数据迁移、外部协作者接入、培训、流程调整和离开平台时的数据导出。免费版或低价套餐未必代表低成本;如果关键管理功能不在当前套餐,后续升级、人工补偿或额外系统集成都会改变预算。

报价比较必须统一口径:相同人数、相近功能需求、相同计费周期,并把必须购买的附加能力列出来。若不同平台的计费单位、套餐约束或地区价格不同,就不要把一个看似精确的月费直接当成公平对比。先找出总成本构成,再讨论哪项支出值得。

3. 误区三:把安全认证等同于适合本组织

安全与合规不是一句“有认证”就结束。不同组织关心的可能是数据存储区域、管理员权限、外部访客边界、消息保留周期、审计能力、身份验证、移动设备控制或退出时的数据处理方式。认证只能说明某些控制体系经过特定范围的评估,不能代替企业自己的风险评估。

评审时应把业务要求写成可验证的问题:外部成员能看到什么?管理员能否按角色收回访问权限?员工离职后账号和资料如何处理?关键记录保留多久?能否按要求导出或删除?答案应来自官方资料、合同条款与实际配置验证,而不是销售演示中的概括性表述。

4. 误区四:只让管理员试用

管理员通常最熟悉设置页面,却未必承担日常沟通。采购、IT、管理者、一线员工和外部协作者看重的内容不同:IT关注账号、权限与集成;管理者关注治理和成本;员工关注操作是否顺手;客户或合作伙伴则关注加入流程是否清晰。

一个平台在管理员手里配置成功,不代表一线工作顺畅。试用小组至少应覆盖一个高频业务团队、一名管理者、一名技术或系统负责人,以及必要时的一名外部协作者。每个人都要完成真实任务,记录卡住的位置和需要他人代办的步骤。

5. 误区五:把消息量下降当作效率提升

消息变少可能意味着信息组织得更好,也可能意味着员工不再使用系统、转到其他渠道,或者遇到问题后选择沉默。单一指标无法解释原因。评估效果时,应同时观察问题解决周期、重复询问频率、会议后任务落实率、信息检索时间和员工实际使用情况。

我不建议把“消息数减少百分之多少”作为唯一目标。更有意义的目标是:原来需要多次追问的事项,能否通过清晰的记录和责任人更快完成;原来反复召开的会议,能否用异步讨论解决;原来依赖某个老员工口头交接的知识,能否被新成员找到。

6. 误区六:一次性迁移全部历史资料

历史数据不等于有用知识。把多年聊天、重复文件和失效链接整体搬迁,可能提高费用、延长实施时间,也会让新平台在启用第一天就背上旧系统的混乱。迁移前要区分必须保留的记录、正在执行的项目、可归档资料与可以按政策清理的数据。

较稳妥的办法是先迁移少量关键群组、在执行项目、组织目录和明确需要保存的资料。迁移测试要确认时间、附件、成员身份、权限和搜索结果是否符合预期。如果不能完整保留某些历史结构,应让使用者提前知道查询旧信息的方式和期限。

三、常见误区:看起来像比较,实际没有回答选型问题

四、专业判断逻辑:用统一量尺比较不同取向的产品

1. 第一步:把需求按重要性分层

我会先把需求分成“必须满足、明显加分、当前不需要”三类。必须满足项通常包括安全边界、核心设备支持、身份管理、必要的外部沟通和数据处理要求;加分项可能包括更顺手的文档体验、丰富的集成或自动化;当前不需要的功能则不应影响第一轮筛选。

分层的价值在于防止候选清单被演示效果带着走。供应商容易展示新颖、完整的功能,但团队真正需要解决的,可能只是跨部门决定无法追踪。先写清“必须满足”,才能把不符合约束的产品尽早排除,而不必花几周时间试用后才发现部署条件不适配。

2. 第二步:建立带权重的评分,但保留硬性淘汰项

评分模型适合比较相对表现,不适合替代风险判断。我建议先设置硬性淘汰条件,再对剩余候选按团队优先级评分。比如,数据治理不符合要求时,沟通体验再好也不应靠高分抵消;而对外部客户连接特别重要的团队,可以提高外部协作维度的权重。

以下权重只是一个试用起点,不是行业标准。团队应先通过访谈和流程观察调整权重,再由不同角色分别评分。若某个候选在安全边界或关键系统适配上不满足要求,应记录为“不通过”,而不是用总分掩盖问题。

评估维度 示例权重 现场验证方法
高频沟通与异步协作 20% 模拟跨时区讨论,检查上下文、通知和追踪方式
信息检索与决定留存 15% 让未参与讨论的成员定位最近决定、依据和负责人
任务与工作流衔接 15% 把会议决定转成可跟进事项,观察是否需重复录入
外部协作与身份边界 15% 邀请客户或供应商测试加入、查看和退出流程
管理、安全与审计 15% 核验账号、权限、留存、审计和离职处理要求
集成、迁移与扩展 10% 连接实际使用的系统,测试数据流向和失败处理
总拥有成本与上手成本 10% 核算许可证、实施、培训、迁移和运维投入

示例权重用于帮助团队开始讨论,不能被误读为客观市场排名。对于高度受监管的组织,安全与审计可能必须设为硬性门槛;对于客户沟通占日常工作大头的服务团队,外部协作权重则可能更高。

远程办公新时代:2026年6大团队协作通讯软件选型指南

3. 第三步:区分“功能存在”和“能力可用”

评估功能时,我会追问三个问题:它是否包含在计划购买的套餐里?需要管理员额外配置或开发吗?一线员工能否在日常任务里自然使用?这三个问题能把宣传页上的功能名称转化为真实成本。所谓集成也要问清数据同步方向、延迟、权限映射和出错后的责任人。

例如,产品介绍中出现“支持会议协作”,不等于会议结论会自动形成可管理的任务;出现“支持外部协作”,不等于外部成员只能看见授权内容;出现“支持搜索”,也不等于不同来源的文件、消息和版本都能被同一搜索范围覆盖。功能边界应以实际配置和合同说明为准。

4. 第四步:把试用设计成小型实验

试用不应是“大家随便用两周,然后投票”。先选定一个可观察的业务场景,比如产品上线评审、客户问题处理或跨部门审批;再记录当前基线,包括参与角色、平均处理时间、追问次数、资料入口和常见返工原因。试用结束后用同一场景复测,避免只收集“感觉不错”或“界面不习惯”的印象。

实验期间不要同时改工具、组织结构和工作流程,否则结果无法归因。如果必须调整规则,应记录调整时间和影响范围。测试人群也不宜只选技术接受度最高的员工,否则推广后的真实上手成本会被低估。

5. 第五步:核算总拥有成本,而非只看账号费

可以先用一个简单模型估算:年度总成本等于许可证与附加服务费用,加上实施、迁移、培训、运维和切换成本,再减去确实能够取消的旧系统费用。这里的“减去”要谨慎:若旧工具仍需保留给某些团队或外部协作,不能把全额订阅都算作节省。

人工成本也要用透明假设计算。例如,若 100 名员工每人每周少花 10 分钟寻找信息,一个月按 4 周估算,就意味着每月节省约 66.7 小时。这只是基于假设的容量换算,不等于真实生产力收益,更不代表这些时间会全部转化为可计量产出。组织需要通过试用记录检索时间,才能判断假设是否成立。

远程办公新时代:2026年6大团队协作通讯软件选型指南

五、六款候选产品:先看适配边界,再看功能演示

1. 飞书:适合验证多类协作能否在同一工作空间衔接

对于希望把消息、文档、会议和组织协作放在较连贯工作空间里评估的团队,飞书可以进入首轮候选。试用重点不是看菜单是否齐全,而是让团队完成一条真实工作流:从讨论开始,形成会议结论,附上相关资料,分配负责人,再回看进度。整个过程是否需要频繁跳出平台或重复复制,是比演示更重要的观察点。

对已经有成熟文档规范、复杂权限体系或多套业务系统的组织,应重点测试迁移和治理。要确认资料权限能否按组织规则配置,已有流程是否能自然迁移,外部协作者如何加入,以及不同团队能否采用一致的空间结构。若组织只需要单一沟通能力,综合平台的管理复杂度也可能超过实际收益。

2. 钉钉:适合把组织管理与日常移动办公一起评估

如果企业的选型问题不仅是聊天,还涉及移动办公、审批或组织日常管理,钉钉值得纳入实测。关键问题是:现有审批流程是否能够减少线下追签和重复填报?员工是否能在移动端完成高频任务?管理者配置流程时是否需要长期依赖少数管理员?这些问题比单纯统计应用入口更有判断价值。

审批流配置得越细,不一定越好。流程应符合实际授权关系,且要检查变更、例外处理、代理审批和离职交接。若员工为了完成一个简单事项需要经过过多步骤,系统虽然留下了记录,却可能制造新的延迟。试用时要把“控制力”和“办理体验”一起评估。

3. 企业微信:适合重点评估内部工作与客户连接

当外部联系人、客户沟通和服务触达是团队的主要工作场景时,企业微信常被放进候选。试用重点是内部与外部的边界:客户沟通能否方便地交给合适员工,内部资料是否会因外部协作被过度开放,人员变动后客户关系和历史记录如何处理,管理者能否掌握必要的服务连续性。

企业微信不应被简单理解为“把个人聊天搬进企业”。组织仍需要制定客户归属、外部联系人维护、资料分享、员工离职和服务交接规则。若团队的核心问题是复杂项目管理,而不是客户连接,就应另外验证任务系统和项目流程,不要把对外沟通能力当成项目治理能力的替代品。

4. Microsoft Teams:适合已有 Microsoft 365 基础的组织优先核验

对于已经使用 Microsoft 365 的企业,Teams 的价值往往与现有账号、协作文件、会议和管理体系是否衔接有关。选型时要从当前环境出发,核对组织许可、身份策略、文件权限和会议需求,避免只看一个应用的独立演示。对员工来说,少一个账号或少一次切换可能很有价值;对管理员来说,已有治理体系能否延续同样重要。

组织还应测试跨部门团队、外部访客、会议参与者和文件共享的权限边界。工具整合越深入,配置一致性越重要。若企业的主要资料仍在其他环境,或员工长期依赖不同的文件协作方式,必须实测迁移成本和搜索体验,而不能默认“同一套办公产品就会自然打通”。

5. Slack:适合评估频道式沟通与异步协作

跨地域团队、技术团队或需要连接多种应用的组织,可以重点评估 Slack 的频道式沟通是否适配现有协作习惯。频道能够让主题讨论与群组边界更清楚,但前提是团队有清晰的频道命名、加入规则、归档方式和通知约定。如果频道数量失控,员工仍会在大量信息中寻找重点。

实际试用要测试外部伙伴协作、信息保留、搜索范围、应用集成和套餐限制,并确认不同地区的使用要求。异步协作也不等于把所有事情都写成长消息。团队需要知道什么适合公开频道,什么需要小范围处理,什么必须升级为实时会议。没有约定的异步沟通,可能只是把即时打断变成延迟误解。

6. Zoom Workplace:适合把会议体验作为核心需求单独验证

如果团队日常高度依赖远程会议、线上培训、客户演示或跨地域沟通,可以评估 Zoom Workplace 与会议相关工作流的适配情况。测试不要只看通话稳定性,还要观察会前邀请、参会管理、共享资料、会后记录和后续任务如何衔接。会议本身清晰流畅,不代表团队已经解决会后执行问题。

如果消息、文档和项目任务仍由其他产品承担,就应提前定义信息如何流转:会后结论在哪里存放,任务由谁创建,参与者如何获知变更,会议资料由谁负责归档。会议中心型方案可能很好地解决实时沟通,却未必单独承担组织全部协作能力。

7. 用一张矩阵筛掉不匹配项,而不是宣布胜负

下面的矩阵表达的是优先验证方向,不是对产品做绝对排序。团队应根据当地可用性、版本和正式方案复核,特别是涉及安全、数据处理、管理控制、集成和套餐差异的项目。

产品 优先验证的场景 容易被忽略的取舍 建议参与试用的角色
飞书 消息、文档、会议与组织工作流的连续性 平台整合收益是否大于迁移与治理成本 跨部门项目成员、文档负责人、管理员
钉钉 移动办公、审批与组织日常管理 流程控制是否增加办理负担,配置是否可持续 一线员工、审批人、人事或行政、IT
企业微信 内部协作与客户、供应商连接 外部协作便利性与内部资料边界如何兼顾 销售或服务团队、管理者、信息安全负责人
Microsoft Teams 与现有 Microsoft 365 账号及办公环境协作 许可、权限、文件和跨组织访问是否匹配 IT 管理者、办公套件用户、外部访客
Slack 频道讨论、跨时区协作与应用连接 频道治理、数据要求和套餐范围是否适合 远程项目组、技术团队、管理员
Zoom Workplace 会议、培训、客户演示与会后协作衔接 会议之外的消息、资料和任务需不需要补充工具 会议组织者、培训团队、项目负责人

如果团队有 100 人以上,项目管理和通讯往往需要分层处理。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,可作为项目管理层的参考,而不是把它当作通讯软件替代品。合理架构可以让通讯平台承接讨论与通知,让项目管理工具承接需求、任务、版本和交付状态;真正需要验证的是两者能否连接上下文,以及员工是否必须重复维护同一信息。

五、六款候选产品:先看适配边界,再看功能演示

六、数据观察与案例推演:试用前后如何判断是否变好

1. 先承认数据边界,再使用数据

本文没有把任何产品的市场份额、价格、用户数或效率提升比例写成事实,因为不同地区、版本和统计口径可能不同,现有参考资料也不足以支持这类结论。可用于选型的硬数据,应从供应商正式报价、官方产品文档、合同、安全说明和团队自己的试用记录中获得,并标注采集日期、版本和统计范围。

如果团队暂时没有内部数据,可以先做基线观察,而不是引用看似精确的行业数字。选一个固定场景,记录一周内的讨论轮次、追问次数、会议时长、从决定到负责人确认的时间,以及员工定位资料所需时间。样本不必一开始很大,但记录方法要一致,否则前后数据无法比较。

2. 案例推演:120 人团队如何验证工具组合

假设一家 120 人的服务型公司,项目成员分布在三个城市,客户沟通和内部交付分属不同平台。团队不应立刻全员迁移,而可以先选一个跨部门项目组进行四周试用。第一周只梳理现有流程和统计基线;第二周设置频道、权限、项目入口和会议规则;第三周运行真实客户事项;第四周回访成员并比较记录。

这类试用的成功标准不是“大家觉得界面顺眼”,而是能回答具体问题:重要决定是否能在两分钟内找到?新人是否能在不打断同事的情况下理解当前状态?客户问题是否能关联到内部负责人?跨团队事项有没有重复录入?管理者能否找到权限和状态异常?如果这些问题没有答案,就还不能据此扩大部署。

对这样的团队,通讯工具负责把人和讨论组织起来,项目管理层负责把目标、需求、任务与交付状态固定下来。若使用 PingCode 作为项目管理层的候选,应把项目记录与通讯消息的关系在试点期讲清楚:哪些内容留在讨论空间,哪些正式结论进入项目记录,谁负责更新状态,如何避免双重维护。不要把某个产品的定位扩大成“一个工具包办所有事情”。

远程办公新时代:2026年6大团队协作通讯软件选型指南

3. 观察多项指标,避免被单一数字误导

建议至少记录五类数据:信息检索时间、事项责任人确认时间、会议后任务登记时间、重复追问频率、员工对工作入口的实际使用情况。数据采集应尽量轻量,可以从固定样本抽查,不需要一开始就建立复杂的全员监控。要避免把个人聊天内容当作绩效数据使用,试用目标是诊断流程,不是监视员工。

衡量改善时也要观察副作用。比如任务登记速度变快,但任务内容变得含糊;消息数量下降,但更多沟通转到未受管理的个人渠道;会议时长缩短,但决策返工增加。这些都说明某项指标改善并不等于整体协作变好。评估要同时看速度、质量、可追溯性和员工负担。

远程办公新时代:2026年6大团队协作通讯软件选型指南

4. 设定停止条件,避免试用变成无限延长

试用前就要写明停止或复盘条件。例如,关键权限无法满足、外部成员访问控制不清、数据迁移验证失败、员工必须重复录入关键状态,均可触发暂停;若关键流程能跑通,但仍有上手问题,则可以安排一轮针对性培训后复测。这样能避免因为已经投入时间,就不断替不合适的工具找理由。

推广范围也应逐级扩大:从一个工作流到一个团队,再到跨部门场景,最后才考虑全组织部署。每一阶段都要明确责任人、支持渠道、配置标准和复盘日期。试点团队发现的问题应转化为规则或配置变更,而不是只留在会议纪要里。

七、按团队情况行动:从缩小名单到正式决策

1. 小团队:先选一个主要工作入口

几十人以内、系统管理资源有限的团队,优先选择学习成本可控、日常工作能顺畅承接的方案。先列出最常见的三类协作:内部沟通、会议协作、客户或合作伙伴沟通。再判断是否真的需要独立的项目、文档和审批系统;如果需要,也应明确它们与沟通平台的边界。

小团队不要为了“以后可能用得上”提前购买复杂能力。试用时可以由一名负责人维护命名和空间规则,但应把规则写下来,避免团队扩大后所有经验都留在个人脑中。对小团队而言,容易迁移、容易培训和容易退出,也是选型价值的一部分。

2. 中型团队:关注部门之间的信息交接

组织进入几十到数百人后,部门间的协作成本开始突出。此时应重点观察需求如何跨部门流动、资料权限如何继承、外部协作如何纳入管理,以及管理员是否能持续维护账号与空间。建议选一个涉及至少三个职能的真实项目试用,而不是只让一个部门判断产品好坏。

当项目数量增加时,通讯平台与项目管理系统的分工要更清楚。通讯适合讨论、快速澄清和通知;正式需求、承诺、负责人、里程碑和交付状态应进入可追踪的项目记录。若需要使用 PingCode 这类项目管理层,应确认它服务的是项目流程治理,而不是要求它替代即时通讯、客户沟通或会议工具。

3. 大型或治理要求高的组织:先过门槛,再谈体验分

大型组织应把身份、权限、审计、数据留存、组织同步、移动设备管理和退出机制作为先决条件。先由安全、IT、法务或数据治理相关角色确定不可妥协的要求,再让业务团队进行体验测试。不能满足硬性要求的候选,应在评分前排除,避免团队对演示体验投入过多注意力。

同时,大型组织要估算推广和长期治理工作量。一个平台若需要大量定制、复杂审批或长期人工维护,即使首期采购价格合适,后续运维成本也可能很高。应把管理员工时、流程变更频率、培训负担和业务部门自助能力纳入评估。

4. 跨国或跨时区团队:先测试异步工作是否成立

跨时区团队应拿真实工作事项做异步测试:由一地提出问题,另一地在数小时后接手,随后由第三地确认结果。观察讨论是否包含背景、期望结果、截止时间和决策依据;也观察通知规则是否会在非工作时间造成不必要打扰。只通过即时会议验证,不足以判断跨时区适配。

团队还要确认成员所在地区的访问条件、数据要求和支持安排。产品可用性、数据处理和套餐范围可能随地区变化,不能以一个办公室的体验替代全体成员的测试。测试对象应覆盖不同网络、设备和语言环境,尤其是经常承担客户沟通的岗位。

5. 客户服务或销售团队:把外部体验纳入试点

外部沟通密集的团队,要请真实业务角色模拟客户加入、文件共享、问题升级和人员交接。测试客户是否容易进入协作流程,内部人员能否区分客户可见信息与内部讨论,员工离职后客户沟通是否能平稳交接。不能只从企业员工视角评价“方便”,还要看客户是否愿意使用。

若客户沟通主要发生在既有渠道,就不宜强迫客户为了企业内部流程下载新工具。团队可以保留外部入口,同时把需要沉淀的服务结论和交付事项同步到受控的内部系统。关键是明确谁负责同步、哪些数据必须保留、如何避免在多个渠道重复维护。

七、按团队情况行动:从缩小名单到正式决策

八、不同情况下的取舍:效率、治理与灵活性不能同时无限最大化

1. 追求一体化,还是保留最佳单项工具

一体化平台通常能减少入口和账号切换,也便于建立统一的组织规则;但一体化未必在每个具体能力上都满足团队需求,还可能形成更强的平台依赖。分散式工具组合能够针对沟通、会议和项目选择不同产品,却会增加集成、权限、培训和信息同步成本。

可以用“协作链路是否连续”来做取舍,而不是用“产品数量越少越好”来判断。若工具间的关键资料和任务可以可靠衔接,组合方案并非天然低效;若每天都要重复复制状态、手工同步责任人,整合收益可能已经超过单项工具的局部优势。

2. 追求开放集成,还是减少系统复杂度

开放集成有利于连接现有应用,但每多一条数据流,就多一处权限、维护和故障排查责任。集成前要明确数据源、同步方向、字段映射、冲突处理和失败通知。若这些问题没有负责人,所谓自动化可能只是把人工错误变成不容易发现的系统错误。

先连接最重要的一两条路径,例如会议决定进入项目任务、客户问题关联内部负责人,再根据试用结果扩展。不要在产品刚上线时就连接所有应用。集成数量本身不是目标,稳定的数据交接和可解释的责任边界才是。

3. 追求标准化,还是保留团队自主空间

统一平台可以降低组织层面的管理复杂度,但不同团队的工作方式不完全相同。过度标准化容易让特殊业务绕开系统;过度自由又会导致频道、空间和权限结构失控。比较可行的做法是统一底层规则,例如命名、外部成员、数据权限和归档,同时允许团队在项目结构和日常沟通习惯上保留必要差异。

对于规模较大的组织,可以把规则分为不可变标准和团队配置项。不可变标准由安全与治理负责人定义;团队配置项则通过模板、示例和定期复盘管理。这样既不会把每个团队锁进完全相同的流程,也能避免每个部门都从零开始设计。

4. 追求快速上线,还是先做完整迁移

快速上线能够较早获得真实反馈,但如果权限、资料和培训准备不足,员工可能在第一周就形成负面印象。完整迁移则能降低部分重复工作,却可能拖延决策,让团队长期停留在旧系统。取舍的关键是区分“上线必需内容”和“可以分批补齐内容”。

建议先完成账号和权限、核心团队空间、正在进行的工作资料、支持渠道及基础培训,再扩大迁移范围。历史数据按业务价值和保留要求分层处理。对于系统切换,应设置并行期和明确的停用条件,避免新旧系统长期同时运行却没有清楚的数据归属。

5. 追求低成本,还是降低未来退出风险

采购时不仅要问当前要花多少钱,也要问未来如何换工具。资料能否导出、成员身份如何迁移、链接是否会失效、历史记录如何保留、合同终止后数据如何处理,都关系到长期议价和业务连续性。短期低价若建立在难以迁移或难以退出的条件上,未必是低风险方案。

试用阶段就可以验证关键数据的导出流程,并把退出要求纳入合同和治理检查。并不是所有历史记录都必须完整迁出,但组织至少要知道哪些数据可获得、以何种格式获得、需要多久,以及谁有权批准。退出设计不是悲观预设,而是成熟采购的一部分。

八、不同情况下的取舍:效率、治理与灵活性不能同时无限最大化

九、采购前检查清单:把“感觉合适”变成可复核决定

1. 需求与流程检查

  • 是否写明当前最需要解决的三项协作问题,而不是只列产品功能愿望?
  • 是否确定要比较的是即时通讯、会议工具,还是覆盖文档与任务的综合平台?
  • 是否画出一条真实工作流,并标明信息入口、决定记录、负责人和结果回看位置?
  • 是否区分必须满足项、加分项和暂时不需要项?
  • 是否确定产品之间的职责边界,避免同一状态在多个地方重复维护?

2. 试用与数据检查

  • 是否用真实业务事项测试,而不是只看产品演示或创建空白空间?
  • 是否邀请一线员工、管理者、管理员和必要的外部协作者共同参与?
  • 是否在试用前记录基线,并统一时间、次数和质量指标的统计口径?
  • 是否同时观察检索时间、重复追问、会议后任务登记、遗漏和平台外转移?
  • 是否设定暂停条件、复盘日期、扩大范围的门槛和责任人?

3. 采购与治理检查

  • 是否核对当前版本、套餐、计费方式、附加服务和正式合同条款?
  • 是否逐项确认权限、外部成员、留存、审计、导出和离职处理要求?
  • 是否把实施、迁移、培训、运维和退出成本纳入总拥有成本?
  • 是否确认集成的数据方向、失败处理方式和长期维护责任?
  • 是否确定上线后的管理员、支持入口、规则维护和定期复盘机制?

4. 推荐的四周试点节奏

  1. 第一周:建立基线。访谈实际使用者,选定一个跨部门工作流,记录当前处理时间、追问次数、资料入口和常见中断点。
  2. 第二周:配置最小可用流程。只设置必要的成员、权限、空间、通知和连接关系,避免一次性建设庞大而难以维护的结构。
  3. 第三周:处理真实事项。用真实需求、会议和交付任务检验信息能否从讨论进入决定,再进入执行与回看。
  4. 第四周:复盘和决策。比较基线与试用数据,记录例外情况、培训成本、权限问题和员工反馈,决定扩大、调整、换候选或停止。

如果一个团队需要超过四周才能给出判断,未必说明试用失败;也可能是试点场景太宽、责任不清或数据没有提前准备。此时应缩小测试范围,选择最关键的流程重新验证,而不是单纯延长试用时间。

十、结论:选型的终点不是买到软件,而是减少协作中的人工补洞

1. 最值得比较的不是功能数量,而是交接次数

远程办公工具真正影响效率的地方,常常藏在交接之间:消息是否要转述,会议决定是否要重写,任务是否要重复录入,资料是否需要向熟人询问才能找到。团队可以先画出一条工作链,标出每一次复制、等待、确认和权限申请,再判断工具能否减少这些人工补洞。

飞书、钉钉、企业微信、Microsoft Teams、Slack 和 Zoom Workplace 各自适合优先验证的方向不同。没有必要为了凑齐“六大软件”而给出统一排名;应该先用组织自身的硬性约束和工作流,淘汰不匹配的方案,再对少数候选做真实试点。

2. 下一步先做三件小事

第一,选一个最近反复出现协作问题的真实事项,画出从沟通到交付的全过程。第二,邀请直接参与这项工作的员工、管理者和管理员,共同挑选两到三款候选进行同场景试用。第三,在试用前定好基线和停止条件,试用后根据可复核的数据决定是否扩大,而不是根据演示印象或个人偏好拍板。

我的最终判断是:远程团队不一定需要更大的软件套件,但一定需要更清楚的信息归属、决定记录和责任链条。工具只是在帮助组织执行这些规则。先弄清团队在哪里失去上下文,再选能修复那段断点的产品,通常比先追逐“功能最全”更稳妥。

常见问题解答(FAQ)

1. 2026年团队协作通讯软件选型,应该先看哪几个指标?

我最近在替团队梳理远程办公工具,发现大家最先比较的往往是聊天、视频和文件功能。可我更担心的是,会议里定下来的事没人跟进、过几天也找不到记录;选型时到底该怎么把这些需求排出优先级?

先别按功能数量排名,先挑出团队最常发生的三条工作流:日常沟通、会议决策、任务跟进。逐一检查消息能否关联文件或任务、决策能否留痕、后续责任人是否清晰。通讯只是入口,信息能否形成闭环才决定工具是否真正适配。

可以给候选工具按五项打分:沟通与搜索 25%、任务闭环 25%、集成能力 20%、权限与管理 15%、总成本 15%。权重不是行业标准,而是帮助团队把争论变成可讨论的取舍;若数据管理要求属于硬性条件,应先设为淘汰门槛,而不是靠总分补回来。

2. 远程团队试用协作软件,怎样判断它是否真的好用?

我担心试用时大家只觉得界面顺手,正式上线后才发现消息搜不到、跨部门协作要重复录入。我该让团队测试哪些真实任务,才能避免被演示效果或短暂的新鲜感带偏?

不要只让管理员走一遍功能演示。选一个正在进行的真实项目,让成员连续测试“提出问题,形成决定,分配任务,提交文件,复盘查找”这条链路,并邀请普通成员、负责人和外部协作者分别参与。试用期可记录四项观察值:关键消息检索耗时、会议决定转成待办所需步骤、任务状态遗漏次数、成员完成常见操作时遇到的阻碍。

比如把“多数人能在两分钟内找到上周的决定”设为团队自己的验收目标;这只是可调整的测试门槛,不是对任何产品的实测结论。

3. 比较6款团队协作通讯软件时,怎样算清真实成本?

我在看报价时容易先比较每人每月的订阅费,但团队实际使用还可能涉及存储额度、管理功能和数据迁移。我想知道,预算表里除了软件价格,还应该把哪些容易漏掉的成本算进去?

把成本拆成四栏:订阅与套餐升级、部署或系统集成、历史消息及文件迁移、培训与日常管理。还要确认计费人数如何计算、访客是否收费、会议或存储是否有上限,以及关键管理能力是否只在更高套餐提供。建议按预计使用人数和使用周期计算总拥有成本,而不是只看标价。

例如,把首年订阅费、一次性迁移投入和团队培训时间分别列出,再询问供应商哪些费用会随人数增长。报价和套餐可能调整,比较表应注明核验日期,并以正式报价及合同条款为准。

4. 远程办公软件选型时,安全、数据迁移和退出机制怎么核实?

我所在的团队有客户资料和项目文件,担心只看产品介绍里的安全承诺不够。假如以后要换工具,我也不确定聊天记录、附件和权限设置能不能完整带走,签约前该具体问什么?

把安全问题改成可核验的问题:数据存储地域在哪里、管理员能否设置成员与访客权限、离职账号如何处理、数据保留和删除规则是什么、是否提供审计记录。部署方式、认证和功能范围都可能因版本或地区不同而变化,应要求对方提供对应套餐的官方说明或合同附件。

迁移方面,先确认消息、文件、成员目录和权限分别能否导出,导出格式是否可读,退出后数据保留多久。采购前用少量测试数据走一遍导出流程,并记录哪些内容无法迁移;若供应商不能明确说明,就把这项不确定性纳入风险评估,而不要默认“能导出”就等于“能无损迁移”。

核心关键词

读者评论

邱
邱文博

文章没有把六款软件简单排排名,而是按团队场景缩小范围,这种选型思路比单看功能清单更实用。

郑
郑宁

信息入口、决定记录、任务承接、结果回看”的流程拆解很清楚,尤其适合排查跨工具转述和重复录入的问题。

沈
沈晓彤

安全评估部分提醒得比较到位,认证不能替代对数据区域、外部访问和离职账号处理方式的核查。

李
李安

试用时同时观察检索时间、任务落实和员工使用情况,比单看消息量或会议时长更能判断工具是否有效。

文章包含AI辅助创作:远程办公新时代:2026年6大团队协作通讯软件选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/192906

赞 (0)
飞飞飞飞
2026年必看:6款顶级可视化产品管理工具对比分析
上一篇 4小时前
提升团队效率:2026年最值得投资的5大可视化项目管理软件推荐
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
