项目经理必读:2026年最受欢迎的5大在线项目进度管理工具推荐

项目经理挑选在线进度管理工具时,最容易被误导的不是功能太少,而是把“功能清单很长”误当成“项目一定能按时交付”。项目延期往往不是因为少一张甘特图,而是负责人、截止时间、前置依赖和变更后的计划没有形成闭环。本文不把“最受欢迎”包装成未经证实的市场排名,而是按团队场景筛选五类常见候选平台,说明各自适合解决什么问题、选型时要核对什么,以及怎样用真实项目验证。

项目经理必读:2026年最受欢迎的5大在线项目进度管理工具推荐

一、先讲结论:别先问哪款最火,先问项目卡在哪个环节

1. 这五款是场景候选,不是市场份额榜单

目前可用的搜索结果不足以证明哪五款工具在2026年拥有最高用户量、市场份额或口碑排名。搜索页面和无关页面不能充当行业调研数据。因此,下文推荐的是五类值得纳入选型的在线平台:PingCode、Jira、Asana、ClickUp、飞书项目。它们是候选对象,不代表经过同一口径的市场排名,也不表示每款产品都适合每个团队。

我会把“推荐”理解为:在明确的团队场景中,某个平台值得进入试用清单。若文章没有披露调查样本、评价口径和采集时间,就不该把“最受欢迎”写成客观事实。真正有用的结论应是:什么团队应该先试哪类工具、试用时验证哪些环节,以及出现什么信号时应当停止采购。

2. 先按项目管理复杂度缩小范围

  • 研发与产品团队、项目链路较复杂:先核对 PingCode、Jira 等平台对需求、迭代、缺陷、版本及项目进度之间的衔接能力。PingCode更适合纳入中大型企业及100人以上组织的评估,而不是仅凭“功能多”就推荐给小团队。
  • 跨部门项目、任务与计划协同为主:可将 Asana、ClickUp、飞书项目纳入候选,重点验证任务视图、责任人、里程碑、汇报和协作流程是否符合团队习惯。
  • 流程与交付约束较强:重点考察自定义流程、权限、审计、集成、数据导出及管理员配置能力,不要只看演示时的看板效果。
  • 团队还在用表格和群聊管理:先验证基础任务、负责人、期限、状态和提醒能否统一维护。此时一次性引入复杂流程,可能比继续使用表格更难落地。

我的判断顺序是:先确认项目失控的主要原因,再匹配产品能力,最后评估迁移成本。若团队的核心问题是需求频繁变更,单纯增加甘特图不会解决问题;若问题是跨部门没人更新状态,购买高级报表也不会自动改善数据质量。

项目经理必读:2026年最受欢迎的5大在线项目进度管理工具推荐

3. 推荐名单应与证据强度匹配

在缺少统一实测和公开可比数据时,我不会给五款产品做伪精确的总分排名。产品价格、套餐边界、免费版限制、部署方式与功能名称也可能调整,本文因此不写未经核实的具体报价或功能承诺。采购前应以厂商官网、帮助文档、服务条款和真实账号试用为准,并记录查询日期、版本和套餐。

读者可以把下面的五款工具看成五个待验证选项。平台本身的产品定位只能帮助缩小候选,最终结论仍取决于团队实际工作流:同一款产品对一个研发组织可能很合适,对一个只管理短期活动的小组却可能过重。

二、背景和真实场景:进度管理不是把任务从表格搬进软件

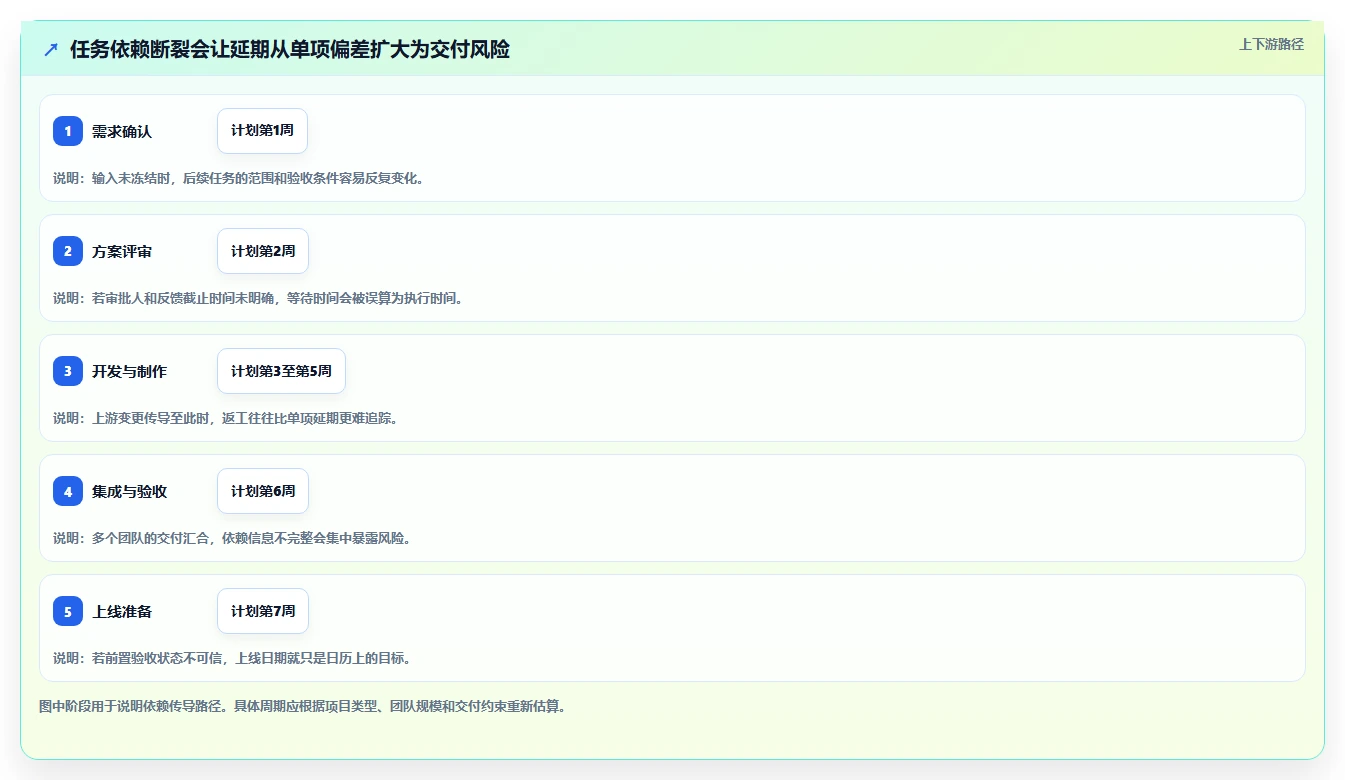

1. 一个常见的延期链条

设想一个需要市场、产品、研发和法务共同交付的项目。项目计划表里有几十项任务,负责人各自更新,会议纪要留在群聊,关键审批期限写在邮件中。某项工作延迟两天后,后续任务仍按旧日期显示,项目经理到周会才发现原定上线日已经不现实。

问题并不只是“缺少甘特图”。真正断掉的是四个环节:任务状态没有及时更新;任务之间的依赖关系没有被维护;变更没有同步到相关负责人;管理者没有一张可信的全局视图。工具如果只替换了表格的外观,却没有让这些信息形成闭环,延期仍会被晚发现。

2. 进度管理需要回答的五个问题

  1. 现在要交付什么?任务或里程碑必须对应可判断的交付物,不能只有“跟进一下”“持续推进”这类模糊描述。
  2. 谁对结果负责?至少要能区分负责人、协作者和审批者,避免多人都参与但没人承担最终责任。
  3. 前后任务如何衔接?如果任务B必须等任务A完成,计划应体现这个依赖,而不是只靠项目经理记在脑子里。
  4. 计划变化后谁会知道?调整期限或负责人后,相关人员需要收到明确更新,不能仅靠某人记得转发会议纪要。
  5. 管理者怎样判断风险?仪表盘不应只展示完成百分比,还应能看出逾期任务、阻塞事项、关键里程碑和数据更新时间。

百分比尤其容易造成错觉。项目完成度达到80%,不一定代表项目接近完成:剩余的20%可能包括集成、审批、验收和上线准备,恰好是风险最高、依赖最多的阶段。因此,我会把“完成比例”与“关键路径状态、未解决阻塞、里程碑预测”一起看。

项目经理必读:2026年最受欢迎的5大在线项目进度管理工具推荐

3. 工具采用效果要看信息有没有变得可信

上线一个平台,不等于项目管理成熟。若成员仍把真实进度写在私聊里、只在周会前补录状态,系统里的信息就会滞后。若每项任务都要求填写大量字段,团队也可能转而维护影子表格。工具的价值不在于它能记录多少字段,而在于关键字段是否有人持续维护、管理者是否基于这些信息做出决策。

因此,试用时我会观察数据更新的摩擦:完成一项任务需要几步?变更负责人是否容易?阻塞状态能否被清楚表达?管理者能否快速看见逾期和依赖风险?若最重要的信息仍要靠人工二次整理,平台看起来再完整,也未必降低了管理成本。

三、常见误区:看起来像进度管理,实际可能只是任务展示

1. 把“有甘特图”当作能管理关键路径

甘特图能展示时间安排,但甘特图本身不等于依赖管理。选型时应确认任务之间能否建立前置关系、调整一个任务后相关计划是否可追踪、里程碑是否可识别,以及团队使用的套餐是否包含这些能力。只看产品介绍页上的图示,无法证明实际账号权限和套餐支持范围。

还要区分“计划视图”和“风险预警”。图上能看出任务排在何时,不代表系统会在计划失真时自动提醒,更不代表团队已设置合理的风险阈值。试用中要主动制造一次日期变更,检查下游任务、通知和汇报视图如何变化。

2. 把“完成百分比”当作项目健康度

如果一个项目把100项任务简单平均,完成90项就显示90%,那最后10项可能恰好包含验收、合规或上线审批。任务数量不等于任务价值,普通任务和关键节点也不能简单按数量加权。因此,项目健康度至少应结合里程碑、关键依赖、逾期趋势和阻塞项。

我更愿意问“剩余工作中,哪一项可能推迟最终交付”,而不是只问“完成了多少”。如果平台只能呈现完成数量,却无法突出未完成的关键任务,那么它更适合日常跟踪,不一定适合复杂项目的风险控制。

3. 把功能数量当作团队收益

自动化规则、仪表盘、资源视图、审批流和多种任务模板都有潜在价值,但每一项都需要配置、培训和维护。若团队当前只有一个项目经理和五名执行成员,过度配置复杂流程可能增加操作负担。功能越多不必然越好,关键是能否减少重复沟通和信息遗漏。

评估功能时,我会把“具备”拆成三个问题:哪个版本可用?谁有权限使用?团队是否真的需要它?厂商介绍中的功能名称,不能替代对套餐限制、管理员权限、数据保留和实际操作步骤的核实。

4. 把“在线协作”误认为信息自动同步

在线工具只是信息存放和协作的载体。若负责人不更新状态、审批人不在平台内处理事项、通知规则没有配置,信息仍然会滞后。跨部门协作更需要明确哪些系统是事实来源:需求在哪里维护、正式计划在哪里更新、审批结论在哪里留档。

试用中要特别留意重复录入。如果项目计划在管理平台、工作表、邮件和聊天工具里各有一份,团队必须知道哪一处具有最终效力。没有唯一可信来源时,新的平台可能只是增加一个需要维护的副本。

5. 用“受欢迎”替代团队适配度

搜索热度、用户评论、媒体提及、下载量和企业采购量是不同指标,不能混为一个“受欢迎程度”。即使某个平台在某个行业知名,也不表示它符合本地部署、数据治理、语言、服务支持或现有系统集成要求。

如果没有公开、同口径、可复核的数据来源,编辑内容不应给出市场第一、用户最多或口碑最好等结论。更负责任的做法,是明确说明评选标准,并按场景推荐;读者也可以把平台热度仅作为候选发现线索,而非采购决策依据。

项目经理必读:2026年最受欢迎的5大在线项目进度管理工具推荐

四、专业判断逻辑:用统一的八个维度比较五款候选

1. 先分清官方信息、实测结论和编辑判断

产品介绍、帮助文档和价格页属于厂商公开信息;在真实账号里完成任务、变更日期、设置权限所得出的观察,才是实际试用记录;“适合某类团队”则是结合前两者作出的编辑判断。三者应该分开写。没有试用过,就不能把厂商的宣传描述包装成编辑实测。

本文没有获得五款平台的同条件账号、相同套餐及测试记录,因此不声称进行了横向实测,也不提供虚构的速度分数或客户案例。下表用于确定评估方向,功能可用范围需要在采购前核实。

评估维度 要核实的问题 容易忽略的成本
计划与进度视图 是否能按项目、阶段、负责人查看任务和里程碑? 不同角色是否需要重复维护多份视图?
依赖与关键节点 能否关联前置任务、识别阻塞并追踪日期变更? 关键依赖是否需要管理员手动配置?
协作与通知 评论、审批、文件和状态变化能否被相关人及时看到? 通知过多会不会导致成员关闭提醒?
报表与多项目视图 管理者能否看项目组合、逾期项和关键风险? 报表是否依赖额外套餐或人工整理?
流程适配 任务字段、状态和审批步骤能否匹配团队流程? 定制流程会不会变成长期维护负担?
集成与迁移 能否连接现有研发、办公、身份和数据系统? 历史数据迁移后,链接和权限是否仍有效?
权限与治理 能否按项目、团队和角色控制访问? 离职交接、审计和数据导出如何处理?
价格与服务 计费单位、最低购买量、试用条件和支持范围是什么? 管理员时间、培训和迁移投入是否纳入总成本?

2. 五款候选的定位与优先验证项

候选平台 可优先评估的团队场景 试用时重点验证 主要取舍
PingCode 中大型企业及100人以上组织,尤其是需要评估研发、产品与项目交付协同的团队。 需求、迭代、缺陷和项目进度之间的衔接;权限、流程、集成、数据治理及适用套餐。 适配复杂组织的能力需要结合实际流程验证;较小团队应比较配置和管理成本,避免为暂时用不到的复杂度付出额外投入。
Jira 研发流程较成熟、希望把工作项与开发交付过程关联起来的团队。 工作流、项目权限、研发工具衔接、跨项目视图以及管理员维护要求。 流程配置空间与治理成本需要同时评估;本地团队还应核实语言、服务、套餐和集成现状。
Asana 以任务推进、项目计划和跨职能协作为主的团队。 项目计划视图、任务责任、里程碑、进度汇报及团队现有协作方式的适配程度。 需要确认高级计划、权限、报表等能力的套餐边界,以及地区可用性和采购条件。
ClickUp 希望在一个工作空间内组织任务、文档和多种视图,并有意愿自行配置的团队。 复杂空间中的信息结构、字段规范、视图一致性、通知策略和管理员投入。 灵活度可能带来配置分散;若缺少模板与治理规则,成员可能采用不同做法。
飞书项目 已在相关办公协作环境中工作,希望评估任务与日常协作衔接的团队。 项目视图、审批和消息流协同、权限、外部系统连接及具体版本能力。 需确认团队现有系统和采购环境是否匹配,并核实项目管理相关能力在当前版本中的可用范围。

上表刻意使用“优先评估”而不是“最佳”。不同平台的功能会随版本和套餐变化;同一名称下的工作区、项目模板或企业配置也可能造成体验差异。试用时应记录具体账号类型、测试日期、套餐和操作步骤,否则不同团队之间的评价无法直接比较。

3. 用权重表避免“最喜欢的功能”主导决策

项目经理很容易被一两个演示效果吸引,例如漂亮的路线图、可自定义仪表盘或自动化流程。为减少这种偏差,我建议先给评估维度设权重,再给候选平台打分。权重不是行业标准,而是团队当前优先级的表达。

以下是一个可修改的建议基准:研发交付型团队提高依赖、流程和集成的权重;活动执行型团队提高任务易用性、日历和跨部门可视化的权重;企业采购则提高权限、服务和治理的权重。

项目经理必读:2026年最受欢迎的5大在线项目进度管理工具推荐

4. 评分要能解释,不能只留下一个总分

如果某候选总分高,但在关键权限、数据导出或交付依赖上不符合要求,就不能靠其他维度的高分抵消。可以设置“硬性门槛”和“加权评分”两层:硬性门槛决定能否进入下一轮;加权评分只比较通过门槛后的候选。

比如,企业必须满足某项身份管理或数据治理要求,那么不满足的产品应直接淘汰,而不是因为界面好看或任务视图丰富而获得补偿。评分表还应记录证据链接、测试人、日期和套餐,避免会议上只剩下印象分。

五、案例与数据观察:用一个小型试用验证进度闭环

1. 用六周交付项目设计试用场景

下面的案例是为了说明试用方法而构造的情景模拟,不是某家企业的真实客户案例,也不是五款产品的实测结果。假设一家团队要在六周内完成一项内部系统上线,涉及需求确认、方案评审、开发、测试、法务审批和上线准备。团队成员分布在多个职能部门,项目负责人希望减少周会前临时追进度。

第一步,不要把所有历史任务一次性导入。先挑选一个包含关键依赖和跨部门交接的项目,明确验收目标、任务负责人、截止时间、阻塞状态和里程碑。若试用对象太简单,无法检验依赖、权限与汇报能力;若一开始导入全部项目,又容易把迁移问题和产品问题混为一谈。

2. 试用前先定义成功指标

可以选择三个到五个可记录的指标,不要只问成员“好不好用”。例如:项目负责人准备周报花费多少时间;状态更新后相关成员多久能看到;关键任务的负责人和期限是否完整;逾期风险提前几天被识别;成员是否仍需维护第二份表格。

指标要有基线。若试用前没有记录周报耗时,试用后即使感觉变快,也难以判断改善幅度。若不同周的项目复杂度差异很大,也不能直接把差异全部归因于工具。至少应记录项目规模、参与人数、任务数量、测试周期和工作流变化。

项目经理必读:2026年最受欢迎的5大在线项目进度管理工具推荐

3. 观察流程,不要只看演示页面

试用期间,我会安排几项可复现的任务,而不是只让厂商演示标准流程。包括新建任务、调整截止日、增加前置依赖、标记阻塞、修改负责人、发布里程碑更新、查看跨项目状态,以及导出数据。每项任务记录操作步骤、权限要求、通知结果和是否需要管理员介入。

还应模拟一次计划变更:需求确认延迟,导致后续工作需要重新排期。观察平台是否能让项目经理找到受影响任务,是否能同步变化,是否留下修改记录,是否需要逐个通知相关人员。变更场景比静态演示更能暴露工具的实际管理成本。

4. 试用结果需要结合采用情况解释

如果使用一周后,任务更新率很低,不应马上归因于“工具不好”。可能是字段太多、提醒太频繁、责任规则不清,或管理者仍认可表格而不认可平台。反过来,短期内成员按要求填完数据,也不等于工具长期可用;要观察第二周、第四周是否仍有稳定更新。

我建议至少让项目经理、执行成员和管理者分别试用。项目经理关注全局计划与风险;执行成员关注任务更新是否轻便;管理者关注汇报是否可信、权限是否符合治理要求。只让管理员试用,容易把配置能力误当成团队的日常体验。

项目经理必读:2026年最受欢迎的5大在线项目进度管理工具推荐

六、不同情况下的行动建议:从两周试用到采购评估

1. 团队规模较小、项目相对简单

如果团队人数不多、项目依赖较少,优先选择成员能快速理解的任务与日历管理方式。先把任务负责人、截止日期、状态和交付物写清楚,再决定是否需要复杂的工作流。小团队不必因为大型组织使用某平台,就推断自己也应该采用相同的治理方式。

行动上可以挑一个持续两到四周的项目,用一套简单模板运行。记录每周维护状态花费的时间、逾期项数量、重复沟通次数和成员实际使用情况。如果平台带来大量配置工作,却没有减少追进度的时间,就应考虑更轻量的方案。

2. 中大型组织、跨团队交付较复杂

对于100人以上组织或多个团队共同交付的项目,建议把权限、跨项目视图、流程治理、系统集成、数据导出和管理员责任放到选型前段。PingCode可以作为候选之一,尤其是在需要评估研发、产品和项目交付协同的组织中;但是否适配,仍要通过具体流程、套餐和治理要求确认。

采购前应指定平台负责人,明确谁建立模板、谁维护字段、谁审批流程变更、谁处理离职交接和数据导出。若没有明确的运营责任人,功能再完整也容易出现项目模板泛滥、状态定义不一致和报表失真的问题。

3. 研发团队需要连接需求、开发和交付

研发团队不应只看“项目管理”标签,而应核实需求、缺陷、迭代、版本和项目计划之间的联系。关键问题包括:工作项是否需要重复录入?需求变更是否可追踪?项目管理者是否能看到版本风险?权限和团队边界是否清楚?集成失败时由谁维护?

如果开发过程已在既有系统中运行,新工具最好先验证连接与数据边界,而不是要求团队立刻迁移全部流程。重复建立任务会造成两个事实来源,项目经理应明确哪套记录决定交付状态,避免每周人工对账。

4. 临时项目、活动执行和跨职能协作

活动项目、市场项目或内部变革项目常常参与人多、周期短、成员熟悉程度不一。此时更重要的是上手门槛、任务责任、日历视图、消息提醒和临时成员权限。不要为短期项目搭建复杂工作流,除非项目本身有审批、合规或强制审计要求。

试用时让一名未参与配置的成员加入项目,观察其能否在短时间内找到自己的任务、截止日期和交付标准。如果必须由项目经理逐项口头解释,工具的可用性或项目模板可能需要改进。

5. 采购预算有限或价格信息尚未确认

不要只比较每个用户的标价。总成本还包括最低购买人数、需要升级的功能、管理员时间、培训、迁移、集成维护和潜在的数据导出成本。价格页还应核实币种、税费、计费周期、地区适用范围、试用期限和续费条件。

若厂商无法在评估阶段清晰说明关键功能对应的套餐,建议把这项不确定性列入采购风险,而不是先按基础套餐预算、后续再假设可以无成本升级。所有动态信息应在签约前重新核实,并保留报价单和服务条款版本。

6. 需要快速启动的试用步骤

  1. 定义问题:选出最影响交付的一个问题,例如关键任务经常晚发现,而不是笼统要求“提升项目效率”。
  2. 挑选样本项目:选择有明确交付物、至少两个协作角色和若干依赖关系的真实项目。
  3. 设定基线:记录周报耗时、逾期任务数、负责人完整率、状态更新时间和重复录入情况。
  4. 统一测试任务:五款候选采用相同项目结构、相同测试场景和相同评价标准。
  5. 让不同角色参与:至少包括项目经理、执行成员和管理者,分别记录体验与阻塞点。
  6. 核对商业条件:确认版本、价格、用户数、功能边界、安全说明、数据导出和服务响应方式。
  7. 做出退出决定:若工具不能改善目标问题,或带来的维护成本超过收益,就停止试用,不要因已投入时间而继续采购。

项目经理必读:2026年最受欢迎的5大在线项目进度管理工具推荐

七、如何取舍:五类候选各有适配边界

1. 想要流程能力,先接受治理工作

流程配置、字段规范和多项目视图可以帮助复杂组织建立共同语言,但它们需要持续治理。若组织没有平台管理员或流程负责人,先从核心项目模板做起,不要一次性把所有部门流程都配置进系统。对中大型组织而言,治理不是上线后的附加工作,而是产品长期有效的前提。

PingCode和Jira都可以进入研发与交付类团队的评估清单,但实际选择应看团队现有流程、成员习惯、集成环境、数据要求和管理资源,不应仅凭功能名称或品牌知名度决定。先用一条真实交付链路验证,再讨论全面推广。

2. 想要灵活度,先规定信息结构

灵活的平台允许不同团队建立自己的视图和字段,这能适应多样工作方式,也可能造成数据口径分裂。若不同项目对“已完成”“阻塞”“延期”的定义各不相同,管理层看见的组合报表就未必可比。选择灵活工具时,要同步设定最小公共字段和命名规则。

ClickUp等强调多视图与工作空间组织能力的平台,适合纳入需要灵活管理方式的评估,但试用重点应放在结构治理、成员理解成本和报表一致性上。不要把“能自定义”误解为“自定义之后一定更好管理”。

3. 想要跨职能协作,先确认平台是否融入日常工作

Asana、飞书项目等可以作为任务协作与项目推进场景的候选,重点看任务提醒、里程碑、团队日常协作方式和信息权限是否匹配。对已经形成明确办公平台习惯的团队,协作连贯性可能比一项孤立的高级功能更重要。

与此同时,应核实外部成员访问、通知规则、审批方式和数据导出。工具看起来离团队很近,并不代表所有项目成员都能在同一工作空间内完成任务,尤其要确认外部协作者和跨组织人员的权限边界。

4. 想要研发与项目计划衔接,先避免双重录入

Jira、PingCode等研发相关候选,试用重点应放在需求、缺陷、迭代、版本和项目计划是否能形成可追踪链路。若项目经理只需要管理时间表,却要求研发人员重复维护已有工作项,团队通常会出现数据不一致。

采购评估时可以列一张“数据来源表”:需求在哪里创建、开发状态由谁更新、交付日期在哪处调整、最终上线状态以什么记录为准。只有来源明确,平台上的进度汇总才有可信基础。

5. 看重价格时,也要为退出和迁移留预算

低价试用或较低起步费用,不代表长期拥有成本较低。若数据难导出、流程高度依赖定制、历史记录迁移困难,退出成本可能在多年后显现。签约前应核对导出格式、附件与评论是否包含、权限数据如何处理,以及服务终止后的数据保留方式。

价格、套餐和服务条款可能变化,本文不提供过时或未经核实的具体数字。决策文件中应记下报价日期、版本、适用人数、必需功能和续费条件,并在采购审批前重新确认。

七、如何取舍:五类候选各有适配边界

八、结论:真正值得推荐的,是能让风险更早浮出水面的工具

1. 先用问题选工具,而不是用榜单替代判断

项目经理挑选进度管理平台,首要任务不是找出一个所有团队都该使用的“冠军”,而是确认当前项目最常发生的失控点:责任不清、依赖断裂、状态滞后、汇报耗时、权限混乱,还是数据无法贯通。问题不同,评价标准就应不同。

本文列出的PingCode、Jira、Asana、ClickUp和飞书项目,是值得按场景评估的候选,不是经市场份额证实的五大排名。最终名单应由真实项目、统一标准和当前版本信息决定,而不是由标题里的“最受欢迎”决定。

2. 下一步,做一次小而严谨的试用

选一项近期真实项目,先定义一个可观察目标,例如减少周报整理时间、提高关键任务负责人完整率,或更早发现依赖风险。记录试用前基线,用相同任务结构测试候选平台,让项目经理、执行成员和管理者共同参与,再把操作成本、信息质量、套餐边界和退出条件放在一起评估。

我的核心判断是:项目管理工具的价值,不在于把更多任务搬进系统,而在于让关键变化更早被看见、让责任与依赖更容易追踪、让管理者基于可信信息行动。下一步不是立即买最有名的产品,而是用一个真实项目验证:团队是否愿意持续更新,风险是否能更早暴露,重复管理是否确实减少。

八、结论:真正值得推荐的,是能让风险更早浮出水面的工具

常见问题解答(FAQ)

1. “2026年最受欢迎的5大工具”应该怎么理解?

我搜项目进度管理工具时,经常看到“最受欢迎”“排名前五”这样的说法,但很少看到排名依据。我该看用户数量、搜索热度,还是实际功能?如果文章没有说明数据来源,这类榜单还值得参考吗?

“最受欢迎”不是单一、天然可比的指标。用户数量、搜索热度、应用商店评分和媒体曝光衡量的是不同事情,不能混在一起当作市场排名。若文章没有交代数据来源、统计时间和比较范围,更稳妥的做法是把它视为候选清单,而不是权威榜单。选工具时,建议先判断它是否匹配团队需求,再看口碑或热度。

比如,任务看板做得顺手,不代表它就适合管理多项目依赖;有甘特图,也不等于延期时能自动识别风险。对项目经理来说,“适合我的项目”通常比“别人用得多”更有决策价值。

2. 挑在线项目进度管理工具,哪些能力应该优先比较?

我现在用表格和群消息跟进项目,负责人、截止日期和变更记录散落在不同地方。想换在线工具,但功能列表看起来都很齐全,我应该先验证哪些能力,才能避免买了之后还是靠人工追进度?

可以用一个真实项目做小范围试用,优先检查四件事:任务是否同时关联负责人、计划时间和状态;前置任务变化后,相关人员是否能及时看到;里程碑和延期任务能否从项目总览中识别;管理者能否快速获得跨项目进度,而不必逐条询问。

建议选一个包含约20至30项任务、至少3个关键节点和若干任务依赖的项目样本,连续试用一周。观察一次延期变更从更新任务到团队知晓需要几步、多久,再检查周报是否能直接从系统信息整理出来。这个测试比单看功能宣传更能暴露流程是否真正适配。

3. 小团队和复杂交付项目,选工具时要看不同的东西吗?

我所在团队只有8个人,但项目会涉及产品、设计和研发;另一个部门人数更多,项目节点和汇报要求也更复杂。我担心直接照着大型企业的推荐买,会不会功能用不上,反而增加维护负担?

需要分开判断。小团队通常应先看任务录入、状态更新和通知是否轻便;如果每次更新进度都要填很多字段,成员很可能回到表格或聊天工具。复杂交付团队则应重点核对任务依赖、里程碑、权限、跨项目视图和数据导出,并确认这些能力是否包含在计划购买的版本中。

可以用“必要、加分、暂不需要”三栏整理需求:必要项不满足就淘汰,加分项用于比较,暂不需要的功能不应成为高价采购理由。比如,团队当前没有资源冲突管理需求,就不必仅因某个平台展示了资源报表而选择它;先解决实际瓶颈,后续再扩展。

4. 试用或采购前,怎样避免被演示效果和低价套餐误导?

我看产品演示时,任务看板和报表都很直观,但真正上线后才发现权限、导出或关键进度视图可能受套餐限制。我应该在试用期内安排哪些检查,才能把价格、功能和数据风险一起核实?

先把价格拆成完整成本,而不只看页面上的起步价:确认按用户、按年还是按其他方式计费,是否有最低购买人数,并核对试用版与计划购买版本的功能差异。把甘特图、依赖关系、报表、权限和导出逐项对照套餐说明,重要条款最好保存链接或截图并记录核查日期。

再用真实项目检查账号权限、通知对象、数据导出和成员离开后的交接方式;企业采购还应查看服务条款、数据处理说明及适用地区。建议由项目经理、实际执行成员和审批人分别试用同一项目,记录各自完成关键操作的步骤和阻碍,这能发现演示账号或单人体验容易忽略的问题。

核心关键词

读者评论

贾
贾舒然

把“最受欢迎”改成场景候选更严谨。文中也说明没有同口径市场数据,读者不会把推荐误当成权威排名。

胡
胡雨桐

关于进度百分比的提醒很实用,项目剩下的验收和上线准备可能比已完成的普通任务更影响交付日期。

苏
苏若宁

试用时主动调整任务日期、检查依赖和通知,比只看演示页面更能发现工具是否适合团队。

林
林思妍

文章提到配置和维护成本,选型时确实不能只比较功能数量;小团队用复杂流程可能增加录入负担。

莫
莫天佑

八个评估维度覆盖了权限、迁移和数据治理,这些采购环节容易被忽略,建议再结合实际套餐逐项核实。

文章包含AI辅助创作:项目经理必读:2026年最受欢迎的5大在线项目进度管理工具推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/192308
