2026年效率革新:6大工时工价系统工具全面对比

“工时已经打卡,为什么月底还是算不清工价?”这是很多企业选系统时真正遇到的问题。工时记录、计件核算、项目工时和生产效率看起来都在管理“时间”,但它们采集的数据、计算规则和适用场景并不相同。把六种工具放在一张榜单里直接排名,往往比不比较更容易误导采购决策。

本文将六大工具理解为六类系统方案,而不是六个未经核验的厂商品牌:考勤排班型、工序工时采集型、计件工价核算型、项目工时型、制造执行集成型和低代码定制型。现有搜索结果没有提供可验证的六款产品正文、报价或实测记录,因此我不会虚构产品排名、价格和效率提升比例。下面的对比重点放在实际选型逻辑上,并把情景模拟与可核验事实分开说明。

一、先讲结论:六类工具解决的不是同一个问题

1. 先找出你要管理的“时间”是哪一种

如果企业主要想知道谁何时到岗、班次是否覆盖、缺勤和加班是否异常,考勤排班型工具通常是起点。如果企业要知道某张工单、某道工序实际用了多少人时,重点应看工序工时采集型工具。如果管理目标是按件、按工序或按规则核算报酬,系统必须能表达并追溯工价规则,单有打卡功能并不够。

项目制团队的核心问题又不同:工时需要关联到客户、项目、任务或成本中心,才能支持预算和项目复盘。制造执行集成型方案关注工单、设备、生产进度等业务数据如何联动;低代码定制型方案则用于规则多、现成产品难以覆盖的组织,但定制自由度越高,越要认真评估维护责任。

我的核心判断是:先对齐业务对象,再比较软件功能。若六款工具管理的对象不同,把“是否有工时统计”作为统一标准,容易把考勤、生产计件和项目成本混成一类产品。

工具类别 主要管理对象 更适合解决的问题 首要核验点
考勤排班型 员工、班次、出勤事件 排班、打卡、异常工时统计 班次规则、异常处理、数据导出
工序工时采集型 工单、工序、人员、报工记录 采集实际工时与生产进度 报工时点、补录审批、工序追溯
计件工价核算型 产量、工价规则、核算结果 按件或按规则计算劳务报酬 规则版本、异常件处理、核算复核
项目工时型 项目、任务、人员、投入时间 项目成本、预算与工作量复盘 工时归属、审批、成本口径
制造执行集成型 工单、设备、工序、生产数据 连接生产过程与工时成本 现场数据源、接口、实施边界
低代码定制型 按组织自定义的数据对象 处理个性化流程和规则 维护责任、变更成本、系统稳定性

这个分类不是“谁比谁先进”的等级表。同一家企业可能同时需要考勤排班和计件核算;项目型团队也可能用项目工时工具,却仍由财务系统完成费用核算。采购时应明确哪个系统是主数据来源、哪个系统负责计算、哪个系统提供审批和报表。

2026年效率革新:6大工时工价系统工具全面对比

2. 不要把“有工时功能”当成“能算工价”

一款软件显示工时记录,并不意味着它能完成工价核算。工价可能涉及计件数量、工序、产品规格、质量状态、员工归属、规则生效日期以及复核流程。即便系统支持公式,也要确认公式输入来自哪里、规则修改后如何保留历史版本、异常记录由谁确认。

相反,工价系统也不一定适合做考勤。它可能擅长把产量映射成核算结果,却不负责排班、请假、跨班次出勤或考勤异常审批。选型时最好把“记录”“计算”“审批”“分析”拆开问,不要用一项功能名称代替整条业务链路。

3. 现阶段不应给出未经验证的产品冠军

本次可用的搜索资料没有包含完整的产品测评、可比较报价或试用过程。因此,任何“2026年第一名”“最便宜”“效率提升最高”的说法都缺少依据。更可靠的做法,是先用本文的六类方案筛出候选,再拿同一份业务样例让供应商演示,最后按统一指标验收。

标题里的“全面对比”应落实为全面比较关键维度,而不是对所有厂商和所有版本作出绝对结论。产品能力、计费方式和接口情况可能随版本、合同和部署方案变化,采购文件里应记录核验日期与适用范围。

二、背景和真实场景:同一张工时表,可能对应三种管理目标

1. 现场管理者需要的是“工单上发生了什么”

在生产现场,管理者常想回答三个问题:工单什么时候开始和结束、实际投入了多少人时、计划与实际偏差发生在哪道工序。如果员工只在上下班时打卡,系统通常只能说明员工在岗多久,不能自然推出他在某张工单上工作了多久。

这也是现场数据容易失真的地方。员工可能在多个工单间切换,出现等料、返工、设备等待或临时支援。如果系统只有一个“工作时长”总数,管理者就难以分辨时间被消耗在正常加工、异常等待还是任务切换上。选型前应先定义这些时间是否都要记录,以及由谁选择、确认和修正。

2. 财务和人力团队关心的是“结果能否复核”

核算人员通常不只需要一个月底总数,还要能从结果追到来源:员工对应了哪些产量记录,工价规则在哪个时间段生效,异常件如何处理,人工调整是否留痕。若系统只展示最终金额,却无法查看计算依据,月末对账仍会回到表格和人工沟通。

对工资、工时和劳动合规的判断,还要结合所在地适用规定、企业制度和具体用工安排。系统可以辅助保存记录、执行已确认的规则,但不能替代企业对规则合法性和实际执行方式的审查。涉及法定工时、加班或报酬口径时,应核对最新官方要求,并由相应专业人员复核。

3. 中大型项目团队需要把投入映射到业务结果

项目型组织可能有100人以上,跨多个团队参与多个项目。此时工时数据的价值不只是“谁忙”,还在于能否关联到项目、任务、客户、阶段和预算。若任务结构与工时记录彼此脱节,最终只能得到每个人的时间总和,却无法判断某项目为何超预算。

这类团队可以把项目管理平台作为任务数据来源候选。例如,评估PingCode等平台时,应核实当前版本是否覆盖所需的任务关联、工时记录、权限和数据导出能力,并用自己的流程验证;不能因为平台能管理项目,就默认它已经具备完整的工资核算或制造计件能力。任务管理与薪酬核算是相邻系统,不应被当成同一套业务能力。

4. 从“记录时间”到“形成管理闭环”要经过多个环节

我建议把系统链路画成五步:业务事件发生、数据被采集、记录被确认、规则被计算、结果用于决策。任何一步缺少责任人或异常处理规则,报表都可能看起来完整,实际却不能用于结算或改善。

例如,扫码报工能减少事后回忆,但如果员工扫错工单、重复提交或漏报,仍需要明确的纠错机制。自动化的价值不是“无人管理”,而是把人工核对从大面积抄录转为对少数异常进行复核。

2026年效率革新:6大工时工价系统工具全面对比

三、拆解常见误区:功能表看起来完整,不代表上线后能用

1. 误区一:功能项越多,系统越适合

产品页面可能列出考勤、报工、计件、报表、审批、接口等大量功能,但功能名称并不能说明功能深度。比如“支持计件”可能只表示能录入数量,也可能表示可以配置多级工价、区分产品规格、处理返工并保留规则版本,两者对企业的价值差别很大。

我会把功能问题改写成可现场演示的问题:给出一条真实工序、两种产品规格、一笔返工和一次规则调整,请供应商从原始记录演示到最后的核算结果。只展示菜单和宣传截图,无法验证规则是否真的覆盖实际业务。

2. 误区二:考勤时长可以直接当作生产工时

考勤反映出勤边界,生产工时反映任务投入。两者之间可能隔着用餐、待料、培训、设备故障、现场整理和任务切换。若把全部在岗时长直接归入生产任务,工时成本可能被高估;若只记录有效加工时间,又可能忽略企业希望管理的等待和损耗。

因此,系统实施前应明确时间分类。企业需要的是“在岗时间”“有效加工时间”“任务投入时间”还是“可计价时间”?这几个指标可以同时存在,但定义不能混用。报表里如果只出现一个总工时,管理者反而可能失去辨别异常的能力。

3. 误区三:自动化上线后,人工核对会自然消失

自动化会减少重复录入,但不会自动消灭异常。设备离线、员工忘记报工、工单临时变更、错误扫码和规则配置错误,都可能让系统输出错误结果。真正值得比较的是异常能否被发现、定位、分派和关闭,而不是页面上有没有“自动计算”按钮。

采购演示时,我会要求供应商展示一笔异常记录从产生到修正的全过程:谁能看到、谁能修改、修改是否留痕、被修改的原始数据能否追溯、报表何时更新。若这些问题答不清,系统越自动化,错误扩散速度可能越快。

4. 误区四:报价低就代表总成本低

软件报价只是总拥有成本的一部分。数据整理、流程梳理、接口开发、终端设备、培训、维护和后续规则调整都可能产生投入。低首年费用的产品,如果需要大量人工补数据或长期依赖供应商改表,使用成本可能并不低。

报价比较应按相同边界进行:同一用户规模、同一部署方式、同一接口范围、同一培训要求和同一维护周期。价格未公开时,应记录“需询价”,不要根据营销页面或行业传闻推算具体金额。

5. 误区五:报表好看,就代表效率提高

看板能把数据变得更易读,却不代表数据准确,也不等同于管理改善。效率提升至少要能对应基线、观察周期和业务口径,例如同类工单的单位产出工时、返工时间、异常关闭时间或核算耗时。没有基线时,单说“提升了很多”无法验证。

同样,效率指标还要防止局部优化造成整体代价。单纯压缩工时可能增加返工,单纯提高计件数量可能增加质量风险。选型试点应同时关注产出、质量、异常和核算准确性,而不是只盯一项速度指标。

2026年效率革新:6大工时工价系统工具全面对比

四、专业判断逻辑:用统一口径比较六类系统

1. 第一步:定义业务对象和最小数据单元

先写清系统要记录什么。考勤场景的最小单元可能是员工的一次出勤事件;工序场景可能是员工在某工单某工序的一段报工记录;项目场景可能是人员在某任务上的投入时间;计件核算则可能从产量记录和生效中的工价规则开始。

最小单元定义后,再核对系统能否保留必要字段。常见字段包括人员、任务或工单、工序、产品或项目、开始结束时间、数量、异常原因、确认人和规则版本。字段不必越多越好,但缺少后续核算或追溯所需字段,往往会迫使团队再建一张表补录。

2. 第二步:把“能做”转成验收场景

抽象功能应转换为具体测试任务。比如,不要只问“是否支持补录”,而是确认谁能补录、补录多长时间范围、需要谁审批、原始记录是否保留。不要只问“能否导出”,而要确认导出的字段、格式、过滤条件和权限。

  1. 选出一条正常业务流程,要求从原始记录走到报表或核算结果。
  2. 加入至少一种异常,例如错单、重复报工、返工或规则调整。
  3. 确认每一步的操作者、审批人、时间戳和可追溯记录。
  4. 让不同供应商使用同一组数据和同一套验收条件演示。
  5. 记录未覆盖项和依赖项,不把口头承诺直接写成已具备能力。

3. 第三步:评估数据接入与现场执行成本

数据从哪里来,会决定系统上线难度。可能来源包括员工打卡、扫码终端、设备信号、业务系统接口、表格导入或人工录入。每种方式都有约束:终端部署涉及网络和设备,接口涉及字段映射与维护,人工录入则要评估负担和漏报风险。

制造现场尤其要测试网络中断、设备共享、人员临时换岗和班次交接等情况。项目团队要核实任务结构是否稳定、工时能否方便归属到正确任务。无论采用何种方案,都应明确数据失败时的备用流程以及恢复后如何补齐。

4. 第四步:比较规则可维护性,而不只比较当前功能

业务规则会变化:工序拆分、产品规格变化、工价调整、组织调整和项目结构更新,都可能要求修改系统配置。应确认企业内部谁有权限维护规则、是否需要厂商代改、修改是否经过审批、历史结果是否按旧规则保留。

低代码工具通常提供较灵活的配置空间,但这不等于维护成本为零。企业需要评估是否有人理解配置逻辑、是否有测试环境、规则改动如何发布,以及人员离职后的交接安排。标准化产品则要反过来确认企业是否愿意调整流程以适配系统。

5. 第五步:用权重评分辅助讨论,不用总分代替判断

评分表能让采购团队把分歧摆到台面上,但权重应该由业务目标决定。若当前重点是计件核算,计价规则与追溯能力应高于仪表盘美观;若重点是项目成本,任务关联和审批口径应高于车间终端支持。

比较维度 建议权重示例 评分时要看什么 不建议的替代指标
业务流程匹配 25% 是否能覆盖关键对象、流程和异常 宣传页功能数量
数据准确与追溯 20% 来源、修改记录、规则版本和审计线索 报表视觉效果
采集与操作可行性 15% 一线操作负担、设备条件、离线补录 演示环境里的操作速度
系统集成和导出 15% 接口范围、字段映射、失败处理和维护责任 “支持集成”的口头说明
配置与后续维护 15% 规则变更、权限管理、测试发布和交接 一次性上线承诺
总拥有成本 10% 许可、实施、设备、培训、接口和维护投入 单看首年软件报价

上表权重只是讨论起点,不是行业标准。某些企业应把合规审查或数据安全设置为“必须通过”的门槛,而不是允许用其他维度高分抵消。评分结果最好同时保留未解决问题和证据来源,避免把一个看似精确的总分包装成绝对排名。

2026年效率革新:6大工时工价系统工具全面对比

五、案例与数据观察:用一组模拟工厂数据看清“在岗”和“有效工时”的差别

1. 案例边界:以下数字是情景模拟,不是客户实测

为了避免把推演冒充真实案例,以下明确标注为情景模拟。假设一家小型加工企业有20名一线员工,每人每月排班22天,每天8小时。理论排班工时为20×22×8,即3,520小时。这个数字描述排班容量,不代表3,520小时都投入了可计价生产。

再假设企业用纸表和月底汇总表记录工时,班组长还要把工单、产量和异常情况手工对应。这里不预设某软件能提升多少效率,而是用试点前后都能测量的指标,说明企业该验证什么。

2. 从总工时拆出可解释的时间构成

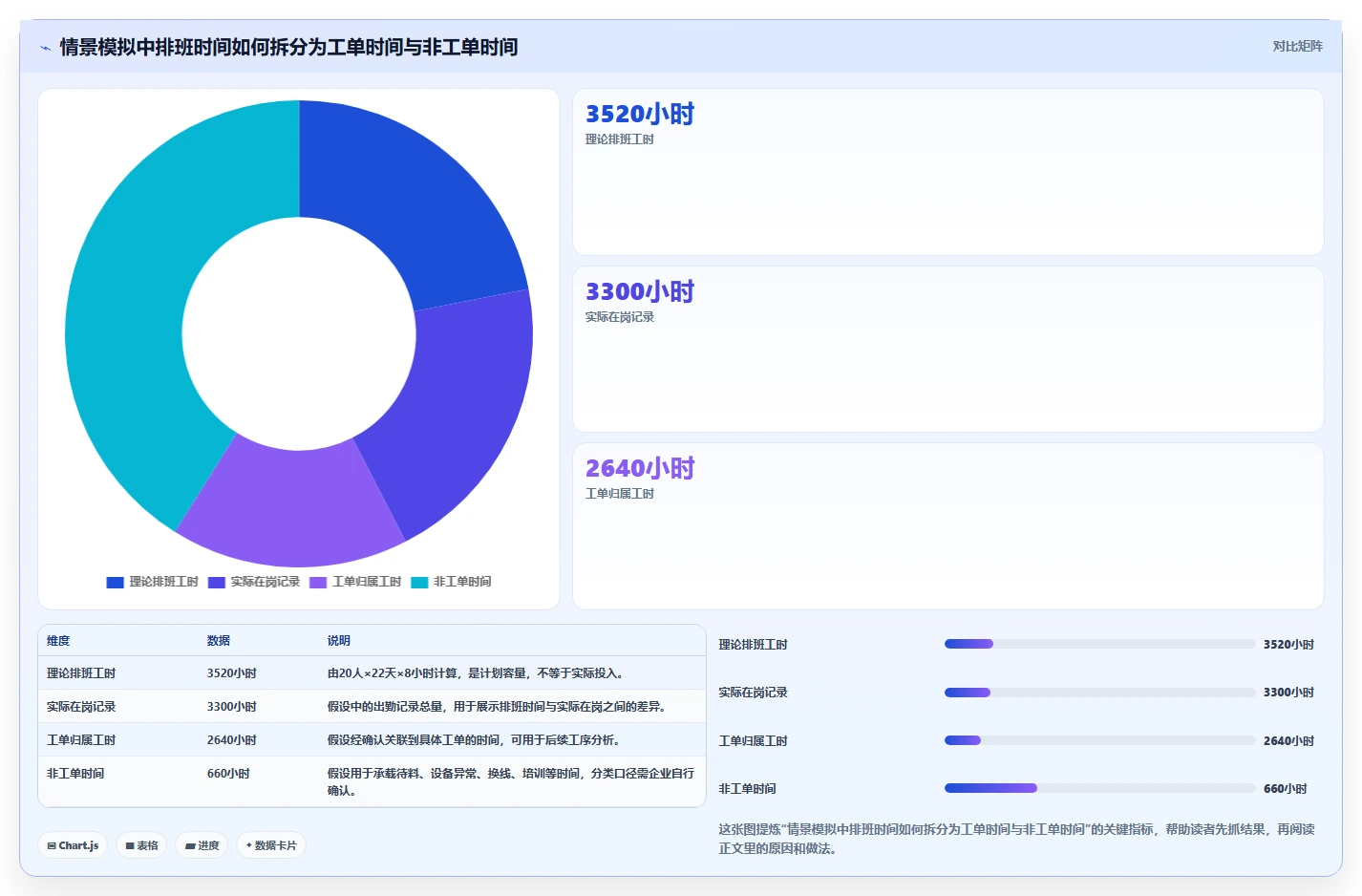

假设一个月记录的3,520小时中,员工实际在岗记录为3,300小时;其中,经确认归入工单的时间为2,640小时,待料、设备异常、换线、培训和其他非工单时间合计660小时。这个示例的目的不是给出行业比例,而是展示:同一个月度工时总量,拆分后才能回答管理问题。

若报表只呈现“工时利用率75%”,管理者还需要知道分母和分子怎么定义。若以3,520小时排班时长为分母、2,640小时工单时间为分子,示例比例为75%;但若把在岗工时3,300小时作为分母,比例约为80%。两个比例都能算出来,却回答不同问题,报表必须注明口径。

3. 核算误差要拆成数据误差和规则误差

假设某工单显示完成1,000件,实际经复核有20件返工,且返工件的计价规则与合格件不同。如果系统只记录总数量,就可能把返工件按常规单价计算。错误并不一定出在公式,也可能出在数量状态、质量标记或工序归属没有进入系统。

因此,试点验收至少应抽样核对三类记录:正常完成件、返工或异常件、人工调整件。每类记录都要从原始来源追到最后结果,并核对规则版本。对于金额影响较大的异常类型,应设置明确的复核责任和审批记录。

4. 观察人工耗时,也观察错误和返工

一个试点可以记录月末工时汇总耗时、异常记录数量、抽样核算差异、补录次数和争议处理时间。比如试点前后分别记录“汇总耗时多少人时”,但只有在统计范围、人员口径和周期一致时,才适合比较。若试点期间刚好换了流程或订单结构,也应在复盘中说明。

试点指标 建议采集方法 为何有用 需要避免的误读
月度汇总人工耗时 记录参与汇总人员的实际投入人时 观察重复录入和人工对账负担 不能单独代表整体效率改善
工单关联完整率 抽查应关联工单的记录中已正确关联的比例 判断数据能否用于工序或成本分析 关联完整不等于关联正确
抽样核算差异率 按预先确定的样本复算并记录差异 检查计算、输入和规则是否一致 样本量和抽样方式必须留档
异常关闭时间 统计异常提出到确认关闭的时间 评估异常处理是否更及时 异常分类变化会影响前后比较

2026年效率革新:6大工时工价系统工具全面对比

5. 用试点结果判断是否扩大部署

若系统试点减少了表格汇总时间,但工单归属完整率下降或异常件对账更困难,不能简单宣布成功。反过来,如果人工汇总耗时没有明显变化,但规则追溯、异常定位和记录完整性显著改善,也可能具备继续试点的价值,尤其是当前争议处理成本较高的企业。

我建议把验收设成“门槛加改善项”:先满足数据完整、规则可复现、权限符合要求等硬条件,再评估耗时、准确性和管理响应速度。不要用单一效率数字抵消关键控制环节的失败。

2026年效率革新:6大工时工价系统工具全面对比

六、不同情况下怎么行动:从需求盘点走到小范围试点

1. 只需要考勤和排班管理的团队

如果企业主要问题是排班冲突、打卡异常和出勤汇总,优先比较考勤排班型工具。重点确认不同班次规则是否可维护、异常如何审批、跨地点数据如何汇总、员工自助更正是否留痕,以及结果能否按需要导出。

不要因为系统带有简单报表,就把它直接当作生产效率分析工具。先把考勤数据稳定下来,再判断是否需要增加工单级工时记录。如果当前没有按任务分配时间的业务需求,过早引入复杂报工流程可能增加一线负担。

2. 需要追踪工序、工单实际耗时的制造团队

优先考察工序工时采集型或制造执行集成型方案。试点选一条业务相对稳定、数据来源清楚的生产线,覆盖正常生产、换单、返工和至少一种异常。观察员工操作步骤是否可接受,以及班组长能否及时发现错报和漏报。

如果工序复杂、规则差异大,先画清工序流和时间分类,再约供应商演示。不要先购买系统,再期待软件替企业决定哪些时间应该算入产品成本。系统可以执行规则,规则本身需要企业和相关部门先达成一致。

3. 以计件或工价核算为核心的团队

优先看计件工价核算型工具,并把“规则版本管理”和“异常追溯”放在高优先级。让供应商使用企业的一组脱敏样例演示正常件、返工件、补录件和规则调整后的历史核算,确认结果能否逐笔复现。

上线前先整理规则台账,明确每条规则的适用产品、工序、时间范围、审批人和例外条件。若规则仍靠口头约定,系统可能只是把争议固化到计算结果里。涉及员工报酬的规则调整,还应经过企业内部合规与管理流程审查。

4. 需要核算项目投入和预算偏差的团队

优先评估项目工时型工具,并确认任务结构、人员权限和项目成本口径能否匹配。中大型团队还要检查跨部门协作、项目归属变更、工时审批和数据导出能力。若考虑用项目管理平台作为输入来源,应把平台记录与财务核算系统之间的边界单独画出来。

适合先试点一个周期或一个业务单元,比较计划投入与实际投入的差异,记录工时填写及时性、审批退回原因和未归属工时比例。不要在没有任务管理规范的情况下仅靠提醒提高填报率,否则可能得到更多数据,却没有更多可信信息。

5. 规则特别复杂或现有系统难以覆盖的团队

低代码定制型可以纳入候选,但采购前要明确配置和开发的分界。哪些字段由业务人员维护,哪些公式需要开发?规则升级由谁测试?供应商退出后企业能否继续维护?这些问题比“能不能自定义页面”更能预示长期成本。

如果企业没有内部系统负责人,或业务规则仍在频繁变化,过早进行深度定制可能增加后续依赖。可以先用有限范围验证流程,稳定数据模型和规则之后再扩大;对于变化不大的流程,标准化产品可能更容易交接和维护。

6. 推荐的六周选型与试点节奏

  1. 第一周:需求盘点。梳理业务对象、时间定义、参与角色和当前问题,形成一页流程图。
  2. 第二周:候选筛选。依据行业与业务对象确定候选类别,排除无法覆盖关键场景的方案。
  3. 第三周:统一演示。向所有候选方提供同一组样例数据、异常案例和必答问题。
  4. 第四周:成本与风险评估。核对报价边界、接口责任、权限方案、培训与维护安排。
  5. 第五周:小范围试点。选择流程相对稳定的班组、项目或业务单元,保留原流程作为对照。
  6. 第六周:复盘决策。核对完整率、差异率、人工耗时和异常关闭情况,决定调整、扩围或暂停。

六周只是一个便于管理的计划示例,不是所有组织都能按同一周期完成。接口复杂、规则争议多、数据质量较差的项目需要更长准备时间。关键不是赶在某个日期上线,而是每个阶段都能给出可复核的产物。

2026年效率革新:6大工时工价系统工具全面对比

七、六类工具的取舍:没有全能方案,只有边界清楚的组合

1. 考勤排班型:上手直观,不能代替任务级工时

适合:需要管理员工出勤、班次覆盖、请假和异常的组织。它的优点是管理对象清晰,便于形成统一的出勤记录。需要谨慎的地方是,在岗时长不等于生产时间,也不一定能直接归属到项目或工单。

如果企业的核心诉求是排班和考勤,就不要为了“工价系统”这个名称强行选择制造级产品。相反,若要计算工序成本或计件报酬,考勤方案很可能需要与生产报工或核算工具协同。

2. 工序工时采集型:更贴近现场,依赖稳定的数据纪律

适合:希望把人员投入关联到工单、工序和生产阶段的制造团队。其价值在于把总时间拆到业务活动上,支持分析工序偏差和异常时间。取舍是现场操作步骤、终端条件和工单维护质量会直接影响数据完整性。

采购时重点问清扫码、补录、多人协作、换单和返工流程。若每次报工都需要复杂填写,员工可能延迟操作或集中补录,系统看似采集了更多字段,数据反而更不及时。

3. 计件工价核算型:规则表达重要,不能忽略过程数据

适合:计价结果由数量、产品、工序或其他业务条件决定的组织。优势是将规则运算和结果查询集中管理;风险在于规则输入和异常状态若不准确,自动计算也会稳定地产生错误结果。

它能否与考勤、质量或工单系统联动,要逐项核实。若这些数据分散在不同系统中,接口、字段映射和责任边界必须在签约前说清楚,不应把“可对接”理解成已完成的集成。

4. 项目工时型:适合分析投入归属,不等于薪酬结算系统

适合:需要理解项目投入、任务负载、成本偏差和客户工作量的项目制组织。优势是工时可以与任务和项目结构关联,便于复盘预算偏差。限制是员工填报和任务结构治理需要持续执行,工时记录本身也不自动等于可用于工资计算的数据。

若组织希望通过项目工时预测资源占用,应先统一“什么时间需要填、填到多细、由谁审批”。过度细分任务会增加填报负担,任务过粗又可能无法解释成本差异,应在管理价值和填写成本之间取舍。

5. 制造执行集成型:链路覆盖可能更广,实施边界必须更清楚

适合:希望把工单、生产进度、设备或现场数据联动起来的制造组织。潜在优势是能减少跨系统重复录入,帮助把现场事件放回生产流程中理解;但产品范围、设备接入、数据迁移和实施周期要按项目方案逐一确认。

这类方案看起来覆盖面广,不代表每个模块都适合当前阶段。若企业尚未统一工单编码、人员档案和工序规则,先做主数据治理可能比立即采购更多模块更重要。

6. 低代码定制型:适配空间较大,长期依赖需要算进成本

适合:流程差异明显、规则变化频繁且具备内部维护能力的组织。它可以围绕企业的数据结构和审批流程配置应用,但灵活性也会带来版本治理、测试发布、权限管理和人员交接责任。

采购时要把“可配置”拆成具体问题:哪些配置由业务人员完成,哪些要供应商实施?是否有测试环境?变更后如何回滚?数据模型和公式是否可以导出?若没有明确答案,灵活性可能只是把维护工作推迟到上线以后。

2026年效率革新:6大工时工价系统工具全面对比

八、采购前核验清单:把宣传用语变成可回答的问题

1. 用真实流程测试,不只看标准演示

准备脱敏后的真实业务样例,包含正常记录、补录、异常、规则调整和复核。要求演示人员按样例从头走到结果,并记录哪些步骤依赖额外配置、哪些需要人工处理、哪些当前版本不支持。对于未能现场验证的能力,应注明待确认,不把口头答复当作验收证据。

  • 工时记录能否关联到正确的人员、工单、工序或任务?
  • 错报、漏报、重复提交和任务切换如何处理?
  • 补录是否有权限控制、审批记录和修改痕迹?
  • 工价或项目成本规则能否保留版本并重现历史结果?
  • 报表数据能否导出,字段和筛选条件是否满足复核要求?

2. 核实数据安全、权限和责任边界

工时、工资和项目成本可能涉及敏感信息。采购前应确认不同角色能看到哪些数据、谁可以修改规则、谁可以导出明细,以及管理员操作是否留下日志。若采用云端部署或第三方接口,还要根据企业的信息安全要求审查数据存储、访问控制和服务责任。

接口也需要明确责任:源系统字段由谁维护,接口失败由谁发现,失败期间如何补数据,恢复后如何避免重复导入。合同和实施方案应写清接口范围与验收方式,而不仅是列出“支持对接”。

3. 把报价拆成同一口径的总拥有成本

询价时要求供应商分别说明许可、用户规模、部署、终端设备、数据迁移、接口开发、培训、维护和后续变更的费用边界。若按账号、模块、项目或企业规模计价,应记录计费方式和报价日期。未公开报价不应由文章作者或采购团队自行猜测。

成本也包括内部投入。业务负责人、财务、人力、现场管理和信息技术人员可能需要参与流程梳理、数据清理、测试和培训。即使软件费用较低,若需要长期人工维护多套表格,也应将这部分投入纳入比较。

4. 设定可复核的试点指标

试点前先确定基线和统计范围,例如月度汇总人工耗时、工单关联完整率、抽样核算差异、异常关闭时间和用户补录比例。指标应对应试点目的,不需要追求数量多。若指标定义在试点中途变化,前后数据就不能简单直接比较。

建议将试点目标分成三层:第一层是硬性门槛,如数据权限、规则追溯和关键流程可用;第二层是过程指标,如填报及时性和异常闭环;第三层是结果指标,如人工核对投入或成本分析可用性。这样能避免一个漂亮的结果数字掩盖基础数据问题。

5. 做好发布前的信息核验

若企业要把选型结果写成公开文章或采购建议,产品名称、功能、价格和版本信息都应核对官方资料并标注采集日期。实际试用应说明版本、环境、范围和方法;未进行实测的内容应明确标为公开资料整理或方案分类,不能包装成亲自测评。

涉及工时政策、报酬计算和合规判断时,要核对适用地区与最新官方规定。搜索联想词、推广页面和备案页面都不能作为产品功能、市场排名或政策变化的证据。

八、采购前核验清单:把宣传用语变成可回答的问题

九、结论:先买清楚的数据链路,再买更大的功能清单

1. 最实用的选型顺序

我建议按照“定义对象,统一口径,筛选类别,验证场景,核对成本,小范围试点,决定扩围”的顺序推进。先判断企业要管理的是出勤、工序、计件还是项目投入,再决定考勤排班型、工序采集型、计件核算型、项目工时型、制造执行集成型或低代码定制型哪一类值得进一步评估。

不要为了凑足六款产品而做形式化比较,也不要仅凭厂商数量或功能数量得出总排名。若候选产品尚未完成同一套业务脚本演示,就把结论写成“待验证”,而不是用印象填补空白。

2. 不同企业可以接受不同的取舍

小团队可能更重视快速部署和简单记录,接受部分分析能力有限;制造企业可能愿意投入更多资源换取工单和工序追溯;项目型组织则可能优先解决任务归属和预算复盘。没有必要为了追求一个“大而全”的平台,一次性把尚未定义的流程全部系统化。

关键取舍应写清楚:是用标准化流程换取较低维护成本,还是用定制化换取业务适配;是先解决记录准确,还是先扩展分析能力;是接受人工复核,还是投入更多设备与接口降低手工录入。每种选择都有成本,重要的是企业知道自己选择了什么。

3. 下一步行动:用一页表和一组样例启动比较

读者现在就可以完成两件事。第一,列出最重要的三个问题,例如“月底为什么对不上”“哪道工序实际耗时不清楚”或“项目投入无法归属”。第二,整理一组脱敏的正常与异常业务样例,交给候选方案按同一流程演示。

工时工价系统的效率革新,不是把更多时间数字搬进屏幕,而是让每条记录有明确来源、每个结果能被复核、每项改善有可比较的基线。先把数据链路做实,再谈自动化、排名和效率提升;这比购买一张功能最长的清单,更可能帮助企业作出正确决定。

常见问题解答(FAQ)

1. 工时系统和工价系统有什么区别?企业需要两种都买吗?

我在筛选系统时发现,有些产品把考勤、工时、计件和工资核算都写进功能介绍里,但我不确定这些功能是不是一回事。我们既要知道员工把时间花在哪里,也要核算工序或订单成本,应该优先买一套覆盖面广的系统,还是把需求拆开评估?

工时系统主要回答“谁在什么任务或工序上投入了多少时间”;工价系统则进一步回答“这些工时、产量或工序如何按规则折算为金额”。两者可能在同一产品中,也可能分属不同模块,不能只凭产品名称判断是否覆盖。例如,某团队记录一笔任务用时为8小时,只能说明时间投入;

如果还要按工序、合格数量、不同费率或特殊规则核算成本,就需要确认系统能否配置计价规则、处理异常,并追溯核算结果。打卡功能不等于完整工时管理,支持计件也不等于能满足复杂工价核算。采购前先画出一条数据链:数据从考勤、工单、设备还是人工填报产生;由谁确认;如何进入核算;结果如何复核和导出。

若两类需求都存在,重点检查它们能否共用人员、任务和订单等基础数据,避免重复录入;是否购买一套或多套,应根据流程匹配和对接成本决定。

2. 2026年对比6款工时工价工具,应该按哪些维度评估?

我看到不少软件介绍都列了很多功能,但不同产品的功能叫法和展示方式不一样,直接逐项对照很难看出差异。我想做一份能用于采购讨论的比较表,应该比较什么,怎么避免被功能数量或宣传词带偏?

先固定同一套业务任务,再比较产品,而不是把厂商各自的功能清单直接拼在一起。建议至少评估七项:工时与工价规则覆盖、数据采集方式、异常处理、报表与导出、权限与审批、部署及集成条件、价格公开程度。比较维度建议核验的问题 规则配置能否按本企业的工序、费率或计件规则演示核算?

数据来源支持人工录入、导入、设备或现有系统对接中的哪些方式?异常追溯漏记、返工、补录或规则调整后,能否查看变更记录?成本与实施报价包含哪些版本、账号、部署、培训和接口项目?可以给每项按“满足、部分满足、不满足、未核实”标记,再按企业重要程度设置权重。

不要把“未公开”写成“不支持”,也不要把宣传页上的功能描述当作已验证能力。当前提供的搜索结果没有有效的六款产品测评正文,因此不能据此负责任地排出具体产品名次;正式发布对比前,应逐款核实官方资料或实际演示,并注明信息采集日期。

3. 工时工价系统的真实成本,除了软件报价还要算什么?

我担心采购时只看每年软件费用,等上线后才发现还要投入数据整理、培训或系统对接。我想在询价阶段就把成本范围问清楚,但不同供应商的报价项目并不统一,应该怎么比较才公平?

建议把总成本拆成“首期投入+持续费用+内部实施投入”,而不是只比较一个订阅价。首期投入可能涉及部署、初始化、规则配置、数据迁移和接口;持续费用可能涉及账号扩容、维护、升级或后续服务,具体项目要以供应商报价为准。内部投入也要计入:谁负责整理人员、工序和费率数据,谁做测试与审批,员工培训需要多少工时。

可以用统一口径估算:首年总成本=软件及服务报价+一次性实施费用+内部投入估值;续年成本则单独列出,避免把一次性费用和年度费用混在一起。询价时要求每家供应商按同一范围书面拆项,并标注报价日期、版本、账号数量、部署方式和不包含的内容。

若报价需要定制或现场评估,就标为“待询价”,不要用未经确认的估值填满比较表。这样得到的不是看似精确的最低价,而是更可复核的采购预算。

4. 怎么验证系统上线后真的提高了效率,而不只是多了一套填报流程?

我最担心系统上线后,员工花更多时间录数据,管理者却仍然不知道工时和工价哪里出了问题。采购前能不能通过小范围试用判断它是否适合?我应该记录哪些指标,才能区分产品效果和流程本身的问题?

先选一条真实但范围可控的流程做试用,例如一个班组、一类订单或一段工序周期。试用前后使用相同的统计口径,并记录基线;建议覆盖正常单据和漏记、返工、补录等异常情况。若没有实际试用,就应把结论写成公开资料比较或供应商演示核验,不称为实测。可记录四类指标:工时记录完整率=有效记录数÷应记录数;

核算差异率=与人工复核结果不一致的单据数÷抽检单据数;异常处理时长;员工与主管每周用于填报、复核的时间。试用前先约定统计范围、数据负责人和通过条件,避免上线后临时挑选有利数据。例如,系统能自动生成报表,但如果员工仍需重复录入同一份工单,管理者还要手工核对规则,整体流程未必更省时。

判断重点不应只是“有没有功能”,而应看记录是否可追溯、核算是否可复核、重复劳动是否减少,以及这些变化是否能在试用数据中观察到。具体目标值应由企业自己的基线确定,不宜直接套用供应商宣传的提升比例。

核心关键词

读者评论

罗
罗可欣

把六类系统按管理对象拆分,比直接做厂商排名更实用。尤其考勤时长和工序实际工时不能混为一谈。

戴
戴启航

计件核算部分提到规则版本、异常件和复核记录,这些比单纯展示计算结果更关系到月底对账。

欧
欧阳雨桐

现场试点时可以按文中建议准备错单、返工和规则调整案例,观察数据如何纠正和追溯,比只看功能清单更有参考价值。

黄
黄梓萱

文章没有提供实测和报价,因此不下效率提升结论是合理的。采购时还应把接口、培训和后续维护纳入总成本比较。

文章包含AI辅助创作:2026年效率革新:6大工时工价系统工具全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/191513

赞 (0)
飞飞飞飞
解锁研发管理新境界:2026年7款顶级工时工价系统深度评测
上一篇 1小时前
提升团队协作:2026年最值得投资的5大工作系统软件
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
