项目经理必看:2026年7款热门整车研发管理平台工具深度对比

项目经理必看:2026年7款热门整车研发管理平台工具深度对比

整车研发项目最容易被误判的问题,不是“缺少一张进度表”,而是进度表里的任务、需求、设计版本、验证结果和问题单彼此对不上。项目经理看到某项功能显示“已完成”,却无法确认它对应哪版需求、谁批准了变更、验证证据存在哪里,这时,换一款看起来功能更多的工具,未必能解决问题。

先说明这份对比的边界:目前可用的检索结果里,没有找到可核验的竞品评测正文,也没有能够支撑“2026年热门程度”或市场排名的可靠数据。因此,本文不把七款工具包装成销量榜,也不虚构实测结论,而是按研发管理中常见的能力边界,比较七类有代表性的产品平台:Teamcenter、3DEXPERIENCE、Windchill、Codebeamer、Polarion ALM、IBM Engineering Lifecycle Management,以及 PingCode。

它们并非七个可以互换的同类产品,真正有用的结论是:各自适合解决什么问题,哪些能力必须通过演示或 PoC 验证。

一、先讲核心结论:不要先找“最好用”,先找流程断点

1. 七款工具不是同一条赛道上的七个候选项

整车研发管理经常把项目计划、产品数据、系统工程、软件开发和缺陷闭环混称为“研发管理”。这些工作有关联,却不是同一类问题。一个以产品结构、配置和工程数据为中心的平台,不能因为能创建任务,就自动等同于项目管理工具;一个软件研发平台,也不会因为支持需求和缺陷,就自然具备整车产品数据管理能力。

本文把七款产品放在三个相互衔接的能力层里观察:产品生命周期与工程数据管理、系统与软件研发生命周期管理、跨团队项目协同。这个分层比给七款产品硬排总分更诚实,因为企业真正要解决的,通常是几个平台之间的信息断点,而不是单个平台功能数量不足。

产品 主要观察位置 适合优先评估的任务 需要特别核实的边界
Siemens Teamcenter 产品生命周期与工程数据 产品结构、工程数据、配置与变更协同 项目计划、软件需求及其他系统的连接方式
Dassault Systèmes 3DEXPERIENCE 产品生命周期与协同平台 产品数据、工程协同和跨角色工作环境 具体角色、应用组合、许可与实施范围
PTC Windchill 产品生命周期与配置管理 工程数据、产品结构、变更及相关流程 与软件研发、项目计划工具的集成深度
PTC Codebeamer 应用生命周期与系统工程 需求、测试、风险及追溯关系 如何与产品数据、代码和验证环境衔接
Siemens Polarion ALM 应用生命周期管理 需求、工作项、测试与生命周期追踪 复杂整车产品数据仍需与相关平台协同
IBM Engineering Lifecycle Management 工程生命周期与系统工程 工程需求、测试、变更及关联追踪 具体组件、部署架构和集成配置的复杂度
PingCode 研发项目与软件团队协同 需求、迭代、缺陷、项目进度和团队协作 不能仅凭任务协同能力替代 PLM 或复杂工程数据平台

表格是选型入口,不是功能认证。各厂商产品会持续迭代,版本、许可证、实施配置和企业自定义都会影响实际能力。尤其是“支持集成”“支持追溯”这样的说法,必须进一步拆成支持哪些对象、用什么接口、同步频率如何、失败后如何处理,以及谁负责维护。

2. 先按主要矛盾选工具,再决定是否需要组合

如果当前最头疼的是产品结构、工程文件、物料配置和变更影响,优先评估 Teamcenter、3DEXPERIENCE 或 Windchill 这一类产品生命周期平台。如果主要问题是需求分解、测试追溯、软件与系统工程协同,可以重点看 Codebeamer、Polarion ALM 或 IBM Engineering Lifecycle Management。

如果团队当前的阻塞更偏向项目节奏、需求池、迭代协作、缺陷流转和跨团队可视化,PingCode 这类研发协同平台可能更贴近问题。但如果企业要求它承担复杂产品结构管理、CAD 文件治理或完整的工程配置管理,就必须先做边界核验,不能把“研发管理”四个字当成能力等价证明。

我的核心判断是:整车研发平台选型,优先级应是流程闭环与数据责任清晰,其次才是功能广度和界面偏好。如果业务对象没有统一编号、变更责任人不明确、系统间数据口径也不统一,再多的仪表盘也只会更快地展示矛盾。

项目经理必看:2026年7款热门整车研发管理平台工具深度对比

二、为什么整车研发管理容易“看起来都完成了,实际对不上”

1. 一辆车的计划,背后是多条研发链并行

整车开发通常不是一支团队从立项一直做到交付,而是由产品、系统、硬件、软件、测试、质量、采购和制造等角色共同推进。一个功能变化可能同时影响需求、接口定义、零部件设计、软件版本、测试用例、供应商交付和整车验证。管理者在项目会上听到的“已完成”,可能只指某个团队完成了自己的局部任务,并不代表依赖项、验证证据和批准流程都已经闭合。

因此,项目状态必须回答三个问题:对象是什么、状态由谁确认、状态依据在哪里。只有任务名称和完成百分比,无法表达一个工程对象的版本关系,也无法说明某项需求变更会影响哪些测试、配置或下游交付物。

2. 变更的代价不只在提出变更的那一刻

一项需求调整在早期看似只是文本改动,但它可能改变接口约束、软件逻辑、测试范围和交付节点。风险往往不是“有人提交了变更”,而是变更被批准后,下游仍在使用旧基线,或者团队没有意识到某份验证结论已经失效。

这就是为什么选型演示不能只展示“能创建变更单”。项目经理需要追问:变更单关联了哪些对象?受影响对象如何识别?负责人何时收到任务?变更批准前后如何保存基线?如果一个对象已进入验证或已经交付,系统如何提醒并保留审计记录?

3. 多平台协同的核心不是“有没有接口”,而是数据责任

企业常见的系统组合包括 PLM、ALM、需求管理、测试管理、缺陷管理、代码托管、ERP、制造系统和项目计划工具。项目经理听到“平台支持 API”时,仍需进一步核实接口究竟是标准连接器、可配置集成,还是需要定制开发;哪些字段同步,谁是主数据源,冲突如何解决,异常由哪一方处理。

我建议把每个关键数据对象写成一行数据责任表,例如需求编号、产品配置、软件版本、测试结果和缺陷状态分别由哪个系统主责。若双方系统都允许编辑同一个字段,却没有明确冲突规则,接口越多,出现口径不一致的机会反而越多。

4. 平台不能替代流程成熟度,也不能替代决策

有些团队期待上线系统后,项目延期、质量问题和跨部门扯皮会自动消失。这种期待通常过高。工具可以让责任、状态和证据更容易追踪,却不能替企业决定谁有权批准需求变更,也不能替管理层处理资源冲突。

一个更实际的目标,是先把关键对象、责任人、状态定义和升级路径写清楚,再让平台承接流程。如果组织尚未约定需求基线如何冻结、问题如何分级、风险何时升级,实施团队就只能把模糊规则配置进系统,最后再由用户在线下重新解释。

二、为什么整车研发管理容易“看起来都完成了,实际对不上”

三、常见选型误区:功能表很长,不等于流程闭环

1. 把七款产品当作同类工具直接打分

如果把 PLM、ALM、研发协同和项目排期平台放进同一张打分表,常会产生“某工具因为没有工程数据管理而得分低”的结论。但这可能不是产品缺陷,而是它的目标并不在这里。反过来,一个产品生命周期平台可能在工程数据治理上能力很深,却不适合团队拿它快速管理每日迭代和软件缺陷。

比较之前要先标记产品定位,再比较同一任务上的能力。不能对标的维度就写“非主要定位”或“需与其他系统组合”,不要为了表格整齐,强行填入看似精确的分数。

2. 把厂商演示当作业务验证

厂商演示通常由预置数据和顺畅路径构成,适合了解产品概念,却不等于企业自己的流程已经跑通。演示中出现一个“变更影响分析”页面,仍不足以证明系统能识别本企业的对象关系、权限边界、配置规则和跨系统依赖。

更有效的做法是带着一个真实但脱敏的业务变更场景去演示。要求演示人员从需求变更开始,一路展示审批、影响对象、任务分派、验证更新、版本留痕和关闭条件。如果某一步需要切换到另一个系统或线下表格,就把这个断点记下来。

3. 只比较许可价格,不计算总拥有成本

许可费只是成本的一部分。企业还要评估实施服务、流程梳理、历史数据迁移、接口开发、环境部署、用户培训、权限维护、版本升级和后续运维。低许可费方案若需要大量定制和长期人工对账,未必更省钱;高价平台如果只上线少数模块,实际价值也可能被低估。

如果供应商没有公开报价,不建议根据非正式传闻填入价格表。采购阶段至少应要求各候选方按相同用户规模、部署方式、实施边界和服务期限给出方案,再统一比较一次性投入与持续成本。

4. 用“支持集成”代替接口验证

接口清单上的系统名称不代表企业当前版本一定能直接连接,也不代表所有数据对象都在支持范围内。接口可能依赖特定版本、第三方中间件、额外许可证或定制开发;传输失败后是否重试、是否记录日志、如何处理重复数据,也会影响上线后的维护负担。

项目经理应把集成问题转成可验收的测试:指定数据对象、字段映射、同步方向、触发条件、异常场景、权限要求和性能目标。若供应商只回答“技术上能做”,却无法给出责任边界与验收条件,就还没有形成可执行承诺。

5. 把“热门”误当成适配度

本文所用资料不足以验证七款产品在 2026 年的市场热度、销售规模或用户数量。因此,文中“七款”指的是用于代表不同能力层的候选平台,不是销量排名,也不是市场份额榜单。最终选型不能因为某个产品被更多人提及,就跳过企业内部的流程、数据和安全评估。

如果发布时需要使用“热门”“领先”或“市场份额”等措辞,应补充具有日期、统计范围、样本口径和出处的公开资料。缺少这些证据时,用“代表性候选”“常见评估对象”更准确。

项目经理必看:2026年7款热门整车研发管理平台工具深度对比

四、专业判断逻辑:先画对象和关系,再做平台匹配

1. 先定义企业要管理的对象

正式评估前,我会先让项目团队列出真正要追踪的对象,而不是从软件功能菜单开始。常见对象包括项目、阶段节点、需求、系统、零部件、软件版本、接口、测试用例、测试结果、问题、变更单和交付物。哪些对象需要唯一编号,哪些对象需要版本控制,哪些对象要进入正式基线,也要尽量写清楚。

这一步的价值在于把“我们需要端到端追溯”拆成可验证的问题。例如,某条需求能否找到实现它的系统或零部件?对应的软件版本和测试结果是否可查?变更后旧测试结论是否仍显示为有效?如果对象关系无法被团队说清楚,先上工具往往只会把未知变成配置工作。

2. 画出关键流程的状态变化

每条流程都要标注触发条件、责任角色、审批节点、通过标准和异常路径。需求流程可能从提出、澄清、评审、批准走到分解;缺陷流程可能经历发现、分派、修复、复测和关闭;变更流程则涉及影响分析、批准、下游更新和基线维护。

请特别注意“退回”“延期”“豁免”和“外部依赖”等非理想路径。演示中只跑正常流程,容易把真实复杂性藏起来。成熟的验证场景应该检查拒绝、超时、重复提交、权限不足和关联对象缺失时,系统是否留下清晰记录。

3. 把“追溯”拆成关系覆盖和关系有效性

追溯不是页面上有链接就算完成。项目经理至少应看两件事:关键对象之间有没有应有的关联,关联是否随变更和版本变化保持有效。缺一条关联可能让验证范围漏项;保留了一条过期关联,则可能让人误以为验证证据仍然适用。

PoC 中可以抽取一个小型场景,不需要搬入全企业数据。挑选若干条脱敏需求、相关设计或软件对象、测试用例和问题单,检查从需求到验证的路径,再修改一条需求,观察平台是否能呈现受影响的下游对象。记录每一步是系统自动完成、规则配置实现,还是人工补录。

4. 用硬约束先筛选,再用权重做比较

部署方式、信息安全、数据驻留、权限审计、现有系统兼容性和供应商服务能力,往往是不能靠总分抵消的硬约束。若某方案无法满足企业的部署或合规要求,即使它在易用性上得分很高,也不应通过简单加权被“平均”回来。

过了硬约束,才适合讨论场景适配、实施复杂度、用户体验和成本。可以把每项判断标为“已验证”“公开资料支持”“厂商待确认”或“暂不适用”,并保留证据链接、版本和核验日期。这样评审会讨论的是事实与风险,不是不同部门对产品印象的拉扯。

5. 用可复现的 PoC 判断差距,不用单次主观打分

建议设计一套所有候选平台都能执行的验证脚本,使用相同的业务输入、角色权限和成功标准。比如,创建一条需求、分解到责任团队、关联验证用例,随后提交变更,检查影响识别、任务分派和审计记录。记录完成时间只是其中一项,还应记下人工步骤数、失败点和需要定制的环节。

PoC 的目标不是证明某个平台绝对更强,而是找出它与企业工作方式之间的差距。差距可以是配置项、集成工作、流程改造或产品不支持。四类差距的成本、风险和责任人不同,评审时不能都归入“后续解决”。

项目经理必看:2026年7款热门整车研发管理平台工具深度对比

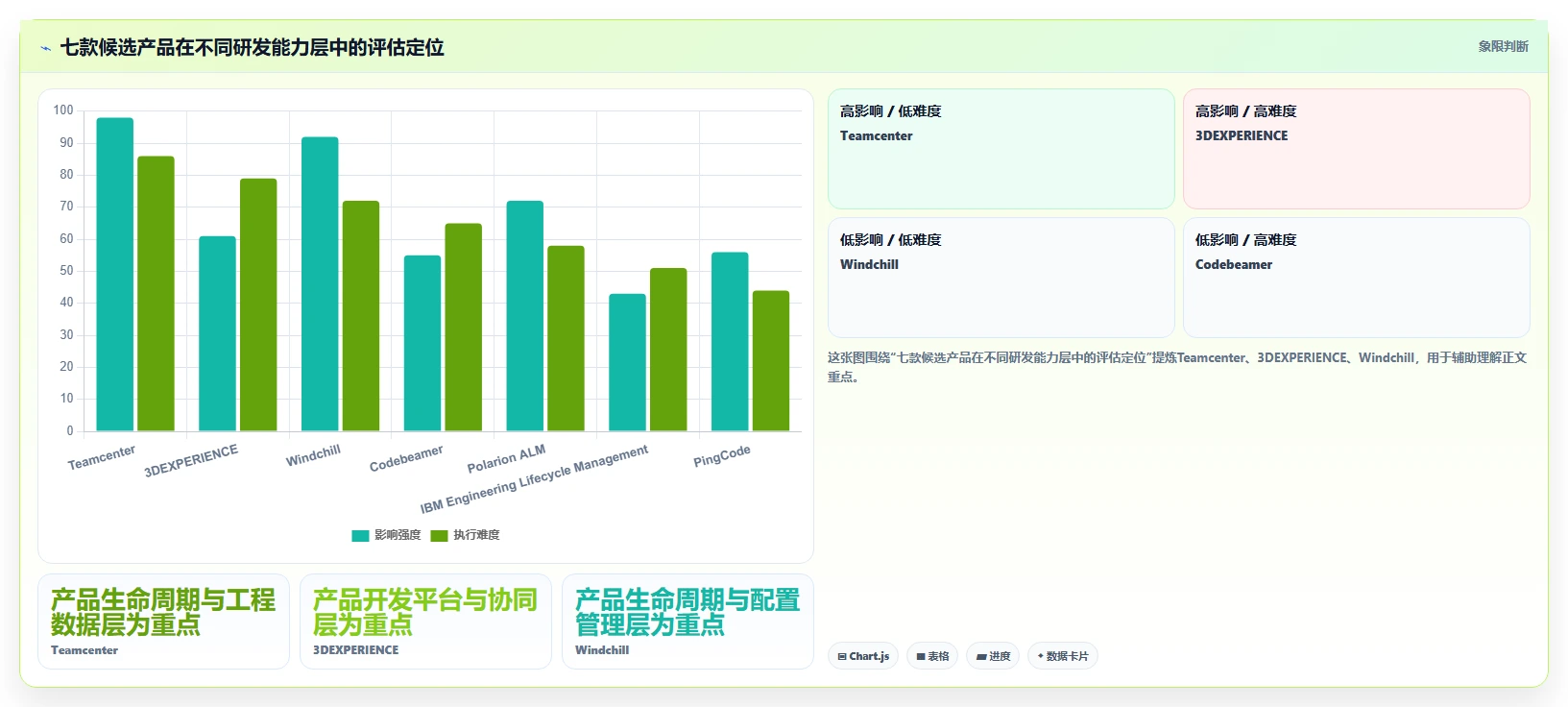

五、七款平台逐一对比:看定位、适用点和验证重点

1. Siemens Teamcenter:先看产品数据与工程协同是否是主战场

Teamcenter 属于产品生命周期管理领域的平台,适合放在产品数据、产品结构、工程变更和跨角色协同的评估框架里。对于需要管理复杂产品数据、配置关系和工程流程的企业,它值得作为候选平台之一;但项目经理不能据此假设它自动覆盖软件研发全流程或企业所有项目排期需求。

评估时应要求厂商围绕一项具体产品变更演示:工程对象如何建模,配置或版本如何识别,变更审批怎样衔接下游任务,相关数据如何与现有系统交换。还要确认哪些能力是标准产品功能、哪些依赖额外模块、集成项目或实施配置。

适用倾向:工程数据治理、产品结构管理和变更协同是主要目标的企业。主要风险:如果企业当前目标只是轻量任务看板,平台范围可能偏重;如果软件需求与测试追踪是核心,还应评估专门的 ALM 能力或系统集成方案。

2. Dassault Systèmes 3DEXPERIENCE:不要只看平台名,要核对具体应用组合

3DEXPERIENCE 是围绕产品开发和协同构建的平台体系。它进入候选清单时,比较重点不应止于平台品牌或演示界面,而要明确企业实际采购的角色、应用、许可与流程范围。一个平台名称可能涵盖多种能力组合,企业实际能用到什么,取决于产品配置和实施方案。

项目经理可以选一个跨专业场景进行核验,例如需求或工程变更如何进入协作流程、不同角色分别看到什么、某项交付的审批证据如何留存、与已有数据系统如何衔接。要求供应商逐项标明标准能力、配置能力和定制工作,不要把路线图中的能力当成当前已交付能力。

适用倾向:需要在产品开发流程和多角色协作中评估平台化方案的组织。主要风险:如果只采购或启用了部分应用,预期范围与实际许可、实施范围可能不一致;应尽早澄清功能边界和持续费用。

3. PTC Windchill:把产品配置、变更和软件链路分开核实

Windchill 适合从产品数据与生命周期管理的角度考察,重点核对产品结构、文档与工程数据管理、版本和变更流程等场景。实际项目是否适配,不能只看产品功能介绍,还需要看它如何与企业既有设计工具、制造或供应链系统连接。

对整车项目经理来说,验证重点应包括配置基线、变更影响、工程数据权限和跨系统一致性。若团队希望把软件需求、源代码、测试结果和硬件数据放进同一条链路,需要单独确认这些关联如何实现,是原生能力、组合其他产品,还是通过集成方案完成。

适用倾向:以产品数据、工程变更和配置管理为核心的场景。主要风险:把 PLM 能力误认为软件研发协同能力,或者低估接口与数据治理工作量。

4. PTC Codebeamer:重点看需求、风险和验证关系能否可追踪

Codebeamer 可作为 ALM 与系统工程相关场景的候选,评估时应重点关注需求管理、工作项、测试和追溯关系,以及面向团队流程的可配置性。对软件和系统工程团队,关键不是页面上能否建立关联,而是关联在变更后是否有清晰的影响分析和验证路径。

项目经理可以拿一项涉及多个团队的需求变化,要求演示从需求分解、责任分派到测试验证的完整过程。还要确认平台如何与代码仓库、缺陷处理、产品数据和测试环境衔接,尤其是接口失败、对象重复和权限不一致时由谁处置。

适用倾向:需求与测试追踪、系统或软件生命周期管理是主要痛点的团队。主要风险:不能仅凭 ALM 追溯能力推断它可以替代产品数据管理平台;跨域数据仍需设计责任边界。

5. Siemens Polarion ALM:用真实工作流验证需求与测试的闭环

Polarion ALM 可从需求、工作项、测试和生命周期追踪角度评估。项目经理需要确认流程模板、权限、工作项关联和版本管理是否适配团队实际运作,而不是只看功能列表里是否出现“需求”“测试”“追溯”等关键词。

在演示中,建议加入需求评审未通过、需求变更后测试用例需更新、验证失败后重新打开问题等情景。系统应能让用户看见当前状态、责任人和依据,且留下足以支撑审计或复盘的记录。之后再核对与现有项目计划、产品数据和开发工具的连接路径。

适用倾向:关注生命周期过程、需求与测试关系的研发组织。主要风险:如果企业还没有统一工作流和对象定义,配置工作可能变成流程争议的放大器。

6. IBM Engineering Lifecycle Management:看工程链路组合,不只看单个组件

IBM Engineering Lifecycle Management 的评估需要明确具体产品组件、部署方式和企业所需的工程流程。对项目经理来说,关键问题是需求、设计决策、测试、变更和协同工作能否形成可检索的关系,以及这些关系如何与其他企业系统连接。

在 PoC 中,建议核实端到端追溯、变更审计、角色权限、报告输出和集成维护方式。企业还需要估算架构设计、配置管理和长期管理员能力的投入,不能只依据单个组件的演示结果,推断整个工程生命周期方案已经就绪。

适用倾向:需要系统化工程生命周期治理、且愿意投入架构和实施工作的组织。主要风险:产品组件与集成方案较多时,若缺少统一架构负责人,系统之间可能形成新的信息孤岛。

7. PingCode:评估团队协同效率,但不要越过产品边界

PingCode 更适合从研发项目协同、需求管理、迭代、缺陷和团队工作流等角度评估。它可以成为研发团队管理工作流的候选工具,尤其当问题集中在任务透明度、协作节奏、需求与缺陷流转时,适合通过真实团队场景验证是否能减少信息分散。

对于中大型企业或 100 人以上组织,评估重点还要包括多团队权限、项目模板、组织级视图、数据治理、集成方式、部署与安全要求,以及管理员长期维护成本。这里的规模表述是选型时应关注的组织复杂度,不代表该平台只服务某一种规模,也不构成对具体部署能力的保证。

适用倾向:跨团队研发协同、需求与任务透明化、迭代管理等场景。主要风险:不能只因为工具面向研发团队,就把它当成 PLM、工程配置管理或全套整车数据平台。若承担关键追溯链路,必须通过场景演示和集成测试确认边界。

8. 横向看:优先比“主责对象”,而非功能数量

把七款产品放在一起,最实用的区别不是谁有更多菜单,而是谁对哪类对象负责。产品生命周期平台重点核对产品结构、工程数据、配置和变更;ALM 平台重点核对需求、测试、工作项和生命周期关系;研发协同平台重点核对团队计划、需求流转、缺陷和项目可视化。

实际企业可能需要一个平台,也可能需要两到三个平台组合。组合方案的关键不是“平台越少越好”,而是每个关键对象有且只有清晰的数据主责,平台间的数据映射、访问权限、变更通知和故障处理都有责任人。

主要问题 优先评估的产品类型 建议验证的证据
产品结构、工程数据和配置难以治理 产品生命周期管理平台 对象版本、基线、变更影响和权限审计
需求、测试和验证结果无法追溯 应用生命周期或系统工程平台 关联覆盖、变更后影响识别及测试证据更新
跨团队任务、迭代和缺陷状态不透明 研发协同平台 责任分配、状态流转、项目视图和跨团队权限
多个系统重复维护同一数据 平台组合与集成治理方案 主数据源、字段映射、同步异常和维护责任

项目经理必看:2026年7款热门整车研发管理平台工具深度对比

六、具体场景与数据观察:用一个变更案例看平台是否真能闭环

1. 示例场景:一项需求变更同时影响硬件、软件和测试

以下是用于选型演练的情景模拟,不是某家车企的真实客户案例,也不是某款产品的实测结果。假设一个车型项目在系统验证阶段调整某项功能要求,变更涉及系统需求、软件实现、接口说明和验证用例。项目经理需要确认变更被批准后,受影响团队能否及时收到任务,旧版测试结论能否被正确识别。

将这个场景交给候选平台时,不要先看仪表盘。先给出一条脱敏需求、一组下游对象、一名审批人和两个不同权限的团队角色,再要求平台展示变更前后的对象关系、责任变更、验证状态和审计记录。

2. 把“更快”拆成可测量的过程指标

测量时可以记录从提交变更到完成影响分析的时间、需要人工查找的对象数量、因权限或数据缺失而中断的次数,以及从变更批准到任务分派的等待时间。小规模 PoC 不适合推导全企业效率提升比例,但足以暴露流程中需要人工补录的节点。

例如,若候选方案能呈现关联对象,却无法说明关联依据或版本状态,项目经理仍需人工复核;若系统可以自动发现下游对象,但数据映射依赖未维护的接口,则自动化结果也不能直接当作决策依据。要记录的不只是按钮是否有效,还包括结果是否可信、可解释、可追责。

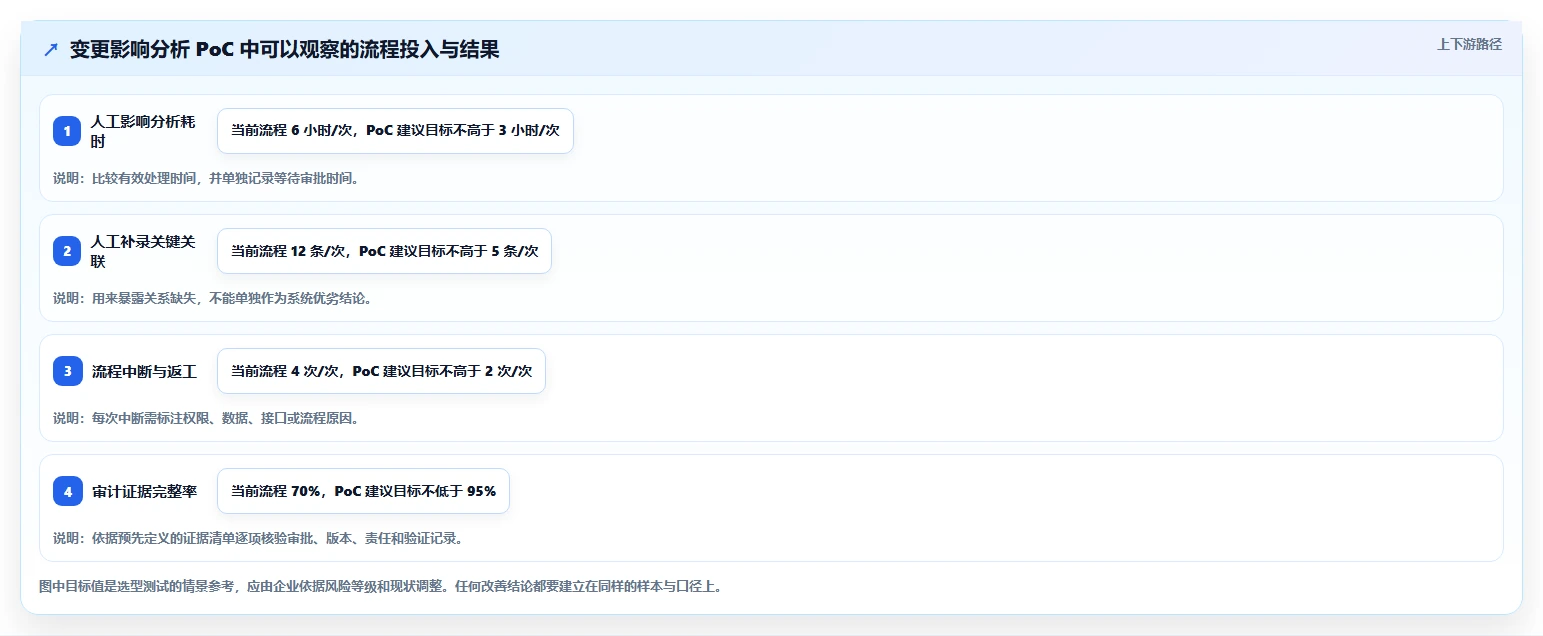

3. 示例 PoC 指标:看流程投入,不制造虚假的效率结论

下面的数据是建议基准的情景模拟,用于说明 PoC 该采集什么,不代表行业平均值。假设项目组用同一组样本分别走一次当前人工流程和候选平台流程,可以比较人工查找耗时、需要手工补录的关联数、流程中断次数和审计证据完整度。

观察指标 当前流程示意值 PoC 目标示意值 解释
完成影响分析的人工耗时 6 小时/次 不高于 3 小时/次 测量从变更提出到相关对象清单完成复核的有效工作时间,不把等待审批时间混入。
需人工补录的关键关联数 12 条/次 不高于 5 条/次 用于观察系统关系是否覆盖关键对象,不代表补录越少就一定越准确。
流程中断与返工次数 4 次/次 不高于 2 次/次 记录权限、字段缺失、重复数据和状态冲突导致的中断,注明具体原因。
审计证据完整率 70% 不低于 95% 按预先定义的审批、版本、责任人和验证证据字段逐项核验。

这组数字不能用于宣传“效率提升一半”,因为真实项目的样本量、复杂度和团队熟练度都可能不同。更稳妥的做法是使用相同数据、相同角色、相同流程脚本,至少重复执行几次,并记录每次差异;如果目标值没有实现,先确认是产品限制、配置不足、数据质量问题还是操作培训问题。

项目经理必看:2026年7款热门整车研发管理平台工具深度对比

4. 数据解释:一次成功演示,不等于规模化可用

PoC 样本规模通常小于真实项目,不能覆盖多年历史数据、不同车型配置、供应商参与和复杂权限结构。它的价值是验证关键路径是否成立,而不是预测整个平台上线后必然达到某个效率提升比例。试点通过后,还需要在不同项目、角色和异常场景中复核。

记录结果时,建议分成四类:已原生支持、配置后可支持、需要集成或定制、当前不能满足。每一项都写清责任人、交付条件、维护成本和验收证据。供应商说“可以实现”而没有范围说明时,先列为待确认,不要直接按已具备能力计分。

七、不同组织情况的行动建议:先做最小验证,再决定规模

1. 仍处于需求调研阶段的项目团队

如果企业尚未统一平台边界,先不要同时邀请大量供应商做完整方案。建议用两到三周整理核心流程和数据对象,确认哪些问题属于项目协同、哪些属于产品数据管理、哪些属于软件或系统工程追溯。之后再根据硬约束形成短名单。

短名单阶段需要准备一页“业务场景说明”,包括触发条件、角色、关键对象、成功标准和现有系统。让每家候选平台围绕同一场景回答,避免各家分别展示最擅长的模块,最终却无法横向比较。

2. 已有 PLM,但项目状态仍靠表格追踪的企业

先判断问题是 PLM 没覆盖项目计划,还是已有流程没有推广,或者工程数据与项目状态没有建立关联。不要急着再买一套工具填补“看板缺失”,否则可能出现同一任务在多个系统重复维护、完成状态相互冲突的情况。

可以挑一个正在推进的项目,选取少量关键里程碑和变更,核查数据从工程系统到项目视图的流转方式。若只需要汇总状态,可能需要的是数据接口和管理口径;若项目团队缺少任务协同,则再评估研发协同工具是否能作为工作入口。

3. 软件与电子电气协同压力较大的团队

把需求、代码版本、缺陷、测试用例和验证结果串成一条具体链路,重点考察 ALM 或系统工程平台。对于整车项目,验证对象不应只限于软件团队内部,还要确认软件需求与系统需求、产品配置和整车验证之间的关联方式。

组织评估时可选一个跨团队功能,从系统需求开始追踪到软件任务、测试证据和问题关闭。若产品平台之间无法直接关联,就要看接口是否能保留对象标识、版本和变更通知,而不是只做单向报表同步。

4. 主要痛点是团队协作和迭代透明度的组织

先从需求池、团队迭代、缺陷处理和项目进度等高频工作切入,核对团队是否愿意持续维护数据。界面体验很重要,但需要与权限、组织级项目视图、数据导出、集成和管理员维护能力一起评估。一次培训后的短期活跃,不足以证明流程已经稳定。

建议将试点范围控制在一个跨职能团队或一个明确项目组,观察真实工作是否从线下表格迁移,重复录入是否减少,项目会上能否直接使用系统数据。如果上线后团队仍把关键决定记录在聊天和文档里,需先查明流程阻力,而非简单要求所有人“多填系统”。

5. 有本地部署、安全或供应链协作约束的企业

把部署、安全和外部协作要求设为前置筛选条件,而不是评审后期的加分项。核对数据存储位置、身份认证、权限粒度、审计日志、备份恢复、供应商访问控制和升级维护机制;具体要求应以企业安全评审为准,不要仅凭产品宣传页下结论。

如果供应商支持多种部署方案,要求其针对目标架构提供明确的组件、责任边界和运维要求。供应商、实施方和企业 IT 分别负责什么,应在方案阶段说清楚;否则系统上线后,故障和升级问题容易在多方之间来回转交。

6. 已经确定平台,但上线推进停滞的团队

先做流程和数据盘点,而不是立刻扩充定制范围。检查用户是否理解状态定义,历史数据是否可信,项目对象是否有唯一标识,接口是否存在重复写入或同步延迟。很多“工具不好用”的问题,最后指向的是数据质量、流程冲突或权限配置。

可选一个业务闭环做短周期整改,例如只打通某类需求到测试的关联,或只治理一个项目的变更流程。每次改造都设定可观察的验收指标和退出条件,避免把上线范围不断扩大,导致团队既无法完成交付,也无法判断问题根因。

项目经理必看:2026年7款热门整车研发管理平台工具深度对比

八、取舍怎么做:平台更少不一定更简单,功能更全也不一定更合适

1. 单平台方案:架构简单,但要接受能力边界

单平台方案的优点是入口相对集中,用户培训和日常维护可能更简单,跨系统接口数量也可能较少。它适合流程范围相对明确、核心能力集中、企业愿意围绕平台调整工作方式的场景。

风险是平台可能在某些专业领域不够深入,或者企业为了统一入口,把不同性质的工作勉强放在同一套对象模型里。选单平台时要明确哪些需求满足、哪些需求暂缓、哪些需求仍通过专业系统处理,不要用“统一平台”掩盖实际缺口。

2. 多平台组合:专业能力更细,但集成和治理成本上升

组合方案可以让产品数据、软件生命周期和团队协作分别由更贴近场景的平台承担。对于业务复杂、研发专业分工明确的企业,这种方式可能比一个平台承担所有任务更符合实际,但必须付出数据模型、接口维护、权限协调和运维治理成本。

组合之前应先确定数据主责和跨平台流程:哪个系统生成需求编号,哪个系统保存正式基线,哪个系统记录验证结论,哪个系统负责项目总体状态。若这些问题没有明确答案,平台数量增加后,项目经理可能需要维护更多报表和人工对账。

3. 配置与定制:不要把短期绕过变成长期负担

标准配置有利于缩短上线时间,也相对容易跟随产品升级;定制开发则可以解决特殊流程,但会增加维护和升级依赖。一个常见陷阱是,为了尽快满足部门习惯,频繁定制字段和状态,结果不同团队无法共用模板,系统管理员也难以解释每个字段的业务含义。

建议每个定制需求都回答四个问题:这是法律、安全或核心业务的硬要求吗?现有标准功能是否可以通过流程调整满足?定制后谁维护、谁测试升级兼容?若未来流程改变,退出成本是什么?这些答案应进入评审记录,而不是只写在实施会议纪要里。

4. 价格、实施周期与客户案例:按同一口径核实

不要在缺乏公开证据时比较某款产品的所谓市场价格或实施周期。报价通常会受用户数、部署方式、模块组合、服务范围和合同期限影响,案例成效也受项目规模、原有流程和实施团队影响。不同口径的数字放在一张表里,会制造可比性的假象。

采购沟通时,可以要求候选方使用相同假设报价:相同用户范围、同一部署模式、同一接口数量和同一实施边界。对客户案例则核对行业、项目阶段、部署范围、上线时间和结果口径。若企业无法获得可核验的客户联系人或公开证据,就应把案例作为参考线索,而不是结论。

5. 用“必须满足、优先满足、以后再做”取代虚假精确排名

对项目团队而言,三档需求往往比一张综合排行榜更有决策价值。必须满足项包括安全、部署、关键流程闭环和核心接口;优先满足项可以是易用性、自动化程度和跨项目视图;以后再做项则是当前没有明确业务负责人或收益证据的功能。

这套分层能够减少“总分高就胜出”的误导。如果某平台不满足硬约束,应说明不适合当前条件;如果另一个平台满足必选项但需要较多实施投入,管理层就可以明确讨论预算、时间和组织准备度,而不是争论几个主观分数的差异。

项目经理必看:2026年7款热门整车研发管理平台工具深度对比

九、采购前可直接使用的验证清单

1. 演示前准备:把真实业务问题写成脚本

演示前由业务、项目管理、信息技术和安全代表共同确认一个典型场景。脚本应包含输入数据、参与角色、正常步骤、异常条件和预期输出。数据可以脱敏,但对象关系和流程复杂度要尽量接近实际,不要只给供应商一个简单任务清单。

  • 需求变更如何创建、审批并关联下游对象?
  • 变更影响范围由系统识别、规则计算还是人工补充?
  • 被影响对象的负责人如何收到任务,逾期如何升级?
  • 系统如何区分当前版本、历史版本和正式基线?
  • 验证失败或需求退回时,流程状态和审计记录如何变化?
  • 与既有系统同步失败时,能否查看日志、重试并明确责任方?

2. 试用过程中:记录动作、等待和失败原因

不要只记录“功能通过”或“功能不通过”。建议把每一步标记为原生支持、管理员配置、用户手工操作、外部系统协助或当前不支持。对于手工操作,记下执行角色、频次和可能的错误风险;对于接口操作,记下数据方向、延迟、异常处理和维护责任。

也要观察不同角色的实际工作量。管理者视图看起来清楚,不代表一线工程师容易更新数据;操作流程很快,也不代表审批证据充分。让实际使用者参与评分,并区分“第一次使用不熟悉”和“流程本身不适配”,避免只凭演示人员的熟练度判断体验。

3. 商务和实施阶段:把口头承诺转成可验收条款

方案和合同附件中应写清许可范围、部署架构、实施交付物、接口清单、数据迁移边界、培训对象、服务响应、升级责任和验收标准。对于未在 PoC 中验证的能力,应标为前置条件或后续阶段,不要留在含糊的“支持”“可实现”描述中。

还应确认项目失败或范围变更时如何处理。若供应商认为某个功能属于定制,企业需要知道报价方式、交付周期、升级兼容和后续维护安排;若某项功能依赖第三方服务,也需写明第三方授权和运维责任。

4. 上线后复盘:跟踪使用质量,不只看登录次数

上线后的观察指标应与选型目标一致。若目标是减少重复录入,可以监测重复数据比例和人工补录量;若目标是改善追溯,可以抽样检查需求到测试证据的关系完整度;若目标是提升协作透明度,可以观察状态更新延迟和跨团队阻塞持续时间。

这些数据要结合业务复杂度解释,不能把登录次数、任务数量或关闭速度直接等同于研发效率。尤其是关闭速度变快时,还要检查问题是否被过早关闭、验证是否充分、返工是否上升。选型不是上线那天结束,而是进入持续治理阶段。

十、结论:工具选型的真正交付物,是一条可解释的研发链路

1. 七款平台的选择,最终取决于哪类断点最影响项目

如果问题集中在产品数据、产品结构和工程变更,优先评估产品生命周期平台;如果问题集中在需求、测试和系统或软件追溯,重点比较 ALM 与系统工程能力;如果团队主要缺少计划透明度、迭代协作和缺陷流转,可以评估研发协同平台。需要多类能力时,再设计平台组合与数据责任,而不是要求某一款工具承担所有职责。

本文对七款产品的判断是定位层面的筛选建议,不是 2026 年市场排名,也不是基于统一测试环境的产品评分。当前可用检索结果不足以支持真实的热门程度、价格、实施周期、客户数量或效率提升结论。涉及这些信息时,应向厂商索取带日期的版本资料,并以实际演示、PoC 和商务文件复核。

2. 项目经理下一步可以做的三件事

  1. 用一页纸画出当前最重要的研发链路,标出关键对象、责任人、系统和断点。
  2. 从真实项目选一项变更场景,写出各候选平台都要完成的演示与 PoC 脚本。
  3. 把候选结论分为已验证、公开资料支持、待厂商确认和当前不适用,并保留证据与核验日期。

我的最终判断是:整车研发管理平台的价值,不是把所有工作都搬进一个界面,而是让项目团队能解释一项需求如何变成设计、任务、验证证据和可追溯的变更决定。如果选型之后,项目经理仍要靠多个表格拼接状态、靠会议追问责任、靠个人经验判断某份测试是否过期,那么系统虽已上线,关键链路仍未闭环。

下一步不必先选“最强”的平台。先找出最近一次让项目延期或反复返工的断点,拿它做一场可复现的演示和小规模验证。能否让责任、对象、版本和证据在同一条链路上说得清楚,比产品清单上多几个功能名称更值得优先关注。

常见问题解答(FAQ)

1. 整车研发管理平台应该按什么标准比较?

我在看这类工具时,最困惑的是厂商功能表几乎都写着“覆盖全流程、支持协同”,但这些话很难直接帮我做决定。我应该比较功能数量,还是拿真实研发流程逐项验证?

先比较业务对象能否连起来,而不是数功能菜单。整车研发中,需求变更是否能追溯到设计任务、验证用例和问题单,通常比某个页面是否“支持协同”更能说明平台是否适配实际流程。可以先用同一套权重筛选候选工具:流程与追踪能力30分、系统集成25分、权限与部署20分、实施运维15分、成本透明度10分。

这个权重是选型起点,不是行业排名;如果企业最难的是系统集成,就应提高该项权重,并记录每个判断对应的资料或验证结果。

2. 怎样验证平台是否真的支持需求到问题的闭环?

我不想只看演示人员点击几个页面,就把“全流程闭环”当成结论。能不能给我一个短小、可重复的测试场景,让我在产品演示或PoC时判断关联追踪是否真实可用?

可以设计一个建议性的PoC场景:录入20条需求,其中3条发生变更;为变更需求关联设计任务、验证用例和问题单,再检查系统能否显示影响范围、责任人、处理状态及操作记录。这里的数量是便于统一测试的样例,不代表行业标准或任何产品的实测成绩。

验收时重点看变更后是否需要人工逐项找关联对象、历史版本能否追溯、权限是否会阻断必要协作,以及未完成验证能否被识别。让每家候选厂商用同一场景演示,并保存操作步骤、结果和限制,比听“支持需求追踪”的口头说明更有判断价值。

3. 整车研发管理平台与PLM、ALM等系统怎么评估集成?

我担心采购时听到“支持接口”,上线后却发现数据要靠人工导入,或者系统之间的状态对不上。我应该在选型阶段问哪些问题,才能识别接口宣传和实际集成能力的差别?

不要只问“有没有接口”,而要逐项确认集成对象、数据方向、同步时机、字段映射、失败重试、权限校验和责任归属。还要核实接口是标准能力、需要额外开发,还是依赖第三方中间件;这些差异会影响实施范围和后续维护。

建议用一条真实业务链做验证,例如从需求系统传递需求编号和版本,再把验证结果或问题状态回写,并故意测试一次字段缺失或同步失败。记录数据是否重复、错误能否定位、恢复后是否补齐;如果只能展示成功路径,就把异常处理列为待确认项。

4. 2026年对比7款工具时,能不能直接看榜单和报价选?

我希望尽快缩小到一两款候选工具,但公开报价和客户案例经常不完整,榜单的评分方法也未必说得清。我怎么避免被一个看似精确的名次或总价带偏?

目前提供的调研资料没有七款产品名单、对应版本、可核验报价或实测记录,因此不能负责任地给出具体排名或价格结论。正式比较时,应注明纳入标准、信息日期和证据来源,并把结论区分为官方资料确认、演示验证、客户案例支持和待厂商确认。

报价也要按总拥有成本比较,至少拆成许可、实施、定制集成、培训、运维和升级费用,并明确统计周期与范围。先用必选条件筛掉不适配的候选项,再对剩余工具做同脚本演示或PoC;若关键接口、部署要求或交付边界仍未书面确认,就不要仅凭榜单名次作采购决定。

核心关键词

读者评论

邱
邱文博

把PLM、ALM和项目协同平台分层比较很有必要,单看功能数量确实容易把不同定位的工具放在一起打分。

任
任思源

文中建议用真实变更场景做演示,比看预置数据更能发现需求、验证和版本之间的流程断点。

毛
毛梓萱

接口评估不应停留在是否支持API,还要明确数据主责、字段映射和同步异常由谁处理,这部分对后期维护影响很大。

白
白舒然

对“2026年热门”的证据边界交代得比较清楚;采购时也确实应把实施、迁移和运维成本纳入比较,而非只看许可费。

文章包含AI辅助创作:项目经理必看:2026年7款热门整车研发管理平台工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/190834

赞 (0)
飞飞飞飞
2026年文件协同系统大盘点:6款提升团队效率的顶级工具
上一篇 4小时前
2026年整车研发管理平台大比拼:6款顶级工具助力项目效率提升
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
