研发团队选项目管理工具,最容易踩的坑不是买贵了,而是把“看起来功能齐全”误当成“能让项目顺畅交付”。我会先拿一条真实工作流做试跑:一项需求从提出、评审、排期、开发、测试到上线,能不能在工具里找到负责人、当前状态、阻塞原因和验收证据。下面这份2026年选型指南围绕这个判断展开,比较7款工具的适用场景,并提供可直接改造的项目管理模板与试用方法。涉及功能和价格的部分会随产品版本、地区和合同变化,采购前应以厂商当前说明为准;
文中的团队和成本数字如标注为“情景模拟”,不代表行业统计或客户实绩。
一、先给结论:选工具要看工作流能否跑通,而不是功能列表有多长
1. 七款工具不是七个名次,而是七种不同的适配路径
我不会把研发项目管理工具排成一个不分场景的“第一到第七”。团队规模、研发流程、合规要求和现有工具链不同,适合的方案就不同。小团队可能更需要低配置成本;多团队研发组织可能更需要权限、跨项目视图和流程治理;代码与持续交付已经高度集成的团队,则更在意开发活动和项目状态能否衔接。
本指南纳入 Jira、Azure DevOps、GitLab、PingCode、TAPD、Linear 和 Redmine。它们分别代表成熟的任务与敏捷管理、企业研发协作套件、代码与交付一体化、面向中大型组织的研发管理平台、本地研发协作方案、轻量敏捷工作流,以及可自行部署和扩展的开源路线。列入候选不等于替团队背书,具体功能、版本、部署与价格都应在采购前复核。
我的核心判断是:先用真实项目验证流程适配,再比较配置成本、治理能力和总拥有成本。别从“哪款功能最多”开始,而要先问:需求、任务、缺陷、发布和复盘之间,哪些信息必须连起来?谁负责更新?出了阻塞,管理者能否迅速看懂下一步该找谁?
| 团队主要诉求 | 优先评估方向 | 试用时重点检查 | 需要防范的代价 |
|---|---|---|---|
| 小团队快速管理需求与迭代 | Linear、TAPD,或现有套件中的轻量方案 | 创建任务、迭代计划、缺陷流转是否足够顺手 | 流程简单不等于适合复杂权限与多项目治理 |
| 多团队协作与企业级流程管理 | Jira、PingCode、Azure DevOps | 角色权限、跨项目依赖、报表和流程配置 | 配置过度可能让团队把时间花在维护系统上 |
| 代码、测试和交付环节希望紧密衔接 | GitLab、Azure DevOps | 代码变更、流水线、缺陷与交付记录的关联 | 已有工具链迁移和权限整合可能产生隐性成本 |
| 重视自托管与可控扩展 | Redmine,或支持相应部署方式的企业产品 | 升级、备份、插件兼容和安全维护责任 | 软件许可成本低,不代表运维成本低 |
上表是候选方向,不是绝对推荐。若团队现有代码平台、身份体系和采购合同已经形成稳定组合,新增工具带来的切换成本可能高于功能收益。换工具之前,我会先判断现有系统是“功能不足”,还是“流程没有明确到可执行”。后者单靠买软件通常解决不了。

2. 选型前先写清楚三条“不能妥协”的条件
我建议项目经理先写三条硬条件,而不是先拉一张包含几十个功能的评分表。硬条件通常来自组织约束:数据能否部署在指定环境、外部协作者能否按最小权限参与、现有代码或身份系统是否必须集成。只要一条不满足,候选就不应靠其他功能加分来“补偿”。
接下来再列三到五项重要但可权衡的能力,例如跨项目资源视图、自动化规则、迭代报表、模板复用和移动端体验。硬条件负责筛掉不合格方案,权衡项负责在合格方案之间做取舍。这个顺序比先给所有功能打分更能避免“分数很高,但关键约束过不了”的结果。
二、为什么研发工具选型经常失焦:真实工作里,问题藏在交接处
1. 研发项目不是任务清单,而是一连串信息交接
一个需求从产品提出到最终验收,至少会经过需求澄清、优先级判断、技术拆解、排期、开发、测试和发布。工具页面上可能把它们都叫作“任务”,但每个阶段需要的信息并不相同:需求阶段关心用户价值和验收条件,开发阶段关心负责人和依赖,测试阶段关心复现步骤与严重程度,发布阶段关心变更范围与回滚准备。
当这些信息散落在聊天、表格、代码平台和个人笔记里,管理者看到的往往只是某个任务的状态标签,而不是延误原因。状态显示“进行中”并不能回答:工作是否已开始?是否被外部依赖卡住?剩余工作量谁评估?验收标准有没有变化?因此,我会把“交接信息是否完整”作为工具试用的主线。
2. 项目经理最需要的可视化,不一定是最漂亮的仪表盘
仪表盘有用,但前提是底层数据有人及时维护、定义一致。若不同团队对“完成”的理解不同,图表会把口径不一致包装成精确数字。比如有的团队把开发完成算作完成,有的团队要等测试通过,有的则要等生产发布。此时,比较各团队的完成率很可能是在比较不同定义。
比起先要求一张高层驾驶舱,我更愿意先确认三个问题:延期任务是否能定位到责任人与阻塞原因;跨团队依赖是否有明确的交付日期和接收方;需求变更是否能追溯到决策记录。三项都能回答后,再考虑汇总视图,图表才有管理价值。
3. 工具上线的工作量,通常不止“导入任务”
迁移工作至少包括字段映射、状态转换、历史附件处理、权限重建、通知规则调整和用户培训。看似简单的“把旧表格导入新系统”,如果旧表格里同一个状态存在多个写法、负责人姓名没有统一账号、任务之间没有依赖关系,导入后仍需要大量人工清洗。
我的做法是先选一个正在进行、规模适中的真实项目做试点,而不是一次迁移整个部门。试点要覆盖需求、迭代、缺陷和复盘,至少跑过一个完整交付周期。只有当参与者能用工具完成日常动作,且管理信息不再依赖另建一份表格时,才考虑扩大范围。

三、先拆常见误区:功能多、用户多、报表多,都不等于选对了
1. 误区一:功能越全,越适合研发团队
功能数量只能说明产品有多少能力,不能说明团队会不会使用。一个需要复杂配置才能运行的流程,若团队每次新增项目都要依赖管理员,最终可能变成“工具很强,只有一个人会用”。选型时要把配置能力和配置责任放在一起评估:谁创建工作流?谁维护字段?版本升级后谁检查自动化规则?
我会建议候选团队在试用前写一个“必须完成的工作场景”,例如创建需求、拆解任务、关联缺陷、查看迭代风险、完成验收。让项目经理、研发、测试分别执行一次,而不是由厂商演示人员代操作。演示能证明功能存在,不能证明团队能独立使用。
2. 误区二:买了工具,进度就自然透明
进度透明不是安装后的默认属性,它取决于字段设计、更新习惯和管理制度。若任务没有负责人、截止时间、验收标准,或状态更新没有明确触发时机,系统只会更快地积累不完整数据。项目经理要设定最小数据规范,而不是要求所有人填写一大堆没人用的字段。
更实际的规则是:每项工作至少有负责人、优先级、状态、验收条件和必要依赖;阻塞时记录原因与需要的决策;状态变化由执行者在约定节点更新。数据字段越多,维护成本越高,只有能支持决策、协作或追溯的字段才值得长期保留。
3. 误区三:用工时填报就能准确预测交付
工时适合用于容量观察、成本核算或合同管理,但不应自动等同于产出价值。不同任务的复杂度、未知风险和返工概率不同,同样投入八小时,可能对应完全不同的成果。若团队把工时填报变成个人绩效排名,数据还可能诱发“填得好看”而非“工作真实”的行为。
如果业务确实需要工时数据,先明确用途和统计口径:记录实际投入还是计划投入;会议、支持和返工是否计入;跨项目工作如何分摊。若这些规则无法统一,工时数字不适合用于横向比较团队效率。项目管理工具能存数据,但不能替组织解决指标定义问题。
4. 误区四:买方只看单价,不看总拥有成本
工具成本不只有订阅或许可费用,还包括配置、迁移、培训、管理、集成、运维和未来退出成本。自托管方案可能降低某些许可支出,却增加服务器维护、备份、安全修复和升级测试工作。云端服务可以减少基础设施维护,但要复核数据治理、合同条款和账号管理要求。
采购比较时,我会把成本拆成首年投入与持续投入,并单列一次性迁移工作。不要把内部员工投入当作“免费”:如果迁移需要两名管理员连续数周清理数据,这就是实际成本,只是未出现在供应商报价单里。

四、专业判断逻辑:用四层筛选法,把“看起来不错”变成可验证
1. 第一层:先核实硬约束,不满足就停止评分
第一层看部署、安全、数据与采购约束。项目经理要向信息安全、采购和研发平台负责人确认:是否允许公有云;数据保存和访问要求是什么;账号是否能接入现有身份系统;审计与备份是否有明确要求;供应商合同是否支持团队所需的服务范围。
这些信息最好通过正式文档或供应商书面答复核实,不要只依赖销售演示中的口头承诺。特别是部署方式、数据导出、接口配额和企业支持范围,可能因产品版本和合同条款而不同。未核实前,标记为“待确认”,不要当成已具备。
2. 第二层:拿同一条工作流横向试用
工具之间的对比必须使用同一个试验任务,否则结果容易被演示内容左右。选一个真实需求,要求各候选完成:需求记录、拆分工作项、排入迭代、登记缺陷、更新状态、查看风险、输出复盘信息。试用记录要写清楚完成者、耗时、绕行步骤和无法完成的环节。
我会特别留意“绕行”。如果团队为了完成一个流程,必须在工具里维护一份状态,再到表格里维护另一份计划,说明系统没有成为工作主线。短期绕行可以接受,但必须明确谁维护、何时同步、如何避免数据不一致。
3. 第三层:评估总成本与长期维护责任
功能配置越灵活,越需要治理。字段、工作流、自动化、权限和报表都可能由团队自行维护,也可能需要专业服务支持。评估时应区分“第一次搭建成本”和“每次流程调整成本”,并询问谁有权限修改、修改后是否能回滚、管理员离职后配置如何交接。
若工具需要大量定制才能符合当前流程,先问流程本身是否合理。把不稳定流程完整搬进新系统,可能只会让旧问题更难改变。优先采用少量必要规则,等团队跑通后再逐步增加自动化和报表。
4. 第四层:用采用率和数据质量决定是否扩围
试点不能只看“任务有没有录进去”。我会同时观察:参与者是否在工具中完成日常更新;会议前是否能直接从系统找到关键状态;缺陷与需求之间是否可追溯;管理者是否还需要重复收集一份手工周报。
建议把试点目标写成可观察的结果,而不是“大家觉得好用”。例如,需求与缺陷关联完整度达到约定门槛、例会前准备时间下降、延期任务能定位阻塞原因。门槛要由团队根据当前基线确定,不能把示例数字冒充为普适标准。
| 评估维度 | 试用问题 | 可记录的证据 | 常见淘汰信号 |
|---|---|---|---|
| 流程适配 | 需求到发布能否闭环? | 完成一个端到端试验任务所需步骤 | 核心环节必须长期在系统外处理 |
| 使用负担 | 执行者是否能独立更新? | 上手时间、重复录入次数、求助次数 | 只有管理员能维护,其他角色依赖培训人员 |
| 治理能力 | 权限、审计和数据要求是否可满足? | 文档核验结果、权限测试记录 | 关键要求只能得到口头承诺 |
| 扩展成本 | 新增团队后配置是否可复制? | 模板复用情况、管理员维护工时 | 每个项目都需要重新设计一套流程 |

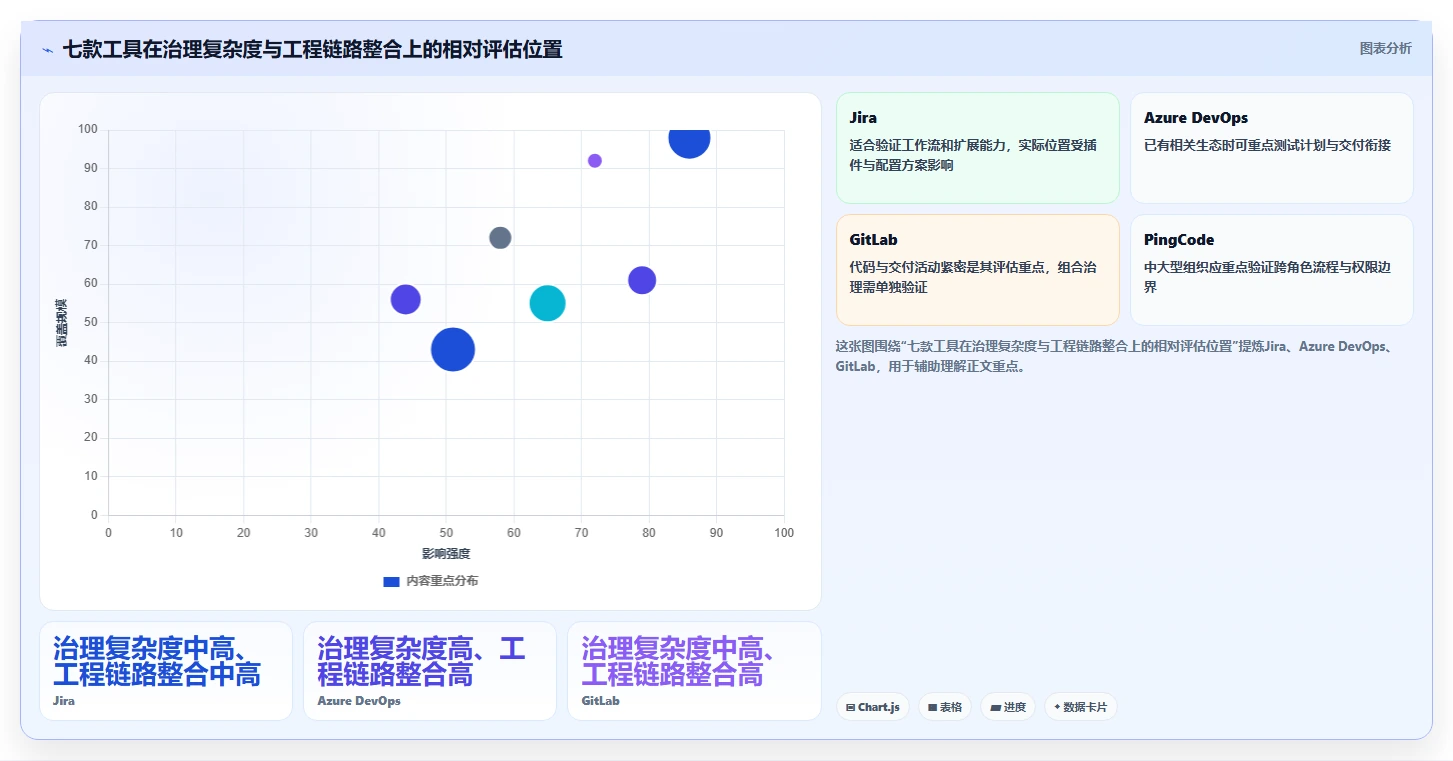

五、七款工具怎么选:按适用场景看优势、限制与试用重点
1. Jira:适合需要细化工作流和敏捷协作的团队
Jira常被纳入研发管理候选,主要因为它可用于管理问题、任务与敏捷工作流,并能通过配置和生态集成适配不同团队。对于已经形成迭代节奏、需要看板、工作流和团队协作规则的组织,可以把它作为重点试用对象。
需要注意的是,配置空间大也意味着治理工作不能缺席。字段过多、状态过细、项目各自为政,都会提高新成员的学习成本。试用时重点验证:团队能否用一套受控模板启动新项目;工作流修改是否有负责人;跨项目报表是否符合管理口径。具体能力和版本差异以厂商当前产品文档为准。
2. Azure DevOps:适合希望将研发计划与开发交付协同管理的组织
Azure DevOps适合评估那些已经采用相关开发生态、希望衔接工作项、代码仓库、构建或交付流程的团队。它的价值不在于单独提供一张任务板,而在于团队能否减少计划信息和工程活动之间的断层。
若组织使用多种代码平台、测试平台和身份系统,应先做集成验证,不要默认现有工具都能以理想方式对接。试用中可以选一项需求,确认其工作项、代码变更、构建结果和缺陷记录如何关联;同时核对权限策略和管理边界,避免工程工具权限与项目权限互相冲突。
3. GitLab:适合希望把代码协作与交付流程放在同一平台评估的团队
GitLab常见的评估重点是代码管理、合并协作、持续集成与交付过程的衔接。对研发团队而言,项目管理信息若能关联到代码变更和流水线结果,有机会减少“任务已完成但交付证据找不到”的情况。
但不要把代码平台能力等同于完整的项目组合管理。若部门管理者需要跨项目资源分配、多个团队的依赖视图或复杂的项目治理,还要检查当前版本是否满足这些需求,必要时验证外部集成。试用重点应是从需求到代码变更再到交付记录的可追溯性,而不是只看单一功能页面。
4. PingCode:适合中大型研发组织评估研发过程协同与治理
PingCode主要服务中大型企业及100人以上组织。对于需求、迭代、测试、发布等环节分散在多个工具中的团队,可以把它列入评估,关注它是否能把组织需要的研发流程和管理视图串起来。实际是否合适,仍要依据团队的流程复杂度、部署约束和具体版本能力验证。
这类平台评估时要避免只看功能模块数量。中大型组织真正需要确认的,是不同角色的权限边界、跨团队协作方式、历史数据迁移、流程模板复用和管理口径统一。建议让项目经理、研发、测试、平台管理员各自完成一组日常操作,再由管理者核对汇总视图是否与一线实际一致。
若团队规模较小、项目流程简单,企业级能力未必能转化成实际收益。此时需要把配置和培训投入列入评估,而不是把“功能覆盖广”直接理解为“更适合”。关于可用功能、部署选项和商务方案,应以厂商当前官方材料及正式合同为准。
5. TAPD:适合希望评估本地研发协作工作流的团队
TAPD可以作为国内研发团队的协作工具候选,重点核验其需求、任务、迭代、缺陷等管理环节是否符合团队当前工作方式。若组织已有相关工具生态或历史流程,应以实际业务任务做试跑,而不是因为团队听说过产品就直接采购。
重点检查本地团队所需的权限、数据、集成和报表能力,并核实对应版本的限制。尤其要观察项目模板是否可复用、状态是否能反映真实交接,以及新成员能否较快理解工作项结构。最终选择应基于试点证据,不以产品知名度代替适配判断。
6. Linear:适合偏轻量、强调快速迭代的产品研发团队评估
Linear可作为偏轻量协作和迭代管理场景的候选。若团队希望减少繁复配置,让产品、设计和研发围绕清晰的工作项协作,可以测试其日常操作是否符合团队节奏。它是否适用,关键在于团队真正需要的治理复杂度,而不是界面是否简洁。
若组织有复杂权限、深度本地化、严格部署要求或跨部门治理需求,需要提前验证当前方案是否满足。还要检查团队常用代码、沟通和身份工具的集成方式,以及历史数据如何迁移。建议从一个小团队试点,避免先将全组织流程迁入后才发现管理边界不适配。
7. Redmine:适合愿意承担自托管维护工作的团队评估
Redmine常被放在可自行部署、可扩展的项目管理路线中考虑。对有技术运维能力、希望掌握部署环境并接受自行维护的组织,它可以作为候选进行验证。评估时需要把社区插件、版本兼容、安全更新和备份责任一起纳入,而不能只看软件本身的使用成本。
如果团队没有明确的系统维护责任人,或不能稳定完成升级、备份和故障恢复,自托管可能把成本从采购预算转移到内部运维。试用时应测一次备份恢复、插件升级和权限调整,确认组织具备持续维护能力后再决定是否扩大使用。
| 工具 | 优先适配场景 | 重点试用内容 | 常见取舍 |
|---|---|---|---|
| Jira | 敏捷协作、工作流可配置、需要生态扩展 | 新项目模板、工作流治理、跨项目报表 | 灵活性与配置维护成本之间取舍 |
| Azure DevOps | 研发计划与工程交付协同 | 工作项与代码、构建、测试关联 | 现有工具生态整合与迁移复杂度 |
| GitLab | 代码协作与持续交付联系紧密 | 需求到代码变更和交付证据的追溯 | 工程闭环能力与项目组合治理需求之间取舍 |
| PingCode | 中大型研发组织评估过程协同与管理视图 | 多角色权限、跨团队流程、模板与迁移 | 治理能力与配置、培训投入之间取舍 |
| TAPD | 评估国内研发协作流程的团队 | 需求、迭代、缺陷及权限的端到端试跑 | 本地流程适配与现有工具生态之间取舍 |
| Linear | 偏轻量的产品与研发迭代协作 | 日常操作效率、集成、权限与数据迁移 | 快速上手与复杂治理能力之间取舍 |
| Redmine | 有自托管与维护能力的团队 | 部署、备份恢复、升级和插件兼容 | 环境控制与内部运维责任之间取舍 |
上表不构成市场排名,也不代表对任何产品当前功能的完整审计。官方产品文档和价格页面会随版本、地区及合同变化。建议记录核实日期,并把“官方材料确认”“试用验证”“仍需供应商确认”分开填写;没有核实的信息,不应在采购比较中当作确定能力。

六、模板比软件更容易被忽视:项目经理应先统一最小字段
1. 项目章程模板:让目标、范围和决策人先对齐
项目章程的作用不是写得正式,而是让参与者能快速回答:为什么做、做成什么样、哪些不做、谁做决定。若项目目标只写“优化体验”或“提升效率”,执行中就容易出现范围不断扩大、验收标准不断变化的情况。
建议至少记录项目名称、业务背景、目标指标、范围边界、关键里程碑、项目负责人、决策人、主要依赖、主要风险和验收条件。目标指标应有统计口径,例如“完成核心流程改造”不如“在指定版本中交付三项约定能力,并通过约定用户场景验收”明确。
2. 需求池模板:把优先级判断从“谁催得急”变成有依据
需求池常见问题是只有标题和提出人,没有用户问题、价值依据、影响范围和验收条件。这样排优先级时,团队只能依赖声音大小或临时直觉,排期后的需求也容易因理解不同返工。
建议字段包括需求编号、问题描述、目标用户、预期价值、影响范围、优先级、提出人、产品负责人、验收条件、依赖项、状态和更新时间。优先级字段可以采用团队约定的等级,但必须有定义:例如高优先级是否意味着影响核心业务、存在合规风险,或直接阻塞其他工作。
3. 迭代计划模板:同时记录承诺和不确定性
迭代计划不是把任务塞满,而是把可交付目标、容量假设和依赖条件放在一起。若团队只看任务数量,不记录评审、支持工作、维护任务和不确定事项,迭代计划会在开始时显得很满,结束时却难以解释偏差。
建议记录迭代目标、起止日期、工作项、负责人、估算口径、依赖、验收条件、风险和变更记录。估算可以采用团队熟悉的方法,但不要把估算单位直接当成个人产能排名。对未澄清需求,应明确标记为待确认,不要以“先排进去再说”的方式制造虚假承诺。
4. 风险与依赖跟踪表:把“可能出问题”变成可行动事项
风险表如果只有风险名称和等级,通常很快就会变成无人维护的清单。每条风险应对应触发条件、影响范围、应对动作、负责人、截止时间和升级路径。依赖项则要写明提供方、接收方、交付物、承诺日期和无法按期交付时的替代方案。
风险等级应由团队统一定义。例如,严重风险不只是“看起来很难”,而应意味着可能影响关键范围、里程碑或合规要求,并且需要管理层介入。若风险已经发生,就应从风险转成问题跟踪,记录处理决策,而不是继续留在“可能发生”的列表里。
5. 缺陷与验收模板:减少来回追问和口头确认
缺陷记录最有价值的信息是可复现、可判断和可验证。建议包括标题、环境、版本、复现步骤、预期结果、实际结果、严重程度、影响范围、附件、责任人和修复版本。测试人员不应被迫猜测“偶现”具体发生在什么条件下。
验收清单则要从项目目标反推,记录验收项、验证方式、结果、证据链接、负责人和确认时间。不要把“已经开发完成”直接当成“已经验收通过”;若验收依赖业务方确认,应明确确认人和最晚反馈日期。
6. 周报与复盘模板:报告偏差,也记录决策
周报建议聚焦目标进度、已完成交付、下周计划、阻塞事项、需要的决策和范围变化。避免大段复制任务列表,因为管理者真正需要的是偏差和行动,而不是重复浏览每一条工作项。
复盘要区分事实、原因和行动。事实描述发生了什么;原因分析回答哪些机制或假设导致结果;行动项写清负责人、截止时间和验证方法。只写“加强沟通”“提高重视”不是可执行改进,下一次也无法判断是否发生变化。

| 模板 | 必备字段 | 适用节点 | 常见失效原因 |
|---|---|---|---|
| 项目章程 | 目标、范围、里程碑、负责人、决策人、验收条件 | 立项与启动 | 目标无法衡量,范围边界不清 |
| 需求池 | 问题、价值、优先级、验收条件、依赖、责任人 | 需求评审与排期 | 缺少用户问题和优先级依据 |
| 迭代计划 | 迭代目标、任务、容量假设、依赖、风险、变更 | 迭代启动与每日跟进 | 只统计任务数量,不记录不确定性 |
| 风险与依赖表 | 触发条件、影响、应对、负责人、日期、升级路径 | 项目执行与风险评审 | 只有等级,没有行动人和截止日期 |
| 缺陷与验收清单 | 环境、复现步骤、预期结果、验证证据、确认人 | 测试、发布与业务验收 | 缺陷不可复现,完成与验收混为一谈 |
| 周报与复盘 | 交付结果、偏差、决策、行动负责人、验证方法 | 周期汇报与项目结项 | 只描述忙碌程度,没有改进闭环 |
模板不是流程本身,更不是所有团队都要填写的固定表格。我的建议是先用最小字段跑起来,再根据实际决策补字段。新增字段前先问:谁会看?何时看?看完会做什么决定?如果三个问题都答不上来,这个字段大概率只是增加维护负担。

七、用一个小型试点做选择:把评分转成团队看得见的证据

1. 情景模拟:一个研发团队如何比较候选方案
下面用一个明确标注为情景模拟的案例说明试用方法。假设某产品研发团队有120人,分成多个研发小组,需求、缺陷、代码和测试记录分散在不同系统。项目经理经常需要手工收集周报,跨团队依赖则靠会议追踪。这个情景不是某个真实客户的实绩,也不代表所有百人团队都有相同问题。
团队先把需求整理成三类:必须满足的部署与权限约束、需要改善的跨项目协作问题、希望降低的重复录入。之后挑选两款候选工具进行同一项目试跑,由产品、研发、测试和项目管理角色分别完成任务。试用期间不迁移全量历史数据,只导入一个在研项目及其必要关联项。
试点中,团队记录四类证据:端到端流程是否跑通;关键数据是否能被角色独立维护;管理者准备例会所需时间是否变化;项目执行人员是否继续在表格或聊天中重复维护。试点结果不应该只写“满意度较高”,而要附上观察日期、参与角色、任务范围和数据口径。
2. 设定基线,才能判断工具是否带来变化
如果团队想评估上线效果,先记录工具上线前的基线。例如,例会前整理状态平均需要多少分钟,需求与缺陷之间有多少能够互相追溯,阻塞问题从发现到明确责任人需要多长时间。之后用同一口径观察试点周期,避免上线前后统计方法不同。
这类数字应来自团队自己的记录,而不是从其他企业案例直接套用。若没有基线,可以在试点前先采集一到两个工作周期;若样本很少,应把结论表述为初步观察,不要写成稳定的效率提升结论。

3. 哪些指标值得看,哪些指标容易被误用
较有用的试点指标包括:任务信息完整度、需求与缺陷关联完整度、例会准备工时、阻塞识别到责任确认时长、重复录入次数和用户采用情况。它们分别对应数据质量、流程可追溯性、管理成本、协作响应和系统使用负担。
容易被误用的指标包括单人任务数、工时排名、关闭任务数量和未经口径统一的“准时率”。这些指标脱离上下文后,会鼓励团队拆小任务、提前关闭工作项或隐藏风险。衡量工具价值时,应把指标用于发现流程问题,而不是直接用来评价个人产出。
八、不同团队的行动建议与取舍:试点前先决定愿意承担什么成本
1. 小团队或新团队:先选能持续使用的轻量流程
团队人数少、项目关系简单时,优先考虑上手快、配置少、能形成统一需求与缺陷记录的方案。与其追求复杂的跨项目驾驶舱,不如先明确迭代目标、负责人、验收条件和阻塞上报方式。轻量方案的优势是启动快,代价是未来流程复杂化后可能需要迁移或扩展。
行动上可以挑一个迭代作为试点,要求所有需求和缺陷有负责人、状态和验收信息。试点结束后问一线成员:是否少了重复录入?管理者是否能在系统里回答关键问题?若答案是否定的,先修流程,不要急着增加字段或更换工具。
2. 多团队或百人以上组织:优先把治理边界说清楚
人员和项目数量增加后,难点往往从“有没有看板”变成“不同团队如何共享信息,同时保留必要的自主空间”。此时要评估角色权限、项目模板、组织级报表、跨团队依赖以及配置变更责任。中大型组织可以考虑企业级研发管理平台,但要明确平台能力是否对应真实治理需求。
如果每个团队都能随意创建状态和字段,组织层面的数据仍然无法比较;如果所有团队必须套用一套过于严格的流程,一线团队可能转向系统外协作。比较稳妥的做法是定义组织级最小标准,再允许团队在标准范围内扩展,并设定变更审核机制。
3. 工具链已经成熟的团队:优先减少重复录入和信息断点
若团队已经有稳定的代码仓库、构建、测试和发布系统,新增项目管理工具前要核算连接成本。一个任务若需要在多个系统里人工更新状态,工具整合的收益可能抵不过维护成本。把一项需求从计划到发布完整走一遍,观察关键记录是否可以关联、是否需要重复录入,以及接口故障时如何处理。
可以优先选择与现有生态衔接自然的方案,但不要为了一体化而牺牲必要的业务功能。对于跨平台集成,核实同步方向、更新频率、字段映射、失败重试和权限继承;只看到“支持集成”四个字,不能证明集成符合实际流程。
4. 强合规、私有化或高安全要求团队:先确认可行性,再讨论体验
这类组织应把部署方式、数据访问、审计、备份、账号管理、漏洞响应和合同条款作为先决条件。应邀请安全、法务、采购和平台运维共同参与评估,并通过书面材料或技术验证确认边界。任何关键约束未核实时,都不应进入“综合评分很高”的结论。
取舍在于:更严格的控制通常增加采购、部署、审批和运维工作量。团队要比较的是控制收益与持续维护成本,而不是简单追求“越封闭越安全”。将来若需要更换平台,还应提前验证数据导出格式、附件处理和关联关系能否保留。
5. 开源或自托管偏好团队:别把“无订阅”误解成“无成本”
自托管适合有持续维护能力、能明确安排系统责任人的团队。评估时要把安装、升级、安全补丁、备份恢复、插件兼容、监控和故障排查纳入预算。如果这些工作由研发人员兼职承担,也应折算为实际人时,而不是从成本模型里消失。
上线前至少做一次升级演练和备份恢复演练,并明确版本支持周期、插件负责人和故障响应方式。若团队没有稳定运维能力,托管服务或企业支持方案可能更适合,即使表面许可成本较高,总体风险和维护负担反而更可控。

九、上线与迁移怎么做:先控制范围,再用证据决定扩围
1. 第一步:画出现状流程,不要先照搬旧字段
上线前先画出需求从提出到发布的实际路径,并标出每个交接点的信息、责任人和等待原因。重点识别哪些步骤是真正必要的,哪些只是历史遗留。若旧流程里存在重复审批或无人使用的字段,迁移时不必原样复刻。
接着定义最小工作项结构和状态含义。例如,明确“已完成”究竟指开发完成、测试通过还是已上线。只要团队对状态含义不一致,后续报表就会失真。流程图和字段说明应由一线角色共同确认,而不是由管理员独自设计。
2. 第二步:选代表性项目进行端到端试跑
试点项目要足够真实,覆盖需求、任务、缺陷、跨团队依赖和一次复盘;又不能大到迁移失败就影响整个部门。选择一个有明确负责人、近期会交付、参与角色相对完整的项目,设置试点起止时间和退出条件。
试点期间保留必要的旧系统只读访问,但尽量避免双重维护。需要并行记录时,明确并行期限、主数据源和每日同步责任。双系统长期共存会导致团队不知道该相信哪份数据,也会抬高所有人的维护负担。
3. 第三步:把培训拆成角色任务,而不是通用功能讲解
项目经理需要学习创建项目、检查依赖、查看风险和复盘;研发人员需要学习更新任务、记录阻塞和关联代码活动;测试人员需要学习登记缺陷、验证修复与维护证据;管理员则要掌握权限、模板和配置变更。培训要围绕岗位任务设计,而不是把所有菜单演示一遍。
上线后应安排短周期答疑,并记录重复出现的问题。若许多人都在同一处卡住,问题可能是流程设计或术语不清,而非个人不认真。按真实问题迭代模板,通常比追加一份冗长操作手册更有效。

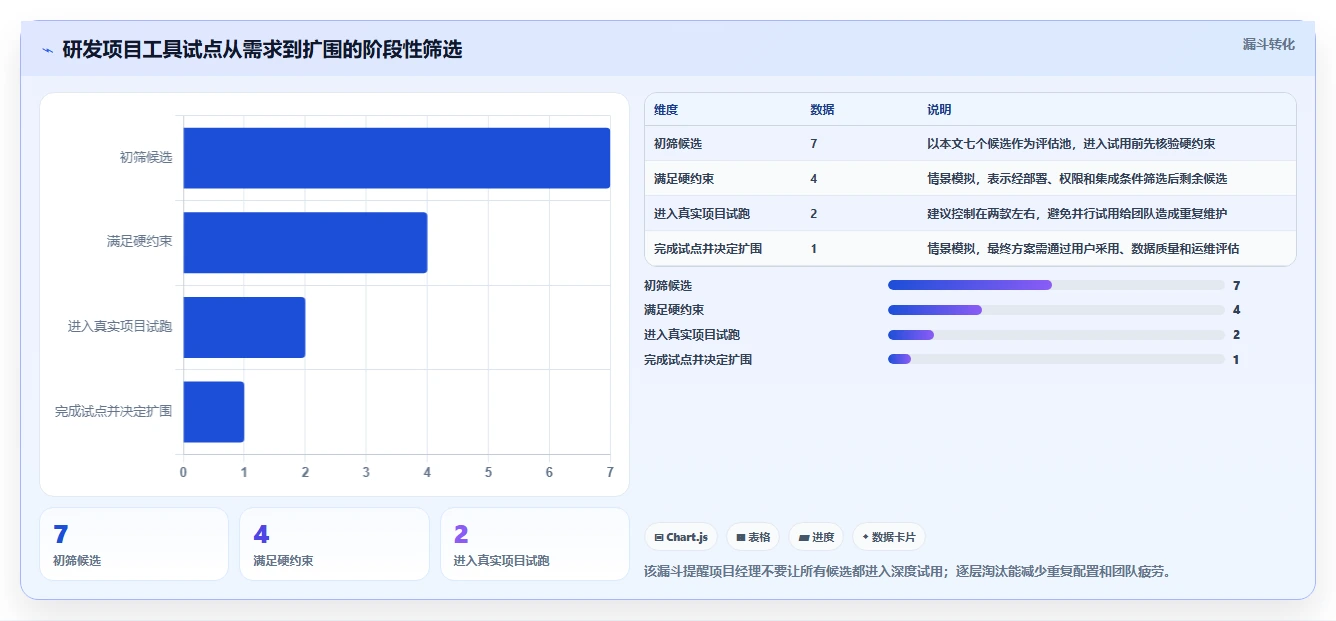

4. 第四步:明确扩围门槛与退出条件
试点成功不能只靠项目经理主观判断。可设置几项共同门槛:核心角色能够独立完成日常操作;关键字段完整度达到团队约定;历史数据迁移误差可接受;管理会议不再依赖额外手工汇总;管理员维护负担在可承受范围内。
同样要写明退出条件。例如,关键安全要求无法满足、集成导致数据持续不一致、团队需要长期双重维护、试点后维护责任无人承担。提前设退出条件并不是消极,而是避免沉没成本影响判断。若候选不合适,团队应能恢复到可运行的旧流程。
十、结论:先选能让团队说清楚状态的工具,再决定是否追求更多自动化
1. 项目经理下一步可以照着执行的清单
如果你正准备选型,我建议先不要立刻预约七场演示。先用一页纸写下当前最影响交付的三个问题、三条硬约束和一条代表性工作流,再挑两款最可能满足条件的工具试跑。这样既能减少演示带来的信息噪声,也能让比较围绕真实工作展开。
- 列出团队规模、研发流程、现有工具链和部署约束。
- 从当前项目中挑选一项需求,覆盖迭代、缺陷、依赖和验收。
- 定义硬约束、权衡项和试点退出条件。
- 让项目经理、研发、测试和管理员分别完成真实操作。
- 记录上手时间、重复录入、数据完整度和管理维护投入。
- 核实官方功能、部署、价格、合同和数据导出信息,并记录日期。
- 试点达到事先约定的门槛后再扩围;未达到就调整流程或淘汰候选。
2. 真正值得追求的不是“工具统一”,而是关键事实可以被共同验证
研发管理工具不该把团队变成字段录入机器,也不该用漂亮报表掩盖数据口径问题。它的价值在于让团队对目标、责任、状态、风险和验收有共同理解,让重要信息能够从需求一路追到交付。
我的最终建议是:先让一条工作流跑通,再让一组团队跑通,最后才考虑组织级规模化。工具选得好不好,不看功能页上有多少模块,而看项目经理能否少做重复汇总,研发与测试能否少问“现在到底到哪一步”,管理者能否在问题扩大前找到责任人和决策点。下一步,就从一个真实项目、一套最小模板和两款候选工具开始验证。
常见问题解答(FAQ)
1. 2026年研发项目管理工具应该按什么标准选?
我们团队准备更换研发项目管理工具,但我发现各家都在讲看板、报表和自动化,越看越难比较。我更想知道,怎么用真实工作流程判断工具是否适合,而不是被功能清单带着走?
先别从功能数量开始比,先选一条真实项目流程做试跑:从需求进入、排期、开发、测试到发布复盘,检查每一步是否能找到负责人、状态、依赖关系和验收记录。若关键进度仍要靠群消息或额外表格追踪,工具即使功能丰富,也未必解决了团队的核心问题。
可以用统一的100分评估表:流程适配度30分、跨角色协作20分、报表与集成15分、权限与部署15分、上手和维护成本10分、价格及退出成本10分。这个权重是选型起点,不是行业标准;合规要求高的团队应提高权限与部署项权重。
建议让项目经理、开发、测试各自完成同一组试用任务,再比较完成时间、遗漏信息和需要绕开的步骤。不要只让管理员演示,因为配置者觉得顺手,不代表一线成员愿意持续使用。
2. 所谓“7款精选推荐”,怎样判断推荐名单是否真的适合我的研发团队?
我看到不少工具榜单都用“最好用”或“首选”来下结论,但团队规模、研发流程和部署要求明明差异很大。我该怎么读这类推荐,才能避免照着榜单买了工具,最后还得回到原来的表格和群聊?
先看推荐依据是否透明:候选工具范围、信息核实日期、对比维度和适用边界是否写清楚。若只有功能罗列和绝对化排名,却没有说明谁适合、什么情况下不适合,就把它当作候选清单,不要当作购买结论。
更实用的七款名单应覆盖不同需求,而非七个相似产品:轻量任务协作、敏捷迭代管理、缺陷与测试协同、代码交付联动、跨项目管理、企业权限治理,以及特定部署或预算场景。每款都应列出适合的团队、主要限制和试用时要验证的任务。最后把名单缩到两三款,用同一个真实迭代做横向试用。
若工具的价格、功能或部署信息来自厂商页面,应标注来源和核实日期;动态信息可能变化,不能把旧榜单中的描述直接当成当前承诺。
3. 研发项目经理需要哪些管理模板?模板怎么避免变成没人维护的表格?
我想给团队补一套需求、进度和风险模板,但担心模板越做越多,大家填完也没人看。我应该优先准备哪些模板,字段又该怎么控制,才能让它们真正支持决策?
先从项目中最常出现的交接和决策点入手,通常优先准备需求池、迭代计划、风险与依赖跟踪、缺陷验收、项目周报和复盘记录。模板不是越全越好;如果一个字段既没人更新,也不会影响决策,就应考虑删除。以风险跟踪表为例,保留风险描述、影响范围、概率或等级、负责人、应对动作、截止时间和状态即可。
每条风险都要能回答“谁在什么时候采取什么动作”;只记录风险名称,却没有负责人和下一步,表格很难推动问题解决。模板上线前,拿一个正在进行的项目试填一周,并在例会上实际使用。若成员重复录入、字段含义争议多,或管理者从未据此调整优先级,就先简化模板,再考虑自动化,而不是把低效流程搬进新工具。
4. 研发项目管理工具试用多久、用什么指标,才能判断值不值得迁移?
我们正在考虑从现有工具迁移,但我担心试用演示很顺利,真实使用时却卡在权限、通知或历史数据上。我想知道试用期间应该让哪些角色参与,又该观察什么结果,才不至于只凭个人感觉拍板?
试用不必追求长时间,关键是覆盖一个完整工作周期。可选一个有需求、开发、测试和发布环节的真实迭代,让项目经理、开发和测试共同参与;如果团队周期较长,就至少跑通一次从需求拆分到验收的闭环。
记录四类结果:关键任务是否能完整流转、跨角色信息是否需要重复录入、成员完成常用操作是否顺畅、管理者能否从数据中发现阻塞。也要专门验证权限、通知、搜索、导入导出和现有研发系统集成,这些细节往往比首页演示更能暴露迁移成本。
迁移前先设定通过条件,例如关键流程无严重阻断、核心角色均完成指定任务、数据抽样核对无关键字段丢失,并明确回退方案。具体门槛应由团队制定;不要用未经验证的“效率提升百分比”替代真实试用记录。
核心关键词
文章包含AI辅助创作:项目经理必读:2026年研发项目管理工具与模板选型指南,7款精选推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/189032
