2026年项目管理必备:6款顶级输入时间甘特图工具全面对比

项目计划里写着“开发 3 天、测试 2 天”,并不意味着团队真的记录了 5 天工时。很多甘特图工具可以画出漂亮的任务条,却未必能让成员方便地填写实际投入、让负责人完成审核,再把数据汇总到项目成本和资源复盘中。本文把“输入时间”按项目管理中的“实际工时录入”理解,对比 PingCode、Microsoft Project、TeamGantt、GanttPRO、Wrike 和 ClickUp 六类候选工具;

重点不是选一个绝对第一,而是判断计划、执行、工时记录和复盘能否连成一条工作流。

一、先讲结论:甘特图和工时录入必须分开评估

1. 六款工具没有脱离场景的总冠军

如果团队的首要问题是依赖关系、关键路径和正式项目排程,Microsoft Project 这类偏计划控制的产品更值得优先评估。如果团队想让成员在任务上下文里记录时间,并快速建立轻量流程,可以把 ClickUp、Wrike、TeamGantt 或 GanttPRO 纳入试用。如果团队要在需求、开发、测试、发布等流程中追踪项目工作,则可以评估 PingCode 是否适合现有协作方式。

这不是产品排名。六款产品的产品定位、版本边界、部署方式和计费方案并不完全相同;甘特图、时间记录、审批、报表也可能分布在不同套餐或集成中。选型时应以当前可购买版本和真实试用结果为准,而不是把厂商页面上的功能标签直接等同于完整工作流。

候选工具 优先评估的场景 试用时重点验证 需要特别留意
PingCode 中大型组织、研发或产品项目,需要把任务与团队工作流程放在一起管理 甘特图计划、任务工时录入、项目汇总、权限与现有研发流程是否衔接 确认目标版本中具体提供哪些时间记录、统计和报表能力
Microsoft Project 计划结构复杂、任务依赖较多、重视排程和资源计划的项目 实际工时通过何种组件或流程提交,计划与实际数据如何关联 产品形态、许可和协作组件可能影响完整使用方式
TeamGantt 重视可视化排期、希望成员快速理解时间线的团队 工时填写入口、填报粒度、汇总方式和套餐限制 不要仅凭甘特图体验判断其工时管理是否满足财务或审计需求
GanttPRO 以甘特图组织任务、负责人和计划节点的项目团队 实际工时、任务进度、报表与导出的衔接情况 核实所需功能是否包含在目标套餐中
Wrike 跨团队协作、多项目并行、需要较多视图和流程配置的组织 工时录入与审批、团队权限、报表配置和实施复杂度 功能广度不等于流程自动成立,配置成本也要纳入评估
ClickUp 希望在任务、文档、协作和时间记录之间减少切换的团队 甘特视图、时间记录、汇总报表在目标版本中的组合方式 试用真实项目,检查视图复杂度、权限和数据口径是否可控

表中是选型方向,不是功能认证。本文不提供未经核实的当前价格、免费额度或排名分数。实际采购前,应分别核对厂商当前官网的产品说明、帮助文档、套餐页面和合同条款,尤其确认功能是否受版本、地区、部署方式或管理员配置影响。

2. 先问清楚“输入时间”究竟指什么

中文里的“输入时间”容易同时指向两种不同需求:一种是给任务设置开始日期、截止日期和持续时间;另一种是执行者填写实际花费的工时。前者是计划排期,后者是工时记录。两者经常出现在同一款工具里,却不是同一个能力。

本文以下将“输入时间”主要解释为记录实际工时,同时评估它能否与甘特图上的计划和任务关联。若你的核心需求只是拖动任务日期、查看里程碑,选工具的重点应放在依赖关系、基线和资源视图;若还要核算投入,则必须额外检查工时填报、审批、统计和导出。

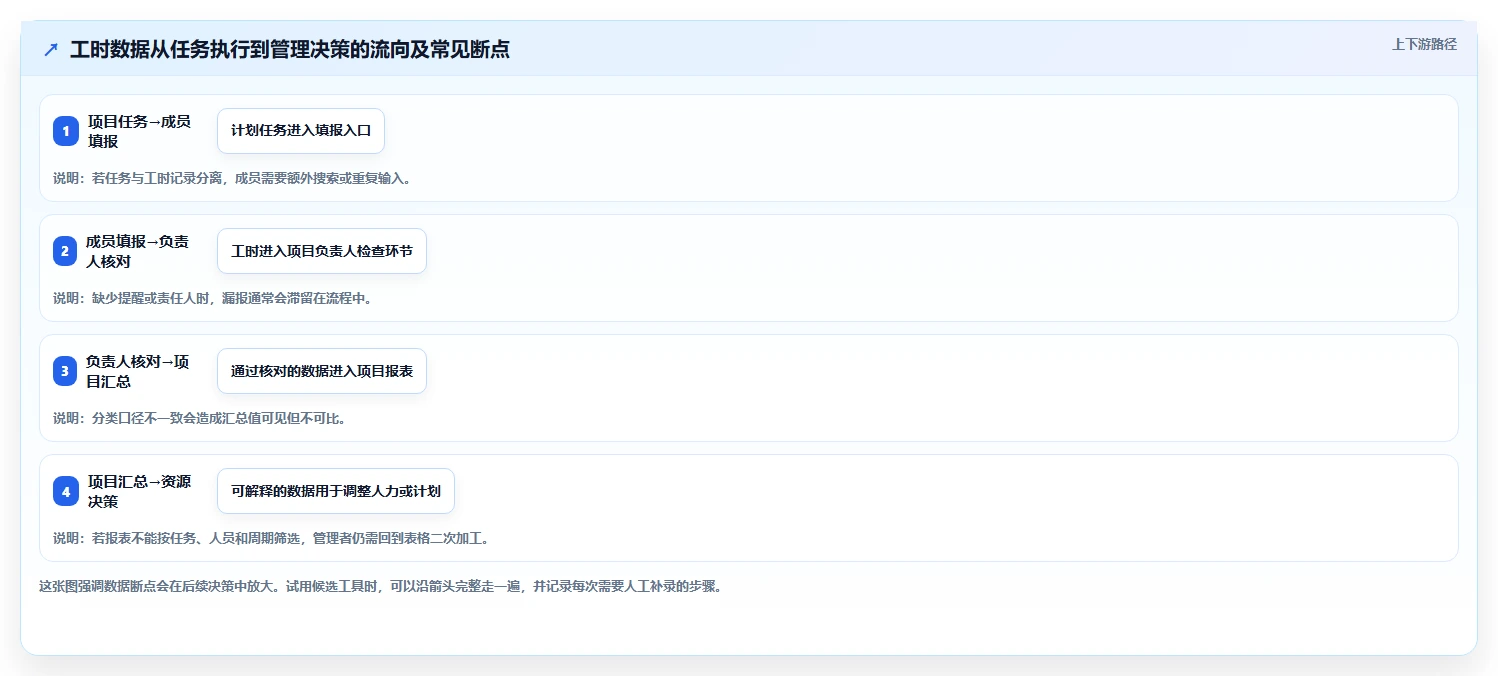

3. 我的判断标准:先看闭环,再看功能数量

我会把选型拆成四个问题:计划是否能表达真实依赖;成员是否能在工作发生时方便地记录实际投入;负责人能否发现漏报并纠正数据;项目数据能否用于成本核算、资源调整或复盘。只回答“有甘特图吗”,无法判断工具是否适合工时管理。

一个实用的判断方式,是选一个真实项目做小规模试用,而不是依靠产品演示。请至少让项目负责人、执行成员和管理者分别完成一次任务排期、工时填报、审批或核对、报表导出。任何一环需要重复录入或依靠私人表格补齐,都应记入总成本。

2026年项目管理必备:6款顶级输入时间甘特图工具全面对比

二、背景和真实场景:为什么计划时间与实际工时常常对不上

1. 排期回答“准备什么时候做”,工时回答“实际投入了多少”

甘特图通常把任务放在时间线上,帮助团队理解先后关系、里程碑和计划持续时间。比如“接口开发预计 3 个工作日”,表达的是一项计划安排;它不自动说明工程师实际花了 18 小时还是 30 小时,也不说明其中多少时间用于返工、等待外部依赖或处理线上问题。

实际工时是另一类事实数据。它可以按任务、人员、日期或工作类型记录,之后用于项目成本估算、资源容量分析和交付复盘。若工具只保存开始和结束日期,团队拿到的是时间线,不一定拿到实际投入;若工具只收集每日总工时,却不能关联具体任务,团队得到的又可能是出勤式数字,难以解释项目为什么超支。

2. 最常见的失真,发生在任务与时间记录脱节时

设想一个跨部门项目:设计、开发、测试都在甘特图上排了任务,但工程师每天在另一个表格填工时。到了月底,负责人需要把人员、日期、任务编号和项目名称手工拼起来。表格看起来完整,数据却可能存在任务名称不一致、漏填、补录和重复统计。

这类问题不一定是成员不配合,更常见的原因是记录路径离实际工作太远。任务名称要搜索很久、移动端不好填、无法区分会议和执行工作,都会让填报被拖到周末或月底。延迟录入越多,记忆误差越大,管理者也越难把工时作为可靠的决策依据。

3. 不同团队的“有效工时”定义并不相同

软件开发团队可能只记录可归属到项目任务的投入,咨询团队可能需要按客户和交付阶段核算,运营团队可能更关心项目工作与日常维护的占比。若团队没先统一口径,即便工具支持时间记录,报表仍会出现“同一小时被算到不同类别”的问题。

所以试用时不要只问“能不能计时”,还要问:记录精度是分钟、小时还是半天?成员能否补录?是否需要审批?跨项目工作如何分类?休假、会议、支持工单是否纳入?这些规则必须先由组织定义,再由工具承接。

4. 六款候选产品应该怎样理解

PingCode 面向中大型企业及百人以上组织的团队场景,评估时可以重点观察它是否能把项目任务、团队协作和既有研发工作方式串起来。不要预设某一能力一定存在于所有版本,应通过目标版本的演示或试用确认甘特图、工时录入和报表的具体边界。

Microsoft Project 更适合放在“计划管理能力”维度评估。对于依赖关系复杂、排期需要细致控制的项目,计划建模和资源安排可能更重要;但如果目标是成员按任务填写实际工时,需要弄清实际数据由哪个产品组件承载、是否需要额外许可,以及计划与实际数据如何关联。

TeamGantt 和 GanttPRO 可以作为偏甘特图体验的候选对象。它们的核心评估问题不是“甘特图能不能画”,而是团队能否以足够低的成本维护任务、更新进度并记录实际时间。对于预算核算或严格审批场景,必须额外确认记录粒度、审批过程、历史修改和导出能力。

Wrike 和 ClickUp 更适合纳入协作型工作平台的比较。视图与协作能力较丰富时,团队可能减少工具切换;相应地,配置、权限和使用规范也会变得重要。试用时应检查一个成员是否能快速知道“今天在哪个任务上填多少时间”,而不是只看管理员能配置多少功能。

5. 2026 年选型应把版本核验当成采购流程的一部分

项目管理产品会调整套餐、功能名称、集成和计费方式。本文不把历史印象当作当前价格或功能承诺,也不把“支持工时”理解成所有计划都开放。采购前应保存目标套餐页面或书面答复,并确认试用环境与正式购买环境的功能差异。

建议把核验日期写进内部选型表。若产品只通过集成实现时间记录,要同时确认集成是否由厂商维护、数据同步频率、失败后的补偿方式和额外费用。集成不是天然的劣势,但需要把维护成本算进方案。

2026年项目管理必备:6款顶级输入时间甘特图工具全面对比

三、拆解常见误区:有甘特图,不代表工时管理已经完成

1. 把任务持续时间当成实际投入

“持续 5 天”不代表“投入 40 小时”。任务可能跨越周末,也可能因为等待、并行处理或临时优先级变化而只占用成员部分时间。反过来,一个持续 2 天的紧急任务,也可能需要两个人各投入 16 小时。

排期用来表达时间跨度,工时用来表达劳动投入。两者可以相互参照,但不能直接换算。若工具把预计工期和实际工时混在同一字段,后续分析就很难区分计划偏差来自工作量估算不准,还是日历安排发生变化。

2. 把“能计时”当成“有可审计的工时流程”

有些团队只需要成员点击开始和停止,有些团队则需要按天补录、按周提交、负责人审批,并保留修改记录。对前者来说,轻量计时器可能足够;对后者来说,是否有提交状态、审批责任、修改历史和导出记录更重要。

因此,产品演示中的计时按钮不能替代流程验证。请实际测试:迟交如何提醒?错误记录如何更正?审批后谁能修改?项目关闭后能否追溯?没有这些答案,所谓“工时管理”可能只是一列数字。

3. 把功能清单的勾选数量当成选型结果

一张表里某产品勾选了十项、另一产品勾选了七项,并不能证明前者更适合。任务依赖、甘特图、工时记录、权限和报表的价值取决于团队要解决的问题。小团队可能不需要复杂审批;受客户合同或内部审计约束的组织,则不能只靠成员自觉填报。

我更建议先给必需能力设门槛,再比较使用成本。比如“工时必须能关联到项目任务”可以设为硬性条件;“是否支持多种视图”可能只是加分项。硬性条件不满足的工具,不应因界面美观或宣传功能多而进入最终采购。

4. 忽略填报成本,最后让成员在月底补账

假设团队每周有 20 名成员填报工时,每人每周花 5 分钟,全年按 48 个工作周估算,填报耗时约 80 小时。若每人每周要花 15 分钟,全年就约 240 小时。这只是示意计算,不是任何产品的效率数据,但足以说明填报路径的微小摩擦会累积成可见成本。

真正应该比较的是完成一次合格记录需要多少操作:能否从当前任务直接录入?是否要切换页面?常用任务是否方便找到?能否批量补录?对管理者而言,审批和纠错要花多少时间?这些问题往往比“支持多少种图表”更能预测长期采用率。

5. 忘了检查数据口径和权限边界

工时数据不只是项目进度信息,也可能涉及员工工作安排、客户合同、成本和内部资源情况。成员、项目经理、财务和高层管理者需要看到的内容可能不同。试用时应确认权限能否按角色、项目或团队控制,并检查导出后的数据是否仍受组织内部的保密规则约束。

还要明确是否将工时用于绩效评价。若团队一边宣称记录只是为了估算和复盘,一边又直接拿个人小时数排名,成员很容易开始优化“填出来的数字”,而不是优化项目交付。工具无法替代组织对数据用途的说明。

6. 把厂商宣称的效率提升当成自己的收益预测

宣传材料中的效率提升往往依赖特定客户、流程成熟度和实施范围。若团队没有提供可复现的测量方法,不能直接把某个百分比写进投资回报测算。更稳妥的方式是先记录自己的基线:每月汇总工时需要多久、漏报比例多少、项目偏差多久才能被发现。

上线后使用同一口径复测,再判断工具是否带来变化。没有上线前基线,就很难区分改进来自软件、流程调整还是项目难度变化。

2026年项目管理必备:6款顶级输入时间甘特图工具全面对比

四、专业判断逻辑:用一套可复核的方法比较六款工具

1. 第一步:先定义团队的工时用途

在产品试用前,先写下一句话说明工时数据要解决什么问题。常见用途包括项目成本估算、成员容量安排、客户项目结算、工作量复盘、研发过程分析和交付偏差定位。一个工具可能非常适合其中一两项,却不适合全部用途。

例如,若目标是估算项目成本,通常需要将工时关联到项目或任务,并结合人员成本或成本类别;若目标是资源容量,重点可能是跨项目的时间分配和未来计划;若目标是复盘,则需要把计划、实际投入和交付结果放在同一分析口径中。

2. 第二步:建立“必须有、最好有、可以不要”三层需求

不要在试用开始后不断增加需求。可先把能力分成三层:必须有的能力是采购门槛;最好有的能力用于拉开候选差异;可以不要的能力即使产品提供,也不应成为付费理由。

  • 必须有:工时能关联到项目或任务;填报责任明确;基础数据可以按项目和周期汇总;权限满足团队要求。
  • 最好有:填报提醒、审批、计划与实际对照、跨项目资源视图、报表筛选和常见格式导出。
  • 可以不要:团队当前没有使用场景的高级自动化、复杂仪表板或大量自定义视图。

对于大型组织,还应把部署模式、单点登录、审计、数据驻留、身份同步和管理员治理纳入门槛。对于小团队,则可能更需要低学习成本、轻量权限和快速上线。

3. 第三步:让六款产品完成同一份试用任务

公平比较的关键,是让每款产品处理同一个项目样例,而不是看不同销售演示。样例不必复杂,但应该覆盖真实流程:至少有一个里程碑、几项存在依赖的任务、三种角色、一次延期、一次工时补录和一份需要导出的汇总。

  1. 创建项目与阶段,设置计划开始、结束日期和负责人。
  2. 建立任务依赖,调整一项任务日期,观察后续计划是否需要人工修改。
  3. 让成员在实际任务上记录工时,分别测试即时记录与事后补录。
  4. 让负责人检查漏报、错误归属和超出预期的记录,并测试审批或更正流程。
  5. 按项目、人员、任务和周期生成汇总,检查能否解释计划与实际之间的差异。
  6. 导出结果并核对字段、权限、时间格式、历史记录和数据口径。

每一步都记下操作次数、花费时间、是否需要管理员介入以及是否发生重复录入。这个试用记录比“总体感觉不错”更有助于采购决策,也能在团队上线后用作验收基线。

4. 第四步:按工作流成本打分,不靠单一总分

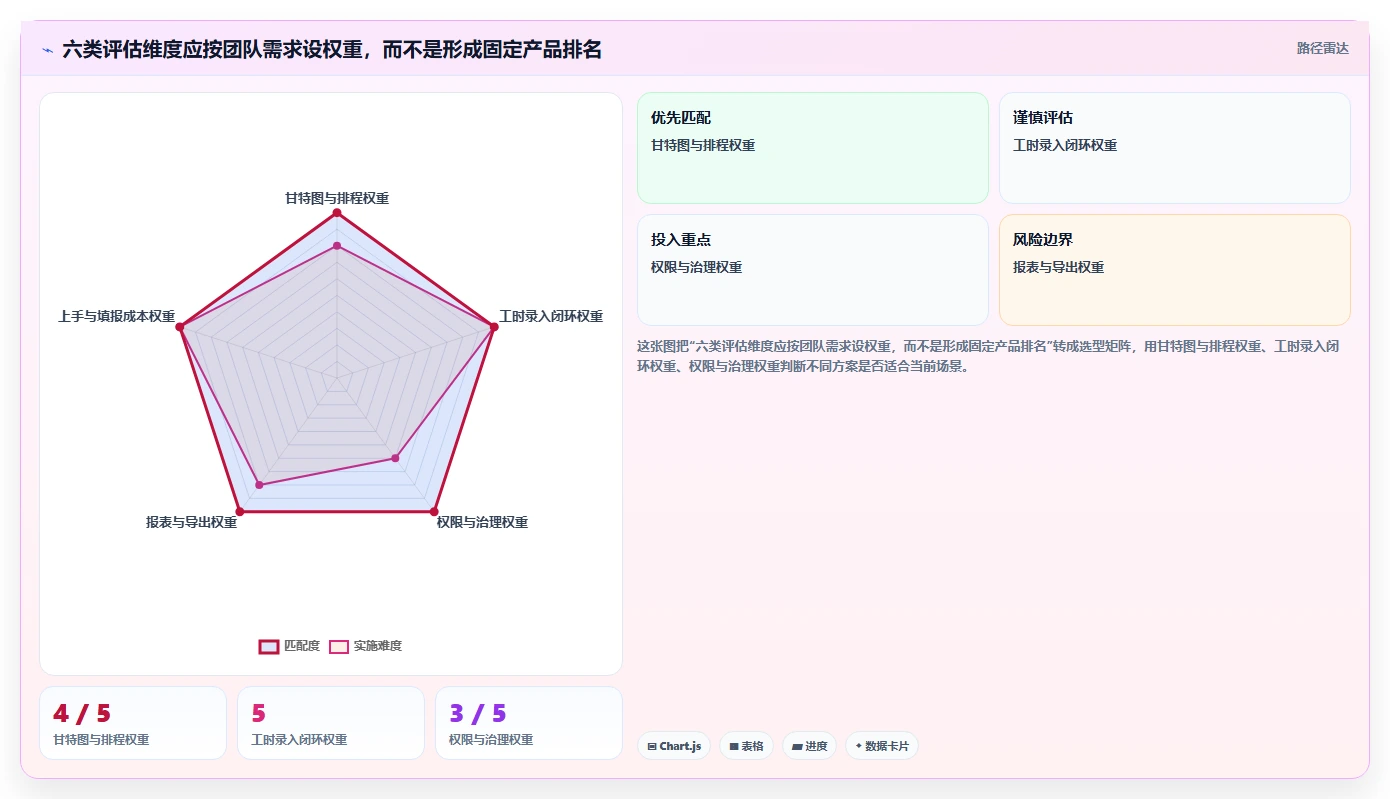

可以用 1,5 分评价易用性、计划能力、工时闭环、报表、治理和集成,但每个分数都应有观察证据。例如“工时闭环 4 分”的依据可以是成员能从任务页录入、负责人可以核对、报表可按项目导出;不能只因为产品页面出现“时间跟踪”字样就给高分。

如果团队希望形成可计算的总分,可以为每个维度设权重,但要公开权重。例如,研发团队可以提高工作流衔接和权限治理的权重;咨询团队可以提高客户项目归属、审批和导出权重。权重是组织的偏好,不是市场通用排名。

评估维度 建议核验问题 记录证据
甘特图与排程 是否支持任务依赖、里程碑、日期调整及计划变化可见性? 试用操作录屏或测试记录、版本说明
工时录入 能否按任务和日期记录?补录、编辑、提交规则是什么? 成员实际填报耗时、入口位置、必填字段
审批与治理 谁核对记录?修改是否留痕?不同角色能看什么? 权限测试结果、审批链路和审计说明
报表与导出 能否按人员、任务、项目和周期筛选?导出字段是否完整? 真实导出文件、字段定义和数据口径
部署与集成 需要哪些外部组件?数据同步频率和失败处理如何? 集成清单、额外费用、管理员维护投入
长期成本 许可、配置、培训、迁移和维护的总成本是什么? 书面报价、实施估算、退出与数据导出条款

5. 第五步:把实际成本拆成许可费和运营成本

项目管理工具的总成本并不只有订阅费。还要计入管理员配置、数据迁移、成员培训、流程维护、集成费用、报表加工和供应商支持。对于工时流程尤其如此:如果系统内无法完成关键步骤,团队每月仍要花时间手工清洗数据,低价方案未必更省钱。

建议采购评估至少做一份三年期估算。即使价格随地区和套餐变化,也可以先用供应商报价填写许可部分,再由内部团队估算实施与维护投入。未确认的费用标注“待核实”,不要以猜测数字伪装成精确预算。

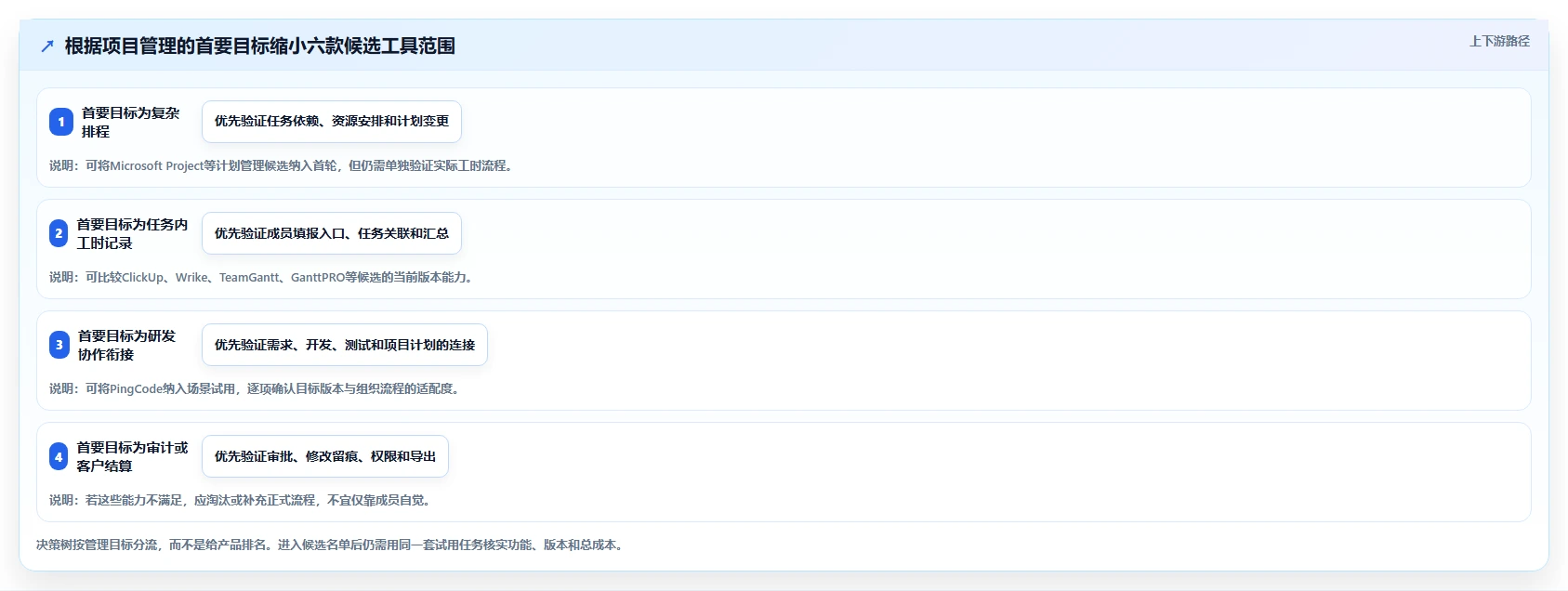

6. 六款产品的逐项验证重点

PingCode:若团队是中大型组织或百人以上团队,评估重点应放在项目任务是否能与团队既有研发流程衔接,以及不同角色如何查看和维护计划。工时录入、审批和汇总必须在目标版本中逐项演示,尤其检查是否能按项目、任务、人员和周期取数。

Microsoft Project:优先验证复杂排程和计划变更管理,再确认实际工时所需的产品组件、许可和数据流。若团队已有微软协作与身份体系,还要验证集成后的操作是否减少切换,而非增加额外填报入口。

TeamGantt:让非项目经理成员独立完成任务更新和工时填报,观察学习成本。若填报能力依赖特定套餐或需要连接其他服务,需把费用、同步和维护责任纳入比较。

GanttPRO:用一个包含任务依赖和延期的项目测试计划维护,再确认工时记录是否能与任务实际执行关联。重点检查汇总、导出和套餐边界,不要把时间线视图的完整度当成工时闭环的证据。

Wrike:除了工时录入和报表,还要评估配置复杂度、权限管理和多团队协作是否符合组织治理要求。请让实际执行者完成填报,避免只由管理员验证后台功能。

ClickUp:验证甘特视图、任务执行和时间记录在日常使用中是否连贯,并观察团队是否能保持统一字段和分类。功能灵活时,反而要先定义模板和权限,避免不同项目各自配置、最后无法横向汇总。

2026年项目管理必备:6款顶级输入时间甘特图工具全面对比

五、具体案例与数据观察:用一个项目样例看出差异

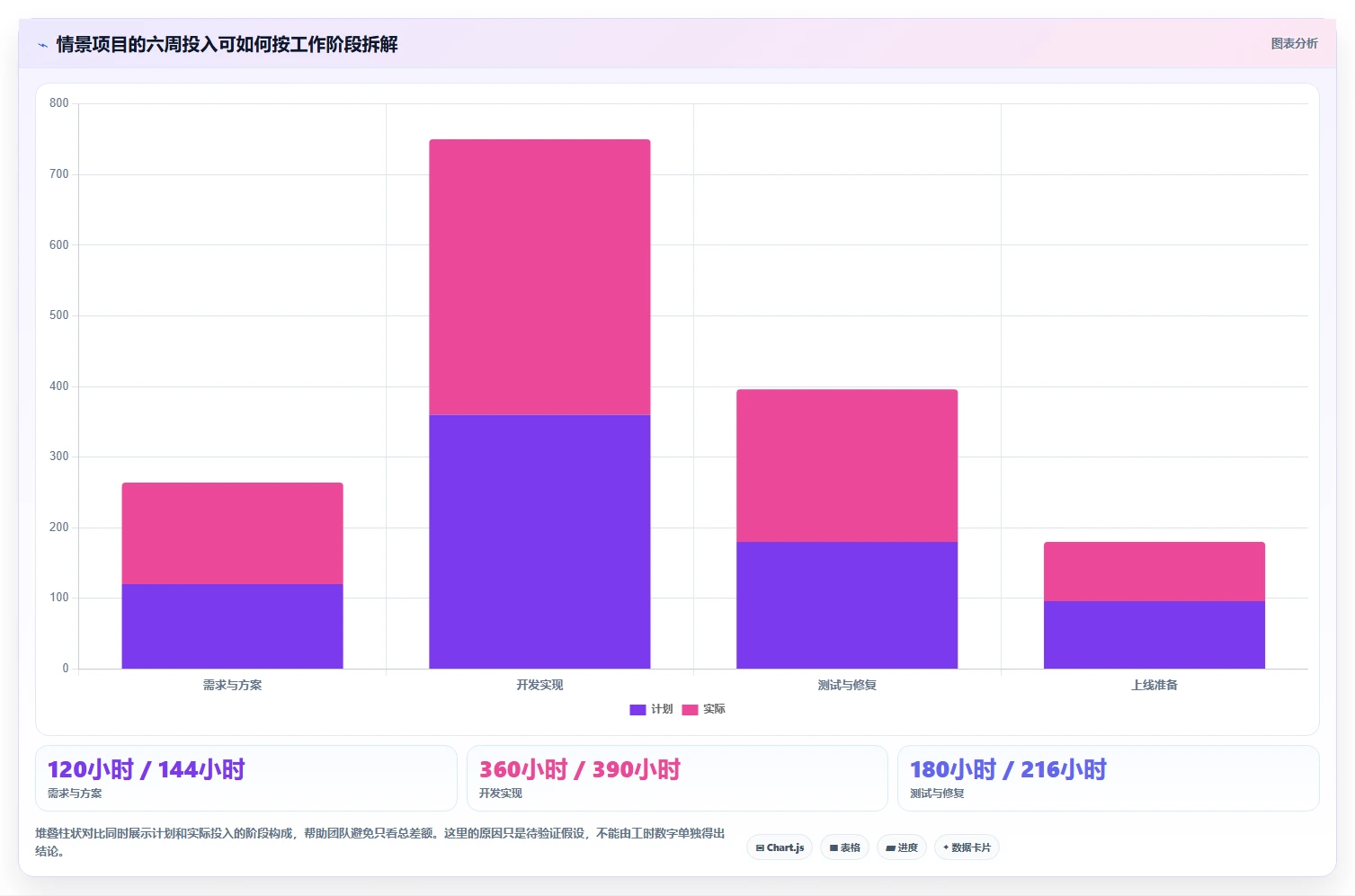

1. 案例设定:六周交付项目,四类工作并行

下面用一个情景模拟说明比较方法,不把它伪装成真实客户案例。假设某团队要在六周内交付一项内部业务系统改造,涉及需求梳理、开发、测试和上线准备,共 24 名成员,负责人需要掌握计划节点、实际投入和任务延期。

团队预先设定三项目标:每条工时记录必须关联项目任务;每周能发现未填报和异常投入;月底能按阶段汇总计划与实际投入。这个范围足以暴露工具在任务关联、填报和报表上的差异,又不会因为复杂采购流程掩盖日常使用问题。

2. 先建立基线,再记录产品试用差异

在选择工具之前,团队记录现有流程的基线:成员填报一次需要几分钟;负责人每周核对需要多少时间;月底汇总需要多少人工;项目延期后,计划与实际数据多久能更新。没有这些基线,团队即使觉得新工具“看起来更快”,也无法判断改善幅度。

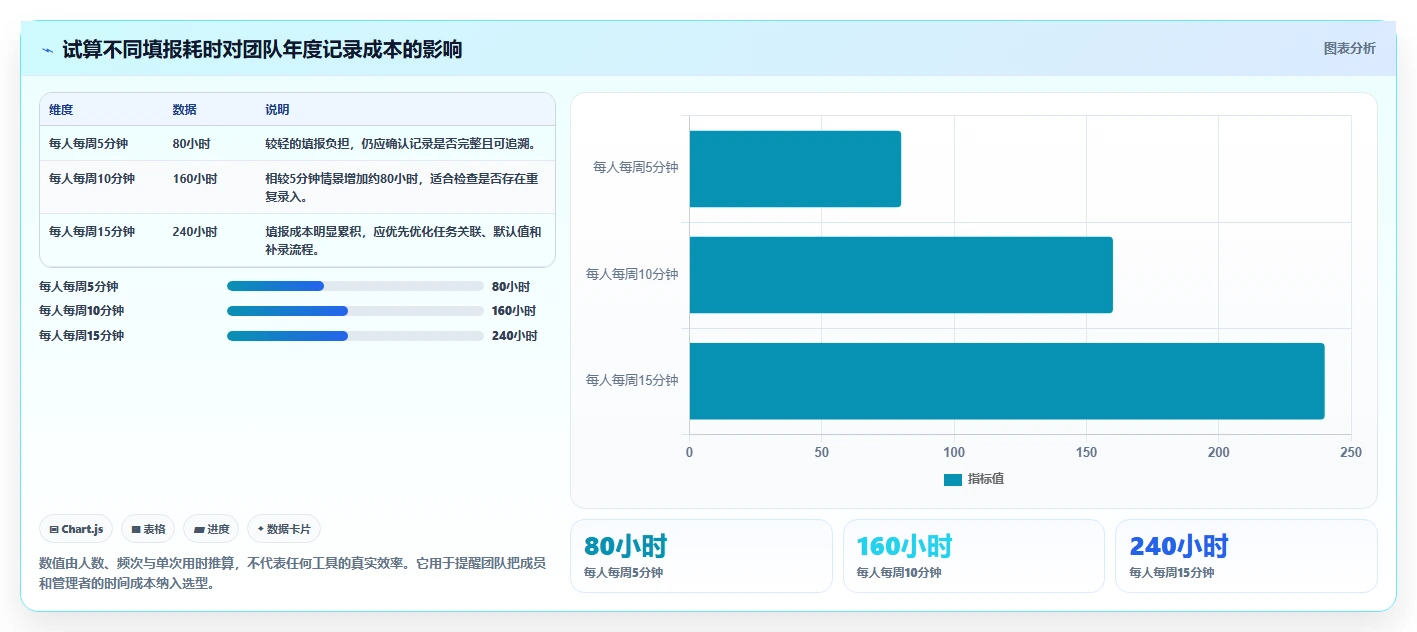

下面的数字仅作为试算模板,属于情景模拟。假设 24 名成员每周填报 10 分钟,按 6 周计算,成员填报总耗时为 24 小时;若负责人每周核对 90 分钟,六周再投入 9 小时;若月底整理另需 6 小时,总计约 39 小时。试用的价值,是找出其中哪些时间可被减少,哪些工作只是从表格转移到了系统。

3. 观察的不只是总工时,更是投入构成和异常信号

项目结束后,若只看到总投入高于估算 15%,团队仍不知道原因。可能是需求反复、依赖等待、测试缺陷多,也可能是任务范围变化后没有更新计划。工具要能让管理者下钻到任务和阶段,才能把“超支”转化成可行动的解释。

一个实用复盘顺序是:先看计划与实际差异最大的阶段,再看投入集中在哪些任务,然后确认是否有任务延期、返工或临时支持,最后把原因归类为估算、范围、依赖或资源问题。只有能够串起这些信息,甘特图和工时数据才不只是两张互不关联的报表。

2026年项目管理必备:6款顶级输入时间甘特图工具全面对比

4. 区分“数据更完整”和“项目变得更高效”

上线新工具后,记录到的工时变多,不一定说明效率下降;也可能是原来漏记的投入被补齐。反过来,填报时间减少,也不能自动说明项目交付变快。建议至少分开观察三类指标:数据质量指标、流程成本指标和交付结果指标。

  • 数据质量:按期填报率、任务关联率、审批退回率、补录比例。
  • 流程成本:成员填报耗时、负责人核对耗时、月度汇总耗时。
  • 交付结果:里程碑偏差、返工投入占比、计划与实际工时差异。

不要把这些指标压缩成一个“效率提升率”。例如,填报率上升可能先让实际工时统计变大;只有进一步分析投入结构、返工和交付表现,才能判断团队是否真的减少浪费。

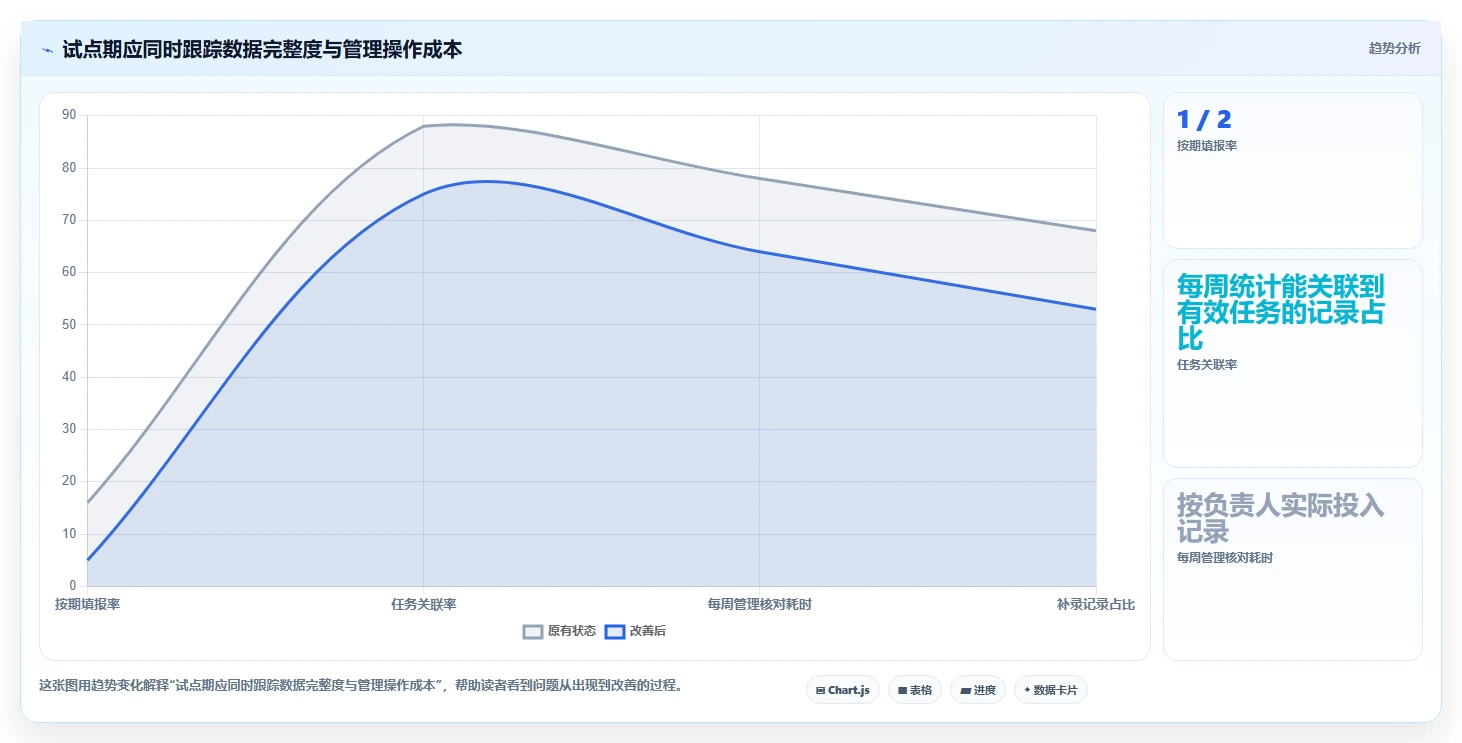

5. 用小样本试用,不急着全员迁移

建议先选择一个边界明确、周期较短的项目做两到四周试点,覆盖项目经理、执行成员和数据使用者。试点期间保留原有流程的必要备份,但避免双轨填报过久,否则试点本身会人为增加成本。

每周复盘三件事:成员是否按时记录;记录是否能对应到真实任务;负责人是否能根据数据采取行动。若只有第一项改善,而任务关联和决策使用都没有改善,说明团队可能只是换了填表界面,尚未建立工时管理闭环。

2026年项目管理必备:6款顶级输入时间甘特图工具全面对比

六、不同情况下的行动建议与取舍

1. 小团队只需要可视化排期和轻量记录

如果团队人数不多、项目并行有限,通常不需要一开始就引入复杂审批。优先选择成员容易上手、任务视图清楚、能完成基本工时记录和导出的方案。对 TeamGantt、GanttPRO、ClickUp 等候选产品,可以用同一项目样例验证甘特图与填报是否顺畅,但不要仅凭产品定位预设其套餐能力。

可接受的取舍是:暂时不追求复杂资源预测和多级审批,先保证任务关联、填报及时和月度汇总可靠。若成员仍习惯在聊天工具里接收工作,工具再好也难形成准确计划,因此还要同步约定任务入口和更新责任。

2. 多项目团队要优先看资源视图和汇总口径

当同一批成员在多个项目之间切换时,单项目甘特图可能无法回答“谁已超负荷”“哪些项目争抢同一资源”。此时,除了计划和工时,还要检查跨项目视图、项目组合报表、权限隔离和数据汇总方式。

可以把 Wrike、ClickUp、Microsoft Project 或 PingCode 等候选放入同一轮验证,但比较重点应落在组织是否能维护统一的项目结构和字段。若各项目负责人各自命名任务、设置类别,跨项目报表即使存在,也可能无法形成可信结论。

3. 研发团队要把工作流衔接放在视图数量之前

研发团队的实际工作通常横跨需求、开发、测试、缺陷修复和发布。如果甘特图里的任务与团队日常使用的工作项脱节,成员可能要在多个地方重复更新状态和时间。评估 PingCode 时,建议重点验证项目计划与研发协作流程之间的连接方式、权限和统计口径,并确认目标版本支持的具体功能。

若采用 Microsoft Project 或其他计划工具,也要验证研发任务状态能否可靠同步,是否需要人工维护两套计划。对于跨部门大型项目,正式排程能力可能值得更高配置成本;对于迭代频繁、计划变化快的团队,过度精细的甘特图维护反而可能成为负担。

4. 成本核算或客户结算场景,不能牺牲可追溯性

如果工时要用于客户结算、成本分摊或内部审计,就应把记录历史、审批责任、修改权限、导出字段和数据留存作为硬性要求。即时计时是否方便固然重要,但不能以不可追溯为代价。

此类团队可以接受较高的配置和培训成本,换取流程一致与数据可审查。若候选产品只能通过外部表格补齐审批和留痕,应把表格维护、访问控制和数据对账列入总成本,而不是当成免费的临时办法。

5. 组织规模较大时,先做治理设计再扩大部署

中大型组织或百人以上团队通常不只是解决单个项目的排期问题,还要面对部门权限、成员身份、跨团队报表和数据治理。试点前应指定业务负责人、系统管理员和数据口径负责人,明确谁能创建项目、谁能修改记录、谁能查看个人或客户维度数据。

这类组织评估 PingCode 等平台时,建议用跨部门的真实场景验证,而不是只让一个项目经理试用。上线范围可以先从一个部门或一类项目开始,确认流程稳定、字段定义一致,再逐步扩展;不要为了“全公司统一”一次性配置过多复杂规则。

6. 预算有限时,先比较三年总拥有成本

预算有限不等于只能选最低标价的产品。比较时要把许可、部署、迁移、培训、管理员维护和报表加工一起计算。若工具便宜但每月需要多人手工合并数据,节省的许可费可能很快被内部工时抵消。

反过来,团队也不必为当前用不到的企业能力付费。可以先明确硬性要求,询问供应商未来升级路径和数据迁移方式,再选择满足当前需求的版本。关键是确认后续扩展不会导致数据锁定或流程重建。

7. 最终试用决策表:把“感觉”转化成证据

完成试用后,每款工具至少记录一个优点、一个限制和一个待确认事项。建议使用下表作为会议模板,而非直接照抄结论。不同团队的权重不同,最终选择应能解释为什么某项能力值得额外花费。

判断问题 通过标准示例 未通过时的取舍
计划能否表达项目关键路径 任务依赖、里程碑和日期变化在试用中可理解、可维护 若排程复杂是核心需求,则不应以简单时间线替代
成员能否在任务上下文中填报 执行者可快速找到任务,录入日期和投入,且字段口径明确 若只能离开任务另填表,应评估重复录入与漏报风险
负责人能否控制数据质量 可识别漏报、错误归属和待核对记录,责任明确 轻量团队可接受人工抽查,合规场景不宜省略必要留痕
报表能否支持实际复盘 可按团队需要的维度筛选、汇总和导出 若报表需大量手工清洗,应把持续维护成本纳入方案
功能和成本是否匹配 目标套餐、许可数量和实施成本均有书面确认 关键能力只在更高套餐时,比较升级成本与替代流程成本

2026年项目管理必备:6款顶级输入时间甘特图工具全面对比

七、结语:采购前先验证一条真实工作流

1. 适合的工具不是功能最多的工具

甘特图解决的是计划可视化,工时记录解决的是实际投入可见。两者只有在任务、人员、日期和数据口径上连起来,才能进一步支持项目成本、资源配置和交付复盘。工具页面上的功能标签不能替代流程验证,漂亮的时间线也不能自动证明工时数据可靠。

六款候选各有不同的评估重点:Microsoft Project 可优先验证复杂排程;TeamGantt 和 GanttPRO 可重点观察甘特图使用与填报衔接;Wrike、ClickUp 可核对协作、配置和数据治理;PingCode 可结合中大型团队的研发协作场景验证任务与项目流程。以上是试用方向,不是未经核验的排名或功能承诺。

2. 下一步怎么做

先确定“输入时间”是计划日期还是实际工时,再写下三项必需能力。随后挑一个真实项目,准备包含任务依赖、延期、补录和汇总需求的试用样例,让项目经理、执行成员和数据使用者共同完成一次完整流程。记录每一步的耗时、人工补录和版本限制,再核对当前价格、套餐和数据政策。

最终判断只需回到一个问题:这款工具能否让团队在不显著增加填报负担的前提下,把计划、执行、实际投入和复盘连成可追溯的闭环?如果答案还依赖多张表格、重复录入或口头补充,就先修流程,再决定是否采购。

七、结语:采购前先验证一条真实工作流

常见问题解答(FAQ)

1. 甘特图里的“输入时间”是填写计划工期,还是记录实际工时?

我在挑项目工具时,发现有些产品把任务开始、结束日期显示在甘特图上,也有些产品能让成员填写实际投入时间。我担心两者都叫“时间管理”,最后买到的工具却只能排计划,不能核算项目工时。选型时该怎么区分?

先把“时间”拆成三种:计划工期是任务预计何时开始、何时结束;实际工时是成员实际投入了多少小时;进度状态则是任务完成了多少。甘特图通常擅长呈现计划和依赖关系,但有甘特图不代表支持工时填报。

如果你要核算人力成本或复盘投入,演示时应确认成员能否按任务填写实际工时、是否需要审批,以及工时能否按项目、人员和时间段汇总。只展示任务日期和进度条的功能,不能替代工时管理。

2. 对比6款甘特图工具,哪些维度比“功能最多”更值得看?

我不想只看产品介绍页上的功能清单,因为每款工具似乎都能展示任务和进度。我更关心团队能不能顺畅地填报工时、处理延期,并把数据拿去复盘。有没有一套简单的比较方法,能避免被功能数量带偏?

建议按真实工作流比较,而不是只数功能:建项目、拆任务、设置依赖、更新进度、填写工时、审批汇总、导出复盘。可先用以下权重建立内部评分表;它是选型方法,不是对任何具体产品的实测排名。评估维度建议权重核验问题 工时录入与汇总25%能否按任务填报,并按人员、项目和周期汇总?

甘特图与任务依赖20%延期后依赖任务是否容易识别和调整?进度更新与提醒15%成员是否能快速更新状态,管理者能否发现逾期?报表与数据导出15%数据能否筛选、导出,并用于成本或投入分析?权限与审批15%能否限制项目数据访问,工时是否支持审批?

价格与部署条件10%所需功能属于哪个套餐,是否符合团队的数据要求?权重应随需求调整。如果团队只做轻量排期,就降低工时和审批的比重;如果需要项目成本核算,就提高工时汇总、导出和权限相关权重。

3. 没有统一的公开实测数据时,怎么判断哪款工具更适合团队?

我看到“顶级”“全面对比”这类说法时,会担心排名只是作者的主观判断,尤其不同团队的流程差异很大。我想知道在没有可信横向测试数据的情况下,能不能用一个小规模试用来比较,而不是凭演示印象做决定?

可以做一次可复现的工作流试用。准备一个包含约10个任务、2种角色、至少1条任务依赖和1次延期调整的样例项目,让每款候选工具按同一流程操作;这个规模是便于比较的试用设计,不代表任何工具已经通过测试。记录四类结果:完成填报所需步骤、任务延期后的调整难度、管理者汇总工时所需操作、报表导出是否包含所需字段。

再让项目成员和负责人分别评分,避免只由采购者体验后就替全团队下结论。尤其要留意“演示时能做”和“日常流程能持续执行”的差别:如果成员必须频繁切换页面或重复录入,功能即使齐全,实际填报质量也可能受影响。

4. 购买甘特图工具前,价格、版本和数据安全要核实什么?

我担心免费版试用时看起来够用,正式上线后才发现工时审批、报表或权限需要更高套餐。团队还会记录人员投入和项目资料,我也不确定应该向服务商确认哪些数据管理问题。采购前有没有一份不容易漏项的检查清单?

先确认价格对应的计费单位、最低购买人数、续费方式和所需功能所在套餐,并记录查询日期。免费额度、试用期限和套餐内容可能变化,不宜把某个页面上的报价当成长期固定价格。再核对工时填报、审批、历史数据导出、权限设置是否包含在准备购买的版本中;

同时询问数据存储地区、访问控制、备份与删除机制,以及是否支持团队要求的身份验证或审计能力。目前给出的竞品资料不足以核实6款具体产品的功能、价格和版本边界,因此不宜据此发布真实排名或报价。更稳妥的做法是逐一查阅厂商官网和帮助文档,再用同一份试用清单验证关键流程。

核心关键词

读者评论

陈
陈舒然

把任务持续时间和实际工时分开评估很重要,排期五天并不能说明成员投入了多少时间。

黎
黎启航

文章没有简单排出总名次,而是提醒核对套餐和实际流程,这比只看功能清单更适合采购前选型。

黎
黎云舟

建议试用时让成员、负责人和管理者都走一遍填报、核对和报表流程,才能发现重复录入等问题。

胡
胡思源

工时口径和权限也值得提前统一,否则即使数据能导出,跨项目比较和成本复盘仍可能不准确。

文章包含AI辅助创作:2026年项目管理必备:6款顶级输入时间甘特图工具全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/187012

赞 (0)
飞飞飞飞
效率提升利器:2026年最值得尝试的5大输入时间甘特图工具推荐
上一篇 9小时前
提升测试效率:2026年最值得投资的5款输入原型生成测试用例的工具
下一篇 9小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
