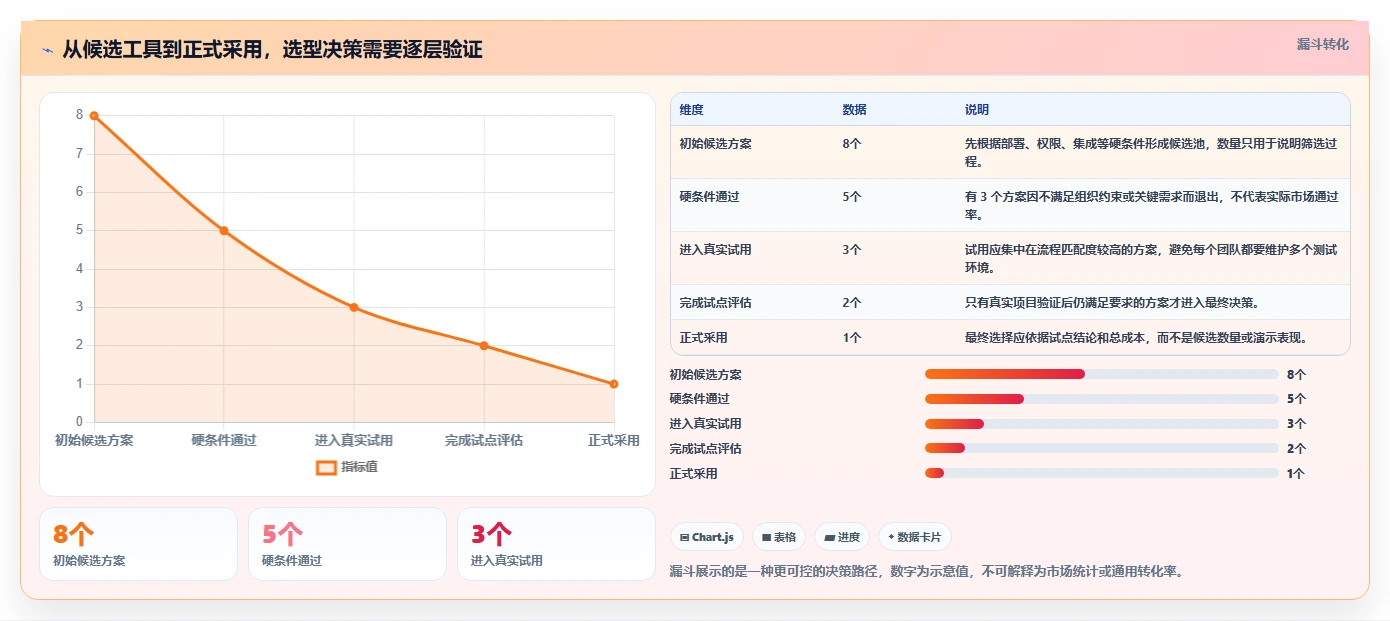

项目成本管理工具大盘点,最容易被误导的地方不是“哪款软件排名第一”,而是把财务核算、工程动态成本、项目交付协作当成同一种产品来比较。预算填得进系统,不代表实际成本能自动归集;项目看板做得漂亮,也不代表它能替代财务核算。本文按六类候选工具的主要管理场景梳理选型逻辑,并把无法仅凭公开资料确认的功能边界明确标出,避免把产品宣传写成测评结论。
一、先讲核心结论:先找成本断点,再挑工具
1. 六款候选工具不是同一赛道的六个名次
本文讨论的六款候选产品分别是:PingCode、畅捷通好业财、金蝶相关产品、用友相关产品、广联达相关产品和明源云相关产品。它们覆盖项目交付协作、企业财务与经营核算、工程建设成本管理、房地产项目管理等不同方向,不能简单按功能数量排成一张“谁最好”的榜单。
需要先说明边界:目前可用的搜索材料只提供了一条企业产品站的正文摘录,提到费用按工时分摊和成本归属分析;其余结果是搜索页、推广入口或站点备案信息。它们不足以证明市场占有率、用户口碑、真实排名,也不足以核验六款产品在发稿时的具体版本和功能。因此,下面将它们作为选型候选来分析,而不是宣布“最受欢迎”的市场名次。
如果企业最关心项目支出如何进入财务账、预算如何对照实际,应优先看财务或经营管理系统;如果重点是合同、变更、目标成本与动态成本,应优先看工程或房地产行业产品;如果问题出在计划、工时、任务和交付过程数据分散,则项目管理平台可能更适合作为过程数据入口,但不能默认它能完成会计级核算。
2. 选型时先回答三个问题
- 你要管的成本是什么:人员工时、差旅费用、采购、外包、合同、材料、设备,还是项目收入与毛利?
- 成本数据从哪里来:财务、报销、采购、人力、项目任务、工程合同,还是多个系统拼接?
- 谁负责维护口径:财务、项目经理、成本部门或业务负责人?如果无人维护,系统只会更快地产生不一致的数据。
我建议把“工具能不能做项目成本管理”拆成三个层次:第一层是记录,例如项目编号、预算、费用单据;第二层是归集,例如把费用分配到项目、阶段、部门或合同;第三层是决策,例如发现偏差、解释原因并调整资源。很多产品能覆盖其中一层,却未必贯通全链路。

3. “最适合”比“最好”更有决策价值
如果项目成本主要来自人工,重点是把工时、人员费率、项目阶段和实际交付对应起来;如果成本主要来自采购与分包,关键在合同、采购单、验收、付款和项目编码关联;如果是工程建设项目,则目标成本、签证变更、合同台账和动态成本的关系更重要。管理对象不同,工具选择的权重也应不同。
所以本文不提供未经验证的产品排名,而提供一个更实际的结论:成本管理工具应当贴合成本发生的业务流程,而不是只贴合报表长相。试用时,拿一笔真实项目从预算走到结算,再看系统能不能说明“钱为什么花出去、落在哪个项目、偏差由什么造成”。
二、背景和真实场景:成本失控往往不是算错,而是看得太晚
1. 预算、实际和预测分散在不同系统
常见场景是:项目经理在计划表里登记人力投入,员工在报销系统提交差旅,采购在另一套系统下单,财务月底才把费用整理到项目维度。每个系统单看都能工作,但项目负责人看到的成本往往不是实时数,而是几周前甚至一个月前的结果。
这种延迟会造成两种误判。一种是项目表面上预算充足,实际上大量外包和采购费用已经承诺,只是尚未付款;另一种是当月账面费用突然升高,但对应的是前一阶段的工作,管理者误以为当前阶段成本失控。工具真正要解决的,不只是“记账”,而是把预算、已承诺金额、已发生金额和预计完工成本分开呈现。
2. 人工成本不是“工时乘费率”这么简单
在软件交付、咨询、设计等项目中,人工通常是重要成本项。但工时表里的一小时,不一定对应财务意义上的同一金额:不同岗位费率不同,内部支持人员可能需要分摊,休假和培训时间也可能影响有效产能。若只把工时乘以一个平均费率,得出的项目人工成本可能便于估算,却未必适合财务核算。
我的判断是,先把人工成本用途分清:用于项目经营分析时,可以设定标准费率并持续比较;用于财务账务时,则需要遵循企业的核算规则;用于资源规划时,还要看工时是否真实记录、是否可分配。一个系统同时支持多种口径并不意味着口径自动正确,关键是能否解释标准费率和实际成本之间的差异。
3. 工程与房地产项目的“成本”还包含承诺和变更
工程建设项目如果只盯着已经支付的金额,通常会低估成本。签约合同、已下单但未付款的材料、尚未结算的变更、预计索赔和待确认签证,都可能影响最终成本。项目成本系统是否能覆盖这些对象,需要结合具体产品版本、项目类型和配置进行核验,不能只凭“支持成本管理”的宣传语下结论。
这也是为什么工程项目工具与一般项目协作平台不能简单互换。通用平台可能擅长任务、状态、负责人和进度信息;工程行业系统则需要围绕合同、变更、结算和目标成本设计业务对象。两者可以集成,但集成之后仍要明确哪个系统是预算、合同和实际成本的权威数据源。
4. 从管理视角看,成本数据至少要有四个时间状态
- 预算:批准可以花多少钱,通常有版本和变更记录。
- 承诺:合同、采购单或资源安排已经形成,但未必已付款。
- 实际:费用已经发生,或已进入核算流程。
- 预测:根据剩余工作、未结合同和风险估算完工成本。
如果系统只显示“预算”和“已报销”,中间的承诺成本与未来预测为空,负责人就容易把尚未兑现的支出误认为可用预算。项目处于早期时,这个缺口可能看不明显;到了交付后期,调整空间已经很小。

三、拆解常见误区:功能清单越长,不等于成本控制越好
1. 误区一:有项目预算字段,就等于能管项目成本
预算字段只是入口。真正的成本管理至少要检查预算是否有版本、实际费用能否自动或受控地归集、超预算是否能触发审批、预算调整能否留痕,以及项目结束时能否解释预算与实际的差异。若预算只存在于项目启动表里,后续费用仍由财务人工汇总,它更像一个登记字段,而不是管理闭环。
我会特别关注“预算变更后,原预算是否仍可追溯”。如果系统只保留最新金额,项目经理就很难区分原计划错误、需求扩大、采购涨价或管理层批准的范围变更。成本偏差并非总是坏事,无法说明偏差来源才是问题。
2. 误区二:看板和图表多,就代表数据实时
可视化只负责呈现数据,不负责保证数据完整。成本热力图、项目利润图或预算燃尽图看起来清晰,但如果数据来自月底人工导入,图表仍然只是延迟报表。采购、工时、报销和财务数据的更新时间、失败重试机制、重复单据处理规则,往往比图表样式更值得在演示中追问。
产品演示时,可以要求供应商现场说明一条数据的来源:从员工提交费用开始,经过审批、项目归集、财务处理,最后在哪个报表中出现。不要满足于“系统支持集成”的回答,要确认接口范围、同步频率、字段映射、失败告警和责任人。
3. 误区三:把项目管理平台当成财务成本系统
项目管理平台可以承载任务、里程碑、责任人、工时和交付状态,也可能帮助团队形成项目维度的数据基础。但是否具备财务凭证、税务处理、应收应付、会计科目和审计要求,需要单独确认。过程管理数据有助于解释成本,不自动等于正式财务核算。
以 PingCode 为例,更合理的评估方式是把它放在“项目交付与过程数据入口”的位置,检查项目、任务、工时和交付信息如何支持成本分析;再确认企业是否需要把相关数据与财务或经营系统衔接。本文不把它描述为会计系统,也不据此推断其所有版本都具备某项费用核算能力。
4. 误区四:不同赛道产品放进同一评分表,就能公平排名
工程成本系统、财务管理系统和通用项目平台的设计目标并不相同。若拿“甘特图、工时、费用、合同、结算、财务报表”做一张统一评分表,某些产品会因为不做工程结算而被扣分,另一些则会因为缺少复杂项目协作功能而被扣分。最后得到的分数看似精确,实际是在比较不同问题的答案。
解决方法是先按业务赛道分组,再用共同的基础指标比较,例如项目编码、权限、导出、集成、预算版本和实施服务。只有功能目标相同的产品,才适合进一步做细项评分。否则应给出“适用边界”,而不是制造一个总分。
5. 误区五:把厂商展示的效果数字当成普遍结果
“效率提升多少”“几天上线”“成本下降多少”都必须追问统计口径:基线是什么、样本包含多少项目、企业原有流程如何、是否只统计某个部门、实施和培训投入是否计入。搜索材料中的产品摘录提到费用分摊和可视化分析,但没有提供完整方法、样本和验证过程,因此不能据此推导普遍效果。
选型内容应把产品自述、官方功能说明、独立测试和企业自己的试用结果分开写。没有可核验来源时,最诚实的表达不是换一种说法重复宣传,而是标出“需演示确认”或“受版本与配置影响”。这会比未经证实的效果承诺更有参考价值。

四、专业判断逻辑:按成本对象、数据源和决策动作评估
1. 先画成本对象图,而不是先收集品牌名单
选型前,我会把成本对象写在一张纸上:项目、阶段、任务、人员、合同、采购单、材料、部门。每个对象再标注它由谁创建、在哪个系统维护、由谁确认、何时进入成本报表。若同一项目在不同系统里有多个名称或编号,先统一编码往往比更换软件更紧急。
例如,项目管理团队使用项目简称,财务使用客户合同号,采购使用内部订单号。系统之间如果没有稳定映射,成本报表就可能漏单、重单或归错项目。工具选择应把“主数据和映射能力”列为核心评估项,而不是等上线后再补数据治理。
2. 把管理口径分成经营口径与财务口径
经营分析关注项目是否赚钱、剩余预算够不够、资源配置是否合理;财务核算关注凭证、科目、期间、税务与账务合规。两种口径可以在同一产品生态中协同,但不一定使用同一套金额定义。比如标准人工费率适合快速估算,实际薪酬分摊则需要依据企业规则。
在需求文档中应逐项标注:数据用于管理分析还是正式账务;金额是含税还是不含税;按发生日、入账日还是付款日统计;费用归属是否允许跨项目分摊。把这些问题写清楚,能显著减少供应商用相似名词回答不同问题。
3. 采用“必须满足、优先满足、可后续配置”三层筛选
- 必须满足:关键成本对象可关联,权限和审批满足要求,基础数据能导出,预算与实际可对照。
- 优先满足:合同、采购、工时或财务系统集成,超支预警,预算版本留痕,项目毛利分析。
- 可后续配置:复杂自定义看板、自动化提醒、非关键字段和管理驾驶舱的视觉呈现。
这个分层能防止团队被展示效果带偏。若“必须满足”项不通过,不应因为某个高级图表好看而进入采购;若高阶功能只有少数项目会用,也要把配置、维护和培训成本算进去。
4. 给六款候选产品建立核验清单
下表是选型起点,不是对产品当前能力的保证。不同产品名称可能覆盖多个版本、模块和部署方式,发布采购需求或文章结论之前,应逐一核对官方资料、产品演示、报价范围和合同条款。
| 候选产品 | 适合优先核验的方向 | 演示时要问的问题 | 容易出现的错配 |
|---|---|---|---|
| PingCode | 项目交付、任务、工时和过程数据如何支撑成本分析 | 项目数据如何与财务或经营系统对接?工时和费用能力适用哪些版本或配置? | 把交付过程管理误当成完整财务核算 |
| 畅捷通好业财 | 企业经营与财务流程中的项目核算、费用归集和分析 | 项目维度如何贯穿费用、业务单据和财务数据?分摊规则是否需配置或实施? | 将单一场景的宣传描述推断为所有业务都可直接适用 |
| 金蝶相关产品 | 企业财务、经营管理与项目成本数据衔接 | 具体产品和版本支持哪些项目成本对象?需要哪些模块与接口? | 只看品牌总能力,忽略产品线和版本差异 |
| 用友相关产品 | 财务核算、业务流程与项目管理数据的协同 | 预算、费用、采购与项目报表的关联范围是什么?部署与实施边界如何? | 把平台级能力直接等同于当前采购版本已包含 |
| 广联达相关产品 | 工程建设项目的成本管理与工程业务流程适配 | 目标成本、合同、变更、结算等场景如何覆盖,哪些依赖行业配置? | 仅凭“工程类”标签就默认所有项目类型都适用 |
| 明源云相关产品 | 房地产项目的经营、成本及项目流程场景 | 具体产品如何处理项目成本口径、合同变更和数据协同? | 把房地产项目经验泛化到所有行业项目 |
表格中“优先核验”不是产品功能承诺,而是基于产品类别和常见业务边界设定的演示问题。尤其是产品家族较多的厂商,必须确认采购的是哪一款产品、哪个模块、哪个版本,哪些能力包含在当前报价里。

5. 评分表要能追溯证据,而不是只留下总分
如果团队仍需要量化比较,可以为每个评分项增加“证据列”:产品文档链接、演示录屏时间点、试点结果、商务合同条款或待确认事项。评分应由业务、财务和信息技术人员共同完成。比如“项目费用归集”不能只填4分,而应注明试点中使用了哪种费用、是否自动带出项目、失败单据如何处理。
我更推荐用“通过、部分通过、未通过、待验证”先做门槛评估,再对通过门槛的产品计算加权分。因为对企业来说,某些基础要求是不可补偿的:权限不足、数据无法导出或预算口径不一致,不能靠一个漂亮的报表高分抵消。
五、案例与数据观察:用一笔项目成本走完试点
1. 情景案例:一个交付项目为什么会出现两种毛利
以下是用于说明方法的情景模拟,不对应真实客户,也不是任何产品的效果承诺。假设某服务团队同时执行多个客户项目,合同收入为120万元,批准预算为90万元。项目经理按任务系统中的工时和标准费率估算成本,财务则按已入账费用核算,两边的项目毛利出现差异。
项目经理估算人工成本为48万元,外包为18万元,差旅及其他费用为6万元,预计总成本为72万元;财务当前已入账的人工、外包和差旅费用合计为61万元。表面看,财务口径项目毛利率约为49%,而项目经理的预计毛利率为40%。差异不一定意味着谁算错了,可能是未入账外包、未发生但已承诺采购、标准费率与实际人工分摊不同造成的。
此时需要追问四件事:项目经理的工时是否完整;标准费率是否包含管理费用;未付款合同是否计入预测;财务入账期间是否与项目交付期间一致。若系统只提供一张“实际成本”表,这四个问题可能仍然无从回答。
| 成本项目 | 预算金额 | 项目经理预测 | 财务已入账 | 试点核验点 |
|---|---|---|---|---|
| 人员成本 | 50万元 | 48万元 | 42万元 | 标准费率、工时完整性和实际分摊口径是否一致 |
| 外包成本 | 25万元 | 18万元 | 15万元 | 未结合同与已承诺金额是否进入预测 |
| 差旅及其他费用 | 15万元 | 6万元 | 4万元 | 报销审批、项目编码和入账期间能否对应 |
| 合计 | 90万元 | 72万元 | 61万元 | 预算、承诺、实际和完工预测是否分开显示 |
这个例子里,真正有用的系统不是能把61万元做成图表的系统,而是能解释72万元与61万元之间的11万元差额:其中多少是工时估算差异、多少是尚未入账的合同、多少是审批中的费用。管理者只有看见差额构成,才有可能判断要不要调整范围、人员或采购节奏。

2. 试点不要选最简单的项目,要选有代表性的项目
试点若只选一个费用类型、一位负责人、没有变更的项目,系统大概率会显得顺畅,却验证不了真实复杂度。我建议挑一个包含人员投入、采购或外包、跨部门协作和至少一次预算调整的项目;如果企业有多个业务类型,再分别选一个轻量项目和一个复杂项目做对照。
试点期间不必追求一次性迁移所有历史数据。先确定项目编码、成本对象、金额口径、审批责任和报表样例,跑通一条完整链路。每周记录数据缺失、人工补录、重复录入、同步失败和口径争议,这些比“用户觉得界面好不好看”更能预测上线后的维护成本。
3. 建议记录的不是“感觉”,而是过程指标
- 从费用提交到项目报表可见的平均时长。
- 费用单据自动匹配项目的比例,以及需要人工修正的次数。
- 预算变更后,历史预算版本和审批记录是否可追溯。
- 已承诺但未入账成本是否能被识别,能否避免与实际金额重复计算。
- 财务、项目经理和成本负责人的月度对账工时。
这些指标适合企业在试点中自行测量,不应提前写成行业基准。比如“自动匹配比例”要说清统计范围:是否只统计完整填写项目编码的单据,是否把自动匹配失败后人工补录也算成功。口径不统一,试点前后的对比就没有意义。

4. 把测出来的结果换算为总拥有成本

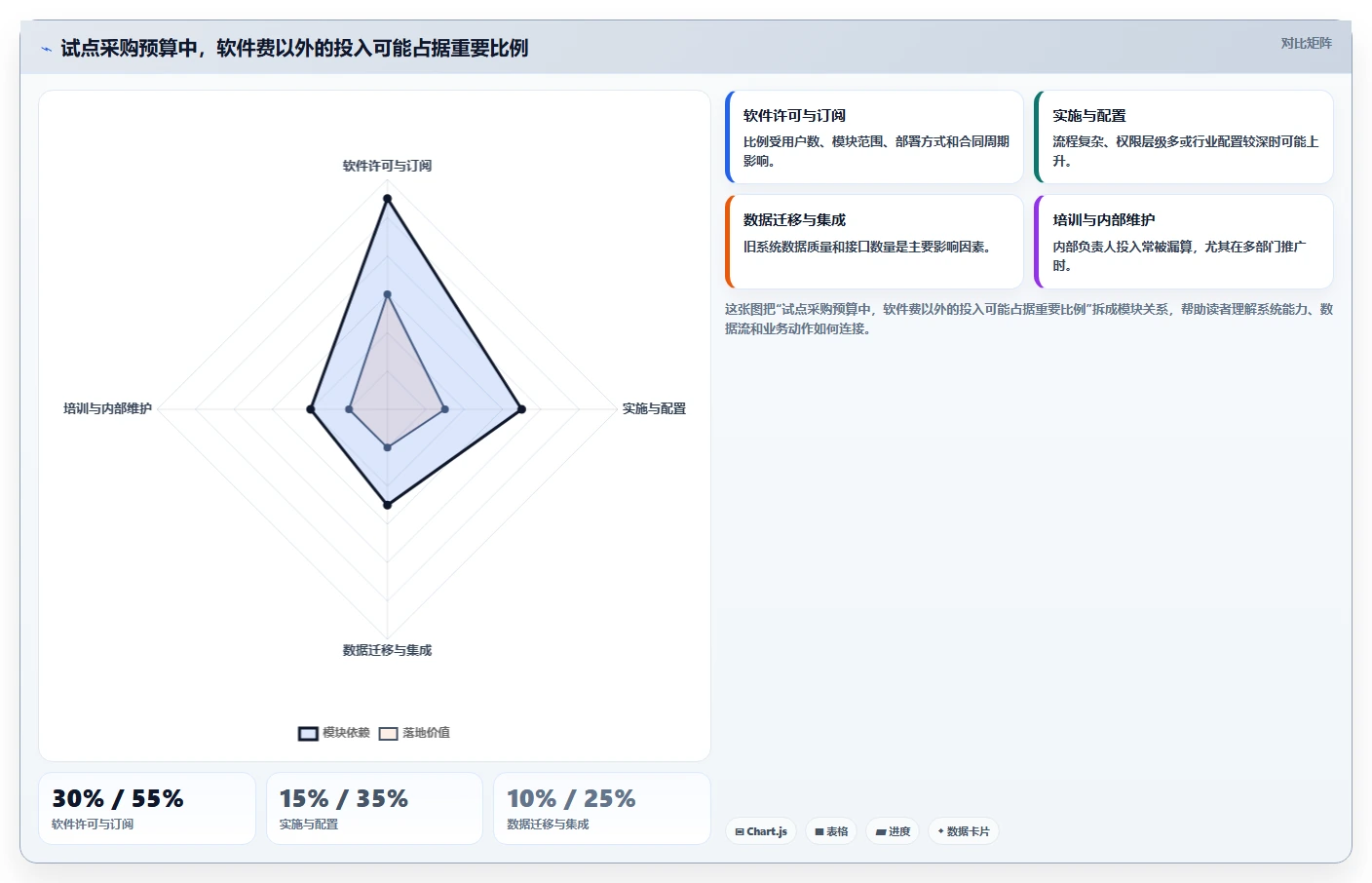

项目成本工具的投入不只有软件订阅或许可费。还包括实施服务、数据清洗、接口开发、用户培训、内部产品负责人投入、年度维护和后续流程调整。若低价产品需要长期人工整理数据,高价产品却减少了跨系统对账,单看首年软件价格会得出错误结论。
测算时可以用一个简单框架:总拥有成本等于软件费用、实施与集成、数据迁移、培训和内部维护投入之和;收益端则只计算可验证的变化,例如减少的对账工时、降低的漏归集风险、提前发现超支所避免的损失。不要把“管理更透明”直接折算成现金收益,除非企业定义了可靠的测算方式。

六、不同情况下的行动建议:把选型动作落到流程上
1. 多项目并行、最关心项目毛利的团队
这类团队通常需要把项目收入、工时、费用、外包和预计完工成本联系起来。行动上先统一项目编码和收入确认口径,再选一个最近完成的项目回放完整成本;随后检查工具能否将预算、实际和预测分开展示,并解释利润变化原因。
如果当前最大的缺口是工时记录和交付数据,不妨先评估项目管理平台如何帮助建立过程数据,再确认是否需要与财务系统打通。若最大缺口是费用归集和账务对账,则应优先验证财务或经营管理系统的项目维度,而不是先采购一个只解决任务协作的工具。
2. 工程建设或房地产企业
先列出本企业必须管理的成本对象,例如目标成本、合同、变更、采购、签证、结算和动态成本,再用实际项目资料做产品演示。要求供应商解释从目标成本到合同执行、变更确认和最终结算的状态如何流转;遇到行业术语相同但业务定义不同的情况,应以企业流程为准。
重点核验不同项目类型、地区和组织层级是否需要额外配置。工程项目的业务复杂度可能使部署周期、主数据清理和人员培训成为关键成本。不要只依据“适合工程行业”的标签判断,最好让成本、工程、财务和信息技术人员一起参与试点。
3. 中小企业或流程较轻的项目团队
如果项目少、成本构成简单,优先避免过度实施。可以从统一项目编码、预算模板、费用审批、每月对账和简单偏差复盘开始,再判断是否需要更完整的系统。低代码或轻量工具可能适合快速搭流程,但要核验权限、审计记录、数据导出和长期维护,不要把“可以配置表单”误当成完整成本管理能力。
如果目前仍用电子表格,先明确哪些字段必须填写、谁负责校验、每月如何关账。一个字段规范、版本受控、责任明确的表格流程,可能比没有负责人维护的复杂系统更可靠;但当项目数量和跨部门协同增加,重复录入与版本冲突会成为迁移信号。
4. 中大型组织或跨部门项目团队
在多人、多部门和多系统环境中,工具评估要把权限、组织架构、数据同步、审计追溯和跨项目组合分析放到前面。PingCode可作为项目协作与过程数据管理候选之一,但仍要确认其与财务、采购、人力等系统的衔接范围,以及具体能力对应的版本和部署条件。
这类组织尤其需要设立数据责任人。项目经理负责项目范围和进度,财务负责核算规则,采购负责合同和订单数据,人力或资源管理团队负责人员成本口径,信息技术团队负责接口和权限。若没有跨部门责任机制,系统上线后很容易变成“数据都在,但没人敢确认”。
5. 正在从表格迁移到系统的企业
不要把所有历史表格一次性搬进新工具。先盘点近一段时间仍在进行的项目,识别在用的项目编号、费用类别、预算版本和审批规则,明确哪些历史信息必须迁移、哪些可归档只读。迁移前先做一轮重复项目、缺失编码和金额口径清理。
上线初期最好并行运行一到两个核算周期,但要预先规定并行期结束条件。若新旧系统长期并存,员工会重复维护两套数据,最终出现两个“权威版本”。结束条件可以包括:关键成本单据完整关联、月度对账差异在可接受范围、财务与业务负责人共同签字确认。
6. 采购前的演示与试用清单
- 准备一笔真实项目预算,包含至少一种人工成本、一种采购或外包成本和一种费用报销。
- 要求现场走完预算审批、费用或采购提交、项目归集、报表查看和差异解释。
- 模拟一次项目变更,确认新旧预算版本、审批过程和成本预测如何保留。
- 测试重复单据、缺少项目编码、跨部门分摊和退回重提等异常情况。
- 确认数据导出、权限配置、接口失败告警、迁移范围和合同中的服务边界。
- 让业务、财务和信息技术团队分别写下通过条件,避免只由单一部门决定试点成败。
在演示结束前,最好把供应商承诺的功能和交付边界写入需求确认或合同附件。产品版本、模块、并发或用户范围、实施服务、接口数量、培训次数和额外费用都应明确。仅靠会议纪要里的“支持”“可以实现”很难作为后续验收依据。

七、不同情况下的取舍:没有万能工具,只有可接受的边界
1. 选财务或经营管理系统:牺牲部分协作灵活性,换取核算衔接
如果企业核心痛点是费用、采购、应收应付和项目账务无法对应,财务或经营管理系统通常应优先进入候选范围。取舍在于:它可能更强调规范流程和核算口径,未必适合所有团队的任务协作习惯;而且具体项目成本能力取决于产品线、模块和实施配置。
建议把试点重点放在单据关联、预算控制、分摊规则、财务对账和报表追溯上。不能因为厂商整体能力广,就假设当前采购版本已经包含所需模块;也不要忽略组织内部是否有人负责维护会计规则和项目主数据。
2. 选工程或房地产行业产品:换取行业流程适配,接受实施复杂度
当项目成本高度依赖合同、变更、材料、结算和动态成本时,行业产品的业务对象设计可能更贴近实际流程。相应的取舍是:企业需要投入时间梳理行业规则、项目模板和数据迁移,实施工作可能比轻量工具更复杂,也需要确认产品是否覆盖自身业务细分场景。
采购时不要只看标准演示项目。应准备本企业真实的合同结构、变更流程、成本科目和结算样例,要求供应商用这些材料说明系统边界。若演示只能展示标准流程,却无法回答非标准业务如何留痕,应将其列为风险,而不是留到上线后解决。
3. 选项目管理平台:换取过程可见性,保留财务系统作为核算权威
对于项目交付依赖任务、人员投入和进度协同的团队,项目管理平台可以改善过程数据的完整性,让“花了多少工时、工作做到哪里、变更发生在何时”更容易被追溯。取舍在于,它未必承担正式账务和全套财务控制,企业仍需确定费用、采购和核算数据如何进入财务系统。
如果选择 PingCode 这类项目管理平台作为过程入口,试点重点应放在项目结构、任务与工时数据、权限、报表和对接边界上。对于中大型组织或100人以上团队,还应额外核验组织管理、跨团队权限、数据治理和推广机制。这里的关键不是假设某个平台自动覆盖所有财务功能,而是先明确它负责哪一段,再验证接口能否把上下游接起来。
4. 选轻量或低代码工具:换取启动速度,承担规则维护责任
流程简单、预算有限的团队可能希望快速搭建项目费用表单和汇总看板。轻量化方案的优点是迭代快,但当审批层级、费用分摊、审计要求和跨系统接口增加时,配置复杂度会逐渐显现。决定采用前,应确认谁负责字段变更、权限管理、数据备份和报表口径维护。
不要把低门槛等同于低总成本。若每次组织变化都需要少数熟悉配置的人手工调整,工具对关键人员的依赖也属于风险。建议在试点中安排不同角色独立操作,并观察流程是否过度依赖某位实施顾问或内部管理员。
5. 如果暂时不采购,先做三项基础治理
- 统一项目编码:明确编号生成规则、唯一责任人和跨系统映射方式。
- 统一成本口径:写清预算、已承诺、已发生和预测的定义,区分经营分析与财务核算。
- 统一月度复盘:每月对照预算和实际,记录偏差原因、责任人、预计影响和后续动作。
这三项基础治理不会替代软件,但能帮助企业判断到底缺的是工具、流程还是数据规则。若编码混乱、成本责任不清,换系统也只会把原有混乱搬到新的界面里。

八、结语:选工具之前,先让每一笔成本说得清来龙去脉
1. 最值得带走的判断
项目成本管理不是报表工程,而是一套数据责任和业务决策机制。软件能加快记录、归集和分析,却不能替企业定义成本口径,也不能代替项目负责人解释范围变化、财务确认核算方式或采购维护合同数据。
六款候选工具分别落在项目协作、财务经营、工程建设和房地产等不同方向。比较时,先看业务赛道,再看成本对象、数据来源和管理动作;先核验必须满足的流程,再讨论看板、自动化和高级分析。没有足够证据时,不要把候选名单写成市场排名,也不要把厂商演示写成独立测评。
2. 下一步怎么做
建议先拿最近一个已完成项目和一个正在执行的项目,整理预算、工时、费用、采购或外包、变更及财务入账数据。标出每条数据的来源、更新时间和责任人,再选两到三款符合赛道的候选工具做同一套场景演示。
最终决策不必追求“功能最多”,而应回答一个朴素的问题:当项目出现成本偏差时,团队能否及时知道差异来自哪里、由谁确认、下一步要做什么?如果系统能让这些问题更快得到有据可查的答案,它才真正进入了项目成本管理,而不只是多了一张好看的预算表。

常见问题解答(FAQ)
1. 2026年项目成本管理工具,应该按什么标准选?
我正在给公司挑项目成本管理工具,搜索结果里既有财务软件,也有工程成本系统和项目协作平台,看起来都能管成本。我担心只按功能数量选,买回去才发现业务流程对不上,应该先比较哪些指标?
先别按品牌或功能数量排座次,先写清楚要管的成本对象:项目预算与实际支出、人员工时、采购与外包、合同变更,还是项目毛利。企业项目核算、工程动态成本和轻量协作的工作流差异很大,适用对象不同,功能表不能直接横比。
建议用同一组问题比较候选工具:成本能否按项目归集、预算与实际能否并排查看、费用分摊规则是否可追溯、财务及采购数据如何接入,以及实施和维护需投入多少。对外宣称的能力要进一步确认是标准功能、需要配置,还是依赖额外服务。
2. 6款项目成本管理工具里,企业财务软件和工程成本系统怎么选?
我所在的团队有多个项目,财务部门希望账能对上,项目负责人又想及时看到超支情况。我看到有些工具偏企业财务核算,有些偏工程合同和变更管理,不确定两类产品能不能放在一起比较。
可以放在同一篇选型文章里,但不宜混成一个不分场景的排行榜。畅捷通好业财、金蝶相关产品和用友相关产品可作为企业项目核算方向的候选;广联达相关产品、明源云相关产品更适合核验工程建设或房地产流程。具体产品能力和版本范围应以发稿时的官方资料及演示为准。
如果核心问题是费用归集、财务核算和项目利润,先验证财务链路;如果核心问题是目标成本、合同、变更和结算,则重点演示工程流程。简道云等低代码工具可纳入轻量化候选,但要确认它是否满足核算、权限、审计和长期维护要求,而非只看能否搭建表单。
3. 项目成本管理工具的试用,怎样测出它是否真的适合?
我不想只听销售演示标准流程,想在采购前用自己的业务验证系统。我应该准备哪些数据,怎样设计一个小测试,才能看出预算、报销、工时和成本分析是不是连得起来?
准备一个脱敏的真实项目样本即可:预算、两笔报销、一笔采购或外包费用、人员工时,以及一次预算调整。让供应商现场走完录入、审批、归集、分摊和报表查看,并观察每项成本能否追溯到原始单据、负责人和发生时间。
例如,项目预算为10万元,已归集支出8万元,新增费用1.5万元后,系统应能清楚呈现实际支出9.5万元、剩余预算0.5万元,并说明数字来自哪些记录。再测试修改预算、跨部门查看权限、数据导出和历史记录;若关键结果依赖线下表格补算,就要把配置与维护成本纳入评估。
4. 项目成本管理软件的价格,除了订阅费还要看什么?
我在对比报价时发现,不同厂商的计费方式和服务范围不太一样,有的按账号报价,有的需要先做实施评估。我担心只看首年软件费用会低估总成本,采购前还应该把哪些费用问清楚?
把总拥有成本拆成软件授权、实施配置、数据迁移、接口开发、培训、运维和后续扩容几项,并要求报价注明版本、用户数、计费周期、服务范围及额外收费条件。不同部署方式、模块和合同条款可能导致报价不可直接比较,公开价格也不一定覆盖实际落地费用。
采购前可要求供应商书面回答:预算或费用流程变更是否收费、现有财务系统对接是否包含、历史数据迁移由谁负责、上线后服务如何计费。不要把“最受欢迎”或搜索排名当作价格与效果的证明;用统一的业务测试和完整报价范围作决定更可靠。
核心关键词
文章包含AI辅助创作:2026年项目成本管理工具大盘点:6款最受欢迎的选择,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/186441
读者评论
文章把财务核算、工程动态成本和项目协作分开讨论,这个区分很实用。选型前先梳理成本数据来自哪些系统,确实比直接比较功能数量更稳妥。
承诺成本和实际入账之间的时间差容易被忽略。文中建议追问数据同步时间、异常处理和责任人,适合纳入供应商演示和试点检查。
情景模拟数据明确标注了用途,这点比较客观。不过实际选型仍需用企业自己的单据和流程验证,尤其要检查预算变更留痕及跨系统项目编码。
