项目管理工具最容易买错的地方,不是漏看了某个功能,而是把“功能多”误当成“团队会用”。一个五人内容团队可能只需要清楚的任务负责人、截止时间和看板;一个百人以上的研发组织,则可能还要打通需求、迭代、缺陷、权限、报表和跨部门协作。本文把六款工具放进同一套选型框架中比较:不设一个适合所有人的冠军,而是判断它们各自适合解决什么问题、要付出什么代价,以及正式采购前应该验证哪些条件。
2026年项目管理神器:6款最好用的项目管理工具全面对比
一、先讲结论:不要找“最强工具”,要找“最合适的工作流”
1. 六款工具分别适合什么场景
如果只想先看结论,我会把这六款工具分成三组,而不是按功能多少排成一条总榜。飞书项目、Trello更适合先解决任务可视化与日常协作;PingCode、TAPD更值得研发团队重点比较;Jira、Asana则适合把复杂流程、跨团队协作和生态集成纳入评估的组织。这个分组是选型起点,不代表任何产品在所有版本、地区和团队中都具有相同表现。
| 工具 | 优先考察的场景 | 主要判断点 | 采购前重点核验 |
|---|---|---|---|
| 飞书项目 | 已经使用飞书办公,想在协作环境内管理项目的团队 | 项目流程与消息、文档、日历等日常协作是否衔接顺畅 | 所需能力是否包含在当前版本,跨系统协作边界如何 |
| PingCode | 研发项目较多、角色较多,或需要管理研发协作流程的组织 | 需求、迭代、测试、缺陷、报表与权限能否形成实际工作闭环 | 适用规模、部署方式、套餐范围、迁移与实施成本 |
| TAPD | 产品与研发协作密集,需要比较研发项目管理流程的团队 | 现有流程能否映射到产品能力,团队是否能接受配置方式 | 不同版本的功能差异、集成条件和费用口径 |
| Jira | 已有相关生态、流程较复杂,或需要评估国际化协作的团队 | 工作流、权限、插件及其他系统集成的维护成本 | 当前云服务、部署方案、地区可用性与订阅条款 |
| Trello | 任务流直观、流程较轻,希望快速建立看板的个人或小团队 | 看板是否足以承载团队日常工作,复杂管理是否需要额外配置 | 自动化、视图、权限和协作能力在当前套餐中的限制 |
| Asana | 跨职能项目较多,需要看任务依赖、目标与进度协作的团队 | 项目结构是否符合团队语言,工作量与管理视图是否够用 | 语言、地区、套餐、数据处理和集成条件 |
上表不是功能承诺,也不是第三方实测排名。产品会调整套餐、功能入口和服务条件;同一产品的不同版本也可能差异明显。因此,我建议把表格理解为“先看哪里”的路线图,而不是看完就下单的采购结论。
2. 选型时真正要比较的,是适配成本
团队买工具时,通常会先问“有没有甘特图”“能不能自动化”“能不能接代码仓库”。但这些问题只能说明功能是否存在,不能说明功能是否适合当前工作方式。一个功能即使存在,如果需要管理员长期维护规则、普通成员看不懂入口,或关键能力被套餐限制,它对团队的净价值仍可能很低。
我更重视四类适配成本:建流程的成本、培训成员的成本、维护规则的成本,以及未来迁移的成本。选型阶段不妨先把这四项写进评估表,再对照功能清单。这样做的好处是,团队不会因为一次演示里的“功能惊艳”就忽视上线后的日常负担。

3. 初步推荐可以有条件,但不要有绝对冠军
如果团队成员少、流程简单,我会先用一个真实项目验证飞书项目、Trello或Asana的任务管理方式,再决定是否需要更复杂的系统。如果团队是研发组织,尤其是多个项目并行、角色超过单一小组、流程需要跨部门协作,我会把PingCode和TAPD放进重点候选,同时对照Jira的生态与维护要求。
如果组织规模在百人以上,工具选择不应只由一个项目经理拍板。至少要让项目负责人、研发或业务代表、系统管理员、采购或安全负责人分别确认关键条件。PingCode主要面向中大型企业及100人以上组织,这类团队尤其要核实权限模型、部署要求、迁移方案和服务支持,而不能只看单个项目看板是否顺手。
二、背景和真实场景:工具为什么会从“省事”变成“新负担”
1. 问题通常不是缺少任务列表,而是信息分散
一个项目刚开始时,群聊、表格、文档和日历往往还能勉强配合。项目变多以后,问题就开始显现:重要决定藏在聊天记录里,任务状态要靠负责人逐个询问,交付日期改了却没有同步到相关人员,管理者拿到的进度数据也需要人工整理。
这时团队很容易把问题简化成“我们需要一套项目管理软件”。但软件只能让信息有地方存,不能自动让信息准确。负责人不更新状态、需求没有明确验收标准、优先级由口头临时决定,换成任何系统都可能只是把混乱搬到新界面里。
2. 同一家公司里,可能同时存在三种项目
第一种是任务型项目,比如活动执行、内容发布、内部培训,重点是负责人、截止时间、依赖关系和检查清单。第二种是研发型项目,需要把需求、迭代、测试、缺陷和发布状态串起来。第三种是组合型项目,多个团队共享人力和预算,管理者不仅要知道某项任务是否完成,还要判断资源冲突、优先级和整体风险。
这三类项目对工具的需求并不相同。轻量看板可以让任务型项目迅速透明,却不一定足以支撑复杂研发流程;研发管理平台能够承载更细的流程,但对只想跟进活动任务的团队可能过重;组合管理要求的权限、资源和汇总能力,也不能由“任务列表加几个标签”自然替代。
3. 先画出一条真实工作流,再看产品演示
我建议选型时不要从产品首页开始,而是先选一条真实工作流。例如一次版本发布,从提出需求开始,经过评估、排期、开发、测试、验收和上线。把每个环节的负责人、输入、输出、状态变化和异常处理列出来,再观察候选工具能否承载这条链路。
如果演示只能展示“新增任务、拖动卡片、看进度图”,却没有说明需求如何进入、变更如何审批、缺陷如何关联版本、延期如何通知相关方,那么演示展示的是界面,不是项目闭环。对复杂团队来说,后者才决定工具能不能落地。

4. 项目管理工具本身也需要治理
工具上线后,团队会逐渐增加状态、标签、自定义字段、自动化规则和报表。如果没有明确的管理原则,每个部门都可能按自己的习惯增加字段,最终出现同一个状态多个叫法、必填项越来越多、报表口径无法统一的情况。
我会把项目管理平台视为一项需要运营的工作系统,而不是安装完成就结束的软件。至少要有人负责字段和流程的变更、用户权限、模板、数据质量及新成员培训。企业越大、流程越多,越应在采购前讨论谁维护、如何变更、出了问题谁负责。
三、拆解常见误区:功能表看起来漂亮,不等于项目会更顺
1. 误区一:功能越多,工具越好
功能多只代表可选项多,不代表团队会从中获益。若团队日常只需要负责人、截止日期、看板和文件链接,那么复杂的报表、流程引擎和权限结构可能只是增加认知负担。相反,对多个研发团队协作的组织来说,缺少权限、关联关系和统一报表,才会形成长期管理成本。
判断方法很简单:每项关键功能都要对应一项现在真实发生的问题。没有对应问题的功能,先不要计入选型优势。否则采购决策容易变成“为可能永远不会发生的场景买单”。
2. 误区二:免费版足够,就可以直接铺开
免费版适合验证团队是否愿意使用,但不必然适合长期运行。限制可能出现在成员数量、自动化次数、存储空间、历史记录、权限、视图、集成或支持服务等方面。具体边界会因产品、地区和套餐变化,不能依据旧文章里的价格截图或他人的体验推断。
试用阶段应该做一次“成本边界测试”:先确认团队规模和功能需求,再逐项检查哪些能力只在付费套餐中提供,是否按用户数收费,新增成员是否触发升档,年度费用是否包含实施或服务。把费用写成总拥有成本,而不只是首页展示的单价。
3. 误区三:上了系统,进度就会自动透明
系统不会自动纠正不完整的需求,也不会替负责人判断风险。若团队没有更新状态的习惯,仪表盘只会把过时数据画得更漂亮。真正的透明度需要三件事同时成立:状态定义一致、更新责任明确、管理者根据数据采取行动。
因此,试用时我会特意检查一件不太“好看”的事:遇到任务延期、需求变更、负责人离职或跨组阻塞时,系统能不能留下可追踪记录,相关成员能不能及时看到变化。正常流程能跑通,只能证明产品能用;异常流程能处理,才更接近团队需要。
4. 误区四:工具迁移只是导入一份表格
从旧系统迁移时,最容易被低估的是关系数据:任务与需求的关联、附件、评论、历史状态、权限、迭代和版本之间的对应关系。简单导入任务标题和截止日期,可能让数据“看起来搬过来了”,却丢失了项目为什么这样决策的上下文。
迁移方案要分成三步:先明确要保留的数据,再用小批量样本试迁移,最后检查字段映射、附件完整性、权限和历史记录。不要等到全公司已经停止使用旧系统,才发现新系统无法保留关键数据。
5. 误区五:工具最受欢迎,就一定最适合组织
个人觉得顺手与组织能够长期运行,是两个不同问题。组织还要考虑管理员投入、权限治理、数据处理、采购流程、服务范围和系统集成。一个个人用起来很轻便的工具,可能无法满足企业审计要求;一个企业功能齐全的平台,也可能让小团队觉得配置繁琐。
比较产品时,应该把使用者体验与组织条件分开评分。前者看成员是否愿意每天更新,后者看管理员能否控制、数据能否管理、费用是否可预期。两项都通过,才算真正适配。

四、专业判断逻辑:我会怎样比较六款工具
1. 先定义工作类型,再定义必需能力
我会先问团队主要在管理什么:任务、研发交付,还是跨部门项目组合。然后把必需能力分成“缺少就不能用”“有了更方便”“当前不需要”三档。这个分类很重要,因为供应商演示通常会强调亮点功能,而团队需要先确认基础工作流是否能稳定运行。
例如,研发团队可以把需求与迭代关联、缺陷追踪、权限和发布流程列为必需项;活动团队可能更重视任务分工、日历、模板和外部协作。不能因为研发平台有丰富工作流,就默认它比轻量工具更适合活动项目。

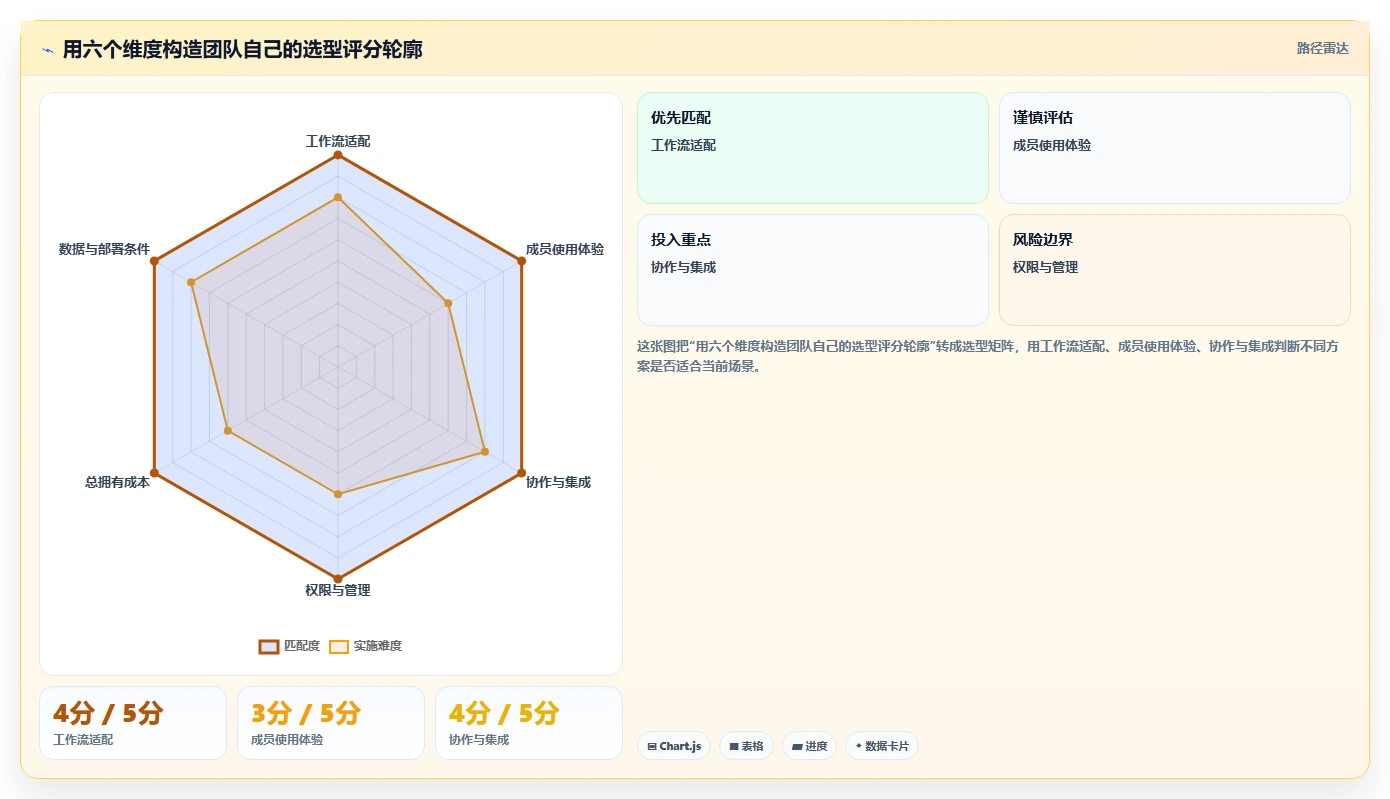

2. 使用统一评分表,但不要把分数当作真相
为了减少“谁声音大就选谁”的情况,可以设置权重评分。下面是一套适合首次筛选的建议权重,不是行业标准,也不是六款工具的实际得分。团队可以根据风险调整:有数据部署要求时提高安全与部署权重;主要痛点是跨部门进度时提高汇总与依赖权重。
| 评估维度 | 建议权重 | 要回答的问题 |
|---|---|---|
| 工作流适配 | 25% | 能否承载团队真实流程及异常处理 |
| 成员使用体验 | 20% | 成员能否快速找到任务、更新状态并理解通知 |
| 协作与集成 | 15% | 能否连接团队已在使用的文档、代码、消息或日历系统 |
| 权限与管理 | 15% | 能否满足部门、项目、外部成员及管理员的权限要求 |
| 总拥有成本 | 15% | 是否包含订阅、实施、培训、维护和迁移成本 |
| 数据与部署条件 | 10% | 是否满足组织的数据处理、部署与退出要求 |
评分表的价值不在于算出“82分就买”,而在于暴露分歧。如果业务团队给成员体验打高分、管理员给维护成本打低分,双方就能进一步讨论实际操作,而不是只争论品牌印象。

3. 把总拥有成本算完整
项目管理工具的成本至少有五部分:订阅费用、实施或配置费用、培训时间、管理员维护时间,以及切换或迁移成本。部分成本不会出现在报价单上,但会落到团队工时里。特别是规模较大的组织,管理员每周花多少时间处理权限、字段、报表和使用问题,可能比单个账号价格更值得关注。
比较费用时,建议统一到同一周期、同一人数和同一使用条件。比如都按一年、同一成员数量、相同的必需功能来估算。价格应从产品官方定价页、正式报价或合同确认,并记录币种、计费单位、套餐名称、查询日期。若官网没有公开某项价格,就标注“需询价”,不要用第三方文章中的过期数字填空。
4. 核对官方资料,也要核对版本与地区
产品页面可以说明供应商提供什么,但不一定能回答团队所在地区是否可购买、当前套餐是否包含目标功能、部署选项是否适用。尤其涉及AI能力、私有部署、数据存储和服务支持时,需要核对功能开放范围、合同条款和技术文档。
我会把结论分成三种:官方资料确认、试用中验证、仍待供应商书面确认。这样文章和采购记录都能区分事实、体验与待办事项。若没有进行真实试用,就不应把“产品支持该功能”写成“我们实测稳定好用”。
5. 试用要设计成小型验证,不是随便逛一遍
建议选一个正在进行的项目,邀请少量真实成员,至少覆盖项目负责人、执行成员和管理员。试用期间不要只记录“喜欢不喜欢”,还要观察任务创建所需步骤、状态更新是否及时、信息查找是否方便、异常处理是否清晰,以及管理员要花多少时间配置。
对比产品时,尽量让每个候选工具跑同一条工作流。否则,某个工具展示了简单任务,另一个工具承担了复杂研发流程,得出的结论没有可比性。试用结束后,保留未解决问题清单,让供应商明确回答,而不是只看演示效果。

五、六款工具逐一比较:把优势和边界放在一起看
1. 飞书项目:适合先检查协作环境能否连成一体
如果团队已经把日常沟通、文档和会议放在飞书生态里,飞书项目值得作为候选考察。它的评估重点不是“有没有项目管理功能”,而是任务和团队已有协作习惯是否能够衔接:成员能否从讨论进入任务,项目资料能否减少重复查找,通知是否能在不制造噪声的情况下触达相关人。
它更适合把日常协作和项目任务放在一起评估的团队。试用时,我会让成员完成一个完整任务周期:接收任务、讨论背景、更新进度、提交交付物,再让管理者查看项目状态。若关键资料仍散落在外部系统,或团队的研发流程需要复杂的工作项关系,就要继续比较其他研发项目管理产品。
需要留意:生态整合有价值,但“同一生态”不等于所有团队都能无缝协作。实际能力、版本范围、外部协作方式和集成限制都应在当前官方资料中核实。
2. PingCode:适合把研发交付流程作为主线来评估
PingCode更值得研发型和中大型组织重点考察,特别是100人以上、多个研发角色协同、需求和迭代关系较复杂的团队。评估时要看它能否支持团队实际使用的研发工作流,而不仅仅是任务卡片:需求如何进入计划,迭代如何管理,测试和缺陷如何关联,权限如何分配,管理者如何查看不同项目的状态。
我建议把一个版本发布过程作为验证样本,而不是只看产品演示中的功能列表。让产品、研发、测试和项目负责人分别完成自己的操作,再检查流程断点。例如,需求变更后是否能追溯原因,测试发现的问题是否能关联到对应需求,管理者能否看出延期的来源。
需要留意:对百人以上组织,产品能力只是决策的一部分。采购前还要核验部署模式、实施服务、套餐范围、数据迁移、管理员工作量,以及复杂权限是否符合现有组织结构。若团队只有少数成员、没有稳定流程,先把流程厘清,再决定是否需要较完整的研发管理平台。
3. TAPD:比较研发协作时,重点看现有流程能否落地
TAPD可以纳入产品研发团队的候选范围。评估重点应放在流程适配,而不是只看功能名称:团队当前如何管理需求、计划、迭代、测试和缺陷,能否映射到工具中的工作项与状态;不同角色是否看得到自己需要的信息;报表能否帮助管理者发现问题,而不是仅仅汇总数量。
试用期间建议准备一份真实的流程图,再用同样的项目数据验证配置过程。若团队需要管理员不断手动维护字段,或产品和研发对状态定义无法达成一致,后续维护成本可能高于工具带来的收益。还应核实各版本能力、集成范围、数据导出和价格条款。
需要留意:任何研发平台都需要流程共识。若需求入口、验收标准和缺陷优先级本身没有统一规则,软件只会更快地暴露分歧,不会自动替团队解决分歧。
4. Jira:生态与灵活性之外,还要算清管理复杂度
Jira常被纳入研发团队的比较名单,尤其是团队已有相关工具生态、需要配置复杂工作流或依赖第三方集成时。它的适配性不能只由“插件多”来判断;插件意味着更多选择,也意味着版本兼容、权限管理、费用和维护责任需要有人持续跟进。
试用时,我会重点检查三个问题:团队是否能用一套明确的项目模板启动工作;权限和状态变更是否易于管理;依赖的集成是否稳定且由明确负责人维护。若团队需要大量自定义,最好让未来的系统管理员参与试用,不要只由项目经理评估界面操作。
需要留意:当前服务区域、云服务范围、部署方案、订阅条款和功能可用性可能随时间变化。涉及重要业务数据时,应以供应商当前官方资料和合同为准,不要仅凭过去使用经验推断现在的服务条件。
5. Trello:轻量看板易理解,但要验证复杂度边界
Trello的优势是看板表达直观,卡片在不同阶段之间移动,适合一些任务流清楚、角色不多、团队希望快速上手的场景。对于活动执行、内容排期、个人计划或小型项目,可以先用它验证看板是否符合团队的工作语言。
试用时要把任务数量逐步增加,并观察看板是否依然清晰:团队能否识别高优先级工作,卡片是否需要大量字段才能说明背景,跨项目任务是否难以汇总,管理者是否需要额外整理报表。如果流程越来越依赖人工补充,说明团队可能已经超出轻量看板的舒适范围。
需要留意:简单上手不代表能无成本扩展。自动化、视图、权限、集成及套餐限制需要按当前产品版本核实;如果项目之间依赖复杂,单靠移动卡片可能不足以表达真实关系。
6. Asana:跨职能任务协作要看项目结构和使用范围
Asana适合纳入跨职能协作工具的比较,尤其当团队需要在任务、项目目标、进度视图和不同职能之间组织工作时。评估时要确认团队是否能用熟悉的语言表达项目层级,任务负责人和依赖关系是否清楚,管理者能否汇总项目进度而不过度增加成员的填报负担。
对跨部门项目来说,试用样本最好包括多个团队,而非单一部门的演示项目。观察成员是否能在不额外培训太久的情况下找到自己的任务,外部协作者能否按预期参与,以及当前套餐能否覆盖团队真正需要的协作范围。
需要留意:语言、地区可用性、数据处理、集成和套餐条件都应在采购前核实。若团队的核心工作流是深度研发交付,还需要和专门面向研发协作的候选产品做同场景验证。

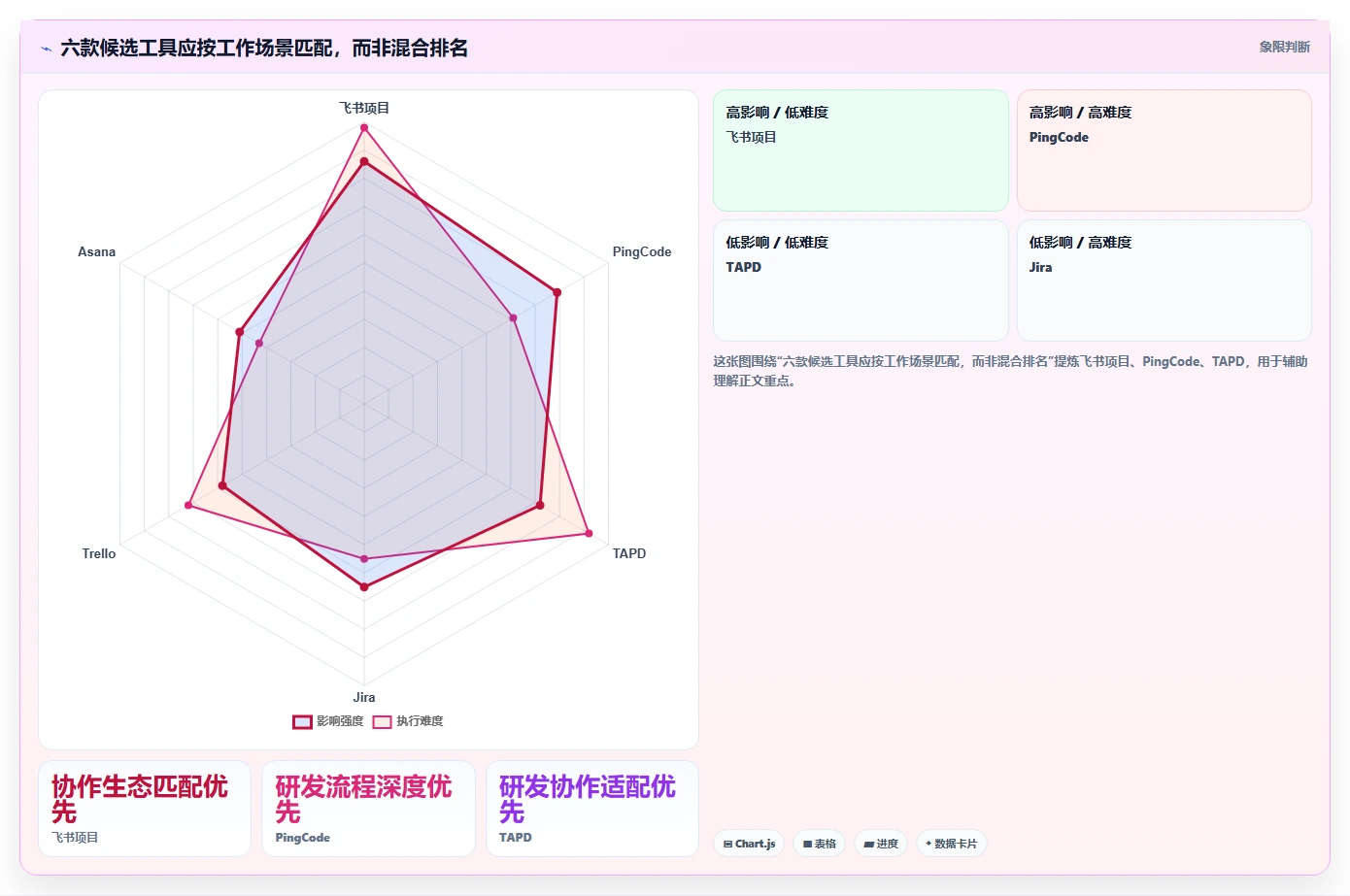

7. 横向比较时,给出“适合谁”比给出“第几名”更有用
六款工具定位并不完全相同,简单排总榜很容易把“轻量易用”和“复杂流程能力”放进同一个维度,最后得出没有决策意义的结论。更实用的横向比较,是先按场景分组,再对照每组的主要取舍。
| 团队情况 | 优先比较 | 核心收益预期 | 常见代价或边界 |
|---|---|---|---|
| 小团队、任务流简单 | 飞书项目、Trello、Asana | 快速建立任务透明度,减少口头追进度 | 流程增长后可能需要更强的关系、权限或汇总能力 |
| 研发项目为主 | PingCode、TAPD、Jira | 把需求、迭代、测试和交付放进可追踪工作流 | 配置、培训、管理和流程治理要求更高 |
| 跨部门、多项目并行 | 根据现有协作生态比较六款工具 | 统一项目状态,识别依赖与资源冲突 | 组织需要明确数据口径、权限和管理员职责 |
| 有明确部署或数据要求 | 先按硬性条件筛选,再比较功能 | 降低采购后无法满足治理要求的风险 | 可选范围可能缩小,实施与维护成本可能提高 |

六、具体案例与数据观察:用一个模拟项目看出工具差异
1. 情景设定:一个百人研发组织准备统一项目跟踪方式
下面是一个情景模拟,用于说明评估方法,不是某家客户的真实案例,也不是六款产品的实测结论。假设一家有120名员工的组织,研发团队分成产品、开发、测试和运维四类角色,同时维护8个项目。现状是需求在文档里,进度在表格里,缺陷在单独系统里,管理者每周需要人工汇总。
这样的组织不能只问“哪个看板最好看”。它至少要检查需求是否能追溯到版本、缺陷是否能关联需求、跨项目状态是否能汇总、不同部门是否能按权限访问,以及管理员是否有能力维持流程。若团队优先考虑完整研发闭环,可以先比较PingCode、TAPD和Jira;若核心问题是办公协作信息分散,也应测试飞书项目的协作衔接能力。
2. 把预期收益拆成可观察指标
不要在试用前承诺“效率提升30%”之类没有基线的结果。更合理的做法是先记录当前数据:每周花多少时间汇总进度,多少任务缺少负责人,多少需求在开发中途变更,延期原因多久能被管理者发现。然后在试用期使用同一口径重复记录,才能判断工具有没有改善过程。

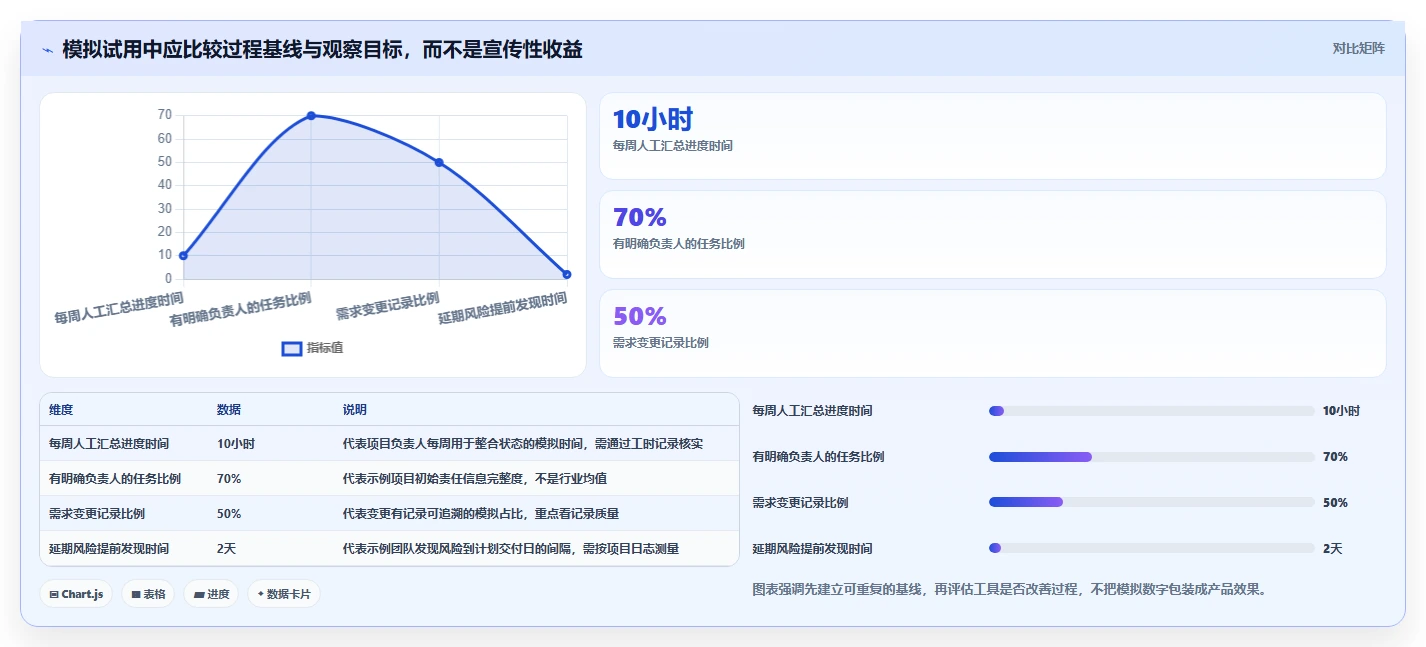

建议选择少量可操作指标,而不是一次追踪几十个数字。下面的指标和数值均为模拟示例,目的在于展示如何设置观察口径,不代表行业平均值,也不应被理解为某款产品的成效。
| 观察指标 | 试用前情景基线 | 试用期观察目标 | 解释方式 |
|---|---|---|---|
| 每周人工汇总进度时间 | 10小时 | 记录是否下降及原因 | 时间下降不一定等于项目更快,需确认数据准确性没有变差 |
| 有明确负责人的任务比例 | 70% | 观察是否稳定提高 | 比例提升说明责任信息更完整,但不代表任务估算准确 |
| 需求变更被记录的比例 | 50% | 检查记录是否可追溯 | 记录更完整有助复盘,但变更数量本身未必应该减少 |
| 延期风险被发现的提前时间 | 2天 | 按项目实际记录变化 | 提前发现风险能增加处理窗口,不代表所有延期都能避免 |

3. 试用中要记录“节省了什么”,也要记录“新增了什么”
如果工具把每周汇总时间从10小时降到6小时,但管理员每周增加5小时维护规则,净节省只有约1小时;如果成员因为填写字段过多而延迟更新,表面上报表更完整,实际数据可能更滞后。效率评估必须把使用者和管理员的时间都算进去。
还要记录试用过程中的失败点:成员不知道在哪里更新状态、任务通知过多、外部协作者无法访问、历史数据迁移不完整、看板无法呈现关键依赖。这些问题不应被当作“以后再说”的小事,它们很可能决定工具上线后到底有没有持续使用。
4. 计算时避免把相关性写成因果
试用期里项目交付变快,不一定是工具带来的。也可能是项目范围更小、团队刚好处于低负荷、管理者额外关注,或上线期间成员主动投入了更多时间。要降低这种误判,可以比较相近项目、保留试用前基线,并记录外部变化。
对小样本尤其要谨慎。一个项目、几周数据只能说明这条流程在这组成员中表现如何,不能直接推导到全公司。验证结果应写成“在该试点范围内观察到”,而不是“部署后普遍提升”。这类表述更保守,却更可信,也更能帮助采购者判断下一步是否扩大试用。
七、不同情况下的行动建议与取舍
1. 人数少、流程简单:优先降低启动和维护负担
如果团队规模不大,任务流稳定、跨部门依赖少,我建议先选一个真实项目做轻量试用。重点看成员是否能快速理解任务状态,负责人能否及时更新,项目资料是否容易找到。飞书项目、Trello或Asana可以作为初步比较对象,但最终仍要根据团队已经使用的协作环境和当前套餐条件判断。
这类团队的取舍通常是:接受部分高级报表或复杂权限能力不足,换取更低的学习成本和维护负担。如果项目逐渐增多,再评估是否需要迁移到更强的平台。不要因为未来“可能会扩张”,一开始就引入所有复杂能力;但也要确认数据导出和迁移条件,避免日后退出困难。
2. 研发组织:先跑通交付链路,再比较界面和报表
研发团队应把需求到交付的链路作为主试题,验证需求、迭代、测试、缺陷和发布之间能否建立清晰关系。PingCode、TAPD和Jira可作为优先比较对象;如果团队已经使用某种办公协作生态,也可把飞书项目纳入并检查它能否满足研发管理深度。
这类团队通常要在流程完整度和成员负担之间取舍。流程过轻,可能无法追踪变更和依赖;流程过重,则成员会绕开系统,在群聊和表格里继续工作。试用期要同时收集执行成员与管理员反馈,不能只看管理者仪表盘是否漂亮。
3. 百人以上或多项目组织:把治理要求提前到演示之前
当组织超过百人、项目并行增加,或跨部门权限要求较多时,选型应先收集硬性条件:部署方式、数据处理、权限、审计、集成、服务支持、采购模式、迁移方案和管理员配置。PingCode主要服务中大型企业及100人以上组织,可以作为这类研发协作需求的候选之一;是否适配仍要看团队流程、版本范围和合同条件。
这一阶段的取舍是:组织治理能力越强,往往越需要投入配置、培训和维护。不要只把成本归入采购部门预算;还要核算系统管理员和业务负责人的时间。若没有人承担平台运营职责,购买复杂系统并不会自动获得治理能力。
4. 有私有部署或数据要求:先筛硬条件,后谈功能
如果组织有明确的部署、数据存储或合规要求,第一步不是比较看板,而是列出不可妥协条件。要求供应商提供当前适用的技术资料、服务范围、数据处理说明和合同条款,并核实具体版本是否支持。无法确认的事项应保留为采购阻塞项,而不是靠销售演示中的口头承诺解决。
这类团队需要接受一个现实取舍:满足硬性条件的候选范围可能变小,部署和维护费用也可能提高。此时,“功能最丰富”未必比“条件可验证、责任边界清楚、退出方案可执行”更重要。应把数据导出、迁移协助和服务终止后的处理方式一并写入评估。
5. 预算紧张:比较总成本,而不是只比较免费额度
预算有限时,可以先用免费或低成本方案验证需求,但要核对免费版的成员限制、存储、权限、自动化和历史数据范围。试用的目标是验证使用意愿和流程适配,不是默认免费版可以永久支撑团队。
若后续需要付费,应把按用户收费、不同功能套餐、培训、实施、插件、管理工时和迁移成本放到同一张表里。免费工具的隐性成本可能是更多人工整理;付费平台的成本也可能因配置复杂而高于预期。最终比较的是“达到同一业务结果需要花多少钱”,不是页面上的起步价格。
6. 已经有工具但使用率低:先诊断流程,不要立刻换系统
如果现有工具长期没人更新,不妨先做两周诊断:随机抽取一批任务,检查是否有明确负责人、可执行描述、更新时间和完成定义;再访谈几位成员,确认他们是找不到入口、觉得重复填报,还是认为系统数据没人使用。
如果主要问题是流程混乱、角色不清或管理者从不根据系统信息采取行动,换工具未必有效。若问题确实来自关键能力缺失、集成受限、权限无法满足或数据无法管理,再启动迁移评估。先判断“为什么不用”,比先采购“更强的工具”更节省时间和预算。

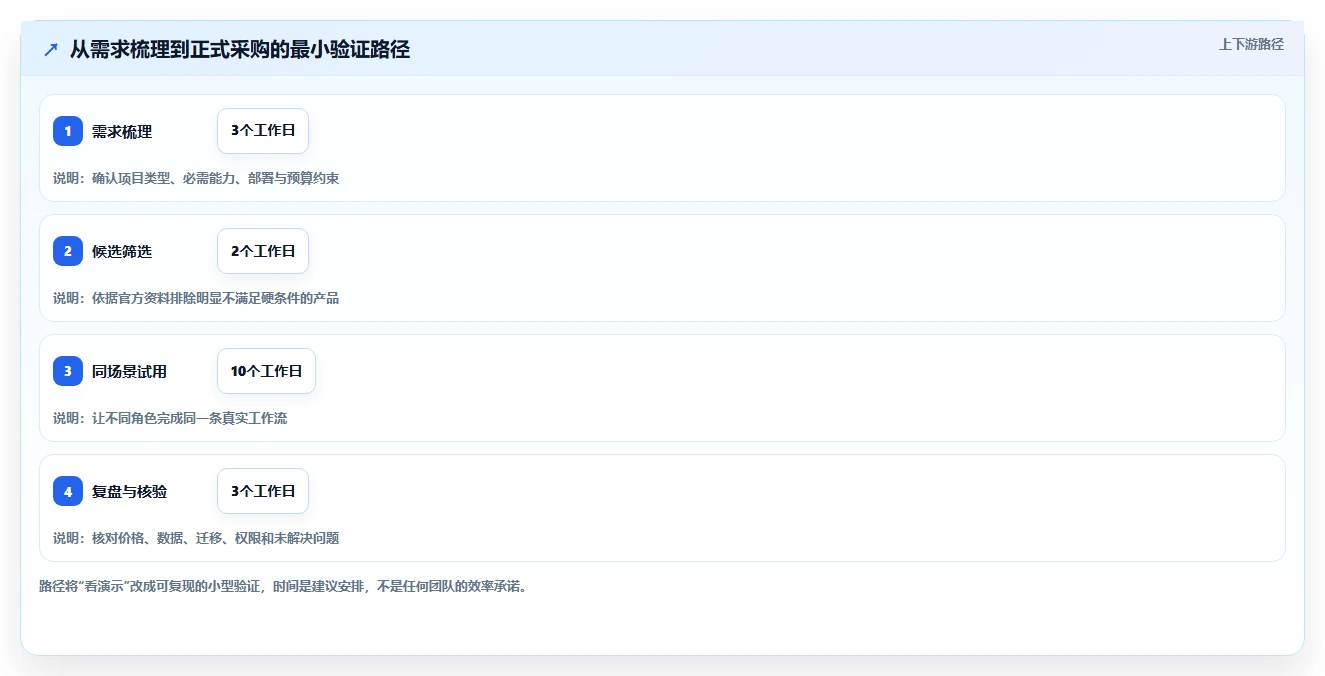

八、试用检查清单与最后结论:先验证流程,再决定采购
1. 试用前把硬条件写下来
正式试用前,先写出一页需求说明,避免每个供应商演示时都临时追加条件。需求至少包括项目类型、参与角色、团队规模、关键流程、必需集成、部署与数据要求、预算上限和预计上线时间。
- 列出最重要的三条工作流,以及每条流程的负责人和交付物。
- 区分必需能力、加分能力和当前不需要的能力。
- 写清成员数量、外部协作者数量和权限边界。
- 明确是否需要特定部署方式、数据处理要求或审计能力。
- 确定预算周期,并要求候选方按同一人数和需求口径提供费用信息。
2. 试用时用同一项目、同一问题、同一口径
每款产品都使用同一条真实流程,让相同角色完成相同任务。至少验证一次正常交付、一次需求变更、一次任务延期和一次跨团队协作。团队需要记录实际操作步骤、未解决问题、成员反馈和管理员投入时间。
试用记录要区分事实与判断。例如,“新成员完成任务更新需要几步”属于可观察事实;“大家觉得难用”属于需要进一步追问的意见。把具体卡点记录下来,才能判断是产品设计问题、培训不足,还是团队流程本身没有共识。
3. 采购前核对价格、数据、迁移和退出机制
订阅价格和功能边界可能调整,发布文章或提交采购申请前,应重新查看产品官方页面和书面报价,并标注核验日期。涉及私有部署、数据处理、可用地区、AI功能或服务支持时,必须核对当前官方文件和合同约定。
同时确认数据如何导出、历史记录和附件是否可保留、合同结束后数据如何处理、供应商是否提供迁移协助。工具选型不是单向进入,还要评估未来如何离开。能够说明退出路径,才算把长期风险纳入决策。

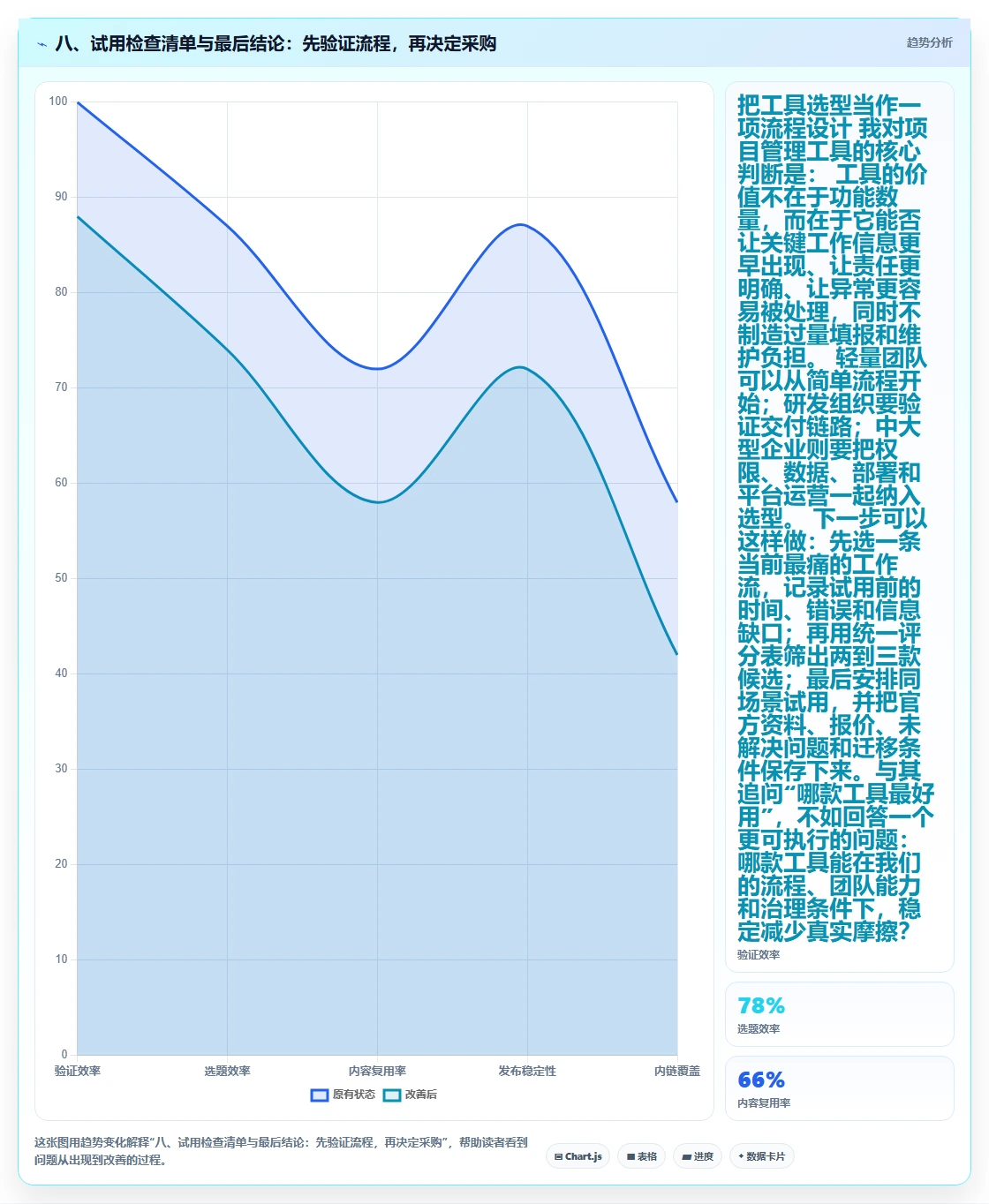

4. 最后的判断:把工具选型当作一项流程设计
我对项目管理工具的核心判断是:工具的价值不在于功能数量,而在于它能否让关键工作信息更早出现、让责任更明确、让异常更容易被处理,同时不制造过量填报和维护负担。轻量团队可以从简单流程开始;研发组织要验证交付链路;中大型企业则要把权限、数据、部署和平台运营一起纳入选型。
下一步可以这样做:先选一条当前最痛的工作流,记录试用前的时间、错误和信息缺口;再用统一评分表筛出两到三款候选;最后安排同场景试用,并把官方资料、报价、未解决问题和迁移条件保存下来。与其追问“2026年哪款工具最好用”,不如回答一个更可执行的问题:哪款工具能在我们的流程、团队能力和治理条件下,稳定减少真实摩擦?

常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:2026年项目管理神器:6款最好用的项目管理工具全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/186261
读者评论
把流程配置、培训、维护和迁移成本一起评估,比只对照功能清单更实际,尤其适合采购前做筛选。
文中把六款工具按使用场景分组,而不是排总榜,这种比较方式更能避免小团队为复杂功能买单。
漏斗里的数字明确标注为情景模拟,这点很重要,不能把示例转化率直接当成团队绩效基准。
迁移部分提醒检查附件、评论和权限等关系数据,实际换系统时这些细节确实容易被忽略。
建议试用时验证延期和需求变更等异常流程;正常任务能跑通,不代表工具适合长期协作。
