项目经理挑甘特图工具,最容易踩的坑不是“买贵了”,而是上线后发现计划画得出来,依赖关系却没人维护;项目一改期,十几张表和会议纪要还得手工同步。《项目经理必看:2026年最强5款项目管理系统甘特图工具深度对比》真正要回答的,不是哪款软件功能最多,而是哪款能让计划持续更新、风险及时暴露,并且适配团队的管理方式。下文比较 Microsoft Project、Smartsheet、monday.com、Wrike 与 PingCode,并把产品能力判断、选型边界和需要在试用期核实的事项分开说明。
先说明评测边界:目前可用的竞品材料只有搜索结果页和无关页面,没有可读取的评测正文,因此不能据此声称“根据竞品实测”或引用竞品排名。本文不虚构团队试用、市场份额、效率提升比例或实时价格;涉及产品功能与套餐的部分,应以购买时的官方说明和实际试用为准。文中的评分是用于选型讨论的编辑模型,不是第三方实验室测试结果。
一、先讲核心结论:甘特图工具要按管理问题选
1. 五款工具各自更适合解决哪类问题
如果团队需要严谨地编制工期、任务逻辑和资源计划,可以优先评估 Microsoft Project。它的价值主要在计划管理方法与复杂排期,而不是把所有协作流程都变成一张可视化看板。项目计划越依赖任务关系和计划基线,越应认真检查版本、部署方式和团队成员的使用门槛。
如果团队习惯用表格组织工作,希望在表格逻辑上增加自动化、协作和时间线视图,可以评估 Smartsheet。它适合把熟悉的行列式工作方式延伸到项目协作,但团队应重点检查复杂依赖、跨项目汇总和高级管理能力是否符合实际使用场景。
如果团队希望业务人员自己搭建流程,并在看板、时间线和其他视图之间切换,可以把 monday.com 纳入比较。它的选型重点不应止于“有没有甘特图”,而要看权限、自动化、项目组合管理以及套餐边界能不能承接组织规模。
如果团队已经有较多跨职能协作,需要集中管理工作流、审阅、项目状态和进度,可评估 Wrike。它更适合把工作请求、执行、协作与汇报放进同一套管理流程中;实际是否适合,还要用真实任务链路验证,而不是只看功能清单。
如果组织主要管理软件研发或产品研发,希望把需求、迭代、缺陷、测试等研发协作环节与项目计划联系起来,可以评估 PingCode。它更适合作为中大型企业及 100 人以上组织的评估对象之一。选型时要确认甘特图能力与团队采用的研发流程、权限模型和部署要求是否匹配,不应仅凭产品定位推断每项能力都已包含在目标套餐中。
| 工具 | 优先评估的场景 | 主要核验点 | 可能的取舍 |
|---|---|---|---|
| Microsoft Project | 计划驱动、工期与任务逻辑较复杂的项目 | 依赖关系、基线、资源计划、协作与部署 | 计划方法较严谨,但团队学习和维护成本也需要评估 |
| Smartsheet | 习惯用表格管理任务与项目的团队 | 表格与时间线联动、自动化、汇总与权限 | 表格容易上手,但复杂项目治理能力要实际验证 |
| monday.com | 希望灵活搭建工作流、跨视图协作的团队 | 视图、自动化、角色权限、套餐限制 | 灵活性是优势,也可能带来配置标准不统一 |
| Wrike | 跨团队工作流、审阅和项目状态协同 | 请求到执行的衔接、报表、权限与资源能力 | 流程能力需与组织实际复杂度相称,避免过度配置 |
| PingCode | 需要管理研发协作与项目计划的中大型组织 | 研发流程覆盖、甘特图适用范围、部署与权限 | 应围绕研发场景评估,不能直接等同于通用项目计划软件 |
这张表不是绝对排名。我的判断是:项目计划的准确性来自数据责任和变更机制,而不是甘特图界面本身。选型应该先确定谁维护任务、谁确认依赖、改期后谁负责同步,再确认工具是否支持团队需要的能力。

2. 不要把“最强”理解为对所有团队都第一
一款工具可能在复杂排期上有优势,却不适合只想快速建立任务清单的小团队;另一款产品可能非常灵活,但如果没有管理员制定字段和模板,几个月后就会出现多个项目使用不同状态、不同命名的情况。所谓“最强”,应当限定为“对某类任务、某种治理方式最匹配”。
因此,本文不提供脱离场景的绝对名次。我建议项目经理把“适配度”拆成三个判断:关键能力能否满足、数据维护能否持续、组织能否承担配置与推广成本。只要其中一项明显不成立,功能再丰富也未必值得购买。
3. 先选出不能妥协的条件
选型会里,先列“必须满足项”,再谈加分项。必须满足项通常包括部署与数据要求、任务依赖、跨项目可见性、成员权限、数据导入导出,以及预算边界。加分项可以是高级报表、自动化规则、模板库或多种视图。把两类需求混在一起,会让评审被功能数量带偏。
- 硬性条件:不满足就直接排除,例如特定部署方式、身份管理或数据治理要求。
- 核心能力:日常工作离不开的功能,例如任务依赖、进度维护、跨项目汇总。
- 便利能力:能降低操作成本,但可通过流程或其他工具暂时补足的功能。
- 未来能力:短期不用、但规模扩大后可能需要的能力,需避免为假设中的需求提前付出过高成本。
二、背景和真实场景:甘特图为什么常常“上线后失真”

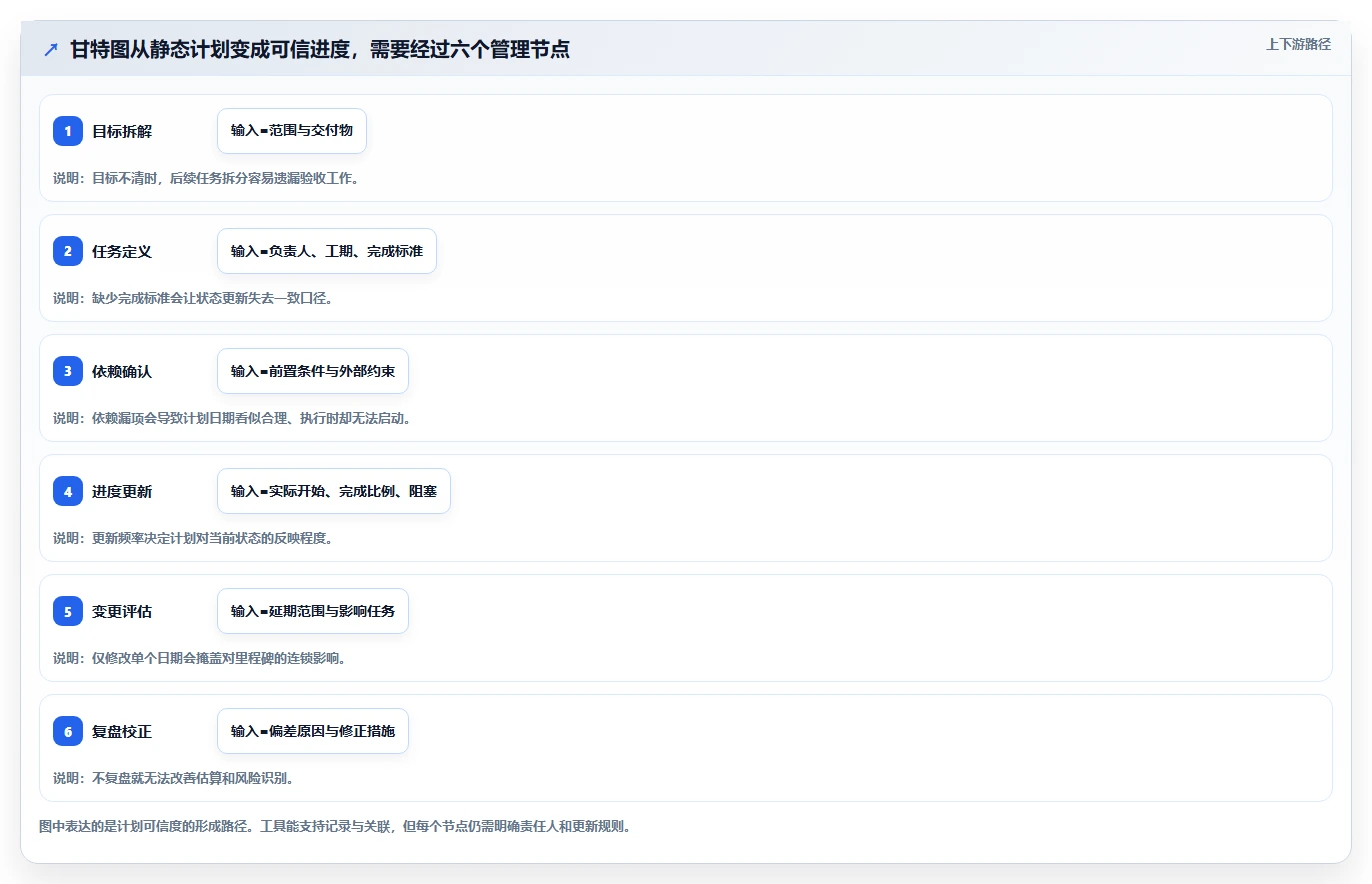

1. 项目经理要管理的不是一张图,而是一条更新链
一张甘特图展示任务开始时间、结束时间和持续周期,只是计划的可视化结果。要让它反映真实进度,团队还需要持续回答:任务是否按期开始、前置工作是否完成、负责人是否更新状态、阻塞是否升级、变更是否影响后续里程碑。
如果数据来自每周一次的人工收集,计划图就可能在会议当天看起来整齐,会议结束后逐渐失真。更换软件不会自动解决责任不清的问题。工具能降低记录和同步成本,却不能替代项目经理建立更新节奏、定义状态和处理变更。
2. 三种常见项目环境,工具诉求并不相同
小型交付项目:十来个人、任务边界清楚、周期短,重点通常是快速排期、负责人和截止时间。复杂资源规划可能没有必要,配置流程过多反而拖慢启动。
跨部门项目:参与者分散在产品、研发、设计、运营和采购等团队,任务依赖和审批节点较多。项目经理需要关注变更后的影响范围、关键节点责任人,以及同一项目在不同部门之间的信息传递。
研发或产品项目:需求、迭代、缺陷和测试等工作彼此影响。此时,单独一张计划表可能无法解释进度偏差的来源,团队还要看任务如何关联到实际研发工作、质量反馈和发布节点。
同一款工具,在这三种环境中的表现可能完全不同。小团队容易把所有事项放进一张板;跨部门团队需要统一治理;研发组织则需要判断项目计划与工程工作流是否连接。选型时应带一条真实项目链路去试,而不是只创建几个示例任务。

3. 项目计划失真的三个高发原因
第一,任务粒度过大。一个任务跨越数周,却没有中间验收点,项目经理只能在截止日期临近时才发现偏差。第二,依赖关系只写在会议纪要里,没有进入项目数据。第三,状态含义不统一,有人把“已开始”当作完成 10%,有人则把它当作正在执行。
我会把“进度更新成本”视为选型指标,而不是上线后的培训问题。如果负责人每次更新都要进入多个页面、重复填同一信息,数据质量很可能随着时间下降。评估时要观察完成一次真实更新需要几步、是否重复录入、变更是否能被相关人员看见。
4. 用项目规模判断复杂度,而不只看人数
人数只是一个线索,不等于项目复杂度。十个人做跨地区系统迁移,可能比五十个人做标准化活动更需要依赖管理;反过来,人数很多但任务相互独立,也未必需要高级关键路径和资源平衡能力。
更实用的判断方式是观察项目之间的耦合:一个任务延期是否会影响多个团队?关键资源是否被多个项目争用?里程碑是否受供应商、审批或外部发布窗口约束?这些答案比“团队多少人”更能决定甘特图能力的深浅。
三、拆解常见误区:功能表看得越多,不一定选得越准
1. 误区一:有甘特图,就等于具备项目计划管理能力
甘特图视图可能只是把任务日期画成横条,并不必然意味着系统具备任务依赖、计划基线、资源负载、关键路径或多项目汇总。项目经理应逐项确认功能是否存在、是否需要额外配置、是否受套餐限制,以及更改任务日期后相关任务会如何响应。
试用时不要只看演示数据。创建一个带前后置任务、一个里程碑、一个延期任务,再移动关键任务日期,观察系统是否能展示影响范围。若无法表达团队真正关心的约束,漂亮的时间线也只是展示层。
2. 误区二:功能越多,团队效率越高
功能的价值取决于使用频率和维护成本。一个团队每月才用一次的高级报表,如果需要管理员维护大量字段,可能不如一份稳定、简洁的周报有用。配置项越多,越需要规则、培训和权限治理;没有治理,灵活性会变成信息碎片化。
我建议把候选工具的功能分成“日常刚需”“高风险场景必需”和“暂不使用”。只有前两类进入核心评分。这样可以减少选型演示中对少见功能的过度关注,也能把评估重点放回实际工作路径。
3. 误区三:最低标价就是实际成本
软件成本不仅是订阅金额,还包括最低购买人数、套餐升级、管理员时间、迁移工作、集成维护、培训和流程重建。某个套餐的页面价格即使较低,如果关键权限或报表要升级,最终成本也可能不同。
我通常建议项目经理把首年总成本拆开,而不是只把每人月费乘以人数。对仍未核实的价格,先记录“待报价”或“待确认”,并注明计费周期、税费、地区、最低人数与续费条件。任何没有日期和套餐口径的价格数字,都不适合直接写成决策依据。

4. 误区四:模板能替代管理制度
模板可以减少重复配置,却无法替团队定义“什么算完成”“延期如何升级”“谁有权改里程碑”。如果模板里有十几种状态,成员仍然各自解释,报表仍会失真。工具上线前至少要统一状态定义、任务命名、责任人规则和变更流程。
不要在试点阶段就追求一次性搭建完整企业模板库。先从一个真实项目跑通,再记录哪些字段确实被使用、哪些审批节点产生价值。长期无人维护的字段,应该删掉或降级,而不是因为“系统支持”就保留。
5. 误区五:计划越详细,管理越可靠
计划精度受信息质量和可预测性约束。把不确定的工作拆成几十个小时级任务,并不意味着估算更准确,反而可能制造虚假精确。项目经理要区分可计划的执行任务与需要迭代探索的工作,对不确定事项采用阶段性里程碑和滚动更新。
对于需求变化频繁的项目,甘特图适合表达依赖、关键日期和跨团队承诺,不应强迫团队把所有工作都锁定到长期固定排期。计划的用途是让风险和取舍更早显现,而不是惩罚每一次合理调整。
四、专业判断逻辑:用同一套标准比较五款工具
1. 把需求从“功能清单”改写成“项目任务”
评估工具前,我会先选一个正在执行或即将启动的项目,抽取一条完整工作链:任务拆解、依赖确认、负责人更新、延期处理、里程碑汇报、复盘归档。每个工具都用同一条链路试跑,才能减少厂商演示和团队想象之间的差异。
需求表也要写清楚成功条件。例如,“支持甘特图”过于模糊,可以改成“任务延期后,项目经理能快速识别受影响的后续任务和责任团队”;“支持权限”可以改成“外部协作方只能查看指定项目,不能访问其他项目数据”。
2. 按六个维度打分,并把证据写在分数旁边
建议采用 1 到 5 分的团队内部评分。1 分表示无法满足,3 分表示可以满足但有明显限制,5 分表示经过目标场景验证且无需额外绕行。评分本身不够,旁边必须写清证据:官方资料、试用步骤、限制条件或待确认项。
| 评估维度 | 建议权重 | 验证问题 |
|---|---|---|
| 甘特图与依赖能力 | 25% | 是否能表达任务关系、里程碑与日期变更影响? |
| 跨项目与资源管理 | 15% | 是否能看见项目间冲突、资源争用与组合状态? |
| 协作与信息更新 | 15% | 负责人能否低成本更新状态,变化能否触达相关角色? |
| 报告与可追溯性 | 15% | 能否解释偏差原因,并追踪关键变更和决策? |
| 部署、安全与权限 | 15% | 是否满足组织的身份、数据、审计和部署要求? |
| 总拥有成本与推广难度 | 15% | 订阅、实施、培训和持续管理是否在承受范围内? |
权重不是行业标准,而是一个可调整的起点。如果组织有硬性合规要求,部署、安全与权限不应只占 15%,而应变成准入门槛。若团队主要面临资源冲突,资源管理的权重就应提高。

3. 对五款工具采用同一套试用脚本
我建议准备一份不超过两小时的试用任务,避免各家演示内容不同导致无法比较。参与者至少包括项目经理、任务负责人和管理者。项目经理关注计划与汇报,负责人关注更新成本,管理者关注权限、风险和组合视图。
- 导入或新建一个真实项目,包含任务、负责人、起止时间和验收条件。
- 设置一组存在前后关系的任务,再创建一个关键里程碑。
- 模拟一个任务延期,观察后续日期、风险提示和通知机制。
- 让任务负责人完成一次状态更新,记录操作步骤和重复录入情况。
- 让管理者查看项目状态,并核对是否能追溯延期原因和调整记录。
- 导出项目数据,检查字段、任务关系和历史信息是否可用于迁移或归档。
试用记录不应只写“好用”或“不好用”,而要写事实。例如“延期后能看到受影响的任务,但需要项目管理员手动调整后续日期”;这类表述比“甘特图功能强大”更能支撑采购决定。
4. 评分时分开处理“不能做”和“还没验证”
很多评估表把空白都记成 0 分,这是不准确的。“没有此能力”与“暂未核实”是两种状态。前者可能直接影响适配度,后者应该进入厂商问答或试用清单,未确认前不能当作有,也不应当作没有。
我会在每个功能格里标注“已验证”“官方资料说明”“需高阶套餐”“需配置”“待核实”五种状态。这样采购讨论能看见证据强弱,也能避免评审人员把销售演示中的口头承诺当成合同能力。
5. 价格、版本和区域信息必须留有核验日期
项目管理软件的功能与套餐可能按地区、版本和订阅周期变化。文章发布或正式选型时,应记录查询日期、官方页面或报价单、币种、计费单位及续费条件。尤其要核实最低购买人数、访客权限、自动化额度、存储限制和高级报表的套餐归属。
如果厂商给的是定制报价,应将报价有效期和服务范围一并存档。不要把宣传页面上的起始价格当作组织最终成本,也不要把不同产品的年付、月付和税前价格混在一张表里直接比较。
五、案例与数据观察:把延期影响变成可验证的管理问题
1. 一个跨部门交付项目的情景推演
下面是一个用于说明选型方法的情景推演,不代表真实客户案例。假设一家企业要在 12 周内完成新服务上线,涉及产品、研发、测试、运营和外部供应商。项目计划包含 48 项主要任务、6 个里程碑和 3 个外部审批节点。
在项目启动时,团队把主要交付物排进甘特图,但没有把审批与环境准备明确设为前置条件。执行到第 5 周,测试环境延迟一周。若计划只记录“环境准备延期”,项目经理可能看不到测试、修复和发布节点的连锁影响;若依赖关系完整,团队就能更早判断哪些任务可以并行、哪些日期必须重新协商。
这个场景说明,甘特图的实际价值不在于把每条任务画出来,而在于让关键约束暴露得足够早。试用时,我会专门模拟“一个前置任务延期”,看工具能否帮助团队识别后续影响、责任人和需要重新承诺的里程碑。

2. 用区间而不是单一“效率提升率”评估收益
如果没有正式的前后对照数据,不应宣称某工具让团队效率提高了某个百分比。更稳妥的做法是建立基线:每周收集进度花多少人时、发现延期平均晚几天、状态缺失率是多少、变更从提出到更新计划需要多久。上线后用相同口径持续观察,再讨论变化是否与工具有关。
这里还要区分“工具带来的节省”和“管理动作带来的改善”。例如,项目经理开始固定每周审查依赖关系,即使换工具前后效率有变化,也不能简单全部归因于软件。若想判断工具本身的影响,应记录流程变化、人员培训和项目复杂度等因素。
3. 建议观察的四类运营指标
- 计划维护成本:每周用于收集状态、更新计划和制作汇报的工时。
- 计划可用性:关键任务是否有负责人、完成标准和有效状态。
- 风险发现时点:从偏差发生到团队识别并采取措施的时间。
- 变更闭环速度:从变更提出到影响评估、计划修订和相关人员确认的耗时。
这些指标最好按项目周期和任务数量进行解释,不要只比较两个绝对值。项目规模、团队经验和变更频率不同,直接把某月的会议时长与另一个月对比,容易把环境变化误读成工具效果。

4. 研发组织应把项目计划和工程事实联系起来
对中大型研发组织而言,管理者看到“进度 70%”并不一定能判断风险。这个比例可能是负责人估算,也可能是任务计数结果;如果没有工作项、测试结果、缺陷和发布准备等事实作为背景,数字看起来精确,解释力仍然有限。
因此,评估 PingCode 时,可以用一条研发项目链路验证:需求进入后如何拆解,迭代工作如何对应项目里程碑,测试或缺陷信息怎样帮助判断交付风险,项目计划和团队日常工作是否需要重复录入。具体能力范围、产品版本和套餐权限应在当前试用中核验。
对研发以外的团队,不必为了“集成完整”而选择研发流程浓度较高的平台。如果主要需求只是活动排期、市场任务和审批协同,应优先看这些工作能否低成本落地。工具适配的核心是组织实际流程,而不是产品类别标签。
六、不同情况下的行动建议:把选型变成可执行试点
1. 小团队、项目不复杂:先控制管理负担
若团队人数少、项目任务相对独立、变更频率可控,建议先验证快速建计划、任务责任清楚、提醒及时和基础汇报是否足够。不要为了可能永远用不到的资源平衡或复杂组合管理能力,接受高额配置和培训成本。
可以先用一个正在进行的项目试运行两到四周。试点期间只要求维护少量必要字段,例如负责人、截止时间、状态、阻塞原因和验收标准。试点结束后,如果团队仍要靠私聊追问状态,说明问题可能在更新机制,也可能在工具的操作路径,需要进一步拆开判断。
2. 跨部门、多项目并行:先验证治理能力
如果项目经理常常要协调多个部门和外部依赖,应把权限、统一字段、组合汇总、变更记录和责任边界列为核心要求。不要只让项目经理参加试用,至少要让一个执行成员和一位项目组合管理者完成同一任务。
试点可以选两个真实项目,而不是一个演示项目:一个按计划推进,一个正在发生延期。观察管理者能否快速发现资源冲突或里程碑风险,也观察团队是否因为权限过于宽松或过于严格而绕回聊天工具和个人表格。
3. 计划逻辑复杂:优先做依赖与变更压力测试
对工期、顺序和关键约束非常敏感的项目,应优先核实任务依赖、基线、关键路径和资源计划等能力是否在目标版本中可用。建议设计两种压力情境:前置任务延期,以及关键资源被另一项目占用。观察系统能否让项目经理清楚解释影响,不只是展示一个新日期。
这类团队可以重点评估 Microsoft Project,同时把协作、汇报、权限和跨团队维护方式放进同一轮评测。若计划由少数专业人员编制、执行人员很少直接更新,管理计划的严谨性和团队协作便利性之间就需要明确取舍。
4. 研发组织:从真实研发链路试,而不是只看甘特图
对研发团队,应把需求、迭代、测试、缺陷处理、发布节点和项目汇报连起来试。若数据需要在项目计划与研发执行工具之间大量重复维护,项目经理得到的进度图可能很完整,执行团队却不愿意持续更新。
中大型研发组织可把 PingCode 纳入候选评估,重点观察它与当前研发流程、跨团队权限、组织治理和部署要求的匹配度。试点范围宜先限定一个产品线或一个项目群,清楚标注哪些工作在平台内完成、哪些仍保留在既有系统,避免一次性搬迁所有流程。
5. 数据、部署和合规要求高:先设准入门槛
对有数据驻留、身份管理、审计、权限隔离或私有部署要求的组织,建议把这些条件设为“准入项”,而不是普通评分项。任何关键要求没有书面确认前,不要因为界面好用或演示顺畅就进入大规模采购阶段。
核验时应分别确认产品能力、合同承诺和实际部署选项。技术说明与采购合同的责任范围可能不同;如果涉及数据导出、账号回收或服务终止后的处理,也应在评审阶段提出,而不是等到续约或迁移时再补问。

6. 每个试点都要约定退出条件
试点不是默认采购的前奏,而是一次验证。开始前要约定试点目标、参与角色、项目范围、数据边界和结束日期。结束时如果关键任务仍不能完整表达、负责人持续绕开系统、或部署条件无法满足,就应允许项目回到候选比较,而不是因为已经投入培训就勉强上线。
建议用三类退出条件:关键功能不成立、实际维护负担超出团队承受范围、治理或合规风险无法消除。退出条件越早说清,越能减少沉没成本对决策的影响。
七、不同情况下的取舍:买到适配,而不是买到最大功能集
1. 要严谨计划,还是要更低的维护门槛
复杂计划需要更完整的任务逻辑和专业管理方法,但更高的计划严谨性通常要求更细致的数据维护。若执行团队没有时间更新,计划就会由项目经理单方面维护,逐渐与现实脱节。选择时要确认是谁负责录入、谁负责验证、谁有权调整日期。
如果项目变化频繁且任务不确定性高,计划管理可以聚焦关键依赖和阶段里程碑,不必把每一项探索工作强行排成固定日期。接受一定程度的不确定性,往往比制造看似精确的排期更有管理价值。
2. 要流程自由度,还是要组织标准化
灵活配置适合团队差异大、工作流需要快速试验的环境;统一模板和标准字段则更适合跨项目比较、管理层汇总和审计。两者不是非此即彼,但自由度越高,越需要管理员管理命名规范、字段定义和模板版本。
如果组织正从多个个人表格迁移到统一平台,先统一最少必要标准,再逐步扩展自动化,通常比一开始搭建复杂的企业级流程更稳。相反,若组织已经有成熟的项目治理制度,工具就应支持制度落地,而不是为了“灵活”让各团队自行改写核心规则。
3. 要强计划功能,还是要轻量团队协作
计划工具的专业能力越强,成员可能越需要接受统一的操作与管理方法;轻量协作工具上手较快,但在资源管理、依赖分析和审计追踪等方面是否够用,需要通过真实项目确认。不要把“学习成本低”直接等同于“长期总成本低”,也不要把“功能全面”直接等同于“更适合组织”。
可以让同一批使用者完成同一项任务,例如新增工作项、修改日期、更新阻塞并查看项目状态。记录实际操作时间、遗漏字段和求助次数。这个小测试通常比泛泛讨论界面偏好更有决策价值。
4. 要单一平台,还是保留现有系统组合
单一平台有利于减少信息分散,但迁移范围越大,变更成本和组织风险也越高。若现有研发、财务或客户系统已经稳定,项目管理工具未必需要替代所有系统;更现实的目标可能是明确哪些数据在何处作为唯一来源,避免重复维护。
试用阶段应验证必要的数据交换、导入导出和权限衔接。不要因为“支持集成”就默认集成已经满足业务需要,要问清楚同步方向、更新频率、字段映射、错误处理和接口维护责任。
5. 要短期订阅成本,还是长期可迁移性
如果组织尚未验证管理流程,先用较小范围试点控制承诺,通常比一次性采购长期套餐更稳。但低成本试点也要关注数据导出、历史记录、配置迁移和账号管理。迁移能力不是购买时的边缘问题,它决定组织未来是否能保有选择权。
采购前应明确导出格式是否能保留任务层级、时间、负责人和关系数据;若关键关系只能以截图或扁平表格保存,未来切换工具的成本可能远高于预期。还要确认服务终止后的数据保留和删除机制。

八、结论:下一步先做一条真实任务链的验证
1. 把“最强工具”改成“本团队最合适的方案”
这五款工具没有脱离场景的统一冠军。Microsoft Project 适合优先评估计划逻辑和复杂排期;Smartsheet 可用于验证表格工作方式与项目协作的结合;monday.com 值得评估灵活工作流和多视图需求;Wrike 可重点核验跨职能协同链路;PingCode 则适合中大型研发组织检查研发协作与项目计划的衔接。
这些是筛选起点,不是替代试用的最终结论。版本、套餐、部署方式和产品能力可能变化,正式选型前要以当前官方信息、书面报价和目标团队实测为准。
2. 项目经理可以马上执行的五步
- 选一个真实项目,列出任务、依赖、里程碑、外部约束和参与角色。
- 把硬性部署、安全和权限要求写成准入条件,先排除不符合的方案。
- 用同一份脚本试用候选工具,记录已验证、待核实和套餐受限的能力。
- 采集上线前基线,包括计划维护工时、状态缺失、风险发现时滞和变更闭环时间。
- 开展有限范围试点,按事先约定的成功标准与退出条件做决策。
3. 独特观点:甘特图的价值是更早暴露取舍
我认为,甘特图真正的价值不是让项目看起来可控,而是让项目经理更早看清“哪些承诺互相冲突、哪些延期会传导、哪些风险必须升级”。如果一张图只能展示日期,却不能帮助团队讨论依赖、责任和备选方案,它就没有真正进入项目管理。
下一步不要先比较五个产品的宣传页。先拿一条真实任务链,模拟一次延期和一次范围变更,再看哪款工具能以团队愿意持续维护的成本,帮助你把影响和决策讲清楚。最终选中的不一定是功能最多的那个,却应该是计划最不容易在会议之后失真的那个。

常见问题解答(FAQ)
1. 2026年选甘特图项目管理工具,应该优先比较哪些能力?
我最近在替团队筛选项目管理系统,发现不少产品都写着“支持甘特图”,但演示时看起来差不多。真正开始排期后,任务依赖、进度变更和多人协作的差异会不会很大?我该按什么顺序比较,才不至于被功能清单带偏?
“有甘特图”只能说明工具能把任务画在时间轴上,不代表它能支持项目经理真正需要的排期管理。建议先核对任务依赖、里程碑、基线、关键路径、延期后的联动调整,以及多个项目之间的资源视图;其中任何一项都要确认是否受套餐、权限或配置条件限制。
比较时可以用一套明确的权重,而不是凭演示观感打分:甘特图与依赖能力占30%,进度追踪和变更管理占20%,跨项目协作占15%,上手与维护成本占15%,报表和权限占10%,价格及部署限制占10%。这不是行业统一排名,而是一份可按团队需求调整的评估表。例如,单项目、少成员的团队可以提高易用性和价格的权重;
项目并行、任务依赖密集的团队则应提高依赖管理、基线和跨项目资源能力的权重。先确定哪些能力是“没有就不能用”,再比较加分项,比数功能数量更能避免选错。
2. 甘特图工具支持任务依赖,就足以应对复杂项目排期吗?
我负责的项目经常因为一个前置任务延期,导致后面的交付日期都要重排。有些系统显示支持依赖关系,但我不确定它只是画出连线,还是能在日期变化时正确提示影响。试用时应该怎么验证这些差别?
不够。任务依赖只是排期逻辑的起点,项目经理还要确认依赖类型、延期影响提示、人工调整后的记录方式,以及是否能区分计划日期和实际进度。若系统只显示连线,却不能让团队看清变更影响,复杂项目仍可能依赖表格和会议补位。
试用时可搭一个小型验证项目:设置约12项任务、3个里程碑,安排至少两条串联依赖和一条并行任务;把其中一个前置任务延期3个工作日,观察后续日期是否按预期调整、是否提示受影响任务,以及原计划是否仍可追溯。再试一次手动覆盖日期,检查系统有没有留下变更记录或责任人信息。
如果团队需要管理关键路径、资源冲突或计划基线,还要分别核验这些能力是否真实可用。不要把“界面上能拖动任务”当成“具备成熟排期管理”;前者是操作方式,后者还涉及规则、追踪和复盘。
3. 五款甘特图项目管理工具,应该怎样比较价格才公平?
我看到有的工具按成员收费,有的按套餐收费,还有的功能要升级后才能用。只比较首页展示的最低价格,似乎很容易低估实际成本;除了月费,我还需要把哪些费用和限制算进去?
建议比较“满足团队实际需求的总成本”,而不是最低标价。先统一人数、计费周期和使用条件,再确认关键能力所在套餐、最低购买人数、月付与年付差异、访客或外部协作者是否收费,以及数据导入、权限管理或报表是否需要额外付费。
可以用下面的口径做估算:年度基础费用+必须升级产生的差额+必要的实施或迁移成本+管理员维护时间。比如一个12人团队,即使某方案的单人月费较低,只要甘特图依赖或跨项目报表被放在更高套餐,实际年成本就可能高于看起来更贵、但核心功能已包含的方案。
价格会随地区、套餐和促销变化,发布或采购前应记录核验日期,并保存对应套餐说明。若报价页没有明确说明某项功能是否包含,先让供应方书面确认,再纳入比较;不要把“可以申请”“支持定制”直接当作标准套餐能力。
4. 项目经理试用甘特图工具时,怎样在一周内判断是否适合团队?
我不想只看销售演示,也不希望团队花几周迁移数据后才发现工具不合适。有没有一个短周期的试用办法,能同时检验排期、协作、上手成本和数据迁移?
用一个真实但范围可控的项目做试用,通常比逐页浏览功能更有效。选取约10至20项任务、明确的负责人和交付日期,包含任务依赖、一个里程碑、一次延期变更,以及至少两种协作角色;避免拿空白演示项目来判断日常使用体验。第一阶段让项目经理建立计划并调整依赖,记录完成关键操作所需的步骤和遇到的阻碍;
第二阶段邀请成员更新进度、评论任务并查看不同视图;第三阶段模拟延期,检查变更是否容易发现、负责人是否收到有效信息、管理者能否快速判断整体风险。最后再测试导入、导出和权限设置。
试用结束时,不必追求一个看似精确的总分,可以回答四个决策问题:关键排期规则能否实现,团队成员是否愿意持续更新,管理者能否及时发现偏差,套餐和维护成本是否可接受。只要其中一项是硬性要求却无法满足,就应先排除该方案,而不是被丰富的附加功能说服。
核心关键词
文章包含AI辅助创作:项目经理必看:2026年最强5款项目管理系统甘特图工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/185949
读者评论
文章没有把“最强”说成绝对排名,还说明评分只是选型假设,这个边界交代得比较清楚。
试用时用真实任务验证依赖和延期影响,比只看演示里的甘特图更有参考价值。
文中提到责任人、状态口径和更新节奏,确实是计划长期保持准确的关键,换工具本身解决不了这些问题。
首年成本还要算迁移、培训和维护,提醒得很实用;具体费用仍需按套餐和报价核实。
按研发、跨部门和小型交付场景分别评估,比单纯按团队人数或功能数量选工具更合理。
