2026年项目管理革新:6大PingCode平台工具对比与选择指南

评估《2026年项目管理革新:6大PingCode平台工具对比与选择指南》时,最容易踩的坑不是漏看某个功能,而是把“六类能力”误当成六款独立产品,再用功能数量替代流程验证。对于100人以上、角色和交付链路较复杂的组织,真正需要回答的是:需求、研发、测试、知识和管理数据能否在同一套工作机制中接续,团队是否愿意持续使用,以及迁移与治理成本是否值得。

一、先讲结论:选平台要看工作链路,不要数功能

1. 六类能力是评估框架,不等于六款独立工具

本文所说的“六大工具”,是为了方便选型而拆出的六类项目管理能力:需求管理、项目与任务管理、敏捷迭代协作、测试与质量管理、知识协作、度量与治理。它们是分析维度,不应未经核实就写成PingCode官方发布的六个独立产品名称。

PingCode面向中大型企业及100人以上组织的研发协作场景。对这类团队而言,单个模块能不能做事固然重要,但更值得评估的是:一个需求能否被拆解、分派、开发、测试、验收并回溯;跨团队协作时,信息是否仍能保持一致;管理者能否得到足够可信的进度与质量信号。

我建议把选型结论分为三种,而不是简单写“适合”或“不适合”:第一,流程基本匹配,可以进入试点;第二,核心流程可用,但需要流程调整、数据迁移或集成投入;第三,关键约束无法满足,应暂停采购或扩大方案比较范围。

2. 决定是否试用的三个先决条件

  • 有明确的流程问题:例如需求反复变更、版本状态不透明、测试缺陷难追踪,而不是“同行都在换系统”。
  • 能指定流程负责人:至少有人负责统一状态定义、字段口径、权限规则和试点反馈。没有负责人,工具上线很容易变成把旧表格搬进新系统。
  • 愿意用真实项目验证:演示环境里的理想流程不能代表实际情况。应选一个真实迭代或跨团队项目,把异常需求、紧急缺陷、临时插单等复杂情况一并纳入测试。

如果团队当前只需要轻量任务清单,且任务之间关联不多,六类能力不必全部启用;如果研发、产品、测试和交付人员分散在多个团队,关键工作又跨越多个项目,那么只看任务列表是否好用,往往会低估平台化协作的价值。

2026年项目管理革新:6大PingCode平台工具对比与选择指南

二、背景与真实场景:为什么100人之后,项目管理会变成协同问题

1. 人数增长改变的不是任务量,而是信息传递路径

一个十几人的团队,负责人可能在会议里就能同步大部分变更;团队扩展到100人以上后,需求、开发、测试、运维、业务和管理者之间的信息路径会明显变长。问题不再只是“谁负责这件事”,还包括“当前有效版本是什么”“谁批准了变更”“测试依据来自哪里”“延期会影响哪些交付”。

如果信息仍主要依赖聊天记录、个人表格和口头同步,组织规模扩大后通常会出现三种隐性成本:重复录入、反复确认和状态不一致。它们未必马上表现为项目失败,却会增加等待时间,降低管理者对进度数据的信任。

以需求变更为例,产品人员在文档中更新验收条件,研发负责人在任务表里仍看到旧口径,测试人员则从聊天消息获得另一版说明。每个人都在工作,但组织并没有共同的事实来源。平台是否有帮助,关键就在于它能否把变更记录、任务关联、测试反馈和责任人放在可追溯的工作链路中。

2. 复杂协作的瓶颈常在交接,而非单点执行

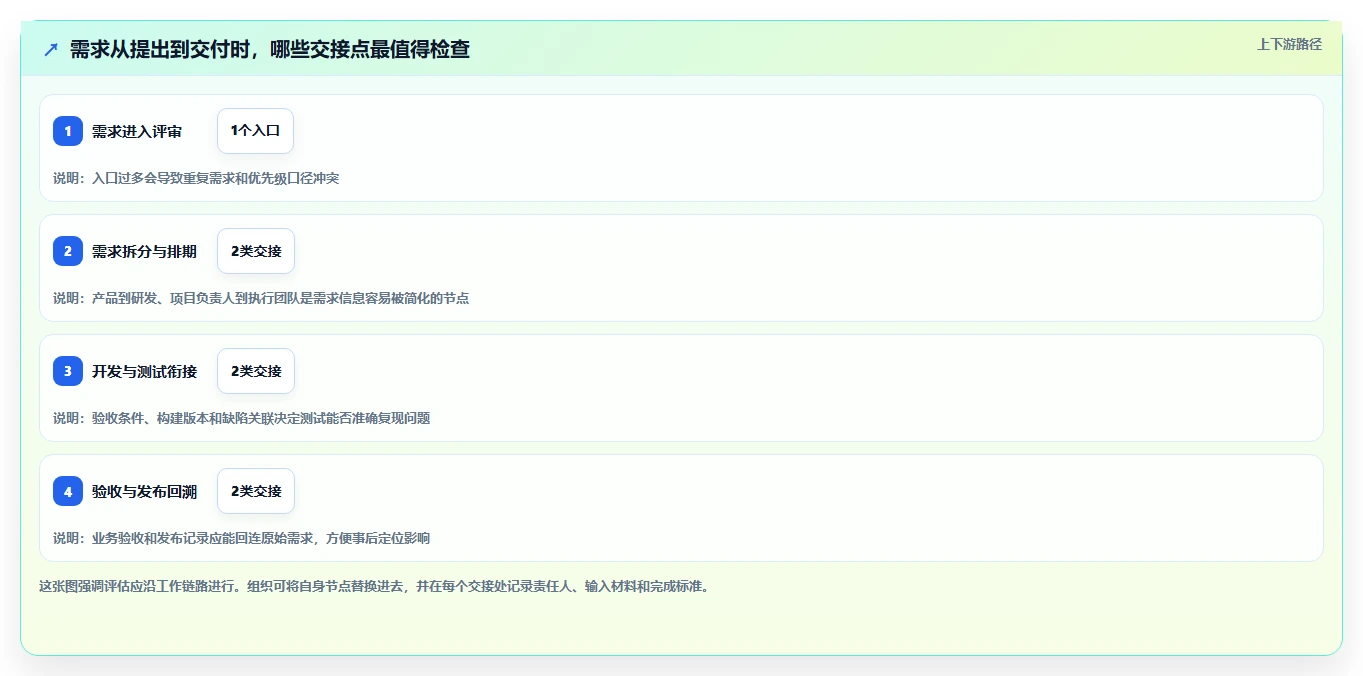

我在分析平台适配性时,会先画出需求从提出到交付的路径,再标出每一次交接:谁提交、谁评审、谁拆分、谁开发、谁验证、谁验收。随后检查每个交接是否发生信息丢失、重复确认或责任不清。

例如,研发团队的任务按时完成,并不必然意味着业务目标按时交付。如果测试用例没有关联需求,缺陷无法回到对应迭代;如果项目状态需要人工汇总,管理者看到的进度可能比实际情况晚一天甚至更久。工具的价值应落在这些交接点上,而不是只看单个页面能展示多少字段。

3. 平台化也会带来新的成本

工具整合并非天然等于效率提升。新的平台需要配置字段、梳理角色、迁移历史数据、培训用户,并处理与现有系统之间的边界。如果组织没有清楚的流程规范,平台可能只是把分散的混乱集中起来。

因此,项目管理革新不应被理解为“换一套软件”,而应被理解为一次工作规则的检查:哪些信息必须统一,哪些流程可以因团队而异,哪些数据值得管理,哪些审批只是习惯性等待。先分清这些问题,再评估平台能力,才不容易把实施成本藏在采购预算之外。

2026年项目管理革新:6大PingCode平台工具对比与选择指南

三、六类能力怎么比:从功能名称转向可验证工作

1. 需求管理:看变更如何进入团队,而不只看需求列表

需求管理的核心不是把需求录入系统,而是让需求从提出、评估、排期到交付都能保留上下文。评估时,我会重点看需求是否有统一入口,优先级由谁决定,变更是否留痕,以及需求与研发任务、测试结果之间能否建立可追溯关系。

试用时不要只创建一条“正常需求”。应当同时测试需求拆分、范围变更、优先级调整和暂缓处理。观察修改后相关人员是否能看到变化,历史版本能否追溯,已开始的工作会不会因为需求字段变化而失去上下文。

适用判断:如果团队经常遇到“做了不少功能,却说不清为什么做”“需求变更靠群消息通知”,应把这一维度列为高优先级;如果需求来源单一、流程很轻,则不必为了完整而增加过多审批状态。

2. 项目与任务管理:看依赖、责任和风险是否可见

任务管理不能只检查能否创建任务、分配负责人和设置截止日期。对于跨团队项目,更重要的是任务之间的依赖关系、延期影响、责任交接和风险升级机制。平台即便能显示很多状态,如果状态定义不一致,管理者依然无法据此判断实际进展。

我会用一个有前后依赖的真实任务链做验证:上游延迟后,下游是否能及时发现;任务转交后,原有决策信息是否保留;计划日期变更后,团队能否看见调整原因。若这些问题需要负责人另外维护一张汇总表,平台仍未形成可靠的项目事实源。

3. 敏捷迭代协作:看迭代计划能否反映真实容量

敏捷协作不应只等同于看板或迭代周期。选型时需要确认团队是否能按自己的工作节奏管理待办、迭代目标、缺陷插入和范围变更。不同团队对迭代长度、估算方法和完成定义的理解可能不同,因此功能演示必须使用团队自己的规则。

试点时可以选一个完整迭代,记录计划工作量、临时插入事项、实际完成项和未完成原因。重点不是追求漂亮的完成率,而是看数据能否解释偏差:是容量估计失准、需求准备不足、外部依赖未解决,还是紧急任务挤占了计划工作。

4. 测试与质量管理:看缺陷能否回到需求和版本

质量管理的关键不是缺陷数量看起来少,而是缺陷能否复现、归属、修复、验证并回连到需求和发布版本。评估时要确认测试人员能否使用团队需要的用例组织方式,缺陷是否携带足够的环境和步骤信息,以及修复后的验证结果能否留下记录。

如果测试信息与研发任务完全分离,研发可能需要反复询问复现步骤;如果缺陷没有关联原始需求,团队复盘时就难判断问题来自实现、需求理解还是验收口径。对于质量流程复杂的团队,这类衔接能力的权重应高于单纯的界面易用性。

5. 知识协作:看资料是否在工作发生的位置被使用

知识库的价值不由页面数量决定,而由资料是否被找到、被维护以及能否支撑当前工作决定。项目规范、技术决策、测试方法和上线手册如果各自散落在不同位置,团队仍要依赖熟人询问。

试点时可以让新加入项目的成员完成一项具体任务,观察他能否从需求或任务上下文找到相关规范、决策记录和操作说明。若文档需要手工搜索多个系统,或无人负责过期内容,知识模块即使存在,也未必形成有效沉淀。

6. 度量与治理:看数字能否解释管理问题

管理看板不是越多越好。团队应先确定想回答的问题:项目延期集中在哪类依赖?缺陷在哪个阶段回流最多?需求变更是否影响迭代目标?交付节奏是否稳定?每个指标都需要清晰的定义、数据来源、更新频率和使用责任人。

对于管理层,过多的个人产出指标还可能引发错误激励。例如以任务关闭数量衡量个人贡献,可能鼓励拆小任务,却无法反映任务价值和协作难度。评估度量能力时,我更看重团队能否基于可信数据讨论流程瓶颈,而不是能否导出更多报表。

评估维度 关键验证问题 常见风险 优先关注团队
需求管理 变更是否留痕,需求能否关联后续工作? 入口过多、优先级口径不一 产品与研发频繁协作的团队
项目与任务管理 依赖、责任和延期影响是否清晰? 状态看似齐全,实际靠人工汇总 多项目并行或跨部门协作团队
敏捷迭代协作 实际工作量和临时事项能否被解释? 只看完成率,忽略工作范围变化 采用迭代节奏交付的研发团队
测试与质量管理 用例、缺陷、需求和版本能否回溯? 问题重复确认,质量数据断链 测试流程较复杂的产品团队
知识协作 成员能否在执行任务时找到有效资料? 文档堆积但无人维护 人员流动较频繁或知识依赖较高的团队
度量与治理 指标定义统一吗,数据能回答决策问题吗? 指标过多或被用于不当排名 需要跨项目管理和过程复盘的组织

上表是本文的选型框架,不是官方产品模块清单。正式比较PingCode当前产品能力时,应逐项核对官方产品说明、帮助文档、目标版本和合同范围;若实际模块结构与本文分类不同,应以官方定义为准。

2026年项目管理革新:6大PingCode平台工具对比与选择指南

四、常见误区:看起来合理,落地时却容易返工

1. 把“功能齐全”当成“流程适配”

一个平台列出的能力越多,不代表它越适合当前组织。团队真正要问的是:核心流程是否可以配置到位,配置是否需要大量定制,后续维护由谁负责。功能列表只能说明可能具备某种能力,不能证明它适合团队的字段、角色和审批规则。

如果试用时为了展示效果搭出一套复杂流程,却没有让实际使用者完成日常工作,评估结果很容易偏乐观。演示的流程越精致,越应追问维护成本和异常处理方式。

2. 把流程统一误解成所有团队都用同一模板

平台治理需要统一关键口径,但不代表所有团队必须采用相同工作节奏。产品研发、基础设施、内部项目和客户交付的工作方式可能不同。真正需要统一的是跨团队协作的接口,例如需求标识、版本口径、责任边界和关键状态,而不是每个团队的全部操作细节。

完全不统一会造成数据无法汇总;过度统一则会让一线团队绕开系统。好的治理通常是“底层关键字段一致,局部流程允许有边界地差异化”,并明确哪些差异会影响组织级报表。

3. 只看界面演示,不测试异常路径

正常流程往往最容易展示。真正决定工具是否经得住使用的,是需求临时变更、任务跨组移交、缺陷重新打开、迭代中插入紧急事项、成员离职交接等异常情况。只测顺利路径,容易漏掉上线后最常见的摩擦点。

建议把试点任务分为“正常场景”和“异常场景”两组。前者验证日常操作是否顺畅,后者验证数据是否可追溯、责任是否清晰、权限是否有效。若异常路径只能靠管理员手工修补,要把这项成本计入选型结果。

4. 把报表数量当作管理成熟度

报表多不等于决策质量高。指标如果没有统一口径,可能让不同团队把相同名称理解成不同含义;如果指标只关注个人数量,可能改变行为而非改善交付。每个指标上线前都应回答三个问题:用于什么决策、谁负责解释、出现异常后采取什么行动。

5. 忽略迁移和持续运营成本

采购报价通常不能完整代表平台总成本。数据清洗、历史记录映射、权限梳理、集成维护、培训、流程管理员投入和上线后支持都可能占用大量人力。若只计算订阅费用,方案比较就会失真。

我会把成本分为一次性实施成本和持续运营成本,并为每项写明负责人、估算口径和不确定性。估算不必一开始就精确到小时,但必须把容易被忽略的工作显式列出来。

2026年项目管理革新:6大PingCode平台工具对比与选择指南

五、具体案例推演:一个120人研发组织如何做试点

1. 先描述问题,不先指定要买什么

以下是一个情景模拟案例,用于演示选型方法,不代表某个真实客户,也不是PingCode实测结果。假设一家有120名员工的产品研发组织,由产品、研发、测试、项目管理和业务支持人员组成,同时维护多个产品线,常见问题包括需求变更通知不完整、跨组任务延期后发现较晚、测试缺陷缺少原始需求关联。

如果这家公司一开始就提出“上平台、统一流程、做管理看板”,目标会过于宽泛。更有效的做法,是将问题改成可验证的现象:需求变更是否能被相关角色确认;延期依赖能否在影响下游计划前暴露;缺陷能否回连需求与版本;管理者是否需要反复人工追问才能得到项目状态。

2. 用试点范围控制复杂度

试点不宜覆盖所有部门,也不宜只选最配合的团队。可以选择一个具有代表性的产品小组,包含产品、研发、测试和项目管理角色,运行一个完整迭代。试点工作项应覆盖普通需求、变更需求、缺陷修复、跨组依赖和紧急插入事项。

试点开始前,先确定哪些数据需要采集,例如需求从提出到确认的耗时、任务状态更新及时性、缺陷复现信息完整度、人工汇总项目状态所需时间。基线数据应从试点团队当前工作方式中测量,不要直接套用行业平均值。

3. 设置通过条件,而不是只收集主观好评

试点是否通过,不应只依赖“大家觉得好不好用”。可以同时观察流程结果、使用成本和治理风险。例如,关键角色是否能完成端到端操作;信息是否能追溯;管理员每周花多少时间维护流程;是否出现团队绕开平台继续维护另一套台账的情况。

试点期间,我会把指标分成三类:结果指标、过程指标和风险指标。结果指标看交付质量或协同耗时是否改善;过程指标看工作状态更新和交接是否及时;风险指标看权限、迁移、集成和持续维护是否有不可接受的负担。三类指标要并行观察,避免只用速度衡量成效。

观察项 基线采集方法 试点判断方式 不可忽略的解释
需求确认耗时 记录提交到评审结论的工作日 比较试点前后同类需求的中位数 需求复杂度与评审人数可能影响结果
任务状态及时性 抽查实际工作与系统状态的更新时间差 观察差异是否收窄、是否仍需人工追问 不能要求团队为更新状态而过度增加操作
缺陷回溯完整度 抽查缺陷是否包含版本、复现步骤和关联需求 比较可追溯缺陷的比例与补充信息次数 缺陷类型不同,必需字段也应有所区别
状态汇总工时 记录负责人准备周报或管理汇报的时间 比较重复收集和手动核对时间变化 自动报表仍需检查数据口径是否正确
平台绕行情况 记录团队是否另建表格、群表或个人台账 分析绕行原因是能力缺失、流程过重还是培训不足 绕行不是单纯的用户问题,也可能说明设计不适配

4. 如何解读模拟数据,不把演示当成效果承诺

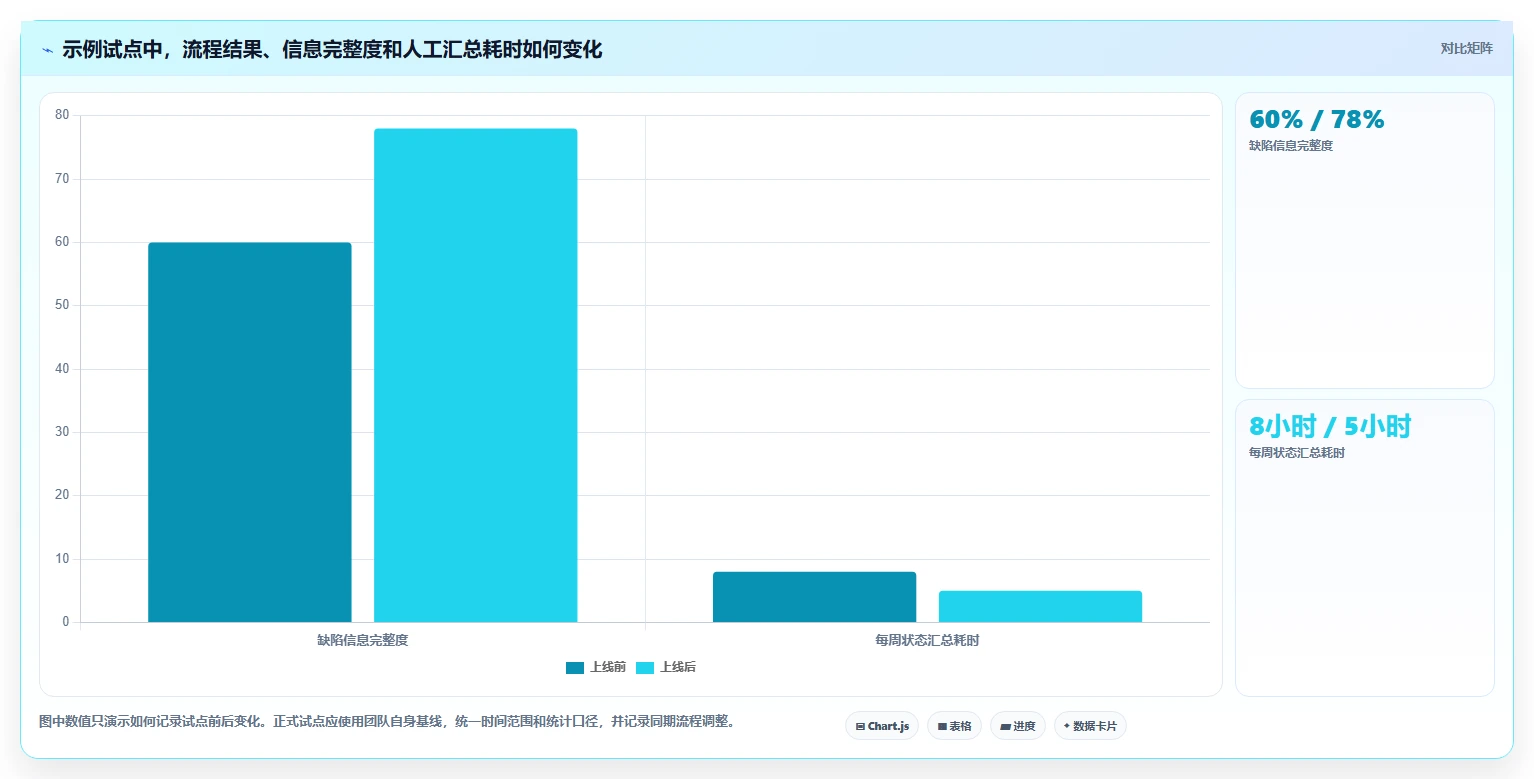

为了说明观察方式,设定一个虚构的试点记录:上线前需求确认中位耗时为4.0个工作日,试点阶段为3.2个工作日;缺陷信息完整度从60%变为78%;每周人工汇总项目状态从8小时变为5小时。这些数值仅为情景模拟,不能用于推断任何企业实际使用PingCode后会得到相同结果。

即使出现上述变化,也不能立即认定平台是唯一原因。团队可能同时调整了评审节奏、明确了责任人、减少了需求入口。因此,试点记录必须注明同期发生的流程变更,并尽可能比较同类工作、相同时间窗口和相似团队。

更重要的是,改善幅度不应遮住成本。如果状态汇总时间下降,却需要专人每周投入大量精力修复数据,组织得到的可能只是工作转移,而非净效率提升。试点结论应同时呈现收益、投入和风险。

2026年项目管理革新:6大PingCode平台工具对比与选择指南

六、专业选型逻辑:把能力、成本和约束放进同一张决策表

1. 先写清需求,再给维度设权重

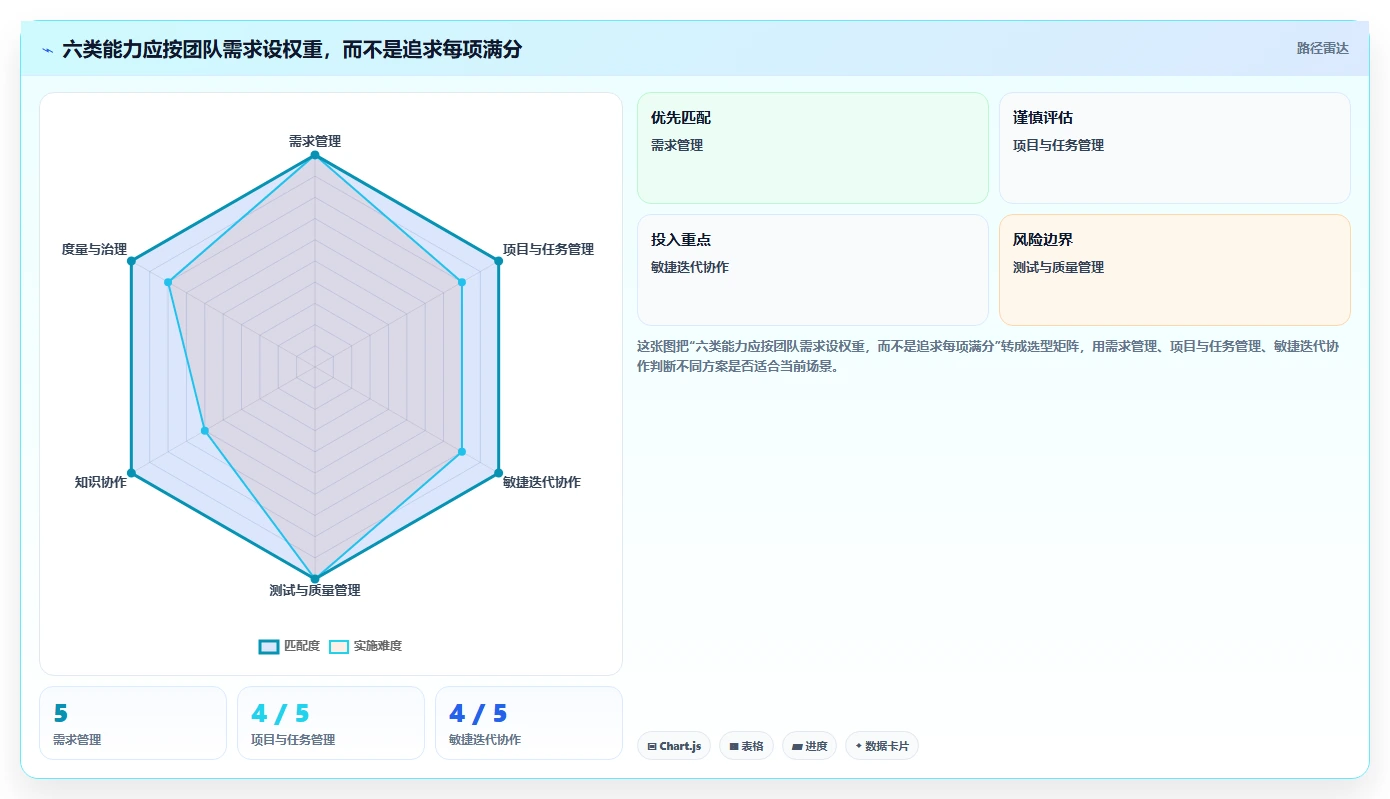

团队可以先列出五到八个必须解决的问题,再对六类能力设权重。不要让供应商提供的功能菜单反过来定义需求。权重可以采用1到5分:5代表缺失会影响关键交付,3代表重要但可通过现有方式补足,1代表当前阶段不是决策因素。

打分时,建议把“重要性”和“符合程度”分开。需求管理的重要性可能是5分,但某方案对团队复杂变更流程的符合程度可能只有2分。将两者混为一个分数,会掩盖“需求很重要、能力却尚未验证”的风险。

2. 建立统一的验证口径

同一类能力的所有候选方案都应使用相同任务、相同角色和相同验收标准。比如测试缺陷追踪,不要在一个方案中只创建缺陷,在另一个方案中却要求完整回连需求、版本和测试结果。口径不一致,比较结果就没有意义。

演示前应准备测试脚本和验收问题。脚本要包含输入信息、操作角色、预期结果和失败判定方式。例如“需求变更后相关开发与测试角色能否确认新旧版本差异”,比“是否支持需求管理”更有判断价值。

3. 将总拥有成本纳入评分

对100人以上的组织,成本判断不能只看许可费用。建议至少计算第一年总投入:订阅或服务费用、实施与迁移人天、培训投入、内部管理员成本、集成维护成本,以及上线期间生产效率可能暂时下降的机会成本。

总拥有成本并不要求第一次评估就精确,但需要采用一致口径。不同方案如果一个包含迁移服务、另一个需要内部团队自行处理,就必须把差异写出来,不能只对比报价表上的单价。

4. 把安全、部署、权限和服务当作硬约束

有些条件不适合放进加权评分,因为即使功能表现出色,只要无法满足组织的安全或部署要求,方案仍不可用。应在试点评分之前先设“硬门槛”,例如数据处理要求、身份认证方式、权限审计、部署形态、备份与恢复责任、服务响应范围等。

这些信息要以当前正式文件、目标版本说明或合同条款为准。产品演示中“可以支持”的口头表述,不应替代对适用范围、限制条件和责任边界的书面确认。

5. 用评分排序候选方案,但保留人工复核

可用“需求重要性权重×验证得分”计算初步分数,再把硬约束、成本和实施风险单独展示。评分的价值是让团队知道争议集中在哪里,而不是制造一个看似精确的总分。若某方案总分高,但在数据迁移或关键流程上有重大不确定性,决策仍应暂缓。

方案评审会上,我会要求每个高分项都能指出证据:实际操作结果、官方材料、报价条款或试点数据。没有证据支撑的分数标记为“待确认”,不把主观印象包装成已验证结论。

2026年项目管理革新:6大PingCode平台工具对比与选择指南

七、不同组织情况下的行动建议与取舍

1. 小型团队:优先轻流程,不为“平台化”增加负担

如果团队人数较少、协作链路简单、工作主要由同一小组完成,可以先评估基础任务协作和需求管理是否足够。此时最重要的不是启用全部能力,而是确保任务责任清楚、优先级一致、关键资料可找到。

取舍上,应接受一定的管理精细度不足,换取较低的配置与培训成本。若只是为了未来可能发生的扩张,提前搭建复杂审批、指标和权限体系,反而会让当前团队花更多时间维护系统。

2. 成长型团队:优先解决跨角色交接和流程一致性

团队扩展、产品线增多后,应优先验证需求到研发、研发到测试、项目到管理汇报的交接是否顺畅。选择试点范围时,找一个既有常规工作又有跨团队依赖的项目,比选最简单的项目更有代表性。

取舍上,可以保留不同小组的局部工作习惯,但必须统一跨组字段、责任人定义和关键状态。完全追求各团队自由,会让组织级数据无法比较;全面强制同一流程,则可能引发绕行和抵触。

3. 中大型组织:优先治理边界、权限和长期运营

对于中大型组织,平台评估需要IT、信息安全、研发管理、产品、测试和业务代表共同参与。除了功能试点,还要验证权限模型、数据迁移、身份管理、集成边界、运维责任和服务协议。

取舍上,不能把“统一平台”当作消灭所有系统的目标。某些专业系统可能仍有保留价值,关键是明确哪个系统是某类数据的权威来源,如何同步,发生冲突时由谁裁决。系统数量减少固然有好处,但不应以牺牲必要专业能力为代价。

4. 安全或合规要求较高的组织:先过硬门槛,再讨论体验

如果组织对数据地域、审计、部署、权限分层和备份恢复有明确要求,应把这些设为采购前置条件。由负责安全与IT治理的人员直接核对正式材料,不要只依赖项目团队转述。

取舍上,可能需要接受更长的评估周期,换取可审计的风险确认。若关键控制项没有书面证据,即使试用体验良好,也不应以“上线后再解决”为由跳过审查。

5. 现有系统较多的组织:优先验证集成与数据边界

若团队已在使用代码托管、文档、身份管理、客服或财务系统,选型要检查连接方式、数据同步频率、失败告警和维护责任。集成不是勾选“支持”就结束,必须验证真实数据能否按预期流动,异常时是否可发现并恢复。

取舍上,不必追求所有数据实时双向同步。对每类数据明确主系统和同步方向,可能比构建复杂的双向自动更新更安全。同步范围越大,冲突处理、权限和故障排查的成本也越高。

2026年项目管理革新:6大PingCode平台工具对比与选择指南

八、采购或扩大试点前的核验清单

1. 产品能力与版本核验

  • 确认当前正式产品结构、模块名称和各能力边界,区分平台能力、集成能力与第三方服务。
  • 逐项确认目标版本包含哪些功能、是否存在使用条件、配置限制或额外费用。
  • 对自动化、报表、权限、集成、部署等重要能力,要求在目标版本和真实场景中演示。
  • 对尚未确认的功能和交付事项,形成书面问题清单并指定确认责任人。

2. 流程试点核验

  • 选择一个代表性项目,覆盖需求变更、任务依赖、缺陷修复和跨组协作等情况。
  • 让产品、研发、测试、项目管理和管理员分别完成自己的日常操作。
  • 记录系统外补充表格、群消息确认和人工修复数据的频率,分析绕行原因。
  • 使用一致的试点周期、指标口径和基线,避免用个别成功案例代替总体判断。

3. 数据、集成与治理核验

  • 确认历史数据迁移范围、字段映射规则、去重策略、校验方法和回滚方案。
  • 核对权限角色、成员变动处理、审计记录、备份恢复及数据导出安排。
  • 对现有系统逐项写明数据主来源、同步方向、失败告警方式和维护责任。
  • 由安全、IT和业务责任人分别确认自身领域的验收要求,不用单一项目组代替全部审查。

4. 成本与服务核验

  • 获取目标版本的正式报价,确认计费口径、用户范围、续费规则和可能的扩展费用。
  • 明确实施、培训、迁移、技术支持和服务响应分别包含什么,不将口头承诺视为合同保障。
  • 估算首年总拥有成本,同时列出持续运营所需的管理员和流程负责人人力。
  • 约定试点退出或扩大范围的判断条件,避免试点结束后因沉没成本被动采购。

这份清单的作用不是让选型流程变得繁琐,而是把容易被忽略的假设提前暴露。每一项都应有结论、证据、责任人和未决风险;没有结论的项目,应明确标注为待确认,而不是默认通过。

八、采购或扩大试点前的核验清单

九、最后的判断:项目管理革新,先让工作事实可信

1. 先解决信息断点,再追求自动化

项目管理平台的价值不在于把所有工作都变成系统操作,而在于让关键工作事实可追溯:为什么做、谁负责、当前状态、发生了什么变化、结果如何验证。若这些事实尚未定义清楚,自动化只会更快地传播错误口径。

2. 先看试点能否解释问题,再看评分是否漂亮

一个高分结果不能替代证据。好的试点应能说明哪些流程变顺了、哪些环节仍靠人工、改善是否伴随额外成本、未解决风险由谁承担。结论不一定是立即采购,也可能是缩小范围、补齐治理或继续比较。

3. 下一步:带着真实工作走一遍

如果正在评估PingCode,建议先由产品、研发、测试和IT共同选出一个真实项目,列出一条端到端工作链路和五个最重要的失败场景,再根据本文六类能力建立统一的验证脚本。逐项核对当前官方产品资料、目标版本、报价与服务范围,并用团队自己的基线数据判断试点成效。

我的核心建议是:不要因为“六大工具”这个数字而寻找六个功能答案,而要验证一套协作机制能否减少交接损耗,并且不把成本转移给一线团队或平台管理员。选型真正成功的标志,不是系统里记录了更多事项,而是团队能更少依赖猜测、追问和重复整理,做出更及时且可追溯的交付决策。

常见问题解答(FAQ)

1. 标题里的“6大PingCode平台工具”具体指什么?

我看到“6大工具”时,第一反应是想知道它们是不是六个独立产品或官方模块。我担心如果分类口径不清,后面的对比就会把功能、流程和管理视角混在一起。

先不要默认“6大工具”是 PingCode 官方定义的六个独立模块。现有调研资料没有确认这一点;正式选型时,应先对照官方产品页、帮助文档和目标版本说明,核实模块名称与能力边界。

如果“六大”只是文章的分析框架,建议明确标注为“六类评估维度”,例如项目与任务、需求流转、研发协作、测试质量、知识协作、数据与管理视角。具体维度要根据官方资料调整,不能把分析分类写成产品承诺。

2. 2026年选PingCode,应该先看功能数量还是团队适配度?

我正在比较项目管理平台,功能清单越长,我反而越难判断哪些对团队真正有用。我想知道,怎样把“看起来很全”转换成能验证的适配结论?

优先看团队的关键工作流能否跑通,而不是先数功能。比如选一个真实项目,从需求提出、任务分派、进度更新到测试反馈,逐步检查信息是否需要重复录入、负责人是否清楚、变更能否追溯。

可以用一张简单的试点评分表:流程覆盖、角色与权限、信息衔接、迁移集成、管理与安全、成本与服务,每项按1,5分记录,并给每个分数附上演示或试用证据。这个评分是团队自用的比较方法,不代表 PingCode 的实测成绩或行业排名。

3. 如何用短期试点判断PingCode是否适合自己的团队?

我不想只看销售演示,因为演示里的流程通常很顺,和我们日常的例外情况不一定一样。我想知道,试点要选什么任务、观察多久,才能发现真正的阻碍?

建议把试点控制在一个真实流程和一组明确角色内,例如选一个正在进行的项目,覆盖提出需求、执行任务、反馈问题等实际环节。可先安排约10个工作日作为内部观察周期;这是便于组织试点的建议,不是产品效果保证,复杂迁移或审批流程可能需要更久。

开始前记录基线:关键事项需要经过几次手工交接、状态更新是否及时、重复录入出现在哪里。试点期间每周检查这些项目,并收集团队成员的具体卡点;若流程跑通但数据迁移、权限配置或关键集成未验证,就不要把试点结果当作全面验收。

4. 比较PingCode的版本、成本和服务时,最容易漏掉什么?

我担心报价只展示了订阅费用,却没有覆盖迁移、配置和后续维护的投入。我也不确定演示中看到的功能,是否一定包含在准备购买的版本里。

最容易漏掉的是比较口径不一致:一边按基础版本报价,另一边按更高版本的能力评估;或者只看许可费用,不计数据整理、流程配置、培训和运维时间。要求供应方把目标版本、所需能力、计费单位、部署方式和服务范围写清楚,再逐项核对。

采购前可要求现场演示一个真实业务场景,并确认权限、集成、数据导入、审计或安全要求是否适用当前版本。价格、功能和服务可能随时间调整,2026年的最终判断应以正式报价、合同条款和当期官方资料为准,不要仅凭搜索摘要或口头承诺决策。

核心关键词

读者评论

陶
陶亦辰

把“六大工具”解释为六类能力而非六款独立产品,这点很重要,能避免选型时先入为主。

戴
戴婉清

文中强调用真实迭代验证需求变更、缺陷回溯和临时插单,比只看演示更有参考价值。

史
史景行

我认同先梳理交接点再选平台。若字段口径和流程负责人都没确定,迁移系统可能只是把旧问题搬过去。

杨
杨梓萱

漏斗图注明是流程示意而非采购转化数据,这种边界说明比较严谨;实际试点仍要结合团队自身情况。

覃
覃景行

对轻量团队不必启用全部能力的提醒很实用,工具是否适配应看协作复杂度和治理成本,而非功能数量。

文章包含AI辅助创作:2026年项目管理革新:6大PingCode平台工具对比与选择指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/184204

赞 (0)
飞飞飞飞
提升项目效率:2026年最值得关注的5款PMBOK工具深度分析
上一篇 4小时前
研发团队必备:2026年最受欢迎的5大PingCode项目管理平台工具
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
