团队正在找 PingCode 替代工具时,最容易被“支持甘特图”这几个字带偏:看起来都能把任务排到时间轴上,真正把需求、开发、测试、发布串起来后,差异却可能出现在依赖关系、权限、研发流程和版本限制上。我的核心判断是:甘特图只是筛选入口,能否接住团队现有工作流、迁移成本是否可控,才决定替代是否成立。下文按六款候选工具逐一拆解,并把产品能力与需要核验的版本条件分开说明;涉及效率数据的部分会明确标注为情景模拟,不冒充实测或行业统计。
一、先给结论:替代工具不是按甘特图“有无”排座次
1. 先判断团队需要哪一种甘特图
如果你只想让管理者看到任务起止时间,一条可拖动的时间轴可能已经够用;如果要据此承诺交付日期,就还要看任务依赖、里程碑、延期后的联动调整和基准计划。再往上,如果需要资源负载或关键路径,工具就不只是“能画甘特图”,而是要承担排程管理责任。
选型时我会把“甘特图能力”拆成三层:展示层回答任务什么时候做;计划层回答前置任务变化后,后续安排如何调整;控制层回答计划偏差、资源冲突和关键节点如何被发现。很多工具具备第一层,并不意味着自动具备后两层。
2. 六款候选工具分别适合不同的替代任务
本文的候选工具是 Worktile、TAPD、Jira、Microsoft Project、Asana 和 ClickUp。它们覆盖通用协作、研发管理和专业排程等不同方向,并非六款完全同类的产品。甘特图是否原生、是否需要特定套餐、插件或配置,也可能随产品版本和地区变化,因此我不会用未经核验的“全都内置、功能一样”来做结论。
| 候选工具 | 更值得优先评估的场景 | 替代时主要验证什么 | 可能的取舍 |
|---|---|---|---|
| Worktile | 跨部门项目、通用任务协作 | 时间线能力、权限、现有协作流程与套餐条件 | 若研发流程很深,需核验能否承接需求到交付的完整链路 |
| TAPD | 采用敏捷方式的研发团队 | 需求、迭代、缺陷与排期视图之间的衔接 | 团队要确认实际工作方式与平台流程是否匹配 |
| Jira | 已有相关生态或流程配置的研发团队 | 甘特视图的实现方式、插件依赖及维护责任 | 配置灵活度高,也可能带来管理和升级成本 |
| Microsoft Project | 任务依赖较复杂、排程要求较强的项目 | 所需版本、协作方式、与团队日常研发工具的衔接 | 排程能力不等于研发协作平台能力 |
| Asana | 跨职能项目与可视化任务协作 | 时间线视图的版本条件、依赖与权限要求 | 研发专用对象和流程要逐项核验 |
| ClickUp | 希望在一处整合多类工作视图的团队 | 甘特图限制、工作区配置、团队实际使用复杂度 | 功能覆盖广不等于每个团队都能低成本维护 |
表格是筛选方向,不是产品认证。采购前应在对应产品的官方帮助文档、套餐说明和试用环境中,逐项确认甘特视图的可用范围。若“依赖关系”只能靠插件补齐,或关键成员看不到同一份计划,就应把它记为条件能力,而不是直接打勾。

二、背景和真实场景:为什么一张时间轴经常救不了延期项目
1. 甘特图好看,不代表计划可执行
我在拆解项目管理需求时,会先问一个比“有没有甘特图”更具体的问题:当一个前置任务延误两天,哪些后续任务应该变化,谁会收到提醒,计划负责人如何判断延期会不会影响最终交付?如果回答仍是“项目经理自己在表格里改”,那时间轴更多是展示工具,尚未形成可持续的计划管理机制。
以一个 12 人研发小组为例:产品经理负责需求,开发和测试共同参与迭代,另有发布负责人协调上线。一个版本包含需求评审、开发、联调、测试、发布准备五类工作。表面上每项都有开始与结束日期,但真正影响交付的是依赖链:需求范围未冻结,开发无法稳定估时;接口未联调,测试无法完整开始;测试未通过,发布不能按原计划执行。
若每项工作只登记起止日期,团队看见的是“排满了”;若还登记前置关系、负责人、状态和变更原因,才有机会定位“为什么排满仍会延期”。这也是我评估甘特图时的顺序:先找依赖链,再看视图体验,而不是反过来。
2. PingCode 替代还要看组织规模和流程边界
PingCode主要服务中大型企业及 100 人以上组织。对这类团队来说,替代讨论通常不是单个项目经理换一张图,而是多个团队的需求、迭代、权限、数据口径和集成关系是否需要一起迁移。小团队可能只要把任务搬过去就能启动;跨团队组织则要确认项目空间、角色权限、审计要求和历史数据处理方式。
我会把迁移拆成三种边界。第一种是对象边界:需求、任务、缺陷、版本、文档分别怎么映射。第二种是流程边界:状态、审批、迭代和发布规则是否保留。第三种是组织边界:哪些团队能看见、修改或导出数据。只核对任务数量,不核对这三种边界,迁移完成也可能只是把旧问题换了位置。
3. 先看项目怎么流动,再看产品怎么展示

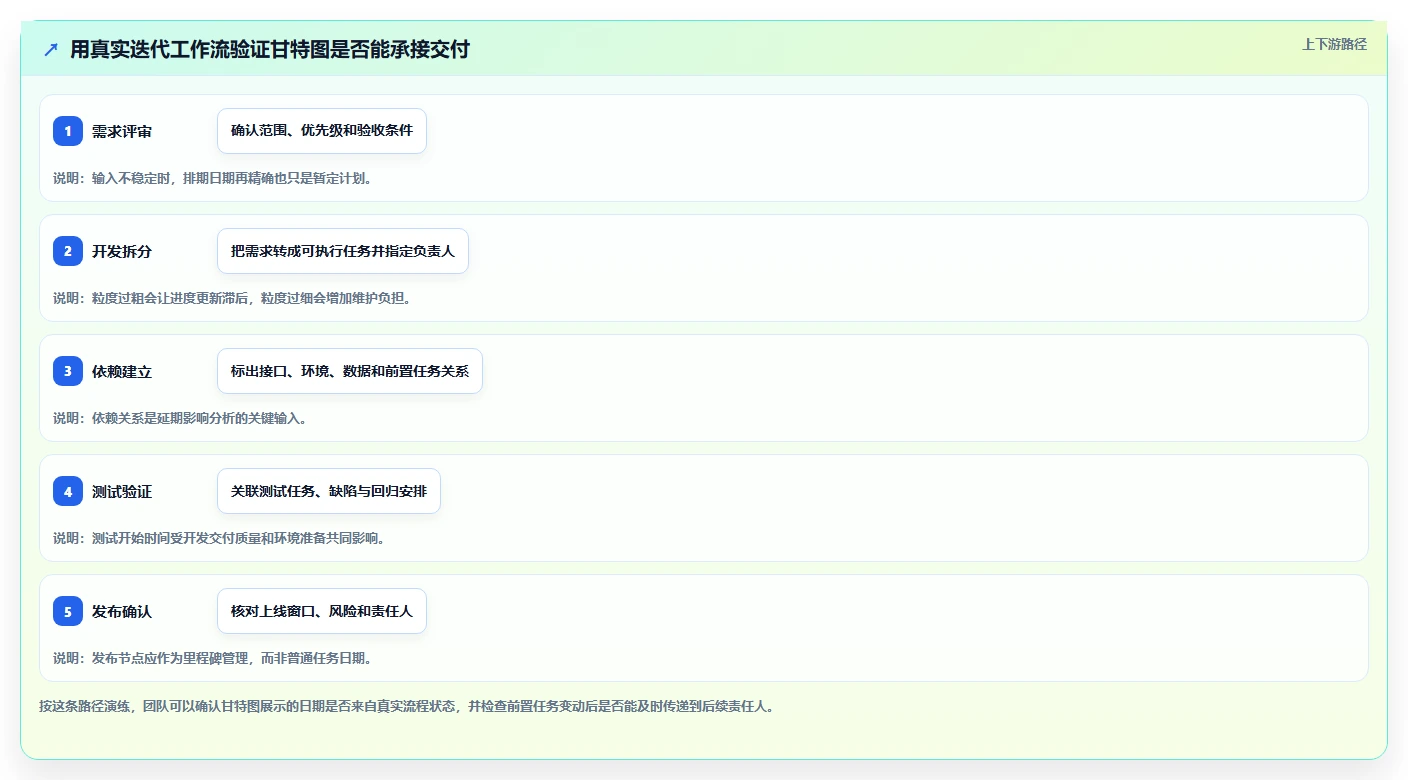

最有用的对比不是截图对比,而是拿一个真实版本的工作流走一遍:需求从提出到评审,开发任务如何拆分,依赖怎样建立,缺陷如何回流,发布节点由谁确认。让产品负责人、研发负责人、测试负责人和项目管理员分别完成自己实际要做的操作,比让供应商演示一套预设流程更能暴露差异。
下图给出一条可复用的评估路径。它不是软件功能清单,而是把“能否替代”的检查重点放在数据进入、流程转换和交付结果上。

三、拆解常见误区:看似省了钱,最后可能多了人工补丁
1. 把“有时间轴”当成“有完整甘特图”
产品页面中的“甘特图”“时间线”“路线图”不一定表达相同能力。有的视图主要用于展示开始和结束日期;有的支持任务之间建立依赖;有的还涉及基准计划、进度偏差或关键路径。选型时应把需求写成动作,例如“前置任务延期后,后续任务是否自动调整”,而不是只问“有没有甘特图”。
我建议把能力确认写成可验收的问题:任务能否建立开始到开始、完成到开始等依赖类型;里程碑能否被识别;基准日期能否保留用于比较;变更记录能否追溯;不同角色能否看到各自需要的视图。若官方文档未明确,就在试用环境里验证,不要以销售演示代替验收。
2. 只比较单用户价格,不算迁移与维护成本
工具成本不只有订阅费用。迁移字段、重建权限、配置工作流、训练成员、维护插件、处理重复数据,都可能消耗内部人力。对 100 人以上的组织而言,即使每人每周只多花 15 分钟更新两套系统,一个季度累积的协调时间也可能远高于一次报价表上能看见的差价。
下面的数字是情景模拟,不是某家公司实测,也不代表任何产品的真实收费。假设 100 人团队每人每周多花 15 分钟,按每月 4 周、每年 12 个月计算,重复录入约消耗 1,200 人时/年;如果团队只在迁移过渡期双轨运行两个月,则约为 200 人时。这个数量级足以说明,迁移期限和双轨范围必须进入项目计划。
3. 以为功能越多,团队就越省事
功能覆盖广有价值,但每增加一项配置,也增加了理解、治理和维护要求。团队若没有明确的项目模板、状态定义和管理员责任,多视图、多自动化和自定义字段可能带来更多口径分歧。判断“丰富”是否有利,要看功能是否减少了团队已有的人工判断,而不是看功能列表有多长。
一个实用办法是把待用功能分成三档:第一档是上线第一天必须用的;第二档是流程稳定后再启用的;第三档是当前不需要的。试点时只启用第一档,避免一开始把所有配置都搬进新平台,让成员分不清核心路径。
4. 忽略“数据能迁走”与“流程能迁走”的区别
导出任务表,不等于迁移了项目管理能力。状态历史、评论、附件、链接关系、权限、迭代归属和自定义字段,可能使用不同的数据结构。即使文件可以导出,也要确认目标工具能否导入并保留业务语义;否则团队拿到的只是静态记录,不是可继续运行的工作流。
迁移前我会抽取一个小样本做往返验证:从旧系统导出,导入候选工具,再检查任务关系、状态、附件、负责人和历史记录。不要只抽“最干净”的任务;还应包含已关闭事项、跨项目关联、包含附件的记录和权限受限内容。

四、专业判断逻辑:用四道门槛筛选替代工具
1. 第一关:甘特图是否满足必要的排期动作
不要一次性把所有高级功能都设成硬性要求。先按团队实际工作选出必要动作:能否建立前置关系,能否管理里程碑,是否需要保存基准,是否要求计划变化通知责任人,是否需要看到项目间资源冲突。对某些团队,前两项是底线;对强排程项目,基准与资源负载才是关键。
我建议每项功能写清“使用者、触发条件、验收结果”。例如:“项目经理调整接口联调日期后,受影响的测试任务应能被识别,测试负责人能看到日期变化。”这比“支持依赖关系”更可测,因为它描述了团队实际要完成的工作。
2. 第二关:研发工作流是否连得起来
如果团队日常管理需求、缺陷、迭代、测试和发布,替代工具就不能只在项目计划层表现良好。需要确认不同工作对象之间能否建立关系,团队是否能按统一口径查看进度,以及报告中的状态是否来自实际操作,而不是靠项目经理手动拼表。
如果团队以跨部门交付为主,研发流程集成未必是首要条件。此时应优先评估任务分派、评论协作、提醒、权限、审批与外部参与者体验。匹配工作流,比“功能最多”更重要。
3. 第三关:组织和部署约束是否满足
对规模较大的团队,先梳理身份认证、权限、数据存储、审计、备份、网络访问和管理员能力。不同产品、版本和部署方案的支持范围会变,不能根据旧文章里的套餐说明做采购结论。对于合规或安全要求明确的组织,应由信息安全与平台管理人员参与验证,而不是等到项目启动后再补问。
如果团队已有代码托管、即时通讯、文档和身份系统,也要核验集成是官方支持、第三方插件还是自行开发。集成列表里出现一个名称,不一定代表所有数据都能双向同步;应把需要同步的对象、字段、触发时机和错误处理写进验收清单。
4. 第四关:总拥有成本是否可接受
我会把成本按一年或两年周期估算,而不是只看每月席位费。建议至少记录订阅与部署费用、数据迁移人时、管理员维护工时、培训和答疑投入、插件或集成成本,以及双轨运行的时间。费用页面上的套餐数字是采购输入,不是完整成本结论。
若候选产品能节省订阅支出,却让每个项目经理每周多做一轮手工排期,所谓节省可能只是从财务预算转移到人员时间。反过来,若高阶排程功能只是少数项目偶尔使用,也不必为了“可能用到”而全员采购最高配置。
| 门槛 | 试点中的验证动作 | 可接受的判断依据 |
|---|---|---|
| 甘特图 | 修改前置任务日期,检查后续计划和通知 | 影响范围可识别,负责人知道该处理什么 |
| 研发流程 | 走完需求、开发、测试、缺陷、发布样例 | 关键对象关联清楚,不依赖重复录入维持进度 |
| 组织约束 | 按真实角色配置权限并测试访问边界 | 必要信息可见,敏感信息不越权暴露 |
| 迁移成本 | 导入小样本并核对历史、附件和关系 | 数据可继续工作,差异有清单和处理责任人 |
| 维护成本 | 让日常管理员独立维护模板和配置 | 不需要依赖供应商逐次处理常规变更 |

五、六款工具逐一拆解:场景、核验重点和可能代价
1. Worktile:先看通用协作能否覆盖项目日常
Worktile可放进跨部门任务协作候选池。若团队工作主要围绕项目、任务、负责人、进度和跨部门沟通,可以先用它验证通用项目管理路径是否足够。重点不是把它和研发平台贴上高低标签,而是确认团队是否真的需要完整的需求、缺陷、测试和发布管理对象。
甘特图方面,发布前应在目标版本中确认可用视图、依赖关系、里程碑、权限范围和套餐要求。尤其要测试成员更新任务后,项目负责人看到的时间线是否同步反映变化,以及项目间信息能否按组织规则隔离。
它可能适合希望统一通用项目协作、并愿意把工作流保持精简的团队。若团队依赖复杂研发对象或已有大量专用流程,试点时要确认是否需要额外配置、集成或重复维护。不要仅凭“一个平台能放很多事项”就断定迁移简单。
2. TAPD:把研发流程适配放在甘特图前面
TAPD值得研发团队纳入候选比较。评估时,应先验证需求、迭代、缺陷等对象如何协作,再检查项目计划视图能否将这些对象反映到排期中。若团队采用敏捷迭代,检查节奏是否与实际的迭代规划、看板和版本管理一致,比只看一张总览图更有价值。
甘特相关能力要按团队的具体版本和配置核验,尤其是任务依赖、跨迭代计划、里程碑和变更通知。不能因为产品面向研发团队,就默认它自动满足所有计划控制要求;同样,也不能只拿通用工具的时间线与研发平台的全流程能力作表面比较。
适配点在于研发对象与团队流程是否吻合;代价则可能来自现有项目规范与平台工作方式之间的差异。试点时至少找一个真实迭代,让产品、开发、测试和项目管理角色共同操作,并记录每一步是否需要重复录入。
3. Jira:灵活配置之外要计算维护责任
Jira适合已有相关工作流、团队具备配置经验,或组织已经使用其生态的团队评估。它的灵活性可以帮助团队贴合特定研发流程,但也意味着要认真确认甘特视图到底由哪种产品能力、插件或配置提供,以及由谁负责更新、兼容和故障处理。
试点时不要只让管理员展示配置完成后的理想页面。应验证普通成员如何创建工作项、如何建立依赖、状态变化如何影响计划,以及插件或视图在计划升级、权限变化后是否仍然可用。若依赖第三方扩展,还要核对供应商、支持周期、数据访问范围和续费方式。
它可能适合愿意投入管理员能力、需要较强流程定制的组织。若团队没有明确的平台负责人,或者只想要轻量排期视图,配置自由度可能变成维护负担。比较成本时,应将插件维护和管理员工时纳入计算。
4. Microsoft Project:专业排程不等于完整研发协作
Microsoft Project应重点放在任务网络和排程复杂度较高的场景中评估。若项目需要明确的任务依赖、多个阶段和计划控制,它可能比以轻量协作为主的工具更贴近排程问题。但团队仍要分开判断:它能否满足计划编制,与它能否承接研发团队每天管理需求、缺陷和迭代,是两件事。
需要确认具体产品形态、许可条件、协作方式和组织现有工具之间的关系。不同版本的能力和使用方式可能不同,不能仅凭产品名称推断团队成员都能共同编辑同一计划,也不能把桌面端的排程能力直接等同于组织级协同。
适合先做复杂项目排程验证,再决定是否与研发工作平台配合使用。它可能需要团队调整协作方式,或通过集成维持计划和执行数据一致。若组织只需要轻量级进度展示,专业排程能力未必能抵消额外的学习和维护成本。
5. Asana:跨职能项目协作的时间线要验证边界
Asana适合纳入跨职能任务协作的对比,特别是项目负责人需要清楚看见任务归属、进展和时间安排时。评估重点是时间线功能是否符合当前版本的许可条件,以及依赖、里程碑、权限和外部协作能否满足项目实际要求。
对于研发团队,应额外验证它与需求、缺陷、代码、测试和发布工具之间的关系。若实际执行仍发生在其他平台,时间线是否能自动获取足够准确的状态?若不能,项目经理是否会承担双重维护?这一问题往往比视图是否美观更能决定日常采用率。
它可能适合需要让非技术角色也能参与项目协作的团队。若核心诉求是细颗粒度研发管理或复杂资源排程,就不要只通过演示任务视图下结论。应以至少一个端到端项目验证信息能否流通。
6. ClickUp:覆盖面广时,更要控制配置复杂度
ClickUp可以作为希望集中多类工作视图的团队候选。评估时,先确认目标套餐下甘特图的具体限制、任务关系和成员权限,再观察工作区结构、自定义状态和自动化规则是否能被团队长期维护。覆盖功能多是一种可能性,不是低学习成本的保证。
我会特别关注“成员能否在不培训管理员的情况下完成常见动作”。如果建任务、改负责人、更新状态和查看计划都需要记住多个空间规则,配置成本就会沉淀成持续的使用负担。试点最好包含新加入的成员,而不只是熟悉系统的项目管理员。
它可能适合希望通过一套工作区管理多种项目视图的团队;代价是需要明确模板、权限和命名约定。若没有治理规则,工作区越灵活,项目间的数据口径越容易分散。需要用试点结果判断整合是否真实减少了工具切换。
为了避免把定位判断误读成产品承诺,以下表格只列选型核验项,不给未经试用确认的“功能得分”。
| 工具 | 甘特图应核验的事项 | 研发团队应额外验证 | 可能不适配的信号 |
|---|---|---|---|
| Worktile | 视图开放条件、依赖、里程碑、权限 | 需求和缺陷是否需额外工具或重复维护 | 主要流程高度依赖研发专用对象 |
| TAPD | 排期视图与迭代、任务对象的关联 | 团队现有敏捷流程是否能直接映射 | 实际流程与平台状态模型差异较大 |
| Jira | 原生能力、扩展方式、插件维护与版本兼容 | 工作流配置、升级和管理员责任 | 没有人负责长期配置治理 |
| Microsoft Project | 许可形态、依赖排程、协作和共享方式 | 执行数据如何同步到研发工作平台 | 团队只需轻量任务视图,却承担较高学习成本 |
| Asana | 时间线许可条件、依赖、里程碑与权限 | 研发对象和现有工具间的数据流 | 关键进度长期靠人工在多个系统间同步 |
| ClickUp | 甘特相关限制、权限、任务关系和套餐条件 | 模板、空间、自动化是否便于长期维护 | 配置自由度造成成员难以统一使用 |

六、具体案例与数据观察:用一个迭代验证“省下了什么”
1. 设定可复用的试点样本
为了让对比不被演示环境左右,我建议选择一个包含 8 至 15 名参与者、周期约 4 至 6 周的真实迭代。样本至少包含需求评审、开发任务、接口联调、测试、缺陷回流和发布准备。这个范围是试点设计建议,不是行业统计;具体规模应按团队的项目复杂度调整。
开始前先记下当前做法的基线:一次计划更新要多少人工时间,项目负责人每周花多少时间追状态,任务日期变化后需要通知多少角色,重复录入发生几次,延期原因能否追溯。没有基线,就只能说“感觉更顺”,无法分辨工具变化与项目本身难度变化。
2. 不只记录交付结果,也记录维护负担
试点观察至少分成两组。第一组看交付过程:任务按时完成比例、依赖变更后的发现时间、里程碑日期变更次数、阻塞任务持续时间。第二组看使用负担:每周人工更新工时、重复录入次数、管理员配置工时、成员遇到的问题数量。
不能只拿“按期率”评价工具。项目范围变小、团队人员增加、需求稳定度变化,都可能影响交付结果。若没有控制这些条件,应把数据称为观察结果,而不是工具带来的因果提升。比较严谨的方式是选取相近项目,或对同一个项目使用明确的试点前后记录,并同步标注范围变化。
3. 用情景模拟估算手工同步成本
下面的对比是情景模拟:假设 12 人小组,每周有 3 次需要在两个系统间同步状态,每次由相关成员花 5 分钟完成,按 4 周计算,重复维护约为 12 小时/月。若新工具让这些同步动作减少一半,理论上可释放约 6 小时/月;但如果新增的配置维护和培训超过这部分时间,试点就没有证明净收益。
这个例子不证明某款产品一定节省时间。它说明决策应把“减少的操作”与“新增的维护”放在同一张账上。对团队负责人而言,问题不是系统里少了几个字段,而是每月少花多少人工时间,是否换来了更及时的风险识别。

4. 试点数据要能被复核
我建议把记录方式做到足够简单:维护一份问题清单,按日期记录问题类型、影响角色、是否阻塞和处理时间;同时每周抽查几个依赖链,确认任务状态和排期视图一致。若产品支持导出操作记录,可以用系统记录交叉核对;若不支持,就在试点约定中明确人工记录口径。
不要在试点结束时只问“大家喜欢哪个”。可以让成员独立完成三项任务:创建带依赖的工作项、更新一个发生变化的里程碑、找出当前被阻塞的下游任务。记录完成时间、错误次数和是否需要管理员介入,答案会比满意度单选更接近真实使用成本。
七、不同情况下的行动建议与取舍
1. 研发团队:优先保护流程连续性
如果团队从需求到发布有明确的工作流,先选取能承接核心研发对象的候选工具,再评估甘特图是否够用。不要为了得到更漂亮的时间线,让需求、缺陷和测试数据断在不同系统里。只有在计划视图与实际执行状态可以保持一致时,甘特图才有管理价值。
建议用真实迭代验证需求变更、开发延期、缺陷回流和发布调整四类事件。若每次变化都要项目经理手动改多个列表,替代并没有减少协调成本,只是换了一套操作界面。
2. 跨部门团队:优先看非技术成员是否能参与
如果项目由产品、市场、运营、设计和研发共同完成,应该让不同角色都参与试用。检查任务能否被轻松理解,提醒是否清晰,外部协作者是否能按权限看到需要的信息,以及会议上使用的状态口径是否一致。复杂功能若只有管理员会用,实际协作可能仍然回到表格和群消息。
这类团队通常不必一开始追求关键路径或复杂资源管理。先解决负责人不清、截止日期没人维护、依赖变化传递慢等问题,再评估更深的排程能力是否值得投入。
3. 强排程项目:把计划控制能力列为硬门槛
若项目存在大量前后依赖、固定交付窗口、跨项目资源冲突或阶段性审批,应优先验证计划基准、依赖调整、资源视图、里程碑和变更追溯。只有展示日期而无法识别影响范围的工具,可能不适合承担正式排程责任。
与此同时,要判断执行团队是否会在同一平台更新状态。计划系统与执行系统分离并非一定不可行,但必须明确谁维护主数据、同步频率是多少、数据不一致如何处理。没有治理规则的“双平台协同”,往往会变成双重录入。
4. 预算敏感或迁移压力大:缩小试点,不要跳过验证
预算有限时,可以先选择一个边界清楚、风险较低的项目做试点,但不要只挑流程最简单、数据最干净的样本。至少应包含一个延期任务、一项跨角色依赖和一条需要保留历史的记录。这样才能看到工具在真实变化发生时的表现。
迁移压力大时,不必一次搬完所有历史数据。先根据使用价值划分:活跃项目、近期关闭项目、长期归档项目;明确哪些数据需要可搜索、哪些需要继续编辑、哪些仅需留存。迁移范围缩小后,仍需验证关键字段和关联关系是否完整。
5. 六款候选工具如何分批试,不要六家同时深测

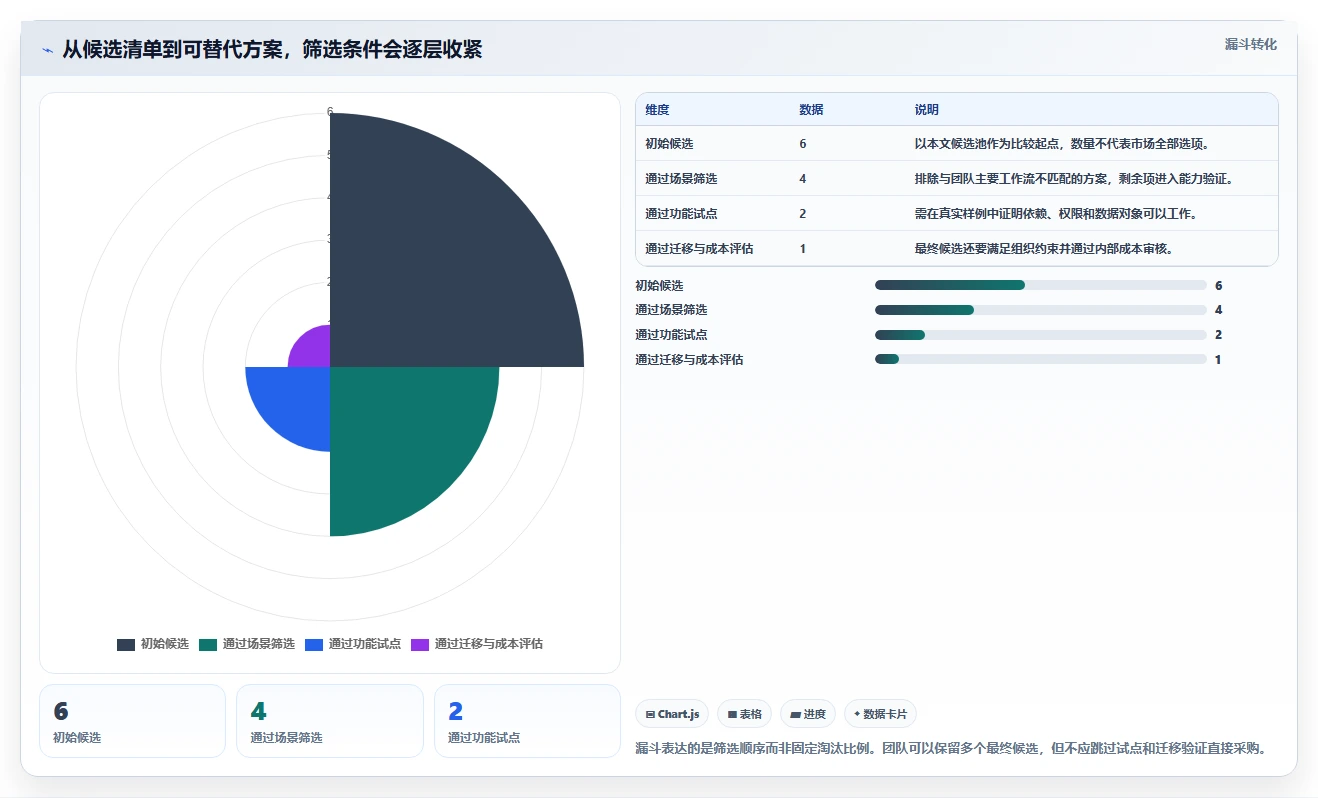

同时对六款产品开展完整试点,会给团队带来重复培训和重复配置。可以分两轮:第一轮根据工作流、部署约束和候选定位,筛掉明显不匹配的方案;第二轮只对两至三款候选做同一份任务脚本的操作测试。脚本、样本数据、参与角色和计时口径都保持一致。

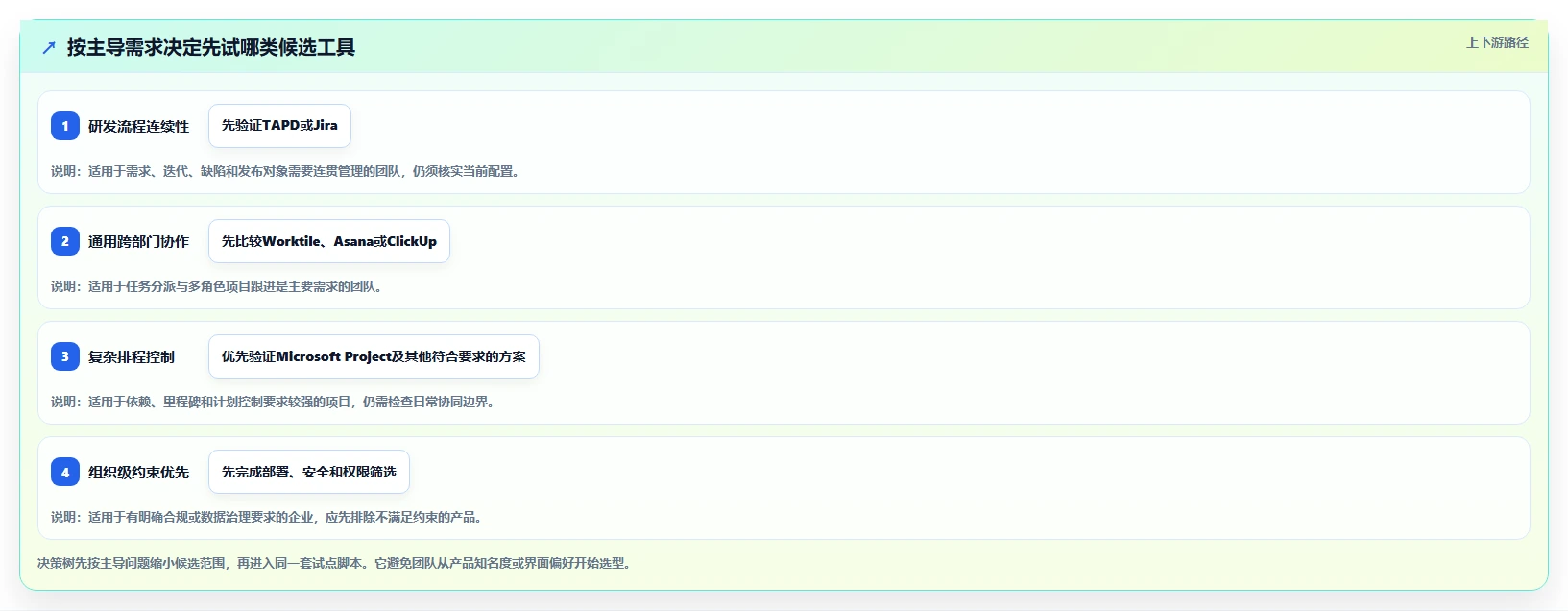

如果团队需要更强的研发流程验证,可优先深测 TAPD、Jira 或现有研发生态相近的方案;若重点是通用跨部门任务协作,可将 Worktile、Asana、ClickUp放入第一轮;若排程复杂度更高,可单独验证 Microsoft Project。这个分组是试用顺序建议,不是功能排名。

八、结尾:把试点做成一次可复核的业务决策
1. 最终选择应回答三个问题
第一,工具能否支持团队真实的依赖链,而不只是显示任务日期?第二,替换后需求、开发、测试、发布和组织权限是否仍然连贯?第三,减少的协调时间是否大于新增的配置、培训和维护成本?只要其中一项没有证据,采购结论就应保留条件,而不是用“功能齐全”替代论证。
2. 下一步按四个动作推进
-
选一个近期真实项目,画出从需求到交付的对象关系和关键依赖。
-
把必要能力写成可验收动作,分别核对官方文档、套餐说明和试用环境。
-
让不同角色完成同一套任务脚本,记录完成时间、错误、重复录入和管理员介入。
-
将订阅、迁移、培训、集成、双轨和长期维护成本合并评估,再决定是否扩大使用范围。
我的结论不是哪一款工具能在所有团队里取代 PingCode,而是替代是否成立,取决于团队有没有把工作流、甘特图能力和迁移成本放在同一套验证里。先用真实项目跑通一条依赖链,再谈全面切换;先确认数据与责任人能跟着流程走,再比较界面与价格。对项目负责人来说,最值得买的不是功能最多的工具,而是能让关键变化被及时看见、由正确的人处理,并且不需要长期靠人工补表来维持的方案。

常见问题解答(FAQ)
1. 替代 PingCode 时,应该优先比较哪些能力?
我现在要为团队挑一款 PingCode 替代工具,需求里明确写了要有甘特图,但我不确定是不是只要能显示时间轴就够了。我们还要跟踪需求、开发、测试和发布,担心换过去后排期能看、研发协作却接不上。
别先按“功能最多”排序,先用一张真实项目清单筛选。建议把需求、开发、测试、发布拆成任务,并标出负责人、截止日期、前后依赖和里程碑;再检查候选工具能否从这些任务生成甘特图,以及调整前置任务后,后续排期是否能随之更新。
可以用百分制做初筛:研发流程与协作占35分,甘特图及依赖管理占30分,部署和权限占15分,迁移与集成占10分,成本及学习门槛占10分。这不是行业标准,而是便于团队明确取舍的打分框架;若主要痛点是研发流程,不能让一张漂亮的时间轴掩盖需求、缺陷或测试流程的缺口。
2. 项目管理工具里的甘特图,怎样才算真正够用?
我看到有些产品介绍里写着支持甘特图,但不清楚它只是把任务画在日历上,还是能处理复杂排期。我们项目经常遇到前置任务延期,我想知道试用时该具体验证什么,避免买了之后才发现只能看进度、不能管依赖。
把甘特图能力分成“看得见”和“排得动”两层。前者至少要能按时间查看任务、负责人和里程碑;后者还要核验任务依赖、延期后的排期调整、基线对照,以及关键路径或资源负载等进阶能力是否存在。不同工具对这些术语的实现并不完全相同,不能只凭功能名称判断。
试用时建一个小型发布计划:先设“需求确认→开发→测试→发布”的依赖,再把开发任务延后两天,观察后续任务是否能自动或便捷地重排、变更是否留下记录。若团队只需汇报阶段进度,基础时间轴可能够用;若要管理跨团队交付,就应重点验证依赖变更和计划追踪。
3. 6款带甘特图功能的工具,应该怎么横向对比?
我准备把 Worktile、TAPD、Jira、Microsoft Project、Asana 和 ClickUp 放进候选名单,但产品页面的功能说法不太统一。有的强调项目协作,有的强调排程,我想知道怎样比较才不会把“有甘特图”直接等同于“适合替代 PingCode”。
先把这六款视为待核验候选,而不是默认它们在所有版本中都提供相同的甘特图能力。逐一查官方文档或在试用环境中确认:甘特图是原生视图、插件还是集成;任务依赖、里程碑和基线是否支持;功能是否受套餐、权限或管理员配置限制。价格和功能边界也应记录核验日期。
横向表格建议至少包含“甘特图实现方式、依赖与里程碑、研发流程支持、部署方式、版本限制、适用场景”六列。随后用同一份项目任务数据逐个试用,而不是分别看厂商演示;这样才能比较实际操作步骤、权限配置和信息维护成本。若某项能力无法从官方资料或试用中确认,就标注待核实,不要用推测补齐。
4. 从 PingCode 切换到其他工具前,怎样降低迁移风险?
我担心换工具最麻烦的不是重新学界面,而是历史任务、权限和项目关系迁不过去。团队又不能停工做大规模试错,我想知道能不能用一个小范围试点,判断新工具是否真的适合,而不是试用几天只觉得界面还不错。
先选一个正在进行、周期较短且协作链条完整的项目做试点,不要一开始迁移全部历史数据。试点前记录任务数量、必需字段、负责人、依赖关系、附件和权限规则;迁移后抽查关键任务,并核对关联关系、成员可见范围和通知是否正常。
建议用两周左右观察四项结果:关键数据完整率、成员完成日常操作所需步骤、排期变更是否可追踪、现有工具集成是否仍可用。具体周期可按项目节奏调整。出现字段丢失、依赖断开或权限过宽时,应先修正迁移映射和配置,再决定是否扩大范围;试点的目的不是证明工具好用,而是尽早暴露替换成本。
核心关键词
文章包含AI辅助创作:效率提升必备:6款含甘特图功能的PingCode替代工具大盘点,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/183988
读者评论
文章把甘特图分成展示、计划和控制三个层次,这个区分很实用。选型时确实不能只看能否把任务放上时间轴。
迁移成本部分提醒得比较到位,字段、权限、历史记录和双轨运行都需要核验。不过文中的工时是情景模拟,实际预算还得按团队流程重新估算。
研发团队可以照文中的需求评审到发布路径做试点,尤其要验证前置任务延期后,测试和发布安排能否及时调整。
六款工具定位差异较大,表格更适合用来确定核验重点,不宜直接当作功能排名;具体套餐和视图能力仍应查官方说明。
文中提到功能多不一定省事,这点容易被忽略。先明确上线必需功能,再逐步增加配置,可能比一次性迁移全部流程更稳妥。
