项目管理新标准:2026年最值得投资的5大任务推送系统
任务明明已经分派,到了截止日却没人处理;提醒发了好几轮,负责人仍说“没看到”;项目经理每天花时间追问进度,却说不清究竟是哪一步卡住了。到了2026年,值得投资的任务推送系统,不应以“能发多少通知”作为标准,而要看它能否把任务从产生、分派、触达、升级一直连接到完成验证,并让团队知道异常为什么发生。
一、先讲结论:值得投资的不是提醒工具,而是任务闭环
1. 任务推送系统的价值在“送达之后”
我评估这类系统时,首先问的不是“支持多少种提醒”,而是四个问题:任务从哪里来,谁对结果负责,什么情况需要提醒或升级,系统如何确认任务真的完成。缺少其中任何一环,推送都可能变成一条被忽略的消息。
举例说,一条“请在周五前完成需求评审”的通知,只有同时具备责任人、截止时间、任务上下文、逾期处理规则和完成状态,才可能进入管理闭环。若通知只写了任务名称,员工还得另找文档、确认负责人、询问优先级,系统只是把沟通成本从项目经理转移给执行者。
核心判断:任务推送的投资回报,来自减少等待、澄清、漏办和重复跟进,而不是消息发送量增加。采购时,应该比较任务的可执行性、责任清晰度、异常处理能力和全生命周期成本,而非只比较提醒渠道或功能数量。
2. 2026年的“五类系统”比虚构产品榜单更有决策价值
当前可核验的搜索摘录没有提供三篇真实的主题文章正文,也不足以支撑产品排名、用户口碑或市场占有率判断。因此,本文不把未经核实的具体产品包装成“年度第一”,而是比较五类可投资的任务推送系统:通用协作型、企业级项目与项目组合型、研发任务型、IT服务与工单型、低代码及流程自动化型。
这五类方案是选型类别,不是五个具体产品,也不代表每个组织都需要单独采购五套软件。很多团队只需要其中一种;有些大型组织则需要在现有平台上扩展工作流,而不是另起一套系统。若将来要将类别进一步落到具体厂商,必须按相同任务样本、相同套餐口径和相同试点条件逐项验证。
| 方案类别 | 最适合解决的问题 | 优先验证的能力 | 主要投资风险 |
|---|---|---|---|
| 通用协作型任务管理 | 跨职能日常任务分派与跟进 | 责任人、截止时间、视图、轻量规则 | 流程变复杂后容易靠人工补规则 |
| 企业级项目与项目组合管理 | 多项目治理、依赖、资源和权限 | 组合视图、审计、权限、资源管理 | 实施周期、治理成本与使用门槛 |
| 研发任务与缺陷跟踪 | 需求、缺陷、迭代与开发流程衔接 | 状态流转、版本关联、研发协作集成 | 其他部门使用时概念和流程不匹配 |
| IT服务与工单工作流 | 请求受理、分流、审批与服务时限 | 路由规则、队列、升级、服务记录 | 项目型任务被压成单一工单流程 |
| 低代码及流程自动化 | 跨系统、定制化、条件较多的流程 | 连接器、异常处理、变更和维护责任 | 流程依赖少数配置人员,后续难维护 |
这张表的目的不是替团队打分,而是避免一个常见采购错误:把不同问题交给同一组功能指标。研发团队要判断的是任务与代码、版本、迭代之间的关联;服务团队要判断的是分流与响应规则;项目组合管理者关心的则是跨项目依赖、资源和治理。
3. 投资判断至少要过三道门槛
第一道是问题门槛:当前的延误究竟由漏看通知、责任人不清、审批等待、依赖阻塞还是任务范围反复变化造成?如果延误根因是决策迟缓,增加提醒不会让决策自动发生。
第二道是流程门槛:系统能不能准确承接团队现有流程,而不是要求所有人迁就一套演示环境里的标准流程?第三道是经济门槛:订阅费、实施费、迁移费、培训时间、运维成本和未来扩展成本合计后,是否仍比当前做法划算?
因此,我建议把“值得投资”定义成一个可验证的假设:在目标流程中,系统能以可接受的总成本,缩短某个等待节点、降低某类漏办风险或提升状态可见性。没有明确对象、基线和试点期限的投资结论,通常只是功能偏好。

二、背景和真实场景:提醒为什么越来越多,任务却不一定更快
1. 通知堆积的根因通常不在通知渠道
在跨部门项目里,同一项工作可能同时出现在聊天群、邮件、会议纪要、表格和任务系统中。员工看到多个版本,不一定知道哪一个是正式要求;项目经理则可能把“发过消息”误认为“责任已经明确”。消息越多,信息源之间不一致的机会也越多。

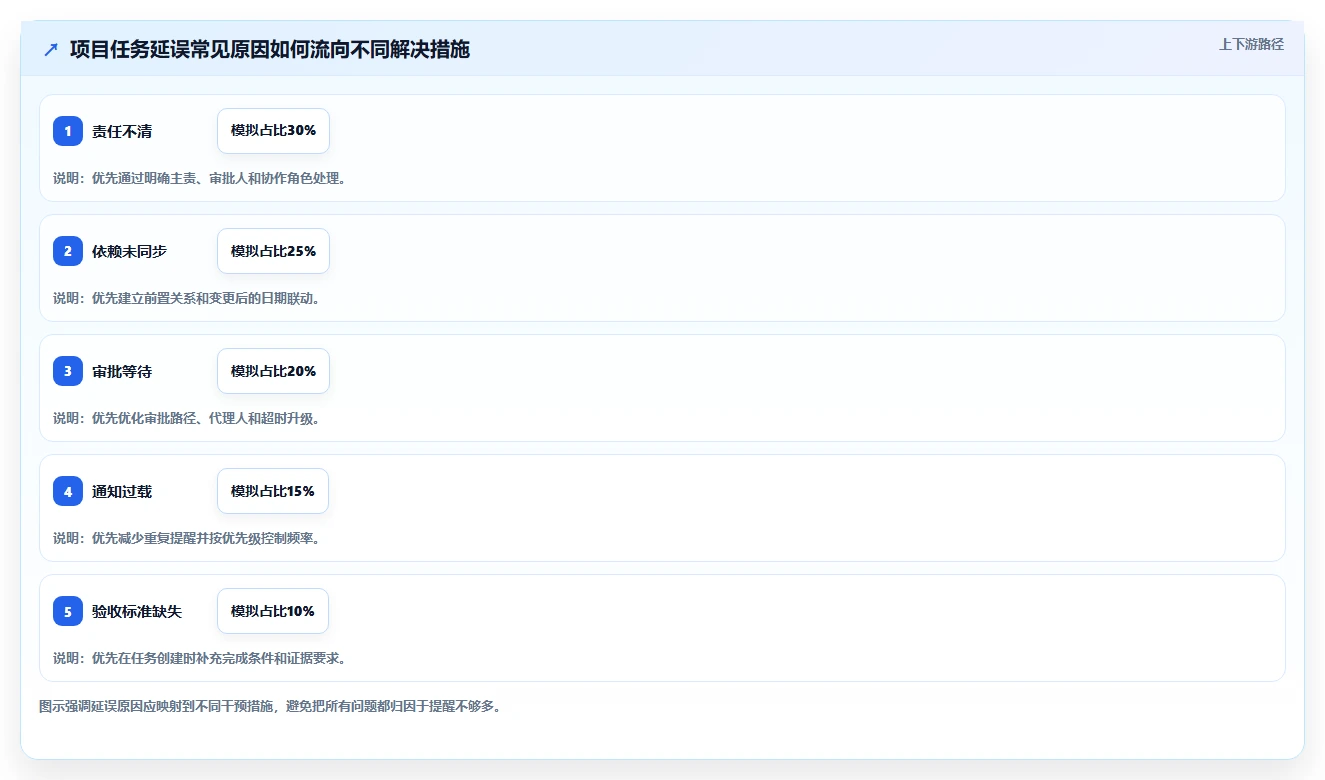

这类问题有明显的链路特征:任务创建时缺少业务背景,分派时责任边界含糊,触达时没有优先级,逾期后没有升级规则,完成时又没有验收标准。系统如果只补上推送渠道,链路上的其他断点仍然存在。
我会先把“漏办”拆成几种原因,而不是直接采购更强的提醒功能:没有责任人、优先级判断错误、通知太频繁导致忽略、审批等待、前序依赖未完成、验收口径不清。不同原因对应的系统能力并不相同。
2. 一个常见的跨部门项目场景
假设一家拥有多个职能团队的企业要上线新服务。市场团队提交上线素材,产品团队确认方案,研发团队交付功能,安全团队完成检查,运营团队准备支持流程。表面上这是五组任务,实际上还存在前后依赖:安全检查需要候选版本,运营准备需要确定功能范围,市场素材需要最终文案。
如果系统只给每项工作设置负责人和截止日期,项目经理仍然要手动追踪依赖。一旦候选版本延期,后续任务的截止日可能已经失效,但系统仍继续按旧日期提醒。此时,增加消息频率只会让更多人收到已经过时的通知。

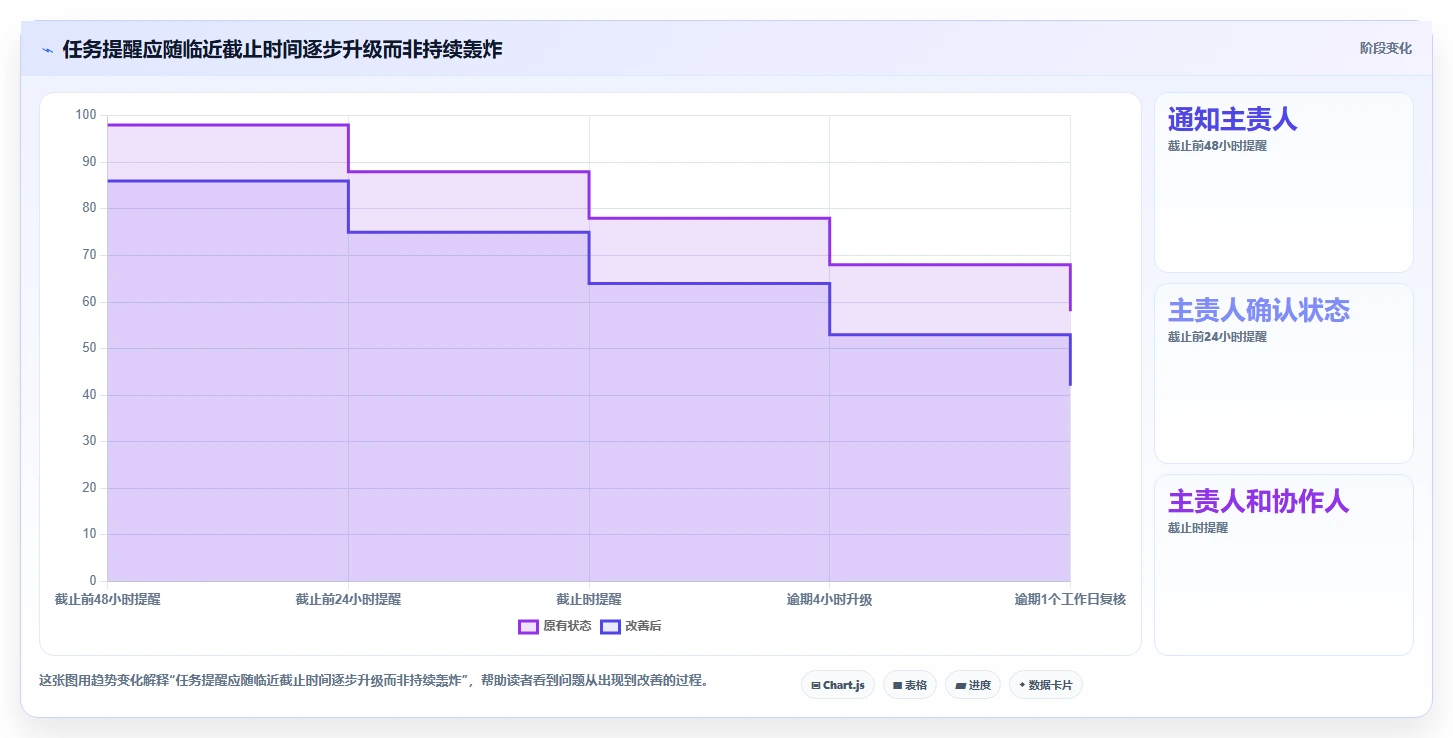

较好的设计是让任务带有依赖关系,并让负责人看到触发条件。例如,“候选版本确认后启动安全检查”;若候选版本未按计划确认,系统提醒的对象应包括责任人和项目协调者,而不是向所有参与者广播。对接收者而言,提醒要说明变化、影响和下一步,而非仅仅显示“任务逾期”。
3. 一条可用的推送要回答五个问题
在试点里,我会拿真实任务检查通知内容。通知至少应让接收者迅速判断:这是什么任务、为什么由我处理、需要完成什么、何时完成、遇到阻塞应该反馈给谁。任务越复杂,越需要能从提醒进入完整上下文,而不是让人凭一句短消息猜测。
- 任务身份:标题和上下文是否足以区分相似任务,是否能回到需求、项目或工单记录。
- 责任边界:主责人、协作人、审批人和知会对象是否分清,避免“大家都看到了,但没人负责”。
- 时间与优先级:截止时间是否有时区、工作日和优先级规则,是否会因依赖变化而同步调整。
- 异常路径:逾期、拒绝、阻塞、无人认领和负责人离岗时,系统如何提醒或转交。
- 完成证据:谁确认完成,验收依据是什么,是否保留变更记录和处理时间。
如果一条消息只有“请尽快处理”,接收者仍需先问清范围和期限,它就不是有效的任务推送。真正的效率提升,往往来自减少这些往返澄清,而不是让通知更醒目。
4. 任务推送与任务管理、流程自动化不是同一个概念
任务管理负责保存任务、责任、状态和上下文;推送能力负责在合适的条件下把信息送到合适的人;流程自动化则依据条件触发任务创建、审批、升级或跨系统动作。它们相互关联,但不能互相替代。
有些团队把群聊机器人当成任务管理系统,结果消息发出后没有稳定的状态记录。另一些团队把所有流程都做成自动化,却没有人负责维护规则。采购时应判断团队缺的是任务记录、触达机制还是流程编排,避免为一个局部症状买下一套过重的系统。

三、拆解常见误区:功能多、消息快,不等于适合投资
1. 误区一:提醒频率越高,执行率越高

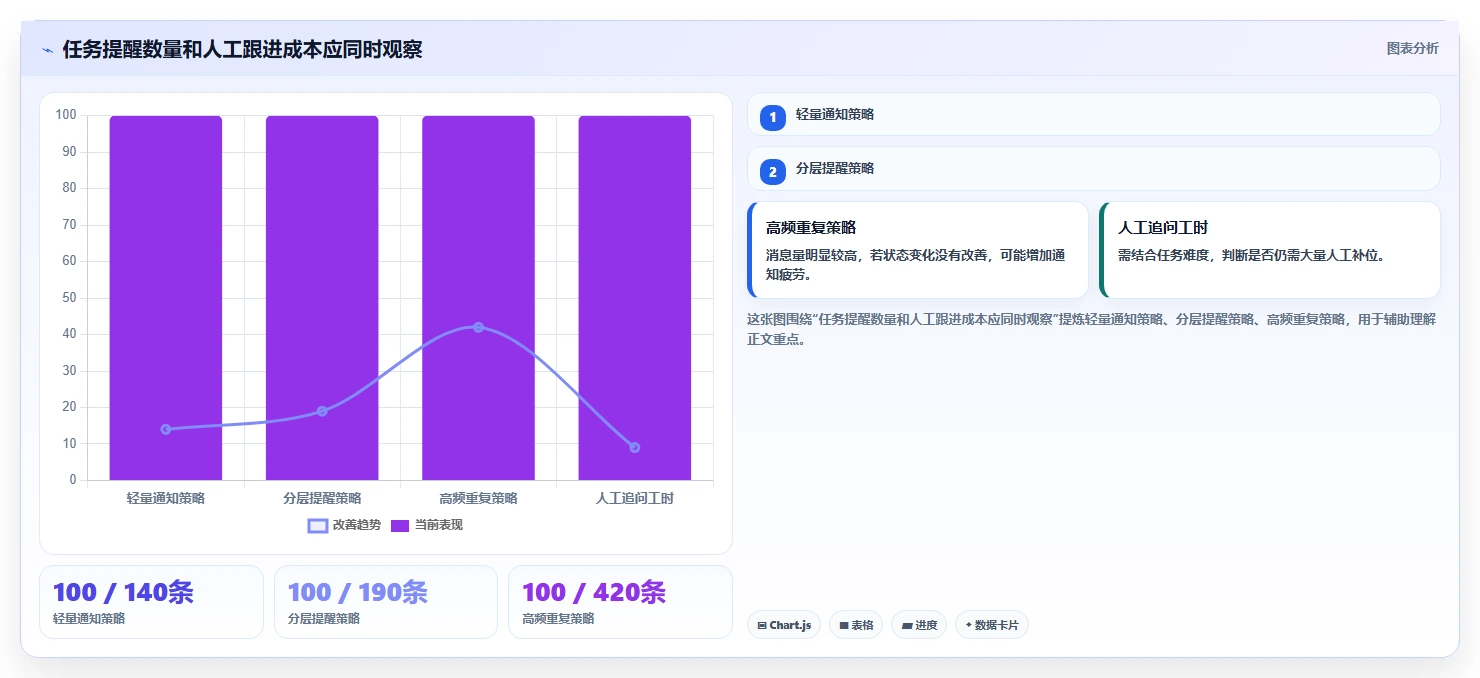

提醒频率在短时间内可能提高可见度,但如果内容重复、没有新状态或不区分紧急程度,接收者会逐渐学会忽略它。系统应支持按任务优先级、截止时间和处理状态设置提醒,而不是对所有任务使用同一节奏。
评估通知质量时,不只看“发送成功率”,还要看首次触达后多久有人响应、多少提醒没有带来状态变化、多少任务需要人工再次追问。如果提醒次数上升而状态变化没有改善,通常意味着流程设计或任务质量存在问题。
2. 误区二:功能清单越长,长期价值越大
采购演示常常展示仪表盘、自动化、甘特图、审批、移动端和多种集成。但功能存在,不代表团队会使用;可以配置,也不代表组织有能力长期维护。每增加一个复杂规则,都要考虑谁创建、谁审批、谁处理例外、谁在流程变化后更新。
我会要求供应方把关键场景现场走一遍,而不是只看功能菜单。比如创建一项带依赖的任务、变更截止时间、通知主责人、处理阻塞、启用代理人、完成后留下验收记录。能否讲清异常如何处理,比演示十个看板更能说明工具是否适配。
3. 误区三:自动化越多,人工管理越少
自动化适合规则明确、重复频繁、结果可验证的任务。例如申请通过后自动创建后续任务,或逾期后通知责任人和项目协调者。但如果规则条件模糊,自动化只会更快地执行错误分派、错误截止时间和不必要的通知。
试点时要记录自动化的成功路径和异常路径。若系统无法解释“为什么任务被分给这个人”或“为什么触发了这条提醒”,管理者很难排查错误。规则应有负责人、变更记录、停用方式和测试环境,不应依赖某位员工记得当初怎么配置。
4. 误区四:只比较订阅价格,不算总拥有成本
软件费用只是总成本的一部分。迁移旧数据、清理重复任务、设计流程、配置权限、培训用户、维护集成和处理离职交接,都可能消耗内部人力。表面上单价较低的工具,如果需要大量定制或人工补流程,总成本未必低。
我建议用至少一年的时间范围做预算,并把内部投入折算为人天。不同供应商报价可能采用席位数、功能模块、自动化用量、存储空间或服务等级等不同口径,比较时必须统一团队规模、功能范围和合同周期。
| 成本项目 | 容易漏算的内容 | 采购前要问的问题 |
|---|---|---|
| 订阅与许可 | 高级功能、访客、只读用户、自动化额度 | 目标场景所需功能是否包含在当前套餐中? |
| 实施与迁移 | 流程梳理、字段映射、历史数据清理 | 迁移由谁执行,如何验证迁移完整性? |
| 培训与变更 | 管理者培训、团队上手、制度调整 | 试点后是否需要持续培训和内部推广? |
| 集成与运维 | 接口开发、规则维护、权限审查 | 系统变更后由谁维护连接和自动化? |
| 退出与可迁移性 | 数据导出、附件保留、历史记录归档 | 合同结束时能否按可用格式完整导出数据? |
5. 误区五:统一流程就能统一管理所有团队
项目、工单、研发缺陷和行政申请的工作属性不同。强行统一字段和状态,可能导致一线人员用绕行方式记录真实工作,管理报表看起来整齐,实际数据却失真。统一的应该是必要的治理底线,而不是每个团队的全部操作细节。
比较稳妥的做法是区分“组织级公共字段”和“团队级流程字段”。前者可以包括项目标识、负责人、优先级、状态和更新时间;后者则允许研发使用迭代与版本信息,服务团队使用服务类别与响应时限,项目管理办公室使用依赖和资源状态。
6. 误区六:系统上线就等于流程完成
上线只是开始。新系统里的任务是否完整、负责人是否及时维护状态、管理者是否根据数据调整工作方式,都会影响结果。如果旧表格、聊天群和邮件继续作为真正的工作记录,系统很快会变成第二份台账。
因此,试点验收不仅要看功能是否配置完成,还要看团队是否形成明确的记录规则:什么任务必须进入系统,谁负责更新状态,遇到异常如何处理,哪些信息可以留在聊天工具,哪些决定必须进入正式记录。

四、专业判断逻辑:怎样评估五类任务推送系统
1. 先把任务分成三种风险,而不是先看产品功能
第一种是低风险、高频任务,例如例行检查、素材交付和普通内部协作。核心诉求通常是快速创建、容易分派、提醒不打扰,工具应轻便,配置门槛不宜过高。
第二种是高依赖任务,例如产品上线、跨部门交付和多个团队共同完成的项目。重点是依赖关系、负责人变更、关键路径和状态汇总。系统需要让管理者发现“谁在等谁”,而不是只展示每个人的任务数量。
第三种是高风险或受治理约束的任务,例如涉及审批、服务承诺、访问权限和审计记录的工作。此类场景要看升级机制、权限分层、完整记录和异常处理,不能只凭上手快或界面简洁作决定。
2. 给五类方案建立同一套比较问题
比较不同类别时,我会使用统一的问题框架,但不要求每类方案在每个维度上得分相同。重要的是确保所有候选方案都回答同样的问题,并且对关键限制明确记录,避免在演示时被不同卖点带着走。
- 任务模型:是否支持负责人、协作者、审批人、依赖、优先级和验收条件?
- 推送规则:是否能按状态、时限、优先级和工作时间设置提醒?能否控制重复通知?
- 异常处理:责任人离岗、任务无人认领、前置事项延迟时,系统如何处置?
- 记录与分析:能否查询任务变更、逾期原因、处理时长和提醒后的状态变化?
- 集成边界:已有聊天、日历、研发、身份管理或文档系统如何衔接?
- 数据与退出:权限、备份、导出、保留期限和合同结束后的迁移方式是否清楚?
- 维护责任:自动化规则由谁配置、审查、测试和交接?
3. 五类方案各自的投资判断
(1)通用协作型任务管理工具
这类方案适合任务类型多、团队规模中小、流程相对灵活的组织。它通常能满足日常分派、截止日期、状态视图和轻量自动化,启动门槛可能较低。重点应检查任务上下文能否保留,以及跨项目汇总是否足以支持管理者。
其边界在于复杂治理和精细资源计划。若组织开始依赖大量自定义字段、手工同步表格和复杂权限规则,轻量协作工具可能逐渐承担了超出设计初衷的工作。此时应比较升级治理能力与迁移到企业级方案的成本,而不是无止境叠加配置。
(2)企业级项目与项目组合管理平台
这类方案适合同时管理多个项目、需要项目组合视图、资源规划、权限控制和审计记录的组织。对大型团队而言,价值不只在任务提醒,还在于让项目依赖、资源冲突和治理状态可以汇总观察。
但企业级平台的实施与组织变更成本通常更高。若项目管理制度尚未形成,先采购复杂平台可能把管理问题固化成大量字段和审批步骤。建议先明确项目分级、职责模型和汇报口径,再验证系统是否支持这些规则。
对于100人以上、项目跨多个部门的组织,可以把PingCode纳入候选评估,但应把它当作具体平台样本,而不是未经比较的结论。评估时要在目标版本中验证项目与任务管理、权限、集成、数据治理、部署选项和实施支持是否符合当前需求,并书面确认套餐及合同边界。
(3)研发任务与缺陷跟踪系统
研发团队的任务并非孤立的待办事项,常与需求、缺陷、代码变更、版本、迭代和发布计划相连。适合的系统应让任务状态与研发活动有足够关联,让团队能追溯某个变更对应什么需求、缺陷或发布目标。
局限是研发领域的流程语言未必适合市场、财务或行政团队。若企业希望全员使用同一套研发工作流,需先确认非研发部门是否能用自己的任务模型工作,而不是把所有任务都硬映射为缺陷、故事或迭代事项。
(4)IT服务与工单工作流系统
当工作以请求、故障、服务台受理、审批和服务时限为中心时,工单型方案更自然。系统可以按照请求类型、影响范围、服务队列和优先级分流,并在超时或状态变化时通知相关人员。
它不一定适合所有项目任务。长期项目里有目标、阶段、依赖和交付物,若完全套用工单的受理与关闭逻辑,团队可能难以表达项目全貌。要判断组织是需要服务流程的稳定闭环,还是项目协作的连续规划。
(5)低代码及流程自动化平台
低代码方案适合流程独特、跨系统条件多、标准产品难以直接覆盖的场景。团队可按业务规则组合表单、审批、通知和数据流转,减少重复录入,尤其适合存在大量固定规则的操作流程。
其风险也很明确:灵活性会带来维护责任。若只有一两位员工理解流程,人员变化就可能造成规则失效。必须明确开发、测试、上线审批、版本管理、异常告警和交接责任,并评估连接器变化或源系统升级后的维护成本。
4. 用总拥有成本模型比较投资,不要只看报价
我通常把第一年成本拆为许可、实施、迁移、培训、集成和内部维护六类。以内部人天估算配置、清理数据和培训投入,再把后续年度的订阅与维护成本单独列出。报价不统一时,至少明确用户数、功能范围、服务等级和合同周期。
投资回报也不应只用“节省了多少工时”来描述。可以分别估算减少的人工追问时间、重复录入时间、等待时间和漏办导致的返工成本。对高风险任务,避免一次严重漏办的价值可能高于日常节省的零散分钟数,但需要由组织根据实际损失判断,不能用未经验证的行业均值代替。
一个简化的评估式是:净收益=可核验的节省工时价值+可核验的返工减少价值+风险损失变化-订阅、实施、培训、维护和退出成本。其中每一项都需要注明口径、时间范围和归属团队,否则数字看似精确,实际不可复核。

五、具体案例与数据观察:用小试点证明闭环,而不是先相信承诺
1. 先说明案例数据的边界
我不把下文的数字包装成真实客户实测或行业基准。它们是为了演示试点设计的情景模拟,读者可以替换为自己的基线。这样做比引用没有来源的“效率提升百分比”更有用,因为团队能看清楚指标如何定义、如何采集,以及怎样判断结果是否值得推广。
例如,一个跨部门团队有200项待交付任务,其中40项在试点开始前被标记为高优先级。团队运行四周后,分别统计责任人完整度、首次响应时间、按期完成率、人工追问次数和状态更新延迟。比较时必须使用同一类任务,不能拿试点期的小任务与前期的大项目直接对比。
2. 先采集基线,再上线系统
试点前至少选取两到四周的任务记录作为基线,记录创建时间、责任人确认时间、首次响应时间、状态变更、实际完成时间和阻塞原因。若现有数据缺字段,可以用少量人工抽样补齐,但要标明抽样范围和缺失情况。
除了结果指标,也要保留过程指标。比如任务提醒后有没有响应、响应后多久开始处理、逾期任务是否升级、完成后有没有验收记录。这样才能判断变化来自系统功能、团队行为改变,还是工作量本身减少。
3. 用模拟数据演示一次试点判断
下表是一组假设情景,不是客户案例:试点前四周与试点后四周各观察200项同类任务。试点后按期完成率提高,但这并不自动证明系统带来了提升。还要检查任务复杂度、人员构成、节假日、项目阶段和管理政策是否发生变化。

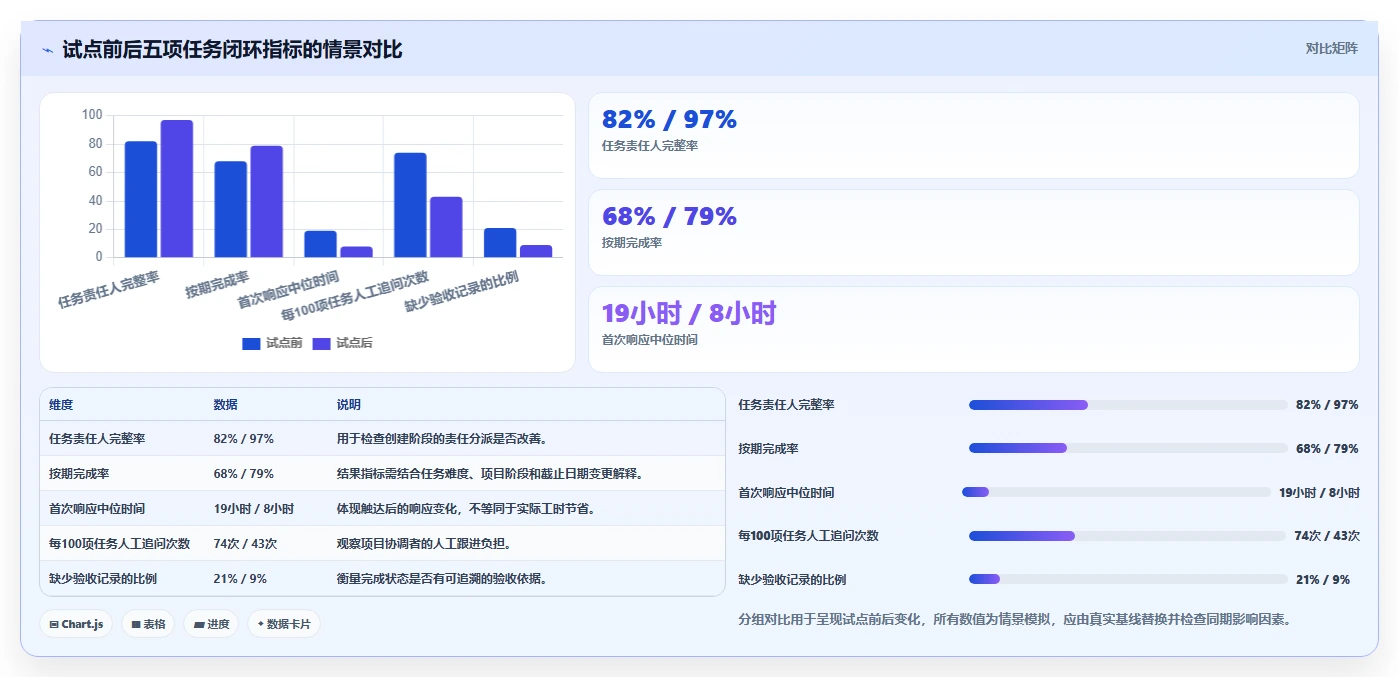

| 观察指标 | 试点前情景值 | 试点后情景值 | 如何解释 |
|---|---|---|---|
| 任务责任人完整率 | 82% | 97% | 观察创建环节是否减少无主任务 |
| 首次响应中位时间 | 19小时 | 8小时 | 观察任务是否更快进入处理,不代表总工时减少 |
| 按期完成率 | 68% | 79% | 需排除任务难度和项目阶段差异 |
| 每100项任务人工追问次数 | 74次 | 43次 | 观察项目经理追进度负担变化 |
| 完成后缺少验收记录的比例 | 21% | 9% | 观察闭环质量,而不仅是状态改为完成 |
这组模拟结果的重点不是“提升了多少”,而是指标之间的关系。责任人完整率改善,可能使人工追问减少;首次响应变快,不一定让任务总周期缩短;按期率变高,也可能是团队把截止日期设得更宽松。因此,试点复盘必须回到任务样本,逐条核验定义与背景。
4. 避免把相关变化误判为系统效果
如果条件允许,可以找一个工作类型、团队规模和项目阶段相近的对照组。试点组使用新系统,对照组维持原流程,分别比较变化幅度。若无法设对照组,至少按任务类别分层,并记录试点期间的组织调整和工作量变化。
还应特别检查副作用:提醒是否增加,用户是否转回聊天记录任务,任务是否被拆得过碎,管理者是否为了提高按期率而修改截止日期。如果执行率改善的代价是大量重复录入或更多通知疲劳,投资结论就需要重新评估。

5. 用任务样本做验收,不要只看演示流程
试点应挑选真实、具有代表性的任务,而不是特意挑选最容易自动化的例子。样本可以包括按期完成任务、依赖阻塞任务、责任人临时变更任务、逾期任务和需要审批的任务。系统能否处理异常,往往比能否完成理想流程更能说明真实价值。
每个样本都要记录预期流程、系统实际动作、人工补救、异常原因和最终结果。若一项任务必须由项目经理在系统外提醒、再手动更改状态,应该把这部分人工操作算入成本,而不是归功于系统自动化。
六、不同组织的行动建议:从小试点走到可控推广
1. 小团队:先解决任务入口混乱
团队人数较少、项目较简单时,先不要配置复杂的升级链和多层审批。建立统一任务入口,强制明确负责人、截止时间、优先级和完成条件,再通过一到两种视图检查逾期与阻塞任务。
建议先选一个跨职能的小项目试行两到四周。重点观察成员是否愿意主动更新状态、重复提醒是否减少、任务是否能从创建记录一路追到结果。如果团队仍需复制同一信息到多个地方,优先解决数据入口和协作习惯,而不是增加更多自动化。
2. 跨部门团队:把依赖与责任边界放在提醒之前
跨部门项目容易出现“每个团队都完成了自己的任务,但整体仍延期”。此时,系统需要展示前置关系、交付物和变更影响,并明确谁有权调整关键日期。提醒应该在依赖状态变化时通知受影响的人,而不是只向原负责人重复发送逾期信息。
行动上可以先画出一条核心业务链:任务由谁提出、由谁确认、谁执行、谁验收、异常通知谁。只对关键节点配置自动提醒,非关键任务维持较轻的协作方式。这样既能保持管理可见性,也不至于让全员被每个状态变化打扰。
3. 研发团队:从需求到交付验证关联关系
研发团队应重点检查需求、缺陷、迭代、版本和发布信息能否保持一致,任务状态能否反映真实开发进度。若任务系统与代码、测试或发布工具之间需要反复手动同步,数据延迟会让提醒和报表失去可信度。
试点时,选择一个有需求变更、缺陷修复和版本交付的迭代,检查每项任务能否找到上下文、负责人和验收依据。不要只统计关闭数量,还要抽查关闭任务是否满足完成定义,避免团队为了改善报表而提前关闭事项。
4. 大型组织:先做治理和数据边界设计
大型组织的选型难点不只是功能,而是组织权限、项目分层、数据范围、审计要求和系统共存。采购前应明确哪些数据可以跨部门共享,哪些任务需要严格限制访问,项目结束后数据保留和导出由谁负责。
可先选择一个业务单元和一种任务类型试点,再评估能否扩展到其他部门。试点成功不代表所有业务都适合复制同一模板;应把通用治理规则与部门流程模板分开管理,并设置规则维护和审批责任人。
5. 已有系统表现尚可:先判断是否需要替换
如果现有平台能够记录责任、状态和完成依据,只是通知设置不理想,可能只需调整提醒规则、建立升级路径或改善任务模板。替换系统会带来迁移、培训、习惯重建和集成变更成本,不能只因为新产品演示更漂亮就启动迁移。
如果现有系统无法表达关键依赖、权限边界或审计要求,且长期依赖手工表格补足,才更适合进行替换评估。比较时要把迁移周期和双系统并行期列入计划,并准备失败回退方案。

七、不同情况下的取舍:选择合适的边界,而非追求全能
1. 预算有限与流程复杂,先选哪一项
预算有限、任务风险较低时,优先选可快速落地、价格口径清楚、数据可导出的方案。不要为了暂时用不到的高级资源规划能力买单。若流程复杂但预算紧张,先缩小试点范围,验证最关键的两三个节点,不要一次性自动化整条流程。
相反,如果任务涉及重大交付、合规要求或跨部门依赖,单纯追求最低许可费用可能会放大管理风险。此时应为权限治理、审计、服务支持和实施能力留出预算,但仍要在合同里确认对应能力及责任范围。
2. 灵活配置与标准化治理,如何平衡
灵活配置能贴合部门实际,但过多例外会让管理者无法横向比较。标准化有利于治理,却可能让团队用绕行方式记录任务。我的取舍原则是:组织级字段保持少而稳定,部门级流程允许差异,例外流程必须有负责人和复核周期。
如果某个自定义字段只有一个团队使用,且不会影响组织汇总,就不必强行推广。如果字段承载风险等级、负责人或交付状态等关键治理信息,则应定义统一口径,并定期检查数据质量。
3. 即时提醒与减少打扰,如何取舍
紧急故障、审批超时和关键依赖阻塞,适合即时提醒;普通任务的状态变化则可以汇总通知。推送策略应根据风险和时限分层,并允许个人配置非关键通知的汇总方式,但不能让关键风险完全依赖个人偏好设置。
建议监测每位成员每天收到的任务类通知数量、重复通知比例和提醒后的状态变化。若消息量上升但状态变化没有同步改善,应先减少低价值提醒,并检查任务规则是否清楚。
4. 一体化平台与专业工具,如何取舍
一体化平台的优势是减少重复登录和数据分散,适合任务场景接近、希望集中治理的组织。专业工具可能在研发、服务管理或流程自动化方面更贴合特定工作,但会带来集成、权限和数据同步负担。
不要用“一个系统覆盖所有部门”作为先验目标。先列出各部门必须保留的专业流程,再看哪些字段、状态和报表适合统一。只有共享的管理目标才值得统一;业务操作不同,允许在同一治理框架下采用不同流程,往往更实际。
5. 自动化与人工判断,如何取舍
规则稳定、条件明确、错误成本可控的步骤适合自动化。涉及优先级取舍、资源冲突、客户承诺和异常影响的决策,通常仍需要负责人判断。系统可以提供信息和触发复核,但不应把所有管理判断都隐藏进自动化规则。
每条关键自动化都应有测试样例:正常情况、边界条件、缺字段、负责人失效和规则变更。上线后定期抽查触发记录,确认规则没有因组织调整而失效。自动化越关键,越需要清晰的所有者和回退方式。

八、结论:把采购决策变成一场可复核的试验
1. 2026年的新标准,是任务责任和结果可追溯
值得投资的任务推送系统,不是让所有人收到更多消息,而是让任务从创建开始就有明确责任、合理时限和可执行上下文;在依赖变化时通知真正受影响的人;在逾期或阻塞时进入明确的处理路径;在完成后留下可核验的结果。
五类方案各有适用边界:通用协作型解决轻量分派,企业级项目组合方案应对多项目治理,研发任务系统连接开发流程,IT服务系统处理请求与服务时限,低代码平台承接高度定制的跨系统工作。不存在脱离场景的绝对第一名。
2. 下一步可以按这六步执行
- 写下一个具体问题:例如“跨部门任务逾期后无人发现”,不要写成宽泛的“提升效率”。
- 拆解任务链路:画出创建、分派、触达、处理、升级和验收节点,标出当前断点。
- 建立基线:统一任务类型和统计周期,记录责任人完整率、响应时间、逾期原因和人工追问次数。
- 筛选方案类别:根据任务风险、流程复杂度、治理要求和现有系统,先确定需要评估的类别。
- 用真实样本试点:测试正常任务、逾期任务、依赖阻塞、人员变更和完成验收,不以销售演示代替验证。
- 复盘总成本与副作用:把许可、实施、培训、维护、通知负担和数据迁移一起纳入结论,明确扩大、调整或停止的条件。
如果试点只证明“系统可以发出提醒”,还没有证明它值得投资;如果试点证明特定任务的责任更清楚、人工追问减少、异常更快暴露,而且成本与维护责任可接受,才有理由扩大使用范围。
我对这类系统的最终判断很简单:不要先问它能提醒多少次,先问每一次提醒能否推动一个明确的下一步。下一步就从团队最近一批逾期任务开始,抽样复盘原因,再选一个流程做小规模验证。先找到真实断点,再决定投资哪一类系统,比追逐“2026年最佳工具”更可靠。

常见问题解答(FAQ)
1. 2026年值得优先评估的5类任务推送系统是什么?
我在选工具时,发现很多榜单会把功能最多的产品排在前面,但团队规模和工作流程差异很大。所谓“5大”到底应该按产品名选,还是按使用场景选?
比起把未经核实的具体产品排成名次,更可靠的做法是先按工作场景筛选五类方案:通用协作型任务管理工具,适合日常跨部门分工;企业级项目与项目组合管理平台,适合多项目、复杂权限和资源统筹;研发任务跟踪系统,适合需求、缺陷与开发流程协同;IT 服务管理与工单系统,适合请求分流、审批和服务时限管理;
低代码或流程自动化平台,适合需要连接多个系统、规则较特殊的流程。判断哪一类值得评估,先看任务从创建到完成是否能在一个流程里被分派、提醒、升级和留痕。类别是初筛方法,不是产品排名;具体产品的版本、价格、集成能力和数据政策都应在采购前核实。
2. 怎么判断一套任务推送系统是否值得投资?
我担心只比较订阅价格,会漏掉实施、迁移和培训这些后续开销。除了功能清单,我还应该用什么标准判断它能不能带来实际价值?
先算总拥有成本,而不是只看月费:可把订阅与许可、实施配置、数据迁移、培训、集成维护及内部管理工时分别列项,再与当前任务遗漏、人工催办和状态汇总所耗费的时间比较。若供应商给出效率提升比例,应追问样本范围、统计周期和计算口径;没有可核验依据时,不要把宣传数字当作采购收益。
建议用四项指标做前后对照:按时完成率、逾期任务数、从分派到首次响应的时长、人工催办次数。先记录现状基线,再在试点期间用相同口径统计;如果提醒变多了,但逾期和人工跟进没有改善,投资价值就需要重新评估。
3. 采购任务推送系统前,怎样设计试点才不被演示效果误导?
我参加过产品演示,流程看起来很顺,但真实团队里有临时变更、任务依赖和跨部门交接。怎样用有限的试点时间看出系统是否适合我们,而不是只验证它能不能展示功能?
先选一条真实但范围可控的工作流,例如每周都会发生的跨部门审批或项目交接,并纳入不同角色、常见例外和逾期任务。试点前记录当前完成率、响应时间和催办次数,明确谁负责配置、谁负责使用、谁负责核对结果,避免最后只能得到“大家觉得还不错”这样的主观结论。
试点时至少验证三种情况:任务正常完成、责任人缺席或任务逾期、任务内容或负责人发生变化。逐项检查提醒是否送达正确的人、升级规则是否生效、处理记录能否追溯。结束后按原有基线比较数据,并访谈实际使用者,重点确认通知是否造成干扰、规则是否难以维护。
4. 怎样避免任务推送系统变成“通知越来越多,任务还是没人做”?
我最担心的是工具上线后,群消息、邮件和应用提醒同时出现,最后大家习惯性忽略通知。怎样设计推送规则,才能让提醒真正推动任务闭环?
把推送设计成有条件的工作流,而不是对每个任务都重复提醒。任务创建时应明确负责人、截止时间和完成标准;首次提醒可与截止时间关联,逾期后再按责任链升级。对于已完成、取消或改期的任务,应及时停止旧提醒,否则过期通知会削弱团队对系统的信任。
上线初期先控制提醒数量,按任务类型设置渠道和频率,并每周检查被忽略的提醒、重复通知和逾期原因。若同一类任务反复需要人工催办,优先检查责任分配、截止时间和流程规则是否清晰,而不是简单增加提醒次数。
核心关键词
文章包含AI辅助创作:项目管理新标准:2026年最值得投资的5大任务推送系统,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/183155
读者评论
文章没有直接给五款产品排名,而是按使用场景分类,这种写法更适合前期筛选;具体采购仍需要团队用真实任务做试点。
文中把触达和完成验证分开讨论很重要。通知显示已发送,并不代表负责人看到了,更不能证明任务已经按验收标准完成。
跨部门项目里,依赖变化后截止时间仍沿用旧日期确实容易造成无效提醒,选型时应重点验证日期联动和异常升级机制。
总成本不只有订阅费,迁移、培训和规则维护也会占用内部人力。用一年周期统一口径比较,结论会更接近实际投入。
文中的漏斗和原因比例注明是情景模拟,而非行业统计,这一点比较严谨。实际试点最好用本组织的基线数据替换这些示例。
