2026年效率之选:6款顶级内部管理软件全面对比

2026年挑选内部管理软件,最容易踩的坑不是漏看某个功能,而是把“功能最多”误当成“最适合”。一个120人的研发团队,可能需要把需求、缺陷和版本计划连起来;一家门店密集的服务企业,可能更在意排班、审批和移动通知;已经深度使用某种沟通工具的公司,迁移到另一套协作入口反而会增加成本。本文把6款工具放进同一套决策框架:不做缺乏依据的绝对排名,而是判断它们各自适合解决什么管理问题、需要付出什么落地成本,以及上线前应该验证什么。

一、先讲结论:内部管理软件没有通用冠军

1. 六款工具的定位先看清

本文比较的六款工具是 PingCode、飞书、钉钉、企业微信、泛微 e-office 和明道云。它们并不是六个完全同类的产品:有的更偏研发与项目管理,有的以协同办公和沟通为入口,有的重点在流程、人事行政或低代码应用搭建。把它们放在一起比较,是为了帮助企业从管理任务出发筛选,而不是把不同类型的软件硬排成一张“谁最好”的榜单。

如果你管理的是100人以上的研发或产品团队,重点关注需求流转、版本计划、缺陷跟踪和跨团队协作,可以先评估 PingCode。它更适合需要把研发项目过程系统化的组织,不应被当作所有行政、人事和经营流程的万能平台。

如果企业希望统一沟通、文档、日程和日常协作入口,可以比较飞书、钉钉和企业微信。它们的实际价值往往不只来自软件功能,也受员工已有使用习惯、外部客户沟通方式和现有系统集成条件影响。

如果主要痛点是审批制度、组织流程和办公管理,可把泛微 e-office 纳入考察;如果企业有许多独特表单、台账和跨部门流程,希望由业务团队快速搭建应用,则可评估明道云一类低代码平台。

产品 更适合优先评估的管理任务 适合的团队画像 采购前重点核验
PingCode 研发项目、需求、缺陷与版本协作 研发流程复杂、需要跨职能协同的中大型团队 流程配置深度、权限颗粒度、与现有研发工具的衔接
飞书 沟通、文档、会议、日历和协同办公 希望用统一协作入口减少信息分散的团队 组织迁移成本、权限治理、关键业务系统集成
钉钉 组织沟通、审批、考勤及移动办公 重视移动管理、流程执行和组织触达的企业 套餐边界、流程复杂度、员工使用习惯
企业微信 内部沟通与外部客户连接 日常业务依赖客户沟通、服务跟进的组织 客户数据管理、应用集成、外部联系人治理
泛微 e-office 流程审批、行政办公和组织管理 有明确制度流程、需要集中管理审批的企业 实施周期、流程变更成本、运维和服务方式
明道云 表单、业务台账和轻量应用搭建 业务流程差异明显、希望快速配置应用的团队 数据权限、应用维护责任、复杂场景扩展能力

我的核心判断是:先选管理对象,再选软件类型,最后才比较品牌和套餐。如果当前没有统一的流程定义,直接购买功能更丰富的平台,常常只是把混乱搬进系统;如果流程已经明确,工具是否能降低跨部门等待、减少重复录入,才是更有意义的评估重点。

2026年效率之选:6款顶级内部管理软件全面对比

2. “顶级”要转成可以检验的标准

“顶级”不是一个足够清楚的采购标准。对一家企业而言,真正有价值的产品至少要通过三道检验:员工愿不愿意持续使用,关键流程能不能跑通,管理者能不能看到可信的数据。如果其中一项失败,再多的模块也难以转化为效率。

我会把评估分成两层。第一层是产品能力:任务、权限、流程、集成、数据导出与部署方式是否满足需要。第二层是组织适配:负责人是否明确、员工培训是否可执行、旧数据是否需要迁移、系统变更后由谁维护。前一层决定“能不能做”,后一层决定“能不能用下去”。

3. 选型结果应该是候选范围,不是绝对名次

在没有企业规模、行业、现有系统、预算和试点结果的情况下,我不会给六款产品编一个看似精确的总分榜。将不同软件放进单一排名,会掩盖它们解决的问题并不相同这一事实。更实用的输出是:哪些产品进入短名单、每款产品分别要验证什么、哪些条件不满足就应淘汰。

二、背景和真实场景:软件问题通常从“信息断点”开始

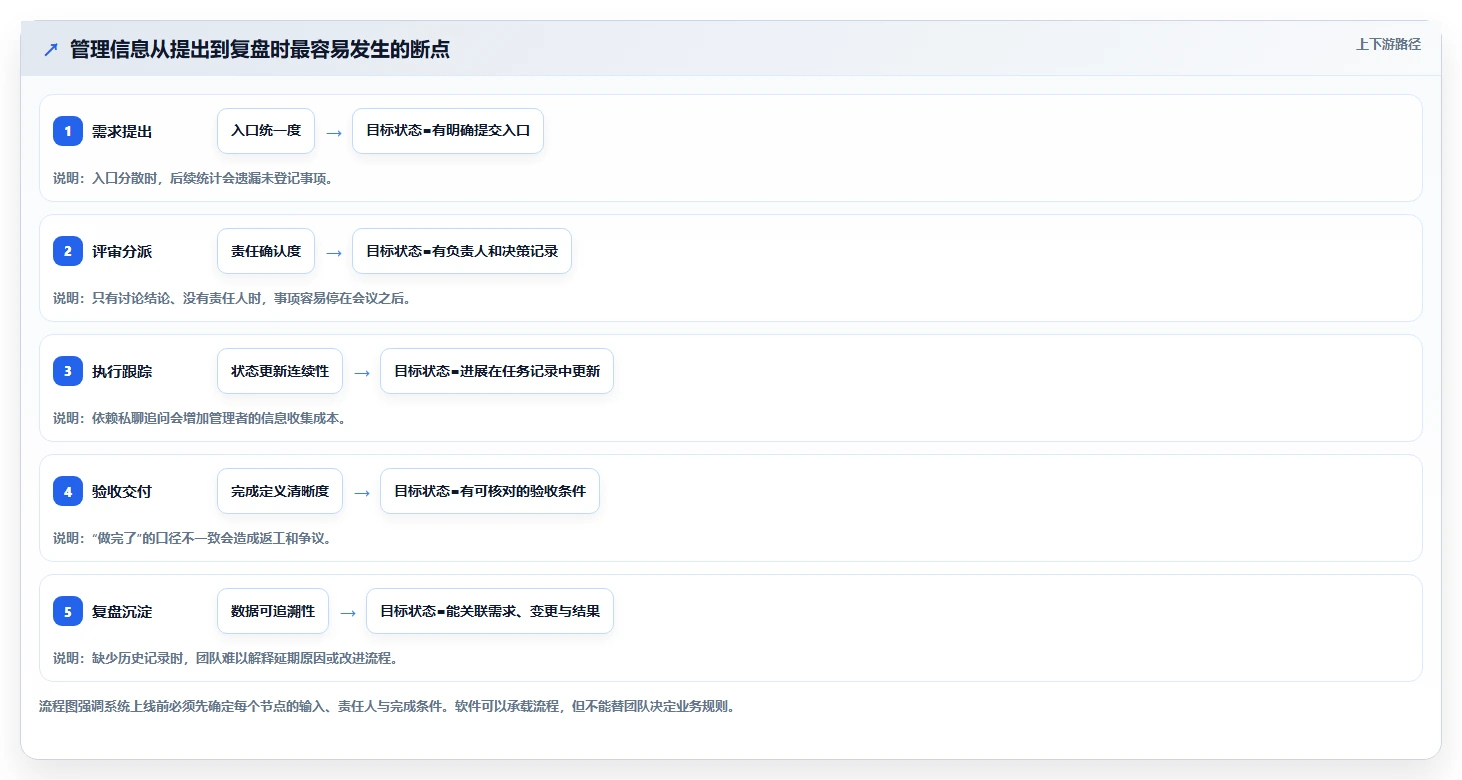

1. 一个流程有三个入口,员工就可能维护三份事实

设想一个常见的跨部门任务:销售提交客户需求,产品经理确认优先级,研发评估排期,负责人审批资源,交付团队最后回报进度。若需求在聊天群,排期在表格,审批在另一个系统,进展又靠周会口头汇报,管理者面对的不是一个流程,而是几份彼此不同步的记录。

这种情况下,新增软件未必立刻带来效率提升。它首先需要让团队回答几个问题:哪个记录是最终版本?谁负责更新?状态变化由谁触发?被退回的事项怎样重新进入流程?如果团队对这些问题没有共识,新平台可能只是多出一个需要填报的地方。

因此,我判断管理软件的价值时,会先检查“信息是否能沿着业务过程连续传递”。系统能否从提出需求一路记录评审、执行、验收和复盘,比首页有多少模块更能说明它是否匹配当前工作。

2. 同样叫“管理软件”,实际是在解决不同层级的问题

内部管理至少可以拆成四类任务。第一类是沟通和协作,解决消息、文档、会议和任务分散;第二类是流程与行政,解决申请、审批、制度和日常运营记录;第三类是专业工作管理,例如研发、产品、项目或客户服务;第四类是应用与数据配置,解决业务表单和台账难以标准化的问题。

这些类别会发生交叉,但并不意味着一个产品能在每个类别都做到最好。协作平台可以提供任务能力,却未必适合管理复杂研发版本;低代码工具可以搭建业务表单,却不一定天然具备成熟的组织流程治理;研发项目工具能追踪任务状态,却不必然承担全公司的考勤和行政审批。

3. 小团队与百人以上组织的成本结构不同

十几人的团队,负责人可以在会议上直接确认事项,流程变化也容易口头同步。组织扩大后,工作依赖关系、权限边界和数据口径都会变复杂:新员工不知道去哪里找资料,部门之间对“已完成”的定义不一致,管理者需要反复催问进度,系统管理员则要控制访问和数据变更。

百人以上组织尤其要把权限、审计、跨部门协作和系统集成纳入选型。PingCode主要服务中大型企业及100人以上组织,适合将研发和项目管理复杂度作为首要问题的团队;不过,团队人数只是筛选条件,不是购买理由。研发流程是否需要统一、现有工具能否继续协同、管理者是否愿意承担流程治理,才决定是否值得进入试点。

2026年效率之选:6款顶级内部管理软件全面对比

4. 选型要对准具体的等待和返工

我建议把“效率低”改写成可以观察的问题。例如:审批从提交到确认平均要等多久;每个项目要重复录入多少次状态;每月有多少事项因为负责人不清而重新分派;管理者整理周报要花多少时间。只有把痛点写成行为和耗时,试点才有基线。

如果企业说不出当前最耗时的环节,就先做两周左右的流程观察,而不是立刻采购。记录事项从发起到结束经过哪些人、使用哪些系统、在哪些节点停留,通常比先做一张功能需求清单更能找到真正的改善入口。

三、六款软件逐一看:适用边界比功能清单更重要

1. PingCode:优先评估研发项目过程是否需要被统一

PingCode适合纳入中大型研发组织的候选名单,尤其是需求、开发、测试、缺陷和版本计划分散在多个工具或沟通渠道中的团队。它的评估重点不应只是“有没有任务管理”,而应是企业能否把自己的研发过程映射到系统中,并在角色、状态和数据关联上形成可维护的做法。

试点时,我会选一条真实业务线,跑通从需求进入、评审、排期、执行到验收的完整路径,再检查变更能否追溯、项目负责人能否看到依赖事项、成员是否需要重复录入数据。不要只拿演示环境里的标准流程做判断,因为最能暴露问题的,往往是团队自己的例外流程。

适用边界也要说清楚:如果企业当前最急迫的是考勤、费用报销或全员即时沟通,研发项目平台不能替代这些系统。它可能需要与协同办公、代码管理或其他业务平台配合使用,采购前应核对集成方式、权限模型、数据导出和部署要求。

2. 飞书:适合考察协作入口能否真正收敛

飞书可作为统一沟通与协同办公平台的候选。它的价值评估应围绕团队是否能减少信息散落:会议结论能否留在可搜索的位置,文档是否有清晰的权限与版本管理,任务是否能够从讨论中被明确指派,关键资料是否容易被新员工找到。

选型时不要只看员工是否喜欢界面。迁移过程中,原有文档、日历、审批和第三方应用如何处理,部门管理员要承担多少权限配置工作,员工是否会继续在旧渠道处理关键事项,都会影响实际采用率。沟通入口换了但业务仍在旧系统里,往往会形成“双轨运行”。

对于已经使用其他平台的组织,建议先选一个跨部门但范围可控的项目试点,观察会议记录、任务跟踪、文档协作和外部系统连接是否完整。若核心业务系统无法稳定衔接,就应把集成与数据迁移成本写进总拥有成本,而不是等到合同签署后才补算。

3. 钉钉:移动管理和流程执行是重点验证项

钉钉适合进入重视移动办公、组织通知和审批执行的企业短名单。对管理者来说,移动端能否让员工及时看到待办并完成操作,可能比桌面端功能丰富与否更重要;对一线团队来说,操作步骤、消息频率和弱网络条件下的使用体验也会影响采用率。

企业需要重点验证审批链条是否适合自己的组织结构,复杂条件和跨部门会签是否容易维护,考勤或其他管理模块是否覆盖实际制度。功能名称相同,不代表套餐内容、配置深度或服务范围相同,采购前应以当前官方产品说明和合同清单为准。

如果员工已经习惯在钉钉处理日常事务,试点可以先从一条高频、规则清楚的流程开始;如果企业已有多个并行审批入口,则要先决定是否整合。继续增加入口而不关停旧流程,会让“线上化”变成更多待办和更多重复填写。

4. 企业微信:内部效率和客户连接要分开衡量

企业微信的评估重点之一,是内部沟通与外部客户连接能否支持业务实际需要。对服务、销售和客户成功团队而言,内部协作之外,客户联系、跟进记录和服务交接可能也是管理链条的一部分。此时不能只按“聊天工具”来评估,也不能把客户运营能力误认为完整的项目管理能力。

试点要检查客户信息由谁维护、成员离职后如何交接、客户沟通记录如何管理、内部讨论与外部服务边界如何控制,以及常用业务系统是否有合适的连接方式。涉及客户数据时,还应确认组织的权限策略、数据使用规范和员工培训方案。

若企业的主要痛点是研发版本计划或复杂项目依赖,企业微信可以承担沟通入口,但未必是专业项目过程管理的唯一工具。更合理的做法,是明确它承担的角色,再判断是否需要补充专门的项目管理平台。

5. 泛微 e-office:流程制度明确时,重点核算实施和变更

泛微 e-office可以作为流程审批和办公管理场景的候选。企业在评估时,应把注意力放在流程设计、组织架构适配、表单与权限配置、历史流程迁移以及后续运维责任上。对流程较多、制度要求明确的企业,系统化审批可能有助于减少线下追踪和记录不一致。

但流程平台的效果与流程治理成熟度密切相关。如果审批规则经常变化、每个部门都有不同的例外,系统上线后就会持续面对变更需求。采购时需要询问哪些配置由企业自行完成,哪些需要供应商服务,变更的响应时间和费用如何计算,系统管理员需要具备什么能力。

不要只用“审批功能齐全”作为验收标准。更好的试点方式是选取两三条真实流程,检查申请人是否知道如何提交、审批人是否能在合理时间内处理、退回后是否能继续流转、管理者能否追溯每次变更。

6. 明道云:适合流程差异明显、希望快速搭建应用的团队

明道云这类低代码平台,适合考察业务表单、台账和轻量应用的搭建需求。比如部门需要维护客户交付清单、设备巡检记录或跨团队问题台账,现有表格已经难以管理,但又不需要立刻开发一套完整业务系统,可以评估低代码方式是否能缩短试错周期。

低代码并不等于“无需治理”。业务人员能搭应用,也意味着企业需要明确谁可以发布应用、谁负责字段与权限、如何处理离职人员创建的流程、应用变更是否留有记录。缺少治理时,平台上可能出现多个相似表单、重复字段和无人维护的应用。

试点时应从一个真实且边界明确的业务场景入手,至少验证表单、权限、流程、报表和数据导出。若业务已经复杂到需要大量定制、严格系统集成或复杂权限模型,就要比较低代码配置与专业开发、成熟业务系统之间的长期成本。

7. 不同类别产品不要用同一把尺子打分

把六款产品放进一张表格方便初筛,但最终评估应按类型分组。协同平台比较沟通入口、文档检索、会议与采用率;流程平台比较节点配置、权限、审计和变更成本;研发项目工具比较需求到交付的过程连续性;低代码平台比较搭建速度、治理能力和应用生命周期管理。

我建议保留一组通用指标,再给每种类型增加专属指标。通用指标包括易用性、权限、安全、数据导出、集成和服务;专属指标则只在相应工作场景里打分。这样可以避免某款产品因为功能面广而在不相关维度上占便宜。

三、六款软件逐一看:适用边界比功能清单更重要

四、常见误区:买了软件却没有减少管理摩擦

1. 误区一:功能越多,覆盖问题越全面

功能多不等于问题被解决。一个平台如果提供了大量模块,却需要员工在多个页面之间切换、重复录入同一信息,实际体验可能比原流程更繁琐。尤其是中小团队,过度配置会抬高学习成本,也会让管理员承担长期维护负担。

我会追问每项功能的使用频率、责任人和替代对象。若某个模块没有明确负责人,也没有需要替代的旧流程,它暂时不应成为采购理由。先把高频、容易出错的流程跑稳,再扩展到低频需求,通常更可控。

2. 误区二:把“上线”当作“落地”

系统开通、账号导入和培训完成,只能证明软件可以访问,不能证明员工已经把工作迁移过去。真正落地至少要观察:关键任务是否都在新入口创建,负责人是否按约定更新状态,会议结论是否形成可追踪事项,管理者是否停止维护旧表格。

如果新旧系统同时要求填报,员工很可能优先维护更方便、被管理者真正查看的那个入口。此时不能简单归因于“员工不配合”,而应检查流程有没有减少重复劳动、系统是否满足实际工作路径,以及管理层是否明确新的记录来源。

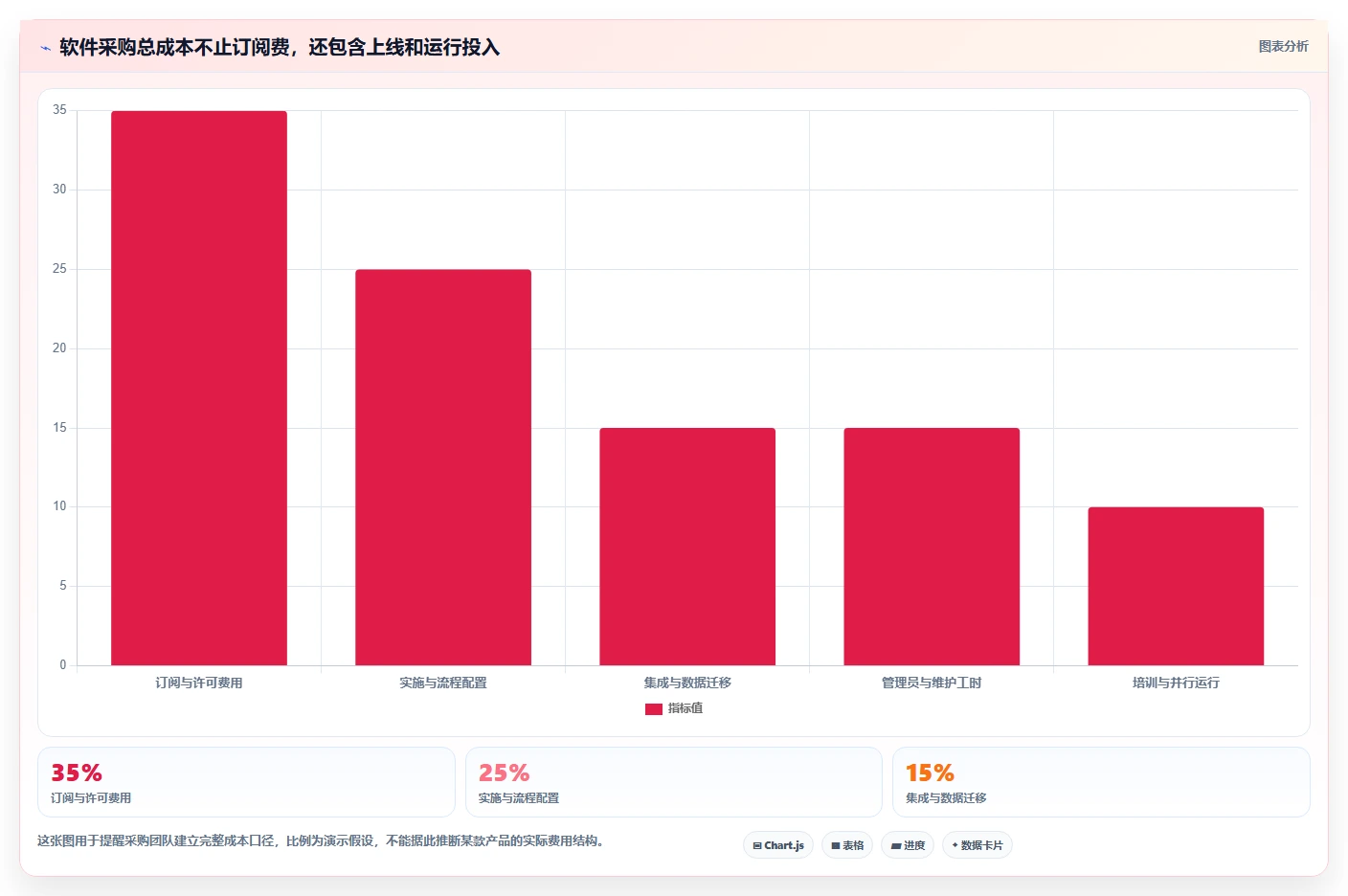

3. 误区三:只比较单价,不算总拥有成本

软件成本不只是订阅或授权费用。还包括实施、数据迁移、接口开发、管理员工时、员工培训、流程改造、历史系统并行以及退出时的数据导出成本。对于流程较复杂的企业,实施和运维投入可能比首年软件费用更影响真实回报。

我会用至少一个完整预算周期来估算成本,并把“需要哪些角色投入多少时间”列出来。对每个候选产品都询问:报价覆盖什么功能、哪些能力另收费、超出用户或用量后如何计费、服务费用如何变化、数据是否能以可用格式导出。具体价格会随版本、人数、地区和合同条款变化,不宜引用没有日期的单一数字作结论。

2026年效率之选:6款顶级内部管理软件全面对比

4. 误区四:拿厂商演示替代真实试点

产品演示通常能展示顺畅路径,却不一定覆盖企业自己的复杂例外。比如审批人临时缺席、任务被退回、需求中途变更、员工跨多个项目、组织调整后权限变化,这些情形才会暴露流程是否真正适配。

我会要求试点用真实业务数据的脱敏版本,而不是完全照着演示脚本操作。至少跑过一次正常路径、一次退回路径和一次变更路径,并观察不同角色分别要做什么。演示中“可以配置”不等于企业能自行维护,也不等于配置后不会影响其他流程。

5. 误区五:把用户评价或宣传指标当成自己的结果

用户评论能提供线索,但评价环境、组织规模、套餐版本和实施质量可能不同。厂商案例也可以帮助理解典型用法,却不能直接证明本企业会获得相同的效率提升。任何“节省多少时间”“提升多少效率”的数据,都应该核对样本范围、统计周期、对照基线和计算方法。

没有可核验来源时,不要把估算写成实测。我的做法是将外部宣传数据作为待验证假设,把试点的前后变化作为本企业决策依据,并在试点报告里明确标记“实际测量”“团队估算”或“情景模拟”。

五、专业判断逻辑:从问题定义到试点验收

1. 第一步:把“想要系统”拆成业务问题

选型会议开始前,先让业务负责人完成一张问题卡。写清当前流程的起点和终点、参与角色、最常见的等待或返工、涉及的数据、现有工具,以及希望减少的具体动作。不要先写“需要智能化、平台化、数字化”这样的愿望,而要写“每周需要人工汇总多少份表”“哪个节点经常找不到负责人”。

一条问题描述最好能被现场验证。例如,“跨部门需求缺少统一优先级,负责人每周需要花约半天对齐状态”比“项目协作效率低”更便于设计试点。这里的耗时若没有计时记录,应标注为团队估算,不能伪装成客观测量。

2. 第二步:先定淘汰条件,再做评分

评分表容易制造精确感,但如果产品不支持关键部署要求、数据无法按企业规定管理,或核心系统无法连接,平均分再高也不该进入最终候选。因此,我会先列一张“硬性条件清单”,逐项判断是否满足,再对剩余产品进行权重评分。

硬性条件可能包括数据存储和安全要求、账号体系、关键系统集成、指定部署方式、移动端适配、合同与服务边界。不同企业的条件并不相同,不能把一份通用清单照搬为所有行业的标准。

3. 第三步:按业务影响分配权重

一般性比较可以采用六个维度作为起点:场景匹配度、使用易度、流程与权限、集成与数据、实施维护成本、服务与风险。权重应由真实管理问题决定。研发团队可以提高项目过程和研发协同的权重;客户服务团队可以提高客户信息连接和移动使用的权重。

下面的权重是便于启动讨论的建议基准,不是行业标准。团队可先用它做初筛,再根据业务风险调整。每项打分都要配一条证据,例如“完成某条真实流程”“管理员独立配置成功”或“数据导出通过核验”,避免只凭主观印象给分。

评估维度 建议权重 验证问题
场景匹配度 25% 能否覆盖最关键的业务路径和例外情况?
员工使用易度 20% 不同角色能否在少量培训后独立完成任务?
流程与权限 15% 责任人、审批规则、数据访问能否清楚维护?
集成与数据能力 15% 是否减少重复录入,能否导出并连接必要系统?
实施与维护成本 15% 上线、配置和后续变更分别由谁负责、投入多少?
服务与风险 10% 服务范围、故障响应、合同条款和退出安排是否明确?

4. 第四步:用真实流程做小范围试点

试点不宜一开始覆盖全公司。优先选一个业务流程有代表性、负责人愿意投入、参与角色可控的团队。试点目标不是证明软件“很好用”,而是判断它能否解决具体问题,并找出推广前必须补齐的条件。

我通常把试点设计成四个阶段:第一阶段记录基线;第二阶段配置最小可运行流程;第三阶段由真实用户连续使用;第四阶段复盘数据、反馈和维护成本。若业务有明显周期性,应尽量覆盖一个完整周期,不要用短暂的新鲜感代替稳定采用情况。

5. 第五步:用前后指标验收,不用感觉验收

选择指标时,要同时看结果与过程。结果指标可以是审批等待时间、任务按期完成率、返工次数、管理者汇总工时;过程指标则包括用户采用率、任务信息完整率、重复录入次数、状态更新时间。只看“员工觉得不错”容易忽略流程实际上是否改善。

试点前后要保持统计口径一致。比如审批耗时可以按“提交到最终通过”的自然时长计算,也可以按工作时长计算,但不能试点前用一种口径、试点后换另一种口径。对于同时受到人员、季节和业务量影响的指标,应在报告中写清影响因素,避免把变化全部归因于软件。

2026年效率之选:6款顶级内部管理软件全面对比

6. 第六步:把上线后的责任写进方案

上线后需要有人管理账号、权限、流程变更、培训材料和问题反馈。若所有责任都落在IT部门,而业务负责人不参与规则维护,系统很容易变成“有人开通、没人治理”。正式采购前,应确认业务管理员和技术管理员分别负责什么,重大流程变更如何审批,问题如何升级。

还应约定数据迁移与退出机制。企业需要知道历史数据是否能导出、导出格式是否可用、终止合作后数据如何处理,以及迁移到其他系统时由谁负责。退出安排不是悲观假设,而是企业避免被单一工具锁定的基本治理措施。

六、具体案例与数据观察:用假设基线演示如何算价值

1. 示例组织:120人的产品研发团队

下面用一个明确标注的情景模拟说明评估方法,不代表真实客户案例,也不是任何产品的实测结果。假设一家120人的软件企业,研发、产品和测试人员经常需要跨部门协作,需求最初在沟通工具提出,排期维护在多个表格里,缺陷记录和版本进度需要项目负责人每周人工汇总。

团队提出的采购诉求是“统一项目管理”。但在访谈中进一步拆解后,真正希望解决的是三件事:需求从提出到排期的记录不连续,项目负责人难以快速找到延期原因,周报汇总依赖人工逐条核对。这个定义让试点不再围绕抽象的“平台功能”,而是围绕三个可观察的工作结果。

2. 先记录基线,避免把估算伪装成事实

试点前,团队用两周记录事项数量、信息来源、更新时间和人工汇总耗时。假设基线观察发现,每周约有60项跨职能任务需要人工核对,周报整理合计耗时约12小时,约15%的任务记录缺少明确负责人。这里的数字属于情景模拟中的观察值,企业实际使用时必须通过日志、抽样或工时记录重新测量。

对于PingCode这样的研发项目管理候选,团队不应只演示“创建任务”。更应选择一个完整迭代,验证需求是否可以关联任务与缺陷、变更是否留有记录、项目负责人能否看到未完成依赖、成员是否还需要把同一状态复制到多个周报表格。

3. 试点应同时衡量收益与新增工作

软件上线后,汇总时间下降并不必然代表总工作量下降。如果成员每天要花更多时间更新状态,管理者少做的汇总工作可能只是转移给了一线员工。因此,建议同时记录管理者节省的时间、员工新增维护时间、重复录入变化和信息完整度。

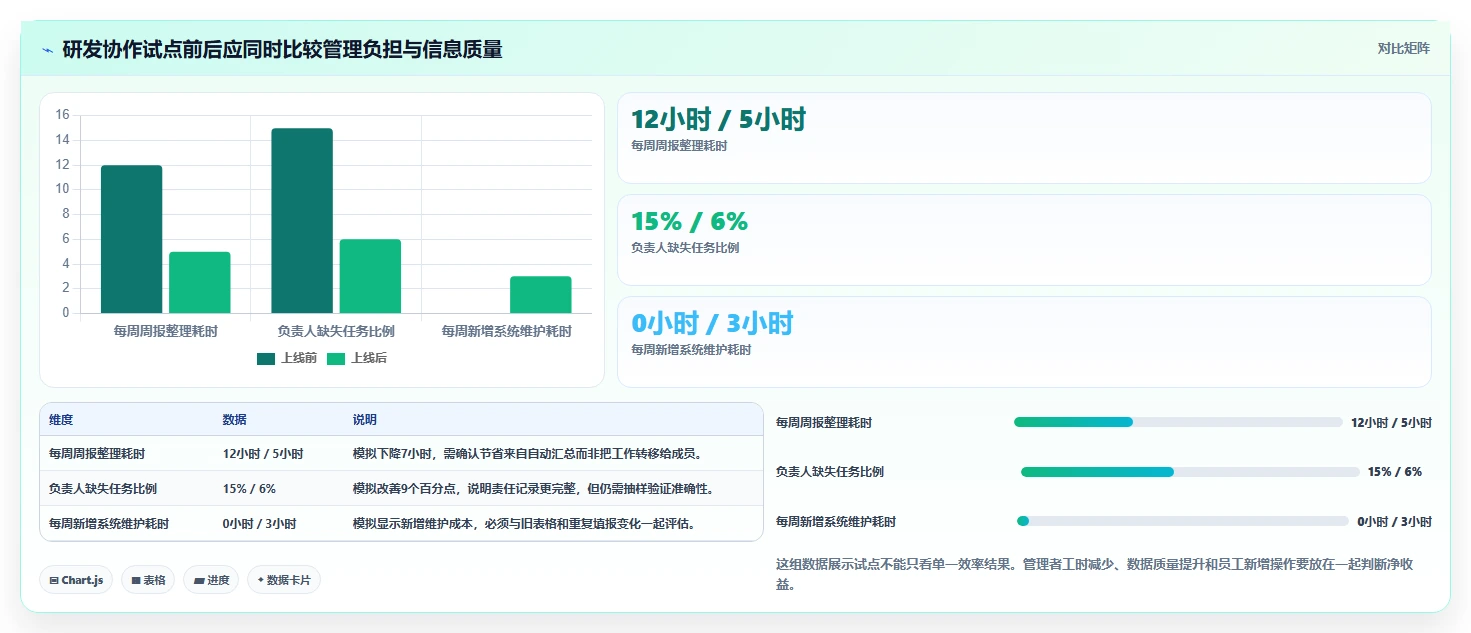

以下模拟数据用来展示验收逻辑:假设试点运行四周后,周报整理由每周12小时降至5小时,负责人缺失比例由15%降至6%,但成员每周额外花费约3小时维护新系统。此时不能只宣布“节省了7小时”,而要继续判断新增记录是否替代了旧表格、维护时间是否会随流程熟悉而下降、数据质量是否足以支持管理决策。

2026年效率之选:6款顶级内部管理软件全面对比

4. 建议计算净收益,而非只算节省工时

一个简化的试点价值计算式是:净节省工时=减少的重复录入与汇总工时-新增系统维护工时-培训与迁移摊销工时。以刚才的情景为例,周报整理减少7小时、重复录入减少带来的节省还需另行测量,而系统维护新增3小时,培训和迁移也有一次性投入。若只用“周报省了7小时”对外宣传,结论并不完整。

成本收益还应考虑错误和风险。例如记录完整度提升,可能减少因漏项造成的延期;流程留痕可能让复盘更容易。但除非企业有可核验的数据,不要随意把这些影响换算成营收或成本节省。无法量化的收益可以单列为定性结果,并说明判断依据。

5. 复盘时识别“系统问题”与“流程问题”

如果任务状态很少更新,不一定是软件不够好,也可能是状态定义太多、更新没有带来实际价值、负责人没有被授权,或者管理者仍以旧表格作为最终依据。试点复盘要先确认原因,再决定调整系统、简化流程、补充培训还是改变管理习惯。

我更看重团队是否形成可持续的记录习惯,而不是试点期间做出一份漂亮的仪表盘。系统上线后,若没有人维护关键字段,数据看起来完整但失去可信度;管理者据此做排期和资源判断,反而可能造成新的决策风险。

七、不同情况下的行动建议与取舍

1. 如果你是100人以上的研发组织

先梳理需求、缺陷、版本、项目和交付之间的关系,再评估研发项目管理候选。PingCode可以进入短名单,尤其适合组织希望把研发协作从分散记录转向可追溯流程的情况。试点应以真实迭代为单位,重点核验流程配置、权限、数据关联和集成,而不是只看任务页面是否直观。

需要取舍的是治理投入。流程统一可能提高跨团队可见性,但也要求组织对字段、状态、责任边界和例外处理形成共识。如果各团队确实需要完全不同的工作方式,强行统一所有细节可能增加摩擦,可以先统一最低限度的关键口径。

2. 如果你最缺的是统一沟通和协作入口

从飞书、钉钉或企业微信中筛选时,先盘点员工日常沟通、客户联系、文档协作和审批分别发生在哪里。挑一个高频流程测试,观察员工是否能在同一入口完成消息、资料查找、任务跟进和结果同步。

取舍重点是迁移和采用率。平台功能再齐全,如果大量员工仍在旧渠道处理关键事项,组织就会出现两套事实。推广前要明确哪些旧入口停止使用、资料由谁迁移、外部客户如何沟通,以及哪些特殊团队可以保留例外。

3. 如果你主要想规范审批和行政流程

先挑选等待时间长、退回率高、责任边界清楚的流程做试点,例如采购申请、合同会签或行政服务申请。比较钉钉与泛微 e-office等候选时,重点看流程配置灵活度、权限和记录能力、复杂规则变更方式,以及企业能否自行维护。

取舍重点是标准化与例外的平衡。流程统一有利于追踪,但对高度依赖人工判断的业务,过度固化可能增加审批层级。上线前要明确哪些步骤是合规要求,哪些只是历史习惯,避免把所有旧规则原样搬入系统。

4. 如果你需要快速搭建业务台账和轻量应用

可以评估明道云一类低代码平台,但先选一个边界清晰、数据规模可控的场景。记录需求方、应用负责人、权限规则、字段解释、版本变更方式和退出方案。若试点成功,再决定是否扩展到相邻部门,不要一开始把所有表格都迁成应用。

取舍重点是速度与治理。快速配置能缩短初始试错时间,但应用数量增长后,重复建设和维护责任会变成新问题。企业需要指定应用目录、命名规则、发布审核和定期清理机制。

5. 如果预算有限或团队规模较小

先把流程简化,再决定是否需要购买更复杂的平台。若当前需求只是任务透明、会议结论有人跟进、审批有记录,现有协作工具可能已经覆盖基本场景。采购时要避免为暂时用不到的模块付费,也要把未来扩展和数据可迁移性列入考量。

取舍重点是立即投入与后续扩展。轻量工具上线快、学习成本低,但当组织成长、权限复杂度提高或流程之间需要关联时,可能需要重新评估。选型时可确认产品是否支持数据导出、账号管理和必要的集成,为将来的变化留出余地。

6. 如果企业有严格的数据与部署要求

把安全、部署、日志、权限、备份和数据导出列为硬性条件,在进入功能演示前先核对官方文档、合同条款和服务边界。不要仅凭销售口头说明做判断;关键承诺应落实到可查阅的资料或正式合同中。

取舍重点是灵活性、运维责任和成本。特定部署方式可能满足组织治理要求,但也可能增加实施、升级和维护负担。技术与业务负责人应共同评估,不能只由采购部门根据报价做结论。

7. 最终决策用“四个通过”收口

我建议进入正式采购前,至少满足四个条件:关键流程可以在真实试点中跑通;员工新增操作没有抵消管理收益;权限、数据和集成要求通过核验;上线后责任人与预算已明确。任何一项未通过,都应补充验证或缩小使用范围,而不是靠“先买了再说”推动决策。

  • 业务通过:目标问题清楚,试点结果有一致口径,核心流程能够闭环。
  • 用户通过:关键角色能完成任务,培训和迁移计划可执行,旧入口有退出安排。
  • 技术与治理通过:权限、数据、集成、导出、运维责任和变更机制已经核实。
  • 成本通过:软件、实施、培训、维护和退出成本纳入预算,价值假设没有伪装成实测结果。

最后的判断不应是“哪一款软件功能最全”,而应是“哪一款能以团队承担得起的治理成本,让关键工作从提出、执行到复盘保持连续”。下一步先选一条最费时、最容易出错的真实流程,记录两周基线,再挑两款不同类型的候选做小范围试点。用过程数据决定是否采购,比看一份功能清单或一张没有依据的排行榜更可靠。

七、不同情况下的行动建议与取舍

常见问题解答(FAQ)

1. 2026年这6款内部管理软件里,哪一款最值得选?

我看到“顶级”这个词,最想知道的是有没有统一的排名依据。我不想只看功能数量就选工具,但团队规模、管理重点和现有系统都不一样,究竟该怎么判断哪款更适合我?

没有脱离使用场景的“最好”。目前提供的资料没有列出六款产品名称、价格或实测结果,因此不能负责任地给出具体名次。选型时应先写下要解决的三个问题,例如审批耗时、任务进度不透明或人事流程分散,再看工具是否能覆盖这些实际流程。可以用一张加权表筛选候选产品,分数按1,5分填写,权重合计100%。

例如:核心流程匹配度35%、团队上手难度20%、权限与数据管理15%、集成能力15%、总成本15%。这是一个可调整的决策模板,不是六款产品的实测排名;若审批合规是刚需,就应提高权限与数据管理的权重。

2. 比较内部管理软件时,哪些维度比功能数量更重要?

我以前看软件介绍时,常被“功能全面”吸引,后来才发现有些功能团队根本用不上。我想知道,横向比较六款工具时,哪些指标能更接近真实使用效果,而不是只比较宣传页上的功能清单?

先比较同一条真实工作流,而不是把功能名称逐项打勾。以采购审批为例,从员工提交、负责人审批、财务复核到归档,逐步检查能否配置、谁能查看、退回后如何修改,以及流程记录能否导出。完成同一流程所需的操作步骤和人工补救次数,往往比“支持审批”四个字更有判断价值。

建议把比较分成三层:能不能完成关键流程、员工是否愿意持续使用、出了问题能否管理和追溯。还要核对移动端体验、现有账号与业务系统集成、权限粒度、数据导出方式及套餐限制。不同类型的产品不宜硬排总榜;若一个偏项目协作、另一个偏人事流程,应先按需求分组再比较。

3. 中小团队怎样试用内部管理软件,才能避免上线后没人用?

我担心试用时只有负责人觉得好用,真正开始办公后,员工却嫌步骤多、通知乱,最后流程又回到表格和聊天软件。我该怎么设计试用,才能尽早发现这些问题,而不是被演示效果说服?

把试用当成小规模流程演练,而不是功能参观。可选一组约10,20人的真实团队,连续两周跑三条高频流程,例如任务分派、请假审批和项目进度更新。人数与周期只是便于执行的示例,团队越分散或流程越复杂,越需要覆盖不同岗位和权限角色。试用前记录现状:每条流程要经过几次人工催办、平均几步完成、信息散落在哪些地方。

试用后用相同口径复查,并询问一线员工最常卡住的步骤。若关键流程仍要重复录入、权限配置不符合岗位需要,或多数员工需要负责人代操作,就先解决配置和培训问题,不要急着全员上线。

4. 选内部管理软件时,价格和数据安全要重点核实什么?

我发现软件报价不一定等于实际投入,用户数、模块和实施服务都可能影响预算。我还担心数据能否完整导出、离职员工权限能否及时回收,想在签约前确认哪些问题,避免后续迁移或合规上踩坑?

比较成本时,不要只看标出的单人起步价。把所需人数、必选模块、实施与培训、接口费用、存储或自动化额度、续费条件放在同一张表里,并按预计使用周期计算总费用。每项价格都记录对应套餐、计费单位和核对日期;没有公开说明的部分,应向供应方书面确认。

安全与退出机制也要在采购前验证:能否按角色配置查看和操作权限,是否保留操作日志,数据如何备份,管理员能否及时停用离职账号,合同结束后能否导出常用格式的数据。若涉及敏感业务信息,还应确认部署选项、数据存放与删除约定,以及服务中断时的处理责任;不要只凭销售演示或口头承诺做判断。

核心关键词

读者评论

朱
朱可欣

把六款软件按管理任务而不是总分排名,确实更适合实际选型;不同团队的核心需求差异很大。

何
何天佑

文中建议用真实业务线试点很实用,尤其是检查变更追溯、重复录入和责任分派,比只看演示更有参考价值。

罗
罗安

协作平台迁移的隐性成本容易被低估,旧系统是否停用、数据怎么迁移、员工会不会双轨使用,都值得提前验证。

马
马宁

低代码平台能适应差异化流程,但后续谁负责维护应用和权限也很关键,这部分不能只看搭建速度。

金
金予安

用审批等待时间、重复录入次数等指标设定基线,让试点效果更容易核对,也能避免把功能数量当成效率提升。

文章包含AI辅助创作:2026年效率之选:6款顶级内部管理软件全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/182986

赞 (0)
飞飞飞飞
企业管理升级指南:2026年不可错过的8大内部管理软件
上一篇 37分钟前
2026年效率之选:6款顶级做计划表的办公软件全面对比
下一篇 37分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
