选对工具事半功倍:2026年6大技术文档收发费管理软件深度对比
技术文档管理最容易被低估的成本,往往不是存储空间,而是“文件到底发给谁、对方收到哪个版本、费用最后归到哪个项目”这些看似琐碎的问题。本文把标题中的“收发费管理”按“技术文档收发与费用管理”理解,比较 Autodesk Construction Cloud、Oracle Aconex、Microsoft SharePoint、M-Files、DocuWare 和泛微 e-cology 六类常见选择。
先说结论:它们不是六款可以简单排出高低的同类软件,适用场景分别偏向工程协同、项目文档控制、企业内容协作、元数据管理、单据工作流和组织流程平台。真正的选型重点不是功能数量,而是文档流转、版本追踪、费用审批和审计记录能否连成一条可复核的业务链。
一、先给结论:六款工具不是同一种“文档管理软件”
1. 先按业务主场景筛选,而不是先按品牌排名
如果团队管理的是建筑、工程、设备交付或多承包方项目,应该优先看 Autodesk Construction Cloud 与 Oracle Aconex:前者更贴近工程文件、模型和现场协作,后者更偏大型项目的正式往来、文档控制与跨组织留痕。它们的强项不是通用报销,而是项目交付过程中的文件协同。
如果公司需要把文档管理融入已有办公环境,Microsoft SharePoint 通常更容易进入候选名单;如果核心问题是文件分类、元数据、保留与检索,可评估 M-Files;如果当前痛点集中在表单、单据、审批和归档,DocuWare 更值得验证;如果企业希望统一多个部门的审批和流程入口,则可考察泛微 e-cology 一类协同办公平台。
我的判断是:先确认哪个环节最需要被系统化,再选工具。把“能上传文件”当作“具备收发管理”,或把“有审批表单”当作“具备费用管理”,都会让采购评估出现偏差。文档管理、项目协同、费用核算之间有交集,但不是同一项能力。
| 工具 | 主要定位 | 优先评估的场景 | 需重点确认的边界 |
|---|---|---|---|
| Autodesk Construction Cloud | 工程项目协作与文件管理 | 施工图、模型、现场问题、跨项目团队协同 | 费用核算是否需要连接财务或项目成本系统 |
| Oracle Aconex | 大型项目文档控制与协作 | 业主、设计、总包、分包等多方正式往来 | 本地部署、数据区域、接口及合同报价条件 |
| Microsoft SharePoint | 企业内容协作与文档门户 | 已有 Microsoft 365 环境的企业 | 复杂流程和项目文控往往需要配置或集成 |
| M-Files | 基于元数据的内容管理 | 文件类型多、检索和治理要求高的组织 | 实施中的分类模型、迁移与用户采用成本 |
| DocuWare | 文档归档与工作流自动化 | 发票、申请单、合同及审批归档 | 技术项目协同、模型协作等能力要单独核验 |
| 泛微 e-cology | 企业协同与流程平台 | 审批链复杂、希望连接组织与业务流程的企业 | 文控深度取决于模块、配置、实施和接口方案 |
上表是选型方向,不是统一测试后的性能排名。产品具体功能会受版本、许可、区域、实施配置和合同约定影响;尤其是费用功能、数据部署、集成范围和报价,必须以供应商当前资料、合同条款及试用结果为准。

2. “费用管理”必须进一步拆成可验证的业务能力
费用管理至少可能指四件事:员工报销、项目预算与实际成本、采购或供应商付款,以及文档收发过程中产生的服务费用。它们的业务对象、审批人、财务凭证和系统接口都不同。软件提供通用审批表单,并不自动意味着能完成预算控制、项目成本归集或财务记账。
因此,本文不会把六款工具都描述成拥有完整费用管理模块。更可靠的比较方式,是分别核对“文档流转能力”和“费用处理能力”,再判断是否能通过配置、接口或现有财务系统补齐。如果产品只能审批费用申请,却不能把费用关联到项目、合同、供应商或具体文档事项,就应明确标记为“需集成”,而不是写成原生一体化。
3. 本文比较的边界:定位分析不冒充实机测试
当前可见的搜索样本中,未出现足以支撑六款软件功能、价格或排名结论的直接测评文章。搜索结果里有表单产品页、搜索聚合页和泛化入口,它们无法证明哪款产品适合工程文控,也不能作为市场占有率、客户满意度或价格的依据。
所以,本文将比较建立在产品定位和选型验证方法上,不伪装成六套系统的同条件实测,也不编造价格、客户数据或节省比例。正式采购时,建议把供应商公开资料、实际演示、试用记录和合同约定分开记录;未能核实的内容标注“待确认”,比用推测填满表格更有决策价值。
二、为什么文档收发和费用管理会一起失控
1. 文件流转的麻烦通常发生在“交接点”
很多团队已经有共享盘、邮件和聊天工具,仍然频繁遇到“发出去的文件没人确认”“审核意见落在邮件里”“现场拿到旧图纸”等问题。症结通常不是缺少存储位置,而是交接没有形成闭环:谁创建、谁审核、谁签收、谁负责更新、旧版本如何作废,都没有统一记录。
工程项目里,一份文件可能经历设计、校审、业主确认、施工交底、变更、竣工归档多个阶段。每个阶段都可能产生新版本和不同接收对象。若系统只记录文件上传时间,却没有记录发布状态、收件方、回执、关联事项和版本关系,发生争议时仍要回到邮件、聊天记录和个人电脑里拼证据。
2. 费用和文档分散,导致成本“有单据、无上下文”
费用本身可能在财务系统里有凭证,文档也可能在共享空间中可查,但两者常常缺少共同的业务标识。比如一项设计变更产生了外包服务费,财务能查到付款记录,项目系统能查到变更文件,却无法快速确认这笔费用对应哪个版本、哪次审批、哪个责任项目。
真正有价值的关联,不是把一张费用表上传到文档库,而是让费用记录能指向项目、合同、供应商、申请单和相关文档,并保留审批状态、金额变更、附件版本及操作日志。这样,财务复核和项目复盘才有共同的事实基础。
3. 选择系统前先画出一条完整链路
采购演示时,供应商通常会展示界面和功能菜单;但项目团队真正要验证的是一条从输入到归档的流程。建议从一个真实但风险较低的业务案例出发,按“文件创建,内部审核,对外发送,接收确认,意见处理,版本更新,费用关联,最终归档”逐步演练。
- 明确对象:选一份技术文件、一条审批流程和一笔需要归集的费用。
- 设定角色:确定发起人、审核人、外部接收人、项目负责人和财务复核人。
- 模拟变化:加入一次退回修改、一次版本更新和一次费用金额调整。
- 检查证据:确认系统能否追溯操作人、时间、版本、审批意见、收件状态及关联费用。
- 验证退出:测试数据导出、附件批量下载和记录迁移,避免只验证“怎么进”,不验证“怎么带走”。

三、六款软件逐一拆解:优势、边界与验证重点
1. Autodesk Construction Cloud:工程项目现场协同优先
Autodesk Construction Cloud 面向建筑与工程项目协同,适合优先检查图纸、模型、现场问题和项目文件如何在设计、施工等参与方之间流转。团队如果已经在相关设计或工程工具链中工作,可以重点验证文件版本、审阅标记、问题跟踪和现场访问是否能衔接项目日常操作。
它的主要价值不应被误读成“替代所有企业管理系统”。如果核心需求是员工报销、预算占用、会计科目映射或集团财务合并,仍要确认现有财务系统是否能通过接口交换数据。对外部承包商的账号范围、文件权限、离线现场使用和项目结束后的资料交接,也要放进试用脚本。
适合:工程项目团队、设计与施工协同、多方围绕图纸或模型开展工作的组织。重点取舍:如果团队主要是一般行政文件和费用审批,工程场景能力可能超出实际需要,应先比较总拥有成本和使用复杂度。
2. Oracle Aconex:大型项目的正式文控与跨组织协作
Oracle Aconex 的评估重点应放在大型项目的文档控制和多组织协作,而不只是文件存储。业主、设计方、总承包商、分包商和供应商各自有责任边界时,正式往来、文档状态和操作留痕可能比“界面是否简洁”更关键。
采购团队要验证项目模板、文档编号规则、收发登记、审批和审计记录如何配置;还要确认数据区域、部署方式、接口、账号管理和项目结束后的访问策略。大型项目的系统费用往往不止许可证,还包括实施、培训、数据迁移、集成和长期运营,因此报价必须按完整方案比较。
适合:参与方多、文件往来正式、审计要求高的大型项目。重点取舍:若团队只有少量内部文件流转,复杂的项目文控能力可能转化为不必要的配置与管理负担。
Microsoft SharePoint 常进入企业文档管理候选,是因为它可以融入已有办公协作环境,承载站点、文档库、权限和内容协作。对于已经采用 Microsoft 365 的公司,先评估现有许可、身份管理、搜索和协作习惯,可能比另起一套独立文档平台更实际。
但“能建文档库”不代表“项目文控已经完成”。文件编号、正式收发、签收回执、复杂审批、费用关联和跨组织外部协作,可能需要信息架构、流程配置或额外集成。若每个部门各自创建站点和字段,后期容易出现命名不一致、权限失控和重复存储。
适合:已具备相应办公生态、希望统一内部内容协作的企业。重点取舍:轻量团队可以从标准模板开始;复杂工程组织则应先验证外部参与者、版本控制、记录保留和流程责任,不要只依赖默认文档库。
4. M-Files:把“文件是什么”作为检索和治理入口
M-Files 的评估价值在于元数据驱动的内容组织思路。与只依赖文件夹层级相比,按照项目、文件类型、责任人、有效期、合同或状态等属性查找内容,可能更适合文件分散、命名不统一且需要跨维度检索的组织。
元数据策略设计得好不好,直接影响用户体验。分类字段过少,搜索结果仍然混乱;字段过多、必填规则过重,用户会绕过系统或随意填写。迁移阶段还要处理旧文件的命名、重复件、缺失属性和权限继承,不能只把存量文件批量导入就宣布项目完成。
适合:资料类型多、检索治理要求高、希望加强生命周期管理的团队。重点取舍:在试点中抽取真实文件样本,测量分类所需时间、搜索成功率和字段错误率,再决定元数据模型是否能在日常工作中坚持执行。
5. DocuWare:单据、审批和归档链路优先
DocuWare 可以重点放在文档捕获、工作流处理和归档场景中评估,尤其适合那些大量处理申请单、发票、合同或其他结构化业务文件的团队。对费用管理而言,关键不是能否扫描或上传单据,而是字段提取、审批状态、异常处理、财务系统对接和审计留存是否符合实际要求。
技术资料协同与单据自动化不是同一类问题。若项目团队需要模型协同、现场问题闭环、复杂工程图纸审阅,单据工作流产品未必能覆盖核心过程。反过来,如果痛点主要是票据分散、审批迟滞、归档困难,采购一套重型工程协作系统也可能过度建设。
适合:费用申请、发票与业务文件审批归档需求明确的组织。重点取舍:把“费用单如何进入财务系统”和“工程文件如何跨方发布”分别做验收,不要用一条简单审批演示替代全部业务测试。
6. 泛微 e-cology:以组织流程为中心扩展协同
泛微 e-cology 更适合从企业流程平台的角度评估:组织架构、表单审批、跨部门流程、门户和其他业务系统协同。若企业审批流程分散在邮件、纸单和多个系统中,且希望在统一平台上配置流程入口,可以把它纳入候选。
需要特别确认的是,具体文档管理能力和项目文控深度由所采购模块、配置方案、实施质量和接口范围决定。演示中出现的流程不一定已包含在标准版本或报价里;每一个定制需求都应记录是标准功能、参数配置、二次开发还是第三方集成,并明确后续升级责任。
适合:流程复杂、跨部门审批多、希望把组织协同与业务表单连起来的企业。重点取舍:如果文档控制要求很专业,必须拿真实项目文件验证版本、收发、签收、外部协作和归档能力,不要仅以流程图配置灵活作为采购结论。
| 比较维度 | 工程协同型 | 企业内容管理型 | 流程与单据型 |
|---|---|---|---|
| 典型代表 | Autodesk Construction Cloud、Oracle Aconex | Microsoft SharePoint、M-Files | DocuWare、泛微 e-cology |
| 常见核心对象 | 项目、图纸、模型、往来文件、现场问题 | 文档、元数据、权限、内容生命周期 | 表单、审批任务、票据、流程记录 |
| 优先验证的链路 | 版本发布、外部协同、签收与项目归档 | 分类检索、权限继承、保留和迁移 | 费用审批、字段流转、财务接口和凭证归档 |
| 常见误判 | 以为项目协同平台天然覆盖企业财务 | 以为建立文档库就等于完成文控 | 以为表单审批等于预算与成本管理 |

四、最常见的五个选型误区
1. 把“可以上传文件”当作“可以管理收发”
上传只能说明文件进入了某个位置,无法说明谁收到、是否确认、是否退回、采用哪个版本,以及后续责任归属。真正的收发系统至少要让文件、发送方、接收方、时间、状态和后续动作关联起来。
演示时不要只看上传、下载和文件夹。要求供应商当场展示一份文件的完整历史:第一次提交、审核退回、重新提交、对外发送、接收回执、版本作废和最终归档。如果历史记录只能看到“文件被修改”,却看不到版本差异和责任人,这个流程仍可能依赖人工解释。
2. 把“审批表单”当作“费用管理”
表单能收集金额,不等于系统能控制预算。预算管理需要明确预算主体、额度、占用时点、实际发生、变更规则和超额处理;报销还涉及票据、审批权限、付款状态和财务记账。若缺少这些规则,系统只是把原来的纸表搬到线上。
建议用一笔跨期、跨部门或金额变更的费用做测试。核对系统如何处理预算不足、重复报销、项目归属错误、审批人离职和附件补交。即使当前不需要全部能力,也要知道哪些流程是标准支持、哪些需要财务系统完成。
3. 只看单用户价格,不计算实施和迁移成本
软件预算容易被许可证价格吸引,但上线成本还包括流程梳理、旧资料清洗、权限建模、接口开发、培训、管理员投入、存储增长和后续升级。对业务中断影响较大的团队,还应评估切换期间新旧系统并行的时间和责任分工。
我建议把成本拆为一次性和持续性两类。一次性成本包括实施、迁移、定制和培训;持续性成本包括许可证、存储、支持服务、接口维护和内部运营人力。没有公开统一报价时,不要以某个网上价格推算企业总成本,应向供应商索取按用户数、项目数、模块和服务期限拆分的报价。
4. 看到“支持集成”就默认接口已经可用
“支持集成”可能意味着标准连接器、开放接口、合作伙伴开发、定制接口或只是理论上可以对接。五种情况的成本、维护责任和交付周期完全不同。采购文件应写明交换哪些字段、由谁发起、同步频率、失败如何重试、重复数据如何去重。
尤其要区分主数据和交易数据。项目编号、组织、供应商等主数据若在多个系统里分别维护,容易出现编码不一致;费用申请、审批状态和付款凭证则需要定义同步时点和对账规则。接口不是演示当天能跑通就结束,还要测试异常和权限变化。
5. 把“功能丰富”误认为“团队会用”
系统增加一个必填字段,就会增加一项用户动作;流程多一个审批节点,也可能增加等待时间。字段设计要回答一个问题:这个信息是否用于授权、检索、费用归属、审计或下游系统交换?如果没有明确用途,不应因为“以后可能有用”就强行加入。
试点期间应记录用户完成真实任务所需的时间、退回次数、分类错误率和线下绕行比例。用户绕过系统不一定是抵触数字化,也可能说明系统路径比旧方法更慢,或必须填写的信息无法从业务资料中复用。

五、专业选型逻辑:把比较变成可复核的决策
1. 用“必须、重要、加分”分层,先淘汰不满足硬条件的方案
不要把所有需求放进一个长清单后逐项平均打分。比如涉密环境的部署限制、外部账号治理或审计日志保存周期,可能是不可妥协的门槛;满足这些条件之前,界面好看或报表丰富都不应该加分。
- 必须项:合规与部署、权限边界、版本追踪、日志留存、数据导出等不能缺失的要求。
- 重要项:收发回执、审批配置、费用关联、搜索质量、移动端和系统接口等日常能力。
- 加分项:智能识别、自动分类、模型协同、可视化报表等能提升效率但暂非硬门槛的能力。
第一轮只判断硬门槛是否满足。未满足的方案先出局,避免通过高分抵消安全、数据主权或审计要求上的缺口。
2. 采用统一测试脚本,不接受“每家演示不同功能”
各供应商演示时常选择自己最成熟的路径,结果看起来都很顺。为了让比较公平,准备一份相同任务脚本,要求每家按同样的角色、文件、版本变化和费用调整进行演示。记录完成步骤和人工补充动作,而不仅是最终页面。
- 创建一份带项目编号、专业、密级和版本号的技术文件。
- 提交审核并模拟退回,检查意见和历史版本是否保留。
- 将批准版本发送给外部接收人,检查访问范围和回执状态。
- 补交修订版本,验证旧版是否标记失效,以及引用旧版的记录是否仍可查。
- 为该事项提交一笔费用,验证项目、合同和附件关联是否准确。
- 以项目管理员、普通成员和外部人员身份分别检索并导出记录。
如果演示只能依靠管理员代替所有角色操作,或者关键步骤要跳到另一套系统手工补记,就把这些动作写进缺口清单。需要集成不一定是淘汰理由,但必须清楚知道集成由谁负责、花费多少、失败时如何处理。
3. 把打分权重交给业务风险,而不是套用通用模板
同一款工具对不同公司可能得出相反结论。工程总包项目更重视文档状态、外部往来和现场使用;财务团队更在意凭证、预算、审批和对账;IT 部门可能更看重身份、审计、数据位置和退出机制。权重应由实际风险决定,而不是为了看起来客观而平均分配。
可用五分制做内部筛选,但分数必须带证据。每项评分后写明演示录屏时间、测试账号、产品文档页码或供应商书面答复。没有证据的分数应标为“待验证”,不能把销售口头承诺当作已交付能力。
| 评估维度 | 建议验证方式 | 容易被忽略的追问 |
|---|---|---|
| 收发闭环 | 模拟发送、接收、退回、补发和签收 | 外部人员没有账号时如何确认收到? |
| 版本控制 | 提交多轮修改并查看历史版本 | 旧版能否被误用?作废状态是否可追踪? |
| 费用关联 | 把一笔费用连接到项目和文档事项 | 费用变更后,历史审批和凭证如何保留? |
| 权限与审计 | 以不同角色登录并导出日志 | 离职、外包结束或项目关闭后如何撤权? |
| 集成和退出 | 测试接口异常及数据批量导出 | 合同终止后,数据能否按可用格式完整迁出? |

4. 把合同验收写成业务结果,而非功能菜单
合同或项目验收文档应尽量描述可观察结果。例如,不只写“支持版本管理”,还要写明指定角色可查看历史版本、普通用户不能将作废版本设为当前版本、操作日志可按项目和时间筛选并导出。不同产品可用不同实现方式,但交付结果要可验证。
费用能力也应写出边界:是收集申请、完成审批、占用预算、推送财务系统,还是返回付款状态?“费用管理”四个字太宽,不能单独作为验收项。接口字段、数据责任人、失败重试和对账周期,最好一并确认。
六、具体案例:用一条项目变更链检查软件是否真的有用
1. 情景设定:一次变更同时触发新文件与新增费用
下面是用于采购演练的情景模拟,不是某个真实客户的公开案例,也不代表产品实测数据。某设备改造项目收到一项设计变更:原技术文件需要修订,多个参与方需要确认,外部服务商还要提交一笔新增费用。团队要判断系统能否把版本、签收、审批和费用放到同一条可追溯链上。
流程里至少会出现四种身份:项目工程师负责发起,技术负责人审核,外部服务商接收并反馈,财务人员核对费用。若系统只服务内部员工,外部人员可能继续通过邮件处理;这未必不可行,但邮件回执、附件版本和系统记录必须有明确归档规则。
2. 试点要观察的不是“有没有按钮”,而是错误能否被发现
演练时可以故意制造三种常见错误:上传旧版文件、把费用归到错误项目、让已离场的外部账号尝试访问。好的流程不只是让正确操作顺利完成,也应该能阻止或暴露错误,并留下后续处理记录。
- 旧版误发:系统是否提示当前批准版本,能否撤回或标记错误发送?
- 费用错归:项目编号是否必填,是否能根据合同或申请单交叉核对?
- 权限过期:外部人员访问权限能否设定期限,并在项目结束后及时撤销?
- 审批人变更:原审批人离职或休假时,流程能否转交且保留原责任记录?
- 数据导出:导出的附件、审批记录和费用关联是否仍能保持对应关系?
3. 用基线和目标值管理试点,别把模拟数据包装成业绩
如果企业当前没有可靠的过程数据,可以在试点前连续记录两到四周的基线,例如文件从提交到批准的中位时长、退回次数、版本错用事件数、人工查找耗时和费用归属错误数。这里的周期是试点建议,不是行业标准;团队应按项目节奏调整。
试点结束后,用相同口径复测。不要只比较“上线前后平均耗时”,还要核对样本量、文件复杂程度和参与角色是否相近。若试点期间项目负荷明显不同,结果只能作为趋势观察,不能直接归因于软件。
| 试点指标 | 记录口径 | 为什么值得测 |
|---|---|---|
| 文件闭环率 | 有完整发送、接收确认和归档记录的文件数 ÷ 抽样文件总数 | 衡量流程是否真正在线,而非只完成上传 |
| 审批中位时长 | 从提交至最终批准的中位小时数,区分等待与实际处理时间 | 中位数较少受少数极端延迟影响 |
| 版本错用次数 | 试点期间确认的错误版本引用或发送次数 | 直接关联工程返工、沟通成本和责任争议风险 |
| 费用关联完整率 | 具备项目、合同或事项关联的费用记录占比 | 判断财务凭证能否进入项目复盘,而非孤立存在 |
| 查找耗时 | 随机抽取文件后,从发起查找至找到有效版本的时间 | 检验分类、搜索和权限设置是否适合日常使用 |

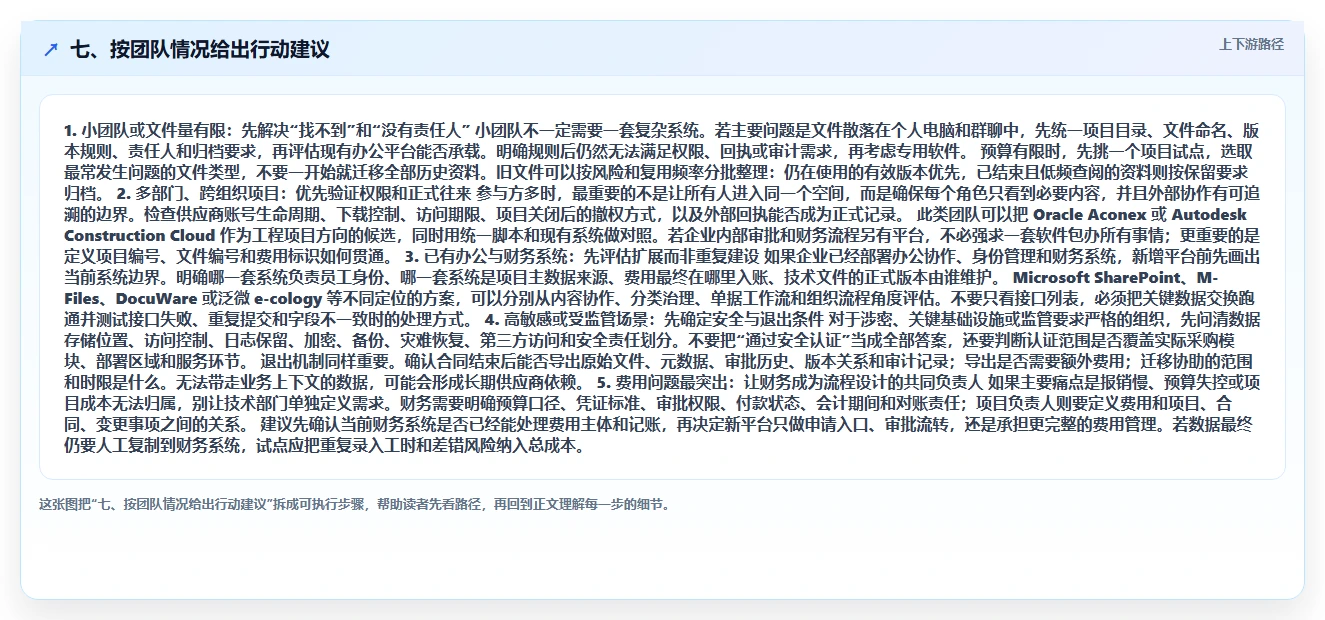

七、按团队情况给出行动建议
1. 小团队或文件量有限:先解决“找不到”和“没有责任人”
小团队不一定需要一套复杂系统。若主要问题是文件散落在个人电脑和群聊中,先统一项目目录、文件命名、版本规则、责任人和归档要求,再评估现有办公平台能否承载。明确规则后仍然无法满足权限、回执或审计需求,再考虑专用软件。
预算有限时,先挑一个项目试点,选取最常发生问题的文件类型,不要一开始就迁移全部历史资料。旧文件可以按风险和复用频率分批整理:仍在使用的有效版本优先,已结束且低频查阅的资料则按保留要求归档。
2. 多部门、跨组织项目:优先验证权限和正式往来
参与方多时,最重要的不是让所有人进入同一个空间,而是确保每个角色只看到必要内容,并且外部协作有可追溯的边界。检查供应商账号生命周期、下载控制、访问期限、项目关闭后的撤权方式,以及外部回执能否成为正式记录。
此类团队可以把 Oracle Aconex 或 Autodesk Construction Cloud 作为工程项目方向的候选,同时用统一脚本和现有系统做对照。若企业内部审批和财务流程另有平台,不必强求一套软件包办所有事情;更重要的是定义项目编号、文件编号和费用标识如何贯通。
3. 已有办公与财务系统:先评估扩展而非重复建设
如果企业已经部署办公协作、身份管理和财务系统,新增平台前先画出当前系统边界。明确哪一套系统负责员工身份、哪一套系统是项目主数据来源、费用最终在哪里入账、技术文件的正式版本由谁维护。
Microsoft SharePoint、M-Files、DocuWare 或泛微 e-cology 等不同定位的方案,可以分别从内容协作、分类治理、单据工作流和组织流程角度评估。不要只看接口列表,必须把关键数据交换跑通并测试接口失败、重复提交和字段不一致时的处理方式。
4. 高敏感或受监管场景:先确定安全与退出条件
对于涉密、关键基础设施或监管要求严格的组织,先问清数据存储位置、访问控制、日志保留、加密、备份、灾难恢复、第三方访问和安全责任划分。不要把“通过安全认证”当成全部答案,还要判断认证范围是否覆盖实际采购模块、部署区域和服务环节。
退出机制同样重要。确认合同结束后能否导出原始文件、元数据、审批历史、版本关系和审计记录;导出是否需要额外费用;迁移协助的范围和时限是什么。无法带走业务上下文的数据,可能会形成长期供应商依赖。
5. 费用问题最突出:让财务成为流程设计的共同负责人
如果主要痛点是报销慢、预算失控或项目成本无法归属,别让技术部门单独定义需求。财务需要明确预算口径、凭证标准、审批权限、付款状态、会计期间和对账责任;项目负责人则要定义费用和项目、合同、变更事项之间的关系。
建议先确认当前财务系统是否已经能处理费用主体和记账,再决定新平台只做申请入口、审批流转,还是承担更完整的费用管理。若数据最终仍要人工复制到财务系统,试点应把重复录入工时和差错风险纳入总成本。

八、不同方案的取舍:没有“功能最多就最好”
1. 专用工程平台与通用协作平台怎么选
专用工程平台的优势通常在项目参与方、图纸或模型协作、现场流程等场景契合;通用协作平台的优势可能在企业范围的身份、内容和日常办公整合。前者不一定适合集团所有文件,后者也不一定天然满足严谨的项目文控。
如果团队每天围绕项目交付、图纸变更和现场问题工作,优先把工程流程跑通;如果更多是内部制度、方案、合同和普通办公文档,优先衡量组织协作与治理成本。跨场景企业可能需要组合架构,但组合前要明确主数据和正式版本的唯一来源,避免同一文件在两套系统中都被认作“最新版”。
2. 一体化平台与最佳单项工具怎么选
一体化平台可以减少入口和接口数量,但未必在每个专业环节都最强;多个单项工具可能更贴合各自业务,却带来账号、权限、集成和支持成本。比较时至少画出数据流:文件从哪里创建、费用在哪里审批、付款在哪里记账、审计记录在哪里查。
若核心流程跨多个系统,先评估接口的长期维护能力和故障处理责任。若团队没有足够的系统管理资源,过度组合可能把采购时节省的成本转变为长期运营负担。
3. 快速上线与流程标准化怎么平衡
流程完全照搬旧习惯,可能只是把混乱电子化;一次性重做所有流程,又容易拉长上线周期。更实际的做法是先标准化最关键的字段和审批责任,再把特殊例外逐步纳入。试点时记录哪些例外真实存在、出现频率如何、是否值得配置成标准流程。
系统设置也应分层:必需控制项坚持统一,部门差异留在可配置范围,低频例外通过明确的人工处理机制解决。这样既避免所有部门各自改造,也不至于为了极少数情况让主流程变得难用。

九、采购前可直接使用的核对清单
1. 需求和业务边界
- 明确管理对象:工程图纸、模型、技术说明、合同、票据还是全部内容。
- 明确费用范围:报销、预算、项目成本、采购付款,还是文档事项相关费用。
- 列出必须参与的内部角色和外部组织,并标明各自可见与可操作范围。
- 确定正式版本、费用主数据和审计记录分别由哪个系统负责。
2. 产品能力和合同条款
- 把每项能力标为标准功能、配置实现、第三方集成或未支持。
- 确认模块、许可、外部用户、存储、接口和服务的收费边界。
- 确认部署方式、数据区域、备份、恢复、日志和安全责任。
- 把版本控制、回执、导出、权限撤销和接口验收写进交付要求。
- 确认合同结束后的数据返还、迁移协助、删除证明和费用安排。
3. 试点和上线准备
- 选择有代表性的项目,不要只挑最简单的流程做展示。
- 记录试点前基线,并定义复测指标、样本范围和统计周期。
- 邀请工程、财务、IT、档案或合规代表共同参加验收。
- 设置业务负责人和系统管理员,明确日常字段、权限和流程维护职责。
- 先确定旧资料迁移优先级,不把“全部导入”当作上线成功标准。
采购评审最后应形成三份材料:一份是候选方案与硬条件对照表,一份是同脚本演示和试点记录,一份是合同验收与退出条款清单。它们比一张脱离证据的总分表更能保护决策质量。
十、结论:选工具不是找“最全”,而是找断点最少的业务链
1. 最终判断应落在责任链,而不只是功能清单
技术文档收发与费用管理真正要解决的,是从文件进入系统,到责任人处理、外部对象确认、费用归属、最终归档,整个过程能否留下清楚的证据。六款产品各有不同主场景,不能因为都能存文件或做审批,就被当成同一种工具排名。
如果是工程交付和多方文控,优先验证工程项目协同工具;如果是企业内容分类与检索,关注内容管理能力;如果主要是费用单据和审批,先验证票据工作流及财务连接;如果需要统一组织流程入口,则检查协同平台的实际文控深度。必要时采用组合方案,但必须定义唯一正式版本和数据责任边界。
2. 下一步先做一次小而真实的验证
建议从一份近期发生过版本变更的技术文件和一笔真实类型的费用开始,选三家定位不同的候选产品,使用同一套任务脚本演示。记录操作步骤、人工补录、权限缺口、导出结果和供应商未确认项,再用两到四周的小范围试点检验日常采用情况。
我的独特判断是:工具是否值得买,不取决于它展示了多少功能,而取决于它能否让错误更早暴露、让交接更少依赖个人记忆、让事后追责不必靠翻聊天记录。先找出团队最常断裂的一段流程,再选择最能补上这个断点的系统,通常比追逐“全能平台”更稳妥。
常见问题解答(FAQ)
1. “技术文档收发费管理”具体指什么?选软件前要先拆分哪些需求?
我看到“收发费管理”这个说法时,不确定它是指技术文档收发和费用管理,还是某种业务里的收发费用。我担心如果需求没定义清楚,最后选到的工具只有文件上传或审批表单,实际流程还是得靠人工补齐。
先把标题里的需求拆成两条业务链:一条是技术文档收发,包括登记、分发、审批、版本更新、签收、归档和追溯;另一条是费用管理,包括费用申请、预算控制、报销审批、项目成本归集和报表。两者有关联,但不是一回事:能上传文件,不等于能管理收发;能走审批,也不等于能核算费用。
选型前,建议各画一条当前流程,标出每一步的负责人、输入材料、审批节点和最终记录。例如,图纸修订后需要通知哪些人、如何确认收到;一笔项目费用如何关联合同、项目或对应文件。若费用只需审批,可考虑流程工具;若还要预算、核算和成本分析,就要核验财务或项目成本能力。
还要把功能分成“原生支持”“可配置实现”“依赖第三方集成”“尚未确认”四类。这样能避免把相似名词当成相同能力,也能提前发现文档与费用数据可能需要人工复制的问题。
2. 2026年比较6款技术文档收发与费用管理软件,怎样避免做成没有依据的排行榜?
我准备比较几款工具时,发现有些产品擅长文件流转,有些更像费用审批系统,功能边界并不一致。我不想只看宣传页就得出“第一名”,但也希望有一套能横向比较、方便团队讨论的标准。
先声明比较范围、信息来源和核验日期,再用统一任务测试,而不是把各家官网功能清单直接拼成排名。当前提供的搜索样本没有包含可用的同类产品测评正文,因此不能据此确认六款产品名单、价格、功能或名次;具体候选应另行查验官网文档、公开报价和实际试用结果。
可以用100分制建立团队自己的筛选表:文档收发与版本追踪25分,权限和审计20分,审批流程15分,费用与项目关联15分,搜索和报表10分,部署与安全10分,易用性5分。分数不是市场排名,而是把团队优先级显性化;如果费用核算是硬需求,就应提高该项权重,并设置不满足即淘汰的门槛。
每项能力都要记录证据,例如“试用中完成”“官方文档说明”“销售口头确认”或“未验证”。尤其要区分原生功能与集成实现:后者可能带来额外费用、同步延迟和维护责任,不能简单记作同等支持。
3. 试用技术文档管理软件时,怎样设计测试才能看出它是否真的适合团队?
我担心演示环境里每个功能看起来都能用,真正上线后却在版本修改、多人协作或追查记录时卡住。我想知道试用时应该拿什么真实任务去跑,才能尽早暴露这些问题。
不要只试“上传一个文件”,而要用一条完整的小流程做验收:上传一份技术文件,发起审批,退回修改,上传第二版,重新分发给相关人员,记录签收,最后归档并检索。再选一笔测试费用,尝试关联到同一项目或业务事项,观察文件流转记录与费用记录能否互相定位。
测试时逐项记录结果:旧版本是否仍可追溯,接收人能否确认收到,修改前后由谁操作是否可查,未授权成员能否访问,费用是否能按项目筛选。发现问题时记下操作步骤和截图,而不只写“体验不好”;这样后续询问供应商或比较候选工具时,信息更可复核。至少让两类角色参与:日常提交资料的人和负责审批、归档或核算的人。
前者验证录入与移动端操作是否顺手,后者验证权限、审计、搜索和报表。若只有管理员觉得好用,却需要员工绕回邮件或聊天软件补充关键记录,流程就还没有真正闭环。
4. 选软件时,价格、部署和安全性应该怎么一起评估?
我发现软件的标价未必包含实施、存储、集成或后续服务费用,也不确定“支持私有化”是否就代表数据安全更好。我想在采购前把容易漏掉的成本和风险问清楚,避免只按首年报价做决定。
比较总成本时,别只看账号单价。可以按“首年订阅或许可费+实施配置费+数据迁移费+必要集成费+培训与运维费”列预算,并分别询问后续年度费用、存储或账号扩容规则、数据导出费用和合同终止后的数据处理方式。若价格未公开,标记为“需询价”,不要用推算值填表。部署方式也不能替代安全核验。
无论是云端还是本地部署,都应确认角色权限、操作日志、备份与恢复、访问控制、数据导出、账号离职处理和安全事件响应;涉及敏感技术资料时,还要让信息安全或法务人员审查数据存储位置及合同条款。小团队可优先验证上手成本和基础追溯能力;跨部门团队应重点核验权限、审批和现有系统集成;
高敏感资料场景则把数据控制与审计设为准入条件。最终选择不必追求功能最多,而应确认核心流程能在可接受的总成本和风险范围内稳定跑通。
核心关键词
文章包含AI辅助创作:选对工具事半功倍:2026年6大技术文档收发费管理软件深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/181677
读者评论
文章把六款工具按工程协同、项目文控、内容管理和审批归档区分开来,比直接排一个总榜更便于初筛。
费用管理”拆成报销、项目成本、付款和收发服务费很有必要,采购时确实应逐项确认系统是否原生支持或需要集成。
用真实文件演练发送、回执、版本更新和费用关联,是比较实用的选型方法;只看功能演示容易漏掉交接环节。
文中提醒核对部署、接口、迁移和合同条件比较客观。尤其对已有办公平台的企业,配置与后续治理成本也应纳入评估。
