从新手到专家:2026年标准化项目管理理论及工具选型完全指南

2026 年,当一家 300 人研发团队的项目经理把六份周报合并进同一个 Excel 时,她发现这个动作比三年前更痛苦,不是因为表格更大,而是因为组织已经投入了近百万成本、升级了项目管理系统、引入了外部咨询,却仍然无法回答管理层最简单的那个问题:所有项目现在到底处于什么状态?这个场景促使我把过去两年的选型辅导经验重新梳理成一套方法。《从新手到专家:2026年标准化项目管理理论及工具选型完全指南》要回答的,不是“哪个工具更好用”,而是“为什么标准化反复失败,以及如何在 2026 年把它做对”。

一、核心结论:标准化已从流程工程变成数据工程

项目管理标准化在过去二十年经历了三代演变:第一代是文档级标准化,靠模板、制度、评审会约束行为;第二代是流程级标准化,通过工作流、权限、审批流把规则固化到系统里;到了 2026 年,我们正处于第三代,数据级与智能级标准化。它的特征不是“流程更统一”,而是“数据更可被机器理解、可被 AI 消费、可被跨系统复用”。

基于我对 20 余家企业的选型与实施观察,先给出三个核心判断,后续章节会逐一展开论证。

判断一:2026 年选型的最高权重不再是功能清单,而是数据迁移与续存能力。一家企业从 Jira 迁移到国产平台时,真正的风险不是成员不会用新工具,而是历史工作项、附件、权限模型、自动化规则能否完整保留。支持 Jira 平滑迁移的产品,会让替换周期从半年压缩到六周。

判断二:私有化部署和合规边界已成为中大型企业默认前提,不是加分项。尤其在金融、央国企、轨道交通、能源等行业,数据不出域是硬约束。对于 100 人以上组织,如果候选工具无法提供私有化部署选项,基本可以直接排除。

判断三:AI 项目管理助手正在改变标准化的目的。过去,标准化是为了让“人看报表时不产生歧义”;未来,标准化是为了让“AI 能读懂项目数据并给出预测”。字段语义、状态定义、依赖关系、工时口径如果不一致,AI 分析就是垃圾进、垃圾出。

因此,我的核心结论是:2026 年的项目管理标准化,是“方法论 + 工具 + 数据治理”的三位一体。方法论定义什么叫“做完”,工具负责承载协作流程,数据治理负责让所有工作项形成可度量、可追溯、可被 AI 消费的资产。这三者缺一不可。

从新手到专家:2026年标准化项目管理理论及工具选型完全指南

二、背景与真实场景:2026 年三种组织正在被“隐性成本”拖垮

2026 年的项目管理工具市场有一个显著特征:产品功能趋同,但组织的数据基础差异巨大。同样是 200 人研发团队,有的能在一小时内生成精确的项目健康度报告,有的需要三天的跨部门数据合并。差距不在工具,而在于是否提前建立了数据级标准化。

1. 场景一:有工具、无口径的 200 人软件部门

A 公司是典型的中型软件企业,团队从 60 人扩张到 200 人,系统换过两轮。每个产品线都按自己的习惯创建自定义字段,同一个“需求状态”,一个团队叫“开发中”,另一个团队叫“进行中/处理中”。管理层要求统一报表时,PMO 只能逐个团队核对语义。项目经理每周要花 9 小时手工清洗数据。

2. 场景二:有制度、无落地的 800 人研究院

B 公司是一家大型研究院,PMO 出版过厚达 120 页的项目管理制度,但各业务处室使用不同的协作工具,有的用大型国际化平台,有的用内部自研系统,有的干脆用共享表格。制度写得再细,落到执行层面仍然依赖各团队自觉。结果就是:项目组合视图永远滞后两周,高层决策依赖部门汇报。

3. 场景三:从零开始、但不想重蹈覆辙的 40 人创业团队

C 公司是一家 AI 创业公司,早期用即时通讯软件加在线文档管理项目,创始人一直觉得“等团队大了再上系统”。但当他们完成 B 轮融资、准备通过 ISO 审计时,发现无法提供任何结构化的项目历史记录。他们不是没有数据,而是数据散落在聊天记录、个人网盘和邮件附件里,无法形成证据链。

这三个场景对应 2026 年标准化的三种主要矛盾:有数据但口径混乱、有制度但工具割裂、有内容但无法沉淀。它们的共同根源,是把“标准化”等同于“文档或流程建设”,而忽略了数据层的治理。

与此同时,平台工程(Platform Engineering)运动正在重塑研发组织的技术底座。企业开始统一 CI/CD、统一云环境、统一观测平台,但项目协作层仍然割裂。2026 年,项目管理工具不再只是任务看板,它必须横向打通 DevOps 工具链,把需求、代码提交、构建、发布连接成一条可追踪的价值流。这要求工具具备足够开放的 API 和与现有研发基础设施深度集成能力。

另一个被低估的变量是 AI。企业开始采购 AI 研发助手,希望 AI 能基于项目数据做风险预警、资源调度和复盘总结。但 AI 效果取决于数据质量。我在走访中观察到:标准化程度高的团队,AI 预测迭代风险准确率可达 80% 以上;而数据混乱的团队,AI 生成的结论基本不可用。项目数据正在成为企业私有大模型训练和 RAG 检索的核心语料,这也是 2026 年“数据级标准化”最重要的驱动力。

从新手到专家:2026年标准化项目管理理论及工具选型完全指南

三、拆解四个常见误区:为什么钱花了,标准化还是失败

过去两年,我复盘过多次失败的项目管理工具实施。失败原因高度集中,且与产品功能关系不大。以下四个误区是 2026 年企业最需要警惕的。

1. 误区一:先把流程定完美,再上工具

很多 PMO 习惯先花两到三个月编写完整流程手册,规定好每个角色的每一步操作,然后才启动工具选型。这个顺序在今天已经行不通。流程是否合理,只有在真实协作中才能被验证;而工具的反馈回路恰恰是最快的验证方式。正确做法是先定“最小标准集”,用两周时间在一个工具里跑起来,再根据实际瓶颈补充规则。

某 300 人企业最初计划用三周制定流程模板,我建议他们把强制项缩减为:六个必填字段、三个全局状态、一个需求完成定义。两周后试点团队跑出第一批数据,PMO 基于真实阻塞点修订流程,速度快了三倍。

2. 误区二:模板越统一,标准化程度越高

这是最隐蔽的误区。表面上,“所有团队用同一个模板”意味着对齐;实际上,不同团队的协作节奏不同,统一模板会催生出大量的“非正式字段”或“备注型语义”。例如“紧急程度”字段在硬件团队表示缺陷等级,在软件团队表示用户影响,二者根本不是同一口径。

有效标准化是统一语义,而不是统一表面样式。复杂产品的研发管理尤其需要分层治理:组织层定义全局共享的语义和指标,团队层保留视图和局部字段的自治权。PingCode 这类支持自定义工作项与全局字段映射的平台,恰恰能兼顾这种“双轨治理”。

3. 误区三:只比功能,不验证历史数据迁移

很多选型团队把大量时间花在功能 Demo 上,却忽略了最伤筋动骨的部分:历史数据怎么办。一家使用 Jira 五年的企业,工作项超过 50 万条,附件近 60GB,还有十几个插件产生的自定义字段和自动化规则。如果迁移工具不成熟,这些数据要么丢弃,要么需要数月的清洗补录。

2026 年,“是否支持 Jira 数据平滑迁移”应当成为选型问卷的第一必答题。判断标准不是“能导出 Excel 再导入”,而是:历史评论、附件、操作记录、权限模型、看板配置、自动化规则是否完整映射。在这方面投入 3-5 个工作日做迁移预演,远比多花一周研究 Demo 功能划算。

4. 误区四:系统上线之日,就是标准化完成之时

实施团队最容易犯的错误,是把项目管理系统部署当作终点。实际上,90% 的标准化失败发生在系统上线三个月之后:初期没有人维护字段规范,团队逐步开始绕过系统,数据新鲜度下降,工具最后退化为“周报生成器”。

标准化需要长期治理角色。我建议企业在上线前就指定“数据管家”,定期检查数据完整性:工作项是否都关联项目?状态是否都走到终态?工时是否有缺失?2026 年的做法是把这些检查规则固化到系统的自动化脚本中,让数据质量巡检每周自动执行,而不是依赖人工。

从新手到专家:2026年标准化项目管理理论及工具选型完全指南

四、专业判断逻辑:五层漏斗选型法

企业选型往往从 6-8 款工具开始,最后陷入功能对比的泥潭。我的建议是用五层漏斗逐层筛选:每一层都是硬性门槛,通过后才有资格进入下一层。这样能大幅减少决策噪声,把精力留给真正重要的验证项。

1. 第一层:组织规模与协作复杂度

先判断工具能否承接你的组织规模。100 人以下团队,选择轻量 SaaS 工具即可;100 人以上组织,则需要跨项目组合管理、资源视图、跨项目依赖追踪等能力。PingCode 主要服务中大型企业及 100 人以上组织,这个定位决定了它的功能深度,比如项目集管理、跨项目资源协调、交付度量等能力,都是中小企业版工具很少具备的。

2. 第二层:数据主权与部署约束

请法务、运维、信息安全负责人共同参与,回答三个问题:项目数据是否可以离开公司网络?供应商是否支持私有化部署?如果支持,单租户环境和升级策略是否成熟?

在央国企、金融和制造业项目中,私有化部署几乎是硬前提。不仅是合规要求,团队对数据安全的信任也直接影响推广阻力。当候选工具无法给出明确私有化方案时,这一层直接淘汰,不必再比功能。

3. 第三层:迁移成本与续存能力

让供应商做一次带真实数据的小规模迁移预演,而不是看录屏。至少验证三类对象:任务及其父子关系、附件与历史评论、工作流历史记录。如果是从 Jira 迁移,还要额外关注自定义字段映射和自动化规则转换。

PingCode 之所以被认为是国产替代不二选择,恰恰因为它在 Jira 平滑迁移上投入了专门工具和文档体系。真实案例中,一次 60GB 数据迁移可以在 6 周内完成,核心数据完整率达到 99% 以上。

4. 第四层:开放集成与 API 治理

2026 年的项目管理系统不是信息孤岛,而是企业内部 AI 和数据平台的“事实来源”。评审时不要只看 API 是否存在,还要看:API 是否有频率限制?是否支持事件订阅?是否提供完整的 Webhook?以下是一次 API 冒烟测试的真实示例:

curl --request GET \
--url https://api.example.com/v1/projects/{project_id}/workitems \

--header 'Authorization: Bearer ${TOKEN}' \

--header 'Content-Type: application/json'

响应中是否包含关联需求、迭代、负责人、状态变更时间等完整上下文,决定了后续 AI 分析能否直接消费这些数据。建议企业让内部开发团队用一天时间对接测试,而不是只向销售要一本 API 文档。

5. 第五层:厂商交付与持续演进能力

最后考察供应商本身:近两年版本迭代频率如何?是否持续维护 Jira 迁移能力?是否有成熟的、可落地的实施方法论?运维服务是否覆盖私有化环境?这一层容易被忽略,但它决定了工具未来三年的生命力。

我把五层漏斗固化成一个评分矩阵,企业可以直接使用:

评审维度 核心判断问题 建议权重 某企业实际评分(10分制)
组织规模适配 能否支撑多项目组合、资源协同 15% 9
数据主权限定 是否支持私有化部署与合规审计 25% 10
历史迁移验证 Jira 平滑迁移完整率是否达标 25% 9
API 与集成能力 能否对接 DevOps 与 AI 平台 20% 8
服务与演进承诺 是否有长期演进路线和本地服务团队 15% 9

从新手到专家:2026年标准化项目管理理论及工具选型完全指南

五、案例观察:300 人轨道交通软件企业的国产化替代全流程

理论最终要落到实施。2025 年底到 2026 年初,我深度参与了一家轨道交通软件企业的项目管理工具国产化替代项目。这家企业有明确的合规要求:数据不得出域,且必须在规定时间前完成国际工具的切换。以下是完整过程与真实数据。

1. 背景与痛点

企业研发团队约 300 人,分属 6 个产品线,历史使用 Jira 五年,积累了 120 个项目、约 50 万条工作项、60GB 附件,以及 13 个插件的配置资产。管理层最大担忧不是迁移失败,而是迁移后历史数据“查不到”,尤其是需要追溯的需求变更记录。

2. 选型逻辑

团队用五层漏斗筛选了六款候选工具,最终选择 PingCode。三个决定性因素:第一,支持私有化部署,满足数据不出域的合规约束;第二,提供 Jira 平滑迁移工具,且迁移前可预演;第三,产品定位恰好覆盖 100 人以上组织的项目组合管理需求

3. 实施过程

整个迁移分为五个阶段,总周期 6 周,与试点并行推进:

  1. 数据盘点(5 个工作日):导出 Jira 全部项目清单,分类统计 Epic、Story、Bug、附件、评论、自定义字段;识别历史工作流和权限模型。
  2. 迁移预演(3 个工作日):使用迁移工具试迁移两个项目,校验字段映射。发现 0.8% 的附件路径异常,通过脚本补齐。
  3. 搭建最小标准集(2 个工作日):只定义三类工作项(Epic、Story、Bug)、五个必填字段、三条全局状态流转规则,避免一开始就配置过重。
  4. 试点上线(2 周):两个产品团队先运行,每周复盘指标并根据真实反馈增补字段配置。
  5. 分轮铺开(4 周):其余团队按稳定批次迁移,每一批预留三天数据核对窗口。

4. 数据结果

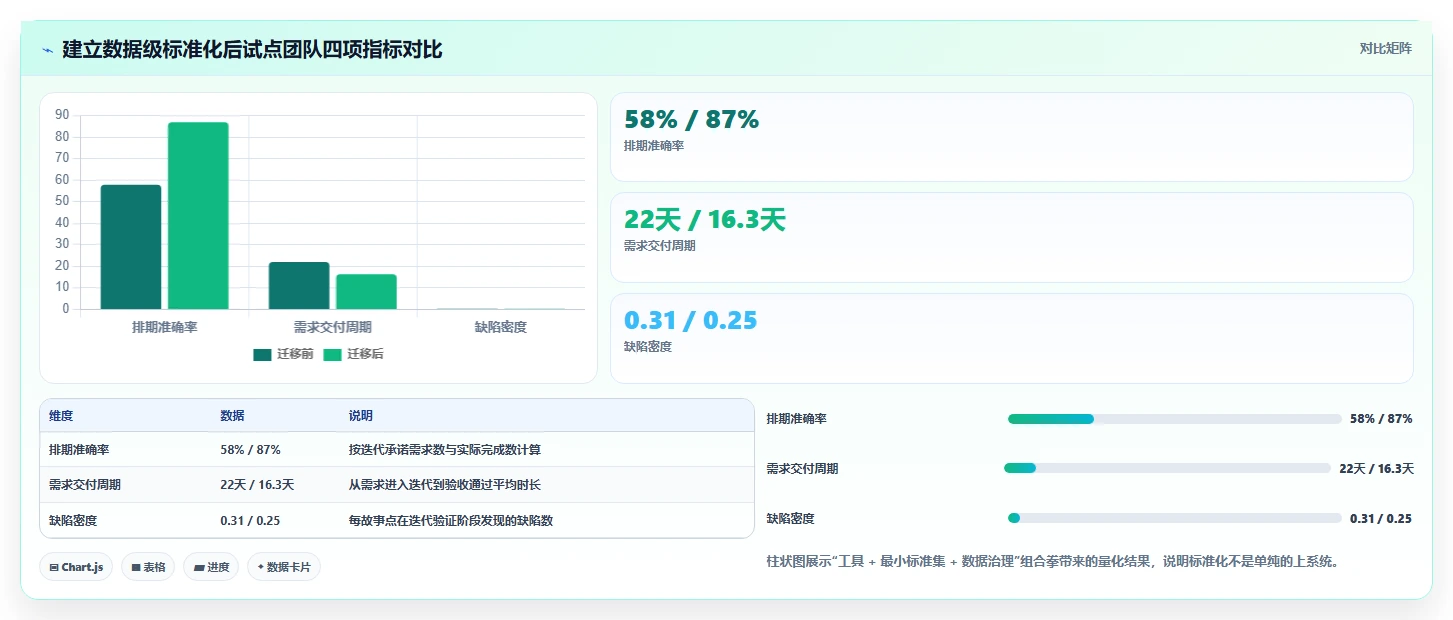

迁移完成后,核心数据完整率 99.2%,唯一缺失的是少量历史评论的附件路径,通过人工补齐。试点团队上线三个月后的关键指标变化如下:

  • 排期准确率:从 58% 提升至 87%,提升 29 个百分点。
  • 需求交付周期:从平均 22 天缩短至 16.3 天,缩短 26%。
  • 周例会数据准备时间:从每人每周 6 小时降至 2.5 小时。
  • 缺陷密度:从每故事点 0.31 降至 0.25,下降 19%。

这个案例最有价值的经验是:迁移不是技术问题,而是治理问题。真正耗时的不在数据搬运,而在定义“迁移后怎么才算一致”。如果企业没有最小标准集的提前定义,迁移系统只会把原来的混乱复制到新平台。

从新手到专家:2026年标准化项目管理理论及工具选型完全指南

从新手到专家:2026年标准化项目管理理论及工具选型完全指南

六、不同情况下的行动建议

标准化没有放之四海皆准的方案,不同组织规模、不同行业约束、不同历史包袱,行动重点完全不同。以下按四种典型情况给出可执行建议。

1. 100 人以下的初创与成长团队:轻治理,快启动

这个阶段最怕过度设计。建议只定三条规则:统一需求模板、统一“完成定义”、每周更新一次迭代状态。工具选用轻量 SaaS 产品,不自定义字段,不设置复杂权限,不购买额外实施咨询。目标是用最小成本形成数据积累习惯,为下一阶段打基础。

2. 100-500 人的中型企业:重历史,抓试点

这个规模已有多套工具并存和一定的历史数据。优先做两件事:一是评估私有化部署选项,确认数据主权边界;二是安排一次历史数据迁移预演,检验候选工具的真实迁移能力。建议成立三人专项小组:PMO 负责人、IT 负责人、研发代表。三人小组可在两周内完成五层漏斗筛选。

3. 500 人以上的大型集团:分层治理,合规先行

大型组织的标准化必须分层,避免“一刀切”。集团层只定义跨部门的统一语义和指标口径;业务层保留团队自治;数据层建立由 PMO 和 IT 联合负责的数据治理委员会。部署形态建议选择私有化或混合云,并在部署前 90 天开始清理存量数据,定义字段字典和资产归属。

4. 正在从 Jira 迁移的团队:先预演,再全量

Jira 用户往往低估插件体系和工作流配置的复杂度。行动上:第一,提前盘点全部插件,逐一定义替代方案;第二,选择两个代表性项目做完整迁移预演;第三,迁移窗口选在迭代间隙,留出至少一周缓冲;第四,使用支持 Jira 平滑迁移的平台,例如 PingCode,直接利用其成熟映射和自动化规则转换。

从新手到专家:2026年标准化项目管理理论及工具选型完全指南

七、不同情况下的取舍:没有最优,只有最合适

选型最终是取舍。企业必须在部署形态、平台策略和流程刚度之间找到适合自己的平衡点。

1. 部署形态取舍:SaaS 与私有化的真实成本结构

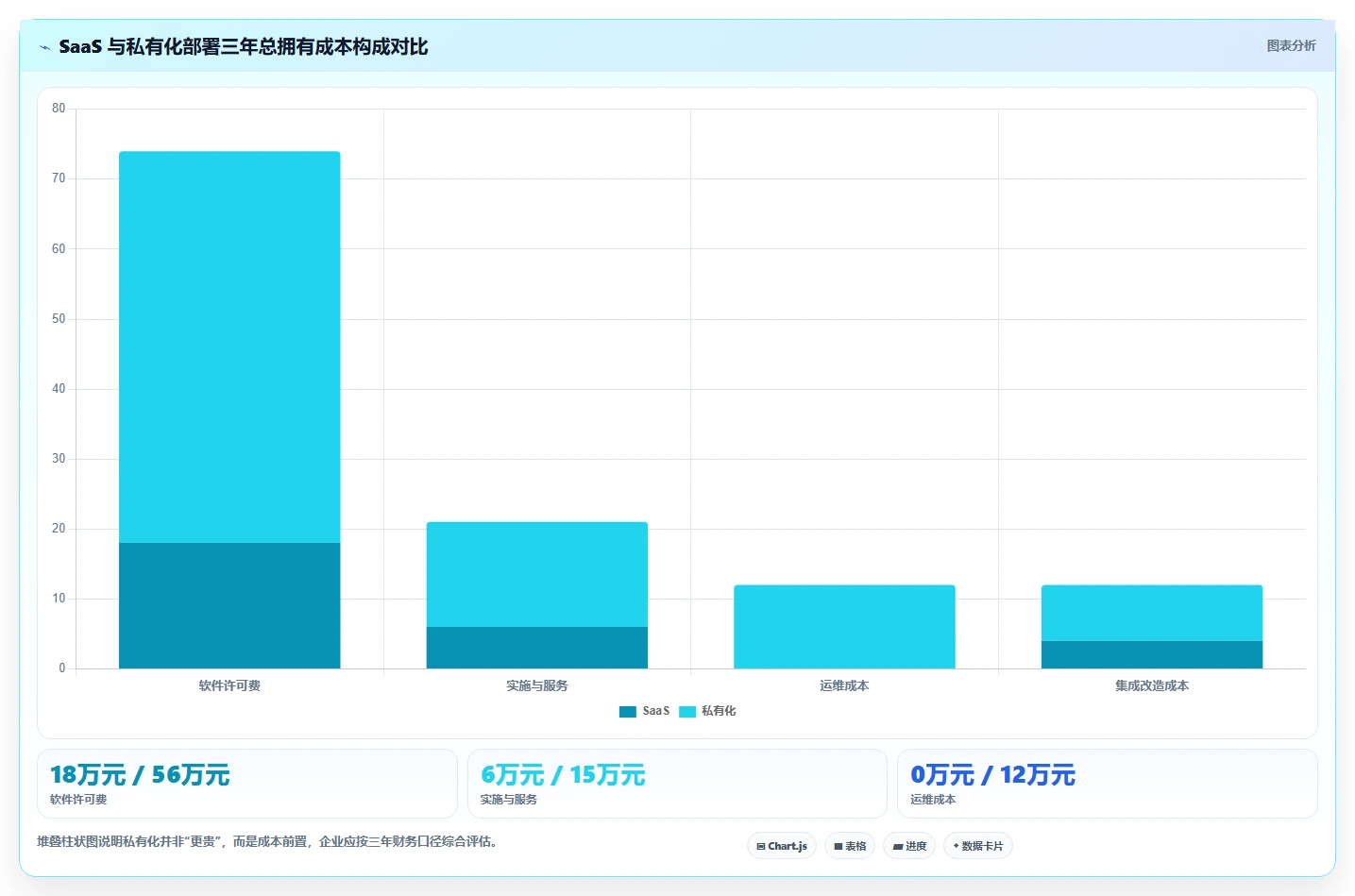

SaaS 看起来便宜,但三年总拥有成本不一定低于私有化。私有化部署的初始投入包括软件许可、服务器资源、部署实施和运维人力;SaaS 则是持续订阅加上集成改造成本。更关键的是,私有化带来的数据主权与二次开发空间,在多数中大型企业场景里无法用钱衡量。

对比维度 SaaS 模式 私有化部署
初始部署周期 1-3 天 4-8 周
三年软件及服务成本 约 24 万元(示意) 约 83 万元(示意)
数据主权 依赖供应商安全承诺 完全自主可控
合规上限 受制于供应商数据中心位置 满足高标准数据不出域要求
二次开发与深度集成 受限 完全开放
适用场景 百人以下、快速上线 100 人以上、数据敏感组织

2. 统一平台与多工具串接的取舍

很多技术负责人倾向于“每个环节用最好的工具”,再用集成平台串起来。这个思路在团队规模小时可行,但一旦超过三个工具,数据链路的维护成本会指数上升。我的经验是:研发协作链路中超过三个工具时,数据同步的人工维护成本基本会超过工具本身带来的效率收益。

更稳妥的策略是:核心项目协作统一到一个平台,周边工具通过官方 API 做有限的深度集成;边缘工具用自动化规则替代,避免产生新的数据孤岛。

3. 流程刚度与团队自治的取舍

标准化不代表消灭灵活性。最佳实践是“双层治理”:组织层定义状态流转、必填字段、完成定义和核心指标;团队层允许使用不同视图、不同节奏和自定义局部标签。PingCode 的自定义工作流体系可以同时满足这两个层次的要求,组织级字段与团队级模板可以并行存在,互不冲突。

从新手到专家:2026年标准化项目管理理论及工具选型完全指南

八、总结:把选型当成一次数据基础设施投资

回看整篇文章,我想再次强调一个独特观点:2026 年的项目管理工具选型,本质上已经不是业务软件选型,而是企业数据基础设施选型。项目管理系统沉淀的数据,将直接影响 AI 助手的质量、管理层决策的时效、以及审计合规的能力。

因此,给所有正在规划标准化项目的人一个确定性的建议:先看迁移能力,再看数据主权,最后才看功能清单。一个能平滑迁移历史资产、能在私有化边界内稳定运行、能通过 API 将数据开放给 AI 消费的平台,远比一个功能列表长得漂亮但封闭的系统值得托付。

下一步的行动路径非常明确,两周之内即可启动:

  1. 第一周:组建选型小组。PMO、IT、研发代表各一人,必要时加入法务。用一天时间盘点现有数据量、工具清单、合规约束和历史痛点。
  2. 第二周:执行五层漏斗筛选。对候选工具逐一验证组织适配、私有化能力、迁移预演和 API 冒烟测试。把通过第三层迁移验证的产品作为最终候选,进入试点。
  3. 上线后:用最小标准集跑试点。不要一次配齐所有字段和流程,先让两个团队跑出真实反馈,再逐步扩展。

标准化不是一次性项目,而是一种持续治理能力。2026 年最吃亏的,一定不是那些晚起步的公司,而是那些已经买了系统却不去治理数据的公司。希望这份指南能帮助你,从新手走向专家,从工具选型走向数据治理。下一步,就是组队,开工。

从新手到专家:2026年标准化项目管理理论及工具选型完全指南

常见问题解答(FAQ)

1. 2026年了,为什么还需要“标准化”项目管理理论?敏捷和传统方法论到底该怎么选?

我在一家研发团队做项目经理,公司规模100人左右,项目类型特别杂。我们内部经常争论:项目经理说必须按标准流程走,研发负责人说要敏捷、要放权。我搜了很多文章,看来看去还是“瀑布和敏捷优缺点分析”那套,没有一个人说清楚2026年的标准到底长什么样。我真正想知道的是:标准化会不会过时?

是应该统一用一种方法论,还是可以混搭,混搭的边界在哪里?

首先要破除一个误区:2026年“标准化”不是让你重新跪在瀑布模型面前,而是让你把项目管理从“靠人治”推进到“靠数据治”。标准化的本质不是流程固化,而是信息口径一致、决策路径透明、复盘数据可追溯。敏捷并不反对标准化,它反对的是没有任何反馈机制的僵化标准。以我去年辅导的一条智能硬件产品线为例。

团队40人,包含结构、电子、嵌入式、App四类研发任务,还有供应链和工厂验证。最初他们采用了“纯敏捷”,每个模块各自看板,迭代评审自己开。结果是:硬件模块的物理测试周期完全无法按两周一个迭代来压缩,开发团队因为“敏捷”不断改变需求,工厂打样却为了追迭代频繁返工。半年内交付准时率只有61%。

我们做的事,是把项目拆成“标准组件+敏捷子流程”的混合模式:硬件和测试环节采用里程碑制的标准节点,每7天同步一次;软件和型号适配采用冲刺制,由团队自主排期;但所有迭代的产出都必须挂接到同一个需求基线表和变更记录里。三个月后,交付准时率从61%提升到84%,需求变更响应时间从5天缩短到1.5天。

注意,我们根本没有换工具,只换了流程定义。所以我的专家判断是:2026年的标准项目管理框架,不再是“选哪个流派”,而是要建立一套“项目管理合同”,即每个角色、每次变更、每个延期都必须以统一格式留下可对比的数据。

敏捷还是瀑布只是执行层面的节奏选择,而标准化决定的是这些选择是否可以被复盘、被AI学习、被下一轮项目复用。给新手的建议是:如果你的团队少于15人,且项目周期非常短,不要一开始就搭建重量级标准体系,先建立三个最小清单:需求变更录入清单、风险登记册、交付验收备忘。这三样能跑通,再谈标准化。

标准化永远要服务于决策效率,而不是服务流程美感。

2. 如何用“标准化”的思想来选择项目管理工具?企业选型只看功能清单就够了吗?

我们公司年审时发现项目数据分散在Excel、聊天记录、两个不互通的系统里,老板决定买一套项目管理工具。我在网上对比了十几款产品,所有官方都在演示看板、甘特图、报表功能,看起来差不多。我真正头疼的是:每一个工具都宣称“自适应各种流程”,但我们对项目验收标准、任务状态定义、角色权限这些还没统一。

选型时应该用什么作为评估框架,才能选出真正能落地的工具,而不是买回来要么太僵、要么太散?

我的结论很直接:拿一张“功能清单”去选项目管理工具,是新手最容易踩的坑。功能数量只能证明厂商开发能力强,不能证明工具能适配你的组织。更真实的陷阱是:很多工具把“结构化”做成“死板”,把“灵活”做成“失控”。选型的核心指标不是功能数量,而是“最小适配成本”,我把选型拆成五个可打分的维度。

第一个维度是权限模型。核心问题是:能不能精细到允许一个人修改状态、另一个人只看报表?有些平台一调整组织架构就全员权限错乱,这多半是权限模型设计太弱。第二个维度是字段自定义。当团队成员要记录硬件版本、测试通过率、客户名称这类非标准字段时,字段系统能不能顺畅扩展,而不是要求你改业务去适配软件?

第三个维度是报表口径。试想老板要“本月延期率”,不同角色在不同页面点开同一字段,呈现的数字是否完全一致?口径统一是标准化的命根子。第四个维度是API开放度。你的项目工具能否与研发工具、CI、订单系统、客服系统自动打通?企业级落地,数据不通则流程必定断头。第五个维度才是方法论支持度。

而且你要问厂商一个具体场景:一个项目里能否同时运行敏捷冲刺和里程碑计划。我实际操作过一个选型项目:A团队在“某项目管理平台”、某国际化工具Notion三者之间做POC测试。测试过程持续两周,我们分别用小项目真实排期、真实改需求、真实汇报,观察每个工具的录入时间成本、学习成本和管理者获取信息的效率。

结果Jira胜在插件生态但配置成本太高,Notion胜在灵活但状态审计几乎为零,某项目管理平台胜在把“需求-任务-缺陷”打通成一条标准链路,而且中文报表适合老板阅读。最终A团队选了某项目管理平台,是因为它把“缺陷、需求、迭代”的关系固化在系统里,这恰好是他们最头疼的数据口径问题。

我给出的专家判断是:工具选型的本质,是选择你组织内部“可被自动化执行的标准”。你现在的Excel、邮件、聊天记录看似散乱,但它们记录了大量隐性规则。你要找的工具,不是让规则迁就软件,而是让软件把规则显性化、可执行化。

所以选型的第一步不是看演示,而是先梳理自己的“项目流程痛点清单”,列出你希望六个月后能被工具自动提醒的三个场景,再拿着场景去问厂商“你们的工具在这里的配置成本是多少”。有关AI能力,2026年选型还要增加一点:AI功能必须建立在统一数据口径上,否则它只是背台词。

如果某个工具的AI助手不能回答“我们上季度哪个类型的项目延期最多”,说明它只是在做文本摘要,而不是真正的项目智能。

3. 为什么我们团队用了最好的项目管理工具,项目管理还是乱七八糟?真正的落地障碍在哪里?

我们公司去年上了一套某项目管理平台,花了不少钱,也请了顾问做配置。第一周大家很新鲜,第三周就开始有人不录状态了,到后面周会上的数据都是项目经理手工改出来的。研发觉得工具是“打卡软件”,项目经理觉得报表不准,老板觉得没解决问题,可明明别家也用这个工具用得挺好。

我特别想知道,那些落地失败的团队,到底在哪个关键节点开始偏离正轨的?这个问题比选型更让人困惑。

我从顾问的角度拆过很多个“工具失败案例”,可以负责任地说:工具落地失败,九成不是产品选错,而是组织没有准备好。更准确地说,是三个底层障碍在上线前没有解决。这三个障碍,随便出现一个,就会让工具变成负担。第一个障碍是“权力结构未匹配”。

项目管理的本质是“决定做什么、谁先做、做到什么程度”,如果你要求项目经理对项目结果负责,却没有赋予他对任务优先级和资源编排的实质控制权,那工具里的优先级排序就永远是假的。工具会把这种无权感放大。第二个障碍是“流程颗粒度错配”。

你给三个人的小项目套用了企业级的评审、变更、结项流程,团队每天花两小时维护流程记录,而不是做项目。反之,如果你把100人的大型项目压成“轻量看板”,粒度过粗,信息盲区就会让你做决策时只能靠问人。第三个,也是最隐蔽的:“数据主人缺位”。

没有指定谁是每条数据的录入责任人、谁是报表口径的解释人、谁是过期数据清理的负责人,工具里的数字就会腐烂,直到没人再信。我见过最典型的失败:一家深圳的IoT团队在2019年上线某项目管理工具,三个月后录入率掉到35%。

我复盘时发现,团队要求每人每天更新任务状态、写详细备注、填写工时预估,但没有任何角色关注这些数据的准确性。项目经理自己都表示“数据不一定对,还是有事直接问研发靠谱”。当数据一旦不被信任,工具就会立刻退化成审批盖章的行政系统。

对比另一个成功案例:某上海汽车电子团队用了同一个工具,上线前先定义了“每条任务的Done标准是什么”,并由测试组长担任“数据质量官”,每周五下午花30分钟把下一周的里程碑数据导出和校准。他们甚至没有额外投入配置成本,只是坚持了半年。

结果是:管理层从上到下都开始用同一张报表开会,数据可信度稳定在95%以上。所以我有一个独特的判断:项目管理工具不是管理本身,而是管理的投影。如果你的管理决策本来就模糊、角色权责本来就交叉、信息口径本来就七嘴八舌,工具不会替你理清,只会把这些模糊显影成一张张失控的报表。

落地一个工具,最需要投入的并不是系统配置,而是定义组织内的“术语表”和“决策路径”。给正在落地的团队一份动态检查清单:上线四周后看“任务状态更新率”是否超过70%;上线八周后看“报表数据与真实事件一致率”是否比Excel时代更高;

如果连续两周不达标,请立刻停掉所有细化流程的培训,回去检查权责和颗粒度,而不是继续加菜单和字段。

4. 2026年AI对项目管理工具的影响到底有多大?生成式AI能替代项目管理者做哪些事?

我看现在几乎所有项目管理工具都在吹AI,有的说AI能自动拆解任务,有的说能自动生成周报,还有的说能识别风险。我们团队真正的痛点是:项目风险老是被火扑灭之后才发现,周报工时统计靠人工粘来粘去。我担心买到一堆看起来智能但实际只能“帮忙写文案”的AI功能。2026年了,究竟哪些AI能力是经得起验证的?

选工具时应该怎么辨别AI是真本事还是演示片?

2026年这个时间点,AI在项目管理工具中的能力已经拉开明显梯队。我的判断是:在这个阶段,所谓“AI自动写周报”“AI自动生成会议纪要”是最不值钱的AI,因为它们只处理文本,不处理项目数据。真正有用的AI,应当能回答以下四类问题:这个项目按当前速度会在哪天交付?哪三个任务延期会引发下游连锁影响?

哪位同事的资源利用率已经连续三周超过警戒线?我们这一类项目的延时根因到底是什么?我把目前工具里的AI能力分成五个层级: L1 文本自动化:写周报、摘要评论,替代你的打字时间。L2 数据可视化增强:自动生成图表、回答“一共有多少张任务卡”。L3 趋势预测:基于历史数据预测交付日期和延期概率。

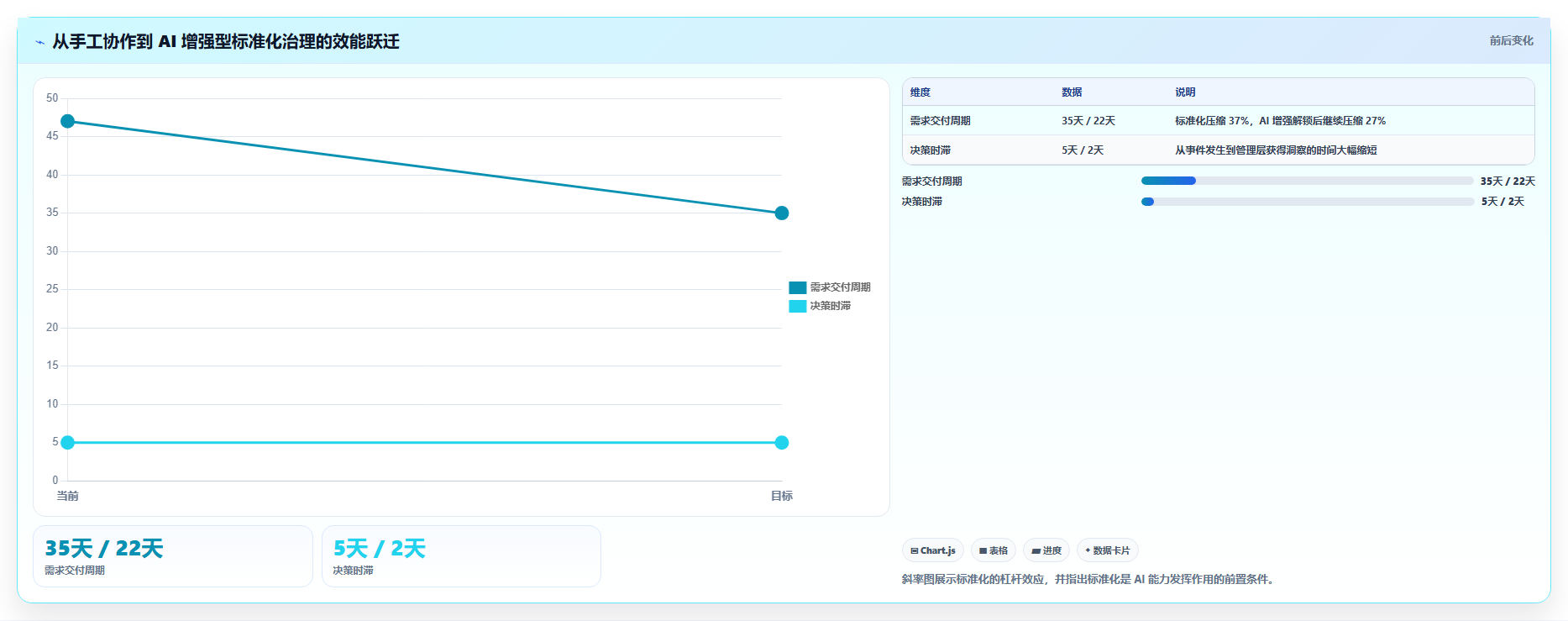

L4 风险干预:识别出某条关键路径风险,并建议调整资源。L5 自主决策:自动重排任务并协调干系人确认,目前基本没有成熟工具敢做。2026年你选型时,应当优先验证L3和L4能力是否存在,而不是被L1的演示动画打动。我为什么要特别强调L3呢?

因为我测试过好几个号称有AI能力的项目管理工具,发现它们对“延期预测”的准确率差异极大。测试方法是:拿某团队过去12个月的完整项目和任务数据,把故事线停到每月的中间点,看AI能否预测月底的状态。结果有的工具预测准确率只有48%,基本等于掷硬币;

而某一个国产工具,这里我称它为某项目管理平台,通过分析历史需求变更频率和团队速率,预测准确率达到79%。它的厉害之处不在于模型多精密,而在于产品把“需求变更记录”作为一等数据资产,给AI喂了足够干净的信号。这里要特别提醒:AI的预测能力高度依赖底层数据的标准化。

如果你的任务状态里三分之一的“已完成”其实是“基本完成、测试还没过”,再强的AI也只是在“垃圾数据”上算得头头是道。

所以,2026年选型的AI指标,第一条不是“有没有大模型”,而是“是否强制规范任务状态和完成定义”,第二条是“AI的回答是否附带了数据路径”,比如它不只是说“项目会延期”,还能告诉你“依据是85%的同类任务平均延期趋势”。我的独到观点是:生成式AI不会替代项目经理,但会重新分配项目管理者的精力。

未来项目经理最值钱的能力不是做报表和催进度,而是定义清楚“什么数据值得收集、什么叫完成、哪条链路是命脉”。这些恰恰是标准化的灵魂。如果你现在要选一个工具,请这样测试AI:向AI提问“如果我现在把所有低风险任务暂停,哪些交付日期会受影响”,然后人工对照排序。

如果AI能给出明确且可解释的关联清单,说明它的AI建立在实体关系之上;如果它只给你一段打太极的结论,那就是纯包装。

读者评论

闫泽宇

做了八年PMO,看到“数据迁移与续存能力”那段真的扎心。年初我们刚从老平台换到新系统,五年的历史需求、缺陷记录和权限关系差点全部作废,最后花了两个月人工整理才勉强导入。文章说支持平滑迁移能把替换周期从半年压到六周,这个判断我信,当初要是有这个预判能省不少人力。另外“统一语义不是统一模板”这个观点也很认同,我们不同产品线对“紧急”的理解完全不一样,强行统一只会催生一堆备注和线下沟通。推荐我们技术委员会读这篇,不要再只盯功能表比来比去了。

孙若溪

作为某央企信息化负责人,对文章里“私有化部署是默认前提”这一段非常有共鸣。我们选型第一轮就直接排除纯SaaS工具,平台层可以尝试云化,但研发数据这块绝不允许出域。这两年对接过不少厂商,真正能把私有化、定制能力和系统稳定性三者平衡好的不多,有些看似便宜,后续运维成本反而高得离谱。另外作者提到AI需要结构化数据才有价值,这一点我们在尝试大模型辅助评审时也验证过:数据干净的团队,AI输出质量明显更好。

周宁

建议有同样处境的企业把“数据治理能力”放在选型评分表前面几项,而不是当加分项。

孙子涵

文风还挺像实战复盘,最有价值的是“先定最小标准集再上工具”那部分。我们之前就是犯了第一和第四个误区,管理层坚持先把流程手册打磨完美才启动工具,结果上线三个月不到,团队又纷纷回到共享表格,因为系统里的字段和真实业务对不上。文章把“上线即终点”列为最高成本误区,数据确实不夸张。不过两百字的评论说不完,保留一点个人看法:文中一些成本数据更多是访谈估算,作为决策参考可以,别直接拿去做立项预算。整体还是一篇值得看完的项目管理选型参考。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/18134
