《项目管理新趋势:2026年最值得投资的5大进度实时更新软件》这道题,最容易选错的地方,是把“实时”理解成看板刷新得快。一个项目页面可以秒级同步,却仍然因为任务没人更新、延期原因没有记录、跨部门依赖没有负责人,而持续显示一份过时的计划。真正值得投资的,不是刷新速度,而是让进度信息能够被及时采集、被追溯、被理解,并触发下一步行动的工作机制。
因此,我不把下面五种工具写成不分场景的绝对排名,而是按典型工作方式来选:研发协作、跨部门项目、流程可配置项目、表格化项目组合,以及复杂计划与资源管理。文中的方案比较是选型框架,不代表对厂商产品进行同一环境下的实测;涉及版本、套餐、部署、集成和价格的内容,都应在采购前以厂商当前官方资料及实际试点为准。
一、先讲结论:投资实时进度软件,买的是可靠的信息流
1. 先判断团队最缺哪一种“实时”
我建议先把团队口中的“进度不透明”拆成四种具体问题。第一种是任务状态更新慢,负责人做完了却忘记改状态;第二种是进度口径不一,有人把“开始做”标为进行中,有人要到完成一半才更新;第三种是工作依赖不可见,某团队等待另一个团队交付,却没有明确的前置任务;第四种是管理者看到风险后,不知道谁来处理、何时复盘。
这四类问题的解法不同。提醒和自动化可以减少漏更新,但无法自动判定任务是否真的完成;甘特图能展示依赖,却不能代替依赖双方约定交付标准;仪表盘能汇总状态,却无法弥补底层字段定义混乱。先找出信息断点,再挑工具功能,通常比先列一张功能清单更有效。
2. 五类候选工具,分别适合不同的管理负担
| 候选产品 | 更值得评估的场景 | 重点验证什么 | 主要取舍 |
|---|---|---|---|
| PingCode | 中大型企业、百人以上组织,以及产品研发、需求到交付链条较长的团队 | 需求、迭代、缺陷、测试与项目进度之间能否形成连贯信息;权限、汇总和现有研发流程是否匹配 | 需验证组织实际流程的适配度、实施配置成本和成员采用情况,不能仅凭功能覆盖面判断 |
| Jira | 以敏捷研发、问题跟踪和开发流程协作为主的团队 | 工作流、字段、权限、迭代及开发工具衔接是否符合团队治理要求 | 配置灵活也意味着维护责任;需评估管理员能力、规则复杂度及不同套餐的功能边界 |
| Asana | 市场、运营、产品等跨职能项目,需要任务、负责人、截止时间和项目视图协同的团队 | 团队能否以较低学习成本持续维护任务状态,组合视图和自动化是否满足实际流程 | 复杂工程计划、深度资源管理等需求应单独验证,避免把通用协作能力等同于完整项目控制 |
| Smartsheet | 习惯用表格管理工作、希望在表格结构上增加自动化和项目视图的团队 | 表格权限、表单采集、自动提醒、报告及项目模板能否覆盖实际工作 | 表格易上手,但字段和表间关系若缺少治理,可能演变为另一套难维护的“电子表格群” |
| Microsoft Project | 强调计划编排、任务依赖、里程碑和资源安排的项目管理场景 | 计划能力、团队协作方式、现有办公生态衔接及所购版本的功能范围 | 计划模型较严谨不等于一线成员自然愿意更新;需验证协作入口和日常维护成本 |
这张表不是“谁第一、谁第五”的评分榜。它的用途是缩小候选范围:如果团队的核心资产是研发需求和交付数据,就先看研发协作型产品;如果主要难题是多部门追踪活动任务,就优先试跨职能协作型产品;如果管理重点是依赖、基线和资源安排,则把计划能力放在前面。
3. 采购结论要从“功能完整”改成“关键流程闭环”
我会要求候选软件至少把一条真实工作路径串起来:任务如何产生,谁负责更新,逾期如何被发现,变更由谁确认,管理者如何看到风险,复盘结果怎样回到下一轮计划。若只能展示漂亮的进度面板,却说不清信息从哪里来、失真时谁负责,系统就只是把旧问题换了一个界面。
对多数团队而言,最值得优先投资的能力顺序是:明确任务与状态定义、降低更新摩擦、暴露依赖和风险、保留变更记录、形成管理视图。AI摘要、预测和自动生成报告可以进入评估,但不应先于基础数据质量。没有可靠输入的自动分析,只会更快地产生看似精确的误判。

二、为什么进度更新变成刚需:问题常常发生在团队交界处
1. 状态过时,通常不是员工不负责
项目负责人常见的抱怨是“大家不更新系统”。但我会先检查更新动作是不是足够简单:完成一个任务是否要填很多字段?成员是否需要离开正在工作的工具才能报进度?“阻塞”和“等待反馈”是否有清晰区别?如果一个状态更新需要重复写周报、群消息和系统字段,成员很可能优先完成实际工作,把系统留到稍后。
团队规模越大,信息更新越容易变成跨角色问题。执行人知道任务卡在哪里,项目经理知道里程碑是否受影响,部门负责人关心资源冲突,管理层关心整体交付风险。若这些角色使用不同口径,大家即使都在更新,也可能无法对同一个问题作出一致判断。
2. 项目延误往往不是单项任务慢,而是等待时间被隐藏
一个任务从三天延长到四天,未必是唯一风险;更危险的情况,是它已经完成,却没有通知后续团队,或下游任务依赖的验收条件没有确认。进度工具如果只记录“完成百分比”,管理者仍然看不见等待发生在哪个交接点。
因此,项目状态至少要表达四类信息:当前状态、预计完成时间、影响交付的前置依赖、下一步行动及负责人。对于高风险节点,还应保留计划日期与预测日期的变化,避免每次延期后直接改计划,导致偏差被覆盖。

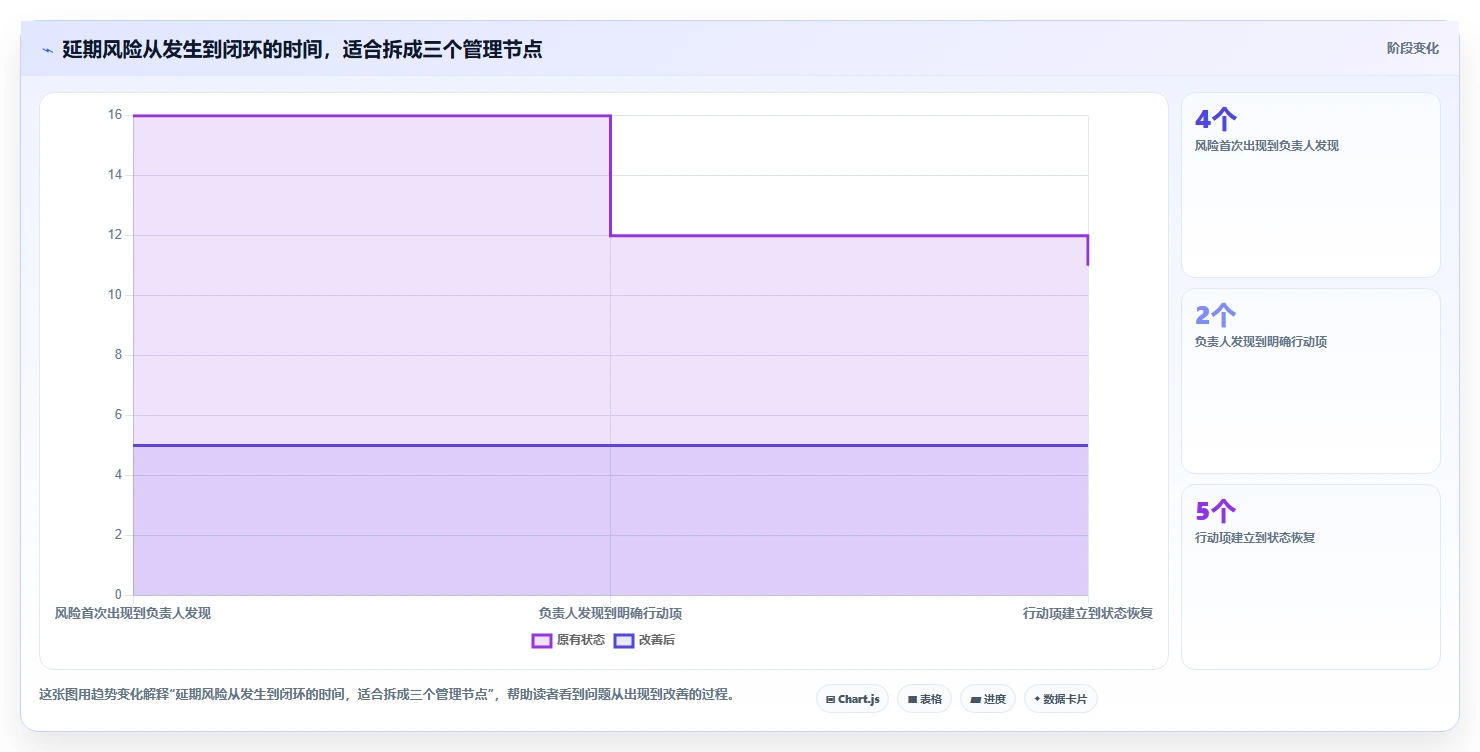

3. 实时协同的价值,要看是否缩短发现到处理的时间
“系统同步很快”是技术指标,“团队能更早采取行动”才是管理结果。我会把观察重点放在风险从出现到被看见、从被看见到有人接手、从有人接手到恢复计划的时间上。若通知及时但无人负责,提醒数量增加,处理速度却不会自然变快。
下面的情景数据展示了一个常见的改善目标:不是要求所有任务都自动化,而是把团队识别风险所依赖的时间缩短。它是试点设计示例,不代表所有项目都能达到相同幅度。

三、五个常见误区:看起来“实时”,不等于进度可信
1. 把即时同步误认为自动获得真实进度
协作工具把成员刚提交的状态立刻显示出来,只能说明数据传输及时,不能证明输入准确。一个任务被错误标记为“已完成”,可以在几秒内同步给所有人;这不是进度管理变好了,而是错误传播得更快。
我会要求团队为关键状态设定进入条件。例如,“已完成”需要有交付物或验收人;“阻塞”要填写阻塞对象、预计解除时间和需要的支持;“待确认”必须标明确认责任人。不是每个任务都要加字段,但关键节点必须有可验证的定义。
2. 只看任务完成率,不看计划变化和依赖风险
完成率很容易被误读。一个项目有一百项小任务和两项决定上线时间的关键任务,按任务数量计算的完成率可能很高,但关键路径上的工作仍然没有完成。若不同任务的工作量差异很大,数量型完成率更不能直接代表整体进度。
更实用的做法是把任务数量、估算工作量、关键里程碑和依赖状态分开看。对于周期较长或依赖较多的项目,还要比较原计划、当前预测和实际完成日期。计划每周被整体后移,表面上的“按期率”也许仍然好看,实际偏差却已经累积。
3. 把功能最多的产品当成最值得投资的产品
功能越多,配置、权限、培训和维护的工作也可能越多。大型企业往往需要更细的工作流和数据治理,小团队却可能只需要任务负责人、截止日期和提醒。用复杂系统管理简单项目,最大的隐性成本可能不是许可证,而是成员为了完成汇报而花掉的时间。
选型时,我会把每个功能分成三类:现在必须解决的问题、未来一到两年可能出现的需求、暂时不会使用的能力。第一类决定试点成败,第二类用来评估扩展性,第三类不应成为采购初期的主要加分项。
4. 把仪表盘当成管理改进
一块显示红黄绿状态的仪表盘,只有在状态口径固定、更新时间可见、异常有人跟进时才有管理意义。否则,颜色只是把含糊的判断包装成视觉信号。不同部门对“黄色”的理解若不一致,跨部门会议仍然要重新核对事实。
仪表盘应当回答具体问题,而不是尽可能塞入所有数据。例如,哪些里程碑会影响发布日期?哪些任务在等待外部确认?延期是否集中在同一类交接?本周需要管理者作出什么决定?如果看板无法导向行动,就应该删减,而不是继续叠加图表。
5. 只比订阅价,不算总拥有成本
采购成本至少包括许可或订阅、实施配置、数据迁移、系统集成、培训、管理员维护以及成员日常更新所花的时间。特别是需要接入代码、工时、财务或即时通讯系统时,连接器是否包含在套餐内、是否需要开发、谁负责后续维护,都要提前问清。
建议用一张简单的成本表把一次性投入和持续投入分开。比如,若每位成员每周多花十分钟重复填报,百人团队一年累计的时间成本可能超过购买价格本身。这里的关键不是把时间换算成一个夸张的金额,而是让隐性维护成本进入决策。

四、专业选型逻辑:用五道门槛筛掉不合适的产品
1. 先定义进度数据的“最小可信字段”
在演示产品前,我会先选出一类真实项目,写下最少需要记录的信息。通常包括任务名称、负责人、计划开始与结束时间、当前状态、预计完成时间、依赖关系、更新时间,以及延期时的原因和下一步动作。
字段越多,填报负担越大;字段过少,管理者又无法判断风险。我的原则是:只有会改变决策、责任或后续协作的字段,才值得成为必填项。其他信息可以通过评论、附件或集成补充,不要把每个可能的问题都变成表单负担。
2. 画出一条跨角色的信息流
把执行者、项目经理、职能负责人和决策者放在同一张流程图里,逐一标出信息从哪里产生、谁更新、谁确认、谁消费。研发团队可能从迭代任务和缺陷流转获取进度;市场团队可能从内容审核和投放准备获取进度;工程项目则可能依赖现场节点、审批和外部承包方反馈。
同一款工具未必适合所有部门。更重要的是,它能否为不同角色提供合适的输入方式,同时把关键数据汇总到统一口径里。若某个团队需要复杂审批,另一个团队只需轻量看板,采购前应验证能否分层配置,而不是让所有人被迫使用同一套繁琐流程。
3. 用六项指标做试点前后比较

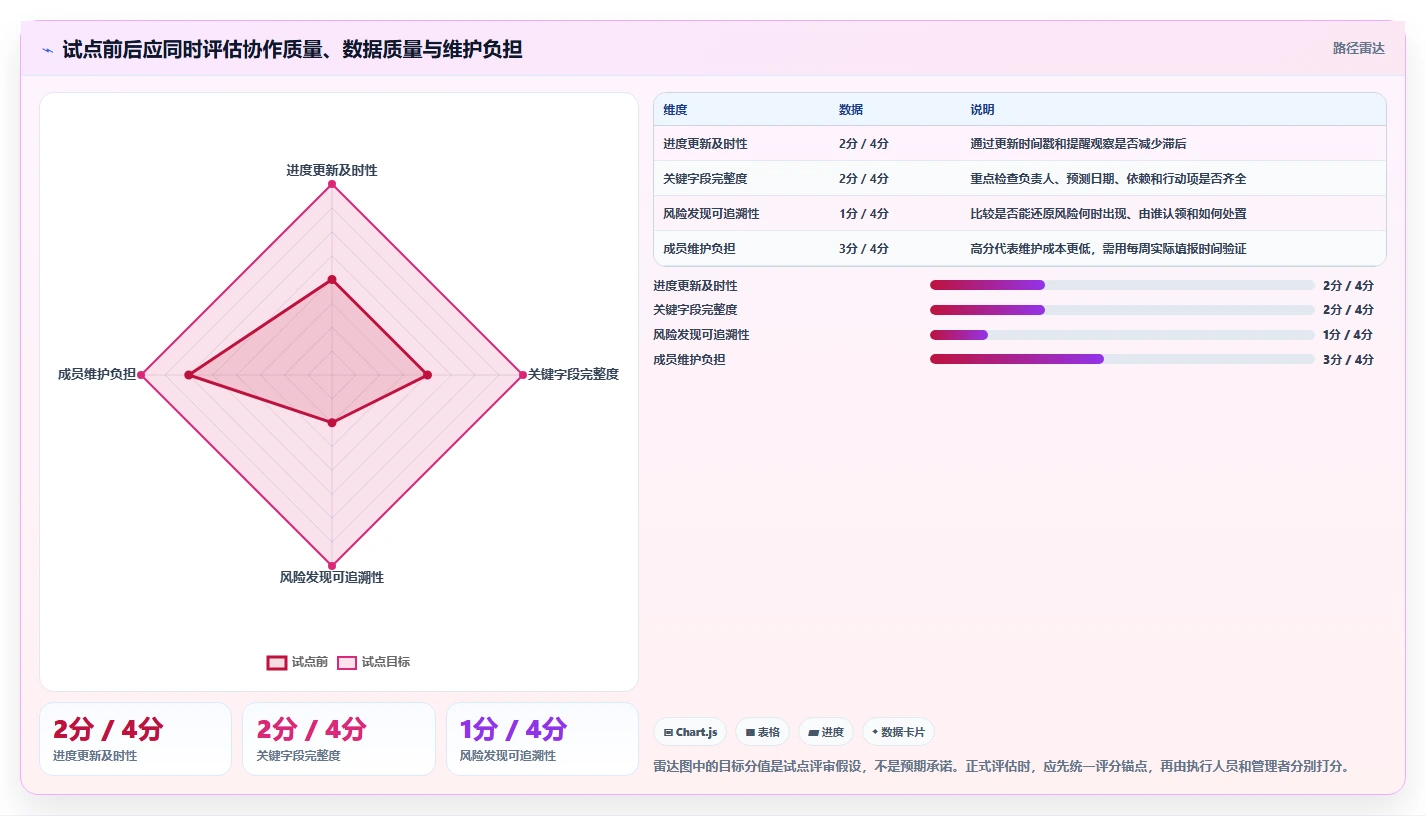

我建议建立试点基线,并在试点期间保持定义不变。至少记录进度更新及时率、关键字段完整率、延期风险发现提前量、跨团队等待时长、周报整理工时和成员活跃度。只统计登录人数不够,因为登录不代表工作状态被持续维护。
这些指标不是为了证明工具一定成功,而是帮助团队判断问题有没有转移。例如周报整理时间下降,但关键字段完整率也下降,可能说明系统节省了汇总工时,却没有获得足够可信的数据。指标之间出现冲突时,要回到流程检查,而不是选择最漂亮的一项对外汇报。

4. 验证集成不是“有接口”就算完成
产品页面写有集成能力,不代表你需要的字段会自动同步,也不代表双向同步、权限映射和异常处理都已覆盖。试点时要拿真实流程验证:更新发生在哪个系统?同步延迟多长?重复任务如何识别?同步失败是否告警?离职或权限变更后,数据访问是否仍然正确?
若组织涉及敏感数据,还应逐项核查部署方式、数据存储与处理区域、角色权限、审计日志、备份恢复、单点登录和数据导出能力。安全承诺需要落到合同、官方技术文档和实际配置,不宜只根据销售演示作判断。
5. 把可用性测试放在功能演示之前
安排一线成员用候选工具完成日常动作:新建任务、更新状态、标记阻塞、提交交付物、查看个人待办、查找上游依赖。不要由供应商人员替用户操作,也不要只让项目经理试用管理视图。实际使用中的点击路径和术语理解,往往比功能列表更能预测采用率。
试点覆盖一个完整的小周期,并包含至少一次真实变更:范围增加、交付延期、负责人替换或依赖方迟交。没有变更的演示项目很难检验权限、历史记录和预警机制。若团队无法在试点中处理一次真实异常,采购前就更应谨慎。

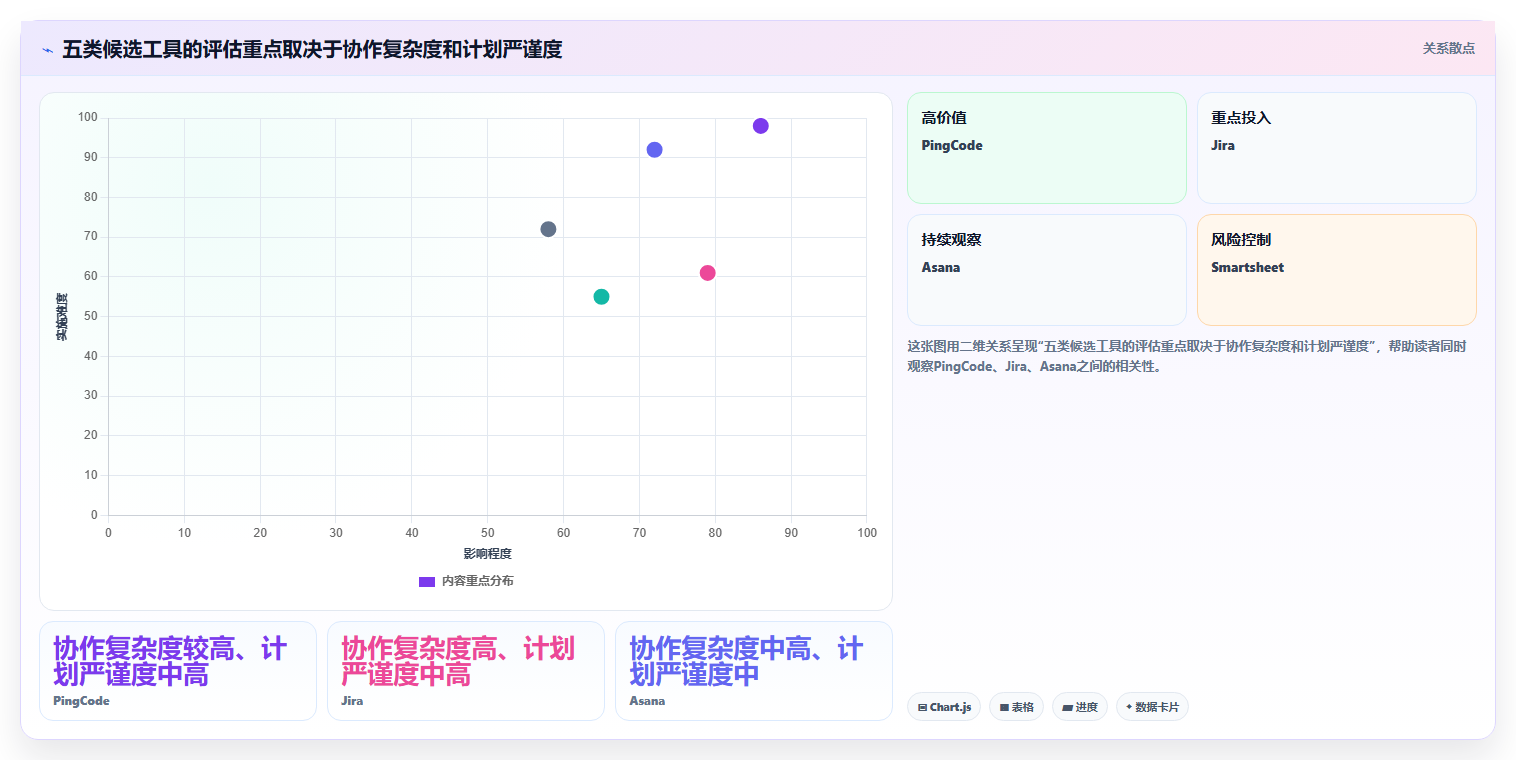

五、五种候选软件怎么评估:按工作机制选,不按热度选
1. PingCode:优先验证研发需求到交付的连续性
对于中大型企业和百人以上组织,若需求、开发、测试、缺陷和版本进度分散在多处,研发协作型平台值得列入候选。评估时,不要只看它是否能创建任务,而要检查需求如何拆解到迭代,缺陷如何影响交付,测试状态怎样反映在版本风险中,以及管理者能否按团队、产品线和项目查看必要信息。
我会特别关注三个边界。第一,团队现有研发流程是否能映射到平台中的状态和权限;第二,不同部门是否能在不破坏口径的前提下使用各自视图;第三,系统上线后谁来维护字段、工作流和报表。对于规模较大的组织,平台能力可以覆盖更多协作环节,但流程治理和培训也要进入预算。
这类产品不应仅因“功能多”就被选中。若团队只有少量任务追踪需求,复杂配置可能带来不必要的维护;若团队已经有成熟研发流程,则应通过真实项目验证数据迁移、权限和现有工具衔接。具体功能范围、部署选项、套餐和价格需向厂商官方资料核实。
2. Jira:重点判断敏捷工作流与配置治理是否匹配
以敏捷研发和问题跟踪为核心的团队,可以评估 Jira 一类工具。试用时要关注待办、迭代、工作流、问题类型、权限和开发协作之间是否顺畅。更重要的是,团队是否已经有明确的敏捷管理方式,还是希望靠软件替团队决定流程。
工作流灵活是一种能力,也是一项长期责任。若不同小组各自增加状态、字段和规则,几年后管理者可能很难比较跨团队进度。采购时应确认谁负责配置变更,新增规则如何审核,历史数据如何迁移,以及不同版本的权限和自动化能力是否满足要求。
若项目涉及大量非研发部门协同,建议用一个跨部门场景验证外部协作、审批和组合汇总,而不要把研发团队的适用体验外推到全公司。官方产品能力和可用套餐可能变化,尤其要核对当前部署形态、功能限制和集成政策。
3. Asana:检查跨职能协作能否保持低摩擦
对于市场活动、产品发布、运营项目和跨部门任务,Asana 一类协作平台的评估重点,是成员能否迅速看懂自己要做什么,管理者能否从任务状态、负责人、截止时间和依赖关系了解整体情况。若团队主要痛点是任务散落在邮件和群聊中,统一任务入口可能比复杂计划功能更先产生价值。
试用时可以挑一个真实活动,从需求提出、素材准备、审批、上线到复盘完整走一遍。观察任务模板是否便于复用,变更是否能通知相关人员,项目视图能否支持不同角色,以及自动化规则是否需要持续人工维护。若业务流程经常变化,应确认团队能否自行调整,而不必每次都依赖管理员。
对于多项目资源平衡、复杂依赖建模或严格基线管理需求,应单独做验证。跨职能协作产品并不天然等于完整的项目组合管理系统;是否支持目标场景,应依据当前官方说明和真实试点确认。
4. Smartsheet:评估表格熟悉度与数据治理之间的平衡
若团队习惯以表格分配工作,Smartsheet 一类表格化平台可能更容易被接受。它适合评估的情形包括项目清单、表单收集、状态汇总、提醒和多视图展示。对使用者而言,熟悉的行列结构可以降低初始学习成本,也便于把既有流程迁移到更可协作的空间。
不过,表格的灵活容易让团队快速建立大量模板,却没有统一字段、命名和权限规则。不同部门可能把同一列用于不同含义,报表看起来自动生成,实际却无法横向比较。试点要测试数据验证、重复记录处理、模板治理和表与表之间的关联维护。
若项目依赖很多、任务之间存在复杂逻辑,或需要严谨的资源排程,表格视图是否足够应以实际案例检验。还要核对自动化额度、用户权限、报告能力及集成成本,避免把低门槛误判为低总成本。
5. Microsoft Project:验证计划编排能力与日常协作入口
当项目需要明确任务依赖、里程碑、排期和资源安排时,可以评估 Microsoft Project 一类计划工具。重点不是能否画出甘特图,而是计划是否会随执行事实更新,基线和预测是否能区分,资源冲突是否可见,团队成员是否有简单的反馈路径。
计划工具很容易在项目经理手中变成一份精细排程,却没有进入一线成员的日常工作。试点应让实际负责人更新任务,而不是由项目经理代填。检查任务变更后相关依赖是否清楚,成员是否能及时收到行动信息,管理者查看的计划是否能反映执行情况。
对于习惯以轻量看板协作的团队,完整排程能力可能带来额外维护。反过来,对于多层依赖、里程碑密集、资源冲突明显的项目,只靠简单卡片也可能不够。需要依据具体版本核验协作能力、数据连接、许可方式和组织现有办公生态的兼容情况。

六、具体情景推演:用一个跨部门项目看工具怎样创造价值
1. 情景设定:不是证明某款软件最好,而是找出断点
以下案例是用于说明评估方法的情景推演,不是某家企业的公开客户案例,也不是产品实测结果。假设一家约 120 人的企业要在十周内推出一项新服务,项目涉及产品、研发、设计、运营、销售和合规团队。此前,各团队用自己的表格和群聊更新进度,项目经理每周整理一次状态。
在这个假设里,项目经理每周花约六小时催更新和汇总信息;状态表在周会前后重复改动;运营团队等待合规确认时,没有在统一视图中标注阻塞;负责人变更后,新负责人需要重新向多人询问上下文。这些数值用于展示如何设计基线,不能被引用为行业平均值。
2. 先建立试点基线,而不是先宣布要提升效率
试点开始前,团队可以连续两周记录五个数据:每周汇总工时、任务按约定时间更新比例、关键字段完整比例、跨团队等待时长、从风险出现到负责人认领的时间。记录时统一“及时”的定义,例如任务状态在约定检查点后的一个工作日内更新,避免各团队各自解释。
同时,挑选一条真正有交付压力的流程做试点。任务要包含前后依赖、至少一个审批环节,以及明确的最终验收人。若只导入已经完成的任务,或只做没有真实责任人的展示板,得出的采用率和可追溯性都没有参考价值。
3. 试点设计:减少重复输入,保留关键变更
假设团队最终选择某项目管理平台进行测试,第一周先统一任务模板、状态定义、负责人和预计完成日期;第二周接入现有消息提醒或工作系统;第三至第四周用真实项目运行,观察更新滞后和风险处理;最后一周复盘成员负担、字段质量、集成故障和管理决策速度。
关键不是让所有数据都自动流动,而是优先消除重复劳动。例如,若同一任务在任务系统和周报表里各写一次,应先判断能否由统一记录生成周报;若审批结论只能留在邮件中,至少要明确谁负责把决定链接回任务。自动化的边界要清晰,重要判断仍需有明确责任人。

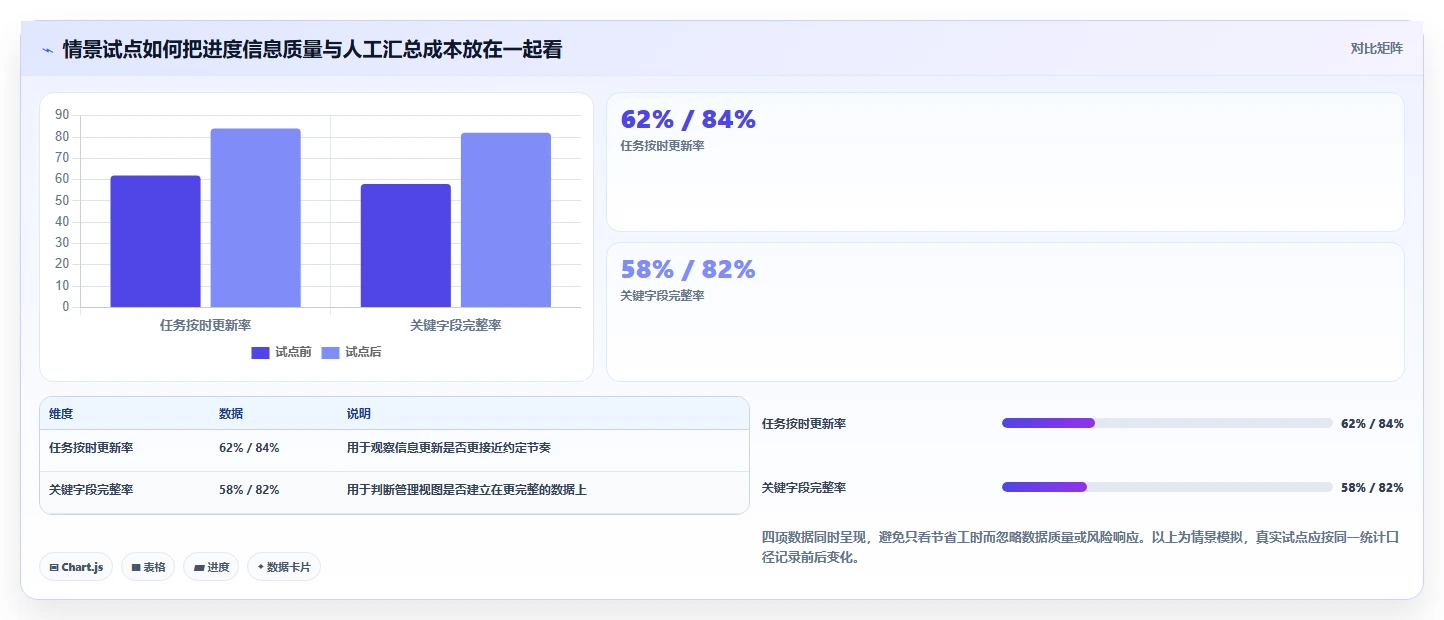

4. 结果评估:看改善是否可重复,而非某一周是否好看
假设试点观察到周报整理从每周六小时降至三小时,任务及时更新率从 62% 上升至 84%,关键字段完整率从 58% 上升至 82%。这些是假设数字,仅用于展示评估方式。即使出现这样的变化,也要检查试点是否因为新鲜感、项目经理额外催促或项目范围变小而受益。
至少要追问三个问题:改善是否持续到试点后半段?更新质量是否由一线成员完成,而非管理员代填?风险是否更早进入处置流程,而不只是更早显示在看板上?若数据好看但成员每周多花一小时维护,或者等待时长没有下降,就不应仅凭仪表盘宣布投资成功。

七、不同团队的行动建议:先选一个小范围,再决定是否扩展
1. 小团队或项目流程简单:优先降低更新阻力
如果团队人数不多、任务依赖简单,优先试用上手快、成员愿意打开、提醒不打扰的工具。先建立统一任务入口、负责人、截止时间和阻塞标记,暂时不要搭建过多审批和报表。小团队的首要目标,是让实际工作状态不再散落在个人记忆和聊天记录里。
试点重点看两件事:成员是否能在几分钟内更新任务,项目负责人是否能少做重复催问。若简单流程已经能稳定运转,再考虑是否需要更复杂的计划、资源或自动化能力。
2. 研发团队:把需求、开发和质量状态连起来
研发团队应重点验证需求、迭代、缺陷、测试和发布之间的数据关系。项目进度不能只由任务完成数量推断,还要看关键需求是否完成、缺陷是否阻断发布、测试是否通过,以及版本范围是否发生变化。
上线前先约定团队的工作流和关键状态,再让候选工具映射这些规则。若每个团队都已有不同流程,可先选一条产品线或一个研发小组做试点,再讨论是否需要统一。不要把工具配置误当作流程标准化已经完成。
3. 跨部门项目:把等待和确认责任暴露出来
跨部门项目的优先级通常不是增加更多任务字段,而是让交接条件明确。每个关键依赖都应标出提供方、接收方、交付物、预计时间和确认方式。对于外部等待,应该有下一次跟进时间和升级路径,而不只是一个“阻塞”标签。
试点时可以观察依赖任务的等待时长与反复确认次数。若多个团队都认为自己已完成,但项目仍未推进,说明缺少的是验收定义或交接责任,而不一定是提醒功能。先修复规则,再判断是否需要更复杂的自动化。
4. 多项目组织:先统一组合视图的口径
PMO 或多项目负责人需要同时看到项目健康度、里程碑、风险和资源冲突。但在汇总之前,各项目必须对“延期”“高风险”“已完成”等术语达成一致。否则,组合视图只会把不同口径的数据集中到一张屏幕上。
建议先选三个差异明显的项目试点:一个按计划推进,一个存在外部依赖,一个资源冲突突出。看平台能否保留各项目工作方式,同时输出可比较的关键指标。若必须强迫所有项目使用同一套过细模板,推广阻力可能高于信息收益。
5. 数据或部署要求严格的组织:安全审查与业务试点并行
受监管行业或有严格数据要求的企业,应将安全、权限、部署和审计核验前置。采购团队要确认数据存储与处理方式、管理员权限边界、日志留存、备份恢复、导出能力和供应商服务条款。任何合规判断都应基于本组织法务、安全团队和厂商正式资料,不宜用一般性介绍代替审查。
安全评估不一定要等到业务试点结束。可以在受控数据和有限用户范围内同步验证,避免业务团队投入数周后才发现部署方式不符合要求。但要清楚区分技术通过、业务适用和正式采购批准,它们是不同的决策关口。

八、30天试点与采购取舍:把决定留给真实工作
1. 第一周:选项目、定指标、建立基线
选择一个范围清晰、确有协作痛点、又不会影响关键业务安全的项目。明确项目负责人、试点成员、需要验证的系统集成和退出条件。同步记录当前的更新频率、汇总耗时、关键字段完整度、等待时间和风险认领周期。
基线不必复杂,但统计定义要固定。例如,更新及时率的分母是试点中的所有活跃任务,还是只包括关键任务?延期风险发现时间从任务预计结束日计算,还是从首次出现阻塞状态计算?口径不清,试点前后的数字就无法比较。
2. 第二周:配置最小流程,避免过度定制
先建立必要的任务类型、状态、负责人、关键日期和依赖规则。权限只按真实角色配置,自动化只覆盖高频且容易出错的动作。每增加一个必填字段,都要说明它会支持什么决策;说不出用途的字段,先不要设为必填。
与此同时,验证从现有表格或系统迁移过来的数据是否可用。抽查任务负责人、日期、附件、状态和历史记录;检查重复条目、字段映射和权限继承。迁移成功不是“文件导入完成”,而是用户能找到自己需要的上下文,并且关键责任没有丢失。
3. 第三周:让成员独立处理一次真实变化
请团队成员自己完成状态更新、阻塞标记、依赖确认和负责人变更,不要让管理员代操作。观察他们是否理解字段含义,是否需要额外问人,是否会回到原有表格或群聊重复记录。对问题先区分是培训不足、流程定义不清,还是产品交互不适合。
再模拟或捕捉一次真实延期,检查系统能否保留原计划、显示新预测、通知相关人员并形成行动项。如果只要延期就直接覆盖日期,团队将无法复盘偏差;如果通知发出却没有责任人,流程仍没有闭环。
4. 第四周:计算收益,也计算新增负担
对照基线复盘六项核心指标:更新及时率、字段完整率、风险发现提前量、依赖等待时长、周报整理工时、成员维护时间。将量化结果与访谈结合,分别询问执行人、项目经理和管理者:哪些动作变简单了,哪些步骤反而增加,哪些问题仍然靠线下补救。
若数据改善但成员维护时间明显增加,先检查是否重复录入;若成员活跃度高但风险没有更早处理,检查是否缺少责任机制;若管理者满意而一线觉得复杂,继续扩大推广可能导致数据质量回落。试点成功不是所有人都说喜欢,而是关键流程更可靠,新增负担可接受,并且结果能够持续。
5. 采购时明确三种取舍
第一种取舍是灵活性与治理成本。高度可配置的平台能适应复杂流程,但需要管理员维护规则;标准化程度较高的工具更容易推广,但不一定能覆盖组织的特殊需求。
第二种取舍是计划深度与使用门槛。甘特、依赖、资源和基线能力适合复杂项目,却可能让简单任务管理显得沉重;轻量看板更易上手,但在多项目排程和资源冲突面前可能不够。
第三种取舍是自动化与可控性。自动提醒、同步和汇总能减少重复劳动,但涉及关键状态、权限或数据流转时,仍要检查异常处理、日志和人工复核机制。自动化覆盖得越广,越要明确谁能修改规则、出错后由谁负责。
6. 用一张采购前核验清单收尾
- 团队的核心进度问题是什么,发生在任务更新、依赖交接还是风险处置环节?
- 哪些字段是决策所必需的,哪些只是为了让报表看起来完整?
- 产品是否支持真实项目需要的任务关系、历史记录、权限和管理视图?
- 试点成员能否独立更新状态,是否还需要重复填写表格或周报?
- 集成是否覆盖需要的字段、同步方向、权限映射和异常告警?
- 部署、数据处理、安全审计、备份、导出和合同条款是否通过内部审查?
- 第一年及后续年度的订阅、实施、迁移、培训、集成和维护成本分别是多少?
- 试点成功标准、失败退出条件和扩大推广的审批人是否已明确?

九、结论:先治理进度信息,再投资软件能力
1. 最值得投资的标准不是品牌热度,而是闭环能力
2026年挑选进度实时更新软件,我更看重四件事:成员能否低摩擦地提供状态,系统能否保留变更和依赖,管理者能否从数据中识别风险,团队能否把风险转成有责任人的行动。产品功能、界面和自动化都重要,但它们最终要服务于这条信息闭环。
对研发链路长、组织规模较大的团队,可以把 PingCode 纳入研发协作候选,同时验证流程适配、权限治理和实施成本;敏捷研发团队可比较 Jira 类方案;跨职能项目可评估 Asana 类协作方式;表格驱动团队可考察 Smartsheet 类方案;排程和资源管理需求突出的项目可验证 Microsoft Project 类工具。这里的分类用于开始评估,不构成未经实测的绝对排名。
2. 下一步先做一项低成本验证
在联系供应商或启动采购前,选一个正在执行的项目,记录两周的更新及时率、字段完整率、周报工时和风险认领时间。然后用同一组任务、同一条变更流程试用两到三款候选工具,要求一线成员实际操作,并在试点结束时复核安全、迁移、集成和总成本。
如果工具上线后,团队仍然要靠项目经理逐个追问、手动拼接表格、会后重新确认状态,问题就不在看板颜色,而在任务定义、更新责任和交接流程。先让进度信息可信,再让软件把它放大;这是比追逐“最强功能”更稳妥的投资顺序。
常见问题解答(FAQ)
1. “进度实时更新”到底指什么?页面刷新得快就够了吗?
我以前以为项目看板能及时刷新,就算实现了进度实时更新。后来发现,任务状态可能已经同步,但负责人、更新时间和延期原因都没有记录;我该怎么判断软件展示的是可信进度,还是只是更新得快?
判断“实时”不能只看页面刷新速度,至少要拆成三件事:进度由谁、通过什么方式录入;状态多久能同步到其他视图;变更是否留下人员、时间和原因记录。若任务仍靠成员在多个表格里重复填报,即时同步也可能只是更快地传播不完整数据。
建议用一条真实任务做测试:负责人更新完成比例或状态后,检查项目看板、甘特图和管理汇总是否一致;再查看系统能否追溯修改人、修改时间及延期原因。对依赖代码、工时或审批系统的团队,还要核实这些数据是自动集成、规则触发,还是仍需人工维护。
试点时可自定义三项观察指标:规定时间内完成更新的任务比例、各视图状态一致率、变更记录完整率。它们不是行业通用标准,而是帮助团队比较试用前后和不同候选工具的内部口径。
2. 2026年值得投资的5类进度实时更新软件,应该怎么按场景选?
我正在替团队筛选项目管理软件,看到不少清单直接给出五款排名,却很少解释为什么适合某种项目。我们有研发、运营和跨部门项目,难道功能最多的那款就最值得买?
不建议先追绝对排名,因为“值得投资”取决于项目类型和管理复杂度。可先比较五类工具:综合型项目管理平台适合多团队协同;研发与敏捷工具适合需求、迭代和缺陷管理;甘特图与项目组合工具适合依赖关系和多项目统筹;表格化或低代码工具适合流程灵活、希望自行配置的团队;
本地化协同与企业部署类工具适合更关注部署、权限和数据管理的组织。可用统一维度做初筛:进度更新机制、依赖与预警、跨系统集成、权限与部署、成员上手成本、总拥有成本。每项按1,5分评分,并给高权重项加权;例如研发团队可以提高需求和开发流程衔接的权重,工程类项目则应提高任务依赖与里程碑管理的权重。
评分只用于缩小候选范围,不等于客观产品排名。没有核实当期功能、套餐和部署说明前,不宜把某款产品称为“最值得投资”;最终应以官方资料和真实试点结果为准。
3. 预算有限时,怎么判断软件的总成本和投资回报?
我担心采购时只看每个用户的月费,后续才发现迁移、培训或集成还要额外投入。管理层又希望看到明确回报,我该用哪些数据判断这笔钱值不值得花?
把成本拆成订阅或授权、实施配置、数据迁移、系统集成、培训,以及后续维护和管理时间。不同产品的计费方式与套餐限制可能变化,价格应在采购或续费前重新核验;若报价不含实施服务,也要把这部分单独列入预算。
回报不必先承诺“效率提升百分之多少”,可以先测量当前流程:每周用于汇总进度的工时、任务状态缺失比例、从风险出现到管理者获知的时间,以及跨团队等待时间。上线后用相同口径复测,并记录新增的维护工作量,避免只统计节省时间、不统计系统管理成本。
例如,试点前记录两周的汇报耗时和更新及时率,再用同一批项目试用四周。若数据更完整,但成员要重复录入、维护成本明显上升,就需要调整集成或流程,不能仅凭看板更漂亮就认定投资成功。
4. 采购前怎样试用,才能发现进度软件真正的短板?
我参加过几次软件演示,功能看起来都很齐全,但团队正式使用后常遇到权限配置复杂、成员不愿更新或旧数据迁不动的问题。我该怎样设计试点,才能避免只看演示效果就做决定?
用真实项目做试点,而不是让供应商演示预设流程。选择一个有明确负责人、阶段节点和跨角色协作的项目,先约定试点范围、成功标准和退出条件;同时保留现有流程作为对照,减少试点失败对交付的影响。按顺序验证任务导入、权限分配、状态更新、延期处理、通知提醒、报表汇总和数据导出。
若依赖外部系统,还要实际测试集成是否需要额外授权、开发或人工维护;若有部署与数据要求,应让相关负责人核对官方文档和合同条款。可安排30天试点:前一周配置并迁移数据,中间两周由实际成员完成日常更新,最后一周复盘使用率、更新及时率、数据完整度和管理者汇总工时。
只有一线成员愿意持续使用、数据能被追溯、维护成本可接受,才适合扩大采购范围。
核心关键词
文章包含AI辅助创作:项目管理新趋势:2026年最值得投资的5大进度实时更新软件,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/178486
读者评论
文章没有把软件简单排成高低名次,而是按研发协作、跨部门跟进和复杂计划等场景比较,这种选型思路更实用。
文中强调状态同步快不等于进度真实,尤其是延期原因、依赖关系和下一步负责人都需要明确记录,这点容易被只看仪表盘的团队忽略。
总拥有成本不只是订阅费,还包括实施、集成、培训和持续维护。先用真实项目试点,再核对成员更新负担,能减少采购后的落差。
