2026年项目管理利器:6款顶级进度规划软件全面对比

2026年项目管理利器:6款顶级进度规划软件全面对比

项目计划最容易失真的时刻,往往不是立项时,而是一个上游任务晚了两天、三个团队都在等同一项交付、负责人却仍然按照旧日期汇报时。挑进度规划软件,关键不在于谁的甘特图更漂亮,而在于计划变化之后,团队能否看清哪些工作受影响、谁需要采取行动,以及承诺日期是否仍然可信。本文从这类真实管理难题出发,对六款定位不同的工具做场景化比较,并说明哪些判断来自产品定位,哪些只是用于选型推演的示意数据。

一、先讲结论:没有一款软件适合所有进度管理问题

1. 先按项目复杂度,而不是品牌热度选工具

我更愿意把进度规划工具分成三类:以任务依赖、基线和关键路径为核心的计划型工具;以迭代、缺陷和工程协作为核心的研发型工具;以多视图、表格和自动化为核心的通用协作型平台。三类工具都能展示任务,但它们解决的主要矛盾不同。

如果你的工作重点是大型工程、复杂交付网络和严格工期,优先看 Primavera P6 或 Microsoft Project;如果核心工作是研发需求、迭代和缺陷流转,重点看 Jira 或 PingCode;如果需要跨部门协作、快速搭建工作流,Asana 与 Smartsheet 值得纳入对比。这个结论不是冠军排名,而是按工作问题匹配工具类别。

我的核心判断是:先确认团队需要管理的是“项目进度”,还是“工作流”。项目进度通常要求任务之间存在明确逻辑关系,日期变化需要传导,并且需要比较计划与实际;工作流更关心事项当前处于哪个状态、谁负责、下一步是什么。两者会有交集,但不能因为软件提供甘特视图,就默认它能胜任复杂的进度控制。

2. 六款工具的快速选择建议

工具 主要适用场景 优先考察的能力 选型时要验证的限制
Microsoft Project 有明确计划责任、任务依赖和阶段交付的项目团队 计划编制、依赖关系、基线及与办公环境的衔接 版本与许可差异、配置维护成本、团队实际使用意愿
Primavera P6 大型工程、建设、能源及多承包方计划管理场景 复杂计划、进度控制、多项目与资源管理要求 实施与培训门槛、企业流程适配、维护和部署成本
Jira 软件研发和采用敏捷或混合流程的团队 待办、迭代、缺陷、工作流和研发协作 跨项目依赖、项目组合汇总及传统计划控制是否满足需求
PingCode 产品研发协作及中大型组织的研发管理场景 需求到研发交付的协作链路、团队与项目管理衔接 具体能力对应的版本、权限、部署和集成要求
Asana 跨职能团队的任务协作、计划跟进与流程可视化 任务组织、视图切换、自动化和协作体验 复杂依赖、基线、资源控制等需求是否达到管理标准
Smartsheet 习惯用表格管理工作、需要视图和流程结合的团队 表格化计划、协作、自动化与信息汇总 复杂计划的维护方式、套餐限制及数据治理要求

表中的“优先考察”不是对所有版本功能的保证。软件功能、许可、地区可用性和套餐边界会调整;正式采购前应以对应版本的产品文档、报价与试用结果为准。特别是基线、关键路径、资源负载、审计日志和本地部署等能力,不能只看产品首页的宣传词,必须核对具体版本和配置条件。

3. 一张图看清六款工具的适配方向

下图不是测评得分,也不是市场排名,而是选型起点:先按团队要解决的主要问题缩小范围,再通过同一个真实项目进行验证。若一个项目同时有工程计划和研发协作,可以考虑不同工具分工,而不是强行要求单一平台覆盖所有管理颗粒度。

2026年项目管理利器:6款顶级进度规划软件全面对比

二、背景与真实场景:计划失真通常来自依赖关系,而非缺少甘特图

1. 一个常见的跨团队交付场景

设想一家企业要在十二周内上线一项新服务。产品团队需要完成需求确认,研发团队要完成接口和功能,安全团队需要审核,运营团队需要准备内容与培训。表面上看,这是四条并行工作线;实际执行时,运营培训要等功能稳定,安全审核要等接口方案明确,而接口方案又可能依赖产品需求冻结。

如果团队只用共享表格记录任务名称、负责人和截止日期,最开始往往很顺利。问题出现在计划变更时:需求晚两天,哪些任务需要顺延?哪些任务可以并行?安全审核是否可以先做预审?上线日期是否必须调整?这类问题靠“每个人更新自己的行”不容易得到一致答案。

这也是我判断计划软件是否合格的第一道门槛:它能不能把依赖关系表达清楚,并让计划变更有迹可循。单纯把任务画成时间条,只解决了展示问题;如果变更后没有可复核的影响链路,团队依旧需要靠会议、聊天和人工核对来找出受影响的事项。

2. 计划管理的核心对象不只是任务和日期

成熟的进度计划至少要区分任务、里程碑、依赖、责任人、计划日期、实际日期和状态。对于复杂项目,还需要讨论资源约束、基线、关键路径、日历、工作量和变更记录。并非每个团队都必须使用全部概念,但团队应明确哪些概念是管理规则,哪些只是软件字段。

比如“完成度 80%”看起来很直观,却未必能说明项目还有多少工作。如果剩余工作恰好位于关键路径上,整体日期仍可能受到显著影响。相反,一个占大量工时但有充足浮动时间的任务延期,未必影响最终交付。软件若只展示百分比,却无法帮助团队理解逻辑关系,就容易制造一种“看上去有数据、实际上不能决策”的错觉。

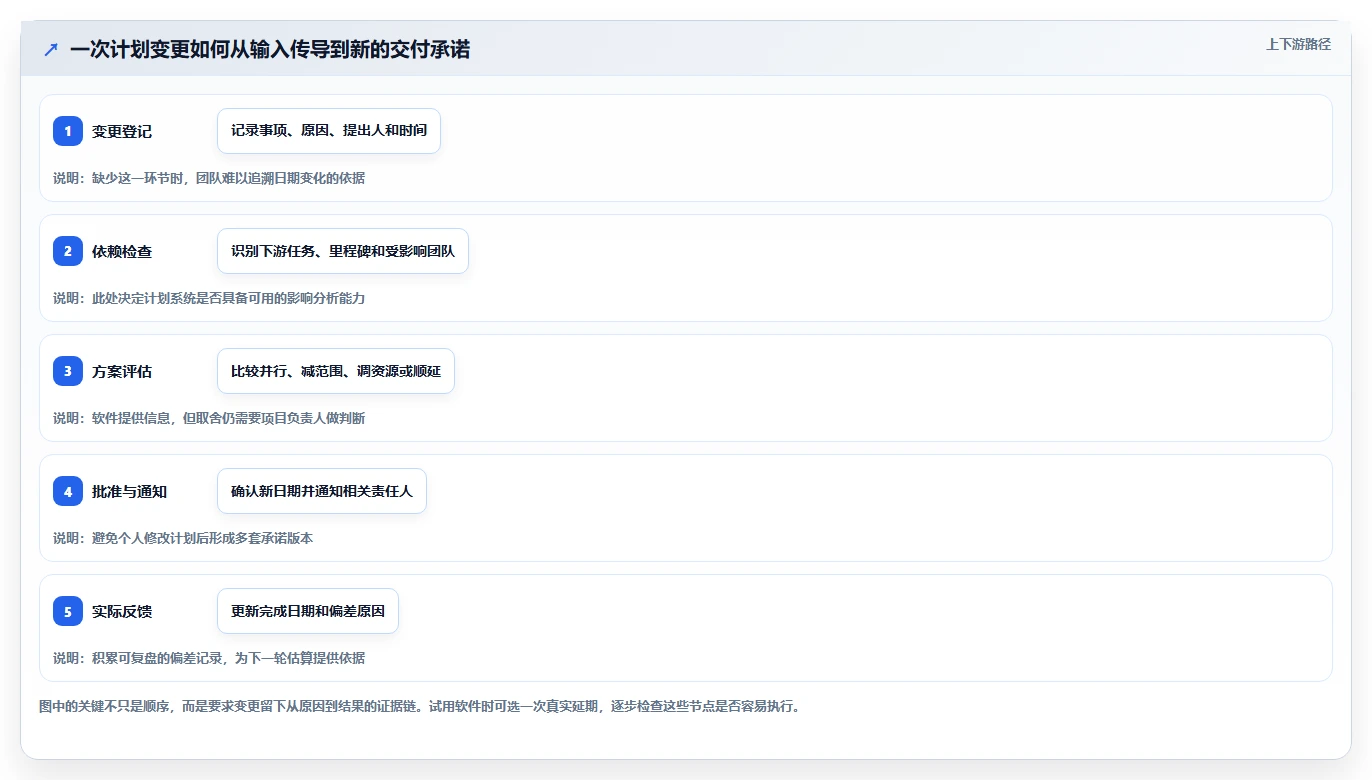

3. 从变更链条识别工具需求

我会把一次典型的进度变更拆成四个环节:变更输入、影响传播、责任确认和承诺更新。工具至少要帮助团队完成其中一部分,而且不应该让每次变化都依赖某个计划管理员手工重算。

  1. 变更输入:说明哪个任务、日期、范围或资源发生变化,并留下变更原因。
  2. 影响传播:找到依赖该事项的后续任务、交付节点和相关团队。
  3. 责任确认:明确需要重新估算、并行处理或调整优先级的负责人。
  4. 承诺更新:更新计划基线或预测日期,并让相关人员知道变更后的版本。

工具功能越复杂,不代表这四步自然就能完成。若没有规定由谁批准变更、哪些日期可以自行调整、谁负责通知下游团队,软件只会把混乱从表格搬到另一个界面。因此,软件选择必须和计划管理规则一起设计。

2026年项目管理利器:6款顶级进度规划软件全面对比

三、常见误区:功能列表很长,仍可能选错软件

1. 误区一:有甘特图就等于能管理进度

甘特图可以让人看到任务时间范围,却不能单独证明计划具备逻辑完整性。试用时要进一步检查任务之间能否建立依赖、修改前置任务后后续日期如何变化、里程碑是否能被识别、计划变更是否留下记录,以及是否能比较原计划和当前预测。

如果甘特图只是任务列表的一种展示方式,日期变化仍然需要逐行人工修改,那么它更适合沟通计划,不一定适合控制复杂计划。反过来,若企业的项目工作高度稳定、事项少、依赖少,轻量甘特视图可能已经足够,没有必要为暂时用不到的高级能力支付培训和维护成本。

2. 误区二:把“功能最多”当成“最适合”

复杂工具的功能往往伴随着更多配置、字段、权限和管理约束。一个十人团队如果没有计划管理员,也没有稳定的项目模板,采用高度复杂的排期系统,可能会把大量精力花在维护工具上。大型项目组织则可能需要这些能力,轻量工具的简单反而成为限制。

我的判断方式很直接:先列出过去三个月里,团队真正因为缺少软件能力而付出的成本。成本可以是计划偏差、重复录入、会议核对、变更遗漏、管理人员手工汇总,也可以是权限与审计不满足要求。没有成本证据的“高级功能需求”,通常还只是愿望,不一定是采购理由。

3. 误区三:用敏捷看板替代全部项目计划

看板和迭代计划很适合管理研发事项流动,但当项目包含供应商交付、审批周期、硬性上线窗口和跨团队前置依赖时,仅有看板可能无法回答“整体承诺日期是否可行”。研发团队可以用迭代视图安排近期工作,同时通过里程碑、依赖关系或项目组合视图表达更长周期的约束。

这也是比较 Jira、PingCode 与传统计划软件时的关键:不要问哪个“更先进”,而要问组织是否需要把研发过程与项目级计划连起来。若团队只管理需求和迭代,研发管理工具可能更自然;若项目受到工程、合规、供应链或外部审批约束,就需要验证更完整的计划管理能力。

4. 误区四:只看单价,不算总拥有成本

实际成本通常由许可费用、实施配置、数据迁移、培训、集成、日常管理和后续扩容共同构成。便宜的工具如果导致团队重复维护两套计划,未必更省;功能丰富的产品若需要长期投入专人维护,也未必值得。

报价比较时,我建议把价格核对到“同一批用户、同一类功能、同一部署方式、同一计费周期”。同时记录试用期结束后哪些能力会受到限制。由于各产品套餐和价格可能随时间、地区及许可方式变化,文章中不直接给出看似精确但可能过期的价格表;企业应在采购当日保存官方报价与功能说明。

5. 误区五:把一次演示当成验证

演示通常展示的是准备充分、路径顺畅的标准场景,无法暴露真实项目里的异常。有效测试应该故意制造一次变更:把一个前置任务推迟,把负责人设为不可用,再检查软件能否呈现受影响事项、记录新的判断和更新后续计划。

另一个容易忽略的问题是数据迁移。旧表格里可能存在重复任务、过期日期、不同口径的状态和无人维护的负责人。将这些数据直接导入新工具,不会自动变成高质量计划。采购前应明确迁移范围,先用一小段真实数据做清洗、映射和导入演练。

三、常见误区:功能列表很长,仍可能选错软件

四、专业判断逻辑:用统一任务测试六款工具

1. 评估维度要覆盖“计划、协作、治理、成本”

不同产品定位差异很大,若只比较界面、功能数量或用户评分,最终结论容易失真。我建议至少设置四组评估维度:计划能力、协作能力、管理治理和实施成本。每组再拆成可以观察的检查项,并由项目经理、执行成员和系统管理员分别参与评分。

评估维度 可观察检查项 实际验证问题 常见误判
计划能力 依赖、里程碑、基线、关键路径、日历、资源 一项前置任务延误后,后续任务和交付日期怎样变化? 看到时间条就认为具备完整进度控制
协作能力 任务分派、评论、通知、文件、跨团队可见性 负责人是否能及时看到需要处理的变化? 把通知数量多当成协作效率高
治理能力 角色权限、审批、审计、项目模板、数据导出 计划由谁修改,重要变更是否可追溯? 只检查普通成员的操作界面
实施成本 配置、培训、迁移、集成、维护与扩容 上线三个月后,谁维护模板、字段和规则? 只比较软件许可价格

2. 设定权重,但不要假装评分精确

团队可以用百分制做内部比较,但分数只是一种讨论工具,不是产品的客观排名。一个工程项目部门可能把计划能力设为 40%,治理能力 25%,协作能力 20%,实施成本 15%;产品研发部门则可能把研发流程协同、需求管理和迭代执行放在更高权重。

我通常要求评分者先给证据,再给分数。例如,“关键路径能力 4 分”必须附上测试记录:是否能识别关键任务、日期变化后是否更新、输出结果是否可以被计划负责人解释。没有可复核证据的分数,应标记为待验证,而不是拿来计算总分。

2026年项目管理利器:6款顶级进度规划软件全面对比

3. 让六款工具跑同一套任务,而不是听六场演示

为了减少比较偏差,我会用一个包含阶段交付、前后依赖、多个责任团队和一次计划变更的样例项目测试每款工具。样例不需要复杂到覆盖所有功能,但必须包含团队过去遇到过的真实难题。

  1. 建立一个包含不少于三个阶段的项目,设置至少两个里程碑。
  2. 为关键任务设置依赖关系,并给任务分配负责人和计划日期。
  3. 模拟前置任务延期两天,观察后续日期、受影响任务和通知情况。
  4. 记录一次范围调整,验证原计划、变更理由和新承诺能否区分。
  5. 导出项目状态,检查负责人、日期、风险和进展是否能被管理层理解。
  6. 让普通成员完成一次实际更新,观察培训后是否能独立使用。

这套测试的价值在于把“看起来有功能”转成“能否完成管理动作”。试用结果建议由不同角色共同确认:项目负责人关注整体计划,执行成员关注日常负担,管理员关注权限和配置。若只有采购人员试用,容易忽略实际采用成本。

4. 功能核验要按版本、套餐和部署方式记录

产品宣传页面可能介绍某项能力,但能力是否适用于目标套餐、是否需要附加模块、是否只在特定部署方式下提供,需要逐项确认。建议在选型记录中写明产品版本、账户类型、查询日期和官方文档链接,避免三个月后复盘时无法解释当时依据。

尤其要把“支持”拆成具体问题:依赖关系支持哪类连接?基线是否可以保存多个版本?资源视图是按人数还是工作量?审计记录可保留多久?数据能否批量导出?这些问题比简单勾选“有/无”更能揭示能力是否适合实际管理流程。

2026年项目管理利器:6款顶级进度规划软件全面对比

五、六款软件逐一看:适用价值、验证重点与主要取舍

1. Microsoft Project:适合把计划逻辑作为管理核心的团队

Microsoft Project 常被纳入传统项目计划管理候选,适合评估任务排期、依赖关系和阶段进度控制需求较强的团队。对已经建立项目经理制度、计划模板和定期状态审查的组织,它的价值不只是绘制甘特图,而是把计划对象组织成相对结构化的工作安排。

但选型时不能只凭“公司已经使用办公软件”推断它自然适合。需要确认目标版本的功能、许可方式、团队协作路径,以及计划文件由谁维护。若项目成员只在状态会上更新一次日期,复杂计划能力可能长期闲置;若多项目需要统一报告,还要测试数据汇总是否符合组织现有口径。

适合优先试用:任务依赖较明确、项目负责人对计划负责、管理层需要按阶段追踪进度的团队。

需要谨慎评估:成员习惯轻量协作、很少维护计划逻辑,或组织缺少统一模板与管理员的团队。此时要把培训和维护成本算入总拥有成本。

2. Primavera P6:面向复杂工程计划,不是轻量团队的默认答案

Primavera P6 适合纳入大型工程、建设和多承包方计划管理的候选范围。此类项目常见的挑战不是“有多少待办”,而是计划层级、前后约束、资源和工期控制之间的关系,以及多方计划如何保持一致。

这类工具的评估重点也不能停留在功能演示。需要确认企业是否拥有足够成熟的计划管理人员、数据维护责任和项目控制流程。如果团队没有能力持续维护计划结构,复杂软件可能会让计划看起来更正式,却不能保证数据及时、可信。

适合优先试用:项目规模大、活动数量多、承包方较多、计划偏差需要正式分析的组织。

需要谨慎评估:项目周期短、依赖少、成员人数少,且没有专门计划控制角色的团队。对这类团队,实施难度可能超过它带来的边际价值。

3. Jira:研发流程强项不等于完整项目计划强项

Jira 常用于软件研发事项管理,可作为管理需求、迭代、缺陷和工作流的候选工具。研发团队已经围绕它建立工作流程时,应重点评估它与团队实际开发方式、发布节奏和报告需求的契合程度,而不是为了甘特图而改变整个研发流程。

当问题扩展到跨部门项目计划时,需要测试它能否清晰呈现更长周期的依赖、外部审批和固定交付节点。若要依靠额外配置或集成实现整体计划视图,应把相关维护责任、数据一致性和额外成本写入评估。

适合优先试用:研发事项流转是日常管理重点,团队希望围绕迭代和缺陷建立工作透明度。

需要谨慎评估:企业级计划、资源统筹、基线比较或复杂工程依赖是首要需求,但团队尚未确认现有配置能否满足这些控制要求。

4. PingCode:评估研发协作链路,确认组织规模与治理需求

PingCode 可作为产品研发管理场景的候选工具,尤其适合把需求、研发协作和交付过程放在同一选型框架中考察。对于中大型企业及百人以上组织,不能只问项目负责人“好不好用”,还应检查跨团队角色、权限分层、流程配置和管理汇总是否符合实际组织结构。

这里需要谨慎区分两个问题:一是产品是否覆盖组织所需的研发协作链路;二是它是否能满足企业层面的进度计划、审计、部署与集成要求。前者不能自动证明后者。试用时应以目标团队真实流程为准,并核对目标版本对应的官方功能说明。

适合优先试用:产品研发团队需要改善需求到交付过程的协作,且组织愿意统一部分工作流程。

需要谨慎评估:主要需求是大型工程计划、复杂资源调度或特定部署与审计标准,而研发协作并非当前主要矛盾的组织。

5. Asana:适合跨职能任务协作,复杂计划能力需实际验证

Asana 可纳入跨职能任务协作和项目可视化场景的比较。产品、市场、运营等团队经常需要明确负责人、任务状态、截止时间和交付节点,视图灵活、协作直观的工具可能降低信息散落在邮件与聊天中的成本。

若项目包含大量相互约束的任务、正式基线、资源负荷和复杂计划变更,则应在试用中验证相关能力是否充分。不要因为一项功能在介绍页面上出现,就推断它一定适合复杂计划;需要用真实任务关系观察管理者能否快速理解变化影响。

适合优先试用:部门之间要共享任务状态,工作流程以协作和责任透明为主,计划结构不至于过度复杂。

需要谨慎评估:任务依赖多、日期变更频繁,或组织需要严格追踪基线偏差与资源冲突的项目。

6. Smartsheet:表格习惯是优势,但需要防止把表格问题平台化

Smartsheet 可作为偏表格化工作管理的候选工具。对习惯使用行列记录任务、状态、责任人和日期的团队,这类交互方式可能降低切换成本,也方便把工作视图和协作流程结合起来。

但是,表格熟悉不代表数据天然规范。若同一列被不同团队用不同口径填写,或者重要依赖只写在备注里,平台只是让混乱更容易共享。试用应重点观察字段规则、数据校验、表格规模变大后的维护体验,以及计划变更是否能传导到相关工作。

适合优先试用:组织依赖表格开展项目跟进,想逐步提高协作可见性,又不希望成员一下子面对很重的项目管理体系。

需要谨慎评估:企业要管理非常复杂的依赖网络、计划版本和多项目资源统筹,且希望通过统一规则减少人工维护。

7. 用同一个计划场景观察差异

下面的对照不是对产品功能的逐项认证,而是帮助团队确定试用重点。各产品能力会随版本、配置和集成变化,具体结论应由目标账户的实际测试和官方资料确认。

工具 测试时先做什么 主要观察问题 可能的取舍
Microsoft Project 建立有依赖的阶段计划,模拟任务延期 计划关系、版本管理和团队协作是否够用 计划结构更正式,但需要明确维护责任
Primavera P6 构造多阶段、多方参与的计划样例 复杂计划结构是否符合组织的控制方法 适配复杂工程的空间较大,但实施门槛不可忽略
Jira 用实际迭代、缺陷和发布节点测试研发流程 研发过程能否与项目级承诺衔接 研发协同可能自然,但外部项目控制要单独验证
PingCode 用需求到研发交付的流程测试多团队协作 权限、团队边界、汇总与目标部署是否满足要求 研发链路需重点评估,不能据此替代所有计划控制工具
Asana 建立跨部门任务和阶段节点 责任透明、视图切换和变更追踪是否顺畅 易用与协作体验要和计划控制深度一起衡量
Smartsheet 导入经过清理的计划表,设置字段和协作流程 表格化管理能否保持一致、可追溯和易维护 熟悉的表格形态有优势,但需要防止规则失控
五、六款软件逐一看:适用价值、验证重点与主要取舍

六、案例与数据观察:一个两天延期,怎样变成可管理的决策

1. 情景模拟:十二周上线项目的前置任务延误

以下是一个用于演示选型方法的情景模拟,不是某家企业的公开案例,也不是对任何产品做出的实测结论。假设一个十二周上线项目有产品、研发、安全和运营四个团队,其中产品需求确认是后续研发工作的前置条件,安全评审依赖接口方案,运营培训依赖功能稳定。

需求确认延误两天后,项目负责人需要回答三个问题:两天是否会直接影响上线日期?哪些下游工作可以提前准备?是否需要缩小首期范围?如果工具只能把日期改成新的日期,却不能快速展示下游影响,团队就会再次依赖人工开会和逐项确认。

2. 用变化前后的操作成本评估工具,而不是编造效率提升率

很多软件宣传会使用“效率提升”之类的表达,但如果没有明确样本、统计周期和对照条件,不能把百分比当成可靠证据。我更建议团队在试用期直接记录四项可核验数据:一次计划变更需要多少人工分钟、涉及多少受影响任务、多少责任人确认完成,以及最终有多少日期变更没有同步到下游。

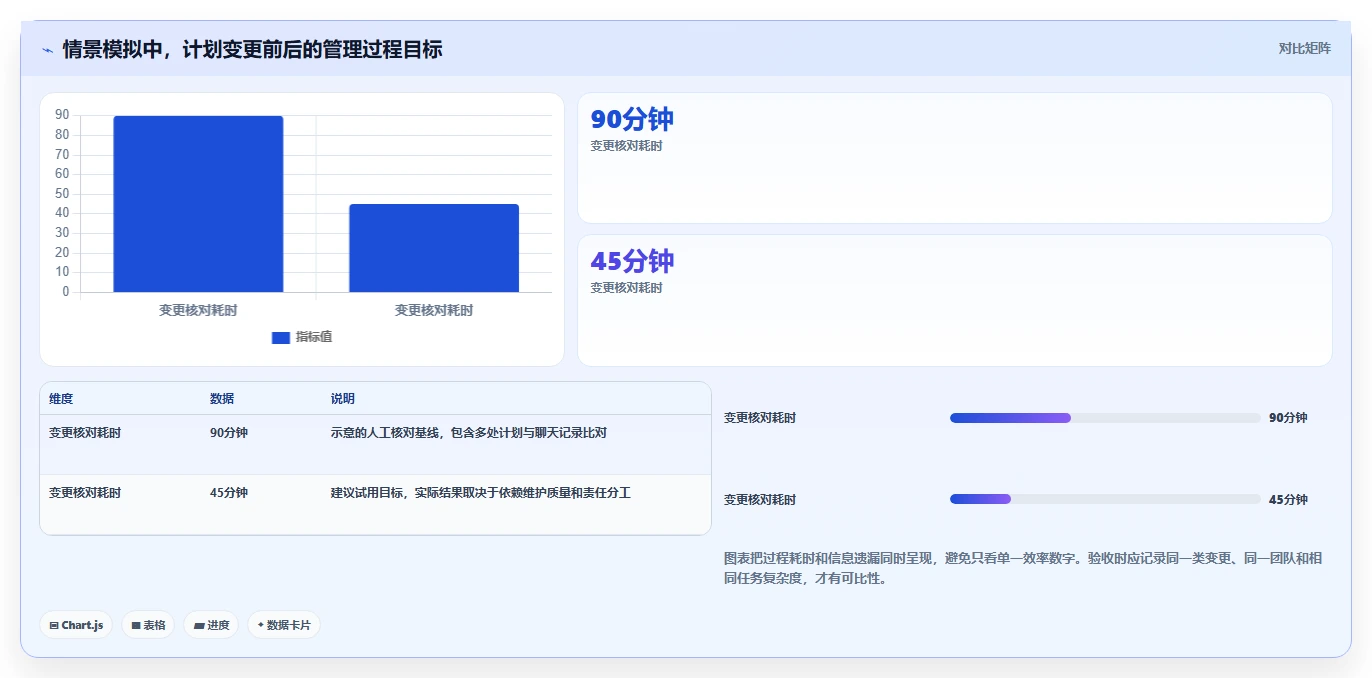

下表提供一组情景模拟数据,用于说明该怎么测量,不代表行业平均值,也不代表使用某款产品后的真实收益。企业可以用自己的两周试用记录替换这些数值。

观察项目 依靠分散表格时的模拟值 统一工具流程的模拟目标 测量口径
一次变更核对耗时 90分钟 45分钟以内 从提出延期到负责人确认影响清单
受影响任务识别率 约70% 约90% 抽查已确认的直接和间接下游任务
下游责任人确认时间 约2个工作日 1个工作日内 从通知发出到相关负责人反馈
未同步的日期变更 每次演练约3项 每次演练不超过1项 对照会议决议、计划记录和团队实际承诺

这个表的重点不是“45分钟”或“90%”这些示意值,而是把抽象的工具价值变成可观察的管理结果。一个软件即使界面漂亮,如果不能让团队更快识别影响、明确责任并减少漏同步,它就没有解决这个场景里的核心问题。

2026年项目管理利器:6款顶级进度规划软件全面对比

3. 试用日志比一次满意度问卷更有用

我建议把试用记录做成简短的事件日志,而不是只在最后问“大家喜欢吗”。每发生一次实际计划变化,就记录日期、变更原因、操作人、影响任务数量、处理时长、通知对象和遗留问题。两周后再回看,通常比一次主观打分更能发现系统是否真正融入日常工作。

试用日志还要记录“人工补救”。比如系统没有展示某项依赖,项目经理通过会议补查;通知没有覆盖所有相关团队,负责人在群聊里手动提醒;报告需要下载后重新整理。人工补救并不一定说明软件不好,但如果它经常发生,就意味着工具与管理流程之间仍有明显断点。

4. 设定停止条件,避免试用变成无限延期

试用前就应写下继续、调整或淘汰的标准。例如:关键依赖无法表达、数据无法按要求导出、重要权限不满足安全要求,属于直接停止条件;成员上手慢、模板不合适,则可能通过培训和配置改善。把两类问题区分开,能避免因为一次培训不足就错杀工具,也能避免为了迁就工具而不断增加维护负担。

对成本也要设定边界。若试用期间需要专人每天手工同步多套系统,应记录投入工时;若不同团队必须反复填写同一字段,应计算重复录入发生频率。不要只记录软件许可费用,还要记录它让团队新增了什么工作。

七、不同情况下的行动建议:从需求清单到上线计划

1. 项目依赖多、日期约束强:先测试计划逻辑

如果项目有多个关键里程碑、前置任务和固定交付窗口,先从 Microsoft Project、Primavera P6 等计划管理方向的候选工具开始比较。选型时优先测试依赖变化、基线记录、关键路径识别和多项目汇总,再看团队是否能持续维护这些信息。

不要一上来就迁移全部项目。先挑一个在执行中的中等复杂度项目,整理真实任务关系,再进行短期试用。选择既有稳定交付节点、又允许小范围演练的项目,便于观察计划变化,而不至于把关键生产流程当作测试环境。

2. 研发事项和迭代是日常中心:优先验证研发协同

如果需求、缺陷、迭代和发布是团队每天处理的核心对象,优先比较 Jira 与 PingCode 等研发协作候选工具。测试时不应只看创建任务和看板移动,而要把需求澄清、研发执行、测试反馈和发布节点串成一条真实链路。

对百人以上或跨多个研发团队的组织,还要把管理边界纳入试用:不同团队能否使用各自流程?管理者如何查看跨团队风险?角色权限是否便于管理?数据是否满足目标部署和治理要求?这些问题通常要由研发负责人、平台管理员和安全相关人员共同确认。

3. 跨部门工作多、流程不重:先测试协作采用率

如果项目主要由市场、运营、产品和支持等团队共同完成,复杂度不高,但状态分散、责任不清,Asana、Smartsheet 等通用协作型工具可以进入候选范围。重点不是一次性配置大量自动化,而是验证成员能否在日常工作中及时更新负责人、状态和截止日期。

试用时可以把一个现有跨部门流程原样搬进去,例如活动准备、内容审核或服务上线。若工具能减少重复询问、缩短交接等待,并且团队愿意持续更新,就可能带来实际价值。若需要成员在原有系统之外再重复录入一份任务,先处理流程重叠,再讨论采购。

4. 正在从表格迁移:先整理数据,再选择平台

表格迁移项目常见的失败方式,是把所有历史表格直接导入新平台,然后发现字段重复、日期口径不一、负责人离职或任务早已失效。建议先划定迁移边界:哪些项目还在执行,哪些历史数据必须保留,哪些字段用于日常管理,哪些只是临时记录。

迁移前应抽样整理一份数据,确认任务命名、责任人、状态、日期、依赖和项目归属的规则。再导入少量真实任务,测试成员能否理解新字段和流程。迁移成功的标志不是“数据全部进去了”,而是团队能用新数据做出更一致的决定。

5. 合规或部署要求严格:先做硬性条件筛查

如果组织对数据存储、身份认证、审计、权限、私有化部署或灾备有要求,应先把要求写成可核验条款,再筛选产品。不要等试用结束或合同谈判时才询问关键部署条件,因为这类限制可能无法通过后续配置补齐。

对于每项硬性条件,明确责任人、证据材料和判断标准。例如,部署方式由技术团队核验,权限与审计由安全团队核验,合同及数据处理条款由法务或采购核验。工具的操作体验再好,如果触碰不可妥协的合规边界,也不应进入最终候选。

2026年项目管理利器:6款顶级进度规划软件全面对比

八、不同情况下的取舍:轻量、专业与统一平台各有代价

1. 选择轻量工具:少配置、快上手,但要接受计划深度有限

轻量工具的优势通常是成员容易理解、协作启动快、日常任务更新负担较低。对于项目少、依赖少、计划周期短的团队,它可能比传统计划系统更贴近日常工作,也更容易形成持续更新习惯。

取舍在于,当项目复杂度上升,团队可能需要更多计划控制、资源统筹、版本留痕和跨项目汇总能力。此时可以先判断复杂度是否长期存在,而不是偶尔出现;若复杂项目只占少数,建立项目分级机制可能比所有团队都使用重型工具更经济。

2. 选择专业计划软件:控制能力增强,但维护责任必须明确

专业计划软件适合管理结构复杂、偏差代价高、计划需要正式审查的项目。它能让计划管理更有纪律,但前提是任务逻辑、日历、负责人和实际进度有人持续维护。

如果没有明确的数据责任人,项目成员很可能只在汇报前集中补录。这样即使系统能力强,日常数据也可能滞后。采购时要一并安排计划管理员、模板维护者和状态更新规则,不要把管理制度的缺口误认为软件功能可以自动填补。

3. 选择研发管理平台:流程连贯,但不要让项目计划成为孤岛

研发管理平台的优势在于围绕研发对象建立工作流,减少需求、开发和测试之间的信息断层。对研发团队来说,这种对象和流程贴近工作本身,可能比把每项研发活动都抽象成单纯计划任务更自然。

取舍在于,组织级项目承诺可能还涉及预算、外部供应商、审批周期和跨部门资源。若研发平台无法覆盖这些信息,企业需要明确与其他系统的边界和数据衔接方式。多个系统并用并不可怕,真正需要避免的是同一任务在多处维护、日期各自变化却无人负责同步。

4. 选择统一平台:减少系统切换,但未必减少复杂度

统一平台的吸引力在于减少工具数量,方便汇总和治理。不过,把所有工作塞进一个系统不一定意味着管理更简单。不同团队的工作颗粒度不同,研发迭代、工程计划和运营任务可能需要不同视图、权限与更新节奏。

在统一与分工之间,我建议比较三件事:数据能否互通、管理口径能否统一、成员是否需要重复操作。如果一个平台能提供共同的项目视图,同时保留团队适用的工作方式,统一可能有效;如果统一意味着每个团队都被迫使用不适合自己的流程,组织表面上系统更少,线下补救反而更多。

5. 选择自建或高度定制:控制空间更大,但长期成本容易被低估

有些组织希望通过定制满足特殊流程、权限或报表要求。定制可以解决标准产品无法覆盖的部分,但应明确哪些需求是业务差异,哪些只是现有流程习惯。如果每个部门都要求独立字段、独立审批和独立报表,平台可能逐步失去统一管理能力。

评估定制成本时,不仅要算一次开发费用,还要看产品升级后的兼容、测试、文档、运维和人员交接。建议把定制需求分为必须项、可配置项和暂缓项,并为每项写明业务收益及责任人。没有负责人长期维护的定制功能,可能在最初开发完成后就开始失效。

八、不同情况下的取舍:轻量、专业与统一平台各有代价

九、采购与上线清单:用最小试点验证最大风险

1. 采购前准备一页需求说明

需求说明不必写成几十页,但应把选型范围讲清楚:哪些团队会使用、主要项目类型是什么、现在最昂贵的管理问题是什么、必须满足哪些安全和部署条件、预算按什么口径计算。还要注明哪些需求暂时不纳入首期,避免评估过程不断膨胀。

建议将需求分成三类:硬性条件、核心业务能力和体验优化。硬性条件不满足即可淘汰;核心能力需要完成统一任务测试;体验优化则用于最终候选的比较。这样可以防止团队把偏好项误当成不可妥协要求,也能避免高风险条件被界面体验掩盖。

2. 试点要覆盖管理者和执行者

试点不能只由项目经理操作。至少应安排一名计划负责人、一名普通执行成员和一名系统管理员参与。项目负责人检查计划和汇总,成员检查更新任务的负担,管理员检查权限、模板和维护方式。若项目涉及敏感数据,再加入安全、法务或采购代表核验相关条件。

试点项目尽量选正在执行、但风险可控的真实项目。只用虚构数据容易漏掉实际协作问题;直接拿最关键、最复杂的项目试验又可能风险过高。理想的试点既有一定依赖和跨团队协作,又允许在小范围内调整管理方式。

3. 记录可复核的验收结果

每次试用任务完成后,保存操作步骤、截图或记录、结果和遗留问题。尤其要记录测试条件,比如使用的版本、账户权限、参与人数和任务规模。这样不同候选工具之间才有可比性,也能在采购后用同一组要求验收配置。

  • 计划是否能表达项目真实的任务关系,而非仅能显示开始和结束日期。
  • 计划变更是否能追溯原因,并让相关责任人及时收到信息。
  • 管理报告是否能直接支持决策,还是仍需大量手工整理。
  • 普通成员是否愿意持续更新,且不需要反复维护重复数据。
  • 权限、部署、数据导出和审计要求是否由相关责任人确认。
  • 培训、迁移、集成和维护成本是否进入总拥有成本估算。

4. 上线后观察四到八周,再决定是否扩大范围

采购签约并不等于选型成功。上线初期要观察任务更新及时率、计划变更遗漏、状态汇总耗时、成员实际使用情况和管理员维护投入。四到八周的观察不一定足以证明长期收益,但通常能暴露流程配置是否过重、数据口径是否不一致以及成员是否需要更多培训。

扩大范围时,应先确认试点中哪些规则值得复用,哪些只适用于该项目。模板可以统一,但不必把所有团队强行装进同一套字段和流程。分阶段扩展通常比全组织一次性切换更容易控制风险,也更容易识别问题究竟来自工具、数据还是管理规则。

2026年项目管理利器:6款顶级进度规划软件全面对比

十、结论:先选管理方式,再选进度规划软件

1. 六款工具的最终判断方法

如果项目计划逻辑复杂、日期偏差成本高,优先评估 Microsoft Project 或 Primavera P6;如果研发协作是核心,重点比较 Jira 与 PingCode;如果跨部门任务透明和上手体验最重要,可试用 Asana;如果团队长期依赖表格,需要平滑迁移和协作增强,则把 Smartsheet 纳入候选。

这不是固定推荐名单,更不是谁排第一谁就适合你。产品定位只能帮助缩小范围,最终答案必须来自组织自己的任务、流程、部署要求和试用证据。尤其当项目同时跨工程计划、研发和运营协作时,合理的方案可能是明确系统分工和数据边界,而不是强求一个工具包办所有事情。

2. 下一步怎么做

  1. 选一个近期项目,画出真实的阶段、里程碑和关键依赖。
  2. 记录团队最近一次延期,从提出变更到下游确认花了多少时间。
  3. 按计划型、研发型或协作型需求,先筛出两到三款候选工具。
  4. 使用同一套任务样例做试用,模拟一次延期并检查完整影响链。
  5. 把许可、迁移、培训、集成和维护成本一起比较,再决定是否采购。

我认为,好的进度规划软件不是替项目经理做决定,而是让决定不再建立在过期日期和零散消息上。下一步不妨先拿一个真实项目做一次小型延期演练:如果团队无法说清谁受影响、需要什么选择、由谁确认新日期,那么先修复计划管理流程,再谈购买哪款软件,往往更有效。

常见问题解答(FAQ)

1. 怎么判断一款软件是真正的进度规划工具,而不只是任务清单?

我看不少工具都有甘特图,就不确定它们是不是都能管复杂项目。我想知道,实际选型时该拿什么任务去验证,才能看出计划变更后会不会牵一发而动全身?

我不会只看产品是否提供甘特图。甘特图可能只是任务的可视化展示,真正影响进度管理的是任务依赖、日期调整后的联动、里程碑追踪,以及能否识别关键路径或保留计划基线。可以用一个可复现的小项目测试:建立约10项任务,设置3组前后依赖和2个里程碑,再把其中一项延期2天。

观察后续任务日期是否按依赖关系更新、变更是否留下记录,以及负责人能否快速看到受影响的交付节点。若只能手工逐项改日期,它更适合轻量跟进,不一定适合复杂排期。

2. 对比6款进度规划软件时,怎样避免把不同类型的工具硬排成一个名次?

我准备比较6款软件,但它们可能分别面向研发团队、企业项目组合或小团队协作。我担心只按功能多少打分,会把适合不同场景的产品混在一起,最后选到功能很多却用不上的工具。

我会先按用途分组,再在相近场景里比较,而不是直接宣布一个总冠军。复杂工程项目重点看依赖、基线和资源冲突;敏捷研发重点看迭代与任务流程衔接;小团队则更应关注配置成本、协作清晰度和实际套餐限制。比较6款时,可以给每款安排同一组测试任务:创建计划、调整日期、分配负责人、查看进度、导出报告。

记录完成步骤、遇到的限制和需要额外配置的环节。这样得出的差异来自同一测试条件,而不是产品宣传页的功能数量。

3. 项目管理团队应该用哪些维度给进度规划软件打分?

我不想只凭界面顺不顺眼来决定,也不确定甘特图、报表、权限和价格哪个更重要。我希望有一套可以调整的评分方法,方便团队成员各自试用后再讨论。

可以先用一套总分100分的起始权重:排期与依赖30分,协作与权限20分,报表和数据导出15分,上手与维护成本15分,部署与安全10分,总拥有成本10分。每个维度按1至5分评分,再按权重折算;这不是行业标准,而是便于团队把偏好说清楚的比较工具。权重应随项目风险调整。

跨部门交付常被依赖卡住,就提高排期权重;受数据治理约束,就提高部署与权限权重;预算敏感的小团队,则应把总成本和维护时间看得更重。评分表旁还要写明理由,避免一个主观分数伪装成精确结论。

4. 试用进度规划软件时,怎样发现价格、功能和迁移方面的隐藏成本?

我担心试用时看起来功能齐全,正式使用才发现关键能力要升级套餐,或者旧数据迁移很麻烦。我想知道在决定采购前,应该用几天、做哪些测试,才能降低踩坑概率?

我建议先用真实项目做一轮短测,而不是只浏览演示页面。用同一份计划验证任务导入、依赖调整、成员权限、通知、报表导出和移动端查看,并让实际使用者独立完成操作,记录卡住的步骤与所需配置时间。采购前逐项核对目标套餐的用户数、关键功能、存储或自动化限制、计费周期和取消条件,并记录查询日期;

不同地区或套餐可能存在差异。最后估算的不只是订阅费,还包括数据整理、培训、管理员维护和流程迁移成本。若核心功能必须购买更高套餐,就应按实际需要的套餐比较,而不是按入门价做预算。

核心关键词

读者评论

顾
顾若宁

文章把“项目进度”和“工作流”分开讨论很有帮助。跨团队项目除了看甘特图,还得验证前置任务延期后,下游日期和责任人能否及时调整。

李
李安

用一次真实延期来测试软件,比单看演示更实际。尤其要检查变更原因、受影响任务和新承诺日期能否形成可追溯记录。

杨
杨子涵

研发团队采用迭代看板未必能覆盖外部审批和硬性上线日期。文中建议同时检查研发协作与项目级计划,比较贴合混合项目的选型需求。

于
于安琪

成本分析不应只看许可价格,迁移、培训和后续维护也会持续占用资源。先用小批真实数据试跑,有助于发现配置和数据治理方面的问题。

文章包含AI辅助创作:2026年项目管理利器:6款顶级进度规划软件全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/178389

赞 (0)
飞飞飞飞
提升团队效率!2026年最值得投资的5大进度规划软件推荐
上一篇 7小时前
项目经理必读:2026年最佳远景风电软件研发管理平台选型指南
下一篇 7小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
