高效项目管理必备:2026年6大重大项目管理平台工具对比

重大项目延期,往往不是因为团队不会创建任务,而是因为一个部门调整了交付时间,另一个部门仍按旧计划采购、开发或验收。到了管理层例会,项目经理才发现进度表、风险清单和实际执行已经分成三套。选择项目管理平台,真正要比较的不是谁的看板更漂亮,而是谁能在变化发生时,让任务依赖、责任边界、跨项目状态和决策记录继续连在一起。

本文比较 PingCode、Microsoft Project 与 Planner、Jira、Asana、monday.com Work Management 和 Smartsheet 六类平台。先说明边界:我不会把没有统一环境验证的功能描述成实测排名,也不提供容易过期的套餐价格。文中的项目数据和试点数字均为情景模拟或建议基准,用于展示选型方法;正式采购前,仍需按企业实际套餐、合同与官方文档复核。

一、先讲结论:重大项目选平台,先看治理能力再看界面

1. 六个平台没有脱离场景的总冠军

如果项目以研发、产品交付和需求追踪为主,优先检查需求、缺陷、迭代、版本与项目计划能否形成连续链路。PingCode 和 Jira 都值得进入候选名单,但两者的适配程度应以团队现有流程、集成环境、管理粒度和落地成本来判断,而不是只按品牌知名度排序。

如果组织以计划排期、里程碑、任务依赖和资源安排为核心,可以重点评估 Microsoft Project 与 Planner 所在的微软工作管理体系。需要特别注意的是,产品能力会因具体产品、许可证和组织配置而异;采购前要把正在使用的服务名称、套餐、协作边界和数据流逐项确认,不能把同一厂商的不同工具当作功能完全相同的一个产品。

如果多个业务部门需要在不复杂的配置下协作,且项目经理希望快速搭出状态页、表单、自动化和汇总视图,可以考察 Asana 或 monday.com Work Management。若团队习惯用表格组织工作,又需要在表格之上增加自动化、审批和汇报视图,Smartsheet 也可能更顺手。

我的判断是:项目越重大,选型权重越应从“录入是否方便”转向“偏差是否可见、变更是否可追踪、管理层是否能及时决策”。一个界面再易用的平台,如果无法呈现跨团队依赖和风险传导,也可能只是把原本的分散表格搬进了一个新系统。

2. 先按管理问题分组,而不是按产品名排座次

管理问题 优先考察的平台类型 试用时必须验证
复杂计划、里程碑与任务依赖 Microsoft Project 与 Planner、Smartsheet 依赖变更后能否识别受影响的任务和日期
研发需求、缺陷与交付流程 PingCode、Jira 需求到迭代、缺陷、版本和交付状态能否串联
跨部门工作流与管理层汇总 Asana、monday.com Work Management 不同团队能否用统一口径汇总,而不强迫所有人采用同一工作方式
表格型计划、审批与自动化 Smartsheet 复杂表格协作后,权限、版本、汇总和审计是否仍可控
中大型组织的研发项目治理 PingCode、Jira,必要时与计划管理工具组合 角色权限、跨团队报表、集成、迁移和运维责任

这个分组不是能力排名。它的作用是缩小首轮候选范围:先找出项目管理中最难解决的两三个问题,再选能覆盖这些问题的平台做场景验证。不要因为某个产品有甘特图、看板或自动化,就直接推断它能够承担项目群治理。

3. 先把“重大项目”定义清楚

“重大”不是项目名称里加上重点、战略或专项就成立。对于选型,我会先问四件事:项目有多少条并行工作流,涉及多少个团队;关键任务之间是否存在跨部门依赖;计划变更是否需要审批和留痕;管理层是否要同时观察多个项目的资源、风险和交付结果。

如果一个项目有十几位成员、任务之间依赖很少,团队需要的可能是轻量协作与清晰责任,不一定要上复杂的项目组合管理平台。相反,即使团队人数不多,只要存在监管审计、多个承包方、严格里程碑或高代价的进度变更,也需要更强的权限、记录和计划治理。

高效项目管理必备:2026年6大重大项目管理平台工具对比

二、真实场景:问题常常出在计划、信息和决策之间断链

1. 一次延期如何从单点问题变成项目群风险

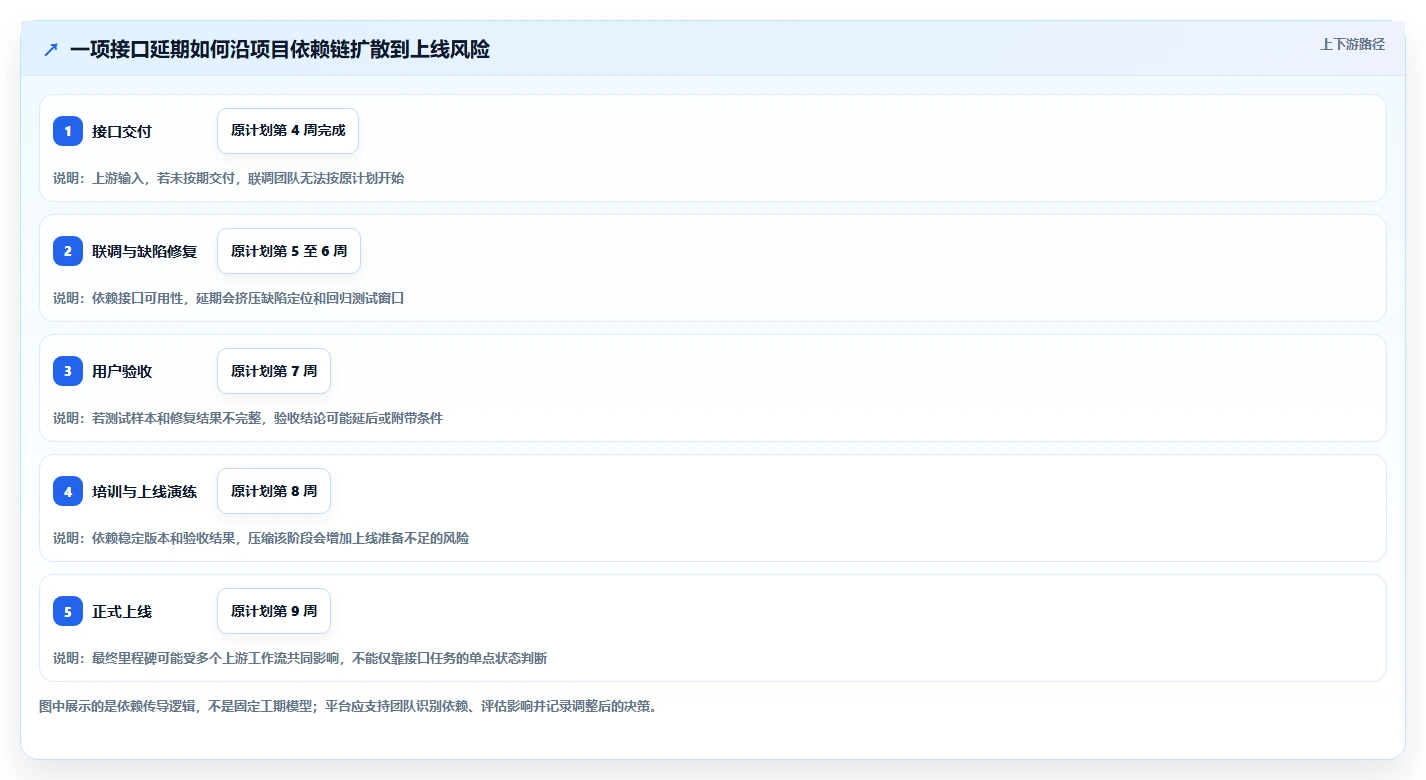

设想一个跨部门数字化项目:业务团队负责流程定义,研发团队负责系统交付,数据团队负责接口和迁移,采购团队负责供应商,运营团队负责培训与推广。项目计划有五条工作流、多个里程碑,最终上线日期固定,且各团队的任务并不是彼此独立。

数据接口延期三天,表面上只是一个任务晚了三天;实际影响可能是联调窗口顺延、验收样本不足、培训材料无法冻结,最终压缩上线前的演练时间。如果计划只记了“接口完成日期”,却没有标明它与联调、验收和培训之间的依赖,管理者看到的就只是局部状态,而不是风险传导链。

这时,平台要回答的不只是“谁的任务逾期”,还包括:哪些里程碑会受影响?受影响的责任人是谁?团队有没有提交恢复计划?是否需要管理层决策?原计划和批准后的新计划分别是什么?这些问题能否在同一个工作环境中追溯,决定了平台对重大项目是否有实际价值。

2. 项目经理每天整理进度,本身就是系统风险

很多组织表面上已有项目系统,真正的管理信息却由项目经理从群聊、表格、会议纪要和个人消息中拼出来。项目经理每周花数小时汇总状态,再把风险改写成管理层看得懂的版本。只要负责汇总的人休假、换岗或遗漏一条消息,组织就会失去对关键事项的及时判断。

这种成本很容易被低估,因为它不一定表现为新增采购费用。更常见的代价是管理者拿到信息太晚、团队重复报数、风险升级没有明确路径,以及不同部门对“完成”有不同定义。平台选型应该把这些隐性成本也纳入评估,而不是只比较每用户价格。

3. 适合演示的样板项目,不一定适合验证平台

供应商演示常选择最顺畅的流程:任务字段简单、权限关系少、数据干净、没有延期,也没有跨部门争议。这样的演示能说明界面如何操作,却不能证明平台能承受实际项目中的变化。

我建议试用时故意挑一个“不太好看但有代表性”的项目:至少有一次计划变更、一次责任人调整、一个跨团队依赖、一项待审批风险,以及一份管理层需要的汇总报表。能够把这些情况处理清楚的平台,才有资格进入下一轮评估。

高效项目管理必备:2026年6大重大项目管理平台工具对比

4. 项目平台的价值,不是让每个人多填几张表

当团队觉得“新系统增加了录入工作”,通常有两种可能:系统没有接入现有工作方式,导致信息要重复维护;或者组织没有统一最小必要字段,要求每个人在项目早期填写大量尚未确定的数据。

有用的平台应该减少重复汇总,帮助成员在工作发生时更新状态,让管理者从一线记录中得到可信视图。若上线之后,项目经理仍要把系统内容复制进周报,平台就尚未形成闭环。采购方需要把“减少哪些重复动作”写成试点目标,并在试用结束时核对,而不是只评价页面是否顺眼。

三、六个平台逐一对比:看适用边界,不只看功能清单

1. PingCode:重点验证研发交付链路与中大型组织治理

按照题目给出的产品定位,PingCode主要服务中大型企业及100人以上组织。对这类团队,我会重点检查它是否适合承载研发项目中的需求规划、任务协作、迭代交付和跨团队状态管理,以及产品能力是否覆盖组织实际采用的流程。

试用时不要只建一个“任务看板”。建议从一条真实交付链路开始:提出需求、评估优先级、安排迭代、跟踪缺陷、确认版本,再把关键状态汇总给项目负责人。评估重点是这些信息能否彼此关联,成员是否能在适当位置更新,管理者能否按统一口径查看,而不是为了做报表反复复制数据。

它可能更适合研发项目占比高、参与团队较多、需要统一管理研发过程的组织。需要继续核验的内容包括:需要的功能对应哪个版本或套餐;权限和审计是否符合企业要求;与现有代码、文档、身份认证或协作系统的连接方式;数据迁移、私有部署或服务支持是否满足采购条件。

我不会把“适合中大型企业”直接等同于“任何大企业都适合”。如果企业项目以工程排程、采购控制或非研发部门流程为主,仍需验证这类业务能否自然落入平台模型。反过来,如果研发管理已经高度依赖另一套工具,迁移的收益必须高于重建流程和培训带来的成本。

2. Microsoft Project 与 Planner:考察计划管理和微软环境衔接

微软工作管理产品线里不同工具的定位、许可和能力并不完全相同。选型时应先明确组织实际购买和使用的产品名称,再逐项确认任务计划、时间线、依赖、资源视图、协作和汇报能力。只说“我们有微软项目管理工具”,不足以说明当前许可证能满足重大项目需求。

如果企业已长期使用微软办公与身份体系,集成和用户熟悉度可能成为优势。但这不意味着所有流程都会自动打通:需要验证项目成员是否有相应许可,跨部门协作方如何加入,任务和文档如何关联,管理层汇总是否需要额外配置或其他服务支持。

这一选择更适合重视计划排程、里程碑和组织内协作衔接的团队。若项目管理还要求复杂的研发需求治理、审批流或跨项目资源组合,应把相关能力单独列入试点,不要仅凭甘特视图或微软生态熟悉度做决定。

3. Jira:适合验证研发工作流、需求追踪与团队自治

Jira常被研发团队用于管理工作项和软件交付流程。对重大项目而言,关键不是是否能创建问题,而是需求、缺陷、迭代、版本和项目状态是否能使用合适的工作流串联;多个团队采用不同流程时,管理层还能否得到一致、可解释的汇总。

它可能适合研发流程较成熟、团队愿意参与配置、并且需要将工作项状态细化管理的组织。配置自由度也意味着治理成本:字段、状态和权限若缺乏规范,团队可能逐渐形成多套相似却不兼容的工作流,报表看似齐全,实际口径难以比较。

试点时我会特别测试“跨团队模板”和“局部差异”之间的平衡。哪些字段必须统一,哪些流程允许团队自主管理,谁负责变更配置,异常工作项如何处理,都要在系统上线前有答案。否则工具最初能够适配所有人,几个月后却可能变成只有管理员知道规则的系统。

4. Asana:检查跨部门协作和目标、项目状态的连接

Asana可以作为跨部门工作管理候选项来评估。对于市场活动、业务变革、产品发布等需要不同职能协作的项目,重点验证任务责任、时间安排、项目状态、协作沟通和管理层视图是否足够清晰。

试用时要模拟一个部门先完成、另一个部门等待输入、第三个部门需要审批的工作流。看项目负责人能否快速找出卡点,管理层能否看懂状态背后的依据,以及不同团队能否在共享项目中协作而不把全部内部信息暴露给所有人。

需要注意的是,跨部门工作管理与企业级项目组合治理并非同一件事。若组织有复杂资源计划、审计、数据驻留或深度定制需求,应直接用采购要求核验对应套餐和方案,而不是根据基础界面的易用性推断高阶治理能力。

5. monday.com Work Management:验证可视化工作流与配置维护成本

monday.com Work Management适合纳入需要灵活配置工作流程的候选范围。对重大项目,重点不是能否快速搭建看板,而是多个部门使用不同视图后,核心状态、里程碑和风险是否还能统一汇总,以及自动化规则是否容易理解和维护。

可配置性有明显的双面性:它能帮助团队贴合工作习惯,也可能造成项目越做越多、字段越加越细、自动化互相触发。试点应安排一位非配置管理员的项目经理独立维护一段时间,观察常见变更是否容易完成,避免只有实施人员能改系统。

它可能适合重视可视化协作、希望业务团队参与搭建工作流的组织。对于严格的权限隔离、复杂审计、深度集成和跨项目资源规划,则应把这些要求转成逐项验收问题,并向官方资料或销售团队核实对应能力及限制。

6. Smartsheet:适合表格思维强、需要计划汇总的团队

Smartsheet可以作为表格型项目协作和计划管理的候选项。对于习惯用行列组织任务、时间和责任人的团队,迁移门槛可能较低。但平台选型不能止于“像表格、大家会用”,还要检查多人协作下的权限边界、变更追踪、跨表汇总、自动化和数据一致性。

试点时应把一个真实的复杂工作簿迁入,包含依赖关系、状态字段、风险登记和管理层摘要,再测试多人同时修改、列结构调整、项目复制和归档。若关键数据分散在许多相互引用的表格里,必须验证人员离职或项目扩展后,团队是否仍能理解数据关系。

它可能适合想保留表格操作习惯、同时减少手工汇总的团队。若企业需要高度结构化的研发工作流,或需要严格的跨项目治理,需确认表格模型是否能长期支撑,而不是把熟悉感误认为治理能力。

7. 六个平台横向比较:用同一组问题做验证

下面的比较是候选筛选框架,不是产品功能认证或实测排名。“优先核验”表示该方向对选型有较高决策价值,并不表示其他平台一定不具备相关能力。具体功能、限制和可用套餐,应以采购时官方产品资料、帮助中心和合同为准。

平台 优先验证的项目类型 重点考察的管理环节 常见取舍
PingCode 中大型组织的研发与产品交付项目 需求、迭代、缺陷、版本、跨团队状态和组织治理 确认套餐、迁移、集成与非研发项目适配度
Microsoft Project 与 Planner 计划排程与微软环境协作 计划、依赖、里程碑、资源视图和许可边界 先厘清具体产品及许可,避免按产品线名称笼统判断
Jira 研发团队工作流与需求追踪 工作项关系、流程配置、版本状态和跨团队报表 配置自由度高时,要投入治理和维护责任
Asana 多职能协作与业务项目推进 任务责任、项目状态、协作视图和跨部门可见性 复杂治理与高阶需求需按具体方案核验
monday.com Work Management 可视化工作流和团队协同 流程配置、自动化、项目汇总和维护难度 配置灵活不等于规则天然统一
Smartsheet 表格型计划和项目数据汇总 多人协作、依赖、跨表汇总、权限与数据治理 需避免表格扩张后出现难以维护的数据关系

真正拉开差异的往往不是某个功能有没有,而是“这项能力对当前组织意味着什么”。比如跨项目视图,有的企业只需要汇总里程碑,有的需要资源负荷,有的要按风险和预算做组合决策;同一个“项目群管理”标签,实际验收标准可能完全不同。

高效项目管理必备:2026年6大重大项目管理平台工具对比

四、常见误区:看起来像比较,实际上没有解决选型问题

1. 误区一:功能数量越多,越适合重大项目

功能清单很长,并不代表项目管理更有效。一个团队如果只稳定使用任务、负责人、截止时间和风险登记,却购买并配置了一套复杂的组合管理功能,最后可能多付订阅、实施和培训成本。反过来,项目确实需要资源规划、审批和审计,却只用基础看板,也可能把关键流程留在系统之外。

我更愿意用“管理问题覆盖率”替代功能数量:列出项目最关键的十项管理动作,逐个测试平台能否支持,标注是原生支持、需要配置、依赖集成,还是必须线下处理。需要特别区分“产品有这个功能”和“当前购买的方案可以使用”。

2. 误区二:买到甘特图,就等于管理了关键路径

甘特图能够展示任务时间安排,但图表本身并不自动保证计划可靠。若任务依赖没有维护,负责人没有及时更新,基准计划和当前预测混在一起,甘特图只会把不完整信息画得更直观。

试用时应人为制造一次前置任务延期,再检查后续任务、里程碑和项目预测是否需要手工调整。还要问清楚:计划基线是否可保留?新旧日期能否对照?变更原因是否记录?项目经理是否能够区分“计划完成”与“预测完成”?这才是计划管理能力的实际检验。

3. 误区三:项目经理能看见所有项目,就等于管理层得到可靠汇总

汇总页有数字,不等于数字口径一致。一个项目把“完成”定义为开发结束,另一个项目把“完成”定义为验收通过,第三个项目则只更新状态颜色。把它们放到同一张仪表盘上,并不能形成可比较的管理信息。

建立汇总视图之前,应统一少量关键定义,例如里程碑状态、风险等级、预测完成日期、责任人和状态更新时间。管理层还应能追溯汇总数字来自哪个项目记录,以及多久没有更新。否则仪表盘容易形成虚假的确定感。

4. 误区四:低订阅价就是低总成本

项目平台成本至少包括许可证、实施配置、数据迁移、培训、系统集成、管理员运维和流程调整。采购合同通常容易展示第一项,却较少把其他投入放在同一张表里。若平台上线后每个团队都需要额外定制,实际成本可能远高于订阅费用。

比较报价时应先统一用户范围、使用周期、所需功能、服务支持和数据条件。特别要核对最低购买人数、按年或按月计费、只读用户是否收费、外部协作者如何计费、企业级能力是否需要升级,以及未来扩容的计价方式。任何未确认的信息都应标记为待核验,而不是当作确定成本。

5. 误区五:全公司一次性统一流程,能更快实现标准化

重大项目需要统一治理,但不代表所有团队必须使用完全相同的状态、字段和审批步骤。研发交付、供应商实施、市场推广和内部流程改造的工作节奏不同,强行统一到一套细到每个字段的流程,容易增加录入负担并诱发线下绕行。

较稳妥的做法是统一管理层需要的最小信息集,同时允许团队在执行层保留必要差异。例如统一项目负责人、里程碑、风险等级、预测完成日期和决策记录;至于研发迭代或市场审批的具体状态,由各业务域在明确边界内管理。

6. 误区六:演示顺畅,就代表员工会持续使用

演示时通常由熟悉产品的人操作,真实团队却要面对权限申请、跨团队责任、任务变更、提醒噪音和历史数据迁移。判断易用性不能只看培训当天,而应观察成员能否在正常工作中更新信息,经理是否还需要催报,系统状态是否与实际进展一致。

试点应同时邀请项目经理、一线成员和管理者。三类角色对“好用”的判断不同:成员在意更新负担,项目经理在意依赖和风险,管理者在意决策视图。如果只有管理员觉得顺手,系统很难成为团队的日常工作环境。

高效项目管理必备:2026年6大重大项目管理平台工具对比

五、专业判断逻辑:把选型从“产品偏好”变成可验证的决策

1. 先写出项目治理要求,再找产品映射

选型会议开始前,我会把需求分为三层。第一层是必须项,例如身份与权限、数据管理、核心工作流、必要集成和审计要求。第二层是效率项,例如自动化、模板、跨项目报表和提醒。第三层是体验项,例如视图个性化、界面偏好和使用便利。

如果团队把三层混在一起,会议很容易被界面演示带偏:大家先喜欢某种视图,再试图证明它适合所有业务。先确定必须项,可以在早期淘汰不满足安全、部署或流程要求的候选,减少试用时间浪费。

2. 以“用户任务”作为试用脚本,而不是跟着销售演示走

我建议将试用脚本写成角色能完成的具体动作,而不是抽象功能名称。例如:“成员提交一个风险并关联受影响里程碑”;“项目经理修改前置任务日期并查看下游影响”;“部门负责人查看本季度项目状态并追溯一项红色风险的来源”。

每项动作都记录完成时间、是否需要管理员帮助、是否发生重复录入、结果能否被另一个角色理解。这样比较的不是谁演示得更熟练,而是团队在相同约束下完成相同工作所需的成本。

3. 评分必须公开权重,并保留一票否决项

可以为平台设置加权评分,但不要让总分掩盖不可接受的缺口。比如数据合规不满足,不能用漂亮界面和丰富自动化把总分拉回来;关键依赖无法追踪,也不能由低价抵消。建议把合规、权限、核心流程和数据可迁移性设为门槛项,通过后再比较加权评分。

评分表至少包含维度、权重、证据来源、试用结论和不确定项。每个分数旁边都应有实际记录,例如“成员能在三分钟内更新任务,但跨项目风险需人工复制”,而不是只写“体验良好”。当不同角色意见不一致时,保留差异本身,比把它平均成一个看似精确的分数更有价值。

评估维度 建议权重范围 验证证据 否决或高风险信号
计划与依赖管理 15%,25% 延期模拟、里程碑变化、基线对比 关键影响只能靠人工重新整理
跨项目汇总 15%,25% 组合视图、口径说明、数据追溯 报表无法解释数据来源或更新时间
权限、审计与合规 按组织要求设为门槛或高权重 角色测试、记录导出、官方说明和合同 核心安全要求依赖未经确认的承诺
集成与迁移 10%,20% 真实数据导入、接口测试、失败恢复 关键系统信息只能重复手工维护
团队采用与易用性 10%,20% 一线成员独立完成日常任务 只有管理员能更新或解释系统状态
总拥有成本 10%,20% 合同报价、内部人天和运维估算 扩容、实施或关键功能成本无法确认

权重范围是讨论起点,不要求机械相加或照搬。对于受到严格审计的组织,权限和留痕可能是一票否决项;对于交付周期极短的项目,计划和依赖可能需要更高权重。评分表的任务是让取舍显性化,而不是制造虚假的数学精确感。

4. 分清“产品事实”“试点观察”和“判断推论”

产品事实应来自当前官方产品文档、套餐说明、帮助中心或合同;试点观察应来自企业自己的账号、样本数据和参测角色;判断推论则是团队据此做出的选择。三者混写,容易让建议听起来比证据更确定。

例如,“产品支持某种报表”属于待核验的产品事实;“在本次试点中,项目经理用该报表完成了周会汇总”属于试点观察;“因此适合当前五个工作流的项目”才是判断推论。发布对比内容、提交采购建议或向管理层汇报时,我会尽量保留这种证据链。

5. 把采购前核验项列入合同与验收,而不只放在演示记录里

对部署方式、数据处理、服务等级、支持时区、备份恢复、账号注销、数据导出和退出迁移等问题,口头回答不足以支撑长期决策。应要求供应商提供可追溯的官方说明或合同条款,并明确责任边界。涉及套餐的功能,应把具体版本名称和适用范围写进采购记录。

同时,内部也要指定平台负责人。这个角色并不一定要专职,但必须有人维护字段规范、模板、权限、培训和使用反馈。没有治理负责人,平台会随着项目增加而出现多套规则;有平台负责人却没有业务代表参与,也可能变成 IT 单方面定义业务流程。

高效项目管理必备:2026年6大重大项目管理平台工具对比

六、用一个模拟案例看清数据:试点究竟要衡量什么

1. 案例条件:五条工作流、约120名参与者、九周计划

下面是一组情景模拟,不是某家企业的真实案例。我设定项目包含业务流程、研发、数据迁移、供应商实施和培训推广五条工作流,计划周期九周,约120名参与者,关键里程碑有明确日期。此类项目的主要风险不是成员不会创建任务,而是上游变更无法及时传到下游。

试点阶段可以挑选其中两条依赖较紧密的工作流,例如数据迁移与验收测试。邀请项目经理、数据负责人、测试负责人和管理层代表参与。试点目标不是把所有历史项目都搬进来,而是验证平台能否降低状态整理成本、提升风险可见性,并让不同角色使用同一组关键信息。

2. 先建立建议基准,再看系统是否带来变化

如果组织没有可靠的历史数据,不要先宣称上线后会节省多少工时。可以先用两周建立基线:记录项目经理用于周报汇总的时间、风险从提出到被确认的时长、项目成员重复录入次数、任务状态过期比例,以及里程碑变更是否留有原因记录。

以下数值是建议基准和情景模拟,供试点设计参考,不是行业平均值。团队可根据当前规模调整目标。关键是上线前后使用相同统计口径,并记录样本数量,不能把一个项目的一次改善外推成全公司长期收益。

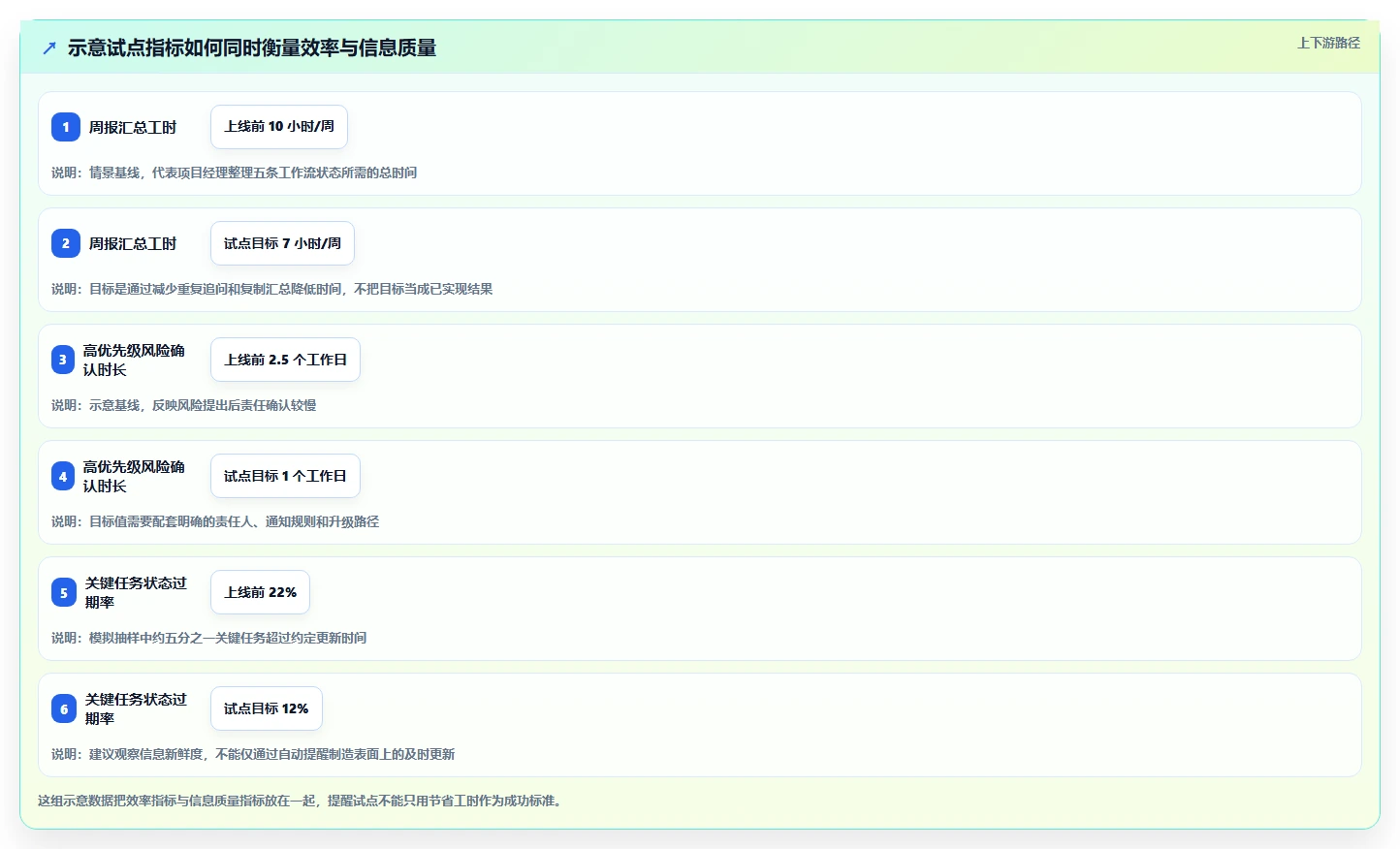

试点指标 基线建议测量方式 试点目标示意 注意事项
每周状态汇总工时 记录项目经理整理、追问和改写周报的实际时间 两周内较基线下降20%,30% 区分系统自动汇总与人工校对时间
风险首次确认时长 从风险提出到责任人确认的时间 高优先级风险在一个工作日内确认 先定义风险等级和工作时间口径
关键任务状态过期率 抽查关键路径任务的最后更新时间 试点末期低于10%,15% 不能用频繁更新替代信息真实性
重复录入次数 统计同一状态在项目平台、周报和表格中的重复维护 减少至少一类固定重复报送 保留必要的法定或合同记录流程
计划变更留痕率 抽查里程碑日期变化是否保留原因与批准人 关键里程碑变更有完整记录 要明确哪些变化需要审批、哪些只需记录

3. 不要只看节省时间,也要看信息质量

项目经理的汇总工时下降,未必代表项目管理质量提高。如果团队为了省事不再更新风险,报表看起来更轻松,却失去了预警能力。因此,试点结果至少要同时看效率、信息质量和采用情况:汇总时间是否下降,风险是否更早暴露,一线成员是否持续更新,管理层是否能找到状态背后的依据。

试点结束时,我会抽样检查实际任务,而不是只看仪表盘颜色。比如随机选取五项关键依赖,核对责任人、计划日期、最近更新时间、变更原因和下游影响。如果页面显示“绿色”,但负责人无法解释绿色依据,状态信息就不能用于管理决策。

高效项目管理必备:2026年6大重大项目管理平台工具对比

4. 计算收益时,将内部工时与失败风险分开

如果试点后周报汇总从每周10小时降到7小时,按12周项目周期计算,理论上少用36小时。这个估算只说明节省的汇总时间,不等于财务收益,因为释放出来的时间未必直接转化为现金节省。可以进一步问:项目经理是否把时间用于风险处理?管理层决策是否提前?是否减少了重复会议或返工?

而延期风险收益更难估算,不能简单把“少一次延期”归因于平台。更合理的做法是记录风险发现时间、影响范围、采取的措施和决策过程,积累多个项目样本后再评估平台对风险处置的贡献。平台可能提供可见性,但真正的收益仍取决于责任机制和管理者是否及时行动。

5. 试点失败也要留下可用结论

如果成员不愿更新,先不要立刻判定产品不行。检查信息是否要重复录入、字段是否过多、提醒是否过密、任务责任是否明确,以及主管是否仍要求线下报表。若这些问题经过调整仍无法改善,再判断平台的交互和工作流是否与团队不匹配。

如果关键报表必须依赖大量定制,或者跨系统数据需要长期人工同步,也应把它记为真实成本。失败的试点并非浪费:只要测试场景真实、原因记录清楚,它可以帮助组织避免更大范围的采购和迁移损失。

七、不同情况下的行动建议与取舍

1. 研发交付占主导:从需求到版本做端到端试用

研发项目经理可以先在 PingCode 与 Jira 等候选中选择少量产品试点。不要只比较任务看板,而要用同一条真实链路测试需求提出、优先级评审、迭代安排、缺陷处理、版本发布和项目汇总。若产品主要用于研发,也要验证业务方和管理层是否能在不破坏研发流程的情况下获取需要的信息。

如果团队最关心跨团队研发过程的一致性,应把流程治理、字段规范和管理员工作量列为重点;如果团队更在意已有研发体系的连续性,则应先评估迁移风险和系统集成。任何平台都不应在未确认套餐与部署要求时,直接被写成“能够满足企业全部治理需求”。

2. 计划排程和里程碑最重要:验证计划变更与影响分析

以工程交付、实施项目或长期建设项目为主的团队,应重点试用 Microsoft Project 与 Planner 所在体系、Smartsheet 等计划管理候选。选一项前置任务做延期模拟,查看里程碑、计划基线、当前预测和受影响任务是否容易辨认。

取舍时要问:团队需要的是专业排程,还是易于广泛协作的任务管理?如果只有少数计划人员维护复杂排程,大部分成员只需确认任务与状态,可能需要把专业计划能力与轻量协作方式组合;但组合使用会引入数据同步和责任边界,必须提前说明哪套系统是最终信息源。

3. 多部门流程经常变化:把可配置性和治理成本一起评估

当项目包含运营、市场、财务、法务和产品等多个职能,Asana、monday.com Work Management 等平台可进入候选范围。试用重点是跨部门责任交接、审批、项目状态和管理层汇总。请一线业务负责人亲自配置一次流程,再由其他团队成员使用,观察配置权是否清楚、修改后是否影响其他项目。

如果组织希望每个团队自由搭建,灵活性会更高,但长期维护的责任也会增加。可以设定“公共模板由谁维护、哪些字段不得私自修改、何种自动化需要审批”的规则。若没有人承担这项治理工作,先从少数标准化项目开始,比一次铺开几十套工作流更稳妥。

4. 预算严格或团队规模不大:比较总成本,而非只追求免费

预算约束较强时,先明确必须具备的能力,把非必要的高级功能暂时放到后续阶段。向供应商询价时,统一用户规模、使用时间、协作方数量、部署方式、支持等级和所需集成,再比较首年与续约成本。不要用不同套餐的起步价直接对比。

小团队若项目依赖少、权限要求低,轻量工具可能足够;但重大项目风险高时,省下的订阅费用可能被人工汇总、信息延迟和返工抵消。判断是否值得投入,应该把当前每月的重复整理时间、项目延期影响和治理要求列出来,再与平台总成本对照。

5. 合规、私有化或数据管理要求严格:先做门槛筛选

存在数据驻留、私有部署、审计、外部协作隔离或行业监管要求时,不要先做界面演示。先列出不可妥协的条件,要求候选产品提供明确的官方说明、可验证配置或合同条款。不同产品与套餐的支持情况可能变化,不能只依赖销售口头承诺。

若某项合规要求无法得到书面确认,应暂停其进入评分阶段。满足门槛的平台再比较易用性、功能和价格。这样做看起来会缩短候选名单,却能避免投入数周试用后才发现平台无法通过安全审查。

6. 已有多套工具:先识别系统职责,不要马上全部迁移

已有研发工具、办公协作工具、表格和企业系统的组织,应先画出“谁维护什么信息”的边界。例如任务状态在哪更新,文档以哪里为准,审批记录由什么系统留存,项目管理平台只汇总还是承担主数据管理。若职责不清,新增平台只会成为又一个需要维护的入口。

可以先选一个新项目做有限范围试点,定义唯一信息源和集成方向,再评估是否逐步替代旧系统。全部历史项目一次迁移,可能增加数据清洗、权限重建和用户培训风险。旧系统退役条件也应提前设定,否则新旧系统会长期并行,造成重复成本。

7. 采购前行动清单:用六步把风险留在小范围

  1. 确定项目边界。写明参与团队、外部协作者、项目周期、里程碑、治理要求和现有系统。

  2. 列出不可妥协条件。标注部署、权限、审计、数据、集成和合同要求,先做门槛筛选。

  3. 准备同一套试用脚本。覆盖延期、依赖变更、风险升级、权限调整、跨项目汇总和数据导出。

  4. 让三类角色共同参与。项目经理、一线成员和管理者都要实际操作,分别记录完成成本和问题。

  5. 核对全周期成本。纳入订阅、实施、迁移、培训、集成、运维和扩容,标记所有待确认报价。

  6. 设定部署与退出条件。明确试点成功指标、责任人、数据迁移方案、合同验收标准和停止试点的条件。

高效项目管理必备:2026年6大重大项目管理平台工具对比

八、最后的判断:选能让问题更早暴露的平台,而不是最会展示的平台

1. 把选型问题从“哪个最好”改成“哪个风险更可控”

重大项目管理平台不是一张漂亮的任务清单,也不是自动替代项目经理判断的系统。它的核心价值是让团队更早发现偏差,让责任、依赖、变更和决策可以追溯,并减少为了汇报而重复加工信息。

六个候选平台的差异,最终要落回组织的实际工作:研发交付链是否重要,计划排程是否复杂,跨部门协作是否频繁,表格习惯是否强,权限与审计是否严格,以及谁会长期维护配置。没有这些条件,单独比较功能数量或价格,很难得出有用结论。

2. 下一步从一个真实项目开始,而不是先买全公司许可证

现在就可以挑选一个包含跨团队依赖、计划变更和管理层汇报的代表性项目,建立两周基线,写出统一试用脚本,并从六个平台中筛出两到三个候选。让项目经理、成员和管理者共同参与,记录任务完成成本、汇总时间、风险确认速度和信息准确性。

之后再用真实报价、合同条件和官方资料核验功能、部署、合规、集成与总成本。若平台只能让项目看起来更整齐,却不能减少信息断链、重复维护和迟到的风险升级,就不应因为演示效果好而扩大采购。

我的最终建议是:先把项目中最贵的一次信息断链找出来,再用它设计试点。能让这类风险更早被看见、由正确的人处理、并留下可复盘记录的平台,才是适合你们的重大项目管理平台。

八、最后的判断:选能让问题更早暴露的平台,而不是最会展示的平台

常见问题解答(FAQ)

1. 2026年对比6款重大项目管理平台,应该按哪些维度打分?

我在找重大项目管理平台时,最容易被功能数量和宣传页里的“全能”吸引,但这两点真的能说明项目会更可控吗?如果六款工具各自强调的功能不同,我该怎么用同一把尺子比较?

先定义“重大项目”的管理难点,再比较平台。可用以下权重作为选型起点:项目计划与任务依赖25%,跨项目汇总20%,权限与审计15%,工作流与协作15%,集成和数据迁移10%,部署与合规10%,易用性5%。权重不是行业排名,而是帮助团队把注意力放到延期、协同和治理风险上。

每项都要记录证据来源:官方功能说明、指定套餐、试用结果或合同条款。若某项只在高阶套餐提供,应标注套餐条件;没有实际试用的内容,不要写成实测结论。最终结果最好同时呈现总分与关键短板,避免一个高总分掩盖权限或部署上的硬性不匹配。

2. 重大项目管理平台和普通任务协作工具,核心差别是什么?

我以前会把看板、负责人和截止日期当成项目管理的主要能力,但项目一多,管理层还是很难看清整体状态。到底要出现哪些需求,才说明团队需要的是项目群管理,而不只是更好用的任务清单?

判断重点不是项目名称有多大,而是管理对象之间有没有依赖和治理关系。若多个团队共享里程碑、一个任务延期会影响其他工作,或管理者需要跨项目查看风险、资源与变更记录,就应重点验证依赖管理、项目汇总和权限治理,而不只看单项目看板。

可以用一个具体问题筛选:项目负责人能否在不逐个询问团队的情况下,定位哪些里程碑可能延期、延期影响哪些后续任务、由谁处理?如果平台只能展示各项目的独立进度,却不能形成可追溯的风险与依赖视图,它更适合作为任务协作工具,而未必能承担项目群治理。

3. 怎样试用项目管理平台,才能判断它适不适合重大项目?

我担心演示时流程都很顺,真正导入项目后却遇到权限、变更和跨团队汇总问题。试用时间有限时,我该安排哪些任务,才能尽早发现平台的短板?

不要用空白演示项目试用,挑一个正在推进、包含多个团队和前后置任务的代表性项目。设置一个10个工作日的试用周期,邀请项目经理、执行成员和管理者分别操作;测试任务延期、里程碑变更、负责人交接、外部协作者权限及管理层汇总。

试用前先记录基线,例如整理一次周报需要多少分钟、风险信息要从多少个渠道收集、变更后需要通知多少角色。试用结束后按同一口径复测,并核对数据导入导出和通知是否可靠。这里的时间只是建议的试用安排,不是某款产品的实测成绩;若团队规模较大,还应加入管理员和 IT 人员验证权限、集成及数据管理要求。

4. 比较6款平台时,怎样算清价格和真正的落地成本?

我看软件报价时经常先比较每人每月的价格,但担心企业版功能、实施服务和培训费用会让预算超出预期。除了订阅费,我还应该把哪些成本算进去,避免选了便宜方案却难以落地?

把费用拆成首年总成本和后续年度成本分别核算:订阅或许可费、最低购买人数、所需套餐、实施配置、数据迁移、培训、集成开发、运维支持,以及扩容或增加外部协作者的费用。免费版或低价套餐若缺少关键权限、审计或项目汇总能力,就不能与包含这些能力的企业套餐直接比较。

同时核对部署方式、数据存储与导出条件、服务支持范围和合同中的续费规则。建议让供应商按同一团队人数、项目数量、所需功能及服务期限提供书面报价,再用代表性项目验证报价对应的能力。价格和套餐可能随地区及时间变化,发布或采购前应以官方页面和正式报价为准,并记录核验日期。

核心关键词

读者评论

宋
宋宇轩

文中把选型重点放在依赖、变更留痕和项目群汇总,而不是界面功能,这个判断对跨部门项目比较实用。

韩
韩诗涵

特别认同试点要加入延期、责任人调整和待审批风险。顺畅的演示流程确实难以检验真实项目里的治理能力。

钟
钟静怡

对微软产品线许可和能力差异的提醒很必要,采购前确认具体产品、套餐及协作边界,可以减少后续预期落差。

于
于静怡

文中明确说明权重和项目数据属于情景模拟,没有把它们包装成行业统计,这让选型建议的适用范围更清楚。

刘
刘文博

项目经理仍需手工把系统内容复制进周报,说明信息闭环还没建立;把减少重复汇总列为试点目标值得借鉴。

文章包含AI辅助创作:高效项目管理必备:2026年6大重大项目管理平台工具对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/178314

赞 (0)
飞飞飞飞
2026年项目管理革新:6大进度计划对比预警系统工具深度评测
上一篇 5小时前
项目经理必看:2026年最受欢迎的8大项目管理app知乎推荐榜单
下一篇 5小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
