2026年项目投资管控平台大盘点:6款最受欢迎工具深度对比

2026年项目投资管控平台大盘点:6款最受欢迎工具深度对比

一家企业同时推进几十个建设项目时,真正让管理层失去判断力的,往往不是缺少进度表,而是投资计划、预算、合同、工程进度和实际支出分散在不同系统里:一个项目看起来按期推进,资金却可能已经超计划;另一个项目支出不高,却因关键审批卡住而影响整个投资组合。选项目投资管控平台,不能只数功能按钮,也不能把搜索排名当成受欢迎程度。本文把六款具有代表性的候选工具放在同一套业务问题下比较,并先说明一个重要边界:目前可用的搜索材料没有提供足以核实“最受欢迎”的市场份额、销量或用户调研,因此下文不把它们包装成权威排行榜,而是提供可核验、可试点的选型框架。

一、先讲核心结论:先选管理边界,再选平台

1. 六款工具不是同一类产品的六个版本

项目投资管控横跨投资决策、项目组合、项目计划、预算、工程执行和经营分析。不同产品擅长的环节并不相同:有的以大型工程计划与进度控制见长,有的更侧重项目组合和资源配置,有的需要依托企业已有的财务与业务系统,才能形成完整的投资管理闭环。

因此,本文列出的六款工具是用于初筛的候选对象,不代表严格意义上的同类竞品,也不构成市场热度排名。它们分别是 Oracle Primavera P6、Oracle Primavera Cloud、SAP Portfolio and Project Management、Planview Portfolios、Microsoft Project,以及用友 BIP 项目管理相关能力。产品名称、版本、授权方式和功能边界可能随地区及版本变化,正式采购前必须以厂商当前资料、合同范围和现场演示为准。

候选工具 适合优先评估的管理问题 选型时首先要核实
Oracle Primavera P6 大型工程项目的计划、进度、资源和项目控制 是否覆盖企业需要的投资组合、成本和合同流程,及其与现有系统的集成成本
Oracle Primavera Cloud 多项目协同、项目计划与项目控制场景 云服务可用范围、数据部署要求、与既有 Primavera 环境的关系
SAP Portfolio and Project Management 项目组合、项目管理与企业资源流程协同 具体版本与当前产品路线、与财务及企业资源系统的接口和实施范围
Planview Portfolios 组合优先级、资源分配、投资组合层面的统筹 是否适配工程现场执行,以及本地部署、数据和服务要求
Microsoft Project 项目计划、进度安排、任务依赖和团队协作 所采购的具体版本、组合管理能力、企业级权限与集成边界
用友 BIP 项目管理相关能力 与企业财务、预算、采购等管理流程协同的项目场景 投资管理功能是标准产品、配置实现还是定制开发,具体版本能否满足目标流程

2. 不能把“功能丰富”直接等同于“适合企业”

平台的价值不是把所有表单搬进一个系统,而是让管理者及时发现项目偏差,并能追溯偏差的来源。例如,计划投资额、批准预算、合同承诺额、已付款金额和完工预测如果口径不同,再漂亮的驾驶舱也只能把不一致的数据展示得更清楚。

我的判断是,先筛掉无法说清数据口径、责任边界和业务闭环的方案,再比较功能数量。如果企业目前连项目编码、预算科目、合同编号和组织权限都没有统一,直接采购复杂平台,最大的风险不是软件不够强,而是基础数据和流程尚未准备好。

3. “最受欢迎”需要可解释的统计口径

“最受欢迎”不是一个天然成立的产品属性。它可能指搜索热度、客户数量、合同金额、活跃用户、行业覆盖,或者某个调研样本中的偏好。不同指标的结论可能完全不同,厂商客户数也不能直接推导出某类企业最适合购买。

目前提供的搜索结果主要是搜索入口和页面信息,并未给出三篇可核验的完整竞品正文,也没有可追溯的市场排名数据。因此本文采用“代表性候选工具”的表述,重点比较产品可能适配的管理问题与采购前的验证事项。若用于正式发布或采购报告,应补上候选入选规则、资料日期和第三方数据出处。

2026年项目投资管控平台大盘点:6款最受欢迎工具深度对比

二、背景和真实场景:投资管控的难点在项目之间

1. 一个项目有台账,不代表企业看清了投资组合

单个项目经理通常能回答本项目的进度、预算和待办事项,但管理层关心的是另一组问题:哪些项目正在争夺同一批资金和专业人员?哪个项目的延期会影响后续项目?哪些预算变更已经批准,哪些仍停留在申请阶段?这些问题需要组合视角,而不只是把项目表格汇总起来。

实践中常见的情况是,工程部门用进度工具维护节点,财务部门在预算系统核对支出,采购部门跟踪招标和合同,管理层则通过月度汇报材料了解总体情况。每个部门的数据都可能“正确”,但统计时点、项目编码和状态定义不一致,拼在一起就会产生矛盾。

2. 投资管控的闭环不等于项目全生命周期功能清单

一套适用的平台至少要说明以下信息如何关联:项目从哪里来、为什么立项、投资额度怎样批准、预算如何分解、执行发生了什么、偏差如何处理、项目结束后如何复盘。并非每家企业都需要把所有环节放在同一个产品里,但必须明确各环节的系统责任和数据交接方式。

  1. 项目储备与立项:记录项目来源、目标、可行性评估、关键假设及审批意见。
  2. 投资计划与预算:将批准额度分解到组织、年度、阶段或成本类别,并保留调整记录。
  3. 执行与承诺:关联进度、合同、采购、付款、变更和风险信息。
  4. 预测与预警:比较批准预算、已承诺金额、实际支出和完工预测,而不是只展示累计付款。
  5. 结项与后评价:把实际结果与立项目标对照,形成下轮投资决策可复用的经验。

这条链路的关键不是每个环节都由同一软件完成,而是发生一次预算调整时,管理人员能否看出它对项目剩余资金、交付节点和组合优先级的影响。如果需要人工在多个文件中逐项核对,平台可能只是增加了一个数据入口,并没有改善决策。

3. 一个可复用的情景:延期如何变成投资组合问题

以下是便于选型讨论的情景模拟,不代表真实客户案例。某集团同时推进三个项目:项目甲负责基础设施建设,项目乙依赖甲的交付,项目丙与前两个项目争用同一专业团队。甲的关键审批延迟后,如果系统只显示“甲延期两周”,管理层仍不知道乙的里程碑是否受影响,也看不出丙的资源计划是否需要调整。

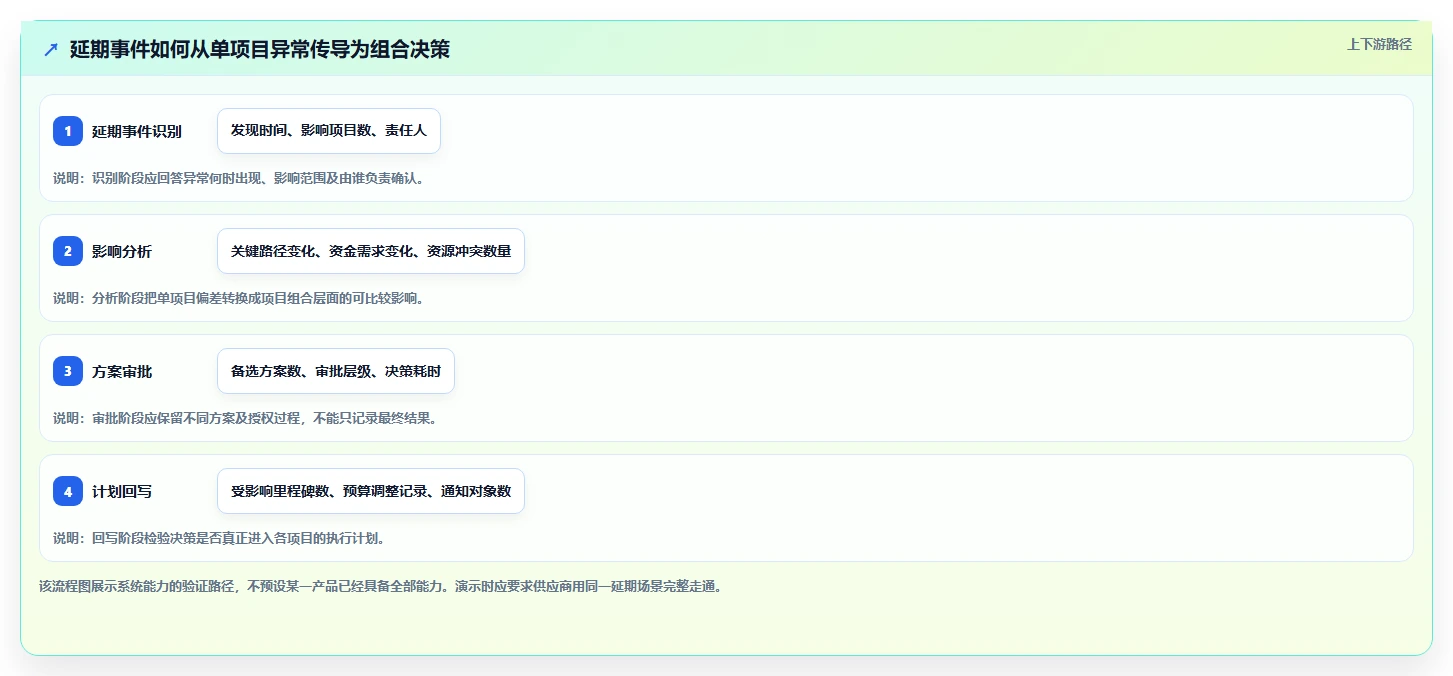

能够支持决策的平台,至少要让用户沿着“事件,影响,方案,审批,回写”的路径工作:记录延期原因,分析对关键路径和预算的影响,提出资源调配或计划调整方案,完成授权审批,再将已批准的新计划同步到相关项目。若这条链路靠电子邮件和多份表格维持,系统的项目数量再多,也不能证明其具备有效的组合管控能力。

2026年项目投资管控平台大盘点:6款最受欢迎工具深度对比

4. 先定义“项目”是什么,才能谈平台覆盖范围

有的组织把项目定义为一项投资立项,有的把它拆成多个工程包、合同包或建设阶段,还有的把研发、信息化改造和资本性支出项目统一纳入投资组合。如果项目层级定义不同,所谓“项目总成本”“项目完成率”和“预算执行率”就可能不是同一口径。

因此,选型会议开始前应由业务、财务、工程和信息化人员共同画出一张项目对象关系图:哪些是组合、项目、阶段、合同和任务;哪些金额在项目层累计;哪些节点需要审批;各对象的唯一编码由谁维护。这个步骤看起来不像软件选型,却常常比第一轮产品演示更能减少后续返工。

三、拆解常见误区:系统买对了,管理仍可能失效

1. 误区一:把进度计划软件当成完整投资管控平台

项目进度计划可以帮助团队组织任务、依赖关系和关键节点,但投资管控还要处理预算基线、资金计划、合同承诺、成本预测、变更审批和组合优先级。进度工具能否支持这些管理要求,需要根据具体版本、扩展能力和集成方案逐项核实。

企业可以先问一个简单问题:项目经理更新一个关键里程碑后,系统能否在不另做手工汇总的情况下,呈现它对阶段付款、合同节点、预算预测和依赖项目的影响?如果不能,进度能力再强也只是整体方案中的一个组件。

2. 误区二:把预算执行率当成投资控制的全部

预算执行率通常只能说明某个统计时点已经发生了多少支出。它不必然等于项目真实进展,也不能独立说明未来还需要多少钱。合同已签但尚未付款的承诺、已批准未下达的预算、在途变更和完工预测,都可能改变项目最终成本。

更有用的核对方式,是把批准预算、已承诺金额、已发生支出、待审批变更和完工估算放在同一项目口径下,并说明它们的统计时间和计算规则。不同组织可能采用不同财务制度和预测方法,平台必须支持企业解释口径,而不能只给出一个看似精确的数字。

3. 误区三:把厂商演示中的“支持”理解为开箱即用

供应商说“支持预算管控”,可能意味着标准功能已经可用,也可能意味着需要表单配置、流程设计、二次开发,或者依赖另一个财务系统完成。对采购方来说,这几种实现方式的投入、维护责任和升级风险完全不同。

我建议在演示记录中把每项功能标成四类:标准功能、参数配置、定制开发、外部系统提供。再追问业务规则变更后由谁维护、升级是否受影响、历史数据如何迁移。这样可以避免把演示环境里的结果误当成合同交付范围。

4. 误区四:认为数据汇总得快,数据就可信

驾驶舱刷新得快,解决的是信息呈现速度,不是数据质量。若工程部门把“完成”定义为施工结束,财务部门把“完成”定义为结算关闭,集团报表又把项目状态合并成几个阶段,多个系统自动同步后仍可能出现口径冲突。

数据治理至少要明确数据负责人、更新频率、状态定义、唯一编码、异常处理和审计留痕。若某项指标不能说明数据来源和责任人,就不应直接用它评价项目经理或决定下一年度投资。先解释数字,才有资格用数字做管理。

5. 误区五:用单一总分决定采购

评分表看起来客观,但如果权重由软件厂商的演示顺序、决策者偏好或某个部门的诉求决定,最终分数只会把主观判断包装成精确结果。不同能力的重要性也会因企业而异:大型建设集团可能更重视计划与变更控制,已有成熟财务系统的企业则可能更重视集成和数据责任边界。

比较表应先设“不可妥协项”,例如部署与安全要求、核心数据接口、关键审批流程,再对通过门槛的方案评分。门槛没过的产品,不应靠界面友好、报表美观等其他分数补回来。

2026年项目投资管控平台大盘点:6款最受欢迎工具深度对比

四、六款候选工具深度对比:从适用场景而非品牌声量判断

1. Oracle Primavera P6:优先评估大型项目计划控制

Primavera P6 常见于复杂项目计划和项目控制的讨论中,适合优先考察计划结构、活动关系、进度基线、资源安排和多项目计划管理。对项目数量多、计划层级复杂、需要专业项目控制方法的组织,它可以进入短名单。

但“计划能力”不等于“企业投资闭环”。采购方仍需确认投资计划、预算、合同、付款、工程变更和财务实际数如何与其配合。若企业希望管理层在一个视图里看到资金计划与项目组合,必须明确是由产品本身、相关模块还是外部系统提供这些数据和流程。

  • 适合优先评估:工程建设、资本项目和跨阶段项目计划复杂的组织。
  • 重点验证:基线变更、进度更新责任、成本数据连接、项目组合汇总及数据接口。
  • 需要权衡:专业计划工具的管理颗粒度,可能带来较高的数据维护和专业人员要求。

2. Oracle Primavera Cloud:关注协同方式与项目控制边界

Primavera Cloud 可作为关注云端项目协同和项目控制的候选方案。对组织分布广、参与方多、希望减少文件传递和版本冲突的团队,云端工作方式值得纳入演示验证。

不能仅凭“云”判断它适合某家企业。要核实可用区域、数据驻留、身份认证、权限、离线或现场使用方式、与既有计划系统的衔接,以及客户当前采购的具体服务范围。若企业已有成熟项目控制流程,还应验证云端协作是否能保留原有的数据口径和审计要求。

  • 适合优先评估:需要跨团队协同、共享项目计划和控制信息的组织。
  • 重点验证:数据部署、协作权限、外部参与方接入、既有环境迁移和集成方式。
  • 需要权衡:云端便利性必须与企业安全、合规和网络环境要求一起评估。

3. SAP Portfolio and Project Management:核实组合管理与企业系统协同

SAP Portfolio and Project Management 可作为关注项目组合与项目管理、并希望和企业资源流程衔接的候选对象。若企业已经部署相关企业资源系统,比较时应重点看主数据、预算、成本和项目结构的连接方式,而不是只比较单个屏幕上的功能。

需要特别关注产品版本、当前可获得的功能范围和实施路线。产品名称相似,不代表不同地区、不同版本和不同合同都包含同一能力。演示时应要求供应商说明:某项成本或预算数据来自哪里,权限由哪个系统控制,接口失败后如何补偿,以及升级后自定义内容如何维护。

  • 适合优先评估:已有企业资源系统基础,且希望减少项目与财务数据重复维护的组织。
  • 重点验证:具体产品版本、预算与成本集成、组织权限、流程配置和历史数据迁移。
  • 需要权衡:既有系统基础可能降低部分衔接成本,但不能自动消除实施复杂度。

4. Planview Portfolios:关注项目组合优先级和资源分配

Planview Portfolios 更适合进入项目组合管理、投资优先级和资源配置需求较突出的候选范围。管理层若需要比较项目价值、资源需求和战略目标的关系,应重点检验组合视图是否能反映企业自己的决策规则,而非只看演示中的图表。

对于工程建设类组织,还要验证项目级执行数据是否足够细,是否能够与工程进度、合同、成本和现场流程衔接。一个擅长组合层面统筹的工具,不一定天然覆盖工程现场的操作颗粒度。若两类能力由不同系统提供,应提前设计数据交换和责任分工。

  • 适合优先评估:项目多、竞争资源有限、需要持续调整组合优先级的组织。
  • 重点验证:战略目标映射、项目排序规则、资源容量分析和工程执行数据接入。
  • 需要权衡:组合层面的分析价值取决于底层项目数据质量和更新纪律。

5. Microsoft Project:适合从项目计划与协作需求切入

Microsoft Project 可作为项目计划、任务依赖和团队协作需求的候选工具。对于已经使用相关办公与协作环境的企业,采购方应评估团队是否能以较低学习成本建立规范的计划维护方式,以及具体版本是否满足组织需要。

需要把产品名称、版本和能力范围问清楚。项目管理相关产品和服务可能经历品牌、套餐或功能变化,不能凭旧教程判断新采购内容。若企业要管理投资组合、预算承诺、合同变更和集团级审计,还应确认这些要求是产品能力、配置扩展,还是必须交给其他系统处理。

  • 适合优先评估:项目计划和团队协同是首要需求,复杂投资流程可由现有系统支持的组织。
  • 重点验证:企业级权限、项目组合管理、版本授权、数据导出与系统集成。
  • 需要权衡:容易上手不代表可以直接承担复杂投资治理,需要确认管理边界。

6. 用友 BIP 项目管理相关能力:重点看财务与项目流程联动

用友 BIP 项目管理相关能力可作为关注财务、预算、采购及项目流程协同的候选方案。对希望在统一企业管理体系中连接项目和经营数据的组织,应要求供应商以具体业务流程演示,而不是只介绍平台架构或模块名称。

“相关能力”并不意味着所有投资管控要求都由标准模块直接满足。选型前应把需求逐条映射到标准功能、参数配置、定制开发和外部系统,并确认每类实现方式的责任人、费用、交付周期和后续升级影响。尤其要核实项目级成本、预算调整、合同执行和管理报表是否使用同一项目主数据。

  • 适合优先评估:希望将项目管理和财务、预算、采购等企业流程结合的组织。
  • 重点验证:产品版本、标准功能边界、接口清单、项目编码体系和定制维护责任。
  • 需要权衡:平台整合带来的便利,必须与实施范围和长期维护成本一并评估。

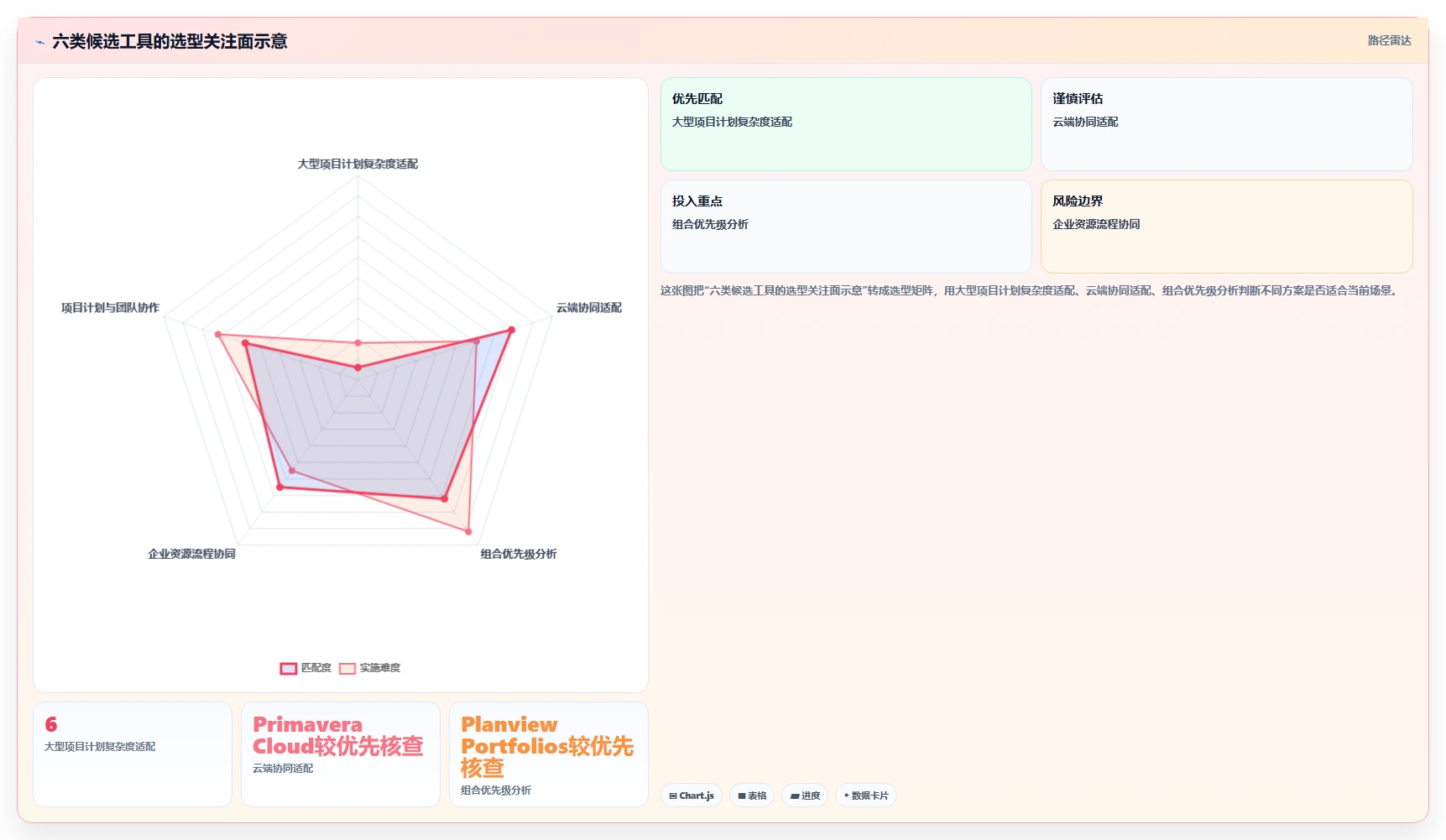

7. 六款工具放在统一维度下看

下表不是产品能力认证,而是选型时的关注点导航。每格都提示应验证的方向,不表示某款产品已经满足该要求。采购方应在同一套业务脚本下演示,以避免不同供应商各自挑选最有利的功能展示。

候选工具 计划与进度 投资组合 预算与成本联动 集成和治理重点 常见风险点
Oracle Primavera P6 重点考察复杂计划和多项目控制 核实所需组合视图及对应模块 确认成本数据来源与衔接方式 计划编码、进度数据和成本系统接口 计划颗粒度过细导致维护负担
Oracle Primavera Cloud 重点考察云端计划协同和控制流程 核实组合层面可见范围 验证预算和实际成本连接 部署、身份权限、数据迁移和外部协作 云端要求与安全制度不匹配
SAP Portfolio and Project Management 结合具体版本和实施范围验证 重点看组合流程和企业资源数据关联 确认财务、预算数据的源头系统 版本路线、主数据、接口和权限 把现有系统基础误当成低实施成本
Planview Portfolios 验证项目执行数据的覆盖深度 重点考察优先级、资源及组合分析 核实财务数据接入和预测方法 组合数据模型及与执行系统协同 组合视图漂亮但底层数据不及时
Microsoft Project 重点考察计划、任务和协作需求 逐版本验证企业组合能力 确认预算能力或外部系统依赖 版本授权、权限和现有办公环境 把计划工具误认为完整投资平台
用友 BIP 项目管理相关能力 按具体产品版本和项目类型验证 核实集团级项目汇总与调整流程 重点验证预算、合同、成本联动 项目主数据、接口、定制与运维责任 “平台可扩展”掩盖具体交付范围不清

2026年项目投资管控平台大盘点:6款最受欢迎工具深度对比

五、专业判断逻辑:用业务场景和数据口径做筛选

1. 第一步:先写清楚企业买系统要解决什么

选型需求不要从“要一个投资管控平台”开始,而应写成能够验证的管理问题。例如,管理层每月需要在什么时间看到哪些项目偏差?预算调整要经过哪些角色?合同承诺额由哪个系统提供?项目延期后要分析哪些下游影响?每个问题都要能指向责任人、输入数据和决策动作。

我建议把需求按“必须具备、重要、可后续建设”分层。必须具备项应限制数量,并关联明确的风险或监管要求;重要项用于候选方案排序;可后续建设项不应成为首次上线范围膨胀的理由。需求越具体,厂商越难用抽象的“平台能力”替代交付承诺。

2. 第二步:先立数据口径,再比较报表

在演示前,应至少统一项目编码、项目层级、预算基线、实际支出、合同承诺、变更状态和统计日期。没有统一定义时,不同产品的报表结果不可比。采购团队可以给每家供应商一份小型测试数据,要求按同一规则计算并解释差异。

涉及金额的指标尤其要谨慎。批准预算、合同金额、已支付金额和预计完工成本不应混为一谈;如果不同指标存在包含关系,图表也不能简单相加。应让财务和项目控制人员共同确认定义,并把口径写进需求说明及验收标准。

3. 第三步:用权重和门槛分别处理“重要性”与“底线”

有些要求是偏好,有些则是上线条件。比如界面体验可以参与评分,而数据驻留要求、关键接口可用性、必要审批留痕可能是硬门槛。建议先做一票否决检查,再对通过门槛的方案进行加权评分。

以下权重是建议起点,不是行业标准。企业可根据投资类型、项目数量、系统现状和合规要求调整;评分时每个分值必须附上演示记录、资料出处或测试证据。

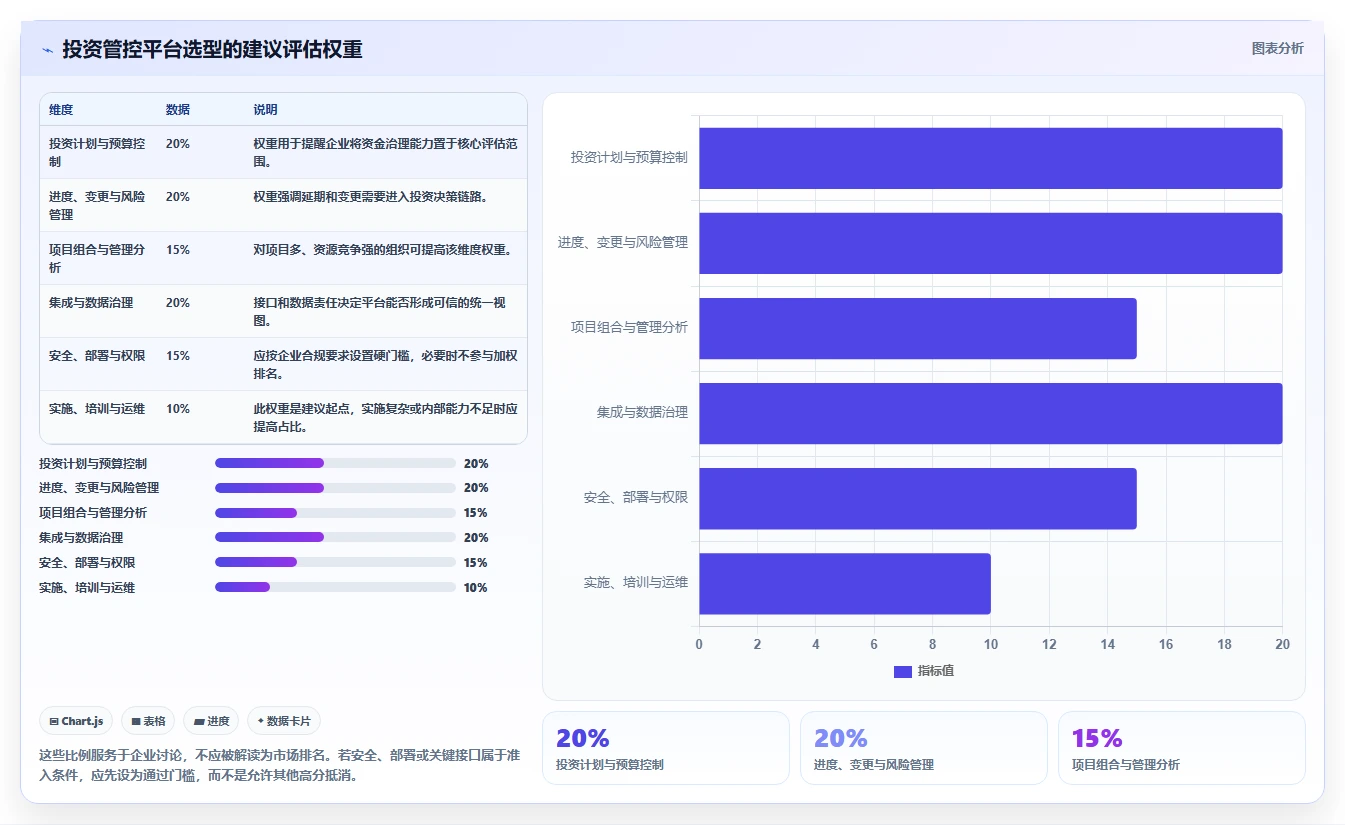

评价维度 建议权重 需要形成的证据
投资计划与预算控制 20% 预算分解、调整审批、承诺与支出关系的场景演示
进度、变更与风险管理 20% 基线变更、延期传导、影响分析和审批留痕测试
项目组合与管理分析 15% 项目优先级、资源冲突和组合视图的业务样例
集成与数据治理 20% 接口清单、数据责任矩阵、错误补偿及审计记录
安全、部署与权限 15% 部署方案、角色权限、身份认证和数据访问验证
实施、培训与运维 10% 实施边界、培训安排、运维责任和升级影响说明

2026年项目投资管控平台大盘点:6款最受欢迎工具深度对比

4. 第四步:把总拥有成本拆开,而不是只看软件报价

采购报价通常只是成本的一部分。企业还要考虑实施咨询、流程梳理、数据清洗、接口开发、历史数据迁移、用户培训、并行运行、运维支持和后续升级。即便两家报价差距明显,如果一家包含了必要接口和迁移,另一家把工作留给客户承担,单看软件费用会得出错误结论。

比较时建议建立三年或五年的总拥有成本表,并标明每项金额是厂商报价、内部估算还是尚未报价。对于尚未确认的费用,不要填一个看似准确的单点数字,可采用区间并记录估算依据。正式合同前,至少要把接口数量、数据迁移范围、培训对象、上线后支持和版本升级责任写清楚。

2026年项目投资管控平台大盘点:6款最受欢迎工具深度对比

5. 第五步:用同一脚本演示,不接受各讲各的

演示脚本最好来自企业真实但经过脱敏的业务流程,至少包括新项目立项、预算调整、合同承诺、关键节点延期、成本预测变化和管理层汇总。每家供应商都按相同顺序操作,采购团队记录完成方式、所需角色、系统外步骤和额外开发要求。

要特别留意演示中“跳过”的部分。如果供应商从一个已整理好的驾驶舱直接展示结果,却没有说明数据如何采集、如何校验、谁负责更新,那么它展示的是结果界面,不是端到端能力。把每个未展示环节记为待验证项,而不是默认已经解决。

6. 第六步:定义试点验收指标,避免“上线即成功”

试点验收不应只统计登录人数或培训完成率。更有价值的指标包括项目关键字段完整率、预算调整留痕率、月度报表编制耗时、数据对账差异数量、异常从发现到确认的时间,以及变更审批是否按授权路径完成。

试点开始前要记录基线,约定统计周期、数据源、责任部门和验收阈值。若试点范围太小、项目类型过于简单或样本周期太短,结果只能说明某些基础流程能运行,不能直接推断集团全面推广后的效果。

六、具体案例与数据观察:用一个模拟项目看系统差异

1. 情景说明:预算没有超,项目仍可能出现资金风险

下面是用于选型讨论的模拟案例,不是实际企业数据。某基础设施项目批准预算为 1,000 万元,目前已支付 420 万元,已签未付合同 310 万元,另有 90 万元变更申请等待审批,剩余工作预计还需要 260 万元。

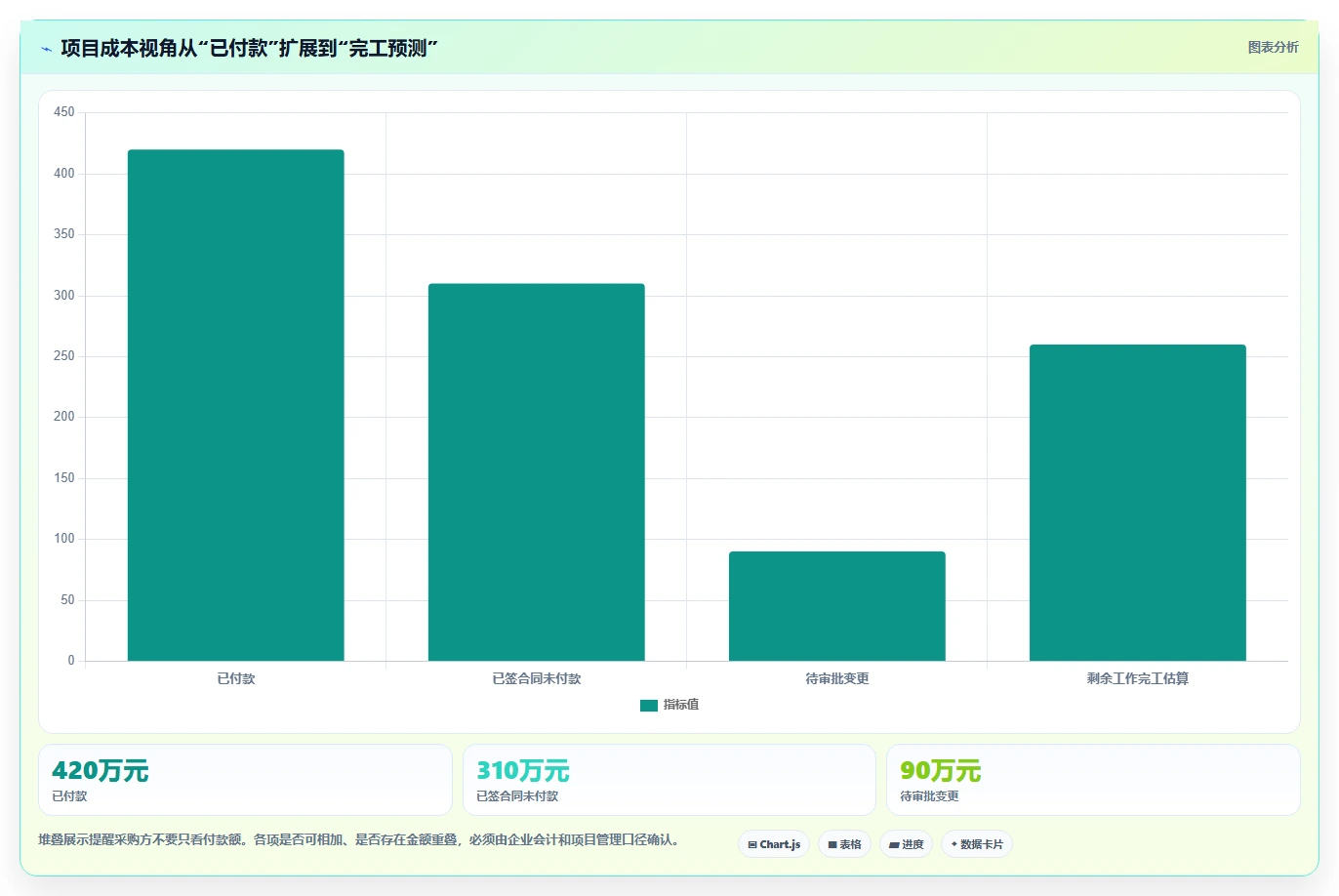

如果管理报表只展示“已支付 420 万元”,项目看起来似乎还处在较低支出阶段。但已签合同、待审批变更和完工预测共同提示,资金需求可能快速接近预算边界。是否超预算不能仅凭这几个数字直接下结论,因为还要确认金额是否重叠、变更是否批准以及完工估算的口径;但这组数据足以说明为什么平台需要同时展示发生额、承诺额、变更状态和预测值。

2. 同一个业务问题,六款工具要验证的内容不同

对 Primavera P6,重点看进度基线、活动变更和项目控制数据如何与资金信息关联;对 Primavera Cloud,重点看跨团队协同和数据部署是否符合要求;对 SAP 相关方案,重点看项目数据怎样和企业资源流程衔接;对 Planview Portfolios,重点看该项目怎样影响组合优先级和资源分配。

对 Microsoft Project,应确认计划能力之外的预算与项目组合需求由何处满足;对用友 BIP 项目管理相关能力,应逐项核实预算、合同、成本和财务信息的产品边界。这里的差异不是谁“更强”,而是不同产品需要被放在不同的业务问题下验证。

3. 模拟的试点观察指标

为了让试点结果更可比较,可以在上线前后使用同一项目范围、同一统计周期和同一数据口径。以下数值仅为建议基准示例,不是任何产品的实测表现。企业应先测量自己的现状,再决定是否采用这些指标。

观察指标 试点前基线示例 试点验收建议 解释
关键项目字段完整率 按企业现状实测,不预设数值 关键字段达到约定完整率 检查项目编码、预算口径、责任人和状态等基础数据是否齐备
月度投资报表编制耗时 记录现行人工汇总用时 与基线比较,确认耗时变化 需要排除报表范围和项目数量变化的影响
预算与合同数据对账差异 按同一时点盘点差异数量 记录差异类型及关闭时间 差异减少不等于数据自动正确,还要看差异是否被解释和关闭
变更审批留痕率 抽查历史变更记录 关键变更均能追溯申请、审批和回写 重点验证过程完整,而非单纯追求审批速度
延期异常确认时间 统计异常发生至责任人确认的时间 明确统计口径后比较变化 系统提醒只有在责任人响应并采取行动时才有管理价值

这组指标把注意力从“系统有没有上线”转向“数据是否可信、流程是否可追溯、管理动作是否发生”。如果试点期间项目团队为了迎检集中补录数据,或者只有少数管理员操作系统,指标就不能代表日常使用效果。

2026年项目投资管控平台大盘点:6款最受欢迎工具深度对比

4. 观察结果时,要拆开系统、流程和组织因素

报表变快可能来自系统自动汇总,也可能只是试点项目数量减少;异常发现更早,可能源于新设了专职人员,而非预警机制本身;变更留痕改善,也可能因为管理层临时强化了审批纪律。分析试点时要把软件功能、流程调整、组织分工和数据清理分别记录,避免将全部变化归因于产品。

这也是为什么我不建议仅凭短期试点就宣布“项目投资效率提升了多少”。除非统计口径、样本范围和对照条件清楚,否则应使用更审慎的表述,例如“试点项目的报表整理步骤减少”“变更审批记录完整性提高”,并说明观察时间和适用范围。

七、不同情况下的行动建议:按企业现状选择下一步

1. 项目少、流程简单,先别急着采购大型平台

如果企业只有少量项目,投资流程稳定,管理层也能通过现有财务系统和项目台账及时掌握情况,可以先统一项目编码、预算模板、变更审批和月报口径。把数据治理做好,再判断现有工具是否已经满足需求,往往比立即引入复杂平台更经济。

若需要补充工具,优先选择能覆盖当前最痛环节、且迁移成本可控的方案。不要因为产品宣称功能全面,就把暂时不需要的组合分析、复杂权限或定制报表一起纳入首期。先建立可执行的基本规则,再扩展系统范围。

2. 大型工程项目多,优先验证计划与变更管理

如果企业项目包含多层级计划、长周期施工、多合同协作和频繁的进度变更,应把计划基线、关键路径、资源冲突、变更审批和实际成本接口放在演示前列。可优先评估 Primavera 系列等计划控制方向的候选工具,同时确认投资预算与财务数据如何进入整体闭环。

此类组织还要提前确定计划数据的维护责任。若只有项目控制专家能维护计划,而一线团队不能及时更新,系统可能形成“专业计划”和“真实执行”两套记录。试点时应观察维护成本是否可承受,并明确计划数据的更新频率和审批规则。

3. 项目组合多、资金和专业人员竞争明显,优先验证组合决策

如果问题主要是项目太多、资源有限、优先级经常变化,应重点验证组合视图、资源容量分析、战略目标关联和项目调整机制。可以将 Planview Portfolios 等组合管理方向的候选工具纳入评估,也要确认项目执行层的数据能否以适合的颗粒度接入。

组合分析不是给项目打一个分就结束。企业还要明确评分模型由谁维护,战略权重变化时如何调整,项目中途暂停或追加投资需要哪些授权,以及项目之间的依赖关系如何呈现。若这些规则没有治理主体,系统只会让原有争议变成新的打分争议。

4. 已有财务或企业资源系统,先厘清主数据和系统责任

如果企业已经有成熟财务、预算、采购或合同系统,不应默认新平台要复制所有能力。应先画出数据流:项目主数据由哪个系统创建,预算基线在哪里审批,合同金额由谁维护,实际支出何时同步,发生接口错误由谁处理。

此类企业可将 SAP 相关方案、用友 BIP 项目管理相关能力等放入候选清单,但应以具体版本和方案范围为依据。重点不是系统品牌之间的笼统比较,而是验证项目数据和财务数据是否拥有一致的身份、口径与责任人。

5. 安全和部署要求严格,先做准入检查再看功能

对数据驻留、内外网隔离、权限审计、身份认证或特定部署方式有硬要求的企业,应先把这些条件变成准入门槛。让供应商提供明确的架构说明、数据处理边界、运维责任和安全材料,再决定是否继续产品演示。

不要先被界面和功能打动,再尝试通过合同补救架构不匹配。部署方式、数据访问和运维边界一旦与企业制度冲突,项目往往会在安全评审或上线审批阶段停滞。

6. 预算有限或组织尚未准备好,采用分阶段试点

可以先选择一个项目类型、一个管理部门和一条端到端流程作为试点,例如“预算调整到报表回写”。试点范围要足够小,便于控制风险;又要足够真实,能覆盖项目、财务和审批角色。不要只挑最简单、最配合的项目,否则结果容易高估推广难度。

  1. 先建立现状基线,记录数据完整性、报表耗时和审批方式。
  2. 选定一条核心流程,明确系统内外的责任边界。
  3. 确定试点数据范围、用户角色、验收指标和失败处理方式。
  4. 试点结束后复盘未满足需求,并区分产品、流程、数据和组织原因。
  5. 只有关键风险关闭后,再扩大项目范围或进入集团推广。
七、不同情况下的行动建议:按企业现状选择下一步

八、不同情况下的取舍:没有通用第一名,只有匹配度

1. 追求计划深度,接受更高的专业维护要求

大型工程计划的颗粒度越细,团队越可能获得更强的进度分析能力,但同时也需要更明确的计划管理岗位、更新纪律和数据审核机制。若组织没有稳定的项目控制人员,盲目采用复杂计划方法,系统可能变成少数专家维护的孤岛。

取舍时应比较“计划精度带来的决策价值”与“维护数据所需的人力”。先选一类代表性项目试点,验证项目团队能否按要求更新,而不是只看计划软件是否能展示复杂结构。

2. 追求集团统一,接受流程差异需要治理

集团级平台可以帮助统一项目口径、管理报表和审批规则,但不同业务单元可能有真实的流程差异。完全统一容易压缩业务必要差异;全部保留差异又可能让数据无法汇总。合理做法是先区分集团必须统一的控制点与允许地方配置的执行环节。

需要在选型阶段确认组织、权限、流程版本和报表汇总方式。若平台看似可以无限配置,也要问清楚配置数量增加后如何测试、升级和审计。灵活性不是免费的,它需要相应的治理能力。

3. 追求快速上线,接受首期功能边界清晰

快速上线通常意味着先聚焦少数高价值流程,不能同时解决所有历史数据、所有接口和所有管理争议。企业应把首期目标写成可验收的结果,例如统一项目编码、完成预算调整留痕、减少某类月报人工合并步骤,而不是笼统地承诺“打通投资管理全链路”。

首期边界越清楚,越容易控制投入和风险。代价是部分分析能力可能暂时需要通过现有系统或人工流程补充。只要责任边界透明、后续扩展计划明确,这种阶段性取舍通常比一次性扩大范围更稳妥。

4. 追求云端便利,接受部署与数据条件必须先确认

云端服务可能简化环境维护和跨团队协作,但企业仍要确认数据驻留、访问控制、服务可用范围、身份管理、接口网络和运维支持。不能把“云”简单理解为不用维护,也不能把“本地部署”简单理解为安全性自然更高。

正确的比较方式是把企业安全要求逐条映射到具体架构与责任方,并要求供应商提供可核验的说明。若关键条件无法确认,应暂停采购论证,而不是先签约再期待后续协商。

5. 追求一体化,接受实施范围可能更大

单一平台承载更多业务环节,可能减少多系统之间的操作跳转,但也可能带来较长的流程梳理、数据迁移和用户适应周期。反过来,多个专业系统组合使用,可能更贴合各部门习惯,却需要企业承担更复杂的接口治理和数据责任。

因此,比较“一体化”与“组合式”方案时,要看企业的内部整合能力。若信息化团队能够管理接口、主数据和系统责任,组合式架构可能更灵活;若缺少明确的系统集成治理能力,一体化方案可能更容易形成统一入口,但仍需评估其功能边界和实施成本。

2026年项目投资管控平台大盘点:6款最受欢迎工具深度对比

九、采购前检查清单与结尾:把下一步做成可验证的动作

1. 采购前的十二个核对问题

  • 本文所说的“项目”包含哪些层级,是否有统一编码?
  • 投资计划、批准预算、合同承诺、实际支出和完工预测分别由谁维护?
  • 预算调整、合同变更、项目延期和项目暂停分别需要哪些审批?
  • 关键报表采用什么统计时点、项目范围和金额口径?
  • 哪些功能是产品标准能力,哪些需要配置、开发或外部系统支持?
  • 供应商能否用同一业务脚本演示端到端流程?
  • 数据迁移的范围、清洗责任和历史数据验收规则是什么?
  • 关键接口是否有清单、错误处理方式和责任人?
  • 部署、安全、身份认证和审计要求是否通过企业内部评审?
  • 报价是否包含实施、接口、迁移、培训、运维和升级?
  • 试点基线、验收指标、统计周期和停止条件是否已约定?
  • 项目上线后,谁负责流程治理、数据质量和持续改进?

2. 建议的下一步行动

如果你正在做选型,先不要急着把六款工具排出一到六名。可以在一周内组织业务、财务、工程和信息化团队完成三件事:画出项目数据流,列出三项最影响决策的管理问题,再选一个真实场景写成演示脚本。完成这些工作后,再向候选供应商索取当前版本资料和正式方案。

之后用同一脚本进行演示,记录标准功能、配置、开发和外部依赖;通过硬门槛后再评分;最后挑选一个有代表性的项目试点。每个阶段都保留依据和未决问题,避免产品选择被临场演示、单一部门偏好或未经验证的排行榜牵着走。

3. 最终判断:平台的价值在于让偏差更早变成决策

项目投资管控平台最值得检验的,不是它能展示多少图表,而是偏差出现后,团队能否更早确认事实、更快看懂影响,并按清晰责任完成调整。计划、预算、合同和进度数据连接得再漂亮,如果没人维护、口径不一致、决策不回写,系统就无法替代有效治理。

因此,六款候选工具没有脱离企业情境的通用第一名。项目计划复杂的组织,应优先验证计划控制和变更机制;组合决策复杂的组织,应优先验证投资排序与资源配置;财务系统基础较强的组织,应优先验证数据责任和流程衔接;预算有限的组织,则应从可控试点和基础治理开始。

下一步不是问“哪款最受欢迎”,而是拿一项真实的预算调整、一次项目延期或一个合同变更,要求候选平台完整走一遍从数据输入到管理决策的过程。能把这条链路解释清楚、演示完整、成本说透,并通过试点验证的方案,才值得进入最终采购名单。

常见问题解答(FAQ)

1. 项目投资管控平台和普通项目管理工具有什么区别?

我在看这类平台时,最容易被功能列表绕晕:有的强调任务、进度和协作,有的强调年度投资计划、预算执行和项目组合分析。我的项目团队也需要管进度,但我更想知道,怎样判断自己需要的是投资管控平台,而不是再添一套项目台账?

先看管理对象和决策层级。普通项目管理工具通常侧重单个项目的任务、负责人、里程碑和协作;项目投资管控平台则应进一步回答项目为什么立项、投资计划如何分解、预算执行是否偏离,以及管理层如何比较多个项目的进度、资金和风险。

实际选型时,可以沿项目全周期画一条线:项目储备与立项、投资测算、计划与预算、执行跟踪、合同及变更、结项与后评价。若核心需求止于任务协作,不必为复杂投资组合能力付出实施成本;若预算、项目进度和投资决策需要贯通,就要重点核查这些环节能否共享数据,而不只是分别提供菜单功能。

2. 对比六款项目投资管控平台,哪些维度最值得优先考察?

我不想只看到六家厂商各自列一遍功能,因为每家都能说自己覆盖全流程。假如我需要给业务、财务和信息化部门做一份可讨论的 shortlist,应该用哪些统一问题打分,才能看出产品差异而不是看谁的介绍更漂亮?

建议先用统一场景,而不是产品宣传词来比较。可将评分拆成五项:投资计划与组合管理25分、预算及资金执行25分、进度与变更管理20分、报表与预警15分、集成与权限治理15分。每项按0,5分评分,并要求演示或书面材料作为依据;这是一套便于内部筛选的建议权重,不是行业排名或市场统计。

另设不参与加权的硬性门槛:部署方式和安全要求是否满足、关键系统能否对接、审计留痕是否可查、实施与运维责任是否明确。把标准功能、配置实现、二次开发分别标注,能避免把“理论上支持”误当成采购后开箱即用。

3. 标题里的“最受欢迎”可信吗?怎么判断六款工具是否真的有代表性?

我看到“最受欢迎”“年度热门”这类说法时,往往找不到入选依据,也不知道它说的是用户数量、搜索热度,还是厂商曝光度。我要向管理层解释为什么选这六款,怎样核实名单才不至于把营销声量当成产品适配度?

“最受欢迎”是需要证据支撑的结论,至少应交代统计对象、时间范围、数据来源和排序方法。搜索结果排名、厂商案例数量或文章转载量都不能单独证明用户采用规模;如果没有可复核的数据,更稳妥的写法是“六款候选平台对比”,并公开筛选条件。

当前提供的调研资料没有可核验的竞品正文,也没有足以确认六款产品、市场份额或受欢迎程度的数据。因此,不能据此声称名单代表市场排名。正式发布前应逐一核对产品官方资料、公开案例或招采信息,并注明核验日期;对无法验证的价格、客户数量和功能,不要写成确定事实。

4. 采购前怎样试点,才能发现项目投资管控平台的真实短板?

我担心产品演示时流程都很顺,真正上线后才发现预算口径对不上、变更记录追不回来,或者每个报表都要人工补数据。若我只能选一个小范围先试,应该拿什么业务场景验收,才能判断它能不能融入现有管理流程?

试点不要只看首页大屏,选一个有代表性的项目,带上立项信息、预算版本、进度计划和一次真实变更,要求供应商现场演示从审批到执行分析的完整链路。重点观察变更后预算、工期和风险信息是否同步留痕,谁有权修改数据,以及管理人员能否追溯差异来源。

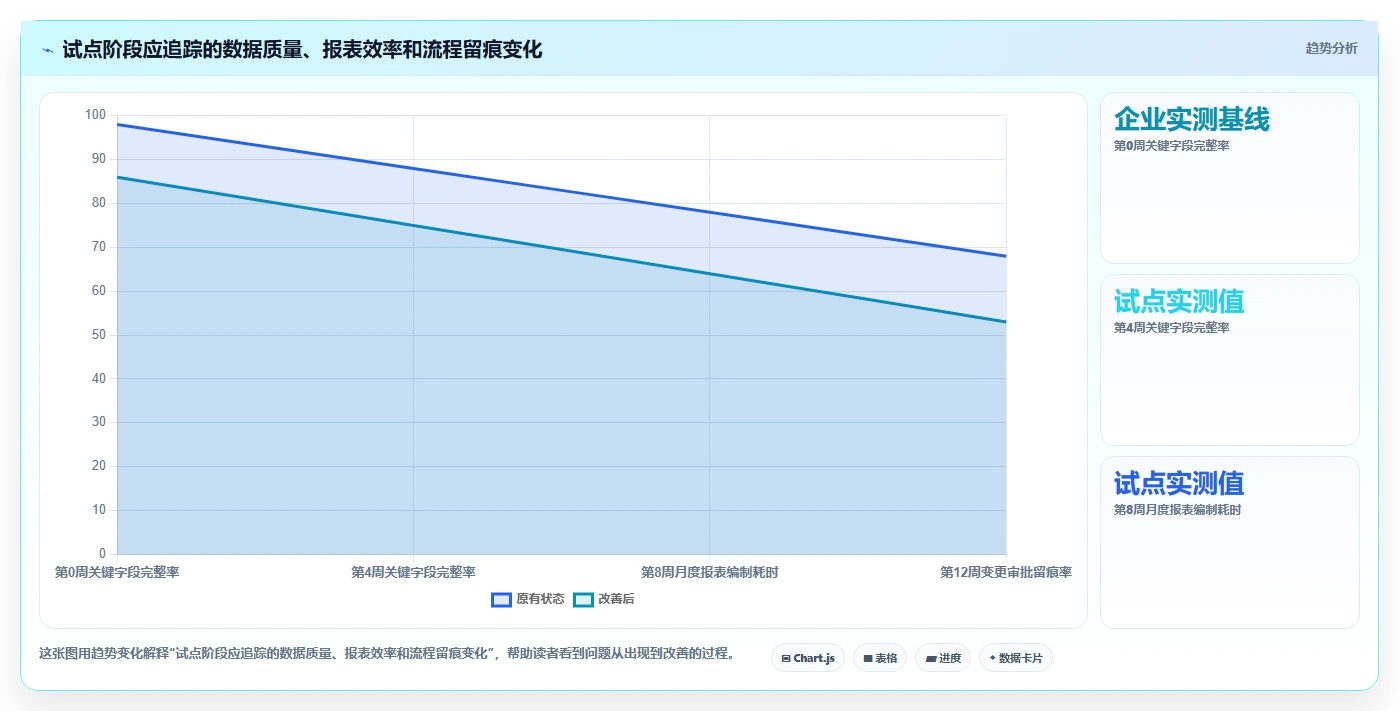

试点前先写好验收条件,例如关键字段完整率、审批记录可追溯率、报表与现有台账的核对差异、接口异常处理方式;具体阈值应由企业依据数据质量和业务风险设定,不宜照搬通用数字。试点结束后,把未满足项分成标准功能、配置、定制开发和流程调整四类,再估算总成本与维护责任。

核心关键词

读者评论

孙
孙梓萱

文章没有把“最受欢迎”说成有数据支撑的排名,这个边界说明比较严谨。实际选型时,候选产品的版本和交付范围确实需要逐项确认。

赵
赵泽宇

把已付款、合同承诺和完工预测放在同一口径下核对很实用,单看预算执行率容易漏掉尚未付款的成本压力。

杨
杨若溪

延期影响分析的场景适合拿来做供应商演示测试;如果审批后不能同步调整相关项目计划,组合管控就很难形成闭环。

文章包含AI辅助创作:2026年项目投资管控平台大盘点:6款最受欢迎工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/178092
