企业选任务管理软件,最容易犯的错误不是漏看一个功能,而是把“任务”当成一种统一的工作:销售跟进、研发迭代、跨部门项目和审批流程,表面上都能拆成任务,背后的协作方式却完全不同。2026年选型时,我建议先确定团队要管理的工作流,再比较工具;下面这8款工具不是一张不分场景的绝对排名,而是一份帮助管理者缩小候选范围的评估清单。
一、先讲结论:先选工作方式,再选工具
1. 选型的起点不是功能,而是工作流
如果团队主要需要个人待办、截止时间和提醒,轻量任务工具通常就够了。若工作涉及多个阶段、交付物、依赖关系和跨部门协作,就要看项目视图、权限、汇报方式与工作流配置。研发团队还需要确认需求、迭代、缺陷和发布过程能否被连贯管理。
这也是我不建议直接问“哪款最好用”的原因:同一款工具可能适合一个部门,却不适合作为全公司的统一平台。选型要回答的其实是三个问题:谁在使用、工作怎样流转、管理者需要看见什么。
2. 8款工具按适配场景看,不按品牌声量排
本文评估的8款工具是 PingCode、Asana、Trello、Jira、ClickUp、monday.com、Wrike 和 Microsoft Planner。它们覆盖了产品研发、通用项目协作、看板任务、企业项目管理及办公套件协作等不同需求。列入清单不代表它们功能相同,也不代表其中任何一款适合所有组织。
| 工具 | 优先评估的场景 | 管理者应重点核实 |
|---|---|---|
| PingCode | 产品研发及相关协作流程 | 团队实际工作流、组织规模、权限和现有研发工具衔接 |
| Asana | 跨职能项目与任务协同 | 项目模板、汇报视图、套餐边界与集成范围 |
| Trello | 轻量看板、流程可视化 | 复杂项目扩大后是否需要补充管理能力 |
| Jira | 软件研发及技术团队工作管理 | 工作流配置、管理员维护负担和团队采用成本 |
| ClickUp | 希望在一个工作区内组合多类协作能力的团队 | 配置复杂度、功能使用边界和信息架构 |
| monday.com | 可视化工作管理和可配置流程 | 流程调整、权限、自动化额度及套餐限制 |
| Wrike | 多项目、跨团队的项目协作管理 | 治理要求、项目组合视图、实施和培训成本 |
| Microsoft Planner | 已使用微软办公与协作环境的团队 | 当前许可范围、组织配置、与其他微软服务的实际衔接 |
这个表格是初筛,不是产品测评结论。不同地区、套餐、组织配置和产品版本会影响可用功能。采购前应查看厂商当前的产品说明、套餐页面、安全材料和试用环境,尤其不要把“产品支持某能力”直接等同于“当前套餐已包含该能力”。
3. 选型应设置淘汰条件,而不只做加权打分
有些要求不是“分数低一点也能接受”,而是必须满足的门槛。例如数据存储和访问要求、外部协作者权限、审计需要、部署方式、身份认证以及数据导出能力。若工具不满足企业的硬性约束,即使界面好用、功能丰富,也不应进入最终候选。
我建议把评估分成两层:先用硬性条件淘汰不合格选项,再对剩余工具比较工作流适配、使用门槛和总成本。这样可以避免一个常见偏差:候选工具在演示时表现亮眼,到了安全审查或真实业务流程测试才发现根本无法采购或落地。

二、为什么选型会变难:企业管理的是相互依赖的工作
1. 从“任务很多”到“任务之间有关联”
小团队常从清单和群消息开始工作:负责人收到需求,记下截止时间,完成后回复。成员少、沟通短时,这种方式未必低效。组织扩大后,任务会彼此依赖:产品需求要等业务确认,设计交付影响研发排期,研发完成后还要经过测试、审批和发布。
此时,管理者真正需要追踪的往往不是任务数量,而是等待发生在哪里、谁有决策权、延期会影响哪些后续工作。单纯增加提醒或看板列,不能自动解决责任不清、优先级冲突或交付标准不一致的问题。
2. 同一个“进度”可能代表不同事情
一个团队用“完成百分比”表示工作量估算,另一个团队用它表示已验收的交付内容,还有团队仅凭负责人感觉填写进度。这些数字看上去都很整齐,却未必能互相比较。跨部门汇报前,企业需要先约定状态定义、完成条件和延期口径。
任务系统可以让这些约定更容易被执行,但不能替管理者定义业务规则。若团队没有统一“已完成”的含义,工具只会更快地收集到格式统一、含义不一致的数据。
3. 组织规模增加,隐藏的治理工作也会增加
当一个部门变成多个部门,工具里会出现更多角色、项目空间、外部协作者和历史数据。企业需要考虑谁可以创建流程、谁可以查看敏感项目、人员变动后如何调整权限,以及项目结束后如何归档和检索。
这些工作在演示阶段不一定显眼,却可能决定平台是否能长期使用。尤其是中大型企业,采购时应把管理后台、角色边界、数据导出和运营责任放进评估,而不是等上线后再临时补制度。
4. 工具迁移的代价不止是搬数据
从表格、邮件或多个平台迁移时,最容易被低估的是信息含义的迁移。任务名称可以导入,历史评论、附件、状态变化、审批记录和字段之间的关系却未必能完整复现。迁移前还要判断哪些历史项目需要保留,哪些重复事项应该清理。
因此,迁移评估应包含三项:数据能否导出和导入、关键关系是否保留、使用者是否理解新旧流程的差异。只估算“导入多少条记录”,通常会低估上线成本。

三、四个常见误区:功能更全不等于管理更好
1. 误区一:功能越多,组织能力越强
一个工具拥有更多视图、自动化、字段和报表,不代表团队会用它们。每增加一层配置,就可能增加管理员维护、用户学习和数据口径解释的负担。尤其在试点阶段,功能清单越长,越容易让评估人员把注意力放在演示效果,而不是日常操作是否顺畅。
我会把功能分成三类:当前必须使用、近期可能使用、暂时用不到。只有第一类应直接进入首轮决策。第二类要看扩展成本,第三类不应成为采购理由。
2. 误区二:界面简单,就一定容易推广
界面清楚有助于上手,但组织采纳还取决于工作是否真实发生在工具中。如果任务仍然通过聊天和邮件派发,平台只在周会上补录状态,再简单的界面也会变成额外填报入口。
试用时不要只让管理员或项目负责人操作。至少应邀请任务创建者、执行者、审批者和管理者分别完成自己的典型操作,观察是否有人需要绕开系统才能把事情办完。
3. 误区三:买统一平台,就能统一管理方式
不同部门可能有合法且合理的工作差异。研发团队关注需求、迭代和缺陷,市场团队围绕活动计划、素材和发布节点,运营团队则可能更依赖重复流程与交接。统一平台不必意味着所有人使用同一套字段、同一张看板和同一种状态。
更稳妥的目标是统一底层规则,例如权限原则、项目命名、归档办法和跨部门汇报口径,同时允许不同工作流保留必要差异。强行统一到最简单的流程,常常导致部门另开表格;统一到最复杂的流程,则会拖慢简单任务。
4. 误区四:价格最低,采购成本就最低
软件费用只是总成本的一部分。企业还要估算配置与实施时间、管理员投入、培训、数据迁移、集成维护,以及多购买功能或席位的可能支出。价格页面上的单席位金额,未必能代表企业实际付款或长期使用成本。
比较报价时应统一计费周期、席位数量、币种、税费口径和套餐范围。对于价格或功能页面未说明的内容,直接向供应商书面确认,不要把销售演示中的口头承诺当成合同能力。

四、专业判断逻辑:用统一口径评估候选工具
1. 先写一张“工作流说明书”
在联系供应商或开启试用前,先选一个真实项目,画出工作从提出到完成的路径。每个节点写清楚:谁提交、谁负责、需要什么输入、谁验收、什么情况会被退回、管理者在哪个阶段需要介入。
这张说明书不必复杂,一页纸就够,但要能暴露真实摩擦。例如,任务卡在需求确认还是资源排期?延期时需不需要自动通知下游负责人?跨部门任务由谁拥有?这些问题比先讨论看板颜色更有价值。
2. 把硬性条件与比较指标分开
硬性条件适合用“满足或不满足”判断,例如特定身份管理要求、数据治理规定、部署约束和关键集成。比较指标则适合对候选工具进行相对评价,例如任务关系管理、视图适配、用户上手、管理维护和总拥有成本。
这一分层可以避免用主观高分掩盖不可接受的短板。安全要求不达标不是减几分;关键流程无法落地,也不是靠界面好看就能抵消。
3. 评分权重必须对应真实使用频率
企业可把评价维度设为五类,再根据业务调整权重。下面的权重是一个可讨论的起点,不是行业标准:工作流适配30%,权限与治理25%,易用与采纳20%,集成与迁移15%,总成本10%。研发型或强监管组织可能需要提高流程治理和安全相关权重。
打分最好由不同角色分别完成,之后再讨论分歧。若管理者给某工具高分、执行者却认为每日操作繁琐,这种差距本身就是重要发现,不应该被平均分掩盖。
| 评估维度 | 示例权重 | 试用时要回答的问题 |
|---|---|---|
| 工作流适配 | 30% | 能否表达真实任务阶段、交接和依赖关系? |
| 权限与治理 | 25% | 能否管理角色、项目边界、外部成员与历史记录? |
| 易用与采纳 | 20% | 不同角色能否在不绕开工具的情况下完成日常工作? |
| 集成与迁移 | 15% | 现有数据和工具如何衔接,需不需要额外维护? |
| 总拥有成本 | 10% | 订阅、实施、培训和长期运营投入是否可接受? |
4. 试用必须包含“失败路径”
演示通常展示顺利的一面,真实工作却会遇到取消、延期、需求变更、人员离职、权限调整和任务返工。试用至少要设置几种异常:负责人缺席怎么办、上游延期怎样通知下游、项目结束后如何归档、错误分配能否追溯。
如果所有测试都只包含“创建任务,分配负责人,标记完成”,就只能证明工具能记录简单任务,无法证明它适合企业的协作复杂度。
5. 用同一组任务样本做横向比较
不同工具的演示数据、模板和操作路径各不相同,直接看各家演示很难公平比较。我建议准备同一批样本:一个跨部门项目、一个重复性流程、一组有依赖的研发任务,以及一项需要限制访问的工作。
每个候选工具都执行同样的操作,并记录完成时间、需要管理员介入的次数、使用者遇到的阻碍和无法实现的需求。数字不必追求精密,但口径必须一致,且要区分观察事实与参与者评价。

五、8款工具怎么判断:看定位、边界和验证问题
1. PingCode:优先放进产品研发流程的候选范围
当企业要管理产品研发相关工作时,值得评估的不是单个任务页面,而是需求从提出、评审、规划到研发协作和交付的衔接方式。PingCode可以作为产品研发管理场景的候选工具之一,尤其适合中大型企业及100人以上组织进一步评估。是否适合具体团队,仍要结合实际流程和采购约束判断。
试用时应拿真实工作流验证:需求、任务、缺陷或发布信息如何关联?不同角色能看到什么?跨团队事项如何追踪?已有研发工具如何衔接?管理员能否维护流程而不依赖长期外部支持?这些问题要通过当前版本和相应套餐确认,不能只依据产品定位作结论。
适配边界也要说清楚。若团队只是少量个人待办,完整的研发管理方案可能超过实际需要;若组织采购重点是通用行政审批或全公司轻量清单,也应与更轻量的候选工具一起比较。判断依据应是流程覆盖与使用成本,而不是“企业级”三个字。
2. Asana:评估跨职能任务与项目协同
Asana可纳入需要跨角色跟踪项目任务的团队候选范围。评估时重点看项目结构、任务分配、状态可见性、汇报方式和跨团队协作是否符合本组织习惯,而不是只看预置模板是否丰富。
建议用一个真实跨部门项目测试:市场、设计、法务和销售是否能在同一项目中清楚区分责任?管理者查看组合进展时是否需要手动重复整理?套餐和权限设置是否满足团队的实际管理要求?如果日常工作主要靠复杂审批流驱动,还要验证流程配置是否足够贴合。
3. Trello:轻量看板的优点与扩展边界
Trello适合用看板方式表达待办、处理中和已完成等状态,团队容易快速理解这种可视化工作方式。对于小型项目、内容排期或流程较直观的工作,轻量体验有吸引力。
当项目出现大量依赖、多层级计划、复杂权限或管理汇报需求时,应重点检查当前版本能否承接,以及是否需要依赖其他工具补齐。不能因为团队已经会拖动卡片,就假设它足以承担更复杂的项目组合管理。
4. Jira:适合围绕软件研发流程进行评估
Jira通常会进入软件研发团队的候选清单。评估重点不应停留在“能否创建问题”,而应考察工作流、需求与任务关系、团队使用习惯、报表口径及管理维护工作量。不同团队对研发流程的定义差异很大,配置越灵活,也越需要明确谁负责治理。
如果团队缺少管理员或流程规则还在频繁变化,过度定制可能提高长期维护成本。试点时应观察普通成员能否顺利完成工作,同时让管理员演示变更状态、调整权限和处理历史项目,避免只看到配置能力的上限,而没看到日常维护的代价。
5. ClickUp:评估工作区整合与复杂度之间的平衡
ClickUp可以作为希望在一个工作区组合多类协作能力的团队候选之一。选型重点是实际需要的能力是否能被清楚组织,而不是平台提供了多少功能入口。团队应先列出核心工作流,再逐项验证常用功能是否容易找到、信息是否能被稳定管理。
如果同一工作区里承载太多不同用途,字段、视图和通知规则可能快速增多。试点应限制配置范围,先验证核心场景,再评估扩展;还要确认套餐差异、使用限制及管理能力,避免把未来可能用到的功能当作当前采购的必要条件。
6. monday.com:考察可视化流程配置是否真的省事
monday.com适合纳入重视可视化工作管理和流程配置的比较。管理者应检查团队能否用清晰的表格或视图表达责任、状态和期限,也要看流程变更是否容易维护,而不是只看初次搭建的展示效果。
自动化可能减少重复操作,但需要核实触发条件、使用额度、权限和异常处理方式。若流程经常变更,最好测试修改配置后是否会影响既有项目;若不同部门需要截然不同的工作模型,应评估统一平台下的空间治理方式。
7. Wrike:验证多项目协作与治理需要
Wrike可以作为多项目、跨团队协作需求下的候选工具。管理者应关注项目之间的进度可见性、团队交接、权限治理和管理汇总,并确认不同层级的使用者能否看到适合自己的信息。
这类平台是否值得采用,要结合项目数量、协作复杂度和内部运营能力判断。若团队尚未形成基本项目规则,先买更复杂的平台不一定能解决管理混乱;若确有跨部门组合管理需求,则应安排实际项目试点并评估培训和管理员投入。
8. Microsoft Planner:先盘点现有办公环境与许可范围
如果企业已经广泛使用微软办公及协作环境,Microsoft Planner值得进入初筛。其潜在价值在于评估现有工作环境中的任务管理体验与组织采用条件,而不是默认所有企业都能无成本获得所需能力。
需要逐项核实当前许可包含什么、组织管理员如何配置、与现有协作方式如何衔接,以及目标团队需要的项目管理能力是否覆盖。采购和上线前应让IT与业务负责人共同确认,避免把已有账户或产品入口误当成完整的企业任务管理方案。
| 业务场景 | 优先比较对象 | 不应忽略的取舍 |
|---|---|---|
| 产品研发与需求交付 | PingCode、Jira | 研发流程覆盖与管理员维护成本 |
| 通用跨部门项目 | Asana、Wrike、ClickUp | 项目协同能力与治理复杂度 |
| 轻量看板和简单流程 | Trello、Microsoft Planner | 易上手与复杂需求扩展之间的边界 |
| 可配置工作管理 | monday.com、ClickUp | 配置弹性与长期信息管理负担 |
这张对照表用于缩小试用范围,并非排他性推荐。某款工具可以覆盖多个场景;最终选择仍应以当前版本、具体套餐、试点结果和企业约束为准。

六、用一个模拟案例,看试点怎样产生决策证据
1. 案例设定:180人软件企业要统一研发交付管理
以下是为说明方法构造的情景模拟,不是客户案例,也不代表任何产品的真实测试结果。假设一家约180人的软件企业,产品、研发、测试、设计和业务团队共同参与交付。过去,任务分散在表格、即时通信和若干项目空间里,管理者难以快速判断卡点来自需求确认、资源排期还是测试返工。
企业没有先让所有部门迁移,而是选一个在研项目作为试点,并邀请项目负责人、研发人员、测试人员和业务代表参与。目标不是追求一周内“全部上系统”,而是验证任务状态能否反映真实进展,跨部门交接是否清楚,以及管理者是否能在不反复催问的情况下发现阻塞。
2. 试点前先定义可观察的指标
为了避免只收集主观感受,试点设计了四类观察指标:状态更新及时性、责任人明确率、跨部门交接等待时间、管理者整理周报所需时间。指标的分母和采样方式必须先约定,例如“及时更新”可定义为关键状态变化后一个工作日内完成记录。
指标不应被用来考核个人,也不应把试点期的短期波动解释为工具带来的因果效果。它们首先用于检查流程是否可见、数据是否可信、操作是否增加负担。需要更严谨的效果判断时,应有试点前基线、足够观察周期和对照条件。
3. 示意数据只用于展示判读方式
下表中的数值是情景模拟,用来说明管理者如何阅读结果,不是对任何企业或产品的实测结论。正式试点应由企业自行采集,并注明项目范围、统计周期、参与角色和指标定义。

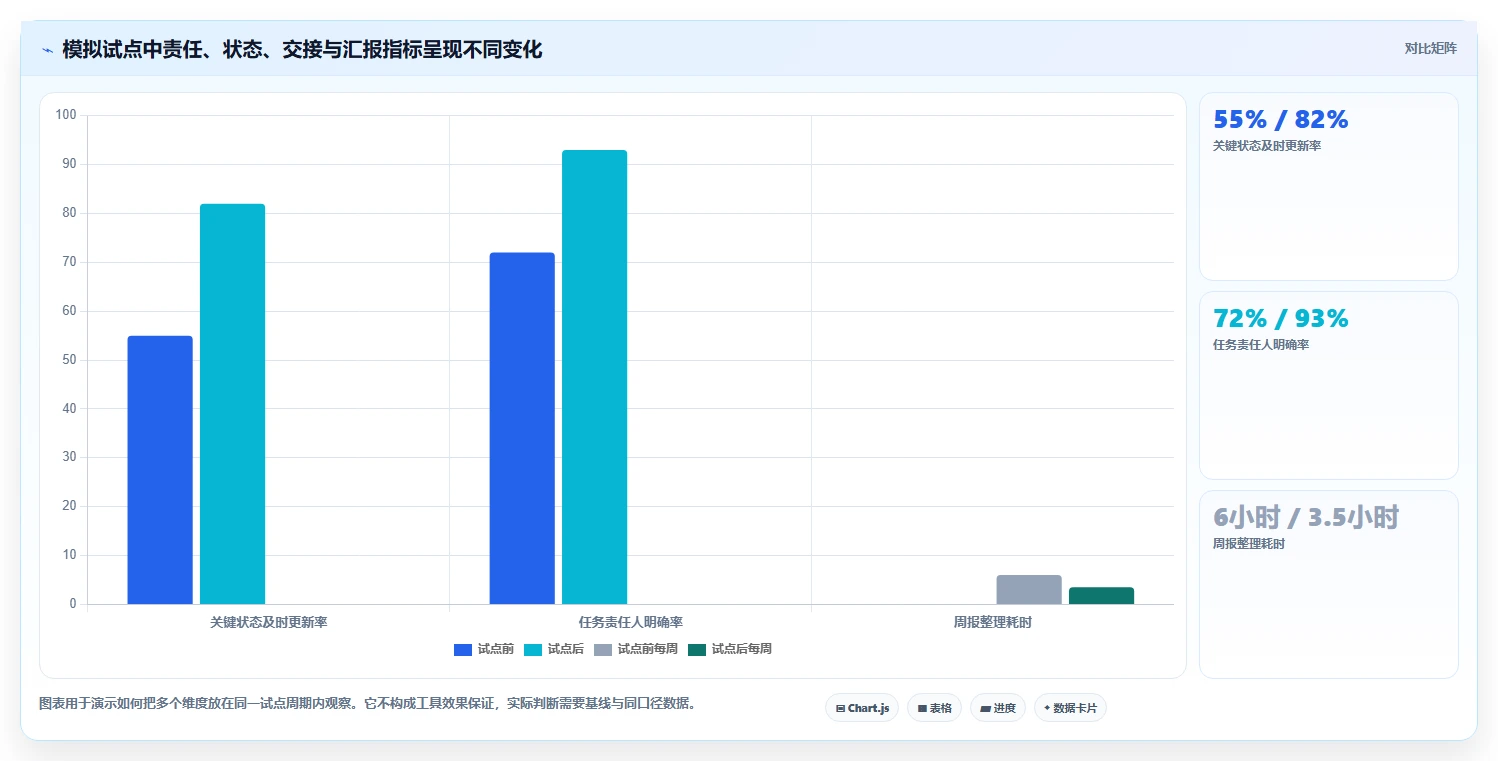

| 观察指标 | 试点前模拟值 | 试点后模拟值 | 应如何解读 |
|---|---|---|---|
| 关键状态及时更新率 | 55% | 82% | 状态记录更及时,但仍需检查未更新任务是否集中在特定角色或环节 |
| 任务责任人明确率 | 72% | 93% | 责任更清楚,不代表任务估算或优先级也已准确 |
| 跨部门交接中位等待时间 | 2.5个工作日 | 1.8个工作日 | 等待有所缩短仍需追查瓶颈,单靠中位数看不出长尾项目 |
| 周报整理耗时 | 每周6小时 | 每周3.5小时 | 汇总成本下降,但应确认数据口径与报告质量没有变差 |
如果责任人明确率上升,但交接等待时间没有变化,下一步不是继续增加提醒,而是检查交接条件、审批权限或资源安排。若周报耗时下降,却出现大量成员重复填报,则收益可能只是从管理者转移到了执行者身上。

4. 试点要记录阻碍,不只记录满意度
除了指标,试点日志还应记录无法完成的操作、需要管理员代办的事项、重复录入的地方和绕开系统的做法。若成员认为“挺好用”,但仍在聊天里另建任务清单,说明工具尚未成为真实工作入口。
建议每周用固定问题复盘:哪些任务信息缺失?哪些状态含义不清?哪些提醒太多或太少?哪些权限设置妨碍工作?哪个环节增加了不必要的点击?这类具体反馈比单问“你喜不喜欢”更能支持改进。
5. 从试点到采购,至少做一次反向验证
试点接近结束时,不要只问“工具是否可用”,还要问“如果停止试点,团队会失去什么”。若唯一答案是“多了一个统一入口”,却没有减少重复汇总、改善责任识别或提高流程可追踪性,扩面理由可能不足。
同时要确认结果是否由工具之外的因素造成,例如管理者在试点期间额外督促、项目规模较小或人员配置刚好变化。工具可能有帮助,但采购决策需要分清工具贡献、流程调整和管理干预各自发挥了什么作用。
七、按组织情况采取行动:从小范围验证到逐步扩面
1. 小团队:先验证是否需要专门工具
团队人数少、工作路径简单、任务依赖有限时,不要因为“别人都在用”就急着上大型平台。先盘点现有办公工具是否已能满足负责人、截止时间、状态和提醒等基本需求,再决定是否存在足以支撑新工具的管理收益。
若决定试用,选一个真实项目跑完一个完整周期,并确认成员愿意持续更新。小团队尤其要避免配置过度:当管理员花在维护字段和视图上的时间超过团队从中得到的价值,系统就成了新负担。
2. 100人以上或多部门组织:治理和采用应与功能同等重要
组织规模达到100人以上,或多个部门需要共享项目时,建议在试点早期就让业务负责人、IT和安全相关人员参与。重点检查权限边界、成员变动处理、数据保留、导出与审计要求,以及谁负责模板和流程治理。
对于产品研发等跨职能流程,可把 PingCode 纳入候选,但要用企业自己的需求验证具体适配性。组织规模并不能自动证明某类平台适合;如果部门间流程差异明显,还要考虑分域管理、统一治理和跨团队汇报如何兼容。
3. 研发团队:用真实交付链路测试工具
研发团队应挑选一个包含需求变更、开发任务、测试反馈和发布节点的项目进行试点。检查各角色是否能在同一套信息里追踪工作,也要确认管理者需要的进展数据能否从实际协作中自然形成,而不是靠每周另行填表。
如果主要问题是需求定义不清或资源冲突,工具未必能直接解决;此时应同步完善需求入口、优先级规则和评审责任。先建立工作规则,再判断平台是否能把规则落地,顺序不能颠倒。
4. 流程固定的团队:先测试变更和异常处理
运营、交付或支持团队可能存在重复流程,工具选择要看模板复用、自动化边界、异常分支和责任交接。不要只演示一条顺畅路径,还要测试任务被退回、负责人变更、材料缺失和时限超期时,流程是否仍能解释清楚。
若流程稳定且重复频繁,自动化有机会减少人工操作;若规则每周都在变,过早固化可能使团队不断修改配置。此类团队应先确认哪些步骤是制度要求,哪些只是当前习惯,再决定什么值得自动化。
5. 采购团队:把供应商答复转成可验收条件
采购沟通中,尽量避免只问“支持不支持”。改为询问具体条件:哪种套餐包含、管理员如何配置、限制是什么、是否需要额外购买、是否可以在试用环境现场演示、合同或服务说明如何体现。
价格对比表要记录席位数量、计费周期、套餐、附加服务、税费口径、报价有效期和续费条件。对安全、数据和服务承诺,也应保留书面材料。这样做不是增加流程,而是减少上线后才发现理解不一致的风险。

八、最终取舍:没有“最好的”,只有成本可承受的适配
1. 轻量工具与完整平台,分别牺牲什么
轻量工具的优势通常是上手快、配置少,代价可能是复杂依赖、治理或组合汇报能力有限。完整平台可能覆盖更多角色与流程,代价则是实施周期、管理员负担和培训成本增加。企业要比较的是哪种代价更符合当前组织阶段,而不是简单地把“功能更多”视为更优。
如果团队还没有统一任务规则,选一个足够轻的方案先建立基本纪律,可能比一步到位更有效。如果已有多部门交接、权限治理和项目汇总需求,则需要认真评估平台化能力,同时准备相应的流程负责人和运营资源。
2. 统一平台与部门自治,分别牺牲什么
统一平台便于治理、采购、培训和管理汇总,但可能让差异明显的部门感到流程不合身。部门自治能保留业务灵活度,却可能带来数据分散、重复采购和跨部门信息不通。
可行的折中方式是统一底层规则、保留必要的流程差异:统一身份与权限原则、项目归档要求和跨部门状态定义;允许不同团队使用各自合理的任务结构。只有当统一平台能减少真实摩擦,而非仅仅让管理者看起来更整齐,统一才有价值。
3. 订阅费用与内部运营成本,必须放在一张账上
低订阅价不一定对应低总成本,高订阅价也不必然意味着高价值。若工具减少了大量重复汇报,能稳定满足治理要求,并降低关键交付的协调成本,较高投入可能有合理性;若组织没有人维护流程,功能再多也可能闲置。
采购评审可估算一年总投入:软件费用加上内部配置、迁移、培训、管理和集成维护所需工时。再结合试点观察,判断收益来自减少重复操作、提高信息可见性,还是仅来自短期集中督促。不能把模拟收益写成确定回报。
4. 立即上线与先试点,分别牺牲什么
全员上线速度快,有利于尽早统一入口,但一旦流程和权限设计错误,返工范围也更大。小范围试点能较早发现问题,却需要安排试点团队、维护并行流程,并接受一定的验证周期。
对多数组织,我更倾向于先选择一个代表性场景试点,再根据明确的扩面条件推进。扩面条件可以包括:关键用户能够独立完成日常操作、管理数据口径稳定、硬性治理要求通过审查、迁移方案可执行、内部维护责任人明确。
5. 选型后30天,先做三件可验证的事
第一,固定试点范围。选一个有真实协作需求但影响范围可控的项目,明确参与角色、工作周期和验收负责人。不要同时启动全公司迁移、流程重造和系统集成,以免出现问题时无法判断原因。
第二,建立基线和记录口径。记录试点前的状态更新方式、汇报耗时、责任人识别和交接等待情况。即使不做复杂统计,也要统一定义和采样周期,保证试点前后可比较。
第三,设定继续、调整或停止的标准。若工具满足硬性条件,用户能在真实工作中使用,且试点显示关键摩擦有改善,再讨论扩面;若主要障碍是流程不清,先修规则;若核心场景无法表达或治理要求不满足,就应更换候选,而不是靠培训掩盖产品边界。
选任务管理软件,最终不是选一张功能清单,而是决定组织怎样分配责任、呈现进度、处理交接和保留决策记录。管理者下一步可以先拿一个真实项目写出工作流、硬性条件和验收指标,再从8款工具中挑出两到三款进入同口径试点。先让工作方式可解释,再让工具承载它;这比追逐“功能最全”或“排名第一”更能降低选型风险。

常见问题解答(FAQ)
1. 企业选任务管理软件,应该先看功能还是先看团队场景?
我在给团队筛选工具时,最容易被功能清单带偏:看起来自动化、报表、看板样样都有,真正上线后却发现大家连负责人和截止时间都不愿维护。我应该先按什么顺序判断,才能避免买到功能很多、实际用不起来的工具?
先确定要管理的工作类型,再看功能。日常任务通常需要清晰的负责人、截止日期和提醒;跨部门项目更看重里程碑、依赖关系和多项目视图;研发工作流则可能需要需求、缺陷、迭代等专门对象。把这些场景混在一起打分,容易得出失真的“综合第一”。可以先用三个问题缩小范围:任务从哪里产生、谁负责推进、管理者需要看到什么。
如果团队主要靠群聊派活,先验证任务分派和进度可见性;如果项目常因前置事项延误,再重点验证依赖关系和跨团队视图。工具应贴合现有工作流,而不是要求团队为了软件重造流程。
2. 8款任务管理工具怎么比较,才不会变成没有依据的排行榜?
我看过不少工具榜单,常见问题是每款都被写成“功能全面、操作简单”,但看完还是不知道哪款适合自己的部门。我如果不能亲自长期使用每一款工具,能不能用一套透明的标准做初筛?
可以用统一权重做初筛,但要把它标明为企业自己的评估框架,而不是行业公认排名。一个可调整的起点是:工作流匹配度30%、员工采纳门槛20%、权限与治理20%、集成能力15%、总拥有成本15%。每项按1,5分评分,折算分数为“单项得分÷5×权重”。评分时要写下证据,而不只填分数。
例如“集成能力4分”应对应具体系统、套餐限制和测试结果;“易用性5分”应来自实际使用者完成任务的观察,而非采购人员看演示后的印象。若两款工具总分接近,优先比较短板是否会影响关键流程,不要把小功能差异误当成决定性优势。
3. 企业试用任务管理软件,怎样设计试点才能看出团队会不会真正采用?
我担心试用时只有管理员在配置,演示看起来顺畅,正式推广后员工仍回到表格和聊天软件。我应该让哪些人参与、测试多久,又该记录什么,才能判断试点结果不是一次“看起来不错”的演示?
建议选一个真实但范围可控的项目试点,覆盖项目负责人、执行者和需要查看进度的管理者。可先试行两周,准备10,20项有真实负责人、期限和依赖关系的任务;这个数量与时长是便于执行的试点设计建议,不是通用行业标准。
记录四类结果:任务是否按约定录入、负责人能否独立更新状态、管理者能否快速识别阻塞、团队是否仍需在其他渠道重复维护。试点开始前先定判断门槛,例如关键任务信息完整率、逾期项可见时间和每周维护耗时;结束后同时访谈未积极使用的人,查明是培训、流程还是工具本身造成阻力。
如果只有管理员能完成配置,或进度必须靠反复催问才能更新,就不要仅凭演示效果扩大采购。先修正流程和培训,再复测;否则推广范围越大,迁移与管理成本越难控制。
4. 比较企业任务管理软件的价格时,除了每人每月费用还要查什么?
我发现报价表上的席位单价很容易比较,但部门真正使用后,可能还涉及高级权限、自动化、数据迁移和培训。我怎么估算实际成本,并在采购前确认安全、集成等条件没有被基础套餐的宣传描述模糊掉?
把成本按总拥有成本核算,而不是只看标价:订阅费用、最低席位或增购规则、实施与迁移、培训、必要集成,以及后续管理维护都要纳入。比较时统一币种、计费周期、席位数和套餐层级,并记录报价查询日期;不同套餐的功能边界可能不同,不能把某个版本的能力直接套到所有用户身上。
采购前逐项核对权限粒度、数据导出方式、审计记录、数据存储与删除规则、单点登录和接口限制。对每项要求标注“官方资料已确认、试点已验证、仍待供应方书面确认”,尤其不要把“支持集成”理解为当前套餐已包含,也不要只凭销售演示判断安全能力。最终可做一张三年成本表,并将未确认事项列为采购条件。
若某项能力是合规或业务连续性底线,就应先确认再签约,而不是把它当作上线后的优化项。
核心关键词
文章包含AI辅助创作:任务的软件选型指南:2026年企业管理者必看的8款工具,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/168330
读者评论
按工作流而不是功能数量筛选,确实更贴近企业实际;尤其是研发和跨部门项目,任务之间的依赖关系不能只靠提醒解决。
先设安全、权限和部署等淘汰条件很实用,能避免试用投入不少后才发现不符合采购要求。
试点时加入延期、返工和权限调整等异常场景,比只演示创建任务、标记完成更能看出工具是否适用。
文章提醒关注迁移、培训和管理员投入这一点很重要,订阅价格低不一定意味着整体成本低。
