从菜鸟到高手:2026年必备的7款任务推进表格工具推荐

任务推进表最常见的失败,不是工具选错,而是团队把“填了表”误当成“任务在推进”:负责人写了名字,却没人确认交付标准;截止时间填得很完整,延期后却没有人更新;项目开了十几个状态,成员仍然不知道下一步该做什么。2026年选任务推进工具,我更建议先判断任务的协作复杂度,再从 Excel、WPS 表格、飞书多维表格、腾讯文档表格、Notion、Trello、Asana 等工具中选适合的一种。它们不是七个从差到好的名次,而是七种不同的工作方式。

一、先讲结论:别按“功能多少”选,按任务复杂度选

1. 七款工具没有通用冠军,先找你的主要矛盾

如果你的任务主要由一个人维护,字段固定、协作人数少,传统表格通常更轻;如果多人需要同时更新、评论和查看不同视图,在线协作型表格更合适;如果任务已经涉及多个项目、依赖关系、跨团队资源和持续复盘,继续往普通表格里加字段,往往只会把问题藏得更深。

因此,我不会把这七款工具排成“第一名到第七名”。这种榜单看起来直观,却容易把完全不同的产品类型放到同一把尺上比较。更有用的做法,是先确定任务规模、协作人数、流程复杂度和数据管理要求,再看哪款工具能以最低维护成本支撑当前工作。

你的主要场景 优先考虑 这样选的原因 需要留意
个人待办、固定格式的任务清单 Excel 或 WPS 表格 表格结构直观,适合快速录入、筛选和汇总 多人编辑、权限、版本管理和提醒机制要单独核实
小团队共享任务,常用在线协作 飞书多维表格或腾讯文档表格 协作表格适合共同维护任务信息,并按需要查看 具体权限、自动化、套餐和生态集成依版本而异
任务与知识文档放在一起管理 Notion 适合把任务说明、决策记录和项目资料放在关联页面中 复杂数据关系和大团队治理可能需要额外设计
任务状态变化比表格字段更重要 Trello 看板方式让任务在不同阶段之间的流动更直观 跨项目统计、复杂依赖和权限能力需按套餐核实
多项目、多角色、需要正式计划与跟踪 Asana 或适合组织规模的项目管理平台 这类场景通常需要的不只是表格,还包括任务关系、责任边界和汇报机制 要评估学习成本、价格、数据要求与实际采用率

我的核心判断是:工具选择的第一指标不是功能覆盖率,而是任务信息能不能被持续、准确地更新。一个团队每天都愿意维护的简表,通常胜过一套功能齐全、但要靠专人反复催填的复杂系统。

2. 用四个问题做第一轮筛选

不必先逐个研究七款产品。先回答四个问题:有多少人会更新任务?任务是否需要多人共同完成?一个任务是否经常依赖其他任务?你是否必须遵守明确的数据权限、留存或导出要求?答案越接近“多人、跨角色、有依赖、要求严格”,越不应只看表格界面是否熟悉。

  • 一个人用:优先关注录入速度、筛选、提醒和移动端可用性。
  • 三到十人共用:优先关注共享、评论、编辑冲突、责任人和状态一致性。
  • 多个团队共同推进:优先关注项目间关系、权限治理、汇总视图和数据迁移。
  • 受合规或安全约束:先确认账号体系、访问控制、数据处理和导出能力,再讨论功能体验。

这里的团队人数只是便于讨论的情景分界,不是行业标准。五个人也可能管理高度复杂的产品发布;五十个人也可能只需要维护一份结构简单的活动排期。真正决定工具层级的,是任务之间的关联和失误成本。

3. 先跑一个小流程,再决定是否全面迁移

我建议用一段真实但风险可控的工作流程做试运行,而不是先花几周搭建“完美模板”。例如选一个为期两周的活动筹备流程,把任务、负责人、截止时间、状态、阻塞原因和交付物放进去,观察成员是否愿意更新,以及负责人能否从工具中直接看出下一步行动。

试运行的目标不是证明工具“好用”,而是发现维护成本。每新增一个字段,都应回答:谁填?何时填?谁使用?不填会造成什么后果?如果字段没有稳定的使用者或决策用途,就不要为了显得专业而保留。

从菜鸟到高手:2026年必备的7款任务推进表格工具推荐

二、为什么任务表总是越做越复杂:从真实工作场景看问题

1. 一张任务表通常同时承担三种工作

多数团队把任务推进表当成一个文件,其实它往往同时承担三种用途:个人提醒、团队协作和管理汇报。个人希望任务列表短而清晰;协作者希望知道自己该做什么、卡在哪里;管理者希望快速看到总体进度和风险。这三种需求都合理,但如果一张表没有明确的主用途,就容易变成字段不断增加、每个人都要看不同内容的“大杂烩”。

以一场市场活动为例,运营人员关心素材什么时候能交,设计人员关心需求是否冻结,审批人关心版本和确认记录,负责人关心整体上线日期。若所有人都在同一张长表中手动筛选,很快会出现“看似有数据,却找不到当前需要的那一条”的情况。

解决办法不是立刻增加更多状态,而是先区分基础任务数据和不同角色的查看方式。基础信息可以保持一致,个人视图、团队视图和汇报视图则按角色组织。工具是否支持这种分层,应当在选型时验证;不能支持时,也可以先通过筛选、独立视图或分表控制复杂度。

2. 任务记录完整,不代表任务可以推进

“完成社媒素材”是任务名称,不是完整任务。它没有说明素材数量、规格、审核人和验收条件,也没有指出谁负责最终交付。任务表里填上日期和状态,仍然无法消除这些模糊点。

我会把任务拆成六个必要问题:做什么、谁负责、什么时候完成、交付什么、谁确认、遇到阻塞时找谁。并不是每个任务都要新增六列。部分信息可以写入任务描述或相关文档;关键是成员能够迅速找到答案,并且不同人对“完成”的理解一致。

特别需要区分“任务状态”和“任务结果”。“进行中”表示工作状态,不代表质量合格;“已完成”也不一定意味着客户或内部验收已经通过。对需要审核的工作,可采用“待确认”这样的状态,但要给它配套确认人和处理时限,否则它会成为新的堆积区。

3. 状态过多,往往会把管理问题变成填表问题

刚开始搭表时,常见做法是把所有细节都做成状态:待分配、待启动、执行中、待检查、待修改、待审批、待发布、已发布、已归档。状态越多,表面上越精细,成员选择时却可能不知道某项任务到底属于哪个状态。

状态设计应服务于行动决策。看到状态后,成员或负责人应该清楚下一步是谁做什么。如果两个状态对应同一类行动,通常没有必要分开;如果一个状态内部涵盖了不同责任人和不同处理方式,则可能需要拆分。

对多数轻量任务表来说,“未开始、进行中、待确认、已完成、已取消”可以作为起点。逾期更适合作为根据截止日期计算出的风险提示,而不是让成员手动维护的状态。具体是否能自动计算、如何实现,要以所选工具当前版本和字段能力为准。

4. 逾期不一定是执行力差,也可能是任务模型错了

任务延期常被归因于成员拖延,但我会先检查四件事:任务是否过大、截止时间是否由真实依赖推导、负责人是否有决策权、阻塞是否有上报入口。若一项任务从提出到交付需要多个角色共同完成,却只写了一个负责人,表格会把协作成本隐藏起来。

例如“完成活动落地页”可能包含需求确认、文案、设计、开发、法务检查、发布验收等多个阶段。将它作为一行任务,确实看起来简洁,却难以定位延误发生在哪一段。拆分任务时,不必追求极细颗粒,而应让每个阶段都有清晰的负责人、交付物和依赖条件。

从菜鸟到高手:2026年必备的7款任务推进表格工具推荐

三、常见误区:看起来在管理任务,实际上是在制造维护负担

1. 误区一:功能越多,工具越适合团队

功能清单容易让人产生“买得越全越保险”的感觉,但功能只有被稳定使用时才产生价值。自动化、复杂视图、跨项目仪表盘或精细权限,如果团队现阶段没有明确使用者和维护责任,可能只是增加配置成本。

我会把功能分成三类:现在每天使用的核心功能、未来半年可能需要的扩展能力、目前没有实际场景的展示型功能。选型时优先确保第一类顺手,第二类有可行扩展路径,第三类不作为购买理由。

换句话说,采购或迁移不应该由演示环境里的“功能惊喜”驱动,而要由实际工作流中的瓶颈驱动。先写出当前最常见的三种任务,再让工具解决它们,通常比拿着一张几十项功能清单逐项打勾更可靠。

2. 误区二:把在线协作等同于信息透明

多人能同时打开一份表,不代表信息就透明。透明至少包括:谁负责、谁有权修改、最近一次更新是什么时候、变更是否影响其他任务、遇到风险应该通知谁。只解决“能访问”,没有解决“谁维护、谁判断、谁采取行动”,团队依然可能靠聊天追问进度。

尤其要留意多人编辑时的责任边界。是否所有成员都能改截止日期?关闭任务是否需要验收人确认?离职或项目结束后如何处理权限?这些都不只是软件功能问题,也需要团队规则。工具可以承载规则,但不会自动替团队做出规则。

3. 误区三:用一张超大表格覆盖所有部门

一张总表最容易被误认为“统一管理”。但不同团队的任务字段、更新节奏和保密范围可能不同。所有人都能编辑的总表,常会出现字段越来越多、筛选条件越来越复杂、人员误改关键数据等问题。

更稳妥的做法是确定少量跨团队共用字段,例如任务名称、负责人、项目、截止时间和状态,再允许局部流程保留自己的专业字段。需要汇总时,通过适当的视图或汇报机制汇总,而不是强迫每个团队把所有工作塞进同一套字段。

4. 误区四:先设计完美模板,再要求成员照着填

过度设计经常发生在正式使用之前:负责人先花时间配置字段、颜色、公式、说明页和分类,最后发给团队时,却没有验证一线成员能不能在一分钟内找到需要更新的位置。模板看起来精致,不等于工作过程真的变简单。

我更愿意先搭最小版本:任务、负责人、截止时间、状态、交付物、阻塞原因。用一至两周后,根据真实使用情况增加必要字段。这个过程不是为了追求最少字段,而是避免在没有实际证据时,把团队的时间花在维护想象中的需求上。

5. 误区五:把“任务完成率”当成团队绩效的完整答案

完成率适合帮助团队观察工作是否按计划推进,却不适合脱离任务难度、变更情况和验收质量单独用于评价个人。若所有任务都按数量计数,成员可能倾向于拆出很多轻任务,或者避免承担高不确定性的工作。

更完整的观察通常需要结合计划与实际偏差、逾期原因、任务返工、阻塞时间、交付验收和需求变更等信息。即使只是内部复盘,也应说明统计口径:取消的任务是否计入?跨期任务如何处理?任务在统计期中途新增时怎样计算?口径不一致,数字越精细,误导可能越大。

从菜鸟到高手:2026年必备的7款任务推进表格工具推荐

四、专业判断逻辑:把工具放到一套可复用的评估框架里

1. 先用任务复杂度,而不是公司规模,决定工具层级

公司人数能提示权限和治理要求,却不能单独决定工具类型。一个小型产品团队可能有多个版本、依赖和风险评审,任务管理复杂度很高;一个大型组织中的行政小组,也可能只维护每月固定流程表。

我会看四个复杂度信号:任务之间有没有依赖;一个项目是否需要多个角色交接;工作计划是否频繁变化;错误或延期是否会造成明显业务损失。若这四项都很低,表格可能足够;若其中多项长期偏高,任务需要的就不再只是记录,而是更清晰的流程控制和跨项目协调。

从表格升级到项目管理平台,不等于放弃表格。组织可以让轻量任务继续使用熟悉的表格,把高复杂度项目转移到更适合管理关系和过程的工具中。关键是明确边界,并避免同一任务在两个系统里重复维护。

2. 给候选工具统一评分,但不要把分数当裁决

比较工具时,我会按同一套维度打分,并把“暂时不了解”单独标记,而不是用主观印象补分。下面是一套建议权重,可供团队试用;它不是行业标准,也不意味着高分工具一定适合所有组织。

评估维度 建议权重 实际要问的问题
任务录入和更新成本 20% 成员完成一次状态更新需要几步?移动端是否可操作?
协作和责任边界 20% 负责人、协作者、审批人是否能清楚区分?
视图和信息筛选 15% 能否快速找出我的任务、逾期任务和待确认任务?
流程与关联能力 15% 任务依赖、交接、变更和复盘是否有合理表达方式?
权限和数据治理 15% 能否控制访问、管理成员、导出数据并满足组织要求?
学习与维护成本 10% 是否需要专人配置?新成员要多久才能独立使用?
成本与迁移风险 5% 套餐费用、历史数据、附件和现有流程如何迁移?

权重必须根据场景调整。个人使用时,录入成本和提醒可能权重更高;企业选型时,权限、账号治理和数据迁移不能因为“眼下暂时用不到”就被忽略。评分的作用,是让团队把分歧说清楚,而不是制造一个看似客观的总分来结束讨论。

3. 价格比较要看总拥有成本,不只看页面上的订阅费用

工具总成本至少包括订阅费用、配置时间、培训时间、数据整理、系统维护和迁移风险。免费方案不一定便宜:若团队每周都要人工汇总,隐性工时可能高于订阅支出;付费方案也不一定更划算:如果功能超出实际需求,授权席位和配置投入都会变成闲置成本。

我建议把成本拆成每月可见支出和一次性迁移支出。可见支出包括订阅、管理员工时和必要集成;迁移支出包括字段整理、历史数据清洗、附件归档、培训和并行运行。若没有可信的工时记录,不要编造“每月节省多少小时”的结论,可以先做短期记录再计算。

价格、免费额度、功能限制和地区可用性都可能变化。发布或采购前,应以厂商当时的官方套餐说明和合同条件为准,标注核查日期,不把旧版信息写成长期有效的承诺。

4. 用四周试运行验证采用率,而不是看演示是否顺滑

演示环境通常由熟悉产品的人提前准备,现实团队则会面对不完整信息、临时变更和成员流动。试运行至少要覆盖完整工作周期,并包含新增任务、任务延期、跨角色确认和项目结束后的归档。只拿一份静态任务列表试用,很难发现工具在真实协作中的摩擦。

试运行时,建议观察以下指标:任务负责人覆盖率、截止时间完整率、状态按期更新率、逾期后有处理记录的比例、每周人工汇总时间,以及新成员独立操作所需时间。设定目标值可以帮助判断,但目标属于团队建议基准,不应伪装成行业平均数据。

从菜鸟到高手:2026年必备的7款任务推进表格工具推荐

五、七款工具逐一看:适合谁,不适合谁

1. Excel:适合结构清晰、计算和汇总要求明确的任务表

Excel 的优势是表格逻辑成熟,很多用户不需要从零学习行、列、筛选和公式。对于个人计划、预算跟踪、固定周期任务或已有大量表格模板的团队,它仍然是合理选择。尤其当任务数据需要进行明确的公式计算、汇总和导出时,传统工作表方式可能比引入新系统更直接。

它的边界也很明显:一旦多人依赖不同版本、任务状态需要频繁同步、讨论散落在邮件和聊天里,维护责任容易模糊。云端协作能力、账号授权、版本记录和共享权限受具体版本、部署环境和组织配置影响,不能仅凭“大家都能用表格”就认定协作已经解决。

更适合:个人任务、固定字段、数据计算较多、协作关系简单的工作。不太适合:需要大量任务交接、复杂权限或持续跨项目追踪的流程,除非团队已经有成熟的治理办法。

2. WPS 表格:适合希望延续熟悉表格操作的个人和小团队

WPS 表格对习惯办公套件的人来说,上手门槛通常较低。日常任务清单、简单排期、值班安排或活动追踪,往往可以从一份表格开始,而不必先改变团队的工作习惯。对于办公环境已经集中在同一套工具里的团队,减少工具切换本身也是一种效率收益。

选型时不要只看能否打开文件,还要测试多人编辑、共享权限、历史版本、移动端更新、附件处理和导出结果。不同版本和服务套餐的能力可能不同,团队需要根据实际账号环境确认,而不是把一个人的使用体验直接推断为组织级协作能力。

更适合:已习惯表格工作流、任务关系较简单、希望快速维护清单的场景。需要谨慎:当任务需要明确的审批、复杂关系或跨团队权限治理时,应评估表格之外的流程管理方式。

3. 飞书多维表格:适合需要把任务信息组织成多个视图的协作场景

多维表格这类工具的价值,通常不只是“在线填表”,而是让同一批记录可以按不同任务角色和管理问题进行组织。以任务表为例,成员可能只关心自己的待办,负责人可能需要查看逾期与阻塞,项目复盘则要看完整交付记录。不同视图能减少为了满足所有人而不断复制数据的情况。

但视图越多,越要定义字段口径和维护责任。负责人字段是单人还是多人?状态由执行人更新还是负责人确认?自动化是否会改变记录?权限能否限制敏感信息?这些都应在真实账号和当前套餐里验证。不要因为产品名称带有“多维”就默认它可以替代所有项目管理流程。

更适合:希望多人维护结构化任务信息,并从不同角度查看同一批记录的小团队或业务团队。不适合的情况:需要复杂项目依赖、成熟治理或严格组织级控制,而当前版本和配置无法满足要求时。

4. 腾讯文档表格:适合在线共享和轻量共同编辑

在线文档表格适合团队快速共享任务清单,尤其是大家已经习惯通过链接协作、围绕文档补充信息的环境。它可以降低文件在不同成员之间来回传递的摩擦,让任务状态和备注更容易被共同查看。

任务推进一旦从“共同看见”发展到“按责任人追踪、按流程交接、按规则管理权限”,就要进一步核对产品当前支持的能力和套餐边界。不要把在线共享等同于自动提醒、流程审批或项目依赖管理;这些能力需要以实际产品说明和试用结果为准。

更适合:短周期活动、轻量排期、少量字段的共享任务表。需要转型评估:任务数量、变更频率、权限要求和复盘要求持续上升时。

5. Notion:适合任务与说明文档、决策记录紧密相关的团队

如果团队经常需要从任务跳转到需求说明、会议结论、操作文档或项目背景,把任务信息与知识内容放在相互关联的页面里会更自然。对于内容制作、研究、产品规划和内部知识整理等场景,任务本身常常需要较多上下文;只在表格里放一个标题和截止日期,无法让后来者理解为什么要做。

需要考虑的是结构维护成本。页面和数据库非常灵活,也容易出现不同成员各自建模板、字段含义不一、同类信息分散在多处的情况。团队使用前最好约定数据库结构、命名规则和归档方式。产品可用性、套餐、权限和跨地区访问情况应按组织实际环境核实。

更适合:任务高度依赖上下文、文档协作频繁、希望把项目知识与工作记录连在一起的个人和团队。不适合的情况:任务量很大且要求严格的结构化治理,但团队没有人负责维护统一模型。

6. Trello:适合以阶段流转为核心的看板式任务管理

当最重要的问题是“哪些任务待做、正在做、等确认、已完成”,看板呈现通常比宽表格更容易一眼理解。任务卡片可以沿着阶段移动,适合内容生产、活动执行、招聘流程或简单交付过程。新成员也较容易通过卡片位置理解工作进度。

看板的简洁也有边界。如果团队需要跨多个项目汇总资源、表达复杂依赖、追踪大量字段或形成正式管理报告,就必须检查当前产品的视图、自动化、权限和套餐限制。简单看板可以让流程可见,但不能自动解决任务拆分、优先级冲突和决策责任不清的问题。

更适合:阶段少、流转明确、任务需要直观可视化的工作。需要谨慎:项目间关系复杂、任务依赖密集或需要严格的组织级汇总时。

7. Asana:适合需要从任务列表走向多项目协作的团队

当团队不仅要记录任务,还要协调负责人、时间安排、项目进度和跨角色协作时,项目管理型工具可能比单纯表格更贴近工作结构。Asana 可以作为这类产品的候选之一,但具体功能、套餐、语言体验和组织适配度,必须以当前官方资料及真实试用为准。

对这类工具,最重要的不是演示时能创建多少项目,而是团队能否把已有流程迁移进去,并持续按统一规则更新。配置越完整,管理员和培训成本也可能越高。建议选择一个边界明确的项目试点,记录成员上手时间、状态更新率、汇总工时和例外处理方式,再决定扩展。

更适合:任务有多个责任角色,需要按项目或时间维度跟踪,且团队愿意投入时间规范协作方式的场景。不适合的情况:只是偶尔维护一张简单清单,或团队没有明确的流程负责人,却期待软件自动带来管理纪律。

工具 主要工作方式 优先核实的事项 常见升级信号
Excel 工作表、公式和筛选 版本、共享、权限与历史记录 同一任务出现多个版本,汇总频繁手工处理
WPS 表格 熟悉的办公表格与共享协作 账号环境、团队协作与套餐限制 状态提醒和责任追踪开始依赖人工催促
飞书多维表格 结构化记录与多视图协作 权限、自动化、数据关系和套餐范围 任务关系复杂到普通记录视图难以表达
腾讯文档表格 在线共享和共同编辑 版本、共享边界、导出和具体功能 团队需要更完整的流程控制或项目级汇总
Notion 任务信息与文档内容相连 结构治理、访问、套餐和地区可用性 知识内容与执行记录分散,重复解释背景
Trello 看板阶段流转 自动化、视图、权限和协作额度 跨项目资源和依赖关系越来越难维护
Asana 项目与任务协作 套餐、语言、治理、培训和迁移成本 多项目跟踪和角色交接成为日常难题

上表是选型方向,不是对产品当前功能的保证。产品界面、产品名称、免费版限制、付费方案及地区服务都可能更新。正式发布、采购或迁移前,应逐项核对官方信息,并用组织实际账号做验证。

五、七款工具逐一看:适合谁,不适合谁

六、一个具体场景:30人活动团队怎样从任务清单走向稳定推进

1. 先说明案例边界:这是模拟流程,不是客户实测

下面用一个30人左右的市场活动团队作情景推演,目的是展示如何选型和搭表,不代表某家公司真实实施结果,也不构成工具性能测试。设定任务为筹备一场线上发布活动,涉及活动策划、内容、设计、开发、审批和运营。团队需要跟踪从需求确认到活动复盘的主要工作。

这个规模的团队,通常不必一开始就为每个任务搭建复杂系统。更值得先问的是:参与者是否跨职能?任务是否频繁交接?审批是否会影响上线日期?需要不需要保存决策记录?如果工作只是固定模板和简单分工,一份在线协作表格可能足够;如果依赖和变更明显增多,就需要评估更完整的项目管理方式。

2. 先把活动拆成可验收的阶段

我会将活动分成需求确认、内容准备、创意设计、页面制作、上线检查、活动执行和复盘七个阶段。每个阶段至少明确负责人、交付物和确认人。阶段下的任务按能否独立验收来拆分,不把所有工作压成“完成活动准备”这一行。

例如“页面制作完成”可以定义为:测试环境链接已提交,指定浏览器和移动端检查完成,表单提交结果可验证,负责人确认上线版本。这样的完成标准比“页面已完成”更可操作,也更容易在复盘时判断是制作延迟还是验收标准遗漏。

我会在任务表里保留六个核心字段:任务、负责人、截止时间、状态、交付物、阻塞或依赖。若需要记录优先级,可以在项目启动时统一规则,例如高优先级代表会直接影响上线节点,而不是每个人都把自己的任务标成最高级。

3. 先尝试轻量工具,观察出现了什么升级信号

如果30人中只有少数人维护总表,其余成员通过固定入口更新任务,轻量协作表格或看板可以作为起点。真正要观察的不是工具里能不能创建多少任务,而是几件事:更新有没有按约定发生;交付物是否能被找到;审批等待是否看得见;截止日期变动是否能通知相关人;负责人是否能汇总出关键风险。

若试运行后发现关键任务常常因为跨部门等待而延期,表格里堆积“待确认”任务;或者同一项目需要多个子项目并行,责任人之间存在明显依赖,那么就到了重新评估工具和流程的时点。此时继续增加颜色、备注和手工统计,不一定比调整工作系统更划算。

4. 什么时候评估 PingCode 这类面向中大型组织的平台

对于规模更大的组织,尤其是百人以上、跨团队项目较多的环境,任务管理常常不再是“找一张更好看的表”。团队还需要考虑项目边界、角色权限、统一数据口径、历史追踪和组织级治理。PingCode 可以作为这类组织评估项目管理平台时的候选对象之一;是否适合,仍需通过当前官方资料、组织要求和试点结果确认,不能仅凭名称或功能介绍直接下结论。

从一张表迁移到项目管理平台,应该由复杂度和风险驱动,而不是由人数门槛单独决定。若跨团队依赖频繁、重要节点容易失控、汇报依赖人工拼接、项目历史无法复用,组织就有理由做正式评估;如果任务仍然简单,贸然上平台可能增加培训和维护负担。

试点时,建议选一个跨职能但边界清楚的项目,确定试点负责人和数据口径。先验证任务迁移、责任分配、状态更新、变更留痕、权限和汇报,再决定是否扩展到其他部门。对于任何平台,都应该确认合同条款、账号方式、数据导出和安全要求,不要把采购决策简化成“演示功能很全”。

从菜鸟到高手:2026年必备的7款任务推进表格工具推荐

5. 用哪些数据判断试点是否值得继续

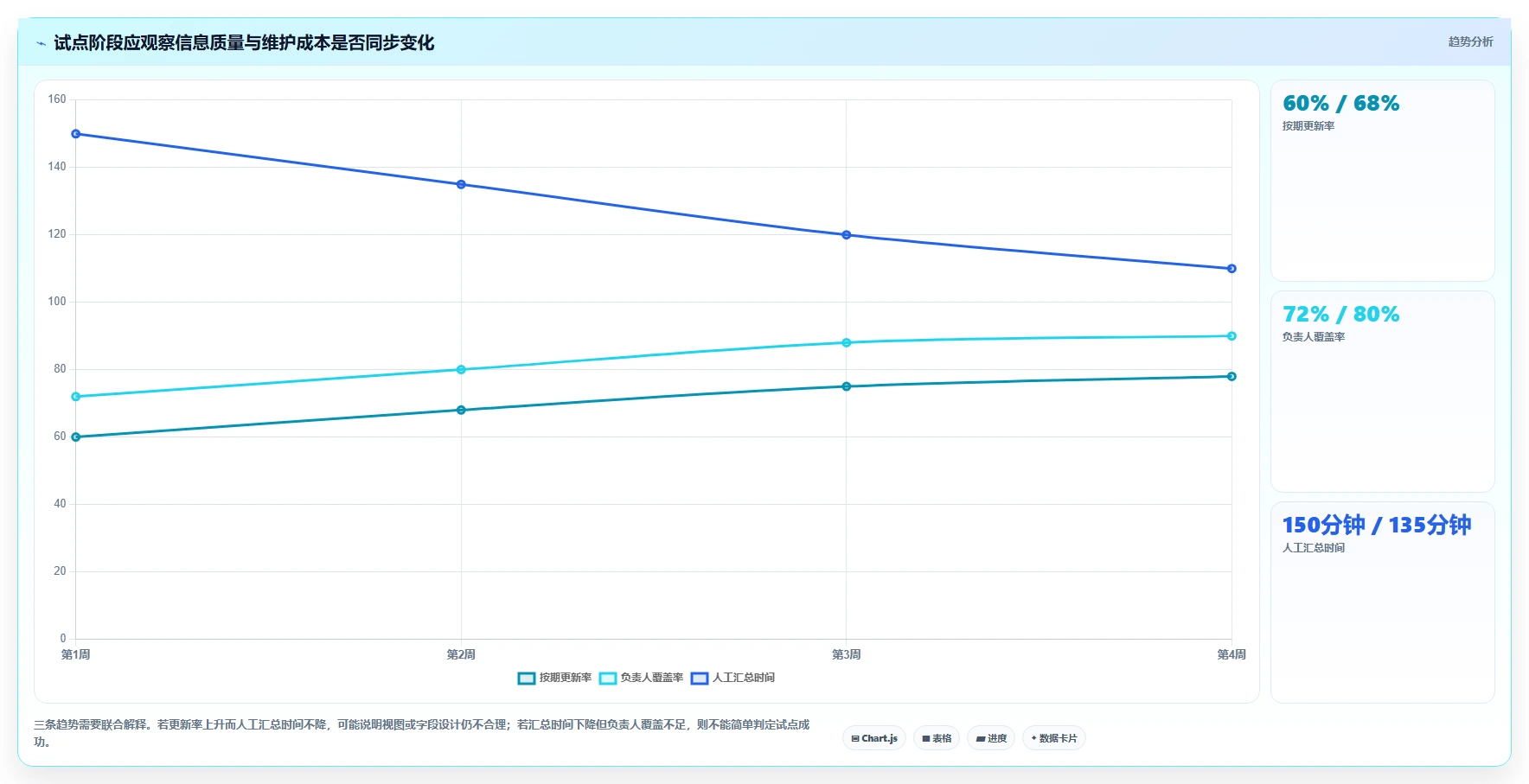

建议在试点开始前就确定基线和观察周期。没有基线时,团队容易把主观感受当成改善;没有统一口径时,试点结束后也很难比较。对活动案例而言,可以记录任务负责人覆盖率、按期更新率、待确认任务停留时间、逾期原因是否完整、每周汇总耗时和新成员操作问题。

这些数据不必一开始追求精密。比如,团队可以连续四周记录每周需要人工汇总的时间,而不是事后估算“节省了一半”;可以把所有逾期任务按统一原因分类,而不是只统计逾期数量。数据的价值在于帮助团队找到堵点,不在于制作一张漂亮的效率图。

从菜鸟到高手:2026年必备的7款任务推进表格工具推荐

七、按不同情况行动:从今天开始怎么做

1. 如果你是个人用户:先把任务表控制在能坚持的范围

个人任务表最容易失败的原因之一,是把生活、工作、长期目标、资料收藏和习惯追踪全塞到一个系统里,最后每次打开都要面对大量无关信息。建议先选一个当前最常见的任务场景,例如每周工作待办或短期项目,然后只保留任务、截止时间、状态和下一步行动。

  1. 列出最近两周真实要做的任务,不先搭分类体系。
  2. 为每项任务写清楚下一步,而不是只写一个宏大目标。
  3. 选择自己每天能顺手打开的工具,优先减少录入步骤。
  4. 每周固定花十分钟清理过期、取消和已完成任务。
  5. 两周后再决定是否需要优先级、标签或项目视图。

个人用户不需要为“未来可能复杂”预先搭建复杂系统。若一份简单表格已经满足提醒和回顾需求,就没有必要为了追求专业感更换工具。只有当任务之间开始出现明显依赖,或个人工作需要稳定协同,才值得增加流程和视图。

2. 如果你是小团队:先定责任规则,再谈自动化

小团队常见的问题不是没有工具,而是每个人都用自己的规则维护工具。试点开始前,先确定谁创建任务、谁负责更新、谁确认完成、逾期由谁处理。规则能让任务表成为协作约定,而不是被负责人单方面维护的汇报文件。

  1. 选一个有明确开始和结束时间的工作流程试点。
  2. 统一任务状态含义,写清楚何时从一个状态进入下一个状态。
  3. 明确每项任务的负责人和验收人,避免“大家共同负责”。
  4. 约定固定更新频率,紧急变化则按单独规则通知。
  5. 试运行结束后,删除没人使用的字段和提醒。

不要一开始就自动化所有通知。自动提醒如果发给了错误角色、触发频率过高或内容无行动价值,很快会被忽略。先确认流程稳定,再将重复且规则清楚的步骤自动化,才能避免把不清楚的管理方式机械化。

3. 如果你是项目负责人:先找到最容易失控的节点

项目负责人需要的不是每项任务都实时盯着,而是及时看到会影响交付的变化。可以先找出项目中最容易造成连锁延误的节点,例如需求冻结、审批确认、关键交付物验收或外部资源到位,再确保这些节点在任务表中有明确责任和风险记录。

每周复盘时,优先处理三类任务:截止时间临近但状态长期不变的任务、阻塞原因不清楚的任务、多个后续任务都依赖的任务。不要把例会变成逐行念表。工具应提前暴露异常,会议则用于决策和排除障碍。

如果团队只能在会议上临时补状态,说明日常更新机制还没建立;如果大家每周填表很多,但会议仍然要重新解释项目背景,说明交付物或决策记录没有放在容易找到的位置。问题可能是流程设计,而不只是工具界面。

4. 如果你负责组织级选型:做小范围验证,不要一次性全员切换

组织级工具选择涉及数据、权限、账号、培训和迁移,决策代价通常高于个人选择。先列出不可妥协的要求和可协商的偏好。前者例如数据处理要求、身份管理、导出和审计;后者可能包括界面风格、个人操作习惯或非关键视图。

选三个代表性团队试点通常比只由管理层测试更能暴露差异:一个流程标准化的团队、一个跨部门协作团队、一个数据或权限要求较高的团队。试点要包括普通成员和管理者,不能只有管理员或工具供应方参与。记录操作问题、培训投入、迁移缺口和例外情况,再做扩展决策。

如果供应商提供产品演示,应要求其使用你的真实流程场景,而不只是预设样例。演示后仍要使用组织自己的账号和数据结构验证。合同、服务范围、价格变更条件和数据退出方案应由相关职能审核,不应只凭销售页面的信息做最终判断。

从菜鸟到高手:2026年必备的7款任务推进表格工具推荐

八、不同情况下的取舍:知道什么可以让步,什么不能让步

1. 轻量与完整之间:不要用暂时用不到的复杂度换取安全感

轻量工具的优势是易上手、容易调整,短板是复杂协作和治理能力可能有限;完整平台的优势是可以承载更丰富的项目关系和管理要求,短板是学习、配置和维护投入更高。选哪一侧,取决于复杂任务出现的频率和出错成本。

若复杂项目只是偶尔发生,可以为该项目建立专门流程,未必需要所有日常待办都升级。若复杂任务已经是团队常态,继续依赖零散表格可能会让每个项目都重新解决同一套协调问题。让工具复杂度和业务复杂度匹配,比追求“功能齐全”重要。

2. 灵活与标准之间:保留业务差异,但统一关键口径

所有团队共用一套字段,看起来容易汇总,却可能牺牲实际工作需要;每个团队完全自由设计,又会让组织无法理解整体进度。可以采用“少量统一字段加局部扩展”的方式:对所有项目统一负责人、截止时间、项目名和关键状态,对各团队自己的专业工作保留必要字段。

如果某个字段没有跨团队比较或决策用途,就不一定要进入组织级报表。反过来,若字段会影响项目风险和资源安排,就必须定义清楚含义、填写责任和更新时点。字段标准化不是越多越好,而是只统一真正需要共同理解的部分。

3. 实时更新与低打扰之间:设定合适的更新节奏

要求每个人时时更新,会增加中断和维护负担;更新过于稀疏,又会让风险暴露得太晚。不同任务的变化速度不同,因此可以采用分层更新:关键节点或临近截止任务更频繁检查,稳定的长期任务按固定周期更新,发生阻塞或范围变化时立即补充。

工具提醒也要按行动价值设置。提醒对象应该是能处理问题的人,提醒内容应该告诉对方当前状态、影响和下一步。若一条提醒只是重复“任务还没完成”,却没有解释逾期原因或需要谁做决定,它可能只会成为新的噪音。

4. 一体化与专用工具之间:减少重复录入,而非追求系统数量最少

一个平台包揽所有工作,听起来能减少切换,但如果团队只把其中少部分能力用起来,系统复杂度未必值得。多个专用工具也可能各自好用,却让同一任务在不同地方重复更新。比较时要识别真正的“数据源”:任务状态以哪里为准?会议记录和交付物放在哪里?什么信息需要同步,什么信息只需链接?

对于已经形成稳定办公生态的团队,优先评估现有工具是否能解决主要问题,通常能降低培训和迁移成本。但如果现有工具导致关键任务长期不可见,也不应因为“大家都已经在用”而拒绝改变。熟悉是优势,却不是永远正确的理由。

5. 价格与控制之间:明确必须满足的安全与退出要求

选择免费或低成本方案时,要确认团队是否能够导出数据、管理权限、回收离开成员的访问权,并在需要时继续访问历史资料。选择更高成本方案时,要确认购买的能力是否真的被使用,以及席位、服务和维护要求如何变化。

组织级使用还应了解数据存储、访问控制、账号管理、合同服务范围及退出机制。具体要求取决于组织所在行业和地区,不能从一般性的产品介绍推断已经满足合规责任。需要时应由法务、安全或信息技术职能参与审核。

八、不同情况下的取舍:知道什么可以让步,什么不能让步

九、把任务表真正用起来:一份可复制的最小执行方法

1. 任务字段从少开始,先把关键责任写完整

下面是一套可以直接尝试的基础字段。它不是所有行业的标准模板,而是用来启动试点的最小结构。团队应按工作流程删减或补充,尤其要避免让每个字段都变成必填项,导致成员为了提交而填入无效内容。

字段 填写规则 检查问题
任务名称 用动作加对象描述,例如“确认发布页移动端表单” 读者能否不看上下文理解任务要做什么?
负责人 原则上指定一位主要负责人,其他协作者可单独列明 谁负责推动到完成?
截止时间 填写需要完成的日期,必要时区分提交和验收节点 这个日期是否考虑了依赖和审批时间?
状态 使用团队共同理解的有限状态集合 看到状态后,能否知道下一步行动?
交付物或完成标准 写清链接、文件、结果或验收条件 完成后由谁确认,确认依据是什么?
阻塞或依赖 记录等待对象、影响和需要的支持 负责人是否有办法推动或升级处理?

2. 用固定节奏维护,不要等到汇报前集中补录

任务表的价值依赖更新及时性。对多数团队来说,与其要求成员随时维护,不如设一个明确节奏:负责人在工作日结束前更新关键变化,项目负责人在固定检查日查看风险,验收人在交付后完成确认。具体频率应按任务周期和风险调整,不需要照抄其他团队的安排。

若任务变化不影响他人,简单更新状态即可;若变化会影响时间、交付范围或下游任务,就应记录原因和受影响对象。这样做不是为了留痕而留痕,而是帮助团队在下一次计划时理解为什么原先的安排没有成立。

3. 每周复盘用问题推动行动,不用逐条念任务

任务会可以围绕四个问题展开:本周有哪些交付已经验收?哪些任务可能影响关键节点?目前最重要的阻塞是什么?需要谁做什么决定?剩余时间用于处理例外,而不是让每位成员把表格内容重新读一遍。

如果大量时间仍用于逐条确认状态,可以检查更新频率是否合理、视图是否聚焦、负责人是否明确。若每周都重复同一类阻塞,应该调整流程或资源,而不是只增加提醒。复盘要能改变后续行动,否则再完整的记录也只是归档。

4. 迭代字段时,先删除再新增

试用一段时间后,成员通常会提出更多字段需求。新增之前,先检查已有字段是否重复、状态是否被误用、视图是否能解决问题。有些看似缺少字段的问题,其实是定义不清;有些看似需要自动化的问题,其实是责任人没有明确。

建议建立简单的字段治理规则:每个新增字段都要有使用者、决策目的和维护责任;连续一段时间没有被用于筛选、提醒、汇总或决策的字段,应考虑隐藏或删除。这个规则能防止任务表逐渐膨胀成没人愿意维护的信息仓库。

十、结尾:真正的高手不是会搭表,而是知道何时不需要更复杂的表

1. 把工具选择还原成工作问题

Excel、WPS 表格、飞书多维表格、腾讯文档表格、Notion、Trello 和 Asana,各自代表不同的记录、协作、文档关联、看板流转和项目管理方式。它们不是一条从落后到先进的升级链,也没有一款工具能替所有团队承担流程设计。

我更看重三个判断:任务信息是否完整,责任和下一步是否清楚,风险能否在影响交付前被发现。工具名称和功能数量都应该服务于这三个问题,而不是成为选型的终点。

2. 下一步:用两周试点代替一次性押注

今天就可以选一个真实、边界明确的任务流程,建一份最小任务表,至少记录任务、负责人、截止时间、状态、交付物和阻塞原因。运行两周后,统计谁在更新、哪里需要追问、哪些字段没有价值、哪些风险没有及时暴露,再决定继续使用、调整结构或升级工具。

从菜鸟到高手,不是把一张表做得越来越复杂,而是能用最小的信息结构,让正确的人在正确的时间做出下一步行动。先让任务可推进,再让数据可汇总;先验证团队愿意使用,再考虑自动化和规模化。工具选对了,流程才能轻;流程理清了,表格才不会变成另一份需要催填的工作。

常见问题解答(FAQ)

1. 2026年选任务推进表工具,应该先看什么?

我看到不少推荐文章会直接排出第一名,但我更想知道:团队只有几个人、任务也不复杂时,真的需要功能最多的工具吗?我该用什么方法判断自己需要普通表格、协作表格,还是项目管理工具?

先别按功能数量选,先判断任务是否需要多人持续协作。个人待办或临时清单,优先考虑录入快、维护简单的表格;多人要同步负责人、截止时间和状态,可看协作表格;如果任务之间有依赖、审批或跨阶段交付,再评估项目管理工具。

一个实用的筛选办法是拿最近一周的 10 项真实任务试填:记录建任务耗时、更新状态是否方便、负责人能否看懂下一步、逾期任务能否及时发现。这里的 10 项是自测样本,不是行业统计。若工具功能很多,却让每次更新都要跳转多个页面,它可能增加维护负担,而不是解决推进问题。

2. Excel、在线协作表格和项目管理工具有什么区别?

我现在用电子表格记任务,短期看起来够用,但团队成员经常各自留一份,最后还要人工合并。我不确定这是协作方式没定好,还是工具本身已经不适合了,应该从哪些信号判断?

关键差别不在于哪种工具更高级,而在于任务状态能否被团队共同维护。传统表格适合字段清楚、流程简单、成员熟悉表格的场景;在线协作表格更适合多人同时更新和共享视图;项目管理工具则更适合任务有关联、需要跟踪流程或跨团队推进的项目。

如果经常出现多个版本、负责人不明确、变更无法追溯,先统一唯一数据源和更新规则,再考虑换工具。若已做到每项任务都有负责人和截止时间,仍需手动追踪依赖、催办和阶段交接,才是评估更强流程能力的明确信号。换工具不能替代任务规则。

3. 一张真正能推进工作的任务表,应该设置哪些字段?

我以前做过任务清单,里面写了很多备注和分类,但开会时还是要逐项问进度,表格也经常没人更新。我想知道新手应该从哪些字段开始,才能让表格既够用又不变成填表负担?

先从最小字段集开始:任务名称、负责人、截止日期、状态、交付标准。再按实际需要增加优先级、阻塞原因、依赖任务和交付链接;不要一开始就加入大量分类、评分和汇报字段,因为每个字段都会增加填写与维护成本。

例如“准备活动页面”可以写成:负责人为小林,截止日期为周五,状态为“进行中”,交付标准为“测试链接通过移动端检查”,阻塞原因留空。状态可先用“未开始、进行中、待确认、已完成”四档。若会议仍需逐行追问,通常要检查任务是否写清完成标准、状态是否及时更新,而不是继续加字段。

4. 推荐的 7 款任务推进工具,怎样核实 2026 年是否适合自己?

我担心文章里的免费额度、价格和功能已经过时,也怕试用后才发现团队权限或导出能力受限。正式迁移之前,我该检查哪些信息,才能避免选完工具又返工?

把候选工具当作待核实清单,而不是已完成实测的排名。可先比较电子表格、协作型表格、文档数据库、看板和项目管理工具等类别,再到各产品官方页面确认当前名称、套餐价格、成员限制、自动化额度、权限、导出能力及数据管理说明,并记下核验日期。

迁移前用一个小型真实流程试用,例如活动筹备中的任务分派、状态更新和交付确认;检查新成员是否能独立上手,历史数据能否导出,离开团队的成员能否及时撤权。若涉及客户资料或内部敏感信息,还应先让负责数据与合规的人员确认要求。没有亲自测试的内容,应标为资料核对或场景分析,不要写成实测结论。

核心关键词

读者评论

魏
魏梓萱

按协作复杂度选工具这个思路比较实用,尤其是提醒不要把功能多少当成首要标准。小团队先试运行两周,确实比一开始搭复杂模板更容易发现维护问题。

顾
顾若宁

文中把负责人、交付标准和验收人分开讨论很有必要。任务表即使字段齐全,如果没人持续更新或确认结果,进度数据也未必可信。

程
程佳宁

关于完成率不能单独评价个人的提醒很客观。延期可能涉及依赖等待、需求变更或任务拆分,复盘时先统一统计口径,结论才更有参考价值。

文章包含AI辅助创作:从菜鸟到高手:2026年必备的7款任务推进表格工具推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/168138
