企业级项目组合管理工具对比测评:核心能力与选型建议

企业级项目组合管理工具选型,最容易犯的错误不是漏看一个功能,而是把“项目都能放进看板”误当成“管理层已经能决定哪些项目值得做”。工具演示里,项目进度、任务和报表往往都很完整;真正的分水岭在于:当预算收紧、关键人员冲突、战略优先级改变时,组织能否用同一套数据重新排序、评估影响并执行调整。

企业级项目组合管理工具对比测评:核心能力与选型建议

一、核心结论:先验证决策闭环,再比较产品功能

1. 项目组合管理不是“更多项目看板”

单个项目管理关注某个项目如何按计划交付;项目组合管理关注多个项目之间如何取舍。它需要帮助管理者回答:哪些项目应该启动,哪些需要延后或停止,稀缺人员应投向哪里,项目投入能否对应战略目标,以及组合风险是否正在扩大。

因此,工具功能清单上出现“仪表盘”“甘特图”“任务管理”并不能证明它具备项目组合管理能力。选型时要追问这些数据能否从项目执行层汇总到组合层,又能否从组合层形成明确决策,回到项目负责人那里变成可执行动作。

2. 我建议把选型拆成三道验证

  • 能否看清:管理层能否看到统一口径的项目、目标、资源、预算、风险和收益信息?
  • 能否比较:当项目数量超过团队承载能力时,能否依据一致标准比较优先级,并识别延期、暂停或缩减范围的影响?
  • 能否调整:决策之后,资源、计划、负责人和状态能否更新到执行层,且变更过程可追踪?

这三道验证比“有多少个模块”更接近采购结果。一个界面漂亮但数据不一致的产品,可能只会让旧问题更快地出现在大屏上;一个功能较少但能支持稳定治理流程的工具,反而可能更适合处于建设初期的组织。

3. 目前不应把没有证据的产品比较包装成排名

项目组合管理软件的版本、授权模块、部署方式和实施方案会影响实际能力。若没有可访问的产品文档、实际试用、明确的版本信息和可复核的测试条件,就不能负责任地给出“某产品第一”或“某工具全面领先”的结论。

本文采用可复核的选型评估框架,不虚构厂商测试成绩、价格、客户效果或市场份额。后续如把具体产品纳入评估,应逐项标注产品版本、验证日期、证据来源,并将厂商演示与真实试用分开记录。

企业级项目组合管理工具对比测评:核心能力与选型建议

二、背景与真实场景:为什么项目越多,管理视野反而可能越差

1. 组合失控通常不是“项目没人管”,而是项目之间缺少共同语言

在多部门组织中,项目往往各自有负责人、排期表和汇报材料。问题是,产品部门说“按季度目标排序”,技术部门说“按依赖关系排”,财务部门说“按预算批次看”,管理层又希望知道“哪些项目最能支持战略”。每个项目都能讲清自己的状态,却很难放在同一张决策桌上比较。

这种情况下,工具上线之前先要回答一个基础问题:组织里的“项目”“优先级”“资源投入”“收益”和“风险”分别如何定义?如果同一个项目在不同部门有多个名称,工时口径各自不同,状态更新也没有固定节奏,汇总页做得再精细也无法自动变成可靠决策。

2. 一个多部门团队的模拟场景

以下案例是用于说明评估方法的情景模拟,不是客户访谈、产品实测,也不是任何厂商的效果数据。假设一家约160人的企业有产品、研发、运营和信息技术团队,同时推进18个跨部门项目。管理层每月讨论一次项目状态,项目经理各自维护计划,资源冲突则主要靠会议临时协调。

这个组织的问题并非缺少进度汇报,而是同一位关键工程师可能被三个项目同时列为“主要支持人”;业务部门新增项目后,没有机制判断哪些旧项目应延后;管理层看见延期,却难以区分延期来自需求变化、依赖阻塞还是资源不足。

如果只采购任务协作软件,团队可能更容易更新任务,却未必能回答组合决策问题。如果直接采购复杂的组合管理平台,而立项标准、资源数据和审批责任还没定义,系统则可能把混乱流程数字化。选型的关键不是选“更大”的系统,而是判断当前卡点到底在执行、治理还是数据。

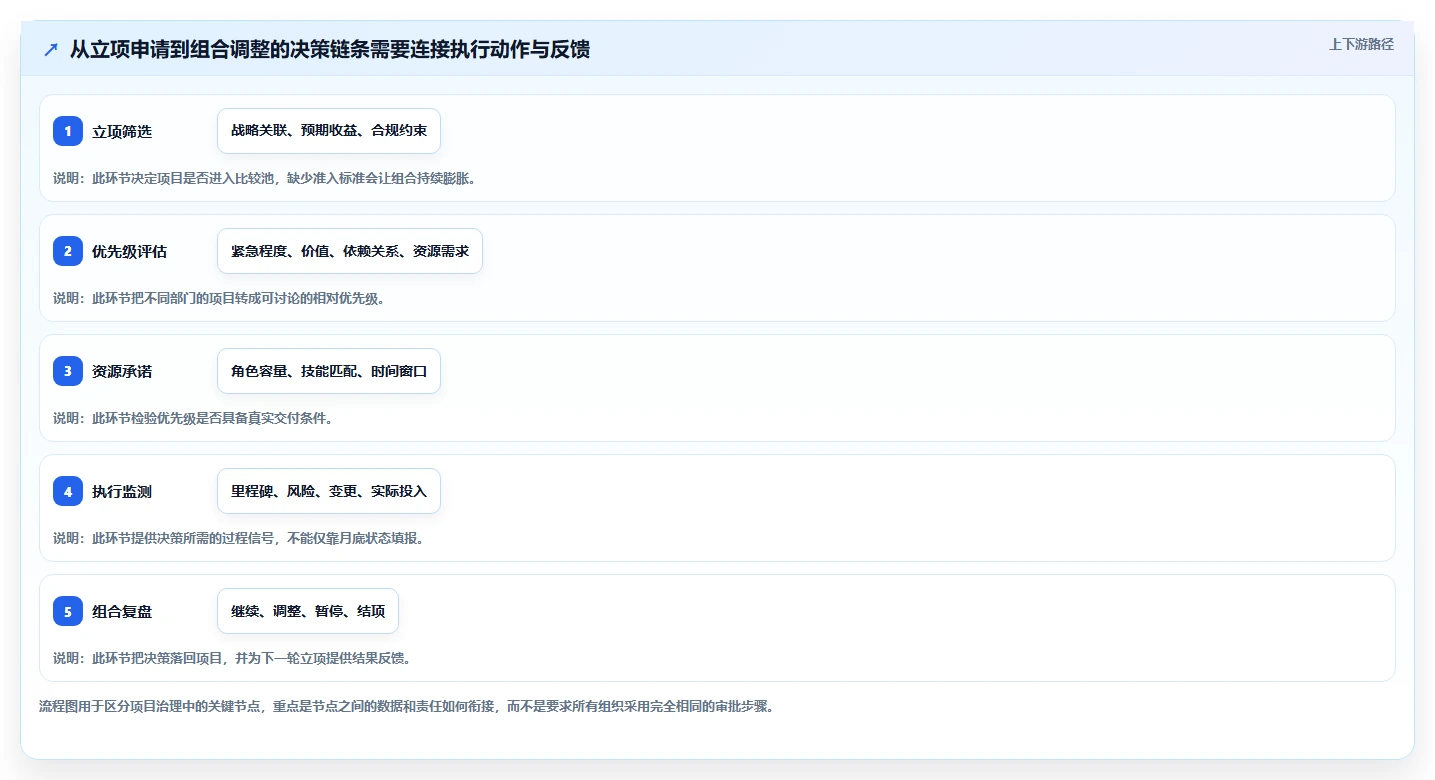

3. 把业务问题翻译成可测试的场景

我建议不要把需求写成“需要资源管理”“需要战略对齐”这类概念词,而要改写成能在演示或试用中完成的动作。例如:“新增一个高优先级项目后,系统能否显示它会挤占哪些已承诺项目的人员容量?”这样,销售演示、技术验证和业务评审才有同一个检查标准。

业务问题 可验证场景 需要观察的证据
项目优先级反复变化 调整一个战略目标权重,重新评估在途项目排序 排序依据是否可解释;变更前后结果能否留痕
关键人员被多项目重复占用 模拟一名关键成员同时被多个项目安排在同一周期 能否发现超负荷;资源调整是否影响项目计划
项目延期后难以判断原因 将依赖任务设为延迟,并查看受影响项目和里程碑 影响关系是否可追踪;预警是否能指向责任人
管理层报表口径不一 用同一批项目数据生成部门视图和组合视图 状态定义、更新时间和统计口径是否一致
立项多、收尾少 走一遍立项、评审、暂停、结项及收益复盘流程 审批规则是否可配置;关闭后数据是否仍可复盘

企业级项目组合管理工具对比测评:核心能力与选型建议

三、常见误区:看起来像选型,实际上没有验证管理能力

1. 把功能清单当作功能证据

厂商资料写“支持资源管理”,不等于它支持组织需要的资源管理。它可能只显示成员名单,也可能支持按技能、周期、项目和容量检查负载;还可能需要额外模块、特定版本或定制配置。采购团队应继续追问:由谁维护数据?数据多久更新?超负荷阈值怎么设?调整后计划如何同步?

同样,“支持战略对齐”也可能只是项目表单里增加一个战略目标字段。真正需要验证的是,管理层是否能按目标查看投入组合,目标发生变化时能否评估项目影响,以及项目收益是否有负责人、指标和复盘周期。

2. 把演示成功当作日常可用

产品演示通常由熟悉系统的人操作,使用事先准备好的数据,复杂权限、异常流程和导入清洗问题则未必出现。真实使用者可能需要面对跨部门权限、重复项目、字段缺失、计划变更、审批退回和历史数据迁移。

所以我会把“演示看到了”与“试用完成了”分开。前者说明产品可以展示某种能力;后者才说明目标用户在接近真实的场景里能否完成任务,并且结果是否符合组织的流程和数据要求。

3. 把项目数量和看板数量当作组合成熟度

有些组织把所有工作都建成项目,导致组合里混有战略项目、常规维护、临时请求和部门日常事项。项目数增加并不意味着治理更成熟,反而可能让优先级讨论被低价值条目淹没。

项目组合的入口需要有边界。对持续性运维、短期工单、创新探索和跨部门变革,组织可以采用不同管理层级,不必把每类工作都纳入同一套审批和汇报流程。工具应能适应合理的分类,而不是迫使所有工作套用一个模板。

4. 只看授权费用,不算实施与运营总成本

企业级系统的成本不止订阅或许可费用。需求梳理、流程配置、接口开发、数据治理、身份集成、迁移、培训、管理员投入和持续维护都可能产生实际成本。若报价没有说明这些边界,采购阶段的单价比较就容易失真。

建议至少建立三年期总拥有成本估算。以下公式是核算框架,不代表某个产品的报价:

三年总拥有成本 = 授权或订阅费用 + 实施配置费用 + 集成与迁移费用 + 培训费用 + 内部管理投入 + 运维与升级费用

其中,内部管理投入容易被漏算。比如每月需要多少小时维护项目主数据、处理权限申请、修复接口异常和支持新用户,都应纳入方案比较。

5. 把部署方式或认证名称当成完整安全结论

安全评估不能只问“是否支持私有化”或“是否有某项认证”。还要确认数据存储区域、备份和恢复方式、访问控制粒度、审计日志、单点登录、权限离职回收、接口密钥管理、数据导出与删除机制,以及合同中的责任边界。

对于监管要求明确的行业,采购、安全、法务和业务团队应提前共同定义不可妥协的条件。若把安全审查放到最后,候选产品可能已经投入大量演示和试用资源,最终仍因部署或数据治理条件不满足而出局。

企业级项目组合管理工具对比测评:核心能力与选型建议

四、专业判断逻辑:建立能复核、能解释、能落地的评分方法

1. 先设淘汰条件,再做加权评分

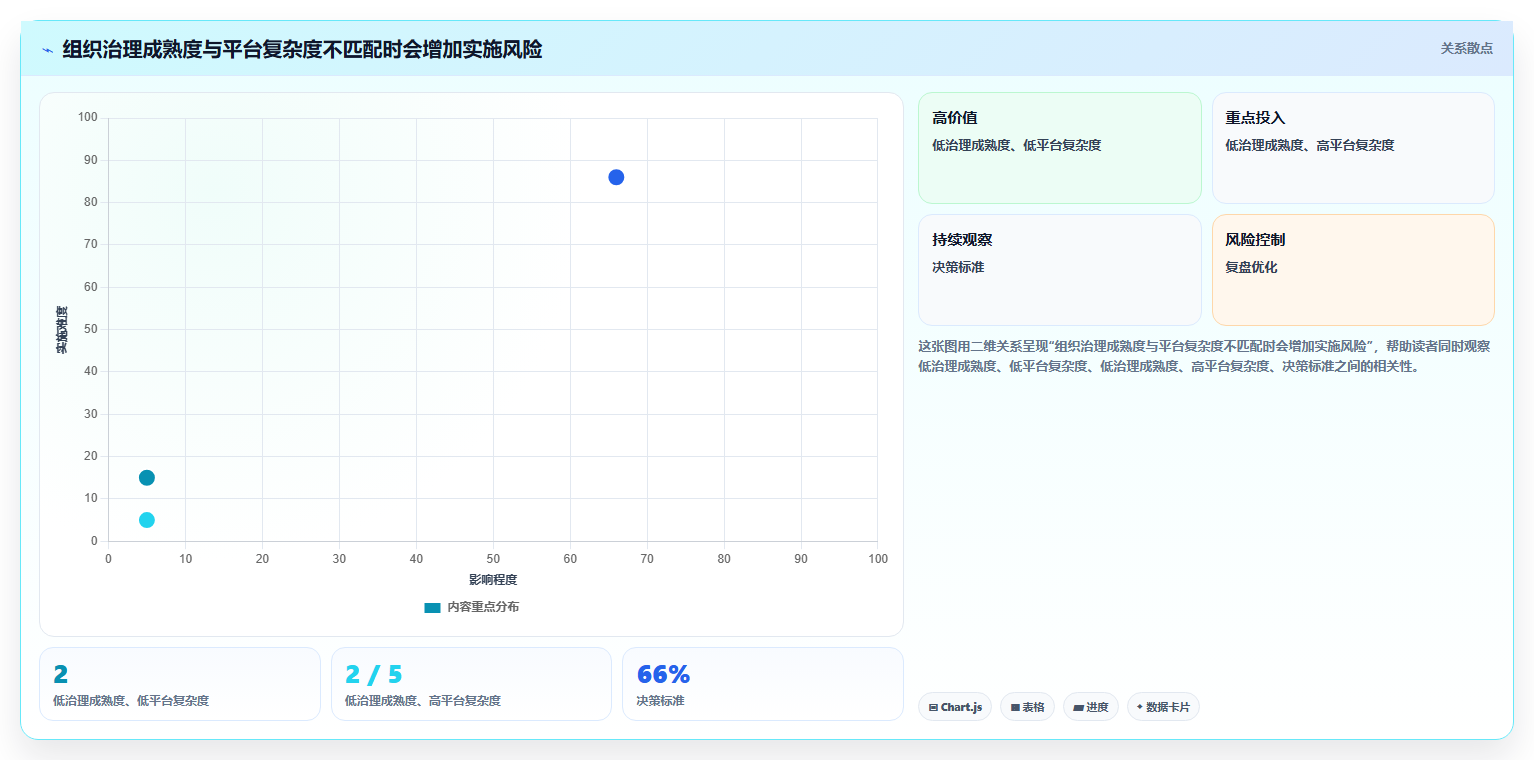

评分表不应让明显不合规的方案靠界面体验或功能数量“加分翻盘”。我通常建议先列出硬性门槛,再对通过门槛的候选方案评分。硬性门槛包括必要部署方式、身份认证要求、数据边界、关键系统集成、关键流程支持和预算上限。

通过硬性门槛后,再比较组合规划、资源管理、治理流程、分析能力、易用性、实施难度和服务支持。权重必须由企业自己的管理问题决定,不存在对所有行业都正确的通用权重。

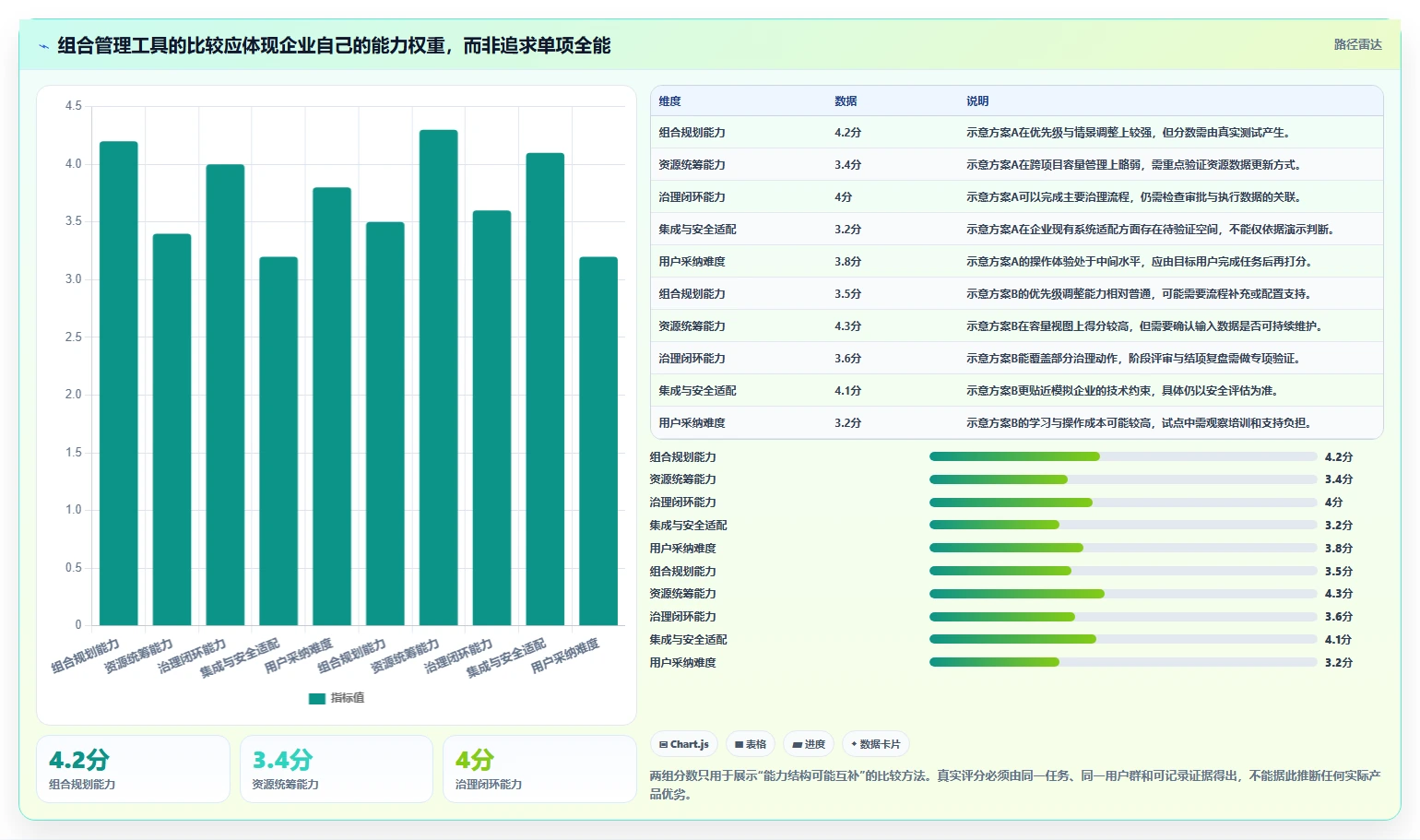

评估维度 建议权重示例 高分需要的证据 容易误判的情况
组合规划与优先级 20% 用多个真实项目验证排序、情景调整和决策留痕 只有目标标签,没有可解释的组合比较
资源与容量管理 20% 检查跨项目角色负荷、周期容量和调整后的计划影响 只显示成员名单或手工填写的百分比
治理与风险闭环 15% 验证立项、阶段评审、变更、升级与结项流程 审批存在,但无法关联后续执行状态
数据与管理分析 15% 同一数据生成部门与组合视图,口径和更新时间可追溯 仪表盘丰富,但指标定义和来源不透明
集成、安全与部署 15% 通过接口文档、技术验证和安全评审 仅凭产品介绍中的“支持集成”或“安全可靠”判断
实施与持续运营 10% 有实施边界、角色责任、培训安排和运维估算 只报软件费用,没有内部运营成本
易用性与用户采纳 5% 目标用户完成指定任务,记录耗时、错误和求助次数 由产品专家代替最终用户操作

表中比例只是示例权重,不应被复制成行业标准。如果组织当前最棘手的问题是预算控制,预算与收益管理应提高权重;如果跨项目人员冲突是主要瓶颈,资源能力就应比界面易用性更重要。

2. 把主观评价变成有证据的评分

每个维度可以采用五分制,但必须写清评分锚点。例如,1分代表无法完成或需要大量人工绕行;3分代表能够完成主要流程,但依赖手工配置或存在明显限制;5分代表在目标流程中可重复完成,数据来源、权限和操作记录也符合要求。

加权总分的计算方式可以写为:总分 = Σ(单项得分 ÷ 5 × 单项权重)。如果某项属于硬性门槛,则不要让它参与加权补偿;未通过就应淘汰或进入条件性整改,而不是靠其他高分抵消。

评分表还要保留证据类型:公开文档、产品演示、试用记录、技术验证、合同附件或用户访谈。两家方案都得到4分,但一家依据厂商口头说明,另一家依据实际试用结果,可信度并不相同。

3. 让所有候选产品完成同一组任务

公平比较的关键不是给所有销售团队相同的演示时长,而是让他们围绕同一组业务场景展示,并且安排最终用户亲自操作。每个候选方案使用同一批脱敏项目数据、同一套角色权限和同一份验收标准,避免演示数据好看但无法横向比较。

  1. 提交一项新项目,关联战略目标、预期收益、风险和资源需求。
  2. 把项目加入现有组合,检查其优先级、依赖关系和资源影响。
  3. 模拟关键成员容量不足,观察系统如何展示冲突及可选调整。
  4. 改变一个项目的范围或日期,追踪相关里程碑和组合视图的变化。
  5. 生成管理层需要的组合报告,并核对指标口径、更新时间和权限。
  6. 暂停或结束项目,检查审批、原因记录和经验数据能否留存。

4. 评分之外,必须记录“无法验证”的项目

如果候选方案没有现场展示某项能力,不应擅自推断它一定支持或一定不支持。应标记为“未验证”,再约定补充材料、试用测试或合同确认。尤其是版本差异、额外模块、接口限制、并发能力和数据导出条件,口头承诺不应代替可追溯证据。

我建议在最终评审中把每个结论分成三类:已验证、条件满足后可验证、仍有风险。这样管理层看到的不只是一个总分,还能知道总分背后哪些能力已经确认,哪些依然依赖实施方案或供应商承诺。

企业级项目组合管理工具对比测评:核心能力与选型建议

五、案例与数据观察:用模拟试点看清系统价值从哪里来

1. 案例边界:下面是流程推演,不是实测成绩

为避免把示意数字误当成厂商成效,先说明案例边界:下面仍以约160人的模拟组织、18个跨部门项目为例。所有比例、耗时和评分都是为了演示试点如何设计的情景模拟数据,不是来自真实客户,也不是对任何产品的测试结果。

试点目标不设成“效率提升30%”这类未经验证的承诺,而设成三个可观察问题:项目状态汇总是否更快,资源冲突是否更早暴露,管理层是否能在同一会议中基于一致口径作出调整。试点开始前要先记录基线,否则上线后的变化没有比较依据。

2. 从基线到试点:先测流程指标,不只测登录人数

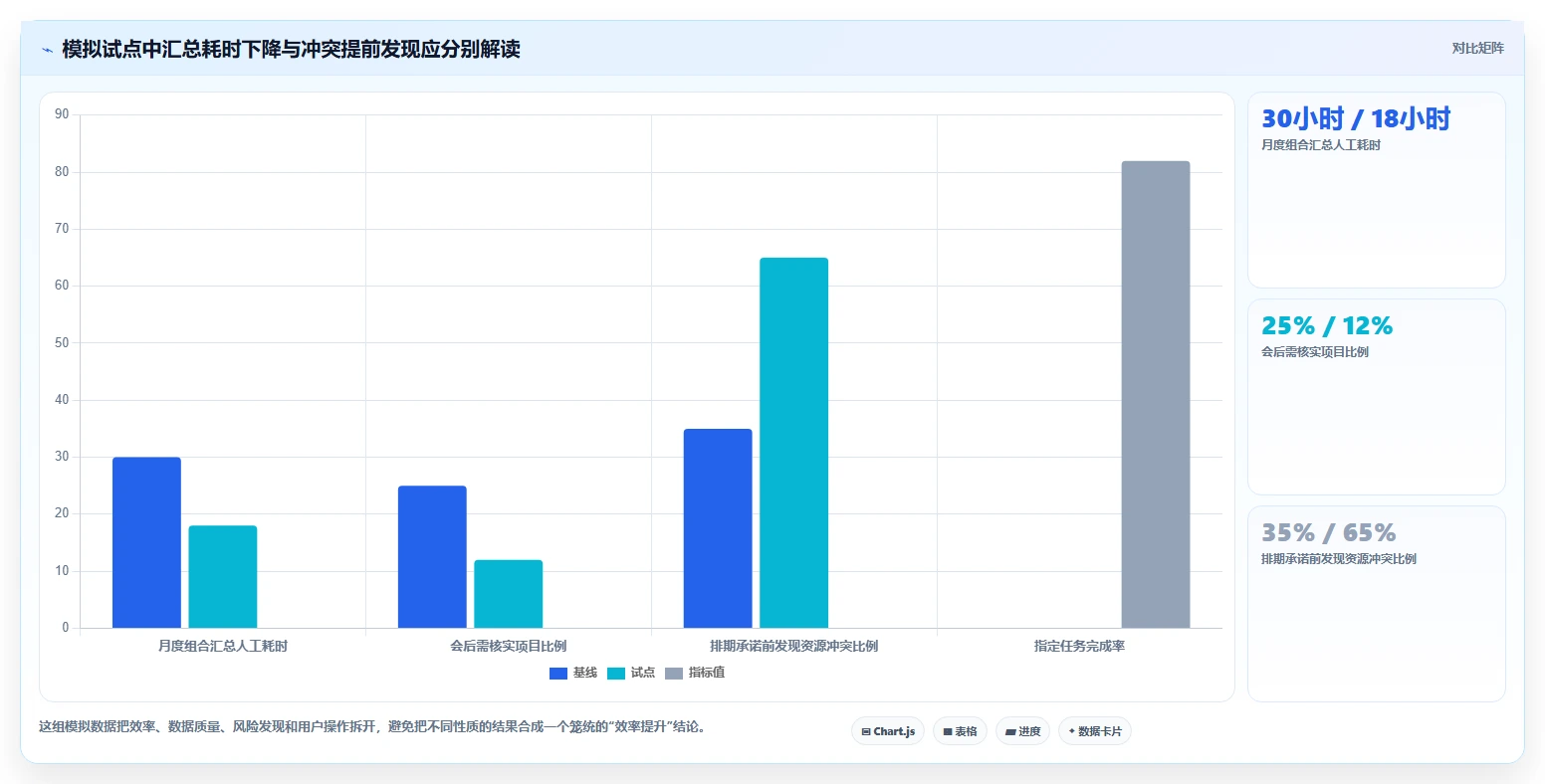

模拟基线设定为:月度组合状态汇总需要约30小时人工整理;关键人员负荷冲突通常在项目排期后才被发现;管理层讨论时约有四分之一的项目状态需要会后补充核实。试点期间,把汇总时间、冲突发现时点和数据核实比例作为过程指标。

假设试点后,汇总所需人工时间下降到18小时,资源冲突更多在承诺排期前被识别,需会后核实的项目比例由25%降到12%。这些数字只能说明一种可能的测量结构,不能当作工具上线的预期效果;真实结果还取决于数据质量、流程纪律、用户采用和项目复杂度。

3. 解释变化时,要区分“软件效果”和“流程效果”

假设试点汇总时间下降,不能立即归因于软件。也可能是试点减少了字段数量、统一了项目状态定义、取消了重复汇报,或者由PMO集中维护了数据。评估时应记录流程改变,最好将系统能力和管理动作分开观察。

同理,发现资源冲突变多,不一定代表试点失败。过去组织可能只是没有看见冲突;现在冲突被提前暴露,反而说明视野改善。更有价值的结果是,冲突是否更早进入决策,是否有明确负责人处理,以及处理后项目计划是否同步更新。

试点指标 模拟基线 模拟试点值 如何解释
月度组合汇总人工耗时 30小时 18小时 观察信息汇总是否减少重复抄录;需记录是否同步改变了报表流程
会后需补充核实的项目比例 25% 12% 观察状态口径和数据维护是否改善;项目复杂度不同会影响可比性
排期承诺前发现资源冲突的比例 35% 65% 观察风险暴露时点是否前移;发现更多冲突不等于冲突变多
试点用户指定任务完成率 未建立基线 82% 观察目标用户能否独立操作;需注明任务难度和样本人数

企业级项目组合管理工具对比测评:核心能力与选型建议

4. 如何把示意案例改造成企业自己的试点

企业正式试点时,应挑选具有代表性的项目,不要只选最规范、最配合的团队。样本里最好包含不同部门、不同规模、依赖关系复杂的项目,以及至少一个存在资源冲突或范围变更的项目。

试点开始前,先约定指标定义、数据来源、统计周期、责任人和排除条件。例如“汇总耗时”是人工编辑时间还是从开始收集到报告完成的日历时间?“冲突发现”是系统自动提示还是会议中有人提出?如果口径不一致,试点前后的数字就不具备解释力。

  1. 选择一个有限的业务范围,建议先覆盖一个组合或一个跨部门业务线。
  2. 冻结一组试点场景和指标定义,避免试点中途改口径。
  3. 记录上线前基线,并保存样本规模、项目类型和数据质量说明。
  4. 让项目负责人、PMO、资源经理和管理层代表分别执行任务。
  5. 每周记录问题、绕行操作、人工补录和权限阻塞,不只看系统访问次数。
  6. 试点结束后,将收益、成本、未验证项和推广风险一起提交决策。

六、工具类别与选型建议:不同产品形态解决的问题并不相同

1. 轻量项目协作工具:适合从可视化和执行纪律入手

这类工具通常更适合任务分工、进度跟踪、团队协作和基础项目视图。如果组织项目数量有限,管理问题主要是任务状态不透明、责任人不清晰或信息分散,可以先用轻量工具改善执行协同。

它的边界也要看清:如果组织需要跨组合资源容量、投资情景分析、复杂审批或收益追踪,基础协作能力未必足够。评估时不要因为它的界面易用,就默认它能承担组合治理;也不要因为缺少高级组合功能,就否定它在轻量场景中的价值。

2. 项目管理平台:适合需要统一项目执行和组织协作的团队

项目管理平台通常覆盖多个项目和团队的执行协作,适合已有一定项目治理要求、希望统一流程与数据入口的组织。重点应验证跨项目视图、权限、模板、工作流、接口和报表是否符合实际使用方式。

如果把PingCode纳入候选评估,可以把它作为项目管理平台候选之一,按照同一套任务、证据和评分规则进行验证。不要因为品牌名称或产品定位就预设其适合所有组合管理场景;应逐项确认当前版本、具体模块、部署方式、组合层能力、接口范围和服务边界,并由目标用户完成真实操作。

3. 企业级项目组合管理平台:适合需要治理、资源和投资视角的组织

当组织有多个项目组合、跨部门资源冲突频繁,管理层需要比较投资优先级和战略目标,或者项目治理涉及正式阶段评审与组合调整时,才有必要重点评估更完整的组合管理能力。

更完整也意味着更高的实施要求。若项目分类、资源数据、指标定义和治理责任尚不稳定,平台能力可能被大量定制和人工维护消耗。此时应先明确最小治理流程,再评估系统能否以合理成本支撑,而不是把所有理想流程一次性塞进首期实施。

组织现状 优先考虑的能力 主要风险 建议行动
项目少,团队主要缺少任务透明度 易用协作、项目计划、责任与状态 过早引入复杂治理造成使用负担 先建立基础项目模板和状态定义
项目跨部门,报告口径不一致 统一项目数据、权限、流程和跨项目视图 把字段统一误认为数据质量自然改善 先梳理指标责任人和更新节奏
资源冲突持续影响交付 角色容量、周期负荷、情景调整与冲突升级 人员数据没有维护责任,视图迅速失真 先选关键角色和有限团队做资源试点
管理层需要调整投资组合 战略关联、项目优先级、预算与收益跟踪 优先级公式黑箱化,管理者不信任结果 公开决策规则,系统建议由人复核
安全和部署要求严格 数据边界、权限、审计、部署和灾备验证 安全条件后置导致候选方案无效 先完成技术与合规门槛筛选

企业级项目组合管理工具对比测评:核心能力与选型建议

七、落地行动:从需求梳理、试用到合同验收

1. 需求梳理:区分必须满足、希望具备和暂不需要

需求清单可以分为三层。第一层是硬性要求,例如法规、安全、部署和核心系统集成;第二层是业务必需能力,例如项目优先级、关键资源视图、阶段审批或组合报告;第三层是增强功能,例如高级情景分析或自动化提醒。

分层的目的不是降低要求,而是减少需求膨胀。每个需求都应有提出部门、使用场景、决策价值、验收方式和责任人。无法回答“谁会用、用来做什么、怎么验收”的需求,先放入待澄清列表,不要直接成为采购承诺。

2. 试用设计:以真实工作流代替功能巡展

试用环境应尽量使用脱敏后的真实数据结构,包括项目分类、角色、依赖、里程碑和权限关系。数据不必大量,但必须能代表组织的复杂性。只有空白模板和单项目演示,很难验证跨项目关系和数据治理难点。

建议试用任务控制在可完成的范围内,同时覆盖新增、变更、冲突、汇总和结束等关键动作。每项任务记录完成率、耗时、人工绕行、求助次数和结果正确性。登录人数只能说明访问发生过,不能证明系统真的融入工作流程。

3. 技术与安全评估:把架构问题转成可验收条件

技术验证应覆盖接口、身份认证、数据同步、权限、审计、备份、恢复、容量和退出机制。对于关键集成,不要只确认“有接口”,还应明确数据字段、调用方向、同步频率、失败重试、错误处理、接口限流和维护责任。

合同或技术附件中应明确未验证能力的边界。例如某功能是否包含在当前授权中,是否需要定制开发,后续升级是否影响配置,数据导出是否包含附件和审计记录,服务响应时间如何定义。明确这些条件,能避免上线后才发现“产品支持”与“项目交付包含”不是一回事。

4. 试点验收:同时验收益、风险和运营负担

试点验收不要只问“用户是否喜欢”。应至少从四个方面检查:业务问题是否改善、关键流程是否可重复执行、数据是否可信、运营成本是否可接受。若业务收益有改善,但数据维护耗时大幅增加,就要讨论是否能简化字段或调整责任,而不是直接推广。

建议在试点复盘中为每项结论附上证据:测试任务记录、会议决策记录、系统导出数据、用户访谈、技术验证结果和未解决问题清单。高影响未解决项应有负责人、计划日期和是否构成推广阻断的判断。

5. 合同和推广:避免一次性全面铺开

企业级系统通常需要组织变更和持续运营。更稳妥的方式是先选定一个具备代表性的组合试点,稳定项目主数据、角色责任和汇报节奏,再决定是否扩大范围。推广计划要包含管理员培养、用户支持、数据治理和流程复盘,不应只写培训场次和上线日期。

若管理层要求快速全面上线,应至少确保核心流程已经定义、数据责任人已经确定、接口风险已经验证、推广支持资源已经落实。否则上线范围越大,旧流程和新流程之间的差异越难收敛,最终可能出现“系统里一套、会议上另一套”的双重账本。

七、落地行动:从需求梳理、试用到合同验收

八、不同情况下的取舍:没有一种工具适合所有管理阶段

1. 如果项目治理还不成熟,优先降低复杂度

当组织连项目准入、状态口径和负责人都没有统一时,先别把“高级组合分析”当作首要目标。可以先建立最小项目台账、统一关键字段、明确状态更新周期,并选一条业务线试运行。先让数据能被信任,再逐步增加资源、收益和情景分析能力。

这种选择的代价是短期内可能无法获得完整的组合投资视图。收益是降低实施失败风险,让组织有时间形成稳定的工作习惯。对于治理刚起步的团队,简单但持续使用的流程,通常比完整但没人维护的模型更有价值。

2. 如果资源冲突是主痛点,优先看输入质量和决策责任

资源视图只有在人员角色、投入周期、可用容量和项目承诺有人维护时才有意义。若管理者不愿意对资源优先级作决定,工具只能展示冲突,不能替代组织解决冲突。选型时既要验证系统能否呈现负荷,也要确认谁有权在冲突出现后做取舍。

可以先从关键岗位和高冲突团队做小范围试点。不要一开始就要求全员按小时填报,除非组织确实需要这种精度,也有明确的业务用途。记录过细会增加维护负担,数据却可能因用户随手填报而失真。

3. 如果管理层追求战略对齐,优先检查目标与收益是否可追踪

项目关联战略目标,只是对齐的起点。还要确定项目的预期结果、衡量指标、结果负责人和复盘时间。若目标字段只能在立项时选择,项目结束后没有结果回顾,所谓战略关联就容易变成静态标签。

在此类场景下,采购团队应把“项目投入如何被调整”和“项目结果如何反馈下一轮投资决策”纳入试用。若工具只能做目标展示,却无法支持管理流程,则需要判断是产品边界、数据设计还是组织制度的问题,不要急于把差距全部归因于产品。

4. 如果安全和合规是硬约束,先筛选后评分

安全条件不应作为普通加分项。只要数据位置、部署方式、权限审计或合同责任不满足组织要求,就应直接判定为不适用,或者明确列出整改前提和成本,再进入比较。

这种做法可能会减少候选产品数量,也可能让采购周期变长,但能避免在业务团队投入大量评估成本后才发现无法通过安全审查。对于受监管行业,早期技术筛选往往比后期商务谈判更能节省时间。

5. 如果预算有限,优先选择可分阶段实现的方案

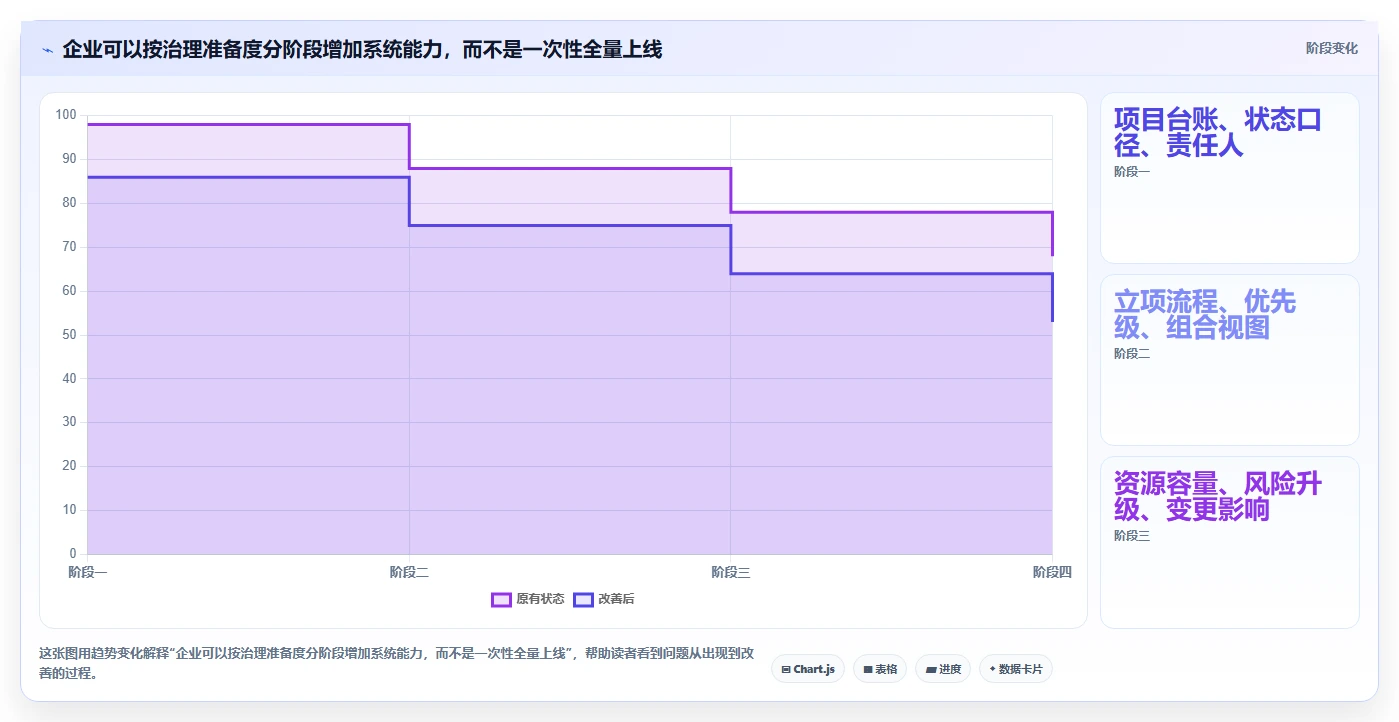

预算受限时,不要只找报价最低的产品,而应比较分阶段实施成本。第一阶段可能只覆盖项目台账、优先级和组合报告;第二阶段再补充资源容量、预算、接口和收益复盘。关键是确认后续扩展不会迫使组织推倒重来,也不会产生无法接受的迁移成本。

同时要明确哪些环节可以暂时人工完成,哪些必须由系统支撑。人工流程不是天然低成本:如果每月需要大量人力整合不同部门表格,省下的授权费用可能会转化成持续的运营支出。

企业级项目组合管理工具对比测评:核心能力与选型建议

九、最终判断:好工具不替管理层做决定,但能让决定更早、更清楚

1. 选型结论要回到三件事

第一,组织需要改善的管理决策是什么;第二,候选工具是否能在真实流程中支持这些决策;第三,数据、人员和运营条件是否足以让能力持续发挥。只要其中一项没有答案,功能对比和品牌排名就不足以形成可靠采购结论。

我更愿意把项目组合管理工具看成一套“决策基础设施”,而不是一个自动产生治理能力的软件。它可以减少信息汇总和状态核对,让项目之间的依赖、资源冲突与风险更可见;但它不能替管理者定义战略,也不能替组织承担停止项目、调整预算和重新分配人员的责任。

2. 下一步怎么做:用四周完成一次有边界的评估

  1. 第一周:访谈项目负责人、PMO、资源经理和管理层,收集重复出现的决策问题,选出不超过五个优先场景。
  2. 第二周:确定硬性门槛、候选产品类别、评分锚点、试用数据和任务脚本,并把安全评估提前启动。
  3. 第三周:让候选方案完成相同任务,由最终用户操作,记录结果、耗时、绕行方式、证据来源和未验证项。
  4. 第四周:核算三年期总成本,评估组织准备度,形成试点范围、推广条件、风险清单和阶段性决策建议。

四周只是便于安排的项目节奏示例,不是所有企业都必须遵守的固定周期。若集成复杂、安全审查严格或业务流程尚未厘清,应先扩展验证时间,而不是为了按期完成评分而把风险留到上线以后。

3. 记住一个不太讨喜、但更实用的判断

如果组织无法说明“哪些项目应该被停止或延后”,那么再强的项目组合工具也只能让项目清单更整齐。相反,当优先级规则、资源责任和决策节奏已经明确时,工具才有机会把这些规则变成可追踪的日常工作。

因此,选型的起点不是问哪款工具功能最多,而是拿出一项正在发生的组合冲突,观察候选方案能否帮助组织看清影响、做出取舍、执行调整并复盘结果。下一步可以先组织一次90分钟的选型工作坊,只讨论三个真实项目:一个高优先级新项目、一个资源冲突项目和一个延期风险项目。用这三个场景建立需求和试用脚本,比先收集几十页功能清单更能接近正确决策。

常见问题解答(FAQ)

1. 企业级项目组合管理工具和普通项目管理工具有什么区别?

我现在用的工具能分任务、排进度,也能看单个项目的状态,但几个项目抢同一批人时,还是要靠表格协调。我不确定这只是现有工具没配置好,还是已经到了需要项目组合管理能力的阶段。

判断区别,不要先看产品名称或功能列表,先看管理对象:普通项目管理主要回答“这个项目怎么按计划完成”,项目组合管理则要回答“多个项目里哪些优先、资源怎么分、组合风险如何控制”。有些平台同时覆盖两类场景,是否具备组合能力应按实际流程验证。

可以用一个具体场景做分界测试:两个项目同时需要同一位关键专家,管理者能否在同一视图中比较它们的战略优先级、资源占用、预算和预期结果,并据此调整计划?如果只能看到任务和进度,冲突仍需线下汇总协调,它解决的主要还是项目执行问题。

如果项目数量少、资源相对独立、优先级稳定,先改善项目流程和数据口径通常比采购新系统更重要。若跨部门项目持续争抢资源、项目优先级频繁变化,且管理层缺少统一的组合视图,才更值得评估项目组合管理工具。

2. 企业选型时,项目组合管理工具应该按哪些维度评分?

我看过一些功能对比表,几乎每款工具都写着支持报表、资源管理和流程配置,但这些描述很难帮我区分实际能力。我想建立一套能用于内部评审的评分表,又担心权重照搬别人的标准会误导决策。

评分权重应由企业当前最需要改善的决策决定,而不是把功能数量平均分配。

可先用以下权重作为讨论起点,再根据治理成熟度、行业要求和项目类型调整: 评估项示例权重验证重点 组合优先级与情景规划25%能否比较项目、调整优先级并呈现影响 资源与预算统筹20%能否识别跨项目资源冲突和预算偏差 治理与风险流程15%能否支持立项、评审、审批和风险升级 数据分析与报表15%指标是否可配置、数据更新是否及时 集成、安全与部署15%是否满足现有系统和安全要求 实施与总拥有成本10%是否计入实施、培训、接口和运维成本 每项建议按0,5分打分,并给分数附上证据:产品文档、现场演示、试用结果或合同材料。

权重只是示例,不是行业标准;如果企业首先受安全或部署要求约束,应将其设为准入条件,而不只是评分项。

3. 怎样设计项目组合管理工具的试用,才能看出真实差异?

我担心供应商演示时准备好的数据和流程太顺,实际上线后却发现资源视图、审批或报表都要额外配置。我想知道试用期间应该让候选工具完成哪些任务,才能避免只凭界面和演示效果做决定。

给所有候选工具使用同一组业务场景和数据,不要只让供应商演示预设案例。至少准备若干个在进行项目、有限的关键人员、预算上限、优先级规则和一项突发变化,例如关键人员被临时调走。要求每个工具依次完成立项信息录入、组合优先级调整、资源冲突识别、计划变更后的影响查看,以及组合报表生成。

记录完成时间、需要人工补录的字段、是否依赖定制、数据能否追溯,并由实际使用者而非只有项目管理员参与评分。试用前先写下验收线,例如“关键资源冲突能在一个组合视图中定位”“调整优先级后能说明受影响的项目和资源”“管理报表可追溯到数据来源”。这些是企业可自行设定的测试标准,不是通用行业基准;

无法现场验证的能力应标记为待核实,不能直接按已支持计分。

4. 项目组合管理工具的总成本和实施风险,选型时怎么评估?

我过去比较软件时,容易先看授权报价,但后来发现实施、接口、培训和长期维护也会占用预算与人力。我想在采购前把这些成本摊开,同时判断系统上线后会不会只是多了一套需要维护的数据。

可先按总拥有成本核算,而不是只比较授权费:总成本=软件授权+实施配置+数据迁移+接口开发+培训+运维支持+后续扩容。要求报价明确用户数、模块范围、实施边界、接口费用、升级支持和续费条件;没有书面依据的估算应单独标为不确定项。实施风险通常先暴露在流程和数据上。

选型前抽查项目名称、负责人、阶段、预算和资源字段是否有统一定义,并明确哪些系统是权威数据源;如果不同部门对“完成”“延期”或“资源占用”的定义不一致,再好的仪表盘也可能只是把口径差异显示得更漂亮。

更稳妥的做法是先选一个跨部门、项目数量可控的范围试点,约定上线前后要观察的指标,例如组合数据完整率、资源冲突发现时间、月度报表整理工时。试点结果应与原有基线比较,并把维护责任落实到具体角色,再决定是否扩大部署。

核心关键词

读者评论

姜
姜清越

文中把组合管理和单项目任务管理区分得很清楚,尤其是优先级变化后能否同步调整资源和计划,这确实比看板数量更值得验证。

钟
钟嘉禾

用真实场景测试超负荷、延期影响和审批退回,比单看演示更能发现问题。建议试点时让项目负责人和实际使用者都参与。

孙
孙宇轩

三年总拥有成本的核算提醒很实用,内部管理员、数据迁移和培训经常不在初始报价里,采购比较时确实容易漏掉。

薛
薛予安

评分权重不应照搬示例这一点很重要。不同组织的主要矛盾不同,先明确硬性条件,再按实际管理问题调整权重更稳妥。

王
王思妍

文章没有给出未经验证的产品排名,而是说明证据和版本要求,态度比较审慎。不过实际选型还需要结合本组织的数据基础和治理成熟度。

文章包含AI辅助创作:企业级项目组合管理工具对比测评:核心能力与选型建议,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/165759

赞 (0)
飞飞飞飞
知识管理工具怎么选?8款主流产品测评与选型建议
上一篇 7小时前
硬件研发管理工具怎么选?主流产品测评与选型建议
下一篇 7小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
