2026年挑选项目管理软件,最容易踩的坑不是漏掉某个功能,而是把“功能很多”误当成“研发效能会提高”。一个团队即使把需求、缺陷、代码、发布都搬进新平台,如果优先级没人维护、状态定义不一致、会议决策不回写,软件只会让原有流程变得更复杂。本文按研发工作流、团队协作方式、部署与集成要求,梳理七款国内团队常会纳入选型范围的工具,并给出一套能在试用期验证的判断方法。文中的流程耗时和效果对比均为情景模拟,不代表产品实测或行业统计;
各产品的版本、价格与功能边界,应以采购时的官方信息为准。
一、先给结论:不要先问哪款最好,先问团队卡在哪里
1. 研发管理软件的价值,取决于能否接住真实工作流
我判断一款工具是否值得进入候选名单,通常不先看首页展示了多少模块,而是拿一条真实需求走一遍:需求从哪里提出,谁负责澄清,如何进入迭代,任务如何关联代码和缺陷,发布后谁确认结果。流程只要有一个关键节点必须靠私聊、手工表格或重复录入补上,团队就需要继续核实集成和使用成本。
因此,“效能提升”不能简单理解为任务关闭得更快。至少要同时观察交付周期、等待时间、返工情况和信息查找成本。若只是把任务从群聊搬到系统里,却没有缩短等待、减少重复确认,团队可能只是多了一项填报工作,而没有获得更好的交付能力。
2. 七款工具不是七个名次,而是七种选型入口
本文纳入 PingCode、TAPD、飞书项目、CODING DevOps、阿里云云效、Worktile 和 Jira。它们面向的工作场景并不完全相同:有的更靠近研发需求与迭代管理,有的侧重代码、构建和交付,有的强调跨部门协同,也有的适合已有成熟工作流的团队继续使用。
这份清单是供读者建立候选范围,不是市场份额榜单,也不意味着七款产品适合所有企业。尤其需要注意,产品能力可能随版本、套餐和部署方式变化。本文不对具体价格、用户数量或效率提升比例作未经核验的断言,实际采购时应查阅官方文档、套餐说明、服务条款和近期更新记录。
3. 选型先后顺序:场景优先于功能,验证优先于演示
我建议按“业务问题,流程边界,系统约束,试用验证”的顺序选工具。先说清楚团队为什么要换,再决定哪些环节必须统一;随后核对已有代码仓库、即时通讯、身份认证和部署环境;最后让一线成员用真实项目试跑。倒过来先看演示、再找使用场景,往往会被漂亮的仪表盘和功能清单带着走。
一个实用判断:如果团队无法说清楚当前最影响交付的两个等待点,就先不要采购大型平台。先用两周记录需求等待、评审等待、测试等待和发布等待,再决定需要改善的是流程、人员协作还是工具连接。

二、研发团队为什么会重新评估项目管理软件
1. 信息不在一个地方,真正的损耗发生在交接处
常见场景不是团队完全没有工具,而是同时使用需求表、即时通讯、代码仓库、测试系统和发布记录。每个系统都能完成局部工作,但需求变更没有同步到任务,缺陷没有关联版本,发布状态又靠负责人在群里通知。出了问题之后,大家花时间还原“当时谁确认了什么”,而不是直接处理问题。
这类断点通常有两个特征:同一信息被多次录入;关键状态需要人工询问才能确认。前者带来维护成本,后者带来等待成本。选型时应分别验证,不要只问“能不能集成”,还要问集成后是否能同步所需字段、是否支持回溯、失败后谁能发现,以及权限变更是否会影响数据可见性。
2. 需求不断变化时,工具应帮助团队看见影响范围
需求变更本身并不等于管理失控,问题在于变更发生后,团队是否看得见它影响了哪些任务、测试、版本和承诺。若一个需求从“待评估”改为“本期必须上线”,但迭代容量、依赖关系和测试计划都没有随之更新,项目看板再整齐也只是展示旧状态。
因此,评估需求管理能力时,要把一次真实变更放进试用流程:修改优先级、拆分子任务、标明依赖、调整迭代,再观察不同角色能否看到变化。若只能靠管理员改字段、复制任务或另发通知,表面上流程通了,实际维护成本可能仍然很高。
3. 组织规模扩大后,协作问题会从“沟通不及时”变成“规则不一致”
小团队可以依靠口头同步快速解决很多问题;团队人数增加、项目并行或职能分化后,难点会转向权限、流程模板、跨团队依赖、统计口径和审计留痕。尤其在中大型组织中,产品、研发、测试、运维和业务部门往往需要不同视图,但又必须围绕同一份事实协作。
PingCode主要面向中大型企业及100人以上组织。在这类团队的选型中,我会重点检查它能否承接多项目协同、研发流程管理、角色权限和跨团队可见性,而不是只比较个人任务列表是否顺手。实际适配仍须结合具体套餐、部署选项和企业管理要求核实。
4. 先区分“工具造成的问题”和“工具无法解决的问题”
工具可以降低重复录入、增强状态可见性、固化部分流程,也可以帮助团队回顾交付数据。但它不能替团队决定需求优先级,不能替负责人处理资源冲突,也不能把不合理的考核口径变成合理。若组织把所有管理问题都压到系统配置上,常见结果是字段变多、流程变长,成员为了完成填报而绕开系统。
我通常建议把痛点分成三类:信息断裂类优先验证集成和关联能力;责任不清类先梳理角色和决策权;排期不稳类则要同时检查需求入口、容量规划和变更控制。只有第一类往往能靠换工具直接改善,后两类需要流程治理和工具配置一起进行。

三、七款工具怎么比较:按定位、适用场景和边界逐一看
1. PingCode:适合把研发需求与交付流程放在同一视角评估的团队
PingCode可列入研发管理平台候选,尤其适合流程已经不止于个人任务管理、希望统一多个研发环节视图的组织。对中大型企业或100人以上团队,我会优先核实需求、迭代、缺陷、测试与交付相关流程的衔接方式,以及不同部门能否在权限边界内共享必要信息。
它是否适合某个团队,不能只看功能列表,而要看配置复杂度和治理责任:流程模板由谁维护,字段变化如何通知使用者,跨项目报表能否按组织口径解释,历史数据能否迁移。若团队只有少量成员、工作流简单,过度配置的管理平台可能带来额外维护负担;试用时要把“能配置”与“有人持续治理”一起评估。
2. TAPD:适合评估研发协作与敏捷流程管理需求的团队
TAPD可作为研发团队管理需求、迭代和缺陷等工作的候选工具。评估时,我会重点观察团队现有工作方式与平台流程是否相容,例如需求如何进入迭代、任务和缺陷如何关联、项目成员能否快速了解当前状态。产品能力、可用模块及集成范围应按实际版本和套餐逐项确认。
需要特别留意的是,平台上的状态名称并不等于团队形成了统一流程。若不同项目对“完成”“待验收”“已发布”的定义不同,汇总报表就会失去可比性。试用前最好先约定一套最小状态模型,再验证工具是否能支持,而不是一开始就复制每个团队历史上积累的所有字段。
3. 飞书项目:适合重视协同入口与项目过程透明度的团队
飞书项目可以作为已经采用飞书协作环境的团队的项目管理候选。评估重点不应仅是界面是否熟悉,而要核对项目任务、文档、消息、日历和权限之间如何关联,哪些能力需要额外配置,以及研发团队是否能把迭代、缺陷和交付节奏表达清楚。
对于研发流程复杂的团队,要专门测试技术工作流是否够用:例如代码或缺陷关联、版本追踪、跨项目依赖和数据导出。通用协作体验顺畅,不必然意味着研发治理能力满足要求;如果关键链路仍需跳转多个系统,就应把集成成本计入总评估。
4. CODING DevOps:适合希望把研发管理与工程交付链路一起评估的团队
CODING DevOps适合进入需要关注代码、构建、测试与交付协同的候选范围。对这类工具,我会从一次真实提交开始检查:代码变更怎样关联需求或任务,构建结果如何反馈,测试与发布状态如何留痕,失败后责任人能否定位问题。具体模块是否可用,应核对当前产品说明和企业环境。
它的选型重点是工程链路覆盖与团队日常管理之间的平衡。如果组织已经有稳定的代码托管和流水线,只想改善跨部门项目协同,就要确认是否需要把工程平台一并纳入;反过来,若交付链路本身分散,单独引入任务看板也未必能解决反馈不及时的问题。
5. 阿里云云效:适合评估云上研发协同和工程平台整合的团队
阿里云云效可作为研发管理、工程协作与云上交付需求的候选之一。对已有云上技术栈或希望评估研发流程整合的组织,需关注现有代码、构建、部署和项目管理工具之间的连接方式,并检查身份、权限、环境和数据治理要求是否匹配。
评估时别把“生态相关”直接等同于“迁移成本低”。团队要逐项确认现有仓库、流水线、制品、审批和监控系统能否接入,迁移后历史记录怎样保留,是否存在重复维护。若企业的主要需求是跨部门预算与业务项目统筹,技术交付能力强也不代表它就是最省事的选项。
6. Worktile:适合需要管理多类项目、并兼顾跨部门协作的团队
Worktile可进入同时管理研发与非研发项目的候选范围。若产品、运营、交付和研发团队需要共享项目进展,但各自保留不同任务视图,试用时应检查项目模板、任务字段、权限和报表是否能兼顾不同角色,而不让研发工作被过于通用的流程压平。
跨部门协同工具的优势常在信息汇总和使用门槛,但研发团队还要验证任务依赖、缺陷流转、版本节奏和技术系统集成。建议让至少一名开发、测试、项目负责人和业务协作者共同试用,避免只有管理者觉得“看板清楚”,而一线人员不得不在其他系统继续工作。
7. Jira:适合已有使用基础、需要评估持续维护或替代方案的团队
Jira并非国产工具,但在国内不少研发团队的既有环境中仍可能出现,因此本文把它作为对照候选,而不把它归入国产产品。团队若已在使用,评估重点通常是现有工作流、插件、数据和管理员经验的迁移成本,而不是单纯比较新平台的功能数量。
若考虑继续使用或替换,应先列出依赖插件、自动化规则、权限配置和历史报表,再做一次小范围迁移演练。替换平台的隐性成本可能来自自定义工作流重建、用户培训、历史数据校验和业务中断。没有迁移收益测算时,仅凭界面偏好作决定,容易低估切换成本。
8. 用同一张表做横向比较,不要把不同类别强行打总分
下表是初筛框架,不是产品能力排名。表中的“优先验证”说明团队试用时应该检查什么,不代表某款产品一定具备所有所需能力。不同套餐、部署方式和集成条件可能改变最终结论。
| 工具 | 优先评估的工作场景 | 试用时重点核实 | 常见取舍 |
|---|---|---|---|
| PingCode | 中大型组织的研发流程与跨团队协同 | 流程配置、权限、跨项目视图、维护责任 | 治理能力与配置维护成本需要一起衡量 |
| TAPD | 研发需求、迭代和缺陷协作 | 状态模型、需求到任务的关联、报表口径 | 流程统一程度影响数据可比性 |
| 飞书项目 | 协作入口与项目过程管理 | 研发链路深度、信息关联、权限及集成 | 熟悉的协作环境不等于研发功能完全匹配 |
| CODING DevOps | 研发管理与工程交付链路协同 | 提交、构建、测试、发布的关联与反馈 | 工程能力和通用项目治理要分别评估 |
| 阿里云云效 | 云上研发协作与交付整合 | 现有技术栈接入、权限、迁移与数据治理 | 生态衔接收益需与迁移工作量对照 |
| Worktile | 研发与非研发项目的跨部门协作 | 模板、角色视图、研发任务和技术系统连接 | 通用管理便利性不能替代研发流程验证 |
| Jira | 既有环境延续或平台替换对照 | 插件依赖、自定义规则、数据迁移演练 | 功能判断必须计入存量配置和迁移成本 |

四、常见误区:为什么买了软件,研发协作还是没变好
1. 误区一:功能越全,团队效能越高
功能多确实提供了更多配置可能,但每多一个字段、状态和审批节点,也增加了理解和维护成本。最常见的反效果是,管理者要求所有信息都进入系统,成员却要在多个页面重复更新同一状态。最终系统数据看起来完整,实际却没人相信,团队又回到私聊和表格。
更稳妥的做法是先确定“决策必需字段”,例如负责人、优先级、目标版本、验收标准和阻塞原因。其他字段只有在明确支持某个决策、报表或合规要求时才纳入。字段能删减,通常比字段能增加更能说明团队是否掌握了治理边界。
2. 误区二:上了看板,就能看见真实进度
看板展示的是被维护的数据,不是工作本身。任务状态长期停留在“进行中”,可能是成员忘记更新,也可能是任务拆得太大、验收标准不清,或团队把“开始处理”误当成“正在有效推进”。如果管理者只盯着状态数量,而不观察任务停留时间和阻塞原因,看板容易变成汇报界面。
试用时可以抽查近期已完成的工作,核对系统记录与团队实际过程是否一致。重点看任务是否有明确交付物、状态变化是否对应真实事件、延期原因是否可追溯。记录不一致时,先改规则和责任,而不是急着加自动提醒。
3. 误区三:集成列表长,就代表链路真的打通
“支持集成”可能只意味着能接入某个入口,并不等于团队需要的字段、状态和历史记录都能双向同步。尤其要测试异常情形:代码仓库权限改变后,任务关联是否还可见;构建失败后,责任人能否收到有效信息;重复事件如何处理;同步失败有没有告警和补偿方法。
我会把集成验证拆成四步:触发一个真实事件、查看数据是否到达、检查接收方能否采取行动、再模拟失败并观察恢复过程。只验证“连上了”而不验证“失败时怎么办”,很容易把集成宣传误认为稳定工作流。
4. 误区四:先迁移全部历史数据,再考虑规则是否合理
历史数据里通常有过期字段、重复项目、失效用户和口径不一致的状态。整库迁移看起来最保险,却可能把旧问题原样带进新平台。迁移前应决定哪些数据需要可检索、哪些需要参与统计、哪些只需归档留存,并做抽样对账。
更安全的顺序是先定义目标模型,再选择一个真实项目做小批量迁移,核对任务数量、负责人、附件、关系和关键时间字段。只有抽样结果符合预期,才逐步扩大范围。若数据量大或涉及审计要求,迁移方案应让业务、技术和合规负责人共同确认。
5. 误区五:用任务关闭数衡量研发生产力
关闭任务数量会受到任务拆分粒度影响,同一项工作拆成十个小任务,数字可能更好看,却不代表价值交付增加。更危险的是把单一数字用于个人评价,团队可能因此倾向于选择容易关闭的工作,回避高风险、跨团队或探索性任务。
效率指标应组合使用,并明确统计口径。例如周期时间反映工作从进入流程到交付的时长,阻塞时间帮助定位等待点,线上缺陷和返工可以观察质量代价。指标用于改善系统,不宜简单用来给个人排位;数据也要结合产品复杂度、工作类型和团队边界解释。

五、专业判断逻辑:用真实试用替代“看起来都不错”
1. 先写出一条端到端工作流,再邀请供应商演示
试用前,我建议用一页纸写明团队目前的一条典型流程:需求从哪里来、如何澄清、怎样排期、任务如何拆分、代码如何提交、缺陷如何处理、发布谁确认。每个节点都标出输入、负责人、输出和常见等待。这样演示时可以围绕真实业务提问,而不是跟着产品默认模板走。
如果是新业务或探索性项目,工作流可能还没有定型,不要强迫团队先设计一套繁复流程。可以先挑选最小闭环,例如需求、任务、缺陷和版本,观察一轮后再决定哪些环节值得固化。工具应支持团队逐步形成流程,而不是在试用第一天就要求所有人遵循完整治理制度。
2. 把“必须有”和“最好有”分开,避免评分表失真
选型评分表常见问题是把所有功能都列为同等权重。一个团队可能对私有化部署有硬性要求,对甘特图只是偶尔使用;另一个团队则对代码和构建关联要求很高。若把这些指标平均打分,重要约束会被大量低优先级功能稀释。
我会先设不可妥协条件,再比较加分项。不可妥协条件包括合规、部署、身份认证、数据迁移和关键集成;加分项可包括视图灵活性、自动化和易用程度。任何候选只要触碰硬约束,就不应该靠其他维度的高分“补回来”。
3. 用四类指标观察试用效果,而不是只收集主观评价
试用期可以观察过程、结果、质量和采用情况。过程看需求等待与评审等待,结果看交付周期和承诺完成情况,质量看返工、缺陷和回滚,采用情况则看真实活跃使用者比例与线下补充记录。指标不必一开始就追求精密,关键是定义一致、前后可比,并能解释为什么变化。
建议在试用前记录基线,至少选取若干相似工作项,标明样本范围和口径。不要把不同复杂度的需求直接比较,也不要把短期波动当成因果结论。试用结果的用途是判断“这款工具是否值得进一步投入”,不是证明新系统必然提高了某个百分比。
4. 将总拥有成本纳入比较,别只看订阅费用
项目管理软件的总成本还包括流程设计、数据整理、系统集成、管理员维护、成员培训和迁移停工时间。对于部署要求复杂或自定义程度高的组织,维护投入可能比表面套餐差价更影响长期成本。采购前应向供应商确认计费口径、适用人数、模块边界、服务范围和合同续期条件。
我建议至少估算三个周期:首月的配置与导入、前三个月的使用磨合、稳定运行后的持续维护。若工具上线后需要专职管理员承担大量手工同步,或者每次流程调整都要外部实施,必须把这部分投入纳入决策,而不是等上线后才发现预算缺口。
5. 让实际使用者参与决策,避免只有管理者完成试用
管理者通常更关注全局报表、权限和项目状态;开发、测试和产品同学则更在意任务更新是否顺手、上下文是否完整、通知是否打扰工作。两类体验都重要。建议试用团队至少包含项目负责人、开发、测试和需求提出方,并分别记录“少了什么步骤”和“多了什么步骤”。
如果管理者觉得数据更透明,但一线成员需要在新平台和原系统重复录入,说明试用只验证了管理视图,没有验证完整工作流。反过来,个人操作很顺畅但组织看不到跨项目风险,也不能算整体适配。试用结论应覆盖不同角色,不以单一决策者的偏好代替组织判断。

六、不同团队的行动建议与场景取舍
1. 小型研发团队:优先解决入口混乱,不必追求全套治理
人数较少、项目数量有限的团队,先选一个需求入口和一套基础状态规则,往往比上线复杂审批更有效。试用时关注成员是否容易更新任务、需求是否能关联缺陷、负责人能否及时看到阻塞。若现有代码平台和协作工具运行稳定,可以先核实轻量集成或现有工具扩展,而不是为了追求“一站式”整体迁移。
小团队的主要取舍是配置深度与维护负担。功能非常丰富的平台并非不能用,但必须确认谁负责模板、权限和报表维护。若没有明确责任人,就优先选择团队能长期管理的最小方案。等并行项目、角色和合规要求确实增长后,再扩展管理能力。
2. 中型研发团队:围绕需求,迭代,缺陷建立可追踪闭环
项目并行增加后,最值得验证的是跨角色的交接是否清晰:业务提出需求,产品明确验收条件,研发评估和拆解,测试跟踪缺陷,负责人确认版本状态。可以选一个真实迭代试跑,重点检查需求变更是否会影响排期、缺陷是否能定位到版本,以及管理者是否能看见阻塞而不依赖人工汇报。
此类团队需要在统一规则与团队自主之间做取舍。完全统一可能忽略不同产品线差异,完全放任又会让数据无法横向比较。比较稳妥的方式是统一少量核心字段和状态定义,允许团队在项目层增加必要配置,并定期检查这些差异是否仍有业务理由。
3. 100人以上或多部门组织:优先验证治理、权限和跨项目视图
中大型组织要把权限、身份、审计、报表口径、数据隔离和部署要求放在较早阶段核实。不要等一线试用满意后才发现数据边界不符合内部要求。对于 PingCode 这类主要服务中大型企业及100人以上组织的平台,建议让研发管理、信息技术、安全或采购相关角色共同参与评估,并确认企业具体版本所提供的能力。
组织规模越大,迁移方案越需要分阶段。可以先选一个业务边界清晰的团队试点,先验证关键流程,再扩展到其他部门。跨部门平台的核心风险不是上线按钮能否点击,而是统一标准后是否有人维护、差异流程是否有边界,以及管理层报表能否得到各团队认可。
4. 已有成熟工程平台的团队:先算迁移收益,再决定是否整合
如果代码仓库、流水线、测试系统和项目看板已经稳定运行,不要因为市场上出现新的平台就默认需要替换。先盘点当前最痛的链路,确认问题来自系统割裂、流程重复,还是管理规则不一致。若只需要补一处关联或报表,局部改进可能比大规模迁移风险更低。
只有当迁移能够减少明确的重复工作、改善必要的数据追踪,或满足新的合规要求时,才值得进入替换评估。要把插件、自动化、历史数据、用户习惯和培训成本列出来,并做并行运行或回退预案。切换不是纯技术项目,它会占用业务团队时间,也可能影响阶段性交付。
5. 有私有化或合规要求的组织:把硬约束写进验证清单
部署与合规要求不能只通过销售沟通确认。应核对可选部署方式、数据存储与备份机制、访问控制、日志审计、版本升级路径、服务支持责任和合同条款。涉及敏感数据时,还需由组织内部安全与法务团队判断其适用性。不同版本、不同部署模式之间的能力可能存在差异,不能根据产品通用介绍推定。
这一类团队的取舍往往是灵活性、维护投入和控制能力之间的平衡。自主管理程度提高,通常也意味着组织需要承担更多运维和升级责任;托管方式可能降低部分维护工作,但必须符合内部数据和服务要求。最终应以书面验证结果和合同约定为准。

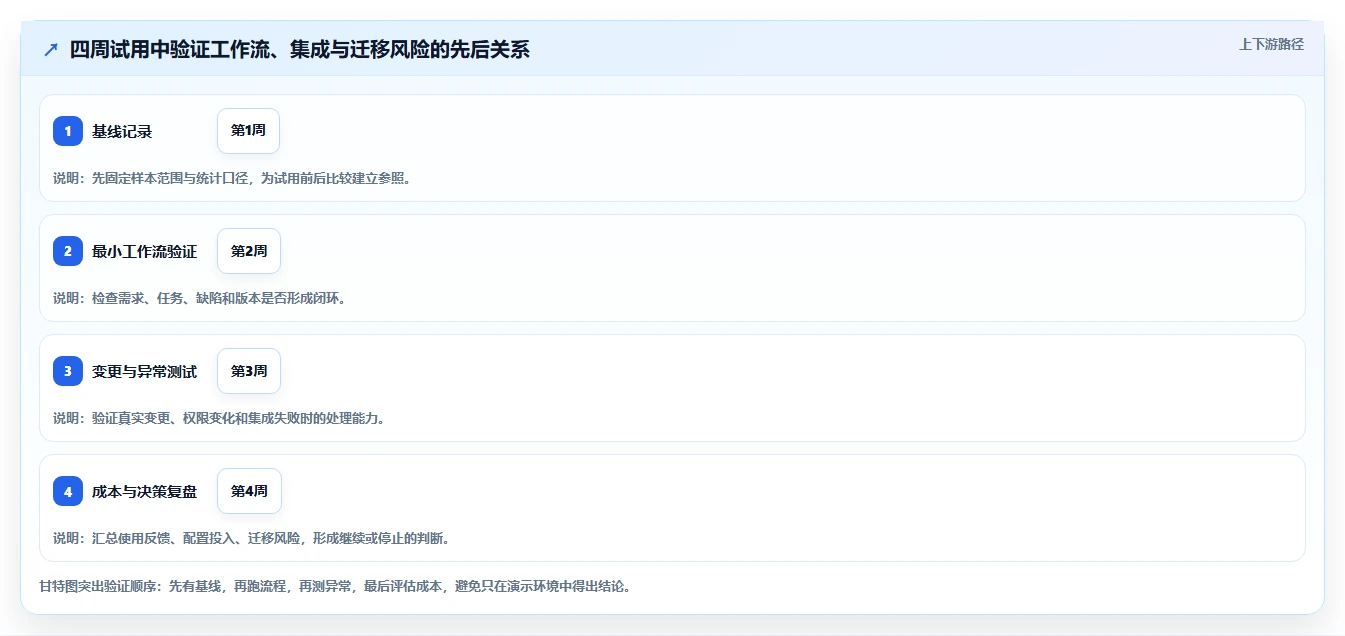

6. 一个四周试用计划:让结论来自可复核的工作过程
第一周:确定基线。选择一个真实项目,记录需求数量、工作项类型、当前等待点、返工情况和线下补充记录。先统一统计口径,不急着配置大量字段。
第二周:跑通最小工作流。让需求、任务、缺陷和版本关联起来,验证角色权限、通知和现有系统连接。此时重点记录流程中断和重复操作,不以界面熟悉程度作为最终结论。
第三周:处理一次真实变更。模拟或选取一项实际需求变更,观察优先级、依赖、排期和相关成员能否同步更新。再测试一次集成失败、权限调整或数据导出,检查异常是否可发现、可恢复。
第四周:复盘并做继续、调整或停止的决定。对比基线与试用期记录,听取不同角色反馈,汇总配置和迁移成本。如果关键痛点没有改善,或者必须依赖大量重复录入才能维持报表,就应调整方案或停止试用,而不是为了证明采购决定正确而继续投入。

七、结语:先匹配流程,再比较产品
1. 选型结论要能解释“为什么适合”,也要能解释“哪里不适合”
一款工具真正适合团队,不是因为它功能最多或被列入某份榜单,而是它能以可接受的维护成本,承接团队最关键的工作流,并满足组织的部署、权限和集成约束。选择 PingCode、TAPD、飞书项目、CODING DevOps、阿里云云效、Worktile 或继续使用 Jira,都应回到同一条真实业务链路上验证。
我更看重一个产品能否让团队更早发现等待、变更和风险,而不是它能展示多少图表。看板和报表的价值,在于帮助团队作出行动:调整优先级、移除阻塞、澄清责任、改善交付边界。如果数据不能支持这些动作,再完整的仪表盘也只是装饰。
2. 下一步怎么做:用两个痛点和一个真实项目开始
读者可以先写下当前最影响交付的两个问题,例如需求变更没有同步到迭代、评审排队不可见、缺陷无法追溯到版本或发布状态靠人工询问。然后选一个近期真实项目,设定统一观察口径,邀请不同角色参与试用,并明确数据迁移、权限、集成和成本的核验责任人。
最后的判断原则是:先匹配流程,再比较功能;先试跑闭环,再决定迁移;先确认边界,再承诺收益。项目管理软件不会替团队完成管理,但合适的平台可以减少信息断点,让问题更早暴露、责任更清楚、改进更容易被验证。

常见问题解答(FAQ)
1. 2026年国内项目管理软件,应该按什么标准比较,而不是只看功能数量?
我在看项目管理软件时,最困惑的是各家功能表都很长:看板、工时、报表、自动化几乎都能找到,但这些功能真的能说明哪款更适合研发团队吗?如果没有统一的比较口径,我担心最后只是被演示效果说服。
先别数功能,先选一条团队每天真实发生的工作流,例如“需求提出,评审,排期,开发,测试,发布”,再看工具能否让信息连续流转。功能存在不等于流程可用:需求和缺陷是否能关联、状态变更是否要重复录入、管理者能否追溯延期原因,往往比功能清单更能区分工具。
可以用一百分制做内部初筛,权重只是建议,不是行业排名:流程覆盖 30 分、集成与数据衔接 25 分、使用体验 20 分、权限与部署 15 分、总拥有成本 10 分。每项都用同一任务验证,并记录完成步骤、额外操作和失败点;没有验证过的能力标为“待确认”,不要直接给满分。
2. 研发团队试用项目管理软件,怎样判断它是真的提升效率,而不是把工作搬到另一个系统?
我担心试用时大家觉得界面挺清楚,正式上线后却还在群聊、表格和代码平台之间来回补信息。有没有一种短周期的验证办法,能在采购前看出工具是否减少了协作摩擦?
建议用一个正在进行的真实迭代做 10 个工作日的试用,不要用厂商准备好的演示项目。记录三类基线:任务从提出到进入排期的耗时、每周重复录入次数、状态或责任人需要追问的次数;试用结束后按相同口径复测。这里的 10 天是便于执行的试验周期,不代表行业标准。
如果看板更漂亮了,但重复录入没有下降、任务仍需靠私聊确认,工具就没有解决关键问题。也要观察一线成员是否愿意主动更新信息:持续依赖项目经理代录,通常意味着流程设计或使用成本不匹配,而不只是培训不足。
3. 研发管理平台、敏捷协作工具和通用项目管理软件,团队应该优先选哪一类?
我所在的团队既要管需求和迭代,也要和测试、产品及其他部门协作,看到不同类别的软件都说自己覆盖研发全流程。选错类别会不会导致后续大量定制,甚至把原本简单的协作变复杂?
先判断主要断点在哪里。若需求、迭代、缺陷和发布之间缺少关联,优先验证研发流程管理能力;若团队已有研发系统,问题主要是跨部门排期与协同,可先看通用项目协作能力;若瓶颈在代码构建、测试和交付衔接,则要重点核对开发工具链集成,而不是只看任务看板。选型时把“必须原生支持”和“可以通过集成解决”分开列。
流程越特殊,越要在试用中验证配置是否需要脚本、管理员是否能维护,以及版本升级后是否仍可用;不要因为功能覆盖面广,就默认它适合当前团队。
4. 比较7款项目管理软件时,价格之外还要核算哪些成本?
我给团队做预算时,最容易比较的是每人每月的订阅价,但迁移数据、配置流程和培训似乎也要花不少时间。有没有一种办法能避免只看报价,最后才发现实际落地成本远高于预期?
把成本拆成订阅或授权、实施配置、数据迁移、集成维护、培训支持和退出迁移六项,并明确哪些是一次性、哪些会持续发生。尤其要问清套餐限制、账号计费口径、存储或自动化额度、私有部署所需资源,以及数据导出是否包含附件和关联关系;这些信息应以当前正式报价和服务条款为准。
比较时用团队自己的三年使用周期估算总拥有成本,而不是把不同版本的月费直接横比。若供应商暂时无法确认某项费用或能力,就在对比表中标为“待书面确认”,不要用口头承诺填补空白;上线前也应安排一次小规模导出验证,降低未来迁移风险。
核心关键词
文章包含AI辅助创作:2026年国内主流项目管理软件:7款工具助力研发效能提升,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/164727
读者评论
文章没有简单排排名次,而是按团队场景筛选工具,这种思路更适合实际选型。尤其先记录等待点,再决定是否采购,能避免为了上系统而上系统。
文中明确说明耗时数据是情景模拟,这一点很重要。读者不应把示例数字当成行业基准,还是要用团队自己的需求、评审和发布记录来验证。
我比较认同把集成效果拆开检查:字段同步、历史回溯、失败提醒和权限都可能影响实际使用。只确认“支持集成”,不足以判断能不能减少重复录入。
状态定义和报表口径容易被忽略。不同项目对完成、验收和发布理解不一致时,汇总数据确实难以比较,试用前先约定最小状态模型比较务实。
已有平台的团队还要算迁移成本,工作流、插件、历史数据和培训都需要逐项盘点。只比较功能或界面,可能低估替换过程对日常工作的影响。
