2026年装备制造行业项目管理系统选型指南:5款主流平台深度对比

装备制造项目延期,往往不是因为甘特图少了一列,而是因为设计变更没有传到采购、采购延期没有及时反馈到装配,项目经理看到的“按计划进行”与车间现场已经不是同一件事。《2026年装备制造行业项目管理系统选型指南:5款主流平台深度对比》不该只比较任务看板和报表数量;真正要判断的是,一套系统能不能让计划、变更、资源和交付在企业现有流程里闭环。

2026年装备制造行业项目管理系统选型指南:5款主流平台深度对比

一、先讲核心结论:别先选软件,先找出项目失控发生在哪个接口

1. 选型的关键不是“功能最多”,而是关键业务对象能不能连起来

装备制造项目通常不是一条从立项到交付的直线。项目计划会和研发任务、物料采购、工艺准备、生产排程、质量问题、现场安装及验收交叠。选型时如果只看任务创建、甘特图和周报,比较的其实只是项目管理的表层;系统能否关联工程变更、关键物料、阶段验收和责任人,才决定它能否支撑制造项目的协同。

我建议把判断标准压缩成一句话:先看企业最容易断链的环节,再看软件是否能把这个环节纳入可追踪流程。若企业的问题是设计变更传递不及时,重点就不是多一个仪表盘,而是变更发生后谁审批、影响哪些任务、需要通知哪些岗位、如何保留版本记录。若问题是多项目争抢同一批工程师,则要重点验证资源负荷和项目组合视图。

下面比较五款平台:PingCode、Jira、Microsoft Project、Asana 和 Smartsheet。它们的产品定位、使用方式和制造业务适配路径并不相同。本文不做未经验证的“行业第一”排名,也不把五款产品假设成同一类软件;对比的目的,是帮助读者先缩小候选范围,再用真实流程验证。

2. 五款平台不是五个同类替代品

PingCode 和 Jira 的项目实践更容易从研发协作、需求、任务和迭代等场景切入;Microsoft Project 更适合重视计划编排、依赖关系和进度控制的团队;Asana 偏向任务协作与工作流组织;Smartsheet 则以表格化管理和自动化工作流等使用方式见长。具体功能应以候选版本的官方资料、演示和合同为准,不能仅凭产品类别推断其具有制造执行或工程数据管理能力。

这五款工具都不应被直接等同于 ERP、PLM 或 MES。项目管理平台可以负责任务和计划协作;ERP、PLM、MES 各有自身的业务对象、数据责任与控制边界。系统之间是否能交换所需数据、接口由谁建设、异常由谁处理,必须单独核验。

3. 先用适配问题排除不合适候选

在进入产品演示前,我会先要求项目负责人回答三个问题:目前最影响交付的断点在哪里?哪些数据已经由现有业务系统维护?哪些岗位必须在项目系统里完成操作?如果这些问题没有答案,演示很容易变成“每款软件都看起来能做很多事”,却没有一个能证明它解决了企业眼下的管理问题。

企业当前的主要问题 优先验证能力 容易误判的能力
项目计划频繁延期 依赖关系、关键里程碑、基线与变更留痕 只看甘特图是否好看
研发与交付信息脱节 需求、任务、变更和交付节点的关联方式 只看任务能否评论和@成员
多个项目争抢关键资源 多项目组合、资源负荷、优先级和冲突提示 只看单项目计划是否完整
系统重复录入、数据口径不一 接口、主数据归属、同步频率和异常责任 只听“支持集成”的口头承诺
管理层看不到项目真实状态 数据来源、状态定义、更新责任和审计记录 只看仪表盘是否丰富

2026年装备制造行业项目管理系统选型指南:5款主流平台深度对比

二、装备制造项目的真实难点:计划只是表面,接口才是风险聚集处

1. 一张项目计划背后,往往有多套系统和多种时间尺度

以一台非标设备交付为例,项目经理可能要跟踪客户需求确认、方案评审、设计冻结、长周期物料采购、部件加工、总装、调试、客户验收和现场服务。设计部门关注图纸和版本,采购部门关注供应商承诺日期,车间关注工单和物料齐套,财务关注预算、回款与成本。各团队看的不是同一张表,也不一定使用同一种“完成”定义。

项目平台若要承担跨部门协调,需要先确定哪些信息以它为主、哪些信息来自其他系统。例如,采购订单的正式交期可能以 ERP 为准,工程图纸版本可能以 PLM 为准,工序进度可能以 MES 为准。项目平台可以汇总或关联这些信息,但若把同一字段在多个系统里重复维护,系统越多,口径冲突的概率也越高。

因此,我在评估集成时不会满足于“有 API”这句话,而会追问:哪一个系统是主数据源?同步是单向还是双向?同步频率是多少?接口失败有没有队列和告警?状态冲突由谁裁定?供应商报价是否包含接口开发、测试和上线后的维护?这些问题比演示环境里的绿色连线更能说明集成是否可落地。

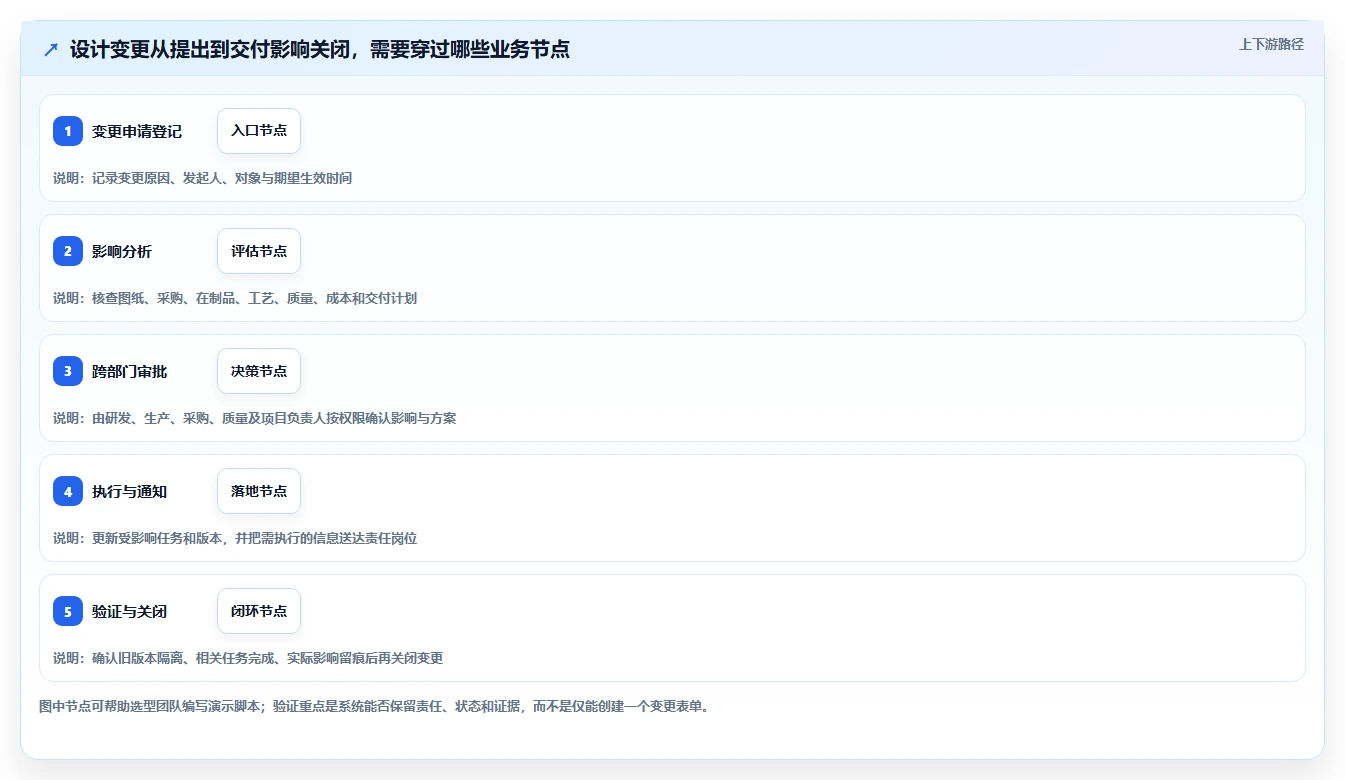

2. 变更不是一条记录,而是一串影响关系

假设客户在设计冻结后提出尺寸调整。真正需要管理的并不只是“变更单已审批”,还包括受影响的图纸和物料、已经下达的采购订单、在制部件、装配工序、质量检验项、成本预算以及交付日期。一个项目工具可以帮助记录变更任务,但不代表它能自动识别所有制造影响;影响范围是否能自动计算,必须结合企业的产品结构、数据模型和系统集成逐项验证。

如果平台只保留讨论内容,没有明确的变更编号、责任人、审批节点和完成证据,后续就很难回答:谁在何时批准?哪些任务因此改期?采购是否收到通知?旧版本如何避免继续使用?这不是界面体验问题,而是项目治理和配置管理问题。

3. 交付延误常由多个小偏差叠加,而非单点故障

长周期物料晚到两天,设计澄清又拖了一天,装配线需要的工程师被另一个项目临时借走,几个偏差叠加后,原先留出的缓冲就消失了。若项目系统里没有责任明确、更新时间可靠的风险和问题记录,管理层看到的往往只是被不断改写的预计完成日期。

对于装备制造企业,软件能否让异常“尽早暴露”比自动生成多少张报表更重要。可验证的预警至少应说明触发条件、数据来源、接收人、响应时限和关闭方式。没有这些规则,红黄绿状态很容易变成颜色装饰。

2026年装备制造行业项目管理系统选型指南:5款主流平台深度对比

4. 先区分协同可视化与业务控制

项目平台可以让人看见任务状态,却不必然能控制采购下单、生产报工、质量放行或图纸发布。选型会上应把这两类能力分开问:平台是提供信息汇总和责任提醒,还是能够通过集成触发业务动作?后一类通常涉及数据权限、接口改造、流程治理和更高实施复杂度,不能把它当作普通配置功能看待。

三、常见选型误区:看起来合理,落地后却可能更难管理

1. 误区一:功能清单越长,制造适配度越高

功能清单只能说明产品提供了什么模块,不能证明它适合企业当前的项目类型。一个系统可能有预算、风险、资源、任务和报表等入口,但如果企业没有稳定的数据负责人,相关字段长期无人更新,最后得到的只是更完整的过期信息。

我更看重“关键流程能否用少量步骤完成”。例如,工程变更触发任务调整时,项目经理是否需要在几个模块重复录入?采购负责人能不能一眼看到哪些物料与变更有关?执行人是否能识别当前有效版本?流程越长、手工抄录越多,系统越可能变成额外负担。

2. 误区二:把“支持集成”理解为“已经集成”

“支持接口”可能只表示产品有开放接口能力,也可能表示厂商做过某些标准连接,并不等于已经连接到企业当前版本的 ERP、PLM 或 MES。接口范围、数据映射、异常处理、权限方案和升级兼容性,都可能需要额外开发或单独报价。

演示时应要求候选方明确展示一个具体的数据往返,而不是展示一张系统架构图。例如,从现有系统取回一个项目编号和关键交期,变更后怎样通知相关责任人,接口失败会显示什么状态,重复同步如何避免产生重复记录。若只能描述“后续可以定制”,应将它记为待验证风险,而不是既有能力。

3. 误区三:用单项目演示代替多项目压力测试

一款工具在一个项目里看起来简洁,不代表能支撑几十个项目同时运行。装备制造的资源冲突往往发生在共享工程师、试验台、供应商产能或关键设备上。采购前至少要模拟多个项目共享资源、优先级变化和延期传导,观察系统能否呈现冲突,以及管理者是否能据此做决策。

多项目管理也不等于把所有项目塞进一个总表。若不同事业部的项目阶段、成本口径和权限边界完全不同,简单合并会造成口径混乱。好的做法是先定义企业级共用字段,再保留项目类型的差异化模板,并约定组合报表哪些字段能横向比较。

4. 误区四:把看板“实时”当成数据真实

看板是否刷新,只解决“显示速度”,没有解决“数据是否正确”。如果任务状态靠个人手动更新,延期原因没有统一分类,项目进度由不同部门用不同口径计算,管理层看到的实时数据也可能只是实时地展示不一致。

项目状态至少要有明确的更新时间、负责人和定义。例如,“完成”是任务已提交,还是成果通过评审?“采购完成”是订单下达,还是物料到厂并验收?这些定义必须先于报表建立,否则平台上的百分比不能直接用于交付预测。

5. 误区五:只比首年许可报价,不算实施全成本

项目管理平台的总成本,通常不止软件许可。还要考虑流程梳理、数据迁移、接口开发、权限设计、模板配置、用户培训、试点支持、运维响应和后续升级。低价方案如果依赖大量手工维护,隐性管理成本可能更高;高价方案如果功能复杂到只有少数管理员会用,也未必划算。

建议采购团队把报价拆成一次性费用和持续性费用,并将用户数、存储、接口、环境、升级、服务响应和定制代码归属写入书面材料。比价应在同一范围、同一假设下进行,不能把仅含许可的报价与包含实施服务的报价放在一个数字列里直接比较。

2026年装备制造行业项目管理系统选型指南:5款主流平台深度对比

四、专业判断逻辑:用同一套业务脚本比较五款平台

1. 先定义评估口径,避免演示变成产品发布会

五款平台应使用同一组场景、同一批角色和同一份项目资料演示。若每家供应商各自挑最擅长的功能,演示结果就不可比。评估团队应在会前发出简化版项目背景,包括项目阶段、关键里程碑、一个工程变更、一个物料延期和一个资源冲突,不需要交出敏感的客户或产品数据。

演示中既要看正常流程,也要看异常路径。很多系统在任务创建时表现顺畅,但真正的差异出现在任务延期、审批退回、接口失败、人员离职交接或版本变化时。要求供应商现场处理一次异常,往往比连续观看二十个功能页面更有价值。

2. 采用“门槛项+权重项”,不要一开始就算总分

我建议先设置不能妥协的门槛项,例如部署方式满足安全要求、权限能按项目隔离、数据可导出、合同明确数据归属、目标系统集成存在可执行方案。任一门槛不满足,就先不进入综合评分。否则,一款在关键合规要求上不合格的产品,可能因为界面体验高分而被总分掩盖。

通过门槛后再对能力加权。权重需要由业务负责人、IT、采购和一线项目经理共同确认。对项目型定制装备企业,变更和交付链路可能比通用团队的协作便利更重要;对项目数量多、资源共享强的企业,组合计划与负荷分析可能应提高权重。

评估维度 建议提问 现场证据 常见红旗
计划与里程碑 依赖关系调整后,关键节点如何变化? 同一基线下演示延期传导 只能手工改日期,无法留下变更记录
变更管理 一次变更如何关联图纸、任务和交付日期? 变更前后责任与审批记录 只有表单,没有影响范围和执行闭环
资源协调 同一专家被两个项目占用时,冲突如何呈现? 多项目资源视图或等效方案 只统计任务数量,不显示负荷假设
系统集成 数据源、方向、频率、异常责任分别是什么? 字段映射与接口异常演示 只提供“支持 API”的口头说明
成本与运维 哪些服务另收费?升级如何影响定制? 分项报价、服务条款和升级策略 总价未拆分,关键范围留待合同后确认

3. 五款平台的适配判断:按工作形态看,不做绝对排名

PingCode:可作为研发项目协同候选平台进行评估,尤其当项目管理与需求、研发任务、测试或产品交付紧密关联时,值得把研发到交付的协作链路纳入演示。它是否满足企业的计划管理深度、制造现场协同、部署要求及具体集成范围,应以目标版本的官方资料和试点验证为准;不能因为研发协同适配,就推断其替代 ERP、PLM 或 MES。

Jira:可优先考察研发团队的任务组织、工作流和敏捷协作适配情况。装备制造企业应特别验证复杂项目计划、跨部门审批、组合管理和制造数据集成的实现方式。若需要依赖扩展组件或定制,需把组件维护、版本兼容和实施责任纳入总成本。

Microsoft Project:适合把计划编排、依赖关系和项目进度控制作为重点验证方向的团队。采购前要确认企业实际需要的资源管理、协作方式、部署形态和数据连接方案,避免只验证计划经理的个人使用体验,而忽略一线参与者如何更新状态与处理异常。

Asana:可用于评估跨职能任务协作和工作流组织是否符合团队习惯。对于装备制造场景,应验证其与正式工程数据、采购和生产流程之间的边界,以及企业所需的项目计划深度、权限管理和审计能力。不要仅凭团队界面直观,就推断其具备完整制造项目控制能力。

Smartsheet:可评估表格化工作方式、状态汇总和自动化协作是否适合企业现有管理习惯。重点要确认表格自由度能否转化为稳定的数据治理,而不是形成大量各自维护的项目表;同时核实跨项目汇总、复杂依赖、权限边界和接口支持是否符合实际业务规模。

上述适配判断是筛选方向,不是产品测试结论。不同版本、部署区域、授权层级及企业配置可能造成能力差异。文章无法替代厂商逐项确认,也不应把公开产品定位扩写成未经核实的客户案例或实际性能结论。

平台 建议优先验证的使用形态 装备制造选型中的关键核验 可能的取舍
PingCode 研发与产品交付相关的项目协同 制造节点、集成、权限与项目计划深度 研发协同适配不等于覆盖全部制造流程
Jira 研发任务、工作流与敏捷协作 跨部门流程、多项目计划及扩展维护方式 灵活配置可能增加治理与维护责任
Microsoft Project 计划编排、依赖和进度控制 团队参与方式、资源视图和业务系统衔接 计划能力要与日常协作和数据更新机制结合
Asana 跨职能任务协同与工作流组织 制造数据边界、复杂计划及审计要求 协作易用性需与制造业务控制要求平衡
Smartsheet 表格化项目跟踪和状态汇总 数据治理、依赖管理、权限和接口能力 灵活表格要避免演化为多个口径不一的台账

2026年装备制造行业项目管理系统选型指南:5款主流平台深度对比

4. 采用统一脚本做采购演示

为了减少“各讲各的”,我建议给每个候选方相同的演示任务,并要求由业务人员实际操作,而不是只看销售顾问点击。脚本应包含正常流程和至少两个异常场景,所有产品都记录完成步骤、人工操作次数、需要定制的事项和无法确认的问题。

  1. 建立一个项目,配置阶段、里程碑、负责人和关键依赖。
  2. 模拟一次设计变更,记录审批、影响分析、任务更新和版本留痕。
  3. 模拟关键物料延迟,观察风险提示、责任分配和交付日期调整方式。
  4. 安排两个项目共享同一名关键工程师,检查资源冲突能否被管理者看见。
  5. 验证与企业现有 ERP、PLM 或 MES 的一个具体数据交换场景。
  6. 要求供应商说明试点范围、报价边界、升级机制及接口维护责任。

2026年装备制造行业项目管理系统选型指南:5款主流平台深度对比

五、案例与数据观察:用一个设备交付场景看出“系统功能”和“项目结果”的距离

1. 情景案例:设计调整、物料延迟和资源冲突同时发生

以下是用于说明选型方法的情景模拟,不是某家企业的真实客户案例,也不代表任何平台的实测成效。假设一家装备制造企业同时推进三个定制设备项目,项目 A 进入装配前发现设计尺寸需要调整;项目 B 的一项长周期物料可能延期;项目 C 临时需要借用项目 A 的核心工程师。

管理层如果只看三份项目周报,可能会分别看到“变更处理中”“物料待确认”“资源协调中”。这些状态既无法说明影响程度,也不能保证不同部门采用相同口径。真正需要验证的是:变更是否能关联受影响任务,物料风险是否有责任人与下一步动作,资源冲突是否能在承诺交付日期前暴露。

2. 用试点基线衡量改进,而不是先承诺收益比例

试点开始前,应先记录当前流程的基线,例如从问题提出到责任人确认平均耗时、关键节点逾期数量、项目状态更新时间和重复录入次数。试点结束后用同样口径复测。没有基线,就无法判断改善来自系统、流程调整、团队加班还是项目本身的难度变化。

以下数值是演示测算的样例,不是企业调查数据,也不应写成上线后的承诺目标。样例假设试点开始前人工协调一个跨部门问题平均需要两天,试点后目标是让责任分派更早、状态更新有记录。企业可将自己的历史数据替换进去,并按项目类型区分比较。

试点观察项 试点前记录方式 试点中验证方式 不能忽略的解释变量
变更确认耗时 从提出到责任部门确认的工作时长 从同类变更申请到影响责任人确认 变更复杂度、审批人是否在岗
关键节点逾期 按统一里程碑定义统计逾期节点 比较同类项目或同类阶段 供应链波动、客户确认时间和项目范围变化
状态更新及时率 抽样检查任务实际状态与系统记录日期 检查责任人、更新时间及逾期提醒 状态定义是否统一、团队是否接受新流程
重复录入工作量 记录同一数据在不同表格和系统中的重复填写 统计接口和流程优化后的人工录入次数 接口覆盖范围与数据质量
异常闭环完整率 抽查问题是否有责任人、措施与关闭证据 按同一规则复核风险及问题记录 问题分类和关闭标准是否明确

2026年装备制造行业项目管理系统选型指南:5款主流平台深度对比

3. 试点要测“能否被持续使用”,不只是能否完成演示

供应商演示通常由熟练人员操作,试点则要让真实项目经理、工程师、采购和生产协同人员分别完成自己的任务。观察重点包括:用户是否知道应该在哪里更新、字段是否清楚、异常发生时能否找到责任人、管理者是否能依据记录做决定。

如果只有项目管理员持续维护,其他团队仍通过邮件、表格或即时消息传递关键变化,系统的数据完整度就会逐渐下降。试点应记录各角色的实际使用情况,并询问每个新增字段是否用于一个明确决策。没有决策价值的字段,可能只是增加录入负担。

4. 观察指标要与业务结果保持合理距离

系统上线后,项目状态更新更及时,属于过程变化;项目交付周期缩短,属于业务结果。二者之间还受供应商交期、设计冻结、客户验收、工程师配置和需求稳定性等因素影响。仅凭一两个项目的前后对比,就宣称软件让交付周期缩短某个比例,通常证据不足。

更稳妥的做法是先确认系统是否改善了数据及时性、问题责任明确度和变更追踪完整性,再观察这些过程改善是否持续影响项目结果。对于项目周期长、订单差异大的企业,可以按相似项目类型和阶段进行比较,并在报告中说明样本限制。

六、不同企业怎么行动:从最小可验证范围开始

1. 多项目并行、关键资源冲突明显

优先梳理跨项目共享的资源,包括关键工程师、试验设备、工装、供应商产能和关键工序。演示时重点验证资源负荷、项目优先级、冲突识别和调整后的影响呈现。若团队只需要高层掌握项目组合状态,而不需要在同一平台管理制造执行,应避免把范围扩大到整条生产链。

行动上可以先选取三个处于不同阶段的项目做试点,确保既有计划编制,也有现场异常和资源协调。把项目组合层面的指标定义清楚,例如里程碑偏差、资源冲突数量、延期风险责任人确认时间。不要只统计任务总数或平台登录次数。

2. 研发变更频繁、设计与交付耦合紧密

优先选一个发生过真实变更的项目类型,验证需求、设计任务、变更记录、试验验证和交付节点之间的关联。对候选平台逐项追问版本管理边界:正式图纸版本由谁维护?项目系统保存的是引用、链接还是附件副本?图纸更新后,旧版如何避免继续流转?

若企业已经有成熟 PLM 流程,项目管理平台更适合承担计划协调和责任追踪,不一定需要复制产品结构和图纸审批。若没有统一的工程数据管理机制,单独上项目系统无法自动解决版本混乱,应将流程治理和数据规范作为项目的一部分。

3. 已有 ERP、PLM、MES,主要问题是信息孤岛

先画出系统边界和数据责任图,再谈采购。列出项目编号、产品版本、关键物料、采购交期、生产节点、质量问题和验收状态分别由哪个系统维护。随后挑选最影响项目决策的三到五个数据对象,先验证查询、同步和异常处理,不必第一阶段就追求全量打通。

这种企业的关键取舍是:优先解决少数高价值数据的可靠共享,还是一次性建设完整集成。前者较容易控制范围和风险;后者可能减少长期信息断点,但需要更成熟的数据治理、接口预算和跨部门责任机制。

4. 项目规模不大,但管理主要靠表格和个人经验

不一定要先上复杂平台。先统一项目模板、里程碑定义、风险分类、状态更新责任和周会输入格式,再用轻量试点验证团队是否愿意持续维护。如果基础流程本身每个项目都不一样,直接把现有表格搬进系统,通常只是把分散表格换成分散页面。

企业可以从一个典型项目开始,记录从立项到交付的最小数据集。试点完成后,确认哪些字段真正用于管理决策,哪些字段无人使用,再决定是否扩展。小范围验证并不是拖延采购,而是在避免把尚未定义的流程固化成昂贵配置。

5. 安全、部署和审计要求较高

让 IT、安全和法务在业务演示之前参与评估,书面确认部署选项、数据存储位置、权限体系、日志留存、备份恢复、身份认证、数据导出和服务支持边界。不同版本和地区可用能力可能不同,不能根据网页上的通用介绍推断实际合同交付内容。

如果安全门槛尚未通过,不建议先以“业务试用”为由上传真实图纸、客户数据或敏感项目材料。可以使用脱敏样例验证流程,待部署和数据条款确认后再进入真实数据试点。

2026年装备制造行业项目管理系统选型指南:5款主流平台深度对比

七、采购前的取舍:明确什么可以让步,什么不能妥协

1. 可以让步的是“功能齐全”,不能让步的是数据责任清楚

企业不必为了“功能完整”一次采购所有模块。某些需求可以通过现有 ERP、PLM 或 MES 继续承担,项目平台只负责汇总计划、跟踪责任和揭示跨部门风险。关键是系统边界要写清楚,谁维护数据、谁负责接口、谁确认最终状态都要明确。

反过来,权限不清、数据无法导出、接口责任模糊、关键变更无记录等问题,不应被“后续再优化”轻易带过。它们直接影响企业能否持续使用、能否审计,以及日后是否被单一供应商绑定。

2. 可以接受初期配置,不能默认无限定制

适度配置有助于贴合项目类型,但每一项定制都可能带来升级兼容和维护责任。企业应要求供应商区分标准功能、可配置功能、扩展开发和定制开发,并说明配置是否影响产品升级、代码由谁维护、项目结束后如何交接。

如果候选方案的核心价值依赖大量定制,采购团队需要把未来三年的维护成本和人员依赖算进去。个性化并非越多越好;某些差异适合保留在流程规范或模板里,不一定需要写进软件代码。

3. 可以先从局部试点开始,不能只看一个“样板项目”

试点既要能代表目标业务,也不能被选成过于理想的演示项目。至少应包含一次变更、一个跨部门依赖、一个需要决策的风险,以及真实用户参与。若试点项目范围太小、没有异常、参与者都由项目办公室代操作,验证结果会过于乐观。

试点结束时要有明确的退出条件,例如关键角色完成操作、核心数据字段定义稳定、目标接口验证通过、全生命周期成本有书面范围、未解决风险有负责人。没有这些条件,试点很容易无限期延长,最后依靠惯性采购。

4. 可以比较体验,不能把个人偏好当成全员结论

项目经理可能偏好丰富的计划视图,研发人员可能关注需求与任务关联,采购和生产人员更在意更新是否简单。评估应覆盖关键角色,而不是由一位管理者代替所有用户决定。不同角色的权重可以不同,但各自的必需流程都应在统一脚本中出现。

如果团队对界面偏好差异很大,可以把体验评价与硬性业务能力分开记录。体验影响日常使用意愿,集成、权限和数据治理则影响企业运行风险,两者都重要,但不能互相替代。

5. 建议采购决策按阶段推进

  1. 第1阶段:业务诊断。整理项目类型、主要延期原因、现有系统、数据责任和关键岗位。
  2. 第2阶段:候选筛选。先核验部署、安全、数据导出、目标接口等门槛,再比较项目流程能力。
  3. 第3阶段:统一演示。向候选方提供相同业务脚本,记录完成步骤、配置依赖和未确认事项。
  4. 第4阶段:真实试点。选代表性项目和真实用户,建立上线前基线并保留过程记录。
  5. 第5阶段:商务与合同确认。明确许可、实施、接口、培训、运维、升级、数据归属和服务响应边界。
  6. 第6阶段:分阶段推广。从成熟流程扩展到相邻项目类型,按月复核数据质量和用户负担。
七、采购前的取舍:明确什么可以让步,什么不能妥协

八、结语:真正值得买的系统,是能让异常更早显形的系统

装备制造项目管理系统的价值,不应只用页面数量、图表数量或功能清单长度来衡量。它更应帮助企业尽早发现计划偏差、明确变更影响、协调跨项目资源,并让管理者知道每条状态背后的数据来源和责任人。若软件只能把已有信息摆得更整齐,却不能改善信息何时出现、由谁确认、如何闭环,项目管理仍然会停留在“看起来透明”。

五款平台的适配方式各有侧重,本文给出的是筛选框架而非未经验证的排名。候选产品的具体能力可能因版本、授权、部署和配置而异;涉及集成、报价、案例和收益的数据,应向供应商索取书面材料并在目标环境中验证。对企业来说,这比依赖无来源的市场排名更可靠。

下一步可以先做一件具体的事:找一个最近发生过延期或工程变更的项目,画出从问题提出到责任关闭的流程,标出当前数据在哪个系统、谁负责更新、哪些环节靠人工转述。拿这张流程图去做统一演示和试点,你会比从功能清单开始更快看出哪款平台值得继续评估。

八、结语:真正值得买的系统,是能让异常更早显形的系统

常见问题解答(FAQ)

1. 装备制造企业选项目管理系统,应该优先看哪些能力?

我在梳理企业选型需求时,最容易把“项目管理”理解成排任务、看甘特图。可我们既有设计变更,又要追采购、生产和交付节点,怎么判断系统管的是完整项目,还是只管任务?

先看项目是否跨越立项、设计、采购、生产、装配、验收和交付,而不是先数功能菜单。若主要问题是任务分派和进度透明,通用项目管理工具可能够用;若还要管理工程变更、项目成本、资源冲突以及制造节点,就应重点验证制造协同和跨系统数据能力。

建议把需求拆成两层:项目管理层检查任务分解、里程碑、依赖关系、资源负荷、风险和多项目视图;制造协同层检查变更审批与版本留痕、物料及生产节点跟踪、交付状态,以及与现有ERP、PLM、MES的数据交互。产品宣传中的“支持项目管理”不能替代逐项验证。

一个实用判断是:如果系统只能显示计划日期,却无法说明变更后哪些任务、物料或交付节点受影响,它更像进度看板,而不是能支撑复杂装备项目的协同平台。

2. 对比5款项目管理平台时,怎样避免被演示和功能清单带偏?

我准备让几家厂商分别演示,但担心每家都用最熟悉的场景,把产品展示得很完整。有没有一种公平的比较方法,让我能看出差异,而不是最后只记住谁的界面更好看?

不要让厂商各自挑演示内容。给5款候选平台同一份业务脚本、同一组基础数据和同一套评分口径,再记录哪些能力是现成配置、哪些需要定制、哪些只是演示效果。产品名称、版本和功能范围也要在比较前确认;没有可核验资料的项目应标为“待确认”,不要用推测补齐。

脚本可选一个真实在执行的装备项目:建立项目计划和里程碑,插入一次设计变更,追踪其对采购或生产节点的影响,再模拟关键物料延期,最后查看责任人、风险记录和交付状态。每家都完成同样步骤,并记录操作过程、所需人工补录和数据能否追溯。评分权重应由企业自身痛点决定。

例如,多项目资源冲突严重,就提高资源与组合管理权重;系统集成风险高,就提高接口验证权重。不要把统一总分当成客观排名:更重要的是保留“功能现成可用、需要配置、需要开发、无法满足”四类证据。

3. 项目管理平台宣称能对接ERP、PLM或MES,选型时还要核实什么?

我看到不少产品介绍都写着可以和ERP、PLM或MES集成,但这句话听起来很宽泛。我担心最后只是能导入表格,或者接口开发费用和责任都没有说清,签约前应该问到什么程度?

先把“有接口”和“已完成适配”分开。要求厂商说明具体对接方式,例如标准连接器、API还是批量文件;再确认数据方向、同步频率、字段映射、失败重试、权限校验和日志留存。还要明确哪些系统提供数据、哪个系统是权威来源,避免项目状态在多个系统里各自维护。

用实际数据走一遍比看接口清单更可靠:例如从PLM读取项目或变更信息,在项目平台中关联受影响任务,再检查状态是否能按约定回写或供ERP、MES使用。测试时记录异常场景,包括重复数据、字段缺失、权限不足和接口中断后的恢复方式。合同或实施方案应写明接口范围、双方责任、验收条件、变更计费方式和后续维护责任。

若演示只展示导入成功,却没有说明数据校验、异常处理和长期运维,就不能据此认定系统已经满足企业集成要求。

4. 装备制造企业采购项目管理系统,如何评估总成本并降低实施风险?

我担心预算只算了软件许可,后面才发现接口、定制、培训和运维都要另付费。我们也不希望一上来就全公司铺开,有没有更稳妥的试点和询价办法?

询价时把成本拆成软件许可或订阅、实施服务、接口开发、定制配置、数据迁移、培训、运维和升级,并逐项问清计费单位、包含范围、续费条件及超范围费用。对比报价时使用同一用户数、部署方式、接口范围和服务周期,否则总价看似可比,实际采购边界可能完全不同。

建议先选一个有代表性的项目做试点,不必追求流程最简单,而应覆盖一次变更、一个关键采购或生产节点、至少一个风险闭环,以及一个必要的数据接口。试点前约定验收条件,例如关键节点能否追溯、变更记录是否完整、接口异常能否定位、项目成员能否按职责完成操作。

试点结束后,除了看功能是否跑通,还要统计实际配置和开发工作量、业务人员补录次数、培训投入以及遗留问题。若核心流程依赖大量定制,或关键数据仍需重复维护,应重新评估范围与成本,而不是因为已经投入试点就直接扩大采购。

核心关键词

读者评论

邓
邓子涵

文章把选型重点放在业务断点上,而不是功能数量,这个思路比较务实。尤其是变更影响范围,确实需要结合企业现有流程验证。

许
许安琪

对已经使用ERP、PLM或MES的企业来说,数据主责、同步频率和异常处理方式都应提前确认,单说支持接口还不足以判断能否落地。

丁
丁亦辰

多项目共享工程师和设备时,单项目演示很难看出资源冲突。建议按文中思路准备多个项目的实际场景,再比较各平台的呈现和处理方式。

向
向知夏

看板数据是否可信,取决于状态定义和更新责任。文中区分刷新速度与数据质量这一点很重要,否则实时报表也可能反映不了现场情况。

马
马沐阳

成本部分提醒得比较全面,许可之外还要考虑实施、接口、迁移和运维。示例金额是情景演算,实际采购仍需按统一范围取得书面报价。

文章包含AI辅助创作:2026年装备制造行业项目管理系统选型指南:5款主流平台深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/164641

赞 (0)
飞飞飞飞
2026年半导体研发项目管理工具选型指南:六款主流平台深度对比
上一篇 54分钟前
2026年项目进度管理软件选型指南:8款主流工具深度对比
下一篇 54分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
