《2026年企业级瀑布项目管理工具选型指南:5款主流平台深度对比》真正要回答的,不是哪款软件的甘特图最好看,而是:当计划跨部门、关键依赖频繁变化、管理层要求追责和预测时,哪种平台能把“计划,执行,变更,汇报”连成一套可持续运行的机制。选错工具,常见结果不是少了几个功能,而是团队维护两套进度、项目经理反复对数、管理层看到的状态无法追溯。
2026年企业级瀑布项目管理工具选型指南:5款主流平台深度对比
一、先讲结论:企业买的不是甘特图,而是计划治理能力
1. 五款平台不宜用一张“功能多少”排行榜决胜
本文比较五种有代表性的选择:Oracle Primavera P6、Microsoft Project、Planisware、Smartsheet 和 PingCode。它们并不是同一种产品的五个替代版本:有的强于大型工程的进度与资源控制,有的适合项目经理快速建立计划,有的以项目组合治理见长,有的侧重协作与可配置工作流,还有的更贴近软件研发与跨部门交付。
因此,我不会把它们排成“第一名到第五名”,也不会把厂商宣传口径改写成独立测试结论。更实际的做法是先按项目特征筛出两到三款,再用相同的项目样本验证。当两款工具的基础功能都够用时,决定成败的往往不是功能数量,而是计划更新是否自然进入团队工作流、治理规则是否容易落地、数据能否支撑管理决策。
| 候选平台 | 优先考虑的情境 | 选型前重点验证 | 常见取舍 |
|---|---|---|---|
| Oracle Primavera P6 | 大型工程、建设、能源及多承包方计划控制 | 关键路径、资源约束、进度基线、跨项目汇总及专业实施能力 | 计划控制能力强,但实施、培训和数据治理需要投入 |
| Microsoft Project | 已有微软办公与身份体系、以项目经理维护计划为主的团队 | 实际采购的产品版本、协作方式、数据同步与长期产品路线 | 上手成本可能较低,但组织级组合治理不能仅靠桌面排期假设 |
| Planisware | 多项目组合、资源统筹、研发或战略项目治理 | 组合模型、资源计划、流程配置、实施周期与总体成本 | 面向组合治理的能力较强,企业需要准备相应管理规则 |
| Smartsheet | 希望用表格式界面连接计划、自动化和跨部门协作的团队 | 复杂依赖、基线、权限、审计和组合汇总是否满足要求 | 协作入口直观,但复杂计划治理要逐项验证,不能由界面相似推断能力等价 |
| PingCode | 软件研发、产品交付及需要衔接需求、任务、测试和项目计划的组织 | 瀑布阶段管理、依赖和基线如何配置,及其与研发对象的连接方式 | 若核心工作是大型工程级资源排程,应与专业进度计划软件同场验证 |
表格中的“适用”是选型方向,不是对某一版本所有功能的认证。实际能力会受版本、许可、部署方式、配置和集成影响。尤其在2026年,采购前要把产品名称、合同版本、服务期限、数据迁移路径和供应商路线图写进评估记录,不要只凭旧教程或销售演示做判断。
2. 我的筛选顺序:先淘汰不适配,再比较体验
第一步,确认组织究竟需要项目计划工具、项目组合管理平台,还是团队协作系统。第二步,把必需条件列成门槛,例如本地部署、单点登录、审计、基线、关键路径或跨项目资源视图。第三步,才比较界面、自动化和学习成本。
这套顺序看起来保守,却能避免一种高成本失误:选了一款团队很喜欢的协作工具,随后发现它只能展示计划,不能支撑采购合同要求的变更留痕、资源统筹或审计复核。先验证“不能缺什么”,再讨论“哪款更顺手”,比从产品演示的流畅程度倒推采购结论可靠得多。

二、为什么瀑布项目的工具选型容易走偏
1. 计划复杂度来自依赖和变更,不来自任务行数
一份只有二十行任务的计划,也可能复杂:设计冻结是采购下单的前置条件,采购交期决定现场安装窗口,安装完成后还要经过联调、验收和监管审批。任一前置工作发生变化,影响都可能沿依赖链传到最终里程碑。
反过来,一张几千行的任务清单,如果没有责任人、依赖逻辑、状态规则和更新节奏,也只是更大的一张表。瀑布管理不是把所有工作塞进甘特图,而是让阶段边界、交付物、任务关系和批准后的计划版本彼此对应。
我建议企业在选型会上把一张真实但已脱敏的计划拿出来,先回答四个问题:谁负责维护逻辑关系?哪些日期是承诺基线?谁可以批准基线变更?延期如何影响后续里程碑?如果这些规则尚未明确,换工具通常不会自动消除管理混乱。
2. “瀑布”往往与混合交付并存
企业项目常被归类为瀑布式,但真实执行通常没有那么整齐:总体预算、合同节点和验收阶段固定;需求澄清、软件开发或设备联调却可能分批迭代。若工具只支持静态计划,团队会把变化记录在聊天和会议纪要中;若只关注迭代任务,又可能看不到阶段承诺对整体交付的影响。
因此,评估工具时要问的不是“支不支持瀑布”,而是能否在一个治理框架下同时看见阶段计划、滚动预测和执行中的细化任务。能否清楚地区分批准基线、当前预测与实际完成,是比是否有一张甘特图更有判断价值的问题。
3. 企业级不是用户数大,而是复杂规则能否被稳定执行
“企业级”常被当作形容词,却应拆成可检查的条件:组织是否需要分层权限、项目模板、审计记录、组合汇总、数据导出、身份集成、跨地域部署或正式服务支持?不同组织的答案并不相同。
例如,拥有数百名员工的小型工程交付团队,可能需要严格的阶段门和审计;一家人数更多但只管理少量轻量项目的部门,未必需要完整的组合资源治理。人数和许可数量只是规模代理,不能代替对管理复杂度的判断。

三、五个常见误区:功能演示通过,不等于选型成功
1. 有甘特图,就等于支持瀑布管理
甘特图擅长展示时间关系,但一张甘特图并不自动具备计划治理。评估时至少要验证:任务是否支持可靠的依赖关系;修改持续时间后,后续日期如何变化;是否能识别关键路径或关键里程碑;基线能否保留;实际进度和剩余工作如何区分;审批后的变更能否追溯。
演示中常见的“拖一下日期,整条计划跟着动”只能证明界面会重排,不代表算法、日历、资源约束和审批机制适合生产使用。特别是跨班次、节假日、地区日历、约束日期和外部里程碑同时存在时,要用真实规则测试,而不是使用默认日历演示。
2. 功能多,就意味着管理更成熟
功能丰富可能带来更强控制,也可能带来配置复杂、权限难懂和数据维护负担。采购团队常见的比较表,会把“有无功能”各记一分;但企业真正需要问的是:这个能力是原生提供、通过配置实现、依赖扩展模块,还是需要定制开发?维护者是谁?升级后如何验证?
建议在评估表中增加“实现方式”一列。原生能力、可配置能力和二次开发能力不能都写成“支持”。一个通过定制开发才能实现的需求,可能需要额外预算、测试和升级管理;对关键流程而言,它的风险与默认可用的能力并不相同。
3. 单用户价格低,就代表总体拥有成本低
项目管理平台的支出不只包括许可费。企业还可能投入数据整理、实施咨询、模板设计、身份集成、接口开发、培训、管理员维护、报表迁移和年度升级验证。反过来,较高的软件许可也可能减少多个系统之间的重复录入,但必须用实际流程和工时验证,不能靠推测抵消报价。
不要把不同产品的公开价格直接相除得出结论。计费单位、版本范围、用户类型、部署模式、最低购买量、服务项目和合同期限可能都不同。拿到正式报价后,应把一次性费用和持续性费用分开,并按预计使用人数、项目数和合同年限统一计算。
4. 选一个工具,就能统一全部项目
一些组织的项目组合里同时存在工程建设、软件交付、市场活动和内部改善。它们的管理对象、资源粒度、审批方式和计划周期未必相同。追求“一套系统覆盖所有项目”听上去整齐,实际可能造成两种结果:复杂团队用不够,轻量团队嫌太重。
更务实的目标,是统一关键治理语言与汇报口径,同时允许不同项目使用适合的执行方式。比如统一项目阶段、风险定义、里程碑字段和组合报表;工程项目保留严谨的网络计划,软件研发团队则将需求与迭代任务纳入交付视图。是否能以适当成本做到这一点,才是平台比较的重点。
5. 供应商演示顺畅,就代表团队能顺利落地
演示通常由熟悉产品的人准备,数据经过整理,流程也经过简化。企业自己的项目可能包含历史字段、临时角色、外部承包商、权限隔离和不规则审批。若现场演示没有使用企业的真实任务样本,所看到的只是产品可能性,不是落地结果。
要求供应商或内部试点小组完成同一套任务:建立计划、录入依赖、设定基线、模拟延期、提出变更、审批、生成项目组合报告并导出数据。全程记录操作步骤、角色切换、配置工作量和需要绕行的地方。能否在真实限制下完成闭环,比演示页面是否漂亮更值得付费。

四、专业判断逻辑:用同一套测试把产品能力拆开看
1. 先设门槛,再给权重
不是每项需求都适合折算成分数。数据驻留、部署方式、身份认证、审计和合同条款,可能属于必须满足的门槛;关键路径、资源平衡、组合视图和易用性则可以进入评分模型。把门槛需求和加分项混在一起,容易出现“总分不错,但违反硬性要求”的荒谬结果。
先用一页纸写明不可妥协项,并为每项注明验证方式和责任人。例如,本地部署要核对实际可交付版本、升级机制和运维边界;审计要求要检查谁能访问日志、可保留多久、能否导出;数据迁移要验证字段映射和附件处理。销售材料中的一句“支持”不应直接判定通过。

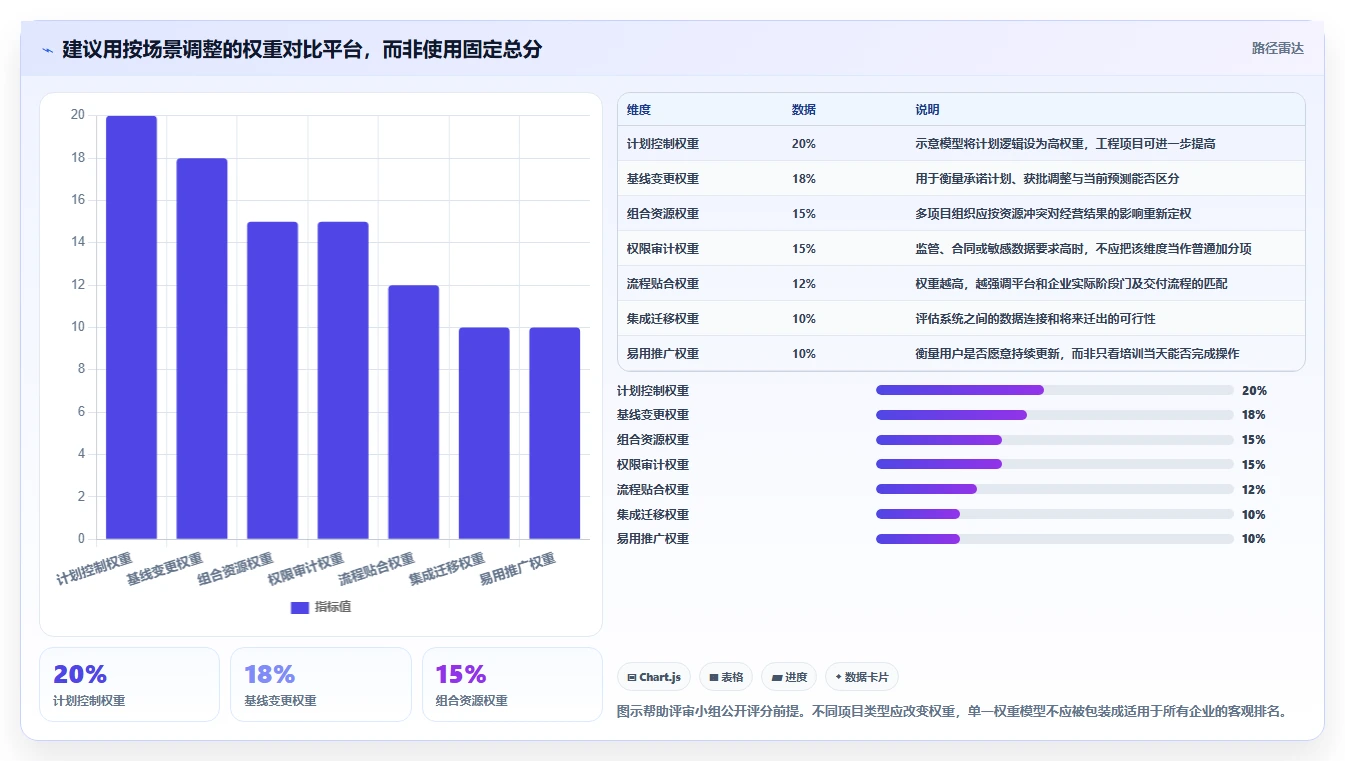

2. 用七个维度设计评分模型
| 维度 | 建议权重 | 用什么任务验证 | 不通过时可能发生什么 |
|---|---|---|---|
| 计划逻辑与关键路径 | 20% | 建立至少三层任务、跨阶段依赖和多个里程碑,模拟工期变化 | 计划只能展示,不能可靠推演延期影响 |
| 基线与变更控制 | 18% | 保存批准计划,提出变更,审批后保留前后版本和理由 | 无法解释偏差是执行问题还是批准变更 |
| 项目组合与资源治理 | 15% | 汇总多个项目的关键日期、资源冲突和风险状态 | 管理层仍需人工拼表,组合决策滞后 |
| 权限、审计与数据管理 | 15% | 切换项目经理、承包商和管理角色检查权限及操作记录 | 敏感信息过度暴露,或责任链无法复盘 |
| 业务流程贴合度 | 12% | 把企业阶段门、交付物、审批路径映射到系统 | 用户转回邮件、表格和会议纪要处理例外 |
| 集成、迁移与开放性 | 10% | 验证身份集成、数据导出和现有系统接口 | 数据形成新的孤岛,退出成本上升 |
| 易用性与推广成本 | 10% | 让真实用户完成日常更新,并记录培训和错误修正 | 系统上线但数据更新率持续低于管理要求 |
这组权重是建议起点,不是普遍答案。对大型工程项目,可以提高计划逻辑和资源治理权重;对合规要求高的项目,可以提高审计和数据管理权重;研发交付组织则可以提高业务流程贴合度和研发工作流衔接权重。关键是先固定权重,再开展演示,避免看完某款产品后临时调整规则。
3. 同时记录“能力、证据、代价”
每一个打分都应对应证据。证据可以是产品文档、正式报价、现场演示、试点日志或合同附件;不同证据强度不能混为一谈。厂商公开介绍适合初筛,现场演示能验证流程,试点数据更接近实际使用,合同条款才能明确交付与责任。
我建议评估表至少设置三栏:能力结论、证据来源、实现代价。比如“可生成组合视图”还要说明数据来自实时项目还是定期汇总;需要哪些字段和配置;是否必须购买额外模块;视图由谁维护。这样可以把“功能存在”与“组织能够持续使用”分开。
4. 用同一份测试数据,不要让产品各自挑题
准备一份脱敏项目样本,至少包含阶段、里程碑、任务依赖、合同日期、资源限制、两次延期和一次范围变更。让每款平台在相同角色和时间限制下完成同一任务,再比较结果。测试环境、账号类型和版本应记录下来,避免不同许可范围导致不公平。
测试时不只看“做不做得到”,还要看“谁做、花多久、错在哪里”。一项流程如果可以完成,但必须由管理员手工导出、改表再导入,可能仍然不适合高频执行。把人工绕行写进评估结论,才能避免被“理论上支持”误导。

五、五款平台逐一拆解:看适用边界,不看宣传标签
1. Oracle Primavera P6:重点验证工程级计划和实施能力
对于涉及大量任务依赖、多承包方协调、阶段里程碑和正式进度控制的工程项目,Primavera P6通常会进入候选名单。选型评审应把注意力放在计划结构、日历、约束条件、关键路径、资源及项目汇总上,而不是只看能不能画出甘特图。
它更适合已经有计划控制制度、能配置专职计划人员或愿意投入实施治理的组织。如果团队目前连计划编码、进度更新责任、审批边界都没有定下来,直接部署专业工具可能只是把不统一的数据搬进更复杂的界面。对多项目计划,还要确认项目之间如何共享资源、统一日历和汇总状态。
建议在演示中安排一次“供应商交期延迟”的情景:修改一项关键任务的剩余工期,观察逻辑关系、后续里程碑和预测日期如何变化;再由不同角色批准或拒绝变更。若无法解释修改影响和计划版本差异,就不能只凭功能名称判定满足企业需求。
2. Microsoft Project:先弄清楚采购的是哪种产品和协作方式
Microsoft Project适合进入评估的情境,通常是项目经理依赖办公软件维护计划,组织希望与既有协作和身份体系衔接,并且具体使用需求以排期、任务关系和计划分享为主。需要特别注意,“Microsoft Project”在企业讨论中可能指不同产品形态、许可和服务路径,不能假定所有版本都具有相同功能。
截至2026年的采购决策,应核对微软官方产品生命周期与迁移公告,确认合同所对应的服务是否仍在支持期、后续采用何种协作产品、现有数据如何迁移,以及桌面端和在线协作之间有哪些能力差别。微软已经公布 Project Online 的退役安排,企业在2026年采购或续约时,应把具体生效日期、影响范围和官方迁移指引核实到合同及产品文档,不要依赖旧版教程推断未来路线。
评估时可以拿一份项目经理正在维护的计划,验证任务关系、关键日期、团队更新方式和数据导出。如果组织需要的是跨项目资源组合、严谨审批和统一审计,单凭桌面计划软件体验不能证明它已经覆盖这些要求;要进一步核实配套产品、许可边界和实施成本。
3. Planisware:重点检查组合治理是否与组织流程相匹配
当管理难题从“单个项目怎么排期”转向“多个项目如何竞争资源、按战略优先级分配资金、评估组合进度”时,面向项目组合和企业治理的平台更值得评估。Planisware应从组合视图、资源计划、项目阶段治理、流程配置和跨项目决策支持等方面考察。
这类平台的价值高度依赖企业是否已经定义组合管理规则。如果项目优先级每次都临时讨论、资源归属不清、状态定义各部门各说各话,系统难以凭空产生一致的管理结论。评审时应要求业务部门说明一个真实决策:在资源不足时,管理层如何比较延期风险、战略价值和已投入成本?平台能否呈现决策所需的信息,操作流程是否能被团队接受?
需重点评估实施范围、流程配置工作量、内部管理员能力和持续维护责任。演示环境可以展示复杂组合视图,但企业应进一步确认这些视图由哪些源数据驱动、数据质量由谁负责,以及版本升级后配置如何测试。
4. Smartsheet:验证协作便利能否承载正式计划控制
Smartsheet的表格式工作方式对熟悉电子表格的团队可能较友好,适合纳入“希望用较低学习门槛连接任务、自动化和协作”的评估场景。但熟悉表格界面,不等于复杂项目控制能力已经满足组织要求。
测试重点应放在跨表数据一致性、依赖关系、阶段里程碑、权限边界、操作记录、自动化规则和组合汇总上。若企业的核心需求是工程级关键路径、复杂资源平衡或正式基线控制,要用同一套标准与专业计划软件比较,不能仅因页面易读就判定已实现等效管理。
Smartsheet较适合从明确的部门场景开始试点:先选一个流程相对稳定、协作角色清晰的项目,再观察自动化是否减少手工追踪、报表是否能直接服务管理会议。若每个部门都建立互不相通的表,最终可能只是把分散表格搬到了线上。
5. PingCode:重点验证研发交付与项目计划如何相互关联
对于软件研发、产品交付以及需要关联需求、开发、测试和项目进度的组织,PingCode可作为候选平台进行验证。尤其在中大型企业及100人以上组织中,选型问题往往不只是“任务如何排期”,还包括研发事项怎样映射到版本、阶段和项目交付节点。
建议试点时选取一条真实交付链:从需求提出开始,经过评审、开发、测试、发布和验收,检查每个工作对象如何关联到整体项目计划。瀑布项目所需的阶段门、审批、基线和预测应逐项演示;如果部分能力要通过配置实现,要记录配置工作量和维护责任,不能用研发任务看板替代完整计划治理。
若组织的主要难题是工程级资源排程、跨承包方逻辑网络或大型建设项目的进度控制,应把这些任务列为必测项,并与专业计划工具同场对比。反过来,若核心挑战在产品需求、研发协作、测试跟踪与交付状态割裂,则只比较甘特图功能也会漏掉真正的效率来源。
6. 逐项比较时,给“原生、配置、扩展、待核实”分别标记
建议用四种状态写能力结论:原生支持、配置可实现、依赖扩展或集成、尚待核实。比如“能够记录批准基线”要说明是否开箱可用;“能生成资源视图”要说明数据是否来自实际工作量;“能支持单点登录”要核对具体版本和部署选项。
价格也应这样处理。没有经过正式报价确认的金额,不要写成确定成本;公开定价若存在,应标注查询日期、币种、税费和套餐范围。若某产品采用询价模式,就明确写“需向厂商确认”,而不是用未经验证的网络报价代替采购预算。

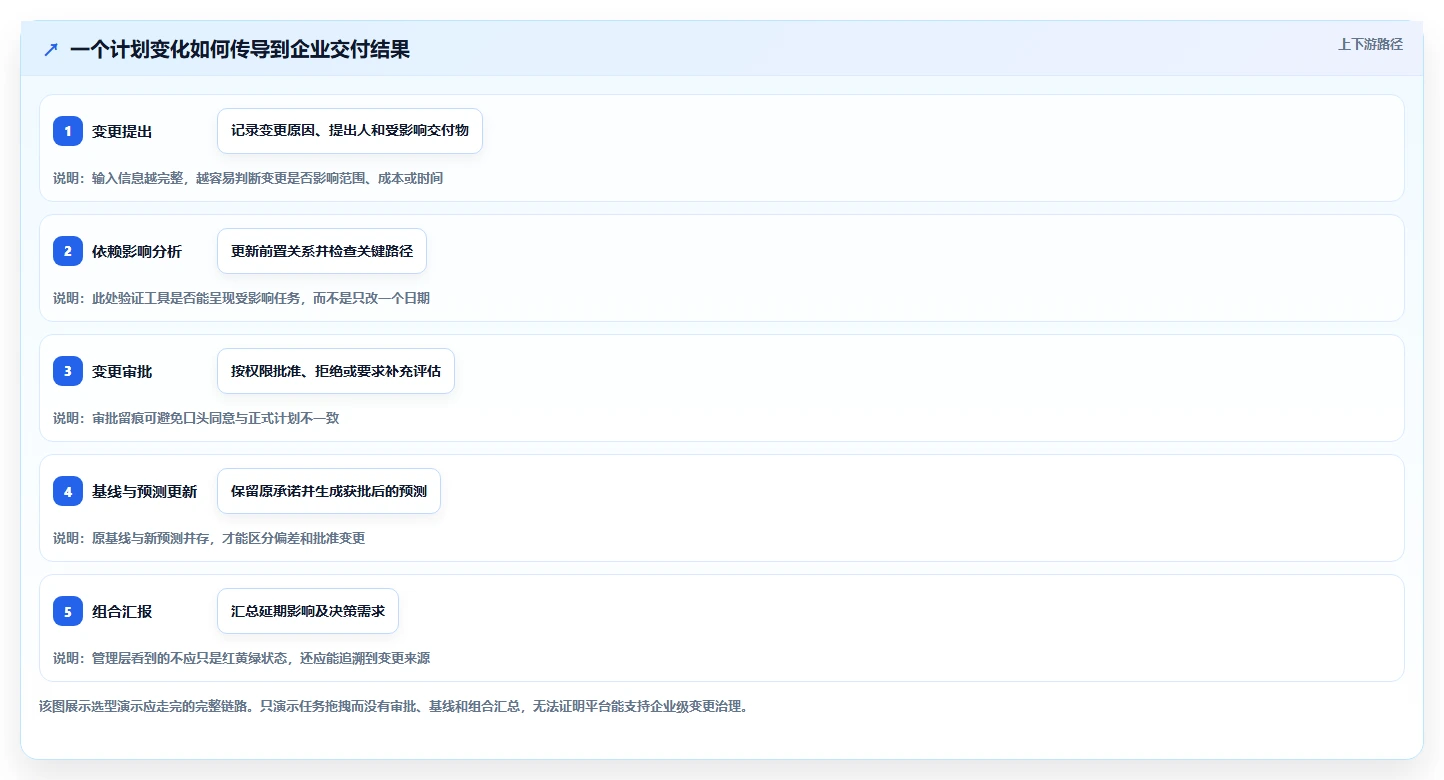

六、具体场景推演:一次延期如何揭示工具真正的差异
1. 示例项目设定:设备改造与软件联调并行
下面用一个示例项目说明测试方法。假设某企业要在12个月内完成一条产线设备改造,并上线配套控制软件。项目包含设计冻结、设备采购、现场准备、设备安装、软件联调、验收六个阶段;采购交期影响安装日期,软件联调依赖设备到位,最终验收还受监管窗口约束。
这是一组情景模拟,不是某家客户的真实项目,也不代表任何供应商测试成绩。模拟项目中,采购件延期两周,同时发现一项需求变更。选型团队要验证的不是系统是否能把日期往后挪,而是它能否呈现:哪些里程碑受影响、是否触及关键路径、有没有可用缓冲、变更由谁审批、批准后原承诺是否仍可查。
2. 同一延期任务,五个平台要接受同一组提问
对每款工具都按相同顺序测试。先将采购交期增加两周,再观察安装和联调日期;然后修改软件需求范围,记录成本、工作量与验收影响;最后模拟项目经理、项目赞助人和承包商三种角色,检查谁可以提出、查看、批准或关闭变更。
- 基线:能否保留原批准计划,并明确当前预测和实际日期的区别?
- 逻辑:修改前置任务后,系统是否能识别受影响的后续节点?
- 决策:能否记录延期原因、备选方案、责任人和审批结果?
- 汇报:组合报告是否能展示最终里程碑变化及其来源,而非只显示项目变红?
- 退出:数据是否可导出,字段含义和依赖关系是否保留?
这五个问题能快速区分“计划展示工具”和“计划控制流程”。如果产品能显示延期,但需要项目经理手工计算所有下游影响,就要把这部分作为长期人工成本计入;如果它能分析影响,却无法保留审批依据,也仍然没有完成治理闭环。
3. 用小规模试点观察数据质量,而非只测功能
试点建议覆盖两到三个完整周更新周期,而不是只安排一次培训后收集满意度。记录任务更新准时率、必填字段完整率、变更从提出到批准的时间、项目经理整理管理报告所需工时,以及人工修正数据的次数。观察周期短,不足以证明长期投资回报,但足以发现字段难填、角色不清和报表口径冲突。
例如,一组试点用户能在演示日完成建计划,不代表下个月仍会按时更新。若系统上线后必须由项目助理逐项催办、合并表格、纠正状态定义,就说明产品与工作机制还没有接通。对试点结果应同时看功能是否通过、执行负担是否可接受、数据是否足以支持管理决策。

七、不同企业的行动建议与取舍
1. 大型工程、建设或多承包方项目
优先评估专业计划控制能力,重点验证日历、依赖网络、关键路径、资源约束、进度基线和承包方权限。Oracle Primavera P6可以进入候选比较,但不能跳过实施能力评估。请同时确认内部是否有计划控制负责人、数据标准和变更审批制度;如果没有,应把这些工作列入项目预算和时间表。
取舍上,复杂控制通常意味着更高的配置与培训投入。若项目数量少、工期短、依赖关系简单,专业平台的治理成本可能超过收益;若项目关系复杂、延期影响高、需要可审计计划,则不能只以“用户觉得界面简单”作为采购标准。
2. 多项目组合与资源竞争突出
先定义管理层需要回答的组合问题:哪些项目争用同一资源?哪些里程碑影响战略目标?哪些项目应该优先获得预算?再评估Planisware等面向组合治理的平台,并同时确认基础数据和组织流程是否成熟。
取舍上,组合视图可以减少人工汇总,但前提是各项目的数据字段、状态定义和资源口径一致。若部门仍用不同方式定义“完成”“延期”和“资源占用”,先做标准化试点通常比直接铺开平台更有效。
3. 已在使用办公计划软件,希望平稳迁移
先盘点现有文件、宏、模板、共享方式、计划负责人和在线协作需求,再核实Microsoft Project相关版本的产品路线与官方迁移要求。重点做一次真实数据迁移演练,检查依赖关系、日历、字段、资源、附件和历史版本是否完整。
取舍上,延续熟悉工具可以减少培训阻力,但不应把“大家会用”误当作组合治理已经解决。若组织要求跨项目资源管理、正式审批或统一审计,应把这些缺口明示,比较需要的配套产品、集成与运维工作。
4. 软件研发与阶段交付同时存在
将需求、开发、测试、发布和验收串进同一个试点,重点查看研发事项如何连接项目里程碑、阶段状态和对外承诺。PingCode可以纳入这类评估,尤其适合核验研发协作对象与整体项目进度之间是否能建立可理解的关系。
取舍上,如果核心问题是需求到测试的可追踪性,单纯购买甘特图能力可能治标不治本;若核心问题是工程级关键路径和复杂资源调度,则研发工作流衔接也不能替代专业计划控制。企业应明确哪类工作是主场景,避免为“一个平台包打天下”牺牲关键能力。
5. 预算有限、需要快速推广
选择一个边界清晰、参与角色少、项目复杂度中等的试点,规定最小可行模板:阶段、里程碑、负责人、依赖、状态、变更原因和预测日期。先让工具支撑日常项目评审,再逐步增加组合视图、自动化和集成。
取舍上,轻量工具可能更快启动,却不代表能承载未来所有复杂需求。要把扩展边界、数据导出、许可增长方式和迁移成本提前纳入评审。避免先把大量项目导入,再发现权限或数据结构不适合,只能重新建模。
6. 对本地化、安全与审计要求严格
把安全与部署作为准入条件,由信息安全、法务、采购和业务共同审查。核实数据存储区域、访问控制、单点登录、日志保留、备份恢复、加密、漏洞响应、供应商分包、服务连续性和退出时的数据交付方式。
取舍上,本地部署可能增加企业自身运维、升级和灾备责任;云端服务可能降低基础设施维护工作,但需认真确认数据治理、合同责任和适用法规。两者都不能仅凭“更安全”或“更省事”的标签判定优劣,必须结合企业的控制要求和实际运营能力。

八、采购前的落地清单与最终判断
1. 用一页需求表结束无效的功能争论
在联系供应商之前,先把需求写成可验证的句子。不要写“要强大的项目管理”,而写“项目经理修改关键任务工期后,系统须显示受影响的后续里程碑,并保留原批准计划和修改人”。前者无法评分,后者可以现场演示、试点复核,也能在采购时形成明确交付要求。
- 项目特征:项目数量、典型周期、跨部门数量、外部承包方比例和主要交付类型。
- 计划要求:阶段、依赖、关键路径、基线、滚动预测、资源和日历规则。
- 治理要求:审批、权限、审计、模板、项目组合状态和管理报表。
- 技术要求:部署、身份集成、数据接口、迁移、备份和退出机制。
- 成本口径:许可、实施、培训、集成、维护、升级、扩容和迁移成本。
- 评估证据:产品文档、现场演示、试点记录、正式报价和合同承诺。
2. 把试点设计成采购证据,而不是体验活动
试点开始前就定义通过标准。例如:所有关键里程碑均可追溯到任务;一次批准的变更能够保留原计划和变更理由;不同角色无法越权修改;项目报告能从源数据生成;用户可在规定时间内完成周更新;关键数据能够按约定格式导出。
不要只收集“满意或不满意”。记录每个环节的实际完成时间、人工补录次数、配置变更、权限问题和支持请求。试点结束后,让项目经理、业务负责人、IT、安全和采购各自提交结论,再对照既定权重汇总。这样既能减少某一个部门凭好恶拍板,也能让风险在签约前暴露。
3. 比较总拥有成本时,给退出留位置
三年或五年预算至少拆为许可、首次实施、内部人员、集成、培训、维护和数据迁移。特别注意项目结构和自定义字段可能形成迁移成本:今天配置方便,几年后更换平台时,数据能否完整取出、关系能否重建、历史审批能否查询,都影响供应商锁定程度。
没有正式报价时,不要编造产品价格。先向供应商索取覆盖预计用户数、管理员数量、部署模式、服务范围和合同期限的书面方案。把额外模块、测试环境、存储扩容、技术支持和升级服务逐条列出,才有可比较的采购总额。
4. 用试点反馈调整部署范围,而不是无限加功能
试点发现问题后,先判断属于产品缺口、流程缺口、数据缺口还是培训缺口。产品缺口可能需要换平台或增加组件;流程缺口需要明确规则;数据缺口需要清理和责任人;培训缺口则要看操作设计是否足够直观。把所有问题都归咎于“用户还不熟”,往往会掩盖产品与流程不匹配。
推广节奏可以从一个业务单元、一个项目类型和一套模板开始。设置明确的复盘时间,检查数据更新质量和管理报告是否实际用于决策,再决定扩展到其他项目。平台上线本身不是结果,组织是否减少重复录入、提高变更透明度、及时识别风险,才是值得持续投入的结果。

5. 最后的判断:按管理复杂度选平台,按证据签合同
如果你的项目主要是任务排期、依赖清楚、参与角色少,先从轻量方案试点,别过早购买超出管理能力的治理复杂度。如果项目横跨多个承包方、关键路径和资源约束影响合同承诺,就要把计划控制、基线和变更追踪作为准入条件。如果组织需要多项目资源与战略组合决策,就评估组合治理能力,而非只看单项目页面。如果核心是软件研发交付,则要检查研发工作对象如何连接阶段承诺和最终验收。
五款平台没有脱离组织情境的通用冠军。Primavera P6、Microsoft Project、Planisware、Smartsheet和PingCode分别代表不同的能力侧重,实际结论必须落到具体版本、部署模式、许可范围和试点结果。我会把“选型成功”定义为:真实项目能持续更新,变更有依据,汇报可追溯,关键人员愿意用,组织也保留数据和流程的控制权。
下一步可以先挑一份脱敏项目计划,补齐角色、依赖、基线和一次真实变更;再邀请两到三款候选平台按同一脚本完成演示,并用两到三个更新周期做小规模试点。最终决定不应由一张功能对照表替代,而应由可复核的证据、可解释的成本和清楚的适用边界共同支撑。
常见问题解答(FAQ)
1. 企业级瀑布项目管理工具,怎么判断是不是真正支持瀑布管理?
我在给团队筛工具时,最先看到的通常是甘特图和任务依赖,但这两项看起来齐全,不代表项目计划真的可控。我应该怎么验证它能否应对基线、延期和变更,而不只是把任务画在时间轴上?
先别把“有甘特图”当作“支持瀑布项目管理”。企业项目真正需要验证的是一条完整控制链:阶段与里程碑能否定义,任务依赖和关键路径能否追踪,批准后的计划能否形成基线,变更后能否保留原计划并说明影响。
建议用同一个小型试点验证所有候选平台:建立一个包含 4 个阶段、约 20 个任务、3 条跨部门依赖和 2 个里程碑的项目;锁定基线后,把一个前置任务延迟 5 个工作日,再提交变更。观察系统是否能显示受影响任务、里程碑变化、变更前后差异和审批记录。
这里的规模是便于复现的测试样例,不是对任何产品的实测结论。如果只能手动改日期、无法保留基线,或变更记录要靠备注补齐,就应把它视为排期工具,而不是完整的计划控制方案。比较时还要标明能力属于原生支持、配置实现还是需要插件或定制开发。
2. 五款主流平台里,哪一款最适合企业级瀑布项目?
我正在比较几款项目管理平台,产品介绍都写着适合大型团队、支持项目管理,单看功能列表很难分出差异。我不想只看排名,想知道应该按什么条件判断哪款更适合自己的组织。
没有脱离组织条件的通用第一名。对跨部门、周期长、变更审批严格的项目,基线、依赖分析和审计留痕可能比界面是否简洁更重要;对多项目并行的 PMO,项目组合视图、资源统筹和统一汇报口径可能更关键。
可以先给候选平台按同一组维度做初筛:计划与依赖管理、基线与变更、项目组合能力、权限与审计、部署与集成、总拥有成本。每项分别记录“原生支持、配置可实现、需额外开发、未核实”,不要用一个总分掩盖关键短板。
还需说明,现有调研材料没有提供可核验的五款产品正文、版本与试用记录,因此不能据此负责任地给出具体品牌排名。正式比较前,应先确定候选名单,再核对 2026 年对应版本的厂商文档、部署选项和报价,并在同一测试任务下验证。
3. 企业选瀑布项目管理平台,应该比较哪些成本?
我原本打算按每用户许可价格筛选,后来发现还可能涉及实施、培训和系统集成。我担心低价方案上线后反而投入更多,应该怎样估算更接近真实的采购成本?
不要只比较订阅或许可单价,建议用三年总拥有成本作为统一口径:软件授权或订阅、实施服务、数据迁移、接口集成、培训、管理员运维、后续定制,以及合同中可能另计的环境或支持费用。不同产品的计费单位和报价范围可能不同,必须先统一用户数、项目数、部署方式和服务范围。
例如,试点阶段可分别记录“首次配置工时、每名用户培训时间、每月管理员维护时间、必须开发的接口数量”。这些数据来自企业自己的试点,比直接套用供应商宣传的效率提升比例更适合做预算判断。此处不预设任何产品的实际价格或节省比例。
采购前请让供应商把报价中的用户类型、最低购买量、实施边界、续费规则、数据导出和退出支持写清楚。若本地部署、单点登录或特定报表属于额外收费,也应纳入同一张成本表,避免签约后才发现关键能力不在标准方案内。
4. 正式采购前,怎样设计企业级瀑布项目管理工具试点?
我准备组织业务、IT 和采购一起评估,但担心演示只展示顺畅的标准流程,无法暴露真实项目里的延期、权限和数据问题。我应该安排哪些任务,才能在有限时间内看出平台是否适合长期使用?
试点最好使用一个经过脱敏的真实项目,而不是只看厂商演示。选取包含多阶段计划、跨团队依赖、一次基线调整、一次延期预警和一次审批的场景,并要求每家候选平台按相同输入完成配置和操作。评估时分角色记录结果:项目经理检查计划维护和变更影响;管理者检查组合视图与汇报口径;
IT 检查身份认证、权限、接口和数据导出;采购检查报价边界、服务条款和退出安排。每项记录完成情况、所需人工步骤、是否需要额外开发,以及测试日期和产品版本。试点结束后,优先讨论阻断性问题,而不是简单平均打分。例如,若工具无法满足必须的审计要求,即使界面和报表表现良好,也不应由其他高分抵消。
建议先明确不可妥协项,再比较实施难度和成本,最终保留试点记录作为采购决策依据。
核心关键词
文章包含AI辅助创作:2026年企业级瀑布项目管理工具选型指南:5款主流平台深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/164384
读者评论
按项目类型区分工具比简单排名更有参考价值,尤其工程排程和研发交付的需求差异很大。
文中强调基线、预测和变更审批,抓住了瀑布项目管理的关键;建议试点时用真实项目规则验证。
把门槛条件与评分项分开很实用,部署、审计等要求不应被其他功能的高分抵消。
试点投入不只有许可费用,数据迁移、培训和集成也需要估算;文中的工时是情景模拟,不能直接当行业标准。
同一套测试任务能减少演示带来的偏差,但还应记录版本、许可范围和配置方式,便于后续复核。
