2026 年制造企业项目管理系统选型指南:6 款主流工具全周期管理能力对比

制造企业选项目管理系统,最容易踩的坑不是买到“功能少”的软件,而是把不同问题当成同一个问题:研发团队需要的需求追踪、设备技改需要的停机窗口、产线建设需要的关键路径,未必能由同一套任务看板解决。本文比较六款常见工具,但不做脱离场景的总排名;我更建议先确定项目类型,再用真实项目验证全周期闭环、系统集成和长期维护成本。

一、先给结论:先选管理边界,再选工具

1. 六款工具没有脱离场景的统一第一名

本文纳入 PingCode、Microsoft Project、Jira、Asana、Smartsheet 和 Wrike 六款工具,目的是覆盖研发协同、复杂排程、跨部门工作管理和表格化项目跟踪等不同需求。它们不是同一类产品的六个等价替代品,也不代表市场排名。购买前应以实际产品版本、部署方式、许可范围和演示结果复核能力。

如果项目核心是软件研发、产品需求和技术任务之间的追踪,可把 PingCode 纳入候选,并核验其是否覆盖企业需要的研发项目流程。若核心是设备改造、厂房建设或产线爬坡,优先验证关键路径、资源约束、成本和变更记录,不能因为某工具研发团队用得顺,就推断它同样适合工程项目。

复杂排程和里程碑计划是首要要求时,Microsoft Project 值得重点验证;跨职能协作需要让业务人员快速参与时,可对比 Asana、Wrike 等工作管理工具;项目数据习惯以表格为入口、又需要自动化提醒和汇总时,可测试 Smartsheet。Jira 更适合评估工作流可配置、研发协作及相关生态需求,但制造业务流程往往需要额外建模和治理。

2. 选型不能只看功能清单

我会把选型问题拆成四道门槛:项目流程能否闭环、进度计划是否能表达真实依赖、关键数据能否和现有业务系统对得上、企业是否有能力持续运营。前三项回答“能不能用”,最后一项决定“能不能长期用”。

  • 轻量团队:优先看上手速度、模板、权限和基础提醒,不要为暂时用不到的组合管理买单。
  • 多部门并行:重点测试依赖关系、资源冲突、变更审批、跨项目视图和问题闭环。
  • 多工厂或大型组织:优先确认数据权限、组织隔离、集成责任、部署要求及实施服务边界。
  • 研发与工程数据关联紧密:先划清项目系统与 PLM、ERP、MES 的数据职责,再讨论接口。

比较软件时,我不会把“有甘特图”“支持看板”当成能力结论。同样叫甘特图,有的只能展示日期,有的支持任务依赖、基线、关键路径、资源负荷和进度重排。真正有用的差异,通常要到演示一条延期任务如何影响后续里程碑时才看得出来。

2026 年制造企业项目管理系统选型指南:6 款主流工具全周期管理能力对比

二、制造企业的项目为什么不能只靠任务看板

1. “制造项目”实际包含多种管理对象

同一家工厂可能同时开展新产品导入、设备技改、工厂扩建、质量改善、客户定制交付和信息化建设。它们都被叫作“项目”,但管理对象并不一样:研发项目追踪需求、设计评审和验证;设备技改要协调停机窗口、备件、施工和安全;产线建设还涉及设备到厂、安装、试运行、工艺验证和量产批准。

因此,选型第一步不是列软件功能,而是选一条有代表性的项目流程画出来。比如设备改造项目,从立项论证、预算审批、方案评审、采购、施工准备、停机实施,到试运行、验收和复盘,哪些节点需要审批,哪些节点由系统记录,哪些数据从 ERP 或设备台账读取,都要提前说清。

2. 项目管理系统不等于 PLM、ERP 或 MES

项目管理系统主要负责项目计划、任务、责任、进度、风险、变更和协作;PLM 更侧重产品数据、工程变更和研发资料;ERP 管理订单、采购、库存、财务等经营数据;MES 关注生产执行和现场过程。边界并非绝对,但不应假设一款项目工具可以自然替代其余业务系统。

比较健康的设计通常是:项目系统负责“要做什么、由谁做、何时完成、当前有什么风险”;PLM、ERP、MES 分别保有各自业务域的权威数据。接口可以同步项目编号、物料状态或验收结果,但必须明确主数据归属,避免两个系统都能改同一字段却没有冲突处理规则。

3. 计划的难点在依赖和约束,不在甘特图外观

制造项目经常受采购周期、设备交期、停机窗口、验证资源和供应商交付影响。若计划只记录开始日期、结束日期和负责人,供应商延期后,团队仍需手工判断哪些里程碑受影响。系统能否表达任务依赖、计划基线、关键路径和资源冲突,比界面是否有漂亮的甘特图更重要。

实际评估时,我会挑一项关键工作故意延迟两周,观察系统是否能提示受影响的后续任务、里程碑和责任人。再检查项目经理能否记录延期原因、批准新的基线、保留原计划,并让管理层区分“计划被修改”与“按原计划达成”。

4. 跨部门协作要有责任闭环

项目延期不总是因为执行者慢。常见情形是任务交接没有明确输入条件:设计部门认为图纸已发出,采购部门却还缺技术规格;设备商认为现场已具备条件,工厂团队却尚未完成安全许可。系统需要让交付物、责任人、截止日期和验收状态关联起来,而非仅仅留下聊天记录。

把“已完成”定义清楚很关键。例如,设备安装任务的完成条件可以包括安装记录、点检结果、问题清单和责任人确认。没有完成标准,进度状态就会变成主观报告,管理层看到的百分比也难以比较。

2026 年制造企业项目管理系统选型指南:6 款主流工具全周期管理能力对比

三、六款工具的能力对比:看适配边界,不看宣传词

1. 对比前先统一评价口径

下表是候选工具的初筛视角,不是产品实测评分。不同版本、订阅层级、部署选项、插件和实施配置会影响最终能力。表中的“重点核验”意味着应拿企业自己的流程做现场验证,而不是据此判断产品一定具备或缺少某项功能。

工具 更值得优先验证的场景 全周期关注点 主要取舍
PingCode 研发、产品及技术类项目协作 需求、迭代、任务、缺陷或交付信息如何贯通;制造工程项目需核验是否适配 若核心是设备施工、预算控制和工程关键路径,需验证是否需要额外配置或其他系统配合
Microsoft Project 复杂计划、里程碑和排程管理 依赖关系、基线、资源安排、进度更新及组织协同方式 计划能力与协作体验、部署和许可成本应结合企业使用方式评估
Jira 研发工作流、技术团队任务与问题跟踪 工作流配置、跨团队追踪、权限和报表口径 面向制造工程、采购和现场执行的流程可能需要配置、集成及持续治理
Asana 跨职能任务协作、项目状态同步 任务依赖、目标和项目视图、审批及团队协作 复杂工程排程、成本控制和制造系统接口要按版本与方案逐项核验
Smartsheet 以表格为入口的计划、跟踪和汇总 表格视图、自动化、报表、权限与数据结构治理 灵活表格可能带来模板分散、口径不一致和维护负担,需先治理数据模型
Wrike 跨团队工作管理、任务协作与项目可视化 工作流、资源视图、审批、组合视图及外部协同 制造专用数据和复杂财务控制需核验产品版本、配置方式及集成成本

2. PingCode:重点核验研发项目是否能贯通

对于中大型企业及 100 人以上组织,可将 PingCode 作为研发协同候选之一,重点检查需求、开发任务、测试问题和版本交付之间的关系是否符合团队实际。这类工具的价值不应只看任务创建有多快,而要看需求变更后,影响范围能否被追踪,团队能否回溯“为什么延期、由什么变更造成”。

如果企业的“制造项目”实际指产品研发、技术开发或软硬件协同,这类研发流程能力可能更相关;如果指厂房施工、设备安装或工厂技改,则不能默认它具备工程项目所需的成本、施工、停机窗口和现场验收模型。建议用一条真实设备改造流程做反向验证,而不是只看研发团队的演示场景。

3. Microsoft Project:重点核验计划深度与协作成本

对于任务依赖多、关键路径重要、需要严肃维护计划基线的项目,Microsoft Project 值得纳入重点演示。评估时不要停留在“能画甘特图”,应验证任务层级、依赖类型、资源安排、计划更新和延期影响分析,并确认项目经理与现场负责人各自怎样提交进度。

另一面是计划模型的维护成本。若现场人员不愿更新、计划只由少数计划工程师维护,系统里的细粒度任务很快会过期。企业应同时测试计划维护角色、移动端或现场更新方式、项目模板复制能力,以及管理层是否能用统一口径读取状态。

4. Jira:重点核验工作流是否被过度定制

Jira 常被技术团队用于任务和流程协作。制造企业若有软件、自动化、数字化平台或产品研发项目,可以验证它与团队现有工作方式的贴合度。尤其要检查跨团队工作项关联、状态流转、权限和报表是否清晰,避免每个部门都自建一套状态名称,最终无法汇总。

对非研发项目,定制能力既是优势也是风险。审批字段、状态、自动化规则越多,越需要有人负责版本治理和变更评审。若一个普通项目的状态定义都要依赖管理员解释,说明配置复杂度可能已经超过业务团队的承受能力。

5. Asana:重点核验跨部门参与门槛

Asana 可作为跨部门任务协作的候选,适合验证业务人员能否快速理解任务归属、进度和交付物。演示时可选一个涉及工程、采购、质量和生产的流程,观察任务依赖、责任转交、审批记录和项目汇总是否符合实际,而不只测试单个部门的任务列表。

若项目包含复杂成本核算、资源冲突或工程级关键路径,应把这些列为专门验证项。企业还需核对所需能力对应的具体订阅版本,并测试外部供应商或临时项目成员参与时的权限与许可成本。

6. Smartsheet:重点核验表格灵活性背后的治理

Smartsheet 对习惯表格管理的团队有较低的认知门槛,可用于核验项目计划、状态汇总和自动提醒能否快速落地。它的关键问题不是表格能不能搭出来,而是不同项目表是否共享统一字段、编码和状态定义,跨项目报表是否会因模板差异而失真。

如果企业计划让每个部门自由创建模板,初期会觉得灵活,后期可能出现同一“完成率”有多种算法、同一个供应商被重复命名、状态字段互不兼容等问题。上线前应先确定标准模板、字段责任人、变更流程和归档规则。

7. Wrike:重点核验协作视图与制造流程间的距离

Wrike 可用于评估跨团队任务、审批和项目视图的协同体验。对制造企业来说,需用真实项目验证工作流能否覆盖设计评审、采购衔接、现场执行和验收,而不是把已有流程简单复制成一串状态。

如果需要连接 PLM、ERP、MES,询问时要拿到接口范围、实施责任、异常处理和后续升级维护的明确答复。所谓“支持集成”可能指标准连接器、开放接口或需定制开发,三者的费用、周期和维护风险并不相同。

2026 年制造企业项目管理系统选型指南:6 款主流工具全周期管理能力对比

四、常见选型误区:看起来省事,往往把成本留到上线后

1. 把“全周期”误解为功能菜单很多

产品介绍页列出立项、计划、协同、报表、AI 等模块,并不代表企业已有闭环。全周期的关键是信息连续:立项范围能否进入计划,计划变更是否留痕,执行问题能否关联风险,验收结果能否回到项目目标。若每个阶段都要导出表格再导入另一处,菜单再多也只是功能拼盘。

现场验收时,我建议抽查一项变更:从提出人、原因、影响分析、批准人、受影响任务到最终验收记录,能否在系统内串起来。只要其中一段需要靠聊天记录补足,项目追溯就存在断点。

2. 只看软件报价,不算总拥有成本

采购报价只是成本的一部分。实施咨询、流程梳理、接口开发、历史数据清洗、账号许可、培训、运维和版本升级都可能进入总预算。低价工具如果需要大量定制,也可能比高价但流程更贴合的方案更贵;反过来,功能全面的平台若多数模块无人使用,也是在为闲置能力付费。

至少应分别列出首年投入和三年运营成本,并把一次性费用与持续费用分开。接口开发还应注明后续谁维护、接口变化由谁承担、第三方升级后是否需要重新测试。

3. 把系统集成当成一个勾选项

“可对接 ERP”不是完整答案。要追问对接哪些对象、数据方向是什么、刷新频率如何、异常如何重试、主数据由谁维护、接口失败是否告警,以及是否包含在当前报价内。一次性把字段连通,不等于业务数据长期一致。

特别要避免项目编号、物料编码、供应商名称和组织权限在多套系统重复维护。若字段没有唯一责任系统,项目报表迟早会出现同一事项多种状态,最终管理层回到人工核对。

4. 过早追求 AI、自动化和复杂报表

自动化可以减少提醒和重复操作,但前提是任务状态、责任人、日期和审批规则稳定。底层数据混乱时,自动化只会更快地发送错误提醒;报表口径不一致时,AI 总结也不能替代数据治理。

我的建议是先让团队把项目编号、阶段、里程碑、风险等级、延期原因和责任人维护准确,再逐步引入自动提醒和汇总。先解决“系统里有什么可靠信息”,再考虑“系统如何自动生成结论”。

5. 让演示项目替代真实试点

厂商预设演示通常路径完整、数据干净、权限简单,恰好避开企业最棘手的交接和例外情况。更有价值的测试,是让供应商用企业提供的真实项目模板操作,包含一项延期、一项范围变更、一个外部协作方和一项验收未通过问题。

如果试点只由项目经理操作,不能代表现场人员、部门主管、财务或 IT 的实际体验。建议至少覆盖执行者、审批人、项目负责人和系统管理员四类角色。

2026 年制造企业项目管理系统选型指南:6 款主流工具全周期管理能力对比

五、专业判断逻辑:用一套可复核的方法做筛选

1. 从项目组合中挑出“最能暴露问题”的样本

不要只选最简单、最容易成功的项目试用。优先选近期真实启动、涉及多个部门、存在至少一项外部依赖并有明确验收标准的项目。它既能检验流程,也能暴露接口、权限、交接和数据维护问题。

如果企业项目类型差异很大,可以选两条样本:一条研发或产品开发项目,一条设备技改或产线建设项目。若同一工具无法覆盖两类流程,不必强求所有团队使用同一套任务模型,可以采用统一项目视图、分专业流程管理的架构。

2. 把需求写成可观察的测试动作

“要支持项目管理”“要方便协同”无法验收。将抽象需求改成操作问题,供应商才有机会给出可复核演示。例如:当关键设备交期延误十天,项目经理能否看到受影响里程碑?变更批准后能否保留原计划基线?外部供应商能否只查看分配给自己的任务?

  1. 准备一份真实项目计划,包括里程碑、依赖、负责人、预算项和风险。
  2. 请供应商演示延期、变更、验收不通过和人员替换四种例外场景。
  3. 要求项目执行者完成一次进度更新,不由供应商代操作。
  4. 导出状态报表,与企业当前周报对照,检查字段定义和汇总口径。
  5. 记录每个功能是标准能力、配置实现、插件实现还是定制开发。

3. 用“可用、可维护、可追溯”三层验收

可用:用户能否完成日常任务,信息是否足够清楚,操作路径是否符合角色工作习惯。可维护:管理员能否调整模板、权限和规则,是否需要供应商介入。可追溯:关键计划、审批、变更和验收是否留有时间、责任人和版本记录。

如果系统只满足第一层,团队可能短期觉得方便,却难以形成管理机制;若配置强大但维护需要少数外部专家,长期成本可能偏高。选型结论应说明每个能力的实现方式和责任归属,而不是只勾选“支持”。

4. 评分表要允许“不适用”和“未知”

常见评分表把每一项都设成一到五分,容易制造精确感。对企业真正重要的控制点,应设置“必须满足”;对于不相关功能,允许标记“不适用”;对资料不足的部分,标为“待核实”,不要因为演示顺利就给满分。

建议的评分结构是:业务适配、计划与控制、协作体验、集成与安全、实施服务、三年成本。每个维度下都记录证据链接、演示日期、版本、结论和待确认问题。分数可以帮助排序,但不能替代风险说明。

2026 年制造企业项目管理系统选型指南:6 款主流工具全周期管理能力对比

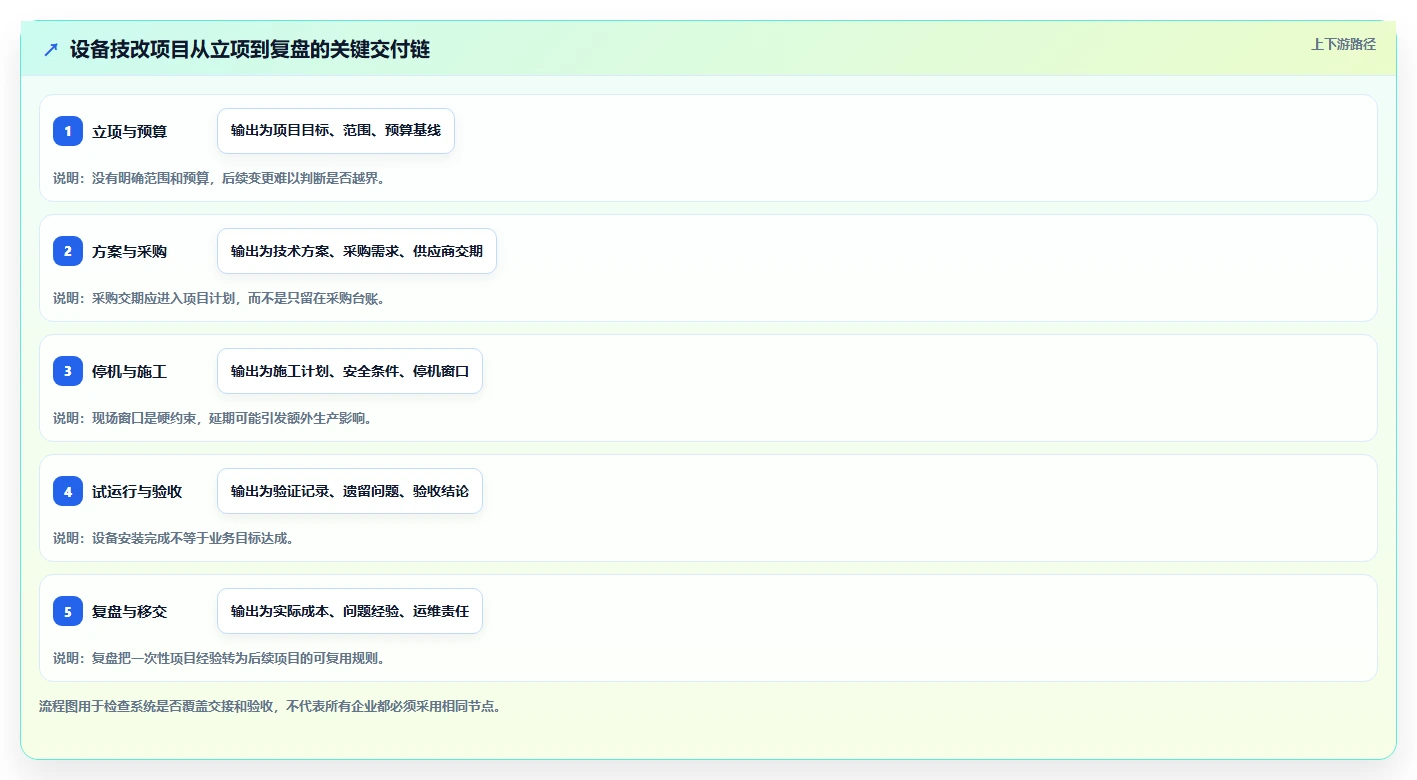

六、案例推演:一条产线技改计划如何暴露选型差异

1. 情景设定与观察口径

下面是一个情景推演,不是已发生的客户案例或行业统计。假设某工厂要在计划停机窗口内完成一条产线的设备改造,涉及工程、生产、采购、质量和设备供应商。目标是在既定窗口完成安装、调试和验收,并保留预算及变更记录。

这个项目有三个容易被低估的条件:部分设备交期由供应商决定;施工必须和生产计划协调;试运行问题可能导致验收延期。工具的差异不会只体现在看板样式,而会体现在交期变化后,计划、责任、风险和验收信息能否同步调整。

2. 第一次演示:任务完成不等于项目可控

假设供应商通知一台关键设备晚到七天。执行人员在任务上标注“延期”,但系统没有展示受影响的安装、调试和验收里程碑。项目经理仍要另开表格核对依赖,再分别通知生产和质量部门。这种情况下,系统记录了任务,却没有有效支持项目判断。

更完整的流程应允许团队查看受影响的后续节点,记录延期原因和影响评估,决定是否调整施工顺序或申请新的停机窗口,并保留原计划与批准后的计划。关键不一定是系统替人自动决策,而是它能否把必要信息集中起来,让决策可追溯。

3. 第二次演示:变更必须关联预算和验收

试运行发现设备需增加一项防护改造。若变更只在聊天群里讨论,预算、交期、风险和验收条件很容易各自更新、互不一致。试点时应检查:变更申请是否关联原任务,批准后是否更新计划,费用变化是否进入预算记录,验收清单是否增加相应测试项。

这也是比较六款工具时需要避免的误区:不要问“有没有变更管理模块”,而要让供应商演示一次从提出到关闭的真实操作。若部分步骤通过表单、外部系统或人工维护实现,应清楚记录所需配置和责任人。

4. 用可观测指标代替“感觉好用”

试点可以记录计划更新是否及时、关键任务延期是否有原因、变更记录是否完整、周报准备花费多少时间、执行人员是否按约定维护系统。指标不应在试点结束后才临时定义,也不宜直接套用没有来源的行业平均值。

可用企业试点前的基线作为对照。例如,若当前周报需要多个部门人工收集,就记录收集周期和返工次数;若已有项目台账,就记录里程碑更新的延迟。上线后比较同一项目阶段、同一统计口径,才有解释价值。

2026 年制造企业项目管理系统选型指南:6 款主流工具全周期管理能力对比

七、不同企业情况下的行动建议与取舍

1. 小型制造企业:先解决透明度,不急于做平台化

如果项目数量有限、流程相对简单,优先找团队愿意使用、管理员能够维护的方案。先统一项目编号、里程碑、责任人、风险和周报口径,再决定是否需要复杂资源计划或系统集成。对小团队而言,过多字段和审批可能让信息维护比项目执行更耗时。

取舍上,可以接受部分报表通过模板导出,但不能放弃关键变更和验收留痕。若已有 ERP 或 OA,应先明确最低必要接口,不必为了“数字化完整”一次性打通所有系统。

2. 研发与产品开发团队:优先看需求追踪和交付闭环

当项目主要是新产品开发、嵌入式软件、自动化控制或技术验证,应重点验证需求到任务、测试、缺陷和版本交付的关联。PingCode 可作为研发协作候选之一,同时要判断工程数据、产品结构和变更资料是否由 PLM 等系统负责。

取舍在于:研发工作流的细粒度并不一定适合所有工厂项目。若希望研发和设备技改共用工具,应分别保留适合各自业务的模板和权限,避免为了统一界面而把两种项目强行塞进一套字段。

3. 设备技改与工程项目:优先看计划、约束和验收

设备改造、厂房建设和产线导入项目,应把任务依赖、关键里程碑、停机窗口、供应商交期、变更审批和验收记录列为高优先级。演示时加入采购延误和施工条件未满足两个例外场景,观察工具是否支持影响分析与责任交接。

取舍在于:若项目的成本核算和采购执行已由 ERP 管理,项目系统不必重复建设完整财务功能,但必须能关联预算基线、变更事项和实际结果。若现场数据不能及时进入系统,精细到小时的计划也可能只是纸面精度。

4. 多工厂和多事业部:优先看治理能力与权限模型

大型组织常见问题不是缺少功能,而是同一流程在不同工厂有不同版本。评估时应检查模板能否分层管理、总部指标能否统一、工厂差异能否保留,以及权限是否支持跨部门协作而不暴露不相关数据。

取舍上,统一标准和本地灵活性必须同时考虑。完全统一可能压制必要的现场差异;完全放开则可能导致报表无法汇总。可先定义集团级最小共同字段,再允许工厂在不破坏核心口径的范围内扩展。

5. IT资源有限:优先看日常维护是否可承担

IT 团队规模有限时,选择前应问清楚谁负责用户、权限、模板、接口故障和版本升级。某些配置在演示环境里很容易,但若生产环境中每次字段调整都要排期开发,系统运营就会形成新的瓶颈。

取舍上,少量标准化功能通常优于大量定制功能。只有当定制需求有清晰业务收益、稳定负责人和维护预算时,才值得纳入首期范围;否则可以先通过流程简化或现有系统解决。

七、不同企业情况下的行动建议与取舍

八、采购前的试点清单与谈判要点

1. 试点前准备一份最小可用需求包

需求包不必写成厚重的招标文件,但至少应包含项目类型、用户角色、关键流程、里程碑、接口对象、部署约束和验收指标。每项需求都标注“必须满足”“希望满足”或“暂不考虑”,降低供应商演示时被功能清单带偏的概率。

  • 项目样本:一份近期真实项目计划和至少一项历史变更。
  • 角色清单:执行人、项目经理、审批人、管理层、IT 管理员及外部协作方。
  • 数据清单:项目编号、组织、物料、供应商、成本、里程碑等字段的权威来源。
  • 异常场景:关键任务延期、范围变更、资源替换、验收未通过。
  • 验收基线:当前报表耗时、状态更新频率、变更追溯情况和用户参与度。

2. 合同和方案中把“集成”写具体

合同附件或实施方案应写明接口范围、字段映射、数据方向、刷新频率、错误处理、测试环境、上线责任和维护边界。若接口依赖第三方授权或另行采购,应提前列清,不要把口头承诺当作交付内容。

也要核验数据导出、备份、权限审计、账号停用和项目归档方式。企业需要知道合同结束或系统迁移时如何取回数据,哪些信息可以结构化导出,哪些附件或操作记录可能需要单独处理。

3. 建议用分阶段验收降低一次性风险

将上线拆成流程确认、配置与数据准备、试点运行、阶段验收和推广运营。每一阶段明确交付物、负责人和退出条件。若试点显示使用率低或数据质量不合格,先修正流程与培训,不应为了赶进度直接扩展到全厂。

验收指标最好同时包含系统指标和业务行为指标。例如系统故障处理时间属于技术指标,责任人按时更新关键里程碑属于使用行为指标。前者由服务团队承担,后者需要业务负责人建立执行机制,不能把所有结果都归因于软件。

八、采购前的试点清单与谈判要点

九、结语:买工具之前,先把项目管理问题说清楚

1. 最终选择应能解释“为什么适合”

六款工具各有适用边界,不能靠品牌知名度、榜单名次或功能数量替代判断。真正有说服力的选型结论,应能说明:主要管理哪类项目、哪些能力是硬门槛、哪些需求由其他系统负责、接口和运维由谁承担,以及三年总成本如何测算。

我更看重一个朴素标准:项目发生延期或变更时,团队能否在同一个管理链条里看见原因、影响、决定和后续责任。若系统只在项目顺利时好用,它提供的是记录工具;若它在例外发生时仍能帮助团队完成协同和追溯,才真正进入项目管理。

2. 下一步从一份真实项目开始

建议先选一个近期启动的研发、设备改造或产线导入项目,整理流程、角色、数据和验收要求,再让两到三款候选工具使用同一场景演示与试点。不要先问哪款“最好”,先问哪款能让关键交接更清楚、计划更可信、变更更可追溯,并且企业能够长期维护。

选型不是挑一张功能最满的清单,而是选择一套能被真实组织持续执行的管理方式。

常见问题解答(FAQ)

1. 制造企业选项目管理系统,最应该优先比较哪些能力?

我在替公司筛选项目管理系统,发现每家演示都能展示甘特图、看板和审批,但这些功能看起来差别不大。我更想知道,研发、设备改造和产线建设项目的管理重点不同,究竟该用什么标准比较,才不容易被演示效果带偏?

先按企业真实项目确定权重,而不是把功能数量当成分数。研发项目常要追踪需求、评审和变更;设备改造更关注停机窗口、采购交付和验收;产线建设则常涉及多承包方、里程碑与现场问题闭环。可以用 100 分制建立初筛表,再由业务、IT 和采购共同打分。

下面的权重是可调整的起点,不是行业统一标准: 比较维度参考权重现场验证重点 计划与进度25任务依赖、里程碑、基线和延期影响 变更与风险20变更审批、责任人、记录追溯 跨部门协同20工程、采购、生产等角色能否按权限协作 系统集成15与现有业务系统的数据边界和接口责任 实施与运维10配置、培训、升级和后续支持安排 总拥有成本10许可、实施、接口、培训及运维费用 每项最好按“已在标准功能中验证、需要配置、需要开发、尚未确认”记录证据。

一个功能如果只在销售演示中出现、没有用企业自己的流程走通,不应直接按满分计入。

2. 项目管理系统和 PLM、ERP、MES 有什么区别?制造企业需要同时使用吗?

我所在的制造企业已经有 ERP,也在讨论 PLM 和 MES,但项目延期、变更信息传递慢的问题仍然存在。我担心再采购一个项目管理系统会造成重复录入,想弄清楚它应该管什么、不应该管什么,以及系统之间怎样分工更合理。

可以先按“管理对象”划边界:项目管理系统重点管理项目计划、任务、责任、进度、风险和跨部门协同;PLM 通常承接产品数据、工程变更及研发相关流程;ERP 处理订单、采购、库存、财务等经营资源;MES 更贴近生产执行与现场过程数据。这不是要求每家企业都同时采购四类系统。

关键是已有系统能否满足管理目标,以及数据由谁维护。例如,项目管理系统可以跟踪某项工程变更的审批进度,但正式的产品结构和版本数据应明确由相应业务系统维护,避免两个系统各存一份“最新版”。选型时建议画一张数据流图:项目编号、物料或产品编码、计划日期、变更状态分别从哪里产生、由谁确认、失败后谁处理。

若演示只展示“可以集成”,却说不清字段映射、同步频率、异常处理和维护责任,集成能力就还没有被验证。

3. 怎样公平比较 6 款项目管理工具的全周期能力?

我准备把 6 款候选工具放在同一张表里比较,但产品演示的流程和数据各不相同,有的展示看板,有的展示复杂计划,直接打分很难公平。我想知道有没有一种不依赖厂商预设演示、又能在短时间内看出差异的测试办法。

给六款工具使用同一份测试脚本、同一组角色和同一批数据,并要求供应方现场操作,而不是播放预先录制的演示。测试内容至少覆盖立项、计划、执行、变更、验收和复盘;同时记录哪些步骤依赖标准功能、配置或定制开发。

可用一个虚拟但贴近现场的案例:产线改造项目包含 5 个部门、约 36 项任务、4 个里程碑、3 项采购交付、2 次计划变更和 1 个跨部门风险。这个规模只是便于测试的示例,不代表制造业项目的行业平均规模。现场重点观察四件事:变更后能否看出受影响的任务;延期能否追溯到责任和原因;

不同角色是否只能看到或操作授权内容;项目结项时能否汇总未关闭问题。可记录任务更新耗时、变更追溯完整率、问题责任人明确率和报表生成步骤数,作为候选工具间的对照指标。评分时把“产品已支持”和“需要额外开发”分开。

若某项能力对业务至关重要,应让供应方在试点环境中完成并留存结果,不要仅凭路线图、口头承诺或宣传材料打分。

4. 制造企业选项目管理系统时,除了软件价格还要核算哪些成本?

我拿到几份项目管理系统报价,发现有的按用户收费,有的需要单独报价实施和接口,表面价格很难直接比较。我担心低价采购后才发现数据迁移、流程配置和培训都要追加预算,应该怎样估算实际投入并降低上线失败的风险?

建议比较三年左右的总拥有成本,而不只看首年许可或订阅费。预算至少拆成软件费用、实施配置、与现有系统的接口、历史数据整理与迁移、培训、运维支持,以及升级或新增用户可能产生的费用;每项都确认报价范围、计价方式和不包含项。实施风险往往藏在“谁负责”而不是“有没有功能”里。

启动前应明确流程负责人、主数据维护人、接口异常处理人和权限审批人;如果这些职责没人接,系统上线后容易出现数据不一致、任务无人更新或报表失真的问题。可以先选一个近期真实项目做试点,约定验收条件,例如关键里程碑是否可追溯、计划变更是否留痕、问题是否有责任人与关闭状态、目标用户是否能完成日常更新。

具体门槛应依据企业当前基线设定,不要直接套用没有来源的所谓行业平均值。试点通过后再分阶段扩展到其他项目类型或工厂,并把培训、数据治理和接口维护纳入运营计划。若报价未写清定制开发的验收标准、后续维护责任和费用边界,应在签约前补充确认。

核心关键词

读者评论

唐
唐宁

把设备技改和研发项目分开评估很有必要,任务看板能协作,不代表能处理停机窗口和工程验收。

袁
袁景行

文中强调延期两周后检查依赖影响,这比只看甘特图演示更实用,也能看出基线和变更记录是否可靠。

顾
顾依诺

项目系统与 ERP、PLM、MES 的数据边界讲得比较清楚。选型前先确定谁维护权威数据,能减少重复录入和报表口径冲突。

宋
宋妍

表格工具上手快,但模板和字段缺少统一治理,跨项目汇总确实容易失真;长期维护成本值得纳入评估。

孟
孟嘉宁

六款工具按场景比较而不是排总名次,这种写法更客观。实际采购仍需按版本、许可和接口方案做演示验证。

文章包含AI辅助创作:2026 年制造企业项目管理系统选型指南:6 款主流工具全周期管理能力对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/164380

赞 (0)
飞飞飞飞
2026年IPD研发管理软件选型指南:5款主流工具深度对比
上一篇 26分钟前
2026年医疗研发项目管理软件选型指南:8款主流平台深度对比
下一篇 25分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
