项目管理软件选型最容易犯的错,不是漏看某个功能,而是把“功能存在”误当成“团队用得起来”。一张漂亮的看板,不能自动解决跨部门交接;一份项目报表,也不能保证数据及时、口径一致。到了2026年,评估软件更值得关注的是:它能否把目标、任务、责任、依赖和风险连成可执行、可追踪、可复盘的工作链路。
2026年项目管理软件核心功能解析与选型参考
一、先讲结论:选软件不是比功能数量,而是验证工作闭环
1. 项目管理软件的价值,在于让关键状态可见、可追责、可调整
我判断一款项目管理软件是否适合团队,不先数它有多少视图、模板或自动化按钮,而是看一个真实项目能否顺畅走完五步:目标拆解、任务分派、协作执行、异常处理、阶段复盘。只要其中一环仍长期依赖口头追问、私人表格或人工拼报表,工具就还没有形成管理闭环。
因此,选型可以先抓住三个层次。第一层是执行底座:项目、任务、负责人、截止时间和状态是否清楚。第二层是协作控制:依赖、权限、变更记录、风险和跨团队交接能否被管理。第三层是组织治理:多个项目能否汇总,数据定义是否一致,管理者能否基于可信信息调整资源。
核心判断:团队缺少执行秩序时,先买更复杂的报表通常无济于事;项目已经能稳定执行,但跨项目协调失灵时,才需要把资源、组合视图、集成和治理能力提到更高优先级。
2. 把“必需能力”和“看起来先进的能力”分开
对多数团队来说,任务结构、负责人、截止日期、状态流转和协作记录属于基础能力。时间线、依赖关系、工时、资源负荷、自动化和智能辅助则要看具体工作方式。有些能力对复杂交付很重要,对轻量团队却可能只增加配置和培训成本。
我建议先写出当前最影响交付的三个问题,再检查软件能否在真实流程里解决它们。例如,若问题是任务经常无人认领,就要测试责任分配和逾期提醒;若问题是计划变更没有传递到下游,就要验证依赖关系、通知和变更记录。不要因为演示中出现某个功能,就默认它能修复流程问题。
| 能力层级 | 常见能力 | 适合优先验证的情形 | 容易忽略的代价 |
|---|---|---|---|
| 执行底座 | 项目、任务、负责人、截止时间、状态 | 任务散落在聊天、邮件和表格里 | 字段过多会降低录入意愿 |
| 协作控制 | 依赖、评论、变更记录、权限、提醒 | 跨部门协作和交接经常出现遗漏 | 权限规则与流程配置需要维护 |
| 组织治理 | 跨项目汇总、资源、组合视图、集成 | 多个项目争抢资源,管理层需要统一口径 | 数据治理和系统集成会带来长期成本 |
这张表的重点不是给所有团队套同一套分级,而是提醒选型人先区分“眼下的阻塞点”和“未来可能需要的能力”。在需求尚未明确前,先买治理层功能,常常会让团队为尚未发生的问题付出配置成本。

3. 先确定试用要回答的问题,再去看产品演示
一场产品演示通常会突出界面和功能,未必能暴露日常操作的摩擦。我会在试用前写下三类问题:成员能否快速更新任务;负责人能否识别关键依赖和风险;管理者能否得到可信的项目状态。每个问题都对应一个可重复的操作过程,而不是一句“感觉好不好用”。
如果软件能把任务建起来,却无法让团队持续更新;能展示项目状态,却不能追溯状态从哪里来;能做自动化,却无法解释触发条件,那么它可能只是展示能力强,不一定适合实际管理。
二、背景与真实场景:为什么表格、聊天记录和看板会同时存在
1. 工具碎片化通常是流程问题的外在表现
一个常见场景是:项目计划存在共享表格,紧急事项在即时通信里讨论,文件保存在网盘,负责人通过周会口头汇报。每种工具都解决了局部问题,但没有一个地方能回答“这个里程碑为什么延期、谁在等待谁、变更影响了哪些任务”。
这时团队很容易得出“需要一个更强的软件”的结论。我的判断会更谨慎:先追问信息为什么离开原有流程。是没有统一任务入口,还是大家认为更新状态比私聊汇报更麻烦?是没有责任边界,还是项目经理没有授权调整任务?软件可以降低信息整理成本,却不能替代目标、责任和决策机制。
当任务更新需要重复填写多个系统时,团队通常会选择阻力最小的渠道,而不是管理者指定的渠道。要降低碎片化,必须减少重复录入,明确系统记录的边界,并让项目讨论和任务状态尽可能关联。
2. 复杂度不等于人数:流程依赖比组织规模更能说明需求
十个人的产品交付团队,如果有多个外部供应方、严格审批和密集依赖,管理复杂度可能高于一支人数更多、工作相对独立的团队。人数是判断账号规模和协作范围的参考,却不是判断是否需要资源管理、组合视图或精细权限的充分条件。
我通常把复杂度拆成四个问题:有多少工作流同时运行;一个任务变更会影响多少下游工作;有多少团队或外部角色参与;管理者需要跨几个项目做资源取舍。答案越复杂,越需要验证依赖、权限、汇总和数据治理,而不只是换一种看板。
3. 面向百人以上组织,重点从“能用”转向“能治理”
对于百人以上的组织,工具选型不应只让项目经理和一线成员试用。还要让业务负责人、信息技术、采购或安全相关人员参与评估。不同角色关心的不是同一件事:成员在意操作是否顺手,负责人在意状态是否可信,管理员在意权限和维护,采购则要看授权、服务和总成本。
如果组织正在评估 PingCode,可以把它作为候选平台之一纳入统一试用,而不是先假定某个产品天然适配。具体功能、部署方式、集成范围、权限粒度、套餐限制和服务条款,应以当前官方资料及合同为准,并通过本组织真实场景验证。工具名称不能替代验证过程。
百人以上组织尤其要确认数据与流程的管理责任:谁可以创建项目模板,谁能调整状态定义,成员离职后如何交接,外部协作者如何授权,历史项目如何归档。若这些问题没有负责人,软件上线后很容易出现多个团队各自配置、字段含义不一致的情况。

三、常见误区:功能表看起来完整,项目却仍然失控
1. 把任务看板当成完整的项目管理能力
看板擅长表达任务所处阶段,能快速发现“待办、进行中、已完成”的分布。但当任务之间有复杂依赖、项目跨多个阶段、管理者需要识别关键路径或资源冲突时,单一看板可能不够。团队不应把某种视图当成项目管理本身。
一个实用的试用办法是:选一项会影响多个团队的任务,尝试表达它的前置条件、交付日期、责任人、风险、变更历史和下游影响。如果只能靠备注文字解释依赖,或依赖状态变更后无法通知相关负责人,那么就要评估是否需要更完整的时间线和关联能力。
2. 认为报表越多,管理就越科学
报表只会放大输入数据的质量。若不同团队对“已完成”“延期”或“阻塞”的定义不同,汇总图表看起来统一,实际含义却不一致。管理者可能误把数据格式一致当作业务口径一致。
开始搭建报表前,我会要求团队先给关键指标写出定义。例如,“按期完成率”是按原定日期计算,还是按最新调整日期计算?被取消的任务是否进入分母?跨月延后如何记录?没有口径,数值就容易被误读,甚至诱发为了指标而调整状态的行为。
3. 以功能数量或自动化演示替代真实验证
自动化可以减少重复动作,但规则越多,越需要维护触发条件、异常处理和责任归属。一次演示里自动生成任务很流畅,不代表真实业务中的例外情况也能处理。例如负责人缺席、需求被撤回、优先级改变时,规则是否仍然正确?
我会把自动化分成两类:规则稳定、重复频繁的动作可以优先评估自动化;判断依赖背景、需要协商或涉及重大风险的动作,应保留人工确认。若节省的几分钟换来难以追溯的错误流转,自动化就没有净收益。
4. 只让管理者试用,不让一线成员完成完整任务
管理者看到的是仪表盘,一线成员经历的是每次创建任务、更新进度、补充文件和处理通知的成本。若只让管理者体验,容易高估实际采纳率。真正的试用应覆盖至少一个完整工作周期,让不同角色完成真实动作。
同时要观察“绕过工具”的行为:成员是否还在私聊里报进度,项目经理是否继续维护自己的影子表格,重要文件是否仍然散落在多个地方。绕行不是成员不配合的简单证据,往往说明工具入口、流程设计或使用收益还不够清楚。
5. 把订阅价格当成总拥有成本
软件费用只是成本的一部分。配置、数据迁移、培训、集成、管理员维护、流程调整和续约评估都可能占用人力。即便一个工具的许可价格更低,如果它导致大量人工汇总或重复录入,整体成本仍可能更高。
相反,价格较高也不自动意味着价值更大。若团队只使用基础任务管理能力,购买高级权限、资源规划或复杂分析模块,可能是为暂时用不到的能力付费。比较时要计算本组织实际会承担的成本,而不是只看单个账号的标价。

四、核心功能拆解:从“有没有”转向“在什么情形下有用”
1. 项目与任务结构:让目标有层级,让责任有落点
最基础的结构通常包括项目、阶段、任务和子任务。评估重点不是层级能不能无限展开,而是团队能否用最少必要层级表达交付物、责任人、日期和状态。层级太少,复杂工作会挤在一条任务里;层级太深,成员更新成本会上升,项目经理也难以维护。
试用时可观察四件事:新建任务需要多少步骤;是否能清楚区分负责人、参与人和关注者;任务调整后责任人是否能收到有效通知;完成任务时能否记录交付结果。若每项信息都必须填,团队会拖延录入;若关键责任字段可有可无,数据就难以用于管理。
任务模板适合重复、结构稳定的项目,例如周期性发布、固定审批或常规实施。但模板不能替代项目判断。模板太宽泛,成员会忽略其中内容;模板太严格,实际项目稍有变化就要绕开流程。建议先从少数高频项目试行,并记录哪些字段真正影响交付。
2. 视图与进度:同一项目需要不同观察角度
列表适合密集查看字段和筛选任务;看板适合识别阶段分布;日历适合观察日期集中;时间线或甘特视图适合检查周期和任务依赖。视图的价值是让同一份工作数据针对不同问题呈现,而不是要求团队把每种视图都用一遍。
在试用中,建议拿一个有延期风险的项目测试视图是否能回答三类问题:哪些任务正阻塞关键交付;计划变化后哪些后续任务受影响;负责人是否有多个同期截止事项。若需要反复导出再手动整理,说明视图、筛选或数据关联可能不符合实际管理需要。
还有一个常被忽略的边界:看板上的“完成”不一定等于交付物已验收。应检查状态是否能表达等待审核、外部依赖、暂缓或取消等业务情况。状态越贴近真实流程,越有助于识别风险;状态太多,成员则容易选错或跳过更新。
3. 协作与变更记录:减少“信息在哪儿”的搜索成本
任务评论、附件、关联文档、通知和变更历史,解决的是上下文能否跟着工作走。对常常需要交接的项目,重点不是能不能聊天,而是决定、材料和状态变化是否能回到对应任务,后续接手的人是否能看懂为什么这样做。
测试协作功能时,可模拟一次需求变更:提出变更、讨论影响、调整时间或责任人、通知相关角色,再查看历史记录能否还原变化过程。若关键讨论留在单独聊天中,任务只保留最终状态,团队之后就难以追溯决策依据。
通知也要有边界。提醒太少,关键任务无人跟进;提醒过多,成员会关闭通知或忽略消息。选型时要关注通知对象、触发条件、频率和关闭方式,并在试点中观察哪些提醒真正促成了行动。
4. 依赖、里程碑与风险:把“延期结果”提前变成“可处理信号”
只看任务是否逾期,属于事后观察。依赖关系和里程碑有助于提前识别工作之间的约束,例如某项审批未完成会阻止开发启动,外部材料未到会影响验收时间。对于交付链路长、并行任务多的项目,这类能力通常比装饰性的项目视图更值得测试。
但依赖并不是越多越好。若团队把每项任务都互相关联,维护成本会很高,真正关键的约束反而不突出。我建议只明确那些一旦延误会改变交付日期、资源安排或质量门槛的关系,并让依赖有责任人和处理路径。
风险管理也不应只是一个“风险”字段。至少要知道风险描述、影响、概率或等级、责任人、应对动作和复查时间。若组织已有正式风险流程,则软件需要与流程口径一致;若没有,先用最小字段建立可执行的风险复盘,不要一次性搭出没人维护的大型风险库。
5. 权限与成员管理:权限粒度要匹配协作边界
组织内部成员、跨部门协作者、供应商和客户代表,可能需要看到不同项目资料。选型时不能只看“支持权限管理”这句话,而要实际测试项目级、空间级、任务级或文档级的控制方式,确认外部人员能否只看到授权内容。
权限过宽会增加数据暴露风险,权限过细又可能让管理员疲于维护。较稳妥的做法是先定义角色和边界,再检查产品能否用可管理的方式实现。试用时可创建不同角色账号,验证创建、编辑、导出、邀请成员和查看历史记录等动作,而不是只由管理员账号单独体验。
还要检查成员变动后的流程:账号停用后任务如何交接;离职成员创建的项目由谁管理;外部协作者结束合作后访问如何撤销。对于组织级部署,这些生命周期问题往往比一次性配置更影响长期风险。
6. 报表与组合管理:先定义管理问题,再决定指标
单项目视图回答“这个项目进展如何”,组合视图回答“多个项目之间发生了什么”。当项目数量增加,组织可能需要识别延期集中在哪些阶段、关键人员是否过载、资源冲突是否影响优先级,以及哪些项目需要升级处理。
不过,汇总能力的前提是数据定义一致。若不同项目使用不同的状态、日期口径和风险等级,组合报表只能汇总表面数据。上线前应明确少数关键指标的计算规则,并指定维护负责人。指标不需要越多越好,优先选择能触发决策的指标。
比较报表时,我会要求管理者拿一个具体问题来验收:看到这张报表后,应该做什么决定?如果没有决策动作,报表可能只是展示;如果决策依赖的输入数据无法追溯,也不能只凭图表颜色做判断。
7. 集成、部署与智能能力:关注边界、可控性和可退出性
集成评估要从业务链路出发:哪些信息必须同步,谁是源系统,冲突发生时以哪边为准,失败后如何补偿。只确认“有接口”不够,还应核实同步频率、字段映射、权限传递和故障告警。没有明确数据主责的集成,容易制造两个系统都显示成功、实际内容却不同的情况。
部署和数据管理要求应由组织自己的安全、法务或信息技术团队确认。重点核对合同和官方文件中的数据处理方式、身份与权限管理、备份和恢复机制、数据导出及终止服务后的处理安排。涉及合规、安全认证或数据存储地域时,不要只根据销售介绍下结论。
智能功能和自动化功能也应单独评估。需要问清它处理哪些数据、结果如何校验、是否能关闭、错误如何追踪、输入内容是否用于其他用途。智能辅助能减少整理和检索负担,但不能代替责任人确认目标、优先级和风险决定。

五、专业选型逻辑:用一套可复核的办法从需求走到决定
1. 先做问题清单,而不是先抄功能清单
我建议选型小组先用一周收集当前最明显的工作阻塞,并把“感觉不好用”翻译成具体行为。例如“跨部门协作差”要拆成责任不清、需求变更未同步、外部交付无法追踪,还是权限审批太慢。描述越具体,试用任务越容易设计。
问题清单可以按发生频率、业务影响、当前绕行成本和解决紧迫性排序。评分不需要装成精确科学,目的只是让不同角色讨论同一组问题。可以用1至5分的内部评估标尺,但需要写明评分依据,避免数字制造虚假的客观感。
| 问题描述 | 发生频率 | 业务影响 | 试用时的验证动作 |
|---|---|---|---|
| 任务责任人经常不明确 | 按最近项目记录估计 | 是否造成等待、返工或延期 | 新建任务并追踪责任分配和更新提醒 |
| 需求变化未传递到下游 | 统计近期变更案例 | 是否引发重复工作或交付偏差 | 模拟变更并检查影响关联和通知记录 |
| 项目状态依靠人工汇总 | 记录每周汇报耗时 | 是否影响管理者及时决策 | 用真实任务数据生成项目状态摘要 |
上表不提供行业平均值,因为不同组织的项目定义和工作节奏差异很大。建议用自己最近几周的项目记录建立基线,这样试用前后才有可比性,也避免把模拟数据误当作市场结论。
2. 将要求分成必须满足、加分项和暂不需要
需求清单至少要分三档。必须满足项是缺失后会阻断使用或违反组织要求的条件;加分项能改善体验,但可用流程替代;暂不需要项则是团队目前没有明确场景的能力。这个区分能阻止采购评估变成谁列出的功能更多。
| 需求类别 | 判断方式 | 示例 | 决策处理 |
|---|---|---|---|
| 必须满足 | 缺失会阻断核心流程、安全要求或系统接入 | 项目级权限、关键数据导出、必要的身份管理 | 不满足就进入淘汰或风险评估 |
| 加分项 | 能改善效率,但暂时存在替代方案 | 自定义视图、部分自动化、更多展示方式 | 结合试用结果和成本排序 |
| 暂不需要 | 没有明确使用人、业务动作或验收方法 | 复杂资源预测、尚无治理需求的高级分析 | 避免为未验证需求提前付费 |
3. 以真实项目做试点,覆盖正常流程和异常流程
试点应选择一个有代表性的项目,而不是最简单的演示任务,也不宜一开始就把全组织搬进去。项目要包含真实协作角色、至少一次任务交接、一定程度的变更和可检查的交付结果。试用周期应覆盖一个完整工作节奏,具体长短取决于项目周期,而不是套用固定天数。
我会让试点团队记录操作时间、状态更新完整度、重复录入次数、问题发现时间和绕行行为。最好同时保留试点前的观察基线。若没有基线,试点结束后很容易只凭新鲜感判断“好像快了”。
异常流程同样要测试:负责人临时变更、任务延期、需求撤回、外部协作者退出、集成数据同步失败。真实项目不会只沿着理想路径运行。选型比较若只看顺利演示,就会低估维护成本和故障处理难度。

4. 统一评分口径,但保留一票否决条件
对候选方案进行评分时,可以用“流程适配、易用性、协作与权限、数据与报表、集成与安全、总成本、服务与退出”几项维度。每项要有定义和测试证据。比如“易用性”不能只由采购负责人打分,应记录不同角色完成指定任务的成功率、耗时和求助次数。
评分表不应把所有条件都加权平均。数据处理要求、权限边界或关键业务集成若属于组织硬性条件,就应作为一票否决或必须关闭的风险项。否则一个方案可能用高分的界面和模板抵消不可接受的合规或安全缺口。
5. 把上线、退出和续约也纳入选型
选型不是签约时结束。上线计划需要明确试点范围、数据迁移责任、模板治理人、培训安排、支持渠道和阶段验收。正式采购前,也要了解数据如何导出、服务终止后的数据处理方式、合同续约条件和费用调整机制。
我建议把验收分为两种:技术验收确认账号、权限、集成和数据处理符合要求;业务验收确认一线成员能完成核心任务,管理者能得到可信状态,项目问题能被更早发现。技术部署完成不代表业务采用成功。
六、具体案例与数据观察:一次模拟试点如何避免“感觉有效”
1. 案例背景:把模拟情景和真实统计明确分开

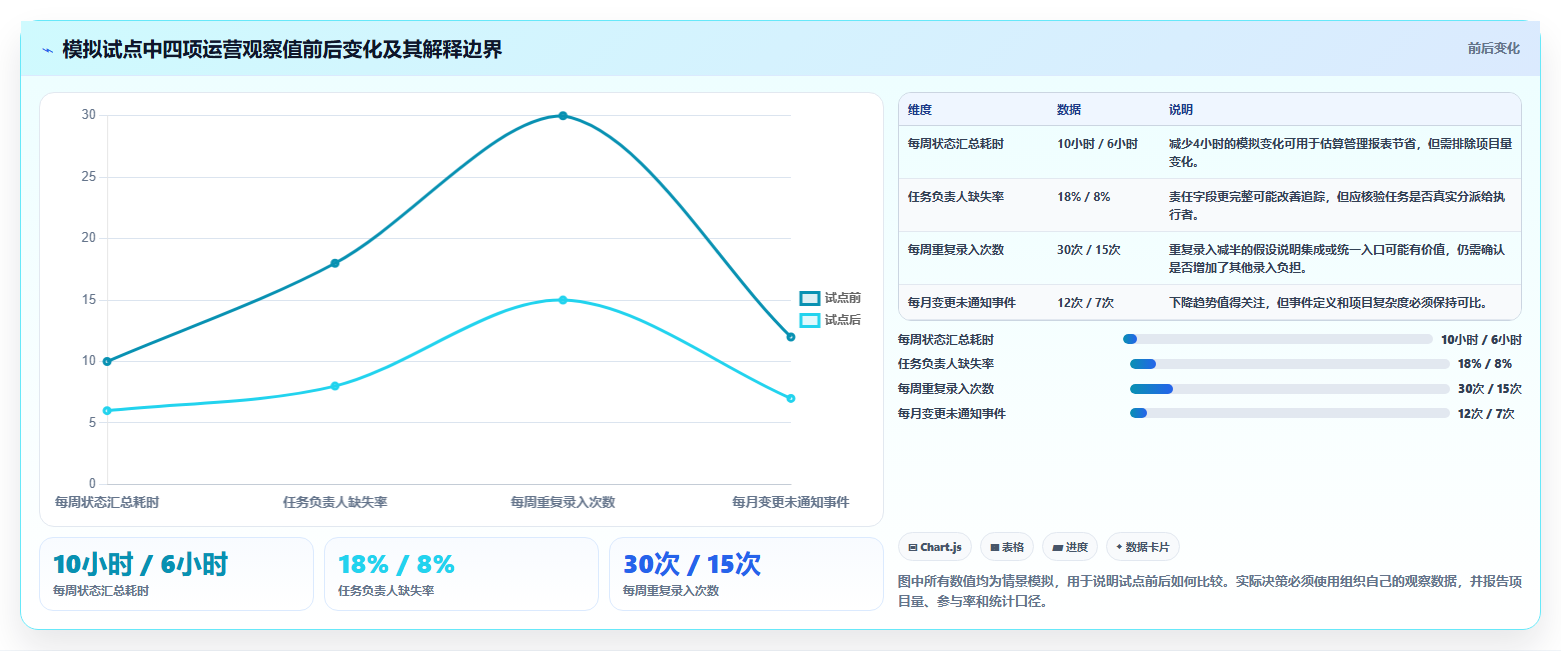

下面用一个情景模拟说明评估方法:一家约120人的产品与交付组织,同时推进多个客户项目,计划、聊天和文件分散在不同位置。以下数据用于展示如何设计试点和解释指标,并非对某家企业的真实测量,也不是任何产品的实测结果。
假设团队从一个项目组开始试点,先记录四项基线:每周人工汇总项目状态耗时、任务负责人缺失率、变更后未通知相关角色的次数,以及成员每周重复录入次数。试点后使用同一项目类型、同一统计口径进行观察,避免把项目难度变化误认为软件效果。
示例设定为:每周状态汇总从约10小时降至6小时;负责人缺失率从18%降至8%;每周重复录入从约30次降至15次;变更后未通知相关角色的事件从每月12次降至7次。这些变化只能作为试点结果的解释模板,不能直接外推到其他组织,也不能证明改善全部由工具造成。
2. 看指标时,要同时看收益和数据质量
人工汇总时间下降,可能来自报表自动化,也可能是项目范围减少或汇报要求变化。负责人缺失率下降,可能是字段强制,也可能只是录入方式改变。要解释结果,需要记录试点期间的项目数量、任务量、成员参与度和流程变更,并确认前后统计口径一致。
对于“未通知事件”,建议定义为:任务或交付要求发生实质变化后,至少一名直接受影响角色未在约定时间内收到信息。若没有明确事件定义,不同项目经理会按不同标准计数,表面上有数字,实际无法比较。
比单个结果更有决策价值的是链路:任务更新是否更及时;更新是否减少了人工汇总;信息是否让风险被提前处理;处理结果是否改善了交付。若只看到录入完整度提高,却没有减少返工或更早暴露风险,应检查增加的数据维护是否值得。

3. 对于大型组织,试点需要多角色共同验收
在百人以上组织的试点中,我不会只用项目经理的反馈代表全体。至少应覆盖一线成员、项目负责人、跨部门协作者、系统管理员和管理决策者。成员负责检验日常操作;负责人检验状态与风险;管理员检验权限、模板和维护;决策者检验汇总信息是否能支持资源取舍。
如果评估 PingCode 或其他候选平台,应把相同的试点脚本用于每个方案:创建项目、分派任务、变更日期、处理依赖、加入外部协作者、生成汇总并导出数据。对于无法在试用环境验证的能力,记录为待核实项,要求通过官方文档、合同条款或技术验证补足,不要把演示承诺当成验收证据。
4. 结果不理想时,先判断是产品问题还是流程问题
如果成员不愿更新任务,可能是录入步骤太多,也可能是状态定义不清;如果报表没有帮助,可能是系统能力不足,也可能是指标口径混乱;如果跨部门任务仍然延期,可能是依赖视图不够,也可能是责任人没有调整优先级的权限。先定位原因,再决定换工具、改流程还是补培训。
试点的目的不是证明采购决定正确,而是尽早暴露不适配。若某候选方案在必须满足的条件上存在缺口,或者需要长期用大量人工维护来弥补,就应该如实记录。能够在采购前发现不合适,本身就是一次成功的选型。
七、按团队情况行动:先做最小可行试点,再扩大范围
1. 小团队或轻量项目:优先降低维护成本
如果团队人数较少、项目周期短、协作链路简单,建议先从项目、任务、负责人、截止时间和少量状态入手。重点观察成员是否愿意每天更新,以及负责人能否在不追问的情况下判断进展。过早启用复杂报表、资源计划和多层审批,容易让工具维护变成额外工作。
小团队可用一个真实项目做短周期验证,保留现有资料的只读副本,避免一开始就全面迁移。若任务和文件仍然需要在多个系统间重复维护,先确认能否统一入口或减少字段,而不是不断新增操作规范。
2. 跨部门团队:优先验证交接、权限和变更传递
如果项目经常卡在部门交接,试点脚本应覆盖需求输入、责任转移、审批等待、日期变化和完成确认。重点记录每一次交接是否有明确责任人、上下文是否完整、相关角色是否知道变化,以及等待时间能否被观察。
这类团队要把权限设计和状态口径同时纳入讨论。一个部门的“完成”可能意味着已提交,另一个部门的“完成”可能意味着已验收。若状态定义不一致,跨部门报表会让管理者误判进度。上线前应先约定共同状态,保留必要的部门差异。
3. 流程复杂或并行项目多:优先看依赖、资源和组合视角
若组织同时推进多个项目,且关键人员被不同负责人重复安排,应优先验证项目间的资源视图、依赖关系和优先级调整机制。要确认管理者看见冲突之后能采取什么动作:调配人员、调整日期、缩小范围,还是暂停低优先级项目。没有决策机制,资源报表只会显示冲突,不会解决冲突。
这类组织通常要设置治理负责人,维护项目模板、字段、权限和指标口径。治理不是把所有团队压进同一流程,而是在必要的共同数据上保持一致,并允许不同项目保留合理差异。若管理规则完全依赖少数管理员个人经验,系统规模扩大后会产生单点风险。
4. 安全和合规要求高:先设门槛,再比较体验
对涉及敏感数据、客户资料或受监管流程的组织,应先由相关责任团队明确不可妥协的要求,再进入功能和体验比较。需核实数据处理、访问控制、审计能力、导出机制和合同义务。没有官方材料或技术验证支持的说法,不能写入采购结论。
这类团队不能因为试用界面顺手,就跳过部署与退出评估。还应设计账号生命周期、外部协作和数据保留的操作流程,并确认发生故障或合作终止时,业务数据如何取回、由谁负责。
5. 已经有多套系统:先划定系统边界,再决定是否集成
如果组织已经使用研发、客户管理、文档或财务系统,先标明每类数据的权威来源。例如任务状态由项目管理平台维护,客户主数据由业务系统维护,正式合同由文档或合同系统归档。边界清楚后再决定同步哪些字段。
不要为了“无缝集成”的口号把所有数据双向同步。每个同步关系都要明确数据主责、更新方向、冲突规则、失败补偿和维护责任。连接越多,故障面和维护成本也越大;价值不明确的集成,可以先用低风险流程试点。

八、取舍与成本:如何决定“现在买什么、以后再补什么”
1. 在易用与治理之间取舍:不要把复杂当成熟
轻量工具通常更容易启动,治理型平台往往更适合复杂协作和组织级管理,但两者不能只按功能多少比较。轻量方案的风险是跨项目管理能力不足;治理型方案的风险是配置、培训和维护投入较高。选择时要把真实项目复杂度、管理能力和预计维护人力放在一起判断。
若组织还没有稳定的状态定义和项目责任机制,先上复杂治理未必能立刻解决问题。可以先建立少数通用模板,试点后逐步扩展。若已经出现多个项目共享资源、统一汇报和外部权限需求,则过于轻量的工具可能需要大量人工补偿,成本会逐渐显现。
2. 在标准化与灵活性之间取舍:统一关键数据,允许合理差异
标准化有利于跨项目汇总和审计,但标准过多会让团队为了满足字段而制造无效记录。灵活配置能贴合各团队工作,却可能造成数据含义不一致。更好的取舍是统一少数用于协作和决策的核心字段,例如责任、日期、状态和风险等级;其他字段按项目类型增加,并明确维护责任。
当一个团队要求新增字段时,应询问它支持什么决策、由谁维护、多久复核一次。如果没有明确使用者或决策动作,就先不加。字段越多,录入负担和口径漂移的风险越高。
3. 在自动化与人工判断之间取舍:自动处理稳定规则,保留高影响决策
提醒、重复任务创建、简单状态流转适合评估自动化;优先级取舍、范围变更和重大风险判断通常需要责任人确认。自动化规则上线前应明确触发条件、例外处理、通知对象和回滚方式,并安排定期检查。
若自动化错误可能导致客户承诺、资源安排或合规状态变化,就应保留人工确认和审计记录。反过来,如果某个动作高度重复、规则清晰、错误影响有限,长期人工处理可能比自动化更贵。关键不是“要不要自动化”,而是错误代价和维护代价是否低于人工成本。
4. 在价格与总拥有成本之间取舍:把首年和持续成本分开看
预算评估至少应拆为首年投入和持续投入。首年包括许可、迁移、配置、培训和集成;持续投入包括续费、管理员维护、用户支持、流程更新和数据治理。不同产品的计费单位、套餐边界和附加费用可能变化,需按采购时公开价格及合同报价核验。
比较两个方案时,可以列出三年周期的成本假设,但要把估算依据标出来:账号数量、预计扩容、服务范围、内部人天和集成数量。不要把未经确认的折扣、未来免费功能或未签入合同的支持承诺计入收益。
5. 在立即上线与分阶段推广之间取舍:先让流程跑通,再扩大覆盖面
一次性全员上线能较快统一入口,但若模板、权限和培训还未验证,问题也会同时放大。分阶段推广速度较慢,却能在试点中发现流程缺口。组织应根据变更风险、项目季节性和内部支持能力决定节奏,而不是把某种上线方式当成标准答案。
较稳妥的阶段可以是:先选有代表性的项目验证核心流程;再扩展到相近团队,检查模板是否可复用;最后纳入跨项目治理、汇总和长期维护。每个阶段设置退出条件,例如成员持续绕行、数据口径无法统一或关键权限测试未通过时,暂停扩展并修正。

九、结尾:先验证工作链路,再选择工具
1. 把选型结论落到下一步行动
项目管理软件的核心功能,不是界面上列出的功能名称,而是团队能否把目标拆成任务、把任务交给明确责任人、把变化传递给相关角色,并基于可信信息及时调整计划。视图、自动化、智能辅助和报表都应围绕这条工作链路评估。
如果现在要启动选型,我建议先做四件事:记录当前三个最影响交付的问题;定义必须满足的条件和数据口径;用一个真实项目设计试点脚本;邀请成员、负责人、管理员和决策者共同验收。试用结束后,分别判断产品能力缺口、流程缺口和数据缺口,再做采购或扩展决定。
我的最终判断是:合适的软件不一定功能最多,而是能以团队承受得起的维护成本,让重要工作状态更早暴露、责任更清楚、变化更可追溯。先用自己的项目验证,再用自己的数据做决定;这比追逐“最全功能”或“最佳排名”更可靠。
常见问题解答(FAQ)
1. 2026年选择项目管理软件,哪些核心功能应该优先看?
我在给团队挑项目管理软件时,常被功能清单绕晕:任务、看板、甘特图、报表、自动化样样都有,究竟哪些才是必需的?我不想买了功能很多的工具,最后还是靠表格和群消息推进项目。
优先级不该从功能数量开始,而应从当前最影响交付的问题倒推。若团队经常不知道谁负责、何时完成,先验证任务分派、截止时间和状态更新;若任务互相等待,则重点看依赖关系、里程碑和整体进度视图。功能名称相同,实际操作深度也可能不同。可以先把能力分成三层:基础层包括项目与任务结构、负责人、期限和状态;
协作层包括评论、文件关联、通知和权限;管理层包括跨项目汇总、报表、资源或风险跟踪。不是每个团队都需要第三层,流程复杂度比团队人数更能决定它是否值得优先投入。一个实用做法是列出当前最常见的三类卡点,再给候选功能打分:解决卡点的必要程度占一半,日常使用频率占三成,配置和维护成本占两成。
高分功能进入试用必测清单,低分功能先不作为采购理由。这个权重是内部评估起点,不是行业统一标准。
2. 项目管理软件试用时,怎样判断它是否真的适合团队?
我发现产品演示时每个功能都很顺,但真正上线后,任务变更、临时插单和跨部门协作才是难点。我应该拿什么样的真实工作来试,才能避免只看演示效果就做决定?
不要只让管理员创建几个任务,也不要用厂商准备好的演示项目。挑一个正在进行、范围适中且包含真实协作关系的项目,按创建计划、分派任务、变更负责人或期限、处理阻塞、汇报进度、项目复盘的顺序完整跑一遍。试用前先记录现状,例如一次周报需要多少分钟、状态信息分散在哪些地方、负责人要追问几次才能确认进度。
试用期间观察同一流程是否更清楚、信息能否回到任务上下文、成员是否愿意主动更新。可用5至10名实际参与者试用一到两周;这是便于组织验证的建议规模,不代表所有团队都适用。评估时至少记三项:关键流程是否完成、成员是否需要绕回表格或聊天工具、维护项目状态花了多少时间。
若任务看起来更整齐,却需要管理员反复手工汇总,工具可能只是把工作换了个地方,并没有解决协作问题。
3. 小团队、跨部门团队和复杂项目团队,选型重点有什么不同?
我不确定项目管理软件是否要按人数来选:团队人少是不是只需要轻量看板,人数多就一定要上复杂系统?我们既有日常任务,也有多个部门共同参与的项目,怕选得太简单或太重。
与其按人数划分,不如按协作复杂度判断。小团队可以先看创建任务和更新状态是否足够轻便;跨部门项目要重点核对成员权限、责任归属、信息汇总和变更记录;任务存在前后依赖、多个里程碑或并行项目较多时,再验证时间线、依赖跟踪和跨项目视图是否能支撑实际管理。
做对比时,可用同一个项目情境检查三件事:参与者能否看到自己需要的信息,负责人能否识别阻塞与逾期,管理者能否汇总状态而不重复向团队索取数据。若某项能力只有在复杂配置后才能使用,也要把配置和维护工作算进适配度。一个容易忽略的判断是流程是否稳定。
流程还在频繁变化的团队,过早把大量规则固化进系统,可能增加调整成本;流程已稳定且协作链条较长的团队,则更值得考察权限、依赖和汇总能力。选型重点应跟着工作方式走,而不是跟着组织人数走。
4. 比较项目管理软件时,除了订阅价格还要核算哪些成本?
我看报价时容易只比较每个账号的月费,但上线后还涉及数据迁移、培训和系统连接。我也担心自动化或智能功能涉及权限和数据使用问题,应该在采购前具体核对什么?
把成本拆成首年总成本比单看订阅价更可靠:订阅或许可费用、迁移与集成投入、培训时间、管理员维护、流程调整,以及可能的升级或扩容费用。比较时按同一团队人数、使用期限和所需能力核算,并以产品当期公开方案和服务条款为准;免费方案的限制也要逐条确认。
试用或采购评估时,可让业务负责人和技术或信息安全人员共同核对:账号与角色权限如何配置,外部协作者能看到什么,数据如何导出和删除,备份与故障支持如何说明,集成需要哪些授权。涉及数据存储、合规或安全认证的结论,应查官方文件或服务协议,不要只依据销售口头描述。
自动化和智能能力应按具体任务判断,例如是否减少重复提醒或整理工作,而不是因为有相关功能就默认更高效。先用非敏感样例验证结果是否可检查、可纠正,再确认输入数据的使用范围、管理员控制能力和关闭方式。若收益无法在小范围试用中观察到,就不必把它列为必选项。
核心关键词
文章包含AI辅助创作:2026年项目管理软件核心功能解析与选型参考,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/162955
读者评论
文章把“功能有无”和“团队是否能持续使用”区分开了,这一点很实用。试用时让一线成员走完任务流程,比只看演示更能发现问题。
文中提醒先统一指标口径再做报表,确实容易被忽略。不同团队对延期、完成的定义不一致,汇总数据再漂亮也可能误导决策。
成本部分不只看订阅价格,还纳入迁移、培训和维护,适合做预算参考。不过文中的人天是情景模拟,实际估算仍要看集成和数据情况。
文章没有把看板或自动化说成万能方案,而是建议按依赖和协作复杂度验证能力。对跨部门项目来说,变更记录和交接机制尤其值得重点试用。
