项目管理工具与流程的本质差异:2026年企业落地实践指南

项目管理工具与流程的本质差异:2026年企业落地实践指南

项目管理工具已经上线,任务也都录进系统,为什么跨部门项目仍然频繁延期?通常不是工具“没用”,而是企业把信息放进了系统,却没有说清楚谁能决定优先级、什么状态算完成、遇到阻塞要找谁。理解项目管理工具与流程的本质差异,关键不是比较功能多少,而是先识别问题发生在哪一层:工具承载和传递信息,流程约定工作如何被接收、判断、推进和验收。2026年做项目管理落地,企业更需要一套可诊断、可试运行、可复盘的组合方法,而不是先买系统再期待协作自然变好。

一、先讲结论:流程决定工作如何发生,工具决定信息如何流动

1. 工具和流程不是替代关系

我判断项目管理问题时,通常先把“规则”和“载体”分开。流程回答的是:工作从哪里进入、谁负责判断、任务如何交接、什么条件可以验收、异常如何升级。工具回答的是:这些工作信息在哪里记录、如何通知相关人、怎样追踪状态、能否汇总成团队需要的视图。

举个简单例子:团队在项目平台里增加“紧急程度”字段,确实能让任务看起来更清楚,但字段本身并不会决定谁有权把某项工作排到最前面。如果销售、产品和交付团队对“紧急”的定义不同,大家只是在系统里更整齐地表达分歧,并没有解决优先级冲突。

流程提供共同的决策规则,工具提供规则运行所需的信息基础。没有流程,工具容易退化成任务清单或填报入口;没有合适的工具,流程则可能靠会议、表格和私人消息传递,难以持续追踪。二者相互依赖,但承担的责任并不相同。

2. 企业真正要解决的不是“先选哪个”,而是先确认问题类型

“先定流程还是先选工具”常被包装成一道二选一问题。实际落地时,我更愿意把它改写为:“我们当前最需要改善的工作结果是什么?要改变这个结果,缺的是规则、协作载体,还是管理决策?”同一个团队可能同时存在三类缺口,但优先处理顺序应由具体问题决定。

如果团队连项目入口和验收标准都不一致,先采购新工具往往只是把混乱搬进新系统。如果流程已经清楚,但任务状态分散在多个表格、消息和个人记录中,工具整合可能更紧迫。如果项目经常卡在资源争夺,而管理层没有明确的取舍机制,那么问题主要是治理与决策权,不是换一个看板就能解决。

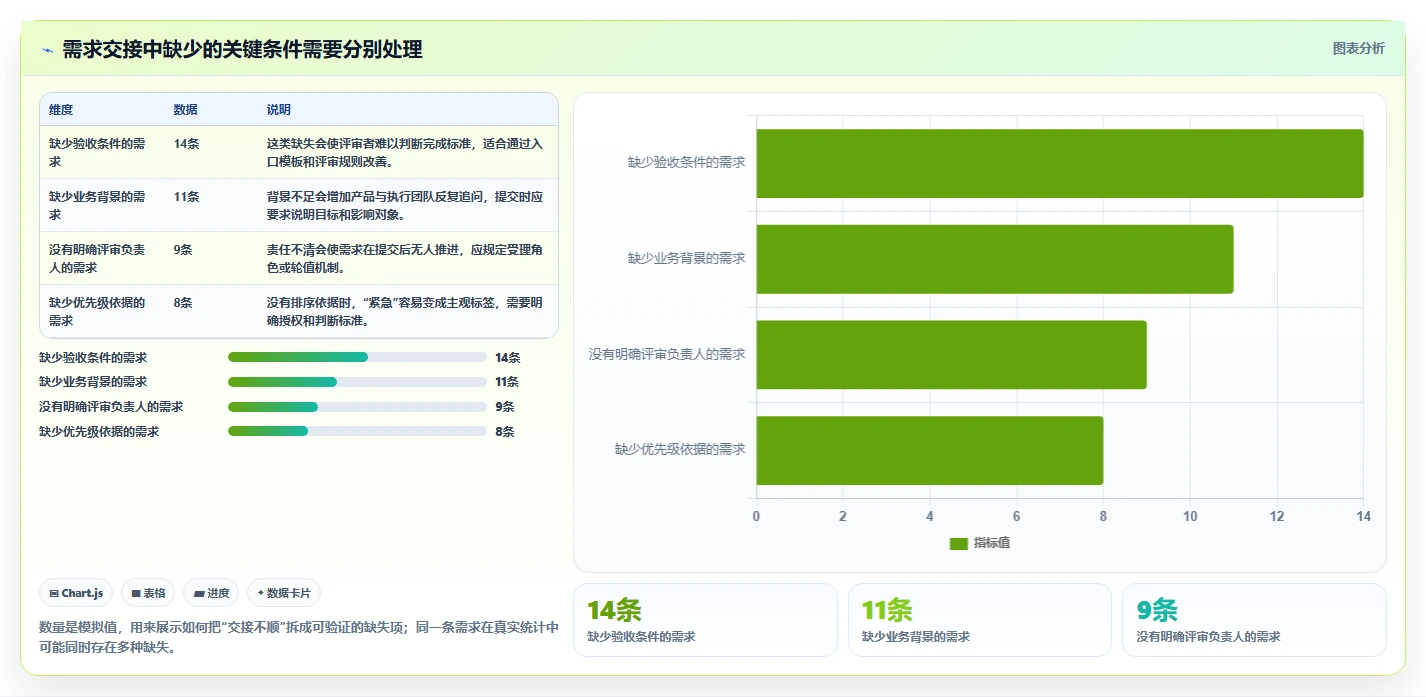

下面这张图是用于讨论先后顺序的情景模拟,不是行业统计。它展示了不同问题类型下,规则、工具与管理决策各自可能占据的诊断权重。实际权重应由企业访谈和项目数据校准。

项目管理工具与流程的本质差异:2026年企业落地实践指南

3. 可以用一句话划清边界

当我需要向管理层解释两者区别时,会用一句话概括:流程规定工作怎样被接收、推进和完成;工具帮助相关信息被记录、传递、提醒和汇总。这不是说工具不能包含工作流配置,也不是说流程只能写在制度文档里,而是提醒团队不要把“系统里有一个字段”误认为“组织已经形成统一规则”。

一条可执行流程至少要明确工作入口、责任角色、判断条件、交接要求、异常路径和完成标准。工具可以把其中一部分变成表单、状态、提醒、权限或报表;但决策边界、跨部门承诺、例外处理和责任担当,仍要由组织明确。

二、背景与真实场景:系统里有数据,不等于团队拥有共同事实

1. 一个典型的跨部门交付场景

设想一家拥有产品、研发、市场和交付团队的中型企业。市场团队提交客户需求,产品团队判断是否进入计划,研发团队评估工作量,交付团队确认客户期限。企业已经使用项目管理平台,需求、任务和缺陷都能录入,但周会上仍然要逐个追问:“这个任务现在到底谁在处理?”“客户承诺的日期是谁确认的?”“为什么这个需求临时插队?”

表面上看,这是工具使用率不足;深入看,可能有四个不同问题:客户需求没有统一入口,优先级标准不一致,状态由执行者自行解释,延期后没有明确升级路径。此时让大家“多更新系统”,并不能解决规则冲突。团队需要先对工作如何进入、如何排序、如何更新和如何升级达成最小共识,然后再判断现有工具能否承载这些约定。

这里的关键不是照抄一套标准流程,而是找出协作中最容易发生误解的交接点。若客户需求在市场转产品时丢失上下文,问题在交接信息;若研发任务长期等待外部决策,问题可能在决策响应;若所有任务都被标成“高优先级”,问题则在排序规则和资源治理。

2. 为什么“系统数据不少,信息质量仍然很差”

项目管理数据的价值不取决于字段数量,而取决于它能不能支持下一步行动。一个任务有十几个字段,却没有明确负责人或完成标准,数据仍然无法帮助团队判断风险。相反,少量信息如果足以识别负责人、期限、状态、阻塞原因和下一步动作,可能更容易维护,也更容易用于决策。

我建议把项目数据分成三层检查。第一层是事实记录:任务是否存在、负责人是谁、状态何时更新。第二层是管理解释:延期是资源不足、需求变化,还是外部依赖。第三层是决策动作:需要谁介入,优先级是否调整,是否要重新承诺期限。许多系统能够存放第一层信息,但后两层仍需由流程和管理机制承接。

在具体诊断中,我会把“信息完整度”与“信息可行动性”分开。前者看必填信息是否齐全,后者看团队能否据此采取行动。两者如果被混成一个指标,企业很容易通过增加必填字段提升表面完整度,却让一线填写负担变重。

项目管理工具与流程的本质差异:2026年企业落地实践指南

3. 2026年不应被误读成“必须追新技术”

标题中的年份可以提醒企业重新检查管理实践,但不能代替证据。若没有经过核实的行业数据,就不应把某项技术、某类产品能力或某种管理方法包装成“2026年企业普遍趋势”。对决策者更有用的问题是:现有工作是否可追踪?关键决策是否有依据?团队是否愿意持续维护数据?规则变化后是否有人负责更新?

因此,年度实践指南的价值不在于预测所有企业下一步会采用什么,而在于提供一套在当前组织条件下可以执行的判断路径。技术更新值得关注,但只有当它能减少明确的工作摩擦、满足安全与治理要求,并且总维护成本可接受时,才有落地价值。

三、常见误区:看起来像工具问题,根因可能在规则与责任

1. 误区一:买了平台,流程自然就标准化了

系统可以让团队使用相同的字段和状态,却无法自动确保每个人对字段含义有相同理解。“已完成”可能代表开发结束,也可能代表测试通过、客户验收或正式发布。如果状态定义没有写清楚,仪表板上的完成率就可能把不同工作阶段混为一谈。

我会要求团队在配置状态前先回答:这个状态变化意味着什么?谁可以推动变化?需要满足哪些条件?状态变化后,谁需要采取动作?如果这四个问题答不上来,先不要急着增加流程自动化。自动化会更快地执行既有规则,但不会自动让模糊规则变得正确。

2. 误区二:流程越细,管理越可靠

流程细到每个小动作都需要审批,可能带来更高的排队成本。审批人增加并不必然意味着风险降低;如果审批者没有明确的判断责任,审批就可能变成延迟交付的中间站。流程设计应当区分必须统一的控制点与团队可以自行决定的执行细节。

我更倾向于先规定必要边界:需求谁能接收、哪些变化要重新评估、哪些事项需要管理者决策、什么情况必须升级。边界以内留给执行团队选择具体方法。这样既能维护协作秩序,也不会把流程变成对每一步操作的过度控制。

3. 误区三:工具使用率高,就代表管理有效

登录人数、任务创建量和字段填写率都可以作为观察指标,但它们不能单独证明交付质量提升。团队可能每天更新状态,却没有人处理阻塞;也可能为了达到填报要求而批量修改任务,数据变得“整齐”,决策却没有改善。

评估工具是否有效,应至少同时看使用行为、协作过程与业务结果。例如状态更新是否及时,等待决策的时间是否缩短,需求变更后的重新评估是否更清楚,以及交付偏差是否得到更早识别。不同项目类型的结果指标可能不同,不能把单一指标套在所有团队上。

4. 误区四:问题都能靠换工具解决

如果当前平台无法支持必要的权限、集成、安全或跨项目视图,确实可能需要评估替换。但如果问题是管理者各自承诺不同期限、部门优先级长期冲突,换平台之后,团队仍会把冲突搬到新系统里。

判断要不要换工具,我会先找“能力缺口”的证据:是否存在明确流程需求,现有工具是否确实无法承载;是否因为权限或集成限制造成重复维护;是否已经尝试优化配置仍无法满足关键场景。只有能说清楚缺少什么能力、缺口造成什么成本、替代方案如何验证,换工具才是有依据的决策。

5. 误区五:所有团队都应该使用同一套流程

企业需要共同语言,但不必要求每个团队执行完全相同的操作。产品探索、客户交付、基础设施改造和合规项目,其不确定性、风险和审批要求并不一样。统一项目入口、角色定义和风险上报方式,可能有利于组合管理;统一每个任务的状态流转细节,则可能制造不必要的摩擦。

更稳妥的做法是建立“共同底座加场景扩展”:所有团队共用少数核心定义,例如项目负责人、目标、优先级和风险;具体阶段、检查点和交付证据,则按工作类型设置。治理的目标是让信息能够协同,而不是让所有工作看起来一模一样。

三、常见误区:看起来像工具问题,根因可能在规则与责任

四、专业判断逻辑:先诊断,再设计最小规则,最后配置工具

1. 从业务结果倒推,而不是从功能清单正向找理由

选型讨论一开始就比较看板、甘特图、自动化和报表,很容易被功能数量带着走。我建议先把目标写成可观察的问题,例如“跨部门需求从提出到完成的等待时间过长”,而不是“我们需要一个更先进的项目平台”。前者可以调查、设定基线和复盘;后者容易变成无边界的采购诉求。

目标最好包含对象、场景和结果。例如:“在一个产品交付团队中,减少需求进入评审后因信息缺失而退回的次数。”这比“提高协作效率”更适合试点,因为团队能判断什么算退回、统计什么时间范围、由谁提供数据。

2. 用症状区分流程问题、工具问题与治理问题

同一个表面症状,背后可能有不同原因。因此诊断表只能用于提出假设,不能替代访谈和数据核对。下面的对应关系适合作为初筛:先找出最常出现的症状,再通过任务记录、会议观察和一线访谈确认根因。

观察到的现象 优先排查方向 可以追问的问题 可能的下一步
不同团队对“完成”理解不同 流程与验收定义 完成是否包含测试、验收或发布?谁有权确认? 明确交付定义和验收责任,再配置状态
任务经常没有负责人 责任分派规则 任务在什么节点必须指定负责人?临时空缺由谁处理? 规定责任确认时点与无人认领的升级路径
阻塞事项长期无人处理 治理与升级机制 谁能协调跨部门资源?多久未解决需要升级? 建立阻塞分类、响应角色和升级时限
状态更新分散在多个渠道 工具承载与信息治理 哪些信息重复录入?哪个系统是权威记录? 确定单一事实源,减少重复记录
报表很多却无法指导决策 指标设计与管理使用 看见指标变化后,谁需要做什么决定? 删除无行动对应关系的报表,保留决策所需数据

3. 访谈时追真实工作,不只审阅制度文档

制度描述的是组织希望工作怎样发生,访谈和任务记录反映的是工作实际上怎样发生。两者之间的差距,往往就是落地问题所在。访谈不要只问“你觉得流程怎么样”,而要请受访者回忆最近一个具体任务:从哪里收到、谁作出判断、等待过什么、信息在哪一步丢失、最后是谁确认完成。

建议至少覆盖四类角色:管理者、项目负责人、一线执行者和协作部门。管理者能解释决策边界,负责人能描述推进过程,执行者能指出填报和交接的实际成本,协作部门则能发现跨团队接口上的模糊点。只听一种角色,容易把局部体验误当成完整流程。

4. 设计“最小可执行规则”,而不是先画完美流程图

流程改造不必从几十页制度开始。先确定能让团队运行起来的最小规则:统一入口、指定责任、定义优先级、明确状态、处理例外。规则需要足够清晰,能指导行动;也要足够轻,团队愿意在真实工作中执行。

例如,需求入口可以先要求提交背景、目标、期望时间和验收条件;评审阶段由明确角色判断是否接收;进入执行后指定负责人和下一次检查时间;遇到依赖阻塞时记录原因与需要的决策。若试点发现某个字段没人使用或维护成本明显高于价值,就应复核是否保留,而不是因为已经配置就继续强制填写。

5. 工具选型看“工作适配”,不看功能堆叠

选择项目管理平台时,我会把需求分成三类。第一类是不可妥协的约束,例如数据安全、权限治理、部署要求和必要集成;第二类是直接支撑核心流程的能力,例如任务关联、跨团队可见性和管理视图;第三类是可以后续评估的增强项,例如更复杂的自动化或定制报表。

以面向中大型企业及100人以上组织的PingCode作为评估对象之一时,不能只依据“规模匹配”就得出采购结论。企业仍需用自己的业务场景验证:关键角色能否看见所需信息,权限是否符合管理要求,团队是否能以合理成本维护数据,现有协作系统是否能顺畅衔接。这里的重点是把产品放进统一的评估方法,而不是把品牌名称当作能力证明。

如果现有流程涉及研发、产品和业务团队,验证时应选一条真实工作链路,而不是要求厂商演示所有模块。选一个需求,从提出、评审、执行到验收完整走一遍,记录每一步的信息输入、责任人、工具操作和例外处理。工作流跑通与否,比演示页面数量更能反映适配程度。

四、专业判断逻辑:先诊断,再设计最小规则,最后配置工具

五、具体案例与数据观察:用一个试点检验根因,而不是编造“效率提升”

1. 情景案例:客户需求总在交接时失焦

以下是一个用于说明诊断方法的情景案例,不是对某家真实客户的业绩陈述。假设一家约150人的软件企业,市场团队会收集客户需求,产品团队负责评估,研发团队排期,交付团队跟踪客户承诺。公司已有项目工具,但业务负责人仍需每周手工汇总多个来源的状态。

团队抽取了一个月内的40条需求记录做样本推演,发现其中不少事项没有完整写明客户背景、目标和验收条件;部分记录虽然有负责人,但没有明确下一步评审时间;还有一些“紧急”需求缺少谁批准插队的记录。此处数字仅为情景模拟,真实项目应从企业自己的系统记录中抽样核实。

如果团队直接把问题定义为“信息太乱”,可能会新增一批必填字段;但样本拆解后,真正需要先解决的可能是:什么信息足以进入评估,谁有权调整优先级,评审后必须形成什么决定。工具配置应服务于这些规则,而不是把所有可能信息都要求一线填完。

项目管理工具与流程的本质差异:2026年企业落地实践指南

2. 先改变交接规则,再决定哪些信息进入系统

在这个情景里,团队可以先进行一个两周的轻量试运行。第一周梳理现有需求记录,确认哪些信息会直接影响受理与优先级判断;第二周由产品负责人、业务代表和交付负责人共同试用新入口,并记录退回原因、评审等待和重复追问情况。两周不是保证见效的期限,而是一个便于快速观察的试点周期。

试运行阶段不必追求流程覆盖全部特殊情况。应先覆盖高频路径,再把例外场景单独记录。如果团队发现少数复杂需求无法使用标准模板,应该检查是否需要一个例外入口,而不是为了特殊情况把所有人的提交流程变得更复杂。

值得观察的不是“大家有没有点击系统”,而是规则是否改变了交接质量。例如,评审者能否一次拿到足够信息;无负责人事项是否减少;因优先级争议退回的情况是否更容易解释;阻塞是否能够被合适角色及时看到。若这些过程没有变化,就要复查规则本身,而不是只要求团队再培训一次。

项目管理工具与流程的本质差异:2026年企业落地实践指南

3. 数据要说明口径,不能只报一个漂亮百分比

比如“信息完整率达到80%”,必须说明分母是什么:所有提交事项、进入评审的事项,还是试点团队的事项?完整又按什么条件判定?如果团队把退回事项从统计中排除,完整率就可能上升,但实际交接质量没有改善。

对于等待时间,也要区分日历时间与工作日、等待评审与等待补充材料、平均数与中位数。少数极端复杂的事项可能拉高平均值,因此可以同时观察中位数和长尾事项。指标不是装饰性的汇报材料,而是让不同人对同一件事有一致解释的工具。

4. 归因要克制:项目结果可能同时受多种因素影响

如果试点后需求等待缩短,不能马上得出“工具让效率提升了”。同期可能发生了人员调整、项目范围缩小、客户需求减少,或者管理者集中处理了积压事项。合理做法是记录试点前后的背景变化,并选择相近类型的事项进行比较;如果样本有限,就把结论写成“观察到关联”或“值得继续验证”,而不是宣称因果关系已经成立。

企业内部案例要让读者看得懂、也能复核,至少交代试点对象、观察区间、统计口径、采取的动作和未解决的限制。没有真实授权或可核验记录时,应明确标注为情景示例,不应把模拟数字包装成客户案例或行业基准。

六、不同成熟度的企业,落地重点不一样

1. 刚开始规范项目管理:先建立少量共同规则

如果团队过去主要靠即时消息、会议和个人表格推进工作,不建议一开始就设计完整的企业级项目治理体系。先统一项目从哪里进入、谁是负责人、优先级由谁确认、什么状态必须更新、完成由谁验收。规则数量少,反而更容易在一线跑起来。

工具方面优先考虑易用性、基本权限、信息检索和团队协作方式。不要因为管理层希望“一次看清所有项目”就要求一线填报大量暂时不会用于决策的字段。先跑通一个真实工作场景,再决定哪些信息需要扩展到管理视图。

2. 已经有工具但使用不佳:先查阻力,不要急着换系统

如果团队已经使用某个项目平台,但项目负责人仍靠私人表格追踪,先观察他们为什么绕开系统。可能是操作步骤过多,也可能是关键协作方没有权限;也可能是管理层要求填报的数据与团队日常工作无关,导致维护变成额外劳动。

可以按一周的工作实际做一次“绕行记录”:哪些信息被重复录入,哪些决定发生在系统外,哪些字段长期无人更新,哪些提醒被忽略。先合并重复入口、删除低价值字段、明确唯一事实源,再评估系统能力是否仍有缺口。换工具前把这些问题弄清,能减少换完之后重复踩坑。

3. 多团队、多项目并行:强化组合层面的决策规则

当组织需要同时管理多个项目时,单个项目的任务跟踪往往已经不够。管理层还需要回答:哪些项目优先、关键资源被哪些项目占用、某个项目延期会影响哪些承诺、哪些工作应当暂停或降级。这些问题属于项目组合治理,既需要可靠数据,也需要明确的决策会议与授权机制。

平台可以帮助汇总项目状态、依赖和资源信息,但最终的优先级取舍仍需要有权做决定的人承担。若企业没有设置明确的组合评审机制,再完整的汇总视图也可能只是在一个页面上呈现更多冲突。

4. 强合规或高风险场景:增加控制,但保留明确的例外路径

涉及法规、客户审计、资金风险或安全影响的项目,流程通常需要更严格的审查记录和权限控制。此类团队不能单纯以“减少步骤”为目标,而应评估每个控制点是否对应实际风险,证据是否可追溯,职责是否相互制衡。

同时,控制流程也要写明紧急情况下的处理路径:谁可以临时授权、需要留下哪些记录、事后何时复核。没有例外机制的流程,常常会迫使一线人员私下绕行;清楚的例外机制,反而更有利于治理。

5. 试点范围要按风险与学习速度共同选择

适合试点的场景,通常不是最简单、也不是最复杂的场景,而是问题足够明显、参与者愿意配合、结果能够观察、失败成本可控制的场景。试点范围太小,无法检验跨团队交接;范围太大,反馈混在一起,调整成本也会上升。

扩展之前,先看试点规则能不能由团队自己解释,工具配置是否需要管理员频繁救火,数据是否有人维护,例外情况是否有清晰处理方式。如果只能依靠项目发起人每天催填,说明机制还没有稳定下来,不适合直接全面推广。

六、不同成熟度的企业,落地重点不一样

七、衡量效果与做出取舍:不能只看登录人数和任务总量

1. 用过程、协作、结果和采用四类指标交叉验证

评估落地效果时,可以把指标分成四组。过程指标观察工作是否按约定推进,例如状态更新及时性和交付信息完整度;协作指标观察等待、阻塞和交接质量;结果指标观察周期、返工或计划偏差;采用指标观察团队是否认为系统帮助了工作,而不是只增加填报负担。

四类指标不需要全部一次性建立。试点阶段选少量最贴近目标的指标即可。例如,目标是减少需求评审等待,就同时观察评审等待、因信息缺失退回比例和一线维护耗时,而不是同时搭建几十个综合报表。

项目管理工具与流程的本质差异:2026年企业落地实践指南

2. 指标定义要防止被“优化”成表面成绩

如果只考核任务按时关闭,团队可能把未完成事项拆小或提前关闭;如果只考核状态更新率,团队可能进行机械式更新;如果只考核项目数,复杂项目与简单项目就会被当成同等工作量。指标一旦与奖惩直接挂钩,就更需要检查它是否会诱导不希望出现的行为。

每个核心指标都应写清名称、分子、分母、时间范围、数据来源和排除规则。对于交付周期,还要定义起点和终点;对于返工率,要定义返工的识别方式;对于逾期率,要说明期限变更后如何处理。没有口径的指标,不适合用来对团队排名或评价个人。

3. 工具、流程与治理各有成本,不要只算采购费用

总成本除了软件费用,还包括配置、集成、培训、数据迁移、管理员维护、用户学习和流程调整。更容易被忽视的是“持续维护成本”:字段变更由谁审核,权限如何复核,规则何时复盘,新成员如何理解工作方式。若没人承担这些工作,系统可能逐渐失去可信度。

因此,方案比较不应只问“哪家报价更低”,还要问“为了获得这项能力,组织需要投入多少管理时间”。某个功能即使在产品说明中存在,如果团队没有人负责维护,实际价值可能很低。反过来,功能简洁但与核心协作方式匹配的平台,可能更适合尚在规范化阶段的组织。

项目管理工具与流程的本质差异:2026年企业落地实践指南

4. 取舍的核心是控制复杂度,不是追求“功能最全”

成熟企业可以承担更复杂的权限、组合报表和跨系统集成,但同时需要更强的数据治理能力。规模较小或流程尚未稳定的团队,若过早引入大量定制字段和自动化,后续变更成本可能超过短期收益。选择不是简单的“先进”与“落后”,而是当前组织能否持续运营这套工作方式。

以下判断可以作为决策参考:如果流程规则还在频繁变化,先保留配置弹性;如果核心规则稳定、信息重复维护明显,再加大系统整合;如果关键问题在资源取舍,优先建立管理层决策机制;如果系统无法满足确定的安全或集成要求,再把替换工具纳入正式评估。

八、行动清单:从一个协作问题开始,而不是从全员上线开始

1. 第一周:选定问题,建立基线

选一个具体、高频、可以抽样验证的工作场景,例如需求评审、跨部门交付或缺陷升级。写清楚当前痛点和希望改变的结果,抽取一批近期记录,标记入口、责任、等待、退回和完成情况。数据不足时就先做访谈,不要急着用未经验证的百分比证明问题严重。

这一阶段要避免同时处理多个主题。若项目入口、资源管理、交付验收和报表治理都被列为第一阶段目标,团队很难知道究竟哪项改动产生了效果。

2. 第二周:画出真实工作路径,确定规则责任人

把实际路径画成几个关键节点:提出、判断、分配、执行、验收和复盘。每个节点写明输入信息、决策角色、输出结果和可能的异常。绘制时先记录真实做法,再讨论哪些做法需要改变;不要一开始就把理想流程画成制度要求。

同时指定规则维护者。流程规则若由所有人共同负责,容易变成无人负责;若只由工具管理员负责,又可能脱离业务。较稳妥的方式是由业务流程负责人维护规则,系统管理员支持配置,项目团队通过复盘提供修改依据。

3. 第三至第四周:小范围试运行并记录摩擦

选择愿意参与、工作量可控的团队试用。记录重复录入、无法判断的字段、提醒过多、权限不足、例外绕行和等待决策等摩擦。每项反馈都要区分“规则不清”“工具不顺”“角色无权处理”或“缺少培训”,避免把所有抱怨都归结为产品体验。

试运行期间不要只由项目负责人代替团队填数据。若负责人亲自维护所有事项,系统可能显得整齐,却无法证明一线成员愿意使用。需要观察真实角色如何完成工作,以及哪些步骤仍依赖私下沟通。

4. 试点复盘:决定保留、修改、扩展还是暂停

复盘时把过程证据和结果证据分开。过程证据包括信息是否更完整、状态是否更及时、责任是否更清楚;结果证据包括等待、返工或交付偏差是否变化。过程改善但结果尚未变化,可能说明观察时间不足,也可能说明目标与流程之间的因果链不成立,应继续查证而非仓促扩展。

扩展前要确认三个条件:团队能解释规则,系统信息有人维护,例外处理没有依赖个人临时救场。如果其中任一条件不满足,就先修订试点设计。暂停或缩小范围不是失败,而是及时停止一种尚未证明有价值的做法。

5. 下一步决策可以用四个问题收口

  • 问题是否足够具体:能否描述发生在哪个工作环节,以及哪些角色受到影响?
  • 根因是否经过验证:有无任务记录、访谈或样本数据支持,而不只是管理层推测?
  • 方案是否有人维护:规则、字段、权限和培训分别由谁负责?
  • 效果是否能够复盘:是否有清晰口径、观察周期和停止条件?
八、行动清单:从一个协作问题开始,而不是从全员上线开始

九、结论:工具不是流程的替身,流程也不是多加审批

1. 本质差异最终落在决策与信息上

项目管理工具与流程的本质差异,不在于一个是软件、一个是文档,而在于它们承担不同的组织责任:流程规定工作如何被接收、判断、推进和验收;工具承载与传递完成这些工作所需的信息。工具可以固化部分规则,却不能替代组织做出取舍;流程可以指导协作,却不能自动保证信息及时、准确地流动。

当企业出现项目混乱时,先不要急着归咎于用户不配合或平台不够强。把一个具体工作链路拆开,检查入口、责任、优先级、状态、交接、例外和验收,才能看清问题到底属于流程、工具还是治理。不同根因需要不同动作,顺序错了,投入再多也可能只是在旧问题上增加一层系统。

2. 读完之后可以立即做什么

今天就选一个最近反复发生的协作问题,抽取几条真实记录,访谈实际参与者,并用一页纸写出当前路径与卡点。接着只调整一条最小规则,找一个可控团队试运行,用明确口径记录过程和成本。先证明问题被识别、方案能执行,再决定是否扩大流程、增加工具配置或重新选型。

真正成熟的落地,不是让所有工作都进入系统,而是让关键工作拥有清楚的决策规则、可信的信息记录和可复盘的结果。这也是企业在2026年制定项目管理实践时,最值得优先投入的能力。

常见问题解答(FAQ)

1. 项目管理工具与流程的本质差异是什么?

我一直分不清,任务看板、审批节点和状态字段到底算工具功能,还是管理流程的一部分。公司已经有系统了,但大家对“谁来接需求、什么时候算完成”仍各有说法,这种情况应该从哪里厘清?

可以先按“规则”和“载体”来区分:流程规定工作如何发生,包括谁提出需求、谁判断优先级、谁负责执行、什么条件才算交付;工具负责承载和传递这些信息,例如记录任务、提醒负责人、展示进度。二者不是二选一。流程没有说清,工具只会把含糊的规则电子化;

工具无法适配真实协作时,再好的流程也可能靠聊天记录和人工催办维持。判断边界时,问两个问题:这条规定是否需要团队统一执行?如果需要,它应由流程定义;团队是否需要用系统记录、提醒或汇总它?如果需要,再考虑工具怎样承载。例如,“需求必须有人评估优先级”是流程规则;“需求表单包含优先级字段”是工具配置。

前者决定管理动作,后者只是让动作更容易被执行和追踪。

2. 企业应该先梳理流程,还是先选项目管理工具?

我准备给团队引入项目管理工具,但各部门的工作方式差异很大,担心先买了系统才发现流程不匹配。可如果先梳理流程,又怕花很多时间设计出一套没人愿意照做的制度,比较稳妥的顺序是什么?

通常不必先完成一套全面流程再选工具,也不建议先按功能清单采购。更稳妥的顺序是:先确定一个具体业务问题,再梳理这个场景下不可缺少的协作规则,最后用小范围试点验证工具是否适配。例如,若主要问题是跨部门需求经常无人接手,先约定需求入口、受理责任人、评估时限和升级路径;

再检查候选工具能否记录负责人、状态和阻塞原因。不要一开始就设计覆盖所有部门、所有例外情况的复杂流程,否则规则维护成本可能超过它带来的协作收益。可以把需求分成三档:缺了就无法推进的必需能力、能减少重复劳动的改进能力、暂时没有明确场景的可选能力。

先用一个项目或一个团队试运行,再根据实际使用中的绕行、重复录入和等待问题调整流程与配置。

3. 工具已经上线,团队仍靠聊天和表格推进,问题通常出在哪里?

我所在的团队已经把任务录进系统,但重要进展还是在聊天群里同步,管理者最后又要手工汇总表格。大家不是完全不会用,而是觉得系统里的信息不够及时或不好找,我该先换工具还是先查流程?

先别急着换工具。系统外沟通可能意味着流程责任不清、更新成本太高,也可能确实是工具体验或集成能力不合适;仅凭“大家不用”这个表象,无法判断是哪一种。可以抽查一周内的真实任务,逐项核对四件事:任务从哪里进入、谁负责更新状态、阻塞时谁有权协调、哪些信息被重复录入。

若任务负责人和更新时点没有约定,优先补规则;若规则清楚,但更新需要在多个系统重复填写,再评估集成或字段配置;若团队能维护任务,却无法得到所需视图,再验证工具的展示与查询能力。诊断时关注“绕行发生在哪一步”,而不是只统计登录次数。比如,聊天群里出现决策后没有人回填系统,可能是缺少决策记录责任人;

团队每周复制数据做汇报,则可能是报表能力或数据口径不匹配。对应原因不同,解决方案也不同。

4. 怎样判断项目管理流程和工具落地后真的有效?

我不想把登录人数或任务填写率当成项目管理成功的证明,因为团队即使把字段填满,也未必交付得更顺。试点时应该看哪些指标,才能区分“系统有人用”和“协作确实改善了”?

建议同时看过程、协作和结果,并在试点前记录基线。过程指标可以是按约定及时更新状态的任务比例;协作指标可以是阻塞从提出到有人处理的时长;结果指标可以是交付周期或返工情况。每项指标都要先定义口径,否则不同团队的数据无法比较。

举例来说,假设试点前抽取20项任务,其中12项按约定更新状态,基线及时更新率就是60%;四周后用相同规则抽样,再比较变化。这个数字只是说明计算方法,不代表任何企业的实际成效,也不能单独证明改进由工具造成。

更有用的复盘问题是:哪些等待时间缩短了,哪些工作仍在系统外发生,新增字段是否真的支持决策,团队为维护数据花了多少时间?若状态更新率上升,但阻塞处理没有变快,可能只是记录更完整,责任或升级机制仍需调整。指标应帮助定位下一步行动,而不是用来证明上线本身成功。

核心关键词

读者评论

孙
孙星宇

把流程和工具分开诊断很实用,尤其是资源冲突归管理决策、状态分散归工具承载,避免一遇到延期就先换平台。

孔
孔若溪

文中明确标注图表是情景模拟,这点比较严谨。实际落地时确实应该用企业自己的项目记录校准,不能把示意比例当预算依据。

宋
宋书瑶

已完成”的定义常被忽略。先说清验收条件、状态变更责任和后续动作,再配置系统字段,能减少报表看似准确、团队理解不一致的问题。

钟
钟悦

共同底座加场景扩展的思路比较平衡。不同项目保留适合自己的步骤,同时统一负责人、目标和风险等核心信息,更利于跨部门协作。

文章包含AI辅助创作:项目管理工具与流程的本质差异:2026年企业落地实践指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/162721
