2026年评估国产PLM软件,最容易踩的坑不是漏看某个功能,而是把“支持集成”误当成“研发数据已经贯通”。供应商演示时,设计文件、物料清单和审批流程往往各自运行顺畅;真正决定项目成败的,却是设计变更能否传到工艺与制造、异常能否回到研发、权限和版本能否跨系统保持一致。选型时,与其追问“有没有接口”,不如拿企业自己的业务场景验证:数据从哪里来、由谁负责、失败后如何恢复、上线后谁维护。
一、核心结论:先验证闭环,再比较功能
1. 技术融合不是功能数量,而是业务链是否连续
我评估研发管理平台时,会先把“融合能力”拆成四件事:数据能否准确传递,流程能否跨部门执行,系统之间能否识别同一对象,出现异常后能否追踪与恢复。接口数量、支持的文件格式、产品宣传中的智能化标签,都不能单独代表融合成熟度。
例如,PLM与ERP都能读取物料编码,并不意味着两套系统已经形成可靠协同。还要确认编码由哪边生成、变更如何通知、已下达订单如何处理、失败记录由谁补偿,以及历史版本是否可追溯。接口“连得上”只是技术起点,数据责任和异常闭环才决定它能不能持续运行。
2. 先明确企业要解决的问题,再决定评估维度
同一套平台,对研发流程分散的企业可能很有价值,对已有成熟流程、只是需要替换旧系统的企业,价值可能主要体现在迁移和运维。选型不应从“行业里都在看什么”开始,而应先列出当前最影响交付、质量或成本的三到五个问题,再把问题转成可测试场景。
如果企业主要受困于图文档版本混乱,就重点测试文档对象、权限、版本和变更;如果痛点是设计与制造信息脱节,就重点验证工程BOM向制造BOM的转换、审批和下游同步;如果目标是国产化替代,则要把软硬件兼容、数据迁移和持续升级单列出来,不应被一般功能演示掩盖。
3. 结论要分层,避免把宣传、证据和验证混为一谈
我建议把候选平台的能力分成三个证据层级。第一层是供应商陈述,例如“支持某类接口”;第二层是可核验材料,例如产品版本说明、接口文档、兼容清单和公开案例;第三层是企业现场验证,例如使用真实样例数据完成一次变更,并检查下游系统的接收、权限和异常处理。
采购结论应以第三层为主,第二层为辅,第一层只能作为待验证假设。如果供应商无法提供现场验证条件,至少要把相关能力写成合同约定的交付项和验收标准,而不是依赖演示录像或口头承诺。
| 证据层级 | 典型材料 | 能回答的问题 | 不能单独证明的事项 |
|---|---|---|---|
| 供应商陈述 | 方案书、产品介绍、销售答复 | 供应商声称具备什么能力 | 能力是否适用于企业当前版本和环境 |
| 可核验材料 | 接口文档、版本说明、兼容清单、案例边界 | 能力边界、支持条件及可追溯依据 | 实际数据量和异常场景下是否稳定 |
| 企业现场验证 | 统一样例、脚本记录、测试结果、问题单 | 在本企业约束下能否完成指定业务闭环 | 未测试场景及未来版本的表现 |

二、背景与真实场景:研发数据为什么容易“断在接口之间”
1. 一个产品对象,往往同时存在多种业务视图
在制造企业里,同一产品可能有设计结构、工艺结构、制造结构和采购视图。研发部门关心图纸、设计变更和配置;工艺部门关心工序、工装和可制造性;制造部门关心生产版本、工位和替代料;采购部门则关注供应商、交期和采购属性。各部门都在处理同一产品,却不一定使用相同的数据模型。
PLM融合的难点因此不只是传文件,而是让不同业务视图之间建立可解释的关系。设计BOM转成制造BOM时,哪些项自动继承、哪些项需要工艺补充、哪些项需要人工确认,必须有明确规则。若只把电子表格从一个系统导入另一个系统,短期看似完成了集成,长期可能把版本冲突和责任不清带入生产。
2. 变更是检验系统协同的高价值场景
许多演示喜欢展示“新建一个零件、上传一张图纸、走完一次审批”。这些动作适合说明基础功能,却不足以判断平台是否能支持复杂研发协同。我更看重变更场景:零件已经被多个产品引用,部分订单已经下达,工艺文件处于不同审批状态时,工程变更如何评估影响、确定生效范围并通知下游。
一次完整测试至少要覆盖变更发起、影响对象识别、审批、版本冻结、下游通知、接收确认和历史追溯。测试还应故意制造一个异常,例如下游系统短暂不可用或接收对象已被锁定,观察平台能否保留失败记录、避免重复创建并支持人工补偿。
3. 系统边界不清,会把集成项目变成长期协调项目
PLM、ERP、MES、CAD和文档系统之间,常见问题不是“没有连接方式”,而是主数据归属和责任边界没有先谈清楚。物料编码在哪个系统生成?文件的正式版本以哪个系统为准?流程审批记录由谁保存?接口升级由谁测试?如果这些问题没有明确答案,接口开发完成后,仍会在日常变更、权限调整和版本升级时反复返工。
选型前最好先画一张系统与数据责任图。图中不只标系统名称,还要标出数据对象、权威来源、读写方向、同步时点、责任部门和失败处理人。它不需要一开始就覆盖所有字段,但必须覆盖关键对象和高风险流程。

4. 融合的成本常被低估在上线之后
项目预算通常容易列出软件许可、实施服务和接口开发费用,但上线后的数据质量治理、接口监控、权限变更、版本升级回归测试和用户培训,可能分散在多个部门的日常工作中。如果没有明确的运营责任人,这些工作往往由少数熟悉系统的员工“顺手处理”,直到关键人员离职或业务量增长才暴露风险。
所以我会把“上线后一年谁负责什么”放进选型评审。供应商是否交付监控机制、接口日志、错误重试说明和管理员培训,与系统本身的功能同样重要。技术融合不是一次性的连接工程,而是需要持续治理的数据运营能力。

三、拆解常见误区:哪些“看起来融合”其实没有回答关键问题
1. 误区一:接口数量多,就代表集成能力强
接口数量只能说明存在连接入口,不能说明对象语义一致,也不能说明接口在企业环境中可维护。两个系统即使都提供REST接口,也可能在字段含义、状态定义、身份认证、并发控制和错误返回上存在差异。若每次升级都要重新开发适配,接口数量越多,维护面反而越大。
评审时不要只问“支持多少接口”,而要要求供应商选一个关键对象,从源系统到目标系统完整展示:字段映射、身份校验、数据校验、失败日志、重试规则、重复数据处理和版本兼容方式。无法说明异常路径的接口演示,只证明了理想条件下的数据传递。
2. 误区二:支持多种CAD文件,就等于工程数据协同成熟
文件能打开或预览,不等于模型结构、属性、关联关系和版本状态都能被正确管理。企业需要进一步确认:文件与零部件对象如何绑定,装配结构能否保留,引用文件丢失如何提示,版本变化如何通知,外部协作方提交的文件如何进入受控流程。
对于CAD、CAE、CAM等工具,最好按真实使用的产品版本和工作站环境测试,不要只在供应商准备好的演示环境里看样例。还要明确许可证、插件、客户端升级和高峰并发等条件,避免把特定环境下成功误认为全企业可复制。
3. 误区三:有流程引擎,就能实现端到端闭环
流程引擎能配置审批节点,但端到端闭环还需要流程对象、数据状态、执行反馈和责任归属相互配合。比如变更审批完成后,下游系统是否收到通知?接收失败是否进入待处理队列?制造现场确认后,研发侧是否能看到实际执行状态?如果后半段依赖人工邮件和表格,系统流程仍然只是局部电子化。
评审流程时,我会要求演示“正常路径”和“中断路径”。正常路径看业务是否顺畅,中断路径看系统是否可恢复。对于审批人缺席、对象被锁定、目标系统维护和变更撤回等情况,要有明确的替代机制,而不是临场解释“项目实施时再处理”。
4. 误区四:国产化兼容写进材料,就代表环境适配没有风险
“兼容国产环境”需要拆成具体清单:操作系统、数据库、中间件、浏览器、服务器架构、客户端依赖、外部设计工具、身份认证和备份组件。某个版本通过验证,不代表所有版本组合都经过验证;服务器端兼容也不等于设计工作站和打印、预览等周边环节全部适用。
核验时应要求提供材料的适用范围、版本号、测试日期和限制说明,并确认企业计划使用的组合是否在范围内。对尚未验证的组件,应在项目计划中保留兼容测试和问题处置时间,不要把“可适配”直接写成“已适配”。
5. 误区五:AI能力越多,研发平台就越先进
智能检索、知识推荐、文档摘要、相似零件发现等能力,可能提升特定任务的效率,但其效果依赖数据质量、权限边界和人工复核机制。若文档元数据不完整、历史版本混乱,智能检索的结果也可能更快地把用户带到错误资料。
评估AI能力时,要问清数据是否用于训练、权限是否继承、结果是否标明来源、错误答案如何纠正、输出能否追溯到原始记录。更重要的是,用同一批经过脱敏的企业问题测试候选方案,统计命中率、误报率和人工复核时间,而不是只看一段准备充分的现场演示。
6. 误区六:一次性迁移完成,就代表历史数据问题解决
迁移成功通常只说明数据进入了新系统,不代表结构、版本、权限和关联关系都正确。常见风险包括旧编码重复、附件缺失、同名文件误关联、审批记录无法还原、权限继承错误,以及已失效对象被误当成当前有效数据。
迁移验收要先定义抽样策略和质量标准。例如按产品族、文件类型、年份、状态和权限类别分层抽样;对关键对象全量校验,对一般对象按比例抽检。企业还应保留迁移前后的对象数量、关系数量、异常清单和处置记录,避免只用“导入完成”作为验收结论。

四、专业判断逻辑:把“融合能力”变成可比较的测试
1. 从关键业务链反推系统能力,而不是从产品菜单出发
我建议先选两到三个关键业务链,每条链只保留能够影响交付、质量或合规的核心节点。典型场景包括新产品开发、工程变更、问题闭环、配置管理和跨组织协同。每个场景都应写清输入、参与角色、系统边界、预期输出和异常条件。
例如工程变更场景可以这样描述:研发工程师修改一个被多个产品引用的零部件;平台识别受影响的图纸、BOM和工艺文件;审批人确认变更生效范围;ERP或制造系统接收新版本;若下游未确认,系统保留待办和异常记录;最终可以从变更单追溯到实际使用版本。这种描述比“需要变更管理功能”更适合拿来做演示脚本。
2. 统一供应商演示条件,减少“演示技巧”带来的偏差
如果不同供应商使用不同的样例、业务规则和演示时长,评委很难比较产品能力。建议企业准备一套脱敏数据包,包括产品结构、图纸、版本关系、权限角色、一个正常变更和一个异常情况,并要求候选方案按同一任务顺序操作。
评委需要记录的不只是“完成/未完成”,还包括完成所需步骤、是否需要脚本或人工修改、关键字段是否自动传递、异常是否可恢复、日志是否可查。对依赖定制开发的能力,要标注它是产品标准能力、配置能力还是项目定制,三者的升级和维护成本并不相同。
3. 使用评分表,但不让总分掩盖一票否决项
评分可以帮助组织讨论,但不应把所有维度简单加总后宣布最高分方案胜出。安全边界、关键系统兼容、核心数据迁移和业务连续性通常属于门槛项,一旦不满足,就不应由界面体验或附加功能的高分抵消。
下表是一种可调整的评分结构。权重是选型方法示例,不是行业标准。企业应根据业务风险重新分配,并对每个分数附上证据链接、测试记录或责任人说明。
| 评估项 | 建议权重 | 观察证据 | 典型门槛问题 |
|---|---|---|---|
| 数据模型与追溯 | 20% | 对象关系、版本、BOM和变更记录 | 关键对象是否存在唯一、可追溯的权威来源 |
| 系统集成与异常处理 | 20% | 接口映射、日志、重试、幂等和补偿 | 关键接口中断后是否会丢数据或产生重复对象 |
| 流程闭环与业务适配 | 20% | 变更、审批、下游执行反馈 | 是否能覆盖企业关键流程而不依赖线下表格补链 |
| 部署、安全与兼容 | 15% | 部署方案、兼容清单、权限和审计材料 | 企业规定的环境、身份体系和数据边界是否满足 |
| 迁移与实施交付 | 15% | 迁移方案、样本校验、项目角色和验收项 | 历史关键数据能否按约定标准迁移并验证 |
| 持续运维与总拥有成本 | 10% | 升级策略、监控、培训和服务范围 | 关键维护责任是否清楚,成本是否可估算 |
建议采用五级评分并明确锚点:1分表示只能口头说明;2分表示有材料但关键边界不清;3分表示标准场景可完成;4分表示异常场景可恢复且证据齐备;5分表示已在企业代表性环境中重复验证,并有清晰运维责任。评分人还应记录“未验证”,不要把缺少证据默认成中间分。
4. 把架构评估落到可维护性,而不是追逐技术名词
微服务、低代码、云原生、开放平台等词汇并不能直接说明系统适合企业。更有效的问题是:模块之间如何升级,定制逻辑如何隔离,数据如何备份恢复,接口如何监控,配置如何迁移,补丁如何测试。企业真正承担的是长期运行责任,而不是架构图上的术语数量。
对于私有部署、云部署或混合部署,不应预设其中一种普遍最优。需要结合数据敏感度、网络条件、跨地域协作、运维团队能力和业务连续性要求,核实具体服务边界、升级控制权、备份位置、恢复目标及故障责任。若供应商只给出部署名称而没有运行边界,架构评审还没有完成。
5. 让验收条款与演示结果一一对应
演示中验证过的关键能力,应进入需求清单、项目计划或验收标准。比如“支持接口同步”需要进一步写成对象范围、字段范围、触发条件、失败告警、重试方式、日志保留时间和验收样例。否则项目团队可能认为验收的是“接口能通”,业务部门却期待“所有变更自动闭环”。
对不能在采购前充分验证的事项,可设置阶段性验收和付款节点,并明确由谁提供数据、由谁配合联调、问题如何分级、延期如何处理。不要把所有不确定性都留到上线前集中解决。

五、案例与数据观察:用一个模拟制造场景看出评估差异
1. 情景设定:产品变更多,但系统并非都已准备好
下面是一个用于说明评估方法的情景模拟,并非真实客户案例。假设一家多品种、小批量制造企业有三个研发团队、两套设计工具、一套ERP和一套制造执行系统。企业目前通过PLM管理图纸和审批,但工程BOM发布到下游后,仍有部分字段由业务人员手工补录。
在这个情景里,团队每月处理约120张工程变更单,数字仅用于展示测算方法,不代表行业平均水平。管理层提出“减少变更传递时间”,但如果只统计审批完成时间,可能忽略下游等待、数据补录和异常返工。因此我们将计时拆成四段:变更准备、研发审批、系统传递、下游确认,并记录各段起止条件。
2. 测试设计:同一变更同时覆盖正常路径和异常路径
测试数据中包含一个被多个产品引用的零件、两种图纸版本、一项工艺文件和一条已创建但尚未完工的生产订单。候选平台需要完成影响分析、审批、版本发布和下游同步;测试人员随后让目标系统短暂不可用,观察故障恢复后是否重复创建变更记录。
每次测试记录四类结果:任务是否完成、总耗时、人工干预次数、数据差错数。总耗时从变更发起开始,到下游系统完成接收并返回确认结束;人工干预不包括预先约定的审批动作,但包括手工重输字段、复制文件、补发通知和线下核对。
3. 模拟测试结果:真正的差距可能出现在异常处理

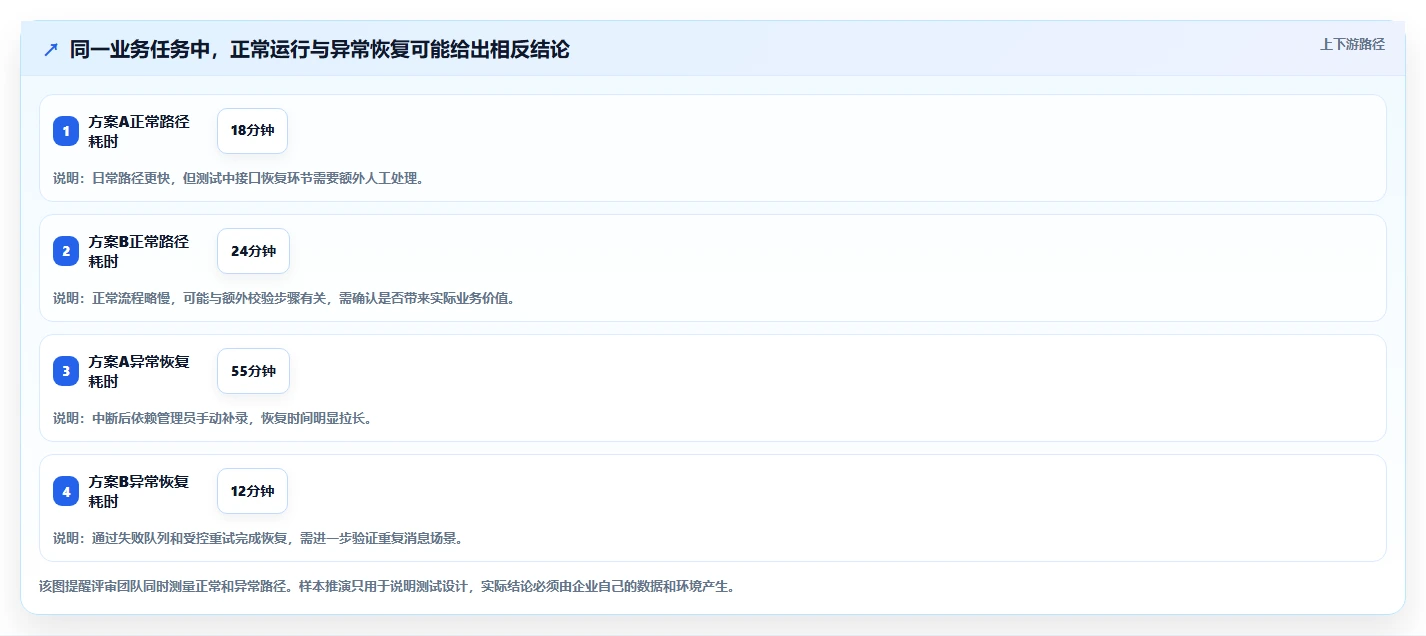

以下数据是“样本推演”,目的是展示如何设计评估表,不是某个产品的实际性能数据。假设使用同一组数据和同一测试脚本,方案A在正常路径较快,但接口中断后需要管理员手工补录;方案B首次配置耗时更长,却能保留失败队列并通过受控重试恢复。评审不应只比较一次顺利演示的用时。
| 观察项目 | 方案A(情景模拟) | 方案B(情景模拟) | 评审解读 |
|---|---|---|---|
| 正常路径完成时间 | 18分钟 | 24分钟 | 方案A更快,但需要确认是否省略了校验步骤 |
| 接口中断后的恢复时间 | 55分钟 | 12分钟 | 方案B在异常路径的恢复能力更强 |
| 人工补录次数 | 4次 | 1次 | 补录次数越多,越需要检查责任与审计留痕 |
| 重复或遗漏对象 | 1项重复 | 0项 | 应进一步验证幂等和重试规则,而非只看本次结果 |
这组推演说明,正常路径速度并不能代表整体融合质量。若企业发生接口中断的概率较低,但每次错误都可能影响生产版本,恢复机制就应该占较高权重;如果企业主要关注日常高频操作,则可以提高正常路径效率的权重。权重应跟业务后果走,不能为了方便打分而对所有指标平均处理。

4. 成本观察:接口开发费不是集成总成本
上述场景还需要观察上线后的持续成本。假设方案A初始开发报价较低,但每次版本升级需要人工回归多个接口;方案B前期增加了监控和补偿配置,日常告警处理时间较少。若只比较首期开发费用,方案A可能显得更经济;若把三年内的升级测试、故障排查和人工核对纳入,结果可能不同。
企业可以用同一套总拥有成本口径比较方案:软件与实施费用、接口开发费用、迁移费用、内部项目人力、年度运维费用、升级回归费用和故障处理成本。无法准确预测的项目,应列明假设和区间,不要把假设值包装成确定回报。
一个简化的年度成本估算式可以写成:
年度融合运维成本 = 接口维护人天 × 人天成本 + 数据异常处理人天 × 人天成本 + 升级回归费用 + 监控与服务费用。
这不是通用财务公式的替代品,而是帮助采购团队避免漏项的检查框架。对关键系统,还应把一次故障可能造成的停产、延迟交付或质量风险单独进行情景分析,避免仅按日常维护工时评价。

5. 案例推演的边界:不要把一次测试外推成全面结论
单次测试只能说明特定版本、特定数据和特定环境下的表现。它不能证明系统在更高并发、更复杂权限或全部产品族中都同样稳定。若测试结果影响最终采购,应对关键流程重复执行,并增加边界样本,例如附件缺失、权限冲突、旧版本引用、数据重复和目标系统暂时不可用。
测试报告还应记录版本号、环境配置、数据范围、参与人员、操作步骤、问题单和供应商解释。否则不同团队可能拿着不同条件的演示结果做横向比较,最终得出的“排名”看似客观,实际无法复核。
六、不同企业的行动建议:从当前约束选择验证重点
1. 首次建设PLM:先治理关键对象,再扩展系统连接
首次建设的企业,通常同时面对流程不统一、历史数据分散和系统接口不足。此时不建议一开始就追求所有研发工具、制造系统和协作平台全面打通。先选一个产品族和一条关键流程,明确物料、文档、版本、BOM和变更的责任边界,再逐步扩展。
首期目标应可验收,例如关键图文档可以受控发布、变更影响对象能够识别、核心工程BOM可以按规则传递。不要把“所有历史资料全部结构化”设为上线前置条件,否则项目容易陷入数据清洗无止境、业务迟迟无法切换的局面。
2. 替换旧PLM:先证明迁移可控,再承诺全面切换
替换系统时,最重要的不是在新环境中复刻旧界面,而是区分必须保留的历史事实、需要迁移的业务对象和可以归档的低频资料。先选择有代表性的产品族进行迁移试点,覆盖不同年份、文件格式、审批状态和权限类型。
在试点中,除了检查数据数量,还要验证对象关系和业务操作是否可用。例如从一个变更单能否找到对应版本、受影响的零部件和审批记录;用户是否只能访问授权范围;迁移后的记录能否用于审计和问题追溯。试点通过后再扩大范围,并设置回退方案和冻结窗口。
3. 多工厂或多事业部:优先解决主数据与权限治理
多组织环境下,难点常在编码规则、流程差异、组织权限和系统分布。若一个事业部允许本地扩展字段,另一个事业部依赖集团统一模型,平台需要支持治理规则,而不是简单把所有流程强行统一。评估时要判断哪些内容必须标准化、哪些可以配置、哪些应保留为局部差异。
还要验证跨组织协作的权限边界:合作方、工厂和研发中心是否能看到必要信息但不过度暴露数据;组织变化后权限如何更新;离职或岗位调整是否有集中回收机制。权限测试应使用真实角色矩阵,而不是只用管理员账户完成演示。
4. 国产化替代项目:建立软硬件组合清单和兼容验证计划
替代项目建议把兼容性从一句总体承诺拆成一张组合清单,记录服务器操作系统、数据库、中间件、浏览器、客户端、设计工具和外部身份认证等具体版本。每一项标注已验证、待验证、不支持或有条件支持,并写明供应商责任和验证计划。
如果企业处于分批替换阶段,还要确认新旧系统并行期间的数据权威来源、双向同步限制和停用条件。并行运行并不自动降低风险;若两个系统都能修改同一对象,反而可能制造新的版本冲突。应明确切换阶段、只读范围、回退触发条件和历史数据保留方式。
5. 研发协同复杂、变更频繁:把影响分析和执行反馈列为高权重
对产品配置复杂、变更频繁或跨团队协同密集的企业,评审重点不应只是流程配置是否灵活,而应关注影响分析的完整性和下游执行反馈。系统需要帮助团队回答:这个变更影响哪些产品、哪些图纸、哪些工艺、哪些订单,以及各项工作目前处于什么状态。
可选取近期真实但已脱敏的变更样本,比较候选方案识别出的影响对象与人工基准清单。差异要分类:是数据关系缺失、规则未配置、权限不可见,还是平台确实不支持。只有区分原因,才能判断缺口能否通过治理或配置解决。
6. 研发流程尚未稳定:先做小范围标准化,不要急于复杂定制
如果审批角色、数据定义和部门责任仍在变化,先做过度定制容易把临时规则固化进系统。更稳妥的做法是把当前流程分为必须统一的控制点和允许试行的灵活环节,在小范围内跑通后再决定哪些规则需要固化。
此类企业应在评估中关注配置变更是否可追踪、表单和流程是否可维护、管理员是否能完成常见调整。若每个细小流程变化都必须依赖供应商开发,未来的持续成本可能高于首期报价所显示的成本。

七、不同情况下的取舍:没有“功能最多”的普遍最优解
1. 标准产品能力与定制开发之间
标准能力通常更利于升级和复制,但可能无法覆盖企业的特殊流程;定制开发能贴近现状,却会增加测试、维护和版本适配负担。判断时先区分差异属于行业共性、企业核心竞争流程,还是历史习惯。如果只是沿用旧系统表单布局,未必值得定制;如果涉及法规控制、关键配置规则或特定制造约束,则可能需要专项实现。
采购文件应要求供应商逐项标注标准、配置、扩展和定制能力,并说明升级时的兼容方式、源代码或配置交付范围、后续责任和费用规则。不要只比较首期开发金额,也要估算未来三次升级需要的回归工作。
2. 一体化平台与最佳组合之间
一体化平台可能减少系统边界和供应商协调,但不意味着每个专业环节都由同一套产品承担。组合式架构可以保留成熟的设计或制造工具,却需要更强的数据治理、接口监控和故障协调。选择哪种方式,应看企业最重要的业务链是否完整,以及团队是否有能力运营多系统关系。
评审时可制作“能力归属矩阵”:每项业务能力标出主系统、数据所有者、接口方向、替代方案和故障责任。若多个系统都声称拥有同一对象的最终解释权,就要在采购前解决;否则所谓一体化或组合化,都可能只是把冲突隐藏起来。
3. 统一流程与局部灵活之间
统一流程有利于管理和审计,但若忽略不同产品线的业务差异,可能导致大量线下绕行;局部灵活可以提高适配度,但也可能让集团层面的数据不可比较。常见折中办法是统一核心状态、编码和关键控制点,允许局部团队在不改变主数据语义的前提下配置补充步骤。
这种取舍需要明确“哪些必须统一、哪些允许变体、谁批准例外、例外如何到期复核”。如果没有治理机制,灵活性很容易演变成不可维护的流程分叉。
4. 云部署、私有部署与混合部署之间
云部署可能降低部分基础设施维护负担,但企业仍需评估数据边界、网络依赖、升级控制和服务连续性;私有部署可以提供更多环境控制,也要求企业承担基础设施、安全和升级运维工作;混合部署则增加数据同步和边界管理问题。没有一种部署方式可以脱离企业的安全要求、团队能力和网络条件单独判断。
供应商评估时,建议要求其说明备份恢复策略、数据导出能力、故障通报流程、版本升级窗口、服务等级和退出安排。尤其要讨论合同结束或产品迁移时,企业如何获得可用的数据和关联关系,而不是只确认日常运行形态。
5. 采购价格与长期可运维性之间
低价方案可能适合范围明确、接口少、内部维护能力强的项目;报价较高的方案若提供成熟的监控、升级和服务机制,长期成本未必更高。反过来,功能丰富也不自动代表价值,如果企业短期用不上,复杂度本身可能成为培训和治理负担。
我建议把报价拆成可比较的工作包:软件许可、标准实施、定制开发、接口、数据迁移、培训、运维、升级和第三方依赖。每项都注明计价单位、边界和变化条件。对报价中未覆盖的工作,不要默认由供应商免费完成,也不要默认企业内部可以无成本承担。
6. 关键门槛与加分项之间
有些能力适合做加分项,例如个性化界面或高级分析;另一些能力应作为硬门槛,例如关键数据安全、核心环境兼容、历史数据可追溯和关键流程不中断。门槛项不满足时,不应通过其他项目的高分来抵消。
采购评审可以采用“门槛检查+加权评分+风险清单”三段式:先判断是否满足不可妥协条件,再比较通过方案的相对适配度,最后明确尚未消除的风险及其责任人。这样比公布一个看似精确的总分更能支撑决策。

八、采购前核验清单与下一步行动
1. 产品和技术材料核验清单
- 记录产品名称、版本号、发布时间和本次评审所用环境,避免把不同版本的能力混在一起比较。
- 要求提供部署方式、软硬件兼容清单、接口文档和明确的适用范围。
- 核实CAD、CAE、CAM、ERP、MES等相关系统的实际集成方式,区分标准接口、配置适配和定制开发。
- 确认权限、审计、备份、恢复、日志保留和数据导出能力,并与企业安全要求逐项映射。
- 对智能化能力询问数据来源、权限继承、结果引用、人工复核和错误纠正机制。
2. 案例和量化数据核验清单
- 确认公开案例的行业、产品范围、实施模块、上线阶段和涉及系统,不把局部上线描述为企业全面覆盖。
- 对效率提升、错误率下降或成本节约等数字,核实基线、统计周期、样本范围和计算口径。
- 区分供应商提供的案例数据、第三方报告和企业自身现场测试,不能将来源不同的数据直接放在同一张排名表里。
- 需要客户背书时,确认是否获得引用授权;无法公开验证的案例不宜作为决定性证据。
- 要求说明项目的特殊条件,例如是否使用定制开发、是否替换原有系统、是否投入额外数据治理资源。
3. 现场测试和合同验收清单
- 选定两到三个高价值业务场景,并写明输入数据、参与角色、操作步骤和预期结果。
- 要求所有候选方案使用相同样例和相同异常条件,记录正常路径及恢复路径。
- 记录人工干预次数、数据差错、处理耗时、日志完整度和未解决问题,不只记录是否演示成功。
- 把已验证能力转成验收条款,写清版本、环境、对象范围、错误处理和验收责任。
- 为未验证事项建立风险台账,指定责任人、截止日期、验证方法和不能满足时的替代方案。
- 在正式切换前完成迁移试点、权限复核、回退演练和关键用户培训。
4. 面向管理层的决策问题
进入最终决策前,管理层可以追问四个问题:第一,平台要解决的首要业务问题是否足够具体;第二,关键流程的成功标准是否能被现场复核;第三,三年内的实施、迁移、升级和运维成本是否都进入预算;第四,未验证风险是否有明确责任人和合同安排。
如果这四个问题仍没有答案,团队通常还不应急于比较“谁的功能更多”。先补齐业务基线和测试条件,往往比多安排几轮产品演示更能缩短决策时间。

九、结语:把融合能力变成可以重复验证的业务事实
1. 选型的核心不是追求技术名词齐全
2026年国产PLM选型,真正值得比较的不是一张功能清单,而是平台能否在企业自己的数据、系统、权限和流程约束下,持续完成研发到制造的协同。接口、部署、智能化和国产化适配都重要,但它们必须回到具体对象、具体责任和具体结果上验证。
我更愿意把“技术融合能力”理解为一种组织可持续性:系统之间不仅能交换数据,部门之间也清楚谁维护数据、谁处理异常、谁承担变更结果。缺少这些约束,技术连接越多,治理负担未必越轻。
2. 下一步先做一张图、一套脚本、一份证据台账
企业可以从一个工作周内完成的小动作开始:画出关键系统与数据责任图,选定一条高风险业务链,准备一套脱敏样例和异常场景,再用统一脚本邀请候选方案参与验证。把每项结论标记为“陈述、材料、现场验证”之一,并记录版本、环境和责任人。
先定义业务闭环,再选择平台;先验证风险,再讨论排名;先明确谁来运营,再承诺长期价值。当技术能力能够被重复测试、被合同验收、被团队持续维护时,选型才不只是一次采购判断,而是企业研发管理能力建设的起点。
常见问题解答(FAQ)
1. 评估国产PLM的技术融合能力,应该先看接口数量还是业务闭环?
我在看方案时,常看到供应商把接口清单列得很长,但我不确定这是否代表系统真正打通了。比如设计变更传到制造和采购后,怎样判断数据不是只“传过去”,而是能追踪、能处理异常?
先别数接口,先选一条真实业务链做验证,例如“设计文档发布,物料与BOM变更,ERP接收,制造端确认”。PLM把数据发出去,只证明存在传输路径;接收端是否识别版本、处理变更并回传状态,才关系到闭环是否成立。演示时准备一组包含新建、修改、作废的样例数据,逐项核对对象编号、版本、状态、责任人和时间戳。
特别观察变更失败后是否有明确告警、重试记录和人工补偿入口。建议把验证结果分成“能传输、能识别、能追踪、能纠错”四级,而不是用“支持集成”一项打勾。
2. PLM与CAD、ERP、MES集成时,哪些细节最容易在项目后期变成问题?
我担心选型时只看接口演示,等上线后才发现数据重复、版本对不上,或者出错后不知道由谁处理。除了接口协议,我还应该让供应商说明哪些机制和责任边界?
最容易被演示略过的通常不是正常传输,而是异常路径:重复提交如何去重、接口中断后如何补偿、字段映射由谁维护、两端权限不一致时如何反馈。还要确认同步是实时、定时还是人工触发,以及哪个系统是物料、BOM和文档状态的权威来源。
可以要求供应商现场演示一次“接口中断,恢复,核对差异”的全过程,并提供日志、重试记录和错误处理说明。合同或实施方案中应明确接口范围、版本兼容责任、变更通知方式和故障响应边界;只写“提供标准接口”,不足以说明集成后的运维成本。
3. 怎样设计PLM供应商演示,才能比较出真实能力而不是看谁的演示更熟练?
我参加过不少方案演示,流程都很顺,但演示数据和实际业务差距很大,横向比较时也容易被界面和讲解带着走。我想用一套公平的方法,让不同供应商回答同一组问题,应该怎么安排?
先统一样例包和任务脚本,再邀请候选方案完成同一条流程,例如创建零部件、关联CAD文件、发布BOM、发起变更并查看下游反馈。样例中应包含一个正常场景、一个版本冲突和一个权限受限场景,避免只验证最顺畅的路径。评分可采用企业自定的权重,而不是套用所谓行业标准。
例如数据追溯30分、异常处理25分、跨系统协同25分、操作与维护说明20分。每项都记录现场证据、未完成步骤和额外配置要求;这些分数只适用于本次脚本,不能直接外推成产品排名。
4. 国产PLM选型时,如何判断迁移、部署和AI能力是否适合本企业?
我既要考虑历史数据迁移,也要评估部署环境和未来智能化功能,但供应商介绍常把这些内容放在不同章节,听起来都很完善。我应该要求哪些可核验材料,才能避免把规划能力误当成已经可用的能力?
迁移评估不要只问“能不能导入”,应抽取真实的图文档、物料、BOM、版本和权限数据做小批量试迁移,核对关联关系、重复记录、失败清单及回退办法。部署方面则核实目标环境的兼容范围、升级路径、备份恢复演练和运维责任,结论必须对应具体版本与环境。
AI能力应要求供应商用企业认可的数据和任务演示,并说明数据是否离开企业环境、结果如何追溯、错误由谁复核。把“已正式交付”“受控试点”“路线规划”分开记录;如果功能无法现场验证或缺少边界说明,就不应计入当前项目的确定收益。
核心关键词
文章包含AI辅助创作:2026年国产PLM软件技术融合能力评估:企业研发管理平台选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/162704
