2026年国产MES替代进口:技术反超、政策红利与生态重构的三重驱动

2026年国产MES替代进口:技术反超、政策红利与生态重构的三重驱动

一家工厂真正决定是否更换MES,往往不是因为国产软件多了几个功能,而是因为旧系统的一处接口故障,已经让生产、质量和设备团队连续几个月靠人工补数。国产MES的能力确实在提升,但“能不能替”不是采购会上比较功能清单就能回答的问题:工艺适配、数据迁移、现场集成和切换风险,任何一项没有验证,所谓技术反超都可能停留在演示环境里。

一、先讲结论:国产MES替代进口,正在从“能不能用”转向“怎样稳妥地用”

1. 替代不是单一技术判断,而是场景决策

我判断一项MES替换是否成熟,通常先问四个问题:企业要替换的是一条产线、一个工厂,还是集团级平台?现有系统最难解决的业务问题是什么?新系统需要接入哪些设备和上下游应用?生产现场能够承受多大的切换窗口?这四个问题的答案,往往比“国产与进口谁的功能更多”更能决定项目结果。

在标准化程度较高、业务边界清晰的新建产线中,国产MES可能具备较好的适配条件;在老工厂的全厂替换项目里,旧系统多年积累的定制逻辑、设备协议和历史数据会显著抬高迁移难度。两者都叫“国产替代”,但工程量和风险完全不同。

因此,2026年的核心变化不是所有国产MES在所有领域都全面超过进口产品,而是国产方案在更多具体场景中达到了可竞争、可验证、可持续运维的水平。判断“反超”必须说明行业、版本、部署方式、比较指标和验证范围,不能从一个成功项目推导整个市场。

2. 三重驱动彼此叠加,却不能相互替代

技术进步解决“能不能满足业务”的问题;政策环境影响“为什么现在评估、能否获得支持”的问题;生态重构则关系到“能否接入现有系统并长期运行”。三者不是三个并列的宣传口号,而是一条连续的决策链。

如果技术能力不匹配,政策支持无法弥补生产现场的缺口;如果生态接口和数据责任不清,单体软件再强也可能形成新的信息孤岛;如果项目总成本、人员能力和切换风险没有算清,短期采购价格优势也可能被长期维护成本抵消。

我更愿意把国产MES替代拆成三个层次:第一层是产品能力可验证,第二层是项目迁移可控,第三层是运行生态可持续。只有三层都过关,替代才从“买得到”变成“用得住”。

3. 企业应把决策单位从“软件品牌”改成“业务场景”

MES并非一个边界完全一致的标准商品。不同供应商对生产执行、质量管理、追溯、设备管理、排程、工艺管理等模块的划分可能不同。同一个模块名称,也不代表底层流程、数据模型和现场操作方式相同。

评估时不妨先定义一项可验证的业务场景,例如“某类产品从投料到包装的批次追溯”,而不是先要求供应商逐项勾选功能。场景定义至少要包括角色、输入数据、业务规则、异常路径、输出结果和验收方法。只有在同一场景下比较,国产与进口方案的差异才有意义。

一、先讲结论:国产MES替代进口,正在从“能不能用”转向“怎样稳妥地用”

二、背景与现场:为什么替换MES比更换办公软件更复杂

1. MES处在业务与设备之间,替换会牵动两端

ERP通常关注订单、物料和财务等经营信息,设备控制系统关注现场设备的实时动作,MES则要把计划、工艺、人员、物料、质量和设备状态连接到生产过程。MES处在业务系统与生产现场之间,既要理解管理规则,也要处理现场约束。

这决定了替换项目很少只是把旧软件的数据“导入新系统”。企业还要重新确认生产订单如何下达、工序如何报工、质量异常如何拦截、设备数据怎样采集、追溯信息保留到什么粒度。旧系统里未写入文档的规则,常常藏在报表、接口脚本和操作员的经验里。

项目初期如果只盘点软件功能,遗漏的往往正是这些“看不见的依赖”。我会把应用、接口、设备、数据、流程和人员操作分别列清,再判断哪些要原样迁移,哪些应该借替换机会重构。把所有旧逻辑照搬到新系统,可能只是把旧问题换了一个界面。

2. 新建项目、局部替换和全厂迁移不是同一种难度

项目类型 主要工作 常见风险 较适合的验证方式
新建产线 定义流程、设备接入、主数据和业务规则 需求持续变化,设备接口尚未稳定 先做代表性工序试点,再扩展到整线
单一模块或局部产线替换 新旧系统边界划分、接口改造和局部数据同步 同一业务出现两套口径,责任边界模糊 围绕一个完整业务闭环验收,不只验收单个模块
单工厂整体迁移 流程梳理、历史数据迁移、并行运行和切换 定制逻辑遗漏、切换窗口不足、人员操作不熟 分阶段演练,先完成离线验证与受控试运行
集团多工厂推广 模板设计、工厂差异治理、权限和版本管理 集团标准与工厂实际冲突,版本分叉 选择差异明显的工厂试点,验证模板可复用范围

这张表体现了一个容易被忽略的判断:系统范围越大,风险并不只是按工厂数量线性增加。集团项目还要处理模板治理、版本节奏和跨工厂数据口径,组织协同复杂度可能比软件部署复杂度更高。

3. 替换的隐性成本通常藏在接口、定制和停产风险里

采购报价容易比较,隐性成本却不容易在招标阶段完整呈现。常见项目支出包括软件许可或订阅、实施服务、接口开发、设备改造、数据治理、培训、并行运行和后续运维。若迁移导致生产节奏受影响,还要考虑验证、返工和订单延期的潜在代价。

我建议把总拥有成本至少拆成三年期口径,而不是只比较首年采购价。公式可以简化为:三年总拥有成本=软件费用+实施费用+接口与设备改造费用+培训费用+三年运维费用+迁移期间风险成本。不同企业的风险成本口径差别很大,因此计算时要把假设写清楚,不能把估算值包装成确定收益。

4. 从项目现场看,最难迁移的往往不是数据量,而是数据含义

历史数据可以有很多行,但真正困难的常常是字段含义不统一。例如,一套系统把“完工数量”定义为工序报工量,另一套系统却按入库数量计算;某类质量状态在旧系统里由人工备注表示,新系统则要求结构化缺陷代码。数据搬过去了,含义不一致,分析结果仍然不能用。

因此,数据迁移至少要验证三件事:关键主数据能否映射,历史记录是否满足追溯和审计需要,迁移后的业务报表能否与既有口径对账。若这三项没有明确验收规则,“数据迁移完成”只说明记录写入成功,不等于业务连续性得到保障。

二、背景与现场:为什么替换MES比更换办公软件更复杂

三、拆解常见误区:哪些判断听起来有道理,却容易带偏项目

1. 误区一:国产MES整体已经全面反超进口

“反超”必须有对象和量尺。比较功能覆盖,需要确认双方模块边界是否一致;比较性能,需要统一数据量、并发、网络条件和硬件环境;比较实施能力,需要看行业、项目范围、交付团队和运行周期;比较成本,则要纳入定制、接口、运维和升级费用。

某个项目中国产方案在现场响应、二次开发速度或某项工艺适配上表现更好,是有价值的证据,但它只能支持这个场景的结论。它不自动证明所有行业、所有规模、所有版本都已领先。反过来,进口系统在某个复杂流程中更适配,也不能说明国产产品普遍不行。

更准确的说法是:国产MES的竞争力正在从“功能追赶”转向“按场景形成差异化优势”,但领先与否仍需要逐项验证。文章、招标文件和决策汇报中,最好把结论限定到具体的工厂、流程和验收指标。

2. 误区二:政策鼓励国产化,就代表企业必须立刻替换

政策可能提供方向引导、专项支持、试点机会或项目申报条件,但政策效力和适用对象并不相同。某项政策支持制造业数字化改造,不等于它要求所有企业在某个期限内替换既有MES;某地的项目申报细则,也不当然适用于其他地区。

核验政策时,我会回到正式文件,逐项确认发布主体、发布时间、有效期、申报对象、支持方式、约束条件和资金拨付要求。对于企业来说,政策能否落地还取决于申报窗口、预算匹配、项目验收和合规材料。

政策可以改变项目的经济性或时间窗口,但不应取代技术与业务判断。若一套系统尚未通过关键场景测试,只因为政策窗口临近就仓促切换,企业可能获得了短期支持,却承担了长期生产风险。

3. 误区三:功能列表越长,MES能力就越强

供应商演示常把功能模块铺得很全,但真正决定适配性的,是功能能否落实到现场流程。比如质量追溯模块是否支持企业要求的批次关系、返工规则和异常处理?设备接入是否覆盖现有协议与采集频率?工艺变更后,系统能否控制旧版本继续被现场使用?

我更看重“关键场景通过率”,而不是模块名称数量。建议企业从真实订单和真实异常出发,选择若干高频、高风险或高价值场景做脚本化验证。每个场景都应记录操作步骤、预期结果、异常路径、证据截图或日志,以及未通过时的整改责任人。

4. 误区四:接口连通就等于生态兼容

接口返回成功,只能说明数据在技术层面传输过,不代表双方对数据意义达成一致。MES与ERP、PLM、仓储系统、设备控制系统或质量应用对接时,必须确认主数据归属、编码规则、状态变化、失败重试、重复消息处理和异常责任。

例如,ERP下发的生产订单如果发生变更,谁负责更新MES里的工序计划?设备数据断连后,是设备供应方、集成方还是MES服务方负责定位?这些问题若没有写进接口设计、合同边界和运维流程,系统上线后很容易出现“接口没坏,但业务没人接”的局面。

5. 误区五:国产方案便宜,项目总成本自然更低

软件报价只是总成本的一部分。国产方案在本地服务、沟通效率或特定定制方面可能有优势,但如果企业需要大量新增接口、硬件改造或特殊功能开发,最终成本仍可能高于预估。进口方案也可能因既有部署、成熟模板或集团标准带来较低的迁移成本。

我建议把报价拆成可比的工作包:许可与订阅、实施人天、接口数量及复杂度、设备接入、历史数据处理、培训、驻场和维护。对每项写清前提条件和不包含内容,才能识别低报价背后的范围缺口。

6. 误区六:一次性切换比新旧并行更高效

一次性切换减少了并行期的重复操作,却把更多风险集中在切换窗口。对于连续生产、订单交付紧张、质量追溯要求高的工厂,先做受控并行或分区域试运行,往往更利于发现口径差异和操作问题。

并行运行也不是免费的保险。它会增加数据核对、人员操作和系统维护负担。是否并行,要看业务风险、生产节奏、系统边界和验证能力。关键不是选择“并行”或“切换”中的某个口号,而是设计出可以回退、可以对账、可以明确责任的方案。

三、拆解常见误区:哪些判断听起来有道理,却容易带偏项目

四、专业判断逻辑:用可验证的门槛,而不是宏大叙事做选型

1. 第一步:划定替换边界和业务目标

项目启动时,先写清本次替换解决什么问题。可能是旧系统停止维护、关键接口不可扩展、质量追溯能力不足、现场响应慢,也可能是集团统一数据口径。目标越具体,越容易设定验收指标;目标若只是“实现国产化”,团队就容易把采购完成误当作业务成功。

范围定义至少应包括:覆盖工厂和产线、涉及模块、上下游系统、设备类型、数据迁移区间、历史记录保留要求、试点方式和切换约束。还要明确本次不做什么,避免项目中期不断追加范围。

2. 第二步:建立场景化验证集

不需要把所有业务都放进供应商演示,但必须覆盖决定系统成败的关键路径。一个实用的验证集通常包括正常订单流程、物料短缺或替代、质量异常、返工返修、工艺变更、设备断连、权限审计和历史追溯等场景。

每个场景要有统一输入和验收结果。最好使用企业自己的代表性数据,并要求供应商说明哪些能力是产品标准配置,哪些依赖参数配置,哪些需要二次开发。这样可以识别“演示能做”与“上线可维护”之间的差距。

  1. 选择覆盖关键业务和异常路径的代表性场景。
  2. 准备一致的数据、角色、设备条件和测试环境。
  3. 记录操作步骤、预期结果、性能表现及失败情况。
  4. 将标准功能、配置项、定制开发分别标注。
  5. 由生产、质量、设备和信息化团队共同确认通过标准。

3. 第三步:评估生态与集成,不只看接口数量

接口评估要同时看数据方向、业务触发、异常处理和责任分工。接口数量少不一定风险低,一个关键订单接口就可能决定整条产线能否正常运转;接口数量多也不必然意味着生态复杂,若数据标准、错误处理和版本机制成熟,维护成本可能可控。

建议将每条接口记录为一份可审计清单:源系统、目标系统、数据对象、触发机制、频率、字段映射、失败处理、幂等机制、监控方式、责任团队和变更流程。设备接入则另行记录协议、采集点位、采样频率、断连恢复和时钟同步要求。

4. 第四步:用总拥有成本和风险调整回报做比较

ROI不应只拿软件采购差价除以年度节省。更合适的做法,是先建立基线,再测量系统上线后哪些可量化结果发生变化。例如人工录入工时、追溯查询时间、异常关闭周期、报工及时率或重复录入次数。

计算时要区分“已经实现的节省”和“预期的改善”。人工节省不一定等于现金成本下降,可能只是释放了产能;减少停机的估算,也要说明基线周期、故障类型和归因方法。未验证的收益可以进入情景分析,但不能当作已兑现的收益。

可以用以下框架辅助比较:

风险调整后净收益=可验证的业务收益-项目总成本-迁移风险预留。

其中,项目总成本包括软件、实施、接口、硬件、培训、运维和升级;迁移风险预留则根据停线窗口、关键工艺、数据质量和回退能力估算。该公式是决策框架,不是统一会计标准,企业应按财务与项目管理口径调整。

5. 第五步:把验收从“功能交付”延伸到“持续运行”

上线验收不应止于功能列表勾选。至少要明确业务流程是否完整、数据是否对账、异常是否可处理、用户是否经过培训、运维是否接手、备份恢复是否经过演练,以及供应商支持边界是否明确。

建议把验收分为三类:产品能力验收、业务结果验收、运行保障验收。第一类关注功能与性能,第二类关注流程指标和数据质量,第三类关注故障响应、升级机制、日志审计和知识交接。三类都通过,才能较有把握地判断系统进入稳定运行阶段。

四、专业判断逻辑:用可验证的门槛,而不是宏大叙事做选型

五、案例与数据观察:用一个可复核的场景看懂替换成本

1. 场景说明:以下是用于决策演练的模拟案例

下面不引用某家企业的未公开项目数据,而构造一个便于复核的情景:某离散制造工厂有两条装配线,旧MES运行多年,ERP下达订单,现场设备由多个供应方提供。企业考虑先在一条线替换,再决定是否扩展到全厂。

该工厂的主要痛点是假设为:部分报工依赖人工补录,质量追溯需要跨系统查询,设备采集点位不统一,旧系统的定制逻辑缺少完整文档。这里的工厂规模、流程和指标均为情景模拟,不是行业统计,也不代表任何真实客户项目。

2. 先测业务基线,再讨论改善空间

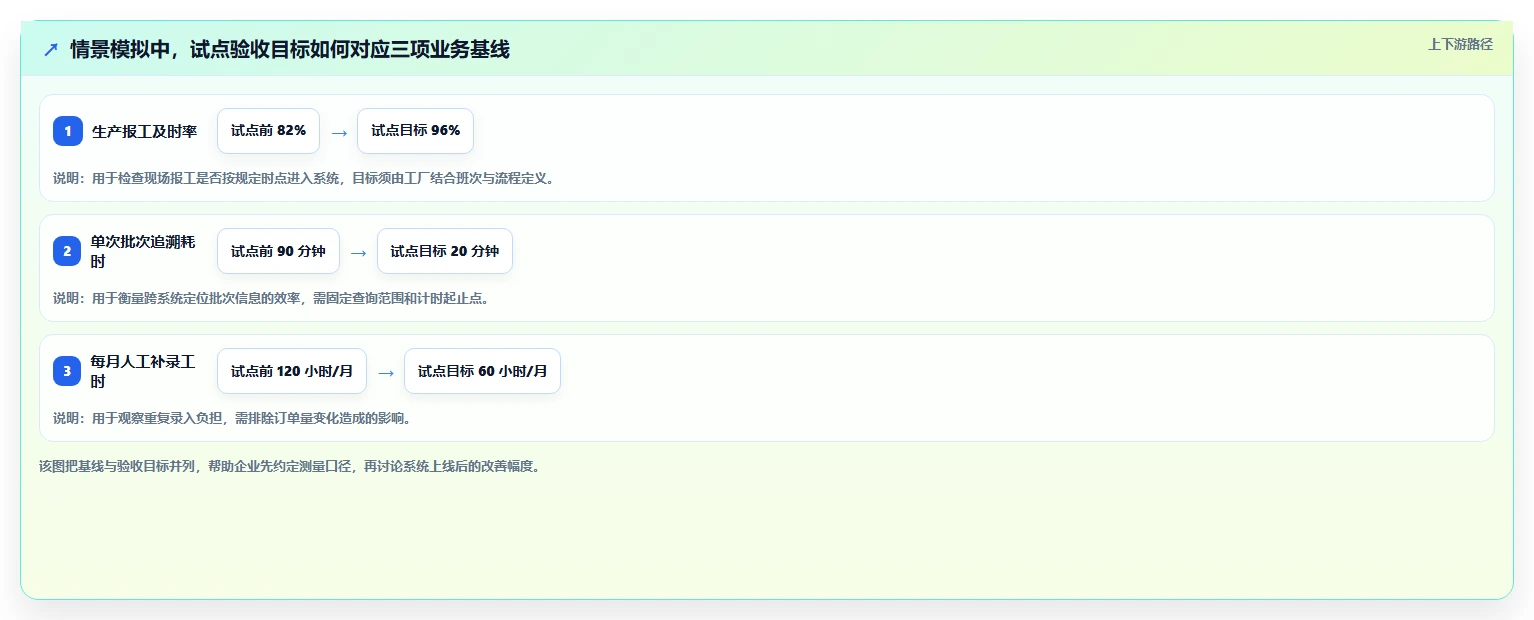

模拟评估可以先选三项可观测指标:生产报工及时率、单次批次追溯耗时、人工补录工时。假设改造前分别为82%、90分钟和每月120小时,试点运行后的目标设为96%、20分钟和每月60小时。这些数字的作用是示范如何设计测量,不应被引用为国产MES的普遍改善幅度。

真实项目中,基线至少要覆盖具有代表性的生产周期,并标注数据来源。若某月订单结构异常、设备停机明显或产品组合变化,单月对比可能产生误导。最好同时保存原始日志、人工记录和口径说明,让试点前后的数字能够复核。

2026年国产MES替代进口:技术反超、政策红利与生态重构的三重驱动

3. 试点不只验证“跑通”,还要验证异常路径

若演示只覆盖正常订单,项目团队看不到真正的替换风险。这个模拟试点还应测试:设备短时断连后数据如何补传;工艺版本变更后旧版本如何拦截;质量不合格时是否能阻止后续工序;ERP撤销订单后MES如何处理在制任务;网络恢复后重复消息是否会生成重复记录。

每种异常都应指定责任团队和处理时限。系统可以自动恢复的,要记录恢复规则;需要人工介入的,要说明操作角色、审计信息和补偿方式。异常测试做得越完整,切换计划越接近真实生产环境。

4. 比较方案时,要把项目工作包摊开

同样是试点,表面报价可能差异很大。模拟比较可以把工作拆为业务梳理、标准配置、接口开发、设备接入、数据清理、培训和上线支持。若某个方案的软件费用低,但接口、设备和数据工作未纳入报价,不能据此判断它的总成本更低。

成本工作包 核验问题 容易遗漏的边界
业务梳理与配置 包含多少流程、角色和异常规则? 变更需求是否另行计费
系统接口 接口数量、数据对象和异常处理是否明确? 第三方系统配合成本由谁承担
设备接入 协议、点位、采集频率是否完成盘点? 设备侧改造与现场网络是否包含
历史数据 迁移哪些时间范围和业务对象? 清洗、映射、对账是否计入工作量
运行保障 驻场、培训、升级和故障响应如何安排? 项目验收后的支持范围与服务级别

报价对比最好按同一范围、同一验收条件和同一服务周期进行。若各方案的范围不同,应先补齐差异,再比较价格。否则得到的只是报价数字的排序,不是项目经济性的比较。

5. 试点结果应该输出“可扩展证据”,而非单一成功结论

一条产线试点成功,不足以证明集团推广一定成功。试点还应回答:哪些流程可以复用,哪些设备需要单独适配,哪些数据标准必须先统一,哪些角色需要追加培训,模板能覆盖多少工厂差异。

我建议试点复盘报告至少包含四类内容:通过的业务场景、未通过或绕行的场景、需要固化的标准、推广前必须解决的依赖。将未解决问题直接写入扩展门槛,比只写“试点顺利”更能帮助管理层决定下一步投资。

六、政策与技术如何共同驱动:把“红利”变成可核验的条件

1. 技术能力进步,主要体现在更贴近复杂现场的交付方式

评价MES技术,不应只看新技术名词,而应看它是否降低了现场适配和长期维护成本。比如,配置能力是否减少硬编码定制;设备接入机制是否支持统一管理;异常日志是否能帮助快速定位;版本升级是否能控制定制差异;数据权限和审计是否满足企业要求。

有些国产方案在本地服务响应、特定行业经验、部署灵活性和定制沟通方面更有优势;进口方案可能在全球模板、既有集团标准或特定复杂流程上有成熟积累。真正有价值的比较,不是给两类产品贴固定标签,而是检验它们在目标工厂的证据。

2. 政策观察要区分国家方向、地方细则和项目条件

制造业数字化、智能制造和工业软件发展相关政策,可以帮助企业理解投资方向与申报机会。引用时应以主管部门发布的正式文件为准,例如工业和信息化部等部门公开发布的规划、行动方案及各地正式申报通知。文章不能把方向性文件改写成普遍强制要求,也不能只凭媒体转述断言某企业必然符合申报条件。

发稿或立项前,应核对文件原文和现行状态。特别是“2026年最新”“必须替换”“国产化率达到某数值”等表述,若没有适用条款或可追溯数据,不宜作为结论。地方专项的支持范围、申报时间和验收办法也可能变化,企业需由相关部门确认最新要求。

对于申报支持,建议建立一份政策核验卡:文件名称、发布主体、发布日期、适用地区、适用对象、支持方式、申报期限、验收条件、咨询部门和原文链接。政策核验卡不是形式工作,它能防止项目团队依据过期信息做预算或承诺。

3. 生态重构不等于推倒重来,而是重新定义协作边界

国产MES的生态竞争,最终不只发生在软件产品之间,也发生在集成商、设备厂商、云与基础设施服务方、行业方案团队和企业内部IT团队之间。谁维护设备协议,谁对主数据负责,谁承担接口版本变化,谁在异常发生时统筹定位,都需要被明确。

生态能力成熟的标志,不是接口数量多,而是协作规则可持续:接口有规范,变更有审批,异常有监控,责任有归属,知识能交接。企业选型时应把这些内容纳入方案评审和合同,而不是等系统出问题后再临时协调。

4. 三重驱动的先后关系,决定企业的实际行动顺序

从企业内部看,合理顺序通常不是先看政策、再选软件,而是先确认业务问题和风险边界,再验证产品和生态,最后将符合条件的政策支持纳入投资决策。这样做能够避免为了申报项目而倒推需求,也能减少在供应商选定后才发现设备、数据或流程无法适配的情况。

政策窗口可能影响项目启动时点,技术成熟度决定方案是否可行,生态能力决定长期运行成本。三者对投资决策的作用不同,不能用某一项的优势遮盖其他两项的短板。

2026年国产MES替代进口:技术反超、政策红利与生态重构的三重驱动

七、按企业情况制定行动方案:先选对替换路径,再谈全面推广

1. 新建工厂或新建产线:先建标准,再选系统

新建场景没有大量旧系统包袱,但需求仍可能变化。企业应先明确产品工艺、生产模式、追溯要求、设备清单和未来产能规划,再要求方案方按关键场景演示。对设备尚未定型的项目,尤其要把接口责任和后续扩展机制写清楚。

我建议新建项目优先形成一套可执行的业务蓝图与数据标准,包括物料、工艺、设备、人员、班次、质量特征和生产订单等对象。标准不等于所有工厂完全一致,而是明确哪些字段必须统一、哪些规则允许本地差异。这样有利于减少上线后再返工。

2. 旧系统仍能运行,但维护压力上升:先做健康评估

如果旧MES还能支撑生产,企业不一定需要立即整体替换。可以先评估系统维护状态、供应商支持、接口风险、定制代码、数据质量和恢复能力。若主要问题集中在某条产线或某个模块,局部改造或并行试点可能比全厂切换更稳妥。

健康评估的重点不是给旧系统打分,而是找出不可接受的风险:关键漏洞无人维护、核心接口依赖单一人员、备份无法恢复、历史数据无法审计、生产异常无法闭环等。若风险可通过治理解决,继续运行可能比仓促替换更经济;若系统已形成重大业务约束,则应制定分阶段迁移路线。

3. 进口系统合同或支持即将到期:先确认真实时间约束

支持到期、版本停止维护或供应链要求变化,可能让替换提上日程,但企业要先确认合同边界、服务终止时间、升级路径和数据导出能力。不要只听口头承诺,应要求供应商提供正式书面说明,并把关键日期纳入项目计划。

当时间窗口紧张时,优先保护业务连续性。先识别必须保留的核心功能和数据,再按风险划分迁移批次。若在期限内无法完成完整替换,可以评估过渡性运行、局部替换或延长支持等选项,并与合规、采购和生产部门共同决策。

4. 多工厂集团:先治理模板与差异,再谈统一平台

集团推广常见难题不是软件装不上,而是工厂流程差异、历史系统并存和本地团队接受度不一致。集团模板如果过于僵硬,工厂会绕开系统;若允许无限定制,则逐步形成多个版本,增加升级和运维负担。

可把流程分成三类:必须统一的集团标准、允许有限配置的工厂差异、需要单独评审的特殊流程。试点工厂最好既能代表主流流程,也能暴露具有代表性的复杂场景。推广计划应明确模板发布、版本升级、数据质量和例外审批机制。

5. 监管或追溯要求高的行业:先验证证据链与审计能力

对质量追溯、批次管理、电子记录、权限审计要求较高的企业,不能只检查系统是否能生成追溯报告。还要验证记录是否完整、状态变化是否留痕、权限是否可控、数据修改是否可追踪、备份和恢复是否经过验证。

具体合规要求取决于行业法规、客户要求和企业体系,不能用一套通用清单代替法律或质量部门的正式判断。选型时应让质量、合规和生产代表共同参与脚本测试,并保留测试证据和偏差处理记录。

6. 各类企业的路径对照

企业情形 优先路径 首要验证点 暂缓整体替换的信号
新建产线 场景蓝图加小范围试点 设备接入、工艺执行、数据标准 设备与工艺方案尚未稳定
旧系统维护困难 健康评估后分模块替换 关键依赖、数据导出、恢复能力 业务目标不明确,关键用户未参与
集团多工厂 模板试点后分批推广 标准与本地差异、版本治理 各工厂主数据口径尚未统一
高追溯要求行业 先验证证据链与审计能力 记录完整性、权限和变更留痕 合规边界与验收标准未确认
七、按企业情况制定行动方案:先选对替换路径,再谈全面推广

八、做出取舍:什么情况下应该换,什么情况下应该先等等

1. 适合启动替换评估的信号

  • 现有系统支持和安全维护存在明确期限,且没有可行的延长方案。
  • 关键生产流程需要大量线下补录,数据延迟已经影响排产、质量或追溯。
  • 新设备、新产线或新业务长期无法接入现有系统,形成持续的接口孤岛。
  • 系统改动高度依赖少数个人,文档缺失且故障恢复能力无法验证。
  • 企业已明确业务目标、关键用户和预算,并愿意投入流程梳理与数据治理。

这些信号说明“应该评估”,不等于“立即全量替换”。下一步仍要完成场景验证、生态盘点、成本测算和迁移演练。

2. 适合暂缓全量替换的信号

  • 业务流程和主数据尚未稳定,连现有问题都无法描述清楚。
  • 生产、质量、设备等核心用户没有参与选型,只由IT部门单独决策。
  • 供应商方案无法在代表性场景中说明异常处理和运维方式。
  • 设备接口、历史数据和停线窗口未盘点,却要求承诺固定上线日期。
  • 项目收益主要来自未经验证的节省比例,且没有建立现状基线。

在这些情况下,先投入流程梳理、数据治理和接口盘点,往往比急于采购更有价值。暂停替换并不意味着拒绝国产方案,而是避免在基础条件不足时把项目风险推到上线阶段。

3. 国产方案与进口方案之间,不应只按地域标签取舍

如果国产方案在关键场景、接口适配、服务响应和全周期成本上都通过验证,它可能是更合适的选择;如果进口系统与集团模板、全球流程或既有合规体系深度绑定,短期保留并进行局部改造也可能更理性。还存在混合路径:新建产线采用新平台,旧工厂逐步迁移;或先替换外围模块,再处理核心生产执行。

我建议决策会议把每个方案的“优势、代价、依赖、不可接受风险”并列展示。不要只问哪个系统功能更多,而要问:它解决了哪些当前问题?新增了哪些依赖?最坏情况下如何回退?未来升级由谁负责?这些问题能让取舍更接近真实运营条件。

4. 替换路线的风险与收益对照

路线 主要收益 主要代价 适用边界
一次性全厂切换 减少长期双系统维护,统一切换时间点 风险集中,切换窗口与回退要求高 流程标准化、测试充分、组织准备成熟
分产线分阶段迁移 控制影响范围,逐步积累经验 过渡期存在双系统和接口管理负担 生产可分区,业务边界相对清晰
先新建后替旧 用新场景验证产品和团队能力 新旧体系并存时间较长 存在新增产线或扩产计划
保留核心、替换外围 降低核心切换风险,改善局部能力 架构可能更复杂,接口治理要求提高 核心系统稳定但部分能力明显不足

没有一种路线在所有工厂都更优。选择时要同时看生产连续性、系统边界、数据质量、工艺复杂度、团队经验和支持期限。若无法明确回退条件,就不应把切换方案视为已经准备充分。

八、做出取舍:什么情况下应该换,什么情况下应该先等等

九、结尾:国产替代的真正门槛,是把能力转化为可持续的生产秩序

1. 用三张清单启动下一步

企业不必先写一份宏大的国产化规划,可以先完成三张清单:第一张是业务场景清单,写明要解决的问题和验收结果;第二张是系统生态清单,列出上下游应用、设备、数据对象和责任团队;第三张是迁移风险清单,记录停线窗口、历史数据、定制逻辑、回退方案和人员准备。

清单完成后,再挑选一组关键场景做验证。让生产、质量、设备、信息化和财务共同参与,分别确认业务适配、集成可行、项目成本和运行保障。若试点结果可复核、未解决问题有责任人、扩展条件有边界,项目才具备进一步推广的基础。

2. 独特的判断:替代成功不等于旧系统消失

国产MES替代进口的结果,不应只用“是否完成切换”衡量。更重要的是现场是否减少了线下补录,质量问题能否更快定位,数据是否形成稳定口径,设备和业务系统之间的异常是否有人负责,后续升级是否不再依赖不可替代的个人。

2026年的关键判断不是国产MES会不会替代进口,而是企业能否把替代拆成可验证、可回退、可持续运营的工程。技术进步让更多场景有了选择空间,政策提供可能的投资条件,生态协作决定长期成本。对企业而言,最稳妥的下一步不是先喊“全面替换”,而是选定一个真实业务闭环,建立基线,验证异常,再根据证据决定扩展范围。

当一个项目能够清楚回答“为什么换、换什么、怎样验证、失败如何回退、上线后谁负责”,国产替代才真正从趋势判断走进工厂日常运营。

常见问题解答(FAQ)

1. 2026年国产MES的技术能力是否已经反超进口产品?

我看到不少文章把“技术反超”说得很确定,但很少说明是在哪个行业、哪个版本、哪些功能上反超。我正在评估工厂的MES方案,想知道该看什么证据,才能避免被功能演示和宣传口径带偏。

不能把“国产MES已经全面反超进口产品”当成普遍事实。不同产品、版本、行业和项目范围差异很大;如果没有同一场景、同一测试口径下的对比数据,这个结论就无法验证。更稳妥的判断是:先确认候选系统能否满足本厂关键业务,再逐项检验性能、集成和运维能力。

建议把评估拆成可复现的测试项:选取代表性订单,验证工艺路线、派工、报工、质量异常、批次追溯和设备数据采集;同时记录响应时间、数据完整性、异常恢复时间,以及关键操作是否需要绕过系统。测试数据应来自企业自己的流程,而不是厂商准备的演示环境。

比较时至少固定行业场景、产品版本、部署方式、接口范围和测试数据量。比如,追溯要求高的工厂,应现场抽取一批产品,检查能否从成品反查原料、工序、设备与检验记录,并记录查询耗时和缺失项。只有在这些条件可比、结果可复核时,才适合讨论某项能力是否领先。

2. 政策红利会不会意味着企业必须把进口MES换成国产系统?

我看到“政策支持工业软件”之后,担心企业不换系统就会影响项目申报或合规。可我查到的说法有时把鼓励、补贴和强制要求混在一起,不清楚该怎样判断政策是否真的适用于我的企业。

不能仅凭政策支持自主可控或制造业数字化,就推导出所有企业必须替换进口MES。政策的适用对象、支持方式、申报条件和约束效力各不相同;是否影响具体采购,应以正式文件及其有效期、实施细则为准,而不是以新闻标题或供应商解读作为结论。

核验时逐项记录发布部门、文件名称与文号、发布时间、适用地区和行业、支持对象、申报条件,以及是否明确要求采购或替换特定类型系统。若涉及补贴或项目验收,还要确认费用范围、国产化认定口径和审计材料要求,并向主管部门或专业顾问核实。决策上可把政策因素列为加分项或约束条件,但不要让它取代业务评估。

若现有系统稳定且替换风险高,可以先评估新增产线、非核心工序或新建工厂的方案;若政策条款确有明确要求,再根据合规时间表制定迁移计划。

3. 国产MES替代进口时,为什么系统生态和接口往往比功能清单更关键?

我比较MES时,最初只关注生产、质量和追溯模块是否齐全,后来才发现它还要连接ERP、设备和现场系统。我担心新系统功能看起来够用,真正上线时却卡在数据口径、接口责任或设备协议上,该怎样提前排查?

MES不是孤立的软件。它需要接收生产订单、物料和工艺数据,也要把产量、质量和在制品状态反馈给相关系统;现场设备的数据来源和协议也可能各不相同。因此,模块清单相似,并不代表系统能够在现有工厂环境中顺畅协作。

选型前建立一张接口台账,至少列出系统或设备名称、数据方向、主数据责任方、接口方式、更新频率、异常处理人和验收条件。特别核对物料编码、工序、设备编号、批次规则与质量代码是否一致;若数据定义不统一,接口即使连通,也可能产生重复、漏传或无法追溯的问题。

可用一条真实业务链做联调:从ERP下发订单开始,经过MES排产与现场报工,再回传产量和质量结果;同时模拟网络中断、重复报文和设备停机,观察系统如何补传、告警和恢复。合同和项目方案中还应写清接口开发、第三方配合、故障定位及版本升级责任,避免上线后各方互相归责。

4. 企业怎样判断自己的工厂是否适合在2026年启动MES替换?

我所在的工厂正在考虑换MES,但生产流程里有不少定制规则,历史数据也不完整。我既怕继续使用旧系统影响后续扩产,也担心一次性切换造成停线,想知道有没有比“看报价和功能”更可靠的决策方法。

先判断替换动因是否具体:例如旧系统无法支持新工艺、关键接口长期失效、维护服务不可持续,或集团需要统一数据口径。若问题只是报表不便或局部流程不顺,先评估升级、接口改造或分阶段替换,可能比全厂切换风险更低。把方案按业务适配、技术与集成、实施运维、全周期成本四类评估。

全周期成本不只包括软件费用,还应计入实施、接口开发、数据清洗、设备改造、培训、后续维护,以及切换期间可能发生的生产损失。各项权重应由工厂自己的业务风险和目标确定,不宜照搬通用评分表。例如,可先选一条具有代表性、但影响范围可控的产线做验证,确认关键流程、接口、数据迁移和异常恢复后,再决定是否扩大范围。

验收指标应在项目启动前设定基线和计算方法,如订单执行记录完整率、追溯查询结果、接口异常闭环情况和关键岗位操作通过率;这些是企业需要定义并测量的指标,不是对行业平均表现的承诺。迁移方案至少应包含现状盘点、数据清理、测试、试点、切换窗口、回退条件和上线后支持安排。

若无法明确谁负责数据校验、接口故障和现场应急,或业务部门还没有确认流程边界,就不宜仅因“国产替代趋势”而仓促启动全厂替换。

核心关键词

读者评论

陆
陆舒然

文中把新建产线、局部替换和全厂迁移区分开来很实用,MES替换确实不能只按功能清单比较,项目范围不同,迁移风险也差别很大。

王
王梓萱

数据迁移不只是把记录导入新系统,字段口径和业务含义是否一致同样关键。用报表对账和追溯场景验收,比单纯确认数据写入成功更可靠。

邱
邱文博

关于政策红利的提醒比较客观:申报条件和适用范围需要核实,不能因此跳过现场验证。三年总拥有成本也应把接口、培训、运维和切换风险纳入比较。

文章包含AI辅助创作:2026年国产MES替代进口:技术反超、政策红利与生态重构的三重驱动,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/161499
