2026年国企项目管理软件选型指南:8款主流平台深度对比

2026年国企项目管理软件选型指南:8款主流平台深度对比

国企选项目管理软件,最容易踩的坑不是买到“功能太少”的产品,而是演示时看起来什么都能管,上线后却发现集团要的汇总口径、项目部的实际流程、信息部门的安全要求和采购合同的交付边界彼此对不上。本文对比 8 款不同类型的平台,但不把它们包装成有统一测试口径的排行榜:现有搜索样本不足以支撑独立实测排名,因此我会把产品定位、适用条件、必须验证的事项分开说明,帮助选型团队先缩小范围,再用本单位流程验证。

一、先给结论:不要先问哪款最好,先确认哪类问题最重要

1. 选型结论应当是“适配”,不是单一名次

国企项目管理软件的采购需求,通常混合了项目执行、集团管控、工程现场、预算成本、流程审批、系统集成和安全审查。不同产品的设计出发点并不相同:有的强调计划排程,有的擅长协作,有的从研发或工程场景延伸,有的更接近企业管理平台。

把这些产品放在同一张功能清单上逐项数勾选项,容易得出一个看似客观、实际却不适用的结论。项目计划软件可能在计划管理上更强,却未必适合集团多层级经营分析;综合协作平台可能易上手,却不一定能支撑复杂工程的合同、变更、计量和现场数据管理。

我建议把选型问题改成三问:本单位要管理什么类型的项目?哪些制度和流程必须进入系统?哪些数据必须与现有平台打通?回答完这三问,再比较产品,通常比一开始索要“功能大全”和报价表有效得多。

2. 先按产品类型建立候选池

本文列出的 8 款平台分别覆盖企业级项目协同、综合项目管理、进度计划、研发项目管理和工程管理等不同方向。它们不是完全同类的替代品,表格中的“适配方向”描述的是值得重点考察的使用场景,不等于已经验证了某单位的全部需求。

  • 集团级项目协同与过程管理:PingCode、用友 BIP 项目管理。
  • 进度计划与项目组合管理:Microsoft Project、Oracle Primavera P6。
  • 研发与敏捷协作:Atlassian Jira。
  • 工作管理与跨部门协作:Smartsheet、Asana。
  • 工程建设与数字化交付:广联达相关工程项目管理平台。

这组候选名单是用于建立比较框架,不是基于统一环境、统一脚本和统一版本完成的产品实测。每款产品的具体版本、部署方式、许可模式、功能范围和服务内容都可能变化。正式采购时,应以厂商当期产品资料、合同附件、验证环境和验收标准为准。

3. “主流”不等于“适合”,也不等于“适配合规要求”

某产品知名度较高,最多说明它值得进入初筛,不代表它已经满足本单位的部署、数据、身份认证、审计或国产化环境要求。尤其是云服务能力、私有化部署能力、国产软硬件适配和安全认证,不能只凭宣传页上的一句“支持”作采购结论。

我在评估材料中会把证据分为五级:公开资料、厂商书面回复、产品演示、POC 验证、合同或验收材料。越接近真实交付的证据,越能支撑采购决策。产品宣传中的能力描述,不能替代测试和合同承诺。

2026年国企项目管理软件选型指南:8款主流平台深度对比

二、国企项目管理的真实难点:同一个“项目”往往有多套管理口径

1. 集团看组合,子公司看经营,项目部看执行

在集团层面,管理者通常关心项目组合、投资计划、重大节点、风险暴露和资源分布;在子公司层面,项目负责人关心预算执行、合同履约、人员协调和交付;到了项目现场,团队需要处理作业计划、质量安全、材料设备、问题整改和变更记录。

这三种视角不是简单的“上级看报表、下级填数据”。集团汇总的前提是各单位对项目阶段、完成比例、风险等级和成本口径有一致定义。若同一个“完成 80%”在不同部门代表不同含义,系统做出来的仪表盘再漂亮,也只是把口径差异可视化。

选型前应先回答:哪些字段集团统一定义,哪些字段允许下属单位扩展;哪些数据需要逐级汇总,哪些只在项目范围内可见;跨单位调配资源时,谁有权查看和审批。把这些问题写成规则,才能判断产品的组织结构、权限模型和数据汇总方式是否合用。

2. 项目流程的“例外”往往比标准流程更考验系统

演示常常从一条顺利的流程开始:项目立项、任务分解、按计划执行、按期验收。但真实项目会出现预算调整、责任人变更、计划重排、合同范围变化、审批退回、跨部门争议和阶段暂停。系统能否保留变更前后的记录、追溯审批意见并重新计算影响,通常比能否创建一张任务卡更重要。

尤其要关注“流程变化后数据怎么办”。如果修改里程碑后,原来的审批记录、汇报数据和责任归属无法追溯,项目团队可能会在系统外另存表格,久而久之形成两套账。采购时不要只让厂商展示流程能跑通,还要设计至少一个变更场景,观察历史记录、权限、通知和统计结果是否连贯。

3. 系统集成不是“有接口”三个字可以解决的

不少项目管理平台会提到可与 OA、ERP 或财务系统集成,但集成真正要解决的是业务对象和数据责任:项目编码由谁产生,预算数据以哪个系统为准,人员组织变化如何同步,审批状态是否回写,失败重试由谁处理,接口异常谁负责排查。

如果双方只在合同里写“支持接口”,没有明确接口清单、数据映射、调用频率、异常处理和验收标准,后续可能出现接口报价不清、字段重复维护或数据长期不一致。我的建议是把集成拆成业务场景清单,并在招标阶段要求供应商对每个场景分别标记标准能力、配置能力、定制开发或不支持。

4. 部署与信创要求必须落到版本和环境清单

“支持私有化部署”不等于任何版本都能按本单位环境部署;“支持国产化环境”也不等于已适配本单位指定的操作系统、数据库、浏览器、中间件和终端环境。采购团队应核实具体版本、兼容范围、部署架构、补丁升级方式、第三方组件和故障责任。

此外,部署位置只是安全审查的一部分。还要确认管理员权限如何控制、数据导出是否留痕、日志能保留多久、备份恢复是否经过验证、供应商运维人员如何访问环境。技术要求最好由业务、信息安全、架构和采购团队共同确认,不要把全部判断压给单一部门。

2026年国企项目管理软件选型指南:8款主流平台深度对比

三、8 款平台逐一对比:看定位、适配条件和验证重点

1. PingCode:适合纳入中大型组织的项目协同候选池

PingCode 可作为中大型企业和 100 人以上组织的项目管理候选之一。选型时,我会重点核对其在组织权限、项目流程配置、跨团队协同、报表视图、部署方式和系统集成方面能否匹配本单位的具体制度,而不会仅凭产品演示判断其适配程度。

如果企业要管理的是多团队协同、阶段审批、任务跟踪和统一项目视图,可以要求厂商使用本单位的真实项目模板演示:不同组织能看到什么、项目成员变更后权限如何调整、跨部门任务如何追踪、计划延期如何形成风险提醒、报表字段如何与集团口径对应。

需要验证的边界:确认目标版本的功能清单、部署选项、数据隔离方式、集成范围和服务内容。若需求涉及工程现场的质量安全、物资、计量或复杂合同管理,应单独验证是否覆盖,不能因为产品归类为项目管理平台就默认这些模块都具备。

2. Microsoft Project:适合重点评估计划编制与进度管理需求

Microsoft Project 常被纳入项目计划管理候选。对于任务分解、依赖关系、里程碑、资源安排和计划视图等需求,采购团队可以重点考察其是否符合项目经理的工作方式,以及计划数据如何与其他协同、报表和管理系统衔接。

如果企业项目主要靠计划基线和进度跟踪管理,评估时应让项目经理用真实任务结构演示:任务之间的依赖如何设置,基线与实际进度如何比较,计划变更如何留痕,多个项目的资源冲突如何呈现。不要只看甘特图是否易读。

需要验证的边界:产品版本、许可方式、部署条件、协同能力和与企业现有系统的集成方式应逐项确认。计划工具能呈现进度,并不自动等于具备完整的预算、合同、现场质量、安全和集团经营管理能力。

3. Oracle Primavera P6:适合评估复杂计划与大型工程项目管理

Oracle Primavera P6 通常进入复杂工程和大型项目的计划管理候选范围。此类场景的关键不是任务数量多,而是计划结构、依赖关系、基线管理、进度更新、资源约束和项目组合层级之间的关系是否需要精细管理。

如果本单位项目有大量专业交叉、关键路径控制和多级计划责任,建议用一个具有代表性的项目做验证,重点检查计划编码规则、进度更新流程、版本对比、基线变更、权限分工和多项目汇总是否满足实际方法论。

需要验证的边界:项目管理团队的计划管理成熟度和实施能力同样重要。复杂软件如果没有统一的计划标准、数据维护责任和培训机制,可能带来更高的管理负担。部署、许可、接口、实施和运维成本应根据正式方案核算,不宜在缺少报价和范围说明时给出通用价格判断。

4. Atlassian Jira:适合评估研发、产品和敏捷交付场景

Atlassian Jira 常用于研发或产品团队的事项跟踪与敏捷协作场景。对于需求、缺陷、迭代、任务状态和团队工作流等管理需求,企业可以考察字段和流程的配置方式、跨团队协作、权限治理以及管理报表能否与研发过程对齐。

若国企项目组合中包含软件研发、信息化建设或产品迭代,Jira 类工具可以作为研发执行层的候选,但要先划清它与集团项目管控平台的边界:集团关注的预算、合同、投资进度和验收数据从何处产生,是否需要回流到上层管理系统。

需要验证的边界:确认具体版本、部署与许可策略、插件依赖、安全治理和数据迁移方案。团队工作流配置灵活,不代表集团各单位可以随意定义字段;缺少统一治理时,同一指标可能在不同团队中含义不同。

5. Smartsheet:适合评估表格化工作管理与跨部门协作

Smartsheet 可作为表格化工作管理和跨部门协作的候选类型进行评估。若业务部门目前大量依赖电子表格跟踪任务、汇总状态和收集更新,评估重点应放在多人协作、视图呈现、自动提醒、数据结构和权限管理能否减少重复维护。

建议选一个跨部门项目做演示,观察同一份信息是否能够被不同角色以适合的视图使用,修改记录能否追溯,报表能否稳定汇总,表格字段变化后是否影响既有流程。表格体验熟悉,可能降低部分团队的初始学习成本,但不应因此忽略治理能力和数据模型。

需要验证的边界:核实部署与数据管理要求、连接器或接口依赖、许可模式、团队规模扩展后的管理方式。对于高度标准化的集团流程或复杂工程业务,仍需判断是否需要专门的流程、合同、成本或现场管理能力。

6. Asana:适合评估跨职能任务协作和工作可视化

Asana 可作为跨职能任务协作、工作可视化和团队协同的候选类型。对业务部门而言,项目视图是否清楚、责任人是否明确、任务依赖是否易于维护、跨团队工作是否便于追踪,是值得优先验证的体验问题。

如果采购目标是改善多个职能团队之间的任务协同,可以选取市场、运营、信息化或职能改进项目作为演示脚本,检查任务分派、进度提醒、阶段汇总和管理视图是否贴合团队习惯。评估不能只让供应商演示预先搭好的样例项目。

需要验证的边界:核实本单位可接受的部署方式、身份认证、数据保留、访问控制和系统集成条件。面向团队协作的产品不一定天然具备国企集团所需的项目投资管理、复杂审批和工程管理模块,需求不匹配时应考虑与其他系统分层协同。

7. 用友 BIP 项目管理:适合评估与企业经营管理协同的方案

用友 BIP 项目管理可作为综合企业管理平台中的项目管理候选进行评估。对于已经采用相关企业管理产品、希望考察项目与预算、财务、采购或经营数据协同的组织,重点应是端到端业务对象和主数据如何贯通,而不只是项目模块有哪些菜单。

建议要求供应商画出本单位真实业务链路,例如项目立项后预算如何形成、采购或合同信息如何关联、项目变更如何影响计划和经营分析、项目结项后数据如何归档。每一个“可集成”都要进一步问清是标准功能、配置实现、定制开发还是第三方产品配合。

需要验证的边界:已有平台基础、许可范围和数据治理成熟度会影响方案成本与落地难度。应核对目标版本的模块范围、接口边界、升级兼容、实施分工和验收标准,避免把集团平台的整体能力等同于本次采购范围内已交付的能力。

8. 广联达相关工程项目管理平台:适合评估工程建设与现场管理需求

广联达相关工程项目管理平台可纳入工程建设类需求的候选池。对于工程项目,选型通常要关注计划、质量、安全、现场协同、工程资料、计量或成本等业务与本单位项目类型的匹配程度。不同产品模块和方案范围可能有差异,不能用品牌级判断替代具体产品核实。

采购团队最好带着一个真实工程项目的业务流程开展演示:现场问题如何上报和整改,质量检查如何留记录,计划变更如何关联责任和节点,工程资料如何归档,项目管理层能否追踪逾期事项。若企业有 BIM 或其他工程数字化要求,还应逐项验证模型、数据和业务流程之间的实际关系。

需要验证的边界:明确本次采购具体产品名称、模块、用户范围和实施内容。若企业需要同时管理非工程类项目或集团投资组合,还要验证工程平台与上层管理系统之间的数据衔接方式,避免现场系统与集团报表形成断层。

9. 横向比较:先比较“类型差异”,再比较具体能力

候选平台 优先评估的使用方向 选型时重点核验 容易发生的错配
PingCode 中大型组织的项目协同与过程管理 权限、流程、部署、集成和报表口径 把通用项目协同能力默认等同于工程专项管理
Microsoft Project 计划编制、进度跟踪和资源安排 版本、协作方式、计划变更和系统衔接 把计划工具当成完整经营管理平台
Oracle Primavera P6 复杂计划、大型工程与多层级计划管理 计划标准、基线、资源、实施和运维能力 低估组织方法论和持续维护成本
Atlassian Jira 研发、产品和敏捷交付过程 工作流治理、插件依赖、权限和数据汇总 将研发任务系统直接用作集团项目台账
Smartsheet 表格化工作管理与跨部门协作 数据结构、权限、连接能力和扩展管理 因使用方式熟悉而忽略复杂流程边界
Asana 跨职能任务协同与工作可视化 部署条件、组织治理、流程与数据集成 将协作体验直接推导为集团级管控能力
用友 BIP 项目管理 项目与企业经营管理协同评估 模块范围、主数据、接口和合同边界 将平台整体能力误认为本次采购已包含
广联达相关工程项目管理平台 工程项目与现场管理需求评估 具体产品、现场流程、模块和集团数据衔接 只看工程能力,不核对非工程项目与组合管理

表格的价值不是替采购委员会直接打分,而是让团队看见“比较对象并非同一种产品”。如果业务范围跨越集团投资管理、工程现场和研发交付,合理方案可能是一个管理平台加若干专业系统,而不是要求一款产品覆盖所有细分场景。

2026年国企项目管理软件选型指南:8款主流平台深度对比

四、最常见的四个选型误区:演示顺畅不等于交付可控

1. 误区一:把功能数量当作项目管理成熟度

功能清单很长,不一定意味着管理闭环完整。一个系统即使有风险、成本、进度、质量等菜单,如果各模块之间没有共同的项目编码、责任人、审批记录和数据关联,用户仍然需要在多个页面重复录入。

判断闭环时,我会追问一个具体问题:项目计划发生变化后,系统如何同步影响里程碑、风险、责任人、汇报口径和审批记录?若回答只是“可以配置”,下一步就要看真实配置过程、历史追溯方式以及变更后报表是否一致。

2. 误区二:把“支持私有化、支持集成”当成验收结论

这类表述通常只说明存在某种实现可能,并未说明当前采购范围内包含什么。私有化需要核实部署架构、依赖组件、升级方式和运维责任;集成需要核实接口数量、字段映射、异常处理、测试范围和费用边界。

采购文件中应把“支持”拆成可验收的句子,例如:指定系统的哪些字段通过什么方式同步,发生失败后如何重试,日志由谁查看,数据差异如何处理,验收时用什么样本和结果作为通过标准。写得越具体,后续争议越少。

3. 误区三:让供应商用标准样例代替本单位场景

标准演示项目往往路径清晰、数据完整、权限简单,适合介绍产品,却不能检验企业的真实难点。采购团队应准备一份统一演示脚本,并要求所有候选平台处理同样的场景,避免不同供应商各讲最擅长的部分,最后无法横向比较。

脚本至少应包含正常流程、变更流程、异常流程和权限边界。比如预算调整后计划如何更新、审批退回后数据如何保留、跨单位成员能否访问、项目延期如何在集团视图中呈现。厂商无法现场操作的内容,应记录为待验证,而不是直接记作“支持”。

4. 误区四:只比较软件报价,不计算全生命周期成本

软件报价通常只是总成本的一部分。根据部署模式和采购范围,实际费用还可能包括实施服务、接口开发、数据迁移、环境建设、培训、运维、版本升级、插件或扩展模块等。不同报价如果范围不一致,直接比较总价会造成误判。

建议采购团队把成本拆成一次性与持续性两类,并标记每项是固定费用、按用户计费、按模块计费还是按工作量估算。对于定制项目,还应明确源代码或配置归属、后续维护责任、版本升级影响和需求变更计价方式。

2026年国企项目管理软件选型指南:8款主流平台深度对比

五、专业选型逻辑:把需求、验证和合同串成一条证据链

1. 第一步:建立项目类型和管理边界清单

先把本单位项目分组,而不是把所有项目都当成一种业务。可以按工程建设、信息化建设、研发创新、设备改造、投资经营、职能改进等类型分类,并记录每类项目的规模、周期、参与部门和主要管理约束。

然后明确系统管理边界:系统要管到立项、执行、验收还是运营期;需要管理计划和任务,还是还要管理合同、成本、质量、安全、采购和现场资料;哪些数据必须与现有系统同步。边界越清楚,越能避免选型过程中不断追加需求。

2. 第二步:把需求分成必选、重要和可选

必选项是不能妥协的制度或技术约束,例如必须满足的身份认证、安全审查、数据留存、关键流程和部署要求。必选项不满足,候选产品应直接排除或明确整改条件。

重要项是影响使用效果的能力,例如多级项目视图、风险跟踪、计划变更、跨部门协同、管理报表和关键系统集成。重要项可通过脚本演示与POC验证,并明确评分和证据。

可选项是未来可能扩展的能力或体验优化项。它们可以进入路线图讨论,但不应压过安全、流程和交付这些硬约束,更不应因为展示效果好就变成无边界定制。

3. 第三步:用统一演示脚本,不让“讲解能力”左右评价

统一脚本需要由业务部门和信息部门共同编制。业务部门提供真实流程与判断标准,信息部门补充部署、身份、接口和日志要求,采购团队负责把结果映射到评分表和合同条款。

  1. 选取一个真实项目样本,准备组织结构、任务、里程碑、风险和审批规则。
  2. 要求厂商演示立项、计划编制、任务分派和状态更新。
  3. 加入一次计划变更、责任人调整或审批退回,验证历史记录和后续影响。
  4. 模拟集团、子公司、项目部和外部协作角色,核对数据可见范围。
  5. 要求导出一份管理报表,并说明字段来源、统计规则和更新时间。
  6. 记录无法现场验证的内容,标注后续由文件、POC或合同确认。

每家供应商使用同一套脚本、同一组样例数据和同一评分规则,才能减少“演示环境不同导致结果不可比”的问题。评分人应记录操作结果,而不是只记厂商承诺。

4. 第四步:POC只验证高风险假设,不做缩小版全面上线

POC 的目标不是把所有功能都试一遍,而是验证会改变选型结论的关键假设。例如:复杂权限能否配置、关键接口能否打通、业务变更能否留痕、计划数据是否能按集团口径汇总、工程现场人员是否能完成关键操作。

POC 范围应控制在少数代表性项目和用户角色内,设置明确的输入、过程、结果和通过条件。若把所有需求都塞进POC,验证周期会被拉长;若只验证首页和看板,则很可能错过真正的实施风险。

5. 第五步:将验证结果写进采购文件和验收标准

“产品支持某功能”应转成可以验收的交付项。比如明确哪类角色可以查看哪些数据、哪条接口传输哪些字段、计划变更需要保留哪些版本记录、报表按什么规则汇总、故障响应和数据恢复由谁负责。

合同中还应区分标准功能、参数配置、定制开发和第三方依赖,写明交付物、测试环境、验收方法、缺陷处理、培训范围和服务期限。对于尚未确认的能力,不要用含糊承诺锁定采购,而应设定验证前提或阶段性付款条件。

2026年国企项目管理软件选型指南:8款主流平台深度对比

六、具体案例与数据观察:用一个假设项目看清验证方法

1. 案例设定:集团有多个项目单位,进度口径却不一致

下面是一个用于说明选型方法的情景模拟,不对应任何真实客户,也不是产品实测案例。假设某集团有 4 家下属单位、30 个在建项目,项目类型包含工程建设和信息化建设。集团每月需要汇总里程碑、预算执行、重大风险和项目状态,但各单位各自维护表格,进度填报时间和完成比例口径并不统一。

在这种情况下,直接采购一个带有项目看板的软件,未必能解决主要问题。先要确定“项目状态”由谁确认、里程碑延期如何定义、预算数据从哪套系统读取、风险等级如何分级、集团报表需要哪些字段。否则平台只是把各单位原有差异集中到一个新界面里。

2. 先将问题转化为可观察指标

我会先记录系统上线前的过程基线,例如每月汇总耗时、逾期项目识别时间、必填字段缺失率、关键变更的可追溯率,以及不同单位重复录入的次数。基线不是为了给软件做宣传,而是为了判断试点是否改善了真正的管理问题。

下表中的数字是情景模拟值,只用于演示如何设计指标,不代表行业平均水平或任何平台的上线成效。企业应使用自身过去数月的真实记录,设定合理的改善目标,并对异常月份作出说明。

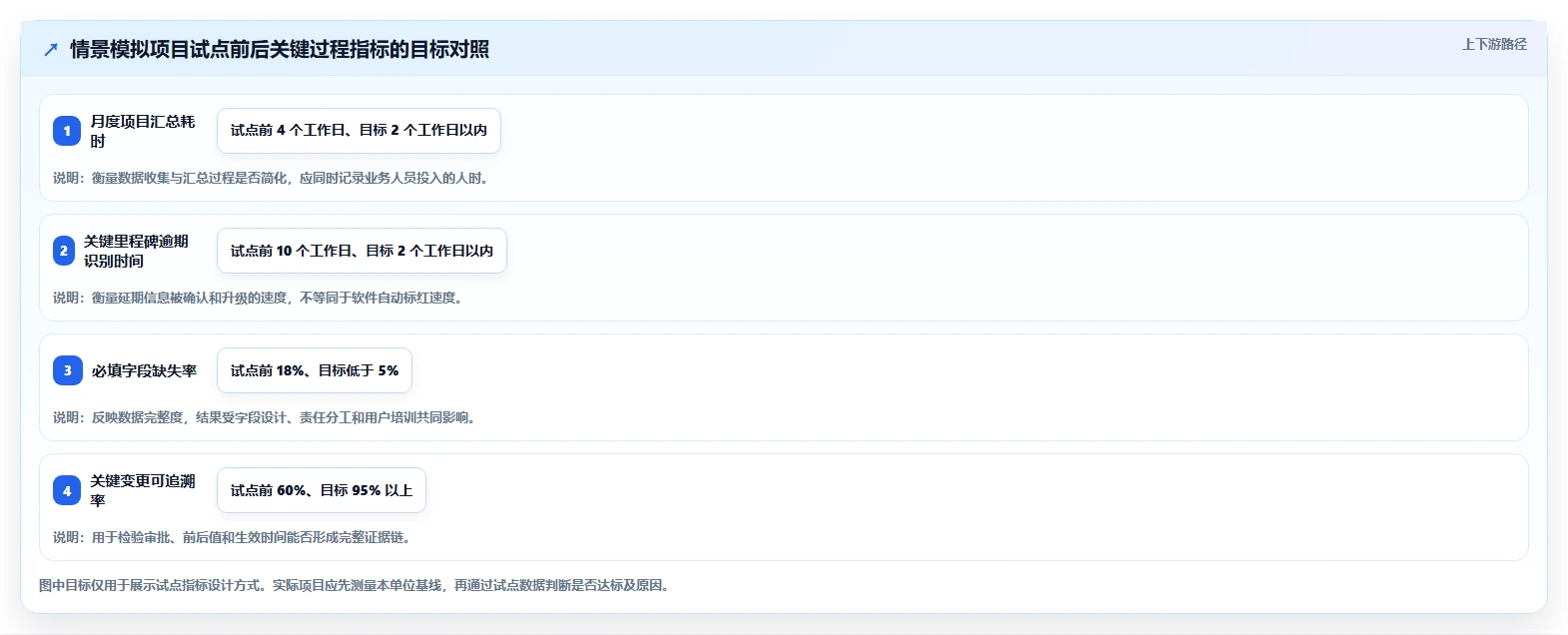

观测指标 试点前模拟基线 试点目标示例 如何采集与解释
月度项目汇总耗时 每月 4 个工作日 每月 2 个工作日以内 记录从数据收集开始到集团报表确认的实际人时,不能只计算系统自动生成时间。
关键里程碑逾期识别时间 计划更新后约 10 个工作日 更新后 2 个工作日以内 以延期被负责人和管理层共同确认的时间为准,不以看板出现红色标记为准。
必填字段缺失率 抽样记录中约 18% 试点稳定期低于 5% 统一统计字段范围和抽样规则,避免用不同口径制造前后差异。
关键变更可追溯率 抽样记录中约 60% 试点稳定期达到 95% 以上 核查变更原因、审批人、前后值和生效时间是否齐全,而非只确认有操作日志。
重复录入次数 每个项目每月平均 6 次 减少到每月 2 次以内 记录相同数据在不同表单或系统重复输入的次数,并区分系统接口与人工转录。

指标目标不宜一开始定得过高。若各单位的填报规则、项目编码和责任分工尚未统一,系统很难单独把字段缺失率降到理想水平。先处理数据责任和业务规则,再评估产品能力,才能区分“软件没做到”与“组织还没准备好”。

3. 试点要验证因果,不只展示上线后的漂亮数字

如果试点后汇总耗时下降,仍要继续追问:减少的时间来自自动汇总,还是来自项目数量减少、报表字段删减或员工加班?如果关键风险发现更早,是因为系统提醒有效,还是管理人员增加了人工检查?只报告一个改善百分比,无法说明效果可复制。

较稳妥的做法是保留试点前基线、记录试点期间的流程变化,并选取相近项目或相似周期作对照。即使无法做严格实验,也应写明样本范围、统计时间、口径变化和外部影响,避免把时间上的先后关系当成软件造成的因果关系。

2026年国企项目管理软件选型指南:8款主流平台深度对比

七、按组织和项目场景给出行动建议与取舍

1. 集团重点是组合管控:优先验证统一口径和逐级汇总

如果管理层最关心项目组合、重大节点、风险暴露和资源冲突,先把集团统一指标与下属单位可扩展字段分开,再测试汇总机制、权限边界和报表口径。此类场景不应只看单项目任务协同体验,也要验证跨组织数据如何汇聚以及异常如何回溯到责任单位。

取舍上,集团级统一治理可能降低个性化配置空间。可以采用“核心数据统一、业务流程分层”的方式:集团规定项目编码、状态口径、关键节点和风险分类,下属单位在不改变核心数据定义的前提下配置本地操作流程。

2. 工程建设项目为主:优先验证现场业务闭环

工程类单位应把现场记录、质量安全、进度、变更、验收和资料归档纳入场景清单,重点测试现场人员能否在实际网络、终端和施工环境下完成操作。演示室里的流程顺畅,并不能代表现场录入、离线或弱网环境、人员交接和资料留存都没有问题。

取舍上,专业工程平台可能更贴近现场流程,但与集团经营平台之间的衔接需要提前设计。若同时采购多套系统,应明确谁是项目主数据源、谁产生预算或合同数据、谁负责向集团汇总,以及出现数据差异时由谁处理。

3. 研发和信息化项目为主:优先验证需求到交付的追踪关系

研发项目应检查需求、任务、缺陷、迭代、版本和验收之间是否能形成追踪链。管理层需要的汇总指标应从团队实际工作数据中产生,而不是要求研发团队重复填报一套与日常工作无关的管理表。

取舍上,研发工作流的灵活性与集团口径的统一性之间需要平衡。建议由信息化管理部门定义最少的公共字段和状态规则,允许团队保留必要的工作流差异,并明确集团报表只汇总哪些经过统一定义的数据。

4. 多类项目并存:考虑分层架构,而非强求一套系统包打天下

当企业同时管理工程、研发、投资和职能改进项目时,单一系统未必是成本最低或风险最低的方案。可以比较“统一平台覆盖主要流程”“集团平台加专业系统”“先从一类项目试点再扩展”三种路线,分别评估数据治理、集成成本、用户体验和长期运维。

分层方案必须有清晰的系统边界:项目主数据在哪里维护,里程碑和风险从哪里产生,集团看板读取哪套数据,审批记录如何追溯。若没有数据归属规则,多系统并存会增加人工对账,而不是提升管理效率。

5. 预算有限或组织成熟度不足:先做小范围试点和流程整理

如果企业的项目台账、项目编码和管理口径尚未统一,建议先完成需求分层、流程梳理和数据责任设计,再开展产品验证。可以选择一个业务相对典型、负责人愿意参与、系统依赖可控的项目类别进行试点。

取舍上,范围收敛意味着首期不一定覆盖所有业务,但可以降低一次性定制和上线风险。试点验收应同时看系统操作、数据质量、用户采用、报表准确性和问题处理机制,不能只看是否按计划上线。

6. 如何做最终决策:以否决条件、验证结果和成本三层收敛

最终评审可分三层。第一层是否决条件:安全、部署、关键制度流程或招采要求不满足的候选,不进入商务比较。第二层是验证结果:对统一脚本和POC中的关键场景逐项看证据。第三层是成本与交付:比较相同范围、相同周期下的总成本、实施责任和合同风险。

若两款产品都满足硬性要求,不要用一个缺少解释的综合分数制造精确结论。应回到本单位最重要的差异:哪款更贴合项目类型,哪款更容易纳入现有架构,哪款的实施范围更清晰,哪款能够提供更强的交付证据。结论要说明适用条件和仍待确认事项。

2026年国企项目管理软件选型指南:8款主流平台深度对比

八、采购前核验清单:把问题问到能验收的程度

1. 产品与功能范围

  • 本次采购的准确产品名称、版本、模块和用户范围是什么?
  • 哪些能力属于标准功能,哪些需要配置、定制开发或第三方产品?
  • 演示中出现的功能是否包含在报价和合同范围内?
  • 版本升级后,定制内容、接口和历史数据如何维护?

2. 部署、安全与运维

  • 部署架构、运行环境、数据库和中间件要求是什么?
  • 身份认证、权限分层、操作日志和数据导出如何控制?
  • 备份、恢复、故障处理和供应商远程运维如何执行?
  • 安全认证或环境适配的证明材料对应哪个产品版本和有效范围?

3. 集成与数据治理

  • 项目编码、组织、人员、预算、合同和财务数据分别由哪个系统维护?
  • 接口是标准接口、配置连接还是定制开发?费用和工作边界如何划分?
  • 数据同步失败后谁负责发现、重试、修复和对账?
  • 历史数据迁移的清洗规则、抽样验收和回滚方案是什么?

4. 实施、培训与验收

  • 实施团队由哪些角色组成,关键人员是否参与售前演示和正式交付?
  • 流程梳理、配置、迁移、培训、试点和推广分别交付什么成果?
  • 验收指标是否有定义、数据来源、统计周期和责任人?
  • 需求变更、延期、缺陷修复和服务响应如何记录并约定?

最终建议不是从产品名单里选一个“绝对第一”,而是先完成本单位项目分类和必选条件,再用统一演示脚本筛选候选,用小范围POC验证高风险假设,最后把验证过的能力写入合同和验收标准。国企项目管理软件选型的核心,不是看厂商能演示多少功能,而是确认关键数据能否按统一口径产生、流程变化能否追溯、系统边界能否说清、承诺能否验收。

如果现在就要启动选型,建议先做三件事:整理近一年项目类型和管理痛点,列出必选项与关键集成清单,准备一份包含正常、变更和异常场景的统一演示脚本。完成这三步后,再决定是选通用项目平台、计划工具、研发协作系统、工程管理平台,还是采用分层组合方案。这样得到的结论可能不是最响亮的排名,却更接近真正能落地的采购决策。

八、采购前核验清单:把问题问到能验收的程度

常见问题解答(FAQ)

1. 国企选项目管理软件,8款平台应该按什么标准比较?

我在整理选型材料时发现,很多对比表都把功能列得很满,却没有说明评分依据。我想比较8款平台,但集团管控、工程现场和系统集成的需求差异很大,怎样才能避免最后只看功能数量?

先不要急着给8款平台排名。应先把需求分成“必须满足、重要、可选”三档,再用同一套维度核对每个平台:业务流程覆盖、集团多级权限、部署与安全、系统集成、实施服务、全生命周期成本。否则,通用协作工具、工程管理平台和集团管控系统放在一张表里,分数看似可比,实际比较的不是同一类产品。

可将以下权重作为讨论起点,而非行业标准:流程覆盖25分、组织与权限20分、部署与安全20分、集成15分、实施服务10分、三年总成本10分。每项都要写清评分规则和证据来源;例如“支持私有部署”只算公开资料,完成环境验证后才算通过测试。

2. 厂商演示看起来都能满足要求,国企选型前要怎样做POC验证?

我参加过几次软件演示,流程顺畅、报表齐全,但演示数据和真实项目差别很大。我担心上线后才发现审批链、权限或接口跑不通,想知道怎样设计一次真正能筛出问题的验证?

不要让厂商只演示标准样例。先选3个有代表性的真实项目场景,例如跨部门立项、计划变更与风险上报、项目验收,并提供脱敏后的组织层级、角色和流程规则。让业务、信息化、安全和采购人员共同观察,记录每个步骤是否完成、需要多少人工绕行、哪些能力依赖定制。

POC结果建议分为“通过、部分通过、未通过”,并为每项保留操作记录、配置说明和接口测试结果。涉及身份认证、数据同步、权限隔离等关键要求时,应在目标环境中验证;演示环境中的口头承诺不能代替测试证据,也不能直接写成已满足采购要求。

3. 国企项目管理软件选型时,部署、安全和信创适配应该怎么核验?

我最困惑的是,产品资料写着支持私有化部署或国产环境,是否就代表能满足本单位要求?如果采购、信息安全和业务部门各自关注点不同,我该准备哪些问题和材料,才能把“支持”变成可验收的条件?

把宣传表述拆成可检查的问题:部署在哪类环境、由谁负责运维、数据存储和备份如何安排、账号与权限如何配置、日志能否审计、故障时怎样恢复。对国产操作系统、数据库或中间件等兼容要求,应明确具体版本、组合和验证范围,不能只凭“兼容”两个字判断。

要求供应方提供与采购范围对应的证明材料,并安排信息安全人员核对材料有效期、适用产品和适用环境。对关键要求写入测试用例及验收标准;若尚未验证,应标注为待验证项,而不是在对比表里直接打勾。具体合规要求仍应以本单位制度和采购文件为准。

4. 比较8款平台时,怎样评估报价和实施成本,避免买得便宜用得贵?

我看到的软件报价有的按用户数算,有的把实施、接口和运维分开列,单看首年价格很难比较。我担心预算批下来后,迁移、定制或后续升级又不断增加费用,应该怎样统一口径?

建议按三年总拥有成本比较,而不只看软件许可报价。逐项列出许可或订阅、实施、数据迁移、接口开发、基础设施、培训、运维、升级及可能的定制费用,并标明数量、计价单位、一次性或周期性、报价有效期。没有明确报价的项目应标为“待确认”,不要自行估算成确定金额。

同时核对实施边界:哪些属于标准功能,哪些需要二次开发;接口变更、需求追加和版本升级如何计费;交付物、培训范围、服务响应和验收条件是否写入合同。价格较低但依赖大量定制的平台,未必总成本更低;应结合POC结果评估定制比例与后续维护责任。

核心关键词

读者评论

毛
毛嘉宁

文章没有把8款平台硬排成名次,而是按使用场景区分,提醒用本单位流程做验证,这种选型思路比较稳妥。

陶
陶泽宇

集成部分提到项目编码、预算来源和异常处理责任,都是容易在采购后才暴露的问题,建议把这些内容写进接口清单和验收标准。

朱
朱予安

部署和安全不能只看“支持私有化”这一句,具体版本、运行环境、权限日志和运维责任都要核实;文中也提醒了长期成本,比较实用。

文章包含AI辅助创作:2026年国企项目管理软件选型指南:8款主流平台深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/160635
