2026年半导体项目管理软件选型指南:7款企业级工具对比与实施建议
半导体项目选型最容易踩的坑,不是买到“功能少”的软件,而是把一个跨研发、设备、工艺、质量、采购和 IT 的项目,塞进只擅长派任务、看进度的通用看板。选型时真正该问的不是“哪款工具排名第一”,而是:项目计划变更后,影响范围能否追溯?关键设备延期时,谁能看见它对验证、试产和量产节点的连锁影响?本文按这类决策问题比较 7 款企业级工具,并给出一套可通过 PoC 验证的选择与实施方法。
一、先讲结论:半导体项目选型,先看项目机制,再看软件品牌
1. 不存在对所有半导体企业都适用的“最佳软件”
半导体企业面对的并不是一种项目。芯片研发、产品导入、设备采购与验收、产线建设、工艺改造、质量改善和信息化建设,管理对象、依赖关系、审批方式与外部参与方都不同。软件能否适配,首先取决于企业要管理的项目类型和边界,而不是厂商演示时展示了多少模块。
我建议把选型结论写成“在什么条件下适合”,而不是“综合排名第几”。例如,计划由大量任务依赖和里程碑驱动的团队,应重点验证关键路径、基线和变更影响;需要管理多项目优先级与资源冲突的组织,应重点验证组合视图和资源分析;研发流程与产品数据紧密耦合的团队,则要看项目平台与 PLM、代码、缺陷或测试系统之间的真实数据关系。
核心判断:把部署、安全、集成、数据治理设为准入项;再比较项目计划、组合管理、研发协作和流程配置能力;最后用代表性项目做验证。任何一款工具,只要无法通过关键场景验收,就不应因为品牌知名度或功能清单长而进入采购短名单。
2. 7 款工具不是同一类产品的简单排名
本文比较 Microsoft Project、Jira、Planview、Smartsheet、Wrike、Asana 和 PingCode。它们各自的产品组合、部署方式、授权边界与功能版本可能变化;表中的“适配方向”是帮助确定验证重点,不等同于对每个版本的功能承诺。采购前仍要以对应地区、版本和合同范围的官方资料及 PoC 结果为准。
| 工具 | 优先验证的管理问题 | 可能的适配方向 | 选型时重点追问 |
|---|---|---|---|
| Microsoft Project | 复杂计划、依赖、里程碑与计划基线 | 项目计划颗粒度较细、计划管理纪律较成熟的团队 | 多项目资源视图、协同体验、与现有 Microsoft 环境的实际授权和集成边界 |
| Jira | 研发任务、缺陷、迭代及工作流协作 | 研发团队希望把需求、任务和问题放在协作流程中管理 | 跨部门计划、项目组合、复杂审批和管理报表是否需要额外配置或组件 |
| Planview | 项目组合、投资优先级、资源与战略执行 | 需要从单项目扩展到组合治理的组织 | 实施范围、数据治理要求、顾问与维护成本,以及实际购买模块 |
| Smartsheet | 表格化计划、协作、自动化与汇总视图 | 希望从分散表格逐步迁移到统一工作空间的团队 | 复杂依赖、权限隔离、记录规模、自动化和企业级治理的版本边界 |
| Wrike | 跨团队工作管理、请求流转与协作 | 需要在多个职能团队之间建立工作入口和追踪机制的组织 | 半导体项目特有的阶段门、资源计划、审计及系统连接是否满足要求 |
| Asana | 任务协同、项目可视化与工作流组织 | 重视协作可见性、任务责任清楚且流程复杂度适中的团队 | 长周期工程计划、计划基线、组合资源管理及企业治理要求 |
| PingCode | 研发项目与产品研发协作 | 研发、测试及相关团队希望围绕产品研发过程协同的组织 | 与现有 PLM、代码、测试、身份认证和数据仓库的连接方式及部署选项 |
上表不是产品评分榜。比如,某团队以研发需求和缺陷流转为主,工具在研发工作流上的优势可能比“甘特图功能有多少”更重要;但若工厂建设项目需要承包商、设备供应商、内部工程团队共同维护关键路径,协作边界、外部账号治理与依赖变更就可能比研发工作流更重要。

3. 先设否决条件,能减少“试了很多、决策仍不清楚”
七款工具都做演示,会很快消耗业务与 IT 团队的时间。更有效的办法是先列出不能妥协的条件:数据部署区域、单点登录、角色权限、审计记录、数据导出、供应商访问控制和关键系统集成。如果某一项不满足且没有可接受的补救方案,就先从候选清单剔除。
通过准入后,再比较适配度。对于半导体企业,工具的短板往往不在单个任务能不能创建,而在“状态、责任、计划和证据能不能形成一致记录”。项目状态由谁维护、基准计划由谁批准、设备交付数据来自哪里、流程变更如何留痕,这些问题不先讲清楚,软件只会把原来的管理歧义搬到新界面。
二、半导体项目的真实管理场景:软件要接住的是依赖和变化
1. 同一个项目名称下,可能是几种不同的管理对象
芯片研发通常围绕需求、设计、验证、缺陷和版本迭代展开;新产品导入(NPI)往往还涉及工程验证、物料准备、测试方案、质量评估和量产准备;设备导入则需要跟踪采购、到货、安装、验收、工艺验证和产能爬坡。工厂建设项目还会有设计、施工、设备安装、调试、验收和外部承包商协同。
这些场景可能共享“项目”这个名称,却不应强行共用完全相同的模板。研发团队需要记录需求与技术问题的关联;设备导入需要把交付、安装与验收证据串起来;项目管理办公室需要看组合状态、依赖与资源冲突。若为了统一口径,把所有项目压成“任务名称、负责人、开始日期、结束日期、完成百分比”五个字段,重要的业务关系就会消失。
2. 选型时要追踪一条完整的变更链
不妨用“关键设备延期”测试软件,而不要只看一条普通任务如何从待办变成完成。让候选工具展示:设备到货日期变更后,哪些任务受影响;是否能显示原计划与新计划的差异;谁收到提醒;哪个里程碑因此需要重新评估;审批记录是否保留;管理层看到的项目状态是否自动更新。
这个测试揭示的是工具和管理流程的协同质量。若变更只能通过会议纪要和邮件通知,计划软件即使画出漂亮的甘特图,也没有把风险真正传递到执行端。相反,若所有人都能随意改关键日期,所谓实时更新也可能只是把未经批准的变化实时传播。
3. 工具边界要清楚:项目平台不是生产系统的替代品
项目管理工具适合协调目标、责任、计划、风险、审批和状态,不应默认替代 MES、ERP、PLM、质量管理系统或设备维护系统。它可以引用设备交付状态、关联产品版本或记录验证任务,但生产数据、物料账、产品主数据和设备控制信息应由其权威系统维护。
判断系统边界的实用问题是:哪套系统是这条数据的唯一可信来源?项目平台只读取、双向同步,还是承担主数据维护?如果答案不明确,接口开发越快,数据冲突可能越早发生。选型阶段要把数据责任写进接口清单,而不是把“支持 API”当成集成方案。

4. 不能把“实时”理解成“所有数据自动可信”
项目看板显示每小时刷新,并不代表状态准确。若负责人没有统一的进度定义,有人按已完成任务比例报进度,有人按剩余工时估计,还有人只在周会上更新日期,那么系统只是更快地展示口径不一致。选型时应同时定义状态语义:完成百分比依据什么,风险等级由谁维护,预计完成日期由谁批准,逾期多久需要升级。
我会把“数据维护负担”列为核心评价项。一个系统若要让工程师在原有 PLM、缺陷系统和项目看板中重复录入同一状态,团队最终可能只维护其中一个。与其追求界面上信息齐全,不如确定少量权威字段,明确数据来源和同步责任,再用链接或接口补足上下文。
三、常见误区:选型失败常常不是功能不够,而是问题问错了
1. 误区一:功能清单越长,工具越适合
功能清单可以作为初筛,却不能替代场景验证。相同的“资源管理”字样,可能分别指成员工作量视图、项目级人力分配、跨项目资源容量规划或财务资源管理;相同的“风险管理”,也可能只是一个风险字段,未必能支持风险责任、缓解措施、到期提醒和决策留痕。
建议每项功能都改写为“用户动作 + 数据对象 + 结果”。例如,不写“支持风险管理”,而写“当设备到货风险被标记为高时,系统能否把风险关联到受影响任务、指定责任人、设定复查日期,并在逾期后进入项目组合视图”。这才是一条可以在 PoC 中当场验证的要求。
2. 误区二:看产品演示,不看异常场景
厂商演示通常展示最顺畅的操作路径,但项目管理难点经常出现在计划变更、审批退回、人员替换、跨部门权限和历史数据修正。要求候选方现场处理一个有冲突的场景:某关键任务已延期,负责人离职,前置条件被改变,项目经理需要保留原始基线并提交新计划审批。观察系统是否能把变更过程讲清楚,比看首页仪表板更有价值。
如果演示数据干净、流程固定,且每一步都由管理员提前配置完成,团队还应追问:普通项目经理能否完成日常维护?流程调整需不需要供应商服务?配置升级后是否会影响原有模板?复杂场景下的实施依赖和维护成本,往往不在演示页面里。
3. 误区三:有接口,就等于集成完成
“有 API”只说明存在一种技术接入可能,不代表目标系统之间已经完成字段映射、权限校验、错误重试、数据去重和变更冲突处理。集成至少要回答五个问题:由谁发起同步、哪些字段是权威字段、同步频率是多少、失败如何发现、冲突如何裁决。
举例来说,项目平台读取 ERP 采购订单状态,和项目平台反向修改订单状态,风险完全不同。前者可能是展示与提醒;后者可能影响采购控制。选型团队必须逐接口界定读写方向和责任边界,并验证日志、重试、异常告警与人工补偿流程。
4. 误区四:只算许可证价格,不算三年总拥有成本
企业采购成本通常还包括实施、数据整理、接口开发、权限设计、管理员维护、培训、升级与业务停工时间。只比较每个账号的标价,容易低估后续费用。更合理的比较方式是以相同用户范围、相同模块、相同部署要求和相同服务周期询价,并单独列出一次性费用与年度费用。
另一个容易遗漏的成本是流程复杂度。若每增加一个部门都要新增大量定制字段、自动化规则和例外流程,管理员的维护工作会不断上升。工具越灵活,不代表总成本越低;配置自由度必须和治理能力一起评估。
5. 误区五:让一个小团队试用,代替企业级验证
单个研发团队试用成功,不代表整个组织可以推广。企业级验证还要覆盖多部门权限、外部供应商协作、组合视图、审计、身份认证、系统集成、数据导出和管理员交接。相反,也不必一开始让全公司参与:用一个跨职能、有真实依赖且周期可控的项目做试点,往往比大规模铺开更容易暴露问题。

四、专业判断逻辑:用准入、适配、验证三层筛选
1. 第一层:准入条件先做“通过或不通过”
准入条件是不能靠综合评分抵消的硬约束。比如,数据部署区域不符合企业政策、关键角色无法隔离、审计记录不可导出、供应商无法承诺必要的服务边界,均不应因为其他功能得分高而被“平均掉”。
我建议把准入分成四组,逐项指定责任人:IT 与信息安全负责部署、身份认证和审计;业务部门负责流程、权限和实际使用;采购与法务负责合同、数据处理和退出机制;架构团队负责集成、主数据和接口安全。供应商答复要留存书面依据,不能仅凭演示人员口头说明。
2. 第二层:按项目类型分配适配权重
所有工具都使用同一套比较维度,但权重应随项目类型变化。研发协同项目可以提高需求、缺陷、迭代和版本关联的权重;设备导入项目可以提高计划依赖、供应商协同、验收证据和变更控制的权重;组合治理项目则应更重视优先级、资源冲突和管理汇总。
下面的权重是帮助团队启动讨论的建议基准,不是行业统一标准。评分时,给每项维度设 1 至 5 分,并要求评分人引用演示记录、官方文档、PoC 截图或测试结果。没有证据的分数应标为“待验证”,不能由销售承诺直接填满。
| 评估维度 | 研发协同项目 | 设备导入项目 | 项目组合治理 | 评价焦点 |
|---|---|---|---|---|
| 计划与依赖管理 | 15% | 25% | 15% | 基线、里程碑、前后置关系、延期影响 |
| 跨部门流程与权限 | 15% | 20% | 15% | 责任交接、审批、供应商边界、操作留痕 |
| 研发对象关联 | 25% | 5% | 5% | 需求、缺陷、测试、版本及产品数据关联 |
| 资源与组合视图 | 10% | 10% | 25% | 多项目优先级、资源冲突、管理汇总 |
| 系统集成与数据治理 | 15% | 15% | 20% | 数据权威源、同步方式、异常处理 |
| 安全、部署与审计 | 10% | 10% | 10% | 满足组织的前置政策与治理要求 |
3. 第三层:用任务脚本做同条件 PoC
候选工具应执行同一组任务,而不是每家供应商各演示自己最强的一段。测试账户、项目样例、字段、权限角色和验收标准尽量保持一致。对关键流程应让未来实际使用者动手操作,评估其是否理解状态、责任和变更,而不是只由管理员代为操作。
一个可执行的 PoC 可以安排两到四周,覆盖一个代表性项目的核心链路。时间长度不是行业标准;项目依赖复杂或接口多时应适当延长。关键是测试范围足够真实,且结束时能回答“能不能用、需要配置什么、还缺什么、代价是多少”。
- 建立项目:创建项目模板、阶段、里程碑、任务负责人和审批角色。
- 维护计划:设置依赖、计划日期、基线和状态更新规则。
- 制造变更:调整一个关键日期,检查影响传播、历史记录和通知对象。
- 加入异常:模拟负责人变更、审批退回、供应商延期或权限不足。
- 核验集成:测试一个只读数据源和一个需要写回的场景,记录失败处理方式。
- 输出决策视图:让项目经理和管理者分别查看所需状态,不以管理员专属报表代替真实使用。
- 测量维护负担:记录新增字段、改流程、导入数据和维护权限所需的人时。

4. 把评分和证据分开,避免“总分高就买”
总分适合帮助整理讨论,不适合取代判断。一个工具可能在协作体验上分数很高,但无法满足部署要求;另一个工具可能计划能力强,却需要大量接口开发。建议在评分表中同时记录证据等级:已在 PoC 验证、官方文档确认、供应商书面承诺、尚未验证。只有明确证据状态,评分才有可审计性。
还要做敏感性分析:如果集成权重从 15% 上调到 25%,排名是否改变?如果某个硬条件不通过,是否还有备选?若轻微调整权重就令结论翻转,说明组织目标尚未对齐,应该先补需求澄清,而不是急着议价。
五、七款工具的适配判断:按工作方式找候选,不按名气排座次
1. Microsoft Project:优先验证计划深度和协作边界
当组织日常工作高度依赖项目计划、任务依赖、里程碑和日期推演时,可以把 Microsoft Project 放入候选。验证重点不应停在甘特图展示,而要确认计划基线如何建立、更新权限如何控制、多个计划如何汇总,以及项目经理与执行人员是否能在适合自己的工作界面中协作。
需要特别问清产品版本、授权组合、桌面与云端能力差异,以及与现有 Microsoft 身份和协作环境的具体关系。若团队实际需要的是组合资源规划、风险治理和跨系统数据汇总,单靠计划工具未必能覆盖所有需求,可能还要评估配套模块或其他平台。
2. Jira:优先验证研发工作流和跨部门可见性
Jira 常被研发团队用于管理工作项和工作流。对半导体研发组织,重点是需求、开发任务、缺陷、验证活动与版本之间是否能形成清晰关联,并确认不同团队的流程不会因配置自由度过高而逐渐分叉。
如果需求还包含工厂建设、供应商交付、管理层组合视图或复杂资源计划,不要默认研发工作流自然等同于企业项目治理。应检查需要哪些扩展、报表或集成,升级时如何维护配置,以及跨职能用户能否在不熟悉研发术语的情况下完成任务。
3. Planview:优先验证组合治理是否值得其实施复杂度
Planview 可作为项目组合和投资治理场景的候选,适合关注多项目优先级、组合状态和资源分配的组织。此类平台的价值不只是把项目放进一个列表,而是帮助管理者在资源有限时比较项目价值、风险和约束,并形成可执行的治理节奏。
代价也需要认真评估:组合管理通常要求较成熟的数据口径、项目分类、资源规则和管理流程。如果预算、资源、状态定义各部门仍不一致,平台可能把治理问题显性化,却不会自动替组织解决问题。PoC 应同时测试数据准备量、管理决策场景和后续管理员要求。
4. Smartsheet:优先验证表格迁移和规模治理
Smartsheet 适合列入从电子表格管理走向统一协作的评估范围。若团队已经习惯用表格维护任务、状态和汇总信息,迁移阻力可能较小;但“看起来像表格”并不意味着可以把所有旧表原样搬过去。
需要测量表格中的字段是否有统一定义、跨表依赖是否可靠、权限能否按项目和角色隔离、自动化规则如何维护,以及行数、附件和报表能力是否适合目标规模。迁移前先删减重复字段和历史噪声,往往比一次性导入更多数据更重要。
5. Wrike:优先验证工作入口、请求流转与项目治理的衔接
Wrike 可用于评估跨团队工作管理和请求流转场景。对于设备、工艺或数字化部门同时接收大量需求的组织,可以检查申请入口、分类、优先级、责任分配和进度反馈是否能够连成闭环。
选型时应把半导体项目真正需要的阶段门、长周期计划、风险跟踪、供应商协作和权限审计列入脚本。若产品演示展示了灵活工作流,要进一步确认谁能配置、配置是否有版本管理、流程调整是否会影响历史项目,避免将“能自定义”误读为“无需治理”。
6. Asana:优先验证团队采用与复杂工程计划之间的平衡
Asana 可作为强调协作可视化、任务责任和团队工作组织的候选。它适合用来测试用户能否快速理解任务状态、责任人与下一步动作,尤其是跨职能团队需要统一看到工作进展时。
对于长周期工程计划,需要进一步验证计划基线、复杂依赖、资源视图、审批留痕和企业级权限是否满足要求。若管理者需要项目组合层面的风险与资源决策,不要只根据单个团队对任务界面的评价作结论;项目级体验和组合级治理应分别验收。
7. PingCode:优先验证研发协作覆盖面与既有工具链连接
PingCode 可以作为研发项目和产品研发协作方向的候选之一,尤其适合组织希望围绕研发活动建立协同流程时评估。对于 100 人以上或中大型组织,不能只让一个小组确认任务页面是否好用,还应测试跨团队权限、组织结构、管理员治理、数据导出和规模化推广机制。
如果企业已经使用 PLM、代码托管、自动化测试或缺陷管理系统,要逐项确认连接方式、数据对象、身份映射、同步方向和异常处理,不把“可以集成”视为已完成验证。还要确认目标部署形态、服务边界、合同范围和功能版本是否符合组织要求。
如何使用七款比较:先用项目类型删掉明显不匹配的选项,再根据准入条件筛选,最后让少数候选执行统一 PoC。任何产品介绍都不能替代针对具体版本、合同和组织环境的核验。

六、案例与数据观察:用一个模拟项目说明 PoC 怎样验收
1. 模拟场景:新产品导入项目的计划链条
下面是用于说明测试方法的情景模拟,不是真实客户案例,也不代表半导体行业平均数据。假设一家企业启动新产品导入,项目跨研发、工艺、质量、采购和设备团队,目标是检查管理平台能否贯通任务、依赖、风险和决策,而不是证明某款产品一定适合所有企业。

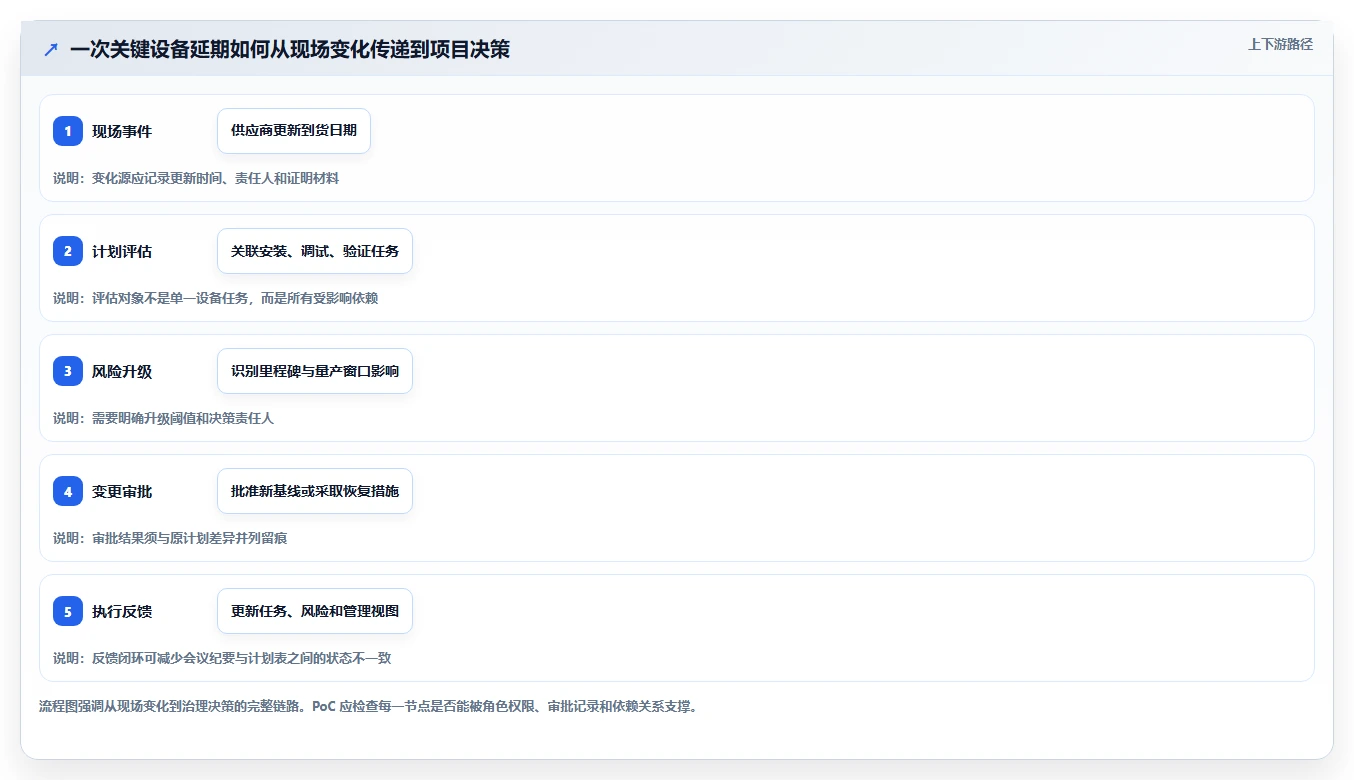

将项目拆成 42 个工作项、8 个关键里程碑和 5 个跨团队交接点,选取一个设备交付延期场景。测试人员先维护基线计划,再将设备到货节点顺延,要求工具展示后续安装、工艺验证和量产准备任务的影响;项目负责人提交恢复方案,管理者审批新基线,审计人员检查变更记录。
2. 测量“能否用”之外的维护成本
PoC 不应只问“功能有没有”,还要记录完成每个动作的实际投入。示意测试中,可统计创建模板所需管理员工时、普通用户完成周报所需时间、处理延期变更所需操作次数、同步接口失败后发现异常的时间,以及修改角色权限需要的步骤。建议每个数字都标注观察人、测试任务和版本,避免把不同团队的主观感受混成一个分数。

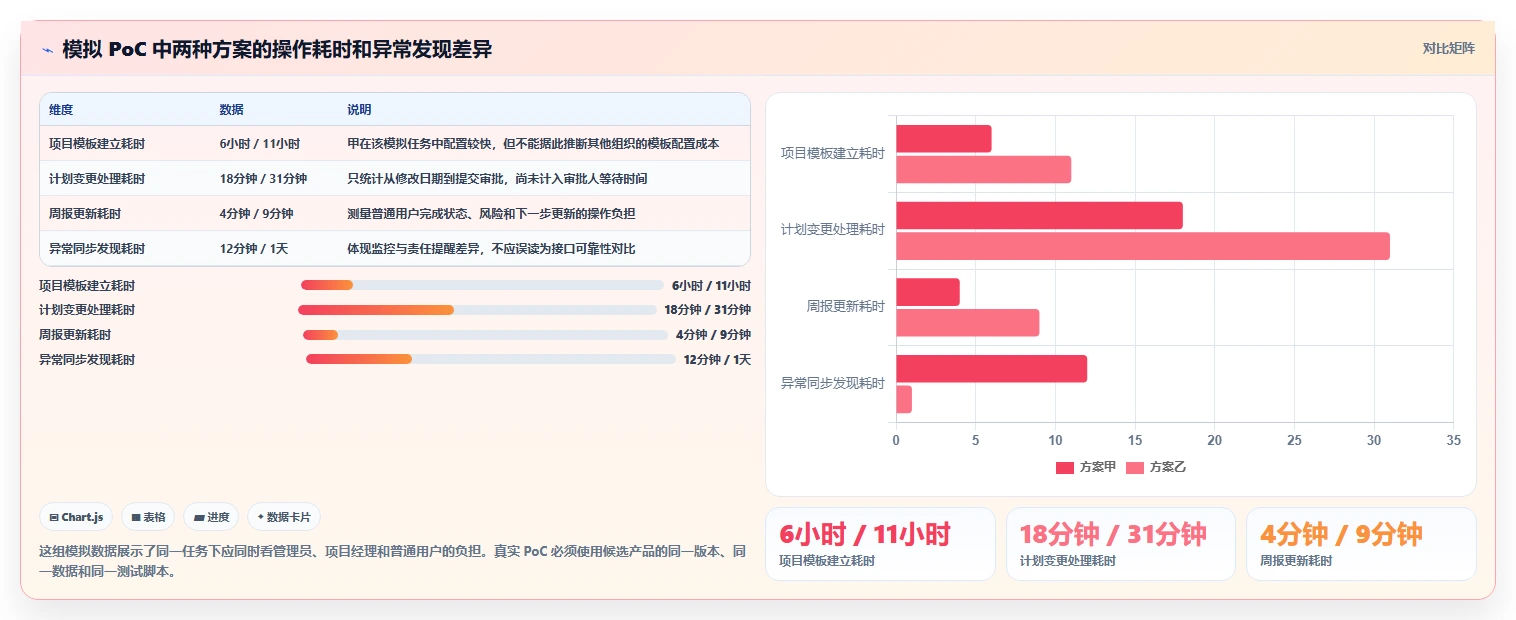

下表是一组样本推演数据,用于展示如何比较过程成本。数字并非任何真实产品的测量结果,也不是采购承诺。企业应由实际 PoC 重测后再决定是否采信。
| 测试项 | 候选方案甲 | 候选方案乙 | 需要确认的含义 |
|---|---|---|---|
| 建立项目模板 | 管理员 6 小时 | 管理员 11 小时 | 包括字段、权限、阶段、依赖和审批配置,不含供应商预先准备时间 |
| 执行一次计划变更 | 项目经理 18 分钟 | 项目经理 31 分钟 | 从修改日期到完成影响检查、审批提交与通知的总耗时 |
| 识别受影响任务 | 自动关联 7 项,人工复核 2 项 | 人工核对 9 项 | 自动关联仍需验证依赖完整性,不能只比较自动化比例 |
| 普通用户周报更新 | 平均 4 分钟 | 平均 9 分钟 | 统计用户完成状态、风险和下一步更新所需时间 |
| 异常同步发现 | 系统提示后 12 分钟 | 次日人工核对发现 | 记录异常发生到责任人发现的间隔,不等于接口稳定性指标 |
3. 用情景结果说明“自动化”不等于“风险消失”
假设候选方案甲可以根据依赖关系关联 7 项受影响任务,但仍有 2 项需要人工确认。采购评审不能把它写成“延期影响自动计算完成”,而应进一步检查遗漏原因:依赖关系未建模、任务在外部系统中,还是业务影响本来就需要专业判断。自动关联减少的是搜寻范围,是否降低项目风险,取决于关系数据是否完整以及决策是否及时。
同理,周报更新用时较短,不一定代表项目管理质量更高。如果用户只更新百分比而不记录阻塞原因,管理层仍无法采取行动。PoC 应至少把可操作性、数据完整度和决策有效性分开观察,避免用单一“效率提升百分比”包装复杂结果。

4. 设定验收门槛,而不是试完以后凭印象投票
试点前先写清楚通过条件,例如:关键任务变更须保留原基线;高风险项必须有负责人和复查日期;角色权限不能让无关供应商查看内部数据;接口失败需可追踪;项目状态更新须在业务约定的周期内完成。这些是组织的建议验收门槛,不是通用法规或行业标准。
还可以把门槛分为“必须通过”“可接受补救”“暂不支持”。必须通过项直接决定候选是否保留;可补救项应写明成本、责任人和完成日期;暂不支持项要评估对业务的实际影响。这样的结果比“用户打分 4.2 分”更有助于采购、IT 和业务负责人达成共识。
七、实施建议:从流程边界开始,分阶段形成可维护的平台
1. 阶段一:梳理流程与数据责任,先减少重复录入
实施启动前,先列出项目类型、关键阶段、角色、审批节点、管理报表和现有数据源。对每个字段标记维护者和权威来源,特别是项目状态、产品版本、采购状态、设备交付、风险等级与里程碑日期。没有明确责任人的字段,先不要急着做成必填项。
同时保留足够弹性。不同项目可以共享基本治理框架,但不必共享所有字段和审批节点。常见做法是定义少量公共字段和阶段,再通过项目类型模板承载差异。这样既能形成组合汇总,又不至于把设备导入和研发项目硬塞进同一套复杂流程。
2. 阶段二:选代表性项目试点,不挑最简单的,也不挑最难的
试点最好能覆盖两个以上职能团队、存在真实任务依赖、有明确项目负责人,并能在合理周期内观察至少一次状态更新或计划变化。不要挑完全没有跨部门协作的演示项目,也不要一开始就选择涉及最多系统、最长周期和最高敏感数据的项目。
试点期间建立问题台账,区分产品限制、配置不足、流程未定和培训问题。这个分类很重要:若团队把流程争议误判为软件缺陷,可能会不断增加定制;若把产品限制误判为培训问题,则会让用户反复绕行,最终降低采用率。
3. 阶段三:优先上线最小治理闭环
第一阶段通常不需要把所有分析报表和自动化规则都做完。先让项目创建、负责人、计划、依赖、风险、变更审批和管理汇总形成闭环,确保关键状态有来源、有责任人、有更新节奏。等项目数据稳定后,再扩展资源预测、成本分析或组合优先级模型。
每新增一项自动化,都要问它减少了什么人工动作、由谁维护、失效时如何发现。若一个自动化规则只有某位管理员理解,人员变动后可能成为隐形故障点。配置文档、变更审核和管理员备份,应该作为实施交付的一部分。
4. 阶段四:设立平台治理角色和持续复盘节奏
上线不是项目结束。企业需要明确平台负责人、业务流程负责人、数据负责人和技术管理员的职责。平台负责人维护公共规则;业务负责人确认流程是否仍有效;数据负责人处理主数据和质量问题;技术管理员管理身份、权限、接口和升级。
建议至少定期复盘四类信号:项目状态是否按期更新、逾期任务是否有行动计划、关键字段缺失率是否下降、用户是否在工具之外另建平行表格。若平台使用率看似不错,但重要决策仍在邮件和表格中完成,问题可能不是培训不够,而是数据、权限或流程设计没有覆盖真实工作。

八、不同情况下的行动建议与取舍
1. 小团队、单项目:优先控制配置和维护成本
如果团队规模较小、项目数量有限、流程相对稳定,可以优先选择上线门槛低、团队容易采用的工具。不要为了未来可能出现的复杂组合治理,一开始就购买超出当前需要的模块。必要的底线仍应保留:关键任务有负责人和日期、计划变化能追踪、项目资料可导出、权限符合组织要求。
取舍重点是“眼前能用”与“未来可扩展”。轻量工具可能减少初期实施投入,但需要评估项目数量上升后是否能够统一治理;复杂平台可提供更深的治理能力,却可能增加配置和管理员负担。先明确未来两三年预计的项目规模与管理方式,再判断扩展能力是否值得提前支付成本。
2. 多部门并行项目:优先看权限、流程与组合视图
跨部门协作频繁时,建议把权限模型、审批、风险升级、项目汇总和数据责任放在高权重位置。PoC 至少纳入一个项目经理、一个执行团队成员、一个部门负责人和一个 IT 管理员,分别验证他们能否看到并完成自己的工作。
代价是流程治理需要更多前期共识。若各部门不愿统一关键状态定义,平台可能出现多个模板、重复报表和各自为政的数据口径。此时不应简单强推所有流程完全一致,而应先统一最小公共字段、风险语义和管理指标,再允许项目类型保留必要差异。
3. 研发与产品数据关联紧密:优先验证对象关系和同步质量
研发项目和产品数据联系紧密时,应重点验证需求、版本、缺陷、测试结果、设计变更与项目任务的关联是否可追溯。数据可以链接到原系统,也可以通过接口同步,但要明确谁是主数据维护者、谁对同步错误负责,以及权限是否能沿数据关系正确传递。
如果团队为了得到统一页面而把所有数据复制进项目平台,短期可能方便汇总,长期却可能形成多份真相。反过来,若只放外部链接而没有必要的项目状态或异常提醒,项目管理者又可能看不到关键变化。合适的平衡通常是:权威数据留在专业系统,项目平台保留决策所需的状态、责任、依赖和证据入口。
4. 有严格部署和安全要求:先筛方案,再谈体验
对数据驻留、网络隔离、访问审计、供应商支持路径或特定身份认证有硬性要求的企业,应把这些条件放在供应商长名单之前确认。要求对方说明具体产品版本、部署架构、数据处理范围、备份与恢复责任、日志可见性、升级流程和合同承诺,必要时由安全与法务共同审查。
取舍在于部署灵活度和运维复杂度。特定部署方式可能更符合组织要求,但也可能增加升级、运维、扩容和接口维护责任。不要把部署选项视为单纯的采购标签,而要计算企业自身是否具备长期维护对应架构的人员与流程。
5. 正在从表格迁移:先治理数据,再迁移记录
如果现有项目依赖大量表格,先盘点重复模板、字段含义、更新频率、数据所有者和历史保留要求。迁移前做一次字段清理,避免把过期字段、私人计算列和历史错误一并固化为新平台标准。试点只迁移支持当前决策所需的数据,历史档案可采用归档或链接方式保留。
容易被低估的是表格里隐藏的业务规则:某一列的颜色可能表示风险,某个批注可能记录批准依据,某个公式可能计算阶段状态。迁移团队应访问实际维护表格的人,确认规则而不只是导入数据。若无法说明一列数据由谁维护、如何计算、供谁决策,就先不要把它设成新系统的权威字段。

九、结语:采购不是终点,能否持续维护才是选型结果
1. 把下一步拆成三个可执行动作
第一,选出一类最重要的项目场景,明确参与部门、数据源、关键节点和不可妥协的部署条件。不要先问“全公司用哪款”,先明确最需要解决的管理问题。
第二,把功能需求改写成可验证的任务脚本,准备一条包含依赖变化、审批和异常处理的测试链。让业务用户、IT、安全和采购共同参与评分,并把每个判断对应到实际证据。
第三,对少数候选做同条件 PoC,记录操作耗时、维护工时、权限结果、集成异常和用户反馈。试点结束后形成“通过项、补救项、风险项、退出条件”四张清单,再进入商务谈判。
2. 最终判断:最合适的工具,是让变化有责任、有路径、有证据的工具
半导体项目管理软件的价值,不在于把每项工作都显示在一个大屏幕上,而在于让计划变化能够被识别,让受影响的人及时采取行动,让管理者看到数据从哪里来、谁对它负责。能画甘特图只是起点,能不能让依赖、风险、决策和执行形成可信闭环,才是企业级选型的分水岭。
七款工具各有需要验证的方向,没有脱离版本、流程、部署和组织能力的绝对答案。先定边界,再定权重;先测真实场景,再谈采购;先建最小治理闭环,再扩展自动化。如果团队只能带走一个行动建议,就从一个真实延期场景开始:让候选系统现场展示变化如何传播、审批如何留痕、数据如何回到执行者手中。这个测试通常比再看十页功能介绍更接近正确答案。
常见问题解答(FAQ)
1. 半导体企业选项目管理软件,最应该先看什么?
我正在为研发和工程团队筛选项目管理软件,发现每家厂商都强调协作、看板和报表。我们既有研发项目,也有设备导入和产线改造,我不确定应该先按部门选,还是先按项目类型选。
建议先按项目类型和管理边界筛选,而不是按部门或功能数量筛选。研发、设备导入、工厂建设的参与角色、审批节点和计划颗粒度可能不同;如果把它们混成一个需求清单,演示时容易觉得样样都能做,落地后却发现流程不合用。先盘点近一年最常见的项目,记录参与部门、关键里程碑、变更方式、汇报对象,以及需要连接的现有系统。
再把需求分成“必须满足”和“可以后续配置”,优先验证计划依赖、权限、变更追踪和报表是否能覆盖真实流程。
2. 对比7款企业级工具时,怎样避免被功能清单带偏?
我准备把几款候选工具放进同一张表比较,但不同厂商的功能名称和演示口径差别很大。只看功能打勾似乎区分不出实际效果,我想知道怎样比较才更接近上线后的真实使用情况。
不要只统计功能“有或没有”,要用同一组任务测试每款工具。可设置六项评分:计划与依赖、跨团队流程、变更与风险、资源或组合视图、集成验证、部署与权限治理;每项按0,5分评分,并为每个分数附上演示记录或文档证据。例如,“支持集成”不能直接记满分:要确认是原生连接、公开接口、第三方连接器,还是需要定制开发。
总分可作为候选排序参考,但安全、部署和关键系统衔接若不符合要求,应作为淘汰条件,而不是让其他高分抵消。
3. 怎么验证项目管理软件能否和企业现有系统配合?
我担心厂商说的“支持集成”只是能展示接口文档,真正连接后还要额外开发。公司已有业务和工程系统,我想在采购前弄清楚数据是否能同步、出了错误由谁处理,以及后续维护会不会变成隐性成本。
在采购前,先画出需要交换的数据和责任边界:例如项目编号、里程碑、责任人和状态分别由哪个系统维护,哪些字段只读,哪些允许回写。要求供应商说明连接方式、同步频率、权限继承、失败重试、日志查询和版本变更影响;“有接口”本身不等于已经满足业务集成。
PoC中至少安排一次正常同步和一次异常测试,例如字段缺失、权限不足或重复记录,观察是否有清晰的错误提示与处理路径。将开发、测试、接口维护和升级适配成本单列,避免只比较软件授权费用。
4. 半导体项目管理软件实施前,PoC应该怎样设计才有参考价值?
我不想只看厂商准备好的标准演示,因为实际项目经常会改计划、加审批或跨部门协作。我们团队规模有限,也担心试点做得太大拖慢项目,所以想知道怎样用较小范围测出关键风险。
挑一个有代表性的真实项目做短周期试点,覆盖计划建立、任务依赖、审批、一次计划变更、状态汇报和权限检查。试点开始前先写验收标准,例如关键里程碑能否追踪、变更记录是否可查、跨部门成员是否只能访问获准内容;不要在试点结束后再临时改标准。同时记录配置工时、培训问题、数据整理时间和未解决事项。
若工具只有经过大量定制才能完成核心流程,要把这些工作量纳入总成本;若关键需求无法验证,则先列为采购风险,而不是用厂商口头承诺替代证据。
核心关键词
文章包含AI辅助创作:2026年半导体项目管理软件选型指南:7款企业级工具对比与实施建议,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/159375
读者评论
把关键设备延期作为 PoC 场景很实用,能同时检查依赖分析、审批留痕和计划基线,而不只是看界面演示。
文中强调项目平台不替代 MES、ERP、PLM,这点对接口设计很重要;数据由谁维护、冲突如何处理,确实应在采购前明确。
七款工具的分值明确是预检假设而非实测排名,这种说明比较严谨,实际选型仍要结合具体版本和业务场景验证。
除了许可证费用,数据整理、接口开发和长期维护也会影响总成本。建议采购评估时统一用户范围和部署条件再比较报价。
文章提到状态口径不统一会削弱看板价值。若进度、风险和预计完成日期没有明确责任人与定义,换软件也难以解决管理问题。
