2026年制造业项目管理软件选型指南:9款主流系统深度对比

制造业采购项目管理软件时,最容易花错钱的情况,往往不是买少了功能,而是把三种不同的问题当成了同一个问题:项目进度没人追、生产现场看不清、经营数据对不上。它们分别可能需要项目协同工具、MES 或 ERP 能力;把三者统称为“制造业项目管理”,再按功能数量排出九款软件名次,选型结论很容易失真。

这份《2026年制造业项目管理软件选型指南:9款主流系统深度对比》不把九款产品包装成同类竞品,也不提供未经验证的价格、客户成效或排名。我会先拆分管理对象,再比较 PingCode、Microsoft Project、Jira、Asana、ClickUp、Wrike、SAP Project System、Oracle Primavera P6 和 Siemens Teamcenter 的产品定位、可能适配的场景与采购验证重点。

涉及版本、部署、行业方案和具体功能时,仍须以厂商当前资料、合同范围和实际演示为准。

一、先给结论:制造业选型,先找管理断点,再看软件名称

1. 软件名称不能替代问题定义

如果问题是研发任务、里程碑、责任人和跨部门协同失控,优先考察项目管理或研发协同平台;如果问题是物料、订单、库存、成本与财务数据脱节,通常要评估 ERP;如果问题发生在工序报工、质量追溯、设备数据或车间执行,则应把 MES 纳入讨论。

这不是说一家企业必须买三套系统,而是说三类系统承担的管理对象不同。一个软件可能覆盖相邻能力,但“产品页面上出现某个功能词”不等于它能替代完整的业务系统。采购前要问清:该能力是标准模块、配置实现、接口集成,还是需要单独开发。

2. 九款产品不是一条赛道上的九个名次

下表是选型入口,不是排行榜。产品定位可能因版本、部署方式、地区方案和授权范围而变化;我更建议把每一行看成“待验证假设”,而不是厂商能力的最终结论。

产品 比较时的定位假设 优先验证的制造业场景 主要边界问题
PingCode 项目管理与研发协同平台 研发、产品开发、NPI及跨部门项目协同;可重点评估中大型企业及100人以上组织的协作需求 是否覆盖企业需要的工程数据、物料、车间执行及现有系统集成,须逐项核验
Microsoft Project 项目计划与进度管理工具 计划编制、依赖关系、资源安排及里程碑管理 项目计划如何与生产、采购、成本和现场数据同步
Jira 工作流与研发任务管理平台 研发任务、缺陷、版本及跨团队工作流管理 制造业务的数据对象、工程变更和非研发流程是否需要扩展或集成
Asana 团队任务与项目协同工具 跨部门任务跟踪、责任协作和项目状态汇总 复杂计划、制造主数据、权限治理及本地化要求
ClickUp 多视图任务与工作协同平台 任务、文档、看板和项目视图整合的试点场景 复杂流程、数据治理、系统集成及规模化管理能力要通过演示验证
Wrike 工作管理与项目协同平台 跨部门项目组合、工作请求和进度可视化 计划深度、工厂现场连接与企业级部署要求是否匹配
SAP Project System 企业资源计划体系中的项目管理能力 项目结构、预算、成本与企业经营流程关联 具体版本、许可、配置及与既有 SAP 环境的关系
Oracle Primavera P6 大型项目计划与进度控制工具 长周期、复杂依赖、多承包方或工程建设类项目计划 日常任务协同、工厂数据集成和操作复杂度是否适合目标团队
Siemens Teamcenter 产品生命周期管理平台 产品数据、工程协同及研发到制造的数据衔接 项目管理能力与 PLM、ERP、MES 的职责边界及总体实施范围

3. 最重要的判断是“主系统是谁”

项目管理工具可以成为任务与里程碑的协作入口,却未必适合做物料库存或财务成本的权威数据源。ERP、MES、PLM 也可能包含项目或任务能力,但是否足以承担企业的跨部门项目治理,必须通过真实流程测试。

我的选型原则是:每类关键数据只设一个权威来源,其他系统通过接口或受控流程消费数据。例如,项目平台显示采购状态时,要说清状态从 ERP 获取、由人工维护,还是由接口同步;如果三个部门都能改同一字段,系统再多也只会更快地产生冲突。

2026年制造业项目管理软件选型指南:9款主流系统深度对比

二、背景与真实场景:制造项目为什么容易“进度看起来正常,交付却已失控”

1. 计划存在,但计划之间没有传递

在按订单生产或非标装备交付中,一个客户项目通常包含设计评审、长周期物料采购、工艺准备、生产、检验、包装、现场安装等节点。项目经理看到的甘特图可能仍是“按计划进行”,采购系统里却显示关键件延期,车间又已经根据另一个优先级安排了产能。

这类问题的根因通常不是缺一张更漂亮的项目看板,而是项目计划、采购计划和生产计划之间缺少明确的状态传递规则。比如采购交期变化后,谁负责更新项目里程碑?延期达到几天后要触发重新排程?项目负责人能否看到受影响的工单?这些规则不清楚,软件无法替企业自动形成一致答案。

2. 里程碑按时,不等于项目健康

制造业项目里,一个节点可以按时“关闭”,但关闭的依据可能只是负责人手工勾选。真实的完成定义应尽量与可核验的业务事件绑定:图纸是否批准、物料是否齐套、首件是否通过、测试报告是否归档、客户验收是否完成。

因此,我不会只问供应商“有没有里程碑、甘特图和延期预警”,还会要求演示一个跨部门场景:物料交期变化后,项目节点如何变更;变更如何通知生产计划;现场执行的状态如何回传;最后谁有权确认风险关闭。能否走通一条真实事件链,比演示十种视图更有判断价值。

3. 现场变化会持续反过来影响项目计划

工厂计划不是一次排定就不会变化。设备停机、质量返工、急单插入、供应商交期调整,都可能改变原有交付路径。如果项目系统只负责“向下发计划”,却没有办法接收执行进展和异常,项目状态最终还是依赖会议纪要、表格和人工催问。

选型时要把数据闭环拆成三个动作:谁产生数据、谁维护数据、谁依据数据决策。譬如工序完成状态由报工产生,采购状态由 ERP 或采购系统提供,项目经理负责解释对交期的影响。让一个岗位重复录入同一事实,不是数字化闭环,而是把纸面流程搬进软件。

2026年制造业项目管理软件选型指南:9款主流系统深度对比

三、常见误区:功能表看起来齐全,为什么落地后还是绕回 Excel

1. 把“制造业项目管理软件”当成固定品类

搜索结果中,ERP、MES、车间管理和项目管理常被放在相邻位置。这样的词语相邻并不意味着它们可以互相替代。项目管理侧重工作分解、责任、时间、风险与协作;ERP 偏向企业资源和经营数据;MES 通常关注现场执行及生产过程;PLM 则常用于产品数据和工程协同。

企业确实可能需要一个覆盖多个环节的综合方案,但“综合”应通过产品模块、数据模型、集成架构和合同范围来证明。不能仅凭“全流程”“一体化”等宣传词,推断某产品已经覆盖企业的全部业务对象。

2. 只看甘特图,不核对计划维护成本

甘特图能表达任务时间和依赖关系,却不能自动保证数据可信。若每次计划调整都要项目助理逐条改动几十个任务,计划图再完整,也会因维护成本过高而迅速过期。复杂项目还要明确基线、变更审批、关键路径和多项目资源冲突如何处理。

演示时建议设置一项实际测试:把一个关键物料延期五天,观察系统能否定位受影响的任务、提醒责任人、记录基线变化,并保留调整前后的原因。若供应商只演示拖动任务条,不展示变更记录和责任闭环,关键能力仍然没有被证明。

3. 把“可配置”理解成“无需实施”

很多项目管理平台允许设置字段、流程和权限,但企业上线仍要完成数据字典、角色模型、流程边界、接口映射和历史数据迁移。配置能力越灵活,越需要治理规则;否则不同事业部会各自定义“延期”“完成”“风险”等词,最后无法跨项目比较。

报价中也应拆开软件订阅或许可、实施服务、接口开发、数据迁移、培训、运维和后续升级。公开价格不完整时,不应拿一个基础账号价格推算企业总投入,更不能把厂商演示中的样例流程当作合同交付承诺。

4. 只用一个部门的成功试点推断全厂适用

一个研发团队能顺利使用任务看板,不代表采购、生产、质量、服务团队也能直接采用同一套流程。研发任务变化频繁、生产工单强调执行记录、质量问题需要追溯,三者对字段、权限和审批证据的要求并不相同。

我建议试点至少覆盖一个项目负责人、一名计划人员、一个执行部门和一位系统管理员。若只让管理员配置、项目经理看板,却不让实际录入数据的人参与验收,试点证明的只是页面能打开,不是流程能运行。

5. 看到“支持集成”,却没有问清集成对象和失败处理

“支持 API”只是技术入口,不等于完成业务集成。需要核对接口方向、同步频率、字段映射、异常重试、权限认证、日志审计和数据冲突处理。实时同步、定时同步和人工导入的成本及风险完全不同。

尤其要问:当项目平台与 ERP 中的交期不一致时,以哪个系统为准?接口失败后由谁发现?数据恢复后如何避免重复创建任务?没有这些答案,集成方案很可能只在正常演示路径里成立。

2026年制造业项目管理软件选型指南:9款主流系统深度对比

四、专业判断逻辑:用统一口径比较九款软件

1. 先按管理对象分组,不要把九款产品硬塞进同一张功能榜

PingCode、Jira、Asana、ClickUp 和 Wrike,适合先作为项目协同或工作管理候选来验证;Microsoft Project 适合重点核对项目计划和进度管理深度;SAP Project System 和 Oracle Primavera P6 分别应结合企业资源计划体系及大型项目控制需求评估;Siemens Teamcenter 则更应从产品数据与工程协同边界切入。

这只是比较入口,不是对产品能力的完整判定。不同产品可能通过模块、合作伙伴方案、集成或定制扩展场景。决定是否入围的关键,不是它是否“也有任务功能”,而是它能否以可接受的成本和治理方式,解决企业最优先的管理断点。

2. 建立八项证据维度,按权重而不是印象打分

我通常把选型需求分成八项:目标流程覆盖、计划与变更控制、制造数据关联、集成与主数据、权限审计、部署安全、实施服务和总拥有成本。权重应由企业自己确定,不能把示意权重伪装成行业标准。

对于订单交付型装备企业,计划与变更、采购生产协同可能权重更高;对于研发驱动型企业,需求、版本、评审和工程变更可能更重要;对于项目型工程组织,关键路径、多项目资源和承包商计划则可能排在前面。

评估维度 建议验证问题 证据等级
目标流程覆盖 能否用一个真实项目演示从立项到验收的流程?哪些节点需另建系统? 现场演示、流程清单、合同模块范围
计划与变更控制 是否支持基线、依赖、延期影响、审批和审计记录? 测试脚本、变更日志、版本说明
制造数据关联 项目能否关联物料、BOM、工单、质量记录或成本?采用何种数据源? 数据模型、接口说明、样例记录
系统集成 接口如何鉴权、同步、重试和处理冲突?费用由谁承担? 接口文档、集成方案、服务报价
权限与审计 能否按项目、部门、角色及数据敏感级别控制访问并追溯修改? 权限演示、安全资料、审计日志
部署与安全 支持哪些部署形态?数据位置、备份、恢复及升级责任是什么? 当前版本资料、合同与安全说明
实施与服务 谁负责流程梳理、培训、上线支持及问题响应?交付物如何验收? 实施计划、服务范围、验收条款
总拥有成本 三年内许可、实施、接口、运维、升级和退出成本如何计算? 分项报价、续费条款、退出方案

3. 设定评分前,先定义“通过线”

有些条件不该被其他高分抵消。例如系统无法满足企业的数据驻留要求、不能留下关键变更记录、无法连接必须保留的业务系统,便可能直接淘汰。采购团队应区分硬性门槛与可加权评分项。

对剩余候选方案再评分,要求每个分数附证据:官网或产品手册说明、演示记录、接口文档、合同条款或用户验证。若仅凭销售口头承诺打分,建议标记为“待证实”,而不是当作已满足。

2026年制造业项目管理软件选型指南:9款主流系统深度对比

4. 用“标准支持、配置实现、接口集成、定制开发”拆解能力

供应商说“可以做到”时,我会把回答追问到实现方式。标准支持通常意味着产品已有相应能力;配置实现需要确认管理员可否维护及升级影响;接口集成依赖外部系统和数据治理;定制开发则要讨论交付周期、后续维护、版本升级和产权归属。

同一个“项目成本看板”,如果只是导入一张 Excel,与自动读取 ERP 实际成本不是一回事。对比表不能只写“有成本管理”,应记录成本数据从哪里来、刷新频率是多少、异常由谁处理、是否计入实施费用。

五、九款主流系统深度对比:逐款看场景与验证重点

1. PingCode:评估研发与跨部门项目协同时,重点看工程数据边界

PingCode 可作为研发管理、项目协同类候选之一。对于研发团队与制造部门协作的企业,评估重点不只是任务看板,而是需求、评审、版本、工程变更和制造交接之间能否建立稳定关联。它主要服务中大型企业及100人以上组织,这类组织通常更应提前确认权限治理、跨团队流程、数据集成和推广机制。

我会要求供应商演示一条完整的NPI路径:需求如何拆成工作项,评审结论如何留痕,设计变更怎样关联影响范围,制造端如何获得已批准的信息。若某些制造数据需要通过 ERP、PLM 或 MES 提供,应明确接口责任、主数据归属和是否属于合同交付范围。

适配判断:研发流程协同、跨团队工作可视化是优先考察点;不应仅凭项目管理功能就认定其能取代 ERP、MES 或完整的产品数据管理体系。最终能力以当期产品文档和演示为准。

2. Microsoft Project:计划管理要与执行数据形成闭环

Microsoft Project 的比较重点是计划编制、任务依赖、进度控制和资源安排是否符合项目经理的工作方式。企业若已有 Microsoft 生态,也要分别核对当前采用的产品版本、许可模式、集成方式和管理能力,不能把不同版本的功能混为一谈。

制造企业演示时应把采购延期、生产任务调整和客户交付日期变化放在同一条测试链上。需要确认项目计划是人工更新,还是能接收业务系统数据;关键路径是否可解释;基线变更是否留记录;现场人员是否能以足够低的成本回报进度。

适配判断:对计划控制有明确要求的项目团队可纳入比较。若关键问题是工序执行、库存准确或质量追溯,单靠项目计划软件通常不能解决这些系统层面的管理需求。

3. Jira:研发工作流适配度,要和非研发流程分开验收

Jira 常被用于研发任务、缺陷、版本和工作流管理。制造企业若研发团队已经采用成熟的任务流程,可以评估它如何承接需求、缺陷、发布及跨团队协作;但不应直接把研发流程中的状态模型复制到采购、质量或生产管理。

演示要求可以很具体:一项设计问题如何从提出进入评审,如何分配责任人,如何关联版本与测试结果,如何判断问题关闭;再进一步确认该记录能否与 PLM、ERP 或 MES 中的对象建立可追溯关联。需要扩展的环节应标为配置、集成或开发。

适配判断:当重点在软件研发、嵌入式开发或研发工作流时,值得验证其流程匹配度。若项目管理对象主要是工厂订单、设备改造和现场工单,必须把制造业务建模成本列入评估。

4. Asana:适合先核对跨部门协同是否足够简单

Asana 可作为团队任务及项目协同平台的候选。对于项目状态分散在邮件、表格和会议纪要中的组织,重点测试任务责任、截止日期、依赖、提醒、项目视图和跨团队可见性是否能改善信息传递。

制造场景的验证不能停留在市场、设计或办公室团队的演示。要看工厂用户是否能快速上手、是否支持企业所需的权限和审批模式、任务能否关联正式的物料或工单记录,以及部署与数据治理要求是否满足内部规范。

适配判断:如果核心是轻量跨部门任务协同,可将其放入短名单;如果需要复杂资源计划、工程数据管理或生产执行,必须另行验证系统组合,不能把协同视图当作业务系统本身。

5. ClickUp:多视图带来灵活性,也会增加治理要求

ClickUp 可从任务、文档和多种工作视图的整合能力切入评估。对中小型试点团队而言,灵活视图可能有助于较快搭建工作空间;但制造企业更要检查多个部门长期使用后,字段、状态、权限和报表定义能否保持一致。

试点应同时观察普通用户和管理员的工作量。任务建起来有多快固然重要,字段变更后旧数据如何处理、不同部门的流程怎样隔离、关键记录能否审计,同样关系到规模化使用。还要核实当前可用版本的部署、集成和服务范围。

适配判断:适合将灵活协同作为重点问题进行试用。若企业有严格的主数据、审计或多系统集成要求,应把治理和技术验证放在易用性演示之前。

6. Wrike:关注工作请求、项目组合与执行状态的一致性

Wrike 可作为工作管理和跨部门项目协同候选,评估时可以聚焦项目请求入口、任务分派、组合视图、进度追踪及管理汇总。对于多个部门同时承接项目的组织,应该验证管理层看到的组合状态是否来自统一规则,而不是由各团队各自填报后简单汇总。

在制造企业中,项目组合往往要连接投资审批、工程实施、资源负荷与业务交付。采购团队需要确认这些能力在目标版本中如何实现、是否依赖额外模块或集成,以及项目变更如何传递给执行部门。

适配判断:跨部门工作请求和项目状态汇总值得重点验证;涉及车间执行、生产计划或产品主数据时,要进一步明确其自身能力与外部系统的分工。

7. SAP Project System:价值要结合企业现有资源计划环境判断

SAP Project System 应放在企业资源计划体系和整体架构中考察。对已使用相关 SAP 环境的企业,项目结构、预算、成本与经营数据之间的关联可能是评估重点;对没有相关基础的企业,则不能只看功能清单,还要评估实施范围、顾问资源、数据治理和长期维护成本。

采购时应让实施方说明具体版本、模块范围、项目结构如何映射企业流程、哪些成本数据来自现有财务或控制体系,以及跨系统用户如何使用。涉及许可与实施费用时,必须以正式报价和合同为准,不宜引用脱离版本和范围的通用数字。

适配判断:已有相应企业系统基础、且项目需要与预算和成本管理紧密关联的组织,应重点评估整体方案;不应仅为获得一个项目视图,就忽略总体架构和实施复杂度。

8. Oracle Primavera P6:大型计划的深度要匹配团队的日常执行能力

Oracle Primavera P6 可从复杂项目计划、依赖关系、进度控制和多方协同角度评估,尤其要判断企业是否确实存在长周期、多承包方、关键路径复杂或项目组合管控需求。

项目计划越细,维护计划所需的专业能力和数据纪律也越高。演示时要检查计划员如何更新状态、团队如何提交实际进度、延误如何反映到关键路径,以及管理人员如何看到可信的偏差。若组织只需要简单任务跟踪,复杂计划体系可能成为额外管理负担。

适配判断:适用于需要精细计划控制的项目场景进行深入验证;若主要需求是日常轻量协作,需比较其学习、维护和实施成本是否值得。

9. Siemens Teamcenter:从产品数据协同出发,而非只看项目任务

Siemens Teamcenter 应优先从产品生命周期管理和工程数据协同角度分析。对于设计、变更、产品配置和制造衔接复杂的企业,关键问题是产品数据如何形成权威版本、变更如何影响下游、项目任务是否能关联正式工程对象。

要厘清项目管理、PLM、ERP、MES 的边界:哪一个系统管理产品结构,哪一个记录订单和成本,哪一个负责车间执行,项目平台又在哪个环节承担计划与责任协同。若没有清楚的数据责任矩阵,增加 PLM 或项目模块后反而可能出现重复建档。

适配判断:当产品数据和工程变更是关键管理对象时,值得进行架构级评估;若企业只缺普通任务跟踪,不应把 PLM 的总体实施范围与轻量工具直接按单价比较。

10. 比较结果要输出“适配理由”,而不是一个总分

九款软件中,通用协同平台、计划工具、企业资源计划模块、项目控制工具和 PLM 平台并不完全可比。即使做评分,也应按企业场景分别计算,并附上证据、未知项和实施假设。一个总分掩盖的,往往正是采购后最难处理的系统边界。

对每个候选方案,我会要求评审结果用四句话说明:它主要解决哪个断点;哪些能力已验证;哪些能力依赖集成或定制;企业需要承担哪些流程和数据治理工作。若这四句话写不出来,采购团队很可能还没有真正理解方案。

2026年制造业项目管理软件选型指南:9款主流系统深度对比

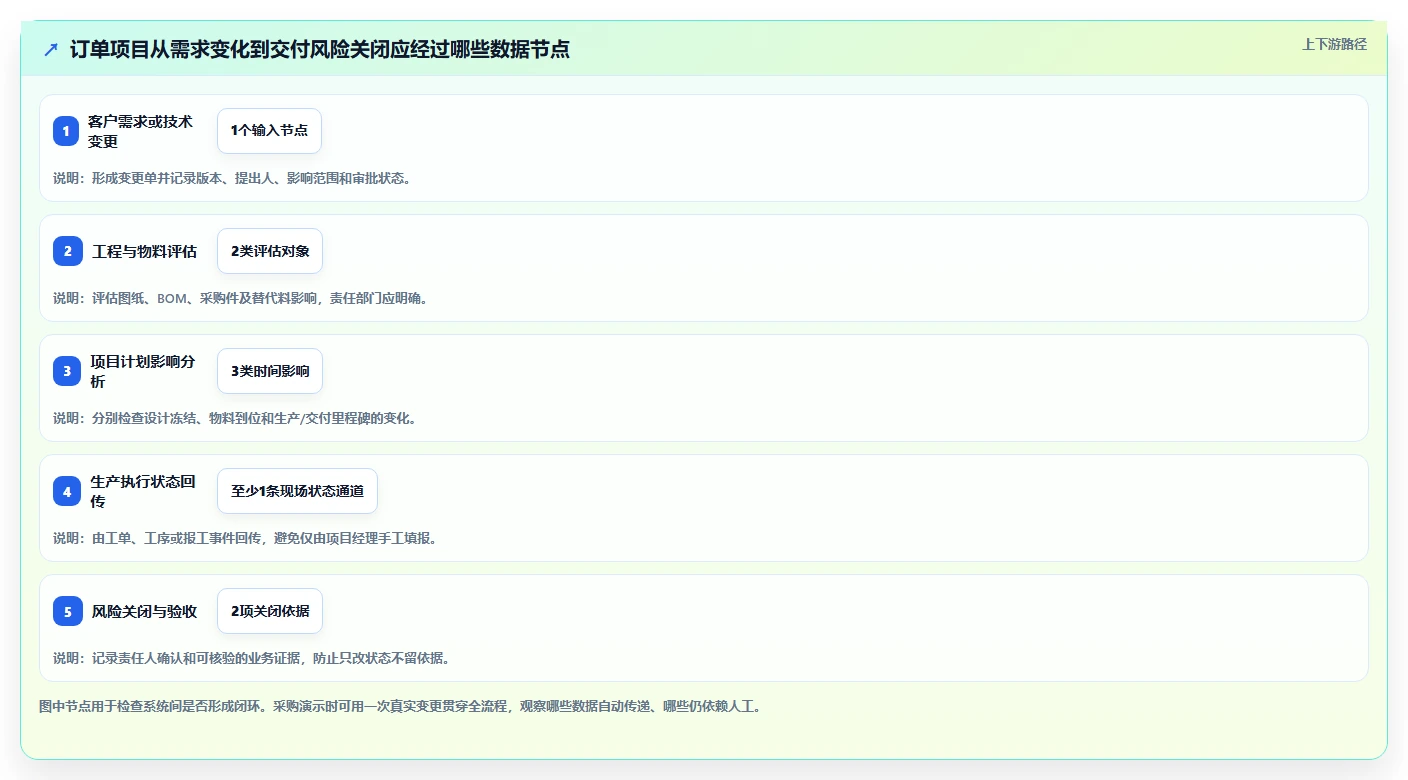

六、案例与数据观察:用一个订单项目试出系统到底解决了什么

1. 情景案例:非标设备订单的关键物料延期

以下是用于说明验证方法的情景案例,不是某家企业的真实客户案例,也不代表任何产品的实测结果。假设一家非标设备制造企业同时运行多个客户订单,项目经理用表格维护里程碑,采购部门在 ERP 中跟踪订单,车间在 MES 或现场系统里记录工单状态。

某台设备的关键部件交期推迟,项目经理最初只在周会上获知消息。此时如果系统只提供项目任务和甘特图,仍需要人工判断受影响的装配工序、客户交付日期和替代料评审状态。真正需要验证的不是界面能不能显示“红色延期”,而是延期事实如何进入项目、影响谁的计划、如何留下决策记录。

2. 把验收指标定义为行为和结果,而不只看登录人数

试点前,可以建立一组基线:项目状态汇总需要多少人工时间、关键变更平均多久通知相关部门、延期风险从发生到被负责人确认经过多久、同一事实需要重复录入几次。试点后按相同口径复测,才能判断系统是否改善了流程。

如果现阶段没有可靠的历史数据,不要编造精确的“提升百分比”。可以先用两周记录工作量和事件时间,再将相同项目类型的试点数据与基线比较。样本较少时,应报告原始数量和观察范围,说明结果只适用于该试点,不外推到全厂。

3. 试点前后对比:先记录可观察的过程量

以下数字为情景模拟,目的是给采购团队一个验收模板。假设同一项目团队试点前后各跟踪四周,不能据此宣称某款软件平均能节省相同时间。真正使用时应换成企业自己的记录。

观察项目 试点前示例 试点后示例 如何解释
周度状态汇总耗时 每周8小时 每周3小时 要确认节省的是重复整理时间,而非把录入工作转移给其他岗位。
关键变更通知时间 平均2个工作日 平均0.5个工作日 记录变更提出到责任部门确认的时间,不只统计消息发送时间。
关键节点逾期项目数 同期6个 同期4个 样本和订单难度需可比;结果变化不能单独归因于软件。
重复录入次数 每个关键状态平均录入3次 平均录入1次 要验证是否真正由接口或权威数据源消除重复,而非减少记录。

4. 不能把流程改善直接等同于软件效果

试点期间,企业可能同时调整了会议频率、责任制度、交付优先级和人员配置。即便结果变好,也要区分哪些变化来自流程改造,哪些与工具有关。若项目数量、难度和团队人员发生明显变化,前后对比的结论更应谨慎。

有效的评估不是证明软件一定有用,而是找出它在哪些环节减少了等待、重复录入和状态盲区,又在哪些环节仍依赖管理制度或其他系统。这比直接追求一个漂亮的“效率提升百分比”更能帮助企业做扩展决策。

2026年制造业项目管理软件选型指南:9款主流系统深度对比

七、采购前的验证清单:用真实流程演示,不用标准演示替代验收

1. 准备一个边界清晰、但能暴露系统问题的试点

不要把全厂所有业务一口气搬进试点。选一个近期真实项目,最好包含一次变更、一个关键物料、一个跨部门交接和一项可核验的交付节点。这样既不会把试点做得过于庞大,也能观察项目平台与 ERP、MES 或 PLM 的边界。

试点开始前,先约定流程范围、参与部门、数据字段、验收指标、负责人、周期和退出条件。供应商演示时使用同一份脚本,避免每家展示不同场景,最后只能比较谁的页面更熟练。

2. 现场要求供应商完成六项操作

  1. 从项目目标创建任务结构,展示责任人、里程碑、依赖关系和权限设置。

  2. 调整一个关键任务日期,展示基线、变更原因、审批记录和受影响节点。

  3. 模拟关键物料延期,说明采购状态从哪个系统进入项目视图,失败时谁负责处理。

  4. 模拟工程变更,展示版本、影响对象、评审结论和制造端接收方式。

  5. 让一名普通执行人员更新现场状态,核对是否需要重复录入及是否留下审计记录。

  6. 展示项目关闭、数据导出、权限回收和后续维护方式,确认退出时能否带走企业数据。

3. 对每个功能标注实现方式和证据

建议为采购清单增加“实现方式”和“证据位置”两列。实现方式填写标准支持、配置、接口、定制或人工流程;证据位置填写演示录像时间点、产品文档章节、接口文档或合同条款。没有证据的能力先记为待确认,不要在评审会上默认通过。

这一步尤其重要,因为销售演示往往展示的是最顺畅路径。企业真正关心的却是异常路径:接口失败怎么办、重复数据怎么识别、变更被拒绝后如何回滚、人员离职后谁接管项目。把问题写进采购附件,才有机会把演示承诺变成可验收事项。

4. 先确认数据责任,再谈自动化程度

每个关键字段都要有业务责任人。例如项目交期由项目经理维护,采购交期以 ERP 为准,工序状态以 MES 或现场报工为准,设计版本以 PLM 或受控工程系统为准。项目平台可以显示这些信息,但显示不意味着它拥有这些数据。

若企业尚未建立数据责任机制,建议在采购前做一张“数据对象,权威系统,维护责任人,同步方式,异常处理人”清单。否则接口建设只会把原有不一致更快地传递到所有系统。

2026年制造业项目管理软件选型指南:9款主流系统深度对比

八、不同企业情况下的行动建议与取舍

1. 已有 ERP 和 MES,只缺跨部门项目协同

优先评估项目平台与既有系统的数据连接、权限整合和流程接受度。先选一个跨部门项目试点,验证状态是否能从权威系统读取,项目变更是否能通知业务责任人。此时不必为了“功能齐全”替换已经稳定运行的 ERP 或 MES。

取舍重点:轻量平台可能更容易启动,但制造数据可能要依赖集成;企业级方案可能有更强的流程控制,却增加实施和治理成本。要比较的是全生命周期投入与业务覆盖,而不是单个账号价格。

2. 订单项目交付复杂,关键物料和客户节点经常变动

把项目计划、采购交期、生产任务和交付节点放到同一条测试链上。重点看异常发生后能否定位受影响节点、形成责任人和变更记录,并与 ERP、MES 的数据责任边界保持一致。

取舍重点:项目管理工具适合组织协作和跟踪项目状态,但如果关键缺口是排产、工单执行或物料计划,可能需要先补生产系统能力,或明确由现有系统提供数据。

3. 研发与制造衔接困难,工程变更反复传递

从需求、评审、版本、工程变更到生产接收建立试点。重点验证产品数据是否有唯一版本、变更影响范围是否可追溯、制造端接收是否有确认记录。根据企业现有架构决定项目协同平台、PLM 和 ERP/MES 如何分工。

取舍重点:单纯任务工具可以改善沟通,却未必能管理完整产品结构和工程版本;PLM 或研发平台覆盖更深时,实施边界与主数据治理也会更复杂。

4. 大型工程项目计划复杂,存在多承包方和关键路径压力

重点评估计划结构、依赖关系、基线、关键路径、多项目资源和承包方进度上报。让计划团队用一个真实项目的数据演示更新和变更,而不是只看管理层汇总视图。

取舍重点:计划控制越精细,对数据纪律、计划员能力和执行反馈的要求越高。企业若无法稳定维护计划,复杂工具可能让报表更精细,却不会让现场进度更真实。

5. 数字化基础较弱,团队还大量依赖 Excel 和会议纪要

先不要追求覆盖全厂。选一个部门、一个项目类型和几个关键节点,优先减少重复录入、状态收集和责任不清。试点成功后再增加接口与流程,避免一次性设定太多字段、审批和报表。

取舍重点:轻量启动有利于形成使用习惯,但未来扩展需要检查数据模型和迁移路径;一开始就上大型系统可能覆盖面广,却会放大流程尚未稳定的问题。

6. 预算受限,需要在短期可用和长期架构之间平衡

把预算分成软件、实施、接口、迁移、培训、运维和退出七类。若只能先投入有限资源,可先用人工接口或有限场景验证业务价值,但要记录临时方案的责任人、风险和失效条件,避免临时做法长期固化。

取舍重点:低首年费用不一定意味着低总成本。后续接口、用户扩容、版本升级和数据迁移都可能改变成本曲线;高配方案也不一定值得,若流程尚未成熟,先验证需求可能更稳妥。

2026年制造业项目管理软件选型指南:9款主流系统深度对比

九、结论:先做一张责任清单,再决定买一套还是多套系统

1. 最后回到三个决策问题

第一,企业真正要管理的对象是什么:研发与NPI、订单项目交付、生产执行,还是大型工程计划?第二,哪些系统已经是相关数据的权威来源?第三,试点后用什么可观察指标判断流程变好,而不是只判断软件是否上线?

回答这三个问题后,再从九款候选中挑出适配的系统组合,往往比直接比较九张功能表更有效。选型结果可以是一套平台,也可以是项目协同工具加 ERP、MES 或 PLM 的组合;关键是每个系统的职责清楚,数据流有责任人,异常路径经过验证。

2. 下一步可以在一周内完成的动作

  1. 召集项目、研发、采购、生产、质量和 IT 代表,列出过去三个月最常见的五类项目断点。

  2. 为每类断点标明当前数据来源、维护岗位、处理周期和造成的业务影响。

  3. 选择一个代表性项目,绘出需求、计划、物料、生产和交付的实际状态流转。

  4. 据此形成硬性门槛、评分权重、演示脚本和试点验收指标,再邀请候选供应商参与同场比较。

  5. 要求供应商把标准能力、配置项、接口、定制和未覆盖内容分别列明,并将关键承诺写入合同与验收文件。

制造业项目管理软件选型的独特难点,不是九款软件谁的功能更多,而是项目事实分散在多少个系统、多少个岗位和多少份表格里。先把管理对象和数据责任说清,再做产品比较;先用真实流程试点,再谈全面上线。这样得到的,不一定是功能最多的系统,但更可能是企业真正用得起来、扩展时也不容易失控的方案。

常见问题解答(FAQ)

1. 制造业项目管理软件选型时,9款产品应该按什么标准比较?

我正在给工厂筛选项目管理软件,发现有的产品偏研发协同,有的强调 ERP 或 MES,放在一张表里很难直接比较。我不想只看功能数量,应该用哪些标准筛掉不合适的产品?

先别把九款软件当成同一类产品排名。建议先按管理对象分组:研发与新产品导入、按订单交付的工程项目、工厂技改,以及生产计划与现场执行。若把不同类别混排,功能表看似齐全,实际可能是在比较不同问题的解决方案。

再统一比较口径:项目计划与变更、物料和生产协同、成本资源、质量追溯、与现有系统的集成、部署方式、实施服务和费用透明度。每项都标明属于“标准功能”“配置实现”“需定制”还是“尚未核实”,比简单打星更有决策价值。九款名单也应说明入选依据,例如制造业场景相关性、公开资料完整度和可验证程度。

资料不足的能力应标注“待演示或询价确认”,不要为了凑齐数量补入不适配产品,更不要把厂商宣传内容写成独立测评结论。

2. ERP、MES和项目管理软件有什么区别?制造企业需要三套都买吗?

我发现供应商介绍产品时,经常把项目管理、生产管理和 ERP 能力放在一起讲,听起来像一个系统什么都能管。我担心买重了,也担心系统之间数据断开,应该先判断哪一层是自己的问题?

可以先看“管理对象”而不是软件名称:项目管理通常关注任务、负责人、里程碑、依赖关系和风险;ERP通常承接订单、采购、库存、成本等经营资源信息;MES更贴近工单、工序、报工、质量和现场执行。具体边界会因产品和版本不同,不能只凭品类名称判断。制造企业不一定需要三套新系统。

如果主要痛点是跨部门项目计划不透明,而现有 ERP 和 MES 已能稳定处理业务,可以先评估项目协同工具能否与它们共享订单、物料或进度数据。若问题集中在现场报工、工序追踪或质量采集,单独增加项目看板通常解决不了根因。选型时画一条真实数据链:客户订单或项目任务如何进入工程、采购、生产、质量和交付。

对每个节点标明数据由谁维护、在哪个系统产生、是否需要同步;重复录入和责任不清,往往比缺少某个看板功能更早造成实施阻力。

3. 看软件演示时,怎样验证它真的适合制造业项目,而不是只会展示甘特图?

我看过的演示大多流程很顺,任务、进度和提醒都能展示,但我们工厂真正麻烦的是设计变更后物料和生产计划也要跟着调整。我想知道怎样设计一场演示或试点,才能看出系统的真实边界?

不要只让供应商演示预先准备好的标准流程。建议准备一个脱敏的真实项目,至少包含任务拆分、关键里程碑、一次延期、一次工程变更和一个跨部门交接,再观察系统能否保留责任、时间、版本和影响记录。

可按10个工作日设计一个小型验证计划:第1,2天整理样例流程和数据,第3,6天配置并导入,第7,8天由业务人员完成场景操作,第9,10天核对问题清单和验收结果。这个周期是便于控制投入的试点建议,不是所有企业都适用的实施周期。重点追问变更发生后哪些对象会自动更新,哪些需要人工确认;

系统是否能记录变更前后版本;ERP或MES接口是现成连接、配置还是定制。把演示中无法完成的步骤逐项记下,并要求供应商标明产品标准能力与额外开发边界。

4. 制造业项目管理软件怎么比较价格和投资回报?

我在做预算时发现,报价可能只包含软件账号,实施、接口、培训和后续服务又是另一部分。我不确定怎样比较不同厂商的总成本,也担心为了省钱选了低价方案,最后仍靠 Excel 补流程。

比较时先统一报价范围,至少核对软件许可或订阅、实施配置、数据迁移、ERP/MES接口、培训、运维升级和新增需求的计价方式。报价单若没有注明用户数、模块、部署方式、服务期限和接口边界,就不适合直接拿总价做排名。投资回报不要先套行业平均值,可以选一个当前可测量的流程建立基线。

例如记录项目状态整理耗时、延期原因追踪耗时、重复录入次数和变更确认用时,再在试点后用相同口径复测。结果是企业自身样本,不应外推成普遍收益。若需要内部评分,可用一个示例权重:场景适配30%、系统集成25%、实施与服务20%、使用体验15%、总拥有成本10%。这不是行业标准;

应根据企业风险调整,并把每项评分对应到演示记录、合同条款或公开资料,避免精确分数掩盖证据不足。

核心关键词

读者评论

沈
沈启航

把项目协同、ERP、MES和PLM分开讨论很有必要,尤其是先确认关键数据由哪个系统维护,能减少重复录入和状态冲突。

胡
胡启航

文中强调用真实变更场景测试接口和风险闭环,这比单看甘特图、看板等功能更实用。试点也应让实际录入数据的部门参与验收。

田
田雅楠

工作量分布和成本结构都注明是情景模拟,这点比较客观。企业做预算时仍需结合自身流程,并核实实施、接口和后续运维费用。

文章包含AI辅助创作:2026年制造业项目管理软件选型指南:9款主流系统深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/158375

赞 (0)
飞飞飞飞
2026年Jira国产化替代方案:5款主流研发管理工具选型指南
上一篇 36分钟前
2026年企业项目管理系统选型指南:15款主流软件深度对比
下一篇 36分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
