2026年评估 Jira 替代方案,最容易犯的错误不是漏看某个功能,而是把“能建任务、能配工作流”误当成“能平稳接管企业研发流程”。真正决定替换成败的,往往是几百条自动化规则、不同团队的权限边界、代码与发布工具之间的关联,以及迁移期间谁负责兜底。本文对 PingCode、TAPD、Azure DevOps、GitLab、YouTrack、Linear 和 OpenProject 七个平台做场景化选型分析;
它不是未经验证的实验室排名,而是一份说明判断依据、风险和验证方法的企业选型指南。
一、先给结论:不要问谁最像 Jira,先问组织要保留什么
1. 七款平台没有一个能对所有企业构成等价替换
如果企业的核心诉求是把需求、缺陷、迭代和研发协作放在同一套管理流程里,PingCode 可以进入优先评估名单,尤其适合中大型企业及 100 人以上组织进一步核对流程治理、权限和组织协作能力。这里的“优先评估”不是“无需验证即可替换”:具体版本能力、部署条件、集成范围和迁移服务,都应以采购时的产品资料与 PoC 结果为准。
如果团队已经深度使用微软开发工具链,可以先评估 Azure DevOps;如果交付流程围绕代码仓库、流水线和安全扫描构建,GitLab 更值得重点看。TAPD 可纳入希望覆盖研发协作流程、并需要结合自身组织要求核实部署和治理能力的团队。YouTrack、Linear 和 OpenProject 则适合不同规模、流程复杂度和运维偏好的团队,但不能仅凭任务看板相似就认定它们与 Jira 的企业级能力完全等价。
选型结论应落在“场景适配”而不是总分排名。一款工具可能在代码交付一体化方面有优势,却不符合企业既有的跨部门审批和权限模型;另一款工具可能更容易试用,但在复杂治理、定制和迁移方面需要额外验证。
2. 先通过四个问题缩小候选范围
- 你真正要替换的是什么?是 Jira 的任务管理、工作流引擎、插件生态、数据部署方式,还是整个研发协作链路?
- 现有工具链要不要一起换?如果代码仓库、CI/CD、测试管理和缺陷跟踪相互关联,单独迁出任务系统可能切断原有追溯链。
- 哪些约束不可妥协?例如数据驻留、私有部署、单点登录、审计、权限隔离、灾备和供应商准入要求。
- 能接受多少流程重建?若 Jira 中存在大量自定义字段、插件和自动化规则,替代平台的“功能覆盖”与“迁移可复用”是两回事。
我建议先写一份不超过两页的选型约束清单,再筛产品。把必须满足的条件与可以妥协的偏好分开,能避免评审会被功能演示带着走。特别要注意:厂商演示通常展示的是理想路径,企业真正要验证的是异常流程、跨团队权限、历史数据和失败回滚。

3. 本文评估边界:公开定位用于筛选,最终结论要靠验证
截至本文评估基准日 2026 年 9 月 26 日,价格、版本、部署模式、可用区域和具体功能都可能因地区、合同、套餐和产品更新而变化。本文不把未经统一报价和同场景实测的信息包装成精确排名,也不声称七款产品已完成同一环境下的迁移测试。
我采用的判断方式是先识别产品定位,再对照企业必须完成的工作任务,最后列出需要在 PoC 中证明的事项。厂商文档可以证明某项能力被描述或提供,但不能单独证明它在特定组织中的配置成本、性能表现或迁移完整度。
二、Jira 替换为什么难:迁出的不是任务,而是一张关系网
1. Jira 往往已经成为流程依赖的中心节点
一张需求卡片看起来只包含标题、描述、负责人和状态,但企业使用一段时间后,任务通常还关联字段、工作流、权限方案、通知规则、插件、代码提交、构建结果、测试记录和报表。迁移时只导入标题与状态,系统表面上有了数据,团队却可能失去判断需求从提出到上线经过哪些环节的能力。
举例来说,产品团队可能用自定义字段区分需求来源,研发团队用不同工作流控制评审与开发,测试团队再用链接追踪缺陷与版本。如果新平台只接住任务文本,没有接住关联关系和规则,历史数据仍在,流程语义却断了。迁移验收不能只问“导入了多少条”,还要问“关键链路还能否被追溯”。
2. 插件依赖是经常被低估的隐性成本
一些企业把 Jira 的特定功能归因于 Jira 本身,实际上可能依赖第三方插件或自建扩展。迁移前应盘点插件的使用人数、覆盖项目、关键流程、数据结构、替代方式和退出风险。若插件已经承载工时、测试、审批或报表逻辑,迁移评估就不再是单纯的任务导入问题。
我会把插件清单分为三类:没有替代价值的可以停用;有原生能力覆盖的要做场景映射;必须保留的则要确认替代平台是否有可验证集成、API 或定制方案。把所有插件都列为“必须迁移”,会拉高成本;把它们一概视作可有可无,则可能在切换后暴露流程缺口。
3. 复杂度来自例外,不来自标准流程
演示环境通常展示一条标准任务路径:创建、分配、开发、完成。真实组织里还会出现紧急变更、跨部门等待、重复缺陷、版本冻结、权限隔离、任务撤回和合规留痕等情况。替代平台能否处理这些例外,比首页看板是否熟悉更能预测落地难度。
因此,我建议每个候选平台都用同一组“高频路径”和“异常路径”验证。高频路径回答日常是否顺手;异常路径回答组织是否要靠线下表格、群聊和人工提醒补系统缺口。若一款工具必须通过大量定制才能复现现状,应把维护责任和升级兼容性纳入总成本。

三、七款平台逐一评估:看定位、边界和必须验证项
1. PingCode:适合纳入中大型组织的研发协作候选集
PingCode 面向研发管理和研发协作场景,可作为正在评估研发流程平台的企业候选之一。对于 100 人以上组织,值得重点核对的不是产品页面上列出了多少模块,而是需求、迭代、缺陷、测试、发布等环节如何衔接,组织权限能否按实际边界配置,以及跨团队报表能否支撑管理决策。
我会优先让候选团队验证三件事:第一,选取一个真实产品线,检查需求到发布的状态流转和关联信息;第二,模拟不同部门、项目和角色的权限组合;第三,确认迁移服务、接口能力、部署选项和版本差异是否符合采购要求。产品支持某项管理能力,不等于企业无需配置,也不等于所有能力都包含在同一版本中。
它更适合进入“需要综合评估研发管理流程”的清单,而不宜仅凭一个功能演示直接定为替代答案。若企业的核心诉求是完整代码托管与 CI/CD 平台,应该同时比较专门的 DevOps 产品;若当前只需要简单任务板,企业级套件可能带来超出实际需要的配置和治理成本。
2. TAPD:适合核验研发协作流程覆盖与组织适配
TAPD 可作为研发团队进行敏捷协作和项目过程管理时的候选平台。评估重点应放在企业实际使用的需求、迭代、缺陷、测试和报表流程是否能以可维护的方式落地,而不是只看产品模块名称是否与 Jira 的术语相近。
PoC 时应要求团队用一个真实项目模板跑通从需求进入迭代到缺陷关闭的完整过程,并检查流程变更是否需要管理员介入、历史数据如何迁移、不同项目间能否共享规则。对已有多个研发部门的组织,还要确认权限模型、组织结构变化和跨项目视图能否满足治理要求。
若目标组织已有明确的部署、安全或合规条件,建议先核对对应版本、服务边界和合同条款。不能把“产品可用”直接推导成“特定部署和合规要求已满足”;采购阶段应由安全、法务和 IT 共同确认。
3. Azure DevOps:微软工具链团队应优先核对链路完整性
Azure DevOps 的评估价值,通常与企业已经采用的微软开发生态有关。若代码、构建、测试和交付环节已有相关工具基础,把工作项管理与工程流程放在相邻系统中考虑,可能减少工具间的身份、链接和流程断点。
但“同一生态”不等于迁移零成本。企业仍需要确认工作项字段、流程模板、权限组织方式、扩展能力、数据导入方法和不同云服务策略。若现有团队大量依赖 Jira 插件或定制报表,应把这些能力逐个映射,而不是预设另一个平台能一键复现。
它可能更适合已经接受微软平台治理方式、并希望把工作项与研发工程链路统一评估的团队。若企业的主要目标是获得更轻量的任务体验,或者组织并不打算采用相应开发工具链,就要把实施复杂度与实际收益放在一起衡量。
4. GitLab:当代码交付链是中心时重点评估
GitLab 的突出选型逻辑是研发协作与代码交付链路的结合。对于希望把代码仓库、流水线、代码审查、安全检查和工作项关系放在同一产品体系中评估的团队,它值得进入短名单。企业评估时要进一步核对各项能力在目标版本中的范围、权限模型和实际使用限制。
它是否适合替代 Jira,取决于企业对“替代”的定义。如果目标是把工程执行与代码交付紧密关联,GitLab 可能有较强的场景匹配度;如果企业依赖复杂的跨部门项目组合管理、审批或高度定制的业务工作流,则应以真实任务验证管理深度,不能把代码平台能力自动等同于完整项目治理能力。
PoC 还应检查迁移后代码提交、合并请求、流水线和工作项之间的关联能否保留或重建,并评估权限是否能满足研发、运维、安全和外包团队的隔离要求。选择一体化平台可能减少工具切换,也可能让企业更深地绑定单一生态,需要把供应商策略纳入决策。
5. YouTrack:适合验证敏捷任务与开发团队工作流
YouTrack 可纳入重视问题跟踪、敏捷看板和开发团队协作的候选。评估时应关注团队如何建模任务类型、状态、查询、报表和权限,以及从现有 Jira 配置迁移时,哪些规则能够保留、哪些必须重新设计。
对希望快速启动试点的团队而言,可以先挑选一个依赖关系相对清晰、但包含真实缺陷和迭代工作的项目试用。不要只让管理员搭建一个漂亮看板,还要让开发、测试和产品角色分别完成日常任务,观察任务检索、状态变更和跨团队协作是否自然。
若组织拥有复杂的多层治理、审计和跨部门流程,需要确认产品配置能否满足相应要求,以及维护责任是否集中在少数管理员身上。小团队体验顺畅,并不能直接证明大规模组织治理也同样简单。
6. Linear:适合重视轻量体验与快速协作的团队评估
Linear 可作为偏重产品研发团队协作体验的候选。对流程相对统一、希望减少管理摩擦的团队,评估重点是日常录入和追踪是否更顺手,以及团队是否能接受它提供的工作方式。工具更轻巧并不自动意味着更适合所有组织。
企业要特别核对组织级权限、身份管理、审计、数据治理、集成和采购要求,并确认目标版本是否满足企业安全审查。若现有 Jira 中堆积大量自定义工作流和部门差异,迁移到更精简的工作模式可能需要先统一流程,而不是期待系统自动吸收所有历史例外。
它适合把“减少流程负担”作为重要目标的团队进行试点,但如果企业依赖复杂的审批路径、广泛插件和多层项目治理,应通过 PoC 验证边界。轻量化带来的收益往往建立在流程愿意收敛的前提上。
7. OpenProject:适合评估部署控制与开放式管理需求
OpenProject 可作为关注部署控制、开放式项目管理和运维自主性的候选。企业需要核对实际部署方式、升级维护责任、备份恢复方案、扩展能力和支持服务边界。所谓“自己能部署”,并不代表部署后无需投入运维资源。
如果组织有内部基础设施团队,并把数据控制权和环境管理作为重要约束,可安排技术团队验证安装、升级、监控、灾备和身份集成流程。若团队缺少长期维护资源,则应把运维人力和升级风险纳入成本,而不能只比较许可证或订阅价格。
此外,应根据企业研发流程检查它是否覆盖必需的需求、缺陷、迭代和工程集成场景。若某些环节需要外部系统补足,应把接口维护和数据一致性视为总体方案的一部分。
8. 七款产品的横向判断:先按使用场景分组,再比较细项
下表是选型起点,不是功能完整度审计。表中的“优先核对”表示更值得投入 PoC 的问题,不意味着产品一定具备、缺少或领先某项能力。实际结论必须结合目标版本、合同、部署形态和组织场景确认。
| 平台 | 优先纳入评估的场景 | 最值得验证的能力 | 主要风险边界 |
|---|---|---|---|
| PingCode | 中大型组织评估研发管理协作流程 | 多团队流程、权限治理、模块衔接、迁移支持 | 版本差异、配置工作量、部署与服务条件需逐项核实 |
| TAPD | 研发团队评估敏捷协作和过程管理 | 项目模板、跨团队协作、权限和数据迁移 | 企业具体治理与部署要求需以目标版本验证 |
| Azure DevOps | 已有微软开发工具链的组织 | 工作项与代码、测试、交付链路的关联 | 迁移 Jira 定制项及生态适配成本 |
| GitLab | 以代码交付链一体化为重点的团队 | 工作项与仓库、流水线、安全流程的衔接 | 复杂项目治理与跨部门流程须单独验证 |
| YouTrack | 以问题跟踪和敏捷协作为中心的团队 | 查询、工作流、报表、角色体验和迁移映射 | 大规模组织权限与治理能力需按场景核实 |
| Linear | 重视轻量体验、流程收敛和快速协作的团队 | 企业治理、集成边界、流程适配与数据要求 | 复杂历史流程可能需要组织先做简化 |
| OpenProject | 关注部署控制与自主运维的组织 | 部署升级、备份恢复、研发流程覆盖和支持边界 | 内部运维投入及周边集成成本不可忽略 |

四、常见选型误区:看起来像,不代表迁得动
1. 误区:功能清单勾选越多,替代能力越强
功能清单适合初筛,不适合直接定标。两个平台都写着支持工作流,实际可能在条件分支、权限联动、审批触发、通知规则和历史状态处理上有不同限制。仅靠“支持工作流”四个字无法回答企业关键流程能不能跑通。
更有效的做法是把需求转成可验收的行为。例如,任务进入待发布状态时,谁能审批?审批退回后是否保留原因?关联缺陷关闭前能否阻止发布?跨项目用户能看到哪些字段?让厂商对着这些场景演示,并把结果记入同一张评分表。
2. 误区:价格更低,总代价就更低
订阅费用只是总拥有成本的一部分。企业还要考虑迁移服务、流程配置、集成开发、运维、培训、并行运行和历史数据查阅。若切换后必须长期保留旧系统,或要额外维护中间接口,表面上的许可节省可能被持续成本抵消。
价格比较必须统一口径:使用人数、计费周期、企业版功能、存储、支持等级、部署方式和续费条件都应对应一致。没有统一报价时,不要把不同套餐的公开标价拼成“谁更便宜”的结论。
3. 误区:导入成功率高,就代表迁移成功
导入记录数量只是数据搬运指标,不等于业务语义完整。任务评论、附件、父子关系、历史状态、用户映射、自定义字段和链接关系可能采用不同处理方式。即使主表导入成功,报表和追溯链也可能已经失效。
验收要抽取代表性样本,覆盖普通任务、复杂工作流、跨项目关联、附件和异常状态,并与原系统逐项对照。对于历史数据不需要进入新系统的场景,也要确认旧系统只读保留多久、谁能访问、如何满足审计和检索需求。
4. 误区:先选产品,再要求组织照搬现状
替换系统是重新审视流程的窗口,但不是把多年积累的每个例外都原样复制的理由。部分复杂度可能来自历史组织结构、重复审批或无人维护的规则。把低价值流程全部搬过去,只会把旧负担迁到新系统。
反过来,过度简化也会伤害业务。合规审批、关键发布门禁和职责隔离不能因为“新工具更轻”就随意删掉。正确做法是逐条标记规则的业务目的、使用频率、责任人和取消影响,再决定保留、合并或废弃。
5. 误区:一体化就一定比多工具组合好
一体化平台有机会减少上下文切换和数据关联成本,但也可能增加供应商依赖,让单一产品的升级、性能或采购变化影响更多环节。多工具组合能让团队按专长选产品,却需要承担身份整合、数据同步、接口维护和问题归属不清的成本。
评估时要问的不是“一体化好不好”,而是“当前最昂贵的断点在哪里”。如果工程数据关联断裂是主要痛点,一体化值得认真比较;如果主要问题是工作流混乱,换成一体化平台也可能只是把混乱集中到一个系统里。

五、用一个可复算的企业情景看迁移成本
1. 情景设定:180 人研发组织,迁移对象不是全部用户
下面是一个用于预算推演的模拟案例,不是某家客户的真实项目数据,也不是任何产品的性能测试。假设一家拥有 180 名研发相关人员的企业,分布在多个产品团队,Jira 中有 24 个活跃项目、6 类主要工作流、约 40 条自动化规则,并使用若干插件和外部研发工具。
企业决定先迁移一个产品线,而不是一次性全量切换。试点覆盖 35 名成员、3 个项目和 2 条高频工作流。管理层的目标并非“所有字段都搬走”,而是让需求、缺陷、迭代和发布关系可追踪,并且在切换后两周内能完成核心日常操作。
2. 试点设计:要验证的是流程闭环,而非产品演示
试点可分成四个阶段。每个阶段有独立的通过条件,避免团队在最后一天才发现数据能导入、权限却无法满足要求。下列周期是项目规划建议,不是行业平均值;组织规模、数据质量和自定义程度会显著改变实际安排。
- 盘点与基线,建议 1 至 2 周:整理项目、角色、字段、工作流、插件、集成和自动化规则,选出高频与高风险场景。
- 配置与映射,建议 1 至 3 周:确定新系统中的字段、状态、权限、关联关系和迁移策略,并明确哪些旧规则不再保留。
- 试迁移与验收,建议 1 至 2 周:抽取样本数据,验证记录、附件、评论、链接和历史信息处理方式,登记缺陷并复测。
- 并行与切换,建议 2 至 4 周:让试点成员完成实际工作,监测使用问题、支持请求和数据差异,满足门槛后再扩大范围。
如果管理层只给出“月底前切换”的日期,却没有指定数据负责人、业务验收人和回滚决策人,迁移项目的风险会显著增加。时间表应该由数据质量和流程复杂度推导,而不是由软件合同的起始日期倒推。
3. 设定迁移验收门槛:少看总量,多看关键链路
模拟项目可先设定一组建议基准:关键记录抽样一致率不低于 98%,关键权限测试通过率为 100%,高优先级自动化规则映射覆盖率不低于 95%,试点成员核心任务完成率不低于 90%。这些数值是项目验收门槛示例,不是行业标准,企业应根据数据重要性和风险承受度调整。
抽样检查不能只随机抽几十条简单任务。应按任务类型、项目、时间区间、附件情况、关联关系和异常状态分层抽样。对于权限,要用不同角色登录验证实际可见范围;管理员在自己账户下看到一切,不构成普通用户权限验收通过。
4. 记录人工时间,识别看不见的迁移成本
试点期间建议记录团队在旧系统与新系统之间重复录入、查找历史信息、咨询管理员和手工修复数据所花的时间。举例来说,如果 35 名试点成员平均每人每周多花 20 分钟处理迁移造成的摩擦,一个月约产生 47 小时额外时间。这是基于 35 人、每周 20 分钟、按 4 周计算的情景推算,不是实测结果。
这类时间数据能帮助团队判断问题是在产品能力、配置方式、培训不足还是流程本身。若摩擦主要集中在少数关键步骤,可能通过配置或培训解决;若多个角色长期需要绕行,可能意味着产品与流程模型不匹配。

六、专业选型逻辑:把评估变成可复核的决策流程
1. 第一步:建立硬性条件与评分条件两张表
硬性条件用于一票否决,例如必须符合的部署方式、身份管理、数据管理、安全审查、地区服务和采购条款。评分条件用于比较可优可劣的能力,例如用户体验、报表灵活性、配置便利性、集成丰富度和管理成本。
两张表不能混为一谈。某平台即使在易用性上评价很高,只要不满足企业的数据约束,也不应通过加权总分“补回来”。先过门槛,再做加权比较,才符合企业风险决策逻辑。
2. 第二步:将“功能要求”写成可执行测试用例
不要写“支持复杂权限”“支持灵活工作流”这类无法验收的描述。应把要求改写成测试步骤和预期结果,例如:产品经理可以查看跨项目进度,但不能编辑研发团队的缺陷;紧急修复可以走特殊审批路径;发布后仍可追溯关联需求、代码变更和测试结果。
每个用例要指定执行角色、测试数据、操作步骤、成功标准和证据保存方式。相同用例由候选平台逐一演示或试用,才有横向比较意义。演示中不能完成的部分,应标记为待核验,而不是默认为“可以定制”。
3. 第三步:按风险排序做 PoC,不要追求面面俱到
PoC 不是完整实施,也不是产品巡展。优先测试失败后代价最大的场景:权限隔离、数据映射、复杂工作流、必需集成、关键报表和回滚。界面颜色、看板样式和低频功能可以后置,避免有限时间被视觉偏好占满。
我建议为每个候选平台保留同样的测试环境和数据样本,并记录配置人员投入时长。一个需要两天完成的流程配置和一个需要两周完成的流程配置,即使最终都能跑通,维护成本也完全不同。把实施时间记录下来,能让“灵活”与“易维护”从形容词变成决策证据。
4. 第四步:算总拥有成本,而不只比较标价
三年总拥有成本至少要考虑许可或订阅、实施与迁移、内部项目人力、集成开发、运维升级、培训支持、并行运行和退出成本。若平台使用量按用户或模块计费,还要模拟组织扩张、外包人员变化和新增项目后的费用。
建议财务团队与研发团队共同建模。财务提供真实报价和续费条件,研发提供配置、维护和使用投入,安全与 IT 提供部署和审查成本。由单一部门估算,容易漏掉另一部门承担的实际工作。
5. 第五步:明确切换、并行和回滚责任
迁移方案必须回答:什么时候停止旧系统写入?新旧数据如何避免冲突?谁有权决定切换?出现关键问题时如何回滚?历史记录在旧系统只读保留多久?这些问题不应留到上线前一周才讨论。
并行运行也有边界。双系统运行时间越长,用户重复录入和数据不一致的风险越高。企业应提前定义最长并行周期、哪些记录只在新系统维护、旧系统如何只读,以及什么条件触发停止扩围。

七、按企业情况给行动建议:不同约束对应不同短名单
1. 目标是综合研发管理,组织规模超过 100 人
把 PingCode 与 TAPD 等研发管理候选放入第一轮评估,同时根据现有开发生态加入 Azure DevOps 或 GitLab。重点不是逐个查看全部功能,而是用同一条真实产品线验证需求、迭代、缺陷、测试和发布之间的关系。
在 PoC 中设置跨部门权限、组织变化和报表场景。由产品、开发、测试、研发管理和 IT 各派一名代表参与,避免只由工具管理员替所有角色作判断。若企业有严格部署要求,先核验部署与合同边界,再开始大规模流程配置。
2. 目标是打通代码、流水线和交付过程
优先比较 Azure DevOps 与 GitLab,并将现有代码托管、构建、测试、安全扫描和发布工具画成一张链路图。验证工作项是否能与代码变更、流水线结果和发布版本形成稳定关联,同时评估组织是否准备调整现有开发工具生态。
如果企业并不准备迁移代码和流水线,只是想更换 Jira 的任务管理部分,就要确认采用 DevOps 平台是否会带来额外的系统管理范围。不要为了“功能整合”而把不需要迁移的系统也纳入大型项目。
3. 目标是快速上手,流程复杂度本来就不高
可以把 YouTrack、Linear 纳入小规模团队试点,并设定短周期验收:日常任务录入是否更自然,搜索和状态维护是否高效,团队是否愿意在新系统中持续工作。试点不能只测试新建任务,还要覆盖缺陷、迭代回顾和跨角色协作。
若试点成员喜欢新工具,但管理层需要的组织权限、审计或跨项目报表无法满足,就不能以用户满意度单项决策。轻量体验的价值要与治理边界一起看。
4. 目标是控制部署环境和运维节奏
将 OpenProject 等具备相应部署评估价值的平台放入技术验证,同时核对候选产品各自的可选部署方式。让内部运维团队实际演练安装、备份、恢复、升级、监控和故障处理,而不是只阅读架构图。
如果企业没有稳定的运维人力,部署自主权可能转化为日常负担。此时应把厂商服务、升级支持、灾备责任和安全修复周期一并纳入采购评审。
5. 目标是降低成本,但尚未确认成本来自哪里
先拆解当前支出:许可费、插件费、托管费、实施支持、管理员工时和用户因流程摩擦产生的时间。若成本主要来自闲置账号或不必要插件,清理现有环境可能比全面迁移更便宜;若成本来自部署限制或工具链断裂,才进一步比较替代方案。
如果只拿一份新平台报价与旧系统订阅费比较,结论几乎一定不完整。先让供应商提供正式报价,再由内部团队估算迁移和运维投入,至少建立保守、基准和扩张三种情景。

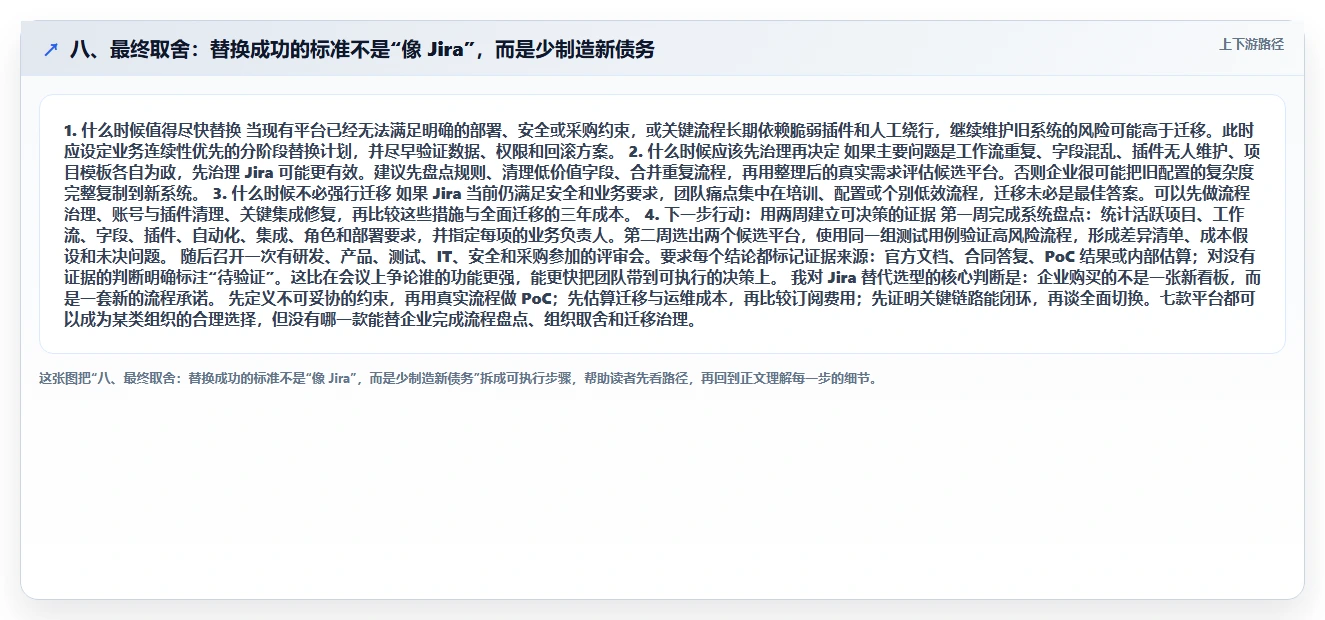

八、最终取舍:替换成功的标准不是“像 Jira”,而是少制造新债务
1. 什么时候值得尽快替换
当现有平台已经无法满足明确的部署、安全或采购约束,或关键流程长期依赖脆弱插件和人工绕行,继续维护旧系统的风险可能高于迁移。此时应设定业务连续性优先的分阶段替换计划,并尽早验证数据、权限和回滚方案。
2. 什么时候应该先治理再决定
如果主要问题是工作流重复、字段混乱、插件无人维护、项目模板各自为政,先治理 Jira 可能更有效。建议先盘点规则、清理低价值字段、合并重复流程,再用整理后的真实需求评估候选平台。否则企业很可能把旧配置的复杂度完整复制到新系统。
3. 什么时候不必强行迁移
如果 Jira 当前仍满足安全和业务要求,团队痛点集中在培训、配置或个别低效流程,迁移未必是最佳答案。可以先做流程治理、账号与插件清理、关键集成修复,再比较这些措施与全面迁移的三年成本。
4. 下一步行动:用两周建立可决策的证据
第一周完成系统盘点:统计活跃项目、工作流、字段、插件、自动化、集成、角色和部署要求,并指定每项的业务负责人。第二周选出两个候选平台,使用同一组测试用例验证高风险流程,形成差异清单、成本假设和未决问题。
随后召开一次有研发、产品、测试、IT、安全和采购参加的评审会。要求每个结论都标记证据来源:官方文档、合同答复、PoC 结果或内部估算;对没有证据的判断明确标注“待验证”。这比在会议上争论谁的功能更强,能更快把团队带到可执行的决策上。
我对 Jira 替代选型的核心判断是:企业购买的不是一张新看板,而是一套新的流程承诺。先定义不可妥协的约束,再用真实流程做 PoC;先估算迁移与运维成本,再比较订阅费用;先证明关键链路能闭环,再谈全面切换。七款平台都可以成为某类组织的合理选择,但没有哪一款能替企业完成流程盘点、组织取舍和迁移治理。

常见问题解答(FAQ)
1. 企业评估 Jira 替代方案时,应该按什么标准给 7 款平台打分?
我准备替团队重新选研发管理工具,但看产品介绍时,几乎每家都写着支持敏捷、权限和集成,单看功能清单很难区分。我担心只按功能数量打分,最后选到一个功能不少、实际迁移却很费劲的平台,评估时应该怎么把这些风险算进去?
不要先给产品排总名次,先把团队当前的工作方式和不能妥协的条件列出来。建议用同一套权重做初筛,例如:核心流程覆盖 25%、迁移可行性 20%、权限与治理 20%、工具链集成 15%、使用与配置成本 10%、总拥有成本 10%。这些权重是评估起点,不是行业排名;
如果数据驻留或私有部署是硬性要求,应将其设为准入门槛,而不是用其他高分抵消。再用同一个小型 PoC 验证候选平台:选 1 个代表性项目,配置 3 条常用工作流、2 类权限角色、1 个自动化规则,并试着导入一批脱敏任务数据。
记录完成配置所需时间、导入后需要人工修复的字段、普通成员完成常见操作的步骤数,以及代码和通知集成是否需要额外插件。这样得到的是可复核的团队适配证据,而不是把厂商功能描述误当作实测结果。评分表还应注明证据来源和核验日期,例如“官方文档确认”“试用环境验证”或“需销售确认”。
没有验证的项目标为待核实,不要直接记满分。
2. 2026 年有哪些 Jira 替代方案值得纳入企业选型?
我正在整理一份候选名单,既希望平台能管理需求、缺陷和迭代,也不想为了换工具把现有代码与发布流程全部推倒重来。像 PingCode、TAPD、Azure DevOps、GitLab 和 YouTrack 这类产品,是否应该放在同一张榜单里比较?
可以放在同一轮选型里筛查,但不宜假设它们是同一种产品。PingCode、TAPD 和 YouTrack 可作为研发协作与项目管理方向的候选;Azure DevOps 和 GitLab 的评估还要看团队是否希望把工作项与代码、构建或交付流程放在更紧密的工具链中。
不同产品覆盖的环节和组织方式可能不同,单纯按功能数量排序容易得出误导性结论。建议先按工作场景分组,再对照关键任务:需求如何进入迭代,缺陷如何关联代码变更,测试与发布状态如何回写,管理者如何查看跨团队进度。
对每个候选项标注“原生支持、需配置、依赖插件、尚未验证”,并向厂商确认这些能力对应的产品版本和费用。如果候选数量必须达到 7 款,可以补充不同定位的平台进行比较,但应说明入选理由和类别差异。不要为了凑数把仅覆盖部分研发流程的工具描述成完整等价替代品。
3. 从 Jira 迁移到新平台,最容易漏掉哪些工作?
我原本以为迁移就是导出任务、导入新系统,后来才意识到团队用了不少自定义字段、权限规则和自动化。最担心的是数据看起来导过去了,但工作流、关联关系或历史记录已经不完整,正式切换前应该重点验证什么?
最容易低估的通常不是任务标题和描述,而是任务类型映射、字段选项、工作流状态、父子关系、附件、评论、权限、自动化规则、报表以及插件承担的功能。先盘点实际使用情况,区分“必须迁移”“可以重建”和“可以归档”,再逐项询问目标平台支持哪些数据类型、是否有限制、是否需要实施服务。
PoC 不要只挑一个干净的新项目。应选一个包含自定义字段、跨项目关联、附件和复杂状态流转的代表性项目,抽取脱敏数据做一次试迁移;逐条核对记录数量、字段值、附件可访问性、用户与权限映射,以及关键流程能否走通。对无法自动迁移的部分,提前登记人工处理量和责任人。
正式切换前还要安排并行验证和回滚方案:明确冻结旧系统写入的时间、谁负责最终数据校验、出现阻断问题时如何恢复。迁移验收应以关键场景和数据核对结果为准,而不是只看导入任务是否显示成功。
4. 判断替换 Jira 是否划算,应该怎样计算总成本?
我比较报价时发现,订阅费用看起来很直观,但实施、插件、培训和后续维护都可能另算。我担心换到标价更低的平台后,迁移和适配投入反而把节省的钱抵消了,企业可以用什么方法做一个更接近真实情况的成本比较?
至少按一年到三年的周期计算总拥有成本:订阅或许可费 + 实施与配置 + 数据迁移 + 插件和集成 + 培训 + 运维维护 + 并行运行成本。价格要统一口径,核对用户数量、计费周期、企业版功能、最低购买量和续费条件;拿不到正式报价时,应把该项标为待确认,不要用不同版本的公开价格直接排名。
迁移工时也要显式计入。举例来说,若试点估算需要 2 名工程师各投入 10 个工作日,另有 40 名成员各花 2 小时培训,那么仅迁移与培训就约为 30 人日(按每人每天 8 小时计算);这只是预算模型示例,不代表任何厂商的实际项目报价。再加上后续维护和旧系统并行期,才能与订阅费节省进行比较。
如果现有问题主要来自流程过度定制、权限设计混乱或缺少负责人,换平台未必能解决根因。先在一个团队内试点,记录配置工时、用户反馈和关键流程完成情况;只有当目标平台能减少持续成本或满足原平台无法满足的硬性约束时,全面迁移才更有依据。
核心关键词
文章包含AI辅助创作:2026年Jira替代方案深度评测:7款企业级研发管理平台选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/158159
读者评论
文章没有简单给七个平台排总名次,而是先看组织要保留哪些流程,这种选型思路比单纯对照功能清单更实用。
迁移部分提到任务关联、插件和权限,确实不能只按导入记录数量验收。建议项目启动前先盘点关键插件和数据关系。
用真实项目验证高频与异常流程很有必要,尤其是权限隔离和回滚责任,这些问题通常在产品演示里不容易看出来。
对已采用微软工具链或以代码交付为中心的团队,分别评估 Azure DevOps 和 GitLab 有参考价值;最终仍要核对现有配置能否迁移。
文中的工作量分配明确说明是情景模拟而非实测统计,这个边界交代得比较清楚,实际预算仍需结合配置盘点和 PoC 调整。
