项目管理软件选型最容易犯的错,不是漏看一个功能,而是把不同管理问题当成同一个问题:团队把任务协作工具拿来管多项目资源,PMO用甘特图工具追踪研发需求,企业采购了功能繁多的平台,却没有先统一项目流程。结果往往是软件上线了,进度仍靠会议追问,数据仍靠表格汇总。2026年的选型应先判断组织要管理什么,再匹配软件类型、实施边界和试点方式。
一、先说结论:选软件,先选管理场景
1. 七大类型不是七个互斥的产品货架
本文将项目管理软件按主要管理场景分为七类:任务与协作型、敏捷研发与产品交付型、甘特图与计划控制型、项目组合与PMO管理型、专业服务与资源管理型、工程建设与复杂交付型,以及行业化、可配置或平台型解决方案。分类依据是组织主要想解决的管理问题,不是软件页面上有多少个模块。
一款产品可能同时具备任务看板、甘特图、报表、审批和资源计划能力,因此七类之间会有交集。判断类别时,我更看重“团队每天主要用它完成什么”:拆分和追踪任务、管理研发迭代、控制里程碑、统筹项目组合,还是核算交付资源。
2. 先看管理对象,再看功能清单
如果主要问题是工作分派后无人更新,优先比较任务与协作型工具;如果主要问题是需求、缺陷、迭代和版本之间互相脱节,应评估敏捷研发与产品交付型工具;如果项目有明确的前后依赖、关键路径和阶段基线,计划控制能力会更重要。
当组织同时管理很多项目,且高层需要决定资源投向和项目优先级时,单项目工具通常不够。此时要考察项目组合与PMO能力。专业服务、工程建设等场景,还可能需要工时、成本、合同、变更、交付文档或现场协同等行业能力。
3. 采购成功不等于功能最多
我会把选型结果拆成三个问题:核心场景是否匹配,团队能否持续使用,组织能否维护流程和数据。功能完整但配置复杂、需要大量管理员投入的工具,未必适合刚开始规范项目管理的团队;轻量工具容易上手,却可能无法支撑资源计划、复杂依赖和审计要求。
最重要的判断是:不要先问“哪款软件最好”,而要先问“我们要改善哪一个可观察的工作结果”。例如减少项目状态汇总耗时、提高依赖任务的可见性,或让项目组合决策有统一数据。目标越具体,试点越容易设计,采购也越不容易被演示效果带偏。

二、为什么工具买了,项目管理问题仍然存在
1. 一个项目,可能同时有三套“真实进度”
常见情形是:项目经理在计划表里更新里程碑,研发团队在工作看板上更新任务,部门负责人则用汇报表记录风险。三套信息都有人维护,但更新时间、状态定义和责任人不一致。管理层看到的不是项目事实,而是几份口径不同的快照。
这类问题看起来像软件功能不足,根因却可能是状态定义不一致。例如,“已完成”究竟表示代码提交、测试通过,还是业务验收?如果没有统一定义,再丰富的仪表盘也只会更快地汇总不一致的数据。
2. 项目多,不代表已经需要项目组合管理
项目数量只是一个表面信号。真正需要组合管理的组织,通常还需要回答项目之间如何排序、关键人员如何分配、资源冲突由谁处理、项目暂停或调整时如何做决策。如果这些决策仍由负责人临时协调,购买组合管理模块并不会自动建立治理机制。
反过来,项目数量不多的企业也可能需要强计划控制。例如工程项目周期长、任务依赖多、交付节点与合同责任绑定,即使只运行少数项目,也可能需要严谨的基线和变更记录。
3. 数据质量由流程和责任共同决定
工具中的数据不是天然可靠的。任务负责人不更新状态、负责人用不同标准填写风险、项目经理把计划日期当作实际日期,都会让报表失去判断价值。上线前应明确谁维护什么信息、何时更新、哪些字段是决策所必需,哪些字段只是为了好看。
我通常建议从最小数据集开始:项目目标、负责人、阶段、关键里程碑、主要风险、状态更新时间。若这些信息无法稳定维护,先增加更多字段只会抬高填写成本。数据治理不是上线后的附加工作,而是选型和试点设计的一部分。
4. 软件实施也有“看不见的工作量”
采购报价往往只是成本的一部分。流程梳理、权限设计、模板配置、历史数据整理、单点登录或其他系统集成、培训、管理员投入和后续升级,都可能影响总拥有成本。云端订阅便宜,不代表落地成本一定低;私有化部署可控,也不代表维护负担小。
尤其要区分“产品可配置”和“组织能够长期维护配置”。如果每条流程都依赖外部实施团队修改,业务变化就会形成持续服务成本。若定制太多,升级时还可能出现兼容、测试和回归验证工作。

三、七大类型逐一拆解:它们分别解决什么问题
1. 任务与协作型:把工作从聊天和个人清单中拉出来
这类工具的核心是任务分派、负责人、截止日期、状态、评论和附件,通常适合跨职能协作、市场活动、运营改进、内部项目及轻量产品工作。价值不在于“有一个看板”,而在于任务有明确负责人,进展变化可见,相关讨论与交付物能找到。
选型时要检查任务是否支持自定义字段、子任务、依赖关系、模板、通知和权限。若团队只有简单任务清单,复杂功能可能增加学习负担;若工作涉及多层依赖、跨项目资源或正式审批,则需验证轻量工具的边界。
不适合的典型情形:组织把它当成完整的企业级计划系统,却没有验证关键路径、基线、工时和资源计划;或者要求每位成员填写大量字段,导致任务更新成为额外行政工作。
2. 敏捷研发与产品交付型:连接需求、迭代与研发协同
这类工具通常围绕产品需求、待办事项、迭代、缺陷、版本和交付流程组织信息,适合采用持续迭代方式工作的产品研发团队。评估重点应包括需求流转、迭代规划、缺陷跟踪、版本关联、工作流配置和与代码托管、持续集成等研发工具链的衔接能力。
要注意,买到敏捷研发工具不等于团队自动变得敏捷。若团队仍以长周期审批和一次性排期为主,工具里的迭代字段可能只成为新一层记录。反之,团队已有稳定的迭代节奏,却需要在需求、研发、测试和发布之间减少信息断点,专用工具才更有价值。
以PingCode为例,文章可以把它作为面向中大型企业及100人以上组织的研发项目管理平台案例来讨论,但不应由品牌定位推断所有功能、部署方式或安全能力都符合具体企业要求。正式评估仍应按实际版本、合同范围和演示环境逐项核验,重点测试需求到交付的完整链路。
3. 甘特图与计划控制型:重点管理时间、依赖和里程碑
这类工具更适合具有明确开始和结束时间、前后任务依赖、关键节点和基线要求的项目。它能帮助项目经理观察计划变化、识别延期影响和追踪里程碑,常见于工程交付、系统实施、设备上线以及大型跨部门项目。
评估时不要只看甘特图是否漂亮。要验证依赖关系能否表达真实逻辑、计划调整后是否能清楚识别影响、基线与实际进度是否可比较、资源负荷是否可见,以及延期原因能否被记录。若计划每天都要大量手工维护,甘特图很快会与实际工作脱节。
计划控制工具也不能替代风险管理。日期显示正常,不代表供应商、审批、验收、质量或资源风险已被处理。计划表提供的是结构化视图,项目治理仍需明确责任、升级路径和决策机制。
4. 项目组合与PMO管理型:从单个项目转向资源与优先级
项目组合管理关注多个项目之间的关系:哪些项目优先、关键资源如何分配、项目状态如何汇总、哪些项目应该继续或调整。适合项目数量较多、资源共享明显、投资决策需要跨部门协调的组织。
选择这类方案时,重点看组合视图、统一状态口径、资源冲突识别、项目筛选、情景分析、汇报权限和数据追溯。演示中出现组合仪表盘并不等于具备有效的组合治理;如果不同部门对“绿、黄、红”的定义不一致,汇总结果仍不可信。
PMO也需要避免把工具变成报表收集器。字段应能支撑项目决策,例如资源瓶颈、关键风险和待决事项,而不是为了展示管理完整性而不断增加填报项目。好的组合视图应帮助组织做选择,而不只是把所有项目放在一张大屏上。
5. 专业服务与资源管理型:看人力、工时与交付经营
咨询、设计、实施服务、代理和专业服务组织,往往既要管理项目进度,也要关注人员安排、工时、预算、客户交付和项目毛利。这类工具的价值在于把“谁有空、谁适合、项目是否超预算”纳入同一套管理视角。
核验时要把业务口径说清:工时是计划工时还是实际工时,利用率如何计算,休假和非项目工作是否计入,预算偏差如何显示,财务数据是否需要连接会计系统。不同产品对经营模块的深度差异很大,不能看到“资源管理”四个字就假设能完成项目核算。
如果团队尚未形成稳定的工时记录习惯,直接上复杂资源计划容易引发抵触。可以先确定记录粒度和使用目的,例如用于项目预测而非单纯考核,再通过小范围试点检验数据是否足以改善排班决策。
6. 工程建设与复杂交付型:关注多阶段、多组织和变更证据
工程建设和复杂交付的难点通常不止在任务排期,还包括多方参与、现场进度、合同节点、设计变更、质量验收、文档留存和责任追溯。通用项目工具即使支持任务、文件和审批,也不一定满足行业流程和现场管理要求。
评估时应带着真实交付样例走完整个过程:从项目立项、计划编制、供应商协同、变更审批到验收归档。要检查移动端现场使用、离线或弱网场景、图纸与文档版本、权限隔离、审批留痕和导出归档能力。
对于安全、合同或审计要求较高的组织,建议由业务、信息技术、法务或安全责任人共同参与评估。厂商材料只能作为待核验线索,不能替代合同条款、技术验证和合规审查。
7. 行业化、可配置或平台型方案:灵活度要和维护能力一起看
这类方案常以表单、流程、权限和接口配置适配不同业务,可以覆盖多个部门或行业场景。适合流程差异明显、需要连接既有系统,且组织有产品管理员或业务分析能力的企业。
灵活性也会带来复杂度。若不同团队各自搭建流程,组织可能出现字段重复、状态定义冲突和配置难以维护。选型时应要求供应商说明配置变更如何测试、如何回滚、升级如何兼容,以及谁能查看和维护配置资产。
对于平台型方案,试点不要只挑最容易的流程。至少选一个有审批、角色交接、异常处理和报表需求的代表性场景,验证平台是否真的能适配业务,而非演示时能搭出来、上线后却无人维护。

四、常见选型误区:看起来像采购问题,实际是管理问题
1. 误区一:功能越多,覆盖面越广,风险越小
功能多只意味着可选项多,不代表团队能用好。复杂配置可能让管理员成为瓶颈,也可能让一线成员不知道哪些字段必须更新。对规模较小、项目流程简单的团队,功能繁多反而提高了培训和维护成本。
更稳妥的做法是先列“必须具备、最好具备、暂不需要”三类能力。必须具备的功能应能对应到具体工作结果,并在试点中验证;最好具备的功能可以作为加分项;暂不需要的能力不应成为采购溢价的理由。
2. 误区二:用一个工具统一所有部门,才算数字化
统一平台有利于身份、权限、数据和采购治理,但不同团队的工作方式未必相同。研发团队需要需求和版本关联,工程团队需要变更与验收记录,市场团队可能更关注活动任务与协作。强行使用同一套模板,可能形成表面统一、实际绕行。
企业可以统一底层治理原则,例如项目编号、角色权限、状态口径和数据导出要求,再允许特定团队采用适配其工作的流程。统一不等于所有人使用同一张看板,而是关键数据能按组织需要汇总,业务流程又不被不必要地压平。
3. 误区三:演示顺畅,就等于实际落地顺畅
厂商演示往往使用准备好的样例数据和预先配置的流程。真实项目中的任务重复、角色变更、临时插单、跨部门审批和历史数据迁移,才是检验工具的地方。采购前应要求使用自己的场景和样本数据做验证。
我建议每个候选方案都跑同一组任务:创建项目、导入计划、变更负责人、处理延期、查看跨项目资源、导出数据、撤销错误配置。流程走不通的地方要记录原因,区分是产品能力不足、设置问题,还是现有流程本身尚未定义清楚。
4. 误区四:把试用变成“谁觉得界面好看就选谁”
界面易用性重要,但主观喜好不能代替工作结果。试用需要有目标、参与者、时间范围和观测指标。例如,项目状态汇总是否减少重复收集,负责人能否找到下一步动作,重要风险是否更早暴露。
同时要观察负担转移:管理者的汇总时间减少了,是否只是把更多填表工作转给一线成员?试点复盘应同时看收益和新增成本,而不是只记录支持者的积极反馈。
5. 误区五:把产品宣传数据直接当作本企业收益预测
某个组织的效率提升幅度,受到流程、项目类型、采用率、基线定义和统计周期影响,不能直接套用到另一家企业。厂商案例适合帮助发现可能的价值路径,不足以证明本企业能得到相同结果。
对外部数据,应记录发布主体、日期、样本范围、计算口径和比较基线。对内部试点数据,则要保留试点前的基线和统计规则。缺少基线时,可以先建立观察期,不要把试点后的单次变化包装成长期效果。
6. 误区六:以为软件能替项目负责人承担责任
工具能够提醒、记录、汇总和呈现,但无法替代项目负责人判断风险、协调资源和推动决策。若延期事项没有升级路径,系统只会留下更多延期记录;若资源冲突没有决策人,资源视图也只会显示冲突。
上线前应明确哪些问题由项目经理处理,哪些需要部门负责人协调,哪些需要管理层裁决。系统通知的接收人、响应时限和升级规则,应与真实管理机制一致。没有组织动作支撑的自动化,通常只是把提醒做得更快。

五、专业判断逻辑:把需求转成一套可验证的选型方法
1. 从项目类型和交付方式开始访谈
不要先让每个部门提交一份“希望软件有的功能”清单。功能清单往往会不断膨胀,却不说明真正的使用场景。先选取近期真实项目,梳理从立项、执行、变更到交付的过程,记录信息在哪些节点丢失、重复或延迟。
访谈至少覆盖项目负责人、实际执行者、资源负责人和管理决策者。四类角色的关注点不同:执行者看任务清晰度,项目经理看进度与风险,资源负责人看负荷,管理层看优先级和决策信息。
2. 区分“症状”“根因”和“产品能力”
例如,管理层抱怨看不到项目进度,是症状;项目状态定义不一、更新责任不明确,可能是根因;统一状态字段、提醒机制和组合看板则是可能的产品能力。若跳过根因分析直接采购,很可能买到一套更昂贵的状态汇总工具。
可以用一张简表记录每个需求:问题场景、当前损失、发生频率、涉及角色、希望改变的行为、可接受的替代方案。只有当需求能被具体描述,才有可能被试用验证。
3. 用门槛项和加权项分开筛选
安全、部署、数据导出、身份集成等要求,可能是不能妥协的门槛项;易用性、报表灵活度、厂商服务等则更适合按重要性比较。门槛项不满足的候选方案应先淘汰,不宜靠其他高分抵消关键风险。
对于加权比较,组织可以给每个维度设置权重,但权重应反映本企业目标,而不是照搬通用模板。若当前最大痛点是项目组合资源冲突,资源管理的权重就应高于界面主题或非核心扩展功能。
4. 把演示、试用和试点区分开
演示适合初筛产品能力,试用适合验证代表性任务能否完成,试点则要观察真实团队在一段时间内是否持续采用。三者不能混为一谈。一次顺利的产品演示,不足以证明数据治理、权限管理或长期维护可行。
试点应设定退出条件。例如关键流程无法完成、核心用户使用意愿明显不足、数据导出不符合要求,或新增维护负担超过预期,都应触发复盘或暂停。预先约定退出条件,可以避免沉没成本推动企业继续扩大一个不合适的方案。
5. 评分表要保留证据,而不只保留分数
建议每项评分都附上证据:测试步骤、参与者、结果、问题记录和未验证事项。给出“4分”却没有说明谁测过、如何测、适用什么版本,无法支持采购决策,也无法在后续版本变化时复核。
候选方案评分还应避免把不同类别直接做一张总榜。任务协作工具和工程交付系统解决的问题不同,分数相近不代表可以互换。先按场景分组筛选,再比较同类方案,更能避免用错误指标做排名。

六、企业实践案例:用一个可复核的试点替代一场功能竞赛
1. 情景设定:120人产品组织的协作断点
以下是为了说明方法而构造的情景模拟,不是某家企业的真实案例,也不代表任何产品的实测效果。假设一家约120人的产品型组织,研发、产品、测试和业务部门共同参与项目,管理层每周通过多个表格收集进度,项目负责人则在不同工具里维护需求、任务和风险。
试点目标不设为“全面数字化”,而是缩小到两个可验证问题:减少每周状态汇总的人工时间;让延期任务、负责人和影响范围在同一处可追踪。组织选择一个持续迭代的产品项目和一个跨部门上线项目,避免只用最简单的工作流做演示。
2. 试点前先建立基线
在开始试用前,团队连续观察两周:统计状态汇总耗时、任务按时更新比例、延期事项从发生到被识别的时间,以及成员每周为维护管理信息投入的时间。这里的目的不是预设收益,而是建立对照基准,让试点后的变化有可解释的参照。
同时,团队统一“已完成”“延期”“阻塞”的定义,指定项目负责人维护计划,任务负责人维护状态,项目经理每周核对风险。若定义和责任尚未明确,即使试点后数字变化,也无法判断是工具起效还是统计口径改变。
3. 用真实工作流测试,而不是照着功能目录打勾
产品研发项目测试需求进入待办、拆分任务、排入迭代、关联缺陷和发布版本的链路;跨部门上线项目测试里程碑、前后依赖、审批、风险升级和交付资料归档。每个流程都记录完成步骤所需时间、绕行行为、重复录入点和无法满足的规则。
如组织在评估面向中大型团队的研发管理平台,可把PingCode纳入候选案例之一,重点让实际团队使用自己的需求和迭代样例进行验证。应核对采购版本能否覆盖必要流程、权限和集成要求,而非仅根据产品介绍或销售演示下结论。
4. 试点指标要同时看结果与负担

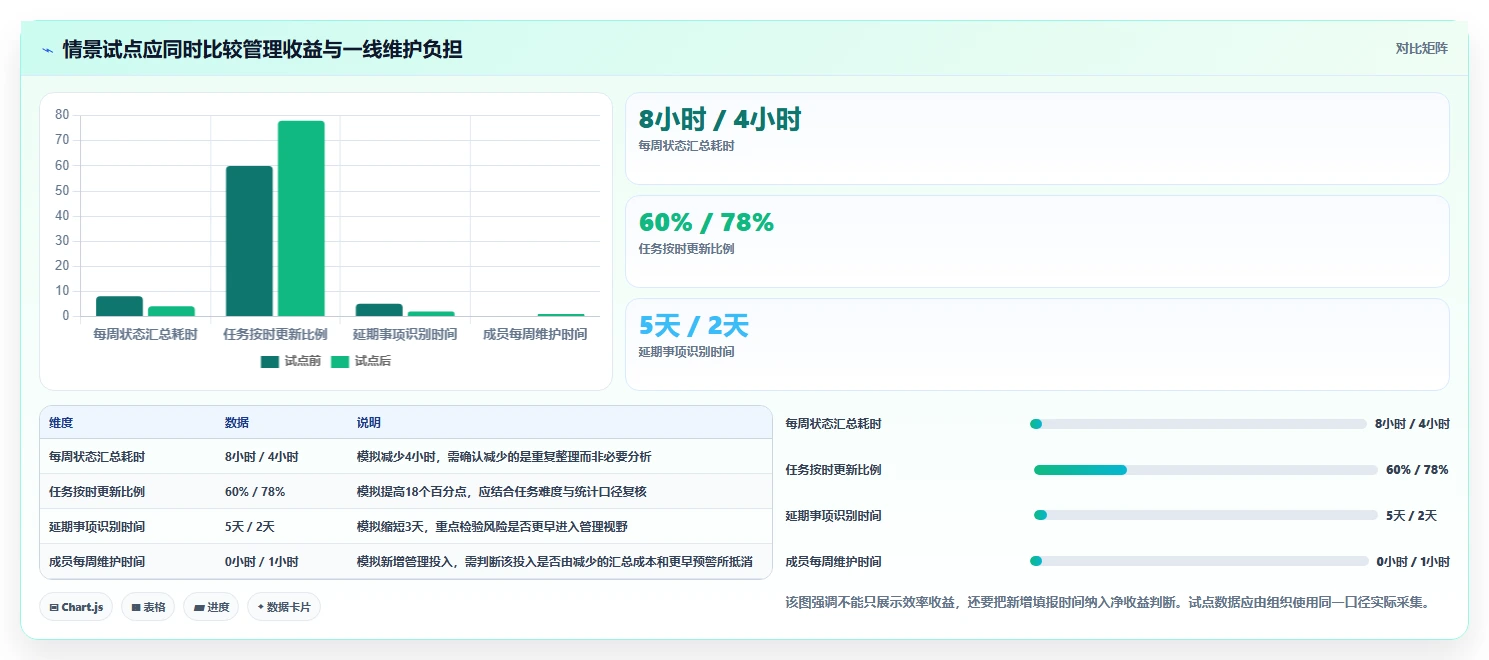

假设模拟试点观察四周,状态汇总时间从每周8小时降至每周4小时,任务按时更新比例从60%升至78%,但成员新增每周1小时的字段维护时间。这组数字只能说明在该情景假设下存在净改善的可能,不能推导为普遍效果,也不能忽略新增维护成本。
试点复盘时,团队还应检查改善是否集中在少数积极用户、是否有任务改在私聊中更新、是否因追求“按时更新”而延后登记风险。如果结果只在短期内成立,或者维护负担抵消了管理收益,就应先简化流程,再决定是否扩大使用范围。

5. 从试点结果形成采购结论
试点结束后,不要只问“大家喜不喜欢”。应将结果分成四类:已验证满足、部分满足但需配置、尚未验证、明确不满足。对每个“部分满足”项,记录成本、责任人和维护方式;对关键的“不满足”项,判断是否有可接受替代流程。
最终结论应明确采购边界:先覆盖哪个部门、哪些项目类型暂不纳入、哪些数据需要迁移、哪些集成留到后续阶段、何时复盘是否扩展。这样的结论比“一次性覆盖全公司”的目标更可执行,也便于出现问题时控制范围。
七、不同组织该怎么行动:从小范围验证到分阶段推广
1. 小团队、项目简单:优先降低开始和维护成本
若团队人数不多,项目周期短,主要问题是任务遗漏、负责人不清或信息分散,优先试用轻量协作型工具。先统一任务标题、负责人、截止日期和状态规则,再看团队是否能稳定维护。不要一开始就要求完整的项目组合报表和复杂审批。
当项目复杂度上升时,再逐步验证依赖关系、里程碑、资源和跨项目汇总能力。升级工具的依据应是当前方案出现了可重复、可描述的管理瓶颈,而不是单纯觉得“团队规模变大了”。
2. 研发团队:验证需求到交付的追踪链路
研发团队应先梳理需求如何进入、如何拆分、如何进入迭代、测试和发布。重点验证需求状态是否清楚,缺陷能否关联到版本,变更是否留痕,管理信息能否与现有研发工具链衔接。若团队同时使用多套系统,应明确哪套系统是每类数据的权威来源。
对100人以上或组织结构较复杂的研发团队,试点时应纳入不同产品线、角色和权限场景。只让一个项目组的核心成员测试,可能无法暴露跨团队权限、汇总口径和管理员维护问题。
3. 多项目组织:先治理组合数据,再购买组合视图
如果组织要统筹很多项目,先确定项目状态、优先级、资源冲突、风险和收益的统一定义,再验证组合视图。至少选择几类真实项目,确认各部门能按统一口径提供数据,同时保留必要的业务差异。
若项目启动、暂停和优先级调整没有明确决策人,应先建立治理流程。否则,项目组合软件可能让冲突显示得更清楚,却无法让组织做出更快的决定。
4. 工程与专业服务组织:把合同、资源和交付证据纳入测试
工程和专业服务组织应以真实合同或交付流程为测试样本,检查里程碑、变更、现场协作、工时、验收、文档与成本口径。若客户或监管方对记录有要求,要确认数据保留、导出和审计方式,并让相关责任部门参与评审。
如果行业流程差异较大,平台型或行业方案可能更合适,但要把长期维护纳入预算。要求供应商展示配置资产如何移交、业务规则变化如何修改、升级后如何回归测试,避免把灵活性建立在不可控的定制代码上。
5. 采购和IT团队:把非功能要求提前设为门槛
采购与IT团队应在产品演示前确认用户身份管理、角色权限、数据导出、接口、部署方式、备份恢复、日志审计和合同退出机制等要求。不同企业的安全标准和合规约束不同,不能只依赖一份通用功能清单。
对关键能力应要求提供可核验材料或现场测试,并将承诺写入合同或服务条款。尤其要确认数据归属、数据迁出方式、服务终止后的处理流程,以及关键配置和文档如何交接。
6. 分阶段推广:以使用质量决定扩围速度
推广可以按试点团队、相邻团队、部门级和组织级逐步推进。每一阶段都复盘采用率、数据完整度、支持请求、关键流程完成率和管理员负担。若前一阶段仍大量依赖线下表格,不应仅为了达成上线进度而继续扩围。
培训应围绕角色任务设计,而不是按页面逐项讲解。执行者需要知道如何更新任务和报告阻塞,项目经理需要知道如何维护计划和风险,管理者需要知道如何使用数据做决策,管理员则需要掌握权限和配置治理。

八、不同情况下的取舍:没有零成本的“全都要”
1. 易用性与治理深度之间的取舍
轻量工具通常更容易上手,但在多层依赖、复杂权限和组合资源方面可能需要补充方案;治理深度高的平台能覆盖更多流程,也往往要求更清晰的角色、数据口径和管理员能力。关键不是选最轻或最重,而是找到当前复杂度与组织成熟度的交点。
如果团队尚未形成稳定流程,先用较少字段和较短链路建立习惯,通常比一开始配置复杂治理更稳妥。如果安全、审计、项目依赖或资源冲突是硬约束,则不能为了界面简洁而忽略底层能力。
2. 标准化与灵活配置之间的取舍
标准化有利于汇总和培训,灵活配置有利于适应不同业务。标准过强,业务团队可能绕开系统;配置过多,组织又会失去统一数据口径。较可行的做法是统一少数治理字段和关键状态,允许业务流程在必要范围内差异化。
任何例外流程都应有负责人、适用范围和复审时间。若例外不断增加,说明分类口径或标准流程可能不合理;若一味拒绝例外,则需要确认标准流程是否真正覆盖业务现实。
3. 云服务与私有化部署之间的取舍
云服务通常减少部分基础设施维护工作,但仍需核验数据处理、身份集成、可用性、备份和供应商服务边界。私有化部署可能满足特定的数据或网络要求,同时把更多升级、监控、容量和故障处理责任交给企业。
部署方式不能脱离总成本和运营能力单独比较。应同时确认谁负责补丁升级、故障响应、备份恢复、日志审查和版本迁移,并计算内部团队所需的人力。选择一种部署方式,不等于所有安全责任都已自动解决。
4. 一体化平台与专业工具组合之间的取舍
一体化平台有利于统一账号、权限和报表,也可能降低系统间切换成本;专业工具可能在某些研发、工程或资源场景中更深入,但需要解决数据同步和多系统治理。组织应先判断数据是否需要跨场景流动,再决定哪些能力需要统一,哪些可由专业工具承担。
如果选择多工具组合,应指定每类信息的主系统,定义接口失败时的处理流程,并测试项目编号、人员、状态和日期等关键字段能否保持一致。若选择一体化平台,也要测试专业场景是否只能通过大量定制实现。
5. 现成配置与深度定制之间的取舍
现成模板上线快、维护成本相对可控,但可能无法覆盖组织的特殊流程;深度定制更贴近现状,却可能放大供应商依赖、升级风险和后续改造成本。定制前应追问:这项差异是业务刚需、历史习惯,还是个别团队的偏好?
对确属必要的定制,要约定文档、测试、版本兼容、交接和退出机制。对暂时无法判断的需求,先用可逆的轻量配置或试点流程验证,不要在规模推广前把所有假设固化成长期系统规则。
6. 采购价格与长期可运营性之间的取舍
低价方案可能适合简单场景,但要把后续用户增长、实施服务、集成、培训和维护纳入比较;高价方案也不必然带来更高价值。采购时至少测算首年投入和两到三年的持续成本,并区分一次性成本、按用户增长的成本和内部人力成本。
评估价格时,要核对试用或演示版本与实际合同版本的差异。功能限制、用户计费方式、存储上限、接口权限和服务级别,都可能改变长期成本。预算评估应基于正式报价和合同条款,而不是只看公开页面上的起始价格。

九、结语:先定义问题,再购买工具,再用证据决定扩围
1. 一份可执行的选型行动清单
读完七大类型后,不必马上列出十几款候选产品。先用以下步骤形成一份可交给采购、业务和IT共同评审的需求说明:
-
选取近期真实项目,记录流程断点、重复工作、延迟信息和决策障碍。
-
确定最需要改善的两到三个结果,并定义基线和统计口径。
-
按主要管理场景筛选工具类型,先排除不符合安全、部署和集成门槛的方案。
-
使用统一脚本做产品演示,再用真实样例数据开展小范围试用。
-
试点中同时记录收益、采用情况、维护负担和未解决风险。
-
根据证据决定继续、调整、暂停或推广,并明确后续运营责任人。
2. 真正的选型标准不是功能表,而是管理结果能否持续
项目管理软件不会自动带来项目管理能力。它能否长期有效,取决于组织是否定义了流程、数据责任、决策机制和维护角色。七大类型的意义,不是把产品塞进七个盒子,而是帮助企业识别自己究竟在管理任务、交付、计划、资源还是项目组合。
下一步最值得做的事,是挑一个正在发生、问题具体、团队愿意配合的项目,建立两周基线,再让候选工具跑一遍真实流程。先获得一组可复核的试点证据,再讨论规模采购和全面推广,通常比先买平台再要求组织适应它更稳妥。
常见问题解答(FAQ)
1. 项目管理软件的七大类型分别是什么?
我在找项目管理软件时,发现不少产品都写着任务、看板、甘特图和报表,光看功能清单很难判断它们究竟属于哪一类。我更想知道这些类型是按功能划分,还是按团队的实际工作方式划分?
更实用的分类方式,是看软件主要解决哪类管理问题,而不是数它有多少功能。七类常见场景包括:任务与协作型,侧重分工和进度可见;敏捷研发与产品交付型,侧重需求、迭代和缺陷;甘特图与计划控制型,侧重任务依赖、里程碑和排期。项目组合与 PMO 管理型关注多个项目的优先级、资源和总体状态;
专业服务与资源管理型适合需要统筹人员、工时或客户交付的团队;工程建设与复杂交付型强调阶段、变更、文档和多方协同;行业化、可配置或平台型则以流程、表单、权限和系统集成为重点。这些类别并非互斥。同一产品可能覆盖多种场景,判断时应看团队最常遇到的管理瓶颈,以及关键流程能否在产品中真实跑通。
2. 企业选项目管理软件,应该先看功能还是先看使用场景?
我担心只按功能表筛选,会买到功能很多、团队却不愿意用的系统;但如果只看当前场景,又怕以后业务变化时不够用。我应该怎样把团队需求变成一套可比较的选型条件?
先从场景开始,再核对功能。选型前写下三个真实项目:项目如何启动、谁需要协作、进度或风险在哪里最容易失真。随后把问题改写成可现场验证的任务,例如“能否查看跨团队依赖”或“变更后能否追溯责任和时间”。
初筛时可按核心场景匹配、上手难度、配置能力、集成与数据、安全要求、实施和维护成本逐项评估,并由企业自行设置权重。这不是通用行业评分标准,重点是让候选工具用同一组真实任务接受检验,而不是比较宣传页上的功能数量。如果团队只需要分派任务和跟进状态,优先验证轻量协作是否顺手;
若依赖关系、资源冲突或跨项目优先级已影响交付,就要进一步测试计划控制或项目组合能力。不要为尚未出现的复杂需求,提前承担高配置和高维护成本。
3. 怎样通过试点判断项目管理软件是否适合企业?
我不想只参加一次产品演示,就凭界面和销售介绍做决定;但直接全公司推广,试错成本又太高。我应该选什么项目试用,并观察哪些指标,才能区分软件问题和流程问题?
试点应选择一个有代表性、边界清晰的真实项目,而不是只挑最简单或最混乱的项目。建议覆盖实际参与者、关键审批或交接环节,以及至少一个团队过去反复遇到的痛点;试点前记录现有流程和基线,避免结束后只凭主观印象判断。试点可持续两到四周作为起始安排,再按项目周期调整。
观察指标应对应试点目标,例如任务信息完整率、逾期任务数量、状态更新及时性、跨团队等待时间和每周维护数据所需时间。指标口径要事先写清楚,不能把“登录次数增加”直接等同于效率提升。复盘时把问题分成三类:产品能力缺失、流程规则不清、团队尚未形成使用习惯。若数据无法导出、关键依赖无法表达,可能是工具不匹配;
若负责人和状态定义模糊,换软件通常也不会自动解决。
4. 选型时除了功能,还要重点核查哪些风险?
我发现两款工具的演示看起来都能满足需求,但企业采购还涉及权限、数据迁移和后续维护。我担心试用期间看不到这些隐性成本,应该在签约前逐项确认什么?
先核对部署与数据边界:数据存放在哪里、能否按约定导出、账号停用或合同结束后如何处理数据。再用实际角色验证权限和审计能力,确认普通成员、项目负责人和管理员分别能查看、修改或导出哪些内容;涉及合规要求时,应让供应方提供可核验材料,不能仅凭口头承诺判断。
集成方面,列出必须连接的日历、身份认证、研发或财务系统,逐项确认接口范围、同步方向、失败后的处理方式和是否另行收费。还要核实历史数据迁移、模板配置、培训、技术支持和版本升级由谁负责。比较成本时,不要只看账号单价。
把实施、集成、迁移、培训、管理员维护和未来扩容一起纳入总拥有成本,并写清试点退出条件、数据交还方式和服务响应约定。对于暂时无法确认的能力,要求在试点中演示,而不是默认其已经具备。
核心关键词
文章包含AI辅助创作:2026年项目管理软件分类与选型指南:七大类型解析与企业实践路径,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/156821
读者评论
把状态口径和更新责任放在选型前讨论很实际,数据不一致时,仪表盘再丰富也难以支持决策。
首年成本还要算配置、集成和管理员投入,这点容易被订阅报价掩盖;文中的预算也注明是情景估算,不能直接当市场价格。
建议先用真实项目做试点,尤其验证依赖、变更和资源冲突处理,而不是只看演示效果。不同团队的流程差异确实会影响最终适配度。
