2026年具备深度定制化能力的产品管理软件有哪些:全面测评与推荐

2026年具备深度定制化能力的产品管理软件有哪些:全面测评与推荐

选产品管理软件时,最容易踩的坑不是买到“功能太少”的工具,而是把“可以加字段”误认为“可以深度定制”。一个团队能修改需求表单,不代表它能管理跨部门评审、复杂权限、研发协同和上线后的流程变更。本文先给结论:PingCode、Jira Software、TAPD、Linear 等产品可以进入候选范围,但它们面向的团队、流程复杂度和扩展方式并不相同;真正值得推荐的,不是宣传页上定制选项最多的产品,而是能以可控成本承接你们真实流程、还能持续升级的产品。

一、先讲核心结论:选工具时先判断定制落在哪一层

1. “能定制”至少包含五个不同层级

在我看来,产品管理软件的定制能力不能用一个“支持定制”概括。企业可能需要修改字段、调整状态流转、配置审批与自动化,也可能要控制跨团队数据权限、连接已有研发工具,甚至要求私有部署或定制开发。这些要求对应的实现方式、实施周期和维护成本差别很大。

我会把定制拆成五层:对象与字段、流程与自动化、权限与组织、集成与扩展、部署与治理。评估时应逐层问清楚“谁能改、怎么改、改完如何升级”,而不是只确认供应商演示时是否能展示某个功能。

定制层级 典型需求 重点核验问题 容易忽略的成本
对象与字段 需求类型、字段、模板、视图 是否可以按项目或团队配置?字段能否参与筛选、报表和自动化? 字段过多后,录入负担和数据口径不一致
流程与自动化 状态、评审、发布流程、提醒 是否支持条件分支、跨对象动作、流程版本管理? 复杂规则难以排查,流程变更依赖管理员
权限与组织 角色权限、项目隔离、字段可见性 能否按组织、项目、角色或数据范围授权? 权限配置复杂,离职与组织变化后的维护压力
集成与扩展 研发工具、代码仓库、消息、身份系统 接口是否开放,调用限额、日志和维护责任是什么? 接口升级、重复数据和同步失败的处置成本
部署与治理 云端、私有化、审计、备份、升级 哪些版本支持?升级由谁执行?定制资产归谁维护? 部署、实施、运维与长期升级费用

这五层不是越深越好。对于流程标准的小团队,模板和字段配置可能已经够用;对于多事业部组织,权限、流程版本和集成治理通常比“再加十个自定义字段”重要。正确的目标不是最大化定制,而是用最少的专属逻辑覆盖真正存在的业务差异。

2. 本文推荐的是候选方向,不制造虚假的总排名

本次可见的搜索资料并不足以支持“全市场实测排名”。一条结果指向工程项目管理方向的红圈官网页面,另外两条是推广入口和备案信息页面;它们没有提供产品管理软件之间可核验的版本、定价、试用过程或横向测试结果。因此,我不会把这组结果包装成产品排名依据。

下文把 PingCode、Jira Software、TAPD 和 Linear 作为值得进一步核验的候选方向,不是宣称已对它们完成相同环境下的实机测试。产品功能、套餐范围、部署选项和接口政策可能随版本变化,采购前应以厂商当期文档、合同和 PoC 结果为准。

候选方向 适合重点考察的场景 选型时优先验证 不应预设的结论
PingCode 中大型企业、百人以上组织,需要产品与研发团队协同评估的场景 工作流配置、权限模型、集成链路、部署及服务边界 不能仅凭“企业级”描述推定每项能力都包含在目标版本中
Jira Software 已有相关研发协作生态、需要评估工作流与扩展路径的团队 配置复杂度、应用依赖、升级兼容和管理员维护成本 不能假设插件可用就等于所有定制需求都能稳定实现
TAPD 希望考察产品、研发协作流程和团队工具链的企业 需求流转、项目协作、权限颗粒度和现有系统对接 不能只按品牌印象推断与企业流程的匹配度
Linear 重视轻量协作、快速推进和简洁体验的产品研发团队 复杂流程是否适配、组织级治理需求及现有工具衔接 不能把操作简洁直接等同于适合复杂组织

这张表的作用是帮你建立验证顺序,不是替代试用。若团队有严格的私有化、数据隔离或审计要求,应把部署与治理放到第一轮筛选;若核心诉求是减少需求评审混乱,先验证对象、流程、权限和通知链路,品牌知名度反而不是首要变量。

3. 推荐决策应从场景出发,而不是先比功能数量

如果团队流程相对标准,优先比较上手成本、协作体验和常用集成;若需求从提出到发布跨越多个部门,优先验证状态流转、审批条件和数据权限;若有严格治理要求,则先确认部署方式、审计记录、备份恢复与升级政策。把所有产品都放进一张“功能勾选表”,看上去公平,实际容易掩盖能力边界。

我建议把选型结论拆成三类:第一,已由公开文档或合同确认;第二,已在试用环境中验证;第三,尚未验证、需要供应商书面答复。尤其是“支持自定义”“支持集成”“支持私有部署”这类宽泛说法,只有落实到目标版本和具体场景,才有采购意义。

2026年具备深度定制化能力的产品管理软件有哪些:全面测评与推荐

二、背景和真实场景:需求混乱往往不是“缺一张看板”

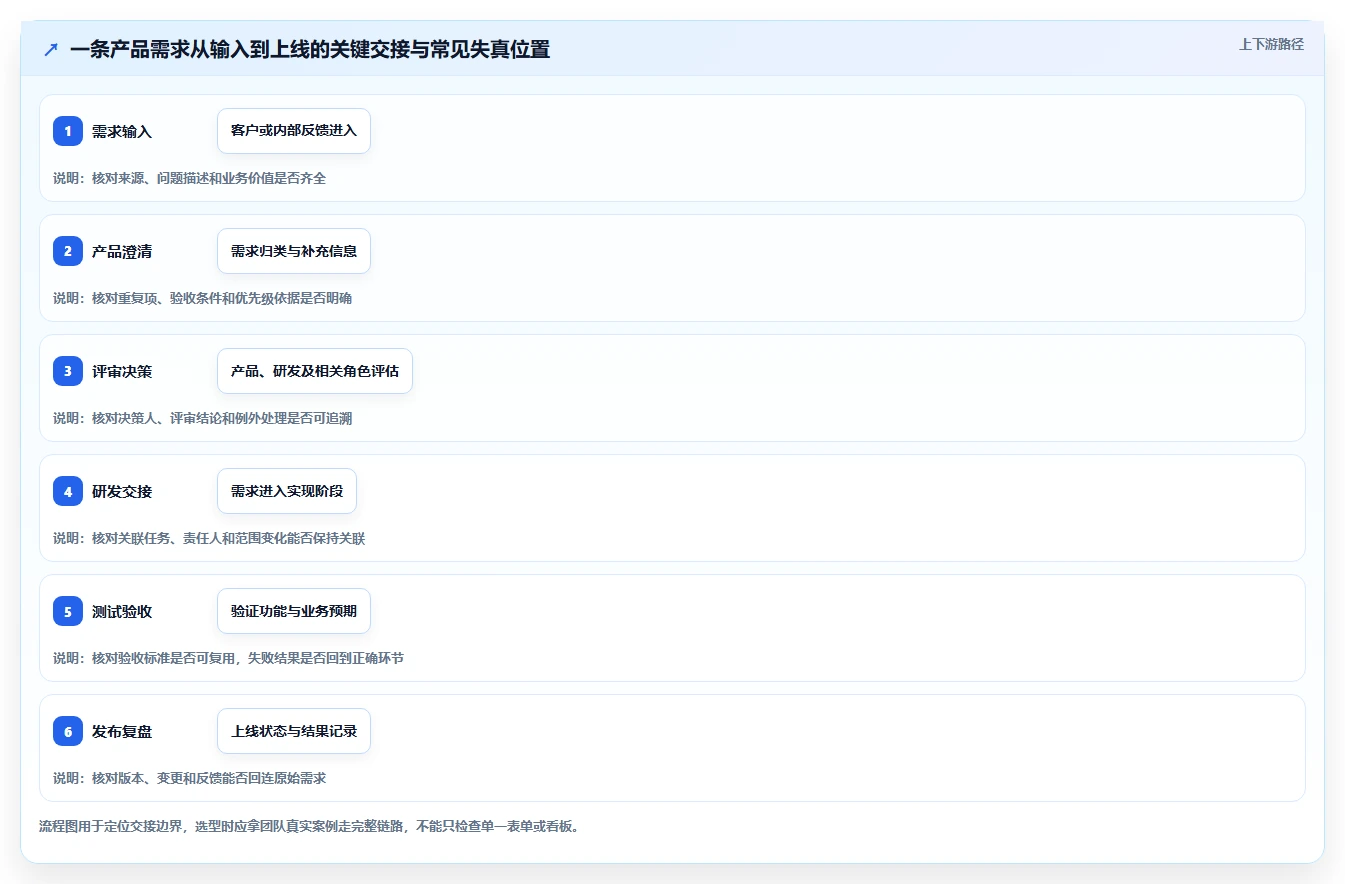

1. 从需求进入到上线,问题通常出在交接处

一个常见的产品研发协作场景是:市场团队提交客户反馈,产品团队整理为需求,研发评估工作量,测试团队准备验收,发布负责人再确认上线窗口。表面看,各环节都在使用工具;实际却可能出现反馈没有来源、需求状态含义不一致、优先级被临时修改、发布记录无法追溯等问题。

这类问题未必需要复杂定制。先把“需求”“缺陷”“改进项”的对象边界讲清楚,再约定状态和责任人,往往比增加审批层级更有效。若源头字段没有统一,后续自动化只会更快地传递错误数据;若状态定义模糊,报表中的“处理中”也不会因为换了软件就变得可信。

因此,我会先画出需求的完整链路,再识别软件需要承担的角色:哪些信息由用户提交,哪些由产品经理补充,什么条件触发评审,谁对优先级负责,何时将需求交给研发,哪些结果必须回写。只有把这些具体问题写下来,才有办法判断应该配置、集成还是开发。

2. 复杂组织的核心差异是“共同规则加局部差异”

中大型组织往往既希望流程统一,又确实存在团队差异。比如,各产品线可能共用需求评审标准,但面向外部客户的业务需要额外做合规检查;研发团队共用版本管理方式,某些项目则必须走独立发布审批。若用一套僵硬流程覆盖所有团队,业务会绕开系统;若每个团队都从头搭一套,管理者又无法横向比较。

这时真正的定制能力不只是“允许分叉”,还包括分叉后的治理:谁可以创建流程,哪些字段必须统一,哪些变化需要审批,如何识别重复配置,以及流程调整后历史数据是否仍然可读。选型演示常展示“可以建多少个状态”,但采购方更应该追问“状态变更后,旧项目怎么办”。

3. “软件适配组织”不等于“软件替组织决定流程”

如果企业内部对需求优先级、审批责任和发布标准本身没有共识,定制只会把争议固化为系统规则。一个团队会要求加字段,另一个团队要求增加审批,最终表单越来越长、流程越来越慢,使用者便转向私聊、表格和临时文档。

我通常建议先区分三种差异:法律或安全要求造成的必要差异、业务模式造成的合理差异、历史习惯造成的可协商差异。前两类值得进入系统设计,第三类应该先讨论是否保留。定制的起点是明确差异为什么存在,不是把每个部门的现有做法原样搬进软件。

2026年具备深度定制化能力的产品管理软件有哪些:全面测评与推荐

三、常见误区:定制项越多,不代表软件越适合

1. 把字段数量当作深度定制能力

自定义字段容易展示,也最容易被误用。产品经理提出“客户等级”“收益估算”“战略标签”等字段后,字段可能没有统一定义,也没有明确填写责任人。几个月后,团队拥有一张更复杂的表单,却依旧无法回答“哪些需求最值得做”。

判断字段配置是否有价值,我会追问三个问题:字段由谁填写?它会触发什么判断或动作?管理者会根据它做什么决策?若这三个问题都没有清楚答案,就应先不要加字段。字段越多,数据完整率未必越高;必填项越多,用户也可能用“其他”“待补充”绕过去。

2. 把工作流图画得复杂,当成流程成熟

状态多不等于控制力强。有些团队把“待分析、待评估、评估中、待排期、排期中、开发中、待测试、测试中、待发布、已发布”等状态全部放到主流程里,结果大家花时间维护状态,却说不清每个状态的进入条件和退出条件。

我更关注状态是否代表真实的责任变化或业务事实。若状态变化不改变责任人、处理动作、审核要求或管理视角,它可能只是装饰。流程设计前可以先列出每个状态的负责人、进入条件、完成条件、超时处理方式;如果某个状态答不出这些问题,通常应合并或重新定义。

3. 把“开放 API”直接理解成“集成没有成本”

接口开放只是集成的起点,不代表数据会自动准确流动。实际集成还涉及字段映射、身份认证、调用频率、错误重试、重复记录、变更通知和告警责任。采购方如果只问“有没有 API”,却不问“接口故障谁发现、谁处理、如何补偿”,上线后可能出现工具之间数据看似关联、实际长期不一致的情况。

PoC 阶段至少要验证一条端到端链路:源系统创建记录后,目标系统能否收到正确字段;目标系统变更状态后,源系统是否按约定更新;故意制造一次失败,双方能否定位原因并补回数据。只演示一次成功同步,不足以证明集成可靠。

4. 忽略升级和迁移,导致定制成为“技术债”

定制设计需要把未来的变化也纳入成本。流程规则可能改变,组织会合并拆分,负责人会离职,产品会升级,接口也可能调整。若关键配置只有一位实施人员掌握,或者专属代码没有文档,软件看似贴合当前流程,实际上增加了迁移和维护的锁定风险。

签约前要确认定制资产的归属、配置导出能力、升级兼容原则和服务到期后的处置方式。供应商如承诺“升级不受影响”,应进一步要求解释适用范围、例外条件和责任边界,并将关键承诺写入合同或实施方案。

5. 把厂商演示当成自己的验证

演示环境通常由供应商提前准备,数据干净,流程简单,权限角色也有限。它能说明某项能力存在,却不能证明它适合企业现有的对象结构、审批规则和组织权限。尤其是演示账号能看到的选项,未必属于实际采购版本。

我建议现场演示必须由采购方提供真实但脱敏的需求样本,并随机改变一个条件,例如“需求属于特殊业务线”“评审被退回”“责任人离职后重新分配”。产品若只能演示标准路径,无法解释异常路径,适配度就还没有得到验证。

2026年具备深度定制化能力的产品管理软件有哪些:全面测评与推荐

四、专业判断逻辑:建立能复核的评测标准

1. 先设准入门槛,再比较体验与成本

评分模型不应该让某个优点抵消硬性缺陷。比如,界面体验再好,如果不支持企业要求的部署方式,就不应靠高分进入最终推荐;接口丰富也不能抵消权限模型不符合数据隔离要求。因此,我会先设准入项,再对入围产品比较适配度。

准入项通常包括:目标部署方式可行、核心对象和流程可承载、关键权限满足要求、数据导入导出有可接受方案、必要集成能通过验证、报价和服务范围可解释。任何一项无法确认,都应标注为风险或淘汰条件,而不是放进总分里平均掉。

2. 评分要衡量“完成业务任务的难度”,而不是选项数量

如果候选产品提供大量配置选项,但只有少数管理员懂得使用,团队就需要把配置自由度与操作成本一起评估。相反,某产品不允许无限制修改,却能通过标准机制覆盖团队关键流程,也可能是更稳妥的选择。

建议将评分问题写成可验证任务。例如,“能否配置流程”改为“产品负责人能否在不写代码的情况下,为新业务线增加一个评审分支,并确保原有项目不受影响”。任务越具体,评分越不容易被销售话术影响。

评测维度 建议权重 验证方法 合格的证据形式
产品工作流适配 20% 拿真实需求走完提出、评审、研发、验收和发布 流程结果、异常处理记录、操作角色说明
配置与变更能力 18% 由客户管理员完成字段、视图和流程调整 修改过程、权限要求、回滚和历史数据表现
权限与治理 16% 用不同角色和项目验证数据可见范围 权限矩阵、审计日志样例、组织变化处理办法
集成与扩展 14% 完成一条双向或单向关键数据链路,并测试失败恢复 接口文档、日志、限额说明、故障责任界定
使用体验与推广 12% 让产品、研发、测试等角色分别完成指定任务 任务完成时间、错误点、培训需求和使用反馈
部署、安全与审计 12% 核对部署选项、安全文档和审计要求 版本说明、合同条款、技术架构及责任边界
全生命周期成本 8% 计算许可、实施、集成、运维和升级资源 报价清单、内部人天估算、续约及迁移条件

权重只是企业内部讨论的起点,不是行业统一标准。若审计与私有化是强制要求,应提高治理维度权重,甚至改为准入门槛;若团队规模小、上线时间紧,应提高易用性与实施成本的优先级。重要的是保留评分理由,让不同决策者能复核,而不是只看一个总分。

3. 证据应分级,避免把“厂商说有”写成“已经验证”

我会给每个结论标注证据级别。公开产品文档属于可查证信息,但可能没有覆盖合同套餐;厂商口头演示可以展示操作路径,却仍需书面确认;客户试用或 PoC 能证明特定环境下的结果,但不能自动推广到所有版本和组织。

因此,评测记录至少应包括产品版本、试用日期、账号角色、套餐或许可范围、测试数据、操作步骤、结果、未覆盖项。未来产品升级或合同变化后,这些记录也能帮助团队重新判断,而不必依赖个人记忆。

4. 对比表要把“能力”“限制”和“证据状态”放在一起

如果表格只写“流程定制:支持”“API:支持”“权限:灵活”,读者无法据此决策。更实用的写法是说明具体需要验证什么、哪些条件可能受版本限制、当前证据是什么。信息不完整时,标记“待供应商确认”比填入未经核实的肯定答案更专业。

对于 PingCode 等面向企业团队的候选方案,我会把目标组织规模、工作流复杂度、权限隔离和集成需求纳入同一场 PoC,而不是只验证单个功能。对任何产品都适用同样原则:供应商可以提供能力说明,最终判断必须由采购方在真实任务中完成。

2026年具备深度定制化能力的产品管理软件有哪些:全面测评与推荐

五、具体案例与数据观察:用同一组任务测出差异

1. 以百人以上产品研发组织作为评估样例

下面的案例是用于说明评估方法的情景模拟,不是某家企业的真实客户案例,也不是对某个软件完成实测后的结果。假设一家有 120 名员工的产品研发组织,包含两个产品线、三个研发团队和一个测试团队;团队希望统一需求池,同时保留少量业务线差异,并打通现有身份系统和研发协作链路。

这个组织当前的问题是:需求描述不完整,产品经理反复补信息;评审记录分散在不同渠道;一部分团队希望按业务线设置评审节点;管理层需要跨团队看需求状态,但不希望所有员工都能查看全部客户信息。采购目标不是“把所有流程做成自动化”,而是先降低重复录入、减少状态误解,并确保敏感数据按角色隔离。

该规模符合用户所关注的中大型组织场景,也适合将 PingCode 纳入候选比较,但并不意味着它自动胜出。其他候选产品也应接受同一套测试任务:同一份脱敏需求样本、同一组角色、同一条集成链路、同一套验收标准。公平的比较不在于谁的演示更顺,而在于谁能以更少的例外配置稳定完成业务任务。

2. 用可复现的任务,而不是主观印象打分

我会把测试拆成五项:创建需求并补齐字段;让需求进入不同业务线评审;限制非授权角色查看敏感字段;将评审结论传递到研发任务;模拟一次流程变更并检查旧项目和历史记录。每项任务都记录完成者、步骤数、耗时、错误、是否需要管理员介入,以及失败后能否回滚。

这里的时间数据应来自实际 PoC 记录。如果还没有试用,不能把“预计 10 分钟完成”写成测试结果。可以先用下表作为记录模板,实测后再填数据;若某供应商暂时无法提供试用环境,则把它标记为“未验证”,而不是推测为通过。

测试任务 记录数据 通过条件示例 失败时要追问
新增一类需求 配置人、完成时间、字段遗漏数 客户管理员能独立完成并复用到指定项目 是否必须由供应商或开发人员操作?
业务线流程分支 规则数量、误触发次数、回滚耗时 只影响目标业务线,不改变其他项目流程 流程能否版本化?历史记录如何保留?
角色数据隔离 越权可见项、权限配置步骤、审计记录 目标角色看不到无权访问的信息,修改过程可追溯 权限是项目级、字段级还是更细?
系统间数据同步 成功率、失败恢复时间、重复记录数 关键字段映射准确,失败有日志并可补偿 接口限额、告警责任和维护费用是什么?
流程变更与升级模拟 影响项目数、恢复时间、需重新培训人数 调整可控,既有记录仍可解释并支持追溯 升级后由谁验证配置和接口?

3. 观察的不只是速度,还有错误如何被发现

很多演示只记录“任务是否完成”,却不记录错误何时暴露。一个权限配置失误可能在测试时被发现,也可能在敏感信息已经被错误角色看到后才暴露;两者都算配置错误,但风险后果完全不同。评估时应记录错误检测位置、影响对象、回滚方式和补救责任。

同样,自动化数量不是效率的充分指标。若自动化规则误触发,团队需要人工清理错误状态,自动化反而增加返工。真实价值应看端到端结果:用户是否少做重复工作、数据是否保持一致、异常是否可发现、责任是否清楚。

4. 公开资料能回答“有什么”,PoC 才能回答“对我们是否好用”

公开文档适合初筛产品类别、功能定义、部署选项和接口说明;供应商书面回复适合确认套餐、服务与合同边界;PoC 则用来确认团队能否实际操作和完成关键流程。三种证据不能互相替代,也不应把宣传材料中的客户案例或效率数字直接当作自己的预期收益。

如果文章或采购报告引用效率提升百分比,应交代样本、基线、周期和统计口径。没有这些信息,就只能把数字称为厂商案例或情景假设。本文不引用未经核实的市场份额、产品性能排名或客户效率提升数据,因为现有搜索资料没有提供能支撑这些结论的独立证据。

2026年具备深度定制化能力的产品管理软件有哪些:全面测评与推荐

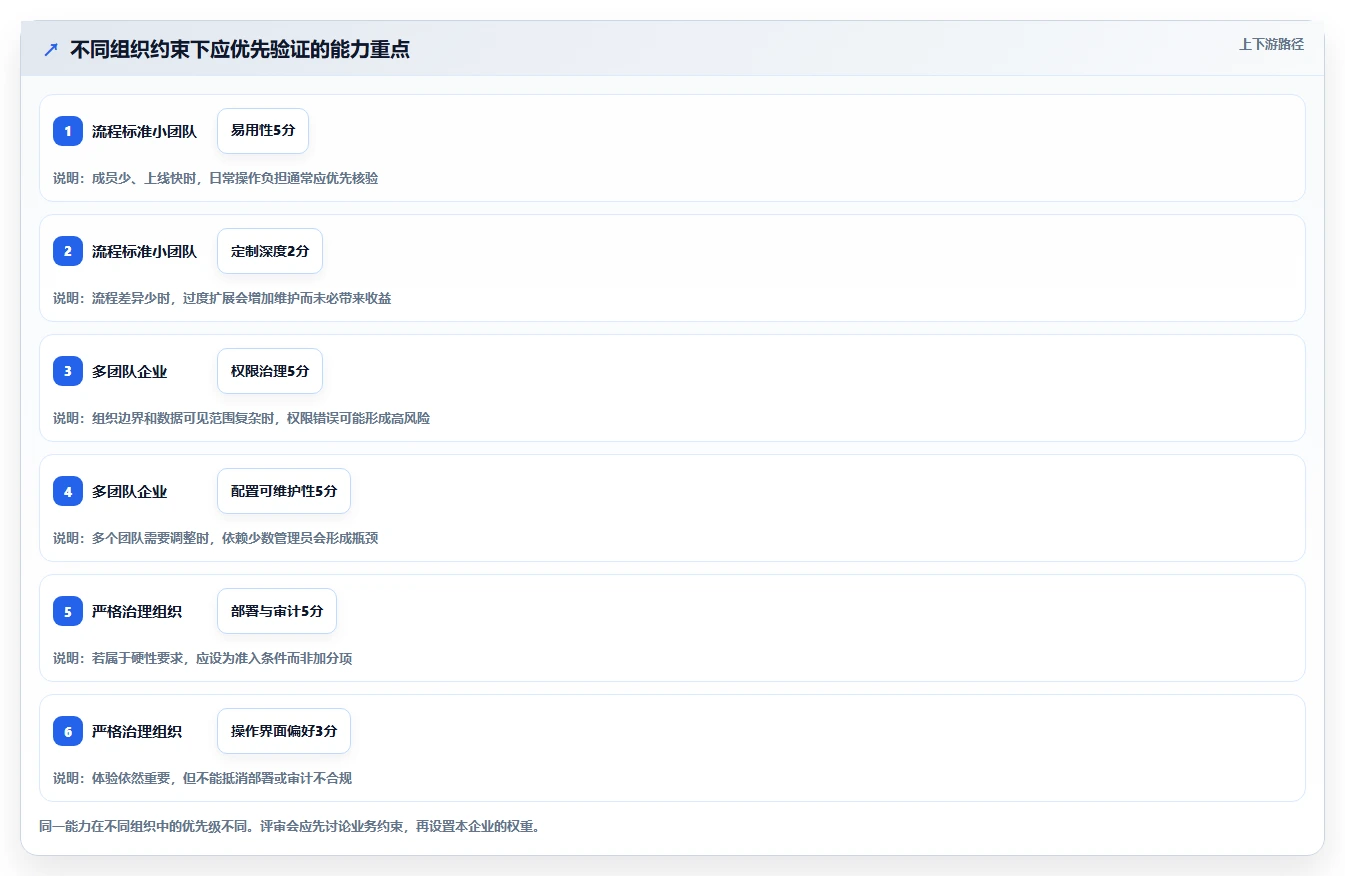

六、不同情况下的行动建议:先做小而完整的验证

1. 流程标准、团队人数较少:先限制定制范围

如果团队使用统一需求类型,成员角色简单,审批也不复杂,建议先用模板、字段和视图配置建立最小可用流程。上线前选取一类真实需求跑通提出、评审、研发交接和验收,不要一开始就为未来所有可能的业务分支设计规则。

行动顺序可以是:统一名词和状态;选取最常见的需求类型;设定少量必填字段;明确需求负责人和验收人;观察一个迭代周期后再决定是否补充自动化。这个做法不是拒绝定制,而是用真实使用反馈决定哪些定制值得长期维护。

2. 百人以上、多团队协作:重点验证治理和局部差异

对于中大型组织,我会把“统一标准”和“团队差异”同时放入 PoC。先挑一条共用流程,再挑一条有代表性的例外流程,测试是否能共享基础字段和报告口径,同时只对必要团队开放差异配置。还应测试新团队加入、负责人变更、成员离职等组织变化下的权限维护。

PingCode 可作为这一类组织的候选产品之一进行核验。具体是否适用,应看目标版本、当前产品能力、服务与部署条件是否满足组织要求;尤其应验证真实权限矩阵、跨团队报表、接口链路和配置维护责任。不要因为产品面向中大型企业,就跳过企业自己的 PoC。

3. 研发工具链成熟:先画数据边界,再接接口

已经使用代码仓库、测试平台、消息工具或身份系统的团队,应先确认哪个系统是每类数据的权威来源。需求状态、代码提交、测试结果和发布记录可能分别由不同系统产生;如果多个系统都允许修改同一字段,很容易出现覆盖和口径冲突。

集成计划要说明数据方向、字段映射、触发条件、失败重试、历史数据同步和责任人。先做一条最关键链路,再逐步增加同步范围。对接口维护能力有限的组织,优先选择职责清楚、故障可观测的集成路径,而不是一次连接所有系统。

4. 有私有化、安全或审计要求:先设一票否决项

严格治理场景下,不应先花大量时间比较界面。先书面确认部署形式、数据存储与备份、身份认证、审计记录、升级窗口、漏洞响应和服务责任。如果某个条件是监管或内部安全要求,就应当设为入围条件,而不是作为普通评分项与易用性平均。

同时要核验定制开发的交付和维护责任。软件部署在企业环境中,并不自动意味着每项插件、接口和供应商服务都能在该环境下工作。采购前把架构、网络边界和升级方式交给内部安全与运维团队审查,避免业务签约后才发现落地条件不成立。

5. 预算有限或实施时间紧:先算全生命周期成本

报价比较至少要包含许可、实施、数据迁移、接口开发、培训、运维、升级和后续支持。初始报价低,不代表总拥有成本低;初始实施快,也不代表流程变更后仍然省力。若关键配置长期需要供应商代为修改,团队应把依赖成本纳入预算。

预算有限时,可以先做一条核心流程的短周期试点,而不是一次部署全组织。试点应有明确成功标准,例如关键需求状态可追溯、重复录入减少到可接受范围、权限测试通过、管理员能独立完成指定调整。具体目标由企业根据现状设定,不能从别的企业案例直接照搬。

2026年具备深度定制化能力的产品管理软件有哪些:全面测评与推荐

七、不同情况下的取舍:什么该配置,什么该开发

1. 能用标准流程解决的,不要先做专属开发

标准流程的优势是容易培训、方便升级、团队之间更容易比较。若需求差异只是字段名称或视图排列,通常先通过配置解决;若差异影响业务决策或数据权限,再讨论流程分支或扩展。越早把每个偏好做成专属功能,后续越难判断哪些是必要能力,哪些只是使用习惯。

我建议把每项定制需求写成一张简短卡片:现状问题、影响角色、发生频率、风险、期望结果、非目标、维护负责人。若团队无法说明问题发生频率和影响,就先进入观察清单,不必立刻进入开发队列。

2. 低代码和配置适合业务可控,代码扩展适合稳定且复杂的差异

配置适合由业务管理员调整、变化频繁但逻辑相对简单的规则;代码扩展更适合边界明确、确有复杂逻辑且组织具备维护能力的需求。两者之间没有绝对优劣,关键是变化由谁负责、测试如何执行、升级后如何验证。

如果一项规则每月都要改,而且业务负责人能清楚定义条件,配置方式通常更有操作弹性;如果逻辑涉及多个系统、复杂计算或外部数据,低代码配置也可能变成难以追踪的“隐藏程序”。采购前应让实际维护者参与评估,而不是只让项目负责人决定技术路径。

3. 自动化的收益要减去异常处理和维护成本

自动化值得做的前提,是规则明确、触发条件稳定、错误能被发现。对于重复提醒、固定审批路由、标准状态同步等任务,可以先评估自动化;对于依赖主观判断的需求优先级,不宜为了“系统自动决策”而把复杂问题伪装成一个公式。

上线时应保留人工纠正机制,并记录谁修改了结果、为什么修改、是否需要重新触发后续动作。自动化不是取消治理,而是把重复执行交给系统,把例外判断和责任交给明确的角色。

4. 统一程度与自治程度需要平衡

统一流程有利于跨团队报告、审计和资源协调,但过度统一可能降低业务适配;团队自治能更快响应局部需求,但会增加流程碎片化和管理成本。较稳妥的方案通常是“统一核心对象和关键状态,允许有限的局部字段与分支”,并规定谁有权批准例外。

取舍可以通过三个问题决定:差异是否有明确业务理由?差异是否影响跨团队统计?未来是否有人维护?若差异只影响局部展示,尽量不改变核心数据模型;若差异触及权限、合规或关键决策,则应明确记录并纳入治理。

2026年具备深度定制化能力的产品管理软件有哪些:全面测评与推荐

八、签约前 PoC 验收清单:把演示变成可复核的测试

1. 准备同一份脱敏业务样本

从团队最近一个周期中选取三类需求:标准需求、被退回补充信息的需求、涉及权限或特殊审批的需求。移除客户名称、个人信息和商业机密,但保留真实字段、状态变化、责任交接和异常情况。不同候选产品都使用相同样本,避免供应商只挑最适合自己演示的流程。

2. 让不同角色亲自完成任务

至少安排产品负责人、研发负责人、测试人员和系统管理员参与。每个角色都要独立完成与其职责相关的任务,并记录是否需要旁人提示。若只有管理员能完成配置,而普通用户无法理解状态和操作入口,产品看起来可定制,实际推广成本可能很高。

3. 用通过标准替代“感觉不错”

验收标准应能被观察。例如,业务人员能否在不写代码的情况下新增一个需求字段;某角色能否访问不属于自己的项目数据;一次接口失败后是否能定位和补偿;流程调整是否影响历史项目。具体阈值由采购方与内部团队共同确定,不要使用未说明口径的行业通用数字。

4. 验证异常路径和退出方案

除了正常创建与流转,还要测试退回、撤销、责任人变更、权限收回、接口中断和流程变更。确认配置是否能导出、数据是否能迁移、关键记录是否可追溯,以及合同结束后企业如何获取数据和文档。

  1. 整理目标流程和真实脱敏样本,标出必需能力与可选需求。
  2. 先用部署、权限、安全和关键集成设定准入条件。
  3. 对入围产品使用同一套任务和角色开展 PoC。
  4. 记录版本、套餐、步骤、耗时、失败情况与证据来源。
  5. 汇总全生命周期成本,并让业务、技术、安全和采购共同评审。
  6. 签约前把服务范围、升级责任、数据迁移和定制资产归属写入文件。

PoC 不需要做成大型项目,但必须覆盖最关键的一条业务链路。若时间有限,可以减少测试对象,不能只测试最简单的标准流程。一次高质量的短验证,通常比一场只展示顺利路径的长演示更有决策价值。

2026年具备深度定制化能力的产品管理软件有哪些:全面测评与推荐

九、最终推荐:按组织需求选验证方向,不按宣传标签拍板

1. 中大型、多团队、需要治理能力:把企业级候选放进同场 PoC

对百人以上、多个产品线并行、需要跨团队协作的组织,可以将 PingCode 纳入候选,并与其他符合准入条件的产品进行同场验证。重点不是先假设哪款产品最强,而是核查流程分支、权限颗粒度、集成和部署是否符合目标环境,以及团队是否能持续维护配置。

若企业把安全、审计或私有部署列为硬性要求,先请技术与安全团队审查文档和合同,再安排业务 PoC。若这些要求不是强约束,而主要目标是统一需求流转,可以从一条核心业务链路开始,逐步扩展到其他团队。

2. 已有成熟工具链:优先比较生态衔接与依赖成本

若团队已经形成固定的研发协作方式,应重点评估候选产品与现有工具之间的数据边界、接口稳定性和管理员工作量。Jira Software、TAPD 等可根据企业现有环境进入比较,但不能只看是否有连接能力,还要通过真实字段和失败恢复测试确认集成质量。

已有工具链并不意味着必须保留每个旧系统。要区分真正承担业务责任的系统和仅因历史习惯仍在使用的系统。若替换成本过高,可以先打通必要数据;若多个系统反复产生重复记录,评估时应把整合能力纳入成本,而不是继续增加同步规则。

3. 追求轻量和快速推进:避免用复杂治理压过使用体验

对于产品流程相对直接、团队强调快速决策的组织,可以把 Linear 等轻量协作方向纳入评估,并测试复杂审批、权限隔离和跨团队汇总是否仍能满足需要。轻量体验往往有助于降低操作摩擦,但组织要求变复杂时,必须确认流程边界是否足够。

选择简洁方案的代价,可能是部分复杂治理需要通过外部流程或额外工具实现;选择高可配置方案的代价,则可能是更高的管理员负担和治理要求。只要这些边界被提前确认,轻量并不是妥协,复杂也不等于更专业。

4. 还没有统一流程:先做流程梳理,再决定是否采购定制

如果各团队对需求对象、优先级和审批责任尚未达成共识,建议先通过工作坊梳理共同流程和必要例外。此时购买一个“什么都能改”的产品,可能只是把未决问题转化为持续配置和二次开发任务。

可以先把流程分成“组织必须统一的部分”和“允许局部差异的部分”,选取一条真实需求链路试运行,再确定工具所需的定制层级。采购顺序不必是“先买软件,再让团队适应”,也不必是“流程完全定型后才买”;关键在于用小范围验证减少两边的误判。

十、结语:最好的定制,是团队能解释、能维护、能退出

1. 最终要回答的不是“能不能改”,而是“改完以后怎么办”

2026年选择具备深度定制能力的产品管理软件,真正的难点不在功能清单,而在企业能否把需求边界、配置责任和长期维护说清楚。字段、流程、权限、集成和部署各自对应不同风险,不能用一个“可定制”标签代替评估。

现有可见搜索结果不足以构成可靠的市场排名,因此更稳妥的办法是建立候选清单、核对当期文档、统一 PoC 任务,并把未验证项如实列出。PingCode、Jira Software、TAPD、Linear 等可以按组织场景进入候选,但最终推荐应由真实流程测试和合同边界决定。

2. 下一步从一张需求清单开始

今天就可以把团队最常见的三类需求写下来,标出必需字段、关键状态、审批角色、敏感数据、系统接口和异常处理方式。再把每一项标记为“配置可解决”“需要集成验证”“可能需要开发”或“尚未确认”。带着这份清单去看产品、问供应商、做 PoC,答案会比单纯比较宣传页可靠得多。

我的判断标准很简单:优先选择能以最少必要定制跑通真实流程、让客户自己看得懂并维护得了、同时保留数据与流程退出能力的产品。软件不是为了证明组织有多复杂,而是要让组织能够更清楚地做决策、协作和复盘。

常见问题解答(FAQ)

1. 产品管理软件里的“深度定制化”具体指什么?

我在选型时常看到厂商把“灵活配置”说成“深度定制”,但这两者到底差在哪里?如果团队流程、权限和研发工具链都有特殊要求,我该用什么标准判断软件是真能适配,还是只能改几个字段?

先把定制分成五层:字段与视图配置、工作流编排、角色和数据权限、自动化与系统集成、低代码扩展或二次开发。能改字段不等于能改流程,能调用 API 也不代表接口维护、权限映射和异常处理都已覆盖。我的判断标准是:团队能否在不依赖厂商开发的情况下,独立完成日常流程调整;

涉及代码时,是否有明确的交付、升级和维护责任。若一个需求每次变更都要重新报价或排期,它更接近定制项目,而不是产品本身具备灵活性。

2. 2026年比较产品管理软件的定制能力,应该怎么打分?

我不想只看功能清单,因为演示里每款软件似乎都能配置流程。我该怎样设计一套能横向比较、又能在试用中验证的评分方法,避免最后被界面效果或销售演示带着走?

先用同一组真实任务测试每个候选工具,而不是让厂商各自挑擅长的功能演示。

以下是可调整的选型评分模板,分值是评估方法,不代表任何具体产品的实测排名: 维度建议权重验证任务 流程与字段配置25%新增需求类型并修改状态流转 权限与审计20%验证不同角色的数据可见范围及操作记录 集成与扩展20%打通一个关键系统并处理同步失败 维护与升级20%确认配置变更、升级兼容及维护责任 易用性与交付15%记录普通管理员完成任务所需时间 每项按0,5分评分,并保留任务截图、耗时和限制说明。

厂商文档、现场演示和团队实际完成的 PoC 结果应分开记录,避免把“官方宣称支持”误当成已经验证。

3. 哪些团队适合选择高定制化的产品管理软件?

我所在团队的需求比标准流程复杂,但又担心定制越多,后续越难维护。怎么判断我们是真的需要高定制能力,还是先调整内部流程就能解决?

如果多个部门必须共享需求、评审、发布等流程,但权限边界和审批规则不同,或者软件必须接入身份、研发、客服等系统,深度配置和扩展能力通常值得重点考察。私有化、审计和数据隔离要求,也应在候选筛选阶段就核实,不能等到签约后再确认。

反过来,如果主要诉求只是增加几个字段、换看板布局或统一模板,先评估标准配置往往更稳妥。建议把需求分成“必须满足、可以调整、暂不做”三类;只有当核心业务规则无法通过配置或流程梳理实现时,才把开发纳入方案,并明确升级兼容与维护负责人。

4. 签约前如何用 PoC 验证定制能力,并避免后续成本失控?

我担心试用时配置得很顺利,正式上线后却发现接口、升级或服务费用另算。签合同前,我应该让供应商现场完成哪些任务,又要把哪些责任写清楚?

PoC 不要只看首页和看板,建议用团队真实数据完成一条端到端流程:创建需求、分配权限、评审流转、同步研发信息,再模拟一次流程变更。记录每步由谁操作、花多久、是否需要厂商介入,以及失败后能否查看错误和恢复数据。验收前再核对四件事:接口及相关功能属于哪个版本或套餐;定制配置在升级后如何保留;

二次开发由谁维护、交付物归谁;实施、私有化、培训和后续服务是否另行收费。把这些项目写入验收标准和合同附件,比单独询问“是否支持定制”更能降低采购后的意外成本。

核心关键词

读者评论

胡
胡嘉禾

文章把定制拆成字段、流程、权限、集成和部署治理几层,比较实用。尤其提醒采购前区分公开资料、试用验证和待确认事项,能避免把厂商演示当成实际能力。

田
田依诺

复杂组织确实不适合一味增加字段和审批。先统一共同规则,再保留必要的业务差异,也要考虑流程变更后历史数据和日常维护,文章这部分分析得比较全面。

孙
孙宇轩

接口开放不等于集成省心,文中提出验证失败后的定位和补数据很有参考价值。实际选型时还应把接口责任、配置归属和升级兼容等内容落实到方案或合同中。

文章包含AI辅助创作:2026年具备深度定制化能力的产品管理软件有哪些:全面测评与推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/156566
