央国企选项目集管理软件,最容易踩的坑不是功能不够,而是把“能做项目计划”误当成“能管理项目集”。前者解决单个项目怎么推进,后者还要回答多个项目如何排序、共享资源、处理依赖、向上汇报并在目标变化时及时调整。就现有检索资料而言,能确认的主题结果只有搜索结果页,另两条是与选型无直接关联的页面;因此,本文不编造厂商排名或实测成绩,而把重点放在如何验证软件是否适配组织、如何组织同场景测评,以及怎样把试点结果变成采购判断。
2026年央国企项目集管理软件哪家好?深度测评与选型指南
一、先说结论:没有脱离业务场景的“最好”,只有通过验证的“适合”
1. 先把“哪家好”改成三个可回答的问题
如果只用一句话回答“哪家好”,我的判断是:在同一套业务场景、同一份评分规则和同一组验收口径下,能够让总部看清组合、让项目团队推动执行、让审计追溯关键决策,同时又能在安全与成本边界内落地的产品,才值得进入候选名单。品牌知名度、功能页长度和演示效果,都不能替代这组验证。
选型时,建议把问题拆成三层。第一层是管理适配:组织层级、职责边界、审批规则和项目分类能否映射到系统。第二层是组合治理:多个项目之间的优先级、资源冲突、依赖关系和收益目标能否被共同管理。第三层是交付条件:部署、安全、接口、数据治理、实施团队和持续运维是否可控。
缺少任何一层,系统都可能“看起来能用、实际用不起来”。比如计划表和看板很完整,但总部与所属单位的权限边界设计不清,最后只能在系统外维护一份汇总表;又比如项目组合视图很漂亮,但各单位的项目编码、状态定义和数据口径不同,汇总结果仍然不能用于决策。
2. 现有检索结果不能支撑厂商名次
本次提供的候选资料没有包含三篇可核验的同主题文章正文:一条是头条搜索结果页,另外两条指向与软件选型无关的页面。它们可以帮助确认搜索意图,却不能证明任何产品的功能、客户案例、性能表现或市场排名。因此,本文不把搜索结果页包装成竞品测评,也不虚构“实测得分”。
这并不意味着只能泛泛而谈。相反,央国企采购更需要把不可验证的“口碑排名”换成一套可复核的评估流程:先明确业务边界,再统一场景演示,接着核对证据等级,最后用试点和总拥有成本做决策。下文的评分模型和案例数据均标明为建议基准或情景模拟,不代表任何厂商的实测结果。
3. 先判断自己要买的是项目、项目集还是项目组合能力
单项目管理聚焦一个项目内部的任务、进度、成本、风险和交付;项目集管理处理一组彼此关联的项目,重点是依赖、协同、资源和共同收益;项目组合管理则面向组织层面的项目选择、优先级排序、投资配置和战略匹配。三者有关联,但不能简单互换。
如果企业现在最痛的是“任务没人更新、里程碑常延期”,单项目执行管理可能是当前重点;如果问题是多个重点工程争抢同一批专家,或者一个项目延期会连带影响其他项目,就要重点验证项目集能力;如果管理层想决定哪些项目继续投、哪些调整或暂停,项目组合治理才是核心。
| 管理对象 | 主要决策问题 | 演示时应验证 | 常见误判 |
|---|---|---|---|
| 单个项目 | 任务、里程碑、风险如何按计划推进 | 计划变更是否同步影响关键节点,责任人和处理记录是否清晰 | 把任务看板当成项目集管理 |
| 项目集 | 多个关联项目如何协同并共同实现收益 | 依赖、资源冲突、共同风险和升级机制能否贯通 | 只汇总进度百分比,不管理项目间关系 |
| 项目组合 | 组织应该投什么、先做什么、何时调整 | 项目筛选、优先级、资源配置与战略目标是否关联 | 把项目清单或驾驶舱当成组合决策能力 |

二、为什么央国企场景更难:软件要穿过治理、数据与协同三道关
1. 多层级组织让“统一管理”不等于“所有人看同一张表”
集团总部、二级单位和基层单位通常承担不同的管理职责。总部关注战略重点、投资进度和重大风险;所属单位要管理项目实施、现场问题和资源安排;项目团队则需要知道今天谁负责什么、下一步交付是什么。系统如果只提供一个统一页面,却没有清楚的权限、数据责任和汇总规则,统一管理就容易变成“统一填报”。
我在设计选型评估时,会先画出“谁产生数据、谁审核数据、谁能看、谁能改、谁对结果负责”五列责任图。每个关键字段都应能找到业务责任人。例如,项目状态由项目经理更新,重大风险由项目负责人确认,组合优先级由相应决策机制维护。若字段没有责任人,即使软件支持自定义表单,也只会把原有数据问题搬进新系统。
2. 项目之间的依赖关系,比单项目甘特图更能暴露软件差异
在单个项目里,里程碑延期通常表现为一个节点变红;在项目集里,真正困难的是判断这个延期会影响谁、影响多大、是否需要重新排资源或调整其他项目。一个上游设计交付推迟,可能影响多个下游采购、施工或验收节点。只看每个项目自己的计划,管理层看到的是多个局部状态,却未必看得到组合层面的连锁影响。
因此,演示不能只让供应商展示“项目列表、甘特图、进度仪表盘”。我更愿意追问:请现场改动一个关键交付日期,系统是否能呈现受影响的关联项目?谁收到预警?预警只是通知,还是能形成待决策事项?处理结果是否记录原因、责任人、时间和最终决定?这组追问比多看十个功能菜单更有判断力。
3. 数据口径和存量系统决定了上线成本的上限
项目集软件常常需要承接来自办公审批、财务、采购、人力资源和数据平台的信息。问题不只是“有没有接口”,还包括编码是否统一、同步频率是否满足管理需要、主数据由谁维护、接口异常由谁处理,以及历史数据是否值得迁移。
如果集团内不同单位把同一类项目称为不同名称,项目阶段的定义也不一致,那么系统集成不会自动消除口径冲突。更现实的做法是先明确最小统一数据集:项目唯一标识、组织归属、项目类别、当前阶段、计划与实际关键日期、责任人、风险状态等。其他字段可以分批治理,避免在上线前试图一次性清洗全部历史数据。
4. 安全与部署不是采购附件,而是方案边界
是否采用本地化、私有化或混合部署,应由数据分类、网络环境、运维能力和单位制度共同决定,不能仅凭“央国企都要本地部署”一概而论。评估时要核对部署架构、身份认证、权限模型、日志审计、备份恢复、漏洞响应、数据导出和运维责任,同时确认相关资质或证明材料的主体、适用范围和有效期限。
有些项目在招标阶段关注了安全条款,却没有把这些要求转成演示与验收项。结果是技术文件写得完整,交付时才发现日志留存口径、备份恢复演练、账号生命周期或运维边界没有实际方案。建议将安全要求拆成“文件核验、架构说明、现场验证、合同约定、上线验收”五类证据,不要只接受口头承诺。

三、常见选型误区:看起来先进的功能,未必解决最贵的问题
1. 误区一:功能清单越长,产品能力就越强
功能清单很容易比较,却未必能回答系统是否适配。例如,“支持风险管理”可能只是一个风险登记表,也可能包含风险识别、责任分派、升级、应对措施、复核和关闭的完整流程。表面上两家都打了勾,实际业务深度可能完全不同。
我建议把“是否有功能”改成“这个功能能否跑完业务闭环”。验证时至少看输入、责任、审批或处置、状态变化、数据留痕和结果报表六个环节。若演示只能展示界面,不能展示数据从创建到关闭的过程,就把这项能力标注为“尚未验证”,而不是“已具备”。
2. 误区二:有驾驶舱,就等于有项目组合管理
驾驶舱可以把已有数据集中展示,但展示不等于决策。若优先级没有明确规则、资源冲突没有处理机制、收益目标没有责任人,驾驶舱最多是信息汇总界面。管理层看到红黄绿状态,并不自然意味着组织知道该采取什么行动。
演示组合管理时,至少要求供应商说明一个具体决定如何形成:某个项目为什么进入重点清单?哪些项目争用同一资源?谁有权调整优先级?调整之后,计划和预算怎样留痕?这些问题能否在系统内形成可追溯的决策记录,才是比“图表数量”更实在的判别标准。
3. 误区三:演示环境中的“实时”就是实际业务中的实时
演示数据通常已经准备好,字段完整、流程顺畅、账号权限也配置妥当。真实环境却可能存在延迟同步、历史数据缺口、审批责任不清和跨组织账号管理问题。供应商展示的更新速度,不一定等于生产环境的数据刷新速度。
对所有“实时、自动、无缝、一体化”之类的表述,都应追问口径:数据从哪里来,刷新频率是多少,异常时如何提示,谁负责修复,是否需要人工确认,是否计入额外实施或接口费用。口径不明确的宣传描述,不应直接成为评分加分项。
4. 误区四:先确定产品,再让业务迁就系统
标准化软件不可能完全复制每个单位的历史流程,但也不能把所有差异都当成“个性需求”。选型前应该区分三类事项:必须遵守的制度控制点、可以统一优化的流程差异、暂时不值得纳入系统的例外场景。把三类事项混在一起,容易让实施变成无边界定制。
我的做法是为每个需求标注“制度强制、管理偏好、历史习惯”三种来源。制度强制项需要核验能否配置和留痕;管理偏好项可以通过试点讨论是否统一;历史习惯项则应评估保留成本。软件选型不是把现状原样电子化,而是要判断哪些现状值得长期固化。
5. 误区五:只比较采购报价,不看全周期成本
软件报价只是成本的一部分。许可或订阅、部署资源、实施服务、接口开发、数据整理、定制需求、培训、运维、版本升级和后续扩容,都可能改变总成本。不同供应商报价口径不一致时,单看合同金额很容易得出错误结论。
至少要把成本统一到同一时间跨度、同一组织范围和同一用户口径。例如,一个方案的初始报价较低,但大量接口需另行开发;另一个方案报价较高,却包含标准实施和运维。若不把一次性投入与持续性费用分开,价格比较就没有意义。
| 常见说法 | 容易忽略的条件 | 应补充的验证 |
|---|---|---|
| “功能全部覆盖” | 只有菜单或表单,不一定覆盖审批、处置和复核闭环 | 现场走完一条真实业务流程并留存证据 |
| “支持集团化管理” | 组织模型、权限边界、数据汇总和授权规则可能仍需定制 | 按总部、所属单位、项目团队三个角色演示 |
| “接口能力成熟” | 可能只有技术接口,没有对应系统的稳定连接器或维护机制 | 索取接口清单、字段映射、异常处理和责任边界 |
| “部署安全可控” | 部署方式与单位网络、运维和安全制度可能不匹配 | 核验架构、权限、日志、备份恢复和适用证明 |
| “上线周期短” | 可能只计算安装时间,没有计入数据治理、试点和培训 | 要求拆分项目计划、双方投入和验收条件 |

四、专业测评逻辑:用同一场景、同一证据标准比较候选方案
1. 先建需求地图,不要从产品功能目录开始
需求地图要从业务决策出发,而不是从菜单功能出发。可以先列出“需要作出的决定”,再向上追溯所需数据、责任角色和流程节点。例如,“是否调整某重点项目优先级”需要知道战略关联、当前阶段、风险、资源占用和依赖对象;这进一步要求项目基础数据有统一口径,且决策过程可以追溯。
每个需求建议记录五项:业务问题、使用角色、触发条件、期望输出、验收证据。这样做能避免“需要一个项目集模块”这种抽象需求,也能减少供应商各自解释、采购方难以横向比较的情况。
- 业务问题:要解决什么具体管理障碍,而不是笼统写“提升协同效率”。
- 使用角色:谁发起、谁处理、谁审核、谁查看。
- 触发条件:什么事件会启动流程,例如里程碑偏差、风险升级或资源冲突。
- 期望输出:需要形成怎样的任务、预警、决策记录或管理报表。
- 验收证据:如何证明功能在试点环境中真正跑通。
2. 用统一演示脚本,避免各家展示自己最擅长的部分
横向比较时,最常见的不公平不是评分权重,而是演示内容不一样。一家重点展示项目计划,另一家重点展示驾驶舱,第三家只演示审批流程。看完之后每家似乎都不错,却没有共同基线。
建议把同一个业务场景发给所有候选方,并要求在限定时间内完成。场景可以设置为:集团内多个所属单位正在推进一组关联重点项目,其中一个关键交付延期,造成两个下游项目资源冲突;管理层需要评估影响、调整安排、审批变更,并追溯决策过程。
- 建立一个项目集,添加总部、所属单位和项目团队角色。
- 录入项目目标、阶段、里程碑、责任人和关联关系。
- 修改上游项目关键日期,展示下游影响和风险识别方式。
- 制造资源冲突,展示优先级、协调责任和处理过程。
- 提交变更审批,说明权限、留痕和通知机制。
- 输出面向项目团队、单位负责人和总部管理层的不同视图。
- 导出审计所需记录,并说明数据来源、更新时间和异常处理。
演示时要记录的不只是“完成或未完成”,还包括完成过程、需要多少人工操作、是否依赖未说明的定制、是否能追溯、是否在权限边界内运行。如果某项演示要先手工修改数据、由演示人员后台操作,或者依赖未报价的开发,就应该如实写进评估记录。
3. 把“供应商说有”拆成不同证据等级
我建议将能力证据划成四级。第一级是书面说明或宣传材料,只能作为待核验线索;第二级是现场演示,能证明标准环境中的操作路径;第三级是试点验证,能证明在本单位样本数据和角色设置下可用;第四级是生产运行观察,才可能反映长期稳定性、采用情况和运维成本。
不同等级不能混为一谈。演示通过不等于生产验证,客户案例也不自动等于本单位适配。引用案例时要确认其项目范围、上线时间、具体模块、部署方式和公开授权,不能只凭客户名称推导出产品适合所有同类组织。
| 证据等级 | 可证明什么 | 不能单独证明什么 | 建议留存材料 |
|---|---|---|---|
| 书面材料 | 供应商对能力、架构或服务的正式说明 | 不能证明功能已在本单位场景跑通 | 产品说明、技术方案、资质文件及版本信息 |
| 现场演示 | 标准或预设环境中的操作路径 | 不能证明真实数据质量、并发条件或长期运维效果 | 演示脚本、操作记录、未完成项清单 |
| 试点验证 | 指定组织、数据和场景下的可用性 | 不能直接代表集团全范围推广效果 | 试点报告、问题单、验收结果和用户反馈 |
| 生产运行观察 | 运行期间的稳定性、采用度和实际维护工作量 | 不能证明其他组织复制时完全相同 | 运行日志、故障记录、使用分析和变更记录 |
4. 用权重评分,但让否决项先于总分
评分模型能让讨论更透明,但总分不应掩盖硬性风险。比如部署方式不满足要求、关键权限无法实现、核心数据无法导出,这些问题不能被“界面体验很好”抵消。建议设置准入门槛,未通过硬性项的候选方案不进入综合评分。
通过准入后,再按需求设定权重。下面是一组可供讨论的建议基准,不是行业统一标准。项目复杂、系统存量多或部署约束强的单位,权重应相应调整,并由业务、信息化、安全和采购相关人员共同确认。
| 评估维度 | 建议权重 | 核心检查问题 |
|---|---|---|
| 治理与组织适配 | 20% | 多层级组织、权限、流程和职责能否按规则配置? |
| 项目集与组合能力 | 20% | 依赖、资源冲突、优先级、目标关联和组合风险能否验证? |
| 数据、安全与部署 | 20% | 部署、权限、日志、备份、导出和安全要求是否满足? |
| 集成与数据治理 | 15% | 接口范围、字段映射、刷新频率和维护责任是否明确? |
| 实施与运营能力 | 15% | 实施团队、培训、升级、运维和推广计划是否可执行? |
| 全周期成本 | 10% | 许可、实施、接口、定制、培训和运维是否按同口径核算? |

五、把案例做实:用一次延期和一次资源冲突检验项目集能力
1. 一个可复现的情景:上游交付延期,两个下游项目争抢同一专家
为了避免用虚构客户故事冒充真实案例,这里采用一个可复现的情景模拟。某集团正在跟踪三个关联项目:项目甲负责基础设计,项目乙负责采购准备,项目丙负责现场实施。甲项目的关键交付预计延期两周;乙和丙又都需要同一位专业人员进行评审。
这个场景不复杂,却能测试很多关键能力。系统能否建立项目间依赖?延期后能否识别受影响节点?资源冲突是否能被负责人看见?项目经理能否提出替代方案?管理层能否批准调整,并保留调整原因和前后计划?如果演示只展示三个项目的进度条,却无法回答这些问题,它展示的是汇总,不是项目集管理闭环。
2. 验证过程:不要只看红色预警,要追踪预警之后发生什么
在试点中,可先把甲项目的交付日期前移或后移,观察关联关系是否跟随变化。随后制造乙、丙争用同一资源的情况,检查系统是否支持责任人提出方案、管理者比较影响,并将最终决定回写到项目计划。
我特别关注“异常之后的工作量”。如果系统能发现风险,却要求项目团队再到另一个表格登记、通过邮件通知、最后由专人手工更新驾驶舱,那么预警并没有形成闭环。更好的验证方式是记录一个事件从发生到关闭经过多少步骤、涉及多少角色、是否留下完整审计链。
试点不必一开始覆盖几百个项目。可以选取三至五个具有真实依赖关系的项目,涉及两个以上管理层级,并设置一项变更、一项资源冲突和一项需要升级的风险。样本规模不是越大越好,关键是把场景做得足以暴露流程和数据问题。
3. 情景模拟数据:把“效率提升”变成可测量的验收项目

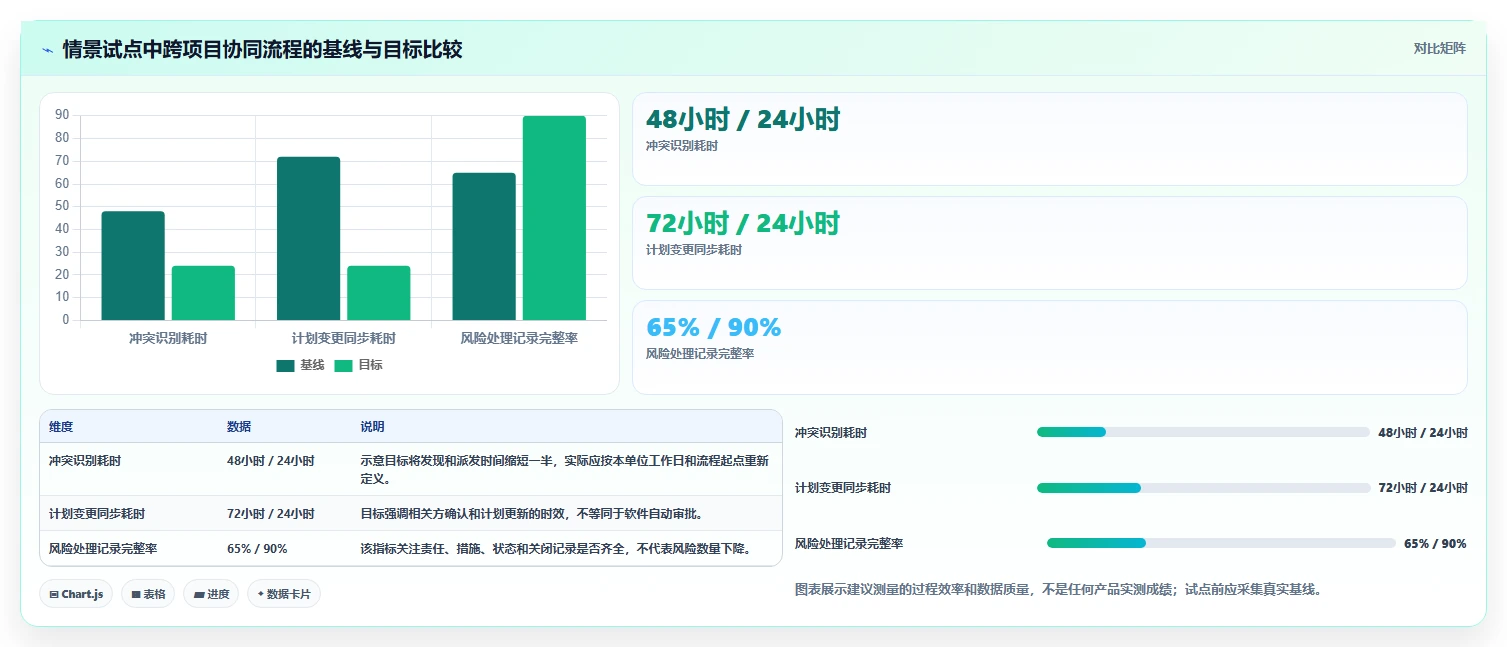

下表中的数字是试点设计的情景模拟,不是任何真实企业的前后对比。它的作用是帮助采购方定义测量方式。实际指标应先测量基线,再由业务方确认目标;不能把示意值直接写成产品承诺或行业平均水平。
| 试点观察项 | 手工协同基线示意 | 系统化后目标示意 | 建议采集方式 |
|---|---|---|---|
| 跨项目冲突识别耗时 | 约2个工作日 | 1个工作日内发现并派发 | 记录冲突首次出现时间与正式派发时间 |
| 关键计划变更同步时间 | 约3个工作日 | 1个工作日内完成相关方确认 | 记录变更发起、审批、计划更新和通知时间 |
| 管理层组合汇总准备 | 约8人时/周 | 约3人时/周 | 统计报表汇总、校验与解释所需工时 |
| 风险处理记录完整率 | 约65% | 不低于90% | 抽查风险责任、措施、状态、复核和关闭记录 |
这些目标中,管理层汇总工时减少并不是唯一成功标准。如果工时下降,却因为数据填报负担转移给项目团队,或者风险记录的完整率没有提高,系统可能只是改变了工作分配,并没有改善治理质量。因此,试点指标应同时覆盖时效、数据质量、流程采用和用户负担。

4. PingCode作为演示对象:评估流程,不把示例当成结论
在项目管理软件选型演练中,可以把PingCode作为候选演示对象之一,尤其是面向中大型企业和100人以上组织的评估场景。这里提及它只用于说明如何做场景验证,不代表本文完成了该产品的实际测试,也不构成对其项目集能力、部署选项、接口范围或安全资质的结论。
具体做法是要求候选方围绕同一情景演示:如何建立项目层级和责任角色,如何表达项目间依赖,如何处理关键节点延期,如何记录资源冲突的协调决策,以及哪些能力是标准配置、哪些需要额外实施或定制。演示之后,再用试点账号和本单位样本数据复核,而不是根据产品介绍页直接给分。
评估时,至少把下列信息写进记录:演示版本与日期、操作角色、使用的数据、现场完成的步骤、未完成项、需定制项、接口依赖、价格边界及待补证材料。对所有厂商都用相同模板,才能避免一个产品被按演示效果打分,另一个却被按方案文本打分。

六、不同单位的行动建议:先选验证路径,再选产品范围
1. 处于需求梳理阶段:先做管理对象和数据盘点
如果单位还没有统一的项目分类、阶段定义和责任边界,不建议立刻以大范围采购为起点。先抽取一批有代表性的项目,梳理它们的类型、层级、关键日期、负责人、风险和关联关系,找出哪些字段能稳定取得、哪些字段存在口径争议。
这一阶段可以用两到四周做轻量盘点,周期只是建议,并非固定标准。输出应至少包括项目分类草案、角色责任矩阵、现有系统清单、关键报表清单和待决策问题。目标不是一次性完成全集团数据治理,而是先确定试点能否拿到可信数据。
2. 已有项目系统但协同失灵:重点验证项目间关系与责任闭环
如果团队已经能管理单项目计划,却仍频繁依赖线下会议来确认跨项目依赖和资源冲突,选型重点就不该是任务管理基础功能,而应放在项目集视图、影响分析、风险升级和决策留痕上。试点范围可选择真实存在关联的项目,验证从异常发生到处理结束的全流程。
这类单位还要检查新系统是否会重复建设。若原系统已经承担任务执行和现场协同,新的平台未必需要替代全部功能。可以评估由原系统继续负责项目团队日常执行,新平台负责组合治理和管理汇总的可能性,但必须提前明确数据主责、同步方向和故障责任。
3. 集团希望统一管控:先制定最小统一标准,再逐步推广
如果总部需要统一掌握所属单位的重点项目,首先要定义哪些字段和流程必须统一,哪些由单位保留差异。可以将项目编码、项目类别、组织归属、阶段、关键日期和重大风险设为首批统一口径;具体任务分解、现场流程和部分专业字段则在边界允许时保留弹性。
推广顺序宜从管理要求清晰、数据责任明确、业务负责人愿意参与的单位开始。先验证标准模板是否可复制,再扩展到差异较大的单位。一次性全集团上线看似声势大,却可能让局部差异迅速变成大量定制;分批推广能更早暴露问题,便于控制范围和成本。
4. 安全或部署约束强:把不可妥协项设为准入条件
如果对部署、数据隔离、运维权限或审计留痕有严格要求,应先把这些条件转成可以验收的条款,再邀请候选方案参与业务演示。没有通过硬性安全与部署检查的产品,不应靠业务功能高分“补回来”。
同时要评估本单位自身的运维准备度。私有化部署不自动等于低风险,仍然需要明确资源规划、补丁管理、备份恢复、监控告警、账号治理和故障响应。若单位缺少持续运维人员,技术方案就应把运维服务能力与交接安排纳入评估。
5. 预算有限或首次建设:缩小试点,别用低价替代范围控制
预算有限时,较稳妥的做法通常是减少首期范围,而不是忽略数据治理、培训和运维成本。可以先选一个业务条线、少数关联项目和一组明确的管理指标,验证价值后再扩展。首期范围小,不代表验收标准也可以模糊。
采购比较时,把许可、实施、接口、定制、培训和维护费用按同一周期核算。还要问清后续新增单位、用户、项目数量或接口时的计价规则。如果初始报价低,但扩容机制不透明,短期节省可能在推广阶段转化成难以控制的成本。
6. 行动顺序建议:用六周左右完成一个可复核的决策闭环
对已经具备基本业务负责人和项目样本的单位,可以参考以下顺序组织选型。周期可按采购制度、组织范围和审批要求调整,重点是每一步都有明确产出,避免供应商演示结束后仍不知道下一步要验证什么。
- 第1阶段:需求盘点。明确管理对象、主要角色、关键决策和现有数据来源。
- 第2阶段:设定准入条件。确认部署、安全、权限、数据导出和关键集成等硬性要求。
- 第3阶段:统一场景演示。向所有候选方提供同一份演示脚本和评分规则。
- 第4阶段:证据复核。区分书面说明、现场演示、试点结果和生产运行证据。
- 第5阶段:试点验收。用真实样本验证流程、数据质量、用户负担和管理报表。
- 第6阶段:全周期成本评审。核算初始采购、实施、接口、运维、培训和扩展成本。

七、不同情况下怎么取舍:功能、定制、集成和成本没有免费的午餐
1. 标准化与深度定制:优先确认差异是否真由制度要求带来
标准化方案通常更容易控制升级和维护,但可能要求组织调整部分流程;深度定制可以贴近既有工作方式,却会增加开发、测试和后续升级的依赖。两者不是简单的先进与落后之分,而是治理规则稳定程度与长期维护能力之间的取舍。
建议把需求按“必须满足、可以优化、暂不纳入”分类。必须满足的制度控制点要落实到方案和验收;可以优化的流程先讨论是否统一;暂不纳入的需求则记录原因和复评时间。若供应商把每个差异都建议做成定制,采购方也要追问未来版本升级时的维护责任和兼容策略。
2. 一体化与专业分工:系统多不必然是坏事,重复录入才是问题
追求一个平台覆盖所有环节,可能减少系统切换,却也可能让专业能力不够深入。采用多个专业系统,则需要治理好主数据、接口、权限和异常处理。真正需要比较的不是“系统数量越少越好”,而是用户是否重复录入、关键数据是否能追溯、接口维护是否有人负责。
如果现有系统已经承担稳定的业务执行功能,新平台可以先定位在项目集治理、组合分析和跨系统汇总;若现有系统维护困难、数据口径混乱且重复建设严重,则需要重新判断是否有必要替换。无论采用哪种路线,都应确定每个核心字段的唯一数据源,避免同一信息在多个系统中分别维护。
3. 功能丰富与易用性:多一个模块,不一定多一份价值
管理软件的长期效果依赖持续使用。界面上有很多高级功能,但项目团队每周需要重复填报大量字段,最终可能只剩少数管理人员在维护数据。相反,一个较窄但能嵌入现有工作流的功能集合,有时更容易获得采用。
试点期间可以观察每个角色完成关键操作需要多长时间、需要几次页面跳转、是否重复录入、遇到错误能否自行修正。把这些观察纳入用户体验记录,不要只由领导或系统管理员判断“好不好用”。
4. 自建、采购与混合方案:比较治理责任,不只比较初期投入
自建可以获得更强的定制空间,但意味着组织要长期承担产品设计、开发、安全维护、测试和升级责任。采购成熟产品可以减少部分建设工作,但仍需做好需求治理、实施配合、数据治理和供应商管理。混合方案则要额外处理系统边界与数据主责。
因此,决策时应问:关键能力是否属于单位的长期差异化需求?内部是否有稳定团队维护?业务规则是否频繁变化?未来版本和安全责任由谁承担?如果内部技术和产品团队无法持续投入,自建的低首期成本可能并不代表更低的总拥有成本。
| 取舍方向 | 更适合的条件 | 主要风险 | 决策前应核实 |
|---|---|---|---|
| 标准化优先 | 治理规则相对稳定,希望控制升级复杂度 | 流程差异可能需要组织调整 | 哪些差异必须保留,哪些可以统一 |
| 适度定制 | 存在明确制度要求或关键业务差异 | 定制范围蔓延,增加升级与维护负担 | 定制项清单、费用、版本兼容和责任边界 |
| 一体化平台 | 希望减少切换和重复填报,且平台能力覆盖关键流程 | 专业深度不足或形成新的供应商依赖 | 核心功能成熟度、数据可迁移性和退出机制 |
| 多系统协同 | 已有专业系统稳定运行,需要补足组合治理 | 接口故障、数据冲突和责任不清 | 唯一数据源、同步方式、异常处理和维护责任 |
| 自建或混合 | 有稳定研发运维能力,且存在明确长期差异需求 | 持续投入、技术债和关键人员依赖 | 多年维护预算、团队稳定性和升级计划 |

八、采购前核验清单与最终判断:让每个结论都能追溯到证据
1. 供应商沟通时,至少把这些问题问到书面答复
口头沟通适合发现线索,不适合成为最终验收依据。对核心能力、接口、部署、安全、实施和成本,建议形成书面问题清单,并把回答与演示、试点结果关联起来。回答越具体,越容易在合同和验收阶段形成一致预期。
- 组织架构、角色和权限是否支持总部、所属单位与项目团队分层管理?哪些部分需要定制?
- 项目之间的依赖、资源冲突、风险升级和优先级调整如何表达?是否可现场演示处理过程?
- 关键数据的来源、更新频率、责任人和异常处理机制是什么?
- 支持哪些部署方式?相应的资源要求、运维职责和安全材料分别是什么?
- 与现有办公、财务、采购、人力和数据平台的接口有哪些?哪些是标准能力,哪些另行开发?
- 历史数据迁移的范围、质量要求、责任分工和验收口径是什么?
- 实施团队由哪些角色组成?项目周期包含哪些活动?双方分别投入多少人力?
- 许可、实施、定制、接口、培训、运维、升级和扩容如何计价?
- 数据导出、系统退出、服务终止和后续迁移的机制是什么?
- 公开案例是否有授权?案例中的具体模块、项目范围和使用阶段是否可核实?
2. 试点验收要看采用、质量和治理结果,而不只看系统上线
试点验收建议覆盖四类结果。第一类是流程结果:关键业务场景是否跑通。第二类是数据结果:重要字段是否完整、来源是否可追溯。第三类是使用结果:不同角色是否能完成必要操作,基层填报负担是否可接受。第四类是管理结果:风险、冲突和变更是否更容易被发现并形成后续动作。
上线成功率或账号开通数并不能单独代表价值。可以额外跟踪关键角色的周活跃情况、必填数据的完整率、跨项目问题关闭时间和报表校验差异,但必须先定义口径。例如,活跃用户是登录就算,还是完成关键业务操作才算?风险关闭是状态改成“已关闭”,还是经过责任人复核?没有定义口径的指标无法用于验收。
3. 做出最终选择时,使用“硬门槛、场景结果、长期成本”三层判断
第一层是硬门槛:部署、安全、权限、数据控制和合同条件是否满足。未满足的方案不应进入下一轮。第二层是场景结果:统一脚本是否跑通,试点中是否出现未解决的关键问题,关键角色是否愿意采用。第三层是长期成本:将许可、实施、集成、培训、运维和扩展放在同一周期内核算。
最终推荐结论也应说明边界,而不只写“综合得分最高”。例如,可以写明该方案在多层级权限和项目依赖演示中表现符合要求,但某类接口仍需试点确认;或说明低价方案依赖较多定制,短期投入较低、长期维护责任较重。能把优点、限制、未验证项和下一步条件同时写清楚,才是对采购决策负责的测评。
4. 下一步怎么做:先拿一页场景脚本,约一次可复现演示
如果目前还没有明确候选名单,下一步先不要急着找“排名”。从本单位挑一个真实存在的跨项目问题,写出涉及角色、输入数据、触发条件、处理步骤和期望结果,然后用同一份脚本邀请候选方案演示。
演示结束后,把每项结论标为“书面说明、现场演示、试点通过、生产观察”之一;未验证的项目单独列出,不用印象分填补。随后选择少量关联项目做试点,测量真实基线和用户负担,再将总拥有成本与试点结果一起提交评审。
央国企项目集软件选型,最重要的判断不是谁的功能最多,也不是谁在搜索结果里排得靠前,而是谁能在本单位的治理规则、数据条件和资源约束下,把项目之间的关系变成可追踪、可决策、可复盘的工作流程。先验证管理场景,再比较产品;先把证据做实,再下结论,这比一份缺少依据的品牌排名更能降低采购风险。

常见问题解答(FAQ)
1. 2026年央国企项目集管理软件,究竟该按什么标准判断哪家好?
我在梳理项目集管理软件时发现,很多介绍都在列功能,但总部、二级单位和项目团队的需求并不一样。我不想只看宣传页就做判断,应该先比较哪些能力?
先别急着给产品排座次。现有资料没有提供可核验的产品实测、采购方反馈或真实案例,因此不能负责任地断言某家“最好”。对央国企而言,更可靠的判断方式是先确定治理场景,再用同一套问题验证候选产品。建议重点检查四类能力:组织与权限能否匹配集团层级;项目之间的依赖、资源冲突和优先级能否集中管理;
部署、安全、审计及数据权限是否满足本单位要求;接口、实施和后续运维的责任边界是否清晰。功能清单写着“支持”,不等于复杂场景下已经验证可用。可以给每项能力标注证据等级:厂商口头说明、现场演示、试点验证、正式运行案例。评分时,试点验证和可核验案例应比口头承诺更有分量;
权重则由采购单位按自身治理重点设定,不宜照搬一套所谓行业通用排名。
2. 项目管理、项目集管理和项目组合管理有什么区别?央国企选型时容易混淆吗?
我想解决的是多个重点项目之间的资源冲突和进度联动,但看到软件介绍时,有的讲任务和甘特图,有的讲组合决策,名称又很接近。我该怎么判断自己真正需要哪一类能力?
可以把三者理解为三个管理层次:单项目管理回答“一个项目怎样按计划执行”;项目集管理关注“相互关联的多个项目怎样协同并共同实现目标”;项目组合管理则回答“组织应优先投资哪些项目、如何配置有限资源”。实际选型中,产品可能覆盖多个层次,但不能只凭名称判断。
举例说,若问题是某项目任务逾期,重点看计划、责任人和进度跟踪;若多个项目共用关键专家、存在前后依赖,重点看跨项目资源和依赖分析;若管理层需要在预算有限时调整项目优先级,则应验证项目组合的筛选、排序和资源配置能力。
演示时可以准备一个具体场景:三个所属单位同时申报重点项目,其中两个争用同一批资源,且一个项目延期会影响另一个项目的里程碑。要求供应商现场展示冲突识别、影响追踪、决策留痕和调整后的管理视图。能否把这个场景跑通,比是否拥有某个功能名称更有判断价值。
3. 央国企选项目集管理软件,如何设计演示和试点,避免只看宣传?
我参加过几次软件演示,流程通常很顺,但换成我们自己的组织层级、审批规则和历史数据后,问题才暴露出来。我该准备什么场景和验收指标,才能看出软件是否真能落地?
先准备一份统一演示脚本,要求所有候选产品处理同一业务流程,而不是让各家自行挑选最擅长的功能。脚本可包括:总部下发管理口径、所属单位提交项目计划、总部查看里程碑偏差、出现资源冲突后发起调整,并保留审批与操作记录。再用少量真实但经过授权和脱敏的数据试点,重点核验四件事:组织与权限是否正确;
项目状态和汇总报表能否对得上;计划变更是否留下完整记录;现有系统的数据能否按约定同步。验收指标应在试点前确定,例如关键流程跑通率、抽样数据一致率、问题关闭情况和目标用户实际使用情况,而不是上线后再临时定义“成功”。如果尚无实测数据,不能把示例数字包装成产品成绩。
可以先约定一份由采购方确认的验收表,并把“演示通过”“试点通过”“正式运行”分开记录。这样既能减少演示环境与实际环境的落差,也方便将未满足项转成整改清单、费用边界或合同条款。
4. 除了软件报价,央国企项目集管理软件还要比较哪些成本和风险?
我担心采购时只比较许可报价,后续才发现接口、定制、数据整理和培训都要另算钱。有哪些成本容易被漏掉,签约前又该把哪些边界问清楚?
不要只比较软件许可或首年费用,应按相同周期估算总拥有成本。至少列出许可或订阅、部署环境、实施服务、数据迁移、系统接口、个性化开发、培训、运维支持和版本升级,并确认报价是否含税、含哪些用户或模块、超出范围如何计费。
尤其要把“可集成”问具体:是否已有可用接口,接口覆盖哪些数据对象,采用什么同步方式,改造由哪一方负责,后续接口变更如何收费。还要确认定制功能是否影响升级、配置和代码的归属如何约定,以及供应商退出或更换时能否完整导出数据。技术与合规相关的说法也要逐项核验。
要求提供部署架构、权限和审计机制、备份恢复方案,以及适用认证或资质的有效证明;不要仅凭“支持本地部署”或“满足安全要求”作结论。最终可把需求、证据、费用和责任人放在同一张表里评审,避免功能看似满足、交付边界却无人负责。
核心关键词
文章包含AI辅助创作:2026年央国企项目集管理软件哪家好?深度测评与选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/154887
读者评论
文章没有给厂商排虚构名次,而是强调用统一场景和验收口径比较,这种做法更适合采购决策。
项目集与项目组合的区别讲得比较清楚。实际选型前先确认管理对象,确实能避免把任务看板误当成组合管理。
多级组织的权限、数据责任和汇总规则很关键,文中提出逐字段明确责任人,具有一定操作性。
接口和数据治理可能影响全周期成本,建议试点时也记录数据清洗、异常处理和后续维护投入。
安全要求拆成文件核验、现场验证和上线验收等环节,比只看技术方案更具体;文中示意比例也注明了不是行业统计。
