2026年项目管理工具哪个好用?五款主流产品深度测评与选型指南

2026年项目管理工具哪个好用?五款主流产品深度测评与选型指南

2026年选项目管理工具,最容易买错的不是“功能太少”,而是把团队真正的协作问题误判成缺少功能:任务散落在聊天里,就买一套带几十种视图的平台;研发排期经常变化,却只比较看板颜色;跨部门项目没人更新状态,最后采购了工具,仍然靠人挨个催。我的结论是:不存在脱离团队场景的“最好用”,更可靠的做法是先确定工作流,再用同一组真实任务验证候选工具。本文比较 PingCode、Jira、Asana、Trello 和 monday.com 五类常见选择,并把产品能力、适用边界和试用方法分开说明。

一、先讲结论:选工具,先选工作流

1. 五款产品分别适合解决什么问题

如果你的团队规模在100人以上,管理研发、产品、测试等相互关联的工作,并且需要把需求、迭代、缺陷和项目进展放在一条可追踪链路中,PingCode值得优先纳入试用。它的主要价值在于面向研发协作的流程管理,而不是让所有类型的团队都使用一套完全相同的模板。

如果研发团队已经围绕成熟的敏捷流程工作,配置能力、工作流和生态集成是优先事项,可以把 Jira 放进候选。需要提前估算的不是单一账号价格,而是项目管理员配置、权限维护、插件治理和流程变更所带来的持续投入。

如果团队关注的是跨职能工作规划、负责人和截止日期的透明度,Asana更值得看。若团队规模不大、主要任务是把工作放上看板并快速协作,Trello通常更容易开始。monday.com则适合希望通过可配置工作空间管理多类业务流程的团队,但需要验证配置弹性是否真的被团队用起来。

产品 优先考察的场景 主要优势方向 采购前重点验证
PingCode 中大型研发组织、产品研发协同 研发工作链路与项目流程管理 流程适配、权限模型、团队迁移、部署与服务条件
Jira 有明确敏捷实践的研发团队 流程配置、研发协作生态 配置维护成本、插件依赖、管理员负担
Asana 跨职能任务与项目推进 任务责任、进度视图和协作透明度 复杂依赖、报表深度、套餐功能边界
Trello 小团队、轻量看板、短周期协作 看板直观、开始成本低 多项目汇总、权限、自动化和扩展能力
monday.com 需要定制工作空间的业务团队 视图和流程配置灵活 配置治理、套餐限制、长期维护复杂度

表格不是名次表。它只是在提示:团队要先识别当前最贵的协作成本,再看哪款工具有可能降低这项成本。一个只需要每周分配十几项活动任务的小团队,未必需要复杂研发流程;一个有多个产品线、版本节奏和依赖关系的组织,也不能只凭“看起来容易用”决定采购。

2. 我建议优先考虑的三个结论

  • 研发流程复杂,先测流程闭环。不要只看任务卡片,要验证需求如何拆解、如何进入迭代、缺陷如何关联、状态如何汇总。

  • 跨部门协作,先测责任和状态是否清晰。负责人、截止时间、阻塞原因、决策记录能否被稳定维护,比首页有多少图表更关键。

  • 小团队轻量协作,先测上手时间和习惯迁移。若成员不愿意更新,功能再完整也不会形成可信数据。

我不会把这五款产品说成做过同一环境下的现场实测,也不把营销页面上的功能清单当作亲自验证过的体验。产品界面、套餐和功能权限可能随版本、地区和订阅方案变化。下文对能力的描述用于建立选型假设;涉及价格、安全、部署和具体套餐的事项,应在采购当日以厂商官方页面、合同和试用环境为准。

2026年项目管理工具哪个好用?五款主流产品深度测评与选型指南

3. 哪些信息不应该被误读成测评结果

“支持甘特图”“有自动化”“能做报表”只是功能是否存在的起点,不代表该功能对你的套餐开放,也不代表它能匹配团队的流程。例如,自动化规则可能受到规则数量、触发条件或使用额度限制;报表也可能只在特定方案中可用。比较之前,先为每项关键能力写清验收口径。

同样,不要从一个团队的顺利上线推断所有团队都能复制。流程成熟度、管理员投入、历史数据质量、成员规模和组织授权方式都会影响结果。工具可以把工作变得可见,却不能代替团队制定决策规则。

二、背景与真实场景:团队买的是协作秩序,不是界面

1. 项目管理工具要管理的不是“任务数量”

一个项目通常同时包含目标、交付物、依赖、负责人、时间、决策和风险。任务列表只记录其中一部分。若团队只把聊天消息改成任务卡片,却没有统一的状态定义、阻塞升级规则和变更记录,工具里会多出一份数据,团队原有的真实工作方式却没有改变。

我判断工具是否值得引入,通常先问四个问题:信息从哪里进入?谁有权改变状态?变化由谁接收?管理者如何区分“还没开始”“正在做”和“被阻塞”?回答不清楚时,先不要急着比较视图数量,因为团队还没有定义要管理的对象和动作。

2. 三种常见团队,实际痛点并不相同

小型业务团队。成员少、工作内容变化快,通常需要一个足够轻的地方记录待办、负责人和期限。过多字段与审批步骤会增加录入负担;看板或简单列表能满足需要时,先用轻量流程验证使用习惯。

跨部门项目团队。关键难点不是单个任务如何完成,而是部门之间的依赖和交接:谁提供输入、谁确认结果、延期会影响什么。团队需要能够查看项目整体状态,也需要让一线成员快速知道自己下一步要做什么。

研发组织。产品需求、技术实现、测试验证和发布节奏彼此关联。若需求、迭代、缺陷和版本信息分散在多个地方,管理者往往只能在周会前临时汇总。此时应优先检查研发对象能否关联、流程是否支持团队实际实践,以及数据能否支撑复盘。

3. 规模变大后,隐藏成本会变得显性

当参与者从一个小组扩展到多个团队,单纯靠成员自觉维护状态的方式容易失效。常见的失效信号包括:项目负责人重复追问进度、同一任务在多个系统重复登记、关键决定只留在聊天记录、报表必须靠人工拼接、团队间对“完成”的定义不一致。

这时采购评估不应只看每个账号的标价。还要估算管理员维护、成员培训、旧数据整理、集成配置、流程调整和退出迁移的成本。订阅费用容易被看见,组织采用成本却经常被低估。

2026年项目管理工具哪个好用?五款主流产品深度测评与选型指南

4. 先做工作流盘点,再安排产品演示

我建议让候选产品使用同一份场景脚本演示,而不是让每家厂商自行挑最有优势的功能。脚本可以包含一次需求提出、任务拆解、跨团队依赖、临时变更、延期预警、结果验收和管理汇总。演示者必须按团队真实角色操作,采购方观察过程,而不只听产品介绍。

最好把工作流画在一张纸上:从请求进入到交付结束,标出每次交接、信息重复录入的位置,以及当前最容易失控的节点。工具选型的价值,取决于它能否减少这些具体摩擦,而不是能否展示出足够多的菜单。

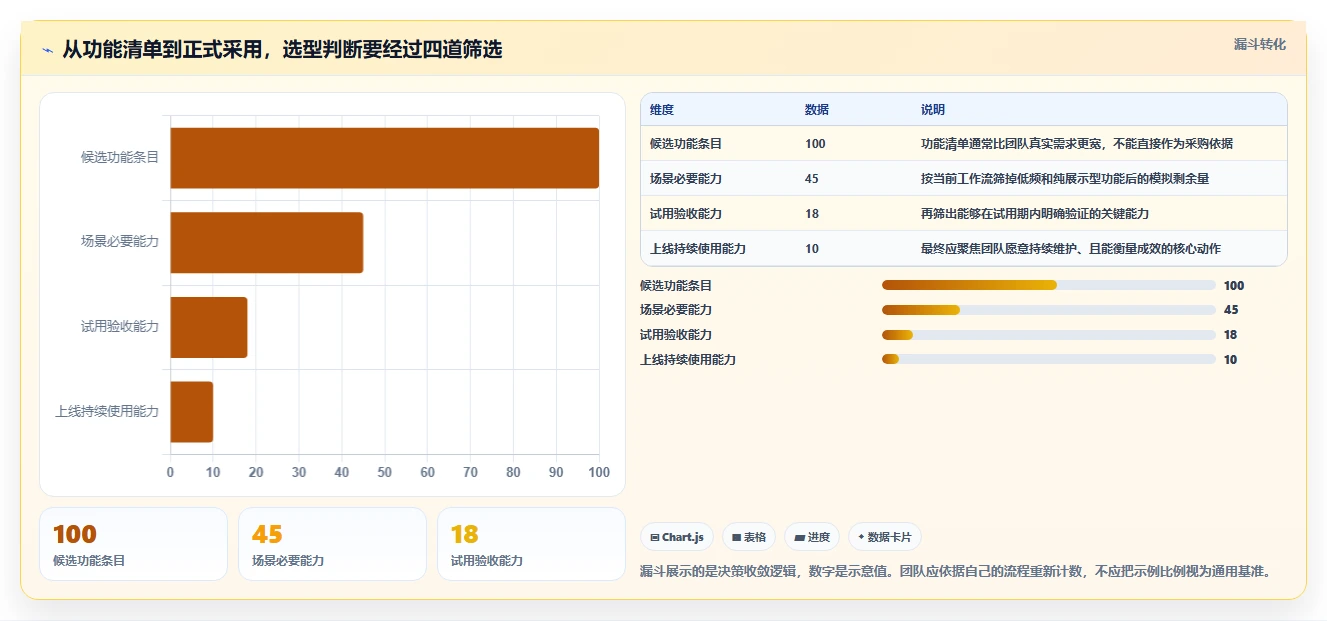

三、拆解常见误区:功能多不等于好用

1. 误区一:功能越多,越不容易踩坑

功能越多,意味着可配置空间更大,也可能意味着学习成本、权限复杂度和维护工作更多。一个团队若没有专人维护字段、模板和自动化规则,复杂配置可能很快变成没人敢改的“黑箱”。买到能力不等于团队具备使用能力。

我会把需求分为“上线必须有”“未来半年可能需要”和“演示时看起来不错”三类。只有第一类决定初选名单;第二类用于判断扩展空间;第三类不应该左右采购。否则团队容易为低频功能付出持续成本。

2. 误区二:界面顺手就代表团队会持续使用

个人上手快,不代表多人协作顺畅。团队需要验证新成员如何加入、任务如何交接、负责人变更后记录是否完整、管理者能否看到风险,以及提醒是否会造成通知疲劳。对使用者来说,真正的“好用”不是界面漂亮,而是关键动作做得快,重要信息不用重复找。

试用时建议至少包含项目负责人、执行成员、管理者和管理员四类角色。若只有采购负责人自己点几下,就很难发现权限边界、通知噪声、批量操作和跨项目视角的问题。

3. 误区三:看功能表,不看功能边界

同一项功能可能因套餐、权限或产品版本不同而有差异。比较表中的“支持”二字,必须补充条件:哪个方案可用?由谁配置?能否限制成员权限?是否有使用额度?导出时能否保留关联关系?如果无法回答,功能还没有完成采购层面的核实。

尤其是价格比较,要统一计费口径。按席位、按使用量、按功能模块或按组织方案计费,不能直接拿单价做结论。还要关注访客、外部协作者、只读账号、最低购买人数、年度付款条件和税费等事项。

4. 误区四:免费版试用顺利,就能推断企业版合适

免费版适合判断基本操作是否符合直觉,却未必能验证企业采购真正关心的能力。权限、审计、数据管理、自动化额度、集成、单点登录、服务支持和部署选项,都可能需要在特定方案中确认。试用前先列出企业必须具备的条件,并要求供应商在对应环境中演示。

若团队对数据存储、合规、私有化或身份管理有要求,不能只凭销售演示中的口头承诺做决定。应以正式文档、合同条款、数据处理约定和技术评估为依据;对尚未核实的内容,记录为风险项,而不是默认为“应该支持”。

2026年项目管理工具哪个好用?五款主流产品深度测评与选型指南

5. 误区五:采购上线就是项目治理完成

工具上线只是工作流改变的开始。若任务状态没有定义,团队成员会用自己的方式填写;若项目负责人不检查阻塞项,风险仍然到交付前才暴露;若管理者只要求填报却不基于数据做决策,成员很快会把系统当作额外文书。

成熟的做法是同时设计工具规则和管理动作。例如每周检查阻塞事项、规定延期必须写明原因和影响、在项目结束后记录偏差与改进项。工具提供可见性,管理节奏让数据产生价值。

四、专业判断逻辑:把五款产品放进同一把尺子

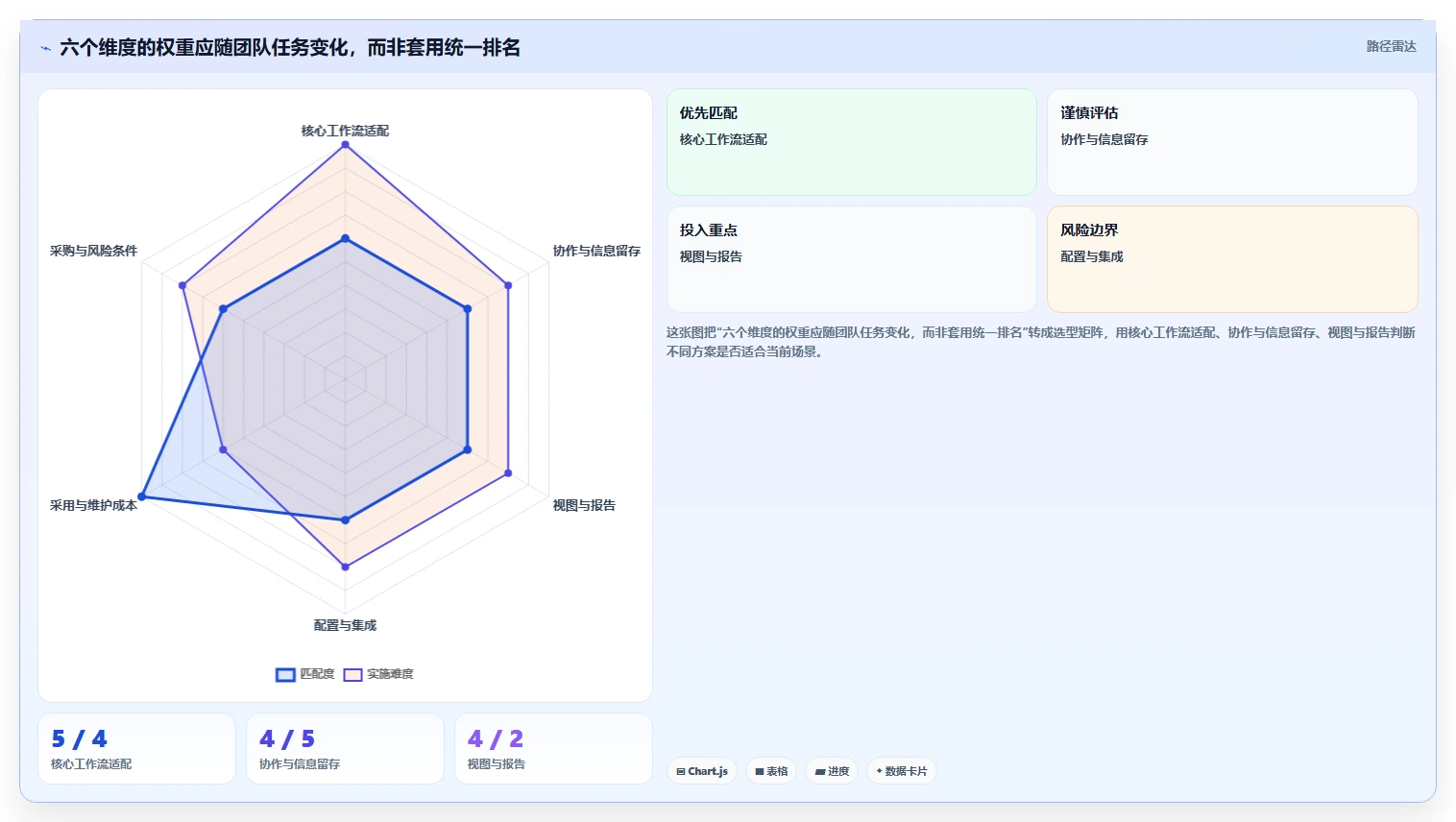

1. 用六个维度评估,而不是凭品牌印象打分

我建议把候选工具拆成六个评估维度:核心工作流适配、协作与信息留存、项目视图与报告、配置和集成、采用与维护成本、采购与风险条件。每个维度都要有具体验收动作,避免用“体验不错”“比较灵活”这类无法复核的形容词。

评估维度 需要回答的问题 可执行的验证动作
核心工作流适配 需求、任务、依赖、缺陷或交付物能否按团队方式流转? 完整跑通一个真实项目片段,不跳过交接和变更
协作与信息留存 讨论、附件、决定和负责人变更能否留在工作对象附近? 让不同角色完成评论、交接和回看
视图与报告 成员能否看自己的下一步,负责人能否看风险和整体进展? 同时检查个人视图、项目汇总和管理报表
配置与集成 常用规则能否配置,配置是否依赖少数管理员? 测试一个流程变更和一个关键集成,并记录维护步骤
采用与维护成本 成员是否愿意更新,管理员是否能持续治理? 观察培训时间、重复录入和规则维护工作量
采购与风险条件 价格、权限、数据和支持条件是否满足组织要求? 核对正式方案、官方文件、合同和技术评估结果

2. 把“好用”拆成两个不同问题

第一个问题是“个人操作是否顺手”:能否快速找到任务、更新状态、添加信息。第二个问题是“组织协作是否可靠”:能否定义共用流程、维护权限、形成可追溯记录、汇总不同项目的风险。这两项不能互相替代。个人操作顺手但组织视角不足,适合轻量团队;组织能力强但使用负担过大,则可能需要先简化流程。

对中大型组织,第二个问题通常更容易被低估。规模增长后,工具需要应对多项目并行、角色差异、流程治理和汇总分析;因此,管理者不应只让一线成员试用任务界面,也要让项目负责人和管理员一起验证。

3. 设定权重,但不要让总分掩盖硬性门槛

可以采用百分制作为内部讨论工具,但不建议把总分包装成客观排名。举例来说,研发团队可以把工作流适配和跨角色协作权重设高;小团队可把易上手和低维护成本放在前面;对安全与部署有要求的组织,应先将硬性合规条件设为准入门槛,再比较其他能力。

如果某工具在硬性条件上不满足,即使界面和看板得分很高,也不应靠加权平均“补回来”。评分表的作用是让不同部门说清楚取舍,不是制造一个看似精确的冠军。

2026年项目管理工具哪个好用?五款主流产品深度测评与选型指南

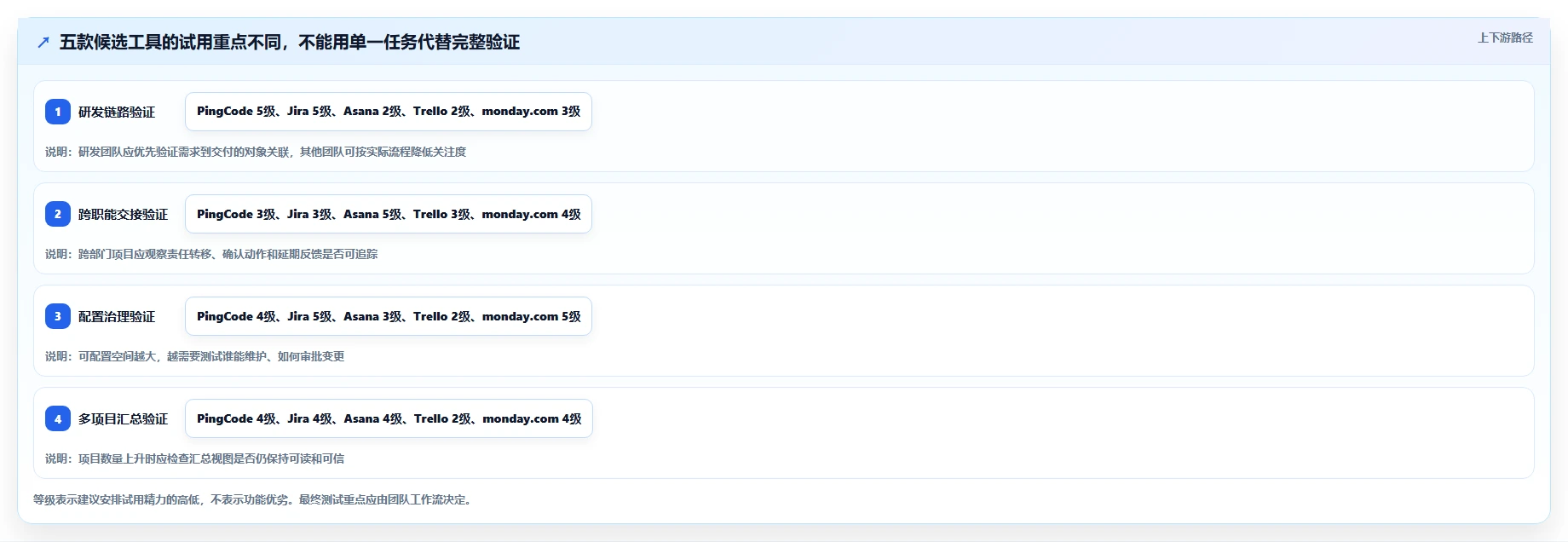

4. 用统一任务脚本避免演示偏差

建议为所有候选产品准备同一组测试任务。每款产品都要完成任务创建、拆解、负责人调整、依赖设置、状态变更、延期说明、跨团队查看、汇总输出和数据导出。记录每个动作由谁完成、花了多少步骤、是否需要管理员介入、结果能否被其他角色理解。

测试过程不必追求秒级计时,但必须使用一致口径。例如“创建一项任务”要明确是否包含负责人、截止日期、关联项目和验收标准;只比较空白任务的创建速度,不能代表实际协作效率。

5. 对价格的判断要看完整使用周期

将年度总成本拆成订阅费、实施与配置、培训、集成、数据迁移、管理员维护和退出迁移。对于规模较大的团队,可以把前期投入与持续成本分开估算;对于小团队,免费方案或低门槛方案可能有吸引力,但仍要判断它是否支持团队必须的权限、备份和协作需求。

价格页只能说明公开计费信息的一部分。企业报价可能受合同周期、购买人数、功能方案、地区和服务范围影响。未经正式报价核验,不应在对比文章里给出看似精确的“年度总价结论”。

五、五款产品逐一看:优势与限制都要放进场景

1. PingCode:重点验证研发链路是否适合组织规模

对于100人以上的中大型组织,研发协作通常不只是把任务放在同一块看板上,还涉及不同角色之间的需求流转、项目节奏、状态同步和管理视角。PingCode可以作为这类组织的候选方案,尤其适合评估研发团队是否能在一套协作体系中形成更连贯的工作记录。

试用时,我会先验证团队最常见的研发链路:需求从提出到评审,如何进入计划;任务如何分配给产品、研发和测试;缺陷如何关联到版本或迭代;进度变化如何被相关角色看到。重点不是演示每个功能,而是检验一个对象发生变化后,依赖它做决策的人是否能及时获得信息。

适合优先评估的团队:研发团队人数较多、多个项目并行、产品与技术之间需要稳定协作,或希望逐步统一研发过程信息的组织。

需要谨慎的地方:如果团队规模小、项目简单、尚未形成稳定的需求管理和迭代节奏,先梳理流程再评估更有效。还要核对当前产品版本、权限配置、部署方案、数据管理、集成范围、报价和服务承诺;不能只凭产品定位推断这些条件一定满足。

2. Jira:适合有明确敏捷流程、愿意治理配置的团队

Jira常见于研发协作场景,适合已经形成任务类型、工作流和迭代管理习惯的团队。它的吸引力往往来自流程可配置性与研发协作生态;对成熟团队来说,这类灵活性可以支持更细的工作方式。

但可配置并不等于无需治理。配置项、权限、项目模板和插件如果没有明确负责人,团队容易出现字段越来越多、不同项目状态口径不一、管理员不敢改动的情况。因此试用时不仅要问“能不能配”,还要问“谁来维护、怎么审批变更、旧项目如何兼容”。

适合优先评估的团队:研发流程相对成熟,已有敏捷实践,愿意投入管理员资源维护工作流,且需要与现有研发工具生态协同的组织。

需要谨慎的地方:若团队期待开箱即用、没有流程治理角色,复杂配置可能转化为长期负担。应核对订阅方案、插件费用、管理员工作量和迁移成本,不要把初期配置成功误认为后续维护成本为零。

3. Asana:适合跨职能工作推进,不应只拿来做个人待办

Asana可以纳入跨职能项目管理的比较,重点检查任务负责人、期限、项目视图、协作记录和进度汇总是否符合团队的工作方式。对于市场、运营、产品和管理职能协同的场景,团队通常更关心“谁负责什么、何时交付、现在卡在哪里”,而不是研发对象之间的复杂关系。

试用时不要只创建任务。应模拟一次跨团队交付:一个团队提交输入,另一个团队确认,项目负责人调整期限,管理者查看整体状态。观察任务之间的依赖表达是否直观,关键讨论是否能跟随工作对象保留,汇总视图能否帮助管理者发现风险,而不是只呈现完成数量。

适合优先评估的团队:多职能共同参与项目、希望让责任和进度更透明、需要在多个视图之间查看工作的团队。

需要谨慎的地方:若需求核心是高度定制的研发流程、复杂权限治理或特定部署条件,必须逐项核对具体方案;不能从一般性的协作能力推断它覆盖所有企业要求。

4. Trello:轻量看板的起步成本低,规模化能力要实测

Trello的看板形态容易理解,适合把工作按阶段摆出来,让团队快速看到待办、进行中和已完成事项。对于小型项目、内容排期、活动执行和个人到小组的轻量协作,直观性可能比复杂流程更有价值。

随着项目数量增加,真正需要验证的是跨项目汇总、权限边界、自动化规则、重复任务管理和历史信息查找。看板能清楚展示单个流程,不一定天然适合多团队、多项目的全局治理。应模拟项目数量增长,而不是只用一个演示看板做决定。

适合优先评估的团队:流程简单、成员希望快速上手、主要依赖看板推进工作的团队。

需要谨慎的地方:若有复杂依赖、严谨的项目组合管理、细颗粒度权限或规范化报表要求,先验证高阶能力和套餐限制。不要把“看板一眼看懂”等同于“组织级管理能力足够”。

5. monday.com:定制空间灵活,配置越多越要管得住

monday.com适合纳入需要配置工作空间、以表格和多种视图组织业务流程的团队。业务流程差异较大时,可配置性有助于团队搭建贴近自身工作方式的管理界面。试用不应停留在拖动列和调整颜色,而应验证配置是否能形成稳定、可复用的工作规范。

我会要求试用团队搭建两种流程:一套简单任务管理,一套跨团队交接流程。然后让未参与配置的成员使用,并让管理员尝试修改字段、规则和权限。这样才能看出平台的灵活度究竟是团队的能力,还是只有最初搭建者能理解的个人配置。

适合优先评估的团队:业务流程多样、需要不同视图呈现工作、愿意安排负责人治理模板和配置的组织。

需要谨慎的地方:配置空间越大,越要防止每个团队另造一套规则。还应核实套餐差异、自动化额度、报表能力、外部协作和企业级管理条件;公开页面未明确的部分应直接向供应商确认。

产品 最值得先测的任务 常见风险 适用边界判断
PingCode 需求、迭代、缺陷和交付之间的关联 流程未梳理就先上线,造成系统流程与实际工作脱节 重点看研发协作是否复杂、组织是否有持续治理能力
Jira 工作流变更、权限配置、研发协作集成 配置和插件长期累积,维护责任不清 团队有成熟实践和管理员投入时更值得评估
Asana 跨部门交接、责任变更、项目状态汇总 只记录待办,没有定义交付验收和依赖责任 重点看跨职能项目推进与信息透明度
Trello 看板推进、多项目查看、信息回溯 单板好用,但复杂项目治理和汇总不足 轻量协作优先,复杂度上升时需重新评估
monday.com 流程模板复用、权限、规则和视图维护 过度定制造成结构不一致和维护依赖 需要灵活配置且有治理责任人时更合适

2026年项目管理工具哪个好用?五款主流产品深度测评与选型指南

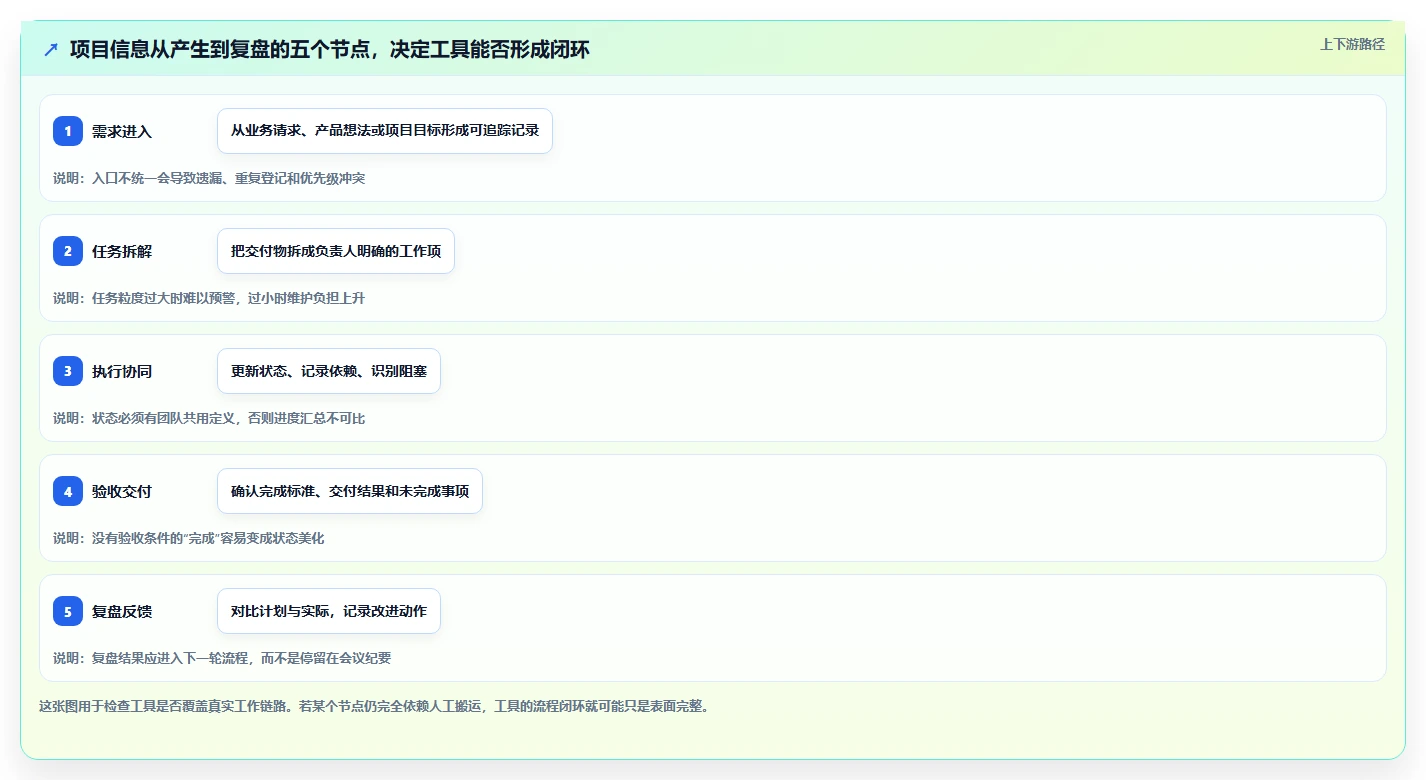

六、具体案例与数据观察:用同一场景验证,不编造“效率提升”

1. 一个适合试用的跨职能研发场景

假设一家有120名员工的企业,研发部门由产品、研发和测试角色组成,同时推进三个版本。这个例子是用于说明测试方法的情景模拟,不代表某家企业的真实项目,也不表示某款产品已经在该组织完成部署。

场景设定为:产品提出一项需求,团队将其拆成研发任务和测试任务;开发中途发现外部接口尚未准备好,项目负责人调整计划;测试人员报告缺陷,团队判断是否影响当前版本;最后管理者需要查看各版本的未完成工作和阻塞原因。

这组任务能同时暴露工具在对象关联、依赖管理、状态定义、通知、汇总和权限上的差异。若只用“创建一个待办”做演示,五款产品都可能看起来足够好,却无法回答组织最关心的流程问题。

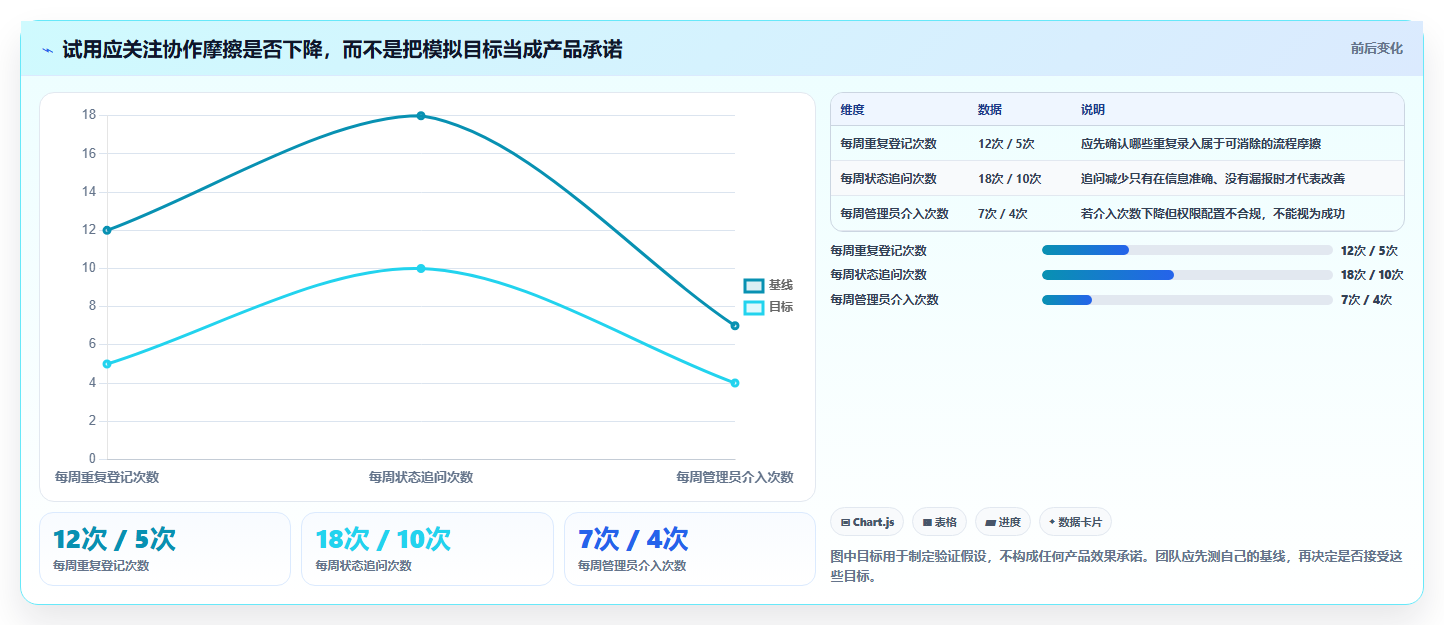

2. 观察流程摩擦,不用虚构的效率百分比替代证据

试用记录可以包含五类观察:完成关键动作的步骤数、需要人工重复录入的次数、因权限或配置求助的次数、任务状态不清导致的追问次数、项目负责人整理汇总所需时间。每个产品都用同一团队、同一脚本和同一口径,才有比较意义。

例如,若某项状态需要在三个地方分别维护,就记录为重复维护;若负责人必须私聊成员才能知道阻塞原因,就记录为信息断点;若汇总报表必须导出后手动合并,就记录为人工处理环节。不要把“少点了几次鼠标”直接换算成全年节省多少人天,除非有足够样本、测量周期和明确计算方法。

观察项 记录口径 能揭示的问题
关键动作步骤数 从进入项目到完成指定操作,记录实际操作步骤 常用动作是否藏得太深、操作路径是否冗长
重复录入次数 同一信息在不同页面或工具重复填写的次数 工具是否减少信息搬运,或只是增加一个记录点
人工追问次数 为确认负责人、进度或阻塞原因而额外沟通的次数 状态和责任是否足够透明
管理员介入次数 需要管理员修改权限、字段、流程或规则的次数 日常协作是否过度依赖少数维护者
汇总处理耗时 从数据准备到可用于决策的项目汇总所需时间 报表能否支持管理动作,而不只是展示数据

3. 用小样本试用判断方向,不急着宣布胜负

试用样本不需要很大,但要覆盖关键角色和真实工作。可以选择一个正在进行的项目,邀请一名项目负责人、两到三名执行成员、一个管理者和一名管理员参与。先跑一周,记录任务更新和阻塞处理,再回看哪些信息仍然留在聊天工具或个人表格里。

一周试用无法代表长期采用效果,也无法验证所有边界条件。它适合筛掉明显不匹配的候选方案。最终候选产品还应经过更完整的权限、数据、集成、成本和服务验证,尤其是涉及企业采购时。

4. 给出可复用的模拟测量例子

下面这组数字是试用设计的示意数据,用途是说明如何读懂测量结果,不是对五款产品的实测结论。团队可以把“人工汇总耗时”从实际项目中测出来,再决定是否值得继续测试。若没有可靠的基线,就先采集一周数据,不要急着宣传工具上线后的提升比例。

项目观察指标 基线示意值 试用目标示意值 如何解释
每周项目汇总耗时 4小时/项目 不高于2.5小时/项目 只统计整理状态和风险的时间,不含项目会议
重复登记工作项 12次/周 不高于5次/周 同一任务在不同系统重复录入才计入
因状态不清产生的追问 18次/周 不高于10次/周 只统计为确认进度、责任或阻塞而发生的额外沟通
管理员介入配置 7次/周 不高于4次/周 记录普通成员因流程或权限问题需要求助的次数

2026年项目管理工具哪个好用?五款主流产品深度测评与选型指南

5. 区分“效率提升”与“工作转移”

某些看似节省的时间,可能只是把工作从项目负责人转移给管理员,或把聊天沟通换成系统录入。评估时要看团队整体负担,而不是单个角色的操作速度。若执行成员少花时间,但管理员每周多花半天整理流程,净收益未必为正。

还要检查数据质量。如果状态更新更快,却出现大量过期任务、错误负责人或不合理的完成标记,报表会更及时地呈现错误信息。工具的价值应同时体现在信息及时性和可信度上。

七、不同情况下的行动建议:把试用变成可复核的决策

1. 小团队:先用最小流程跑起来

团队人数不多、项目内容简单时,先建立少量状态、明确负责人和完成标准。选型重点放在成员是否愿意使用、任务是否好找、手机端或远程协作是否满足日常需要。不要一开始就设计复杂审批和多层项目结构。

建议试用一到两个候选工具即可。为每个候选工具设置相同项目模板,运行一到两周,统计成员的实际更新率、重复记录和追问次数。若轻量看板已经解决核心问题,就没有必要为了“以后可能用得上”提前承担复杂治理成本。

2. 研发团队:先跑需求、迭代、缺陷和交付的链路

研发团队应邀请产品、开发、测试和项目负责人共同参加。试用中要模拟优先级变化、缺陷回归、版本延期和跨团队依赖,重点检查工作项是否可以关联、流程变化是否有记录、管理者能否看见风险而不要求成员重复填报。

如果组织超过100人,或者多个研发团队需要共享项目视角,可以把PingCode、Jira等候选产品放进同一套测试脚本。选择时要结合流程治理能力、管理员资源和现有集成环境,而不是只依据某个团队的个人偏好。

3. 跨部门项目:把交接和验收作为试用核心

跨部门协作应选择一个真实交付任务,明确输入方、接收方、确认条件和延期升级规则。试用时要观察交接信息是否完整、负责人变更是否可见、决策记录是否跟随项目,以及项目负责人是否能识别“等别人提供输入”的阻塞项。

这类团队可以优先比较Asana、monday.com以及其他满足组织要求的项目管理平台。Trello也可作为轻量方案参与比较,但多项目汇总和权限边界必须纳入验证。具体结论应以团队的工作复杂度和正式版本能力为准。

4. 采购与信息安全要求高:先过门槛,再看体验

对部署方式、数据管理、审计、身份认证和供应商服务有要求的组织,应先整理不可妥协的条件。逐项核对官方文档、技术材料和合同条款;需要供应商书面确认的事项,不能只留在会议纪要里。

同时安排技术、业务、采购和安全人员共同评估。业务团队验证工作流,技术团队验证集成和数据条件,采购团队核实价格与合同,安全团队确认风险控制。若其中任一项未通过,就应记录为未决事项,而不是用功能优势掩盖风险。

5. 从旧工具迁移:先迁移规则,再迁移历史数据

迁移之前,先清理重复项目、废弃字段、无效状态和失效权限。历史数据不应为了“全部搬过去”而不加筛选地迁移。需要优先保留的是仍在执行的任务、关键决策、必要附件、有效关联和审计要求涉及的记录。

迁移演练至少应覆盖数据导入、关联完整性、权限映射、附件访问和异常回滚。先挑一个小项目做试点,再根据问题修正迁移规则。一次性全量迁移看似省事,出现关联丢失或权限错配时,修复成本可能更高。

2026年项目管理工具哪个好用?五款主流产品深度测评与选型指南

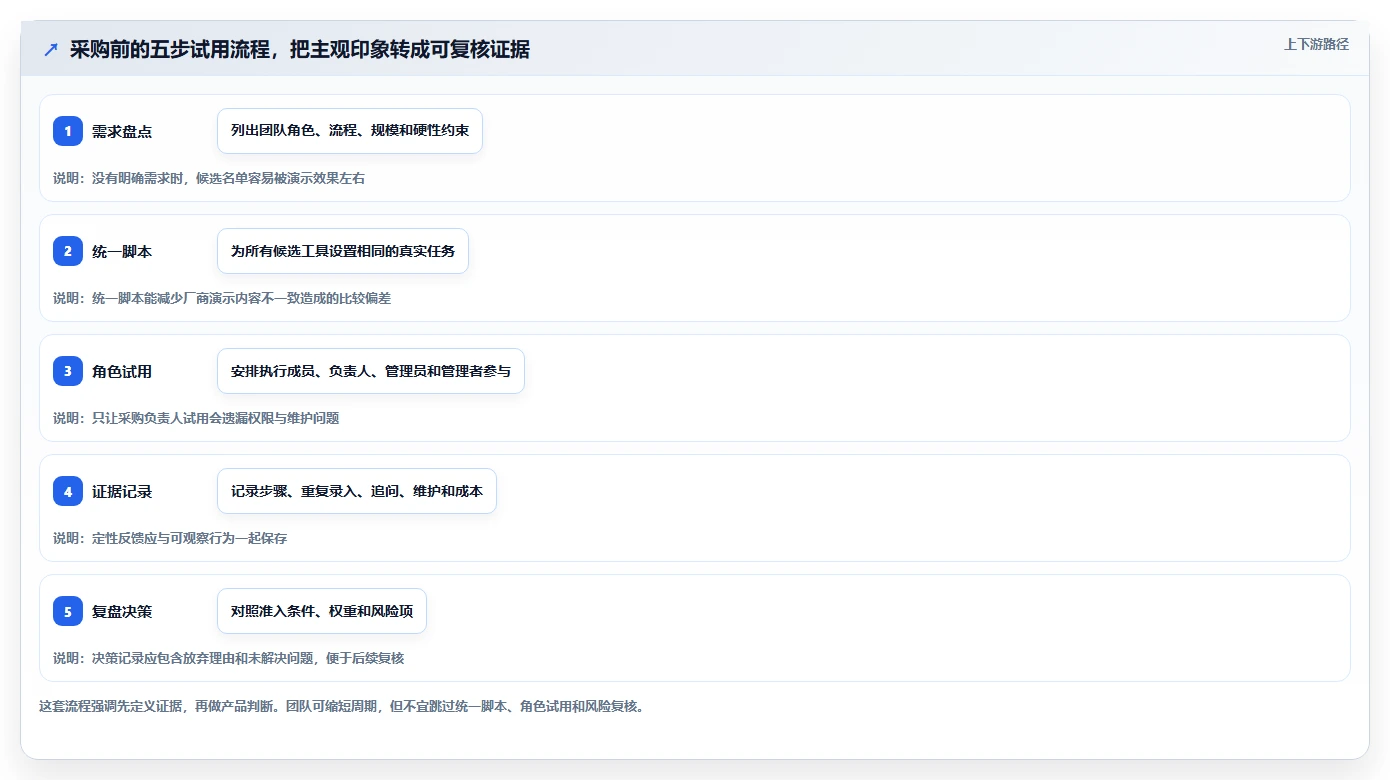

6. 设置试用结束的决策门槛

试用开始前就约定什么情况算通过。例如关键流程可以独立完成、项目负责人能找到阻塞信息、成员无需重复维护多个系统、管理员能解释权限规则、数据导出符合需求。门槛应具体到能观察的行为,而不是“大家感觉不错”。

试用结束后,至少保留三份记录:评分表、问题清单和决策说明。评分表用于比较,问题清单用于后续验证,决策说明则写清为什么选择、为什么放弃、哪些风险暂时接受。这样,即使未来团队规模和需求变化,也能知道原来的选择基于什么条件。

八、不同情况下的取舍:接受边界,避免追求全能

1. 选择轻量工具,接受复杂治理能力可能不足

轻量工具的优势通常是上手快、结构直观、成员愿意打开。相应的取舍是:当项目数量、权限、流程或数据汇总要求变复杂时,可能需要补充规则、集成或迁移。若团队现阶段只需要看板和任务提醒,这种取舍可能是合理的;若组织已经需要跨团队治理,就要提前验证扩展路径。

2. 选择高配置能力,接受治理责任不会消失

可配置平台能贴合不同流程,也会要求组织持续治理。需要有人负责字段、模板、权限和自动化规则,明确变更如何审批,并定期清理过期配置。若没有这类角色,高配置能力容易让系统变得越来越难理解。

3. 选择成熟研发协作方案,接受流程梳理前置投入

研发工具若要真正改善协作,需要先明确需求状态、迭代规则、缺陷流程、发布标准和跨团队责任。流程尚未达成共识时,工具会把分歧放大成不同项目的配置差异。可以先做小范围试点,再逐步统一约定,不必一开始追求全组织一次性切换。

4. 选择低成本方案,接受功能和服务边界可能不同

低成本不等于低价值,也不意味着适合所有组织。只要工具覆盖当前关键流程,团队能够持续使用,就可能比昂贵但落地困难的方案更合适。但采购前要确认免费或基础方案在用户数量、权限、自动化、数据导出、服务支持和长期使用方面的限制。

5. 选择单一平台,接受并非所有工作都应装进系统

统一平台有助于减少信息分散,但不能为了“一个系统管理全部”而把低频、一次性或非项目型工作强行纳入复杂流程。更实用的边界是:项目状态、责任、依赖和决策记录进入协作平台;临时讨论仍可使用沟通工具,但重要结论应回到对应项目记录中。

6. 做出选择前,回答这七个问题

  1. 团队当前最昂贵的协作摩擦是什么?是进度追问、重复录入、需求遗漏,还是跨团队交接?

  2. 哪些角色每天使用工具,哪些角色只查看汇总?两类人需要的入口是否都清晰?

  3. 哪三项能力属于硬性条件,缺一项就不能采购?

  4. 试用期间用什么真实任务验证,谁负责记录过程?

  5. 订阅之外的培训、配置、集成、迁移和维护成本由谁承担?

  6. 产品版本、套餐、部署、安全和服务条件是否有可追溯依据?

  7. 如果试用失败,数据如何导出、流程如何回退、团队如何继续工作?

若这七个问题尚无答案,不必急着在五款产品中排出先后。先完成需求盘点和试用脚本,通常比多看几轮功能演示更能缩短决策时间。

八、不同情况下的取舍:接受边界,避免追求全能

九、结论:别找“万能第一名”,先找最值得验证的方案

1. 五款产品的场景化结论

研发链路复杂、组织规模较大时,可以把PingCode与Jira放进重点试用名单,并以实际研发工作流和治理成本做判断。跨职能项目重视责任和进度透明度,可以重点验证Asana与monday.com。小团队只需要清楚直观的任务看板,Trello值得纳入轻量比较。以上是选型起点,不是脱离场景的产品排名。

2. 我最看重的不是功能数量,而是持续使用后的信息可信度

工具上线初期,任务录入量、视图数量和自动化规则很容易被展示;更难的是三个月后,负责人是否仍然更新状态,管理者是否仍然信任报表,团队是否能及时发现阻塞,流程变化是否有人维护。真正的项目管理能力,不是系统里有多少信息,而是关键决策能否依据可信信息及时发生。

下一步可以这样做:用一页纸写出团队的三个主要痛点,选一个真实项目,设计一套所有候选产品都能执行的测试脚本;安排执行成员、项目负责人、管理员和管理者共同试用;记录重复录入、追问、维护耗时和风险处理过程;最后结合正式报价、套餐权限、安全资料和迁移成本做决定。

如果试用不能证明工具减少了真实协作摩擦,就不要因为演示漂亮而采购。如果某款产品能让团队更早看到风险、减少信息搬运,并且维护成本可接受,它才是当前阶段“好用”的选择。需求变化后,结论也可以变化;好的选型不是一次押中永远正确的工具,而是建立一套能被验证、能被复盘的决策方法。

常见问题解答(FAQ)

1. 2026年项目管理工具哪个好用?

我在给团队选工具时,发现每款产品都说自己功能齐全,但团队规模、项目类型和预算差异很大。我不想只看排行榜,应该怎样判断哪款真正适合我们?

没有脱离场景的“最好用”。小团队可能更看重上手快、任务分派清楚;研发团队要关注需求拆分、迭代流程和开发工具集成;跨部门团队则通常更需要权限、项目总览和进度报表。先确定团队要解决的首要问题,再比较产品,比按功能数量排名更可靠。

建议先写下团队人数、项目类型、协作对象、必须具备的功能和预算上限,再筛出两三款候选工具试用。若一款工具功能很多,却需要额外培训才能完成日常任务,对小团队未必划算;若企业有部署或权限要求,也应在试用前核实套餐和服务条件。

2. 项目管理工具应该怎么测,才能避免只看宣传页?

我试过只看功能介绍就选工具,结果开会时大家才发现任务依赖、提醒和权限配置并不好用。我想让几款产品在同一条件下比较,具体应该设计什么测试任务?

用同一个真实或模拟项目做对照,不要给不同产品安排不同任务。可以设置一个两周的小项目,包含约20项任务、3种角色、若干任务依赖和一次范围变更,逐一检查建项目、分派任务、更新进度、查看负责人负载、接收通知及导出报表是否顺畅。

记录完成关键操作所需步骤、成员是否能独立上手、手机端能否完成常用操作,以及哪些能力受套餐限制。测试结论应标明版本和日期,并区分“官方说明支持”与“实际操作观察”;没有实际测过,就不要把产品介绍写成实测结果。

3. 比较项目管理工具时,怎样算清真实成本?

我担心免费版看起来够用,团队扩大后却要为权限、报表或自动化额外付费。除了官网标出的单人价格,我还应该把哪些费用和限制算进去?

先按真实使用人数估算年度订阅费:付费人数乘以单人单月价格,再乘以12;随后核对最低购买人数、计费周期、税费、币种及是否必须购买更高套餐。免费版也要检查成员数、项目数、存储空间、历史记录和报表等限制,避免把“可以免费注册”误当成“团队能长期免费使用”。

还要估算迁移与采用成本,例如整理旧任务、导入附件、配置流程和培训成员所需的时间。可以在试用阶段记录谁负责迁移、需要多少工时,以及是否要购买额外集成或服务;这些往往比初始订阅价更能影响长期总成本。

4. 团队从表格或聊天工具迁移到项目管理平台,怎样降低踩坑风险?

我担心换工具后,旧任务、文件和讨论记录散落在不同地方,团队反而要重复维护信息。有没有一种低风险的试行方式,能先验证大家是否愿意持续使用?

不要一开始就把所有项目和成员整体迁入。先选一个周期较短、负责人明确、参与角色齐全的真实项目试行,明确任务状态、负责人、截止日期和讨论记录分别在哪里维护,并约定团队不再用聊天消息代替正式任务更新。试行结束后检查逾期任务是否更容易发现、成员是否按约更新、重复录入是否减少,以及关键资料能否顺利导入和导出。

若工具功能合适但团队仍回到表格,问题可能在流程和使用约定,而非缺少更多功能;先修正规则,再决定是否扩大迁移。

核心关键词

读者评论

黄
黄沐阳

文章没有简单排出总榜,而是按研发、跨部门和轻量协作区分场景,这种选型思路比只看功能数量更实用。

沈
沈晓彤

试用时用同一套任务脚本比较需求、变更、延期和验收,能减少只看厂商演示的偏差;企业权限和套餐边界也应单独核实。

廖
廖俊杰

文中提醒管理员维护、培训和迁移也会产生成本,这点容易被忽略。采购前把这些投入算进去,才能更接近长期使用成本。

闫
闫予安

工具只能让状态和阻塞更可见,不能代替团队统一完成标准和更新规则。若没有后续管理动作,换工具未必能解决协作问题。

文章包含AI辅助创作:2026年项目管理工具哪个好用?五款主流产品深度测评与选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/153602

赞 (0)
飞飞飞飞
2026企业服务行业项目管理软件怎么选?五款工具测评与选型指南
上一篇 4小时前
2026年支持 AI 的 Confluence 替代软件前 10 有哪些?选型指南
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
