初创企业瀑布管理工具评测:2026年主流产品对比与落地实践指南

初创企业瀑布管理工具评测:2026年主流产品对比与落地实践指南

初创企业选瀑布管理工具,最容易踩的坑不是买错软件,而是先买了一套看起来很专业的甘特图,再发现团队既没有稳定的交付节点,也没有人愿意持续更新计划。本文不把未实际测试的产品说成“亲测”,也不根据搜索结果页臆测竞品结论;我会把产品对比限定为选型框架与代表性工具定位,并用一组明确标注的模拟项目,演示怎样比较功能、实施成本和管理负担。先判断项目是否适合阶段式计划,再决定是否需要更复杂的软件,通常比先找“排名第一”更可靠。

一、先说结论:工具选择要从项目约束开始

1. 初创团队不必默认采用完整瀑布流程

瀑布式管理适合阶段、交付物和依赖关系相对清楚的项目。比如硬件样机需要经过设计、采购、打样、测试与量产准备;企业系统实施需要完成需求确认、配置、迁移、验收与上线;客户交付合同规定了明确的阶段成果。这些工作一旦漏掉前置条件,后续任务就可能被迫等待,项目负责人需要提前看见依赖和节点。

如果团队还在验证“用户到底需不需要这个功能”,任务内容每周都可能改变,那么把每项工作锁进一条很长的瀑布计划,反而会增加维护成本。此时可以采用阶段性计划与短周期反馈并行的方式:用里程碑约束关键交付,用短周期试验处理不确定工作。

我的核心判断是:项目的可预测性决定管理方式,团队规模只影响工具复杂度。十个人也可能需要严谨的阶段控制,例如硬件交付;一百人的团队也可能在探索性工作中需要频繁试验。人数不是瀑布管理是否适用的充分条件。

2. 工具对比不要只比较功能数量

甘特图只是计划的可视化方式,不等于完整的瀑布管理能力。选型至少要验证任务依赖、里程碑、计划与实际进度对照、基线或变更记录、责任人、报告导出和权限控制。对小团队而言,还要把建项目、教会成员、维护字段和处理通知的时间算进成本。

我建议将评估拆成三层:第一层看项目是否需要阶段计划;第二层确认必备能力;第三层测算团队能否长期维护。产品功能越多,不代表项目结果越好。如果团队每周要花大量时间维护系统,却无法更早发现延期,工具就没有解决真正的问题。

3. 2026年的“评测”应区分实测结论和选型研究

本文没有访问各产品的当前付费账号,也没有对2026年套餐、价格、试用限制和最新功能逐项复核。因此,下文的产品对比是选型层面的代表性产品梳理,不是实机打分或实测排名。涉及订阅价格、功能开关、部署方式和版本差异时,应以产品官方页面及合同条款为准。

这个区分很重要。产品页面写着支持甘特图,不一定意味着所有套餐都支持基线、关键路径或跨项目资源管理;宣传页提到集成,也不代表团队所用的具体版本包含所需连接器。把“公开定位”误写成“当前版本已验证”,会让读者在采购决策中承担不必要的风险。

初创企业瀑布管理工具评测:2026年主流产品对比与落地实践指南

二、初创团队的真实难题:计划不是排得出来,而是活得下去

1. 少人团队更容易被依赖关系卡住

小团队常见的项目管理问题不是任务太多,而是少数关键成员同时负责多个环节。设计负责人既要评审需求又要跟供应商;技术负责人既要完成架构又要处理线上问题;项目负责人则靠群聊追问进度。表面上,每个人都有任务,实际关键工作可能都压在同一个人身上。

这种情况下,单纯的任务列表只能回答“谁负责什么”,不一定能回答“哪项工作完成后,下一项才能开始”。瀑布式计划的价值在于暴露前置条件、关键节点和等待关系,而不是把所有人的日程排满。

2. 项目延期经常不是执行慢,而是开工条件没定义

举一个常见的模拟场景:某团队预计六周交付一个客户定制模块。研发计划已排好,但接口规范尚未由客户确认;测试环境也没有准备完成。研发看板显示任务已经开始,项目计划却没有把“接口确认”和“测试环境就绪”设为前置条件。等问题真正暴露,团队才发现所谓延期并非单纯的人力不足,而是计划遗漏了开工条件。

瀑布工具可以把依赖关系画出来,但它无法替团队决定谁负责确认接口、何时满足测试条件、变更由谁批准。软件能呈现管理事实,不能替代管理责任。如果任务没有明确的完成定义,图表再精致也只是把模糊计划画得更整齐。

3. 初创企业真正付出的常常是隐性实施成本

采购时最容易看到的是订阅费,最容易漏算的是实施时间。项目模板要配置,旧表格要整理,任务粒度要统一,成员要学会更新,负责人要处理提醒和权限。即使软件免费,团队也仍然可能为迁移、培训和持续维护付出工时。

因此我更愿意用“每月管理总成本”比较方案:订阅与部署费用,加上管理员维护时间、成员更新状态的时间、报告汇总时间和因信息滞后产生的返工成本。总成本不一定要精确到财务审计级别,但至少要把主要时间项列出来。

初创企业瀑布管理工具评测:2026年主流产品对比与落地实践指南

三、常见误区:看起来专业,不一定适合初创企业

1. 把“有甘特图”当成“支持瀑布管理”

甘特图能展示任务时间安排,但要管理有依赖的项目,还要核实任务之间是否能设置前置关系、里程碑如何表示、计划变更能否追踪、计划与实际进度能否对照。团队若只能拖动任务条,却不能解释为什么日期变化,甘特图更像展示板,而不是控制工具。

试用时不要只创建三个并行任务。至少设置一条多级依赖链,再把其中一个前置任务延后一周,观察后续日期是否能合理变化、关键影响是否容易被发现,以及修改记录是否可追溯。

2. 认为流程越完整,团队成熟度就越高

初创团队常见的过度设计,是先搭建十几种任务状态、多个审批层级和大量必填字段,再要求成员每天维护。复杂流程确实能记录更多信息,但每个字段都意味着填写、解释和维护成本。

我的做法是先区分“决策必需信息”和“可能以后有用的信息”。如果项目负责人每周只需要知道是否按期、有什么阻塞、是否需要决策,初期就不必要求每个人维护复杂的成本挣值或资源利用率字段。

3. 误以为瀑布管理就是不能改变计划

计划基线的价值不是禁止变化,而是保留一条可比较的初始参照。发生需求变化时,团队应记录变更内容、原因、影响范围、批准人和新目标日期。这样才能区分“原计划执行偏差”和“因业务决定调整计划”。

如果每次变更都直接覆盖原日期,月底只能看到最新计划,看不到计划为何改变。反过来,如果团队把所有变化都当成审批事件,执行速度也会被流程拖慢。适度控制的关键,是为重要节点设规则,而不是把所有小调整都变成行政手续。

4. 只看采购价格,不看迁移与退出成本

团队规模小,不代表数据迁移风险低。项目任务、附件、评论、依赖、权限和历史决策可能分散在表格与消息里。迁移时若只导入任务名称和负责人,关键上下文可能丢失;如果未来更换工具,还需要确认数据是否能以可用格式导出。

选型前应问清楚:能导出哪些数据、附件是否可批量取回、历史记录是否保留、账号关闭后数据保存多久、API或集成是否受套餐限制。对于尚未核实的项目,直接标成“待确认”,不要把销售演示当成合同承诺。

5. 用一张总分表掩盖团队之间的差异

一个看起来精确的总分,可能把不兼容的需求加在一起。例如,团队甲需要快速设置里程碑和任务依赖,团队乙关注自托管与数据控制,团队丙需要跨项目资源视图。把这些偏好压缩为同一个“最佳工具”分数,会让差异消失。

更可靠的结论应是条件式的:如果项目依赖复杂,优先验证依赖与关键路径;如果项目简单且人员少,优先验证上手速度和协作成本;如果组织有数据治理要求,先核查部署与访问控制。这样读者才能判断结论是否适用于自己。

三、常见误区:看起来专业,不一定适合初创企业

四、专业判断逻辑:先建立可复现的选型标准

1. 先用项目特征筛选管理方式

我会先问五个问题:阶段交付物能否预先定义?任务之间是否存在明确依赖?错过里程碑会不会造成较大损失?需求变化频率是否可控?团队能否指定一个计划维护责任人?前四项决定计划结构是否有价值,最后一项决定计划能否持续更新。

如果依赖少、变更多、交付物难定义,先不要采购重型瀑布工具。若交付节点明确、前置关系多、延期成本高,则应优先验证依赖、基线、变更记录和报告能力。

2. 将功能划分为必备项、加分项和暂缓项

必备项是缺少就无法管理当前项目的能力,例如任务依赖、里程碑、责任人、可追踪的状态变化和数据导出。加分项是可以减少管理劳动的能力,例如跨项目视图、自动提醒、模板复用、与团队已有系统集成。

暂缓项则是目前团队既没有明确使用场景、也没有负责人的能力,例如复杂的资源优化、多个层级的项目组合治理和高度定制的审批链。它们并非不重要,而是不值得在流程尚未稳定时先为其付出实施成本。

3. 用统一项目样例做产品验证

不要给每个工具用不同的演示项目。统一测试材料应包含阶段、任务、依赖、里程碑、负责人、一次计划变更和一份状态报告。这样才能比较团队完成同一管理动作的步骤数、遗漏风险和维护体验。

我建议最少跑完六个动作:创建项目结构、建立任务依赖、设置里程碑、调整一个前置任务日期、记录一次变更、导出状态报告。过程中记录操作时间、需要管理员协助的次数、成员理解错误和无法验证的功能。

4. 评分要先定权重,也要保留“未核实”

如果团队确实需要评分,可先设定权重,再开始试用。比如,瀑布能力占较高权重,协作易用性、数据可迁移性和总成本各占一定比例。权重不是行业标准,而是团队对风险和成本的选择;硬件交付团队和内容运营团队不应照搬同一套权重。

无法在试用账号中验证的功能,不要给主观分数。写“未核实、需官方确认”比凭功能页推断更诚实。若某能力只在高阶方案提供,就应把它和该方案的价格、许可限制放在同一行比较。

初创企业瀑布管理工具评测:2026年主流产品对比与落地实践指南

五、2026年主流产品对比:按产品形态看,不伪造实测排名

1. 比较范围与信息边界

下表选取几类常被纳入项目计划工具考察范围的产品作为候选示例,包括桌面型专业项目计划工具、在线工作管理平台、面向甘特计划的轻量工具,以及可自行部署的开源路线。表格用于建立验证方向,不代表我已在2026年逐项登录测试,也不代表这些产品当前所有套餐都具备表中描述的能力。

采购前必须逐项核对官方文档、当前套餐、地区可用性与合同条款。产品名称用于帮助读者建立候选清单;能力描述采用产品类别和常见定位来说明需要考察的重点,而不是代替版本核验。

2. 代表性候选工具对比

产品或路线 适合优先考察的场景 重点核验能力 主要取舍 采购前应确认
Microsoft Project 阶段计划、任务依赖和里程碑要求较明确的项目 计划排程、依赖关系、基线、报告方式及与现有办公环境的协同 专业计划能力可能较强,但团队需要评估学习与维护门槛 产品形态、当前订阅方案、协同方式、数据共享和版本差异
Smartsheet 习惯表格工作方式,同时希望组织计划和协作信息的团队 甘特视图、自动化、权限、报告和表格数据管理是否符合实际流程 熟悉的表格逻辑有利于上手,但复杂依赖是否满足要求需用样例验证 当前方案限制、自动化额度、报告能力、集成范围与数据导出
TeamGantt 希望以时间轴和甘特计划为主要入口的项目团队 任务依赖、里程碑、成员协作、计划调整和报告导出 计划视图直观与否应结合团队使用习惯;多项目治理能力需单独检查 套餐限制、团队规模边界、导出能力及当前地区服务情况
Wrike 需要工作流、跨团队协作和多类型任务管理的组织 项目模板、权限、自动化、计划视图与组合管理功能的适用方案 覆盖范围可能较广,初创团队应避免为尚未使用的复杂流程付费 不同方案的功能边界、配置工作量、席位和集成成本
OpenProject 重视开源路线、自主管理或希望考察部署控制的团队 部署维护、权限管理、依赖计划、备份升级和团队支持能力 软件许可形式不等于总成本为零,运维和管理员责任需要内部承担 当前版本能力、托管与自建差异、维护要求、数据备份和支持方式

这张表不应被读成产品排名。比如,团队若已有统一的办公生态,某类工具的协作便利可能比更深的排程能力重要;如果供应链前置任务多,依赖关系和基线的重要性就会上升。先把场景写下来,再查当前版本和套餐,才能避免把功能清单误当成选型结论。

3. 按产品形态理解选择成本

专业排程工具的价值,在于帮助团队处理任务顺序、时间计划和里程碑控制。它更适合前置关系多、计划变动要追踪、延期影响明显的项目。其风险是团队可能不熟悉计划术语,最终只由一个项目负责人维护,其他成员仍在消息里沟通。

表格型或工作管理平台通常更容易让团队把任务、状态、责任人和协作信息放到同一处。它适合从共享表格迁移、流程尚在成形的团队,但必须验证其计划能力是否超出“展示时间轴”。若复杂依赖和基线是硬需求,就不能只凭界面熟悉程度决定。

开源或自托管路线给团队更多部署与数据管理选择,但“自己掌控”也意味着自己承担升级、备份、访问控制、故障处理和安全维护。没有明确运维责任人的初创团队,不能只比较许可费用,而忽视人员时间和服务连续性。

初创企业瀑布管理工具评测:2026年主流产品对比与落地实践指南

4. 怎样读懂产品对比表中的“适合”与“不适合”

“适合”描述的是优先验证的场景,不是保证结果。“不适合”也不意味着产品做不到,而是提醒团队该方案可能带来额外配置、培训或费用。举例说,小团队使用功能覆盖较广的平台并非错误,但如果只有一个项目负责人维护全部工作流,平台的管理成本可能高于实际收益。

判断工具是否适配,最终要看它能否降低当前最贵的管理摩擦:是项目延期无法提前发现,是跨部门状态反复确认,还是计划变更没有记录?如果工具没有改善主要摩擦,附加功能再多也不应成为采购理由。

六、统一模拟项目:用一次试用暴露真实差异

1. 测试项目设定

为了避免只看演示页面,我建议用一个六周的客户交付项目作为试用样例。项目包含需求确认、方案设计、配置开发、集成测试、客户验收和上线准备六个阶段;有三个明确里程碑、两条跨团队依赖,并设置一次客户变更。

这只是用于演示选型方法的情景模拟,不是实际客户案例,也不是对任何产品的测试结论。其价值在于让不同工具处理同一组计划动作,从而看见差异:依赖是否清楚、调整日期是否容易、变更能否追溯、报告是否能直接支持决策。

2. 试用时按顺序执行六个动作

  1. 建立任务结构。把阶段、交付物和任务分层,检查团队是否理解每一层的含义,避免任务粒度有的按天、有的按阶段。
  2. 录入前置依赖。设置需求确认完成后才能开始方案冻结,环境准备完成后才能开始集成测试,检查关系能否被成员直观看懂。
  3. 标记里程碑。至少设置设计确认、测试完成和客户验收三个节点,确认负责人能否快速识别即将到期的交付。
  4. 模拟一次延期。把一个前置任务延后一周,检查后续任务日期、里程碑影响和计划变更痕迹是否容易理解。
  5. 录入一次需求变更。记录变更提出人、原因、影响任务、评估人和新计划,观察系统能否保留决策上下文。
  6. 导出一份状态报告。报告至少要回答当前阶段、计划与实际差异、阻塞事项、需要管理层决策的问题。

3. 不只记录操作时间,还要记录误解和返工

试用记录建议分成四类:完成一个动作花了多久;是否需要管理员协助;成员是否误解字段或状态;是否必须回到表格、消息或文档补充信息。仅记录“几分钟建完项目”会低估真实上手成本,因为多数工作发生在模板调整、权限确认和成员协作阶段。

如果一项关键能力无法验证,应标注具体原因:试用账号权限不足、官方文档不明确、需要销售确认,或功能只在特定方案中提供。不要把“暂时没找到”直接等同于“不支持”,也不要把“销售说有”直接当成已验证。

4. 用试用结果比较,而不是用主观印象投票

试用结束后,让项目负责人和至少一名实际执行成员分别回答:我能否看出下一项该做什么?我能否理解延期对里程碑的影响?更新进度是否比原来更省事?计划变更后,团队是否知道为什么调整?如果负责人觉得很强、成员却不愿更新,工具仍未通过协作验证。

对于小团队,两个角色的差异尤其重要。项目负责人看到的是可见性与控制力,执行成员感受到的则是更新负担和状态规则。如果管理者的透明度提升,完全建立在成员增加大量手工录入之上,团队就可能很快回到群聊和表格。

初创企业瀑布管理工具评测:2026年主流产品对比与落地实践指南

七、从试用到上线:先跑一个项目,再决定要不要扩展

1. 第一周:定义最小项目模板

模板不需要包含所有可能字段。初期至少统一项目阶段、交付物、负责人、计划日期、完成定义、依赖、风险和变更记录。若团队无法用一句话解释字段的用途,就先不要把它设为必填。

任务粒度也要先统一。一个阶段不能和一个小时的动作混在同一层级,否则进度报告会失真。可以规定:项目计划主要列出需要协调、依赖他人或影响里程碑的工作;个人日常零碎事项仍可留在轻量清单,不必全部塞进主计划。

2. 第二周:选一个低风险但有代表性的试点

不要把最紧急、最复杂、最敏感的项目当成第一次试点。选择一个交付节点明确、涉及两三个职能、团队愿意配合的小项目,既能验证依赖管理,又不会因为试用期调整而影响关键业务。

试点项目应有真实工作,而非只做一份演示计划。真实项目会暴露任务负责人是否接受更新规则、外部依赖能否被记录、计划变更是否有决策依据。若团队不愿意在试点中维护,扩展到全公司通常也不会自动改善。

3. 第三至第四周:只追踪少数采用指标

初创团队无需一开始就建立复杂的项目治理仪表盘。我会先看四个指标:计划更新及时率、关键依赖是否有负责人、里程碑预测偏差、状态汇总耗时。它们分别反映计划是否活着、依赖是否有人管、预测是否可信和管理成本是否下降。

指标要有清楚口径。例如“及时更新率”可以定义为:约定更新周期内完成状态更新的在办任务数,除以需要更新的在办任务总数。口径一旦变化,前后比较就失去意义。试点阶段的目标是建立可观察的管理习惯,不是做漂亮报表。

4. 复盘时决定继续、简化还是停止

试点复盘不应只问“大家喜不喜欢这个软件”,而要看计划是否更早暴露风险、负责人是否减少人工汇总、成员是否知道依赖和验收标准。若结果没有改善,先判断是工具能力不匹配、模板太复杂、责任不清,还是团队并不需要瀑布式计划。

能继续的方案也未必需要全量上线。可以先把里程碑明确、依赖较多的项目放进去,其他探索性工作继续用短周期看板。按项目类型分层,往往比要求所有团队使用同一套流程更符合初创企业的现实。

初创企业瀑布管理工具评测:2026年主流产品对比与落地实践指南

八、不同情况下的行动建议与取舍

1. 只有一个项目负责人、团队不足十人

优先选择低维护、易共享、可导出的方案。若项目只有少量依赖和一两个里程碑,共享表格或轻量工作管理工具可能已经足够。试点时重点验证:任务责任是否明确、延期能否被发现、报告是否需要大量手工整理。

此类团队不应因为“将来可能扩张”而先采购复杂系统。真正值得提前考虑的是数据是否可迁移、项目模板是否可复用、权限是否能随团队变化,而不是提前建设多层项目组合治理。

2. 项目依赖多,延期会影响客户交付或供应链

优先验证依赖关系、基线或计划版本、关键节点预警和变更留痕。试用时应设置跨团队任务、等待条件和一次计划调整,不能只通过“有甘特图”判断合格。

这类项目可以接受更高的培训和配置成本,因为错过节点可能带来返工、合同风险或供应链等待。但只有当计划维护责任清晰时,较高投入才可能转化为风险控制能力。

3. 团队需求变化频繁,尚未找到稳定产品方向

不建议强行采用覆盖数月的固定计划。可以用阶段里程碑定义下一次决策时间,用短周期任务跟踪当前实验,并定期重估后续安排。重要的是区分“近期承诺”和“远期假设”,不要把猜测日期包装成确定承诺。

这一类团队的主要取舍是预测精度与探索速度。过度追求计划稳定,可能让团队把时间花在维护过时日期上;完全不记录计划,又会让资源冲突和阶段目标不可见。适合的做法通常是只锁定近期交付,并保留重新规划机制。

4. 组织有数据控制、私有部署或审计要求

先把部署、权限、日志、备份、数据保留和导出要求列成硬性条件,再筛产品。若候选方案不能满足硬条件,即使功能体验更好,也不应进入最终短名单。涉及监管或合同约束时,应由安全、法务或信息技术负责人共同确认。

自托管并不自动等于更安全。团队需要评估补丁更新、漏洞响应、备份恢复和管理员轮值能力。没有运维责任人的小公司,可能更适合有明确服务承诺的托管方案,但仍须核实数据处理与合同要求。

5. 预算有限,但当前状态汇总很耗时

先算人工成本,再决定付费是否划算。记录两周的状态汇总、催办、变更评估和重复录入时间,估算月度投入。若轻量工具能减少重复整理,付费方案可能更经济;如果主要问题是没人定义责任和更新规则,换工具不一定节省成本。

购买前还要对比席位计费、访客权限、只读成员、自动化额度、附件容量和导出限制。团队人数少时,席位规则的差异可能比某项高级功能更影响总费用。价格需以采购当日官方页面和正式报价为准。

6. 已有多套工具,不确定是否还要再买一套

先画清现有信息流:需求在哪记录、任务在哪执行、决策在哪留档、状态由谁汇总。如果新工具只是再加一个重复录入入口,团队很可能拒绝采用。此时应优先确认能否集成、能否导入导出,以及是否可以把现有协作工具中的计划能力用到足够程度。

多个系统之间的同步也会增加故障点。评估集成时要问清楚谁是主数据源、更新冲突如何处理、同步失败是否可见、历史记录是否保留。不要因为有连接器就假设数据流一定完整。

八、不同情况下的行动建议与取舍

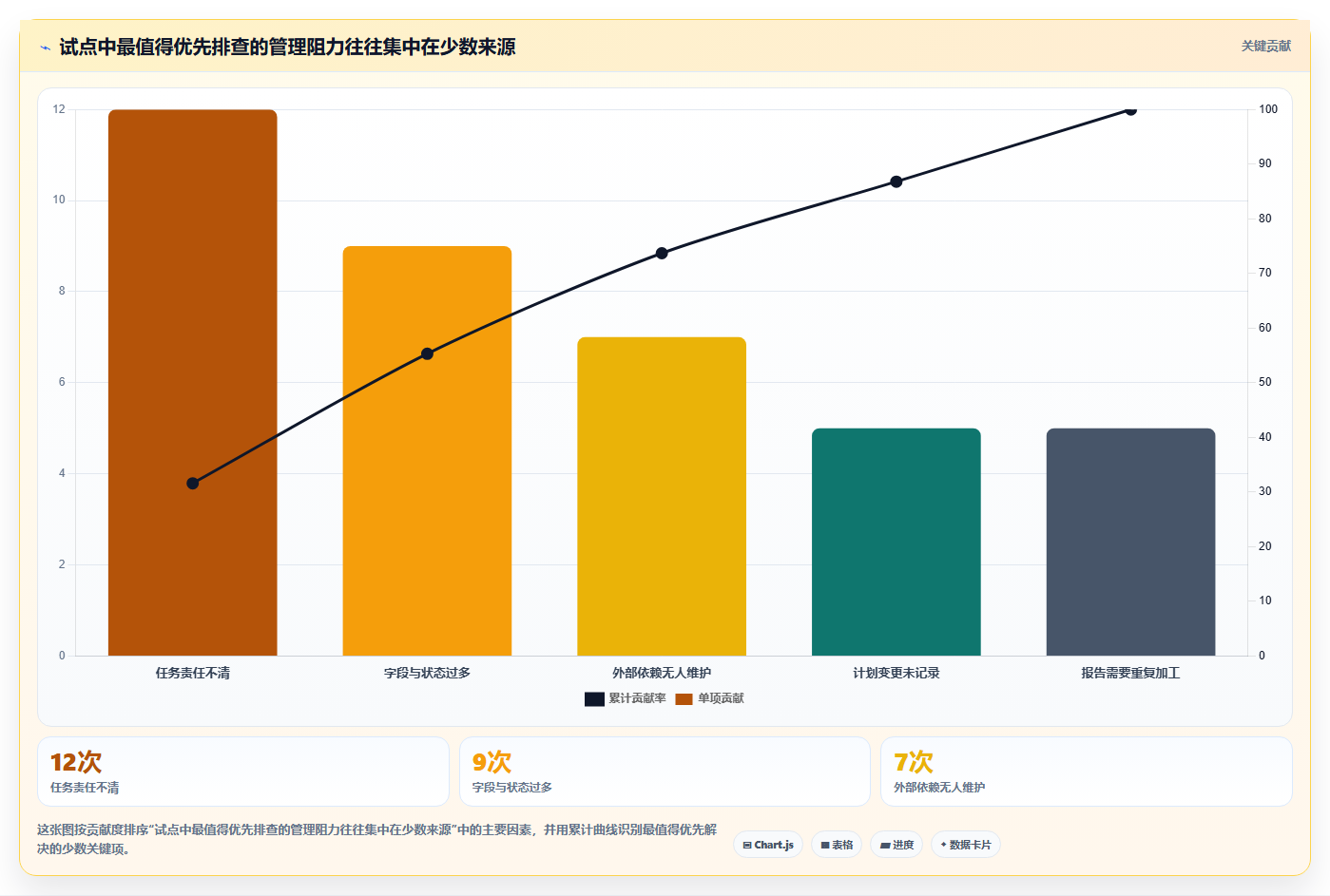

九、风险边界:什么情况下该简化或停止

1. 团队更新成本持续高于计划带来的收益

如果成员每周花大量时间更新字段,管理者仍然靠私聊确认状态,说明系统没有融入工作流。不要立刻责怪成员“不配合”,先检查任务粒度、字段数量、状态定义和重复录入。若简化后仍没有收益,就要重新评估管理模式和工具是否匹配。

2. 计划日期频繁改动,却没有决策记录

计划日期变化不等于管理失败,但连续改期且没有原因,会让团队失去计划可信度。可以对关键里程碑记录初始日期、当前日期、变化原因和影响;日常小任务则不必一律走繁重审批。分级记录比“一切不留痕”或“一切都审批”更实用。

3. 管理者只看仪表盘,不处理阻塞问题

计划系统能让风险变得可见,但风险被看见之后,还需要决策。若阻塞事项连续显示红色,却没有明确责任人、升级路径或决策期限,仪表盘只是更醒目的问题列表。每个关键阻塞都应明确下一步动作和需要谁介入。

4. 项目本身不稳定,却要求工具给出精确预测

工具输出的日期很精确,不代表预测就可靠。若需求定义、外部审批、供应周期都不确定,日期应该表达假设和置信范围,而不是制造虚假确定性。计划工具最有价值的地方,是帮助团队看清不确定性从哪里来,而非替管理者消除不确定性。

初创企业瀑布管理工具评测:2026年主流产品对比与落地实践指南

十、给初创团队的选型清单与最终结论

1. 采购或试用之前,先回答这十个问题

  • 当前项目的阶段交付物能否提前定义?
  • 项目是否存在会影响后续开工的明确依赖?
  • 延期会造成什么实际损失,损失由谁承担?
  • 团队需要追踪的是里程碑,还是每个人的全部日常工作?
  • 谁负责维护计划,成员多久更新一次?
  • 依赖、基线、关键路径和变更记录中,哪些是硬性必需?
  • 目标套餐是否包含所需能力,还是需要额外付费?
  • 数据和附件是否能以团队可用的格式导出?
  • 配置、培训、迁移与运维由谁负责,预计投入多少时间?
  • 试点达到什么结果才继续,出现什么情况就简化或停止?

2. 把结论写成场景,而不是写成唯一赢家

对单项目、少依赖的小团队,优先选轻量、低维护的方案;对阶段交付明确、依赖复杂的项目,重点核验排程、基线和变更能力;对需求高度变化的团队,优先选择能同时容纳阶段目标与短周期调整的工作方式;对有数据控制要求的组织,先核实部署、访问、备份和审计条件。

如果必须给管理层一个推荐结果,我会同时提交“推荐方案、适用条件、未核实事项和退出成本”,而不是只给一个总分。这样的结论看起来没有排行榜那么简单,却更容易经得起真实采购和实施检验。

3. 下一步怎么做

先挑一个未来四到六周内能完成、阶段节点清晰的小项目,整理任务、依赖、里程碑和一次可能的变更;再选两到三款候选工具,用同一组数据执行统一试用;记录操作时间、成员反馈、无法验证项和当前套餐限制。最终只在真实项目中试点一个首选方案。

瀑布管理的价值不在于把计划画得更完整,而在于更早暴露“谁在等谁、哪个决定会改变交付、什么时候必须介入”。工具选择应服务于这三个问题。初创企业最好的方案,往往不是功能最多的方案,而是团队愿意维护、能够看见依赖、并且在项目变化时仍然说得清楚的方案。

常见问题解答(FAQ)

1. 初创企业真的需要瀑布管理工具吗?

我们团队现在人不多,但项目有交付节点和上下游依赖,我不确定是不是该直接上瀑布管理工具。我担心流程太重拖慢执行,也担心继续用表格会漏掉关键任务。

先判断项目的可预测性,再决定工具。需求、验收标准和关键交付节点相对明确的项目,例如设备交付、客户系统实施或有固定审批环节的项目,通常更需要阶段计划、任务依赖和里程碑追踪。如果团队仍在频繁验证产品方向,需求每周都可能推翻重来,强行锁定完整计划反而增加维护负担。

可以只对确定的交付节点采用阶段计划,对探索性工作保留短周期调整空间;瀑布式计划不等于禁止变更,重点是记录变更对时间、范围和责任人的影响。一个实用判断方式是回看最近三个项目:若延期主要源于任务依赖不清、交付责任模糊或节点无人跟踪,工具可能有帮助;

若主要原因是目标反复变化,优先解决需求决策机制,而不是先购买更多功能。

2. 评测瀑布管理工具时,不能只看甘特图,还要检查什么?

我看产品介绍时,几乎每款工具都提到甘特图和任务管理,但我不清楚这些功能在真实项目里差别有多大。选型时我应该用什么具体场景去验证,才不会被功能清单带偏?

把同一份小项目计划放进候选工具,而不是只比较宣传页。可设一个包含三个阶段、约十二项任务、两项跨阶段依赖、一个验收里程碑和一项延期任务的模拟项目;这只是建议的测试样例,不代表真实客户数据。

逐项检查:能否建立任务层级和前后依赖,延期后是否能看出受影响的任务,能否保存并对照计划基线,里程碑是否容易识别,进度报告能否导出,以及任务负责人能否方便地更新状态。若某项能力仅在特定套餐提供,也要记录套餐限制。最容易踩的坑是把“有甘特视图”当成“适合瀑布管理”。

如果依赖关系不能正确传递、计划与实际无法对照,或者团队每次更新状态都要重复维护多处信息,图表再完整也未必能解决项目管理问题。

3. 2026年对比主流产品,怎样做才算公平,而不是照搬厂商功能表?

我想给团队做一份工具对比表,但网上的文章常常列很多功能,最后又直接给出排名。我担心不同套餐、账号权限和测试条件不一样,得出的结论根本无法比较。

先公开样本范围和测试边界:记录产品名称、测试日期、账号类型、套餐、地区及信息来源。当前提供的调研资料没有可核验的完整竞品正文,也没有实际产品测试结果,因此不能据此负责任地宣布具体产品排名;价格和功能应以测试当日的官方页面及实际账号为准。

可在测试前设定评分权重,例如计划与依赖能力占30%、执行协作占20%、进度监控占20%、上手成本占15%、集成与数据导出占10%、价格与运维负担占5%。这些权重是一个可调整的评测模板,不是行业标准;团队应按自身项目风险修改,并对所有候选产品使用相同任务样例。

除总分外,还要写出限制和适用场景:例如“依赖追踪符合本次测试需求,但基线能力未在当前账号中验证”。无法确认的项目标注“未核实”,比根据宣传资料猜测或给出虚假精确分数更能帮助决策。

4. 初创团队怎样低成本试点瀑布管理工具,避免买了却没人用?

我担心团队导入新工具后,项目负责人要维护一套计划,成员又继续在聊天和表格里更新,最后形成重复劳动。有没有一种小范围的试用办法,可以提前看出工具是否适合我们的工作方式?

不要一次迁移所有项目。先选一个周期较短、交付物明确且涉及少量协作角色的真实项目,统一阶段名称、任务负责人、验收标准和状态定义,再把计划录入候选工具;试点时只保留真正需要的字段。

建议连续观察两周,记录四项数据:首次建计划所需时间、成员更新一次任务状态所需时间、因依赖或延期发现问题的次数、重复录入或绕开工具的情况。它们不是通用行业基准,而是便于同一团队横向比较的试点指标。若时间允许,也可在试点结束时访谈使用者,找出弃用原因。

预算评估不要只算订阅费,还要计入数据整理、模板配置、培训、集成维护和退出时的数据导出成本。试点结束后,如果计划透明度有所提升,但状态维护负担明显增加,应先简化流程或调整配置,再决定是否扩大使用范围。

核心关键词

读者评论

田
田浩然

把重大变更频率和交付物可预定义程度一起考虑,比单看团队人数更有参考价值;文中的情景数据也明确说明是模拟值,这点比较严谨。

张
张泽宇

统一项目样例测试依赖、里程碑、变更记录和报告导出,能减少只看功能介绍造成的误判。建议试点时也记录成员实际花费的维护时间。

吕
吕嘉宁

文章提醒订阅费之外还要核算培训、数据迁移和状态汇总工时,适合预算有限的团队;不过具体产品功能和套餐仍需按官方信息逐项核实。

文章包含AI辅助创作:初创企业瀑布管理工具评测:2026年主流产品对比与落地实践指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/153267
